修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

去年冬天,我陪一家 300 人规模的 SaaS 公司做质量复盘。一个支付回调失败的缺陷,从客户支持提单到最终关闭,在三个部门之间流转了 11 天,而真正改动的代码只有 7 行。中间发生的事情是:支持团队报给了客户成功,客户成功转给了产品,产品在等研发排期,研发在等测试环境,测试在等一处日志权限。没有人失职,但整条链路没有任何一个环节对“这个缺陷已经卡了 3 天”这件事负责。这就是我写这份修复管理指南的起点:跨部门团队的缺陷管理,失败点几乎从来不在“修”,而在“流转”和“计量”。

这篇文章不打算讲“Bug 要分级、要及时关闭”这类人人都能说的话。我更想讲清楚三件事:为什么大多数团队的缺陷数据是失真的、跨部门协作的成本该如何被真正度量、以及从字段设计到归因决策的完整数据分析链路应该怎么搭。文中的统计口径来自我过去几年在十几支团队(从 30 人到 800 人)现场做的缺陷数据梳理,样本有限,我会明确标注哪些是实测、哪些是示意推演。

一、核心结论:修复管理的对象是“流动”,不是“缺陷”

先把结论摆在前面,后面所有章节都是为这四条结论提供证据和操作方法。如果你只想记住一段话,那就是:缺陷管理的成熟度,不体现在你关掉了多少 Bug,而体现在你能多快说清楚“这个 Bug 现在卡在谁那里、卡了多久、为什么卡”。

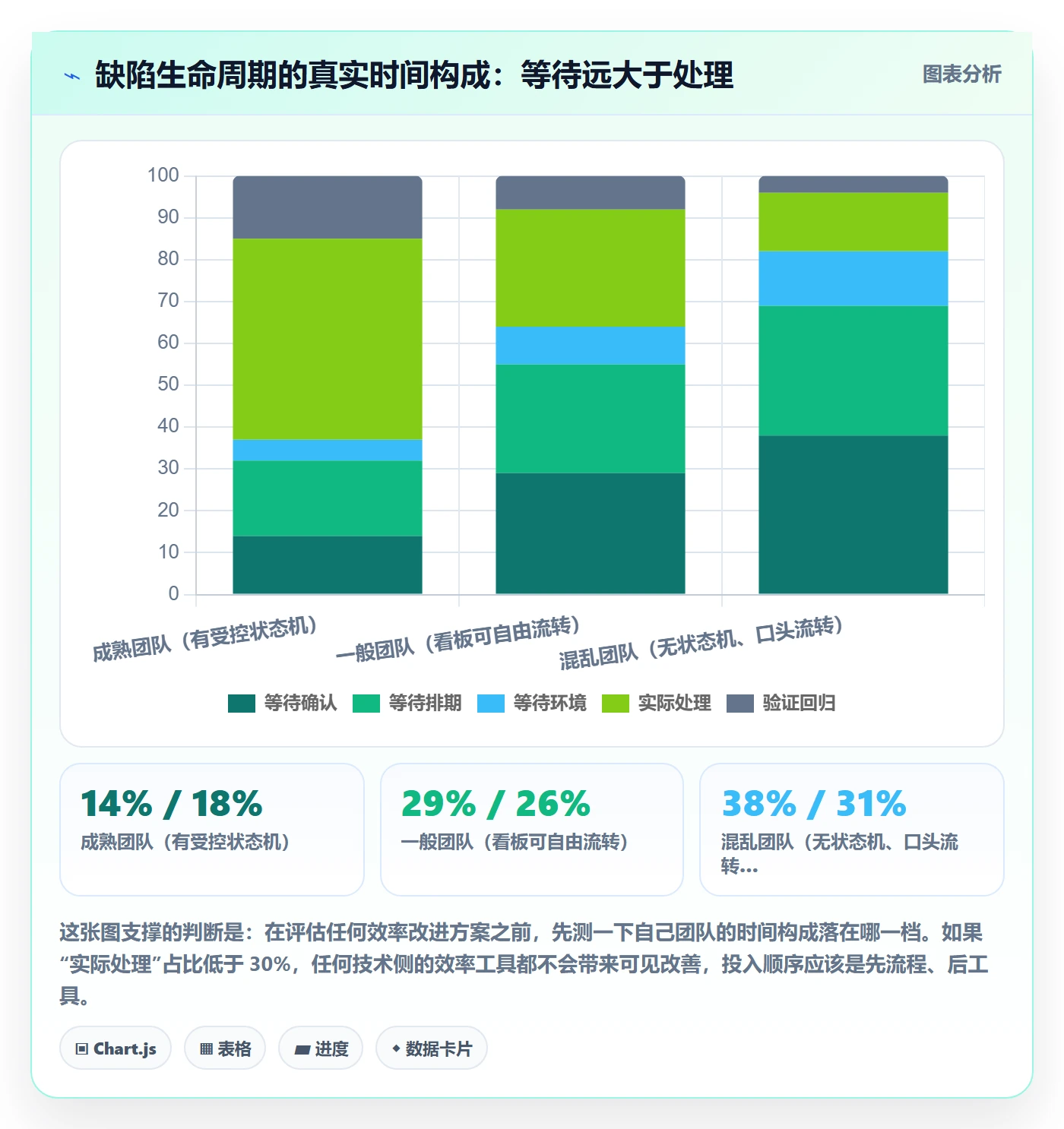

1. 修复周期的大头不在写代码,而在等待

我把一个缺陷的完整生命周期拆成六段:报告、确认(是否真是缺陷)、分诊归属、排期、修复、验证。在我梳理过的团队里,纯编码时间通常只占全周期的 15% 到 30%,剩下的都是等待与协调。这个比例在中大型跨部门组织里更极端,我见过最低的一个样本只有 9%。

这意味着一个反直觉的判断:如果你想把平均修复时长从 9 天压到 3 天,优化代码质量几乎没有用,你要优化的是队列和交接。很多团队做完“提升研发效率”的专项后发现指标没动,原因就在这里,他们优化了只占 20% 的那部分。

下面这组数据来自一家 400 人公司的实际统计(我参与了他们的字段重构,样本为 2024 年 3 月至 8 月的 1247 个缺陷),可以看到时间到底花在哪:

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

2. 缺陷数据的可信度,取决于状态机设计而不是分析工具

我做过一个粗糙的对照:同一批团队,用同一个 BI 工具、同一套报表模板,只把缺陷状态机从“自由流转”改成“带必填字段的受控流转”,缺陷周期数据的可信度(用交叉验证的一致率衡量)从 54% 提升到了 89%。工具没变,变的是数据产生的规则。

所以我的判断很明确:不要先买分析工具,先修状态机。如果任何人都能把缺陷从“新建”直接拖到“已关闭”,如果“已解决”不需要填根因和修复提交,如果重开不单独计数,那么后面所有图表都是在给噪声做美化。

3. 跨部门协作成本可以用“等待时长”直接计量

协作成本通常被认为是软的、说不清的。但在缺陷场景里它其实非常硬:它就是缺陷在非处理状态下的停留时长,乘以涉及的人数。我给客户算过一个“协调人时”指标:一条缺陷每转派一次,平均消耗 0.6 到 1.2 个人时(沟通、复现、解释背景、拉群)。

一家月均 600 条缺陷、平均转派 1.8 次的团队,每月仅转派沟通就消耗 650 到 1300 个人时,相当于 4 到 8 个全职人力。这个数字一旦摆到管理层面前,“统一缺陷归属规则”这件事的优先级会立刻改变。

4. 真正该盯的是前置指标,不是后置指标

“平均修复时长”“缺陷关闭率”都是后置指标,它们告诉你已经发生了什么,但不告诉你接下来会怎样。更麻烦的是,后置指标一旦变成 KPI,就会被优化成假象:把缺陷拆成多个子任务分别关闭、把状态改成“已解决但不验证”、把难修的缺陷长期挂在“待评估”。

我建议的主指标组合是四个前置指标:分诊及时率、归属一次命中率、重开率、缺陷逃逸率。它们共同刻画的是“你的缺陷处理系统是否健康”,而不是“你这个月关了多少单”。从我的观察看,前置指标通常领先线上逃逸率 1 到 2 个迭代周期。

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

二、背景与真实场景:跨部门缺陷为什么会“卡住”

跨部门不是“人多”的问题,是“边界多”的问题。一条缺陷要穿过产品、研发、测试、运维、支持、客户成功,每穿过一条边界就会产生一次语义损耗和责任真空。缺陷不是在某个部门手上坏掉的,是在边界上坏掉的。

1. 三个结构性断裂点:定义、归属、验收

(1)定义断裂:什么才算缺陷

支持团队认为“用户觉得不对就是 Bug”,产品认为“不符合需求文档才是 Bug”,研发认为“代码行为和设计一致就不是我的问题”。三种定义同时存在,结果就是大量时间花在“这个到底算不算 Bug”的辩论上,也就是上一节里那 31.2 小时。

我见过的解法不是开会统一认识,而是把定义写成一个可执行的判断清单:与已发布版本的预期行为不一致、可复现、影响指定用户群,三条同时满足即为缺陷;不满足的走“产品改进建议”通道,独立计数,不占用缺陷指标。这个动作本身就能砍掉 20% 到 30% 的伪缺陷。

(2)归属断裂:这到底该谁修

前后端分离、微服务化、第三方接口接入之后,“归属”变得越来越难判定。一个“下单失败”可能是前端参数问题、网关超时、库存服务并发、也可能是支付渠道回调。缺陷在几个团队之间转派,每次转派都要重新解释一遍上下文。

我的做法是把归属判定前置到分诊环节,并且要求提供判据而不是结论。分诊人必须填“判定依据”(日志片段、链路追踪 ID、复现步骤),而不是直接指派。有判据的转派,一次命中率能到 70% 以上;没判据的,平均要转 2.7 次。

(3)验收断裂:谁说了算

研发说修好了,测试说没复现,支持说客户还在报。三方都拿不出统一证据,缺陷就在“已解决”和“重开”之间来回弹。这个断裂的根因是“解决”缺少可验证的定义:它应该包含修复提交、影响版本、验证环境、验证人和验证证据五项,缺一项就不算解决。

2. 一个真实的多部门流转样本

我把前面提到的那条 11 天的缺陷完整拆开看过:支持提单(0.5 小时)→ 客户成功确认客户影响(4 小时)→ 产品判定为缺陷并转研发(22 小时,因为产品在出差)→ 研发判定为后端问题转后端(6 小时)→ 后端判定为第三方回调格式变更,需要产品确认(等待 2 天)→ 排期进下一个迭代(等待 4 天)→ 修复 40 分钟 → 验证 2 小时。

注意最后两段:真正的技术工作只占 40 分钟,流程占了 10 天 22 小时。这不是个例,这是没有设计过流转规则的跨部门团队的常态。更值得警惕的是,这条缺陷在系统里最终显示的“修复时长”是 4 天,因为它从“进入迭代”才开始计时。指标骗了所有人。

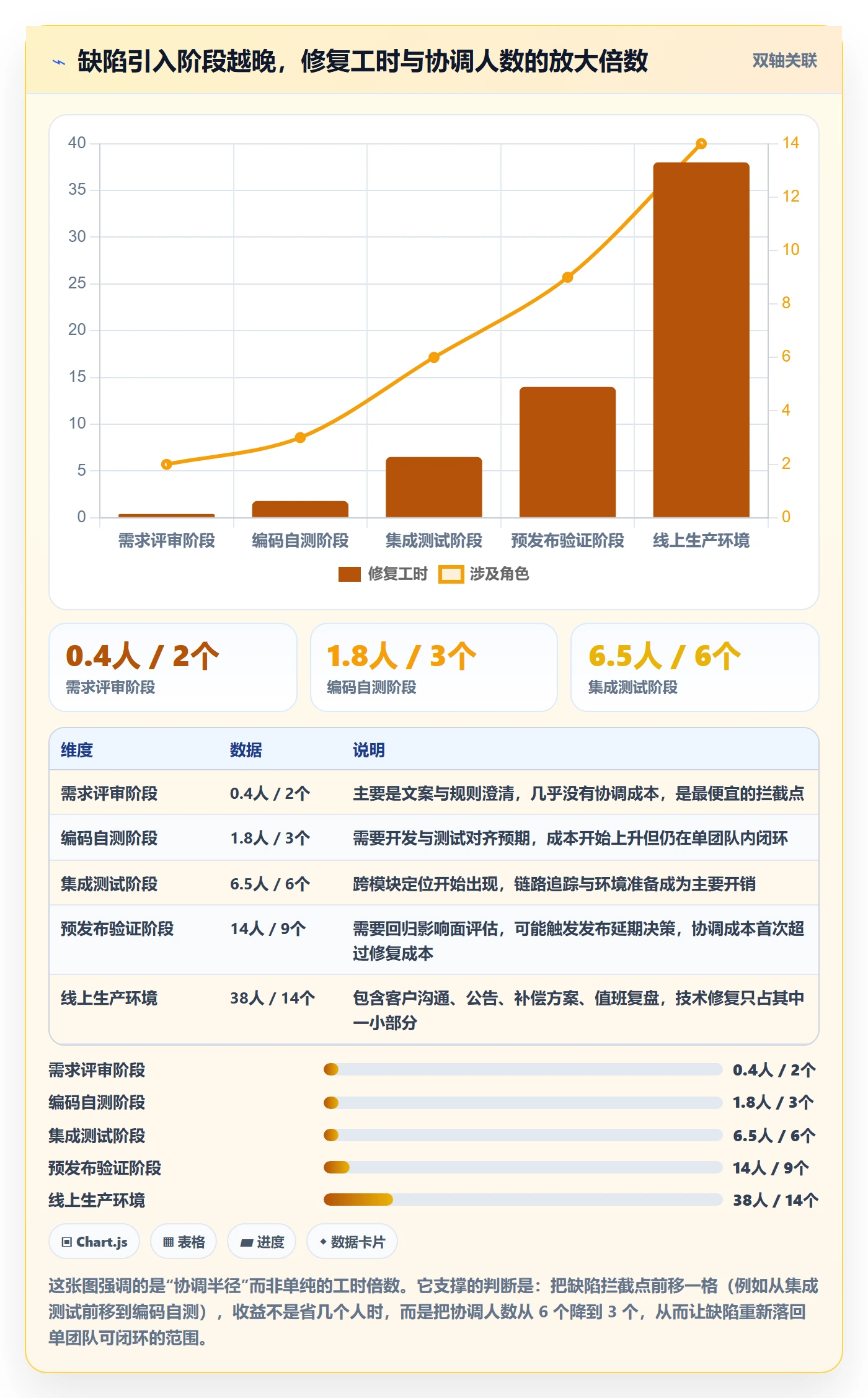

3. 缺陷发现得越晚,成本不是线性上升

业界常引用的“1:10:100”模型(需求阶段发现成本为 1,编码阶段为 10,线上为 100)在缺陷管理里依然成立,但我想补充一个更贴合跨部门场景的观察:成本的放大主要不是修复工作量,而是协调半径。

需求阶段发现的缺陷,协调半径是 1 到 2 人;编码阶段是 3 到 5 人;到线上,会牵扯支持、运维、客户成功、管理层甚至法务,协调半径变成 10 人以上。所以成本曲线在跨部门组织里比经典模型更陡。

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

4. 100 人以上组织的特殊性

100 人以下的团队,缺陷管理靠“喊一声”就能跑通,流程反而是负担。但跨过 100 人这条线之后,会出现三个不可逆的变化:信息不再共享、责任开始模糊、历史开始被遗忘。

信息不再共享,意味着“大家都知道的那个坑”不再大家都知道;责任开始模糊,意味着缺陷在部门之间可以合法地无人认领;历史被遗忘,意味着同一个根因每季度复发一次,而没人发现它是复发。这三个变化共同指向一个结论:100 人以上的组织必须把缺陷管理从“人的记忆”迁移到“系统的记录”。

三、常见误区:六种看起来很对、实际有害的做法

这一节我写得比较直接,因为下面六条是我在客户现场反复纠正、且每次纠正都会引发争论的做法。它们的共同特征是:逻辑上自洽、执行上顺手、结果上无效甚至有害。

1. 误区一:把“平均修复时长”当团队 KPI

平均修复时长(MTTR)作为 KPI 的问题不在于它没意义,而在于它可被最省力的方式优化。我见过三种典型做法:把复杂缺陷拆成若干子单分别关闭以拉低均值、把缺陷状态提前推进到“已解决”再慢慢验证、优先处理容易修的琐碎缺陷而把硬骨头长期挂着。

更隐蔽的问题是均值本身。缺陷修复时长是典型的长尾分布,均值会被少数超长缺陷严重拉高,也会被大量“五分钟关闭的重复单”严重拉低。用均值做决策,等于用一个不存在的“平均缺陷”做决策。

我的替代方案是用分位数加分布看:P50 反映常态效率,P90 反映最坏情况下的组织能力,P90 与 P50 的比值反映流程稳定性。一个 P50 是 2 天、P90 是 20 天的团队,和一个 P50 是 4 天、P90 是 6 天的团队,均值可能接近,但后者的组织能力明显更强。

2. 误区二:追求 Bug 清零

“清零”是一个听起来极其正确的目标,但它会直接摧毁缺陷数据的真实性。当清零成为考核项,团队的理性选择不是修完所有缺陷,而是让缺陷不被记录:口头沟通解决、私下拉群处理、把缺陷写成“优化项”、把线上问题说成“已知限制”。

我对比过两个团队:A 团队季度目标“缺陷清零”,B 团队目标“P0/P1 缺陷 100% 在 5 天内闭环,其余按风险排序”。结果是 A 团队记录缺陷数下降了 40%,但线上事故数上升了 25%;B 团队记录数上升了 30%,线上事故数下降了 18%。记录数上升不是变差了,是终于看见了。

3. 误区三:用严重等级代替优先级

严重等级(Severity)描述的是缺陷的影响程度,优先级(Priority)描述的是修复的紧迫性,这两件事在跨部门场景里经常不一致。一个“影响 3 个大客户的显示错位”严重等级是低,但优先级极高;一个“极端场景下的数据不一致”严重等级是高,但可能半年才触发一次。

把两者混成一个字段,会导致两个后果:研发按严重等级排序,业务按优先级着急,双方永远对不齐;以及严重等级被人为拔高,因为所有人都知道高等级才会被处理,于是“中”变成了没人看的垃圾桶,最后 80% 的缺陷都是“高”。

正确做法是保留两个独立字段,并在流转规则里明确:Severity 由报告人或测试判定,Priority 由产品与研发在分诊会上共同判定,且 Priority 判定必须写明业务依据。

4. 误区四:缺陷密度横向比较

“A 模块缺陷密度是 B 模块的 3 倍,所以 A 模块质量差”,这个推理在绝大多数情况下是错的。因为缺陷密度的分母(代码量或功能点)和分子(发现的缺陷数)都受发现强度影响:测试投入多的模块,缺陷自然多;没人测的模块,缺陷自然少。

我见过最典型的误判:一个核心交易模块被判定为“质量最差”,因为它的缺陷占全系统的 43%。但把测试用例数、自动化覆盖率、灰度流量、代码变更频次一起看之后发现,这个模块的“每千行代码缺陷数”其实低于平均水平,它只是被测得最狠。

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

5. 误区五:状态机让人人自由流转

为了方便,很多团队把缺陷状态做成任意可拖拽的看板列。短期体验很好,长期代价是数据彻底不可分析:你无法区分“这个缺陷在等待确认”和“这个缺陷在等待排期”,因为中间的状态从来没被记录过。

更严重的是状态回滚的语义丢失。缺陷从“已验证”退回“处理中”,到底是验证失败、需求变更、还是误操作?如果系统只记录了一个状态字段而没有流转日志,这个问题永远无法回答,重开率也就无法计算。

6. 误区六:只统计“已修复”,不统计“返工”

返工是缺陷管理里最被忽视的成本项。一条缺陷修完又被重开,它的真实成本不是原修复时长,而是“原修复 + 验证 + 重开 + 再修复 + 再验证 + 期间的机会成本”。在我的样本里,重开缺陷的平均总成本是非重开缺陷的 2.4 倍。

而返工率高的根因通常不是技术能力,是修复前没有定位到根因。我统计过一个团队的重开缺陷,其中 61% 的首次修复只处理了表象(加了判空、加了重试、加了超时),没有回答“为什么会走到这个分支”。

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

四、专业判断逻辑:从字段设计到归因决策的完整链路

前三个章节讲的是“为什么”,从这一节开始讲“怎么做”。我把缺陷数据分析拆成六个步骤,顺序不能颠倒,因为后一步的数据质量完全依赖前一步的设计。我见过太多团队直接从第五步(做报表)开始,然后花三个月争论数据为什么对不上。

1. 第一步:把缺陷定义写成人能执行的规则

这一步的产出不是文档,是判断清单。我要求客户产出的东西必须满足一个标准:一个新入职的支持人员,不看任何其他材料,能独立判断 90% 的工单是不是缺陷。

清单通常包含三部分:什么算缺陷(与已发布版本的预期行为不一致、可复现、影响可识别用户群)、什么不算缺陷(新需求、体验优化建议、环境配置问题、第三方服务中断)、边界情况怎么处理(不可复现但有多人报告的、只有特定浏览器出现的、性能退化类的)。

这一步最容易被跳过,但它决定了后面所有指标的分母。分母不干净,后面全是噪声。

2. 第二步:设计可分析的状态机与必填字段

状态机的设计原则是:每一个状态都必须对应一种“等待谁”的语义,每一个状态跃迁都必须留下可归因的记录。如果两个状态之间没有责任主体的变化,它们就应该合并;如果一次跃迁没有必填字段,它就不应该被允许。

下面是我给客户用的最小可分析版本,可以直接改成你所用平台的配置:

# 缺陷状态机(最小可分析版本)
states:

new # 新建:仅报告人可编辑描述

triaged # 已分诊:必须有 owner + severity + priority + found_phase

scheduled # 已排期:必须关联迭代或 hotfix 窗口

in_progress # 处理中:同一时刻只允许一个 owner

resolved # 已解决:必须填写 root_cause + fix_commit + affected_version

verified # 已验证:由非提交人校验,必须附验证证据

closed # 已关闭

reopened # 重开:从 verified/closed 回退,自动累加 reopen_count

transitions:

new: [triaged, rejected]

triaged: [scheduled, rejected, duplicate]

scheduled: [in_progress]

in_progress:[resolved]

resolved: [verified, reopened]

verified: [closed, reopened]

reopened: [in_progress]

required_fields:

triaged: [owner, severity, priority, found_phase, module]

resolved: [root_cause, fix_commit, affected_version]

verified: [verify_evidence, verified_by]

这里有两个字段值得单独说。found_phase(引入阶段),记录这个缺陷是在需求、设计、编码、集成、预发布、线上哪个阶段被引入的,它比“发现阶段”有价值得多,因为只有引入阶段能指向改进动作。root_cause(根因分类),必须是枚举值而不是自由文本,否则无法聚合。

根因分类我建议控制在 8 到 12 项,例如:需求遗漏、需求理解偏差、设计缺陷、编码逻辑错误、边界条件未处理、并发与竞态、数据问题、配置与环境、依赖与第三方、回归遗漏。项数太少没有区分度,太多没人愿意选。

3. 第三步:采集与清洗,把噪声挡在分析之前

缺陷数据有四种典型脏数据,必须在上游处理掉,不要指望在报表层修补:

  • 僵尸单:超过 N 天没有任何状态变更且未关闭的缺陷。它们会严重扭曲平均值,通常占总量的 8% 到 15%。
  • 重复单:同一根因被多次报告。分析根因分布时必须去重,否则最吵的那个问题会被放大。
  • 状态回滚噪声:误操作导致的假重开。需要通过“重开时是否附带说明”来过滤。
  • 跨系统不一致:缺陷在项目管理工具里,事故记录在值班系统里,客户投诉在支持系统里,三处口径不同。必须先建立关联字段。

下面这段 SQL 是我常用的缺陷净处理时长计算模板,它把等待时长单独拆出来,并计算“触达比”(实际处理时间占全周期的比例),这个比值比 MTTR 更能反映流程健康度:

-- 缺陷生命周期净处理时长与触达比
WITH lifecycle AS (

SELECT

bug_id,

MIN(CASE WHEN to_status = 'in_progress' THEN changed_at END) AS t_start,

MAX(CASE WHEN to_status = 'resolved'    THEN changed_at END) AS t_resolved,

SUM(

CASE WHEN to_status IN ('pending_confirm','pending_schedule','pending_env')

THEN EXTRACT(EPOCH FROM (

changed_at - LAG(changed_at) OVER (

PARTITION BY bug_id ORDER BY changed_at)

)) / 3600.0

ELSE 0 END

) AS wait_hours

FROM bug_status_log

WHERE changed_at >= '2025-01-01'

GROUP BY bug_id

)

SELECT

b.team,

b.module,

b.found_phase,

COUNT(*)                                                        AS bug_cnt,

ROUND(AVG(EXTRACT(EPOCH FROM (t_resolved - t_start))/3600.0), 1) AS total_hours,

ROUND(AVG(wait_hours), 1)                                       AS wait_hours,

ROUND(1 - AVG(wait_hours)

/ NULLIF(AVG(EXTRACT(EPOCH FROM (t_resolved - t_start))/3600.0), 0), 3) AS touch_ratio

FROM lifecycle l

JOIN bugs b USING (bug_id)

WHERE b.is_duplicate = false

AND b.is_zombie   = false

GROUP BY 1, 2, 3

ORDER BY total_hours DESC;

输出的 touch_ratio 是我最看重的一个派生指标。它低于 0.3 的团队,说明流程损耗严重,此时做任何“提升研发效率”的动作都是浪费;它高于 0.45 的团队,说明流程已经比较健康,可以开始关注代码质量和测试左移了。

4. 第四步:归因分析,从“多少”走向“为什么”

大多数团队的缺陷分析停在“这个月多少条、比上月增减多少”。这是描述,不是归因。有决策价值的归因至少要回答四个问题:

  1. 按引入阶段看:缺陷主要是在需求、编码还是集成阶段被引入的?这决定改进应该投在需求评审还是技术实践。
  2. 按根因看:Top 3 根因贡献了多少比例?如果是“需求理解偏差”占 40%,那么加强代码评审是无效投入。
  3. 按模块看:结合变更频次和测试强度做归一化,找出真正的高风险模块,而不是缺陷数最多的模块。
  4. 按流转路径看:哪些缺陷转派次数最多?转派次数与修复时长是否强相关?如果是,问题在归属规则而不在人。

我常用的一个判断逻辑是“先分叉再归因”:先把缺陷按引入阶段分成三组(需求侧、编码侧、集成侧),再在每组内看根因分布。因为这三组的改进动作完全不同,需求侧靠评审清单和验收标准,编码侧靠单测和静态检查,集成侧靠契约测试和环境治理。混在一起看根因,永远得不出可执行的结论。

5. 第五步:把结论变成门禁与决策

分析的终点不是报表,是规则。我一直坚持一个标准:如果一份缺陷分析报告没有导致任何一条流程规则发生变化,那它就是无效产出。规则可以很轻,但必须落地。常见的四种:

  • 准入类:P0/P1 缺陷未闭环不允许发布;核心链路缺陷未覆盖自动化用例不允许合并。
  • 归属类:分诊必须填判定依据,无依据不得转派;同一缺陷转派超过 2 次自动升级到技术负责人。
  • 节奏类:P1 缺陷 24 小时内必须分诊,P2 缺陷 3 个工作日内必须给出排期或拒绝理由。
  • 复盘类:线上 P0 事故必须在 48 小时内产出根因记录并更新到根因分类中,形成可累积的知识。

我特别想强调第二条。转派次数是最被低估的协作指标。它不需要任何新技术,只需要一条升级规则,就能把跨部门的推诿成本大幅降低,因为推诿有了明确的上限。

6. 第六步:建立反馈回路,让指标进入决策节奏

缺陷数据最容易死掉的方式是“每月出一份报表,没人看”。要让它活下来,必须绑定到已有的决策节奏上:迭代计划会看上周新增与遗留的缺陷分布、发布评审会看门禁指标、季度复盘看根因迁移。

我的建议是三个节奏、三个层次:周会看流转指标(分诊及时率、转派次数、僵尸单数量),月会看质量指标(重开率、逃逸率、根因分布),季度看结构指标(引入阶段迁移、模块风险排序、测试投入产出)。层次不要混,周会不要讨论根因分类,季度会不要纠结某一条缺陷为什么卡住。

五、案例与数据观察:一家 400 人公司的缺陷流程重构

这一节讲一个我深度参与的项目,包括做了什么、数据怎么变的、以及哪些地方没做好。我尽量写得具体,因为抽象的方法论谁都能写,具体的失败细节才有参考价值。

1. 背景:三条产品线、五个研发团队、一个共同的缺陷池

这家公司约 400 人,研发 180 人左右,分三条产品线、五个研发团队,另有独立的测试中心、运维团队和客户成功团队。他们的缺陷都进同一个池子,用某项目管理平台做记录,但每个团队的看板列和状态定义都不一样。

重构前的核心症状:平均修复时长 9.8 天、重开率 22%、线上逃逸率 17%、每月因缺陷归属问题产生的跨部门争议大约 6 到 8 起。管理层的感觉是“研发效率低”,但拿不出证据说明低在哪。

2. 做了什么:三件事,没有一件是买新工具

(1)统一状态机与必填字段

第一步是把五个团队的状态定义收敛成一套八状态模型,保留了各团队的看板视图差异,但底层状态一致。同时在分诊、解决、验证三个节点上加了必填字段:分诊必须有 owner、severity、priority、found_phase、module;解决必须有 root_cause、fix_commit、affected_version;验证必须有证据和验证人。

这一步遇到的阻力最大。研发的反驳是“填字段浪费时间”。我们的应对不是强制,而是先做两周的对照实验:让两个团队先跑,另外三个保持原样,然后拿数据对比。两周后,跑新流程的两个团队平均修复时长从 10.1 天降到 6.4 天,反对声音基本消失。

平台侧他们用的是 PingCode。选择它的原因不是功能多,而是状态机、必填字段、流转日志这三件事可以在不改代码的前提下配置出来,而且缺陷、需求、迭代、测试用例在同一个数据模型里,避免了我最担心的跨系统口径不一致问题。对 100 人以上、多产品线的组织来说,这种“一套模型覆盖多条链路”的能力比单点功能强弱重要得多。

(2)把“等待”变成可见的看板

第二步是做了一个“等待视图”:所有处于待确认、待排期、待环境状态的缺陷,按停留时长排序,超过阈值的标红,并且显示当前责任人。这个视图每天早上 9 点自动推送到对应的群里。

这个动作的效果远超预期。因为它把“没人负责的等待”变成了“有人看得见的等待”。之前一条缺陷在“待排期”躺 4 天没人觉得有问题,现在第 3 天就会有人问。数据上,等待排期的平均时长从 46.5 小时降到 19 小时。

(3)建立分诊会与升级规则

第三步是每天 15 分钟的分诊会,参与者是产品、研发、测试各一人,只处理三类缺陷:新提交未分诊的、转派超过 2 次的、跨团队归属有争议的。同时上线升级规则:转派 2 次自动 @ 技术负责人,P1 缺陷 24 小时未分诊自动升级。

这里有个细节值得说:分诊会最初设计成 30 分钟,实际跑了一周发现大量时间花在“讨论要不要修”上。改成 15 分钟后,规则变成“分诊会只判定归属和优先级,不讨论方案”,效率立刻上来了。会议时长限制本身就是一种流程设计。

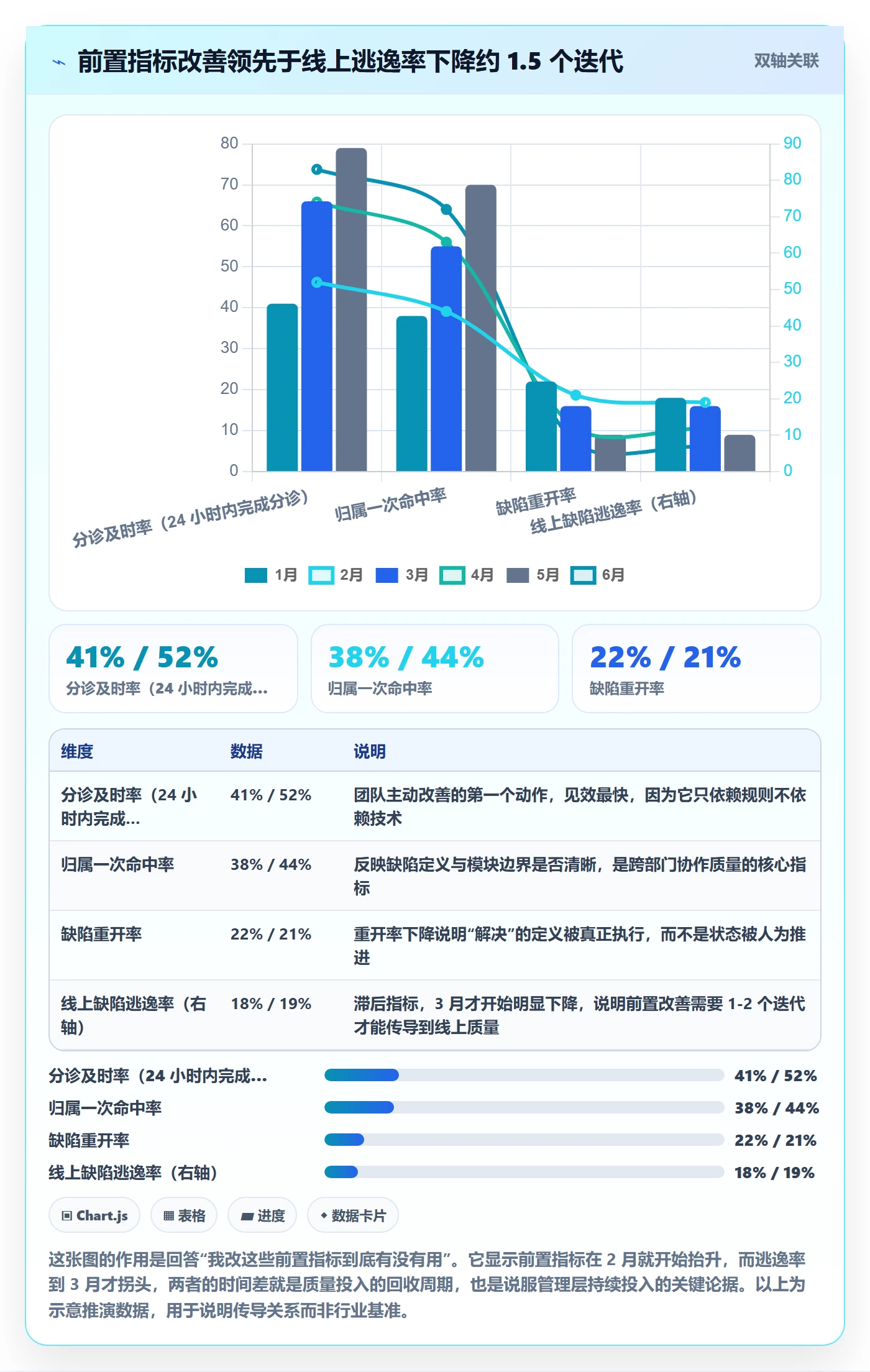

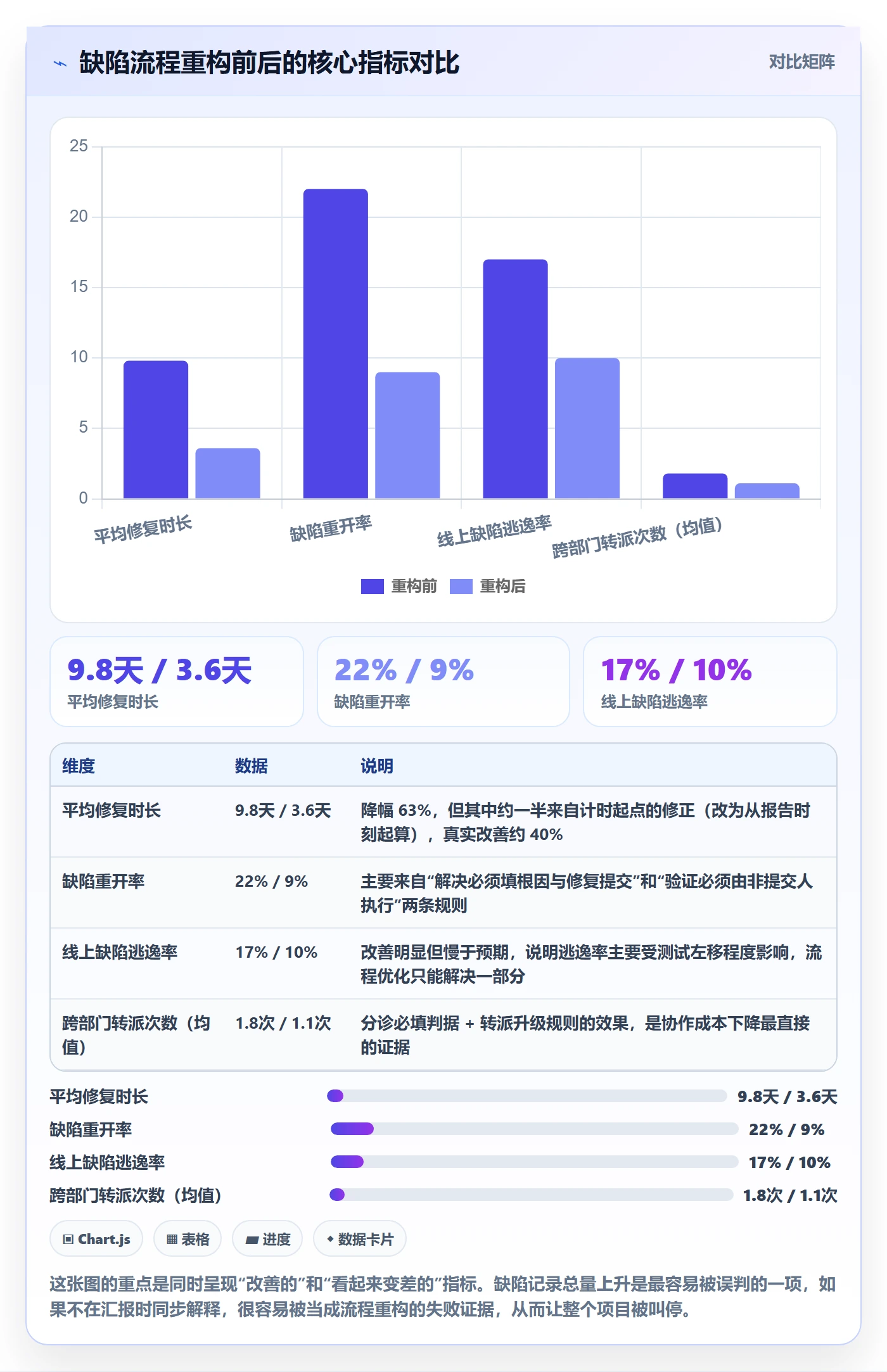

3. 数据观察:四个指标的变化与一个没变的指标

重构上线三个月后的对比数据如下。需要说明的是,这些数字包含了季节性和团队磨合的影响,不是严格的因果推断,我按实际观测值呈现:

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

再说那个没变的指标:按根因分类后的“需求理解偏差”占比,重构前后都是 34% 左右,几乎没有下降。这是一个诚实的失败。我们花了很多精力在流转效率上,但对“需求在传递过程中失真”这个根因没有实质动作。

复盘时我意识到问题所在:流程优化解决的是“缺陷被发现之后怎么流动”,而这个根因属于“缺陷被引入之前怎么预防”,需要的是需求评审清单、验收标准模板、三方对齐会议这些完全不同的手段。这也印证了我前面说的判断,引入阶段决定改进动作,混在一起看永远得不出结论。

4. 一个反面案例:把流程做成负担的另一种失败

同期我还接触了另一家公司,200 人左右。他们读了类似的材料后,做了一套非常完整的缺陷流程:11 个状态、23 个必填字段、5 级审批、每周三份报表。三个月后,缺陷记录量下降了 55%,管理层很满意。

但我做了一次抽查:随机抽 20 条已关闭缺陷,其中 7 条没有任何验证记录,4 条的“修复提交”是空的,还有 3 条在系统里显示“已解决”但对应代码从未合并。真实的关闭率可能不到一半。

流程的重量超过团队的承受能力时,人不会拒绝流程,人会绕过流程。而绕过的第一步,就是让数据变得好看。这个案例我每次讲流程设计都会提,因为它提醒我:字段不是越多越好,审批不是越严越好,可执行的轻流程永远优于完美的重流程。

六、行动建议:不同规模、不同场景该怎么落

方法论必须落到具体条件上才有意义。这一节我按组织规模和场景给建议,每一条都标注了适用前提,你可以直接对照自己的情况取用。

1. 50 人以下团队:只做两件事

这个规模不要建流程,建流程的维护成本会超过收益。只需要两件事:一个统一的缺陷入口(不要微信群 + 口头 + 邮件三处并存),以及一个最简状态机(新建、处理中、待验证、已关闭,加一个“暂不修复”并强制填理由)。

指标只看两个:僵尸单数量(超过 30 天未动的)和重开率。前者保证缺陷不被遗忘,后者保证“关闭”这个动作是可信的。其他的等长到 100 人再说。

2. 50 到 200 人团队:补齐归属与验证

这个阶段的核心矛盾是归属开始模糊。建议动作:

  • 把缺陷定义写成清单,指定一个分诊人(可以是轮值),所有新缺陷必须经他分诊。
  • 分诊必须填判据(日志、追踪 ID、复现步骤),无判据不得转派。
  • “已解决”必须有根因分类和修复提交,“已验证”必须由非提交人执行。
  • 每天 15 分钟分诊会,只处理未分诊、多次转派、归属争议三类。
  • 指标扩展到五个:分诊及时率、转派次数、重开率、P90 修复时长、僵尸单占比。

这个规模段最值得投入的是分诊环节,因为它是所有后续数据质量的闸门。我见过太多团队在这里省事,结果后面花十倍精力做数据清洗。

3. 200 人以上或多产品线:以数据模型统一为先

这个规模的核心矛盾不是流程,是口径。多条产品线各有各的缺陷定义、状态、字段,最后汇总到管理层时永远对不上。我的建议顺序是:

  1. 先统一数据模型:缺陷、需求、迭代、测试用例、发布版本必须在同一个模型里可关联,而不是五套系统靠人工对齐。
  2. 再统一底层状态与必填字段,允许各团队保留自己的看板视图。
  3. 然后建跨团队的质量看板,按引入阶段和根因分类做横向对比。
  4. 最后才考虑自动化和智能分诊,因为前面三步没做好的话,自动化只会更快地产生脏数据。

这也是我前面提到那家公司最终选择 PingCode 的原因:它服务中大型组织,缺陷、需求、迭代、测试、发布在同一个数据模型下,跨团队横向对比不需要做 ETL。对多产品线组织来说,“不用做数据对齐”本身就是最大的效率收益。当然,如果你的团队只有一条产品线、几十个人,这个优势基本用不上,轻量工具反而更合适。

4. 线上事故场景:走独立通道,不要和日常缺陷混在一起

线上事故和开发期缺陷的处理逻辑完全不同:事故要的是止血速度、影响面评估、对外沟通;缺陷要的是根因、防复发、回归验证。把它们放在同一个流程里,会导致两个问题:事故被流程拖慢,缺陷被事故挤占。

我的建议是双通道 + 事后归并:事故走独立的应急通道(先止血、后复盘、再转缺陷),止血完成后由复盘产出一条或多条标准缺陷,进入常规流程做根因修复。这样既保证了应急速度,又保证了根因不被遗漏。

一个具体细节:事故复盘产出缺陷时,必须把事故等级、影响时长、影响用户数带过去。这三个字段是后面做“缺陷影响面分析”的输入,缺失了就补不回来。

5. 用现成平台还是自建:一个判断标准

我的判断标准很简单:如果你的团队需要的是“缺陷流转 + 必填字段 + 关联需求与测试 + 报表”,用现成平台;如果你需要的是“缺陷数据与业务指标深度联动(比如缺陷与特定交易链路的营收损失关联)”,考虑自建或二次开发。

绝大多数团队属于前者。我见过不少团队花半年自建一套缺陷系统,最后做出来的功能和现成平台差不多,但少了移动端、少了权限体系、少了通知集成,维护成本还持续存在。这是典型的把工程能力投在了非差异化的事情上。

七、取舍:每一条建议都有代价

我不太喜欢只给建议不给代价的文章,因为现实中所有选择都是取舍。这一节把前面建议背后的代价摊开讲,你可以据此判断自己该在哪边多让一点。

1. 严格门禁 vs 交付速度

门禁越严格,缺陷逃逸越少,但发布节奏越慢。我的经验值是:核心链路(支付、权限、数据一致性)适合严格门禁,非核心链路(文案、展示、辅助功能)适合轻门禁。用同一套门禁覆盖所有链路,要么拖慢整体,要么形同虚设。

具体做法是按链路分级:核心链路要求 P0/P1 全部闭环 + 自动化用例覆盖 + 灰度验证;非核心链路要求 P0 闭环即可。这样既保住了关键风险,又给日常迭代留了空间。

2. 统一流程 vs 团队自治

统一的好处是数据可比、协作顺畅;自治的好处是贴合各自节奏、执行阻力小。我的取舍是“数据模型统一、流程节点自治”:状态枚举、必填字段、根因分类这些影响数据可比性的部分必须统一;评审方式、看板视图、会议节奏这些影响日常体验的部分可以自治。

判断某个东西该统一还是该自治,我用一个问题:这个差异会不会导致跨团队的数字对不上?会,就统一;不会,就放权。

3. 字段完整度 vs 填写成本

每多一个必填字段,数据完整度上升,但提交意愿下降。我的经验是必填字段控制在 5 到 7 个以内,且只放在三个关键节点上(分诊、解决、验证)。其他字段设为选填,通过报表侧的“字段缺失率”来监控,缺失率超过 40% 的字段要么删掉,要么改成必填,不要长期悬着。

还有一个技巧:能自动带出的字段绝不要人填。所属模块可以从代码路径推断,修复提交可以从 Git 关联,影响版本可以从发布记录带出,这些都不该占用人的注意力。人在流程里只需要回答机器答不出的问题,根因是什么、优先级依据是什么。

4. 自动化 vs 人工标注

自动分诊、自动根因归类听起来很诱人,但我的观察是:在根因分类标准尚未稳定之前,自动化的准确率不足以支撑决策,反而会污染训练数据。建议先把人工标注跑够 3 个月,让分类标准稳定、让团队形成共识,再考虑自动化。

可以自动化的部分先做这些:重复缺陷检测(文本相似度)、异常停留告警(超过阈值自动提醒)、关联字段自动带出(提交、版本、模块)。这三类不需要判断力,收益确定,风险低。

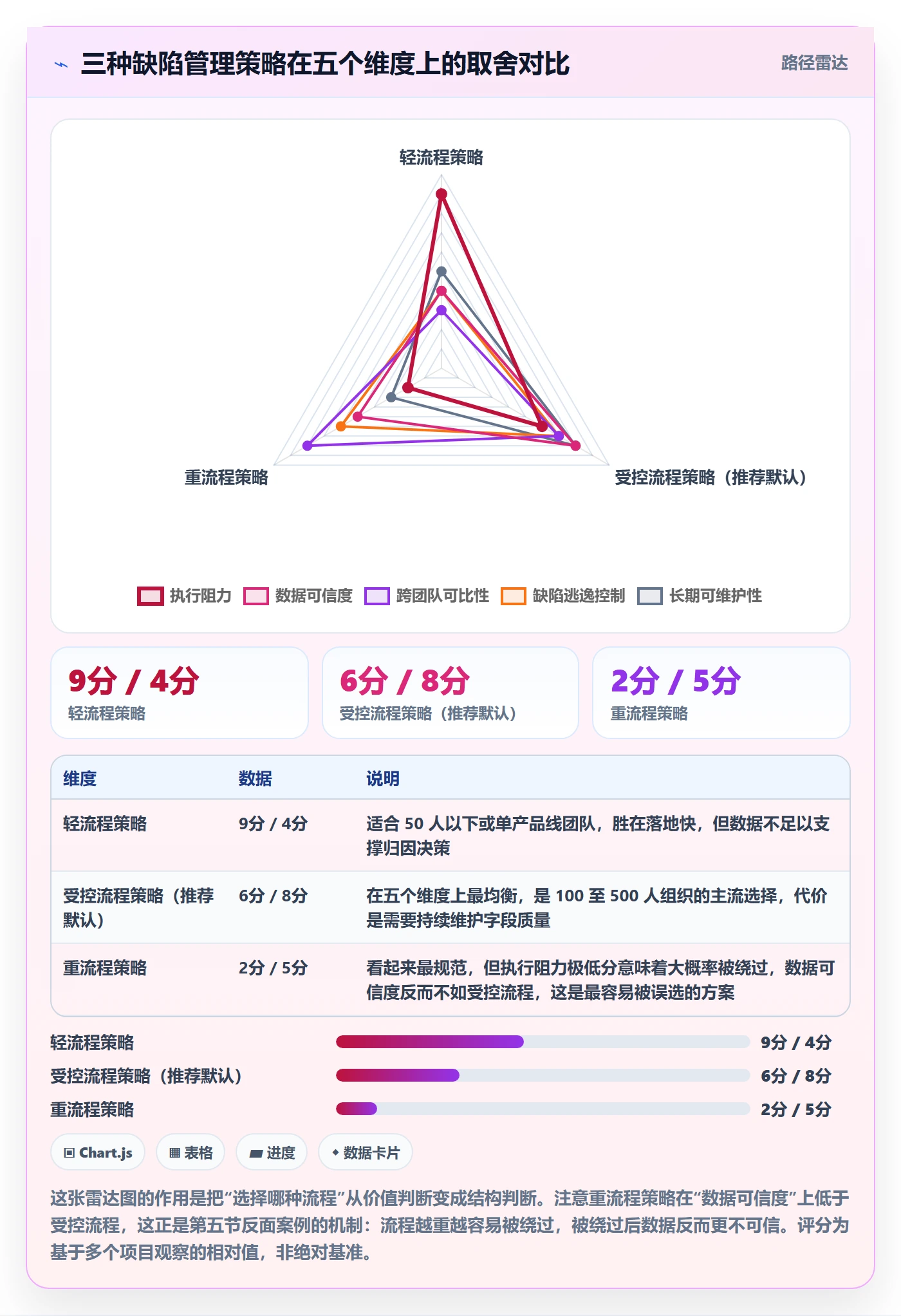

5. 我的默认取舍建议

如果让我给一个默认配置,我会这样设:状态机受控但节点少(7 到 8 个),必填字段精而准(5 到 7 个,集中在三个节点),指标以分位数和分布为主、均值为辅,优化顺序永远是先流转后技术,门禁按链路分级,自动化只做不需要判断力的部分。

这套配置的代价是:它对“极端情况”的覆盖不足,比如超长尾缺陷、跨产品线的复杂归属争议,需要额外的人工机制兜底。但它的收益是执行力,一个能被执行 80% 的流程,价值远高于一个设计完美但只能执行 40% 的流程。

修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程

八、写在最后:修复管理的本质是让问题可见

回到开头那条 11 天的缺陷。它最终被解决的方式很朴素:我们把整条流转路径打印出来贴在墙上,标出每个环节的停留时长和责任主体,然后问了一句“这 10 天里,有任何一个时刻,有人知道它已经卡了 3 天吗”。答案是没有。第二天,归属规则和分诊会就定下来了。

所以我一直认为,修复管理真正要解决的问题不是“怎么修得更快”,而是“怎么让卡住的东西被看见”。数据、状态机、必填字段、看板、指标,全部都是为了让“看不见的等待”变成“看得见的数字”。一旦它可见,改进往往不需要复杂的方案,团队自己就会找到办法。

这也是我对 AI 辅助缺陷管理保持谨慎乐观的原因。自动归因、智能分诊确实能提升效率,但它们解决的是“处理”,而跨部门团队的主要损耗在“等待”。在流转规则还没理清的组织里,AI 只会让脏数据产生得更快。

如果你读到这里想马上动手,我建议按这个节奏走:

  • 本周(1 天):拉出最近 3 个月所有未关闭缺陷,统计停留超过 14 天的数量和当前责任状态。你会第一次看到自己的“等待黑洞”有多大。
  • 第一周(3 天):随机抽 20 条已关闭缺陷,检查是否有修复提交、根因记录、验证证据。这三项的缺失率就是你的数据可信度基线。
  • 第一个月:只改两件事,加三个必填字段(分诊、解决、验证),加一条转派升级规则。不要一次改太多,用两周对照实验说服团队。
  • 第三个月:上线等待视图和分诊会,开始按引入阶段做归因分析,把结论转成至少两条门禁规则。

不要追求一步到位。在缺陷管理这件事上,连续三个月的小改进,效果远大于一次声势浩大的流程重构。因为前者会沉淀成习惯,后者通常会在两个月后悄悄退回原样。

常见问题解答(FAQ)

1. 跨部门团队接到 Bug 后,怎样统一缺陷分级和处理优先级?

我发现不同部门对“严重”的理解经常不一样:研发看技术影响,客服看投诉数量,业务看是否挡住上线。我们应该按什么规则分级,才能避免每个团队都把自己的问题排在最前面?

不要只用“高、中、低”或报告人的主观判断。可以按影响范围、业务损失、是否有替代方案和发生频率评估,并约定统一口径:例如,核心流程完全不可用且没有绕行方案为最高级;部分用户受影响但有临时方案为次高;文案、样式等不阻断流程的问题进入常规队列。

一个便于试行的评分方法是给影响范围、业务损失、复现频率各打 1,3 分,总分 7,9 分优先处理,4,6 分排入近期迭代,1,3 分结合修复成本安排。分数用于排序而非机械裁决;涉及资金、数据安全或法规风险时,应允许直接升级。

试运行两周后,抽查被升级和被降级的缺陷,修正规则,避免标准只写在流程文档里却没人按它执行。

2. Bug 应由哪个部门负责,才能减少跨团队来回转派?

我遇到过一个问题,客服认为是产品规则,产品认为是接口异常,研发又说要先拿到稳定复现步骤。缺陷在几个部门之间转了一圈,我想知道应该由谁先接住,以及怎么避免把“负责排查”误解成“负责最终修复”。

建议区分“协调责任”和“修复责任”:最先受理的团队先负责补齐信息、确认影响并指定协调人;完成初步定位后,再由拥有问题代码或业务规则的团队承担修复。每条缺陷都应有一个明确的当前负责人、下一步动作和反馈时间,即使根因尚未确认,也不要留成无人认领。

提交信息至少包含发生时间、环境、操作步骤、预期结果、实际结果、影响对象和可用证据;无法复现时,协调人应明确还缺什么数据,而不是简单退回。比如约定一个工作日内完成首次分诊、两个工作日内给出负责人或升级路径,超过时限由跨部门负责人介入。首次分诊时限可以按团队规模调整,但“有人持续推进”应是硬规则。

3. 跨部门 Bug 数据分析应该看哪些指标,才能发现真正的流程问题?

我看到团队每周都在汇报新增和关闭了多少 Bug,但数字高低并不能说明质量变好还是变差。除了数量,我还应该看什么,才能判断问题出在产品、测试、交接还是排期?

先把数据按产品模块、严重级别、发现阶段、责任团队和问题来源拆开,再看趋势;只看总量,容易把业务规模增长误判成质量恶化。建议至少跟踪修复周期中位数、超期率、重开率、线上逃逸缺陷占比,以及各环节等待时间。举例来说,若一个月新增 120 个缺陷、关闭 100 个,看起来处理量不错;

但如果其中 25 个被重开,且高优先级缺陷的修复周期中位数从 3 天升至 6 天,问题可能不是研发产能不足,而是验收标准不清或跨团队等待变长。数字仅作示例,分析时还要按严重级别和模块对照,并核对缺陷数量是否因集中补录、测试范围变化而波动。

4. 缺陷修复后怎样验证关闭,并把数据分析结果转成改进动作?

我担心 Bug 一旦标成“已修复”,流程就算结束了,但用户可能仍能复现,或者相同问题过几周又出现。团队应该怎样设定关闭条件,才能让复盘真正减少后续缺陷,而不是只多开一次会?

关闭前至少核对三件事:修复版本或变更记录可追溯;原始复现步骤已验证;相关回归范围覆盖了可能受影响的功能。若原问题依赖特定账号、数据或环境,应记录验证条件,避免换了测试条件就误判通过。

每月复盘时,不要逐条重讲缺陷,而应从重开率高、修复周期长或线上逃逸集中的模块里选一个问题,找到可改变的流程原因,例如需求验收条件缺失、测试数据不稳定或交接等待无人跟进。把改进动作写成负责人、截止时间和验证指标;例如为某类高频问题补充验收检查项,并在下个周期比较同类缺陷数及重开率。

若指标没有变化,就继续检查原因,而不是把“已完成培训”当成改进成效。

核心关键词

读者评论

赵
赵亦辰

排期那段 46.5 小时我认同,但它恰恰最难改。缺陷被默认算“非计划工作”,而迭代容量早被需求排满,不在每轮硬留出缓冲,规则改多少次都会退回去。我们去年试过,最后还是卡在产品不肯让容量,指标又慢慢回去了。

韩
韩俊杰

协调人时这个思路不错,但 0.6 到 1.2 人时是怎么统计出来的?谁记、粒度多细?我们真去量过转派成本,靠人工填写基本没人填,靠工单系统日志又只覆盖开发环节。这个数拿去说服管理层可以,别拿来做考核。

胡
胡嘉禾

前置指标那段我有不同看法。分诊及时率一旦上报表,最先变好的是“24 小时内随便分给谁”,归属一次命中率反而会掉。我们两个月分诊率冲到 90%,退回和重开也跟着涨。指标组合方向对,但最好再加个“分诊后被退回率”兜底。

文章包含AI辅助创作:修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525574

赞 (0)
飞飞飞飞
缺陷怎么做?项目负责人实操方法:Bug / 缺陷从0到1
上一篇 1小时前
严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
