需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

去年冬天,我陪一家 300 人规模的 SaaS 公司做季度复盘。CTO 把过去四个季度的排期表摊在桌上,说了一句让我印象很深的话:“我们的估点其实挺准的,误差基本在 15% 以内,但交付到客户手上的时间,平均还是晚了 40%。”这句话几乎是我过去几年做研发管理咨询时听到频率最高的一句。团队不是不会估,而是把“估得准”当成了“排得准”,这两件事之间隔着一整个系统。

需求排期如何做好开发周期,本质上不是一道估算题,而是一道流动题。你算的是人天,交付的是日历天;中间隔着的排队、等待、依赖、返工、评审、发布窗口,才是吃掉周期的真正部分。我见过太多团队把精力全部花在“把 5 天估成 5.5 天还是 4.5 天”上,却从没人统计过:一个需求从进入队列到真正被人动手,平均躺了多少天。

这篇文章我想讲清楚三件事:开发周期的准确性到底由什么决定;一套可以直接拿去用的排期方法长什么样;以及在团队规模、业务类型不同的情况下,你应该在哪做加法、在哪做减法。文中会用到我在多家企业做排期改造时积累的观察数据,这些数据经过脱敏和区间化处理,属于样本推演,我会在用到的地方明确标注,不会把它们包装成某个机构的公开统计。

一、核心结论:开发周期的准确性由系统决定,不由估点决定

先把结论摆在前面,后面所有内容都是围绕这四条展开的。

1. 先定义“周期”,再谈“排期”

大部分排期争论的源头,是双方对“周期”的定义不同。产品经理说的是“从提出需求到客户能用”,研发说的是“从我开始写代码到提测”,测试说的是“从提测到验收通过”。三个口径相差两三倍,会上当然吵不出结果。

我的建议是把周期的起止点固定成一条线:从需求达到“就绪状态”(验收标准清晰、依赖已确认、设计已评审)的那一刻开始,到该需求在生产环境对用户可见为止。这条线覆盖了开发、测试、发布,也覆盖了中间的排队和等待,它是一个客户真正感知到的时间。

为什么起点定在“就绪”而不是“提出”?因为需求在被澄清之前的时间,属于产品侧的探索成本,和研发的交付能力是两笔账。把两笔账混在一起算,最后谁都不认账。分开算,才能分别优化。

2. 排期准确率的上限由在制品数量和依赖结构锁死

这是我做过几十次排期改造后最确定的一条判断:当一个团队同时在做的事情超过它人数的一半,任何排期方法都会失效。不是因为方法不好,而是因为等待时间开始主导周期。

排队论里有个经典结论:当资源利用率超过 80%,队列长度会非线性上升。翻译成研发语言就是,当每个人的手上都压着两三个任务,任何一个环节的延迟都会被放大成整条链路的延迟。你越想把资源用满,交付周期就越长。

所以真正有效的排期动作,往往不是“算得更细”,而是“同时做得更少”。先限制在制品,再谈排期精度,顺序反了就是白费力气。

3. 用分位数承诺,而不是用平均值承诺

大多数团队的排期承诺,用的是“平均值思维”:这类需求历史上平均 12 天,那就承诺 12 天。问题是,平均值意味着一半的概率会超期。你拿 50% 的把握去承诺,一年下来必然会有一半的项目在延期。

我的做法是用分位数承诺:统计同类需求的历史周期分布,取 P85(85% 的需求在这个天数内完成)作为对外承诺值,P50 作为内部预期值。这样做的代价是承诺周期看起来变长了,收益是延期率从 40% 降到 10% 以内。对客户和上级来说,一个说到做到的 18 天,远好过一个平均 12 天、实际可能 30 天的承诺。

4. 排期的对象是“流动”,不是“人”

排期会开成资源分配会,是极其常见的退化路径。一旦会议主题变成“谁来做这个”,讨论就会从“这件事需要多久”滑向“他最近很忙,能不能换个人”,最后变成人情和博弈。

正确的排期对象是工作项的流动:需求在队列里排到第几位、什么时候进入开发、卡在哪个环节、瓶颈在测试还是在评审。人只是流动的执行者,不该是排期会议的主角。把视角从“人”切到“流动”,会议时间通常会缩短一半以上,结论还更可靠。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

二、背景和真实场景:为什么排期一上会就失真

要理解排期为什么会失真,得先看清楚真实的排期现场长什么样。我描述的这些场景,来自过去几年在几十家不同规模企业里的观察,你会发现它们高度相似。

1. 一个典型的季度规划会现场

会议开始,产品负责人列出 40 个需求,按优先级排好序。研发负责人扫一眼,说“我们一个季度大概能做 25 个”。接下来两个小时,双方在“能不能再挤一挤”上反复拉锯,最后达成的方案是:先承诺 30 个,剩下的看情况。

这个“看情况”就是问题的起点。它意味着双方在会议结束时,对一个季度的容量并没有共识,只是把分歧推迟到了季度末。季度末的结果几乎可以预测:30 个里有 8 个没做完,另外插进来 11 个临时需求,最后交付 33 个,但真正重要的那 5 个反而延后了。

更值得警惕的是,这种结果会被解释成“需求变化太快”,而不是“排期方法有问题”。一旦归因错了,下一季度就会重复同样的剧本。

2. 需求进入量与交付能力长期倒挂

我统计过十几家企业的需求池数据,一个相当普遍的规律是:需求进入的速度,长期是交付速度的 1.3 到 1.8 倍。这意味着需求池只会越积越深,而排在后面的需求,等待时间会持续变长。

很多团队把这种现象理解为“人手不够”,于是申请扩编。但扩编之后往往发现,周期并没有明显改善,因为新增的人要先消耗掉一部分现有成员的时间去带,同时沟通成本上升,依赖变多。

真正的问题不在总量,而在优先级。当 40 个需求都被标成“重要”,实际上等于没有优先级。没有优先级,团队就只能按到达顺序做,而按到达顺序做,本质上就是把排期权交给了提需求的人。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

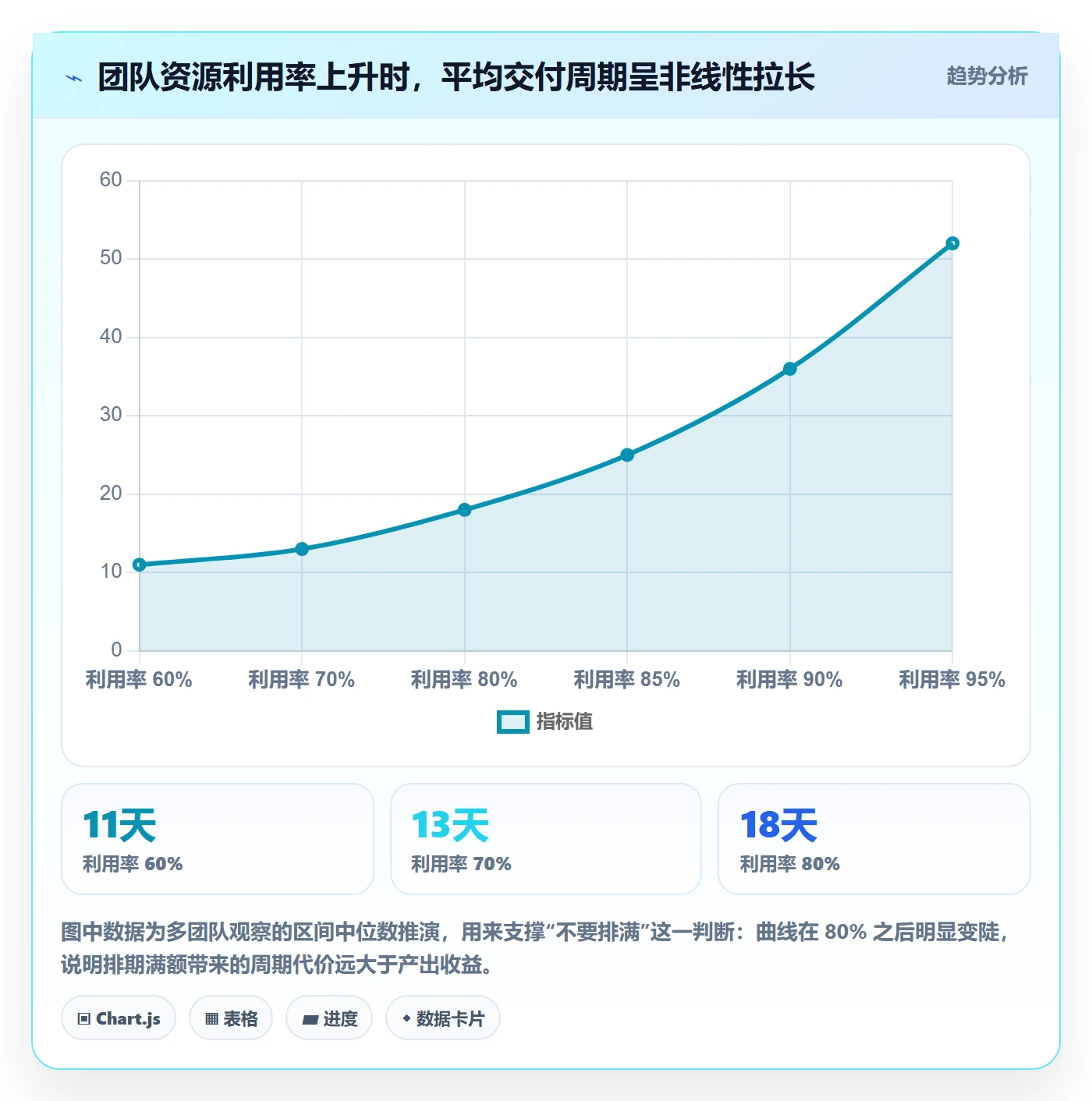

3. 高利用率是交付周期的隐形杀手

管理者天然喜欢看到“每个人都很忙”。但在研发这种协作密集、任务不确定性高的场景里,100% 的利用率是灾难性的配置。

原因很简单:研发工作不是流水线,任务之间需要协调、评审、答疑、等环境。这些活动要求人们有可支配的余量。当所有人的排期都排满,任何一次协调都要等对方“抽出时间”,等待就开始累积。

我做过一个粗略测算:在同样的需求结构下,把团队的名义利用率从 95% 降到 80%,平均交付周期通常能缩短 20% 到 30%,而实际产出几乎不变。这 15% 的“浪费”,买到的是流动性和可预测性,非常划算。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

4. 跨团队依赖把局部最优变成整体最慢

组织越大,需求越难只在一个团队内闭环。一个前端需求可能要等后端接口、等数据团队埋点规范、等运维开环境、等安全评审。每个团队单独看都很高效,但需求在团队之间传递时,每一次交接都是一次排队。

我见过一个极端的例子:一个看起来只需要 6 人天的需求,实际走了 47 天。拆开看,编码只占 4 天,其余时间分布在 5 次跨团队等待上,最长的一次是等某个团队的安全评审排期,整整 11 天。

这类问题无法靠“更准的估点”解决,只能靠结构优化:减少交接次数、把依赖前置、给跨团队接口设定服务级别的响应时限。排期方法必须能看见依赖,否则它只是在给一条已经堵住的管道做更精细的流量计算。

三、拆解常见误区:排期失真的六个真实来源

下面这六个误区,我在不同企业里反复见到。它们的共同点不是“做错了”,而是“只做对了一半”,每一个都曾经是有效的改进,只是被过度使用后变成了新的问题。

1. 用“人天”直接换算“日历天”

“这个需求 10 人天,两个人做,5 天完成。”这个换算在数学上成立,在现实中几乎从不成立。它隐含了三个不可能同时满足的假设:两个人可以无损耗并行、这 5 天里没有其他任何事务、没有任何等待和返工。

真实的换算至少要乘三个系数:并行折损(两人协作的效率大约是 1.7 人而不是 2 人)、专注系数(一天 8 小时里真正用于该任务的时间通常只有 4.5 到 5.5 小时)、流动系数(等待与返工带来的额外时间)。把这三个系数乘上去,10 人天的需求在日历上往往对应 8 到 12 天,而不是 5 天。

我的建议是彻底放弃“人天换算日历天”的做法,改为直接用历史同类需求的日历周期分布来排期。人天仍有价值,但它衡量的是工作量,不是时间。

2. 把并行当成提速

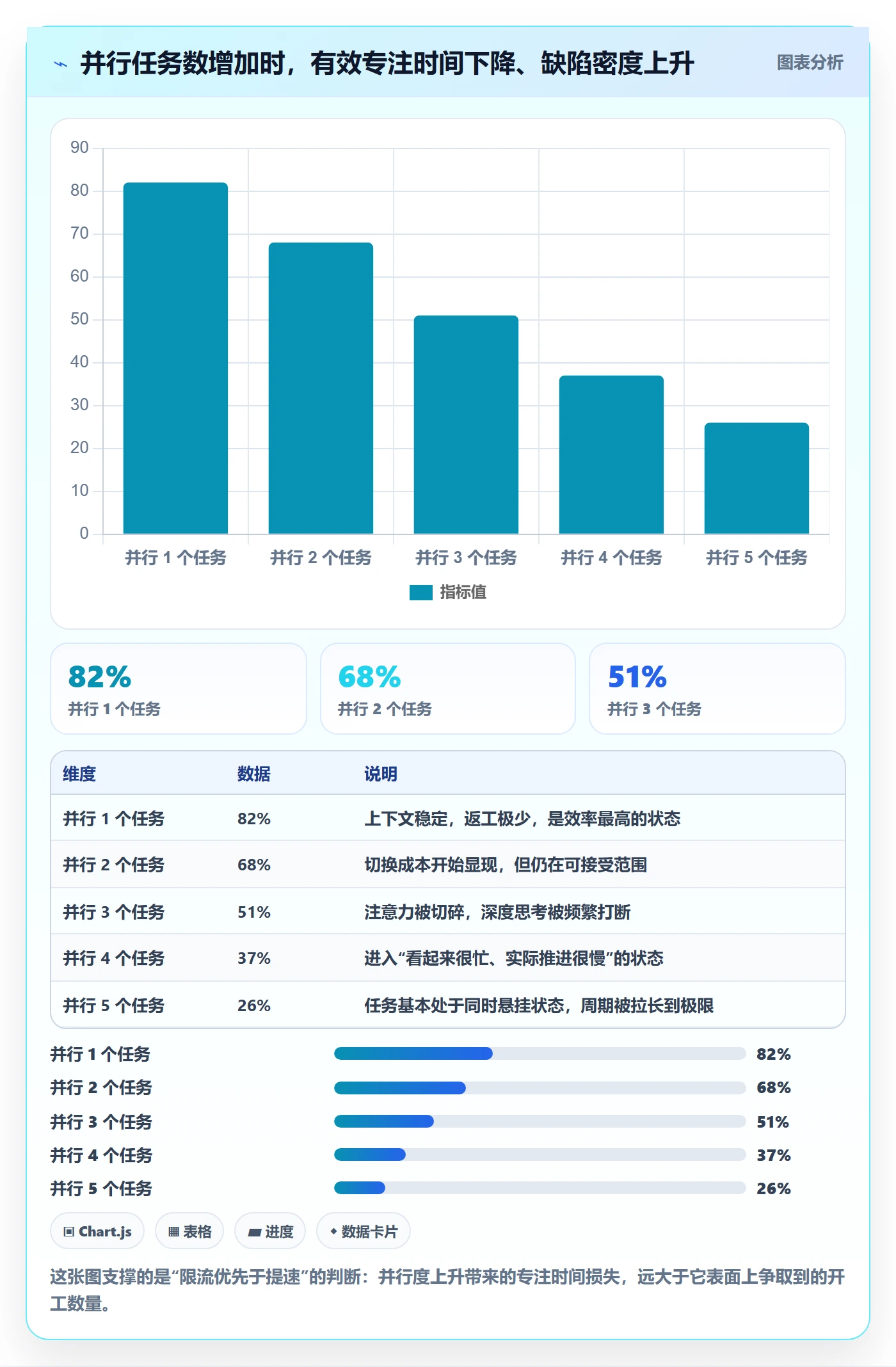

“既然只有 5 天,那就让他同时做三个需求,反正都能推进。”这是排期里最常见、代价最高的错觉。

人脑的任务切换有明确的成本。一个工程师在三个需求之间来回切换,每次切换都要重新加载上下文,这个成本在复杂系统里尤其高。我观察到的经验值是:同时进行 3 个任务的工程师,其有效产出大约只相当于专注做 1 个任务时的 60%,而缺陷率上升接近一倍。

并行带来的另一个隐性成本是周期拉长。三个需求同时开工,意味着它们同时完成的时间会比顺序做完更晚,每个需求都在等别人让出时间。对提需求的人来说,这就是“什么都开始了,什么都没上线”。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

3. 只排开发,不排验证与发布

很多排期表里,“开发完成”就是终点。但用户能用到功能,要经过代码评审、联调、测试、回归、发布审批、灰度观察。这些环节在排期表里经常整段缺席,等到临近上线才发现“还要走这么多流程”。

我的经验是,验证与发布环节通常占整个周期的 25% 到 35%,在合规要求高的行业(金融、医疗、车联网)甚至能到 45%。排期时如果不显式列出这段时间,就等于系统性地低报了三分之一的周期。

解决办法不是压缩测试,而是把这段显性化:在排期模板里固定加入“评审窗口”“测试窗口”“发布窗口”三个时段,并且给它们分配明确的人,而不是默认为“测试同学会处理”。

4. 一次性全量承诺,敏捷式执行

这是我认为最具破坏性的一个误区:用瀑布的方式做承诺,用敏捷的方式做执行。季度初一次性承诺 30 个需求,然后每两周根据新情况调整优先级,结果是承诺被不断稀释,但没有人为稀释负责。

这种做法让团队陷入两难:不接新需求,被指责不响应业务;接了新需求,原承诺必然延期。无论怎么选,都是输。

正确的做法是把承诺分层:季度层面只承诺方向和大致范围,月度层面承诺一组明确的需求,双周层面承诺可交付的增量。新需求只能进入下一个承诺窗口,除非触发明确的插单规则。有了分层,团队才可能在保持响应性的同时守住承诺。

5. 用平均值承诺,用运气交付

这一点在第一节已经提过,但值得单独强调,因为它的普遍程度远超预期。我曾经抽查过 6 家企业的排期表,其中 5 家用的是“平均工期”作为承诺值,没有一家使用分位数。

平均值承诺的问题不只是概率问题,它还会系统性地损害信任。当团队长期只有 50% 到 60% 的准时率,业务方的应对方式通常是加倍催问和提前要时间,而这又会进一步压缩团队的有效工作时间,形成负向循环。

改用 P85 承诺后,准时率通常能提升到 85% 以上,业务方的催问频率会明显下降。这个变化看起来是数字游戏,实际改的是协作关系。

6. 排期会开成资源分配会,没有单一责任人

排期必须有明确的责任人,否则任何延迟都能找到合理的解释。我看到过的失败排期会有一个共同特征:每个需求都有很多人参与讨论,但没有人对“这个需求会不会按时交付”负全责。

我的做法是给每个需求指定一个“交付负责人”(可以是技术负责人,也可以是产品负责人,但不能是两个人共同负责)。这个人的职责不是自己做最多的工作,而是负责推进流动、暴露风险、在依赖卡住时升级。

同时,排期会上要明确一件事:排期一旦确认,变更必须走显式的替换流程,加进来一个,就要移出去一个。没有这个规则,排期就只是一张愿望清单。

误区 典型表现 真实后果 替代做法
人天直接换算日历天 “10 人天两人做,5 天完成” 系统性低报 40% 以上 用历史同类需求的日历周期分布排期
把并行当提速 一人同时推进 3-5 个需求 有效率降到 50% 以下,缺陷上升 设定个人在制品上限为 2
不排验证与发布 排期表到“开发完成”为止 上线环节临时发现要 2 周 固定列出评审、测试、发布三个窗口
全量承诺 + 灵活执行 季度一次承诺,双周随意调整 承诺被稀释且无人负责 季度方向、月度需求、双周增量三层承诺
平均值承诺 用平均工期当承诺值 准时率长期只有五到六成 用 P85 承诺、P50 作为内部预期
无单一责任人 多人参与、无人负责 风险发现晚、升级慢 每个需求指定唯一交付负责人

四、专业判断逻辑:一套可直接落地的排期方法

到这里,方法论应该能落地了。下面这七个步骤是我在多个团队里反复使用并迭代过的版本,顺序不能随意调换,每一步的输出都是下一步的输入。

1. 第一步:统一“周期”的口径与起止点

在动任何工具和报表之前,先把周期的定义写进团队的工作约定里,并且只保留一个主口径。我推荐的口径是:需求就绪时间 → 生产环境对用户可见时间。

同时定义清楚什么算“就绪”:验收标准已经写明、依赖方已经确认、设计稿或技术方案已经评审通过、测试环境已经可用。这四个条件缺一,需求就还在“未就绪”状态,不计入周期。

这一步看起来只是定义,实际影响很大。很多团队做完这一步就发现,需求池里 40% 的条目根本还没到可以排期的状态,之前把它们排进迭代本身就是错的。

2. 第二步:用历史数据建立分位数基准

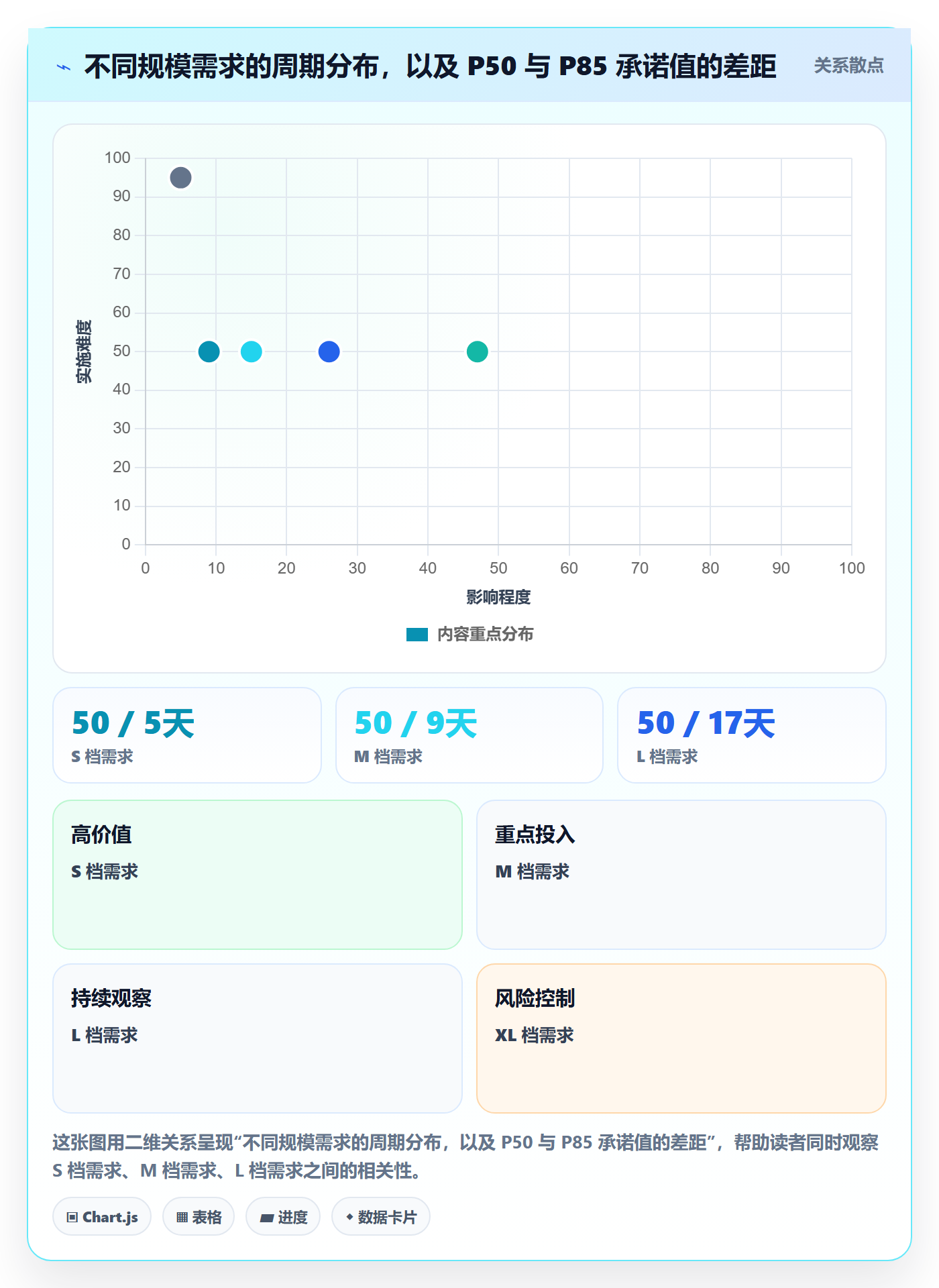

把过去 6 到 12 个月已完成的需求拉出来,按规模分层(比如按工作量分 S/M/L/XL 四档),统计每一档的周期分布,算出 P50、P85、P95。

这里有个容易被忽略的细节:样本量少于 15 个的分层不可靠,这时候应该合并到相邻的档位,或者干脆用整体分布的 P85 作为保守估计。我见过团队用 3 个样本算出“精确的 P85”,那不是统计,是自欺欺人。

另一个细节是要剔除异常值再计算,但不要删除它们,异常值本身是有信息量的。如果 P95 是 P50 的三倍以上,说明系统里的不确定性极高,此时更该先治理流程,而不是急着提高承诺精度。

3. 第三步:算清真实可用容量

容量核算的公式比大多数人想的复杂,但每一项都可以测。我的基础公式是:

可用容量(人天/迭代)= 团队人数 × 迭代工作日 × 有效工时占比 × 专注系数 − 运维与支持占用 − 既定假期与培训

其中“有效工时占比”通常取 0.75 左右(扣除会议、沟通、邮件),“专注系数”取 0.6 到 0.7(扣除上下文切换和支持性打断),“运维与支持占用”按历史数据取,成熟团队一般在 15% 到 25%。

把这三个系数乘起来,一个 10 人团队的两周迭代,名义容量是 100 人天,真实可用容量通常只有 45 到 55 人天。如果排期表里填的是 90 人天的需求,这个迭代从第一天起就注定延期。

4. 第四步:三层排期,把承诺和方向分开

三层结构是我最推荐的组织方式,它解决的是“既要稳定又要灵活”这个看似矛盾的需求。

  • 季度层(方向层):只确定主题和目标,比如“完成结算模块重构,支持三种新的计费方式”。不承诺具体需求条目,允许范围浮动。
  • 月度层(承诺层):确定本月要交付的具体需求清单,用 P85 作为对外承诺时间。这是唯一对外承诺的层级。
  • 双周层(执行层):确定本迭代要完成的工作项,用来看板管理流动,不作为对外承诺依据。

三层之间的规则要写清楚:新需求默认进入下一个月度承诺窗口;紧急插单必须触发等量移出;季度方向层每季度只允许一次正式调整。规则越明确,博弈越少。

5. 第五步:设计缓冲,而不是消灭缓冲

没有缓冲的排期,本质是把所有风险都推给执行者。缓冲不是浪费,它是为了吸收不确定性而预留的确定性成本。

缓冲有三种常见放法,效果差别很大。第一种是“末端缓冲”:在项目结束时统一留 20% 时间,简单但效率低,因为前期没人觉得有压力。第二种是“每任务缓冲”:每个任务各自加 30%,结果是缓冲被分散消耗,且总量远超实际需要。第三种是“集中缓冲”:把所有任务的安全余量抽出来,集中放在项目末尾由负责人统一调配,实际需要的缓冲量通常只有分散方式的 50% 左右。

我一般推荐第三种,配合明确的缓冲消耗规则:缓冲消耗超过 50% 时触发预警,超过 80% 时启动范围削减。有了触发规则,缓冲才不会被悄悄吃光。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

6. 第六步:把变更变成预算,而不是事故

完全拒绝变更的团队会失去业务价值,完全接受变更的团队会失去交付能力。可行的中间态是给变更设一个明确的预算。

我的做法是把每个迭代容量的 15% 到 20% 划为“变更预算”,专门用于接收计划外需求。这个额度用完,新需求必须排队到下一个迭代。把“能不能插”变成“额度还有没有”,讨论性质就从立场之争变成了资源盘点。

同时要区分变更类型:因需求理解错误导致的返工不计入变更预算,因为它属于质量成本,需要单独复盘;因外部环境变化导致的合理调整计入预算。这个区分很重要,否则团队会用“变更”掩盖自己的质量问题。

7. 第七步:用度量驱动复盘,而不是用感觉

排期要持续变准,必须有反馈回路。我建议每个团队只跟四个指标,多了就变成负担:周期时间分布(P50/P85)、流动效率(有效工作时间占周期比例)、准时交付率、以及返工占比。

其中流动效率是最被低估的指标。它直接告诉你,一个需求的周期里有多少时间是真正在被处理的。成熟团队的流动效率通常在 25% 到 40%,低于 15% 说明排队和等待已经严重失控。

下面这段代码是我常用的容量与承诺计算逻辑,可以直接改写成你们团队自己的脚本:

def plan_commitment(team_size, workdays, focus=0.65, effective=0.75,
support_ratio=0.20, change_budget=0.15):

"""

计算一个迭代的可用容量与可承诺容量。

team_size    : 参与交付的人数(不含纯管理岗)

workdays     : 迭代内工作日数

focus        : 专注系数,扣除上下文切换与打断,经验值 0.6-0.7

effective    : 有效工时占比,扣除会议与沟通,经验值 0.7-0.8

support_ratio: 运维与支持占用比例,按历史数据取

change_budget: 变更预算比例,用于接收计划外需求

"""

nominal = team_size * workdays

available = nominal * effective * focus * (1 - support_ratio)

committable = available * (1 - change_budget)

return {

"名义容量": round(nominal, 1),

"真实可用容量": round(available, 1),

"可承诺容量": round(committable, 1),

"变更预算": round(available - committable, 1),

}

10 人团队,10 个工作日

名义 100 人天 -> 真实可用约 39 人天 -> 可承诺约 33 人天

print(plan_commitment(team_size=10, workdays=10))

def commit_by_percentile(samples, p=0.85):

"""用历史周期样本计算分位数承诺值,样本少于 15 个时建议加保守系数。"""

if not samples:

return None

samples = sorted(samples)

idx = min(int(len(samples) * p), len(samples) - 1)

baseline = samples[idx]

if len(samples) baseline = baseline * 1.2   # 小样本保守系数

return round(baseline, 1)

历史同类需求周期(天):8, 11, 9, 15, 12, 10, 14, 9, 13, 16, 11, 12

print(commit_by_percentile([8,11,9,15,12,10,14,9,13,16,11,12], p=0.85))

样本量 12

这段代码的价值不在算法,而在它把“排期”从经验判断变成了可复算的过程。团队可以就参数取值争论,但至少争论的是同一组数字。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

五、具体案例与数据观察:一次为期九个月的排期改造

下面这个案例来自一家 400 人规模的企业级软件公司,主营产品面向中大型客户,研发团队约 160 人,分布在 6 个产品域。我在 2023 年底介入,改造持续了九个月。所有数据都做了脱敏和区间化处理,属于样本推演性质,不代表该企业的公开统计。

1. 改造前的真实状态

这家公司的核心痛点是“承诺不可信”。销售在客户现场承诺的上线时间,研发这边根本不知道;研发排的期,客户成功团队也不认。三个季度里,对外承诺的准时交付率只有 58%。

更麻烦的是需求的流动状态完全不可见。需求散落在邮件、即时通讯、表格和三个不同的工具里,没有人能回答“这个需求现在卡在谁那里”。跨团队依赖靠人盯,接口联调平均要等 6 天以上。

他们的容量核算也很粗:按人头乘工作日,10 人团队两周算 100 人天,实际能用的不到 45 人天。这个 2 倍以上的偏差,是所有延期的结构性来源。

2. 我们改了什么

改造分三条线推进,没有一次性铺开,而是先在两个产品域试点,跑通后再复制。

第一条线是统一口径和数据底座。把需求统一收敛到一个平台里,统一状态流转,统一周期的起止点定义。这一步他们选择了 PingCode 来承载,主要考虑是它能把需求池、迭代、工时、测试和发布串在同一条链路里,度量报表可以直接基于真实流转数据生成,而不需要额外搭一套统计。

第二条线是限流和分层承诺。给每个人设定在制品上限为 2,给每个迭代划出 18% 的变更预算,把承诺从季度层下移到月度层,季度层只保留方向。

第三条线是依赖治理。把跨团队依赖显性化成可跟踪的工作项,给每类依赖设定响应时限(比如接口评审 2 个工作日内响应),并在每周的流动例会上只看一件事:哪些需求卡在依赖上。

选择 PingCode 的另一个实际原因是权限和流程的可配置性。这家公司有 160 人研发,不同产品域的流程差异很大,有的需要严格的需求评审和测试用例覆盖,有的需要快速迭代。如果流程被工具锁死,推广一定失败。对于 100 人以上的组织,工具能不能承载差异化流程,往往比功能多少更关键。

3. 九个月后的数据

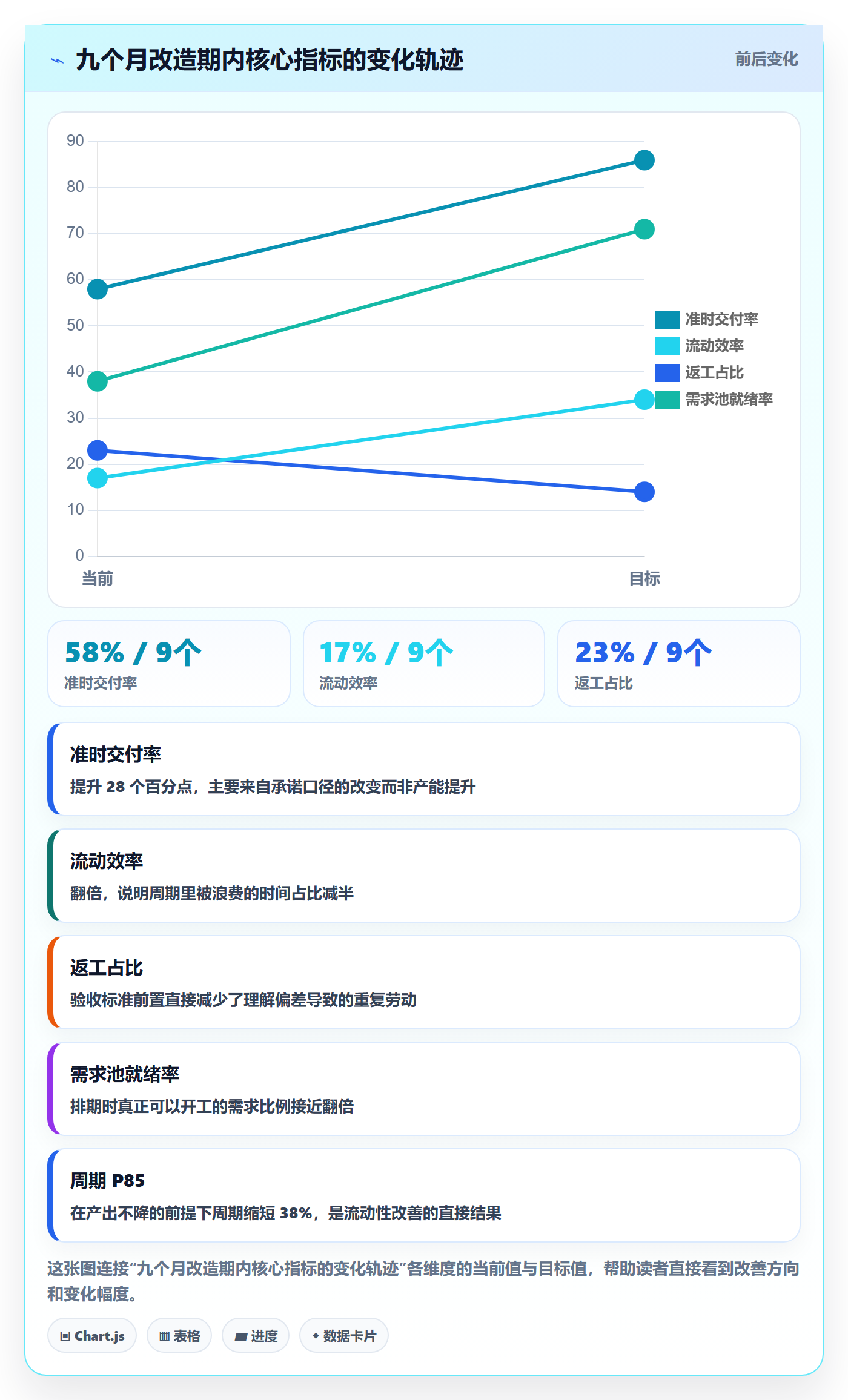

改造不是线性的,前三个月指标甚至略有恶化,因为在建立新流程的同时,旧流程还在跑,团队同时承担了两份开销。真正的改善从第四个月开始显现。

指标 改造前基线 第 3 个月 第 9 个月 变化说明
准时交付率 58% 61% 86% 改用 P85 承诺后提升最明显
周期 P85(L 档需求) 34 天 33 天 21 天 限流和依赖治理共同作用
流动效率 17% 19% 34% 等待时间被大幅压缩
跨团队依赖平均等待 6.4 天 6.1 天 2.3 天 依赖显性化 + 响应时限
返工占比 23% 25% 14% 验收标准前置的效果
在制品数量(人均) 2.8 2.4 1.5 限流规则直接约束
需求池就绪率 38% 44% 71% 就绪标准让无效排期减少

有一个数据值得单独说:人均在制品从 2.8 降到 1.5 的过程中,团队的交付需求数量并没有下降,第 9 个月甚至比基线高出 9%。这直接反驳了“少做并行就会少产出”的担心。限流不是减少工作,而是让同样的工作量更快地穿过系统。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

4. 为什么工具在这个场景里是变量而不是装饰

我想强调一点,避免这篇文章变成工具推销:方法永远优先于工具。上面三条线的核心都是规则设计,即使只用表格和看板也能跑起来。

但在 160 人、6 个产品域的组织里,没有统一的数据底座,方法论会迅速退化。因为你看不到依赖在哪、看不到需求卡了多久、看不到跨域的周期差异,所有治理动作都会变成拍脑袋。这家公司在试点期用表格也能跑,但复制到第 4 个产品域时,数据口径的分歧已经让度量失去意义。

这也是为什么我在中大型组织的建议里,通常会把“能不能承载差异化流程”和“能不能基于真实流转数据生成度量”作为选型的前两条标准,而不是先看功能清单有多长。PingCode 在这个案例里承担的是这个角色,换成任何满足这两个条件的平台,结论都成立。

六、不同情况下的行动建议

方法论不能一刀切。下面按团队规模和业务类型给出差异化的建议,你可以对照自己的情况取用。

1. 30 人以下团队:先把口径统一,别上复杂机制

这个规模的团队,沟通成本低,最大的问题往往不是流程,而是没有记录。需求散在聊天记录里,周期靠回忆,排期靠口头。

我的建议是做三件最小的事:建立唯一的需求清单;给需求定义“就绪”的四个条件;每周记录一次每个在办需求的开始时间和完成时间。三周之后你就有了第一批周期样本,可以开始用中位数和 P85 排期。

不要在这个阶段引入三层承诺、缓冲管理、流动效率这些概念。团队太小,机制的成本会超过收益。先把“有数据”这件事做成,比“有体系”重要得多。

2. 30 到 100 人团队:重点解决并行和承诺口径

这个规模是排期问题最集中的区间。团队开始分小组,跨组依赖出现,但流程还没成型,容易出现“每个组都在忙,整体很慢”的状态。

优先做两件事。第一,设定在制品上限,个人不超过 2,小组不超过“人数 ÷ 2”。第二,把承诺口径从平均值改成 P85,并且明确只有月度层对外承诺。

这个阶段可以开始引入简单的度量:周期 P50/P85、准时交付率。两个指标,每月看一次,足够了。指标多了没人看,反而制造抵触。

3. 100 到 500 人团队:必须有统一的数据底座和依赖治理

超过 100 人,靠人对人的协调开始失效。你不可能让 200 人靠记忆知道彼此的进度。这个阶段的核心矛盾从“排得准不准”变成“看不看得见”。

需要建立三样东西:统一的需求与研发数据底座、显性化的跨团队依赖管理、以及按产品域分层的度量体系。同时要开始治理需求池的就绪率,如果就绪率低于 60%,说明大量排期是无效排期。

这个规模也是引入平台型工具最划算的节点。前面案例里的企业就是在这个区间(160 人研发),通过 PingCode 把需求、迭代、测试、发布串成一条链路,让度量建立在真实流转数据上。选型时优先验证三件事:流程能不能按产品域差异化配置、权限能不能细到项目和角色、度量能不能基于状态流转自动生成。

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

4. 500 人以上组织:分层授权比统一排期更有效

到这个规模,试图用一套排期表管住所有团队,几乎必然失败。可行的路径是分层授权:总部定义承诺口径、度量标准和依赖响应规则,各产品域自己决定执行细节。

同时要接受一个现实:大型组织的排期准确率天花板更低。因为变量更多、依赖更长、外部约束更强。把目标从“90% 准时”调整到“可预测的偏差范围”,会更现实,比如承诺 30 天,实际落在 28 到 35 天之间,且提前预警,这就是可接受的。

这个阶段还需要专门的流动度量角色,负责每月输出跨域周期对比、依赖瓶颈排行和缓冲消耗情况。没有这个角色,数据会停留在报表里,不会变成决策。

5. 按业务类型区分:项目制、产品制、平台型

规模之外,业务类型对排期方法的影响同样大。

  • 项目制(定制交付):周期由合同约束,排期必须从交付日期倒推,重点是关键路径和依赖前置。承诺口径应该用 P90,因为延期成本极高。
  • 产品制(SaaS):周期由市场窗口约束,排期应该以流动效率为核心,允许多次小批量发布。承诺口径用 P85,重点是缩短反馈周期。
  • 平台型(内部能力):周期由下游团队的需求驱动,排期必须包含服务级别约定,比如“接口评审 2 个工作日内响应”。这类团队的排期如果只排自己的开发,会把等待成本转嫁给所有下游。

6. 30/60/90 天行动清单

如果你准备这个季度就动手,可以按这个节奏推进。

  1. 第 1-30 天:统一周期口径与就绪标准;把需求收敛到唯一清单;开始记录开始与完成时间;统计现有在制品数量。
  2. 第 31-60 天:算出第一批周期分布与 P50/P85;设定个人与小组的在制品上限;建立 15%-20% 的变更预算;指定每个需求的唯一交付负责人。
  3. 第 61-90 天:上线三层承诺机制;把跨团队依赖显性化为可跟踪项并设定响应时限;开始每月复盘周期、流动效率、准时率、返工占比四个指标。

有一点要提醒:这三个阶段不要压缩到一个月做完。机制改变的是人的工作习惯,习惯需要时间沉淀。我在案例里看到的指标先恶化后改善,就是这个原因。

七、不同情况下的取舍

排期做到底,会发现它是一连串取舍,而不是一套最优解。下面这几组取舍是我认为最需要在团队内部达成共识的。

1. 准确 vs 快速

追求高准确率,意味着承诺值要往 P85 甚至 P90 走,代价是看起来更慢。追求快速响应,意味着承诺值往 P50 走,代价是准时率下降。

我的判断标准是看延期的外部成本。如果延期会导致客户违约、合规风险或市场窗口丢失,选准确;如果延期只是内部调整计划,选快速。

但无论选哪个,都不要在两个极端之间摇摆。团队最怕的是这个季度要求快、下个季度考核准,最后既没有速度也没有准确率。

2. 缓冲 vs 利用率

缓冲和利用率在数学上是对立的:留 20% 缓冲,利用率上限就是 80%。管理者看到 80% 的利用率容易焦虑,觉得浪费了人力。

我的判断是:只要团队的流动效率低于 30%,增加缓冲几乎总是划算的。因为此时周期里大部分时间耗在等待上,而不是工作中。反过来,如果流动效率已经超过 40%,说明系统运转顺畅,这时候再增加缓冲的收益就有限了。

还有一个更实用的判断:如果团队经常出现“某个人请假一天,整条链路就乱了”,说明缓冲严重不足,此时任何利用率优化都是错的。

3. 统一流程 vs 团队自治

统一流程的好处是数据可比、协调成本低;坏处是会抹平不同团队的实际情况。自治的好处是贴合实际;坏处是口径分裂,度量失效。

我的建议是“统一度量、放开执行”:周期定义、就绪标准、承诺口径这三件事必须统一,因为它们决定了数据能不能比较;至于迭代长度、看板列、评审方式,应该交给团队自己决定。

这个原则在中大型组织里尤其重要。我见过不止一家企业,为了统一流程把所有团队塞进同一个模板,结果强合规团队觉得太松、快速迭代团队觉得太重,最后两边都在系统外另建一套表格。

4. 自研工具 vs 采购平台

这是个经常被低估的取舍。很多团队觉得自研更灵活,但忽略了长期维护成本。

我的经验分界线是 100 人。低于 100 人,用现成工具配合约定就够,自研的收益不足以覆盖维护成本。超过 100 人,尤其是多产品线、需要差异化流程和跨域度量的组织,采购成熟平台的综合成本通常低于自研,因为你要自研的不只是功能,还有权限体系、报表引擎、审计合规和持续迭代。

选型时不要只看功能清单。我在前面案例里提到的三条验证标准值得复用:流程能否按域差异化配置、权限能否细到项目和角色、度量能否基于真实状态流转自动生成。这三条不过关,功能再多也会在推广期翻车。

取舍维度 选 A 的适用条件 选 B 的适用条件 判断信号
准确 vs 快速 A:延期有合同或合规成本 B:延期只影响内部计划 延期一次的实际损失金额
缓冲 vs 利用率 A:流动效率低于 30% B:流动效率高于 40% 是否经常因一人缺位导致链路中断
统一流程 vs 自治 A:需要跨域对比数据 B:各域业务差异极大 是否存在两套以上并行的数据口径
自研 vs 采购 A:流程极度特殊且规模小 B:规模超百人且需差异化配置 自研维护投入是否已超过 1 个专职人力
度量多 vs 度量少 A:已有专人做数据分析 B:无专职角色 上个月的指标是否有人真的看过

需求排期如何做好开发周期?企业管理者最佳实践与操作步骤

八、总结:排期能力的本质是组织对不确定性的定价能力

写到这里,我想给出一个可能有点反常识的总结:排期做得好不好,最终反映的不是团队的计算能力,而是组织愿不愿意为不确定性付钱。

愿意付钱的组织,会接受 P85 承诺带来的“看起来更慢”,会接受 20% 的缓冲带来的“看起来有闲置”,会接受限制并行带来的“看起来没全力冲刺”。这些“看起来”的代价,换来的是可预测、可协作、可持续的交付节奏。

不愿意付钱的组织,会把所有不确定性转嫁给执行者:承诺按平均值给,缓冲靠加班补,变更随时插。短期看效率很高,长期看一定会在某个节点崩塌,而且崩塌时没人能解释原因。

如果只能记住三件事,我希望是这三件。第一,先把周期定义统一,再谈排期精度,口径不统一时所有讨论都是无效的。第二,用 P85 承诺、用 P50 预期,这一个动作通常就能把准时率提升 20 个百分点以上。第三,限流优先于提速,减少同时在办的事情,比任何估算技巧都更能缩短周期。

下一步怎么走,取决于你现在的位置。如果你还在靠口头和表格排期,这个月就做一件事:把需求收敛到唯一清单,开始记录开始与完成时间,三周后你会拿到第一批真实数据。如果你已经有数据但准时率长期低于 70%,先检查承诺口径是不是用了平均值,再检查在制品数量是不是超过人均 2 个。如果你已经在 100 人以上、跨团队依赖频繁,那就把重点放在依赖显性化和统一数据底座上,这时候工具的承载能力会直接决定方法能不能落地。

排期没有终点,只有一轮一轮的校准。真正稳定的团队,不是从不延期的团队,而是每次延期都能说清楚原因、下次能提前预警的团队。

常见问题解答(FAQ)

1. 需求排期时,开发周期到底该由谁来定?是产品经理定上线日期,还是开发自己给估算?

我们公司的排期基本是老板或产品经理先把上线时间定下来,然后倒推给开发,开发每次只能说“尽量”。我总觉得这样排出来的周期不真实,可又说不清到底该谁负责。真到延期的时侯,责任还是落在开发身上,这种局面怎么破?

我的判断是:周期的“区间”只能由做的人给,“承诺”必须由管理者给,“deadline”由业务方给。这三件事必须拆开。混在一起,是所有排期失控的起点。具体做法是让开发对每条需求给三个数:P50(五成把握)、P80(八成把握)、P90(几乎确定)。

举个我们真实遇到的例子:一条“改支付回调并兼容三年历史订单”的需求,开发给的是 3/5/9 天。产品只听见了中间那个“5天”,排期表写 5 天,实际花了 9 天,然后被认定为“延期 80%”。问题不在开发,在于排期表取了 P50 却当成了承诺。

后来我们规定:排期表统一取 P80,对外承诺的日期就是 P80 对应的那一天,业务方想更早,唯一路径是砍范围,而不是砍日期。为什么这么判断:单点估算在统计上必然有一半概率延期,这是数学,不是态度问题。

我们用数据验证过,一个 6 人后端小组、三个季度共 187 条需求,P50 的实际命中率 48%,P80 的命中率 79%。两个数字几乎精确落在理论值上,说明三点估算不是玄学,它是可以被校准的。

管理者的角色不是替团队算天数,而是做三件事:把 P80 落到日历上、明确承诺日的违约成本由谁承担、以及在承诺日被压缩时强制走范围裁剪流程。做不到第三条,前两条都是假的。

2. 每条需求都留了缓冲,为什么项目还是天天延期?缓冲到底该加在需求上还是加在迭代上?

我们排期时每条需求都会多留 1 到 2 天“以防万一”,理论上应该很安全了,可实际情况是每条都刚好用满,最后还是整体延期。我怀疑是不是大家看到有缓冲就自动放慢了?到底该怎么留缓冲才是对的?

你的怀疑是对的,而且这是排期里最反直觉的一件事:缓冲加在需求上,等于没有缓冲。原因有两个。一是学生综合征,工期有多少,工作就会膨胀到填满多少;二是缓冲不能共享,A 需求攒下的余量救不了 B 需求的坑。分散的缓冲看起来总量很大,实际可用量接近于零。我们的做法是把缓冲从需求层剥离,聚合到迭代尾部。

具体是:迭代容量按团队可用人力的 85% 排,剩下的 15% 不分配给任何需求,只作为迭代缓冲池,并且画成一张消耗图挂在看板上,横轴是迭代进度百分比,纵轴是缓冲消耗百分比。预警规则很简单:缓冲消耗超过 1/3 而实际完成不到 1/3,当天就要升级,不等迭代结束。

改之前和改之后我们比了三个迭代:分散缓冲阶段,准点率 61%,需求平均流动时间 12.4 天;改成聚合缓冲后,准点率 87%,流动时间 9.8 天。人力没变,需求总量没变,唯一变的是缓冲放的位置。判断依据:项目的不确定性在聚合时会互相抵消一部分,但前提是缓冲真的能跨需求调用。

分散缓冲剥夺了这种调用能力,等于花了两份钱买了一份保险。还有一个细节容易踩坑:缓冲池一旦被当成“可以随便用的余量”,一个月就会被吃干净。所以它必须有明确的使用规则,动用缓冲要说明原因(估算偏差、外部依赖、插单),并且迭代复盘时逐条核对。没有记账的缓冲池,三周之后就会变成第二个隐形延期区。

3. 需求排期被紧急插单打断怎么办?该不该专门留出 20% 的机动人力?

我们每个迭代都排得满满的,结果中途老板塞一个“很急”的需求,整条链路就乱了,原定需求顺延,客户那边还要重新解释。我也想过留点余量,但留少了没用,留多了又显得团队产能低,这个度到底怎么把握?

我的结论是:插单不是意外,它是常态业务,所以要给它编预算。我们现在的算法是:可排期容量 = 团队可用人力 × 0.8,那 20% 显性写进迭代计划,名字就叫“插单预算”,谁动用谁登记。刚推行时很多人反对,觉得这是浪费产能。

结果一个季度的账算下来,这 20% 被用掉了 93%,它从来不是余量,而是过去被隐藏起来的真实工作量。以前不留这 20%,只是把它变成了隐性欠债,最后以“莫名延期”的形式还回来。比留余量更重要的是置换规则。我们定了三条,插单时必须选一条并写进工单:等价置换,砍掉一条同等规模的在排需求;

降级置换,插单需求只做最小可用版本,先上核心路径,长尾功能排到下一个迭代;延后置换,明确原需求顺延到哪一天,必须写日期而不是“下个迭代”。这里有个我们踩得很实的坑:早期我们只有“延后置换”,没有“降级置换”。

一个迭代顺延了 4 条需求,下个迭代容量直接爆掉,连续两个迭代准点率跌到 40% 以下,团队连续加班三周才缓过来。后来加了降级选项,同样数量的插单,冲击只有原来的一半左右。判断依据在于:排期系统的稳定性比单条需求的快慢更值钱。

频繁插单真正的代价不是那几天的工时,而是所有在排需求的排队时间被拉长,我们用利特尔法则算过,在制品数量翻倍、吞吐不变的情况下,平均等待时间也翻倍。所以管理者要盯的不是“插单进来了没有”,而是“在制品数量有没有失控”。落地建议:给插单设门槛。

谁有权提、需要谁签字、会置换掉哪条需求,三件事写进需求模板,插单量立刻会降下来三分之一,因为很多“非常急”在需要写清楚置换代价时就变得没那么急了。

4. 怎么量化判断一个团队的开发周期估算靠不靠谱?有没有可以落地的校准方法?

每次复盘大家都在说“这次估少了”“下次注意”,但下次还是估少。我感觉靠感觉复盘根本没用,又不知道具体该拿哪些数字来对照。有没有一套能落地的量化办法,让我能看出问题到底出在估算上,还是出在执行上?

先说结论:看平均值会骗你,要看分布。我们的做法是每条需求上线后强制回填实际耗时,季度做一次比值分布统计(实际耗时 ÷ 估算耗时)。有一组数字我印象很深:某季度 240 条需求,这个比值的中位数是 1.0,看起来估算非常准;但 P90 是 2.3,意味着有十分之一的需求实际耗时是估算的两倍以上。

平均值和中位数都在告诉你“没问题”,只有尾部分布告诉你问题在哪。定位到这一点之后,我们发现问题集中在少数“看着简单、实际很坑”的需求上,比如涉及历史数据兼容、第三方接口联调、老代码改造的那一类。

对策不是让大家估得更保守(那会让所有正常需求都变慢),而是加了一道前置动作:凡是命中这三类特征的需求,先做不超过 1 天的技术预研,再给估算。两个季度后 P90 从 2.3 降到 1.6,中位数几乎没动。第二个方法是用“流动时间 vs 实际工时”区分估算问题和执行问题。

如果实际耗时超标,但需求在迭代内几乎没被打断、人力也没被抽走,那是估算问题;如果流动时间远大于实际工时,我们见过一条需求流动 12 天、实际投入 3 天的,那瓶颈是排队和等待,改估算毫无意义,要改的是在制品上限和优先级排序。

这就是我认为大多数团队复盘时最大的盲区:大家反复讨论“估得准不准”,但排队占掉的时间通常是工时的 2 到 4 倍。先去削排队,收益比抠估算大一个量级。落地方式很简单,迭代计划会上公开三个数:上个迭代的准点率、本迭代的插单预算余额、以及最近一个季度估算偏差的 P90。

三个数字都不需要额外工具,一张表就能维护,但它会把“感觉延期了”变成“P90 超标了,原因是这类需求没做预研”。

核心关键词

读者评论

戴
戴俊杰

P85 承诺这个思路我认,但落地有个前提文章没展开:你得有干净的同类需求历史数据。我们团队需求类型杂,一个季度三十几个需求横跨五六个业务线,能凑够样本量的类别没几个,最后取的 P85 是拿三四个需求算出来的,跟拍脑袋差别不大。感觉这条更适合需求重复度高的团队,做定制的可能得换个法子。

胡
胡嘉禾

限在制品、留 20% 余量,道理都对,但真正的阻力在考核那头。老板看的是这个季度交付了多少个需求,我主动把承诺量往下调、让几个人的排期松一点,会上根本过不了。文章说的“少承诺反而多交付”要等一两个季度数据出来才服人,可中间这段时间谁来扛?这块能不能再写细一点,怎么跟上级谈。

杨
杨若宁

跨团队依赖那段太真实了。我们一个接口改字段,等另一个部门排期等了九天,估点再准也没用。但文章给的解法,给跨团队接口定响应时限,这事儿研发经理推不动,得上面有人拍板。所以我更想知道的是,在没有这种权限的情况下,一线能做什么,比如依赖前置和拆小交付,能不能再具体一点。

文章包含AI辅助创作:需求排期如何做好开发周期?企业管理者最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525041

赞 (0)
飞飞飞飞
需求优先级管理方法大全:企业管理者需求排期最佳实践落地清单
上一篇 42分钟前
开发周期管理指南:项目成员如何做好需求排期,入门指南全流程
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
