《发布流程与规范:项目成员发布管理制度设计关键指标》真正要解决的,不是“谁有权限点发布”,而是如何在速度、质量、责任和可追溯性之间建立可执行的边界。很多团队把发布制度写成审批表:审批人齐了,版本仍然带着未验证变更上线;流程节点增加了,故障定位却更慢。我的判断是,制度是否有效,应看风险能否在发布前被识别、发布中被控制、发布后被及时发现,而不是看流程图有多少个框。
一、先给结论:发布制度要管理风险,不是管理签字
1. 核心结论是用指标约束结果,而非堆叠审批节点
我设计项目成员发布管理制度时,会先问四个问题:哪些变更可以发布,谁对变更内容负责,发布失败如何止损,发布之后如何证明结果符合预期。四个问题分别对应准入、责任、回滚和验证。它们比“需要几级审批”更接近制度的实际价值。
一套可运行的制度,至少要覆盖发布准时率、变更失败率、回滚时间、发布后缺陷率、审批等待时间和发布记录完整率。它们分别观察交付能力、变更风险、恢复能力、用户影响、流程摩擦和审计能力。单看发布次数或审批通过率,无法说明发布管理是否成熟。
我更看重一组平衡指标,而不是一个漂亮的总分:速度指标告诉我们交付是否顺畅,质量指标告诉我们变更是否可靠,恢复指标告诉我们失败后能否控制损失,治理指标则确保责任和证据没有丢失。任何单项指标被用作唯一考核目标,都可能诱发规避行为。
2. 制度设计先划清发布对象与风险级别
“发布”不是单一动作。它可能是面向客户的产品版本,也可能是内部系统部署、移动端上架、配置变更、数据脚本执行或基础设施调整。不同对象的影响范围不同,不能用同一套审批强度管理。
我通常把变更分为低、中、高三个风险级别。低风险是可逆、影响面小且已充分自动验证的常规变更;中风险涉及多个模块或需要业务协同;高风险则可能影响核心交易、关键数据、安全边界或大量用户。风险级别应由影响范围、可逆性、测试覆盖、依赖复杂度和业务时段共同决定。
- 低风险:走标准流水线,满足自动化检查即可发布,事后抽查记录。
- 中风险:要求产品、测试或业务责任人确认关键验收项,安排观察窗口。
- 高风险:需要明确业务负责人和技术负责人,准备回滚或降级方案,并完成发布前风险评审。
风险分级不是给团队贴标签,而是让控制强度跟风险相称。若一个低风险变更也必须经过多轮人工审批,团队会想办法绕开制度;若高风险变更只需一个“同意”按钮,流程则失去了保护作用。
3. 用四类指标构成发布管理的最小仪表盘
在制度刚落地时,我不会追求几十个指标。初期仪表盘可以先选四类:交付效率、变更质量、恢复韧性、治理完整性。每个指标必须写清计算口径、数据来源、统计周期和责任人,否则数字虽多,团队仍然无法据此行动。
| 指标类别 | 建议指标 | 要回答的问题 | 常见误读 |
|---|---|---|---|
| 交付效率 | 发布周期、审批等待时长 | 工作卡在开发、验证还是等待决策? | 把发布次数增加等同于效率提高 |
| 变更质量 | 变更失败率、发布后缺陷率 | 上线的变更是否达到预期? | 只统计严重故障,忽略用户可见缺陷 |
| 恢复韧性 | 平均恢复时间、回滚成功率 | 出现问题后,损失能否迅速收敛? | 把“没有回滚”解释为发布安全 |
| 治理完整性 | 记录完整率、未授权发布次数 | 责任、证据和审批是否可追溯? | 记录齐全就认为业务质量合格 |
这四类指标需要一起看。例如,发布频率上升而失败率也上升,可能是自动化能力不足;失败率下降但审批等待时间翻倍,可能是把质量控制转嫁给了人工排队。指标之间的关系,比单个指标的高低更值得管理者追问。

二、背景与真实场景:发布风险往往藏在交接处
1. 发布事故常由信息断层触发,而不是单点失误
在多团队项目中,开发人员可能认为功能已经完成,测试人员却仍在验证边界条件;运维人员拿到的是变更清单,不知道业务是否允许短暂降级;产品负责人批准了发布时间,却没有确认依赖系统的兼容窗口。每个人都做了自己理解中的工作,整体仍可能失控。
这种问题容易被误归因于“某成员不负责”。但如果发布申请没有变更范围、风险说明、验证证据、依赖关系和回滚步骤,组织实际上是在要求个人靠记忆补齐制度缺口。成熟的发布管理要让关键上下文随变更流转,而不是寄希望于每次都遇到熟悉项目的人。
2. 规模越大,制度越要兼顾自治与可见性
小团队通常可以通过当面沟通快速确认风险,但当一个组织拥有多个产品线、并行版本、跨部门依赖和轮班支持后,口头约定会迅速失效。发布信息分散在需求单、即时消息、代码平台、测试报告和运维记录里,管理者很难还原某次变更的完整决策链。
对于中大型企业及 100 人以上组织,制度设计重点通常不是“把所有人拉进一个审批群”,而是建立统一的发布对象、风险分级、状态流转和记录口径。以 PingCode 这类项目管理平台为例,可以把需求、缺陷、迭代、责任人和发布计划关联起来;但平台只能承载规则,不能替代组织决定哪些风险必须由业务负责人接受。
我会把“平台是否支持流程配置”与“团队是否形成共同的放行标准”分开评估。前者是工具能力,后者是管理能力。若大家对“验收完成”“可发布”“需回滚”的定义不一致,换任何工具都只是把分歧数字化。

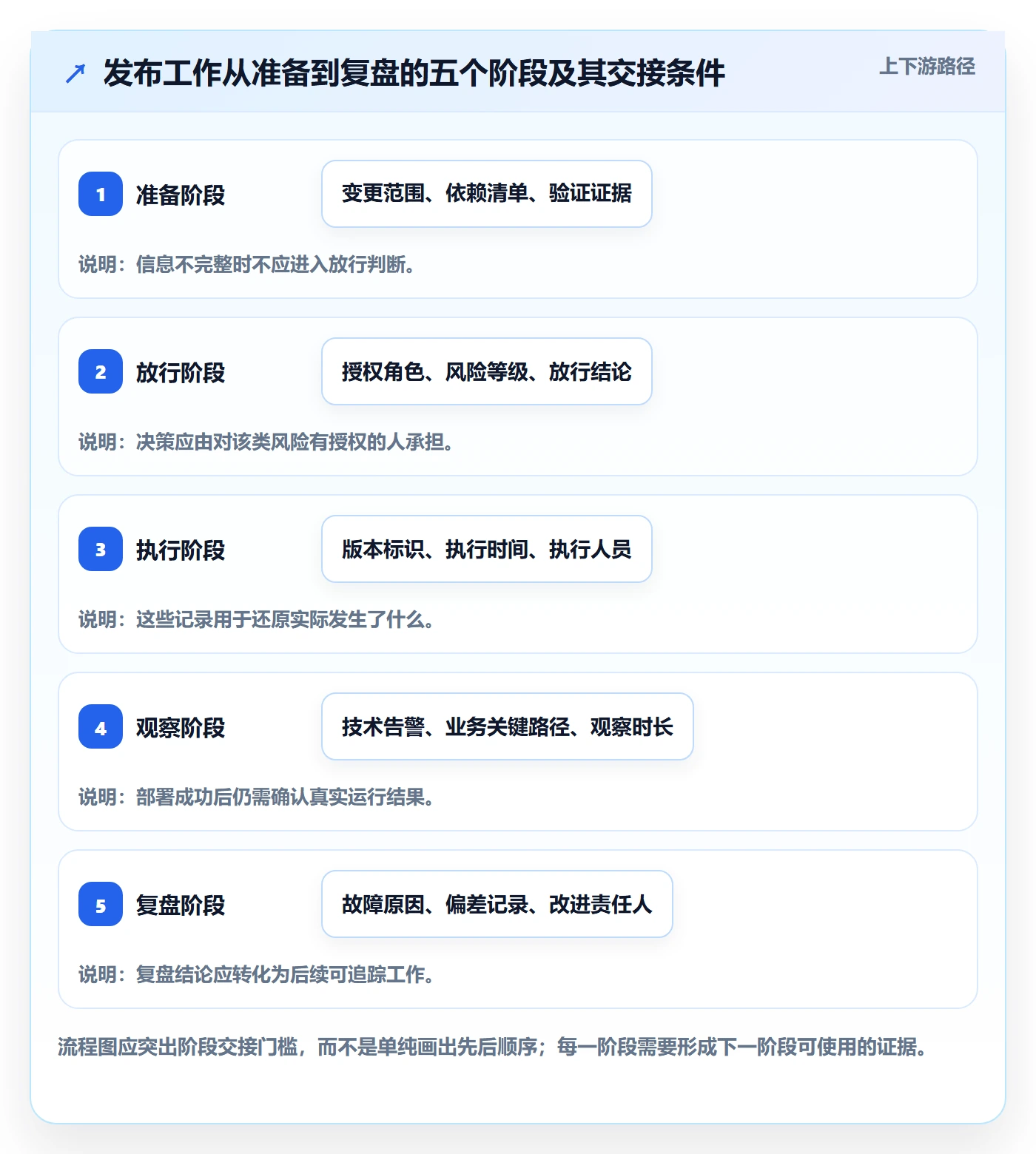

3. 发布不是一个时间点,而是一条可观测的生命周期
发布管理至少包含准备、放行、执行、观察和复盘五个阶段。若制度只约束上线前审批,发布后的异常就可能无人接手;若只看部署成功,用户侧的功能表现、数据一致性和业务指标仍可能出问题。
- 准备阶段:确认范围、依赖、验收证据、风险等级、发布窗口和回退方式。
- 放行阶段:由对应责任人依据清晰条件作出决策,不能以“已经排期”代替放行。
- 执行阶段:记录实际开始、结束、执行人、版本标识和偏离计划的事项。
- 观察阶段:按业务影响设定观察时长,检查技术指标和关键业务行为。
- 复盘阶段:记录成功、延期、回滚及缺陷原因,并将改进项关联到后续工作。
阶段之间要有明确的交接条件。例如,执行阶段结束不代表发布成功;至少要满足部署状态正常、关键路径验证通过、监控未触发约定阈值,才可以结束观察。这样做不是增加形式,而是避免“部署完成”被误当成“业务交付完成”。

三、常见误区:流程变长,不等于风险变小
1. 误区一:审批人越多,责任越清楚
审批链过长时,常见结果不是更审慎,而是责任稀释。每个人都点了同意,却没人真正确认验收证据或业务影响。发布后出了问题,团队只能追查谁看过申请,而不是谁基于什么信息作出了判断。
我建议把审批权拆成“确认事实”和“接受风险”两类。测试责任人确认验证结果,业务负责人接受业务影响,技术负责人确认变更及恢复方案。不是每个人都要对所有内容签字,必须让每个确认动作对应一项具体责任。
2. 误区二:把审批通过率当成制度效果
审批通过率高,可能说明申请质量不错,也可能说明审批人从不拒绝;通过率低,可能说明拦截有效,也可能说明准入材料设计得不合理。它本身没有明确的好坏方向,必须结合驳回原因、补充次数、等待时间和后续故障一起解释。
类似地,审批超时率也要区分等待原因。若申请在审批人处停留很久,可能是授权不足、工作负荷过高,也可能是材料缺关键字段。把所有延误都归为“审批效率低”,会导致团队删除必要检查,而不是修复卡点。
3. 误区三:只用“零故障”衡量发布质量
故障是低频但高影响事件,单个团队在短周期内没有故障,不代表流程成熟。变更失败率、缺陷逃逸率和回滚准备质量能提供更早的信号。反过来,若团队因为害怕故障而减少发布,可能只是把风险堆积到一次更大的版本中。
可靠性管理领域常引用 DORA 的软件交付效能度量框架,其中包含变更失败率和恢复服务时间等维度。该框架适用于帮助团队讨论交付与稳定性,不应被直接当作跨行业排名表,也不宜把公开报告里的群体分布当成某个组织必须达到的硬性目标。指标用来发现改善方向,不是给不同业务类型贴统一分数。
4. 误区四:发布记录完整就代表发布安全
记录齐全只是可追溯性的基础。一个记录可能有申请编号、审批人和执行时间,却没有测试范围、数据迁移验证或回退方式。此时它满足了“可查”,却没有满足“可控”。制度审核应抽查记录是否能回答:改了什么、谁承担什么责任、如何验证、失败如何恢复。
此外,流程过度强调记录字段,也会让成员复制模板、填写无关内容。字段应服务决策和复盘。若一个字段长期无人使用、无法影响放行结论,也不能帮助还原事件,应考虑删除或改为自动采集。
| 表面做法 | 可能带来的错觉 | 更有用的检查 |
|---|---|---|
| 增加审批人 | 责任更分散,因此更安全 | 每个角色是否确认不同事实或承担不同风险 |
| 追求高通过率 | 流程更顺畅 | 通过后变更失败率和补件次数是否同步下降 |
| 追求零故障 | 交付质量更高 | 发布频率是否异常下降,问题是否被延迟暴露 |
| 增加表单字段 | 记录更完整 | 字段是否支持决策、执行或事后还原 |
四、专业判断逻辑:把风险、权限、证据和指标连起来
1. 风险级别由影响、可逆性和不确定性共同决定
我不建议只凭变更大小判断风险。代码改动行数少,不代表风险低;一条配置改动就可能影响所有租户。较稳妥的判断方式,是同时评估影响范围、故障严重性、恢复难度、依赖数量、验证覆盖和业务时段。
可以采用 1 到 5 分的内部评估量表,但分值是团队的风险筛查工具,不是客观概率。比如影响范围高、不可逆操作多、依赖方不明确时,即使改动量小,也应升级评审。每季度回看高风险分级是否与真实故障、回滚和用户影响相符,避免分级规则逐渐失真。
2. 权限要与责任匹配,紧急通道也要留证据
常规发布可以由制度授权的角色放行;高风险发布则要有业务与技术双重确认。执行人不一定是审批人,审批人也不应替代验收责任人。角色拆分的目的不是人为制造层级,而是避免同一个人既定义风险、又验证结果、还独自宣布成功。
紧急发布不能被设计成“绕过所有规则”。真正的紧急通道应允许缩短等待,但保留变更标识、执行责任、风险说明、基本验证和事后补录期限。若组织没有定义何为紧急,所有赶工项目最终都会要求走紧急通道。
3. 放行条件必须可判定,避免“看起来差不多”
“测试完成”“业务确认”“准备充分”都是含糊表达。制度需要把它们翻译成可以检查的条件,例如关键验收用例通过、未关闭的严重缺陷为零、已知问题有责任人和处置时限、回滚演练或替代方案已确认。
不同项目可以有不同阈值,但阈值要在发布前约定,不能在出问题后改口径。对于高风险变更,放行条件要包含观察指标和停止条件,例如关键交易错误率超过既定阈值时暂停扩量。阈值应来自业务容忍度和历史基线,而不是随手填一个看起来精确的数字。
4. 指标口径要有公式、边界和反作弊设计
以变更失败率为例,团队必须先定义分子和分母。可以将统计周期内导致服务降级、回滚、热修复或紧急修复的生产变更数,除以同期生产变更总数。是否把轻微缺陷纳入分子,要根据组织的用户影响定义统一约定。
发布周期可以从“需求进入可开发状态”计到“生产环境验证完成”,也可以只算提交到部署,两种口径回答不同问题。前者呈现端到端交付,后者呈现技术交付。不能把两种数据放在同一张趋势图里而不注明口径。
- 明确统计单位:一次发布、一个变更、一次部署或一个业务版本,不能混用。
- 固定观察窗口:发布后 24 小时或 7 天等窗口应按业务特性约定,并保持可比。
- 保留分层视图:按系统、风险等级、变更类型和团队拆分,避免总体平均值掩盖高风险区域。
- 建立反向指标:速度提升同时看失败率,审批减少同时看未授权发布和事后补录。
- 记录数据缺失:没有日志或监控时,不应把“未知”按“正常”计入。

五、具体案例与数据观察:用一组模拟样本看制度如何改进
1. 案例设定:多团队产品线的发布排队与责任断点
以下案例为用于说明分析方法的情景模拟,不是任何企业的真实经营数据。某中大型产品组织有 160 名成员,维护多个业务模块,每月约 40 次生产发布。原先流程以人工审批为主,发布申请集中在周四、周五,测试结论、变更范围和业务验收资料常分散保存。
连续三个月的模拟台账显示:每月约 40 次发布中,平均 5 次需要补充材料;审批等待中位数约 7.5 小时;约 4 次出现发布后缺陷或回滚;其中一半问题与业务验收遗漏、依赖方未确认或配置差异有关。团队最初提议增加一级审批,但问题集中在信息不全,而非审批人数量不足。
2. 改造步骤:先修准入和证据,再调审批结构
我会把这类改造拆为四步。第一步,统一变更记录与版本标识,让需求、缺陷、测试结论和发布计划能够互相追溯。第二步,按风险等级设置必填证据,高风险变更增加影响评估与恢复方案。第三步,把可重复检查交给自动化规则,减少人工审核机械字段。第四步,保留异常复盘,追踪哪些规则真正拦住了风险,哪些只增加了等待。
- 统计近三个月发布故障、补件和延期的原因,不先假设问题来自审批人。
- 把补件原因整理为少数类别:范围不清、测试证据缺失、依赖未确认、恢复方案不明确。
- 为每类风险设置最小必要字段,并明确谁有权判定证据合格。
- 选一个业务线试运行四到六周,比较改造前后的等待时间、失败率和记录完整度。
- 对未改善的指标做抽样复核,确认是规则设计问题、工具采集问题还是组织执行问题。
这个顺序很重要。如果一开始就上线复杂审批流,团队会把数据录入工作看成额外负担;如果先找到最常见的断点,再把证据要求嵌入工作流,流程更容易被接受。使用 PingCode 这类项目管理平台时,可以把发布事项与需求、缺陷和迭代记录关联,并通过权限及状态配置承载审批规则;但自动化后的字段仍需定期检查是否有实际决策价值。

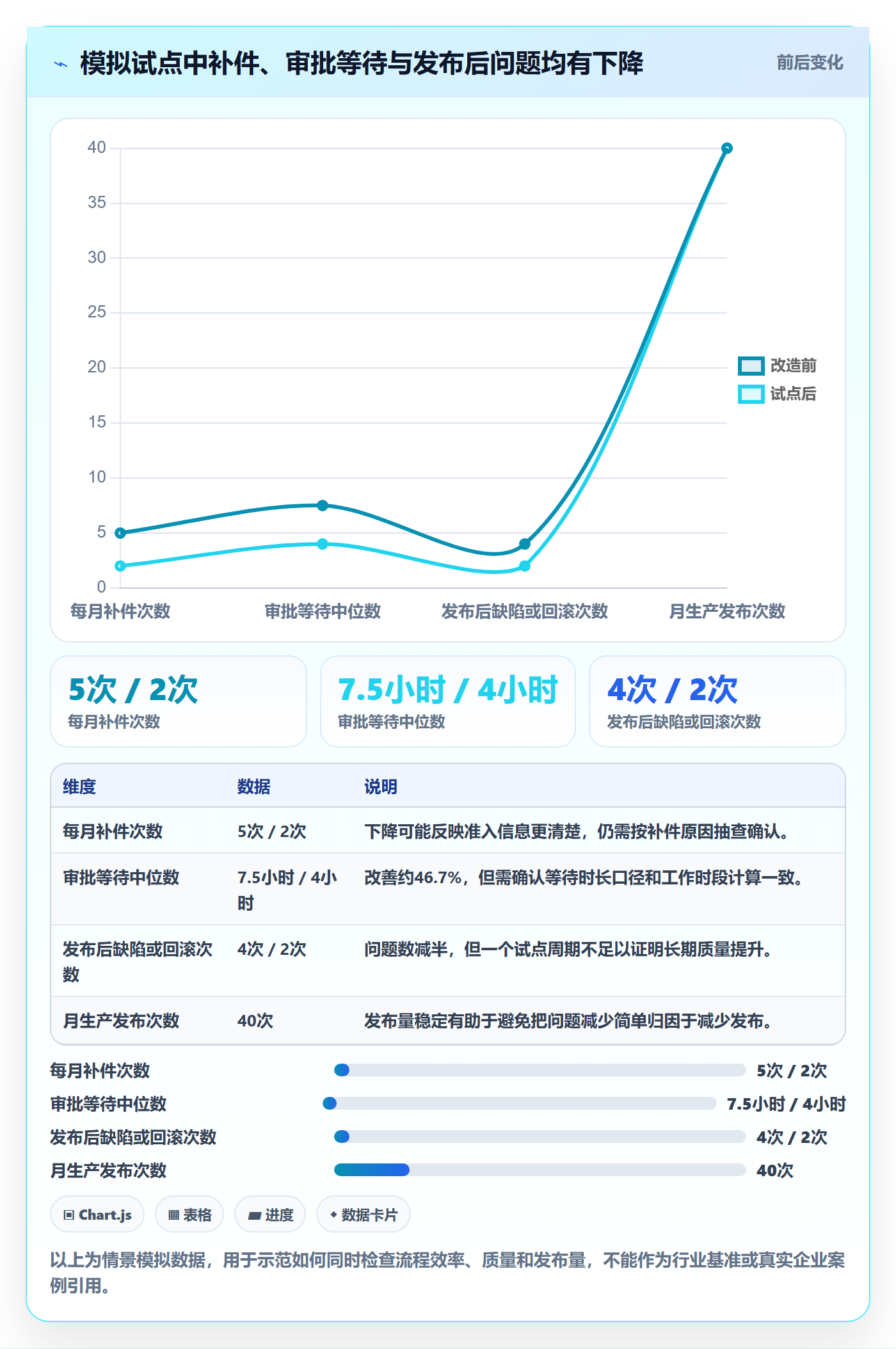

3. 模拟前后变化:改善必须同时看速度和风险
假设试点运行后,月发布次数仍维持在约 40 次,补件次数从 5 次降到 2 次,审批等待中位数从 7.5 小时降到 4 小时,发布后缺陷或回滚从 4 次降到 2 次。这个结果可以说明流程摩擦有所下降、可见风险有所改善,但样本只有一个试点周期,不能据此断言制度已经长期有效。
更稳健的判断还要看多个周期,按风险级别分层,并检查是否把缺陷延迟到观察窗口之外。也要确认“发布后缺陷”统计范围没有因流程改造而缩小。指标改善如果伴随口径变化,就不是可靠的改善证据。

4. 数据观察的边界:平均数会遮住高风险问题

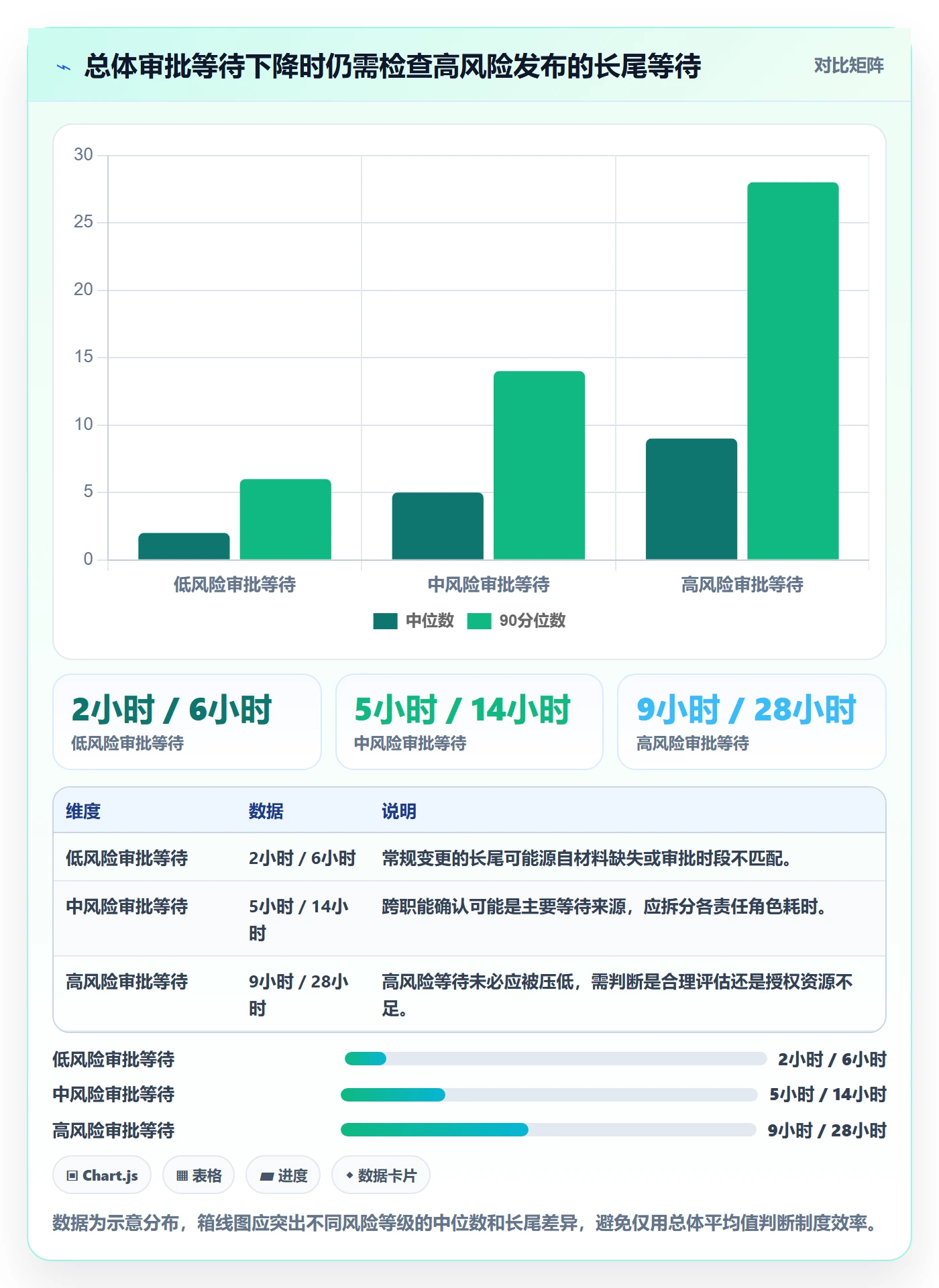

如果平均审批等待时间下降,仍要检查高风险发布的等待是否合理。低风险变更占多数时,总体均值会被大量快速审批拉低;高风险项目可能仍然缺少决策资源。应同步查看中位数、分位数和风险等级分布,尤其关注等待时间最长的一组记录。
同样,故障次数下降不一定代表故障影响下降。一次影响几分钟的小问题与一次核心业务中断不能简单计为同等权重。可以同时统计用户影响时长、受影响请求比例、关键业务路径失败率和恢复时间,避免“次数少了,损失更大”的假改善。

六、落地制度:把规则写成成员能执行的工作约定
1. 发布管理制度至少要写清九项内容
制度文件不必写成厚重手册,但必须覆盖关键决策。成员在遇到一次高风险发布时,应能从制度中快速找到申请入口、责任角色、准入材料、放行条件、执行记录、异常处置和事后复盘要求。
- 适用范围:说明覆盖哪些产品、系统、环境和变更类型。
- 风险分级:列出判断维度、升级条件和例外处理方式。
- 角色职责:区分申请人、技术负责人、测试责任人、业务负责人和执行人。
- 准入材料:明确变更范围、验证证据、依赖清单、影响评估和恢复方案。
- 放行标准:规定不同风险等级的最小验收条件。
- 发布窗口:说明常规时段、冻结期和跨团队协调机制。
- 异常处理:定义暂停、回滚、降级和紧急变更的触发条件。
- 记录与审计:规定必须保留的版本、时间、决策、执行和验证信息。
- 复盘与更新:说明指标回顾频率、规则变更责任和改进跟踪方式。
制度要明确谁维护规则,不能只写“由相关部门负责”。我倾向于指定一个制度所有者,负责口径、例外和版本更新;各业务线指定联系人,负责反馈规则是否适用。制度所有者不必包办每一次发布,但应能看到全局风险和反复出现的流程障碍。
2. 用发布清单减少遗漏,但避免把清单变成填表竞赛
发布清单的目标是提示关键检查,而不是让人机械打勾。清单项目应采用可验证的表述,例如“已确认变更涉及的外部接口兼容范围”,而不是“风险已评估”。后者看似完整,却没有说明评估了什么。
我会把清单分成“所有发布通用项”和“按风险触发项”。通用项保持短小,触发项则根据数据迁移、外部依赖、权限调整、不可逆操作等特征展开。若某类变更从不触发额外检查,应该核查规则是否设置得过宽,而非继续要求所有人填写同一套长表。
3. 为例外情况设边界,不把例外变成新常态
紧急变更、计划外补丁、第三方故障处置和监管要求都可能需要偏离常规流程。制度应定义紧急条件、授权人、最低安全要求和事后补录期限。例外处理的核心是留有可解释的决策记录,而不是假装所有情况都能按标准流程提前规划。
如果某个例外类型每月都出现,就不再是例外,而是流程设计缺陷或计划管理问题。应将例外次数纳入回顾,并评估是否需要设立专门流程、调整发布窗口或改善依赖协同。持续依赖紧急通道的团队,不应只被要求“提高纪律性”。
七、不同情况下的行动建议:先选适合自己的控制强度
1. 小团队或发布量较低:先统一语言和记录
小团队通常不需要复杂的多级审批。建议先统一发布记录格式、风险等级、验收责任和回滚步骤,并把发布后观察纳入日常工作。若每月只有少量发布,手工复核也可以有效,但仍应保留可追溯记录,避免关键知识只在某一位成员脑中。
这类团队最值得优先做的是事故复盘和变更分类。先看最近几次发布中哪些信息缺失、哪些决策靠口头沟通,再补齐规则。不要为了“显得规范”引入大量角色审批,否则流程成本可能超过风险收益。
2. 多团队并行交付:优先统一状态、责任与关联关系
当多个团队共同交付一个产品时,最先失控的往往是版本状态和依赖信息。应统一发布状态定义、变更标识、依赖清单、跨团队确认时间和冻结窗口。每个团队可以保留自己的执行方式,但必须在共同的交接点提供一致的证据。
此时平台化管理通常更有价值。通过项目管理平台关联需求、缺陷、版本、负责人和审批记录,可以减少人工拼接信息的成本。选择工具时,我会重点验证:是否能按风险配置工作流,是否支持权限分层,是否能保留审计轨迹,报表口径能否解释,是否能与现有研发和运维系统衔接。不要只看首页是否有漂亮的发布看板。
3. 高可用或强监管场景:提高验证和留痕,不盲目扩大签字链
对金融、医疗、关键基础设施或涉及敏感数据的系统,发布治理需要更强的证据链和变更授权。除了常规测试,还要关注数据完整性、权限变更、审计要求、恢复演练和变更后监控。对不可逆操作,应预先验证备份、恢复路径和影响边界。
强监管并不意味着所有人都必须审批所有发布。过多无差别签字会削弱真正关键的控制点。应把控制重点放在授权分离、证据留存、例外审批、变更追踪和定期抽查上,并明确审计记录保存期限由组织的法规与内部政策决定。
4. 发布频繁且自动化程度高:把人工审核转向例外和风险
自动化流水线成熟的团队,可以将静态检查、构建验证、测试结果、依赖扫描和部署状态自动采集。人工不必重复确认机器已可靠验证的事实,而应关注业务验收、变更影响、风险接受和异常决策。
自动化不等于取消治理。流水线规则本身也要有变更控制,权限不能让任意成员绕过质量门槛。团队应监控流水线失败率、人工覆盖次数、绕过检查的理由和自动恢复成功率。若人工覆盖频繁,应该查明是规则误报、环境不稳定还是项目排期压力,而不是单纯禁止覆盖。

八、不同情况下的取舍:速度、稳定、成本与自治不能同时拉满
1. 速度与验证深度之间,要按风险而不是情绪取舍
缩短发布周期通常能降低变更批量,让问题更容易定位;但若测试与观察能力不足,发布更频繁也可能让故障更频繁地到达用户。制度不应简单鼓励“快”,而应让低风险变更更快通过,让高风险变更有足够验证时间。
遇到业务窗口紧迫时,我会先区分哪些验证必须完成、哪些可以在小流量观察中完成、哪些只能延期发布。若核心验收和恢复方案没有准备好,靠压缩审批时间无法补回风险信息。速度优化的正确对象通常是等待和重复劳动,而不是关键验证本身。
2. 统一标准与团队自治之间,要统一底线而非统一所有细节
统一制度有利于跨团队协作和审计,但不同业务的风险结构可能不同。统一的应是风险语言、责任边界、记录要求和底线控制;可以因系统特征变化的,是具体测试方案、观察指标、发布窗口和放量策略。
如果总部制度规定过细,业务团队可能形成大量线下例外;如果完全自治,跨系统依赖和组织级审计又会失控。较实用的做法是定义不可协商的底线,再允许业务线用补充规则提高控制强度,但不能未经授权降低底线。
3. 自动化投入与人工复核之间,要看错误成本和维护成本
自动化有前期建设和持续维护成本。对高频、重复、判定明确的检查,自动化通常值得投入;对语义复杂、依赖业务背景的风险判断,完全自动化往往不现实。团队应优先自动采集事实、自动执行确定性规则,把人工时间留给权衡和例外处理。
自动化规则也可能产生误报、漏报和维护债务。上线后应追踪规则命中率、误报率、人工覆盖率和维护工时。若一条规则经常被忽略或绕过,应分析它是否过于保守、是否缺乏上下文,不能只把责任归咎于执行者。
4. 统一考核与团队学习之间,要避免把指标变成惩罚工具
若团队担心失败率会直接影响个人绩效,成员可能减少问题上报、重新分类缺陷,或者推迟高风险变更。指标要支持改进,就必须建立可信的复盘环境:故障事实透明,责任依据行为和决策过程判断,而不是事后寻找一个人承担全部损失。
这不意味着不追责。故意绕过授权、隐瞒风险或篡改记录,仍应按组织规则处理;但流程缺陷、工具误报、资源不足和合理试错需要区别对待。一个只奖励零事故的制度,可能最终得到的是零报告,而不是零风险。
九、持续改进与复盘:让指标最终变成决策
1. 每月看趋势,每季度校准制度
月度回顾适合观察等待、失败、回滚、补件和例外发布的变化;季度回顾则适合检查风险分级、职责授权、指标定义和流程适用性。若每次会议只展示图表,不讨论一项需要改变的规则或工作方式,指标就会退化成汇报材料。
回顾会议应先问变化发生在哪里,再问为什么。比如发布周期上升,要拆解开发、测试、审批、部署和观察阶段的耗时;失败率下降,要检查变更类型和发布量是否变化;未授权发布为零,要确认日志覆盖是否完整。
2. 每次复盘都要形成可验证的改进项
复盘不应停留在“加强沟通”“提高意识”。改进项要有责任人、截止时间、验证方式和关联指标。例如,针对依赖系统未确认,明确由谁在什么状态前完成依赖确认,并在后续抽样检查中验证遗漏率是否下降。
并非每个故障都需要写长篇报告。影响较小、原因明确的问题可以轻量复盘;高影响、重复发生或跨团队的问题则应记录时间线、决策、检测、恢复、用户影响和制度改进。复盘深度应与风险相称,避免所有事件都套用同一模板。
3. 建立制度退出机制,清理失效规则
新制度往往只会增加规则,不会自动删除旧规则。长期下来,成员面对冲突的审批要求和重复表单,只能依靠熟人解释。每季度应识别重复字段、无效审批、无人使用的报表和长期不适用的门槛,并通过正式评审删减或调整。
我会把规则分成三类:安全底线、风险触发控制、可选建议。底线必须始终执行;触发控制根据变更特征启用;建议则允许团队根据成熟度逐步采用。明确分类可以减少“所有规则同等重要”的疲劳感,让成员知道哪些要求不能跳过。

十、结尾:制度是否成熟,看成员能否在复杂情况下做出一致判断
1. 发布管理的独特价值,是让风险暴露得更早、恢复得更快
发布制度的质量,不取决于文档多长、审批层级多高,也不取决于某个月是否恰好没有事故。它真正的价值,是让成员在信息不完整、时间受限、依赖复杂时,仍能知道该补什么证据、谁有权接受风险、什么情况必须停止、失败后如何恢复。
我建议把制度建设看成一个持续校准的系统:用风险分级决定控制强度,用明确职责减少责任断点,用自动化减少机械检查,用指标发现流程摩擦,再用复盘验证规则是否有效。任何一项指标都只是观察窗口,不能替代管理者对业务上下文的判断。
2. 下一步从最近十次发布开始,而不是先写一份完美制度
如果组织还没有成熟规范,最务实的起点是抽取最近十次发布记录,逐次检查变更范围、验收证据、审批理由、执行结果、观察情况和恢复准备。把缺失和返工按原因分类,找出出现频率最高、影响最大的两个断点,先针对它们设计最小规则。
随后选择一个业务线试行四到六周,记录发布周期、补件次数、变更失败率、回滚时间和记录完整率,并保持统计口径不变。试点结束后,再决定哪些要求推广、哪些要调整、哪些没有带来价值。先用真实发布检验规则,再扩展制度范围,通常比一次性设计一套看似完整的流程更可靠。
常见问题解答(FAQ)
1. 项目成员发布管理制度应该设置哪些关键指标?
我们团队每次发布都能按时完成,但上线后偶尔会出现漏测、回滚或责任人说不清的情况。我想知道,制度里到底该看哪些数字,才能避免只考核“按时发布”?
建议把指标分成过程、质量和责任三类,不要用单一的按时率判断发布管理是否有效。过程指标可看发布计划兑现率、审批完成率和变更记录完整率;质量指标可看发布后缺陷率、回滚率和重大故障数;责任指标可看发布负责人明确率、问题响应时长及复盘按期完成率。
比如一个团队连续两个月按时发布率达到95%,但回滚率从2%升至8%,这并不代表管理变好了,反而说明可能在压缩验证时间。实际试行时可先选5至7项核心指标,按月观察趋势,并按发布规模或风险分层比较,避免小修复和核心系统版本被放在同一把尺子上。
具体阈值应以团队历史基线和业务风险为准,而不是直接照搬所谓行业标准。
2. 发布审批要设置几级,怎样避免流程变成形式?
我担心审批人一多,大家只会点通过,发布反而变慢;但审批太少,又怕高风险变更没人把关。我们该怎么按项目成员的职责和发布风险设计审批?
审批层级应由变更风险决定,而不是所有发布套用同一条长流程。低风险的文案或配置调整,可以由发布负责人核对清单并留痕;涉及数据迁移、权限变化或核心链路的变更,则应增加技术审核、测试确认和业务负责人批准。一个可执行的设计是明确四个角色:提出人、实施人、验证人和批准人;
高风险发布尽量避免实施人与最终批准人为同一人。试行时记录从提交到批准的中位耗时,并统计审批后补材料、临时撤回的比例。如果审批时长明显增加、但发布缺陷没有下降,通常意味着审批节点没有提供有效判断,应合并重复签字或把审核问题改成可核对的风险项。
3. 发布前的准入条件怎么写,才能减少漏测和临时变更?
我们经常在发布当天才发现测试结论、回退方案或通知对象没准备好,最后靠群里临时确认。我想把准入条件写进制度,但又不希望清单长到没人认真看,应该保留哪些硬条件?
把准入条件限制在能改变发布决定的事项上,例如需求范围已冻结、测试结论可追溯、关键缺陷有明确处置、数据备份或回退方案可执行、影响对象已通知。每项都应写清责任人和证据位置,而不只是勾选“已完成”。例如回退方案不能只写“必要时回滚”,还应说明触发条件、执行人和验证方式。
可以把发布分成常规与高风险两档:常规发布使用精简清单,高风险发布增加演练或专项验证。试运行一个月后,统计因准入项缺失而延期或发布后补救的次数;如果某项长期无人使用且不能解释其风险价值,就应调整,而不是为了流程完整继续保留。
4. 发布后要跟踪哪些数据,才能判断管理制度是否真的有效?
我们以前把发布成功定义为系统没有立刻报错,但有些问题是几小时后才被用户发现,也有人认为只要没有回滚就算成功。我想知道发布后的观察窗口和复盘指标该怎么定,才能找到制度中的薄弱环节?
先按业务影响设观察窗口:普通变更可重点观察上线后24小时,高风险或流量集中的变更可延长至48至72小时,并结合业务峰值安排验证。发布后至少记录告警、用户反馈、缺陷等级、回滚或热修复情况,以及发现问题到响应的耗时。
判断制度是否有效,不能只看故障数,还要看问题是否更早暴露、定位是否更快、复盘行动是否按期完成。例如某月缺陷数没有下降,但平均响应时间从90分钟降到25分钟,说明协作机制可能改善了;若同类问题连续两次出现,则应检查测试覆盖、审批依据或责任交接,而不是只增加一次提醒。
复盘应沉淀到下一次发布的准入项或检查规则中,否则记录本身不会带来改进。
核心关键词
文章包含AI辅助创作:发布流程与规范:项目成员发布管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524272
读者评论
我们之前也把审批层级加得很细,结果最常卡在等人确认。后来把测试验收、业务风险接受和技术回退责任分开,等待时间确实好定位一些。关键还是每个签字对应明确事项。
文中强调发布后的观察阶段很实用。实际工作里部署显示成功,不代表关键业务路径正常;不过观察时长和告警阈值最好按业务特点定,统一模板容易流于形式。
指标同时看效率和质量比较合理。想请教一下,团队规模较小、历史数据不足时,变更失败率的基线通常怎么设?若只看短期比例,少量变更就可能让数字波动很大。
