回滚怎么做?项目成员风险控制:发布管理从0到1

回滚怎么做?项目成员风险控制:发布管理从0到1

发布后发现核心接口错误,最危险的往往不是故障本身,而是团队要花十分钟争论“要不要回滚”、又花二十分钟确认“谁有权限”。回滚不是上线失败后的临时补救,而是发布设计的一部分:在变更开始前,先讲清楚什么情况触发、谁来决定、怎样恢复、如何验证。本文从发布管理的最小闭环出发,拆解项目成员的职责、回滚判断、操作步骤和复盘方法,并用一组明确标注为情景模拟的案例数据说明如何把“能回滚”变成可检验的能力。

一、先讲结论:回滚不是一个按钮,而是一套预先设计的恢复能力

1. 回滚的目标是恢复服务,不是恢复代码

不少团队把回滚简单理解为“把版本退回去”。但生产环境里的系统由代码、配置、数据库、缓存、消息队列、客户端版本和外部依赖共同组成。代码退回旧版本,不代表整个业务状态自动回到过去。

因此,我判断回滚方案是否合格,会先问一个更实际的问题:在用户最受影响的路径上,团队能否在可接受时间内恢复可用,并确认关键数据没有进一步受损?答案不能只靠“可以重新部署”,还要包括触发条件、执行顺序、数据处理和验证标准。

回滚与修复也不是二选一。服务持续受影响时,先恢复用户可用性通常比现场追查完所有根因更重要;若回滚会造成数据不一致或扩大损失,就要先采取限流、关闭功能、切换流量等止损动作,再决定是否回退。

2. 先定义四个量:影响、速度、可逆性和数据风险

发布决策不能只问“故障严重不严重”。同样是错误,登录按钮样式错位与支付重复扣款的处置优先级完全不同。我建议把判断拆成四个维度:影响面有多大、影响是否正在扩大、恢复动作需要多久、数据能否安全逆转。

  • 影响面:涉及多少用户、业务入口、地区或租户?是否影响核心交易链路?
  • 扩散速度:异常是否随流量增长、任务重试或数据同步而扩大?
  • 恢复速度:回滚、关闭开关、切换流量分别需要多少时间?
  • 数据可逆性:是否产生不可逆写入、重复扣款、漏发通知或历史记录错乱?

这四个维度比“出了问题就回滚”更可靠。它能帮助团队辨别哪些问题应立即停止发布,哪些可以通过关停单项能力控制,哪些需要先保护数据再恢复代码。

3. 最小可用的回滚方案必须写出六件事

如果一份发布单只写“异常时回退旧版本”,它还不是方案。我会要求至少写清楚:回滚触发条件、决策负责人、操作负责人、目标版本或目标配置、数据处理方式、恢复验证指标。涉及多个服务时,还要列出依赖顺序和通信方式。

在小团队里,这些内容可以放在一页发布记录中;在多团队、多服务的组织里,则需要让变更、审批、执行、监控和复盘信息能互相追溯。工具只是承载方式,关键是每个字段都能回答现场问题,而不是为了填表而填表。

方案要素 现场需要回答的问题 常见缺口
触发条件 哪些指标或业务现象出现时停止继续发布? 只写“出现严重问题”,没有阈值和观察窗口
决策与执行 谁宣布回滚,谁操作,谁负责验证? 群里多人发言,但没有明确指挥人
恢复目标 回到哪个版本、配置或流量状态? 旧版本不确定,镜像或配置无法复现
数据处理 新版本写入的数据是否与旧版本兼容? 只考虑应用程序,没有检查数据库变更
验证 凭什么判断服务已经恢复? 部署成功即宣布结束,没有业务指标验证

表格里的六项不是复杂流程的全部,却足以暴露大多数“纸面上可回滚、现场无法执行”的问题。团队可以先从高风险变更开始补齐,再逐步扩展到日常发布。

回滚怎么做?项目成员风险控制:发布管理从0到1

二、背景和真实场景:一次发布涉及的不止开发人员

1. 发布是跨角色协作,不是开发的单人动作

项目成员常把发布看成技术团队的最后一步,实际上它会影响需求、研发、测试、运维、客服、业务负责人和数据治理人员。开发人员熟悉实现细节,却未必能判断业务影响;业务负责人知道交易后果,却未必能确认技术回退路径;值班人员能操作基础设施,也未必知道哪些数据写入不可逆。

这就是为什么发布风险控制要把“谁负责什么”写在发布前,而不是出事后临时分工。团队规模越大、系统依赖越多,越不能依赖某位资深同事的记忆。经验可以帮助判断,但不能替代可交接的操作信息。

2. 一个典型场景:订单服务升级与历史数据兼容

下面的案例是用于说明判断方法的情景模拟,不对应某个真实客户或生产事故。一个电商团队准备升级订单服务,改动包含接口字段、数据库状态值和异步通知逻辑。发布前,测试环境验证通过,团队决定先向一小部分流量开放。

新版本上线后,错误率没有明显上升,但客服发现部分订单的状态展示延迟。进一步检查发现,新版本写入了一种旧版本不认识的状态值。此时如果直接将代码退回旧版本,旧服务可能无法正确处理已经产生的新状态。表面上是“发布异常”,实质上是代码可退、数据未必可退。

这类问题特别容易被“部署成功率”掩盖。发布系统显示新版本已部署,服务进程也正常,但用户看到的结果、异步事件是否送达、数据库状态能否被旧代码理解,都需要另行确认。只有把业务链路和数据兼容纳入验证,团队才能知道系统是否真正恢复。

3. 参与者的责任要按决策链拆开

角色设计不等于增加审批层级。重点是让决策信息、执行权限和业务判断彼此衔接。项目负责人不应替代技术执行人;技术执行人也不应独自承担是否接受业务损失的决定。

  • 变更负责人:说明变更范围、依赖关系、风险等级和验证方案。
  • 发布指挥人:汇总监控、用户反馈和业务影响,组织继续、暂停、回滚或降级决策。
  • 执行人员:依照预案操作,报告每一步结果和异常,不临时扩大操作范围。
  • 业务验证人:检查关键用户路径、交易状态和数据表现,确认业务是否恢复。
  • 沟通负责人:向客服、业务和管理者同步影响面、处置进度与下一次更新时间。

小团队可以由一个人兼任多个角色,但要明确切换关系。例如,开发负责人可以操作回滚,却不应在没有业务验证的情况下同时宣布“故障已解决”。角色拆分的价值在于减少盲区,而不是追求形式上的多人参与。

4. 发布窗口的价值是降低不确定性,不是挑一个安静时段

选择低峰时段通常有助于降低影响,但低峰不等于低风险。若关键业务人员不在、外部依赖方无法响应、值班资源不足,深夜发布反而会延长故障恢复时间。真正合适的窗口应同时考虑流量、人员覆盖、依赖方支持和回滚验证条件。

我会把发布窗口看成一个“可恢复能力窗口”:团队在这段时间里能监测关键指标、获取决策所需信息、执行恢复操作,并让业务人员验证结果。没有这四个条件,单纯选择流量最低的时段,并不能形成可靠保障。

回滚怎么做?项目成员风险控制:发布管理从0到1

三、常见误区:看起来能退,实际可能退不回去

1. 误区一:只要旧版本还在,就能回滚

旧版本存在,不代表旧版本可用。它可能依赖已变更的数据库字段、配置项、密钥、消息格式或外部接口;容器镜像也可能因标签覆盖、仓库清理或依赖拉取失败而无法复现。发布前要确认的是“目标版本可部署且与当前状态兼容”,不是“仓库里有个旧标签”。

比较稳妥的做法是保存可识别的不可变构建版本,记录对应的配置、依赖和部署参数,并在预发布环境验证恢复路径。若系统依赖运行时配置,还要把配置版本纳入发布记录,避免代码退回了,开关和参数仍留在新版本状态。

2. 误区二:数据库变更可以跟应用一起撤销

数据库变更通常比应用部署更难逆转。新增可空字段可能容易兼容,但字段重命名、类型收窄、数据覆盖和状态迁移就可能让旧版本无法工作。更棘手的是,迁移脚本执行成功后,数据已经被转换,恢复应用代码并不能自动还原原始数据。

对高风险变更,我更倾向采用“先扩展、后收缩”的迁移节奏:先添加新结构并保持旧结构兼容,再发布能同时读写或双读的应用,观察稳定后迁移数据,最后才在独立变更中移除旧结构。这样把一次大幅不可逆变化拆成多个可验证阶段。

3. 误区三:错误率下降就代表恢复完成

系统指标和业务结果并不总是同步。请求成功率恢复了,积压队列可能还在增长;页面能打开,支付状态可能仍然错误;应用没有报错,用户可能因为缓存看到旧信息。恢复验证必须覆盖技术指标与关键业务路径。

至少应选取一个系统层指标、一个业务层指标和一个数据完整性检查。例如,接口错误率回落、下单成功率恢复、异常状态订单数量不再增加。对后台任务系统,还要观察积压是否持续下降,而不是只看某一时刻的队列长度。

4. 误区四:回滚越快越好

速度很重要,但不是唯一目标。如果新版本已产生不可逆写入,未经判断地回滚可能让旧程序继续覆盖正确数据,扩大损失。正确的优先级通常是先阻断损害扩散,再选择恢复动作。

阻断扩散可以是暂停消费者、关闭功能开关、限制写入、冻结特定交易或切走流量。随后由技术和业务负责人确认数据状态、受影响对象及兼容路径,再执行代码回退或前向修复。先止损、再恢复、后修复根因,往往比追求一个最快的回滚命令更稳妥。

5. 误区五:回滚只属于运维或发布人员

回滚操作可能由发布人员执行,但回滚决策涉及业务影响,恢复验证也需要产品、测试或业务人员参与。如果只有技术人员在场,容易把“服务进程正常”误判成“用户问题解决”。

这不是要求所有人都参加每次发布会,而是要为不同风险等级设定必要的值守角色。低风险文案调整可以轻量执行;涉及资金、权限、订单状态或关键数据的变更,则应确保有能判断业务结果的人参与验证。

6. 误区六:事后补文档等同于发布前有预案

故障结束后补写一份回滚说明,不能证明当时具备回滚能力。预案必须在发布前经过检查,至少确认目标版本、权限、依赖和数据兼容关系。否则所谓流程只是复盘记录,不是现场可以执行的控制措施。

一个很实用的检查方式是让没有参与开发的人照着发布说明复述操作顺序。如果他需要不断追问“具体版本在哪”“谁批准”“如何验证”,说明说明书还不具备交接能力。

回滚怎么做?项目成员风险控制:发布管理从0到1

四、专业判断逻辑:什么时候回滚,什么时候止损或前向修复

1. 先辨别故障是否由本次变更引入

发布后出现异常,不等于异常一定由发布导致。团队要比较发布前后的指标变化,结合受影响服务、请求路径、依赖状态和变更内容判断关联性。若基础设施故障与新版本上线同时发生,盲目回退代码可能无效,还会增加系统变动。

现场不必等待完美根因分析,但应快速收集足够证据:异常开始时间是否贴近变更时间,异常是否集中在新版本流量,旧版本实例表现如何,其他依赖服务是否同步异常。证据不足时,可暂停继续扩量并保留可观测性,而不是把“猜测”当成结论。

2. 用“可逆性,影响面”矩阵确定动作优先级

决策时,我会把变更可逆性和故障影响面放在一起看。影响面越大,越需要迅速止损;可逆性越差,越需要避免未经评估的回退。矩阵不是自动替团队决策,而是帮助大家把争论转为可讨论的条件。

影响面 变更可逆 变更部分可逆 变更不可逆或数据不明
局部、可控 暂停扩量,必要时快速回退并验证 关闭相关能力,确认兼容后恢复 限制写入或隔离受影响路径,先核对数据
持续扩大 优先止损,执行预验证过的回退 先关闭功能或切流,再选择回退范围 立即阻断进一步损害,启动业务与技术联合决策
核心业务中断 按预案恢复旧版本并进行业务验收 采用流量切换或降级,避免破坏兼容状态 以保护数据和用户资产为先,必要时保持部分功能关闭

矩阵中最容易误读的是“不可逆就不能回滚”。这并不准确。不可逆变更也可能回退应用代码,只是不能默认数据库和业务状态能一起倒转。此时要决定的是哪种动作能最小化总损失,而不是坚持某个术语。

3. 设定可操作的触发条件和观察窗口

“错误率过高”太模糊,团队需要约定统计口径、阈值和持续时间。例如,关键接口错误率连续五分钟高于发布前基线的某个倍数,且影响流量超过一定比例,就停止扩量并进入人工判断。具体阈值必须依据业务基线制定,不能直接照搬其他团队的数字。

触发条件也可以是业务事件,而非技术指标。例如,重复扣款、订单状态错乱、权限越权等问题即使出现次数不多,也可能需要立即停止变更。阈值设计要考虑严重度:低影响异常可以观察趋势,高损失事件不应等待统计显著性。

4. 把“回滚”拆成四类动作,避免只盯代码

现场可用的恢复动作不止一种。团队应按系统结构准备选项,而不是把全部希望押在重新部署上。

  • 应用回退:将服务切回已验证的旧版本,适合代码与数据兼容且恢复路径明确的情况。
  • 功能关闭:通过功能开关关闭单项能力,适合问题集中在新功能、底层服务仍可用的场景。
  • 流量切换:将请求导向稳定集群或旧环境,适合新旧环境并行且数据状态可控的系统。
  • 前向修复:发布修复版本或数据补偿任务,适合回退会造成更大不兼容、但能够快速纠正错误的场景。

这些动作可以组合。例如先关闭异常功能,再停止新版本扩量,随后回退兼容的应用服务。组合方案通常比“一键回滚”更能适应复杂依赖,但每一步都要说明负责人、验证方式和停止条件。

5. 发布前先算清楚恢复时间和数据影响

恢复时间目标不是写在文档里的愿望,而是要通过实际操作验证。团队可以记录从发现异常到确认影响、作出决策、完成动作、业务验证的各段耗时。这样才能发现真正的瓶颈是在告警迟到、权限申请、部署执行,还是业务验收。

同样,数据风险要提前列出:变更会不会新增字段或状态、旧程序能否读取、是否会产生外部副作用、是否存在重复执行风险、是否有补偿机制。若答案不明确,发布前就应该安排兼容测试或演练,而不是等到生产异常时才讨论。

回滚怎么做?项目成员风险控制:发布管理从0到1

五、案例与数据观察:用小流量验证回滚机制,而不是等事故检验

1. 情景模拟:订单状态改造如何分阶段发布

继续使用前文的订单服务情景模拟。团队发现旧版本无法识别新状态后,没有立即将所有服务切回旧代码,而是先暂停新版本扩量,并关闭产生新状态的功能开关。随后核查已有订单,确认新状态只影响小部分订单,且未涉及资金扣款。

技术负责人据此决定将应用恢复到兼容版本,同时保留新增字段,不执行数据库逆向迁移。数据人员核对受影响订单后,安排受控的状态映射任务;业务验证人抽查下单、支付回调、取消和退款路径。验证通过后,团队将问题归类为“接口与数据状态兼容设计不足”,而不是简单归结为“发布失误”。

这个例子体现一个重要取舍:代码回退与数据库回退可以分开处理。如果为了“版本一致”强行逆向迁移,可能把有效数据一并破坏。保留兼容结构、逐步修正业务状态,往往更安全,但前提是能明确隔离受影响数据并持续监测。

2. 用四个指标检查发布管理是否有效

仅统计发布次数或部署成功率,无法反映恢复能力。我建议至少跟踪四项:异常发现时间、决策时间、恢复执行时间和业务恢复验证时间。它们分别对应监控、组织协作、技术操作和业务验收。

数据要按发布类型和风险等级分组。低风险静态资源调整与涉及数据库迁移的发布并不适合直接比较。统计样本不足时,也不要把单次改善包装成趋势;可以先积累多次发布和演练记录,再观察中位数、极端值及失败原因。

3. 一组情景模拟数据:问题常常不在操作本身

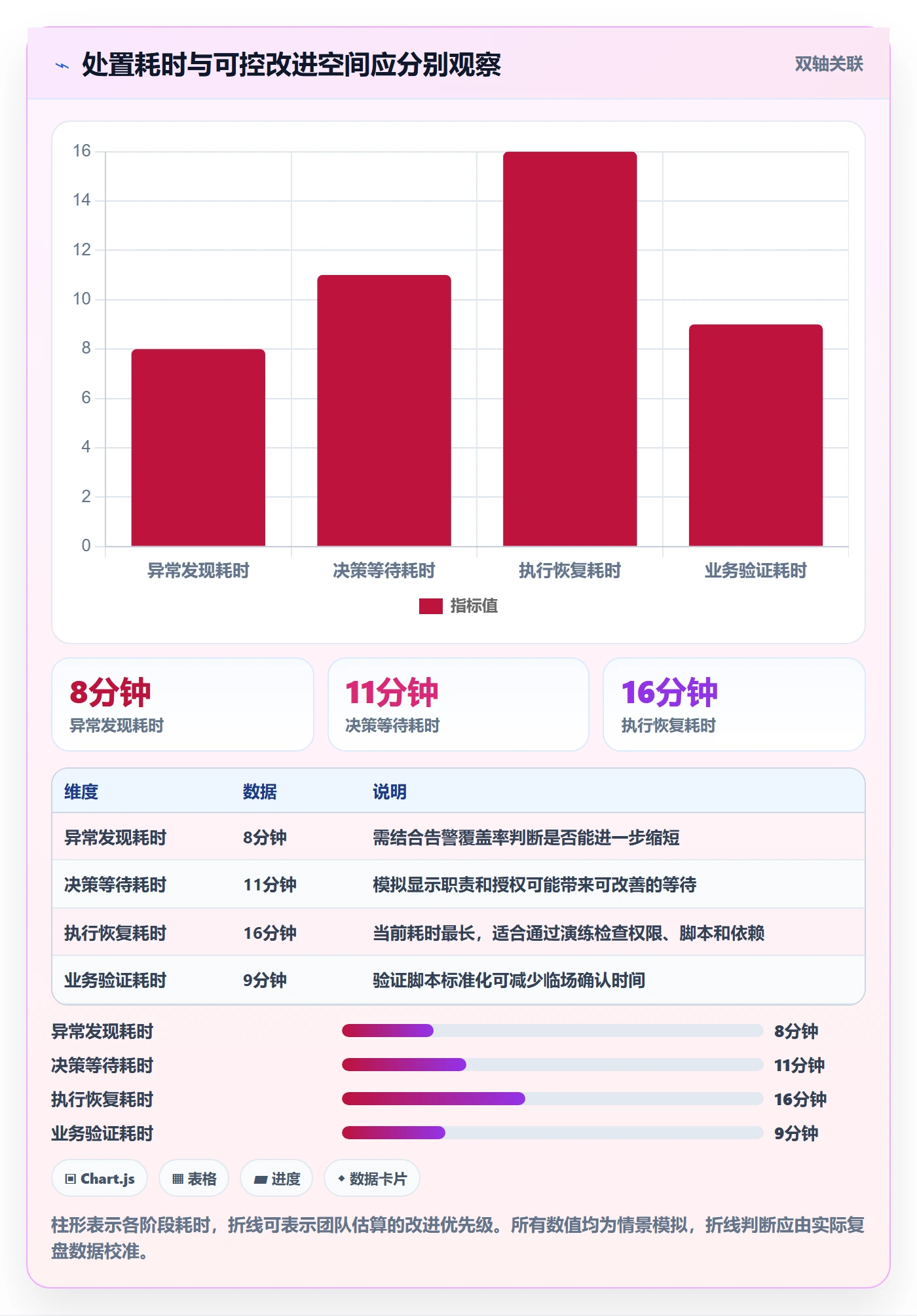

下表不是行业平均值,而是一组用于演示分析方法的模拟数据。假设某团队在八次演练中记录处置时间:发现异常平均需要八分钟,决策等待平均需要十一分钟,实际执行平均需要十六分钟,业务验证平均需要九分钟。表面上执行阶段最长,但决策等待与执行只差五分钟。

如果团队只优化部署脚本,可能把执行时间缩短几分钟,却没有触及更大的组织瓶颈。若把“谁有权决定暂停扩量”“谁负责确认业务恢复”提前约定,决策耗时可能更容易下降。这里强调的是分析路径,而非承诺某个团队必然能达到同样结果。

处置阶段 情景模拟平均耗时 主要观察点 优先改进方向
异常发现 8分钟 告警是否覆盖用户影响和业务链路 补充关键路径监控与告警责任人
决策等待 11分钟 指挥人、业务判断人和授权是否明确 预先设置分级决策权限
执行恢复 16分钟 版本、权限、依赖和操作步骤是否就绪 演练脚本并验证恢复目标
业务验证 9分钟 验收用例与数据检查是否可执行 准备可重复的核心流程检查项

4. 复盘时看时间线,不只看责任归属

一次有效复盘应还原事件时间线:变更何时开始,异常何时出现,告警何时触达,谁在何时拿到什么信息,何时决定停止扩量,恢复后如何确认业务结果。时间线能把“沟通不畅”这种模糊结论拆成具体等待点。

复盘还要区分三类问题:预案设计缺陷、执行偏差和系统性条件不足。预案没写数据库兼容,是设计缺陷;执行人跳过验证,是执行偏差;值班人员没有权限,是组织条件不足。归因的目的不是追责标签,而是找到能改变下一次结果的措施。

回滚怎么做?项目成员风险控制:发布管理从0到1

六、从0到1建立发布管理:把流程做小,再逐步做实

1. 第一步:建立统一的变更记录

从零开始时,不必先采购复杂系统,也不必设计几十个审批字段。先让每一次生产变更有唯一记录,能查到变更内容、负责人、目标环境、计划窗口、验证结果和恢复方案。若同一条信息散落在聊天记录、个人文档和部署平台里,事故时很难快速拼出完整上下文。

项目管理平台或变更管理系统可以帮助团队串联需求、任务、缺陷、测试、发布和责任人,但工具不自动产生管理能力。选型时要检查记录是否便于搜索、权限是否清晰、发布状态能否追踪、审计信息能否保留,以及是否能和现有研发及运维流程衔接。

2. 第二步:给发布分级,而不是所有变更走同一套审批

流程过重会诱发绕流程,流程过轻则无法控制高风险变更。可以先按影响范围、数据变更、外部依赖和回退难度分级,再为不同等级配置不同验证要求。

  • 低风险:影响范围小、无数据结构变化、恢复路径明确,可由变更负责人按清单自检。
  • 中风险:涉及关键接口或多服务依赖,需要预发布验证、明确观察指标和发布指挥人。
  • 高风险:影响资金、权限、核心数据或大范围用户,需要业务与技术联合评估,并预先验证止损和恢复方案。

分级标准要能被一线人员快速使用。如果每次都要开会讨论“这算什么级别”,分类本身就需要简化。可以先用少数明确条件触发高风险级别,再根据实际事故和演练记录调整。

3. 第三步:让发布计划包含上线前、上线中、上线后三段

上线前应完成变更范围确认、风险判断、依赖检查、验证用例和恢复准备。上线中要限制并发变更,观察关键指标,分阶段扩大流量。上线后要检查业务结果、数据一致性和异步任务,不要把“部署完成”当作过程结束。

发布窗口内尽量避免同时改变多个关键变量。若同一时间更换服务版本、配置、数据库结构和依赖组件,出现异常后就很难判断因果。将高风险变化拆开,能显著提升问题定位和恢复的可解释性。

4. 第四步:做一次小型回滚演练

演练不必等待真实事故,也不必一开始就模拟大型灾难。选一个非核心服务或预发布环境,验证目标版本是否可用、执行人是否有权限、配置能否恢复、数据是否兼容、业务检查是否明确。演练的重点是暴露断点,而不是证明团队表现优秀。

建议记录演练中的实际耗时和意外问题,例如目标镜像缺失、密钥权限未覆盖、缓存未清理、验证账号无法使用。把这些问题转为明确的责任人和完成时间,下一轮再复测。只有重复验证,回滚能力才从文档承诺变成团队能力。

5. 第五步:用复盘推动流程迭代

每次发布异常、回滚或演练后,至少更新一个可复用的控制点:补充兼容测试、调整触发阈值、改进权限申请、完善业务验证或优化沟通模板。若复盘只留下“加强重视”“提高意识”,它通常无法改变下一次操作。

管理者可以关注流程的实际使用率和例外原因,但不要把“回滚次数少”直接等同于发布质量高。回滚次数下降可能意味着系统更稳定,也可能意味着团队不愿启动回滚、异常被掩盖。更有价值的组合指标是变更失败率、恢复耗时、影响范围和复发问题比例,并结合业务影响解释。

回滚怎么做?项目成员风险控制:发布管理从0到1

七、不同情况下的行动建议:按风险选恢复路径

1. 小范围功能异常,但核心服务仍稳定

优先暂停扩量或关闭对应功能,保留其他稳定能力。确认异常是否集中于新功能,检查用户影响范围,再决定是否回退应用。若功能开关经过验证,通常比整体回滚更精准;但开关本身也要纳入配置审计,避免关停动作失败。

2. 错误持续扩大,且旧版本与当前数据兼容

按预案停止新版本扩散,切回已验证版本,并并行检查数据库、缓存和异步任务。恢复后先观察关键业务指标,再恢复常规流量。不要在回滚同时继续发布其他变更,否则会增加因果判断难度。

3. 涉及资金、权限、隐私或关键数据

先限制进一步写入或隔离风险路径,再由技术、业务和安全责任人联合判断。对可能造成用户资产损失的事件,影响严重度不应只按发生数量评估,还要看单次损失、可扩散性和可补救性。必要时先关闭部分功能,接受短期可用性损失,以保护数据和用户权益。

4. 回滚本身可能扩大数据不一致

暂停可能重复执行的任务,保留日志和变更证据,明确哪些数据已由新版本产生。若旧版本无法读取新结构,可以采用兼容层、功能关闭、流量隔离或前向修复。未经数据负责人确认,不应直接运行破坏性逆向脚本。

5. 发布对象是移动端、桌面端或用户侧缓存内容

客户端不像服务端那样能让所有用户同时退回旧版本。团队需要考虑版本覆盖时间、强制升级能力、接口向后兼容和服务端降级策略。即使新客户端已发布,服务端也应避免立即移除旧接口;对尚未升级的用户,兼容窗口可能持续较长时间。

6. 依赖第三方服务,团队无法控制对方恢复

先确认异常发生在自有变更还是外部依赖,再启用超时、熔断、降级或备用通道。若第三方接口变更与本次发布无关,回退自有代码可能没有帮助。发布预案应记录外部服务联系人、状态页、限流策略和切换条件,避免现场临时寻找支持入口。

八、不同情况下的取舍:流程越多不一定越安全

1. 小团队与大团队的流程重点不同

小团队的主要风险常是单点依赖:只有一个人知道如何部署,或只有一位同事掌握数据库变更。此时优先补齐交接、权限和可复现操作,比建设复杂审批更重要。可以用简明清单和固定发布记录建立基本纪律。

中大型组织的风险则更多来自协作断层:系统跨团队、发布窗口重叠、业务验收分散、权限边界复杂。此时需要统一变更模型、风险分级和追踪机制,但不能把每个低风险变更都塞进同一审批链。平台化的价值在于连接信息和减少重复确认,而不是增加表单数量。

2. 自动回滚与人工决策的取舍

自动回滚适用于故障信号明确、回退路径经过验证、回滚动作副作用可控的场景。例如新版本错误率持续超出设定阈值,且旧版本兼容当前数据。它能缩短响应时间,但阈值误设可能造成反复切换,甚至让系统在边界状态来回抖动。

涉及数据一致性、资金交易、外部副作用或多服务依赖时,通常需要人工判断或自动止损加人工决策的组合。可以让系统自动暂停扩量、限制流量,同时通知指挥人确认后续操作。自动化应优先负责可逆、可判定的动作,不应替代所有业务判断。

3. 蓝绿、金丝雀与一次性切换的取舍

金丝雀发布能让团队用小流量观察新版本表现,但前提是监控能够区分新旧版本,样本量足以反映问题,且异常能在扩大影响前被发现。对于低频交易或长周期任务,短时间小流量可能无法覆盖关键风险。

蓝绿部署便于在两套环境间切换,但需要处理数据共享、会话状态、后台任务和成本问题。一次性切换实施简单,适合影响范围小、恢复路径明确的变更;对于高风险业务则应增加分阶段验证。技术策略没有统一最优解,取决于服务状态、数据结构和可接受的恢复时间。

4. 追求恢复速度与保护数据的取舍

回滚得快,不代表损失小。若应用回退会继续产生错误数据,短时间恢复服务可能换来更大的后续修复成本。反过来,过度等待彻底确认也可能让用户影响持续扩大。团队应将“阻止新增损害”和“恢复服务”分成两个决策,先执行低风险止损,再完善原因判断。

这也是为什么发布方案不能只填写一个预计回滚时长。还应写清楚回滚后需要执行的补偿、数据核验和用户沟通。若这些动作耗时很长,决策人就能更准确地比较不同恢复路径的总成本。

5. 做得细与做得动之间要保持平衡

流程文档越长,不代表现场越可靠。操作步骤应具体到能执行,但要避免把所有理论风险都塞进每次发布的主流程。可以把常用检查放在发布清单,把数据库迁移、客户端兼容和外部依赖等专项风险放入对应附录或模板。

判断流程是否合适,可以看三个现象:一线人员能否在几分钟内找到正确记录,发布负责人能否快速判断下一步,复盘结果能否推动规则更新。如果流程只有管理者看得懂,或者每次都靠熟人私下沟通,就需要减少歧义,而非继续增加条款。

九、下一步怎么做:先验证一个高风险变更

1. 今天就能完成的检查

从最近一次生产发布中挑选一个涉及核心业务或数据结构的变更,逐项检查:是否能找到准确版本,是否知道谁有权暂停,旧代码能否读取当前数据,异常时能否关掉新增功能,业务恢复由谁验证。把“不确定”标出来,这些往往就是下一次故障的真实风险点。

2. 一周内建立的最小闭环

接下来一周,可以建立统一变更记录、风险分级规则和高风险发布模板。模板不必复杂,但要包含变更范围、依赖、触发条件、恢复方式、数据兼容性、责任人和验收指标。选一项非核心变更做桌面演练,验证参与者是否能按同一份信息完成判断。

3. 一个月内验证的团队能力

一个月内至少做一次真实操作演练,不只在会议里口头走流程。测试版本能否部署、权限是否可用、监控能否区分版本、功能开关是否有效、业务检查是否可重复。演练后记录各阶段耗时,并为问题指定责任人与复测日期。

4. 最后要记住的判断原则

我对回滚的判断可以浓缩成一句话:先控制损害扩散,再选择对数据和用户影响最小的恢复路径,最后用业务结果证明恢复完成。代码退回只是其中一种动作;真正的发布管理,是让团队在压力下仍能知道该看什么、谁来决定、怎么行动,以及凭什么宣布结束。

如果团队目前从零开始,不必先追求复杂流程或全自动恢复。先挑一个高风险服务,把版本、配置、数据兼容、权限、触发条件和验收指标写清楚,再实际演练一次。回滚能力不是文档里写出来的,而是在一次次可验证的准备和复盘中建立起来的。

常见问题解答(FAQ)

1. 发布回滚的触发条件怎么定?

我担心上线后只要出现报错就回滚,会不会反而影响更多用户?但如果等问题彻底查清再处理,又怕故障扩大。有没有一套能在发布前就说清楚的判断标准?

不要把“发现问题”直接等同于“立即回滚”,应按影响范围、持续时间和业务损失设定触发条件。例如,核心交易流程连续5分钟失败率超过2%,或关键数据出现错误写入且无法通过补偿修复,就触发回滚评估;单个非核心页面的样式异常,则可先暂停扩量并修复。

发布前把指标、观察窗口、决策人和执行人写进发布单,避免故障发生后临时争论。阈值要结合业务基线调整:低流量系统更适合看错误数量和用户反馈,高流量系统则可比较发布前后的错误率、延迟和转化率。

2. 回滚方案应该提前准备哪些内容?

我以前觉得回滚就是把代码切回旧版本,后来发现数据库和配置变化也可能导致旧版本无法运行。发布前具体要准备什么,才能避免回滚时才发现退不回去?

回滚清单至少要覆盖应用版本、数据库变更、配置与开关、外部依赖、数据恢复方式和验证步骤。优先采用兼容性变更:先新增字段并让新旧版本都能读写,再逐步切换,确认稳定后才考虑删除旧字段。对不可逆的数据操作,不能把“代码回退”当作完整方案,应准备备份恢复、反向迁移或数据补偿,并明确预计耗时。

发布前可做一次演练,记录从触发到恢复服务的时间;如果恢复时间超过业务可接受范围,就应先缩小发布范围或补齐自动化步骤。

3. 项目成员如何分工,才能降低发布和回滚风险?

我们团队人不多,发布时常常是一个人改代码、点发布、看监控,出了问题也没人能及时接手。我想建立最小可行的分工,但又不希望流程变得很重,应该怎么安排?

小团队不必堆叠审批层级,但要避免关键操作集中在一个人身上。建议至少明确发布负责人、执行人、观察人和业务确认人;人员不足时可以兼任角色,但发布执行与结果复核尽量由不同成员完成。发布单中记录操作者、时间、版本、影响范围和回滚指令,权限按最小必要原则配置,生产环境高风险操作采用双人确认。

成员临时缺席时,应有指定替补和可访问的操作文档,而不是依赖某个人的聊天记录或记忆。

4. 发布后多久可以判断是否需要回滚?

我不确定发布后应该观察几分钟还是几小时,也担心刚上线时指标正常,用户量上来后才暴露问题。有没有比较实用的观察节奏和结束标准?

观察时长应由业务流量周期和风险决定,而不是统一规定一个分钟数。可以先按小比例流量发布,观察错误率、延迟、关键业务成功率和告警,再逐步扩量;例如高流量服务先观察10至15分钟,低频批处理功能则至少覆盖一次完整任务周期。每个阶段都要写明继续、暂停或回滚的条件,并确认核心用户路径实际可用。

只有指标稳定、业务方验收通过、告警无异常且回滚窗口仍可用,才结束观察;涉及数据结构或异步任务的变更,还应继续检查延迟到达的数据和后续任务结果。

核心关键词

读者评论

雷
雷佳宁

我们之前只写代码回退步骤,后来发现配置和数据库迁移才是最难处理的部分。现在会把目标版本、配置来源和数据兼容检查放在同一份发布记录里,确实少了不少临场确认。

袁
袁明远

小团队很难每次发布都安排多个角色值守,不过至少要提前明确谁拍板、谁执行、谁验收。尤其涉及订单或支付时,只看接口恢复还不够,业务数据也得有人核对。

秦
秦婉清

文中强调先止损再决定是否回滚,这点比较符合实际。想请教的是,面对数据兼容问题时,团队通常用什么标准判断可以直接回退,还是必须先暂停写入并做前向修复?

文章包含AI辅助创作:回滚怎么做?项目成员风险控制:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524277
