版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程

版本管理真正失控,往往不是因为团队没有写版本说明,而是同一个“本次上线内容”在产品、研发、测试、销售和客户成功那里各有一份:需求列表说已经完成,测试记录说仍有阻塞,销售承诺了发布日期,发布公告却漏掉了关键限制。版本内容管理要解决的不是“把功能写进文档”,而是让每个部门对同一批变更、同一个状态、同一个发布边界达成一致,并且在上线后能追溯:为什么发布、发布了什么、谁确认过、出现问题如何回退。

一、先讲结论:版本管理的核心是管住变更事实

1. 不要把版本管理缩减成发布说明

我判断一套版本管理是否有效,通常先问三个问题:团队能否快速说清某个版本包含什么;同一项变更能否追溯到负责人、验收结果和上线状态;当发布日期变化时,受影响的部门是否能及时识别自己的工作。只要其中一项要靠翻聊天记录、询问某个人或拼接多份表格才能回答,团队管理的就还不是一个版本,而是几份彼此相似的文档。

发布说明只是版本管理的一个输出物。它面向用户解释“发生了什么变化”,却不能独自承担需求归属、验收证据、依赖关系、风险评估和发布批准。把所有信息塞进公告,既让公告难读,也让运营和工程人员无法据此完成工作。

版本内容管理的最小闭环是:变更提出、版本归属、状态流转、跨部门确认、发布决策、结果回写。这里的“内容”不仅是功能,也包括缺陷修复、配置变更、接口调整、文案更新、数据迁移、已知限制和暂缓事项。

2. 先统一五个版本事实

无论团队使用电子表格、内部平台还是项目管理系统,建议先统一以下五项事实。字段不必一开始很多,但每项都要有明确的更新责任人和判断标准。

  • 版本边界:本次计划纳入哪些变更,哪些明确不纳入。
  • 变更状态:处于待评估、开发中、待验证、已批准、已发布,还是已撤回。
  • 交付证据:验收记录、测试结果、代码或配置变更、上线检查项在哪里。
  • 发布条件:哪些风险可以接受,哪些条件不满足就必须延期或缩小范围。
  • 对外表达:用户会看到什么变化,是否需要培训、公告、迁移说明或客服话术。

这些事实如果分散在不同系统中,也可以通过链接关联,不必强迫所有信息放进同一个页面。关键是每个变更只有一个可信的状态源,其他页面引用它,而不是各自维护一份独立状态。

3. 版本边界比版本编号更重要

版本号能帮助识别交付批次,却不能自动说明内容是否完整。团队容易花时间讨论是叫“春季版”还是“2.4.1”,却没有明确定义“已进入版本”究竟意味着什么。我的建议是先确定纳入规则:例如,需求通过范围确认后才能进入计划版本;只有验收通过并满足上线条件,才能标记为可发布。

如果版本边界清楚,即使临时拆分发布,也能说明哪些变更保留、哪些撤出、谁批准调整。如果边界含糊,任何“顺手带上”的改动都可能变成发布当天才发现的依赖、测试负担或对外承诺。

管理对象 回答的问题 常见证据 主要责任角色
变更项 具体改了什么 需求、缺陷、配置或文案记录 变更负责人
版本范围 本次承诺交付什么 纳入清单、排除清单、范围批准记录 产品或版本负责人
发布决策 为什么现在可以发布 验收结果、风险接受、发布检查项 发布负责人及相关审批人
用户沟通 用户需要知道什么 发布说明、帮助文档、客服答复 产品、市场或客户成功

二、为什么跨部门版本工作容易失真

1. 每个部门看到的是交付链上的不同切面

产品关心需求是否兑现,研发关心依赖和改动范围,测试关心风险与覆盖,运维关心部署和回退,销售关心客户承诺,客户成功关心培训与迁移。大家看起来都在讨论同一个版本,实际在回答不同的问题。因此,跨部门协作的难点不是“让所有人都看同一张表”,而是让同一项变更能被不同角色用自己的视角核验。

例如,一项权限改造对研发来说可能已经合并代码;对测试来说仍缺少不同角色的验证;对客户成功来说还没有客户操作指引;对销售来说已经被写进演示材料。若状态只写“完成”,这四个部门都可能理解成不同含义。

2. 版本承诺通常早于交付事实

很多团队先在路线图、客户沟通或经营会议中做出日期承诺,随后才逐步确定需求和资源。承诺本身不一定错误,但如果日期没有标注确定性,也没有配套的范围与风险条件,就会被下游当成确定发布日。发布日期一旦被误读为保证,后续每次调整都要靠人工解释。

我建议把日期分成“目标日期”“冻结日期”和“实际发布日期”,并在工作流中说明谁有权改变它们。目标日期是规划信号,冻结日期意味着范围与风险需要正式评审,实际发布日期是已经发生的事实。三者混在一个“发布日期”字段里,会让计划数据看起来准确,却无法解释计划为什么失效。

3. 多份清单会放大状态漂移

当产品维护需求表、研发维护迭代板、测试维护缺陷表、运营维护发布日历时,同一事项往往要在多个地方手动改状态。手动同步的风险不只是遗漏,还包括时间差:周一已经从版本中撤出,周二的客户公告草稿仍然把它列为即将上线。

这些问题在小团队里可能靠口头沟通补上;随着项目、产品线和部门增加,口头同步会变成隐形成本。一个人请假、离职或调岗,就可能让知识链断掉。版本管理的成熟,不应依赖某位熟悉所有细节的协调者长期救火。

4. 影响可以用流程观察,而不是凭感觉归因

下图是一个情景模拟,不代表行业调查。它把版本信息延迟拆成三个典型来源,帮助团队判断应先修复哪一段链路。若实际项目的主要延迟来自审批,而图中显示的主要风险来自多份清单,应以本团队采样结果为准,不要照抄示意比例。

版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程

三、常见误区:看起来有记录,不等于可管理

1. 误区一:发布说明写得越长,管理越完整

长篇发布说明常常混合了用户价值、技术实现、遗留限制、内部测试记录和未来计划。对外内容越长,用户越难找到自己需要的信息;内部信息又不能公开,最后团队不得不再维护一份内部版本说明。更好的做法是将内容分层:内部变更记录作为事实源,面向用户的发布说明只呈现与用户决策有关的信息。

面向用户的内容通常要回答:有什么变化、谁会受到影响、用户是否需要操作、已知限制是什么。内部记录则应保留变更来源、负责人、验收标准、测试证据、依赖和批准记录。两者相关联,但不必字句相同。

2. 误区二:所有事项都要进入同一个大版本

大版本能集中市场沟通,也有利于整体验收,但不是所有变更都需要等一个共同发布日期。低风险文案修复可能适合连续发布;涉及数据迁移或权限变更的改动则需要更严格的评审。若把所有工作绑在同一批次,小改动会被高风险事项拖住;若什么都随时发布,又可能让依赖关系和用户预期难以管理。

更可靠的做法是按变更风险、依赖关系和用户影响确定发布批次,而不是按部门边界打包。一个版本可以包含不同类型的事项,但必须让每项变更有自己的验收条件和回退策略。

3. 误区三:只要有审批,就等于有人负责

审批人点了“同意”,并不自动代表其理解了范围、风险和下游影响。如果审批界面只显示标题和一句描述,审批很容易退化为形式动作。对关键变更,审批内容至少应包括受影响对象、验收结果、剩余风险、回退办法和待完成的跨部门工作。

我通常建议把“执行责任”和“决策责任”分开。执行负责人保证信息完整、证据可查;决策负责人接受或拒绝风险;相关部门代表确认自己负责的准备工作。一个人可以承担多个角色,但职责不能只写一个模糊的“负责人”。

4. 误区四:状态越多,掌控感越强

流程里出现十几个状态,不代表团队更成熟。若状态之间没有清晰的进入条件,成员会把“进行中”“处理中”“已完成待确认”等标签当作不同说法,统计时也无法比较。状态设计应优先让团队能回答关键决策:是否已纳入范围、是否已准备验收、是否已批准发布、是否已实际交付。

比起追求状态颗粒度,我更关注每次转换是否有证据。例如“待发布”必须满足哪些测试条件?“已发布”由部署记录还是产品确认来定义?“撤回”是否需要说明原因并保留原版本关联?定义比状态名称更重要。

5. 误区五:发布日期越精确,计划越可靠

把发布日期写到某一天甚至某个小时,容易制造精确感,却没有表达计划可信度。早期排期可能只是估算,接近发布窗口时才进入承诺阶段。建议将日期与置信状态绑定,例如“目标窗口”“已冻结”“已批准发布”,并规定不同状态下允许怎样对外引用。

当日期变化时,不应只更新日历。还要检查受影响的客户沟通、培训安排、合同或服务承诺、内容审核和外部依赖。日期只是计划的表层字段,真正需要管理的是变化造成的连锁影响。

四、专业判断逻辑:用风险和证据决定流程强度

1. 先判断变更的影响面

我会从用户影响、数据影响、系统依赖、可逆程度和对外承诺五个维度判断变更级别。评分不是为了制造精密模型,而是让团队在“走轻量流程还是加强评审”之间有共同依据。只要变更涉及不可逆数据处理、权限边界、关键客户承诺或多个系统的联动,就不宜因为改动代码少而走快速通道。

以下分级是建议基准,不是普遍适用的行业标准。团队可以根据事故记录和业务特征调整权重,避免把数字评分当成自动审批。

维度 低风险信号 高风险信号 管理动作
用户影响 少量用户可见且容易解释 大范围用户行为或权益发生变化 增加用户验证和沟通确认
数据影响 不改历史数据,可快速恢复 涉及迁移、批量更新或难以逆转 要求备份、校验及回退演练
依赖范围 单模块改动,无外部阻塞 跨系统、供应商或多团队联动 建立依赖清单和联动负责人
承诺影响 内部改善,不影响客户约定 影响合同、客户计划或公开时间表 纳入业务和沟通审批

2. 再定义状态转换的证据门槛

版本流程应围绕“状态变化需要什么证据”设计,而不是围绕“谁来点按钮”设计。比如从“开发完成”进入“待验证”,需要构建产物或交付记录;从“待验证”进入“可发布”,需要验收结论、已知问题和风险接受;从“可发布”进入“已发布”,需要真实部署记录及发布结果确认。

如果一项状态变化只依赖负责人主观声明,团队在忙碌时就会把它当作礼节。让证据成为状态转换条件,能减少会议里反复确认“到底做完没有”的时间,也让事后复盘不必猜测当时的判断依据。

3. 流程强度按风险分层,不按部门身份分层

常见的流程设计方式是给每个部门分配固定审批节点,结果是低风险改动也要等完整会签,高风险变更却可能因为“大家都看过了”而没有实质审查。更合理的逻辑是:低风险变更使用简化确认;中风险变更检查依赖、测试和用户沟通;高风险变更增加回退验证、业务批准和发布后观察。

流程轻重应随风险变化,而不是因为某个事项由研发提出就自动走技术流程,或由市场提出就自动走传播流程。提出者负责说明变更,影响方负责核验自己的风险,版本负责人负责把决策串起来。

4. 以工作流漏斗识别卡点,不只看完成率

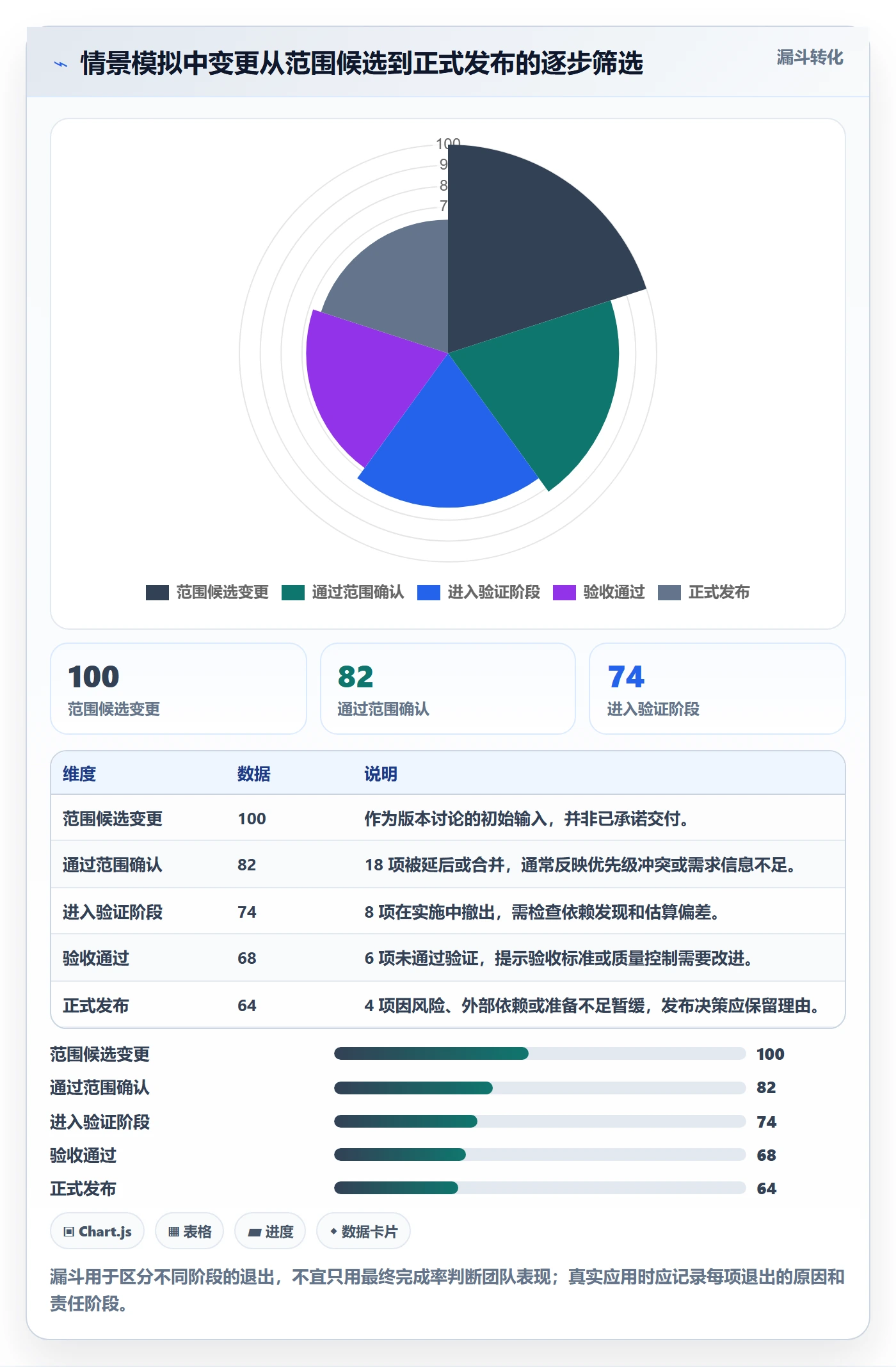

下面的数据为情景模拟,展示一个计划纳入 100 项变更的版本如何逐步收敛。它不是某家企业的真实统计,也不意味着所有团队都应达到同样比例。重点是分别观察每个阶段的流失原因:范围确认前退出可能是需求不成熟,验收阶段退出可能是质量或估算偏差,发布前退出则可能是运营准备不足。

版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程

5. 把“未完成”拆成可行动的原因

版本复盘里,“延期”不是足够有用的原因。至少应区分需求变更、估算偏差、外部依赖、测试未通过、资源切换、审批等待和沟通准备不足。归因不是为了追责,而是决定下一轮该改什么:需求频繁变化,可能需要更严格的范围冻结;外部依赖多次失约,可能需要提前建立替代方案;测试反复返工,则要检查验收条件是否过晚才明确。

五、全流程落地:从提出变更到发布后复盘

1. 阶段一:提出变更时先写清“为什么”

变更入口应要求提出者说明用户或业务问题、预期结果、影响范围、负责人和建议验收方式。不要一开始就要求填几十个字段,否则团队会在入口处复制粘贴,信息看起来齐全,实际上没人阅读。

我建议把必填项限制在能支持初步判断的范围内,其余信息在评审或实施阶段补齐。尤其要避免只写功能名,例如“增加导出”。应补充谁要导出什么、当前流程卡在哪里、成功后如何判断改善。

2. 阶段二:评估优先级与版本归属

版本负责人应先检查变更是否重复、依赖是否完整、是否与当前目标冲突,再讨论优先级。判断优先级时,不能只听提出部门的紧迫程度,还要比较用户影响、战略价值、交付成本、风险和机会成本。

建议设置明确的“纳入”“候选”“不纳入”三种结论。候选不等于承诺,纳入也不代表已经可以发布。若版本范围调整,要记录变更理由、批准人、被挤出的事项及其影响,避免团队只记住新增内容,却忘了被延后的工作。

3. 阶段三:建立可以执行的验收条件

验收条件要能被观察,而不是写成“体验良好”“性能稳定”这类没有边界的表达。可以描述目标用户、输入条件、预期结果、异常处理以及不在本次范围内的情况。对技术性指标,写清采样环境、统计口径和最低接受条件。

如果产品、研发和测试对“完成”理解不同,最好在实施开始前用一个具体例子校准。比如讨论权限逻辑时,不仅描述理想路径,也列出角色变更、无权限访问、已有数据和异常恢复等边界情形。

4. 阶段四:控制范围变化,保留决策历史

需求变更并非一定要拒绝,但需要说明它会影响什么。新增事项如果占用当前版本容量,就要回答是否替换其他事项、是否改变发布日期、是否增加测试风险。把范围变化仅仅记在讨论记录中,之后很难判断团队为什么延期。

版本冻结不应意味着从此不能改,而是改变必须显式触发评估。紧急修复可以走例外通道,但应记录触发原因、风险接受者和后续补齐的验证工作。没有例外机制的团队通常会在实际压力下绕过流程,导致流程只剩表面合规。

5. 阶段五:把发布准备提前到开发过程中

用户公告、帮助文档、培训材料、迁移方案和客服答复,不应该都压到发布前一天。对影响用户操作的功能,可以在开发验收开始时同步准备说明;对高风险变更,应在技术方案阶段就确认支持团队是否需要演练。

发布准备应按变更的用户影响分配,不是每一项内部修复都需要市场公告。相反,某些看似技术内部的接口或权限调整,可能直接影响客户集成,需要比普通功能更新更早沟通。

6. 阶段六:发布决策要区分“通过”和“接受风险”

测试通过不是所有风险都消失。发布会上应把已知问题、未覆盖场景、回退方式、监控观察项和业务影响摆出来。决策者可以接受某些剩余风险,但要明确风险是谁接受、依据是什么、发生后由谁响应。

对于可分批发布的变更,可以先限定用户范围或开放比例,观察错误率、支持请求和关键业务行为,再决定是否扩大范围。分批发布能降低一次性影响,但前提是团队有办法识别异常并停止扩展;否则只是把事故分散到更多时间段。

7. 阶段七:发布后回写实际结果

发布完成后要更新实际时间、实际包含内容、撤出项目、遗留风险和后续动作。很多团队在发布当天完成公告,却没有把真实交付结果回写到版本记录中,下一次做路线规划时又把原计划当成历史事实。

复盘建议聚焦三个问题:哪些判断准确,哪些信息来得太晚,哪些机制本来可以提前阻止问题。不要把复盘写成事件流水账,也不要用“沟通不充分”概括所有失误。将发现映射到流程、字段、评审节点或责任边界,才能形成可验证的改进。

  1. 收集版本内各变更的计划状态和实际结果。
  2. 按延迟、撤出、返工和发布后问题分类。
  3. 找出发生频率高且团队可控制的原因。
  4. 选择一项流程改动进行下一版本验证。
  5. 比较改动前后的耗时、漏项和风险结果。

8. 用一张责任表避免“大家都在做、没人收尾”

责任矩阵不需要复杂,但要区分谁执行、谁批准、谁提供输入、谁需要知会。下面是一种起点;团队可以按组织职责调整,但不建议把所有决策都塞给单一项目经理或版本协调人。

工作事项 执行责任 决策责任 需参与确认的角色
变更描述与验收条件 需求负责人 产品负责人 研发、测试、相关业务方
版本范围与优先级 版本负责人 产品或业务决策人 研发、测试、运营
测试结论与风险记录 测试负责人 质量或发布决策人 研发、产品、运维
用户沟通与支持准备 内容或客户成功负责人 业务负责人 产品、销售、支持团队
上线与回退执行 运维或发布执行人 发布负责人 研发、测试、业务方

六、案例与数据观察:一个版本为何会“按时发布却没有交付感”

1. 案例背景:日期守住了,跨部门准备却没有完成

下面是经过抽象的情景案例,用于展示诊断方法,不指向某个真实客户。某个中大型软件团队有多个业务部门共同参与版本交付。版本日期没有延期,工程侧也完成了大部分计划项,但支持团队仍在补操作说明,销售演示材料引用了未纳入本次发布的能力,用户反馈集中在“更新后不知道如何开始”。

如果只看发布日期,这个版本会被标为成功;如果看交付链,问题实际出在发布内容的状态没有被共享。产品的计划清单被当成最终范围,工程侧的实际交付没有及时回写,支持材料又依据旧清单准备。这不是单一部门“没配合”,而是计划、验证、发布说明之间缺少可靠关联。

2. 诊断方法:选三项工作做端到端追踪

复盘时不必把所有记录都审一遍。我会先抽取三项不同类型的变更:一项面向用户的功能、一项缺陷修复、一项跨系统或配置调整。从提出记录开始,追到范围确认、开发状态、验收证据、发布批准、对外沟通和实际上线结果。

每个环节只问两件事:信息是否存在,后续角色是否能在需要时找到它。若信息存在但只有某位协调者知道位置,仍然是流程缺口;若信息没有被更新,下一环节的错误就不应只归因于最后接手的人。

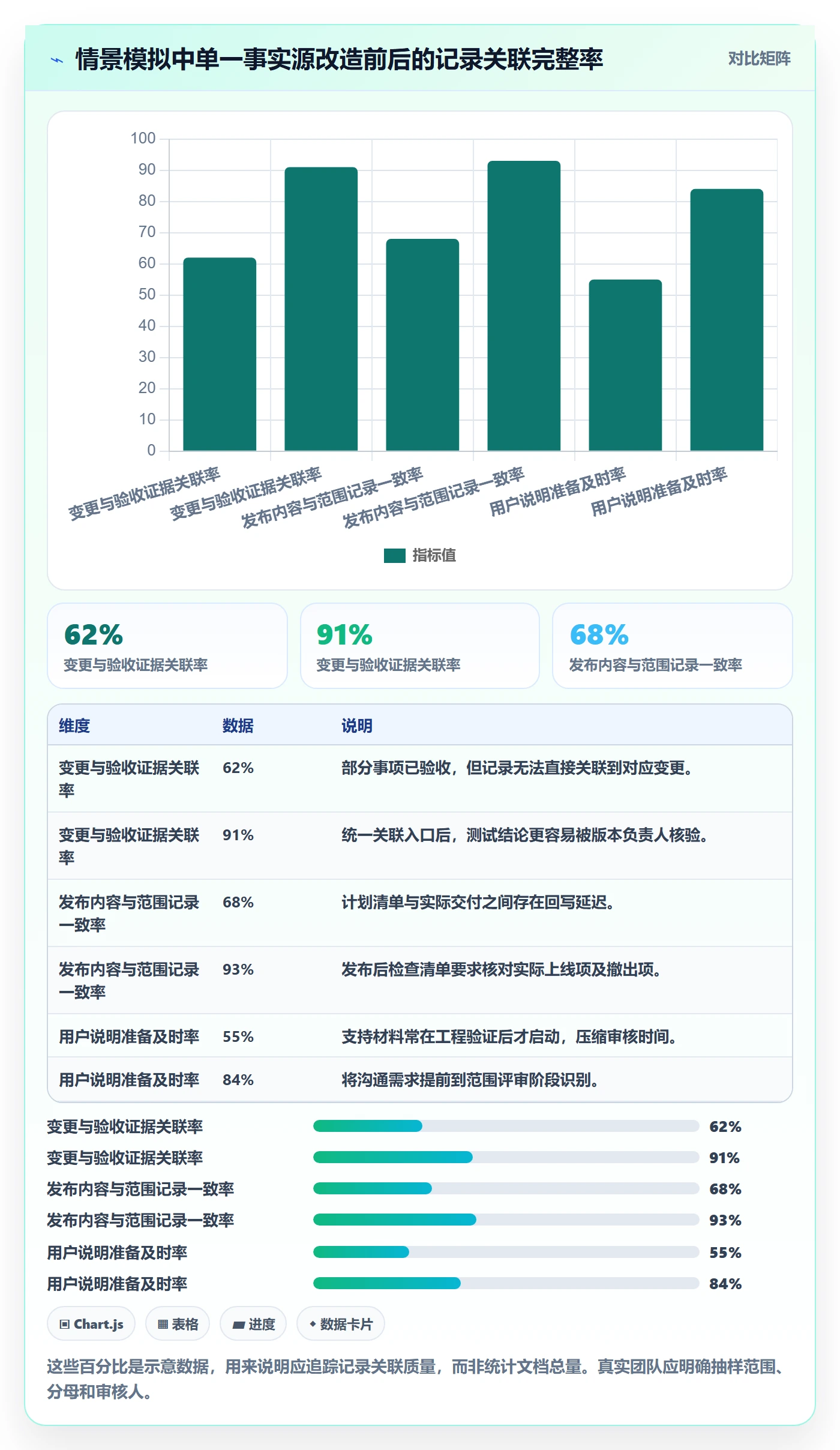

3. 情景模拟结果:文件数量不等于信息质量

下表为示意数据,表达的是抽样追踪中可能出现的管理差异。它不是实际组织统计。团队使用时,应将“关联完整率”定义为能从变更记录找到对应验收、发布和用户沟通证据的比例,并采用一致的抽样方法。

版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程

4. 改造重点:不是多开一次会,而是提前暴露缺口

案例中的有效改动不是增加更多审批,而是让版本清单能够关联变更项、验收记录和用户材料,并在发布前检查缺失关联。会议只处理需要判断的例外项,例如高风险未关闭、范围变化或客户承诺冲突;常规状态则从统一记录中读取。

这样的做法有一个重要边界:关联完整不代表内容正确。记录可以齐全,却仍然存在不合格测试、错误文案或不合理的发布决策。数据用于定位需要人工判断的地方,不应替代责任人审查。

5. 建议关注三类指标,而非只盯准时率

准时率有价值,但单独使用会鼓励团队缩小承诺、推迟暴露问题或在发布后补录内容。建议把指标分为计划质量、交付质量和协作质量,并确保每个指标有明确口径。指标不必一次全上,先选能促成行动的少数几项。

指标类别 建议指标 计算口径示例 适合触发的行动
计划质量 范围变更率 冻结后新增或撤出的事项数 ÷ 冻结时事项数 检查需求成熟度和冻结机制
交付质量 发布后问题率 发布后约定观察期内与本版本相关的问题数 检查验收覆盖和风险分级
协作质量 证据关联完整率 具有范围、验收、发布关联记录的变更数 ÷ 抽样变更数 修复信息链断点和责任不清
准备质量 对外材料按期完成率 在规定审核节点前完成的必需材料数 ÷ 必需材料数 提前启动培训、公告和支持准备

七、工具与数据结构:先定事实源,再选系统

1. 先确定工具要解决的协作问题

选工具前,我建议团队先画出一个版本的关键信息流:变更从哪里提出,谁决定纳入,验收在哪里记录,发布批准依据什么,实际结果如何回写。画不清流程时,购买或配置更多功能通常只会把原有混乱搬进新系统。

对于中大型企业及 100 人以上组织,跨团队依赖、权限边界、审计追溯和多项目并行通常会比单团队看板更重要。此时可评估 PingCode 一类项目管理平台是否能将需求、任务、缺陷、测试与版本关联起来,并支持符合组织要求的流程配置。评估时应看实际工作流能否落地,而不是只看功能清单或演示画面。

2. 一个可复用的版本信息模型

信息模型要能同时服务计划、验证和发布,不宜把每个部门都做成孤立模块。一个实用的起点是让版本作为容器,变更项作为可追踪对象,再通过关系关联测试、缺陷、审批、部署和用户材料。

  • 版本对象:版本名称、目标窗口、版本负责人、范围状态、风险级别、实际发布日期。
  • 变更对象:变更类型、业务目的、提出人、执行负责人、优先级、当前状态。
  • 验收对象:验收条件、测试结果、未覆盖情形、关联缺陷、确认人。
  • 发布对象:部署窗口、发布执行人、检查结果、回退方案、观察指标。
  • 沟通对象:目标用户、公告内容、支持材料、审核状态、发送渠道。

关系比字段更关键。比如同一变更可能关联多个测试记录,也可能因为风险不同需要不同的用户说明;而一个发布说明可以概括多个变更。若系统把这些信息强行压在一段备注里,后续统计和追踪都很困难。

3. 在系统中设置“必填条件”,而非堆砌必填字段

字段过多会降低填写质量,尤其在需求刚提出时,负责人往往尚不知道所有细节。更好的方式是根据流程阶段动态要求信息:提出时填问题和预期结果;进入开发前补验收条件和依赖;进入发布前补风险、回退和用户沟通状态。

状态转换的校验也应有弹性。对于低风险内部改动,可允许简化路径;对于涉及数据迁移或关键客户影响的变更,则要求更完整的证据。若系统不支持动态规则,也可以通过不同模板或明确的例外审批实现,关键是例外有记录。

4. 工具评估时用真实版本试跑

不要仅让供应商演示理想流程。选一个即将交付的版本,抽取十到二十项真实变更,覆盖需求、缺陷、依赖、测试和用户沟通。请不同角色分别完成自己负责的操作,然后检查状态同步是否顺畅、异常是否可见、历史是否可追溯。

试跑过程中记录三类问题:重复录入、角色看不到所需信息、状态转换缺少依据。若工具功能齐全但用户仍依赖私人表格,通常说明模型没有贴合实际工作,或迁移成本被低估。先修流程,再讨论扩展配置,往往比一次性全面定制更稳妥。

5. 指标面板要回答行动问题

仪表板不是把所有字段做成图。版本负责人需要知道哪些事项可能阻塞发布;产品负责人需要知道范围是否变化;质量负责人需要看风险和验收缺口;客户成功需要知道材料是否准备好。每个视图应对应一个决策,而不是让所有角色面对同一张信息过载的面板。

情景模拟数据可以用于设计面板结构,但上线后应逐步替换成真实记录。团队应在指标旁标注统计周期、分母和负责人,避免把“未更新”误认为“没有风险”。

八、不同团队的行动建议与取舍

1. 小团队:先解决重复维护,不急着搭建完整治理

人员少、项目少、沟通路径短的团队,适合从单一版本清单和清晰的发布检查项开始。每个变更有负责人、状态、验收标准和发布结果即可。此时过度设计审批矩阵、风险评分和复杂报表,会把管理成本推高到超过收益。

但轻量不等于口头化。至少要保留版本范围、撤出原因、发布说明和回退信息。团队成员少时,个人记忆似乎很可靠;一旦有人休假、任务切换或项目跨组,缺失记录就会迅速显现。

2. 多部门团队:优先统一状态定义和责任边界

跨部门协作频繁时,最先做的通常不是换工具,而是对齐几个关键状态的含义,并决定每项状态由谁确认。建议选一个近期版本试行统一清单,把产品、研发、测试、运维和客户支持需要的信息放在同一条变更链上。

这类团队要特别避免“所有部门都能更新所有字段”。共享查看不等于共享修改权。对版本范围、风险接受、实际发布日期等关键事实,应明确谁负责更新、谁有权批准,其他角色通过评论或关联记录提出意见。

3. 高风险或强合规场景:增加审计证据与回退验证

涉及敏感数据、金融交易、医疗流程、关键基础设施或严格审计要求时,版本管理不能只依靠一般项目看板。团队应定义审批证据保存期限、变更授权边界、部署记录、回退验证以及发布后监测要求,并让制度与适用法规、合同义务及组织安全标准保持一致。

需要注意,流程严格不等于风险自动降低。过多重复审批可能让审查疲劳、责任稀释,真正重要的是审批人拿到充分信息并具有停止发布的权力。对于高影响变更,演练回退比多签一个名字更有价值。

4. 持续交付团队:按变更批次管理,不要等待人为大版本

采用频繁发布方式的团队,仍然需要版本内容管理,只是版本可能是一次发布窗口、一组部署批次或一个可观察的功能开放阶段。此时应强化变更与构建、部署、监控和回滚记录的关联,而不是每隔数月才整理一次大篇幅说明。

对外沟通可以按用户价值聚合,对内追踪则保留每次变更的精确事实。连续发布并不意味着“没有版本”,而是版本边界由自动化交付和部署记录界定,管理重点从集中审批转向可观测性、分批策略和快速恢复。

5. 多产品线组织:设置共同底线,允许局部流程不同

多个产品团队通常希望使用适合自身节奏的流程。总部不必强迫所有团队使用完全相同的状态名称,但应统一少数跨团队事实,例如范围批准、风险等级、实际发布时间、负责人和结果记录。共同底线让管理层能够比较风险,局部流程则保留业务差异。

如果每条产品线连字段口径都完全不同,集团级汇总就只能靠人工解释;如果所有团队被要求遵循同一套繁重流程,执行者又会绕过系统。较好的平衡是统一数据定义和审计要求,允许团队在不改变底层含义的前提下调整执行步骤。

6. 不同取舍的判断表

选择 收益 成本或风险 更适用的情况
集中发布与严格冻结 沟通集中,版本边界清晰 等待时间长,范围变化成本高 需要统一客户沟通或依赖协调的交付
小批量持续发布 反馈更快,单次变更范围较小 需要自动化验证、监控和回退能力 系统支持快速验证与渐进开放
单一统一流程 跨团队统计和协作更容易 容易忽视业务差异,流程可能过重 组织正在建立共同管理底线
产品线自主流程 贴合团队节奏,执行阻力较小 跨线比较和审计汇总更难 产品差异大且共同数据定义已明确
工具内集中记录 关联、追踪和权限管理较方便 迁移与配置需要投入,存在使用门槛 项目并行多、跨部门协作复杂的组织
轻量清单加人工协调 启动快,学习成本低 规模扩大后容易出现副本和个人依赖 项目少、团队小、变更风险低的环境

7. 90 天试点:用小范围验证规则,不一次性推全组织

如果团队尚未建立版本治理机制,我建议用 90 天完成一个可验证的试点,而不是先写一套覆盖所有例外的制度。试点目标不是“所有人都用新系统”,而是证明一条版本链能否减少状态冲突、提前暴露准备缺口,并保留足够证据支持复盘。

  1. 第 1 至 2 周:选定一个业务团队和一个版本,定义版本边界、状态含义、责任人和必需证据。
  2. 第 3 至 6 周:使用真实变更运行流程,每周记录重复录入、状态争议、缺少证据和等待时间。
  3. 第 7 至 10 周:发布并复盘,区分流程问题、工具问题和执行问题,避免把所有问题归咎于用户培训。
  4. 第 11 至 13 周:只调整最影响结果的两到三项规则,再决定是否扩展到其他团队。

试点期间可设定建议基准,例如抽样变更的证据关联完整率达到 90% 以上、发布前发现的材料缺口明显减少、范围变化都能找到批准记录。这里的数值应视组织起点调整,不能把目标指标变成不允许暴露问题的考核压力。

九、下一步怎么做:从一个近期版本开始建立闭环

1. 本周先完成三项基础工作

如果团队还没有统一的版本管理方法,第一周不必立刻采购系统或重写流程。我建议选一个正在筹备的版本,完成三件事:列出当前所有变更来源;标记哪些信息存在多个副本;指定谁负责版本范围、验收证据、发布决策和用户沟通。

随后抽查五项变更,确认是否能从一个入口追踪到验收和实际发布结果。若五项中有多项需要询问个人才能找齐信息,优先修复关联和责任,而不是增加周报字段。

2. 第一个版本只设置少量门槛

新流程初期可以只设三个关键门槛:进入版本前有明确目的和负责人;进入可发布状态前有验收结果和已知风险;发布完成后有实际内容和结果回写。等团队能稳定执行,再逐步增加面向高风险变更的回退演练、外部依赖确认和沟通准备门槛。

这样做的取舍是:开始阶段覆盖不可能完美,但团队更容易形成真实使用习惯。与其一次性设计一套详尽流程、随后不断例外绕行,不如先把少数关键事实管理可靠。

3. 用复盘结果决定是否升级工具和治理

当变更数量增加、多个版本并行、跨部门追踪成本显著上升,或审计要求无法靠轻量清单满足时,再评估项目管理平台及流程自动化。评估重点应是信息能否关联、权限能否匹配责任、状态能否按证据转换,以及历史能否用于复盘,而不是功能按钮数量。

我最看重的判断标准不是“团队有没有版本文档”,而是版本变化发生时,所有受影响的人能否及时知道事实、找到依据并采取正确行动。版本编号、发布公告和管理看板都只是载体;真正的版本管理,是把承诺、交付、验证、沟通和实际结果连成一条可追溯的链。

下一步就选一个最近要发布的版本,挑五项变更做端到端追踪。找出最常断开的那一段,明确责任人和证据,再在下一个版本验证改进是否有效。把这个小闭环跑通,远比先制定一份宏大但无人遵循的流程手册更有价值。

常见问题解答(FAQ)

1. 跨部门团队做版本管理,第一步应该统一什么?

我发现产品、研发、测试和运营说“这个版本”时,常常指的不是同一件事:有人说的是功能清单,有人说的是上线日期,还有人说的是客户交付范围。我想知道,怎样先把概念对齐,避免后面反复确认?

先统一版本的定义和记录方式,而不是先讨论用哪种工具。建议把每个版本视为一份可追踪的交付约定,至少记录版本目标、计划上线时间、需求范围、负责人、验收条件、依赖项和变更记录。比如“4.2 版本”不能只写“优化体验”,而应写明“面向哪些用户解决什么问题,哪些需求纳入,哪些明确不纳入”。

实践中,版本管理失灵往往不是因为团队缺少看板,而是同一个版本名称背后没有共同认可的范围和完成标准。

2. 版本内容应该由谁负责,跨部门意见不一致时怎么处理?

我遇到过需求已经排进版本,测试才发现验收标准没定,运营也不知道上线后要准备什么的情况。每个环节都有人参与,但出了问题又说不清谁来拍板,我想知道责任怎样划分才不容易留下空档?

建议采用“一个版本负责人、多个专业责任人”的方式。版本负责人通常由产品或交付负责人担任,负责维护范围、时间和决策记录;各部门分别对自己的交付物负责,例如研发对实现和技术风险负责,测试对验收覆盖负责,运营对发布说明和用户准备负责。

遇到范围冲突时,按预先约定的优先级判断:是否影响核心目标、是否存在合规或安全风险、增加工作量后是否仍能满足发布日期。不要用“大家再讨论一下”代替决策;应记录决定、依据、受影响事项和复核时间,避免同一问题在群聊里反复出现。

3. 版本临近发布时,如何处理临时插入的需求和范围变更?

我最担心的是版本已经进入测试,业务方又提出一个看起来很小的改动,最后牵连接口、回归测试和发布安排。团队既不想僵化拒绝,也不想每次都延期,这类变更该怎么判断?

把变更分为必须处理、可以延期和需要重新评估三类,并为每次变更记录影响范围、额外工时、测试风险和决策人。可以将“功能范围冻结”设在计划发布日前约一周,将“代码冻结”设在发布前一至两天作为起点,再根据团队节奏调整;这不是通用标准,关键是冻结点之后的例外必须经过明确评估。

比如一个需求预计开发半天,但还需两天联调和完整回归,就不能只按开发工时判断。若变更会挤压关键测试、影响稳定性或无法完成验收,默认进入下一版本,除非负责人记录了明确的业务收益和风险承担方案。

4. 怎样判断版本管理流程是否真的有效,而不是只增加了记录工作?

我见过版本清单写得很完整,但上线当天仍然有人不知道改了什么、哪些内容没做完。我想知道,应该看哪些信号来判断流程有用,并且怎样把复盘结果变成下一版的改进?

优先看能否减少意外,而不是看表格填了多少。每个版本复盘时可统计计划需求完成率、上线延期天数、冻结后的变更数量、发布后高优先级缺陷数,以及需求从提出到验收的周期;这些数据要结合版本规模和风险解释,不能单独用来考核个人。

例如某版本完成率较高,但冻结后变更多、上线后缺陷集中,说明范围控制或验收质量可能存在问题。复盘应挑一两个可验证的改进动作,例如下个版本要求高风险需求提前做接口评审,并检查该动作是否减少了相关问题;如果指标没有改变决策或行动,就不值得长期维护。

核心关键词

读者评论

欧
欧阳安琪

我们团队之前也把“发布日期”当成一个字段用,后来发现目标日期和实际发布日期混在一起,销售经常按计划日期对客户承诺。拆开后确实清楚不少,但还需要配套提醒机制,否则日期变了,相关人员未必能及时看到。

何
何依诺

文中按风险决定流程强度比较实用。不过实际执行时,风险评分很容易变成额外表格,最后还是靠负责人拍板。建议先从权限、数据迁移、外部依赖这类高风险场景做分层,不要一开始给所有变更打分。

韦
韦亦辰

我比较认同内部记录和对外说明分开维护。我们遇到过测试通过但客服没有同步限制条件的情况,用户上线后才发现操作不同。现在会把客服话术和帮助文档作为发布前检查项,但如何避免这些材料长期没人维护,仍需要明确责任人。

文章包含AI辅助创作:版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518099
