版本发布延期,很多时候不是开发速度慢,而是“开发完成”“测试通过”“允许上线”被团队当成了同一件事。版本状态流程真正要解决的,不是把看板列得更细,而是让每次状态变化都对应可验证的事实、明确的责任人和可执行的下一步;如果状态不能帮助成员判断“现在能做什么、谁来决定、出了问题如何退回”,它就只是装饰。

版本状态流程与规范:项目成员版本管理最佳实践关键指标

一、先讲核心结论:版本状态不是标签,而是决策协议

1. 好流程的判断标准是状态变化是否改变行动

我判断一套版本流程是否有效,通常不先看状态数量,而是看成员能否根据当前状态采取不同动作。例如,“待测试”意味着测试负责人已经接收测试范围,“测试中”意味着测试环境和版本构建可用,“待发布”意味着发布检查已完成、只差授权窗口。若三个状态对应的实际行动都一样,它们就不值得分别存在。

状态是团队对版本当前事实的共同声明,不是负责人心情的记录。一个可靠状态至少要回答四个问题:当前事实是什么、下一步由谁负责、进入下一状态需要什么证据、条件不满足时退回到哪里。缺少任意一项,状态就可能沦为模糊的进度词。

核心结论:状态数量宜少,转移条件宜严,异常路径必须显式。一个团队即使只有“规划中、开发中、验证中、待发布、已发布”五个主状态,只要每次转移都有责任人和证据,也可能比十几种随意切换的状态更可控。

2. 先区分版本状态、工作项状态和环境状态

项目成员经常把三类信息混在一张看板上:版本整体处于什么阶段、某个需求或缺陷处理到哪一步、软件部署在哪个环境。它们相关,却不是同一对象。例如,版本可以处于“验证中”,其中一个缺陷仍为“处理中”;预发布环境已部署,也不等于版本已经获得生产发布许可。

把这三层状态混为一谈,会带来两个典型后果:一是某个任务完成后,版本被误标为完成;二是环境部署成功后,团队误以为产品已经对用户可用。版本状态描述交付决策,工作项状态描述任务执行,环境状态描述部署事实,最好在数据结构和沟通口径上分别管理。

3. 流程设计必须同时包含正向和逆向路径

常见流程图只画“开发中,测试中,待发布,已发布”,但真实交付还包括验证失败、范围变更、发布暂停、回滚和热修复。若没有明确的退回路径,项目成员只能靠私聊解释状态,报表也会把失败、等待和返工混成一团。

我建议把状态转移视为一份轻量协议:谁有权发起、谁负责确认、需要哪些证据、转移失败时如何处理。对于高风险产品,还应记录状态变化时间、操作者、关联构建版本和审批理由。审计记录不是为了追责,而是让团队能够还原当时的判断依据。

设计问题 有效做法 常见失效表现
状态代表什么 描述可验证的版本事实 用“差不多完成”“基本没问题”表达感觉
谁负责推进 每一阶段有明确负责人 所有人都能改,最后没人跟进
如何进入下一状态 列出准入条件与证据 只靠口头说“可以了”
失败如何处理 定义退回、暂停、回滚路径 出问题后临时新建状态

二、背景和真实场景:为什么“看起来都完成了”仍然会延期

1. 版本进度失真,常从“完成”的定义不一致开始

在跨职能团队中,开发人员说“完成”可能表示代码已提交;测试人员说“完成”可能表示主流程已通过;产品负责人说“完成”可能表示验收范围满足;运维人员说“完成”可能表示部署、监控和回退方案就绪。大家使用同一个词,却在描述不同事实。

如果版本状态没有定义清楚,项目经理看到“完成率 90%”,很难判断剩下的 10% 是两项低风险文档,还是一个阻断发布的权限缺陷。问题不在成员不努力,而在管理口径没有把工作完成与交付可用区分开。

2. 依赖越多,等待就越容易被误认为执行中

以一个包含产品、研发、测试、安全和运维的中大型版本为例,功能实现可能只占总历时的一部分。版本从开发结束到正式发布,仍可能等待测试环境、数据迁移评审、合规确认、发布窗口或外部系统联调。若这些等待被统称为“测试中”,团队看不到真正的约束点。

这也是为什么我不建议只统计每个状态的“当前数量”。数量能说明队列有多大,却不能说明工作是否在前进。版本在“待安全评审”停了五天,和在“验证中”主动执行测试五天,应该被看成两种完全不同的流程现象。

3. 多团队协作时,流程规则必须让不同角色读出同一含义

当组织达到 100 人以上,版本不只是一个研发团队内部的事项,还可能涉及多个产品线、共享平台、区域发布和客户成功团队。此时,口头约定会快速失效:不同团队对“候选版本”“冻结”“发布完成”的理解不同,依赖团队也不知道什么时候需要响应。

以 PingCode 这类面向中大型组织的项目管理平台为例,价值不应只看能否建立状态列,还要看团队能否把版本、工作项、负责人、验收条件和变更记录关联起来。具体能力应按组织实际配置和产品版本核实;工具无法替代流程定义,平台里的状态名称也不会自动让团队达成共识。

4. 时间指标能揭示排队问题,但不能单独解释原因

DORA 的软件交付度量框架长期关注部署频率、变更前置时间、变更失败率和服务恢复时间等指标。它们适合帮助团队观察交付能力与稳定性之间的关系,但不是给所有团队设定同一目标的排行榜。产品类型、发布风险、部署架构和法规要求不同,合理的发布节奏也会不同。

对于版本状态流程,我会把“状态停留时间”和“状态转移等待时间”作为辅助诊断数据,而不是直接等同于绩效。前者回答任务在某阶段停了多久;后者回答从一个团队完成交接,到下一个责任人开始处理,等待了多久。两者分开后,才能区分执行瓶颈与交接瓶颈。

版本状态流程与规范:项目成员版本管理最佳实践关键指标

三、常见误区:状态列越多,并不代表管理越精细

1. 误区一:把每个团队的内部步骤都变成版本主状态

研发团队可能有代码评审、构建、单元测试等内部环节,测试团队又有用例准备、冒烟测试、回归测试等环节。如果全部堆到版本主流程里,状态会膨胀,成员需要频繁手工更新,跨团队的主视图反而难以阅读。

解决方法不是强行压成一个状态,而是区分主状态与细分活动:版本主状态只保留能影响决策或责任交接的节点,团队内部执行过程用工作项状态、检查清单或自动化流水线表示。主状态回答“版本处于哪个决策阶段”,细分活动回答“阶段内部做到哪一步”。

2. 误区二:用百分比代替准入标准

“完成 95%”听起来具体,实际上可能隐藏了最关键的 5%。如果剩下的事项包括数据迁移方案、安全评审或核心客户验收,版本可能仍不可发布。百分比容易产生虚假确定性,尤其当任务规模估算不一致、未完成事项权重相同的时候。

我更看重关键门槛是否通过:阻断缺陷是否清零或有风险接受记录,核心验收场景是否通过,发布依赖是否准备完毕,回滚方式是否验证。非关键任务可以有未完成项,但必须明确责任人、影响范围和接受风险的决策人。

3. 误区三:把状态停留时间直接变成绩效排名

某个团队的版本在“待审批”停留较久,可能是审批流程设计不合理,也可能是业务风险更高、需要更完整的审查。直接将停留时间用于团队排名,成员会有动力提前改状态、把等待挪到别的状态,指标表面改善,真实风险却被藏起来。

更稳妥的方式是看分布、看上下文、看同类工作。比较同一产品线、相近发布等级、相近规模的版本,观察中位数与长尾,而不是只看平均数。特别长的等待样本应回到具体事件,确认是依赖卡住、负责人不清,还是状态定义本身有歧义。

4. 误区四:只看发布次数,不看发布质量和恢复能力

频繁发布并不必然代表流程优秀。高风险系统可能需要受控窗口和分批放量;低风险服务则可能适合更小批次、自动化部署。只追求发布次数,容易诱发过度拆分、规避评审或忽略用户影响。

DORA 指标应作为一组相互校验的观察维度。部署更频繁,但变更失败率和恢复时间明显恶化,说明速度可能是以稳定性换来的;部署频率较低,但每次变更范围巨大、回滚困难,也值得关注。团队应根据服务风险设定本地基线,而不是照搬其他组织的目标值。

5. 误区五:认为工具自动化能替代管理判断

自动化可以减少重复更新、校验必填项、关联构建与缺陷,也可以在门槛未满足时阻止状态转移。但系统无法替团队决定“这个遗留缺陷是否可以带风险发布”,也无法替业务负责人判断“是否接受特定客户影响”。自动化做得越多,越需要把决策权和例外路径写清楚。

容易误导的做法 表面收益 实际风险 更好的替代方式
增加大量状态 看板看起来详细 维护负担上升,统计口径分裂 主流程少而稳定,细节放在子流程
用完成率判断可发布 进度容易汇报 关键阻断项被平均数掩盖 发布门槛加风险接受记录
按停留时间做排名 容易比较 诱发提前改状态和数据博弈 按风险分层看分布与异常样本
强制所有团队同一节奏 管理口径统一 忽视产品风险和依赖差异 统一定义,允许受控的流程变体

四、专业判断逻辑:如何设计状态、准入条件和责任边界

1. 从决策节点反推状态,而不是从部门名称开始

设计流程时,我会先列出版本过程中必须做出的决策:需求是否纳入、开发是否可以开始、测试是否接收、风险是否可接受、是否批准发布、上线是否验证成功。只有当一个节点改变责任、风险等级或团队行动时,才考虑把它做成独立状态。

不要把“研发阶段”“测试阶段”简单复制成部门泳道。部门是组织结构,状态是工作事实。比如测试人员提前介入,版本仍处于开发中;发布负责人已完成部署脚本检查,版本也可能尚未进入待发布。用部门名称做状态,容易把并行工作误解成线性流程。

2. 每个状态写清四项定义

每个状态至少要有“含义、负责人、进入条件、离开条件”。我还建议补充超时处理和允许的例外。定义越具体,越容易被自动化和新成员理解;定义过度冗长,则没人会在日常协作中查阅,因此应把细节放进可访问的流程说明,而不是塞进状态名称。

  • 含义:用一句话描述当前可验证事实,不写主观程度词。
  • 负责人:明确推进人和批准人,必要时区分执行与授权。
  • 进入条件:列出必需输入,例如范围冻结、构建可用、验收标准齐备。
  • 离开条件:定义要产生的证据,例如测试记录、风险评估或发布确认。
  • 异常处理:说明失败时退回、暂停或升级的路径,以及谁能作例外决定。

3. 用“可测试的条件”替换模糊词

“测试完成”不够可操作。更好的定义可能是:本次发布范围内的必测场景全部执行,阻断级缺陷为零,未关闭的高风险缺陷具有书面接受人和到期时间。它不要求所有团队采用同一套测试指标,但要求本团队能复核其判断。

同理,“发布准备完成”也不能只靠勾选一个选项。至少应确认目标环境、变更清单、备份或回滚路径、监控告警、值守责任和通知对象。对于受监管或高可用业务,还要根据安全、审计和业务连续性要求增加证据,不应为了流程简洁而删掉必要控制。

4. 采用状态转移矩阵明确权限和证据

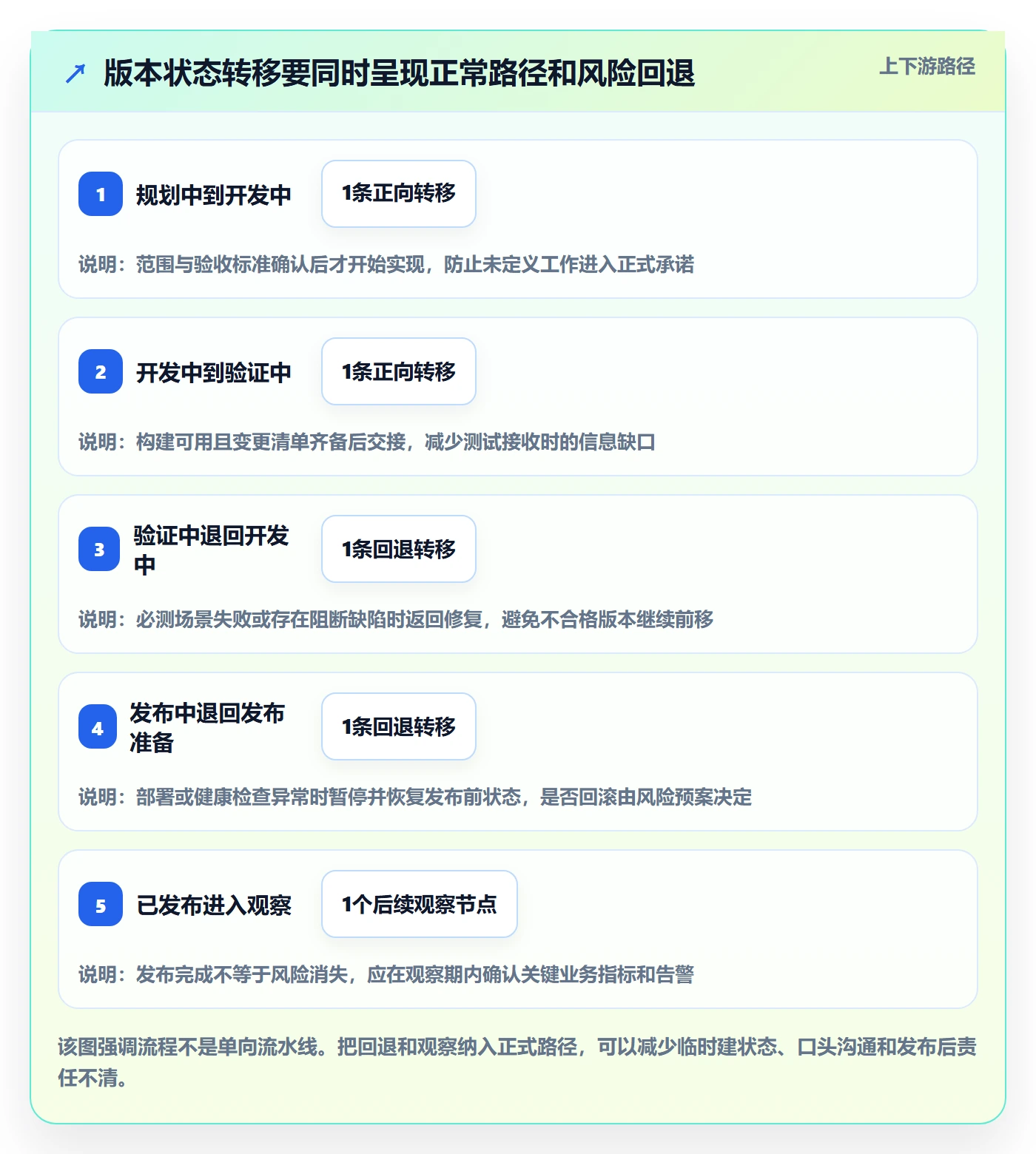

下表是一个适用于多数产品团队的起点,不是固定模板。团队可以合并低风险节点,也可以为重大版本增加审批门槛。关键是每条边都能回答:谁推动、谁确认、需要什么依据,以及失败后回到哪里。

状态转移 主要责任人 最低准入或离开证据 条件不满足时
规划中 → 开发中 产品负责人、技术负责人 范围、验收标准、依赖和负责人明确 退回规划,补齐决策信息
开发中 → 验证中 研发负责人 构建可用、变更清单完整、已知风险已登记 留在开发中,修复构建或补充信息
验证中 → 待发布 测试负责人、业务验收人 核心场景结果、缺陷清单、风险接受记录齐备 退回开发或保持验证中
待发布 → 发布中 发布负责人、授权人 窗口、回滚方案、监控和值守安排确认 暂停发布,记录阻断原因
发布中 → 已发布 发布负责人、服务负责人 部署结果及关键业务验证通过 按预案回滚或转入事故处理

5. 把例外做成受控通道,而不是绕过流程

紧急修复、客户定制版本、法规要求的快速变更,都可能需要例外流程。例外不等于取消控制,而是缩短部分步骤、保留风险判断和事后补证。例如允许两人授权替代常规评审,但必须记录影响范围、回滚负责人和复盘时限。

例外最好有明确适用范围和有效期限。若某类例外反复发生,就不应一直叫“特殊情况”,而要复盘主流程是否不适配,或自动化和责任配置是否缺失。例外次数本身可以成为流程健康度信号。

版本状态流程与规范:项目成员版本管理最佳实践关键指标

五、关键指标:用一组指标解释流动、质量和风险

1. 状态停留时间与等待时间要分别计算

版本状态停留时间可以定义为:版本进入某状态到离开该状态的经过时间。对外部依赖影响较大的团队,还应把工作时间与自然时间分开,避免周末和节假日扭曲判断。对于等待时间,可以记录任务交接后到实际开始处理的间隔。

建议看中位数、P85 或 P90 等分位数,而非只看平均值。平均值容易被少数异常大版本拉高;中位数反映典型体验,较高分位数揭示长尾。指标至少要按产品线、发布等级或版本规模分层,否则高风险重大版本与小型修复版本混算,会产生错误结论。

2. 版本预测准确度要同时考虑范围和时间

只比较计划日期与实际发布日期,会把范围削减后的“准时”误判成预测准确。可以将预测准确度拆成两个维度:时间偏差和范围兑现率。时间偏差可用实际完成日期减计划日期;范围兑现率则统计承诺范围中按验收标准交付的比例,并标注批准的范围变更。

看预测准确度的目的不是让团队承诺得更保守,而是识别估算、依赖和变更管理中哪个环节存在系统性偏差。若连续几个周期都因外部评审延期,应把依赖响应时间纳入计划;如果主要偏差来自需求变化,应先改范围冻结和变更审批规则。

3. 质量指标必须体现版本上线后的反馈

缺陷数量本身很容易误读:测试覆盖范围不同、版本规模不同,缺陷总数就不可直接比较。可以结合阻断缺陷率、上线后缺陷密度、回滚率、变更失败率及恢复时间观察,并明确口径,例如按版本、按发布批次,还是按用户影响事件统计。

上线后观察窗口也要固定。对高频服务,可能关注发布后 24 至 72 小时;对低频业务或长周期交易,短窗口可能不足。指标窗口应反映业务风险,而不是为了快速出报表随意设定。Google SRE 的错误预算思想提供了一个有用原则:可靠性目标应与变更节奏相互制衡,而不是只追求发布速度。

4. 变更稳定性要与交付速度一起看

我建议至少把交付速度、变更失败和恢复能力放在同一张管理视图中。若版本周期缩短,同时失败率没有明显恶化、恢复更快,说明流程改进可能真的降低了交付摩擦;若周期缩短依赖减少验证、而线上问题增加,则不是有效优化。

这些指标不必一开始全部自动化。初期可以选三个最能解释团队问题的指标,确保定义稳定、数据可追溯,再逐渐扩展。指标数量越多,不一定越专业;若没有行动对应关系,仪表盘只会增加维护成本。

指标 建议口径 它能回答什么 不能单独回答什么
状态停留时间 进入状态至离开状态的中位数和高分位数 哪个阶段存在长尾 为何变慢,是否可归责于某个人
交接等待时间 前序完成到后序首次开始处理的时间 跨角色队列是否拥堵 等待是否因必要审查产生
范围兑现率 按原承诺范围验收通过的工作项占比 计划范围是否稳定兑现 范围变更是否合理
变更失败率 导致回滚、修复或服务降级的发布占比 交付稳定性是否变化 事件影响严重程度及根因
恢复时间 服务受影响至恢复正常的历时 故障恢复能力如何 预防控制是否充分
例外流程占比 通过例外通道发布的版本占比 主流程是否频繁不适配 例外是否合理合规

版本状态流程与规范:项目成员版本管理最佳实践关键指标

六、案例与数据观察:一个版本如何从“绿灯”变成可决策的状态

1. 案例设定:发布日期没变,准备度却出现分歧

下面是一个经过匿名化的情景模拟,不代表某家企业的真实运营数据。某 120 人左右的产品研发组织准备发布一个跨前端、后端和数据服务的版本。原计划四周完成,项目周报连续两周显示整体进度超过 90%,但测试负责人仍认为版本不可发布,运维负责人则没有收到完整的回滚说明。

进一步拆开工作项后发现,代码开发已基本完成,但关键业务验收仍有 2 项未执行,1 个高优先级缺陷等待复现,数据库变更脚本尚未在预发布环境验证。过去的“完成率”把代码状态、测试状态和发布准备混在一起,导致管理层误以为剩余工作只是收尾。

2. 先重建事实,再讨论是否改期

团队没有先争论“谁拖慢了进度”,而是把版本当前事实重新分层:开发完成情况、验证进展、阻断风险、发布准备和责任人。随后将剩余事项按是否阻断发布、是否可并行、需要谁响应进行分类。这一步让“整体 90%”转换成了可以行动的清单。

实际决策是保留原发布窗口,但把一项低风险报表优化移出本次范围,为数据库脚本验证和关键验收留出时间。高优先级缺陷未在规定时限内复现,团队将其升级为明确风险项,由业务负责人决定是否接受,而非让项目经理私下把缺陷状态改成关闭。

3. 用准入条件减少跨团队解释成本

项目随后约定:进入“待发布”前,核心业务场景必须有执行记录,阻断缺陷为零,例外缺陷需要风险接受人和到期日期;发布负责人确认数据库变更、回滚方案、监控告警和当班联系人后,才能进入“发布中”。这些条件写在版本说明和检查清单中,避免散落在聊天记录里。

如果团队使用 PingCode 等项目管理平台承载协作,可以将版本、关联工作项、负责人、验证记录和变更历史放在同一工作上下文中,减少成员来回查找。这里的关键不是某个工具是否存在某个按钮,而是配置后能否让责任人看到缺项、让管理者追溯决策;上线前需要按实际产品能力做小范围验证。

4. 示例数据的意义在于展示诊断路径

在这个情景模拟中,改进前后对比的重点不是证明流程一定能提速,而是观察工作从哪里被释放出来。若减少的是等待,说明交接或审批机制有改进;若返工下降,说明准入质量或需求澄清可能变好;若总历时没变但可预测性提高,仍然可能是有价值的改进。

观察项 调整前 调整后 如何解释
版本关键事项可见率 约 60% 约 95% 情景模拟,未完成事项进入统一清单后,管理层能看到真实阻断项
交接等待中位数 3.5工作日 2工作日 情景模拟,责任人与响应时限明确后,跨团队等待有所缩短
待发布阶段平均停留 4工作日 2.5工作日 情景模拟,发布准入提前准备,减少临近窗口才补材料的情况
发布后高优先级缺陷 每版本2个 每版本1个 情景模拟,数量下降仍需结合版本大小和观察周期复核
临时例外决策记录率 约 40% 100% 情景模拟,例外决策留痕后,风险接受责任更清晰

版本状态流程与规范:项目成员版本管理最佳实践关键指标

七、落地行动建议:按团队规模与流程成熟度选择起步方式

1. 小团队先做状态定义,不要先采购复杂工具

人数较少、依赖简单的团队,先在一页流程说明中写清五个左右主状态、负责人、准入条件和回退方式。用现有看板验证两到三个版本,重点观察成员是否经常问“现在算什么状态”以及是否需要线下补充信息。

小团队的目标不是建立完整治理体系,而是减少重复解释。初期可以人工记录状态停留时间和延期原因,不必立刻建设复杂仪表盘。只要数据定义不稳定,自动报表只会更快地产生错误结论。

2. 多团队组织先统一术语,再允许局部差异

对 100 人以上组织,我建议先由产品、研发、测试、运维和安全代表共同定义组织级核心状态,再列出允许差异的场景。统一的是术语含义、关键交接和风险记录要求,不一定是所有团队一模一样的审批链。

例如,不同产品可以共享“待发布”的定义,但高风险支付系统增加安全复核,内部数据看板采用轻量验证。只要差异有依据、负责人清楚、审计记录完整,就比为了表面统一而让低风险产品走冗长审批更合理。

3. 先修复最慢的交接,不要一次重做全部流程

启动诊断时,先挑选最近三到五个版本,记录每个状态的进入时间、离开时间、主要等待原因和返工原因。样本不必伪装成行业统计,它的价值是帮助团队找到自己的长尾节点。若版本跨度很大,可先按产品线或发布等级分层再比较。

当数据提示某个阶段长时间停滞,先核实是流程要求、人员容量、依赖响应还是状态更新滞后。不要因为“验证中停得久”就立刻增加测试人手;如果主要时间都在等测试环境,新增测试人员不会解决真正约束。

4. 自动化应优先服务高频校验与风险预警

适合自动化的通常是重复、规则明确的检查:关联工作项是否齐全、构建是否成功、必需评审是否完成、目标环境是否正确、缺陷风险是否登记。自动化应尽可能把反馈放在状态转移之前,而不是等到发布会上才发现材料缺失。

风险判断仍需要人负责。系统可以提示“存在未关闭的高优先级缺陷”,但是否接受风险应由有业务权限的人作出并留下理由。把判断权交给默认规则,可能会在特殊情况下形成危险的自动放行。

5. 用阶段性试点验证流程是否值得推广

不建议一次把新流程强制推向所有团队。可以选一个依赖较多、但风险可控的产品线进行试点,覆盖至少两个发布周期。观察状态定义是否被理解、交接等待是否变化、例外决策是否增加、团队是否产生额外录入负担。

试点结束后,不只问管理者“数据是不是更好看”,也要问一线成员:是否更早知道阻断项、是否少了重复沟通、流程是否延误了必要决策。若指标改善但团队不得不维护多套重复台账,流程可能只是把成本转移了。

  1. 第一个周期:梳理现状,统一术语,选择不超过三个诊断指标。
  2. 第二个周期:试运行状态准入和回退条件,记录异常及人工绕行原因。
  3. 第三个周期:比较同类版本的中位数和长尾,检查质量结果与交付速度是否同步变化。
  4. 试点结束:保留有效控制,删除无决策价值的状态和重复填写项,再决定是否推广。

八、不同情况下的取舍:流程严谨与交付灵活如何平衡

1. 高风险业务优先保证可追溯与可回滚

支付、医疗、关键基础设施及强监管业务,版本状态流程应优先覆盖授权、验证证据、变更记录和回滚能力。必要时,发布流程会更长,审批也会更多。这里不能简单用“减少状态、加快发布”作为改进目标,因为一次错误变更的损失可能远高于多一次评审的时间成本。

但严谨不等于所有版本都走同一套重流程。可以按变更风险分级:低风险文案变更采用快速路径,高风险数据结构或权限变更走完整评审。分级规则要透明、可复核,不能由成员临场判断自己是不是“低风险”。

2. 高频发布团队要缩小批次,而不是无限简化控制

高频发布通常依赖较小变更批次、自动化测试、渐进放量和快速回滚。它不意味着可以取消质量门槛,而是把人工集中审批转变为可重复执行的技术控制。若测试自动化覆盖不足、监控信号不可靠,贸然提高发布频率会放大风险。

这类团队可以弱化长周期的版本大节点,转而管理每个变更单元的状态与发布批次;但仍要保留服务健康、失败处理和用户影响信息。发布频率提升后,组织还需要确认值守和事故响应能力是否同步,否则速度提升可能只是把压力转移到运维和支持团队。

3. 多产品线组织应统一数据语言,允许流程长度不同

组织级统一最有价值的部分是状态语义、指标定义和风险记录口径,而非强制所有团队拥有相同数量的状态。统一口径让管理者能比较等待和交付结果;局部流程差异则回应产品形态、合规约束和技术架构的现实。

取舍时可以问三个问题:差异是否源于真实风险,而非习惯;差异是否造成跨团队无法交接;新增控制能否降低可识别的损失。如果答案是否定的,就不应仅为看板整齐增加流程节点。

4. 指标体系要克制,避免把代理指标当成目标

状态停留时间、完成率、发布频率都是代理指标,不是组织的最终价值。若把代理指标直接绑定奖惩,成员会优化数字而不是交付结果。比如为缩短“待评审”停留时间,可能有人提前把工作移入“处理中”;为提高完成率,可能会压缩范围或降低验收标准。

我的建议是把指标分成诊断指标和结果指标:诊断指标用于找到队列和交接问题,结果指标用于检查用户影响、稳定性和价值兑现。管理者应该把异常指标当作提问的起点,而不是给个人定罪的结论。

场景 优先控制 可以简化的部分 不应牺牲的部分
高风险或受监管系统 审批留痕、风险分级、回滚验证 低风险变更可走快速通道 授权、审计和业务连续性保障
成熟的高频交付团队 自动化校验、监控、快速恢复 重复人工签字和冗长批次 变更验证和失败处置能力
多团队依赖项目 交接责任、等待原因、依赖期限 各团队内部步骤不必全部统一 跨团队共同理解的状态定义
流程尚不成熟的团队 基础状态语义和责任人 复杂评分、全量仪表盘 关键验收条件和异常记录

版本状态流程与规范:项目成员版本管理最佳实践关键指标

九、结尾:先让状态可信,再让数据有用

1. 版本管理的关键不在“有没有流程”,而在“状态能否兑现承诺”

版本状态流程的独特价值,不是把工作画成更漂亮的看板,而是把交付过程中容易被隐藏的等待、风险、交接和例外变成团队可以共同判断的事实。状态可信,管理者才能预测;准入条件清楚,成员才能协作;失败路径完整,团队才能在异常时保持秩序。

如果只能先做一件事,我会先挑最近三个版本,逐一核对“进入某状态时究竟发生了什么、是谁确认、证据在哪里、离开状态后由谁接手”。先修正最模糊的一条交接,再观察数据变化。不要先追求流程全面,也不要先用指标给人排名。

2. 下一步从一页流程和三个指标开始

建议团队把第一版控制在一页:列出主状态、每个状态的负责人、进入与离开条件、失败时的退回路径。再选三个最有解释力的指标,例如交接等待中位数、版本范围兑现率和发布后高优先级缺陷,连续观察多个可比版本。

最后的判断原则是:流程增加的每一项控制,都应当减少一种明确风险或等待;指标增加的每一项计算,都应当支持一个具体决策。如果一个状态不能改变行动,就合并;如果一个指标不会触发讨论,就先停;如果一个例外反复出现,就回头改流程。这样建立的版本管理规范,才真正服务项目成员,而不是让项目成员服务于流程。

常见问题解答(FAQ)

1. 版本状态应该如何设计,才能既反映真实进度,又避免状态过多?

我在梳理团队版本流程时发现,大家经常把“开发中、测试中、已完成、已发布”继续拆成十多个状态,结果每个人的理解都不一样。我想知道,一个真正可执行的版本状态体系应该保留哪些状态,哪些状态看似专业其实只会增加沟通成本?

版本状态设计的核心不是覆盖所有可能情况,而是让团队能够在10秒内回答三个问题:当前由谁负责、下一步要做什么、是否存在阻塞。我的实践是把版本主流程控制在6个状态以内:规划中、开发中、待测试、测试中、待发布、已发布;异常情况不要全部做成主状态,而是通过阻塞标记、延期原因和风险等级补充说明。

我曾测试过一套包含12个状态的流程,其中包括“需求评审中、设计中、开发中、代码评审中、构建中、待测试、测试中、待修复、回归中、待发布、发布中、已发布”。运行两周后,状态字段的填写完整率只有71%,同一个版本在不同成员手里出现了“待修复”和“测试中”并存的情况。

后来收缩到6个主状态,并规定每次状态变更必须填写负责人和下一动作,完整率提升到96%。判断一个状态是否应该保留,可以用一个简单标准:它是否会改变负责人、交付承诺或管理动作。如果只是描述内部动作,例如“代码已提交”或“构建完成”,通常更适合作为活动记录,而不是版本主状态。

状态越少不代表管理越粗糙,关键是把细节放进可追踪的字段,而不是堆在状态名称里。

2. 版本状态变更需要遵循什么审批规则,才能避免成员随意修改?

我以前遇到过版本已经进入测试阶段,却被开发成员直接改回“开发中”的情况,表面上看只是改了一个字段,实际上导致测试排期、项目周报和风险统计全部失真。我想知道哪些状态变更必须审批,哪些变更应该允许成员直接操作?

不要让所有状态变更都走审批,否则团队会为了绕过流程而在线下沟通。更有效的做法是按风险分级:规划中到开发中由版本负责人确认;开发中到待测试由开发负责人确认;待测试到测试中由测试负责人接收;测试中到待发布需要测试结论和遗留缺陷判断;待发布到已发布必须由发布负责人或项目负责人确认。

返工、延期和回滚则必须留下原因,不能只改回旧状态。我在一次迭代中对比过两种规则。第一种是所有状态变化都需要项目经理审核,平均每个版本多出约1.5小时等待时间;

第二种只对“进入测试”“准备发布”“已发布”和“回退”设置确认,普通流转由责任人直接操作,版本平均等待时间下降约34%,而关键状态的记录完整率保持在95%以上。建议建立一张简短的变更判定表:如果状态变化会影响外部承诺、测试资源或上线窗口,就需要确认;

如果只是同一责任人内部推进,例如从规划中进入开发中,可以由负责人直接变更。所有变更都应自动记录操作者、时间、旧状态、新状态和原因。真正有价值的不是审批按钮,而是能在复盘时还原“谁在什么时间基于什么信息做了决定”。

3. 项目成员版本管理应该重点关注哪些关键指标?

我发现团队经常统计版本数量、任务完成数和延期次数,但这些数字很难说明版本到底是否健康。有些版本任务完成率很高,却在测试阶段暴露大量问题;有些版本按时发布了,后续返工却很多。我想建立一套更能反映真实交付质量的指标体系。

版本管理不应只看“完成了多少”,还要看“完成得是否稳定”。我建议至少跟踪五类指标:计划达成率、状态停留时长、阻塞时长、测试逃逸缺陷率和发布后返工率。计划达成率可以用按计划完成的版本数除以计划发布的版本数计算;

状态停留时长用于识别瓶颈,例如版本在开发中平均停留3天,却在待测试状态停留6天,说明问题不一定出在开发速度,而可能是测试资源不足;阻塞时长则反映真正不可控的等待。测试逃逸缺陷率可用发布后发现的缺陷数除以该版本缺陷总数计算,发布后返工率则观察已发布版本在7天内被重新打开或追加修复的比例。

我通常会设置如下预警线:计划达成率低于85%需要检查拆分和估算;单个版本阻塞超过2个工作日需要升级;测试逃逸缺陷率超过10%需要回看验收标准和回归范围;发布后7天返工率超过15%则不建议继续扩大版本规模。指标不宜超过8个,否则成员会把精力花在填报上。

最重要的判断是把指标与行动绑定,例如看到测试等待时长上升,下一步应调整测试资源或减少并行版本,而不是要求成员“加快进度”。

4. 如何处理版本延期、回滚和跨版本插入需求,避免流程失控?

我最担心的是版本一旦延期,团队为了赶节点不断把需求塞进下一个版本,最后每个版本都变成半成品。实际工作中,延期、紧急修复和临时需求很难完全避免,我想知道怎样设置规则,既保留响应速度,又不破坏版本边界。

版本延期时,最忌讳只修改发布日期而不重新计算范围。我的做法是把变化拆成三种情况:范围不变但日期延后,必须记录延期原因;日期不变但范围缩减,必须明确移出项和新的验收边界;范围和日期同时变化,则视为重新规划,重新确认负责人、风险和发布条件。跨版本插入需求需要设置容量上限。

我测试过按“有空就插入”的方式管理紧急需求,连续三个迭代后,原计划完成率从91%降到68%,成员平均同时维护的版本数从2个升到4个。后来规定每个版本最多预留15%的容量用于紧急事项,超过15%就必须由项目负责人决定延期、拆分或取消原需求。这个规则没有消除紧急需求,但让临时事项的真实成本显性化。

回滚也不能只记录“发布失败”。至少要记录触发条件、影响范围、回滚决策人、恢复时间和后续修复版本。对于延期版本,我建议保留原计划日期,不要直接覆盖,这样才能计算实际延期天数。

一个版本如果延期超过5个工作日,通常说明它的问题已经不是执行偏差,而是范围、依赖或验收条件出现了结构性错误,应当重新拆分,而不是继续在原版本上叠加任务。

核心关键词

读者评论

王
王沐阳

实际落地时,最难的不是设计五六个主状态,而是让每个负责人持续维护准入证据。尤其是测试报告、风险接受和回滚验证,如果没有自动关联或固定检查清单,流程很快会退回口头确认。

雷
雷雅楠

我比较认同把版本状态、工作项状态和环境状态分开。以前遇到过预发布环境部署成功就被当成可以上线,后来发现审批、数据迁移和监控配置都还没完成,确实需要分别记录。

于
于佳宁

文章对停留时间不直接做绩效排名的提醒很有价值。不过实际统计时还应区分工作时间和非工作时间,否则跨周末、节假日或等待发布窗口的数据,容易把正常等待误判成流程瓶颈。

文章包含AI辅助创作:版本状态流程与规范:项目成员版本管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518102

赞 (0)
飞飞飞飞
版本内容管理指南:跨部门团队如何做好版本管理,入门指南全流程
上一篇 2小时前
发布记录落地方案:项目成员开展版本管理的最佳实践案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
