版本状态流程与规范:实施团队版本管理效率提升关键指标

版本状态混乱,通常不是因为团队缺少一个“已完成”按钮,而是因为“开发完成、允许测试、可以发布、已经上线”被塞进了同一个状态里。结果是项目会上看起来所有版本都在推进,到了发布窗口才发现测试环境未就绪、变更范围不清、回滚方案没人确认。版本状态流程真正要解决的,不是让看板更整齐,而是让每一次状态变化都对应一个可验证的事实。

版本状态流程与规范:实施团队版本管理效率提升关键指标

一、先讲结论:状态不是标签,而是可验证的决策门

1. 版本状态的价值在于降低不确定性

我判断一套版本流程是否有效,首先不看状态有多少个,而看任何成员能否根据状态回答三个问题:现在版本处于什么阶段?它为什么可以进入下一阶段?谁负责确认下一步?如果这三个问题要靠项目经理翻聊天记录、打电话或临时开会才能回答,状态字段再丰富,也只是把不确定性换了个位置。

因此,版本状态不应只是“未开始、进行中、已完成”这类进度标签。它应该是一组具有明确进入条件、退出条件、责任人和证据要求的决策门。状态变更意味着团队接受了一项事实,例如范围已经冻结、构建已经生成、验收已经通过,而不是某个人把下拉框改成了绿色。

我更建议先把状态拆成两层:一层描述版本所处的生命周期阶段,另一层描述版本当前的风险或阻塞情况。比如,版本处于“测试中”时,也可以同时标记“存在高风险缺陷”。如果把测试、阻塞、延期、待确认等不同维度全部做成一个串行状态,状态数量会迅速膨胀,成员也很难知道哪个状态才是主状态。

2. 用少量状态覆盖关键承诺

多数实施团队可以从六个主状态起步:规划中、范围已确认、开发与配置中、待验收、待发布、已上线。必要时再增加“已取消”或“暂停”,但不要为了覆盖每种异常都新增主状态。主状态表达生命周期,阻塞原因、风险等级、延期原因则用独立字段或标签表达。

主状态 它承诺的事实 典型进入证据 常见退出条件
规划中 团队正在评估范围、资源和交付窗口 版本目标、候选需求、负责人已建立 范围和验收边界确认
范围已确认 本版本交付承诺已形成基线 需求清单、依赖项、变更规则已记录 进入配置或开发执行
开发与配置中 团队正在实现已纳入版本的工作项 任务已分配,环境和依赖已识别 代码、配置或交付物达到提测条件
待验收 交付物进入系统性验证,不代表已经通过 构建版本、测试范围、验收责任人齐备 验收通过,或退回处理
待发布 发布准备已完成,等待发布窗口或授权 发布清单、风险评估、回退方案齐备 完成生产发布并核验
已上线 生产环境已部署且关键业务路径已验证 部署记录、验证结果、发布责任人确认 进入观察期或完成版本归档

这张表的关键不在于“六个状态”这个数字,而在于每个状态都写清了承诺边界。尤其是“待验收”和“待发布”:前者表示进入验证,不等于验收通过;后者表示发布条件已经具备,不等于生产环境已经成功部署。把这两个概念混在一起,是实施项目中最常见的状态误读之一。

3. 指标要衡量流程质量,而不是制造状态繁荣

状态流程的指标不应只统计每个阶段有多少个版本。版本数多可能代表业务规模增加,也可能代表拆分不合理;状态变更次数多可能代表团队积极协作,也可能代表规则含糊、反复退回。真正有价值的指标,必须能对应一项管理决策:该修复入口质量、测试容量、审批路径,还是发布准备。

我通常将指标分成四组:流动效率、预测准确性、交付质量、流程健康度。先用少数指标定位问题,再逐步增加诊断项。指标不是为了证明团队忙,而是为了识别系统在哪里让交付变慢或变险。

版本状态流程与规范:实施团队版本管理效率提升关键指标

二、背景与真实场景:实施交付为什么比一般迭代更容易失控

1. 实施版本的交付物不止是代码

产品研发团队谈版本,常把注意力放在代码、功能和发布包;实施团队交付的版本往往还包括客户环境配置、数据迁移、权限策略、接口联调、培训材料、验收文档和上线支持。某一项未准备好,版本就可能无法按约交付。也就是说,版本状态如果只追踪开发进度,会把真正决定上线的工作排除在视野之外。

例如,某企业系统的功能已在测试环境通过,但客户侧网络策略尚未开放,生产账号未完成授权,历史数据核对也没有业务负责人签字。研发看板可能显示“已完成”,项目交付负责人却不能对客户承诺上线日期。这并非团队态度不一致,而是“完成”没有共同定义。

我会要求每个版本在确认范围时同步列出交付物清单,并标注责任方、依赖方和验证方式。范围不仅是需求列表,还包括环境准备、迁移任务、接口依赖、培训与验收。没有这些信息,计划日期只是愿望,不是预测。

2. 客户差异会把同一版本拆成多个交付现实

中大型组织常有多个事业部、地区或业务系统并行实施。同一个产品版本,可能在客户甲进入验收,在客户乙仍等待数据清理,在客户丙已经上线观察。若团队只维护一个全局版本状态,就会出现“版本已上线”,但具体客户仍未交付的假象;若每个客户都复制一套全流程,又可能导致重复维护、口径不一致。

更稳妥的建模方式通常是区分“产品或交付包版本”与“客户部署实例”。前者管理功能范围、构建产物和通用修复;后者管理客户环境、部署计划、验收结果和上线观察。一个交付包版本可以关联多个部署实例,每个实例有自己的状态与风险。对于只有单客户、低并行度的项目,可以简化为一张版本表,但必须保留客户、环境和部署批次等识别字段。

3. 版本卡点常常来自交接,而非单个岗位效率

我在分析版本延误时,会先画出跨角色的交接链,而不是先问“哪个岗位拖慢了”。需求负责人把范围交给实施顾问,实施顾问把配置任务交给技术团队,技术团队把构建交给测试,测试把结果交给客户验收,最后由发布负责人安排上线。每次交接都需要输入材料、责任确认和反馈时限。

例如,测试人员收到的只是“请测一下新版本”,没有变更清单、影响范围和环境差异说明。测试过程自然会增加澄清轮次,最终表现为“测试周期长”。如果只要求测试人员加班,流程瓶颈并不会消失;应该先修复交接输入质量。

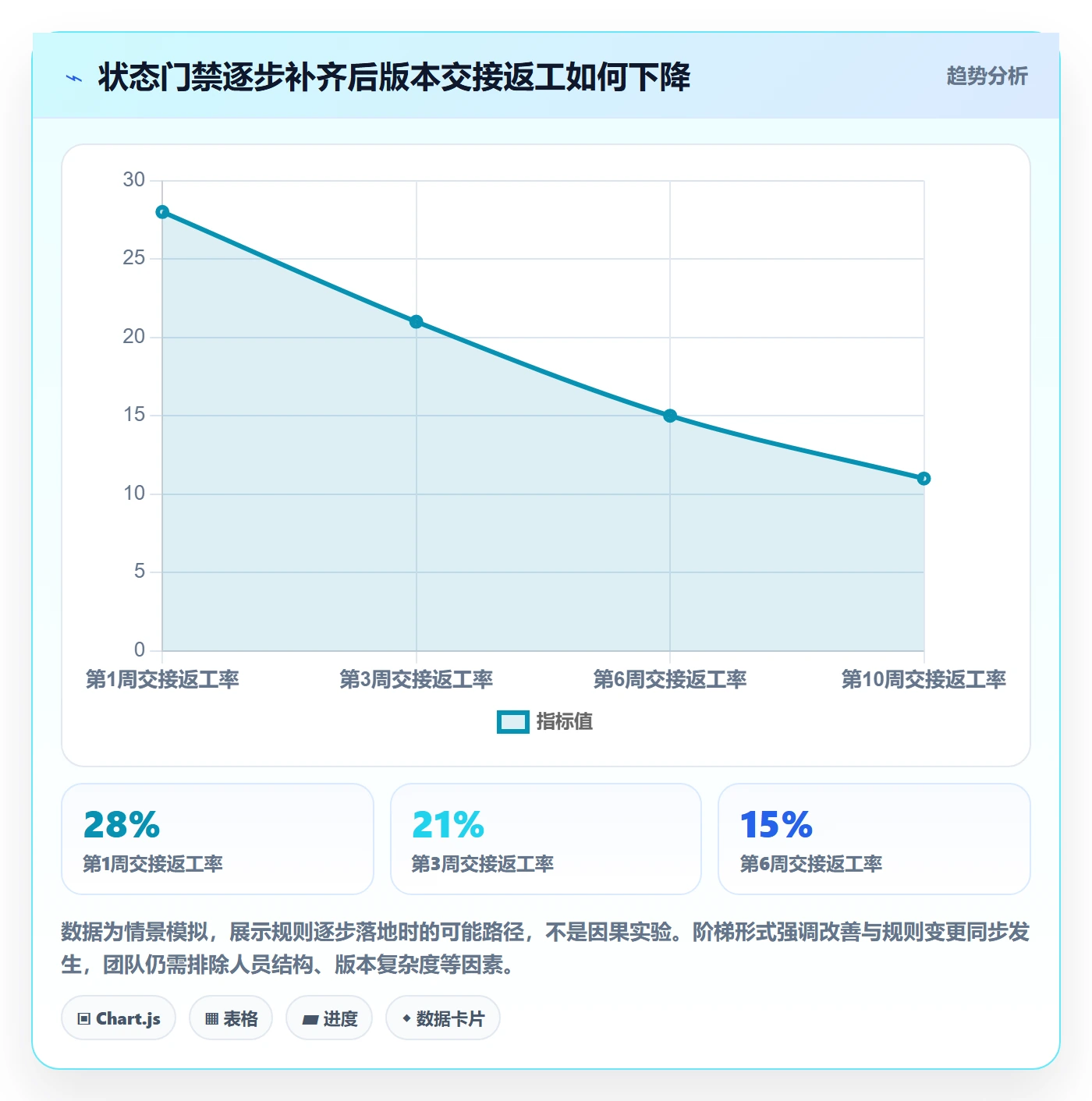

因此,版本状态流程需要同时记录进入下一阶段的条件和交接对象。一个状态如果没有明确的“交给谁、交什么、何时确认”,就只是团队内部的进度描述,不能支撑端到端交付。

版本状态流程与规范:实施团队版本管理效率提升关键指标

三、常见误区:看板整齐不等于版本可控

1. 误区一:状态越多,管理越精细

状态膨胀常由一个合理愿望开始:希望区分“待开发”“开发中”“开发完成”“待测试”“测试中”“测试通过”“待客户验收”“客户验收通过”“待上线”等细节。问题在于,细节状态如果没有不同的责任、证据或决策含义,就只是把一个阶段切成更多格子。

状态数量增加后,成员必须记住更多规则,统计口径也更难稳定。一个人把“测试通过”理解为内部回归完成,另一个人理解为客户验收完成,表面上状态细,实际上信息更模糊。我的判断标准很简单:如果新增状态没有改变责任归属、准入条件或下一步动作,它就不值得成为主状态。

对于需要追踪测试进度的团队,可以用独立字段记录测试结论、缺陷等级和回归状态;对于需要追踪客户反馈的团队,可以记录客户验收结论和反馈日期。这样主状态保持稳定,诊断维度仍然足够。

2. 误区二:所有状态变更都必须审批

审批并不天然等于控制。把每次进入“开发中”、每次退回测试都设为管理者审批,往往会把决策排队集中到少数人身上。更重要的是,审批应该用于控制不可逆或高风险决策,例如冻结范围、批准生产发布、接受重大风险,而不是替代团队日常协作。

我建议把状态变更分成三类。第一类是工作流转,由责任岗位按规则执行;第二类是质量门,由指定角色基于证据确认;第三类是风险授权,由项目负责人或业务负责人接受风险。不同类别使用不同权限和通知方式,避免“所有状态都要批”造成审批疲劳。

3. 误区三:把计划日期当作承诺日期

计划日期是基于当前信息的估计,承诺日期则意味着范围、资源、依赖和风险已达到可接受程度。两者混用,会让团队在需求仍不断变化时承诺上线时间,之后再用加班填补估算缺口。

状态流程可以通过“范围已确认”来建立承诺边界:版本进入该状态时,必须记录纳入范围、明确排除项、关键依赖、目标日期和未决风险。后续变更不一定禁止,但必须说明它对日期、范围或风险的影响,并留存批准记录。这样,计划变化可以被解释,而不是被悄悄吞掉。

4. 误区四:用按期率评价团队,而不看范围变化

按期率有用,但如果不同时记录基线日期和范围变化,它很容易变成错误激励。团队可能通过缩小验收范围保住按期率,也可能把延期项目重新命名成新版本,以此改善统计。指标一旦成为惩罚工具,数据质量通常会先于交付质量下降。

我会同时观察基线日期偏差、范围变更率、按期交付率和延期原因分布。若延期主要由外部依赖造成,应该改善依赖管理;若延期来自需求持续增加,应该治理变更;若延期来自返工,则应检查入口质量和验收标准。单一按期率只能告诉我们结果不理想,不能说明该采取哪种行动。

5. 误区五:已部署等于已交付

部署成功只表示某个技术动作完成,不代表业务路径正常,也不代表客户接受交付。版本上线后,关键接口可能仍然失败,权限可能不匹配,数据迁移可能存在差异。若状态在部署命令执行后立即变成“已上线”,团队会失去追踪上线验证和观察期的机会。

建议将“发布完成”定义为部署记录、关键业务验证、异常处理方式和责任确认齐备。对低风险内部工具,验证项可以少;对涉及财务、交易或核心业务的系统,必须保留更完整的生产核验与回退证据。状态的严格程度应与影响范围相匹配,而不是全公司一刀切。

版本状态流程与规范:实施团队版本管理效率提升关键指标

四、专业判断逻辑:怎样设计状态、门禁和数据口径

1. 先定义实体,再设计状态流转

流程设计常见的起点是讨论“我们需要哪些状态”,但我通常先问:团队正在管理的对象究竟是什么?它是产品发布版本、客户部署批次、项目里程碑,还是一次配置变更?如果对象边界不清,状态流程会把不同生命周期硬挤在一起。

建议至少区分以下对象:交付版本、工作项、部署实例、生产发布记录。交付版本聚合本次交付的功能和修复;工作项承载具体任务;部署实例描述某客户或某环境的落地情况;生产发布记录保存实际部署和验证证据。小团队可在同一工具里用关联字段呈现,大型团队则应避免把所有内容塞进单条记录。

当组织超过多个实施小组并行交付时,某项目管理平台可以承担版本对象、状态流转、责任分派、关联任务和报表汇总等协作职责。以 PingCode 这类面向中大型企业与百人以上组织的项目管理平台为例,实际配置时应先核对当前产品版本支持的工作流、权限、关联关系和报表能力,再按组织治理要求配置;不要把任何工具的默认模板直接当作成熟流程。

2. 给每个状态写清进入条件和退出条件

进入条件回答“什么情况下允许到这里”,退出条件回答“满足什么事实后才能离开”。两者都需要可检查。比如,“待验收”的进入条件可以是构建号已记录、变更清单已关联、测试环境可用、验收负责人已指定;退出条件可以是验收通过,或带有责任人和计划日期的缺陷退回。

需要特别留意“完成”类状态的定义。团队可以把开发任务完成定义为代码合入,也可以定义为代码合入并通过自动化测试,但必须统一口径。若研发任务的完成条件与版本阶段的完成条件不同,应明确区分,不要让同一个“完成”同时承担任务级和版本级意义。

门禁 最少核验项 不通过时的处理 责任角色示例
范围确认 需求清单、排除项、依赖、目标日期、风险 返回规划,补齐决策或重新估算 项目负责人、业务负责人
提测 构建号、变更说明、环境版本、已知问题 退回开发或配置团队补齐交付物 技术负责人、测试负责人
验收通过 验收用例结果、未关闭缺陷、业务确认 形成缺陷或风险接受记录,按规则决定退回或带风险前进 客户验收人、交付负责人
生产发布 发布清单、权限、备份或回退方案、窗口 暂停发布,明确责任人和重新评估时间 发布负责人、系统责任人
上线确认 关键业务路径、监控结果、异常记录、客户确认 启动回退、热修或观察期升级机制 运维或技术负责人、业务代表

3. 明确状态权限,但不要把权限设计成排队系统

权限模型的目标是让合适的人做合适的决策,而不是让每一步都等待最资深的人。团队可以允许工作负责人推动日常任务状态,要求测试负责人确认验收结果,要求授权人确认生产发布。若某个状态只能由一个人操作,应同时设置代理机制、休假替代规则和超时升级路径。

我会把高风险转移单独标记出来,采用双人确认或授权审批。例如,从“待发布”转为“已上线”通常不应仅凭单次状态操作完成;需要保留实际部署记录和业务验证结果。相反,开发任务从“进行中”进入“待评审”,通常可以由提交人发起、评审人处理,不需要项目经理逐条批准。

4. 让异常有去处,但不要让异常吞掉主流程

延期、阻塞、风险接受、暂停和取消都很重要,但它们未必都应该成为主流程状态。可以在主状态旁增加风险字段、阻塞原因、预计解除日期、风险责任人和处置方式。这样既保留生命周期的连续性,也能让管理者筛选出真正需要干预的版本。

只有当异常改变了责任路径或操作方式时,才考虑建立专门状态。例如“客户暂停”可能意味着所有执行工作冻结、计划日期失效且需要重新评估;这时单独状态有实际意义。单纯“等待某人回复”则更适合作为阻塞原因,不必另开状态。

5. 先治理口径,再谈自动化

自动化可以减少重复操作,也会更快地放大错误规则。若“已验收”的定义没有统一,自动规则只会让不同团队更快地进入不同语义的已验收状态。上线前应明确状态触发条件、所依赖字段、失败时的提醒对象,以及自动化失效后的人工兜底方案。

最适合优先自动化的通常是确定性高、重复率高、错误成本可计算的动作,例如构建成功后提醒测试负责人、必填字段缺失时阻止状态流转、上线确认后自动生成观察任务。不要第一步就自动批准高风险发布,也不要用自动化把人工判断伪装成客观规则。

版本状态流程与规范:实施团队版本管理效率提升关键指标

五、指标体系与案例观察:从“感觉延期”转向定位损失

1. 用四类指标覆盖速度、预测、质量和健康度

指标体系不需要一次建全。我建议先建立四类基础口径,并为每项指标写明分子、分母、统计范围、排除条件和更新时间。否则,同名指标在不同报表中可能代表不同东西,讨论半天也无法形成行动。

指标类别 建议指标 计算方式示例 它支持的决策
流动效率 版本交付周期、阶段等待时间 从范围冻结到上线验证的时间;分阶段统计进入与离开时间差 找出排队和交接瓶颈
预测准确性 基线日期偏差、范围变更率 实际日期减基线日期;新增或移出工作项数占基线范围的比例 判断计划失准来自估算还是变更
交付质量 验收一次通过率、上线后缺陷率、变更失败率 首次验收通过版本数除以进入验收版本数;上线后约定窗口内缺陷数 平衡交付速度与风险
流程健康度 阻塞时长、超期版本占比、状态停滞天数 阻塞总时长;超过约定日期的版本数占活动版本数比例 触发资源协调和升级

指标中最容易被误用的是“交付周期”。周期起点应选团队真正开始承担承诺的节点,而不是需求第一次被提出的时间,也不是有人随手创建记录的时间。终点则应对应用户可验证的交付事实。若有多个客户部署实例,最好分别计算交付包周期和客户部署周期,避免把产品研发等待与客户环境等待揉成一个数。

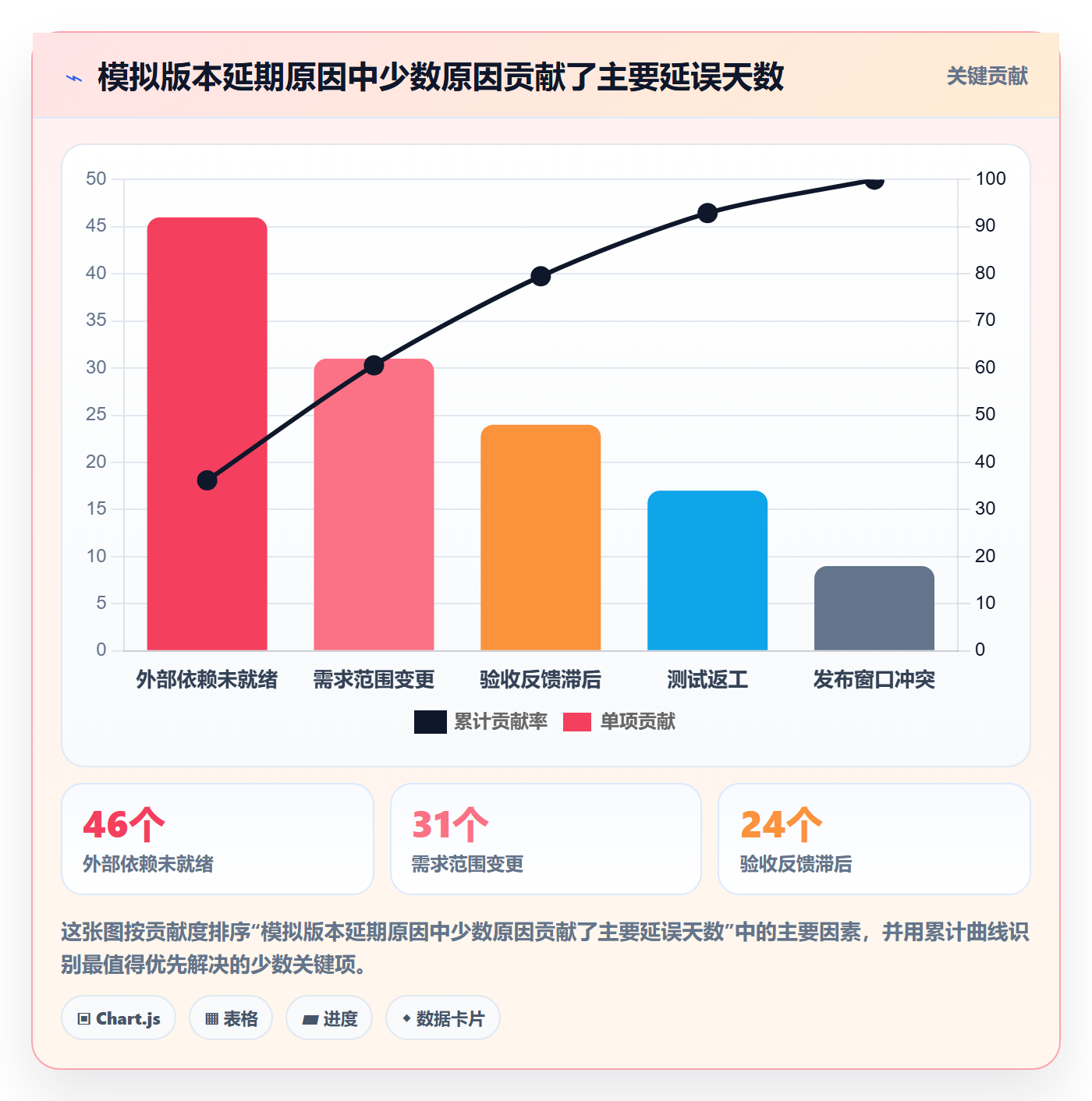

2. 版本案例:从看似延期到找到两个真实瓶颈

下面是一个用于演示分析方法的情景案例,不是某家企业的公开实测,也不代表行业基准。假设一家约260人的企业服务团队,每月并行交付20至30个客户版本,包含产品研发、实施顾问、测试和客户验收人员。团队原先只记录“进行中、已完成”,月会上靠项目经理口头汇报风险。

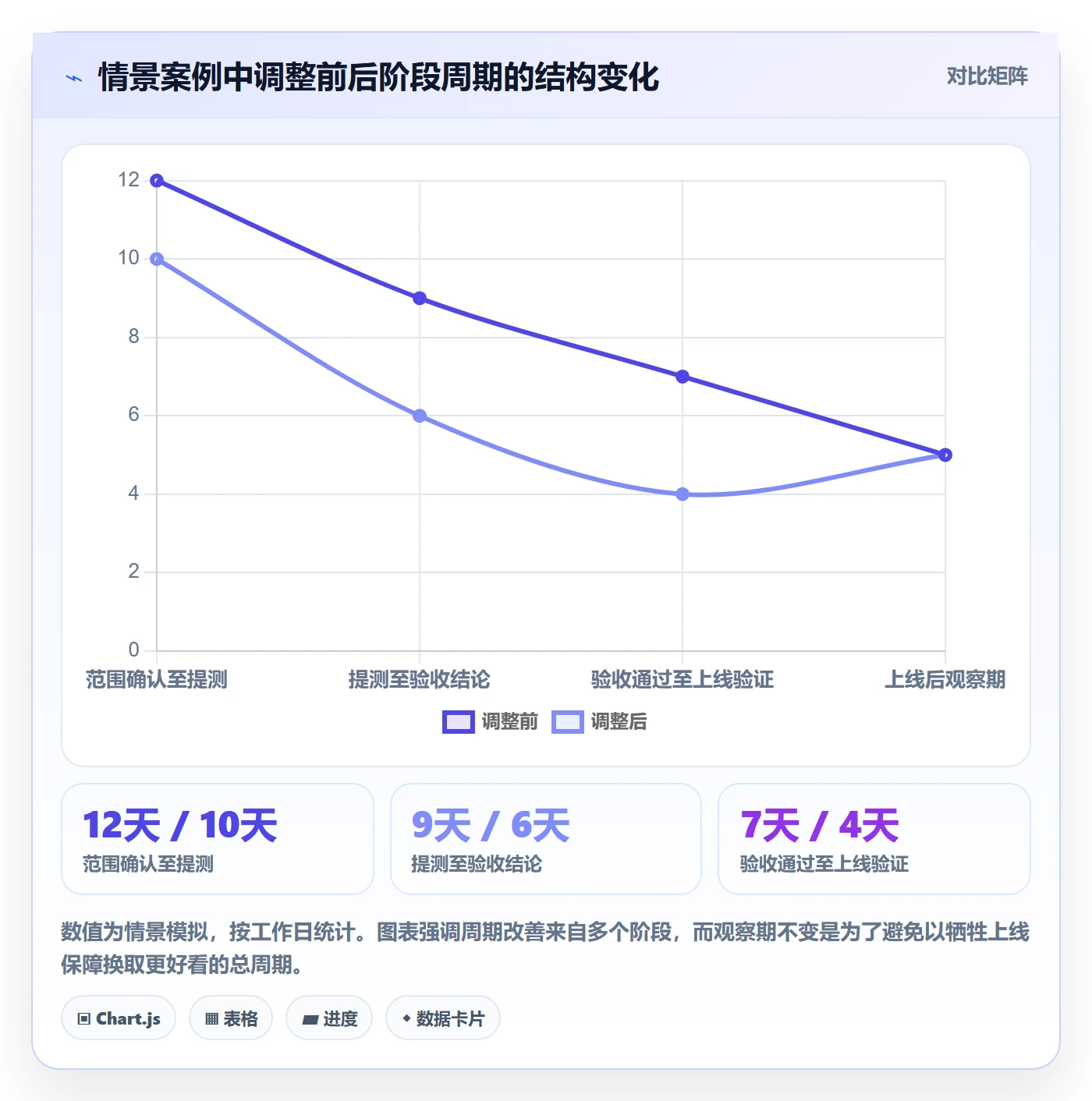

团队把状态改为“规划中、范围已确认、开发与配置中、待验收、待发布、已上线”,同时保留客户部署实例记录。连续观察三个迭代周期后,发现多个版本的开发配置工作量并未明显增加,但从提测到客户验收的中位等待时间较长。进一步抽样发现,部分版本在提交验收时缺少数据核对结果和客户验收人,导致问题来回确认。

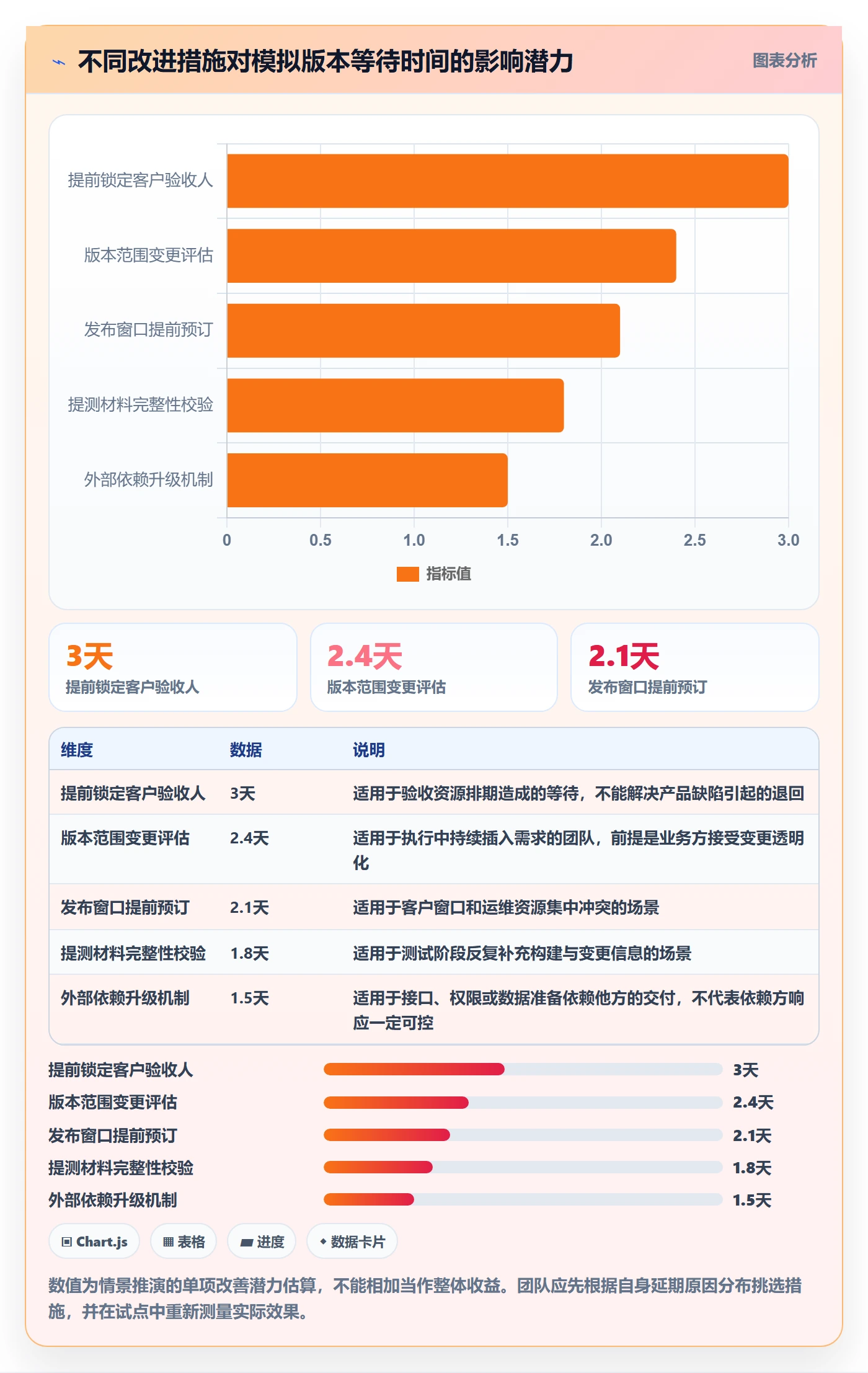

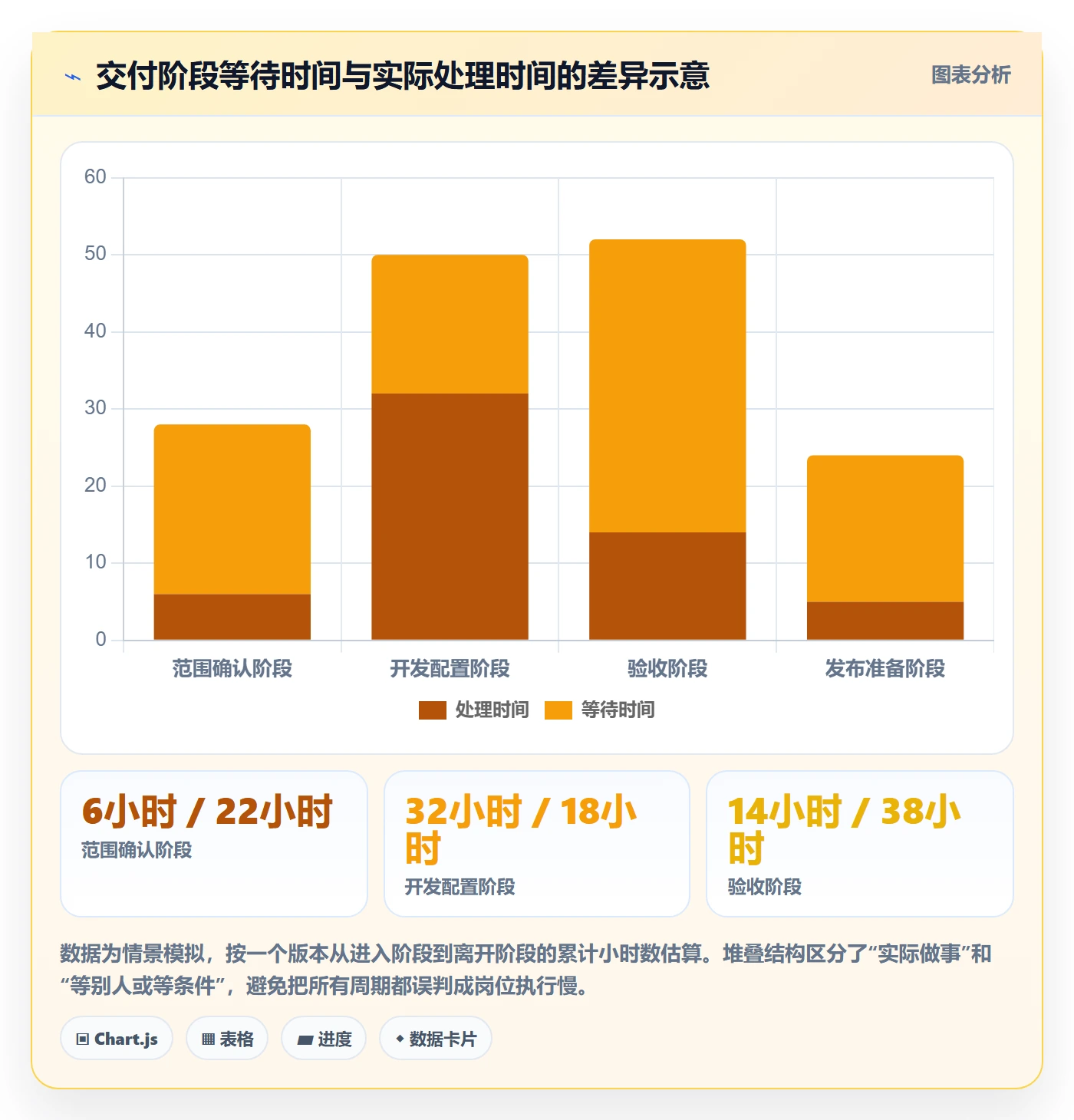

另一个明显问题是发布准备集中在月末。版本在“待发布”状态平均停留时间比团队原先预期长,原因不是部署操作本身复杂,而是客户窗口、权限审批和运维排期没有在范围确认阶段纳入计划。团队随后把发布窗口和发布责任人作为版本基线字段,并要求高风险版本提前进行发布准备评审。

这项调整后,团队不应该只问总体周期有没有下降,而要分解看:待验收等待是否缩短、发布排队是否减少、验收一次通过率是否下降、上线后问题是否增加。如果周期变短却换来更多生产缺陷,改进就不能算成功。对实施团队而言,速度必须与交付质量、客户影响和返工成本一起解释。

版本状态流程与规范:实施团队版本管理效率提升关键指标

3. 观察分布,不只看平均值

平均周期可能掩盖少数极端版本。比如大多数常规版本十天内完成,少数涉及数据迁移和跨系统接口的版本等待一个月,平均值会被拉高;若只看平均值,团队可能误以为所有版本都慢。中位数、百分位数和按复杂度分组的周期,往往能呈现更可操作的事实。

我建议至少区分常规版本、重大版本、客户定制版本和紧急修复。若业务量允许,可以观察第50百分位和第85百分位周期。前者更接近日常典型体验,后者适合观察较长尾部的交付压力。不能把不同复杂度版本混在一起直接比较,也不能用一个总平均值评价多个实施小组。

4. 借鉴行业框架,但不要照搬研发指标

DORA 在其软件交付研究中使用部署频率、变更前置时间、变更失败率和服务恢复时间等指标观察软件交付效能。这些指标值得借鉴,因为它们提醒团队同时观察速度与稳定性。但实施项目常有客户验收、数据迁移、外部审批和按客户部署等额外环节,直接照抄研发团队的口径,会遗漏真实交付链路。

因此,我会把相关指标映射到业务对象:部署频率可以按产品发布或客户部署分别统计;变更前置时间要明确起点是工作开始、范围冻结还是代码提交;变更失败率应定义失败窗口和失败事件;恢复时间要区分服务恢复、数据修复和客户业务恢复。指标名称相似,不代表测量对象相同。

配置管理方面,可以参考 ISO 10007:2017 对配置管理活动的指导思想,将配置项识别、变更控制、状态记录和审计追溯纳入版本治理。它提供的是管理框架,不是适用于所有团队的现成状态模板。具体状态、门禁和审批粒度仍需结合交付风险、监管要求和组织规模确定。

版本状态流程与规范:实施团队版本管理效率提升关键指标

六、不同情况下的行动建议:先解决最贵的等待

1. 小团队、低并行度:先统一“完成定义”

人数少、版本少的团队不需要复杂的审批矩阵。建议先用五至六个主状态,明确范围、提测、验收和上线的最小证据,并指定每个状态的责任人。表格或轻量协作工具已经能够承载的信息,不必一开始就建设复杂流程平台。

小团队最常见的问题不是报表不足,而是同一成员既负责执行又负责验收,导致状态更新靠记忆。此时可以设置每周固定复核:哪些版本超过预期停留时间、哪些版本没有下一步责任人、哪些风险需要管理者协调。频率稳定,比临时拉群追问更有效。

2. 多客户、多项目并行:拆分交付包和客户部署状态

当一个版本服务多个客户时,应避免用一个状态代表全部客户的进度。建议建立交付包版本与部署实例之间的关联,交付包记录通用范围、构建和缺陷,部署实例记录客户环境、计划窗口、迁移状态、验收和上线结果。

每周可以从部署实例层面检查逾期和阻塞,在版本层面分析共性缺陷。这样既能回答“哪个客户卡住”,也能回答“是不是同一个版本问题影响了多个客户”。若组织已有较成熟的项目管理平台,可以把跨对象关联和权限治理纳入设计,但应先确认数据模型能否支持这种区分。

3. 高风险、强监管场景:宁可增加证据,也不要增加无效状态

金融、医疗、政务或关键基础设施项目,状态变更需要更强的可追溯性。建议保留变更审批、验证证据、责任人、版本号、发布窗口、风险接受记录和回退方案。对涉及重大业务影响的版本,采用独立发布评审或双人核验是合理的。

但严格不等于每个环节都多一道审批。团队应把审批集中在风险升级、范围冻结和生产发布等关键决策上。日常状态更新可以由岗位负责人按既定规则完成,系统自动记录操作者、时间和关联证据,以减少人工签字造成的排队。

4. 版本频繁延期:先拆原因,再制定措施

如果延期主要来自外部依赖,行动重点是依赖负责人、最晚就绪日期和升级机制;如果来自范围不断增加,行动重点是基线、变更影响评估和紧急需求通道;如果来自验收反馈滞后,行动重点是验收人和反馈时限;如果来自测试返工,行动重点是需求可测性、构建稳定性和测试输入质量。

团队可以设置停滞规则,例如某版本在同一状态超过约定工作日,就自动提醒责任人并要求填写阻塞原因。停滞阈值不要机械地全局统一:常规配置版本和数据迁移版本的合理等待时间可能不同。提醒的目的也不是催人,而是让等待成本和下一步动作可见。

5. 组织尚未统一口径:先试点,不要一次性全公司切换

如果多个部门对“验收完成”或“上线完成”理解不同,直接强制替换所有流程,通常会把争议转移到系统配置和报表中。更稳妥的方法是选一个交付类型相对稳定、负责人支持度高的小范围试点,先跑完两个到三个交付周期,再根据实际退回原因调整门禁。

试点期间记录旧流程和新流程的差异、字段填写耗时、状态停滞原因、缺失证据类型,以及一线人员最常提出的问题。试点目标不是证明新流程“已经成功”,而是识别它在哪些条件下有效、在哪些情况下增加了成本。

版本状态流程与规范:实施团队版本管理效率提升关键指标

七、不同情况下的取舍:流程要与风险、规模和成本匹配

1. 状态颗粒度与维护成本之间的取舍

状态越细,诊断潜力可能越高,但维护成本也会上升。若新增状态需要成员频繁更新,却没有形成更及时的行动,长期来看它会变成数据负担。我的建议是采用“主状态少、辅助字段清楚”的结构:主状态保持稳定,阶段内的测试结论、风险、阻塞、发布准备等信息通过独立字段表达。

当团队确实需要更细的阶段管理时,应先通过一段时间的状态停留数据确认其能回答新的问题。比如将“开发与配置中”拆成“配置中”和“开发中”,只有在两类工作由不同团队负责、交接明确且需要分别预测产能时,拆分才有价值。

2. 统一模板与客户差异之间的取舍

全公司统一流程有利于汇总与审计,但客户项目的复杂程度、风险等级和交付模式并不相同。统一的应是状态语义、关键证据和核心指标;允许变化的可以是具体门禁强度、审批角色、验证周期和客户特有字段。

建议维护一个基础流程,再为高风险交付、数据迁移、定制集成等场景定义受控扩展。扩展必须有适用条件和负责人,不能因为某项目临时提出要求,就无限复制新流程。否则,团队最后会有大量看起来相似、实则无人能维护的流程分支。

3. 自动化与人工判断之间的取舍

自动化适合处理明确条件和重复动作,人工判断适合处理风险权衡、客户影响和例外情况。必填字段校验、状态超时提醒、生成验收任务可以自动化;重大风险是否接受、是否带缺陷发布、是否改变客户承诺,则应由有授权的人作出判断并留下理由。

自动化的成本不止是配置时间,还包括规则维护、异常排查和跨团队沟通。规则越多,流程变更时需要验证的触发路径越多。每一条自动规则都应写明业务目的、触发条件、失败后的处理和规则所有者。没有人维护的自动化,最终会变成隐形风险。

4. 统一指标与局部优化之间的取舍

组织需要统一的核心指标来观察整体交付,但各实施小组也需要反映本地约束。统一按期率有利于管理层看趋势,却未必适合直接横向排名;不同客户的验收要求、版本复杂度和外部依赖差异很大。比较团队时,先做同类分层,再解释差异,不要把未经调整的原始排名当成能力评价。

对管理层而言,指标更适合回答“哪个环节需要系统性投入”;对一线团队而言,指标更适合回答“本周哪些版本需要协调”。同一数据可以服务不同决策,但不应把团队诊断指标直接转化为个人绩效分数。否则,成员会倾向于优化报表而非交付系统。

5. 发布速度与风险控制之间的取舍

并非所有版本都需要相同的发布门槛。低影响、可快速回滚的内部改进,可以采用轻量确认;涉及核心交易、敏感数据或大规模客户的版本,则需要更完整的回归、授权、备份、回退和观察流程。门槛应由影响范围和恢复难度决定。

若团队追求更快发布,可以先改善小批量交付、自动化验证、环境一致性和回退能力,而不是简单删减验收步骤。更快的交付通常依赖更可靠的反馈机制。没有监控、没有回退、没有业务核验,却减少审批,可能只是把等待成本换成事故成本。

版本状态流程与规范:实施团队版本管理效率提升关键指标

八、落地步骤与结尾:先让状态说真话,再让指标推动改进

1. 四周内可以完成的最小落地计划

流程改造不必从重做系统开始。对于多数团队,我会先用四周完成最小闭环:第一周统一对象和状态词义;第二周梳理进入条件、退出条件及责任人;第三周选择一个交付类型试点并补齐数据;第四周复盘停滞、退回和例外,决定保留、删减或调整规则。

  1. 第1步:盘点对象。明确版本、工作项、客户部署实例和发布记录之间的关系,找出目前重复建档或责任不清的地方。
  2. 第2步:定义状态。控制主状态数量,为每个状态写清含义、进入证据、退出条件和状态责任人。
  3. 第3步:选定指标。优先选择版本周期、阶段等待、基线偏差、验收一次通过率和阻塞时长,写出统一计算口径。
  4. 第4步:试点运行。选择一类交付,至少覆盖多个真实版本,记录字段填写负担、状态退回和异常处理成本。
  5. 第5步:复盘调整。将每项规则对应到实际问题;无法减少不确定性或支持决策的字段与状态,应考虑删减。

2. 发布前用一张核对表检查流程质量

正式推行前,我会用以下问题做最后检查。这里的目的不是形成更多制度,而是确认流程是否能被一线团队执行、能否被数据验证、发生异常时是否知道由谁处置。

  • 同一个状态是否只有一个清楚、可复述的业务含义?
  • 每次关键状态变更是否有责任人和最低证据要求?
  • 产品交付版本与客户部署实例是否需要分开管理?
  • 计划日期、基线日期和实际完成日期是否使用不同字段?
  • 阻塞是否记录原因、责任人、预计解除时间和升级路径?
  • 验收通过、生产部署和上线验证是否明确区分?
  • 指标是否能追溯到原始记录,并能说明统计范围和排除条件?
  • 例外规则是否有审批人、适用边界和到期复核日期?

3. 形成持续改进,而不是一次性上线

流程发布后,应按固定节奏查看三类变化:一是版本在哪些状态停留最长;二是哪些状态经常被退回;三是哪些规则让团队耗时最多却没有降低风险。复盘时不要只问“谁没有按流程做”,而要问“流程是否让正确行为更容易发生”。

指标出现变化时,也不要急着宣称改进成功。版本数量、客户组合、人员经验、需求复杂度和季节性发布窗口都会影响数据。最好保留一段基线,按同类交付比较,并同时观察速度、质量与返工。如果只看交付周期,团队可能会把本应在验收前发现的问题推迟到上线后。

4. 最后的判断:有效版本管理,是减少含糊承诺

版本状态流程的独特价值,不是让所有工作看起来都处于某个整齐的格子,而是让团队能够解释:承诺依据是什么、风险在哪里、下一步由谁完成、什么时候重新评估。状态应该承载事实,指标应该帮助诊断,工具应该降低协作成本,而不是替代业务判断。

下一步可以从正在延期的三个版本开始:分别找出它们停留最久的状态、最常见的退回原因和缺失的交接证据。若三个版本都卡在不同环节,先不要重构整套流程;若它们反复卡在同一门禁,就优先修复该处的输入条件或责任机制。先让状态说真话,再让指标指向行动,版本管理才会真正提高实施团队的效率。

5. 参考依据与口径说明

本文对版本门禁、指标和案例的说明,综合了软件交付效能管理与配置管理的通用实践。DORA《2023 Accelerate State of DevOps Report》讨论了软件交付与运营效能指标;ISO 10007:2017 提供配置管理相关指导。两者都不规定某个企业必须采用多少个版本状态,文中的状态设计和案例数字属于方法建议与情景模拟,不应被视为公开行业基准。

常见问题解答(FAQ)

1. 版本状态流程应该设置哪些状态,才能提升实施团队的管理效率?

我在梳理实施项目时发现,团队成员对“开发完成”“可以交付”和“客户已验收”的理解经常不一样。我想把状态流程统一下来,但担心状态太少看不出风险、太多又增加维护负担,应该怎么取舍?

先按决策节点设计状态,而不是把每个工作动作都做成一个状态。一个可操作的基础流程是“规划中,实施中,待验证,待客户确认,已发布,已关闭”,另设“受阻”和“已回退”作为异常状态。每次流转都应写清进入条件、责任人和必填信息,例如从“待验证”进入“待客户确认”,至少要有测试结论、版本号和待客户确认事项。

某实施团队试运行时,将原先 11 个含义重叠的状态合并为 7 个,状态补录时间从每项约 3 分钟降到约 1 分钟;这些数字适合作为内部试点对照,不应直接当作行业基准。判断流程是否合适,重点看团队能否一致回答“现在卡在哪、谁负责、下一步是什么”,而不是状态名称是否完整。

2. 如何制定版本状态流转规范,避免版本长期停留在“进行中”?

我看项目看板时,常常发现一些版本连续几周都显示“进行中”,但没人说得清究竟是在开发、等客户资料还是等测试。我想建立明确的流转规则,又担心规范写得太复杂后大家只做形式记录,有什么轻量做法?

给每个状态设定可验证的退出条件,并规定状态超时后的处理动作,比单纯要求“及时更新”更有效。例如,“实施中”转为“待验证”时,需满足配置完成、实施记录齐全、未解决问题已登记;“待客户确认”超过 5 个工作日,则由负责人更新确认日期或标记阻塞原因。

建议先选 10 至 20 个活跃版本试运行两周,每周检查一次状态停留时间和缺失字段。若某状态频繁成为“停车场”,先检查退出条件是否含糊、责任人是否明确,不要急着新增状态。规范的目标是让异常更早暴露,而不是增加填表步骤。

3. 衡量版本管理效率,哪些指标比“按时发布率”更有参考价值?

我所在团队一直看版本按时发布率,但有些版本虽然按期上线,后续却反复修复,客户也迟迟不确认。我想找一组能反映真实交付效率的指标,又不希望团队为了数字好看而提前关单,应该怎么设计?

按时发布率只能说明计划日期与发布日期的关系,无法单独说明交付是否稳定。建议至少搭配版本周期时间、状态超时率、首次验证通过率、发布后 14 天内回退或紧急修复比例,以及客户确认等待时间。

比如一个团队连续两个月按时发布率为 90%,但首次验证通过率只有 62%,这通常意味着质量问题被转移到了发布后,而不是效率真的提高。统计时要统一起止口径:周期可从“实施中”首次进入日期算到“已发布”,等待客户确认则单独拆分,避免把外部等待和团队执行时间混在一起。

指标最好按月观察趋势,并抽查原始记录,防止通过改状态日期或提前关闭来美化结果。

4. 版本出现阻塞、延期或回退时,怎样记录才能帮助团队改进,而不只是追责?

我遇到过版本延期后,复盘只留下“沟通不足”这样的结论,下次还是重复发生。我想把阻塞和回退信息纳入版本管理,但不知道记录到什么程度才有复盘价值,也担心团队因此不愿意如实标记问题。

记录应聚焦可采取行动的事实:发生时间、影响范围、阻塞类别、解除条件、责任角色和最终处理结果。阻塞类别可以先分为客户资料缺失、环境或权限、需求变更、技术问题、资源冲突五类;回退则记录触发条件、影响版本、恢复耗时和预防措施。

复盘时先看重复出现的类别和累计等待时间,例如一个月内 12 次阻塞中有 7 次来自测试环境准备,优先改进环境检查清单通常比要求个人“加强沟通”更有效。不要把阻塞标记直接等同于个人绩效扣分,否则团队会倾向于隐瞒问题;应把流程责任与个体责任分开,并用后续同类问题是否减少来验证改进措施。

核心关键词

读者评论

章
章悦

我们以前把“测试完成”和“客户验收通过”放在同一状态,周报看着进度很快,实际还要等客户确认。拆开后责任清楚了,不过状态入口条件也得写明,不然只是多了一个下拉选项。

夏
夏梓萱

区分交付包版本和客户部署实例这个思路挺实用。多客户并行时,同一版本确实可能在不同环境处于不同阶段;小团队维护两套对象也会增加录入负担,最好按并行规模逐步调整。

雷
雷梦琪

等待时间比处理时间更值得关注这点有共鸣。我们有些延期并非执行慢,而是验收人排期或外部权限没到位。指标建议同时记录等待原因,否则看出卡点后还是不容易找到对应负责人。

文章包含AI辅助创作:版本状态流程与规范:实施团队版本管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516651
