版本计划失效,往往不是因为团队不会排日期,而是因为“计划”只写了上线日,没有写清交付范围、依赖关系、验收条件和变更规则。实施团队最常见的结果是:版本会上看起来一切可控,临近上线才发现客户数据未准备、接口人未确认、培训材料未完成,最后靠加班把风险推到上线当天。真正有效的版本计划,不是排得更满,而是让每项承诺都能被检查、调整和追溯。
一、先讲结论:版本管理提效,先减少承诺的不确定性
1. 版本计划不是日期表,而是承诺管理机制
我判断一份版本计划是否有效,通常不先看它有没有甘特图,而是看三件事:团队能否说清本版交付边界,项目负责人能否识别最可能拖期的依赖,变更发生后所有相关人能否知道要重新评估什么。若这三点做不到,计划工具再精致,也只是把不确定性画得更好看。
对于实施团队,版本通常同时包含产品配置、数据迁移、接口联调、客户验收、培训和上线支持。它们不是彼此独立的任务,而是一条存在前后门槛的交付链。例如,客户主数据未确认,数据迁移就无法完成;迁移结果未核对,业务验收就没有可靠对象;验收未签字,上线窗口就不应被视为已锁定。
我建议把版本计划拆成四层:目标与范围、可交付工作、关键依赖与门槛、上线后验证。第一层解释为什么做,第二层回答具体做什么,第三层暴露什么会阻塞交付,第四层确认上线后怎样证明结果成立。缺少任一层,计划都容易退化为任务清单。
2. 先稳定范围,再优化排期
实施团队常把“排期不准”当成核心问题,但很多时候,真正的问题是范围持续变化。需求边界每天漂移,任务估算自然失去意义。先冻结所有需求并不现实,尤其是客户项目中,业务反馈往往会改变配置或验收细节;可行做法是明确哪些内容属于本版基线,哪些是待评估候选,哪些必须走正式变更。
我使用一个简单判断:如果某项工作没有明确的验收人、验收口径和完成证据,它就还不是一个可承诺的交付项。它可以进入待澄清池,但不应直接放进本版承诺范围。这样做看似让计划变慢,实际减少了后续反复确认、返工和责任争议。
3. 用风险缓冲保护关键路径,不用“空闲时间”掩盖乐观估算
版本计划不应该把每个人的工作日排到百分之百。实施工作包含客户响应等待、环境问题、数据质量返工和跨团队协调,这些时间通常无法被任务估算完全覆盖。把缓冲分散藏在每个任务里,负责人很难判断余量还剩多少;把缓冲单独列出并绑定风险,则更容易做出透明决策。
在团队容量有限时,我更愿意采用“可承诺容量低于理论容量”的规划方式。例如,某顾问未来两周有十个工作日,但其中已知有例会、支持值班和客户沟通,计划只把七天作为可承诺交付能力。剩余时间不是低效率,而是应对波动的空间。

二、背景和真实场景:实施版本为什么比普通排期更容易失控
1. 实施交付要同时满足产品、客户和现场条件
实施团队的版本计划通常横跨多个责任边界。产品团队可能负责能力补齐,实施顾问负责配置和业务流程映射,客户负责数据和关键人确认,技术团队负责接口或环境,项目经理则要确保范围、时间和验收目标一致。每一方都可以按时完成自己的任务,但整体仍可能无法上线,因为交接条件没有被写明。
例如,实施顾问在周三完成字段映射,并不等于数据迁移已经具备条件。客户可能还没有提供最终数据,字段含义也可能尚未确认。若计划只记录“完成字段映射”,而没有写“客户确认映射版本并提供样例数据”,后续项目状态就会出现虚假的绿色。
这类问题在中大型企业和百人以上组织的项目中尤其突出:参与角色多,审批链条长,系统权限与安全检查严格,跨部门接口人也不一定只服务一个项目。以 PingCode 这类项目管理平台承载版本工作时,重点不是把所有人都拉进一个看板,而是让任务、负责人、依赖、验收证据和变更记录形成可追踪关系。具体字段、流程和权限仍需按组织配置评估,不能仅凭工具名称推断管理效果。
2. 典型失控过程:早期乐观、后期挤压、上线后补账
我在复盘实施版本时,反复看到相似链条:需求收集时没有设置准入条件,计划会为了给客户一个明确日期而提前承诺;中期发现数据和接口依赖未就绪,团队先通过加班压缩内部任务;临近上线时,验收和培训被当作“上线前顺手处理”;最终上线日期可能守住了,但缺陷关闭、业务确认和运维交接被推迟。
这类项目有时会被总结成“执行力不足”,但如果问题源自客户数据延迟、接口方案待定或验收人缺席,单纯要求团队加快执行并不会消除根因。相反,团队越努力遮掩阻塞,管理层越晚看到真实风险,能够选择的替代方案越少。
为了避免把经验观察伪装成行业统计,本文的数值案例均标为情景模拟,不代表某一公司的公开经营数据。实际应用时,应以团队过去数个版本的任务记录、变更日志、缺陷数据和客户等待时间建立自己的基线。

3. 版本管理的核心对象,是“可验证的交付结果”
任务名称如果是“优化客户体验”“完成系统配置”或“跟进数据问题”,就很难判断谁完成了什么。把任务改写成可验证结果,才容易估算和验收。例如,“完成业务部门确认的三类订单数据映射,并用两百条样本完成字段核对”,比“处理数据映射”更清楚,也更容易识别输入条件和完成证据。
我会把每项关键交付至少写成四个要素:结果、责任人、输入条件、验收证据。对于复杂工作再加上依赖和风险。这样做的价值不只是便于管理者查看进度,更重要的是让执行者知道“完成”到底意味着什么,客户也能提前知道自己需要提供什么。
三、常见误区:看上去像管理,实际在制造延误
1. 把计划细化等同于计划可靠
把一个任务拆成几十个子任务,不代表交付风险降低。如果拆分没有揭示输入、产出和决策门槛,只是把大块模糊工作切成许多小块模糊工作。过度细化还会增加维护成本:团队每天花时间更新状态,管理者看到大量“进行中”,却仍然不知道关键路径是否安全。
我通常以“管理动作是否改变决策”检验任务粒度。如果一个任务的状态变化不会改变资源安排、风险判断或后续行动,它可能不需要继续拆分。反过来,如果一个任务可能因客户确认、接口联调或权限审批而停滞,就应该拆出可观察的等待节点和责任方。
2. 把百分比进度当成真实进度
“完成了百分之八十”听起来精确,却经常没有一致的计算口径。一个人按投入时间估算,一个人按功能点估算,另一个人按主观感觉估算,团队周报就无法横向比较。更实用的做法是用可检查的状态,例如“未开始、执行中、待客户输入、待内部评审、已验收”,并给每个状态定义进入条件。
如果确实需要百分比,必须给出分母。例如一项数据迁移任务包含规则确认、样本验证、全量迁移、差异复核四个阶段,进度可以按阶段权重计算,而不是由负责人临时填写。更重要的是,进度应与风险状态分开:任务完成度高,不等于风险低。
3. 把所有需求都塞进同一个版本

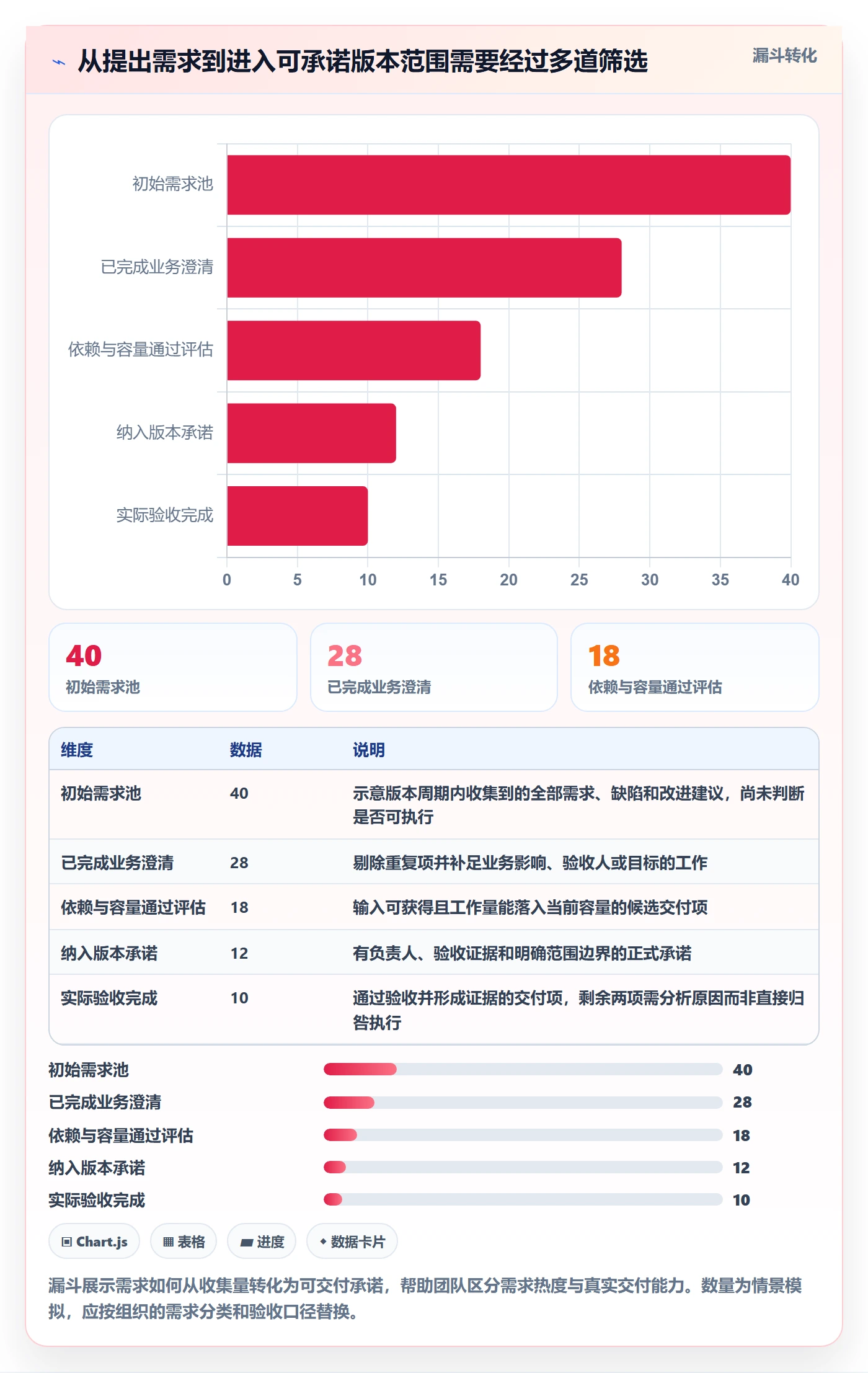

“客户提出了,所以本版要做”会让团队失去容量边界。需求进入版本前至少要回答:是否属于合同范围或明确目标,是否有业务影响证据,是否具备验收人,所需依赖是否可获得,若纳入会挤掉什么工作。没有替代项的新增需求,不是免费的,只是把成本延后暴露。
实施项目尤其需要区别缺陷、配置调整、范围变更和新需求。缺陷可能影响既定验收目标;配置调整可能在既有方案内完成;范围变更则需要重新评估成本、日期和风险;新需求可能属于后续版本。把它们都登记为普通任务,会让优先级讨论失去依据。
4. 把版本冻结理解成禁止变化
版本冻结的目的不是堵住变化,而是让变化有代价、有评估、有决策记录。客户发现关键业务规则变化时,团队不应机械拒绝;但也不能因为“只改一点”就默认纳入。每次变更都应明确它影响哪些任务、是否改变关键路径、是否占用缓冲、是否需要调整验收或上线窗口。
有效的冻结线应该区分不同阶段。早期允许调整范围,但要及时更新估算;临近联调时,新增内容必须说明替代项或资源来源;进入验收和上线窗口后,只有影响合规、安全或核心业务正确性的变更才考虑紧急纳入,其余进入后续版本。
5. 只盯上线日,不看上线质量和恢复能力
上线日期是结果之一,不是唯一结果。如果为了守住日期而跳过数据核对、权限检查、回滚演练或关键用户培训,项目可能把计划内的延误转换成上线后的业务事故。版本管理应同时看按期交付、验收通过、严重缺陷、未关闭风险和上线后支持负担。
我会提醒团队区分“按计划上线”和“可控上线”。前者只回答日期是否满足,后者还要看放行条件是否满足、遗留事项是否有人负责、回退方案是否可执行。客户更需要的不是一个准时但不可用的版本,而是能在明确风险下作出知情选择的交付。

四、专业判断逻辑:怎样判断一个版本计划是否可信
1. 从目标、范围、容量、依赖四个维度交叉检查
我会用四个问题做版本计划的第一次审查。第一,本版目标是否足够具体,能否解释为什么现在做?第二,范围是否有明确的纳入和排除项?第三,容量是否扣除了会议、支持和预期等待?第四,关键依赖是否写明责任人和最晚到位时间?任意一个问题答不清,就不宜把计划标成高可信度。
这四个维度相互制约。目标模糊会导致需求边界漂移;范围没有退出机制,会让新增内容不断挤占容量;容量估算忽略非交付时间,会制造虚假的乐观;依赖不明确,则任务看起来有负责人,实际上没有开始条件。审查时不能只看单项是否填满,要看它们能否彼此闭合。
2. 用承诺置信度替代单一的“确定/不确定”
我不建议团队把版本分成“肯定能做”和“肯定做不了”两类。早期信息不足时,更有用的是按证据成熟度区分承诺层级:已具备输入、估算和验收条件的工作可以进入承诺范围;仍依赖客户确认或技术验证的内容进入候选范围;目标、责任或验收都不清楚的内容留在待澄清池。
这种分层不是为了给不确定性找借口,而是为了让管理层看到不确定性在哪里。对于候选工作,计划要写清转为承诺的触发条件和最迟决策日期。若触发条件到期仍未满足,就自动移出本版或进入升级决策,而不是等到上线前再把问题翻出来。
3. 识别关键路径,也识别“看不见的等待路径”

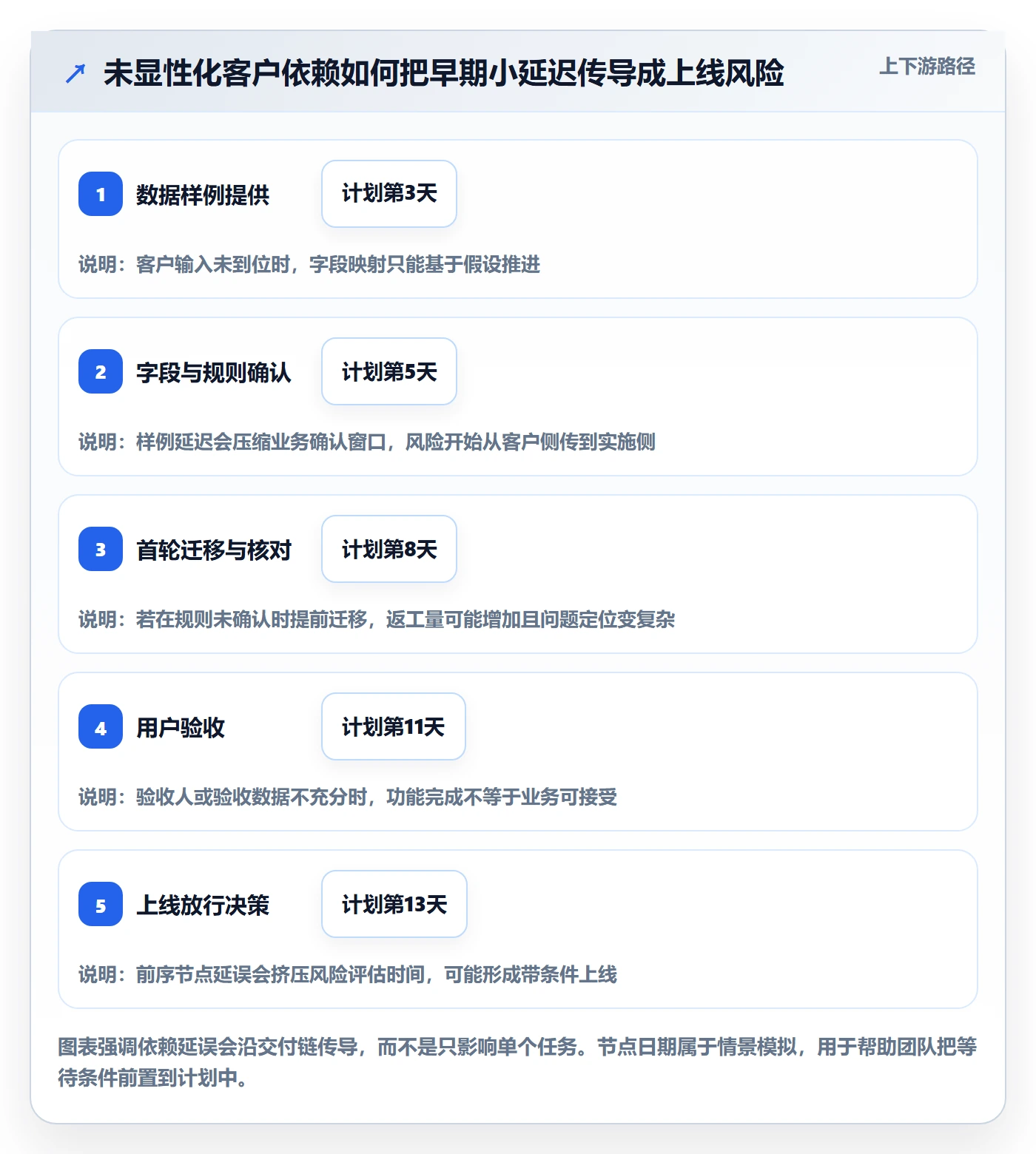

传统关键路径通常关注任务持续时间和前后顺序,实施团队还需要关注等待时间。客户审批、数据准备、环境开通、第三方接口人排期,可能不是团队内部的工作任务,却能决定后续何时开始。把这类依赖只写成备注,会让计划无法对它们进行监控。
我会把外部等待建成有截止日期的里程碑,并明确升级路径。例如,客户数据负责人在周二前提供样例;若周三仍未提供,项目经理当天升级给业务负责人,并评估是否先用脱敏样本完成技术验证。这样做的关键不是增加催办次数,而是提前定义等待超时后的下一步选择。
4. 采用“容量余量”和“范围余量”双重保护
容量余量解决工作量波动,范围余量解决需求不确定性,二者不能互相替代。若所有容量都排满,即便需求冻结,接口故障仍会让计划失守;若有容量缓冲但范围不断扩张,缓冲很快也会被吃掉。因此版本计划需要同时记录未承诺容量和未纳入范围的候选项。
判断缓冲是否合理,要看风险来源,而不是套固定比例。首次实施、客户数据质量未知或外部接口多的项目,缓冲应更充足;重复部署、流程成熟、输入标准化的项目,可以减少缓冲,但仍应保留上线前的验证窗口。若团队没有历史数据,可先用小范围试运行,逐步校准,而不是假装有精确答案。

五、具体案例与模板:用一个六周实施版本走完计划闭环
1. 案例设定:不要从“上线日期”倒推全部任务
假设某企业进行一轮业务系统实施,版本目标是在六周内完成核心流程配置、历史数据迁移、关键接口联调、代表性用户验收和上线准备。项目有客户业务负责人、客户数据管理员、实施顾问、技术接口人和项目经理。下文的日期、工时与比例全部是情景模拟,目的是演示方法,不代表真实客户项目统计。
初始沟通时,客户提出希望增加三个报表,并要求将原定上线日提前一周。若团队直接把报表放进任务池并压缩测试,计划表会看起来仍然有日期,但实际风险已扩大。我会先把本版目标写成业务结果,列出必须达成的验收项,再把报表和提前上线要求作为变更议题评估。
2. 可直接复制的版本计划模板
下面的模板适用于实施项目、系统交付或跨部门版本协作。它的重点不是字段越多越好,而是让每个承诺都能对应负责人、输入、验收证据和异常处理方式。团队可以先从必填列开始,跑过两个版本后再决定哪些字段真正有用。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 版本名称与周期 | 用业务可识别的名称,并写明计划起止时间 | 核心流程上线准备版,6月3日至7月12日 |
| 版本目标 | 描述本版要形成的业务结果,不写抽象口号 | 完成订单到开票流程验证,支持指定业务组试运行 |
| 纳入范围 | 列出本版明确承诺的工作和交付边界 | 订单配置、两类数据迁移、一个标准接口、用户验收 |
| 不纳入范围 | 写出容易被误认为已承诺的内容 | 新增管理报表、历史附件迁移、非标准接口改造 |
| 交付项与责任人 | 每项结果只指定一位最终负责者,可另列协作者 | 数据迁移验证;实施顾问负责,客户数据管理员提供样本 |
| 开始条件 | 列明工作开始前必须具备的输入或批准 | 字段映射签字、样例数据到位、测试环境账号开通 |
| 验收证据 | 说明通过什么记录证明已完成 | 核对清单、测试记录、业务负责人确认邮件或验收单 |
| 依赖与截止时间 | 写明依赖对象、最迟到位时间和超时升级动作 | 客户于6月10日前提供脱敏样本,逾期次日升级项目负责人 |
| 估算与容量 | 注明人日、估算依据和已扣除的非交付占用 | 预计4人日,参考同类配置任务并保留返工余量 |
| 风险与触发信号 | 写出风险发生前可观察到的信号 | 连续两次样本字段缺失超过约定阈值 |
| 变更记录 | 记录提出人、影响、决策和替代项 | 新增报表暂缓至下一版本,避免压缩验收窗口 |
3. 六周节奏:按决策门槛安排工作,而非平均分摊任务
六周计划可以按交付阶段划分,但不同阶段不应只用周数命名。每个阶段都需要出口条件:需求基线不是“开过需求会”,而是关键规则已确认;迁移准备不是“脚本写完”,而是样本核对通过;验收不是“测试结束”,而是业务验收人对结果作出明确结论。
| 阶段 | 主要工作 | 出口条件 | 常见阻塞 |
|---|---|---|---|
| 第1周:目标与基线 | 确认业务目标、范围、关键用户、数据责任和验收方法 | 范围清单已确认,未决问题有负责人和截止日 | 业务决策人缺席,需求口径多版本 |
| 第2周:方案与输入准备 | 完成流程映射、字段规则、环境与接口条件核对 | 关键配置规则确认,样例数据和访问权限可用 | 数据格式不稳定,环境审批未完成 |
| 第3至4周:配置与联调 | 完成配置、初轮迁移、接口联调和缺陷修复 | 核心路径跑通,重大问题有解决方案和责任人 | 接口方排期变化,历史数据异常集中出现 |
| 第5周:验收与上线准备 | 执行代表性用户验收、培训、回退与运维准备 | 验收结论明确,上线检查项逐项通过或有批准例外 | 验收用户缺席,培训和操作材料未准备 |
| 第6周:放行与观察 | 上线决策、现场支持、问题分级和业务结果确认 | 关键业务可用,严重问题有处理方案,遗留事项已接手 | 上线后责任人不清,问题被重复登记或无人关闭 |
这类阶段计划不意味着所有任务都必须串行。配置方案确认后,部分培训材料可以并行准备;但并行要建立在输入稳定的前提上。若业务流程还未确认就先写操作手册,后续改动会造成返工。因此,并行不是把任务重叠得越多越好,而是识别哪些工作可以在不增加返工风险的情况下提前开展。
4. 变更评估模板:让“加一项”对应一个明确取舍
收到新增需求时,我会要求提交者至少提供业务价值、期望时间、验收人、紧急程度和不处理的影响。项目团队再评估工作量、依赖、测试范围、风险变化和可替代任务。若信息不足,先安排澄清,而不是把模糊需求直接改成正式承诺。
| 评估项 | 记录内容 | 决策提示 |
|---|---|---|
| 变化说明 | 新增、修改或取消了什么交付要求 | 避免只写“客户要求调整” |
| 业务影响 | 对收入、合规、运营或关键流程的影响 | 区分必须做与体验改善 |
| 工作量与依赖 | 实施、技术、客户投入和审批等待 | 同时计入验证、沟通与返工成本 |
| 版本影响 | 关键路径、验收范围、上线窗口是否改变 | 判断是否需要重新发布计划基线 |
| 替代项 | 若纳入本版,哪些任务延后或取消 | 没有替代项时,明确说明新增容量来源 |
| 决策与责任人 | 批准、拒绝、暂缓或升级决策的人员 | 记录决策时间和后续通知对象 |

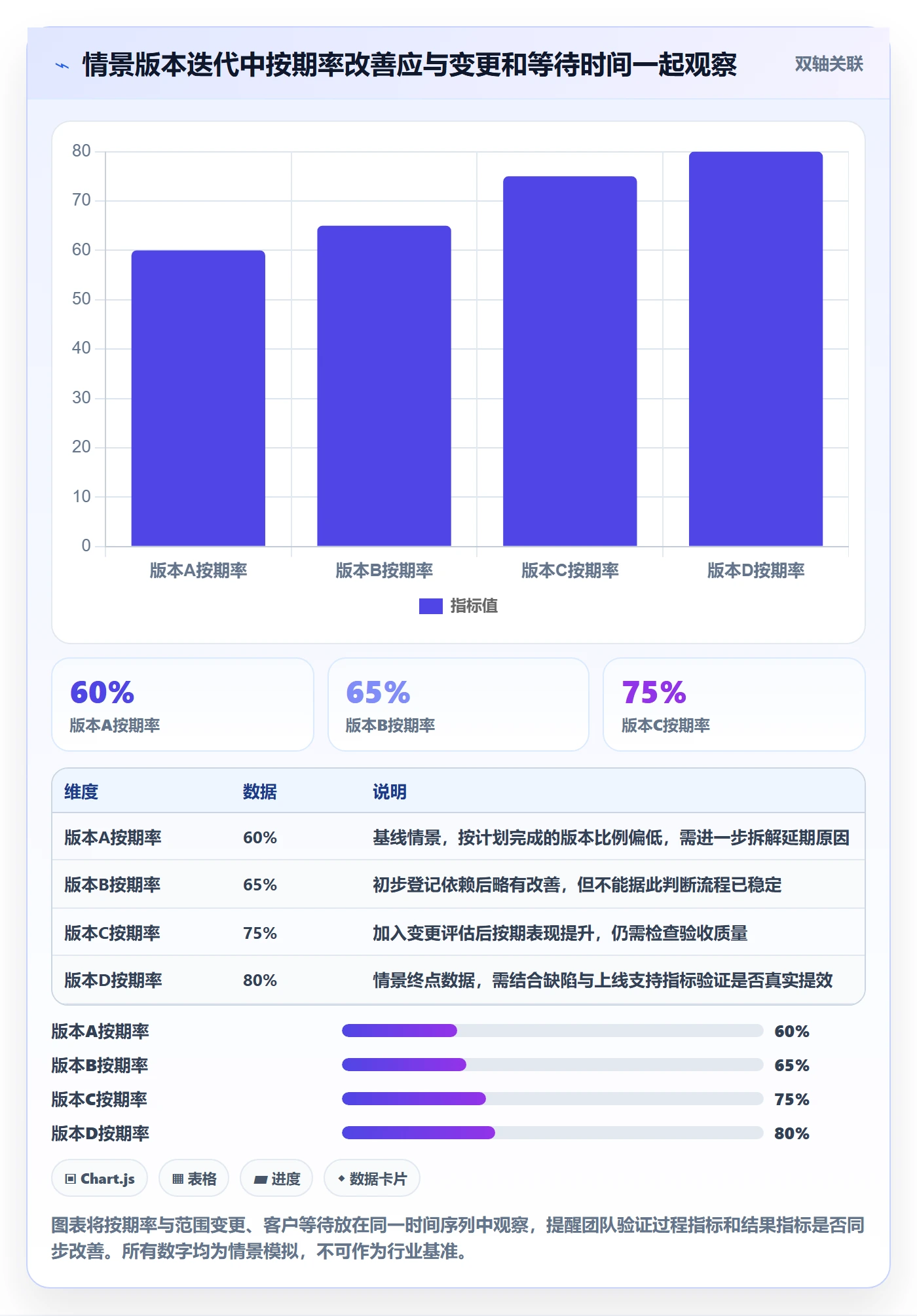

5. 情景数据观察:把“准时”拆成能改进的过程指标
假设团队连续观察四个版本:版本A按期率为百分之六十,平均范围变更为每版九项,客户输入等待平均占五个工作日;经过依赖登记、范围准入和每周滚动审查后,版本D按期率提高到百分之八十,平均变更降到四项,等待平均降到三天。这个变化只能说明该情景下流程调整与结果改善同时出现,不能直接证明单一措施造成全部提升。
我更关心的是指标之间的关系。若按期率提升,但严重缺陷、验收返工或上线支持工时同时上升,团队可能只是把成本转移到上线之后;若变更数量下降,但客户满意度变差,冻结机制可能过于僵硬。版本指标必须组成平衡视图,不能只追一个漂亮数字。

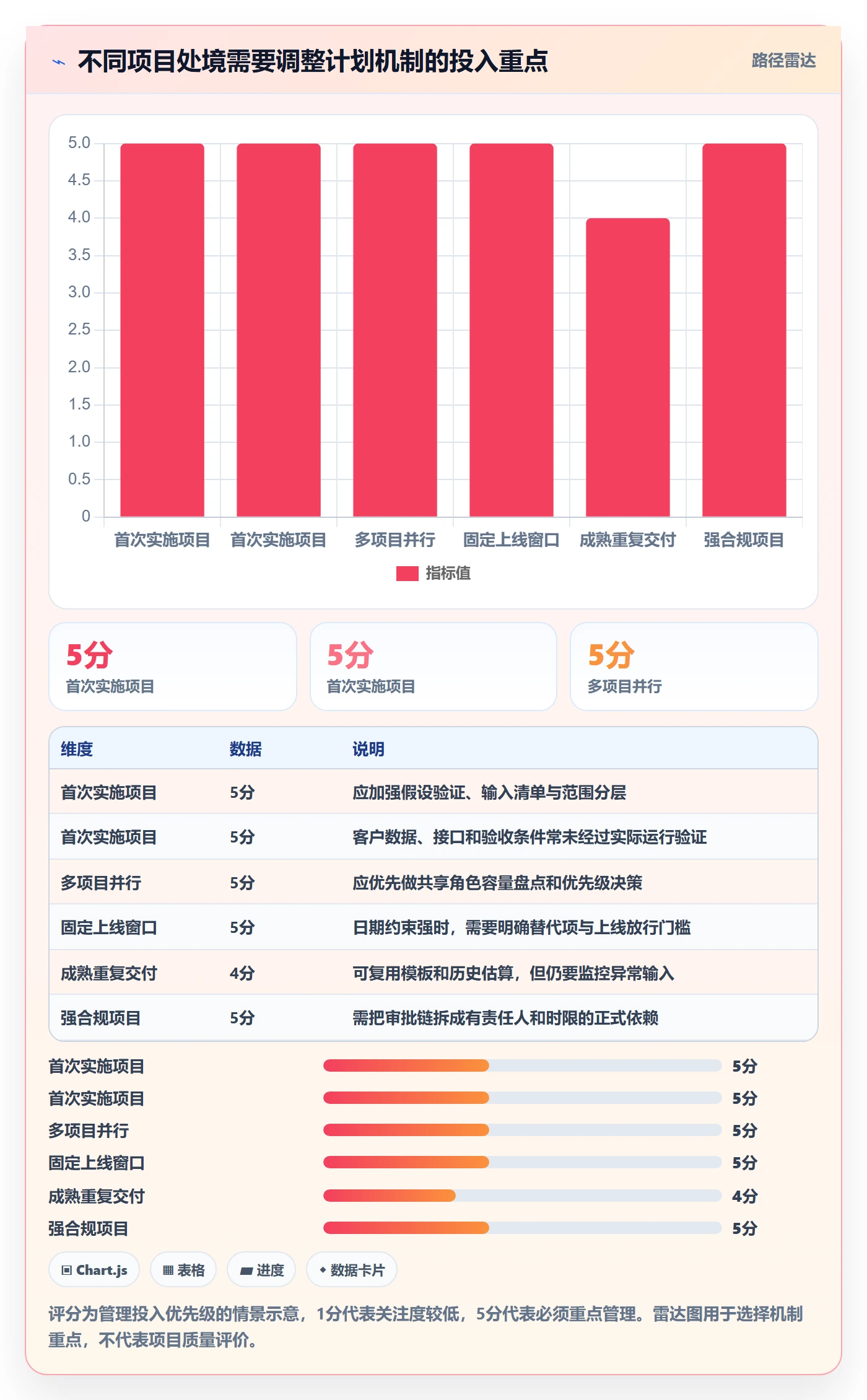

六、不同情况下的行动建议:先识别项目处境,再选择管理力度
1. 新客户、首次实施或输入资料不完整时
这类项目的主要风险不是执行速度,而是需求和数据尚未经过验证。建议把版本计划分成“探索与确认”和“正式交付”两个层次。前一层安排流程访谈、样本分析、接口验证和验收口径确认;后一层只承诺已经通过关键假设验证的工作。
如果客户希望在信息不足时先给出上线日期,可以提供日期区间和条件,而不是给出无条件承诺。例如,计划在某一周上线的前提是客户在指定日期前完成数据提供、业务规则签字和关键用户安排。条件未满足时,项目要明确重新评估的日期和决策人。
2. 多项目并行、共享专家或关键接口人时
多项目场景下,单个项目的排期可能看起来合理,但同一位技术专家被多个团队同时预订,整体计划就不成立。此时要先做资源冲突盘点,识别不可替代的关键角色和高风险时间窗,再确定各项目的承诺顺序。共享资源的可用性应以团队级计划为准,不能由项目分别“先占先得”。
对关键专家任务,尽量准备替代路径:是否有第二位可执行者,是否能通过标准方案减少定制,是否可以先完成不依赖专家的工作。若没有替代人选,就应把专家档期作为正式依赖登记,并为冲突设置升级决策机制,而不是等到联调周临时协调。
3. 客户要求固定上线日期时
固定日期并不意味着全部范围都固定。团队可以把上线时间作为约束,把范围分为必须项、可选项和后续项,再用验收门槛决定哪些内容必须在该日期之前完成。对于日期不可移动、范围又不可调整的项目,应明确资源、风险或质量条件是否需要改变,不能默认团队通过加班解决所有矛盾。
如果客户的日期与业务窗口强绑定,例如月底结算或组织切换,应提前设立日期保护区。保护区内变更采用更严格的审批,非关键需求原则上进入后续版本;关键变更则必须同步评估测试范围、回退方式和上线支持力量。这样可以保护业务窗口,不是为了拒绝客户。
4. 已经延期、团队士气下降时
延期后最忌讳继续沿用原计划,只把每个任务日期往后挪。要先做事实盘点:哪些交付已经完成并验收,哪些只是执行中,哪些被外部依赖阻塞,哪些需求已经变化。然后重建剩余关键路径,并确认客户是否仍接受原范围、原验收方式和新的窗口。
团队士气下降时,缩小承诺范围可能比要求全员加速更有效。把“必须上线的核心流程”与“可以延后的增强项”分开,先恢复可预测性;同时关闭过期任务、重复缺陷和无人负责的待办。计划重新发布时,应说明新基线的依据,并保留原计划和变更原因,避免历史记录被覆盖。
5. 多团队、复杂审批或强合规要求时
当项目涉及安全、法务、数据治理或多级审批,流程门槛本身就是交付依赖。不要把审批写成一个总任务,而要拆成申请材料准备、责任方评审、整改、复核和批准等阶段,并给每一步设置最晚开始时间。若审批时长没有历史数据,应在试运行中记录实际等待,再逐步优化排期。
这类组织可以考虑使用项目管理平台统一呈现版本基线、责任矩阵、审批状态和变更记录,但工具的作用是提供可见性,不是替代业务决策。以 PingCode 这类平台为例,团队可根据自身配置把版本目标、工作项、负责人、关联关系和状态汇总到同一视图;上线前仍需确认权限设置、记录完整性和跨团队使用习惯是否符合治理要求。

七、不同情况下的取舍:效率不是把所有流程都加上
1. 任务拆分粒度:小到可管理,大到不制造维护负担
任务过大,风险会藏在“进行中”;任务过小,状态更新会吞掉执行时间。我的经验判断是,任务拆分应围绕交付证据、等待条件和责任交接,而不是围绕固定工时。若一个任务需要多个角色、存在外部输入或包含不同验收点,通常值得拆分;若只是同一人连续执行且没有中间决策,就不必强行拆成很多卡片。
对于成熟团队,周级任务可能足够;对于首次实施或接口复杂的工作,按阶段拆分更有价值。拆分之后还要定期清理:已经失效的任务、重复登记的问题和没有责任人的待办会让看板变得嘈杂,最终削弱真正风险的可见性。
2. 计划精度与灵活性:前期规划边界,临近交付提高确定性
计划不是一次性写完后禁止修改。越远期的工作,信息越不充分,适合用阶段和区间表达;越接近上线,必须逐步收敛到明确负责人、日期和放行条件。团队可以每周滚动更新近期工作,同时保留已批准的版本基线,确保变化能被追踪,而不是无声覆盖。
若计划每周变化却没有记录,团队会失去判断能力:无法区分估算偏差、范围变更、依赖延误和资源调整。相反,若任何小变化都要走复杂审批,管理成本也会高于风险本身。建议按影响分级:不改变验收目标的微调由项目负责人处理;影响容量或依赖的变化进入团队评估;改变承诺日期、核心范围或合规边界的变化升级决策。
3. 缓冲与利用率:保留余量不等于浪费
追求每个人百分之百忙碌,通常会降低整体交付效率。只要任务存在不确定性,局部利用率拉满就会让队列变长,依赖阻塞时也没有人能及时接手。实施团队可以观察等待时间、在制任务数和返工量,而不是只看每个人分配了多少工作。
但缓冲也不能无限加大。若项目长期依赖宽松估算、缓冲没有绑定风险、延期后也不复盘,就会让计划失去约束力。更好的做法是将缓冲关联到明确的不确定来源,版本结束后检查它被用于什么:客户等待、环境问题、估算偏差还是新增需求。这样才能逐步减少无依据的预留,也避免把必要风险空间误判为闲置。
4. 工具化与轻量流程:先统一语义,再增加自动化
团队经常希望通过自动化提醒、报表和状态流转解决版本混乱,但如果“完成”“阻塞”“待验收”的定义不一致,自动化只会更快地产生互相矛盾的数据。先统一字段含义和状态进入条件,再决定哪些提醒值得自动发出,例如依赖到期提醒、变更待决提醒和上线门槛未满足提醒。
简单项目可以从共享表格开始,重点是版本目标、范围、负责人、截止时间、依赖和验收证据齐全。跨团队项目、并行版本多、审计追踪要求高时,再评估项目管理平台是否能承载关系、权限、历史记录和多视图。选择工具时应以真实工作流做试点,检查普通成员是否愿意更新、管理者能否据此决策,而非只比较功能列表。
5. 客户可见性与内部细节:共享风险,不必共享所有过程噪声
客户需要知道交付承诺、需要其配合的事项、潜在风险和决策截止日,但未必需要看到所有内部讨论、人员安排和技术探索记录。对外计划应表达业务结果和客户行动;内部计划则保留任务依赖、技术风险、资源冲突和估算依据。两者必须一致,但不必完全相同。
如果把内部未验证判断直接发给客户,可能造成误解;如果对外只展示乐观日期,又会在风险发生时损害信任。较稳妥的方式是对外呈现明确条件、决策节点和影响范围。例如说明“若在某日期前完成数据确认,当前上线窗口保持不变;逾期将重新评估迁移和验收时间”,让客户知道行动与结果之间的关系。
八、执行闭环:用固定节奏让版本计划持续有效
1. 版本启动前:确认基线,而非只召开启动会
启动会结束不等于计划已经建立。会后应有一个可查的版本基线,至少包括目标、范围、排除项、关键里程碑、容量、依赖、风险、验收口径和变更负责人。重要参与方需要确认自己承担的输入和截止日,特别是客户数据负责人、业务验收人和外部接口人。
建议启动时做一次“反向走查”:假设版本没有按期上线,最可能的三个原因是什么?分别会在什么时候出现预警信号?需要谁作出什么决策?这比泛泛讨论风险清单更容易找到真实阻塞,因为它迫使团队将风险与时间、责任和动作连接起来。
2. 每周滚动审查:只讨论需要决策的偏差
版本例会不应逐条朗读所有任务。更有效的议程是先看里程碑和关键路径,再看新增风险、超期依赖、范围变更和需要升级的决定。状态正常的任务只做简短确认;会议时间留给可能改变日期、范围、质量或资源的事项。
每个偏差都要形成行动:谁负责、何时完成、需要谁协助、若未完成会触发什么替代方案。没有责任人和时间点的“持续跟进”不是行动项。会议记录要保持短而可追踪,避免写成另一份长篇周报,却无法告诉团队下一步做什么。
3. 上线前放行:用门槛而不是情绪决定是否上线
上线前应有明确的放行清单,覆盖核心业务场景、数据核对、权限、安全要求、回退能力、监控责任、用户培训和遗留事项。每项门槛都要有证据或明确的例外批准人。若关键条件不满足,决策者需要看到影响和备选方案,而不是只听到“大家觉得问题不大”。
上线并非只有继续或取消两种选项。可以分批开放用户、缩小首批业务范围、保留旧流程作为短期回退、延后非核心功能,或在限定业务窗口进行观察。选择哪种方式,取决于风险可逆性和客户可接受度。不可逆的数据变更、财务处理或合规动作通常需要更高的放行标准。
4. 版本结束后:复盘预测误差,而不只复盘谁没完成
复盘时应对照最初基线,分别记录范围变化、依赖等待、估算偏差、返工、验收问题和上线后支持。不要只问“为什么延期”,还要问“风险最早什么时候已经可见”“当时为什么没有改变决策”“哪项输入如果提前确认,能避免多少等待”。这会把复盘从责任追问变成计划能力建设。
每次只优先改进一到两个系统性问题。例如,若大部分延误来自客户输入,就先改输入清单、责任人确认和超时升级;若主要来自估算偏差,就记录同类任务实际工时并检查范围定义。一次性增加十条流程要求,往往只会让团队应付检查,而不一定改善交付。

5. 最小可行的四周落地办法
若团队目前没有稳定的版本流程,不必先设计复杂治理制度。第一个月可以只做四件事:统一交付项的完成定义,建立范围内外清单,给关键依赖指定负责人和截止时间,每周复盘变更与阻塞。用真实项目跑一轮,再决定哪些字段需要增加,哪些会议可以取消。
第一周梳理过去一个版本的延期、返工和等待;第二周试用版本模板并确认角色;第三周开始滚动更新依赖、变更和容量;第四周复盘基线与实际差异。要记录的不是所有动作,而是能帮助下一轮更准确决策的证据。四周后,如果团队仍然不知道延期来自哪里,优先修正数据记录和任务定义,不要急着换工具。
九、结语:好的版本计划,不是保证不变,而是让变化可管理
我对版本管理的独特判断是:效率提升并不主要来自把任务排得更紧,而来自更早识别哪些承诺还没有成立。客户输入是否齐备、验收人是否到位、关键依赖是否可执行、容量是否真实、变更会挤掉什么,这些问题越早回答,团队就越少在上线前用加班购买确定性。
如果你准备开始改进,下一步不必先做大型流程改造。选一个即将启动的版本,先写清目标、纳入范围、不纳入范围、关键依赖、验收证据和变更决策人;再用每周滚动审查记录预测与实际的差异。跑完一轮后,拿延期原因和返工记录校准估算,逐渐形成适合自己组织的基线。
最终要追求的不是永远不延期,也不是每张计划表都呈现绿色,而是当风险出现时,团队能在影响扩大前发现它,知道有哪些取舍,并让客户和内部决策者基于同一组事实作出选择。能被验证、能被调整、能解释为什么变化的版本计划,才是真正提升实施效率的计划。
常见问题解答(FAQ)
1. 实施团队的版本计划应该包含哪些内容?
我之前做版本计划时,最容易漏掉的是客户现场约束:有些功能虽然开发完成了,却还要等客户确认、准备数据或安排停机窗口。我想知道,版本计划里到底要写哪些字段,才能让交付、研发和客户成功团队看到的是同一张可执行的计划?
建议把版本计划做成一张能追踪承诺与风险的表,而不是单纯的功能清单。每项需求至少记录:需求描述、客户或业务价值、负责人、估算工作量、验收标准、依赖项、计划版本、当前状态和风险等级;版本层面再补充目标发布日期、范围冻结日期、测试窗口、发布负责人、回滚方案及客户配合事项。
以一个8人实施团队为例,如果计划周期为两周,不要把所有人的日历工时都算成可用产能,先扣除会议、支持和请假,再按历史完成量安排工作。模板里尤其要把“待客户确认”和“待内部完成”分开,否则团队容易把外部等待误判为研发延期。
2. 如何评估一个版本的工作量,避免计划一开始就排得过满?
我排版本时常常发现,需求评审阶段大家都觉得工作量可控,到了联调和客户验收才陆续冒出额外任务。我不确定是估算方法有问题,还是计划本身没有留缓冲;有没有一个简单、能复盘的估算办法?
不要只按开发工时相加来判断版本是否可交付。可以把需求拆成开发、测试、部署、数据准备和客户验收等工作项,再用团队最近3至5个已完成版本的实际交付量校准估算。比如团队每两周稳定完成约40个工作点,本次若有成员休假或并行处理线上问题,可先按32至34个工作点承诺,余量用于缺陷修复和不确定依赖。
这里的缓冲不是随意留白,而是对历史波动的显式回应;如果连续几个版本缓冲都被用完,应检查需求拆分、测试介入时机和外部依赖,而不是继续要求团队加速。
3. 版本范围冻结后,客户提出新需求应该怎么处理?
我担心冻结范围会让客户觉得团队不灵活,但如果每个临近发布的新想法都直接插入,测试和交付日期又很难守住。遇到这种冲突时,怎样既保留响应能力,又不让版本计划失去可信度?
冻结不等于拒绝变化,而是要求变化有明确代价。新增需求先记录价值、紧急程度、工作量、受影响的验收项和发布风险,再由交付负责人、产品负责人及技术负责人共同判断:确属阻断上线的问题,才进入当前版本;一般优化则排入下一版本候选池。
若必须插入当前版本,应同步移除等量或更高成本的原计划项,并重新确认测试范围与发布日期。实践中可设置每周一次的变更评审,并规定发布前最后几天只接受安全、合规或核心流程阻断类事项,避免临近上线时靠口头承诺改计划。
4. 用什么指标判断版本管理效率真的提升了?
我见过团队用“按时发布率”评价版本管理,但发布日期守住了,版本里仍可能有大量延期需求、返工和上线后问题。我想知道,除了是否按时发布,还应该观察哪些数据,才能判断流程变好而不是只把压力转移给测试或实施?
建议至少同时看计划兑现率、延期需求占比、版本内范围变更次数、上线后缺陷率和需求从确认到交付的周期。计划兑现率可按“按承诺完成的工作量÷计划工作量”统计,但要固定统计口径,不能把中途删掉的任务从分母里悄悄移除。
比如连续3个版本按期发布率达到100%,但延期需求占比从10%升到30%,上线后高优先级缺陷也增加,这并不能说明效率提升,可能只是团队压缩了测试。每次复盘挑一个最明显的异常追根因,并只调整一两个流程点;指标用于定位问题,不宜直接作为个人绩效排名,否则团队可能通过少报风险或降低承诺来“优化”数字。
核心关键词
文章包含AI辅助创作:版本计划实操方法:实施团队提升版本管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516664
读者评论
我们团队以前也把“完成配置”当作交付项,后来发现客户没确认数据口径,返工反而更多。把输入条件和验收证据写进任务后,周会上确实更容易暴露阻塞。不过实际执行中,验收人临时变更仍然很常见,这类责任变动怎么纳入版本基线,文章还可以再展开。
按承诺容量排期比按满负荷安排更符合实施项目的实际,尤其是客户响应时间很难准确估算。但缓冲单独列出后,管理者可能把它误解为“还有空闲”。我觉得除了记录缓冲,还应规定什么情况下可以动用、谁批准,以及使用后是否需要调整后续承诺。
文章对上线质量的提醒比较实用。我们遇到过日期按时完成,但培训材料和回滚方案没准备好,结果上线后一周支持量明显增加。相比把任务拆得很细,我更关注放行条件是否真的满足。只是不同客户的验收标准差异较大,模板最好允许按项目类型配置,而不是固定一套字段。
