Release怎么做?产品经理数据分析:版本管理从0到1

一次版本复盘中,团队可能会发现:按计划发布了,发布后两周却没有带来预期的活跃用户增长;另一个版本延期了三天,反而因为解决了关键流程的流失问题,最终提升了核心转化。只看“是否按时上线”,无法判断一次 Release 做得好不好。版本管理从 0 到 1,真正要建立的不是一张排期表,而是一套能把用户问题、版本范围、交付风险和业务结果连起来的决策机制。

一、先讲核心结论:Release 是一套决策机制,不是一个发布日期

1. 先把 Release 说清楚

在产品团队里,Release 通常被用来指一个版本从计划、开发、测试到正式交付的过程,也有人用它指一个版本本身或一次生产环境发布。讨论前如果不先统一定义,产品、研发、测试和运营很容易在同一个词下说不同的事。

我建议把三个概念分开:版本是有边界的一组产品变化;发布是把这些变化交付给用户的动作;Release 管理则是围绕范围、节奏、风险和结果所做的一整套决策。一个版本可以分批发布,一次发布也可能包含多个版本组件。

关键判断是:Release 不以“所有需求都上线”为成功标准,而以“在可控风险下,交付了可验证的用户价值”为标准。这会直接改变团队的排期方式、冻结规则、验收口径和复盘指标。

2. 从 0 到 1 的目标不是增加流程,而是减少不确定性

从零开始建设版本管理,容易走向两个极端:一种是只有口头约定,临近上线才发现依赖没完成;另一种是先设计完整审批链,团队却把大量时间花在维护流程字段上。前者风险不可见,后者流程成本过高。

我更看重四个结果:每个版本有明确目标;范围变化能被记录和评估;上线风险在发布前可见;上线后能用数据判断效果。只要这四件事逐步建立起来,版本管理就已经具备了可运行的最小闭环。

因此,第一阶段不必追求复杂系统,也不必一开始就给每个环节增加审批。可以先用一份共享版本清单,明确负责人、目标、范围、关键依赖、发布时间窗和验收指标。等到版本增多、协作成本上升,再补充自动化和工具支持。

3. 把版本成功拆成三类结果

单一的“按期率”会掩盖版本质量。我的分析框架通常将结果拆为交付结果、用户结果和经营结果:交付结果看是否稳定完成承诺;用户结果看用户是否实际使用并完成目标行为;经营结果看是否带来收入、留存、成本或效率方面的改善。

这三类结果不一定都能在发布当天验证。交付质量可在发布后数小时或数天内观察,采用情况通常需要一至四周,留存和收入影响可能需要更长观察窗。分析时应先约定每个指标的统计口径和观察周期,避免上线一周就对长期价值下结论。

结果层 要回答的问题 常见指标 适合观察的时间
交付结果 版本是否按计划、稳定地交付 按期交付率、延期天数、发布失败率、回滚率 发布前后数小时至数天
用户结果 目标用户是否发现并使用新能力 功能触达率、启用率、任务完成率、流程放弃率 发布后数天至数周
经营结果 变化是否影响业务目标 转化率、续费率、客单价、人工处理耗时 按业务周期设定,通常数周或更长

交付指标回答“做到了没有”,用户指标回答“有人用吗”,经营指标回答“值得继续投入吗”。三者不能互相代替:版本准时上线,不代表用户愿意使用;功能使用率上升,也不自动证明它改善了经营结果。

Release怎么做?产品经理数据分析:版本管理从0到1

二、背景和真实场景:为什么版本管理常常在临近上线时失效

1. 需求多不一定是最大问题,承诺不清才是

我见过的版本失控场景,通常不是团队完全没有计划,而是计划里的“完成”没有统一含义。产品认为交互稿确认就算进入开发,研发认为代码合并才算完成,测试认为验收通过才算完成,业务则把正式开放给用户当作交付完成。

当一个需求跨越多个角色时,状态字段即使写着“进行中”,也很难告诉团队真正的风险在哪里。比如接口已完成但数据迁移未验证,功能开发完成但权限边界没有测试,测试通过但灰度观察负责人还没确定。这些都可能让临近发布的“看起来差一点”变成实际延期。

因此,版本计划的基本单位不应只是一串需求标题。至少需要说明:用户问题是什么、交付范围是什么、谁负责、依赖什么、验收标准是什么、失败时如何降级。缺少其中任何一项,排期就容易变成没有风险信息的日期承诺。

2. 版本越大,延期和风险越容易互相放大

大版本常常被认为更有效率,因为它可以集中发布多项需求。但实际管理中,需求越多,依赖关系越复杂,集成问题越晚暴露,测试窗口也越容易被压缩。大包发布还会增加问题定位难度:出现指标下滑时,团队需要判断究竟是哪个变化造成的。

小版本也不是天然更好。如果每个微小变化都要走一次完整审批、完整回归和全量沟通,流程成本可能超过需求本身。版本颗粒度要结合风险、依赖和发布成本判断,不能只按“越小越敏捷”或“越大越省事”做决定。

3. 业务场景不同,Release 的管理重点也不同

面向消费者的应用,通常更关注用户行为、灰度效果和快速回滚;企业软件更关注租户差异、权限、数据迁移、客户沟通和兼容性;内部系统则可能更在意业务连续性、培训安排和旧流程切换。

例如,面向多个企业客户的业务系统,版本在测试环境通过,并不代表所有客户都能平稳升级。客户的数据规模、权限配置、接口接入和使用习惯可能不同。此时版本计划必须覆盖租户范围、升级顺序、兼容策略和客户支持安排,而不能只写一个统一上线时间。

这也是为什么我不会把通用版本模板当作答案。模板只能提醒团队不要漏项,真正的判断仍要回到产品形态、风险等级、用户群体和交付方式。

4. 版本数据最容易出现的问题,是看起来精确但口径不一致

“延期率 20%”听起来很明确,但它可能按需求数计算,也可能按版本数计算;可能只统计发布日变化,也可能把范围缩减也算延期;还可能把外部依赖造成的等待和团队内部估算偏差混在一起。没有口径的数据,不适合拿来比较团队绩效。

启动版本分析前,我会先写清楚统计对象、时间范围、分母、排除项和数据来源。例如,按期交付率可以定义为:在承诺日期前完成验收并正式发布的版本数,除以观察期内计划发布的版本数。计划日期变更是否仍计入按期,需要在项目开始前约定。

指标 建议口径 常见误读
按期交付率 在承诺窗口内完成验收并发布的版本数 ÷ 计划发布版本数 只看最后一次更新后的日期,会掩盖反复改期
范围变更率 冻结后新增或移出范围的工作量 ÷ 冻结时基准工作量 只统计新增需求,会遗漏被移出的承诺
发布故障率 发布后达到约定严重等级的故障版本数 ÷ 发布版本数 把所有线上问题一视同仁,会掩盖影响范围和严重程度
功能采用率 观察期内完成目标行为的目标用户数 ÷ 符合条件的目标用户数 用页面曝光量替代实际使用,容易高估采用情况

三、常见误区:看起来在管版本,实际没有管住决策

1. 把“按时发布”当成最终目标

按期交付是重要约束,但它不是产品价值本身。如果团队为了守发布日期,不断砍掉验收、压缩回归,或者把未完成能力悄悄移到上线后修补,那么按时率提高可能只是把风险转移到用户和支持团队身上。

我会同时看按期交付、变更范围和发布后质量。若按期率上升而回滚率、严重故障或用户投诉也同步上升,不能简单表扬团队执行力强;更可能是承诺机制只奖励日期,没有约束质量和范围完整性。

2. 把路线图当成不可变的承诺

路线图适合表达方向和优先级,不适合伪装成精确到每一天的保证。产品信息、技术依赖和外部环境会变化。团队真正需要管理的是承诺的层级:哪些是方向性目标,哪些是近期窗口,哪些已经冻结为交付范围。

如果所有路线图项目都被理解为确定承诺,产品经理就很难根据新证据调整优先级。反过来,如果每项工作都可以随时改,研发和测试也无法安排资源。解决办法不是禁止变化,而是把变化按时间和影响分层管理。

3. 需求冻结后仍持续插入工作,却不重算代价

冻结不是为了阻止合理变化,而是为了保护团队对范围和风险的共同认知。冻结后新增需求时,至少应说明新增价值、紧急程度、影响范围、替换掉什么、是否改变发布日期,以及谁批准承担额外风险。

如果新需求只被“顺手加进去”,却没有移出等量工作或调整日期,排期表仍然可能显示绿色,真实计划却已经失效。团队需要把范围变化显性化,而不是靠加班、压测减少或验收缩水来消化。

4. 把故事点、需求数或代码量当成业务产出

需求数量只能说明做了多少项,故事点只是一种团队内部估算尺度,代码量则更不能直接衡量用户价值。把这些数据跨团队比较,通常会激励拆分方式和估算方式变化,而不是提升业务结果。

这些指标可以用于团队内部的容量规划和趋势观察,但不应直接等同于生产力排名。若一个版本需求数增加一倍,目标用户完成核心任务的比例却没有改善,产品经理需要追问的是需求组合是否正确,而不是要求团队继续“提高产能”。

5. 把发布当天的数据当成因果证明

发布后转化率上升,不足以证明新功能带来提升。同期可能发生营销活动、季节波动、渠道结构变化或其他产品调整。反之,短期指标没有上升,也不一定意味着功能无效:目标用户触达不足、功能发现成本高、学习周期较长,都可能让结果延后。

数据分析需要区分“观察到变化”和“证明变化由某个版本造成”。条件允许时,可以使用实验组和对照组;不能随机分流时,至少要对比相似用户、相近时间窗,并记录同期发生的其他变化。

6. 只看全量平均值,忽略用户分层

平均值会隐藏差异。新版本可能让新用户更容易完成注册,却让老用户的高频操作变慢;也可能只有大型客户使用某项能力,小客户完全没有触达。只看全体用户的总转化率,容易把一部分人的明显收益和另一部分人的负面体验抵消掉。

分析时应按与决策相关的维度分层,例如新老用户、使用频率、客户规模、业务路径、终端类型或权限角色。分层不宜无限增加,优先选择能解释产品行为、且样本量足以支持判断的维度。

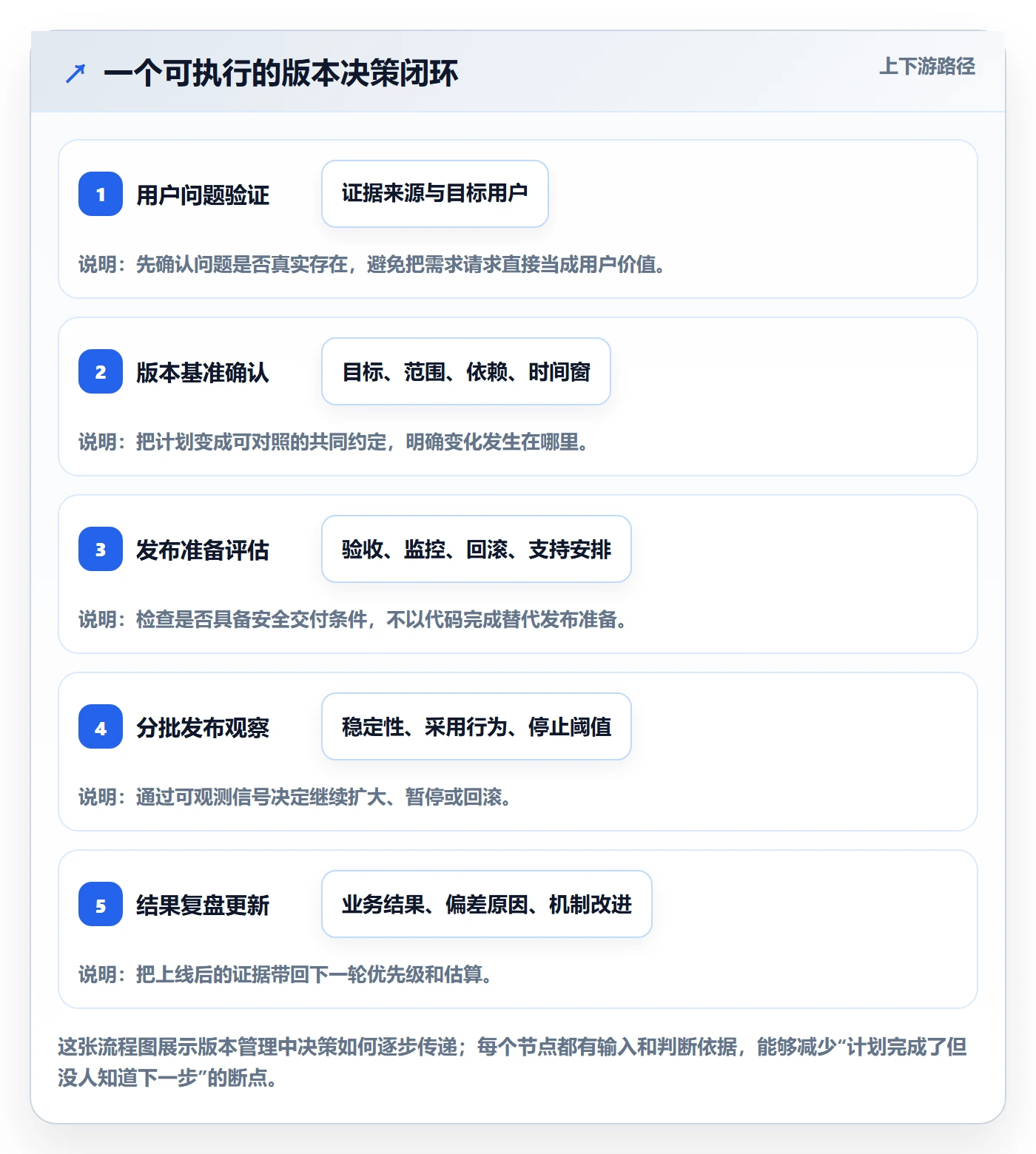

四、专业判断逻辑:用一条完整链路安排版本和数据

1. 从用户问题出发,而不是从需求清单出发

我通常先问三个问题:谁遇到了什么问题?现在用户如何完成这件事?问题造成的损失是什么?如果团队只能说“客户提了这个功能”或“竞品有这个能力”,还不足以判断它是否应该进入近期版本。

问题定义要尽量有证据。可以来自访谈、客服工单、产品行为数据、销售反馈或现场观察。证据不必一开始就完美,但需要说明来源、样本范围和可信程度。例如,“最近一个月 30 个访谈用户中,9 人提到重复录入”比“用户普遍觉得麻烦”更便于评估。

接着把问题变成可验证假设:如果为某类用户减少某个操作步骤,那么目标任务完成率可能提升,或完成耗时可能下降。假设不是承诺结果,而是告诉团队发布后要验证什么。

2. 设定版本目标,再决定版本装什么

一个版本最好有一个主目标,必要时增加少量支持性目标。目标越多,版本越容易成为多个部门的需求集合。主目标需要能够指导取舍:当时间、风险和范围冲突时,团队知道优先保护什么。

目标可以采用“目标用户、目标行为、目标变化”的结构。例如:让首次配置的管理员在首次登录后完成关键设置的比例从当前基线提高。基线必须来自实际数据;如果事件还没有埋点,就应把“补齐可观测性”列为前置工作,而不是假装已经有可靠基线。

版本范围应按价值、风险和依赖排序,而不是按提出需求的部门排序。优先级可以结合用户影响、目标贡献、实现成本、技术风险和依赖阻塞,但不必伪装成精确的数学公式。评分的作用是暴露讨论依据,不是替代判断。

3. 建立版本基准:目标、范围、时间窗和质量门槛

在进入稳定开发阶段前,应形成一个可被团队共同确认的版本基准。它至少包含目标与指标、纳入范围、明确不做的事项、关键依赖、计划窗口、验收标准和风险清单。基准不是永远不能改,而是任何变化都能与原计划对照。

承诺发布时间时,最好给出时间窗并写明置信度。若依赖尚未验证,可以先承诺内部试点窗口,而不是把不确定的外部发布日写成确定日期。产品经理应区分“目标日期”和“对外承诺日期”,并说明二者之间需要满足的条件。

4. 按风险决定发布策略,而不是所有功能一刀切

低风险的文案调整和高风险的数据迁移,不应使用同一套发布方式。风险判断可以看影响用户数、错误后果、可逆性、依赖数量、数据变化范围和监控能力。风险越高,越需要分批发布、验证窗口、回滚方案和明确的责任人。

灰度发布并不是天然安全。如果团队没有明确的观察指标、停止阈值和回滚权限,灰度只会把不确定性拖长。发布前要写清楚:什么信号意味着继续扩大范围,什么信号意味着暂停,谁可以做决定,暂停后用户会处于什么状态。

5. 发布前后使用不同指标,不要用一个仪表盘包办一切

发布前看准备度:关键需求验收是否完成、未关闭缺陷是否在可接受范围、回滚路径是否演练、监控是否可用、客服和运营是否拿到说明。发布后先看稳定性,再看采用与业务结果。

可用四类指标搭配:交付指标反映计划兑现;质量指标反映风险;采用指标反映用户行为;结果指标反映目标价值。每个指标还要配一个行动规则。例如严重错误率超出约定阈值就暂停扩量,目标用户启用率低但稳定性正常则检查触达和引导,而不是立即回滚。

DORA 研究提出的交付效能指标包括部署频率、变更前置时间、变更失败率和恢复时间。这些指标有助于观察软件交付系统的速度与稳定性,但并不能替代产品侧的用户采用、任务完成和业务目标指标。产品经理应把交付健康与产品价值分开测量,再在版本复盘中连接两者。

6. 复盘要找机制问题,不只找“谁没做好”

复盘不应停在“延期三天”“发布后出现问题”这样的结果陈述。要继续追问:风险何时首次出现?当时有什么信号?为什么没有进入决策?估算偏差来自需求不清、依赖等待、集成复杂还是测试不足?哪个机制可以让下次更早发现?

我会把复盘行动限定为少数可执行改进,例如关键依赖在计划阶段必须有确认人、变更冻结后新增范围需要写替代项、发布观察窗口需要指定决策人。若复盘只生成长清单,没有负责人和完成时间,下次通常会重复同样的问题。

Release怎么做?产品经理数据分析:版本管理从0到1

五、具体案例和数据观察:一次版本延期,可能比一次准时发布更值得复盘

1. 案例背景:自助配置流程改版

下面用一个情景模拟案例说明分析方法,数据为示意,不代表某个企业的真实经营结果。假设一款面向企业客户的业务系统,管理员首次配置需要在多个页面间切换,客服反馈新客户常常卡在配置步骤,产品团队计划通过流程整合减少重复输入。

团队原本计划在一个版本中同时完成流程改版、权限规则调整、数据迁移和一项报表增强。讨论后,产品经理把版本主目标改为“提高新客户管理员完成首次配置的比例”,将报表增强移到后续版本,并把权限规则和迁移方案列为发布风险项。

这个取舍看起来减少了版本内容,但实际上保护了验证质量:如果几个变化同时上线,即使首次配置率变化,也难以判断是流程整合、权限变化还是其他因素造成。范围缩小,反而让版本效果更容易解释。

2. 发布前建立基线和验证口径

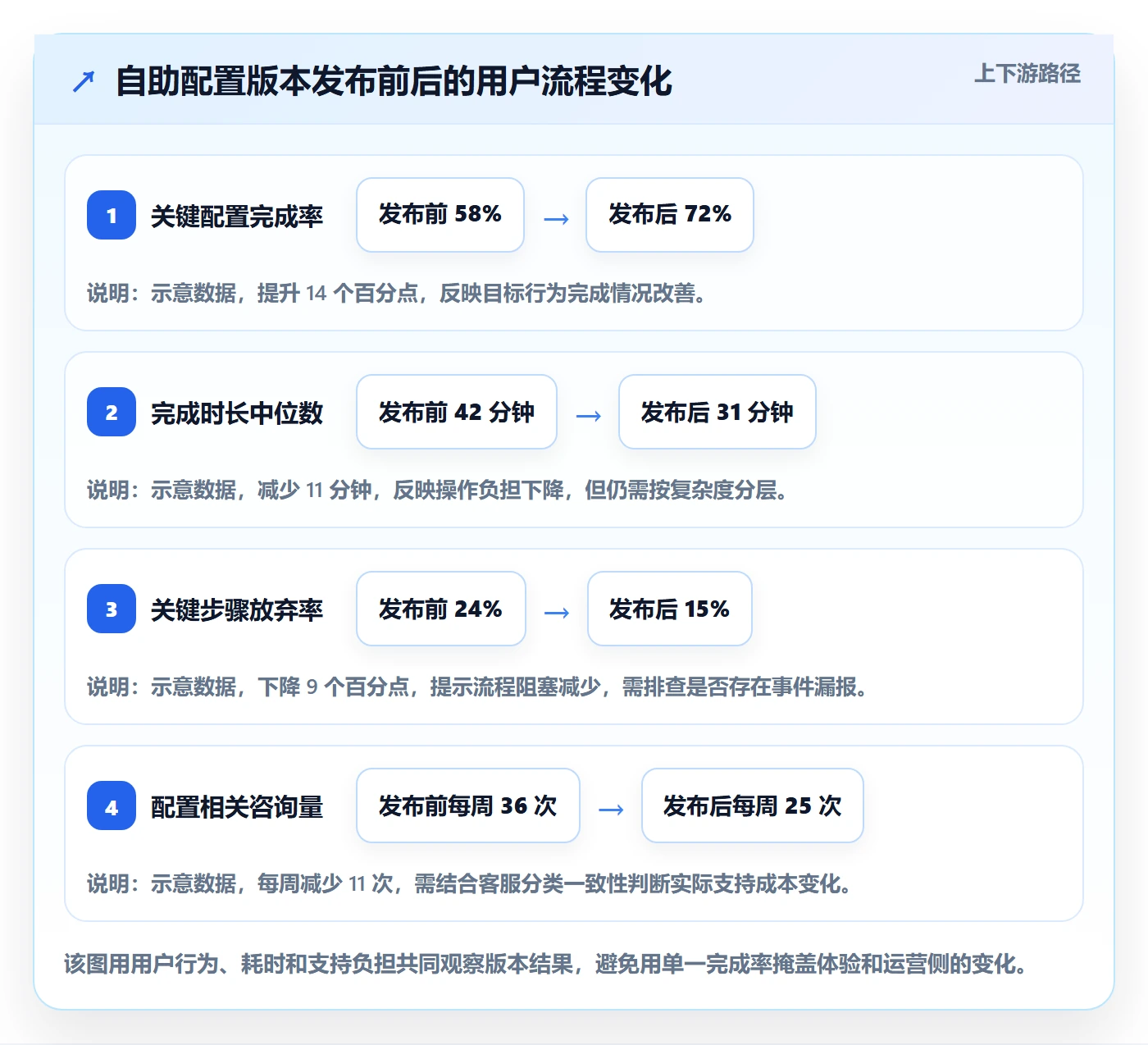

团队先定义目标用户为首次进入系统的管理员,主要指标为“进入配置流程后,在 24 小时内完成全部关键设置的管理员占比”。同时记录中位完成时长、关键步骤放弃率、配置相关客服咨询量和高严重级别故障数。

基线来自发布前连续四周的产品事件与客服分类记录。假设模拟数据为:关键配置完成率 58%,完成时长中位数 42 分钟,关键步骤放弃率 24%,每周相关咨询 36 次。团队还确认事件埋点在新旧流程中含义一致,否则前后数据不可直接比较。

版本通过分批开放给部分新客户观察,先检查权限错误、数据写入异常和流程完成情况,再逐步扩大覆盖。由于企业客户配置差异较大,团队不只看全体平均值,还对客户规模和接入方式做分层观察。

3. 版本发布后,结果不只看一个百分比

假设观察两周后,模拟数据如下:关键配置完成率上升至 72%,中位完成时长降至 31 分钟,关键步骤放弃率降至 15%,相关咨询降至每周 25 次;同时出现两起低严重级别权限提示问题,没有发生数据丢失或需要整体回滚的故障。

这些结果提供了积极信号,但不能立即得出“改版让业务增长”的结论。首先,完成率和耗时属于直接流程结果;其次,咨询量会受客服分类准确性和客户结构影响;最后,续费、部署周期或收入变化还需要更长观察期,并需要排除销售活动和客户批次差异。

指标 发布前基线 发布后观察 解释边界
关键配置完成率 58% 72% 示意数据;应确认新旧事件口径一致,并按客户类型分层
完成时长中位数 42 分钟 31 分钟 示意数据;需排除用户熟练度和配置复杂度变化
关键步骤放弃率 24% 15% 示意数据;需核对退出是否由中断、权限不足或事件漏报造成
配置相关咨询量 每周 36 次 每周 25 次 示意数据;应统一工单分类,并关注咨询总量变化
严重级别发布故障 无本次版本数据 0 起 示意数据;不能仅凭零故障判断风险长期为零

4. 延期三天的价值,要放在对照关系里判断

情景中,版本最终比目标日期晚三天。延期原因不是开发效率低,而是客户数据迁移演练发现一类特殊权限配置会导致旧记录映射不完整。团队决定先修复并补做抽样校验,才开始分批开放。

如果只看按期交付率,这个版本会被记为未按期;如果同时看数据风险、回滚代价和客户影响,延期则可能是合理的风险控制。反过来,若延期来自范围反复插入、依赖长期无人确认或估算失真,就应改进计划机制,而不是把所有延期都解释成“质量优先”。

复盘应记录两件事:延期带来的成本是什么,例如额外测试人天、对外沟通和商业窗口影响;延期避免的风险是什么,例如错误数据、客户中断或大范围回滚。只有把两侧都写清楚,团队才能判断下一次是否值得重复这种取舍。

Release怎么做?产品经理数据分析:版本管理从0到1

5. 数据解释要经得住反例

假设完成率升高,但完成时长没有下降,可能说明用户被引导得更明确,却仍需投入相同时间;如果完成时长下降但放弃率上升,可能是熟练用户更快完成,而困难用户更早退出。指标之间出现矛盾时,不应挑选最好看的一个,而应回到用户路径逐步检查。

还有一个容易忽略的反例:新流程只对新客户开放,老客户仍使用旧流程。此时总体咨询量下降,可能只是新客户数量变少,而不是版本减少了问题。应报告样本量、覆盖范围和同期客户结构,避免将规模变化误判为产品效果。

六、从 0 到 1 的落地路径:先建立最小闭环,再逐步加深

1. 第一步:确定版本对象和命名规则

先明确团队管理的是产品版本、部署批次,还是客户交付包。若一个版本需要分批向不同用户开放,就应同时记录版本标识和发布批次,避免把“版本已经生成”误认为“所有目标用户已经获得功能”。

命名规则要能回答时间、范围和责任归属。无论采用日期、语义版本还是业务主题,关键是团队能稳定检索并关联需求、缺陷、发布记录和数据结果。不要让同一版本在不同表格中出现多个名字。

2. 第二步:用一页版本简报形成共同基准

每个版本可以先使用一页简报,不必做成大型文档。核心字段包括版本目标、目标用户、指标基线、范围清单、不做清单、负责人、主要依赖、计划时间窗、验收规则和风险应对。简报的价值在于让讨论可追溯,而不是增加文档数量。

“不做清单”尤其重要。团队常常花很多时间说明要做什么,却没有写清楚哪些需求不进入本版本。未承诺的事项一旦默认进入排期,范围就会自然膨胀。把排除项写出来,反而能减少临近上线时的误解。

3. 第三步:建立轻量级变更管理

冻结后发生变化时,记录变更内容、提出人、原因、价值、影响、替代项、决策人和日期。若变化只调整文案,处理方式可以非常轻;若变化涉及数据结构、权限或核心流程,就应重新评估测试范围和发布日期。

变更管理不是设置一堵墙,而是让成本显性化。建议将变更分为紧急修复、目标内调整和目标外新增三类。紧急修复直接按风险流程处理;目标内调整要确认不改变主目标;目标外新增则必须说明替代项或日期影响。

4. 第四步:设立发布准备检查点

发布准备检查点不应只是“开会确认”。可使用明确的问题清单:关键范围是否通过验收?未关闭缺陷是否有接受理由?监控和告警是否有效?回滚是否可行?数据迁移是否验证?客服、销售或运营是否知道变化?发布后由谁观察、谁有权暂停?

检查结果最好分为通过、带条件通过和不通过。带条件通过必须写清楚条件、责任人和截止时间,不能用模糊的“基本没问题”代替风险判断。若关键回滚路径未验证、高严重级别缺陷未处理,通常不应仅因发布日期临近就强行通过。

5. 第五步:把发布观察窗口写进计划

有些团队把工作结束点定义为功能上线,导致发布后的监控和验证无人负责。更完整的版本计划应包含观察窗口,例如发布后 24 小时监控稳定性,随后一至两周观察目标行为,并在预定日期进行结果复盘。

观察窗口要匹配业务周期。每天使用的内部系统,几天内可能有足够样本;低频的企业流程可能一个月都不够。样本不足时,应明确结论为“证据不足”,而不是把无显著变化解释成无效果。

6. 第六步:建立一张能让团队行动的仪表盘

仪表盘不应只是把所有数据堆在一起。建议分为版本进度、发布准备、线上稳定性、用户采用和目标结果五个区域,并且每个区域都有明确的负责人和动作阈值。

例如,版本进度展示关键依赖和预计完成窗口;发布准备展示未通过项;稳定性展示错误率、回滚和支持事件;采用区域展示目标行为漏斗;结果区域展示主要业务指标与基线。若每项指标都没有对应决策,仪表盘就只是展示墙。

Release怎么做?产品经理数据分析:版本管理从0到1

7. 工具选择要围绕协作瓶颈,而不是功能列表

团队规模小、版本少、依赖简单时,共享表格和日历可能足够。版本增加、跨团队依赖变多、发布记录难追溯时,才需要考虑更完整的项目管理平台、研发协作系统或发布管理能力。工具升级的判断依据应是协作成本,而不是“别的团队都用了”。

评估工具时,我会重点看需求与版本能否关联、状态变更能否追溯、风险和依赖能否显性化、发布信息能否对接质量数据、不同角色能否看到合适视图,以及数据能否导出用于分析。若工具字段很多却无法支持版本决策,维护成本很可能高于收益。

七、不同情况下的行动建议:先判断团队处于哪一种复杂度

1. 单团队、低风险、发布频率较高

如果团队规模不大、协作链路短、变化容易回滚,可以从轻量版本清单开始。每个版本记录目标、范围、责任人、上线窗口、核心指标和回滚方式;发布后只保留与目标直接相关的观察数据。

此时不要先引入多层审批,也不必为每个小改动开发布评审会。把风险分级即可:常规低风险变更走快速路径,涉及数据、权限、支付或关键业务连续性的变更再升级检查强度。

2. 多团队协作、依赖较多、发布节奏不稳定

当多个团队共享接口、平台能力或测试环境时,重点应从单个需求状态转向依赖管理。每项关键依赖要有提供方、接收方、最晚确认时间和未满足时的备选方案。跨团队风险越晚暴露,延期和返工的成本越高。

建议建立跨团队版本日历和定期风险检查,但会议只讨论依赖变化、范围变化和需要决策的事项。若会议变成逐条朗读进度,异步更新更合适;真正需要同步解决的,是跨团队取舍和资源冲突。

3. 面向企业客户,涉及租户差异或数据迁移

企业产品需要在版本计划中加入客户影响评估。至少标记受影响客户范围、不同配置的兼容性、升级顺序、客户通知时间、支持能力和升级失败后的处理方式。对于不可逆的数据变化,应把备份、抽样校验和恢复策略作为发布门槛。

如果无法一次覆盖所有租户,可以先选取配置简单、支持配合度高且有代表性的客户做试点,再逐步扩大。试点样本不能只选最容易成功的客户,否则得到的结果无法代表更复杂的实际环境。

4. 发布依赖营销、销售或外部窗口

如果版本与活动、合同承诺、监管窗口或合作伙伴计划绑定,产品经理需要把对外承诺和内部目标分开管理。明确哪些内容必须按时提供,哪些能力可以降级交付,以及发生延期时如何沟通。

外部窗口压力越大,越需要提前准备范围降级方案。不要等到发布日期前一天才讨论“能不能先发一半”。如果核心体验可以独立交付,可将其拆成阶段;若依赖关系使拆分后不可用,就应提前识别,而不是用临时开关制造表面上的按期。

5. 新产品或新流程缺少历史数据

没有历史数据时,先建立测量能力,再设目标。可以先做小范围试点,收集基线、用户路径和错误类型,再设置下一阶段的合理目标。样本太少时,用定性访谈、任务观察和可用性测试补充量化指标。

此时最重要的不是做出漂亮的趋势图,而是避免虚假的精确性。明确写出当前样本量、采集周期和结论置信程度,并把“验证事件是否完整”作为早期版本的重要工作。

八、不同情况下的取舍:版本管理不是把每个目标都推到最大

1. 快速交付与充分验证的取舍

风险低、可逆性强、影响范围小的变化,可以缩短验证流程;涉及资金、数据、权限、安全或关键业务连续性的变化,应增加测试和发布控制。取舍原则不是“快或慢”,而是让验证成本与潜在损失相称。

若业务窗口很短,可以讨论缩小范围、减少覆盖人群或先发布非关键能力,而不是默认压缩所有测试。发布决策需要写明承担的风险、可观测信号和停止条件,不能把风险留给用户承担却不做记录。

2. 版本完整性与提前交付的取舍

有些功能必须作为完整体验交付,例如一个流程的前后步骤缺一不可;有些能力则可以拆成可独立验证的阶段。拆分前要检查用户是否能理解、关键路径是否可完成、数据是否一致、旧流程是否仍可用。

如果拆分后只能交付一个对用户没有实际帮助的半成品,就不应为了显示进度而提前发布。相反,如果某个独立能力已经能解决明确问题,并且与后续能力兼容,分阶段交付可以更早获得真实反馈。

3. 单次大版本与连续小版本的取舍

大版本适合必须协同变更、需要统一培训或受外部窗口限制的场景;小版本更适合能够独立发布、便于验证和回滚的能力。选择时要把集成成本、沟通成本、测试成本、用户切换成本和定位问题的难度一起计算。

如果小版本频繁到让客户难以理解变化,可能需要更好的版本说明和变更分组;如果大版本越来越难测试、问题越来越难归因,就应尝试拆解。团队不需要追求某个固定发布频率,而需要找到用户可接受、系统可控、组织可持续的节奏。

4. 指标透明与绩效压力的取舍

版本指标可以帮助团队发现系统问题,但若直接用于简单排名,很容易诱发行为扭曲。例如,为了提高按期率而减少承诺范围,为了降低故障率而回避高价值但高风险的改进,或为了提高需求完成数而把需求拆得更碎。

建议将指标用于趋势和诊断,结合背景解释变化,并避免脱离团队环境做横向排名。比较的重点应是同一团队在明确口径下是否持续改善,以及哪些机制变化带来了改善。

Release怎么做?产品经理数据分析:版本管理从0到1

5. 统一流程与团队自主的取舍

统一流程能提高可追溯性,却可能降低团队对实际风险的响应速度。更实用的做法是统一最小必要信息和风险等级,由团队根据风险选用不同发布路径,而不是要求所有版本完成完全相同的审批动作。

例如,全组织统一版本目标、范围变更记录和发布负责人;低风险变更走快速检查,高风险变更增加专项评审和回滚演练。这样既保留管理底线,也避免把流程本身变成发布瓶颈。

九、结尾:下一步先做一次版本诊断,而不是先换工具

1. 用三个问题检查当前版本管理

第一,团队能否在版本开始时说清楚要改变哪个用户行为,且知道基线在哪里?第二,范围变化、依赖风险和发布日期变化是否留有可追溯记录?第三,发布后是否有人负责判断稳定性、用户采用和业务结果?

如果三个问题中有两个回答不上来,优先修复目标、范围和数据闭环,不要先增加复杂审批。如果团队已经能回答这些问题,但依赖追踪、发布记录和跨角色协作耗时过高,再评估工具和自动化是否能降低成本。

2. 下一步可以这样开始

选取最近一个即将发布的版本,用一页简报写下目标用户、用户问题、范围、不做清单、时间窗、主要风险和验证指标。不要追求一开始就完美,先让产品、研发、测试和业务对“什么算完成”形成同一理解。

发布前,检查范围、质量门槛、回滚路径和观察责任人;发布后,按预先约定的口径复盘计划偏差、用户行为和业务结果。每次复盘只选少数机制改进,确保有人负责、能在下一版本验证。

3. 最重要的判断

Release 管理的价值,不在于让所有版本都准时,而在于让团队知道何时应该守住承诺、何时应该调整范围、何时应该暂停发布,以及发布后如何用证据决定下一步。把版本当成可验证的产品假设,而不只是交付容器,产品经理才能真正把数据分析带进版本决策。

从 0 到 1 的最小行动,不是做出一张更复杂的路线图,而是为下一个版本补齐目标、基线、范围、风险、发布条件和复盘时间。先让这条闭环连续跑过两三个版本,再根据真实摩擦改流程。版本管理不是一次性设计出来的制度,而是在每次决策中逐渐变得可信的协作能力。

常见问题解答(FAQ)

1. Release 怎么做?从 0 到 1 建立版本管理流程的第一步是什么?

我负责的产品之前只有需求排期,没有明确的 Release 规则,开发完成后就临时通知上线。结果我很难回答某个功能到底进了哪个版本,也不知道上线出问题该找谁。我想从零开始搭流程,第一步应该先定什么?

先定义 Release 的边界,而不是先选工具或照搬一套复杂流程。一个可执行的 Release 至少要能回答四个问题:这次交付什么、由谁负责、何时发布、出问题如何处理。可以先建立一张版本清单,字段包括版本号、目标、需求与缺陷、负责人、计划发布日期、当前状态、验收结论和回滚方案。

版本号不必追求复杂,早期用“年份.月份.序号”或“主版本.次版本.修订号”均可,关键是全团队只采用一种规则。建议先用一个迭代试运行:需求进入版本时记录范围,发布前核对验收项,发布后复盘实际结果。流程能让团队追溯交付,而不是增加填表负担,才算真正从 0 到 1。

2. 如何确定一个 Release 的需求范围和发布节奏?

我经常遇到这样的情况:开发到一半又加进来几个“很急”的需求,原定发布日期没变,测试时间却被挤掉了。团队还会争论到底应该按双周发布,还是攒够一批功能再发。我应该用什么依据定范围和节奏?

先把“发布日期”和“需求范围”分开管理:日期确定后,新需求不能默认挤进当前版本,而要经过影响评估。评估至少看用户影响、业务价值、开发与测试工作量、依赖关系和失败风险;若新增内容会压缩回归测试时间,就应移出本次版本或调整日期。节奏则取决于产品风险和交付能力,不是越快越好。

比如一个团队连续 6 周按双周发布,原计划每次 10 项,实际平均完成 7 项,且临近发布经常发现高优先级缺陷,那么问题通常不在发布频率,而在承诺范围过满或验收过晚。可先按团队稳定完成量预留约 20% 的缓冲,连续观察 3 个版本,再根据延期率、缺陷数和用户反馈调整节奏。

3. 产品经理如何用数据判断一个 Release 是否成功?

我以前习惯用“按时上线”和“功能都做完了”汇报版本结果,但上线后用户是否真的使用,往往没有答案。现在老板希望看到数据,我担心只挑几个好看的数字会误导判断。应该关注哪些指标,怎么避免把相关性当成效果?

把成功拆成发布质量、用户行为和业务结果三层,不要用单一上线指标代替产品成效。发布质量可看准时率、发布后 7 天内严重缺陷数和回滚情况;用户行为可看目标功能的触达率、完成率或重复使用率;业务结果则根据功能目标选择转化率、处理时长或留存等指标。

举例来说,一个新流程上线后,7 天内 1,000 名目标用户中有 620 人看到入口、310 人完成操作,触达率为 62%,完成率为 50%;这只能说明使用漏斗表现,不能直接证明功能提升了业务结果。还应与上线前基线或合适的对照组比较,并检查流量、用户结构等变化。

若发布前没有定义目标和基线,复盘时就应明确标注“无法归因”,不要事后挑选有利指标。

4. Release 上线后发现问题,产品经理应该如何止损和复盘?

我担心版本上线后出现故障,团队会先争论是谁的问题,用户影响却没有及时控制。之前我也遇到过问题修复后就直接关闭事项,过几天类似问题又出现。我想知道上线故障时的处理顺序,以及复盘应该留下什么。

先控制用户影响,再追根因:确认受影响用户、功能和数据范围后,按风险选择关闭开关、回滚版本、降级服务或发布修复,并设定明确的决策负责人和更新时间。复盘记录不应止于“修好了”,至少要包含发现时间、影响范围、关键时间线、触发条件、临时处置、根因证据和后续预防项。

比如某功能发布后错误率从基线的 0.3% 升至 2.4%,应同时确认错误集中在哪些用户和操作路径,必要时先暂停入口;修复后再观察错误率是否回到基线,而不是只依据测试通过就宣布结束。预防项要落实到具体责任人和截止日期,例如补充边界条件测试或增加错误率告警,否则复盘只是归档,不会降低下一次发布风险。

核心关键词

读者评论

廖
廖梦琪

我们团队以前也只盯发布日期,后来发现按时上线但没人用的功能不少。现在会先确认目标行为有没有埋点,不过埋点维护本身也要排进版本范围,不然复盘时还是缺数据。

宋
宋思妍

文中提到冻结后新增需求要说明替换项,这点很实用。实际项目里紧急事项常常没有明确负责人拍板,最后日期不变、范围增加,风险就落到测试和上线质量上。

沈
沈晓彤

企业系统的版本效果确实不太适合只看全体平均值。我们有些功能只有特定客户和权限角色会用,样本太少时很难做因果判断,可能还得结合客户反馈和任务耗时一起看。

文章包含AI辅助创作:Release怎么做?产品经理数据分析:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515597
