版本管理最常见的失控,不是团队忘了给需求写版本号,而是上线后没人能回答三个问题:这次到底交付了什么、为什么这样取舍、上线效果是否达到预期。把版本管理当成“发布日期加功能清单”,只能记录结果;把它当成一条从用户问题、决策、开发、发布到数据复盘的内容链,产品经理才有机会用数据管理版本,而不是被版本追着跑。

版本管理版本内容全流程:产品经理数据分析与一文讲清

一、先讲核心结论:版本不是日期,而是一组可验证的产品承诺

1. 版本内容管理要管的是因果链

我判断一套版本管理是否有效,通常不先看版本号是不是规范,而是抽查一项已上线的功能,能不能沿着记录一路追溯:它解决了谁的什么问题,为什么进了这个版本,具体交付了什么,发布后用什么数据判断有效,结果又如何影响下一轮规划。

这条链可以写成:用户问题 → 目标与假设 → 需求与方案 → 版本承诺 → 开发与验收 → 发布与监测 → 复盘与决策。中间任何一环断掉,团队都可能“按时发布”却无法证明价值,也可能因为同一问题反复讨论而增加协作成本。

因此,版本内容不是一份功能名称清单,而是经过取舍、具备边界、能被验收和复盘的产品承诺。它至少要说明目标用户、要改变的行为、交付范围、明确不做的内容、上线条件和成功信号。

2. 版本管理的核心结论

  • 版本目标先于功能列表。先说清楚希望改变什么用户行为,再决定哪些功能值得进入版本。
  • 承诺要有边界。版本范围、依赖项、验收条件和不包含项都要可见,避免“顺手再加一个”持续侵蚀计划。
  • 数据要贯穿前后。发布前定义基线和判断口径,发布后观察采用、效果、质量与成本,不要只报上线数量。
  • 变更必须留下决策痕迹。范围调整不是天然错误,但应记录触发原因、影响对象、替代方案和批准人。
  • 复盘必须推动下一步。如果复盘结论没有改变产品、指标、优先级或流程,复盘只是归档。

这套判断对不同团队都适用,但落地颗粒度不应一样。两三人的小团队可以用一页版本说明和简短看板;跨团队、跨区域的大型组织,才有必要把依赖、权限、审批和审计做成更完整的机制。

3. 先看版本管理的工作流,不要先堆字段

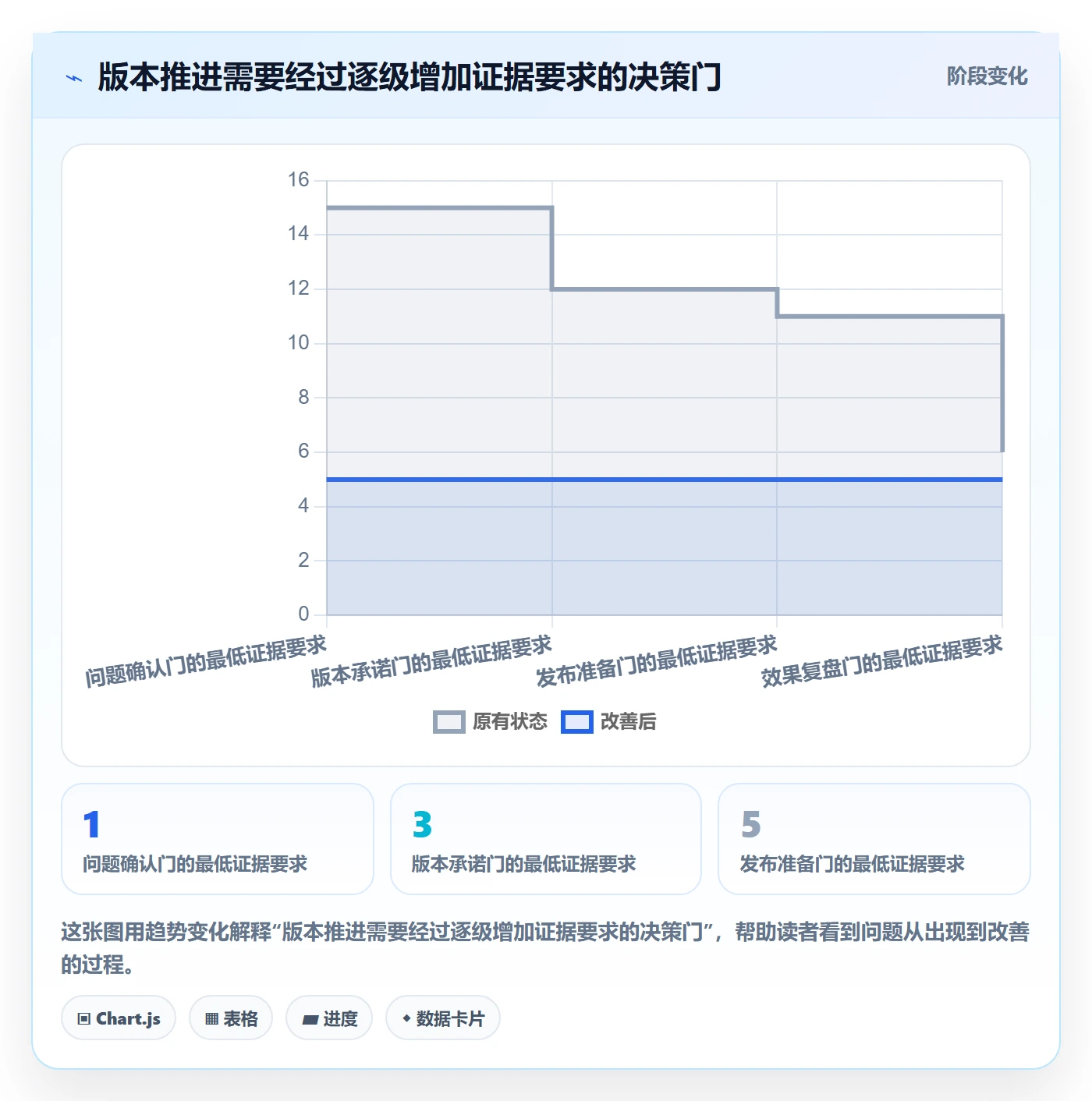

下图是一个示意性的版本内容流转模型。它展示的不是每个团队必须经历的固定天数,而是提醒产品经理:版本从规划到复盘要经过多个证据节点,需求进入版本不等于它已经具备发布条件。

版本管理版本内容全流程:产品经理数据分析与一文讲清

二、背景和真实场景:为什么版本发布了,团队还是说不清做了什么

1. 版本信息会在协作过程中不断失真

一个需求最初可能来自客户访谈,随后进入产品文档,再被拆成研发任务,最后变成发布公告。每次转述都可能丢失上下文:访谈中的限制条件被省略,目标用户被概括成“所有人”,临时承诺被写进排期,却没有同步给测试和运营。

当团队只依赖聊天记录或个人记忆,版本计划就会变成多个事实版本。产品经理看到的是目标清单,研发看到的是任务队列,测试看到的是待验证项,销售看到的则是对外承诺。大家都在工作,却未必在交付同一个版本。

我会特别检查“同一需求在不同载体中的名称、范围和验收条件是否一致”。如果一个功能在规划文档里叫“批量导入”,在开发任务里只做了部分字段,而发布公告写成“支持完整导入”,问题就不只是文案不严谨,而是版本内容没有统一的事实来源。

2. 版本对不同角色意味着不同的决策

对产品经理,版本意味着优先级和价值验证;对研发,意味着可执行的范围和技术依赖;对测试,意味着风险面和验收边界;对运营与销售,意味着可对外表达的能力;对管理者,意味着资源投入和业务结果。

因此,版本说明不应试图用一段话满足所有人。它需要有共同的核心事实,再按角色提供各自需要的视图。研发需要接口、依赖和验收条件,业务团队需要目标用户、启用方式和限制,管理者需要目标、风险和投入产出。

在中大型组织里,如果团队使用 PingCode 这类项目管理平台承载版本协作,我会优先确认平台中的需求、任务、缺陷和发布记录是否能形成可追溯关系,而不是先追求字段齐全。工具可以承载流程,却不能替团队做优先级判断,也不能自动证明某项功能产生了业务价值。

3. 版本规模扩大后,信息成本比录入成本更重要

小团队靠口头同步,短期内看起来很快;但当多个产品线并行、依赖团队增多、发布节奏加快,问题会从“信息记在哪里”变成“哪个信息可信”。同一个需求被重复录入,或者状态更新不一致,都会让协调成本快速上升。

对版本治理来说,关键不是把每条信息都复制到每个地方,而是明确每类信息的责任源。例如,需求目标由产品文档维护,任务状态由研发执行系统维护,发布结论由发布记录维护;其他视图通过链接或同步机制引用来源。

这也是我不建议一开始就设置几十个必填字段的原因。字段越多,表面上信息越全,实际填写质量未必越高。只有当某字段能影响决策、验收、追溯或风险控制时,它才值得进入必填项。

三、常见误区:看起来在管版本,实际只是在登记事项

1. 误区一:把版本计划当成需求堆叠

“这个版本做登录优化、报表导出、消息提醒、权限设置”看起来清楚,实际上只是功能目录。它没有说明为什么这几件事放在一起,也没有交代它们服务于哪个共同目标,更无法回答资源不足时应该先砍掉哪一项。

我的做法是要求版本至少有一句可验证的目标陈述,例如“让新入职的运营人员在首次配置时减少求助,并能独立完成关键设置”。然后将功能放回目标下判断:哪些是必要条件,哪些是便利性增强,哪些虽然有价值却不属于本次版本。

2. 误区二:只看交付数量,不看采用和结果

“本版本完成了12项需求”是交付统计,不是产品结果。功能上线后可能没人使用,使用者可能不是目标用户,用户可能完成了操作却没有得到预期结果,也可能带来新的故障和支持成本。

我通常把结果拆成四类观察:交付是否按承诺完成,目标用户是否采用,关键行为是否改善,质量和运营成本是否可接受。这样能避免只挑一个漂亮的活跃率,就把复杂的版本效果说成成功。

3. 误区三:所有变化都算进同一版本

有团队把缺陷修复、平台升级、用户体验改进和战略能力建设都列在版本公告里,导致外部读者看不出重点,内部也无法判断版本目标。分类不是为了增加标签,而是为了区分不同的价值逻辑和验证方式。

例如,安全修复的成功标准可能是风险关闭和暴露面收敛;性能改造关注延迟、错误率和成本;新功能关注目标用户采用与任务完成;体验优化则可能关注流程耗时或放弃率。它们都可以交付,但不能用同一套指标评价。

4. 误区四:把准时发布当成版本成功

准时发布说明计划与执行之间存在一定协调能力,但不代表交付范围合理、质量达标或用户获得价值。相反,有时团队为了按时上线,压缩测试、跳过迁移验证,最终把开发阶段的进度收益换成线上事故和支持成本。

版本成功应同时看目标结果与交付约束。若目标达成但出现重大质量风险,不能只报喜;若按时交付但关键用户行为没有改变,也不能把日历上的“完成”当成业务上的“完成”。

5. 误区五:把需求变更全部当作管理失败

产品开发中出现新证据、政策变化、客户承诺或技术风险,范围调整可能是理性的。真正需要控制的不是“绝不变更”,而是无记录、无评估、无责任人的变更。

每次变更至少回答四个问题:新信息是什么,影响哪些已承诺内容,替代方案是什么,谁批准了取舍。若改变了版本目标,还要重新确认指标基线和验收条件,否则团队可能拿旧目标评价新范围。

6. 误区的成本常常晚于版本发布才出现

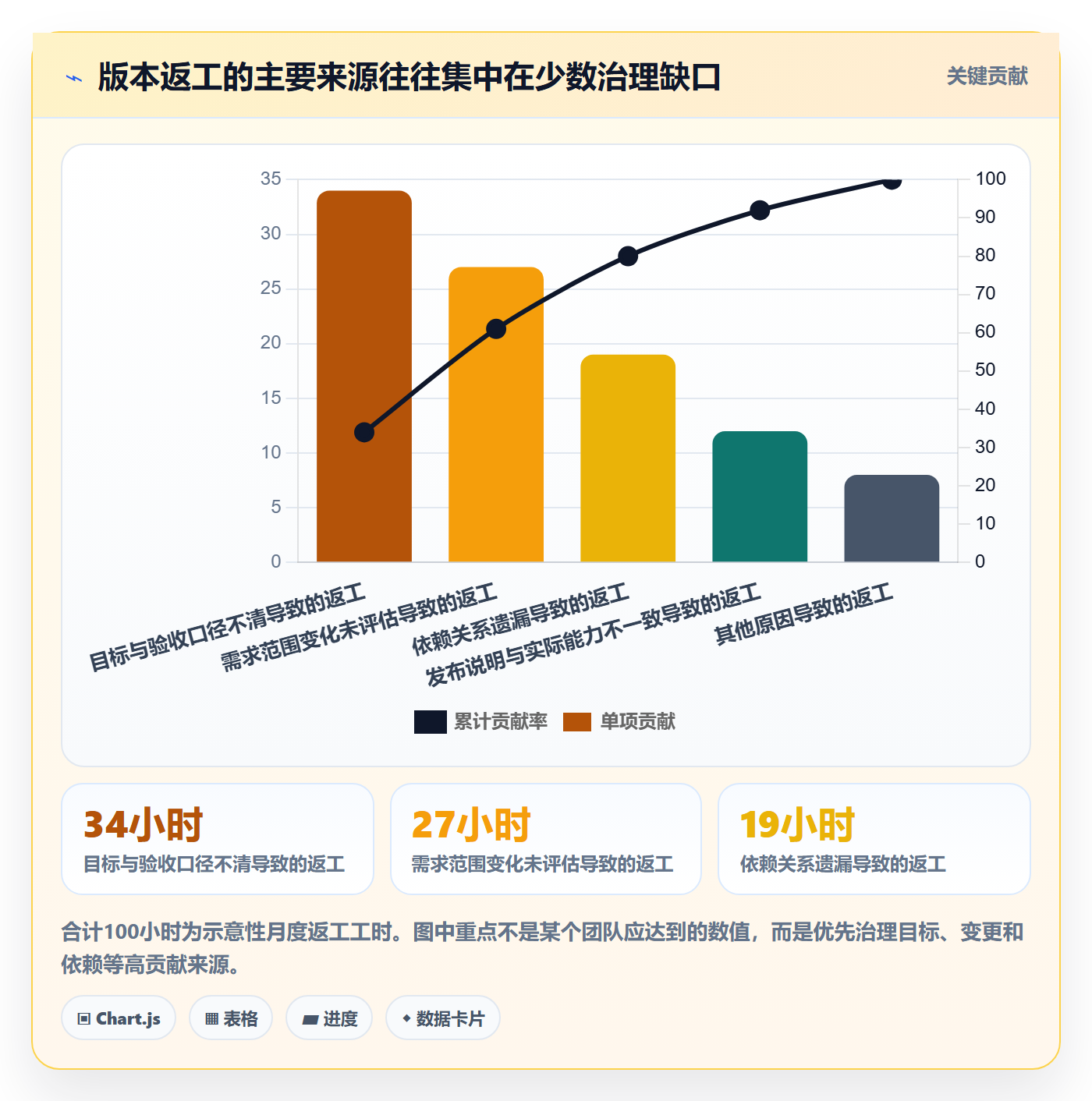

下面的数值是情景模拟,不是行业统计。它展示一个团队在复盘中发现的潜在损耗结构:越靠前的信息缺失,越容易在后续环节被放大,尤其是返工和上线后追查。

版本管理版本内容全流程:产品经理数据分析与一文讲清

四、专业判断逻辑:用一套可追溯模型决定版本内容

1. 先区分目标、结果、输出和活动

版本讨论里最容易混淆的,是目标与功能。目标描述希望用户或业务发生的变化,结果指标描述如何观察变化,输出是团队交付的能力,活动则是为交付所做的工作。

例如,“提高新用户激活”是目标;“新用户首次创建项目的完成率”可能是结果指标;“提供引导式创建流程”是产品输出;“设计、开发、测试并灰度发布”是活动。把活动写成目标,团队就容易把“完成了多少任务”误当成“用户问题已解决”。

2. 把每项候选内容放进同一张决策卡

我会让每项候选需求用同一套信息接受比较。评分可以帮助排序,但不应制造精确感;数据质量不足时,明确写出置信度和假设,比给出一个看似客观的分数更专业。

  • 问题与人群:谁遇到问题,发生场景是什么,影响频率和严重程度如何。
  • 证据与基线:来自访谈、行为数据、工单还是业务约束;现状数值及采样范围是什么。
  • 目标结果:希望改变哪个行为或业务结果,观察窗口和目标区间是什么。
  • 交付范围:本次包括什么、不包括什么,哪些依赖必须先满足。
  • 成本与风险:开发、测试、迁移、培训和维护成本分别由谁承担。
  • 验证和回滚:上线如何分批,什么条件下扩大、暂停或撤回。

3. 用价值、证据、成本和风险四个维度做取舍

我不建议把单一优先级公式当作自动决策器。RICE、价值成本比或加权评分适合暴露分歧,却无法替代判断。影响范围可能估错,用户需求可能重复,成本估算可能漏掉迁移和支持工作,所以评分应当附带假设。

更稳妥的方式是分层决策:先判断是否属于必须处理的安全、合规、稳定性事项;再比较高价值机会的证据强度;接着评估成本与依赖;最后检查团队容量和风险承受度。必须事项不一定与增长功能放在同一个排行榜里。

4. 建立版本内容的追溯关系,而非重复抄写

版本中的每个需求应有稳定标识,并能关联到目标、验收条件、研发任务、测试结果、发布记录和上线指标。若团队使用 PingCode 等协作平台,可以把这类关系作为工作流设计重点;具体字段和流程应依据团队实际角色调整,不能把产品工具的配置默认当成最佳实践。

追溯关系的价值不在于“每个对象都链接了”,而在于出了问题时能快速回答:影响哪些用户、哪些功能、哪个发布批次、有哪些未完成验证。若查一个问题仍要翻多个群聊和个人文档,说明追溯链还没有发挥作用。

5. 指标要有公式、口径和保护条件

同一个“采用率”,可能指登录用户中的功能使用者,也可能指目标用户中的完成者;分母不同,结论完全不同。每个指标都应写清公式、排除条件、统计时间、数据来源和负责人,并明确哪些情况不能据此下结论。

例如,采用率可以定义为“观察窗口内至少完成一次目标行为的符合条件用户数 ÷ 符合条件的目标用户数”。如果把内部测试账号、重复账号或尚未获得功能权限的用户放进分母,就会造成虚假的低采用率。

6. 领先指标和结果指标要成对设计

结果指标告诉团队有没有产生改变,领先指标帮助团队尽早发现路径是否正在形成。前者例如续费、转化或任务成功率,后者例如引导完成率、首次成功时间或目标行为触达率。

但领先指标不能取代结果指标。用户点击了新按钮,不等于问题已解决;用户完成了引导,也不等于留存一定改善。应当同时观察链路节点与最终结果,并检查质量、投诉或人工支持是否恶化。

7. 数据观察来源与适用边界

我会把来源分成三类:产品自身日志和业务系统属于一手行为数据;用户访谈、客服工单和销售反馈属于解释原因的定性材料;行业研究用于参考方法和宏观背景,不直接替代本产品的基线。

例如,DORA关于软件交付表现的研究强调交付速度与稳定性应综合观察,相关指标体系经历过迭代;SPACE框架则提醒团队,开发者生产力不能用单一活动量度量。它们可帮助产品团队避免只看发布次数或任务数量,但不提供某个具体产品版本的成功答案。

数据观察还要说明样本和限制。如果版本只对5%的用户开放,不能把试验组表现直接外推到所有客户;如果同期有营销活动、价格调整或季节性变化,也不能轻率地把结果归因于新功能。

五、案例与数据观察:一次“功能上线了但效果没起来”的版本复盘

1. 案例背景:新增能力并没有自动转化为使用价值

下面是一个匿名化情景案例,数字为模拟数据,用于展示分析方法,不是某个客户的真实经营数据。某B2B协作产品计划改善首次配置体验,版本承诺包括模板入口、配置引导和完成提示,目标是让新管理员更快完成首次项目初始化。

发布前,团队把“引导页面上线”视作关键交付,却没有统一定义“完成配置”。上线后,埋点显示页面访问正常,业务团队仍反馈新用户求助较多。复盘时团队发现,完成提示只代表用户走完页面,没有验证关键设置是否有效,也没有把内部测试账号从统计中剔除。

2. 先把交付结果和用户结果拆开

复盘团队重新定义关键路径:新管理员进入配置流程、选择模板、完成必要设置、创建首个可用项目。观察指标包括流程完成率、从开始到首次成功的耗时、七日内求助率和关键设置错误率,并分别按新旧用户和账号规模切片。

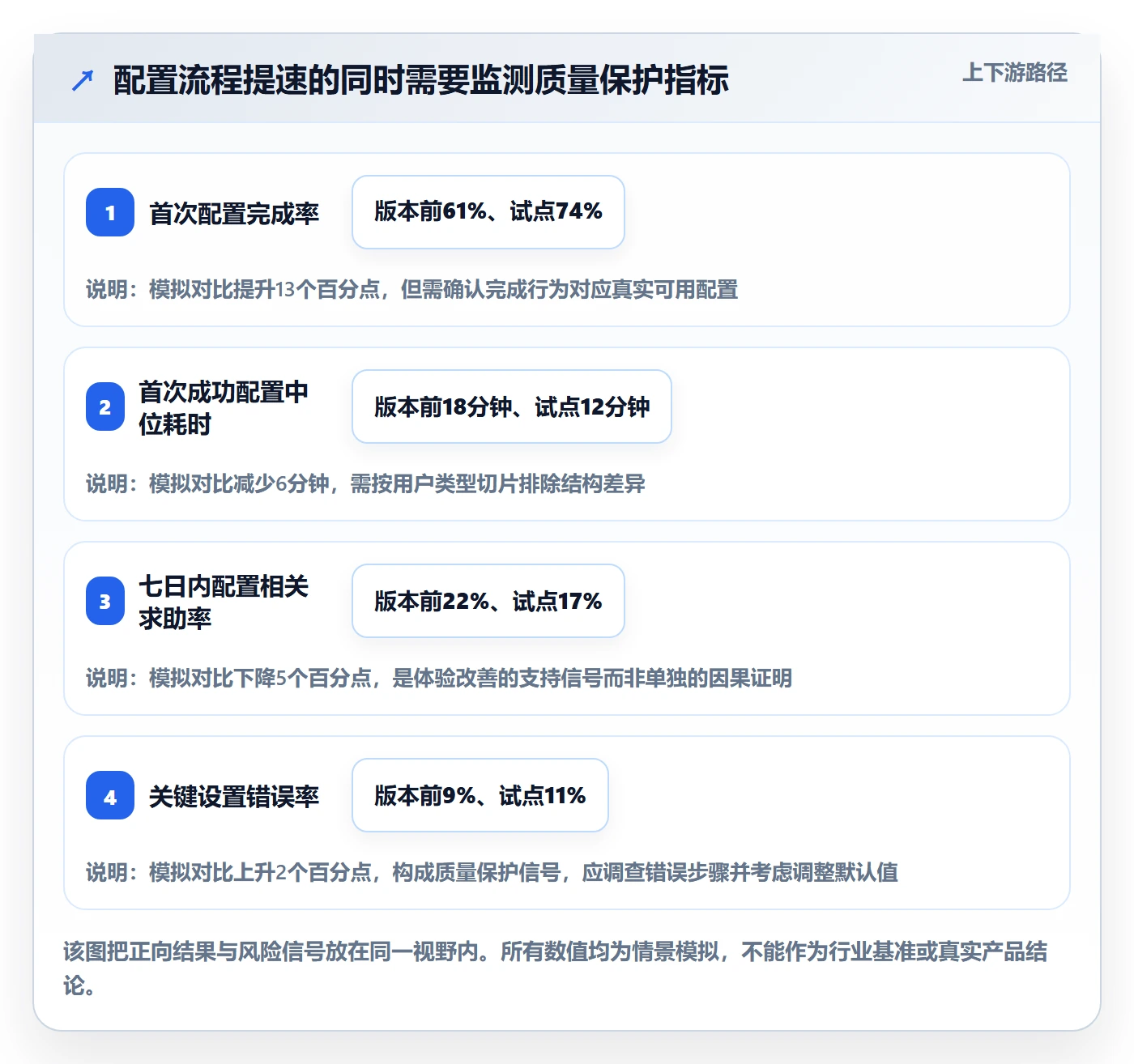

下表数据是模拟的同一试点周期对比。它用于说明“上线前后”不应只比较一个活跃指标;若试点期间流量来源、用户结构发生明显变化,还需进一步控制变量或扩大观察期。

观察项 版本前基线 试点版本 判断
首次配置完成率 61% 74% 提升13个百分点,但完成定义必须以关键设置成功为准
首次成功配置中位耗时 18分钟 12分钟 减少6分钟,需排除老用户和内部账号
七日内配置相关求助率 22% 17% 下降5个百分点,说明引导可能降低部分求助
关键设置错误率 9% 11% 上升2个百分点,提示流程变快不等于配置质量提高

3. 对比数据解释的是机制,不是简单的胜负

这个案例的核心不是“完成率提高就是成功”,而是完成率和质量指标出现了分化。流程更快、求助更少是积极信号,但设置错误率上升意味着某些用户可能快速完成了错误配置。产品团队需要定位错误集中在哪个设置步骤,再判断是文案、默认值还是权限提示造成的。

因此,复盘不能只报一个总分。团队应进一步查看不同用户类型、模板类型和设置步骤的分布,判断收益是否集中在某一类用户,同时确认新流程有没有把错误从“配置前”转移到“配置后”。

版本管理版本内容全流程:产品经理数据分析与一文讲清

4. 用分层数据找到“平均值背后的用户差异”

接下来,团队把新管理员分成两组:日常独立配置的轻量团队,以及需要审批、权限和数据迁移的复杂团队。模拟观察发现,轻量团队的流程完成率改善明显,复杂团队的关键设置错误主要集中在权限映射和历史数据准备。

这会改变下一步产品判断。若只看整体平均值,团队可能继续给所有用户加更多引导;若分层后发现复杂团队问题来自前置条件和组织协同,单靠页面提示无法解决,可能需要迁移检查清单、管理员培训或更明确的权限预览。

我尤其关注“采用者与未采用者是否可比”。主动使用新流程的用户可能本来就更熟悉产品,因此不能简单说新流程导致他们效果更好。要判断因果,需要有可比较的试验组和对照组,或至少说明数据限制、用户结构和可能的混杂因素。

5. 从观察结果转成下一版的决策

本案例中合理的下一步不是立即扩大所有用户,而是先修复高频错误设置,再对低风险用户扩量。扩量条件可以包括:关键设置错误率回落至基线以下、配置完成率保持改善、支持工单没有明显反弹。

如果问题只出现在少数复杂账号,团队可以为这类账号提供替代路径,而不是让多数轻量用户承担复杂流程的成本。若错误涉及数据安全或权限越权,则应先暂停扩量,优先消除风险,不应以体验收益抵消安全问题。

六、版本内容全流程:从输入到复盘的八个执行步骤

1. 收集输入,但不要把输入直接当需求

需求来源可能是用户访谈、客服工单、销售反馈、产品数据、市场变化、合规要求或技术风险。录入时保留原始语境,尤其记录发生频率、受影响人群、时间范围和证据链接,避免把“某个客户说不方便”直接改写成“所有用户都需要”。

同一问题可能以不同说法重复出现。先做去重和归类,再区分症状与根因;例如“导出慢”“报表卡住”“下载失败”可能来自相同的数据处理瓶颈,也可能是三个不同问题。

2. 验证问题是否值得进入候选池

验证不是要求每个需求都做大规模研究,而是用与风险相称的证据。高影响、不可逆或高成本的决策,需要更扎实的数据和访谈;低成本、可快速回滚的优化,可以通过小样本试验或原型观察先降低不确定性。

  • 确认问题是否重复出现,以及是否集中在特定用户群。
  • 检查现有行为数据是否支持用户反馈,避免只凭点击量判断需求强度。
  • 识别替代方案,判断用户是否已通过人工流程或第三方工具绕过问题。
  • 明确哪些证据仍缺失,并决定补证成本是否值得。

3. 写清版本目标和基线

版本目标应说明要改变的用户行为或业务结果,并明确观察窗口。基线要与目标指标使用相同口径;若基线来自过去四周、上线结果却只看两天,二者就不具备直接比较条件。

当团队无法设定精确目标时,不必编造一个看似精确的百分比。可以先写目标区间、方向性判断和决策阈值,例如“目标用户完成率不下降,配置错误率必须回到基线以内”,并说明数据收集计划。

4. 做优先级取舍并显式记录不做什么

版本内容应同时包含“做什么”和“不做什么”。不做项可以是推迟到后续版本、暂不支持的用户类型、明确不在本次交付范围内的边界,或需要先验证的假设。把边界写出来,能减少临近发布时的默认加码。

如果资源不足,按目标贡献、证据强度、成本、依赖和风险逐项比较。对安全、合规和稳定性要求,应设置独立的风险门槛,而不是让它们在功能评分中被增长机会挤掉。

5. 把承诺拆成可交付、可验收的内容

一项版本内容可以拆成产品能力、验收条件、数据埋点、内容准备、迁移方案和支持准备。验收条件应描述可观察行为,而不只是“页面正常”“功能可用”这类难以复现的表述。

例如,与其写“支持批量导入”,不如明确文件格式、字段校验、错误提示、部分成功处理、重复记录规则、权限边界和最大数据量。边界写得越具体,研发与测试越能提前发现实现成本和风险。

6. 版本中途变更时执行影响评估

任何改变目标、范围、依赖、发布时间或质量门槛的变更,都应记录原因和影响。若只是文字修正,可以轻量处理;若新增高风险能力或影响既有承诺,则需要评估工期、测试面、数据口径和对外沟通。

一个实用的变更记录至少包含:变更前后差异、触发证据、受影响对象、被推迟的内容、负责人和决策时间。事后若无法还原为什么改,团队就难以判断是判断错误、执行偏差还是外部条件变化。

7. 发布前做风险门禁,而非只做进度确认

发布准备需要检查功能验收、回归范围、数据埋点、权限与安全、迁移和回滚方案、客服与运营准备。不同风险级别可以采用不同门禁:低风险文案优化可以轻量发布,高风险数据迁移则需要明确演练和负责人。

发布门禁不等于所有指标都必须达到目标后才能上线。目标指标通常要在上线后观察;门禁关注的是上线前的必要条件,例如关键路径可用、回滚可执行、监测能报警、已知风险有责任人。

8. 上线后观察,并把结论带回路线图

发布后先确认功能是否按预期被触达,再观察用户行为、业务结果和质量信号。对渐进式发布,应按批次记录开放时间、用户范围和配置差异,否则各批次数据容易被混在一起,无法判断变化来自功能还是用户构成。

复盘结论应落成具体动作:继续扩量、调整体验、补充证据、暂停使用、修复质量问题,或关闭假设。每个动作都要有责任人和检查时间,避免复盘报告很完整、产品路线图却完全不变。

版本管理版本内容全流程:产品经理数据分析与一文讲清

七、不同情况下怎么做:按团队规模、风险和发布方式调整

1. 小团队:用最少的机制保证信息不断链

小团队不需要照搬大型组织的审批制度。一个共享版本说明、一张候选需求清单和一个上线后复盘记录,通常已经足够。重点是让目标、范围、责任人、验收条件和上线后指标能被团队成员共同看到。

若团队每周都能直接沟通,流程可以轻,但变更和关键结论仍要落下来。因为“大家都知道”不是稳定的信息机制,人员请假、需求交接或业务压力变化时,口头共识最容易消失。

2. 中大型组织:把跨团队依赖和责任边界作为重点

组织达到百人以上或多条产品线并行时,版本内容常常依赖平台、数据、设计系统、安全、运营或客户交付团队。此时应为共享能力建立明确的责任人、响应时限、依赖状态和变更通知机制,避免每个团队都把“等别人”写成不可控风险。

使用项目管理平台承载信息时,应优先定义统一的对象关系和状态含义。例如“待评估”“已承诺”“开发中”“待发布”“已复盘”需要有一致解释,否则跨团队统计只能汇总出同名但不同义的数据。

3. 高频发布:重点管理批次、观察窗口和回滚阈值

连续交付或每日发布的团队,不一定需要把所有改动包装成大版本。可以按功能开关、发布批次或变更集管理内容,但必须保留变更与用户影响的对应关系。否则故障发生后,团队无法快速判断是哪一项改动导致指标异常。

高频发布尤其要区分“代码部署”和“用户可见发布”。功能可能已部署但未对外开放,也可能只对部分用户开放;数据分析应记录每次开放范围,避免把全量部署时间误当成用户暴露时间。

4. 长周期版本:先划分里程碑,再维护版本假设

长周期项目的早期计划不应伪装成精确承诺。越远的范围越容易受到调研结果、技术验证和市场变化影响,应将确定性较高的基础能力与待验证假设分开,并设置阶段性评审点。

如果必须对外承诺日期,可以把承诺边界写清楚:哪些能力是交付底线,哪些属于条件性目标,遇到何种风险需要重新评估。这样不是降低责任,而是避免让未经验证的细节变成隐性合同。

5. 合规、安全或高可靠场景:质量门槛高于版本便利

涉及个人信息、权限、支付、医疗或关键业务流程时,版本验证不能只围绕功能正确性。还要检查权限边界、日志留存、数据迁移、异常处理、回滚和审计要求,必要时采用分阶段审批和独立验证。

在这类场景里,无法接受的风险应设为发布阻断条件。即使业务目标很重要、发布时间已经对外承诺,也不应通过删减必要验证来制造“按期完成”的表象。

6. 不同团队的做法对照

团队情境 优先管理对象 建议机制 主要取舍
小型团队 目标、范围、验收和责任人 轻量版本说明与简短复盘 减少流程成本,但不能依赖口头记忆
多产品线组织 依赖、状态口径、跨团队变更 统一对象关系、责任边界和变更记录 增加协调成本,换取可追溯和可预测性
高频发布团队 发布批次、用户暴露范围、回滚信号 功能开关、分批开放和实时监测 提高发布灵活性,也要求更成熟的观测能力
高风险业务 安全、数据、迁移与故障恢复 分级门禁、独立验证和回滚演练 速度有所牺牲,降低事故和合规风险

八、如何取舍:版本治理不是越重越好,也不是越轻越敏捷

1. 流程成本要和决策风险匹配

每增加一个审批、字段或会议,都在消耗团队注意力。它只有在能减少更大的返工、风险、沟通或审计成本时才值得保留。对于低风险、可逆、影响范围有限的变化,快速试验往往比完整立项更有效。

反过来,高影响、不可逆或跨团队的变更,靠“快速沟通”不够。发布事故、数据迁移失败或权限配置错误的修复成本,可能远高于前期评审。因此,机制不应统一加重,而应按影响面、可逆性和证据不确定性分级。

2. 精细度要与数据成熟度匹配

如果团队还没有可靠埋点,先追求十几个转化指标会产生虚假的精确性。更务实的顺序是先验证关键事件是否被正确记录,再检查分母与用户身份,最后才扩展到分层分析和因果评估。

数据不完整时,可以结合访谈、工单、人工观察和小样本任务测试,但要标明证据等级。定性材料能解释“为什么”,却不能单独估算总体比例;行为日志能描述“发生了什么”,却未必说明用户动机。

3. 统一标准与产品差异之间要保留空间

跨团队统一版本状态和关键指标口径,有助于组织协作和管理视图;但各产品线的用户路径、业务周期和风险结构不同,不能强迫所有团队使用完全相同的成功指标。

可以统一“如何定义和记录指标”的规则,而不强行统一每个指标的内容。例如,统一要求写明分母、时间窗、来源和负责人;具体观察新用户激活、报表完成还是风险事件,则由产品目标决定。

4. 速度、范围与质量无法同时无限最大化

版本临近发布时,团队常试图同时保住全部范围、发布日期和质量标准。资源有限时,这通常导致隐性加班、测试缩水或未记录的功能降级。产品经理需要把冲突摆到台面上,明确选择缩小范围、调整日期、增加资源还是接受某种风险。

对外沟通也应说明变化的影响,而不只是宣布“延期”或“按期”。例如,缩小范围后保留了哪些关键价值,延期是为了补足哪类验证,风险接受由谁批准。透明的取舍比模糊承诺更能建立信任。

5. 先做小范围治理试点,再推广组织规范

如果团队当前版本记录混乱,不建议一次性发布一套复杂模板并要求所有人填完。先选一个产品线或一个发布周期,试行最小必需字段和复盘方式,观察填写负担、决策质量和追溯速度是否改善。

试点结束后,检查哪些字段真正被用于决策,哪些只是为了“看起来完整”;哪些状态经常被误解,哪些审核没有减少风险。删掉没有决策价值的机制,再将有效做法推广到其他团队。

九、给产品经理的落地清单:下一次版本规划就能开始

1. 规划会前:先准备证据,不要先准备功能名

  • 整理问题来源并去重,标注用户类型、发生场景和影响范围。
  • 为关键问题补充基线数据、访谈记录或工单证据,并写明证据限制。
  • 列出版本希望改变的用户行为或业务结果,避免把交付活动当成目标。
  • 确认候选内容的成本、依赖、风险和可逆性,尤其检查跨团队前置条件。

2. 规划会中:把争议变成显式取舍

  • 先确认本版本目标,再评估每项候选内容对目标的贡献。
  • 明确本次包含与不包含的范围,记录被推迟的内容及原因。
  • 对高不确定性需求,讨论先验证还是直接建设,不要把未知成本藏进排期。
  • 确定谁有权批准范围变化,以及什么情况下需要重新评估发布日期。

3. 发布前:核对承诺、质量和观测准备

  • 检查需求、任务、测试项和发布说明是否对应同一范围。
  • 确认关键路径验收、异常处理、权限检查和数据迁移方案已完成。
  • 确认目标事件有埋点,数据口径、观察窗口和指标负责人已确定。
  • 明确分批开放条件、暂停阈值、回滚路径和用户支持准备。

4. 发布后:用结论驱动下一步,而非只做汇报

  • 分别检查交付完成、目标用户采用、行为变化、业务结果和质量信号。
  • 对异常结果按用户类型、功能路径和发布批次切片,寻找原因而非只报均值。
  • 标注因果判断的限制,区分观测到的相关变化和经过验证的影响。
  • 将复盘动作分配给负责人,并纳入后续版本、实验计划或流程改进。

5. 最小可用的版本说明模板

如果团队还没有统一模板,我建议先从以下内容开始。模板的目的不是让文档变长,而是确保一个版本可以被理解、执行、验收和复盘。

  • 版本名称与计划窗口:说明版本识别方式、目标用户范围和计划时间。
  • 版本目标:描述希望改变的用户行为或业务结果。
  • 成功信号与基线:写明指标公式、观察窗口、数据来源和限制。
  • 版本内容:列出能力、验收条件、负责人和关联需求。
  • 范围边界:写明不包含项、依赖项和暂缓原因。
  • 发布计划:说明批次、灰度范围、监测项、回滚条件和对外沟通。
  • 复盘结论:记录结果、解释、置信度、后续动作和责任人。

十、总结:好版本管理的标志,是决策可追溯、结果可验证

1. 版本内容的价值不在清单完整,而在决策完整

团队可以没有复杂的版本治理平台,却不能没有共同认可的版本事实;可以不追求每项功能都有完美数据,却要诚实说明证据强弱和判断边界。真正重要的是,需求为什么进入版本、为什么被调整、上线后发生了什么,都能被后来的人理解。

我的独特判断是:版本管理最应该被优化的,不是“按时交付了多少项”,而是“每次投入能否形成一条可复用的学习链”。如果一项功能成功,团队知道哪些条件促成成功;如果失败,团队能判断是问题假设、设计方案、执行质量还是数据口径出了偏差。

2. 下一步从一个版本开始,不要先改造全部流程

下一次版本规划时,先挑一个最重要的目标,为它补齐问题证据、成功指标、范围边界和发布风险;发布后再用实际结果检查这套定义是否有用。把过程中发现的重复返工、信息断点和指标歧义记录下来,逐步调整流程。

当团队能用同一条链路回答“为什么做、做了什么、效果如何、下一步怎么变”,版本管理才从排期工具变成产品决策系统。发布是过程中的一个节点,不是价值验证的终点。

常见问题解答(FAQ)

1. 版本管理到底应该管什么:版本、需求、迭代和发布批次如何区分?

我在做产品规划时经常遇到一个问题:团队把所有需求都塞进“版本”里,结果版本既像时间计划,又像需求回收站,最后没人说得清延期到底发生在哪一层。我想知道,怎样划分版本、迭代和发布批次,才能让产品经理、研发和管理者看到的是同一套事实?

我建议先把四个对象拆开:版本是面向用户或业务目标的交付承诺,需求是要解决的问题,迭代是团队的执行周期,发布批次是实际上线动作。它们可以关联,但不能互相替代。比如“支付体验优化”可以作为一个版本目标,下面拆出支付失败提示、重试机制、埋点补齐三类需求,再分配到第18和第19个迭代,最后可能分两次发布。

判断一个版本是否设计合理,我通常看三个指标。第一,版本目标能否用一句业务语言说清,而不是“完成28个需求”;第二,版本内需求是否都能指向同一个结果指标;第三,版本结束时能否判断成功或失败。某个匿名项目曾把42项需求全部放入一个季度版本,执行6周后发现只有17项与核心转化目标有关。

重新按用户路径拆分后,核心版本只保留19项需求,需求准时完成率从61%提升到84%,产品评审时间也从每周约3小时降到1小时左右。实际操作时,可以采用“目标,结果,需求,任务,发布”的五层结构。版本只承载目标和结果,需求承载用户价值与验收标准,任务承载研发工作量,发布批次承载上线记录。

不要用任务数量判断版本进度,因为10个简单配置任务和10个跨服务改造任务的风险完全不同。更可靠的做法是同时记录需求权重、预估工时、实际工时、阻塞天数和上线状态。这样版本管理才不是日历上的标签,而是一个可复盘的交付单元。

2. 产品经理应该如何做版本数据分析,才能发现真实问题而不是只看完成率?

我以前也习惯在周报里写“本版本完成率92%”,但这个数字经常和业务感受相冲突:任务完成了,用户问题却没有解决,研发还觉得版本压力很大。我想知道,除了完成率之外,版本分析还应该看哪些数据,怎样避免被漂亮但失真的指标误导?

完成率只能回答“做了多少”,不能回答“做得是否重要、是否按时、是否产生结果”。我通常把版本分析拆成四组指标:交付效率、范围稳定性、质量风险和业务结果。交付效率看计划周期、实际周期、周期时间和阻塞时长;范围稳定性看中途新增需求、删除需求和优先级变更;质量风险看缺陷密度、回归次数和线上故障;

业务结果则看转化率、留存、投诉量或人工处理时长。一个比较实用的计算方式是把“完成率”改成“加权完成率”。例如版本有10项需求,简单需求权重为1,复杂需求权重为3,不能再按完成项数直接计算。若完成了6个简单需求和2个复杂需求,普通完成率是80%,但加权完成率只有75%左右,这更接近真实交付进度。

我的经验是,管理层最容易被普通完成率误导,因为它天然奖励拆小任务,却不会反映关键路径是否完成。还要重点观察范围变更率。计算方式可以是:版本启动后新增和移除的需求数量之和,除以启动时需求总数。若一个版本初始有20项需求,期间新增5项、移除3项,范围变更率就是40%。

超过30%时,我通常不会简单归因于执行差,而会检查目标是否模糊、需求评审是否过早承诺、销售或客户紧急事项是否缺少独立通道。建议建立一张版本分析表,至少包含版本目标、计划开始时间、计划结束时间、实际发布日期、初始需求数、最终需求数、加权完成率、范围变更率、阻塞天数、缺陷数和业务指标。

数据量不必一开始就很大,但必须能从单个版本追溯到具体需求。只有把结果指标和过程指标放在同一条链路上,产品经理才知道问题究竟出在目标、优先级、估算,还是执行过程。

3. 版本从规划到发布的完整流程应该怎么设计,才能减少临时插需求和反复返工?

我所在的团队经常出现这样的情况:版本立项时排得很满,开发中途又插入客户需求,测试阶段才发现验收口径不一致,最终只能压缩测试时间。我想要一套能真正落地的全流程,而不是只写“规划、开发、测试、发布”四个空泛阶段。

我建议把版本流程设计成七个闸门,而不是一条没有检查点的流水线。第一步是目标确认,只允许写清一个主目标和不超过三个辅助结果;第二步是需求入池,所有候选需求先进入统一池,不直接占用版本容量;第三步是价值与风险评估,至少评估用户影响、商业价值、技术复杂度、依赖关系和合规风险;

第四步是版本承诺,只把达到准入标准的需求纳入基线;第五步是开发与变更控制;第六步是验收与发布准备;第七步是上线观察和复盘。每个闸门都要有明确的“通过条件”。例如,进入版本基线的需求必须具备用户场景、验收标准、负责人、依赖项和预估工作量;进入开发的需求必须完成产品和技术评审;

进入测试的需求必须有可执行的测试数据;进入发布的需求必须关闭阻塞性缺陷,并明确回滚方案。没有这些条件,版本表面上在推进,实际上只是把不确定性推迟到更昂贵的阶段。中途插需求不能完全禁止,但必须走变更规则。我会把变更分为三类:紧急线上故障可以立即处理;法规、合同或重大客户事项需要负责人批准;

普通需求进入下一个版本。若确实要插入当前版本,应采用等量交换原则,即新增一项,就移出同等风险或工作量的一项,并记录原因、批准人和影响。某项目在实行这条规则后,版本中途新增需求从平均每个版本8项降到3项,测试阶段临时返工工时下降约25%。发布后不要立刻关闭版本。

建议保留一个观察窗口,例如上线后7天,跟踪错误率、核心转化、客服工单和关键功能使用率。只有当线上指标没有出现异常、遗留问题已分配责任人、复盘结论已经记录,版本才真正完成。版本管理的终点不是代码上线,而是承诺被验证。

4. 如何选择和配置某项目管理平台来支撑版本管理,避免工具上线后变成新的信息孤岛?

我比较担心工具选型时只看功能清单:有没有版本、看板、报表、权限,似乎都具备,但真正使用后,需求、缺陷、发布记录还是分散在不同地方。我想知道,评估某项目管理平台时应该重点测试什么,怎样判断它是否适合团队的版本管理习惯?

选工具时,我不建议先看页面是否漂亮,而应先验证一条完整链路能否闭环:一个版本能否关联目标、需求、任务、缺陷、测试结果、发布记录和复盘数据。只要其中两三环需要靠表格或聊天工具补充,后续统计就会出现口径不一致。

尤其要测试“从一个线上缺陷追溯到所属发布批次,再追溯到原始需求和验收标准”这一反向路径,因为这比新建任务更能暴露系统设计问题。我会用一个两小时的模拟测试来评估工具。

先建立一个包含12项需求、4个缺陷和2个发布批次的测试版本,再故意执行三种变化:中途新增一项高优先级需求、延期一项关键需求、把一个需求拆成前后端多个任务。随后检查五个结果:版本范围是否保留历史、进度是否按最新状态更新、延期原因能否追踪、报表是否区分计划与实际、权限是否防止普通成员修改基线。

如果工具只能显示当前状态,却看不到变更历史,它更像任务清单,不适合严肃的版本治理。配置上,建议先建立最小字段集,而不是一次性设计几十个字段。第一阶段可保留版本目标、负责人、优先级、需求类型、预估工作量、计划发布日期、实际发布日期、依赖关系、验收状态和发布批次。

字段超过15个后,填写成本会明显上升,团队容易用“默认值”应付,数据质量反而下降。对必填字段也要谨慎,只有能直接影响决策的字段才值得强制填写。我还会特别关注三项能力。第一是历史快照,能否比较版本基线与最终范围;第二是数据导出和接口能力,能否把版本数据接入分析工具;

第三是权限和审计,能否知道谁在什么时候修改了优先级、截止时间或发布状态。选择时不要被“功能数量”说服,而要用真实项目数据做压力测试。若工具能让团队少维护一张重复表、少开一次对账会议,并且让延期和变更有证据可查,它才真正产生了管理价值。

核心关键词

读者评论

吴
吴昊

我们团队也遇到过版本目标和任务清单脱节的问题。把“成功指标”提前写出来确实有帮助,不过新功能冷启动时样本很少,短期数据容易误导,复盘周期怎么定还得结合业务节奏。

薛
薛嘉宁

追溯链的思路认同,但小团队如果每项需求都要填很多信息,很快就会变成应付。实际更适合先抓目标、验收口径和变更原因,其他字段等出现具体协作问题再补。

侯
侯宇轩

从测试角度看,版本边界和“不包含什么”很实用,能减少临近发布时的口头加项。文章提到上线监测,若涉及分批发布,最好也明确谁有权暂停或回滚,否则指标异常时还是容易等决策。

文章包含AI辅助创作:版本管理版本内容全流程:产品经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515610
