一个版本写了 38 条需求,发布后却有 11 条被用户追问“到底改了什么”,还有 4 条在上线当天才发现验收口径不一致,这类情况通常不是团队缺少版本说明,而是版本内容没有形成从承诺、交付到结果的可追溯链路。版本管理的核心不是把需求塞进一个发布清单,而是让每项内容都能回答:为什么做、交付了什么、影响了谁、结果如何、下一次怎么调整。
一、先讲核心结论:版本内容管理不是“排期表加发布说明”
1. 先把版本定义成一组可验证的业务承诺
我判断一个版本是否管理到位,首先不看它的需求条数,而看团队能否把版本目标说清楚,并且在上线后用数据验证。比如,“优化首页”不是可检验的版本目标;“降低新用户首次完成核心操作的中位耗时,同时不增加关键步骤退出率”,才可以指导取舍和复盘。
版本内容管理至少包含四个层面:版本目标、内容范围、交付证据、结果反馈。目标说明为什么做;范围说明这次做与不做什么;交付证据说明开发和验收是否完成;结果反馈说明内容上线后是否产生预期影响。少任何一层,版本记录都容易退化为“做过什么”的历史流水账。
我的核心判断是:版本管理的最小有效单元不是版本,而是“目标,内容项,验收条件,结果指标”这一条关联链。版本只是容器。把容器做得再精美,如果需求没有明确验收条件,或者上线后没有对应指标,就无法从记录中判断这次发布是成功、失败,还是根本没有被正确测量。
2. 把过程管理和结果分析分开,又通过同一条链连接
过程指标回答团队是否按计划推进,例如范围变更率、延期率、验收一次通过率;结果指标回答交付是否改善了用户或业务结果,例如任务完成率、转化率、工单率、收入或成本。两类数据不能互相替代。按时发布不代表用户受益,业务指标短期上涨也不一定是版本带来的。
实践中,我会要求每个版本至少有一个主要结果指标、一个护栏指标,以及一组过程指标。主要结果指标用于验证目标,护栏指标用于监测副作用,过程指标用于解释结果为何出现。若只看结果,团队难以定位原因;若只看过程,团队可能把“忙完了”误认为“做成了”。
| 管理层 | 需要回答的问题 | 典型记录 |
|---|---|---|
| 目标层 | 为什么要做?成功意味着什么? | 业务问题、目标用户、主要指标、目标值 |
| 范围层 | 本次交付什么?明确不做什么? | 需求、缺陷、技术事项、延期项、排除项 |
| 交付层 | 内容是否按要求完成? | 负责人、状态、验收条件、发布批次、风险 |
| 结果层 | 上线后发生了什么?能否归因? | 实验或对照口径、业务结果、护栏、复盘结论 |
下图中的百分比不是行业基准,而是用于演示管理链条完整度的情景模拟。它强调一个容易被忽略的现象:内容项能够被准确追溯到目标,通常比“发布清单看起来完整”更值得优先建设。

3. 先建立最小闭环,不要一开始追求大而全
版本管理常见的启动错误,是先设计几十个字段、十多张报表,再要求所有团队一次性填满。字段数量增加并不自动带来信息质量,反而会让团队把精力花在填表而不是澄清目标。我的建议是先锁定必填字段:目标、负责人、范围、验收条件、计划窗口、实际发布时间、主要结果指标、护栏指标和复盘结论。
当最小闭环连续运行两到三个版本,且团队能够稳定回答“哪些内容延期、延期原因是什么、上线结果怎样”,再增加成本、风险、依赖、用户分群等字段。版本管理要从决策问题出发,而不是从工具能提供多少字段出发。
二、背景与真实场景:版本内容为何越管越多,决策却越做越慢
1. 版本是多种工作流的交汇点,不只是需求列表
一个面向用户的产品版本,常常同时包含新功能、体验优化、缺陷修复、合规事项、基础设施升级、数据埋点和运营配置。它们的验收方式、上线风险和价值周期各不相同。把所有内容都放进一个“需求完成率”指标里,会掩盖关键差异:功能可能按时交付,但埋点未就绪;缺陷可能修复了,却没有验证影响范围;合规事项可能完成,但用户侧说明尚未发布。
中大型团队还会遇到组织边界问题。产品、研发、测试、设计、运营、销售和客户成功可能各自维护一份版本信息。某项目管理平台(例如 PingCode)可以作为版本信息的协作入口之一,但工具无法替团队决定“哪个版本目标优先”或“什么证据才算验收”。使用工具时,应先统一对象、状态和口径,再讨论看板、自动化和报表。对 100 人以上组织,尤其需要明确跨团队依赖的责任人和决策时限。
这里的“真实场景”指的是常见的组织协作模式,不代表某个团队的公开实测数据。下文的案例数值均标注为情景模拟,用来演示分析方法,不应被当作行业平均水平。
2. 版本计划会变化,重点不是消灭变化,而是看清变化
产品环境变化时,版本范围调整是正常的。真正危险的不是加了一条紧急需求,而是加进来之后没有说明它替代了什么、由谁批准、改变了哪个目标,也没有更新验收资源。范围变化若不可见,团队会把承诺越堆越高;延期发生后,原因又被归咎于“执行不力”,而不是决策过程失控。
我会把范围变化拆成三类:目标变化、内容变化和时间变化。目标变化意味着成功标准可能需要重设;内容变化意味着新增、移除或拆分交付项;时间变化意味着承诺窗口改变。三者要分别记录,因为“加了一项需求”和“把版本发布日期推迟两周”不是同一类决策,也不应只在评论区留下一句“已调整”。
3. 版本窗口、发布批次和内容项要分层管理
不少团队把“版本号”等同于“发布批次”。但一个版本目标可能分多批灰度上线,同一批发布也可能包含多个项目的内容;移动端、服务端、数据平台的发布时间还可能不同。建议将版本目标窗口、交付内容项、实际发布批次拆成三个对象,再通过稳定标识关联。

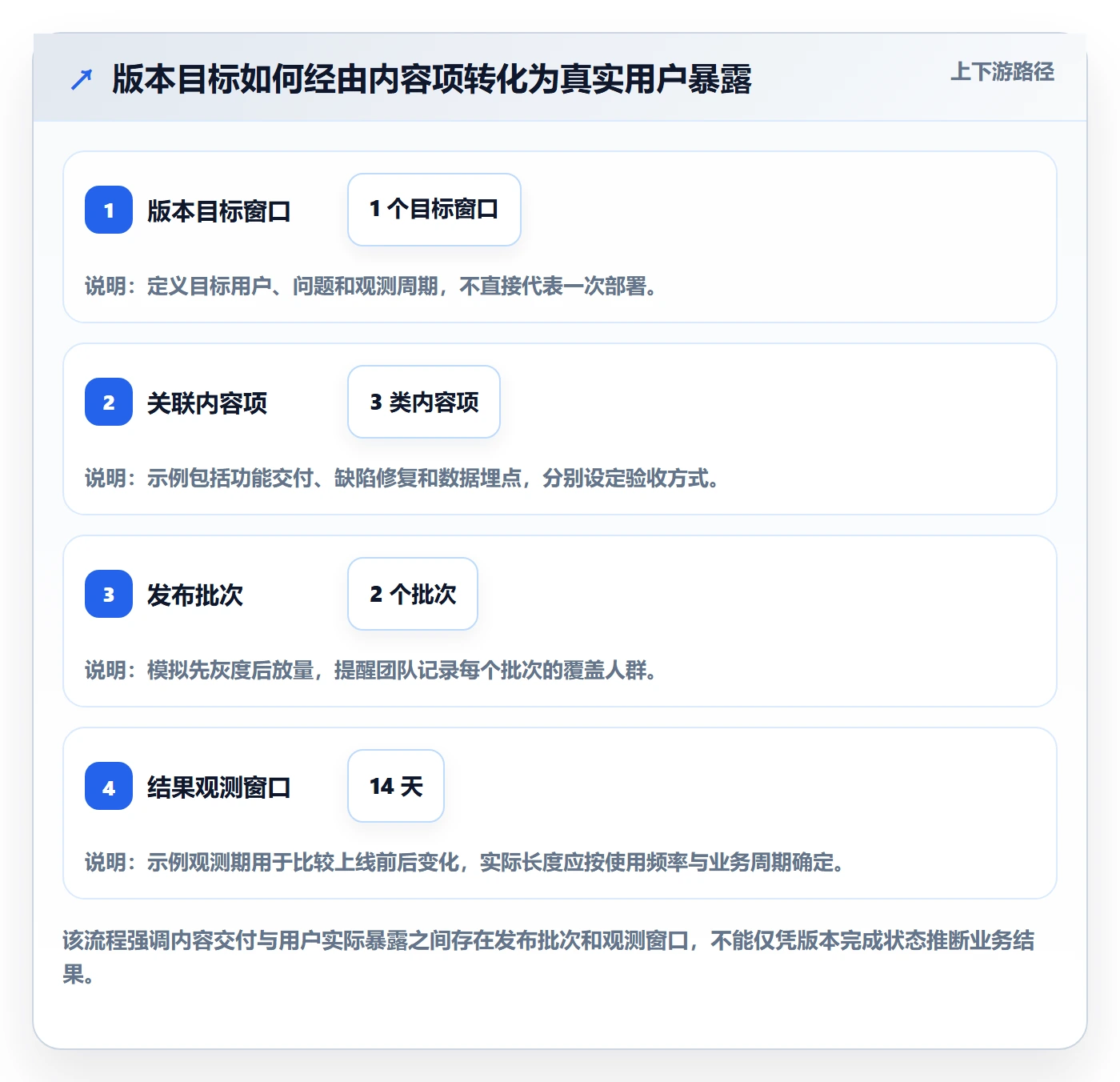

例如,版本目标窗口可以是“第二季度新用户激活改善”;内容项可以包括引导流程、权限提示和事件埋点;发布批次则记录具体环境、用户比例、日期和回滚状态。这样做的价值在于:当结果指标变化时,团队可以查清哪些用户实际接触了哪些内容,而不是只根据一个版本号推断暴露情况。
| 对象 | 管理目的 | 常见混淆 |
|---|---|---|
| 版本目标窗口 | 统筹一段时间内的业务承诺与优先级 | 被误当成一个精确的上线日期 |
| 内容项 | 明确具体交付范围及验收标准 | 把需求标题当作完整需求定义 |
| 发布批次 | 记录实际部署、灰度、放量和回滚 | 默认所有内容在同一天、对所有用户生效 |
以下流程图规划使用的是关系示意,不是某组织的实际发布统计。它用于帮助团队发现版本目标、需求内容和上线批次之间的断点。

三、常见误区:看起来有管理,实际上缺少可决策的信息
1. 用需求数量衡量版本价值
“本版本完成 20 项需求”只能说明数量,不能说明价值。一个高影响的结账流程修复,可能比十项低频界面微调更值得优先。需求数量还会受到拆分粒度影响:同一项工作可以拆成五条,也可以合并为一条,数字因此不具备稳定比较基础。
如果团队确实需要看交付规模,应先规范内容项粒度,并将类型分开统计。功能、缺陷、合规、技术债务和平台工作不宜混成一个总数。对于价值判断,可记录目标用户规模、问题频率、问题严重度、预期影响和验证成本,但不要把这些因素伪装成精确到小数点的“客观价值分”。
2. 用完成率代替交付质量
完成率通常按“已完成内容项数÷计划内容项数”计算,看起来简单,却很容易被拆分策略操纵。若版本后期把未完成事项从计划中移除,完成率会上升,用户却不一定拿到了原本承诺的价值。因此至少要同时看基线范围完成率、最终范围完成率和范围变更率。
基线范围是版本承诺初始时冻结的内容清单;最终范围是实际发布时留下的内容清单。两者差异必须保留。完成率可以用于识别交付情况,但不能单独用于绩效排名,也不能把不同团队、不同类型版本的完成率直接比较。
3. 把延期一概归因于执行问题
延期原因至少要区分估算偏差、依赖等待、需求澄清、范围变更、质量返工、人员容量变化和外部约束。如果所有延期都填“研发排期紧”,管理者就看不到真正可改进的环节。比如依赖等待频繁出现,解决办法可能是提前完成接口确认;若需求澄清占比高,可能需要改善立项准入,而不是要求团队加班。
分类不宜过细。初期可以使用六至八个可行动的原因类别,并允许补充说明。每次复盘选出出现频率高、可控性强的原因,验证改进措施是否降低复发率。数据的用途是改变下一次决策,不是为上一轮寻找责任人。
4. 用发布后短期波动给版本定成败
业务指标会受季节性、营销活动、渠道结构、价格调整、竞品动作、数据采集变化等因素影响。上线后一周转化率上涨,不等于功能带来了增长;下降也不一定证明功能失败。没有对照组时,至少要检查同期变化、流量构成、用户分群、指标定义和数据完整性。
在无法随机实验的情况下,可以做前后对比,但应明确它只是相关性证据。若变化对业务决策影响重大,应尽可能通过灰度、分群对照或分阶段发布降低混杂因素。短周期、高频使用的功能可更快观察;低频、长决策周期的功能则需要延长观察窗口。
5. 让一个指标承担所有管理目的
单一指标容易被过度优化。只追求发布频率,团队可能拆出大量小发布,却忽略稳定性;只追求缺陷数低,可能压制问题上报;只追求承诺达成率,团队可能回避不确定性高但重要的探索事项。指标应成组使用,并明确每个指标对应的决策。
DORA 对软件交付能力的研究长期强调交付速度与稳定性都要观察,其常见指标包括部署频率、变更前置时间、变更失败率和失败部署恢复时间。它们适合帮助理解软件交付系统,不是产品价值的替代指标,也不能直接用作个人绩效分数。产品经理需要把交付信号与用户结果、业务结果结合起来。
四、专业判断逻辑:用统一口径把目标、范围、发布与结果连起来
1. 先选分析单位:内容项必须有稳定身份
版本分析的第一步不是做图,而是确定分析单位。建议每个需求、缺陷、合规事项、技术事项都拥有稳定 ID,并保留创建时间、进入版本时间、状态变化、实际发布批次和归属目标。标题可以修改,ID 不应因改名或拆分而失去追溯关系。
若一个需求拆成多个子项,应保留父子关联;若合并多个事项,也要记录合并关系。否则,历史数据会因为工作项重构而产生虚假的完成率变化。跨团队协作时,责任团队、交付团队和验收方可以是不同字段,避免一个“负责人”字段承载过多含义。
2. 冻结承诺基线,同时保留动态范围
每个版本在正式承诺时保存一份基线快照,记录当时的内容、优先级、目标和计划窗口。后续变化不覆盖原值,而是形成变更记录:变化时间、变化类型、提出方、批准人、原因、影响评估和替代方案。
基线不是为了不让团队改变计划,而是为了让变化可解释。面对监管变化、线上事故或重要客户问题,调整范围可能是正确决定;但应明确它替代了什么,是否影响原目标,是否需要重新承诺。若只更新当前清单,复盘时就无法分辨“计划失准”与“计划被合理改变”。
3. 把指标写成可复算的定义,而不是模糊标签
每个核心指标都应有名称、公式、分子分母、时间窗口、适用人群、数据来源、去重规则和负责人。例如,“需求延期率”可以定义为:基线范围内,实际完成时间晚于承诺窗口的内容项数,除以基线范围中计划在该窗口交付的内容项数。若删除项是否计入分母没有说明,不同团队就会算出不同答案。
我建议建立指标字典,并至少保存版本化的定义。事件埋点调整、状态流转调整和工作项粒度变化,都可能让历史序列不可比。遇到定义变化时,要么重算历史数据,要么在图表中标注断点,不能把口径变化伪装成业务趋势。
| 指标 | 建议口径 | 主要用途 | 容易误读的地方 |
|---|---|---|---|
| 基线范围完成率 | 按基线约定完成并验收的内容项数÷基线内容项数 | 检查原始承诺兑现情况 | 删除项是否计入必须提前规定 |
| 范围变更率 | 基线后新增或移除内容项数÷基线内容项数 | 观察承诺稳定性 | 新增和移除方向不同,宜分开呈现 |
| 验收一次通过率 | 首次验收通过内容项数÷进入验收内容项数 | 观察需求清晰度与交付质量 | 验收规则变化会影响可比性 |
| 计划偏差天数 | 实际可用日期与计划可用日期的差值 | 评估交付时间偏差 | 需区分内部完成与用户可用日期 |
| 护栏异常率 | 观察期内触发预设风险阈值的用户或请求占比 | 识别版本副作用 | 要确保数据采集稳定且阈值事先确定 |
4. 为结果指标建立归因强度分级
我通常把版本结果归因分为三档。强证据是随机实验或可信的对照设计,能较好隔离其他变化;中等证据是灰度分阶段、相似用户群对照或有明确前后基线的准实验;弱证据是单纯上线前后比较或访谈反馈。弱证据仍有价值,但不应写成“版本导致了指标变化”。
复盘时要同时记录指标结果和证据强度。比如“核心操作完成率提升 4 个百分点,来自灰度组与同期对照组比较”比“上线后指标提升 4 个百分点”更能支持决策。若观测样本太小、数据采集不完整或实验组流量结构不同,应明确标记结论为暂定。
5. 用“目标,风险,证据”三问做版本评审
版本评审不必追求复杂的打分模型。我会围绕三问展开:第一,这个版本最重要的目标是什么,哪个内容项直接服务于它?第二,最大的交付和上线风险是什么,触发后谁来决定继续、暂停或回滚?第三,发布后用什么证据判断结果,最早何时能看出方向?
若团队对这三问给不出一致答案,版本清单再完整也不宜被视作已准备好。可先把目标冲突、验收缺口和数据依赖列出来,由负责人补齐后再承诺。这个做法通常比在排期会上反复讨论单项工时更能提前暴露整体风险。
五、案例与数据观察:一个模拟版本如何从“按时发布”走向可复盘
1. 案例设定:新用户首次完成关键操作耗时偏长
下面是一组情景模拟数据,不代表真实企业、真实产品或行业平均值。假设一个中型产品团队发现,新用户注册后完成首次关键操作的比例不理想。初步观察显示,问题可能涉及引导流程、权限提示和首次任务入口,但团队尚不确定主因。
产品经理没有直接把“重做新手引导”写成单一需求,而是把版本目标定义为:“提高新用户首次会话内完成关键操作的比例,同时不增加权限拒绝率和支持工单率。”团队将工作拆为三个可独立验收的内容项,并为每项明确发布批次与指标关系。
| 内容项 | 假设 | 验收条件 | 相关观测 |
|---|---|---|---|
| 简化首次引导步骤 | 减少说明过载可以降低中途退出 | 引导步骤通过可用性检查,关键埋点完整 | 引导完成率、首次操作完成率 |
| 调整权限提示时机 | 在用户理解用途后请求权限,可能降低拒绝 | 权限文案通过法务与产品评审,拒绝率不超预设阈值 | 权限同意率、后续功能使用率 |
| 突出首次任务入口 | 入口可见性不足导致用户找不到下一步 | 入口曝光与点击事件通过数据验收 | 入口点击率、任务完成率、帮助工单率 |
案例的重点不是“做了三项就能改善指标”,而是把每项的因果假设和副作用分开。如果三项同时对所有用户上线,结果即使变好,也难以知道哪项有效;如果资源允许,可按风险与依赖分批验证。对于相互依赖、必须整体交付的内容,也要提前承认无法单独归因,而不是事后强行拆功劳。
2. 用阶段数据识别真正的交付瓶颈

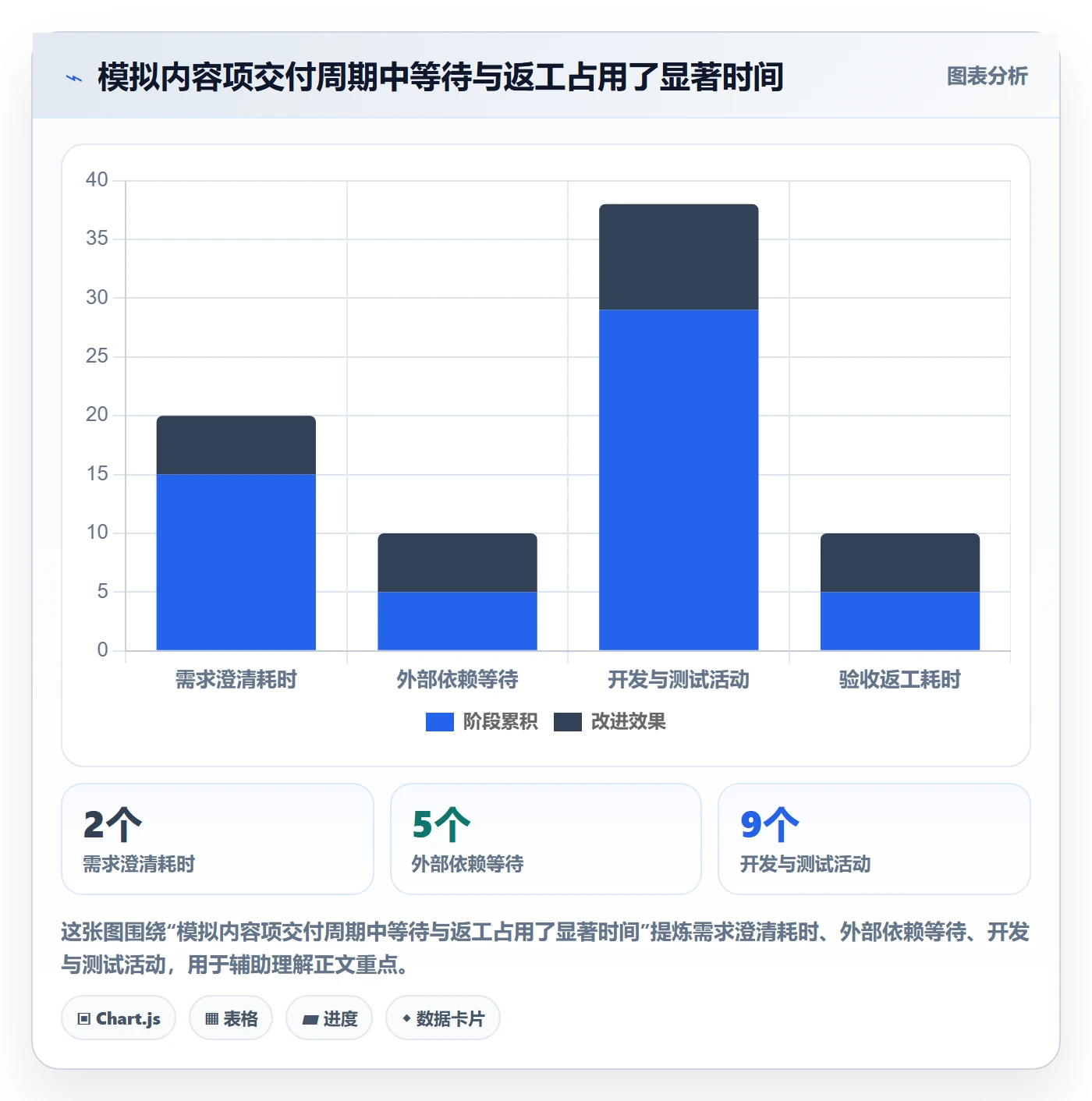

假设团队在过去三个相近版本中抽样 60 个内容项,发现从“进入版本承诺”到“验收通过”平均耗时 18 个工作日,其中等待外部依赖占 5 天,验收返工占 4 天,实际开发与测试活动约 9 天。这组模拟拆解说明,继续压缩估算工时未必能让版本更快;先解决依赖等待和验收反复,可能更有杠杆。
拆解耗时要基于时间戳,并说明“开始”和“结束”的定义。工作项在待办状态停留很久,不一定代表团队一直在开发;若只看从创建到关闭的总时长,等待、开发、测试和发布准备会被混成一个数字。管理者需要知道哪一段耗时可控、由谁协作、改进动作是什么。

3. 结果比较要同时看目标、护栏和证据质量

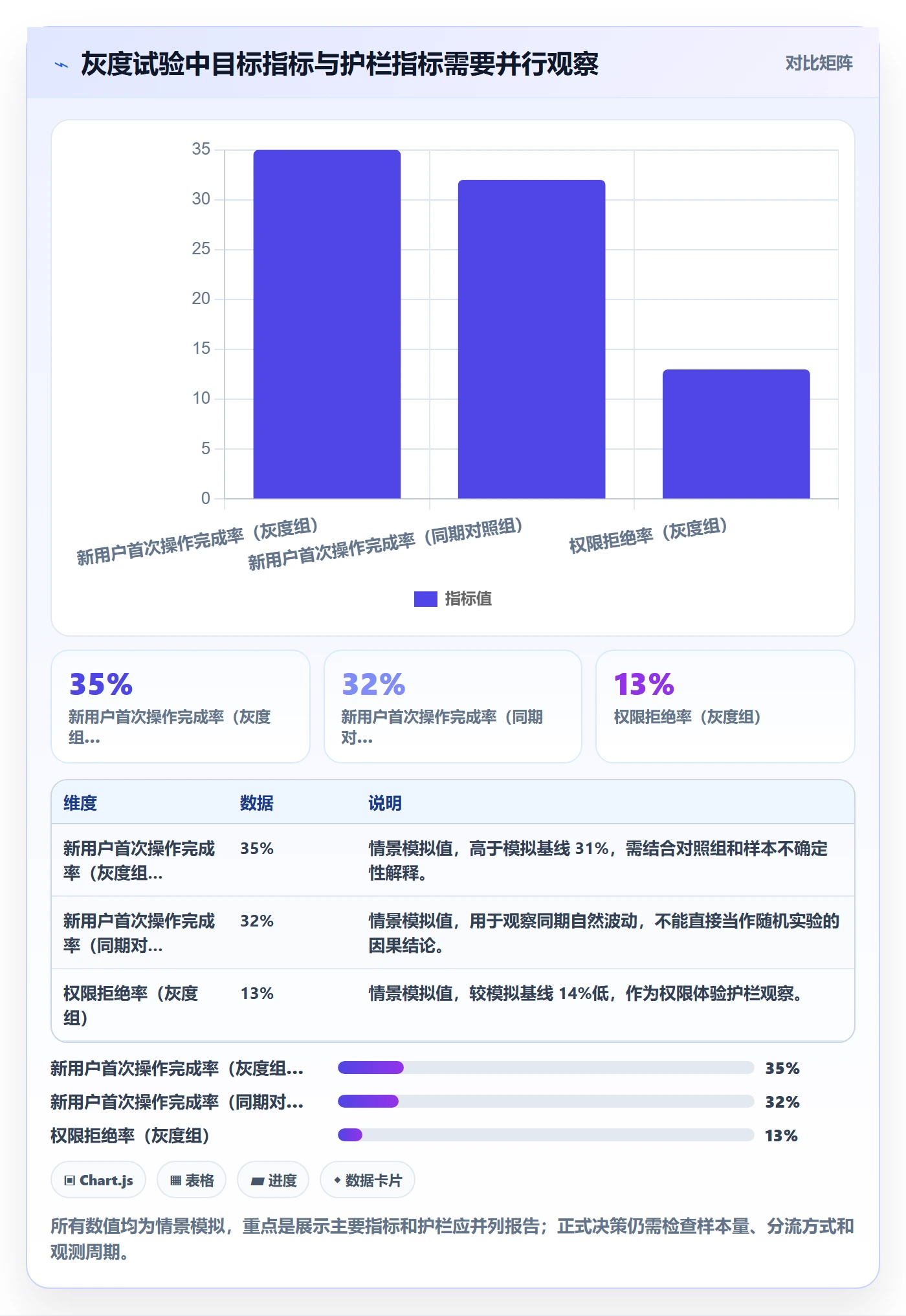

继续假设功能以 10% 灰度覆盖合格新用户两周,主要指标从基线 31% 变为 35%,同期对照组为 32%;权限拒绝率从 14% 变为 13%,支持工单率维持在每千名新用户 8 件左右。这样的结果可以形成积极信号,但如果样本量不足、用户分流不均或统计窗口跨越大型活动,就不能直接宣布版本带来 4 个百分点的提升。
更严谨的复盘会报告各组样本量、指标定义、观察窗口、置信区间或不确定性、异常流量处理方式。团队也要检查分群差异:整体完成率改善,可能只来自高意愿用户;新手、低活跃设备或特定渠道用户也许没有受益。平均值之外,分布和关键人群变化常常决定是否扩大放量。

4. 复盘要落到下一次决策,而不是写成纪要
如果结果呈现积极方向,团队的下一个问题不是“能不能宣布成功”,而是“证据是否足够支持扩大覆盖”。若证据中等,可以继续灰度、增加样本或延长观察;若护栏恶化,则暂停放量,定位影响人群和入口;若主指标无变化但过程指标改善,例如引导完成率上涨而任务完成率不变,说明问题可能不在入口,而在任务本身或用户动机。
复盘结论建议采用四段式:事实、解释、决策、后续验证。事实写数据和范围;解释写可能机制及替代解释;决策写继续、修改、回滚或停止;后续验证写负责人、时间点和指标。这样复盘才能进入下一轮版本规划,而不是成为一篇看过就归档的总结。
六、版本管理数据分析落地清单:从字段设计到复盘执行
1. 版本启动前:把目标和内容范围写成可检查的承诺
- 目标:用一句话描述目标用户、痛点和预期改变,避免只写“体验优化”或“提升稳定性”。
- 主要指标:明确名称、公式、基线、目标值、数据来源和观测窗口;暂时没有可信基线时,先安排基线采集,不要虚构目标。
- 护栏指标:选择最可能被目标改善伤害的指标,例如投诉率、错误率、权限拒绝率或单位服务成本。
- 范围基线:保存初始内容清单、优先级、负责人、计划窗口和验收条件,后续变化采用记录追加而不是覆盖。
- 明确不做:记录本版本有意排除的事项以及原因,减少不同干系人对“默认会交付”的误解。
- 依赖清单:为跨团队接口、数据、审批、内容、法务、安全和运营准备分别设置责任人与最晚确认时间。
- 发布策略:确定灰度范围、放量条件、监控人、回滚触发阈值及回滚决策人。
启动评审的输出不是一张静态排期表,而是一份可变更、可追溯的承诺基线。评审结束后,团队应能回答:目标是否一致、验收是否可判定、依赖是否有人负责、观测是否具备数据条件。任何一项答案是否定的,都应该显式记录风险和补救计划。
2. 版本执行中:监控流动、变更和风险信号
- 每周查看范围变化:分别统计新增、移除、拆分和优先级调整,不只看最终清单。
- 看交付流动:按待澄清、待开发、开发中、待验收、已发布等阶段观察在制品数量和停留时间。
- 记录阻塞:阻塞开始时间、阻塞类别、责任方、解除时间和对关键路径的影响应保持可查询。
- 检查验收质量:跟踪一次验收通过率、返工原因和缺陷严重度,必要时对高风险内容增加专项验证。
- 变更时重算影响:新增事项要说明替代内容、对目标的贡献、成本和风险;不能只在聊天记录中宣布“插入一个需求”。
- 盯住异常而非每个波动:通过事先设定的阈值发现稳定性、性能或业务护栏异常,避免对短暂噪声过度反应。
看板最重要的作用是暴露等待和冲突,不是把所有工作涂成不同颜色。若团队每周花大量时间更新状态,却没人用这些状态做范围决策、依赖协调或风险处置,应先精简字段和会议,而不是再增加仪表盘。
3. 发布前:把“完成”定义为可用、可监控、可回退
产品内容已开发完成,不等于具备发布条件。发布前应检查验收证据、数据埋点、权限配置、兼容性、帮助内容、客服口径、运营安排、监控告警和回滚方案。对服务端变更,要验证依赖服务和数据迁移;对用户体验变更,要检查关键路径及异常分支;对指标实验,要确认分流和事件采集没有混淆。
我会把“完成”拆为开发完成、验收完成、可发布、已发布、对目标用户生效五种状态。实际团队可以按需要合并状态,但必须区分“部署成功”和“用户已经获得功能”。灰度、地区差异、权限、客户端版本和功能开关,都会让这两者产生时间差。
4. 发布后:按预定窗口读数,不临时挑选有利指标
发布前就应约定第一次读数时间、正式评估时间和异常检查频率。高频使用场景可能数日内就能看到方向,低频业务可能需要数周甚至更长。评估窗口要结合样本积累和业务周期,不宜为了赶汇报临时截取“刚好表现最好”的一天。
复盘数据至少包括:上线覆盖比例、目标用户实际暴露量、主要指标变化、护栏变化、分群差异、异常或回滚事件、数据完整性和归因强度。若指标尚未成熟,应给出“尚无结论”的理由和下一次检查日期,而不是用未经验证的主观评价替代。
5. 建议的节奏:轻量团队和多团队组织分别设置
| 管理动作 | 轻量团队建议节奏 | 多团队组织建议节奏 | 产出 |
|---|---|---|---|
| 版本目标与范围评审 | 每个版本启动时 | 按产品线或发布列车分层评审 | 目标、基线范围、主要风险 |
| 执行状态检查 | 每周一次,关注阻塞和变更 | 团队周检加跨团队依赖协调 | 风险升级、范围调整决策 |
| 发布准备检查 | 每次重要发布前 | 按批次、环境和责任域分别确认 | 放量条件、监控和回滚安排 |
| 结果复盘 | 主要观测窗口结束后 | 产品线复盘并沉淀共性问题 | 结果、证据等级、下一步动作 |
| 指标口径审查 | 每季度或口径变更时 | 由数据与业务共同维护字典 | 可比性说明、定义版本记录 |
这些节奏是建议基准,不是必须照抄的制度。低风险、短周期产品可以更轻;涉及多个系统、强合规约束或高客户影响的发布,需要加强依赖和回滚管理。节奏设计应服务于风险控制和决策速度,而不是增加仪式。

七、不同情况下的行动建议:按团队规模、风险和数据成熟度调整
1. 小团队:先减少口径分歧,不要先采购复杂系统
小团队通常在同一时间管理的版本较少,协作链短,过重流程容易拖慢决策。可先用一张版本表和一份指标字典,做到每项工作有稳定 ID、目标关联、验收条件和实际发布时间。每周只讨论三件事:承诺是否变化、阻塞是否需要外部决策、关键指标是否具备验证条件。
小团队最值得投入的不是几十个状态,而是建立基线快照和发布后复盘习惯。如果工作项经常散落在不同文档、聊天记录和个人表格中,再好的分析方法也无法稳定复算。工具选择可按团队已有协作习惯决定,先确认导出能力、历史记录和权限管理是否足够。
2. 多产品线或 100 人以上组织:统一核心语义,允许局部流程不同
规模扩大后,统一不等于所有团队使用完全相同的流程。平台团队、移动端团队、合规项目和探索型产品的交付特征不同,强行套用同一状态机可能制造无意义的管理成本。组织层面应统一核心对象、关键字段、指标定义、跨团队依赖规则和版本变更记录;团队层面可以保留符合工作特性的执行状态。
以 PingCode 这类面向中大型组织协作的工具为例,落地时我会先验证三件事:版本与工作项能否稳定关联,状态和字段能否支持组织口径,历史变更与权限能否满足审计及协作需要。具体能力应以实际部署和当前配置为准,不能仅凭产品宣传推断。真正重要的是让不同团队提交的数据能够按共同定义汇总,而不是把所有人都塞进一张总看板。
跨团队版本需要指定一个最终决策人和一个依赖协调机制。若每个团队都能单独调整自身范围,却无人对端到端目标负责,组织级版本就会出现“局部都完成、整体没达成”。建议用目标负责人统筹价值与取舍,用交付负责人协调计划与依赖,用数据负责人维护结果定义;在小组织中,这些角色可以由同一人承担,但责任不能消失。
3. 数据基础薄弱:先提升可用性,再谈精细归因
如果事件埋点缺失、工作项状态常被补录、发布时间不准确,就不要先建设复杂归因模型。先从抽样开始:随机挑选若干个已发布内容项,核对需求记录、验收证据、实际发布批次和数据事件能否对应。把断点分类为“无定义、无数据、数据不可信、关系未建立、责任不清”,再按影响排序修复。
数据质量可以采用简单的完整性检查:目标字段覆盖率、验收条件覆盖率、发布批次关联率、主要指标数据缺失率、状态更新时间延迟。这里的覆盖率不是绩效分数,而是判断能不能据此做决策的条件。若某个字段大量缺失,先优化采集流程,不要靠人工猜测把表填满。
4. 高不确定探索项目:用学习目标替代虚假的交付承诺
新市场、新功能或技术验证通常无法在启动时准确承诺完整范围。此时可以把版本内容管理为一组待验证假设:问题是否存在、目标人群是否明确、方案是否可用、关键指标是否可采集。交付物可能是原型、访谈、可用性测试或小流量试验,不必强行包装成完整功能。
探索版本应设置时间盒和决策门槛:达到什么证据后继续投入,什么信号出现时转向,什么情况下停止。若把探索项目也用固定需求完成率考核,团队会倾向于交付容易完成的内容,而不是尽早验证最关键的不确定性。
5. 高风险或受监管发布:优先管理影响范围和可回退性
涉及资金、隐私、安全、关键基础设施或大规模用户影响时,版本的首要判断可能不是短期增长,而是风险是否被控制。需要为每个高风险内容项补齐影响面、审批证据、测试范围、部署顺序、监控阈值、回滚条件和应急责任人。对于无法快速回滚的数据库结构或数据迁移,必须把兼容策略和恢复方案纳入版本内容。
这类团队应把发布批次作为核心分析单位。单看版本号无法回答风险发生时影响了哪些用户、哪个环境或哪段数据。若发布窗口跨多个系统,需明确每个系统的实际可用时间和兼容状态,避免整体版本被标为“已发布”但关键链路仍处于不一致状态。
八、如何取舍:管理颗粒度、流程成本与决策价值之间的平衡
1. 字段越多不一定越好,优先保留能改变决策的字段
一个字段值得保留,至少应满足以下条件之一:能够影响优先级或范围取舍;能够揭示交付风险;能够支持验收或复盘;能够满足合规和审计。若字段长期无人查看、无法稳定填写,也没有对应决策动作,就应考虑删除、自动采集或合并。
例如,若项目经理每周手动录入“预计完成百分比”,但团队无法用它预测风险,且不同人理解不一致,这个字段可能制造虚假精确。相较之下,进入各阶段的时间戳、阻塞原因和实际发布批次往往更容易复核,也更能帮助定位流动问题。
2. 指标精度和组织可比性之间需要明确边界
跨团队比较很有吸引力,但前提是工作类型、内容粒度、统计窗口和系统约束具有可比性。平台升级、监管整改、探索项目和面向用户的新功能,风险结构与交付路径不同。未经分层的排名容易把高不确定工作判成低绩效,也会促使团队通过调整拆分粒度来迎合指标。
组织级仪表盘更适合回答趋势和风险问题,例如某类依赖是否长期造成等待、哪些产品线验收返工偏高、上线后观测覆盖是否不足。它不应未经背景解释就拿来给团队排位。SPACE 框架对开发者生产力的讨论提醒管理者,生产力是多维问题,不宜用单一产出数字替代整体表现。这个观点同样适用于版本交付:数量、速度、质量、协作和结果需要结合语境阅读。
3. 决策速度与治理严谨度要按风险分层
低风险文案调整不需要与支付链路升级采用同样审批链。可以按影响范围、可逆性、数据敏感度和故障代价划分风险等级:低风险事项走轻量验收;中风险事项增加灰度和监控;高风险事项要求专项评审、分批发布和明确回滚责任。分层的目的,是把严谨流程集中在真正值得控制的风险上。
当团队面临速度与治理冲突时,我通常不问“要不要加流程”,而问“哪个风险还没有被发现或控制”。如果新增审批只增加等待,没有减少错误概率或影响范围,流程应简化;如果一次回滚失败可能造成重大损失,那么多一次演练和检查就是合理成本。
4. 自动化应优先消除重复录入,而不是自动化错误口径
自动同步工作项状态、发布时间、变更记录和构建结果,可以降低人工维护成本;但在自动化之前,先确认源数据定义一致。若团队对“完成”理解不同,自动汇总只会更快地产生不一致报表。建议先以少量版本验证字段、规则和异常处理,再逐步自动化。
自动化也应保留可解释性。指标跳变时,团队要能追溯是业务变化、埋点变化、状态迁移还是数据修复导致。尤其在使用跨系统集成时,记录同步失败、重复事件、时区转换和历史补录规则,避免仪表盘看起来实时,实际却混合了不同时间口径。
5. 取舍矩阵:不同目标下优先投入什么
| 当前主要问题 | 优先投入 | 暂缓投入 | 判断改善的信号 |
|---|---|---|---|
| 版本经常延期,原因说不清 | 基线快照、阻塞时间、变更原因分类 | 复杂业务归因模型、跨团队绩效排名 | 延期原因可复核,重复阻塞开始减少 |
| 上线后不知道效果如何 | 指标字典、埋点验收、发布批次关联 | 增加更多过程字段 | 主要结果可按用户群和批次稳定读取 |
| 多团队信息无法汇总 | 统一对象 ID、核心状态语义、责任边界 | 强制各团队使用完全相同流程 | 组织汇总可追溯到团队和具体内容项 |
| 记录负担过高 | 删除无决策用途字段,自动采集基础时间戳 | 新增管理报表与人工周报 | 维护工时下降,关键决策数据仍完整 |
| 高风险发布缺少保障 | 风险分层、灰度、监控阈值、回滚演练 | 单纯提高完成率目标 | 异常暴露更早,影响面和恢复时间可控 |
这张矩阵不是固定路线图。若团队当前最严重的问题是用户结果无法验证,就应先补数据定义和发布关联;若结果能看见但范围频繁漂移,则先建立承诺基线与变更治理。一次只解决一个最影响决策的问题,通常比同时上线一整套管理制度更容易形成持续习惯。

九、下一步怎么做:用一个版本完成可复用的管理闭环
1. 第一周先抽样,不要先重建所有流程
从最近两个已结束的版本中抽取 10 至 20 个内容项,检查目标关联、验收条件、基线记录、实际发布批次和结果指标。将缺口按“缺字段、口径不一致、记录不准确、没有数据、没有负责人”分类,并估计每类问题对决策的影响。
抽样的好处是能快速发现真正的断点。如果多数内容项已经有完整记录,只是结果指标缺失,重点就是补观测;如果版本范围后期被覆盖,先引入基线快照;如果各团队状态语义不同,则先统一最小核心定义,而不是一次性迁移所有历史项目。
2. 第二周建立一页版指标字典和变更规则
选择不超过五个当前最重要的指标,写清公式、数据来源、窗口、负责人和限制;同时明确什么变化必须登记,例如新增或移除高优先级内容、目标改变、发布日期变化、关键依赖延误。规则要短到团队能在评审中实际使用,复杂边界可放入附录。
在工具配置上,先确认版本、内容项、发布批次和指标记录之间能否建立稳定关联。若使用 PingCode 或其他协作平台,先用一个试点团队验证字段、权限、变更历史和导出数据是否满足需要,再扩展到更多团队。不要把工具配置完成等同于管理落地完成。
3. 第三个阶段运行一个完整版本,并记录取舍过程
选择范围适中、风险可控的版本试运行。启动时保存基线;执行中登记变更和阻塞;发布前检查验收、监控与回滚;发布后按约定窗口读数。遇到变化时记录“为什么改、放弃什么、谁批准、怎样验证”,这些信息比会后补写的漂亮总结更有复用价值。
运行期间不必追求所有指标都完美。重点是发现数据链路是否通、定义是否可执行、团队是否愿意用记录做决策。若发现字段没人填,先判断它是否有用;若字段重要但经常缺失,分析是流程设计不合理、采集成本太高,还是责任边界模糊。
4. 版本结束后,把复盘结论变成下一次的明确动作
复盘结束时,每个重要问题都应对应一项后续动作、负责人和截止时间。例如“验收返工集中在权限边界”可以转为需求模板增加权限矩阵;“发布批次无法匹配用户暴露”可以安排数据标识完善;“外部依赖等待持续偏长”可以将接口确认提前到版本承诺前。
如果结论只是“加强沟通”“提高质量意识”,它还不是行动方案。行动需要能被观察:下个版本要检查什么,达到什么条件才算改善,若没有改善下一步做什么。只有把复盘动作送回版本启动和评审环节,历史数据才会逐渐转化为组织能力。
5. 最终检查清单
- 版本目标是否描述了目标用户、问题和可验证结果?
- 内容项是否有稳定标识、负责人、验收条件和目标关联?
- 版本承诺是否保存了可比较的基线,范围变化是否有原因与决策记录?
- 计划发布时间、实际部署时间和用户可用时间是否区分清楚?
- 主要指标、护栏指标和观测窗口是否在发布前确定?
- 指标公式、分子分母、数据来源和口径变化是否可复算?
- 灰度或分批发布是否记录实际覆盖人群与放量条件?
- 发布风险是否有监控责任人、回滚阈值和决策权限?
- 复盘是否区分事实、解释、证据强度和决策?
- 复盘动作是否有负责人、期限和下次验证方式?
版本内容管理真正的价值,不是让团队看起来更有秩序,而是让每一次承诺都能被追溯、每一次变化都能被解释、每一次发布都能被验证。先从最近一个版本开始,抽查十个内容项,找出目标、验收、发布和结果之间最薄弱的一环;再用下一版本修复这一环。比起一次性建设庞大的指标体系,这种小步验证更容易形成可信数据,也更能帮助产品经理做出下一次取舍。
常见问题解答(FAQ)
1. 产品经理应该如何划分版本类型,才能让版本内容管理真正可执行?
我以前把所有发布都叫作“版本”,结果需求评审、研发排期和上线复盘都混在一起,最后没人说得清某个版本到底解决了什么问题。我想知道,产品经理应该用哪些维度拆分版本,才能既方便团队协作,又能支持后续数据分析?
我建议不要只按发布日期或版本号划分,而是同时建立“交付载体、用户价值、风险等级”三层分类。交付载体回答“这次发布在哪里发生”,例如客户端、服务端、管理后台或接口;用户价值回答“用户获得了什么”,例如新能力、体验优化、问题修复或合规变更;
风险等级回答“发布后需要多严密地观察”,例如低风险配置调整、中风险功能上线、高风险核心链路改造。这样可以避免把一个紧急修复和一次大型功能发布放在同一套统计口径里。
我在实际梳理版本台账时,曾把过去三个季度的 86 个版本重新分类,发现原来按版本号统计只能看出发布了 86 次,但按三层分类后,能看出其中 41% 是体验优化,27% 是缺陷修复,18% 是新能力,14% 是合规或基础设施变更。
更重要的是,高风险版本虽然只占 16%,却贡献了约 63% 的线上回滚和紧急修复记录。因此,版本分类的目的不是让目录更漂亮,而是让资源投入和风险监控有依据。
落地时可以在版本对象中固定维护以下字段:版本名称、目标用户、核心问题、交付范围、版本类型、风险等级、计划发布日期、实际发布日期、负责人、验收标准和发布后观察指标。判断一个版本是否划分合理,可以检查三个问题:是否能用一句话说清用户价值,是否能独立验收,是否能在发布后单独观察结果。
如果三个问题都答不上来,通常说明版本边界还没有划清。
2. 版本内容管理应该记录哪些字段,才能支持后续的数据分析?
我见过不少团队的版本记录只有版本号、发布日期和几条需求标题,复盘时只能凭印象讨论。我想建立一套产品经理能长期维护、研发也愿意填写的数据结构,但又担心字段太多导致执行成本过高。
版本数据字段不能按照“理论上什么都想知道”来设计,而要围绕三个决策场景倒推:发布前要不要延期,发布中要不要调整范围,发布后是否达成目标。建议把字段分成必填、条件必填和自动生成三类。必填字段包括版本目标、目标用户、范围边界、负责人、计划发布日期、验收标准和核心指标;
条件必填字段包括灰度比例、迁移方案、回滚条件、合规影响和外部依赖;自动生成字段包括需求数量、缺陷数量、延期天数、变更次数、实际发布状态和发布后缺陷数。这样做的好处是,产品经理不需要手工维护所有统计结果,只需要把真正需要判断的业务信息填好。
我通常会用一张简化的数据结构表来检查字段设计:字段“版本目标”用于判断价值是否清晰,字段“范围边界”用于解释延期和加塞,字段“验收标准”用于判断完成不等于上线,字段“发布后指标”用于验证结果。字段数量控制在 18 至 25 个之间较容易执行;
超过 30 个后,团队经常出现批量复制、随意填写和长期不更新的情况。还有一个容易被忽略的字段是“未纳入范围”。它比已纳入需求更能解释版本失控的原因。
比如某版本计划 12 项需求,最终上线 9 项,如果没有记录剩余 3 项是主动延期、依赖未就绪还是资源不足,后续数据只能显示“完成率 75%”,却无法帮助下一次排期。版本台账至少要保留范围基线、变更原因和最终范围三份信息,才能支持真正有价值的复盘。
3. 如何用数据判断一个版本管理流程到底有没有变好?
我以前用版本按期率和需求完成率评价发布质量,但这两个数字很容易被人为调整,甚至按时上线的版本也可能没有解决用户问题。我想知道,产品经理应该看哪些指标,怎样避免指标看起来很好、实际交付却很差?
版本管理不能只看“有没有按时发布”,因为按时发布可能是砍掉范围后的结果,需求完成率高也可能是需求拆得过小。建议把指标分为交付效率、范围稳定性、质量结果和用户价值四组,并且至少同时观察一项过程指标和一项结果指标。交付效率可以看计划到上线周期、需求从确认到完成的中位天数和阻塞时长;
范围稳定性可以看版本范围变更率、临时插入需求占比和延期需求占比;质量结果可以看发布后 7 天缺陷数、回滚率、核心流程失败率;用户价值可以看目标功能使用率、任务完成率、转化率或工单下降比例。这里我更推荐使用中位数而不是平均数,因为少数超长项目会严重拉高平均值,掩盖大多数版本的真实情况。
例如,某团队连续三个月把版本按期率从 72% 提升到 91%,表面上进步明显,但同期版本范围变更率从 18% 上升到 37%,发布后 7 天缺陷数也从每版 4.2 个升到 7.8 个。这说明团队可能通过提前砍范围或降低验收标准换来了按期率,不能直接判定流程改善。
后来把“按期率、范围变更率、发布后缺陷数、核心指标达成率”放在同一张看板后,管理层才发现真正的问题是需求冻结太晚,而不是研发执行太慢。一个实用的判断方法是建立版本健康分,而不是追求单一冠军指标。比如按期发布占 25%,范围稳定性占 20%,质量结果占 30%,目标指标达成占 25%;
每项先按团队历史基线标准化,再观察连续三个版本的趋势。这个分数不适合拿来简单排名,更适合识别“按时但低质量”“质量好但周期过长”这类具体问题。
4. 产品经理如何制定版本管理落地清单,避免工具上线后没人维护?
我以前推动过版本管理流程,开始时大家都愿意配合,但两个月后版本信息越来越不完整,最后又退回到表格和聊天记录里。我想知道,真正落地时应该先做什么、后做什么,怎样设计检查机制才能让流程持续运行?
版本管理落地最容易失败的原因,不是工具功能不够,而是把“建立字段”误当成“建立机制”。我建议按四个阶段推进:先盘点现状,再建立最小模型,然后选择一个真实版本试运行,最后把检查动作嵌入固定会议和发布流程。
第一阶段先抽取过去 10 至 20 个版本,统计哪些字段经常缺失、哪些信息只能从聊天记录中补回、哪些数据在不同团队之间口径不一致。第二阶段只保留能够影响决策的最小字段,并明确每个字段由谁填写、何时填写、什么状态下必须更新。
第三阶段选择一个周期约两周、涉及多个角色但风险可控的版本试点,不要一开始就覆盖所有项目。第四阶段把版本评审、发布检查和复盘会议连接起来,让版本对象成为会议的输入,而不是会后补录的文档。我通常会设置三道检查点。版本创建时检查目标、范围和负责人;进入开发或测试时检查验收标准、依赖和风险;
准备发布时检查未完成项、回滚条件、观察指标和通知对象。每道检查点只检查当下真正需要的信息,避免在版本刚创建时就要求填写发布后数据。试运行期间,可以记录每个版本补录字段所花的时间,如果一个版本平均需要超过 20 分钟才能完成维护,通常说明字段过多或责任边界不清。还要设置明确的“数据责任人”。
产品经理负责目标、范围和价值指标,研发负责人负责技术依赖和发布风险,测试负责人负责验收状态和缺陷结论,项目负责人负责节奏和变更记录。某项目管理工具可以承载这些信息,但工具不会自动产生准确数据。真正有效的机制是:没有版本目标不能进入排期,没有验收标准不能进入发布,没有发布后数据不能关闭复盘。
这样版本管理才会从记录动作变成团队的决策门槛。
核心关键词
文章包含AI辅助创作:版本内容管理方法大全:产品经理版本管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515580
读者评论
我们过去只看最终完成率,临近发布移出几项需求后数字就很好看,复盘却说不清原计划落差。保留承诺时的清单快照确实有用,关键是变更原因别都归成“业务调整”。
结果指标很容易受同期活动影响,我们做过一次上线后转化上涨的复盘,拆开渠道后发现主要是流量结构变了。没有对照时,结论最好保守些,也要先确认埋点口径没变。
