跨部门缺陷处理中,最浪费时间的往往不是修复,而是团队花两天追问“怎么复现”:测试说只在特定账号出现,开发拿不到同一份数据,产品无法判断影响范围,支持团队又补充了另一条看似相同的反馈。复现步骤不是工单里的装饰字段,而是把用户现场转成可验证事实的接口。本文给出一套从受理、复现、分流到关闭的流程,并说明如何衡量复现质量、跨部门协作成本和流程是否真的变快。
一、核心结论:复现规范的目标不是“写得详细”,而是让不同角色得到同一个结果
1. 把复现步骤定义为可重复的实验
我判断一份缺陷记录是否合格,不先看字数,而是看另一位未参与原始排查的人,能不能按记录准备条件、执行操作并观察到相同结果。操作步骤只是实验的一部分,前置条件、实际结果、预期结果、环境和数据边界同样重要。
例如,“登录后点击提交,页面报错”看似有动作,却没有说明账号权限、页面入口、提交内容、错误表现和发生比例。开发可能用管理员账号测试,测试人员却在只读角色下复现;双方得到不同结果,不一定是任何一方操作错误,而是缺陷描述没有固定变量。
我建议把缺陷复现看作一份最小实验说明:固定环境与输入,按顺序执行动作,记录实际输出,并标明哪些条件尚未确认。能复现、不能复现、间歇性复现,都是有价值的结果;没有证据却写成“稳定复现”,才会误导排查。
2. 先把流程拆成入口质量、复现验证、诊断交接和结果回归
跨部门团队不应把“复现”当成测试人员的单点责任。客户支持负责保留现场线索,产品负责解释预期行为和影响范围,测试负责构造可验证场景,开发负责确认技术条件并定位原因,运维或安全团队则在环境、权限、日志和风险问题上提供支持。
实际流程可以归纳为四个关口:信息是否足以开始验证;团队是否按统一步骤得到结果;问题是否被正确分流给责任角色;修复后是否在原条件和相邻条件下回归。只统计“缺陷单有没有步骤”,会漏掉后三个关口。
3. 指标必须同时看速度、质量和风险
只盯平均修复时长,容易诱导团队快速关闭简单问题,把难复现、跨系统、涉及数据一致性的缺陷留在队列里。只盯首次复现率,也可能让团队不愿接收信息不完整但影响重大的报告。
我通常用三组指标共同判断:输入质量,例如可操作复现信息完整率;协作效率,例如从提交到首次有效验证的时间;结果质量,例如修复后回归通过率、重开率和重复缺陷率。对生产事故、权限错误、数据丢失等高风险问题,还应单独统计响应和遏制时效。
| 观察维度 | 回答的问题 | 推荐指标 | 不应单独据此下结论的原因 |
|---|---|---|---|
| 入口质量 | 提交的信息是否足够团队开始验证? | 可操作复现信息完整率、补充信息往返次数 | 字段填满不等于内容准确,也不代表问题容易复现。 |
| 验证效率 | 从接单到得到可复核结果用了多久? | 首次有效复现时间、未验证队列时长 | 简单问题占比变化会显著影响均值。 |
| 修复质量 | 修复是否解决原问题且没有明显回归? | 重开率、回归通过率、重复缺陷率 | 重开可能源于范围理解不同,需结合原因分类。 |
| 业务风险 | 高影响问题是否及时控制? | 高严重度确认时长、遏制时长、受影响用户数 | 不能用低风险问题的平均处理速度掩盖重大风险。 |
如果一个流程只让工单更整齐,却没有减少反复确认、错误分派或回归遗漏,它改善的是记录外观,不是缺陷处理能力。
二、背景和真实场景:信息在部门交接时为何会失真
1. 用户描述的是感受,工程团队需要的是可观察行为
用户常说“系统卡住了”“保存失败”“偶尔重复扣款”。这些表述对理解感受有帮助,却不能直接构成可执行测试。支持人员可能只看到工单截图;产品知道用户期望;开发能读日志;测试掌握测试环境。每个角色拥有不同的事实片段,缺陷流程要做的是把片段连接起来,而不是要求某一个人猜完整故事。
信息在交接中丢失,通常有三个原因。第一,叙述被压缩成结论,例如“接口异常”,但请求条件和响应信息没有保留。第二,环境被默认化,例如默认大家都知道是哪个版本、租户、浏览器或网络区域。第三,解释与事实混在一起,例如“缓存有问题”被写成根因,实际却只是观察者的猜测。
2. 同一个表象,可能来自不同根因
以“订单提交后页面一直转圈”为例,表象相同,背后可能是前端请求没有结束、服务端处理超时、网络代理丢弃响应、服务已完成但客户端未收到确认,也可能是用户重复点击造成并发请求。若工单只写“按钮卡死”,团队容易从错误层级开始排查。
因此,复现记录要区分现象、解释和待验证假设。现象是“点击一次后,页面持续显示加载动画约 40 秒”;解释是“可能未收到服务端响应”;假设则是“代理层连接超时”。三者不能互相替代。先把现象固定,才有条件验证解释。
3. 平台能统一工作流,但不能代替判断
在 100 人以上、产品线和职能较多的组织里,统一缺陷模板、状态、责任人和审计记录会更有价值。以 PingCode 这类研发协作平台为例,团队可以把缺陷表单、状态流转、关联需求和版本等管理动作放在统一工作流中;但字段是否必要、谁负责补充、什么情况升级,仍需要组织根据产品风险制定。
我不建议把“上线了管理平台”当作流程已经成熟的证据。工具可以减少信息散落和状态不可见,却不能自动判断一次偶发故障是否与账号权限有关,也无法替团队决定日志脱敏规则。平台的价值应通过可观察结果验证:交接次数是否下降,责任等待是否缩短,严重问题是否更早被识别。
4. 先分清缺陷、咨询、配置问题和环境问题
进入复现流程前,团队需要确认报告属于什么类型。缺陷通常指产品行为偏离已约定或可验证的预期;咨询是用户不知道如何操作;配置问题可能由权限、开关或部署参数造成;环境问题可能来自浏览器、网络、设备或依赖服务。分类可以后续修正,但初始分类必须保留证据和不确定性。
将所有反馈都塞进“Bug”队列,会造成两个后果:工程人员被大量不需代码修复的事项打断;真正高风险问题在混杂队列中失去优先级。反过来,过早把异常归为“用户操作问题”,也会让真实缺陷在入口处消失。

三、常见误区:看起来更严格,实际上可能更难处理
1. 误区一:复现步骤越长,质量越高
冗长步骤可能只是把无关背景和排查猜测堆在一起。比如“打开系统、登录、进入首页、等待加载、再检查很多内容,最后发现按钮不对”,既没有指出关键入口,也没有明确按钮的实际表现。步骤应该足以固定关键变量,不需要复述每个用户都熟悉的动作。
判断步骤是否需要保留,我会问:删掉这一条,复现结果是否可能改变?如果答案是否定的,它可能属于背景说明;如果答案是肯定的,就应留在步骤中。对于涉及状态变化的操作,必须写清前后顺序,因为先创建数据再切换角色,与先切换角色再创建数据,可能触发完全不同的路径。
2. 误区二:只有稳定复现才算有效缺陷
间歇性问题最容易被“我这里没复现”搁置,但“未复现”不是“问题不存在”。网络抖动、并发竞态、时区边界、异步任务延迟、灰度配置和特定数据状态,都可能让现象难以稳定重现。此时应记录尝试次数、时间窗口、账号与数据条件,以及每次结果,而不是把报告直接关闭。
例如,10 次操作出现 2 次异常,比“偶尔会失败”提供了更多信息;若失败只发生在并行提交时,问题就可能从单次操作转向竞态条件。复现概率本身不是根因,却可以帮助决定测试策略和风险等级。
3. 误区三:截图或录屏可以替代步骤
截图有助于确认错误提示、页面状态和用户所见,但通常无法展示操作前置条件、点击顺序、后台响应或账号权限。录屏也可能暴露个人信息、访问令牌、客户数据,或遗漏网络层细节。应把媒体证据当作补充,而不是唯一的复现说明。
对于动态问题,录屏最好配合时间戳、版本、脱敏后的请求标识和复现概率;对于静态布局问题,截图应包含必要上下文,标记问题位置,并说明期望显示方式。上传之前,先确认数据授权与脱敏要求。
4. 误区四:字段必填就等于信息完整
用户可以在必填框里写“无”“正常”“不清楚”,系统会显示字段已填写,但团队仍不知道问题发生条件。字段完整率因此不能单独代表质量。更有用的做法是把结构化字段与内容审核结合起来,例如环境字段选择具体版本,复现步骤包含可执行动作,实际结果写可观察现象。
也不能把所有字段都设为必填。若在提交时强制要求普通用户提供服务日志、数据库状态或技术堆栈,入口摩擦会明显增加,还可能促使用户乱填。对用户难以获知的信息,应由支持或工程团队在分诊后补录,并标注信息来源。
5. 误区五:把优先级、严重度和修复难度混为一谈
严重度描述问题造成的影响,优先级描述组织应多快处理,修复难度描述工程投入。一个低频但导致数据不可恢复的缺陷,严重度可能很高;一个影响较广但有可靠绕行方案的问题,优先级需要结合业务窗口和风险决定;复杂修复也不意味着可以自动降低影响等级。
分诊时先评估用户影响和风险,再决定响应次序,最后估算修复方案。若团队把“开发估计要很多天”直接变成低优先级,可能是在用成本掩盖风险。若每个报告都被标为最高优先级,优先级本身就失去区分作用。
6. 误区六:用关闭数量评价个人或部门
按个人关闭单数排名,会鼓励拆分工单、快速关闭边缘问题,甚至避免接手难复现事项。按部门统计时,又可能把协作问题变成责任推诿。缺陷数据适合用于发现系统性瓶颈,不适合脱离复杂度、风险和工作类型,直接当作个人绩效指标。
我倾向于观察团队级趋势及分布:哪些类型经常补信息,哪些产品模块重开率高,哪个交接节点等待最长。若确实需要看个人负载,应结合问题难度、角色职责和支援工作,并将数据用于容量规划,而不是简单比较数量。

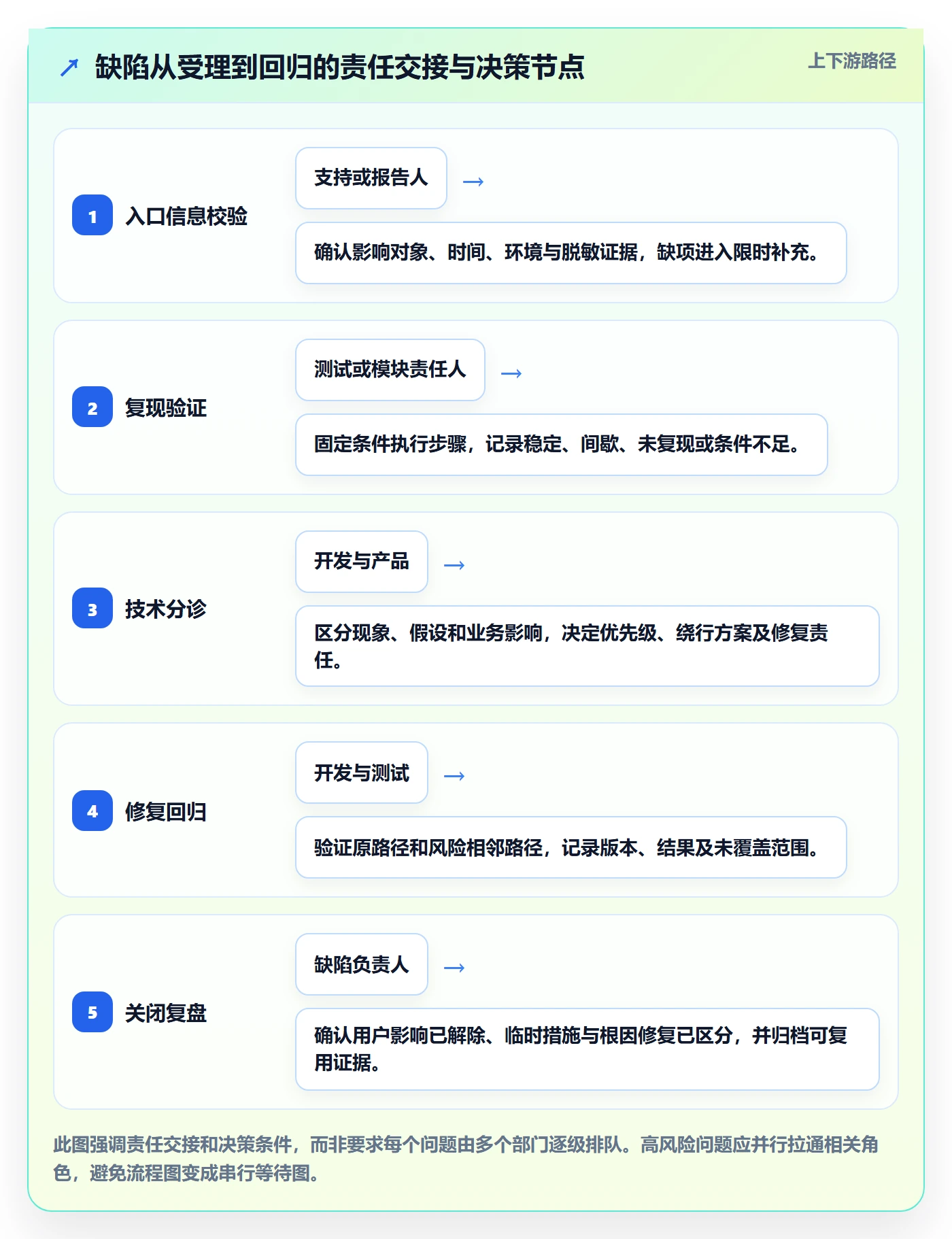

四、专业判断逻辑:建立从受理到关闭的可审计流程
1. 入口先收集“可获知信息”,不逼用户猜技术根因
报告表单应围绕报告人实际掌握的信息设计。建议基础字段包括:简短标题、受影响功能、发生时间与时区、用户可见的操作步骤、实际结果、预期结果、发生频率、受影响范围、产品版本或访问入口,以及可提供的截图或录屏。
账号标识和业务数据应遵守最小化原则。不要让用户在公开工单中粘贴密码、访问令牌、完整个人信息或敏感客户数据。若排查需要更高敏感度的日志,应通过受控渠道提供,并明确访问范围、保留期限和脱敏要求。
2. 分诊时核对四类条件
第一次分诊不一定要找出根因,但至少要把问题缩小到可验证范围。我会用四类条件检查:
- 环境条件:产品版本、浏览器或客户端、操作系统、网络区域、租户或部署环境。只记录与复现相关的差异,避免无目的地收集所有设备信息。
- 身份和权限:账号角色、组织权限、功能开关、数据归属。必要时用测试账号复现,不应共享用户凭据。
- 输入和状态:脱敏后的数据类型、记录状态、前置操作、边界值,以及此前是否存在失败重试或并发提交。
- 时间和频率:首次发生时间、复现窗口、尝试次数、成功与失败次数,以及是否与发布、配置变化或依赖服务波动相关。
以上信息并非每个报告都能一次提供。关键是把已知、未知和已尝试的事项分开,避免“没有填”被误读为“不相关”。
3. 按可验证程度设计状态,而不是用状态掩盖责任
状态名称应表达事实或下一步动作。一个简单流程可以是:新建、待补充、待复现、已确认、处理中、待回归、已解决、未复现关闭或非缺陷归档。团队可根据业务复杂度合并状态,但必须说清每个状态的进入条件、责任人和最长等待时间。
“待补充”不应成为无人认领的暂存区。应指定谁联系报告人、需要补充什么、何时复查。逾期没有回应时,可以暂停或归档,但要保留已尝试联系的记录及重新打开的路径。对于高风险问题,不能因为信息未齐就停止响应;应先采取保护措施,再并行补证。
4. 复现结果至少有四种,不要只记成功与失败
- 稳定复现:在已记录条件下,多次执行均出现同一现象。记录执行次数和一致性。
- 间歇性复现:同一条件下部分执行出现异常。记录成功与失败次数、时间窗口和可能的并发条件。
- 未复现:按现有步骤执行后未观察到问题。说明执行环境、尝试次数和与报告环境的差异。
- 条件不足:缺少关键账号、数据、版本或访问权限,当前无法做有效验证。明确缺口与负责人,不要伪装成未复现。
对“未复现”的记录,我要求至少回答三个问题:是否严格按原步骤执行;是否有关键环境差异;下一步最值得验证的变量是什么。这样即使没有立即得到结论,后续团队也不必从头重复。
5. 根因分析与复现记录分开维护
初始报告记录用户观察到的事实;排查日志记录团队提出的假设、实验和结果;根因记录在证据足够时更新。不要在标题里过早写“缓存故障”“数据库问题”,否则后续调查容易被锚定在最初猜测上。
每次尝试可用简洁格式记载:日期与执行人、固定条件、变化变量、执行结果、证据位置和下一步。若一次只改变一个关键变量,因果判断会更清楚;多个变量同时变化时,虽然可能更快找到可用绕行方案,却较难知道究竟是什么因素起作用。
6. 修复关闭要验证原路径,也要检查风险相邻路径
开发提交修复后,测试不能只确认“现在好了”。首先按原报告步骤回归,确认实际结果达到预期;然后挑选可能受相同代码路径影响的邻近场景,例如不同权限、边界输入、失败重试和旧数据状态。回归范围要按变更风险决定,不是每个小修复都做全量测试,也不是所有小修复都只点一次按钮。
关闭时应留下修复版本、验证环境、执行结果、未覆盖范围和已知限制。若暂时采用开关、回滚、手工补偿等方式止血,需要区分“风险已控制”和“根因已修复”,避免临时措施被误认为永久解决。
7. 让流程可执行的复现模板
模板的目标是提示关键事实,而不是增加填表负担。下面这份结构可以用于工单字段,也可以作为自由文本骨架。方括号里的内容是提示,不是要求报告人全部回答。
标题:[功能/对象] 在 [条件] 下出现 [可观察异常]
影响范围:
发生时间与时区:
版本 / 环境 / 客户端:
账号角色或权限:(不得填写密码、令牌等敏感信息)
前置条件:
1.
2.
复现步骤:
1.
2.
3.
实际结果:
预期结果:
发生频率:[例如 3 次操作中出现 1 次]
已尝试的排查:
证据:[脱敏截图、录屏、请求标识或日志位置]
尚未确认的信息:
建议下一步:
对内部测试人员,可以要求补充测试数据构造方式和清理方法;对外部用户,则应把技术性字段设为可选或由支持团队协助填写。模板是入口,不是门槛。

五、指标与数据观察:分母、分层和指标组合比漂亮的平均数重要
1. 指标先定义口径,避免同名数据无法比较
可操作复现信息完整率可以定义为:抽样缺陷中,另一位执行者无需再次询问即可开始有效验证的记录数,占抽样总数的比例。这里的“完整”由团队检查标准判断,不等于必填字段填写率。抽样时应覆盖不同部门、严重度和产品模块。
首次有效复现时间从提交时间算到首次留下可复核验证结果的时间。等待报告人补充的时段、等待责任团队认领的时段最好分开记录;否则总时长无法告诉管理者究竟是入口质量、容量还是分派机制出了问题。
重开率可按一个固定观察窗口定义,例如关闭后 14 天内因原问题仍存在或回归而重新打开的缺陷数,占同期关闭缺陷数的比例。若缺陷被重新打开是因为业务预期变更,应另行分类,不应与修复失败混算。
每个指标都应登记定义、统计范围、起止时间、排除规则、责任人和数据来源。口径变更时,旧数据与新数据需要标注断点,不能把定义变化误解为流程突然进步或退步。
2. 用分位数看等待体验,用分层看问题结构
平均处理时间很容易被少数长期挂起事项拉高,也会被大量简单问题拉低。建议同时看中位数和第 90 百分位数:中位数呈现典型体验,第 90 百分位数提醒团队关注尾部等待。还应按缺陷严重度、来源渠道、产品模块和复现类型分层,避免整体改善掩盖高风险队列恶化。
举例说,首次有效复现的中位数从 9 小时降至 6 小时,但第 90 百分位数从 2 天升至 4 天,可能意味着常见问题处理更快,复杂问题却更难推进。此时再看“条件不足”事项占比、跨团队等待和报告信息来源,才有可能找到尾部原因。
3. 建议的关键指标及其使用边界
| 指标 | 建议口径 | 适合发现什么 | 常见误用 |
|---|---|---|---|
| 可操作复现信息完整率 | 抽样中可不经额外询问即开始验证的记录占比 | 入口模板和跨部门信息传递是否有效 | 把字段填写率当成内容质量。 |
| 补充信息往返次数 | 从提交到具备验证条件之间的必要追问轮次 | 报告字段缺口、支持协助需求和模板可理解性 | 要求追问次数为零,压制复杂问题的必要澄清。 |
| 首次有效复现时间 | 提交至首次记录可复核验证结果的时长 | 分派、补充、环境准备和执行等待的瓶颈 | 只看均值,忽略高风险问题和长尾事项。 |
| 未复现事项积压时长 | 未复现或条件不足事项处于待验证状态的时长 | 间歇性问题是否被长期搁置 | 将所有未复现报告直接归为无效。 |
| 修复后重开率 | 固定观察期内因原问题未解决或回归而重开的比例 | 需求理解、修复验证和回归覆盖情况 | 把预期变更导致的重新讨论也算作修复失败。 |
| 高严重度遏制时长 | 重大影响确认至回滚、隔离、降级等风险控制动作的时间 | 事故响应是否先保护用户与数据 | 只统计最终代码修复时间,忽略临时止损。 |
4. 建立一张从输入到结果的指标树
如果可操作信息完整率低,优先检查入口字段、支持协助和报告渠道,而不是先要求开发提高修复速度。如果信息完整但首次复现慢,要看认领队列、环境准备、测试数据和责任边界。如果复现很快而重开率偏高,要检查预期是否模糊、根因假设是否过早、回归范围是否不足。
指标之间应能解释,而不是只并列展示。举例:补充往返次数下降,首次有效复现时间也下降,说明入口改造可能起作用;如果完整率上升但提交量显著减少,可能是表单门槛过高,不能直接宣布成功。必须把用户是否愿意报告、报告是否仍覆盖高风险问题一起观察。

5. 用基线和小样本试点验证改造,不先许诺固定收益
我会先连续观察一个可解释的基线窗口,例如 4 至 6 周,按产品模块和严重度抽样审核记录,再选一个边界清楚的团队试行模板与分诊规则。对照时至少记录报告量、完整率、首次有效复现时间、未复现积压和重开率,避免只挑一个向好的指标。
样本量较小时,不宜把单周波动当成趋势。重大版本发布、节假日、团队值班轮换和流量高峰都会改变缺陷结构。比较前先标注这些事件;有条件时用同一产品模块的前后周期对照,或者找相近团队做同期观察,但不要把非随机对照包装成严格因果结论。
六、案例推演:一张“偶发提交失败”工单如何变成可排查问题
1. 原始报告缺少什么
设想某企业软件的客户支持提交工单:“用户说订单偶尔提交失败,重试后有时成功,页面转圈,没有其他信息。”这段话说明了影响感受,却没有锁定用户角色、订单状态、发生频率、错误提示、浏览器版本或请求结果。把工单直接派给开发,只会把缺失信息转化成开发的追问。
支持团队先确认:问题发生于生产环境还是测试环境;影响一个用户还是多个租户;重试后是否可能产生重复订单;用户能否提供发生时间和订单编号。涉及真实业务数据时,不要求用户公开粘贴完整订单内容,而是通过受控方式取得脱敏标识。
2. 用最小变量测试缩小范围
测试人员按用户允许提供的条件,在隔离环境中准备相同角色和订单状态,执行单次提交并观察页面与服务端结果。随后分别测试连续点击、网络切换和同一订单重复提交,不把所有条件一次性混在一起。每轮只改变一个主要变量,记录成功次数、失败次数和请求标识。
情景推演中,最初 20 次单次提交均成功;当模拟弱网并快速重复提交时,20 次操作出现 3 次页面超时,但后台订单实际已创建。这个结果不能证明生产事故的根因一定是网络代理,却提示团队优先验证“客户端未收到确认”和“重试产生重复请求”两类风险。情景数字仅用于演示排查逻辑,不是实测产品数据。
3. 产品与开发共同确认预期和风险
产品需要回答:用户点击一次是否应生成且只生成一笔订单;超时后系统应显示什么提示;用户是否可以安全重试。开发则检查请求链路、超时配置、幂等处理和服务端订单状态。支持团队确认真实用户是否遇到重复记录,运维团队检查对应时间窗口的服务指标和依赖状态。
这里的关键判断不是“页面转圈是不是前端缺陷”,而是从用户目标拆出多个可验证结果:请求是否到达、服务端是否完成、客户端是否得到响应、重试是否产生副作用。一个表面现象可以同时涉及可用性和数据一致性,严重度评估应关注最坏的合理影响,而不只是发生频率。
4. 修复后验证不能只检查提示文案
假设团队增加了明确超时提示并对重复请求做保护,回归至少要覆盖:正常网络单次提交;弱网条件下等待响应;用户在超时后重试;同一订单重复提交;不同角色和订单状态。若系统采取排队或异步确认,还要验证用户如何查询最终结果。
关闭记录应写明修复版本、验证环境、尝试次数、结果和未覆盖范围。如果生产已有临时操作指引,应单独标注其适用条件与撤销时间。把“测试通过”当作完整结论不够;后续团队必须能知道测试究竟覆盖了什么。
5. 这个案例能说明什么,不能说明什么
它说明“复现步骤”有时不是机械重放用户操作,而是设计实验来区分多个可能路径。它也说明支持、产品、测试、开发和运维需要共享不同类型的证据,不能把全部补充责任交给报告人。
它不能证明弱网必然是根因,也不能说明所有偶发问题都应该通过增加重试解决。重试可能提升表面成功率,却放大重复写入风险。任何工程措施都应同时验证用户感知、后台状态和副作用。

七、不同情况下的行动建议与取舍
1. 小团队:先降低交接成本,不要先设计复杂状态机
如果团队人数少、产品模块集中,先统一一页复现模板、一个责任入口和每周一次的缺陷分诊即可。字段控制在能够开始验证的范围内,明确谁负责补充信息、谁确认优先级、谁验证修复。小团队的主要风险通常不是缺少流程图,而是每个人理解不同、关键事实散落在聊天记录里。
取舍是降低精细化统计能力,换取上手简单和协作灵活。可以先用共享表单或现有协作空间记录必要字段,等问题数量、角色分工和审计需求增长后,再考虑更细的自动化规则。不要为了看起来成熟而设置无人维护的几十个状态。
2. 中大型组织:按产品域设责任边界,统一核心口径
100 人以上、跨产品线或有多个研发团队的组织,需要统一严重度定义、核心字段、跨团队升级路径和数据口径,同时保留各产品域的扩展字段。可以在 PingCode 这类研发管理平台中承载统一流程和关联信息,但应设定字段负责人、流程变更审批人和数据治理规则,避免每个团队自建一套不可比较的指标。
取舍是标准化带来的可比较性与团队自治之间的平衡。核心字段太少,集团层面无法识别风险;核心字段太多,提交门槛和维护负担上升。实操上可以把字段分为“入口必需”“分诊补充”“特定风险适用”三类,后两类不要求所有报告人填写。
3. 用户无法提供环境信息:由支持团队协助重建现场
外部用户通常不知道客户端版本、请求标识或权限继承关系。此时不应把工单退回并要求用户“补齐技术信息”,而应提供清晰的获取方法,或由支持人员通过合规的诊断能力协助收集。涉及数据授权时,先确认用户同意范围和数据保留方式。
取舍是支持成本与定位速度之间的平衡。人工协助会占用支持容量,但比让用户尝试复杂命令更可靠、更安全。可以为高频场景准备简短的环境采集指引,同时明确哪些信息可公开提交、哪些信息必须走受控通道。
4. 间歇性缺陷:用概率、时间窗和变量记录替代“偶尔”
对间歇性问题,记录每次尝试总数、成功与失败次数、时间窗口、并发量、数据状态和环境差异。若有多个相关系统,尽可能对齐时钟和请求标识。团队可以先从最可能改变结果的变量开始测试,不要为了“增加复现概率”同时改变很多条件。
取舍是投入更多观测成本,换取更强的因果判断。偶发缺陷未必值得为每个案例搭建长期监控,但若潜在损害重大,添加结构化日志、临时告警或影子观测的投入可能是合理的。应设定排查期限和升级条件,避免无限期“继续观察”。
5. 高风险生产缺陷:先遏制,再完善复现材料
若出现数据丢失、越权访问、资金错误、服务大面积不可用等风险,不能等待普通工单字段齐全后才响应。应按事故机制同步拉通责任团队,先判断隔离、回滚、关闭功能、限制写入或通知受影响用户等措施是否必要;复现和根因调查并行进行。
取舍是可能采用暂时影响功能体验的保护措施,换取风险不继续扩大。决策应记录影响范围、措施负责人、启用时间、回退条件和用户沟通安排。安全或合规事件还应遵循组织既有事件响应机制,不能在普通缺陷流程中私自公开敏感细节。
6. 遗留或低频问题:设置复核时间,不要让队列无限堆积
对低频、影响有限且暂时无法复现的事项,可以保留为观察项或技术债务,但需要记录业务影响、已尝试的条件、可能的绕行办法和重新评估日期。若产品版本、依赖服务或用户规模发生变化,应重新检查原有判断是否成立。
取舍是接受有边界的未解决风险,避免花费不成比例的排查成本。归档不是删除证据,也不意味着问题不存在。团队应让产品负责人或风险责任人明确接受剩余风险,并保留重新打开的条件。
7. 外包、供应商或跨组织协作:约定证据格式与响应责任
多组织协作中,内部团队往往拿不到供应商环境,供应商也不了解客户数据。开始排查前要约定时间格式、版本标识、日志脱敏方式、请求关联信息、证据传递渠道和响应时限。报告中还应区分“我方已验证”“对方已验证”和“双方均未验证”,避免口头结论被当成复现事实。
取舍是沟通流程更正式、传递速度可能稍慢,但可降低敏感信息泄露和证据歧义。对于紧急问题,建立专用升级通道;对于日常问题,则通过统一记录保留结论,避免关键判断只留在会议或即时消息中。
八、落地计划:用四周建立最小可用闭环
1. 第一周:抽样看现状,先找到最大返工点
抽取近期不同来源、严重度和模块的缺陷记录,检查是否能从文字中还原条件、动作、结果和环境。不要只抽已顺利关闭的工单,也要看未复现、重开、长期待补充和被归为非缺陷的事项。记录最常见的三类信息缺口以及最长等待发生在哪个交接点。
这一周的输出不是一份宏大的流程制度,而是一张当前流程图、一组口径说明和待验证的问题清单。若团队不知道“首次响应”和“首次有效验证”有什么区别,先统一定义,再谈目标值。
2. 第二周:选一个团队试用模板和分诊标准
根据现状设计最小字段集合,把必填项限制在报告人能够合理提供的信息。制定严重度与优先级的判断示例,说明间歇性、未复现和条件不足如何记录。选一个产品域先试行,安排短时分诊会议,专门处理跨职能阻塞,而不是逐条朗读工单。
若组织采用 PingCode 或其他项目管理平台,可先调整表单字段、状态与责任通知,再确认数据权限和敏感信息限制。不要一开始就做复杂报表自动化;先验证团队是否理解字段和状态含义。
3. 第三周:观察例外,修改不适用的规则
重点观察三类例外:信息很多却无法复现的报告;信息不全但风险很高的报告;同一问题被不同团队重复创建的报告。前两类检验模板和应急机制,后一类检验去重和跨产品域协作。让一线使用者说明哪些字段难填、哪些提醒没有帮助,再决定删减或增加内容。
流程试点中出现例外不是失败,而是发现规则边界的机会。若团队为了绕过状态限制而在标题中塞信息,说明状态或字段设计不合适;若高风险报告被“待补充”状态阻塞,说明流程没有规定并行响应路径。
4. 第四周:复盘趋势,决定扩展、调整还是停止
比较试点前后的可操作信息完整率、补充往返次数、首次有效复现时间分布、未复现积压和重开原因。检查报告总量与严重度构成是否变化,确认是否出现用户提交减少或高风险问题漏报。只有当数据口径稳定、团队能够解释变化,才考虑推广到更多产品域。
若指标没有改善,不要先归咎于执行者。可能是字段描述不清、支持团队没有权限协助收集、分派规则太慢,或者问题本身高度依赖生产数据。必要时停止低价值字段,保留能减少返工的环节。流程的目标是让证据更快到达正确的人,而不是让每个工单都长得一样。
5. 最后检查:这套流程是否真的能让团队做出更好的决定
- 报告人能否清楚描述用户看到的现象,而不被迫猜测技术原因?
- 接手者能否知道哪些条件已确认、哪些仍未知、下一步由谁负责?
- 间歇性和未复现事项是否有继续验证或归档的明确路径?
- 高风险问题是否能先控制影响,而不是等待表单完美?
- 修复后是否验证了原路径、风险相邻路径和必要的业务结果?
- 指标是否能定位瓶颈,而不是诱导部门追求关闭数量?
跨部门缺陷流程最值得追求的,不是“每张单都写得很完整”,而是事实能被复核、假设能被证伪、责任能被接住、风险能被控制。下一步不必先买工具或改造全部流程:抽查一批最近的未复现和重开事项,找出最常见的信息断点;用一张可执行模板和清晰的状态责任试点;四周后再用分层数据决定是否扩展。能持续缩短从用户现象到可验证证据的距离,复现规范才真正发挥了作用。
常见问题解答(FAQ)
1. 跨部门团队的 Bug 复现步骤应包含哪些内容?
我提交缺陷时,常觉得自己已经把操作过程写清楚了,开发同事却还是会追问环境、账号和前置条件。到底怎样写,才能让别人按步骤稳定复现,而不是靠猜?
复现步骤的目标不是记录“我做了什么”,而是让另一位同事在相同条件下得到相同结果。建议至少写明:环境与版本、账号权限或数据前置条件、逐步操作、实际结果、预期结果,以及附件证据。比如,不写“点击保存后报错”,而写“测试环境版本 2.4.1,使用编辑权限账号;
打开已存在的草稿,将标题改为含 30 个汉字的文本,点击保存;页面提示成功,但刷新后标题仍为旧值;预期是刷新后显示新标题”。如果问题涉及网络、设备或时间条件,也应一并记录。跨团队协作时,最好让提交人或分诊人实际按步骤复现一次;无法复现就补充缺失条件,而不是先把描述完整当成复现成功。
2. 如何衡量缺陷复现步骤的质量,避免只看缺陷数量?
我所在的团队每月都会统计 Bug 数量,但数量高低并不能说明提交质量好不好。有时缺陷很多是因为测试做得细,有时则是重复提交;我应该看哪些指标,才能判断复现流程是否真正有效?
建议把指标分成复现质量、处理效率和结果质量三类,并明确分母与统计周期。可先观察一次复现成功率,即首次分诊后能按现有步骤复现的缺陷数占进入分诊缺陷数的比例;再看补充信息往返次数、从提交到确认归属的中位时长,以及重开率。
举例来说,一个团队连续四周记录 100 个进入分诊的缺陷,其中 72 个首次复现成功,首次复现成功率就是 72%;若下月升至 84%,且重开率没有上升,才更可能说明描述质量改善。这个比例不是跨团队通用的及格线,应先建立自己的基线。不要单独奖励“首次复现率”,否则团队可能把难复现的问题拒之门外;
还要抽查被退回或关闭的缺陷,确认是否存在误判。
3. 跨部门缺陷如何分配责任和设置处理时限?
我遇到过缺陷在测试、开发、产品和运维之间来回转交,大家都在补充信息,却没人明确下一步由谁推进。跨部门团队怎样设置责任和时限,才能减少等待,又不把责任简单推给第一个接单的人?
把“当前负责人”和“最终修复团队”分开管理更可靠:当前负责人负责推动下一步和更新状态,修复团队则在证据足够后确认技术归属。分诊时至少记录影响范围、严重程度、优先级、当前负责人、下一步动作及复查时间;严重程度描述用户或业务受损程度,优先级还要结合时限、影响面和工作安排,二者不应混为一谈。
可用一个团队内部试行规则作为起点:阻断核心流程的问题 2 小时内确认负责人,普通问题 1 个工作日内完成首次分诊;再依据真实积压和覆盖时区调整,而非直接当作行业标准。转交必须附上已验证的环境、复现结果和待确认事项;若仍有争议,由约定的分诊负责人裁定归属,避免缺陷在多个团队间无期限流转。
4. 遇到偶发性或无法稳定复现的 Bug,应该怎样记录和关闭?
我碰到过只发生一次的异常,重新操作十几次都没出现,但用户又能提供截图。我担心直接关闭会漏掉真实问题,也担心一直挂着“待处理”让缺陷列表失去可信度,这类情况怎么处理更合理?
无法稳定复现不等于问题不存在,也不代表必须无限期保持处理中。先记录发生时间与时区、账号或数据特征、设备和版本、操作路径、错误提示及可获得的日志或录屏;再尽量比较异常发生前后的差异,例如网络切换、权限变化或特定数据状态。
对于低影响偶发问题,可设定明确的观察期限和补充证据条件,例如观察 10 个工作日,并约定再次发生时需要提供时间点与请求标识;期限内无新增证据,可标记为暂时关闭或待观察,而不是写成“已修复”。若涉及数据丢失、安全风险或核心流程中断,即使只出现一次,也应按影响提高优先级并安排专项排查。
状态名称和关闭理由要能区分“已修复”“无法复现”和“信息不足”,后续新证据到达时才能准确重开。
核心关键词
文章包含AI辅助创作:复现步骤流程与规范:跨部门团队Bug / 缺陷最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514438
读者评论
我们支持团队收集反馈时,最难补的常常是发生时间和账号权限。把“实际结果”和“可能原因”分开记录确实有用,不过普通用户未必知道版本号,表单最好允许先提交,再由内部补齐。
间歇性问题只写“尝试10次、失败2次”还不太够,最好也记录测试间隔和是否重置数据状态。否则不同人照着操作,条件仍可能不一致。
我比较关心待补充状态的时限和负责人。没有明确跟进人时,流程再细也可能卡住;另外,平均验证时间最好按严重度分开看,免得高风险问题被大量简单单子稀释。
