Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

缺陷管理最危险的时刻,往往不是线上出现一个明显错误,而是团队看见它、讨论它、甚至在系统里“关闭”它之后,仍然没人能说清:它影响了谁、是否会再次发生、什么条件下可以重新开放、上线前谁有权放行。Bug 全流程的核心不是把问题从“待处理”推到“已关闭”,而是把不确定性变成可验证、可追责、可决策的风险信息。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

一、先讲核心结论:缺陷管理不是工单流转,而是风险闭环

1. 产品经理要管理的是用户影响,不只是缺陷数量

我判断一套缺陷流程是否有效,不先看系统里有多少条记录,而先问四件事:问题影响了哪些用户和业务路径;影响是否持续或扩大;团队用什么证据确认修复;剩余风险由谁接受。四个问题都能回答,缺陷才真正进入可管理状态。

一条 Bug 可能很小,例如文案错别字,也可能是同一个技术根因引发多个用户可见故障。单纯以“条数”衡量,会把不同量级的问题放到同一平面上。对产品经理而言,一条影响核心交易的偶发故障,通常比几十条低影响样式问题更需要先处理。

因此我建议把缺陷管理拆成三条并行线:缺陷事实线、用户风险线、决策责任线。事实线记录发生了什么,风险线解释影响有多大,责任线明确谁负责响应、谁确认结果、谁接受剩余风险。

2. 从发现到关闭,至少要经过五种判断

“提交,分配,修复,测试,关闭”看起来完整,但它遗漏了关键的风险判断。一个可执行的流程至少需要经历:确认问题是否成立、评估业务影响、确定处理优先级、验证修复与回归范围、确认是否可以关闭或放行。

这五种判断不一定对应五个状态。团队可以使用较少的状态,但不能省略判断本身。状态过多会让成员疲于维护;判断缺失则会让风险藏在状态背后。

管理问题 需要回答的关键问题 常见证据
问题是否成立 能否稳定复现,是否符合预期定义 复现步骤、环境、日志、录屏、接口请求
影响有多大 影响用户、交易、数据、合规还是内部效率 受影响人群、路径、频次、金额、替代方案
先处理什么 处理时效是否超过其他工作 严重程度、紧急程度、业务窗口、风险暴露
修复是否有效 原问题是否消失,邻近功能是否受损 修复验证、回归结果、监控观察
能否关闭或放行 是否有足够证据接受剩余风险 验收记录、已知限制、回滚方案、责任人

3. 一条缺陷的完整闭环要能回答“如果错了怎么办”

修复成功并不等于风险归零。发布后仍可能出现复发、数据不一致、特定机型异常或低频边界问题。因此我会把“修复验证”和“风险退出”分开:前者确认代码或配置解决了已知现象,后者判断是否还需要监控、补偿、回滚或告知用户。

真正的闭环不是把状态改成“已关闭”,而是有证据表明问题已被控制,并且团队知道出现反例时如何重新启动处理。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

二、背景和真实场景:为什么团队总觉得“修了很多,风险还在”

1. 缺陷会在跨职能交接时丢失上下文

我在复盘缺陷协作时,最常看到的不是开发不愿修、测试不认真,而是上下游掌握的信息不同。客服知道用户怎么描述,产品知道预期行为,研发看到日志和实现,测试能组织复现条件。若缺陷只留下一句“页面坏了”,每个人都需要重新调查,处理时间自然被拉长。

常见的信息断点包括:用户说“支付失败”,但没有支付渠道和时间;测试写“偶现”,但没有尝试次数;研发说“已修复”,却没说明修复版本和变更范围;产品把“显示异常”当作体验问题,财务侧却发现已生成错误账单。

这些不是文档格式问题,而是决策成本问题。每缺少一个关键事实,团队就可能重复追问、错误定级或错误放行。对高风险问题来说,信息不完整本身就应当成为风险信号。

2. 缺陷处理量增加,不代表风险同比下降

如果某团队一周关闭了 80 条缺陷,这个数字本身无法说明发布质量。它可能意味着问题被高效解决,也可能意味着大量低影响问题被集中清理,而一个阻断主流程的问题仍然开放。若只奖励关闭数量,团队甚至可能倾向于拆分工单、优先处理容易关闭的事项。

我更愿意把缺陷量与风险暴露、修复时长、重开情况和线上逃逸一起看。特别要区分“处理速度”与“风险控制速度”:前者统计状态变化,后者统计从首次发现到影响得到控制的时间。线上故障先被开关隔离,代码修复稍后完成,风险控制可能已经先发生。

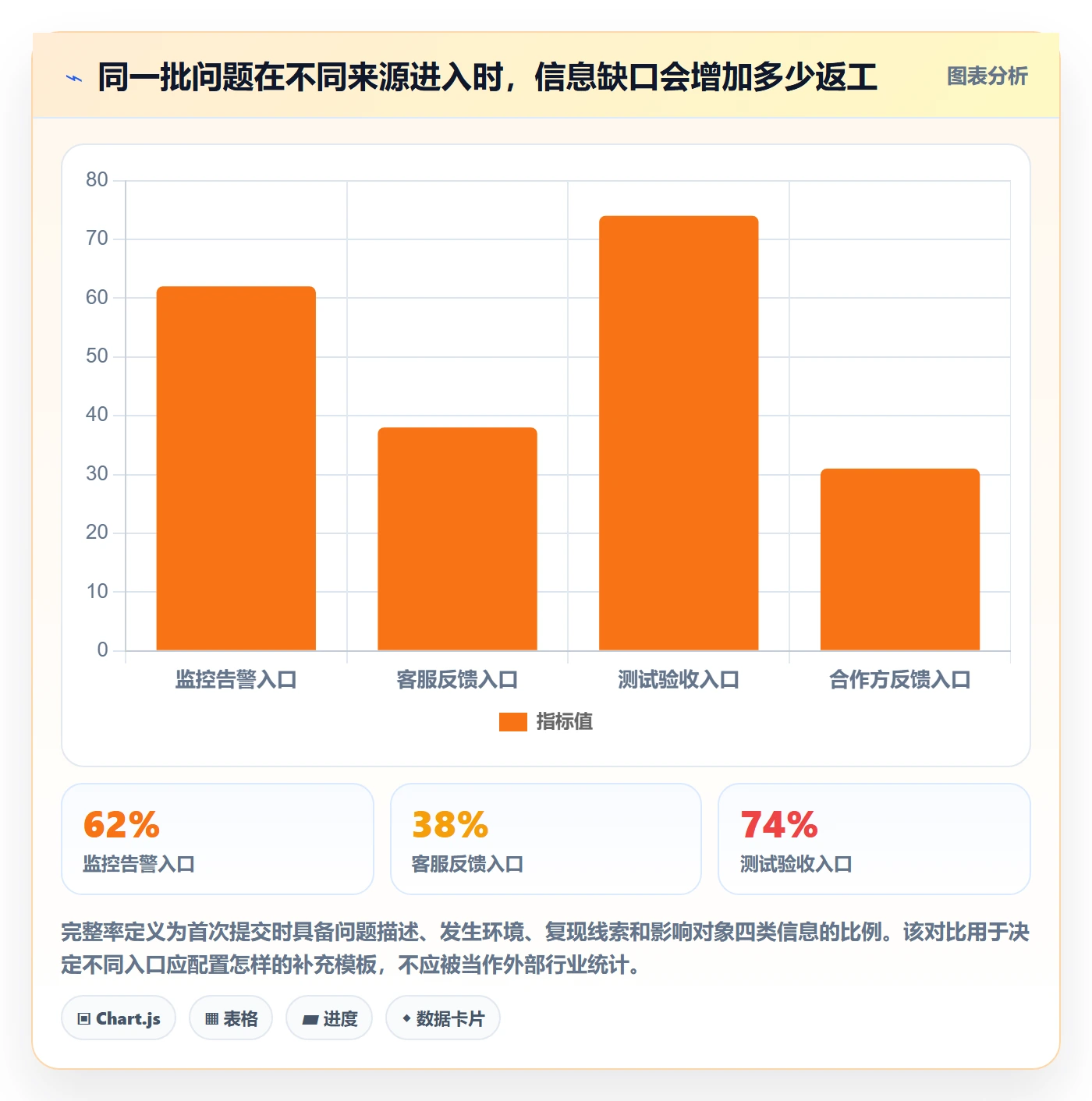

3. 中大型团队需要让风险信息跨系统、跨角色可见

在多人、多项目、多版本并行的组织中,缺陷不只存在于测试阶段。它可能来自客服工单、线上监控、数据告警、验收记录和合作方反馈。若这些入口各自维护,产品经理很难判断多个报告是否指向同一根因,也难以确认某个修复是否覆盖了所有受影响版本。

以 PingCode 作为项目管理平台的场景举例:团队可以把缺陷记录、需求、迭代、测试活动和发布信息建立关联,再按负责人、版本、严重程度和状态查看工作分布。平台能帮助信息汇聚,但不能替团队决定风险等级,也不能代替产品经理确认业务影响;字段建得再全,若没有人补齐事实,依旧只是更整齐的空白。

对 100 人以上的组织,我会优先关注统一口径、权限、跨项目视图和历史追溯能力,而不是先追求复杂的自动化。小团队可能靠站会和共享清单就能运行;团队扩大后,口头上下文难以可靠传播,流程才需要通过工具固化。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

三、拆解常见误区:状态看似规范,风险却没有被管理

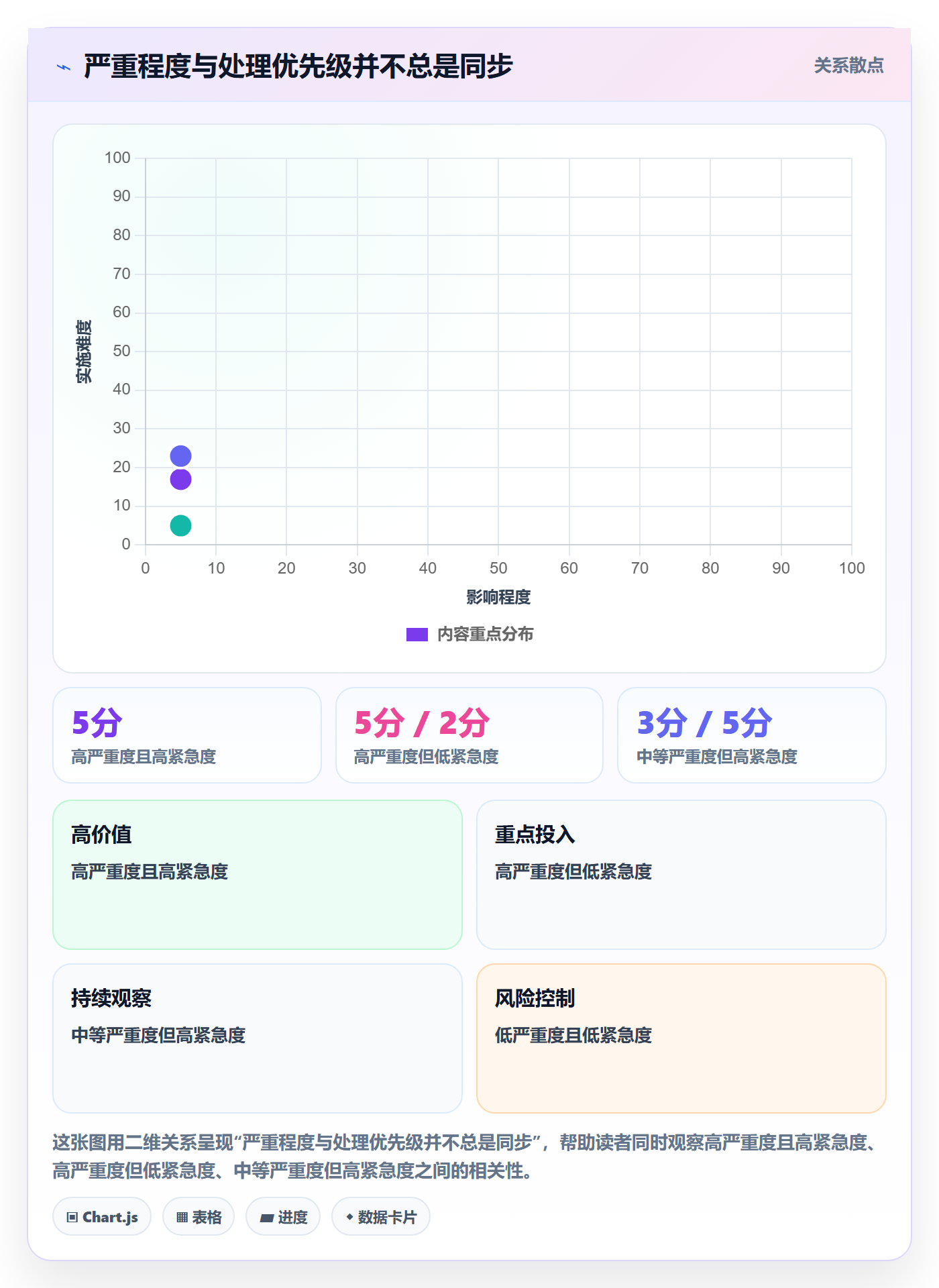

1. 误区一:严重程度和处理优先级是同一个东西

严重程度描述问题造成的影响,优先级描述团队应该多快处理。二者相关,但不是同一个维度。一个严重程度较高的问题,如果只影响尚未开放的内部试验功能,处理优先级可能低于一个影响线上核心支付的小范围故障。

反过来,一个视觉问题的严重程度可能不高,但若发生在重要活动当天、影响所有投放页面,紧急程度会显著上升。把两者合并成“高、中、低”,会让团队不知道“高”到底代表损害大,还是必须马上处理。

建议用严重程度评估影响,用优先级决定排队顺序,并分别记录理由。这样,当优先级变化时,团队能说明是影响范围变了、业务窗口变了,还是资源安排变化了。

2. 误区二:开发提交代码,缺陷就算修好了

代码提交是修复动作,不是修复证据。最低限度需要确认原始复现路径不再出现问题;涉及边界条件时,要验证相关输入;涉及数据修改时,要确认旧数据如何处理;涉及服务依赖时,还要确认故障是否只是被转移到另一处。

我会要求修复说明至少包含:原因或假设、改动范围、验证环境、验证步骤、结果和未覆盖范围。如果原因暂时无法确认,也可以先通过开关、降级或配置变更控制影响,但要明确这属于临时缓解,不能被误记为根因修复。

3. 误区三:低优先级缺陷可以无限期留在待办中

“低优先级”只说明现在不抢占资源,不代表未来不需要复核。长期搁置的问题会遇到代码变化、上下游变化和业务重要性变化。原先只影响内部人员的缺陷,可能在功能开放后成为用户问题。

我会给延期缺陷设置重新评估条件,例如:功能扩量、版本发布、受影响用户超过某阈值、同类问题再次发生,或业务负责人变化。没有复核条件的“以后处理”,实质上等于没人对风险负责。

4. 误区四:重开缺陷说明测试没做好

重开有时意味着验证不足,但也可能是测试范围变化、用户环境不同、修复只覆盖了主要路径,或者原始根因判断错误。把重开简单归因到某个角色,会让成员倾向于隐藏问题,而不是及时暴露风险。

复盘重开时,我会先按原因分类:原问题未消失、相邻路径回归、环境差异、数据问题、需求理解偏差、监控未发现。只有区分原因,团队才知道应该改测试设计、补验收条件、修复实现,还是补环境覆盖。

5. 误区五:只要有固定流程,团队就能获得质量

流程的作用是减少遗漏,不是自动制造判断力。若每个缺陷都必须填写十几个字段,成员很可能用默认值应付;若严重问题没有升级机制,工作流再精细也无法缩短响应时间。流程设计应从决策所需的信息出发,而不是从系统能配置多少字段出发。

我的经验判断是:一个字段只有在它会改变处理动作、排序、验证或审计结果时,才值得成为必填项。否则可以保留为可选信息,避免把填表负担伪装成风险控制。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

四、专业判断逻辑:把缺陷分类、定级、排序和退出拆开

1. 先判断记录类型,不要把所有反馈都叫 Bug

一个用户报告未必是缺陷。它可能是需求变更、使用咨询、配置错误、数据修正请求、第三方服务异常,或真实的软件行为偏差。若所有反馈都进入 Bug 队列,研发会被不属于缺陷修复的工作挤占;若把真实问题误判为需求,风险又会被延迟。

我通常按“已定义的预期行为”来判断:如果行为偏离已约定、已发布或已验收的预期,优先按缺陷处理;若预期本身缺失或有争议,先补产品判断,不急着让开发猜测;若行为由外部服务、配置或操作造成,也要记录责任边界和用户影响,不能因为不是代码问题就消失在流程之外。

记录类型 判断依据 建议处理方式
软件缺陷 当前行为偏离明确预期,且可复现或有可信证据 进入缺陷评估和修复验证
需求变更 当前行为符合原约定,但业务希望改变预期 进入需求评估,分析范围、成本和版本影响
使用咨询 没有系统异常,用户需要操作说明或规则解释 反馈使用指引,必要时改善产品可发现性
数据或配置问题 系统逻辑可能正常,但数据、权限、开关或环境异常 明确临时处置、数据修复责任和防复发动作
外部依赖故障 故障来自第三方、网络或合作服务 记录依赖状态、用户影响、降级方案和恢复条件

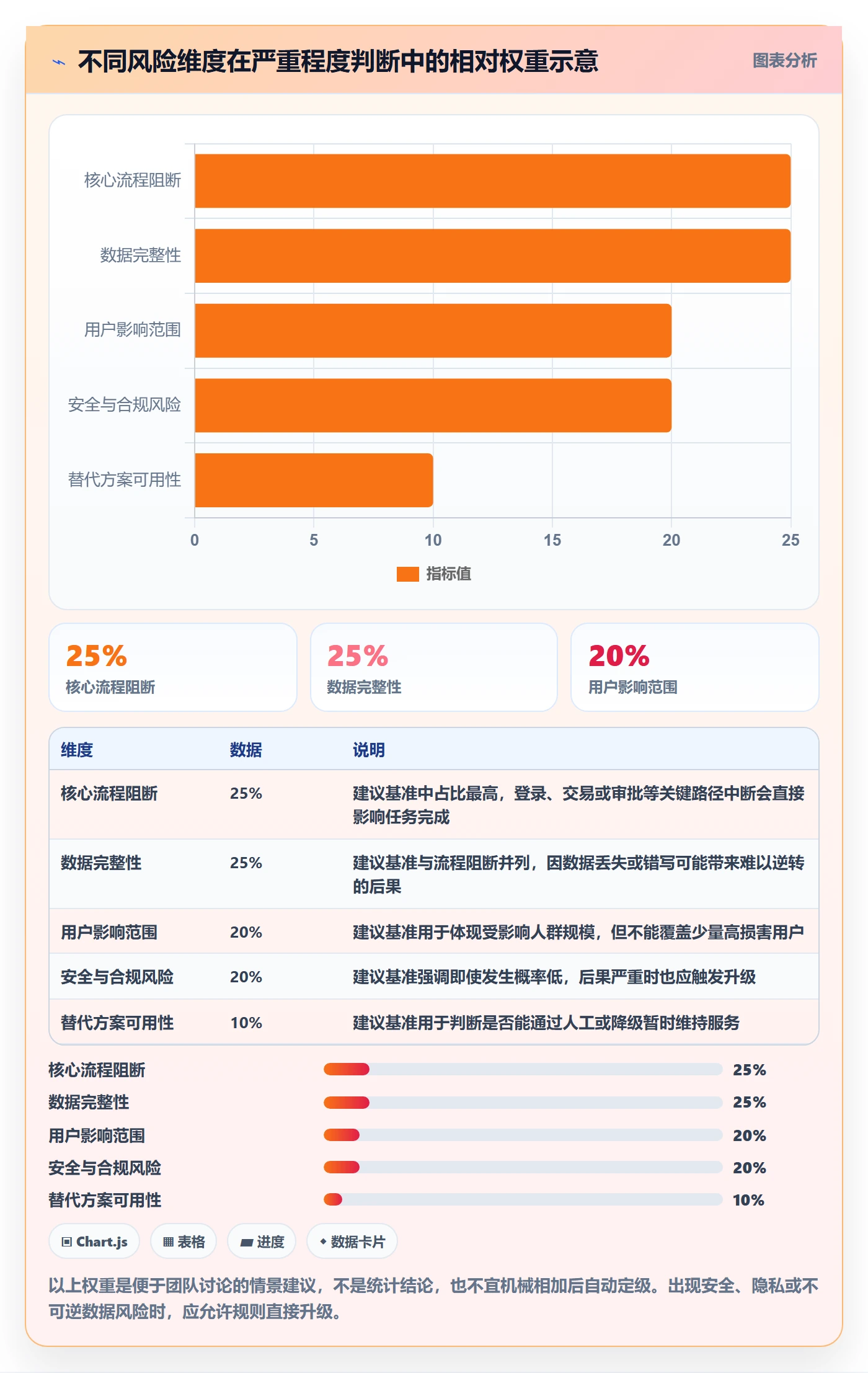

2. 严重程度建议从五个维度判断

我不建议只问“影响多少人”。人数很重要,但不是唯一标准。少量用户遭遇资金损失、隐私泄露或不可逆数据损坏,仍可能是高风险;大量用户遇到轻微视觉问题,也未必需要全员停工。

实用的判断维度包括:用户影响范围、核心流程影响、数据完整性与可恢复性、安全和合规风险、是否存在可行替代方案。对 B2B 产品,还应补充客户业务等级、合同承诺、租户隔离和组织内传播范围。

  • 影响范围:单个用户、单个客户、特定版本,还是所有用户。
  • 业务关键性:是否阻断登录、下单、支付、审批、交付等关键路径。
  • 数据风险:是否会丢失、重复、错写、泄露,能否准确恢复。
  • 持续性:问题是偶发、可重试,还是持续发生并不断扩大。
  • 替代路径:用户是否能通过人工、备用入口或降级功能继续完成任务。
  • 外部约束:是否涉及合同、监管、服务承诺或重要业务时限。

3. 优先级应由影响、紧急度和处理代价共同决定

优先级不是把严重程度抄一遍,而是回答“下一步先做什么”。我的判断顺序是:先评估当前暴露风险,再看风险是否随时间扩大,接着确认是否能快速止损,最后比较修复与验证成本。

当缺陷的影响很大、正在持续发生且没有替代路径时,通常需要立即响应。若可以通过功能开关停止暴露,先止损可能比立刻修改代码更安全。若修复代价高且验证范围大,产品经理需要同步讨论临时方案、版本窗口和接受剩余风险的责任人。

4. 关闭条件要由风险类型决定

低风险界面问题的关闭条件,可能是复现页面已恢复并完成主要浏览器验证;涉及金额计算的问题,关闭条件就不应止于“测试通过”,还要核对边界值、历史数据影响和补偿方式。缺陷类型不同,证据要求也不同。

可以把关闭条件拆成三个层次:问题现象已经消失;受影响的邻近路径已验证;残余影响有明确处理方式。若第三层仍未完成,也可以先把技术修复标记完成,但产品风险不能默认为已关闭。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

五、具体案例与数据观察:一次“已修复”为什么仍可能扩大损失

1. 案例背景:重复提交造成订单状态不一致

下面是一个为说明判断方法构造的情景案例,不代表某家企业的真实生产记录。某订阅服务上线新的订单确认页后,部分用户反馈点击确认后页面一直转圈。客服起初收到 6 条相似反馈,测试人员在普通网络环境下没有稳定复现,开发在本地重复操作后认为问题已修复。

产品经理若只按“页面卡住”定级,可能会把它当作一般体验问题。但补充订单日志后发现,问题集中在移动网络切换场景:客户端没有及时收到响应,用户重复点击,后台偶尔生成重复请求。部分订单支付状态和页面展示状态不一致,实际影响已经从页面体验扩展到交易与账务核对。

这类问题的关键不在于最初只有几条反馈,而在于它是否触及核心流程、是否可能造成重复扣款或重复订单、是否有可核对和补偿的路径。缺陷数量小,不等于风险小;复现概率低,也不能抵消单次后果严重的事实。

2. 处理过程:先控制暴露,再修复根因

我会将处理分成四步。第一步,确认受影响版本、时间窗口、网络条件和请求日志,区分页面等待与后台重复写入。第二步,检查是否存在真实重复交易或状态错配,并暂时限制风险继续扩大。

第三步,确定临时措施,例如关闭高风险入口、增加重复请求保护或引导用户查询订单状态。临时措施要有负责人、启用条件和撤除条件;否则临时开关可能被遗忘,形成新的长期风险。

第四步,验证根因修复。除重复点击外,还要覆盖网络超时、用户刷新、后台重试、支付回调延迟和订单查询等关联路径。若旧数据需要修正,修复验证还必须包含账务核对结果,而不仅是新请求通过测试。

3. 观察指标:既看速度,也看结果和残留风险

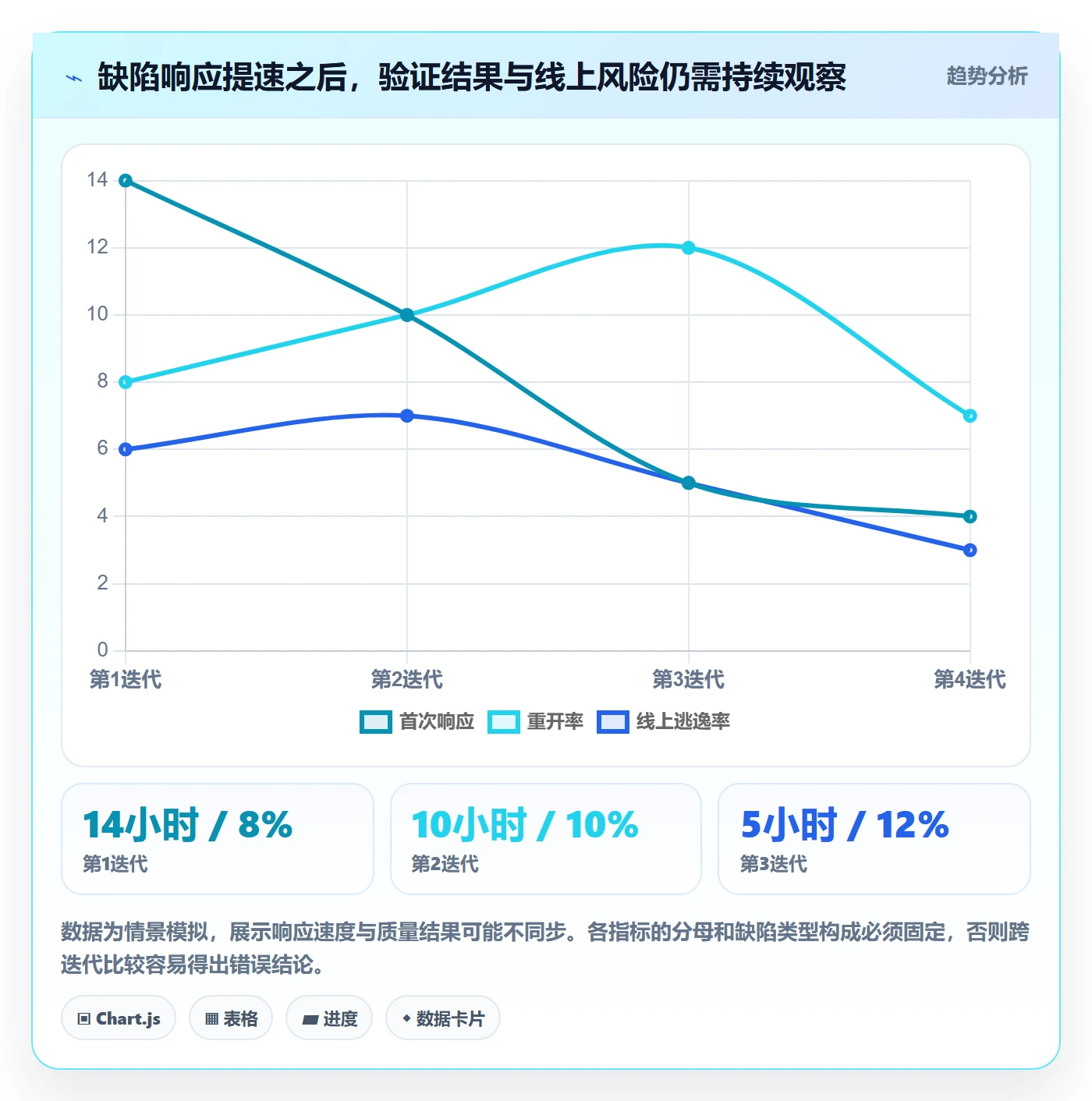

为了说明度量方式,以下采用情景模拟数据:某团队连续四个迭代跟踪缺陷从创建到首次响应的时间、修复周期、重开比例和线上逃逸率。指标口径必须先固定:首次响应不是自动分配,修复周期从确认有效到验证通过,线上逃逸率按发布后发现的有效缺陷占该批有效缺陷的比例计算。

假设团队在第三个迭代增加了日志信息和风险分级,平均首次响应从 14 小时降到 5 小时,但线上逃逸率没有立即改善。此时不能简单宣称流程失败,也不能只展示响应时间的进步。可能的解释包括:历史积压问题集中暴露、回归范围不变、缺陷类别构成变化,或响应变快但修复验证仍不足。

指标的价值在于提出下一步问题。若响应时间缩短、重开率上升,应检查是否过早关闭;若修复时间缩短、线上逃逸不降,应检查测试覆盖与发布门禁;若逃逸下降、交付周期明显拉长,则要评估控制措施是否过度。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

4. 用缺陷老化分布识别被流程掩盖的问题

总量看板容易掩盖“少数问题长时间没人认领”。我会单独查看未关闭缺陷的年龄分布,并按严重程度、负责人、等待原因和当前阻塞环节切分。已经等待三天的高风险缺陷,可能比当天新建的一批低风险问题更值得升级。

老化不是为了惩罚个人,而是为了区分几种不同的系统问题:没有人负责、跨团队依赖没有协调、需求判断迟迟不决、环境无法复现,或资源规划长期不匹配。每一种都需要不同动作,单纯催“尽快修复”通常不能消除阻塞。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

六、不同情况下的行动建议:把流程落实到每个决策节点

1. 提交阶段:先让别人能够重现,而不是先判断责任

好的缺陷报告不是“描述得很长”,而是能减少别人重建场景的成本。提交人通常不需要知道技术根因,但应尽可能提供操作路径、预期结果、实际结果、发生环境和影响范围。

  • 标题使用“对象+动作+现象”,例如“订单确认页在网络切换后持续加载”。
  • 写清复现步骤,并说明是否每次发生;无法稳定复现时,补充大致发生频率。
  • 记录版本、设备、浏览器、账号类型、时间和地区等有助于缩小范围的信息。
  • 涉及数据或资金时,不在公开记录中暴露敏感信息,可使用脱敏编号和受控附件。
  • 有日志、录屏或请求编号时附上,但不要用截图代替文字说明。
  • 描述用户影响时尽量写行为后果,例如“无法完成续费”,而不是只写“页面异常”。

2. 确认阶段:将“已知事实”和“待验证假设”分开

缺陷讨论常把推测写成结论。例如“缓存导致页面不刷新”可能只是猜测。记录中可以明确区分“已观察到”“当前假设”和“需要验证”,避免后续人员误把猜测当根因。

当信息不足时,不必立即退回提交人。可以先建立初步记录,并标出缺失项及补充责任人。对可能涉及安全、交易、隐私或数据丢失的事件,应先按风险响应,不要等所有细节齐全后才升级。

3. 定级阶段:用明确条件替代主观形容词

“很严重”“比较急”对跨团队协作没有稳定含义。团队可以采用四级或五级尺度,但每一级都要写出业务解释。例如最高级明确表示核心能力不可用、存在重大数据或安全风险,或者影响正在持续扩大;较低等级则说明存在可行替代路径且后果可恢复。

首次定级不是永久结论。新日志、新客户范围或新业务窗口可能改变等级。每次调整应保留理由,例如“从中调整为高,因为确认同一请求可能生成重复订单”,而不是只改字段不留说明。

4. 修复阶段:明确负责人、目标版本和临时控制

缺陷进入修复后,至少要明确一个负责协调的人、预期目标版本和当前阻塞。涉及多个服务或团队时,要有一个端到端负责人,负责跟踪整体风险,而不是让每个子任务都“有人做”、但整体结果没人负责。

如果修复无法赶上当前版本,产品经理需要组织明确取舍:是否关闭入口、降级功能、限制用户范围、增加人工核对,或接受风险并告知相关方。延期并非天然错误,没有说明风险由谁接受、何时重新评估,才是管理缺口。

5. 验证阶段:覆盖原始路径、邻近路径和异常恢复

测试范围不必无限扩张,但至少要围绕根因建立验证链。原始路径确认问题是否消失,邻近路径确认修复没有破坏相关功能,恢复路径确认超时、重试、回滚或数据修正后系统是否一致。

对低风险缺陷,可以采用轻量验证并记录范围;对高风险缺陷,需要由不同角色复核关键证据。若测试环境与生产环境差异显著,应明确说明验证结论的边界,不能把“测试环境通过”自动推导为“线上风险已排除”。

6. 关闭阶段:留下可复查的最小证据包

每条已关闭缺陷至少留下可追溯信息:原始现象、原因或当前理解、修复版本、验证范围、结果、未覆盖限制。高风险问题还应记录线上观察窗口、补偿动作、监控信号和回滚方案。

关闭后若再次出现,不要新建孤立记录后忘记关联。应关联原问题,判断是同一根因复发、修复未覆盖新路径,还是相似现象但根因不同。重复关联本身能帮助团队识别系统性薄弱点。

7. 工具落地:先统一关键字段,再逐步做自动化

在 PingCode 等项目管理平台中,团队可以按实际流程配置缺陷类型、优先级、版本、处理人和关联项,并通过筛选视图查看高风险问题、逾期缺陷或待验证事项。实际配置应从团队的决策需求出发,不建议复制别家团队的所有字段。

我通常建议先跑两到四周的轻量流程,再检查哪些字段真正影响处理动作。稳定后再考虑自动提醒、状态校验、版本关联和发布检查。自动化要保护关键决策,而非强迫成员完成无意义的状态跳转。

阶段 最小必需信息 可以自动化的动作 仍需人工判断的事项
提交 现象、环境、影响对象、复现线索 缺失字段提醒、重复标题提示 是否为真实缺陷、用户影响的实质程度
评估 严重程度、优先级、负责人、目标时间 按规则通知负责人、标记超期 风险排序、业务窗口、延期取舍
修复 修复说明、版本、阻塞原因 关联代码或迭代、更新状态提醒 临时止损是否充分、改动是否扩大风险
验证 测试范围、结果、未覆盖边界 缺少验证记录时阻止直接关闭 回归范围是否覆盖真实风险
退出 监控、补偿、回滚或风险接受记录 生成逾期复核任务、保留审计记录 是否接受剩余风险、何时重新打开

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

七、不同情况下的取舍:速度、质量和业务连续性如何平衡

1. 线上高风险问题:先降暴露,再讨论完美修复

当问题正在影响核心业务、数据安全或关键交易时,优先目标通常是控制损害范围。关闭入口、回滚版本、切换备用路径、限制特定用户或临时关闭高风险功能,可能比直接上线一个未经充分验证的快速补丁更稳妥。

但止损也有代价:用户可能暂时无法使用功能,业务方可能需要人工处理,回滚可能影响其他正常能力。决策要明确影响范围、执行人、用户沟通方式和恢复条件。不能只说“先关掉”,却不确认谁监控关闭后的业务后果。

2. 版本临近发布:按风险证据决定是否拦截

临近发布时,团队容易在“全部修完再发”和“按计划发布”之间二选一。更有用的方式是把未关闭问题按影响和可控性分层:是否阻断核心路径,是否造成不可逆数据后果,是否有可行绕行,是否能快速回滚,是否有监控发现。

高严重度且不可控的问题,通常应触发发布暂停或范围缩小;中等风险且有明确绕行、监控和回滚方案的问题,可以由授权负责人接受后发布;低影响问题则可以排入后续版本,但要保留复核条件。所谓“接受风险”,必须具体到对象、时间范围和负责人,不能用全员默认代替授权。

3. 复现概率低:用后果和证据质量补足频率判断

“只有一次”不足以证明问题不重要,也不足以证明问题严重。需要结合后果、发生环境、信号可靠性和是否存在不可逆影响判断。一次可信的资金异常日志,可能比十次没有证据的模糊投诉更值得升级。

如果问题暂时不能稳定复现,可以先增强观测:增加必要日志、请求关联号、错误计数或用户侧反馈入口。与此同时设置验证期限,避免“无法复现”成为长期搁置理由。若问题风险高,观测动作本身就是处理方案的一部分。

4. 修复成本很高:比较长期暴露成本,而不只看开发人天

高成本缺陷并不自动意味着不修。产品经理要同时考虑修复成本、用户损失、客服与运营成本、数据补偿成本、合同影响以及风险随时间增长的可能性。修复越晚,未必只是累计多几天影响;有些问题会随着数据积累让恢复成本快速上升。

如果暂不修复,需要定义边界:哪些用户受到影响、哪些版本受影响、是否提供替代路径、风险何时重新评估。若边界无法界定,所谓“影响有限”往往只是信息不足,而不是风险真的有限。

Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清

5. 组织规模不同,流程颗粒度也应不同

五到十人的团队,缺陷可能由同一组人快速讨论,轻量模板、每日同步和明确的升级规则往往足够。此时过多审批会让流程成本超过收益。

几十人团队需要更稳定的优先级口径、版本视图和跨角色交接约定。100 人以上的组织,还要考虑多项目权限、统一字段、客户影响追踪、跨团队依赖和审计记录。流程可以标准化,但不同业务线仍应保留按风险增加验证要求的空间。

工具选型也应服务于这一差异。小团队优先降低录入和维护成本;中大型团队则更看重跨团队关联、权限管理、历史追溯和报表口径。工具功能多不等于流程成熟,真正要确认的是:关键决策能否在一个可追溯的位置找到依据。

八、最后的落地建议:用一个月建立能运行的缺陷闭环

1. 第一周:统一词义和最小字段

先召集产品、研发、测试、客服或运营相关角色,统一“缺陷、需求变更、咨询、配置问题”的边界。再选出能够改变决策的最小字段:问题描述、影响范围、严重程度、优先级、负责人、目标版本、验证结果和退出条件。

不要一开始就规定复杂的等级矩阵。先用几个真实案例试判,观察不同角色是否能得出相近结论。若同一案例经常被评成不同等级,优先修订定义,而不是增加审批层级。

2. 第二周:用真实记录试运行,并观察卡点

挑选一个迭代或一个业务模块试运行。记录从提交到确认、从确认到响应、从修复到验证的时间,并标注等待原因。试运行的目标不是证明新流程成功,而是找出哪些信息难以获得、哪些状态没人理解、哪些字段无人维护。

这时应避免把所有问题都归咎于个人执行。若缺陷经常缺少版本信息,可能是提交入口无法自动带出;若延期缺陷没有复核,可能是没有明确复核责任;若修复记录不完整,可能是团队没有约定最低验证证据。

3. 第三周:建立风险看板和升级规则

看板不要只放“待办、处理中、已完成”。至少要能快速查看高风险未关闭问题、超期缺陷、待验证修复、已延期问题和近期发布相关问题。对每类异常设定动作:谁需要看到、多久内响应、什么情况下升级。

升级规则最好描述触发条件,而不是抽象地写“及时处理”。例如核心流程不可用、可能造成数据损失、影响范围持续扩大,或高风险问题超过约定响应时间,应立即通知指定责任人并开始止损评估。

4. 第四周:复盘指标,砍掉无效流程

一个月后检查三个结果:风险是否更早暴露;修复是否更容易验证;延期和残留风险是否有人负责。再看指标有没有异常,例如关闭量上升但线上逃逸不降,响应时间下降但重开增加,或表单填写完整率很高但优先级争议仍然频繁。

如果一个字段没有改变任何决策,可以删掉或改为选填;如果一个状态没人理解,可以合并;如果严重问题仍被埋在普通队列里,就应加强升级机制,而不是再做一张装饰性的统计图。

5. 产品经理可以直接使用的缺陷评审提问清单

  • 我们确认的是软件缺陷,还是需求、配置、数据或使用问题?
  • 用户实际无法完成什么任务,影响范围是否仍在扩大?
  • 是否涉及资金、隐私、安全、合规或不可逆数据变化?
  • 当前优先级由什么事实支撑,若信息变化是否需要重新定级?
  • 有什么临时措施能降低暴露,副作用由谁监控?
  • 修复覆盖了原始复现路径、邻近路径和恢复路径吗?
  • 验证结果的边界是什么,哪些环境或数据尚未覆盖?
  • 若不在当前版本修复,风险由谁接受,何时重新评估?
  • 关闭后出现反例时,如何关联旧记录并重新启动处理?

6. 最后的判断:不要追求“零 Bug”,要追求风险可见、可控、可复查

任何复杂软件都可能出现缺陷。把“没有 Bug”当作目标,容易让团队隐藏问题、过度拖延发布,或把有限资源消耗在影响极低的细节上。更现实的目标,是让重要问题更早被发现,让影响更快得到控制,让修复有证据,让未修复风险有明确边界。

我的建议是,下一步先不要采购更多流程、增加更多字段,而是抽取最近一个月最典型的 20 条缺陷,逐条检查:是否能还原事实、是否说明用户影响、是否有合理优先级、是否能证明修复、是否有人接受残余风险。找出最常见的两个断点,先把它们补上。

缺陷流程真正成熟的标志,不是系统里每条记录都填得很漂亮,而是团队面对一个不确定的问题时,知道先控制什么、需要什么证据、谁来做决定,以及什么时候可以放心地说“风险已闭环”。

常见问题解答(FAQ)

1. Bug 缺陷全流程应该怎么设计,才能避免问题从发现到关闭一路失控?

我在梳理团队缺陷流程时,发现大家都知道要登记和修复,但每个人对“什么时候算确认、什么时候算关闭”的理解不一样。结果同一个问题反复转派,发布前还要临时翻记录,我想知道流程中真正不能省略的环节是什么。

建议把流程设计成“发现与记录,分诊确认,定级与排期,修复,验证,关闭或重开,复盘”,并为每个状态规定进入条件,而不只是设置状态名称。登记时至少记录复现步骤、实际结果、预期结果、影响范围、版本与环境、附件;缺少复现条件的条目先标为待补充,不宜直接排入修复队列。

分诊时由产品、研发和测试共同确认它是不是缺陷、影响谁、是否有临时绕行方案。关闭前由验证人依据原始复现步骤确认修复,并检查相邻功能;如果仍可复现,应重开并保留原记录,避免另建条目造成重复统计。流程是否有效,可以看从提交到首次响应的时长、重开率、重复缺陷率和发布后逃逸缺陷,而不是只看“已关闭”数量。

2. 产品经理如何给 Bug 定级,避免高优先级被滥用或真正的高风险缺陷被埋没?

我遇到过业务方把影响体验的问题都标成最高优先级,也见过没有明显报错、却会造成数据错乱的问题被排到很后面。只按提交人的紧急程度排队让我不太放心,我想找一套能解释给团队听的判断方法。

不要把严重程度、修复优先级和处理时限混成一个字段。严重程度描述损害:是否导致核心流程中断、数据丢失或错误、权限越界;优先级则结合发生概率、受影响用户、业务时点、修复成本和绕行方案决定。比如一个只在特定浏览器出现的低频展示错位,严重程度可能较低;

一个偶发但会把订单状态写错的问题,即便用户暂时不易察觉,也可能必须优先处理。可用“影响范围 × 损害程度 × 发生可能性”做分诊讨论的起点,但不要把乘积当成自动结论。团队可以约定最高级缺陷必须由产品、研发、测试共同确认,并记录降级或延期理由;这样既控制标签膨胀,也让风险取舍可追溯。

3. Bug 修复后怎样验证,才能降低回归和线上逃逸风险?

我以前以为测试人员按原步骤确认不再报错,缺陷就可以关闭;后来发现修复一个入口后,另一个关联流程仍可能出问题。面对时间有限的版本,我想知道应该验证到什么范围,才不是机械地点一下就算通过。

验证至少分两层:先按缺陷原始环境和步骤确认问题确实消失,再依据改动影响面做针对性回归。产品经理不必替代测试设计用例,但应帮助确认业务链路和不可接受的结果,例如支付状态、权限边界、关键数据的一致性。

时间紧时可按风险缩小范围:优先测被修改模块、直接调用它的上下游、相同数据对象的写入与读取,以及历史上容易回归的场景;纯视觉微调则不必无差别重跑全部系统测试。记录验证版本、环境、数据条件和结果,才能区分“修复无效”“环境不一致”和“新问题”。

若缺陷涉及数据迁移、权限或核心交易,单次手工通过通常不足以支撑关闭,应补充自动化检查或发布后的监控与回滚条件。

4. 产品经理怎样用 Bug 数据做风险控制,而不是只追求缺陷关闭率?

我看到过团队周报里关闭了很多缺陷,但上线后用户仍持续反馈相似问题。单看关闭数量似乎能说明进度,却回答不了风险是否真的下降,我想知道哪些数据更适合帮助我决定是否发布。

关闭率容易被拆分条目、降低优先级或提前关闭影响,因此不适合作为单独的发布判断。更有用的是同时观察未解决的高风险缺陷、缺陷重开率、重复缺陷率、从发现到确认和修复的耗时,以及发布后逃逸缺陷。

举例来说,某次版本复盘若发现 40 个缺陷中有 8 个重开,且集中在同一条关键链路,这比“本周关闭 30 个”更能提示验证或需求澄清存在系统性问题;这些数字只是示例,团队应先用自身历史基线比较,不宜照搬通用阈值。发布评审时可以逐项说明未关闭问题的用户影响、绕行方式、责任人和回滚条件。

若关键数据正确性或安全边界仍无法确认,即使其余缺陷已清零,也应把延期或分阶段发布作为真实选项。

核心关键词

读者评论

于
于云舟

我们之前把严重程度和优先级合成一个等级,结果线上小范围支付问题被排在几个高影响但未开放功能之后。分开记录后好一些,不过优先级变化时谁来更新,最好也有明确约定。

段
段静怡

重开缺陷不一定是测试漏测。我遇到过修复只覆盖新数据,旧数据仍异常的情况;验证记录里如果能写清数据范围和未覆盖条件,后续排查会省不少时间。

石
石佳宁

小团队用共享清单也能跑流程,但延期问题很容易没人再看。我们现在会给暂缓项设复核日期,字段不多,至少能避免业务变化后还沿用旧判断。

文章包含AI辅助创作:Bug / 缺陷Bug全流程:产品经理风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510485

赞 (0)
飞飞飞飞
严重程度最佳实践:产品经理Bug / 缺陷数据分析,常见问题
上一篇 30分钟前
修复落地方案:产品经理开展Bug / 缺陷的数据分析案例解析
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
