优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

研发团队最常见的缺陷优先级失灵,不是“等级分得不够细”,而是同一个“高优先级”同时代表客户影响、修复紧急程度、管理者关注和发布风险。结果是看板上红色事项越来越多,真正影响交易、数据安全或版本上线的缺陷,反而淹没在一片红色里。要让优先级落地,团队需要设计的不是一张等级表,而是一套从影响识别、响应承诺、资源分配到复盘校准的决策制度。

一、先讲结论:优先级不是标签,而是资源分配规则

1. 缺陷等级回答“影响多严重”,优先级回答“现在先做什么”

我在设计缺陷治理制度时,通常先把两个容易混用的概念拆开:严重程度描述缺陷造成的影响,优先级描述团队在当前资源和时限下的处理顺序。一个缺陷可以影响范围很大,但有安全绕行方案,因此严重程度高、处理优先级未必最高;另一个缺陷影响面有限,却挡住当天必须交付的版本,优先级反而可能更高。

如果制度只要求提交者选择“紧急、重要、一般”,却没有定义每个选项会触发什么响应,那么优先级就只是意见,不是规则。优先级必须关联可观察的处理动作,例如谁有权确认、多久响应、是否允许进入当前迭代、是否需要升级、是否要通知客户或暂停发布。

2. 最小可用制度由五个部分组成

对大多数研发团队来说,不必一开始就设计复杂评分模型。一个能运行的最小制度,应包含严重程度定义、优先级判定规则、响应时限、升级与降级机制、数据复盘方式。五者缺一,都会让团队回到“谁声音大就先做谁的”。

  • 严重程度:判断缺陷对功能、数据、安全、合规和用户业务造成的后果。
  • 优先级:综合影响范围、紧急性、绕行方案和业务时点,决定处理顺序。
  • 响应时限:规定首次确认、给出临时措施、形成修复计划分别要多久。
  • 变更机制:说明谁能调整等级,调整需要哪些证据,如何记录理由。
  • 复盘指标:观察高优先级准确率、积压时间、重开率和发布后逃逸情况。

这里的时限不是对所有团队通用的行业标准,而是制度承诺。团队可以先根据值班能力、产品风险和客户合同设定,再用数据校正。把“30 分钟响应”写进制度却没有值班人、告警通道和决策授权,比不承诺更容易损害信任。

3. 先控制“高优先级膨胀”,再追求等级精细

若团队每个月有大量缺陷被标为最高级,问题通常不在缺陷突然变严重,而在最高级没有稀缺性。它可能被用来催进度、表达不满、争取资源,甚至成为项目负责人绕过排期的快捷方式。制度落地后,我会先看最高优先级占比和升级原因,而不是急着把等级从四档扩展到七档。

下表中的区间是用于制度试运行的建议观察线,不是行业统计结论。团队应结合业务风险和缺陷样本调整。若最高级缺陷长期占比过高,首先检查定义是否写得太宽、审核是否缺位、缺陷是否重复,以及是否把“客户催促”误当成业务损害。

试运行观察项 建议关注方式 出现异常时先查什么
最高级缺陷占比 按产品、版本、来源渠道分别观察 最高级定义、重复单、越级申请和权限边界
最高级首次响应达成率 分别统计工作时段和非工作时段 值班覆盖、通知链路、责任人缺失
最高级降级比例 检查降级理由是否有记录 初始判断是否过度保守,业务影响是否被误读
最高级平均占用人时 区分排查、修复、验证和协调耗时 是否把高等级当作无条件插队,是否缺少止损方案

优先级制度真正要优化的不是“缺陷看起来有序”,而是有限的研发、测试和运维资源能否先投入到损失最大、时点最紧、风险最难控制的问题上。

二、背景和场景:同一张缺陷单,为什么会被四种人判成四种等级

1. 跨职能团队看到的是不同损失

一个缺陷从客户支持进入研发后,产品经理看到的是核心流程受阻,开发看到的是复现难度和改动风险,测试看到的是回归范围,交付团队看到的是上线承诺,管理者看到的则可能是客户关系和合同风险。每个人的判断都可能合理,但他们优化的目标并不相同。

例如,某企业客户在月末批量导入时报错。支持人员认为客户无法按时关账,要求立即修复;开发人员发现只有特定模板格式触发,并且可以先改用替代导入流程;测试人员担心修复会影响所有租户的导入逻辑;产品人员则不确定这是个别客户数据问题还是普遍缺陷。若制度没有规定证据和决策权,讨论就容易从影响判断转成职位、关系或情绪竞争。

2. 真实场景里的优先级会随时间变化

缺陷并非一经分级就永远不变。发布前一天,原本可排入下个迭代的问题可能因为版本门禁而升级;临时绕行方式验证成功后,最高级事项可能降级为高优先级;同一缺陷如果影响范围从单一租户扩展到全量用户,等级也应随之调整。

因此,我更倾向把优先级看成带时间戳的决策状态,而不是固定属性。制度要留存每次变更的时间、调整人、旧值、新值和依据。只保留最终等级,会掩盖团队何时发现影响扩大、是否及时升级,也无法判断早期分级是否合理。

3. 制度适用范围要先说清楚

并非所有缺陷都该进入同一条处理队列。生产故障、正式发布阻塞、内部测试问题、体验优化和技术债的影响方式不同。如果都用同一套时限,团队可能为了满足响应承诺而把大量低影响问题升级,或让生产故障被普通迭代工作挤占。

建议制度至少区分以下入口:生产环境缺陷、发布候选版本缺陷、开发测试阶段缺陷、客户反馈缺陷、内部质量改进项。它们可以共用严重程度定义,却不必共用响应时限和审批路径。

优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

4. 组织规模越大,越需要把判断权写进流程

人数少时,研发负责人可能直接口头协调;团队扩展后,产品线、区域、客户成功和研发小组各自维护队列,口头约定很快失效。对于 100 人以上的组织,缺陷制度往往要同时解决统一口径和局部授权:集团层面统一等级含义,产品线按业务风险设定具体时限,值班负责人拥有生产故障的临时升级权。

使用 PingCode 或其他项目管理平台落地时,重点不在于把等级字段做得多漂亮,而在于能否让字段、工作流、权限、通知、审计记录和报表形成闭环。工具不能替代判断,但可以减少漏通知、无理由改级和跨团队状态不透明的问题。

三、常见误区:看似标准化,实际把冲突藏进字段里

1. 把严重程度和优先级写成同一列

常见做法是设置“致命、严重、一般、轻微”,然后要求按严重程度排队。这种设计在简单场景下能工作,但一旦出现合同日期、发布窗口、绕行方案或跨产品影响,等级就无法表达“现在先处理谁”。

更稳妥的做法是分别记录影响级别与处理优先级。影响级别相对稳定,主要由后果决定;优先级可以随用户范围、业务时点和可用措施变化。两者可以有关联,但不能完全等同。

2. 只写“立即处理”,没有写“谁在何时做什么”

“最高级需立即处理”是一句无法验收的承诺。对值班人员来说,立即是 5 分钟还是 1 小时?首次响应是确认收到,还是必须给出止损建议?开发需要立即修复,还是先判断是否回滚?测试是否要中断当前验证?这些都要拆开。

我建议把响应拆成至少四个节点:首次确认、影响评估、止损或绕行决定、修复与验证计划。若组织暂时无法承诺固定修复时间,就不要把响应时限写成解决时限。先承诺团队可控制的动作,再逐步承诺结果。

3. 让提交者自己决定最终等级

提交者往往最接近现场,但不一定掌握系统整体影响。客户支持可能看到客户损失,却不知道系统有安全回退;开发可能理解实现,却不了解客户合同窗口。让提交者提供初始判断是合理的,让其单方面决定最终等级则会把激励扭曲成“谁更会标红,谁先得到资源”。

较好的分工是:提交者填写事实与建议等级;缺陷负责人或值班负责人确认影响;涉及发布门禁、数据风险或跨产品影响时,由指定的业务和技术责任人共同决策。等级争议不能无限等待,应有明确的临时处理原则。

4. 把客户催促次数当作影响证据

客户催得急,可能代表真实业务中断,也可能是沟通频率高;客户暂时没有催,也不代表没有损失。催促次数可以作为协作信号,却不能直接代替受影响用户数、受阻流程、损失金额、数据完整性和替代方案等证据。

制度表单应引导报告者回答“谁受到什么影响、从何时开始、是否可绕行、风险是否扩大”,而不是只问“客户是否重要”。重要客户身份可以影响沟通和升级机制,但不应自动改变技术严重程度。

5. 优先级一旦定下就不允许调整

固定等级会让制度看起来稳定,实际却会在信息变化时失真。发现影响范围扩展却不能升级,团队会被流程绑住;绕行方案已验证却不能降级,所有人都被高优先级队列拖累。

正确的控制不是禁止改级,而是让改级可追溯。每次改变至少说明新证据、调整人和后续动作。高等级降级还可以要求第二人确认,避免责任人为了清空队列自行下调。

6. 用结单时长评价个人或团队

平均解决时长看起来直观,却可能奖励快速关闭,而不是解决根因。团队可能把缺陷拆成多个低风险单、在验证前关闭,或把难复现问题长期标记为“等待信息”。因此,处理效率要和重开率、逃逸率、等待时间、影响级别一起看。

常见指标 单独使用的风险 建议搭配观察
平均修复时长 简单问题占比高时会掩盖高风险缺陷拖延 按优先级分层的修复时长与高等级积压龄
关闭缺陷数量 可能鼓励拆单、误关闭或忽视复发 重开率、重复缺陷率和验证通过率
最高级响应达成率 可能只确认收到,却未做影响评估 止损时间、通知覆盖率和后续升级准确度
逾期数量 不同优先级和不同等待原因被混为一谈 按等待研发、等待外部信息、等待发布窗口拆分

四、专业判断逻辑:把“影响、紧急、可控”拆开打分

1. 先判断后果,再判断时点,最后判断可控程度

我通常用三步判断,而不是先套一个总分。第一步看后果:是否影响核心业务、数据正确性、安全、合规、资金或大范围用户。第二步看时点:损失是否正在扩大,是否卡住生产、发布或明确业务窗口。第三步看可控程度:是否有经过验证的绕行方案、回滚手段或范围隔离能力。

这三个维度能避免两种错误:把“看起来很严重”直接等同于“所有人马上停下”;把“暂时能绕开”误解为“问题不严重”。绕行方案降低的是紧急性或短期损失,不一定改变缺陷本身的严重程度。

2. 用四档优先级建立可执行的响应边界

四档足以覆盖多数产品研发团队的日常管理。团队可以把等级命名为 P0 至 P3,但命名不是重点,关键是每档触发的行动一致。以下响应窗口是情景示例,适用于有工作时段值班和明确升级责任人的团队;无 7×24 小时支持能力的团队,应明确服务时间,不要假装全天候响应。

级别 判断条件 建议动作 建议确认时限
P0:紧急事件 生产核心链路中断、数据或安全风险扩大、无有效绕行方案 启动事件响应,先止损并指定单一协调人,评估回滚或隔离 按值班承诺设置,例如 15 分钟内确认
P1:高优先级 重要业务受阻或发布被阻断,存在明确时点压力,短期绕行有限 进入近期修复队列,明确负责人、验证范围和客户沟通口径 例如 4 个工作小时内给出处理计划
P2:常规缺陷 功能受影响但有可接受替代方式,风险可控,暂不构成发布门禁 纳入迭代或维护队列,结合价值、成本和依赖排期 例如 1 个工作日内完成分流
P3:低优先级 局部体验、低频边界场景或暂时无明显业务损失 进入待评估池,达到积压龄或价值阈值时重新审视 例如 3 个工作日内确认归属与后续评估方式

“确认时限”不等于“修复时限”。生产问题可能需要数小时才能定位,常规问题也可能因为依赖而跨迭代。把响应、计划、修复和验证分开承诺,才能让制度既有约束又不制造虚假保证。

3. 用决策矩阵做初筛,不用机械总分替代讨论

可以先为三个维度设置低、中、高,再用规则触发建议等级。例如“影响高、时点高、无绕行”通常进入 P0 或 P1;“影响中、时点低、有验证过的绕行”通常进入 P2。矩阵的作用是让不同团队的初始判断更接近,不是让系统自动决定所有例外。

如果确实需要评分,可将业务影响、时间敏感度、影响范围和可恢复性分别赋值,并明确某些风险具有一票升级条件。安全、合规、不可逆数据损坏等事项,不应因为其他维度分数低而被平均掉。模型需要保留“强制升级”和“人工复核”入口。

判断维度 低 中 高
业务影响 非核心功能受限,不影响主要目标完成 部分用户流程受阻,有替代路径 核心业务中断、资金或数据风险显著
时间敏感度 可等待常规迭代 受发布窗口或阶段性业务节点影响 损失持续扩大或必须立即止损
影响范围 单一用户或特定配置 一类用户、租户或区域 广泛用户、多个产品线或共用底层服务
可控程度 绕行稳定,回滚和隔离明确 临时措施可用但有额外成本 无有效绕行,恢复手段不确定

4. 建立“硬触发条件”,避免高风险被平均分稀释

制度应明确哪些情况即使总分不高,也必须进入事件响应或专项评估。常见硬触发包括:疑似数据丢失或污染、未授权访问、关键交易重复或错误、核心服务大面积不可用、监管或合同明确要求的时限风险、影响面仍在扩大的故障。

硬触发不是自动认定责任或直接判定根因,而是先保护用户和业务。启动后仍需快速验证事实,若确认误报,再降级并记录原因。这样既能避免过度反应,也能降低高影响事件被常规队列延误的概率。

优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

5. 让判断链有责任人,避免集体讨论没有结论

一张缺陷单可以有多个参与者,但每个阶段应有明确的最终责任人。报告者负责提供现场事实,产品或业务负责人解释影响,技术负责人判断风险与修复边界,值班负责人确认紧急程度,测试负责人确定验证策略。遇到争议时,制度必须指定谁拍板、依据什么临时处理。

对生产故障,我倾向先指定事件协调人统一更新状态,再由技术负责人负责诊断。协调人与修复人可以不是同一人。这样能避免主要开发一边排查、一边在多个群里重复解释,导致修复和沟通都变慢。

五、案例与数据观察:一次制度试运行怎样从“抢单”改成“按风险分流”

1. 案例边界:这是匿名化流程复盘,不冒充行业统计

为了说明制度如何运行,下面采用一个匿名化的中型软件团队情景案例。团队包含 6 个研发小组、约 120 名研发与测试人员,服务对象包括多个企业客户,工作日有值班人员,但没有覆盖所有产品的全天候专职响应。案例数据是为展示制度推演而整理的模拟数据,不代表任何单一企业的真实经营结果。

团队原有流程只有一个“优先级”字段,等级由报告者填写。负责人每周人工协调一次,生产问题另在即时沟通群处理。复盘发现,缺陷描述经常缺少版本、环境和影响范围;高等级工单中有相当一部分只是客户催促频繁;真正影响数据的缺陷则因提交信息不全,最初被放在普通队列。

2. 制度调整:不先改工具,先把判断问题写进流程

团队先把原字段拆成“严重程度”和“处理优先级”,再设置必填的影响对象、受影响流程、发生时间、绕行方案、证据附件和业务时点。信息不完整的缺陷进入“待补证”状态,不默认降级,也不直接占用最高优先级。

第二步是建立分流责任:生产故障由值班负责人初判;发布阻塞由发布负责人和技术负责人共同确认;普通客户反馈由产品或业务负责人确认影响,开发负责人评估修复路径。涉及数据、安全或合规风险时,触发专项升级。每次改级都要留下理由。

第三步才是配置工具流。若团队使用 PingCode 等项目管理平台,可以将不同入口映射到统一字段和状态,配置高等级提醒、改级权限和审计记录,并按产品线建立看板。落地前要先验证现有流程是否支持所需的权限、通知、字段联动和统计口径,不能因为工具里有字段就推定流程已闭环。

3. 六周观察:看过程指标是否改善,不急着宣称缺陷更少

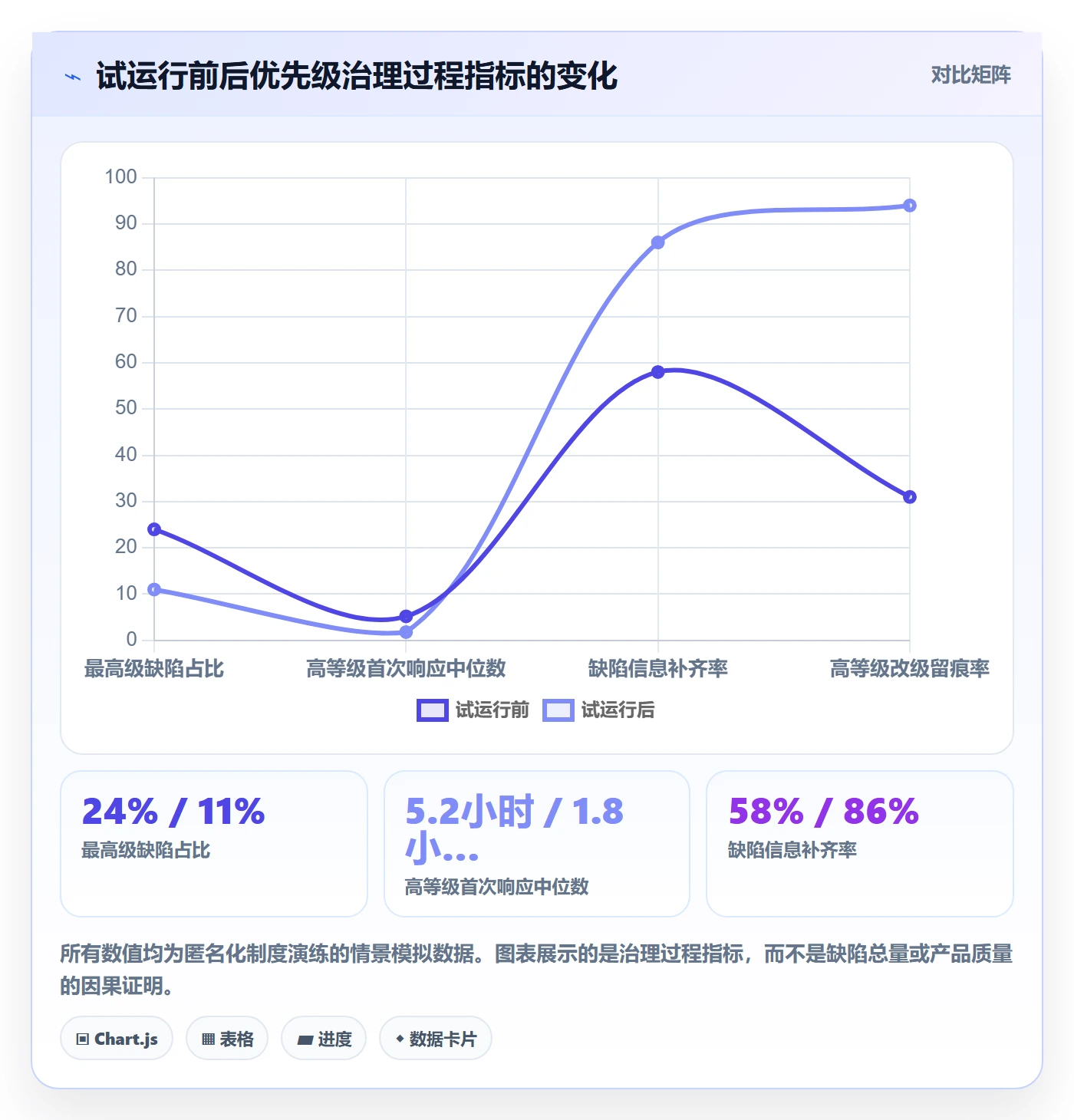

下表使用情景模拟数值展示试运行前后的观察方式。它的目的不是证明某个平台带来确定提升,而是示范团队应同时检查响应、分流和质量指标。真实项目应使用同口径时间窗,排除产品规模、发布频率和缺陷来源变化的影响。

观察项 试运行前四周 试运行后四周 解读限制
最高级缺陷占比 24% 11% 下降可能来自定义收紧,也需检查是否发生漏升级
高等级首次响应中位数 5.2 小时 1.8 小时 响应提速不等于修复完成,需要看止损和计划是否同步
缺陷信息补齐率 58% 86% 字段填写变完整后,应抽查信息是否真实可用
高等级改级留痕率 31% 94% 留痕提升改善可审计性,但不能单独证明分级正确
高等级重开率 14% 9% 样本量较小时波动明显,需连续观察多个周期

数据中的改善更适合解释为“流程变得可见、可讨论”,不应直接归因于某个工具或某条制度。若同期团队增加了值班人数、减少发布次数,响应时长变化就不能单独归功于优先级机制。

优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

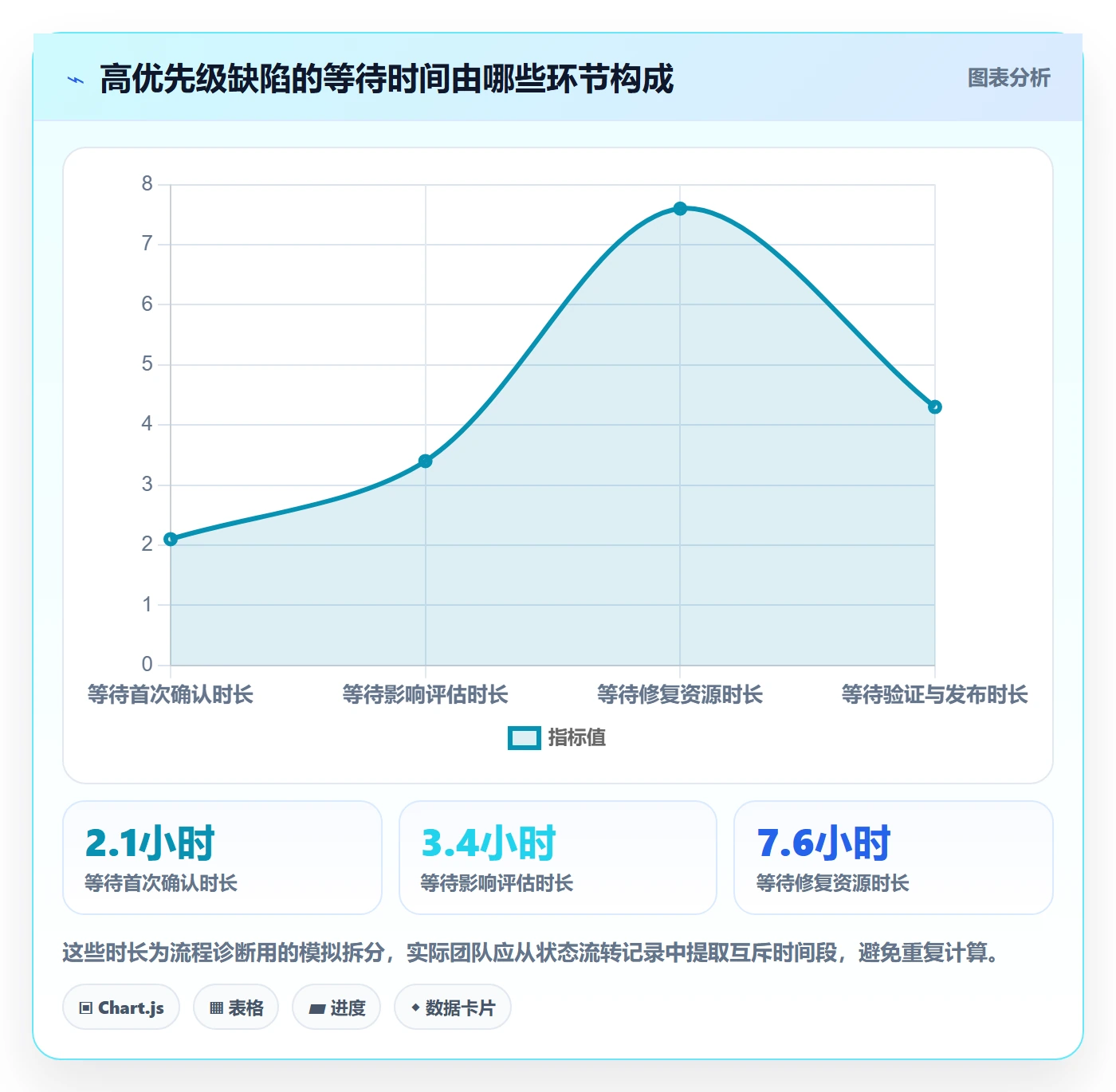

4. 不只看均值:高优先级积压的尾部风险更重要

平均响应时间很容易被大量快速确认的简单问题拉低。团队还应检查高优先级缺陷中最老的事项、等待外部信息的时长、等待修复资源的时长,以及超过承诺窗口仍无负责人更新的事项。对于生产问题,尾部个案往往比总体平均更能揭示值班断点。

例如,若高等级响应中位数改善,但仍有一张缺陷单 18 小时没有更新,就应追问它是信息待补、跨团队依赖、无人接手,还是状态字段被误用。把等待时间拆开,才能判断问题发生在分级、通知、研发排队还是验证环节。

优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

5. 复盘差异,而不是追究“谁当时判断错了”

每次重大缺陷关闭后,建议复盘初始等级是否准确、是否及时升级、绕行方案是否有效、响应承诺是否兑现、回归范围是否充分。若初始判断错误,要区分信息当时不可得、定义有歧义、权限不清、工具提醒失效,还是个人忽视证据。

制度复盘的目标是减少下一次误判,不是把所有降级或升级都当成失误。真实情况会变化,合理调整本来就是制度的一部分。值得警惕的是:同类问题反复因相同信息缺失而误判,或高等级事项长期由同一岗位越权决定。

六、不同情况下的行动建议:从试点、扩展到日常治理

1. 团队刚开始建立制度:先用两周做历史缺陷校准

不要先开大会讨论“P0 到底意味着什么”,再凭印象写出一份几十页制度。先抽取最近一到两个发布周期的缺陷样本,覆盖生产故障、发布阻塞、客户反馈、测试缺陷和低频边界问题。由产品、研发、测试和支持共同盲评,再比较分歧出现在哪些事实判断上。

盲评的价值是暴露口径差异。例如,研发认为“只有一个客户受影响”就应降级,业务团队则认为该客户承担关键结算任务;测试关注复现概率,支持关注影响持续时间。先把冲突写成判定案例,比先追求术语统一更有效。

  1. 选取 30 至 60 条具有代表性的历史缺陷,删除原等级后让不同角色独立判断。
  2. 记录每条缺陷的影响、紧急性、绕行方案、数据风险和发布时点。
  3. 统计各角色判断差异,优先修订分歧最大的定义。
  4. 形成一页决策表和一页升级流程,先试运行两至四周。
  5. 试运行结束后复查误升、漏升、逾期和改级理由,再决定是否扩展。

样本量不需要假装具备统计学代表性。此阶段要找的是制度盲点,不是证明全组织缺陷分布。若团队规模很小,可以使用 15 至 20 条案例,但应覆盖不同入口和不同影响后果。

2. 已有制度但高优先级泛滥:先做定义和权限审计

此时不建议立刻增加审批层级。先抽查最高级缺陷,逐项看它是否符合定义、是否有可验证证据、是否发生重复建单、是否由授权角色确认。若大部分高等级都来自“客户很着急”或“希望本周修复”,应把紧急性和客户沟通优先级拆开。

如果高等级被频繁下调,不要简单限制修改权限。还要检查提交表单是否诱导过度升级、响应承诺是否让团队不敢降级、负责人是否把等级当作绩效压力。权限收紧但不处理激励,结果通常是表面等级下降、私下催办增多。

3. 多产品线、多人协作组织:统一定义,分层设置时限

中大型组织往往无法用一个统一的修复时限覆盖所有产品。共享身份服务、支付或数据平台的影响面,与内部低频工具不同;但如果每条产品线各自定义“严重”,横向汇总又失去意义。

建议集团层面统一影响维度、级别含义、审计字段和硬触发条件;产品线按服务等级、客户合同、值班能力和发布节奏配置响应窗口。通过统一的数据字典保留可比性,同时允许业务差异体现在时限和处置动作中。

对于 100 人以上组织,PingCode 等项目管理平台可以作为承载工作流和跨团队可见性的工具之一。选型和配置时应重点验证:是否能按入口控制字段、按角色授权改级、记录历史变更、对高等级发送可靠通知、跨项目汇总并保留数据口径。若工具不能满足关键审计要求,就要评估补充流程或其他系统集成,不应只依赖看板展示。

4. 生产环境频繁出问题:把事件响应与普通缺陷队列分开

若团队需要处理正在扩大的生产影响,就不能等到日常缺陷评审会。应建立单独的事件路径,包括值班接收、影响确认、止损、状态通报、修复验证和事后复盘。事件结束后再把技术债、长期修复和预防措施拆成缺陷项。

需要注意,事件记录和根因改进任务不是一回事。事件单可以记录时间线与即时处置;后续缺陷要指定负责人、截止时间和验证标准。否则事件虽然关闭,真正预防复发的工作却无人认领。

5. 资源有限、没有全天候值班:诚实定义覆盖边界

小团队不一定有条件承诺全天候响应。可以明确工作日支持时间、非工作时段的紧急联络方式、哪些影响满足唤醒条件,以及超出覆盖范围时的业务风险。清楚的边界比含糊承诺更能帮助客户和内部业务规划。

当资源不足时,可优先投入到高风险服务:核心交易、数据处理、身份和安全组件。低影响系统可以采用工作时段处理,但要提供业务绕行说明。制度不必让每个系统同等响应,却必须说明差异依据。

6. 工具已经上线但执行率低:从工作流摩擦下手

字段填写率低,未必是员工不重视,也可能是表单太长、必填项与实际判断无关、移动端不便、多个系统重复录入,或缺陷提交后没人反馈。先观察从提交到第一次有效处理之间的步骤,再精简非必要字段,把关键问题改成易回答的结构化选项。

工具配置要避免“为了报表强制填一堆字段”。真正需要的最小字段通常是发生环境、版本、影响对象、复现或证据、绕行方案和业务时点。字段名称应能被非研发角色理解;技术诊断信息可以在分流后再补齐。

七、不同情况下的取舍:速度、严谨、自治和统一并不能同时最大化

1. 统一口径与产品自治之间的取舍

统一等级有利于集团比较、跨团队升级和管理报告;产品自治则更适合不同业务的风险差异。全统一容易把局部业务时限压平,完全自治又会让“高优先级”在不同团队代表不同含义。

我的判断是:统一影响语言,允许响应承诺差异。也就是说,什么叫数据风险、核心流程受阻、影响扩大,应尽量统一;各服务的值班覆盖和修复目标,可以依据服务等级与业务合同分别设定。

2. 自动评分与人工判断之间的取舍

自动评分适合做初筛、排序建议和缺失信息提示,不适合直接裁决所有复杂事件。自动规则能稳定处理“影响范围大且无绕行”等明确条件,却难以理解隐性合同义务、业务季节性或某类数据错误的不可逆性。

建议采用“规则给建议,责任人确认;硬触发强制升级,特殊情况留痕例外”的组合。只有当团队积累了足够一致的历史判定数据,才考虑更复杂的自动化。模型输出还应定期检查偏差,避免某个客户类型或某个产品线长期被错误降权。

3. 响应速度与修复安全之间的取舍

高等级事项要求快速行动,不意味着必须快速上线未经充分验证的代码。生产环境有时先回滚、关闭功能开关、隔离流量,比立即提交完整修复更安全。优先级制度应允许“先止损、后修复”,并区分临时措施和永久方案。

尤其是共享组件和数据迁移问题,修复本身可能扩大影响。负责人应同时评估不修复的风险与修复的引入风险,记录为何选择回滚、临时绕行或热修复。把“修复越快越好”当作唯一原则,可能把一处缺陷扩展成更大的线上故障。

4. 轻量流程与审计要求之间的取舍

小团队适合轻量规则和直接沟通;金融、医疗、政务或涉及敏感数据的业务,通常需要更清楚的审批、审计和证据保存。流程越严格,决策速度可能越慢;流程越轻,事后还原责任和影响的成本可能越高。

不必把所有缺陷都按最高审计要求处理。可以按风险分层:普通体验问题采用轻量审批;数据、安全、合规和重大客户影响保留强制留痕、双人确认和复盘。关键是让控制强度与损失后果匹配。

5. 及时降级与避免误判之间的取舍

过度谨慎会让高等级队列拥堵;过快降级又可能在信息不全时低估风险。可以采用临时等级:证据未全时先设“待确认的高风险”,在约定窗口内由责任人补充影响评估,再确认正式等级。临时状态要有截止时间,否则它会变成另一种永久高优先级。

降级时,应确保绕行方案真实可用,而不是理论上存在。判断标准包括是否有人验证、是否覆盖当前受影响用户、是否引入新的安全或数据风险、业务方是否接受。没有验证的“可以手动处理”,往往只是把成本转嫁给一线人员。

八、落地清单:把制度变成团队每天会使用的流程

1. 发布前必须明确的制度内容

  • 适用范围:哪些系统、环境和缺陷类型进入本制度。
  • 术语定义:严重程度、处理优先级、响应、修复、验证分别是什么。
  • 分级标准:每个等级的业务影响、时点压力和可控程度。
  • 硬触发条件:数据、安全、合规、资金和大范围中断如何升级。
  • 角色职责:报告者、业务确认人、技术负责人、值班负责人和发布负责人。
  • 服务承诺:首次确认、影响评估、止损建议、修复计划各自的时限。
  • 状态机制:待补信息、待评估、处理中、等待验证、已关闭等状态的进入条件。
  • 变更审计:谁可以改级、如何说明理由、哪些降级需要复核。
  • 异常处理:无值班、跨团队依赖、客户未提供信息或窗口已错过时怎么办。
  • 复盘指标:按等级、产品、来源和等待环节拆分,不以单一平均值考核。

2. 缺陷从提交到关闭的建议步骤

  1. 提交:记录复现步骤、环境版本、受影响对象、业务后果和证据。
  2. 初筛:检查是否重复、信息是否足够、是否属于事件或普通缺陷。
  3. 分级:先评估影响和紧急性,再核实绕行、回滚和隔离能力。
  4. 确认:由授权负责人确认等级,存在硬触发条件时立即升级。
  5. 止损:必要时先采取回滚、关闭功能、数据修复或用户通知等临时措施。
  6. 排程:明确修复责任人、目标时间、依赖关系和验证范围。
  7. 验证:确认问题修复,并检查相关回归路径和潜在副作用。
  8. 关闭:记录最终处理方式、用户影响、版本信息和是否需要预防性任务。
  9. 复盘:重大问题检查初始分级、响应速度、止损有效性和复发风险。

3. 适合每月查看的指标组合

不要追求几十个仪表盘指标。建议先稳定跟踪一组能对应制度目标的数据,并明确统计口径。对规模较大的组织,还要按产品线、环境、客户来源和服务等级切片,否则总体数字会掩盖局部失效。

指标 它帮助回答的问题 注意事项
高等级首次响应中位数与高分位数 多数事项是否及时被看见,尾部是否存在漏接 同时统计工作时段和非工作时段
分级一致率 不同角色对同一类案例是否使用相近标准 通过定期盲评样本测量,不要只看最终等级
高等级降级与升级比例 初始分级是否系统性偏高或偏低 按变更理由分类,合理随证据变化不应视为失误
高等级积压龄 是否有高风险事项长期无人推进 区分等待研发、信息、客户确认和发布窗口
重开率和发布后逃逸率 关闭质量和验证范围是否充分 结合问题复杂度、修复方式与观察周期解释
绕行方案使用时长 临时措施是否演变成长期风险或人工负担 设置到期复核,避免临时方案无人移除

4. 制度上线后的三轮校准

第一轮校准看可理解性。新成员能否在不问主管的情况下正确识别触发条件?如果同一条规则需要大量口头补充,说明定义还不够清楚。

第二轮校准看执行性。值班负责人是否找得到信息,支持人员是否知道如何升级,开发和测试是否能按时接手?如果制度写得严谨但执行人没有权限或资源,承诺就只是纸面流程。

第三轮校准看效果边界。最高级占比下降是否伴随漏升级?响应加快是否导致回归不足?降级变多是否增加客户损失?每次调整都要看收益与新风险,而不是只追求单个指标向好。

优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析

九、常见问题:制度边界与执行细节

1. 缺陷优先级是否应该由产品经理决定

不应由单一角色独立决定所有维度。产品或业务负责人适合确认用户影响、业务时点和可接受绕行;技术负责人评估实现风险、共享组件影响和修复方式;值班或事件负责人判断是否需要立即响应。涉及安全、数据或合规的事项,还需引入相应责任人。

2. 一个缺陷可以同时属于两个优先级吗

正式处理队列最好只有一个当前优先级,否则排程和统计会失去意义。但缺陷可以附带严重程度、影响面、风险标签和发布门禁等属性。对于信息未全的情况,可以使用临时状态或待确认标记,并规定确认期限,而不是长期保留多个互相矛盾的等级。

3. 缺陷没有复现出来,应直接降级吗

不能仅凭“暂时无法复现”自动降级。要看影响证据是否可信、是否涉及数据或安全、是否能从日志确认、影响是否仍在持续。高风险但低复现率的缺陷,可能需要先增加监控、保留现场信息或暂时限制功能,再进一步定位。

4. 如何处理业务方要求插队,但缺陷并不严重

把“缺陷优先级”和“业务需求插队”分开处理。业务方可以提出资源调整申请,但要说明被挤占事项、机会成本和授权人。若所有临时需求都借用缺陷等级插队,缺陷指标会失真,真正的风险事件也更难识别。

5. 如何判断优先级制度是否有效

看制度是否让高风险问题更早进入正确的响应路径,同时没有显著增加误升级、返工和漏测。应结合高等级响应分布、漏升级复盘、重开率、逃逸缺陷、改级理由和一线反馈判断。单看最高级占比下降或关闭速度变快,都不足以证明制度有效。

十、结尾:优先级制度的价值,在于让组织说清楚为什么现在先做它

研发缺陷没有一种脱离业务背景的万能等级表。真正有效的制度,不是要求每个人都“感觉一致”,而是让团队基于同一组事实讨论:影响谁、损失是什么、时点在哪里、是否能够绕行、谁有权决策、下一步由谁完成。

我最看重的不是最高级缺陷能否被全部迅速关闭,而是团队能否解释每一次资源倾斜:为什么它需要先处理,为什么另一个问题可以等待,什么新证据会让判断改变。当优先级变成可追溯的资源决策,而不是催办标签,缺陷治理才真正开始。

下一步可以从最近一个发布周期抽取 30 至 60 条缺陷,邀请产品、研发、测试和支持分别盲评;找出分歧最大的判定条件,先制定一页分级矩阵、一页响应流程,再用两至四周小范围试运行。记录改级理由和等待环节,复盘误升、漏升及验证不足,再决定是否扩大到更多产品线或接入更完整的项目管理平台。

常见问题解答(FAQ)

1. Bug严重程度和处理优先级应该如何区分?

我经常把“影响很大”和“必须马上修”混为一谈,结果每个提单人都把自己的问题标成最高优先级。我想知道,制度上怎样把影响程度与修复顺序拆开,又不让分类变成额外负担?

把严重程度和优先级分成两个字段:严重程度描述问题造成的客观损害,优先级表示团队何时处理。前者由影响范围、功能受损程度和是否有替代路径判断;后者还要考虑业务时点、修复成本和当前迭代容量。比如,核心流程完全不可用且没有绕行方案,可以定为高严重度、高优先级;

某个低频页面显示异常但有替代入口,严重度未必低,但通常不应自动占用最高优先级。制度可先使用四档:S1为核心业务中断或数据风险,S2为主要功能受阻且无可靠替代方案,S3为局部功能异常但可绕行,S4为轻微显示或体验问题。

优先级另设P0至P3,并规定只有满足明确触发条件才可标P0,例如生产环境核心交易中断、影响持续扩大或存在数据安全风险。这样能避免把“问题严重”直接等同于“现在立刻修”。

2. 研发团队怎样设计可执行的Bug优先级评分规则?

我见过团队用“影响、紧急、客户反馈”打分,但最后大家还是凭感觉选优先级,分数只成了装饰。我想知道评分规则要细到什么程度,才能帮助排队而不是增加填表工作?

评分规则应当足够简单,能在提单时快速判断,也足够明确,能解释为什么两个问题排位不同。可将影响范围、核心流程重要性、是否有替代方案、时间窗口各评为1至3分,再按团队定义的权重计算;例如影响范围占40%,核心流程占30%,无替代方案占20%,时间窗口占10%。

评分只负责形成候选顺序,不能取代安全、数据损坏等硬性升级条件。例如,一个问题影响约三分之一活跃用户、阻断核心流程且没有绕行方式,即使修复需要半天,也可能高于只影响少数用户、存在临时方案的视觉问题。上线前可拿最近30至50条已关闭Bug回放评分,检查结果是否与实际处理顺序大致一致;

若多数争议集中在“影响范围如何估算”,就先补清该项口径,不要急着增加更多维度。

3. Bug优先级对应的响应时限和升级机制该怎么定?

我担心把每个优先级都写上响应时限后,团队会把“响应”误解成“必须修复完成”,也担心高优先级问题一旦没人跟进就一直挂着。怎样设置时限,才能既有约束又符合实际研发节奏?

把首次确认、制定处置方案和修复完成拆成不同承诺,不要把它们统称为处理时限。一个可试行的示例是:P0在15分钟内确认负责人,1小时内给出止损或恢复方案;P1在4个工作小时内确认,1个工作日内明确修复安排;P2在2个工作日内完成分诊并纳入迭代评估;P3进入常规维护队列。

这里的数字是制度起点,需结合值班覆盖、发布频率和团队规模调整。还要规定超时后的动作:未确认就通知值班负责人,超过承诺仍无方案则由研发负责人和产品负责人共同决定降级、绕行或调整迭代。每周看“首次响应达标率”和“高优先级问题超期数”,不要只看修复时长;

否则团队可能通过快速关闭又重新打开问题来做出漂亮数据。

4. 产品、测试和研发对Bug优先级意见不一致时,应该由谁决定?

我遇到过测试认为问题必须马上修,研发认为有临时绕行方案,产品又担心影响发布,最后讨论半天仍没有结论。我想知道怎样设计分歧处理规则,既让关键风险有人拍板,也避免优先级变成职位高低的较量?

先让提单人提供可核验的信息:受影响版本和用户范围、复现步骤、发生频率、业务损失、替代路径及证据。测试负责验证问题和复现条件,产品评估用户与业务影响,研发评估技术风险、修复成本和回归范围;优先级由预先指定的分诊负责人综合确认。涉及数据丢失、安全风险或核心服务中断时,应触发快速升级,不等待常规会议。

分歧仍无法解决时,约定一个短时限,例如30分钟内由产品与研发负责人共同裁定,并记录理由、临时措施和复核时间。每月抽查被降级、延期以及反复升降级的案例,统计争议原因;如果争议反复来自“受影响用户数”缺少数据,就补充监控或客服记录,而不是再加一层审批。

制度的价值不在于让每个人都同意,而在于让判断依据可追溯、风险有人负责。

核心关键词

读者评论

钟
钟文博

我们团队之前也把“首次响应”当成“开始修复”,后来发现复杂问题根本承诺不了。拆开确认、止损和修复计划后,客户预期反而更清楚;关键还是得有人负责盯后续。

宋
宋明远

最高级占比这个指标挺有用,但我会同时看重复单和产品线差异。某些模块本身风险高,直接用全公司统一比例判断是否膨胀,可能会误报。

戴
戴诗涵

实际执行时,最难的常常不是分级,而是绕行方案是否真的可用。建议把验证人和适用范围也记下来,不然一个只对少数环境有效的临时办法,容易让缺陷过早降级。

文章包含AI辅助创作:优先级落地方案:研发团队开展Bug / 缺陷的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510937
