缺陷总数下降了 30%,发布后客户报障却增加了近一倍,这是缺陷管理里很容易被“漂亮指标”掩盖的反常现象。PMO真正要提升的不是报表上的关闭数量,而是缺陷从发现、判断、修复到验证的整体效率;如果口径、优先级和流转规则没有统一,团队只会更快地制造看起来不错的数据。
缺陷实操方法:PMO提升Bug / 缺陷效率的数据分析方法与模板
一、先讲核心结论:缺陷效率不是“关得快”,而是“风险更早消失”

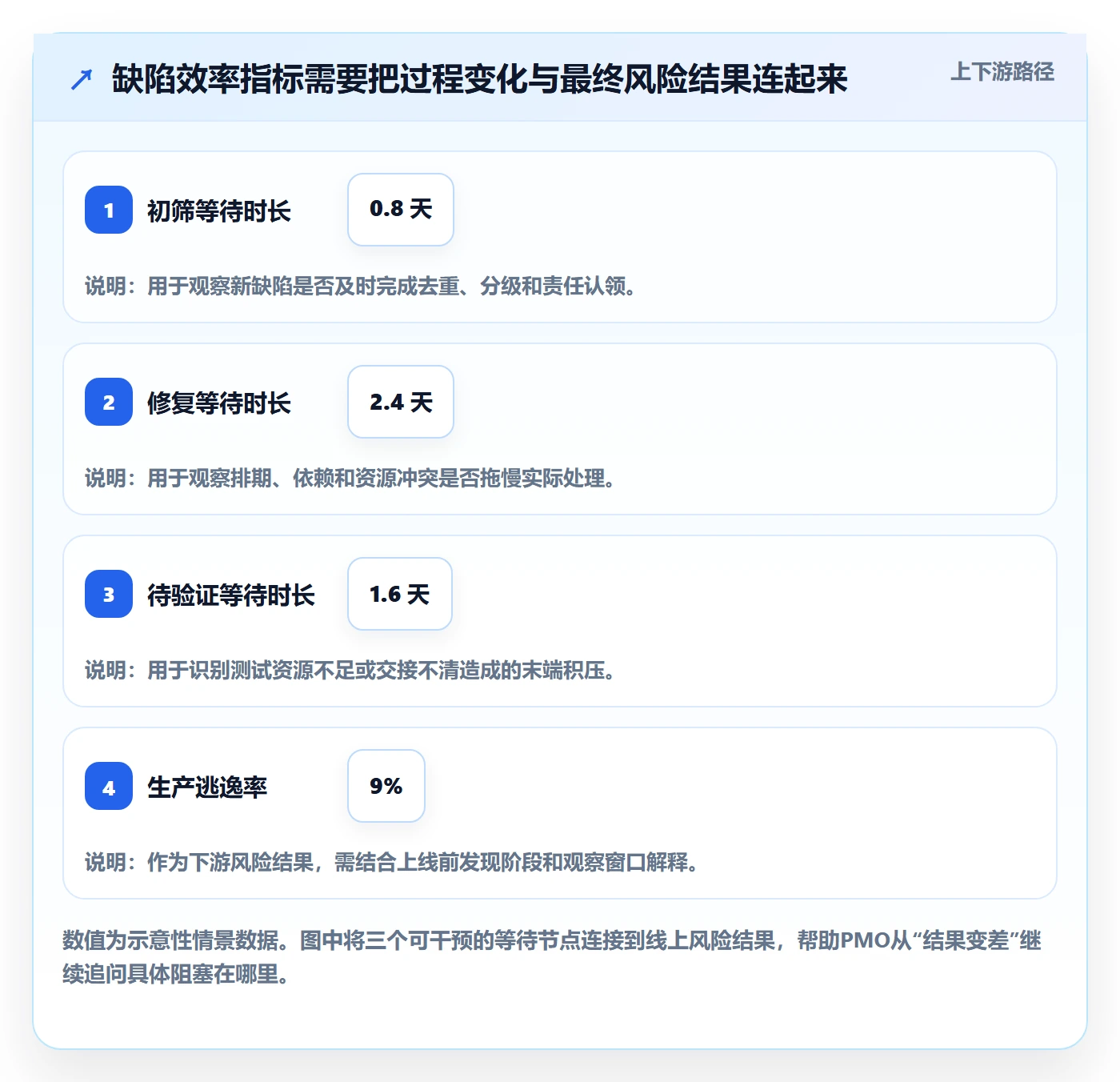

1. PMO要盯住从发现到验证的完整链路
我分析缺陷效率时,不会先问“本月关了多少个 Bug”,而会先画出缺陷生命周期:发现、登记、初筛、分派、修复、待验证、验证通过或重新打开,最后再看问题是否逃逸到生产环境。缺陷状态只有放进这条链路里,才有管理意义。
一个缺陷从“已修复”变成“已关闭”,中间还隔着验证质量;关闭数上升,不代表用户风险同步下降。PMO需要同时观察处理速度、积压年龄、重开比例和线上逃逸情况,避免把局部提速误当成整体改善。
我的核心判断是:效率指标必须同时回答三个问题,处理得是否及时、验证得是否可信、风险是否在更靠前的阶段被消除。只看其中一个维度,最容易诱导团队通过改状态、拆票或降低登记标准来“优化”数字。
2. 先区分效率、质量与风险三个结果
效率描述缺陷在流程里花了多少时间、消耗了多少处理能力;质量描述修复是否正确、验证是否有效;风险描述缺陷是否影响用户、业务和发布决策。三类结果有关联,但不能用一个平均值互相替代。
| 观察维度 | 建议指标 | 回答的问题 | 常见误读 |
|---|---|---|---|
| 处理效率 | 发现至有效修复时长、待处理缺陷年龄、流转等待时长 | 团队在哪个节点耗时最多? | 把平均关闭时长当作全部缺陷的真实体验 |
| 修复质量 | 重开率、重复缺陷率、修复后验证失败率 | 一次修复是否真正解决问题? | 关闭越多就代表质量越高 |
| 交付风险 | 生产逃逸率、严重缺陷未关闭数、发布后影响范围 | 尚未解决的问题会造成多大业务影响? | 用缺陷总数代替风险判断 |
| 投入产出 | 缺陷处理人时、返工人时、每次发布缺陷密度 | 处理缺陷的代价是否值得? | 追求最少投入而忽略风险成本 |
3. 先看分布和尾部,再看平均值
平均修复时长很容易被少数长期挂起的低优先级问题拉高,也可能被大量简单问题压低。我的做法是至少同时报告中位数、P75 或 P90,以及超过约定时限的积压比例。中位数讲“典型体验”,高分位讲“最差的一批体验”。
例如,100 个缺陷的中位修复时长是 2 天,看起来不错;但如果 P90 达到 16 天,且长尾集中在跨团队接口问题,这就不是“整体效率很好”,而是某个协作节点在持续制造延误。

二、背景和真实场景:为什么缺陷报表越做越多,管理判断反而越困难

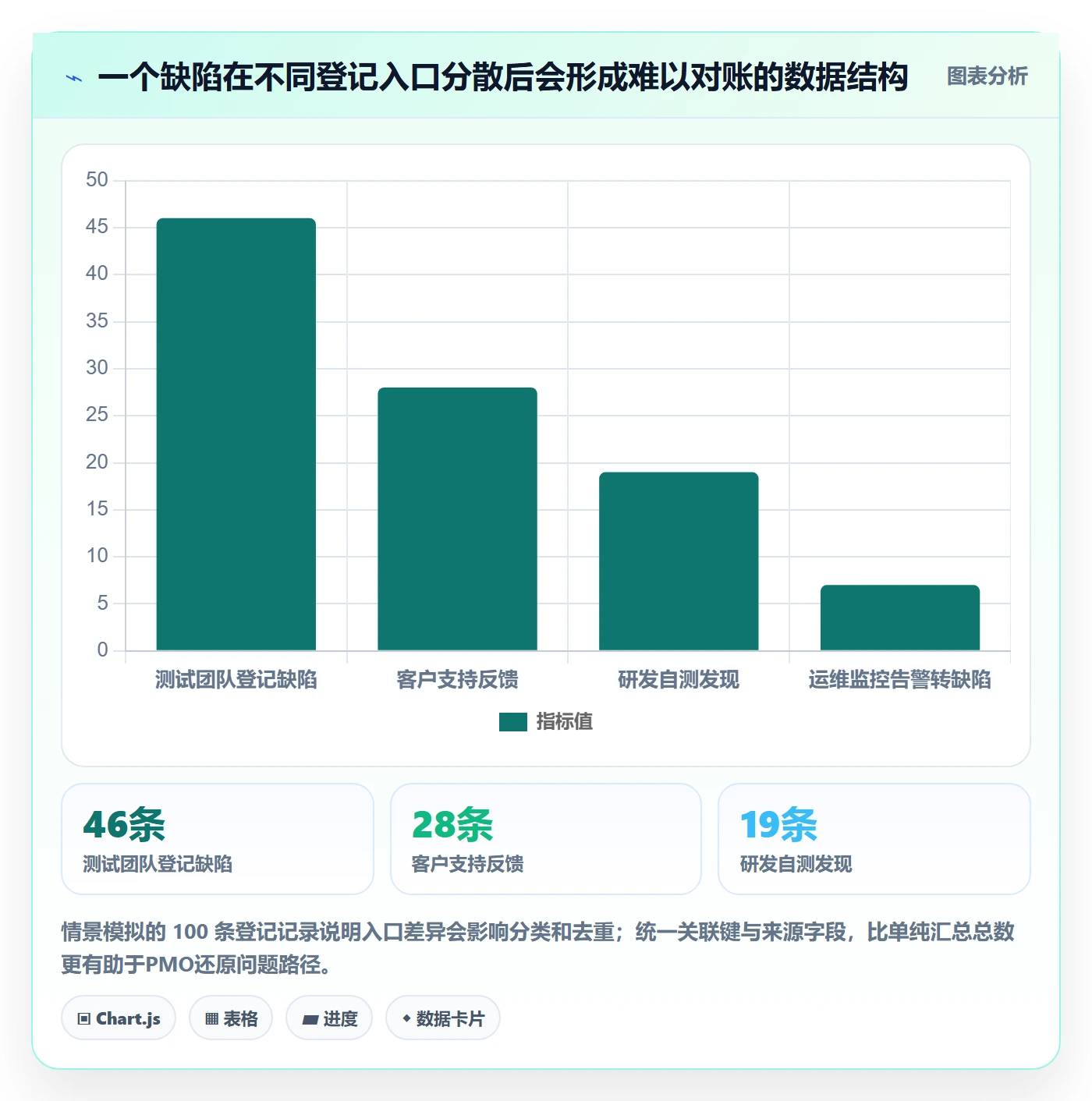

1. 多团队协作会把同一个问题拆成多套口径
在中大型组织里,产品、研发、测试、运维和客户支持可能各自维护缺陷记录。客户支持把“用户反馈”记为工单,测试团队把它登记为 Bug,研发团队又拆成多个修复任务;如果没有关联关系,PMO看到的就不是问题全貌,而是不同系统里的片段。
这类场景下,工具不是唯一难点。字段定义、责任边界、状态映射和数据责任人更关键。一个团队把“待验证”算作已解决,另一个团队只在验证通过后关闭,横向对比关闭率就失去意义。
对 100 人以上、多个产品线并行的组织,缺陷管理往往还涉及权限、项目层级、发布节奏和跨团队协作。以 PingCode 这类面向中大型企业的研发管理平台为例,PMO可以将需求、任务、缺陷和迭代关联起来;但平台能否产生可信数据,仍取决于组织是否统一字段和流程规则。
2. 统计口径不统一,会制造“改善”假象
我做缺陷盘点时,首先会问三个口径问题:统计对象是新增缺陷还是所有未关闭缺陷?周期按创建时间还是关闭时间归属?一个重复问题算一条记录还是多个用户报告?这三个答案不同,月报中的数量就可能完全不同。
例如,团队在月末集中关闭一批历史问题,按关闭日期统计会出现“本月产能大幅提升”;按创建日期追踪同一批缺陷,却可能发现它们已积压数月。两种统计都可以成立,但必须标出各自回答的问题,不能混成一个“效率指数”。
3. PMO容易被“会议数据”绑架
缺陷复盘常见的做法是把状态表投屏,逐条追问负责人和预计完成日期。这对高风险问题必要,却不适合作为全部缺陷的日常管理方式。会议时间被单条问题占满,真正的系统性堵点反而无人分析。
我更愿意把管理节奏分成两层:个人或团队在日常流程中处理具体缺陷;PMO每周看趋势、超时和异常聚集,每月看根因、逃逸和流程改进。只有涉及发布阻断、重大客户影响或跨团队决策时,才升级到管理会议。

三、常见误区:这些指标看着直观,却容易把团队带偏
1. 误区一:关闭数量越多,效率越高
关闭数量是产出数量,不是风险消除数量。把一个问题拆成十个小票,或优先关闭大量低影响缺陷,短期内都能提升关闭数;但高优先级问题仍然积压,用户风险并没有下降。
判断关闭数是否有意义,要同时看新增量、期初未关闭量、重开量、严重度分布和生产逃逸。至少要区分“关掉了多少”与“真正解决了多少”,并在趋势图上保留未关闭缺陷的存量。
2. 误区二:平均修复时长下降,就说明流程更顺
平均值容易受样本组成影响。某月简单缺陷占比增加,平均时长自然下降;另一个月开始处理难度更高的架构问题,平均时长可能上升,但团队的处理能力并未变差。没有按严重度、类型和项目阶段分层,趋势判断就可能错误。
建议至少分层观察严重度、缺陷来源、产品线、发布阶段和问题类型。不要一开始就拆几十个维度:先选能改变管理行动的三到五个维度,再根据异常结果追查更细的分类。
3. 误区三:用“发现数”给测试团队排名
发现缺陷多,可能意味着测试覆盖更充分,也可能意味着上游质量较差;发现缺陷少,可能是质量确实稳定,也可能是测试时间不足或登记门槛过高。单独以缺陷发现数考核团队,会鼓励压低登记意愿,最终让问题在更晚阶段暴露。
评估测试活动,应结合测试覆盖、严重问题发现阶段、生产逃逸、关键场景通过情况和风险导向测试投入。PMO应避免把“发现得多”直接等同于“做得好”,也不要把“缺陷少”直接等同于“产品质量高”。
4. 误区四:缺陷龄期越短越好,不管它是否值得修
缺陷不是都要立刻修复。低影响、低复现率、修复成本高且存在可接受替代方案的问题,可以经过明确评估后延期或接受风险。强制所有问题限时关闭,会诱导团队做低价值修复,甚至在缺少证据时把缺陷标成“不修复”。
更合理的管理方式是区分“超时未处理”和“已做业务决策”。前者是流程异常,后者是经授权接受风险。两种状态应分开统计,并保留责任人、决策理由、复审日期和潜在影响。
5. 误区五:把所有缺陷都当作同一单位
一条文案问题、一条权限绕过问题和一次核心交易失败,不应该具有相同的管理权重。单纯计数会造成低风险问题淹没高风险信号。严重度与优先级也不能混为一谈:严重度描述影响,优先级描述处理顺序,后者还受发布窗口、修复成本和业务时点影响。
| 错误做法 | 为什么会误导 | 更稳妥的替代方法 |
|---|---|---|
| 按关闭数量评价团队 | 忽略未解决存量和问题影响 | 结合新增、关闭、重开、严重度及龄期 |
| 只报平均修复时长 | 掩盖分布差异与长尾 | 同时报中位数、P75、P90和超时占比 |
| 按发现数排名测试人员 | 扭曲登记行为,忽略覆盖范围 | 观察发现阶段、逃逸率和风险覆盖 |
| 所有问题采用同一时限 | 不符合影响和修复成本差异 | 按严重度设响应、修复和升级目标 |
| 关单即算问题解决 | 忽略验证失败和重开 | 以验证通过作为有效关闭条件 |
四、专业判断逻辑:PMO怎样建立一套可解释、能行动的指标体系
1. 先定分析对象,再定指标公式
指标公式看起来是技术细节,实际决定了团队会如何行动。以修复时长为例,起点可以是首次有效登记时间,终点可以是首次进入待验证时间;如果把终点设为验证通过时间,测出的则是端到端解决时长。两者都可以使用,但名称不能相同。
我建议为每个指标建立一张“指标定义卡”,至少说明业务问题、统计对象、计算公式、时间边界、过滤规则、数据来源、更新频率、责任人和使用场景。只写公式不写边界,跨项目比较时仍会争论口径。
| 指标 | 建议定义 | 注意事项 |
|---|---|---|
| 有效关闭率 | 统计周期内验证通过并关闭的缺陷数 ÷ 同期进入处理流程的缺陷数 | 注明分母按创建、分派还是进入处理中计算;不能把重开后再次关闭重复计数 |
| 缺陷龄期 | 当前日期减首次有效登记日期 | 仅对未关闭缺陷计算,并分别看中位数与高分位 |
| 重开率 | 周期内至少重开一次的缺陷数 ÷ 周期内关闭缺陷数 | 按唯一缺陷编号去重,避免重复重开事件扩大分子 |
| 生产逃逸率 | 上线后发现的缺陷数 ÷ 上线前与上线后发现缺陷总数 | 需明确观察窗口、用户报告去重规则和严重度范围 |
| 超时积压率 | 超过对应处理时限的未关闭缺陷数 ÷ 全部未关闭缺陷数 | 时限应按严重度或缺陷类别分层设置 |
2. 使用分层SLA,而不是一个“万能时限”
修复时限应该反映风险响应要求,不是对所有问题一刀切的承诺。高严重度缺陷可能需要立即评估、数小时内明确止损方案;普通问题可以纳入迭代处理。这里的数值要由业务风险、支持能力和发布节奏共同校准,不能照搬示例。
我会把时限拆为“首次响应”“风险评估”“修复计划”和“验证完成”四个节点。团队即使暂时无法立即修复,也应及时说明影响、临时规避方式和预计决策时间。这样PMO能区分“技术修复需要时间”和“问题长期无人接手”。
| 级别示例 | 管理关注点 | 可讨论的目标方式 | 需要升级的情形 |
|---|---|---|---|
| 紧急 | 核心业务中断、安全或重大数据风险 | 立即响应,优先评估止损和回滚方案 | 无明确负责人、无缓解措施或影响持续扩大 |
| 高 | 关键流程受阻,但存在有限替代路径 | 快速确认修复版本和验证范围 | 跨团队依赖导致承诺日期失效 |
| 中 | 局部功能异常,影响范围可控 | 进入近期迭代计划并按期复核 | 长期反复延期或同类问题持续增加 |
| 低 | 轻微体验、非核心场景或有限显示问题 | 结合成本、价值和发布窗口决定处理 | 影响范围扩大或与其他问题形成组合风险 |
3. 建立“结果指标,过程指标,护栏指标”三层结构
结果指标告诉管理者发生了什么,例如生产逃逸率;过程指标帮助解释原因,例如待验证等待时长;护栏指标则防止团队为了改善某一个数字牺牲其他目标,例如重开率和严重缺陷超时数。没有护栏,单点优化常常只是把问题移到流程下一站。
如果线上逃逸率下降,但高严重度问题的待验证时间增长,PMO就不能简单宣布成功;也许团队把更多缺陷留在验证环节。反过来,平均修复时长略有上升,但重开率与逃逸率同时下降,也可能是团队投入更多时间做根因修复,整体风险反而降低。

4. 用根因分类替代含糊的“研发效率低”
缺陷延迟常被笼统归因为“研发资源不够”,但真正原因可能是需求边界不清、复现信息不足、跨团队接口无人负责、测试环境不可用、发布窗口错过或修复方案反复变化。根因分类要便于行动,不应只是一串听起来专业的标签。
我通常先设有限分类:需求与设计、实现逻辑、接口与依赖、测试与环境、数据与配置、交付与发布、外部系统、无法判定。团队每月抽样复核“无法判定”和“其他”项,若比例长期偏高,说明分类字段或登记流程不适合一线使用。
五、具体案例与数据观察:一个模拟复盘如何从总数追到流程瓶颈
1. 案例边界:先说明数据是怎么来的
下面的案例采用情景模拟数据,用于展示分析方法,不代表某一家企业的真实经营结果。假设一家 180 人的产品研发组织有四个交付小组,连续观察 12 周,共登记 240 条缺陷,记录创建、分派、开始修复、待验证、验证结果、发布版本和来源团队。
数据经过两个基本处理:其一,使用唯一缺陷编号去重;其二,将重复客户报告关联到同一根因记录,但保留报告次数作为影响范围信息。分析前还要确认关闭状态必须经过验证通过,不把“已修复”直接视为“已解决”。
2. 第一眼看到的是数量,第二眼要看存量结构

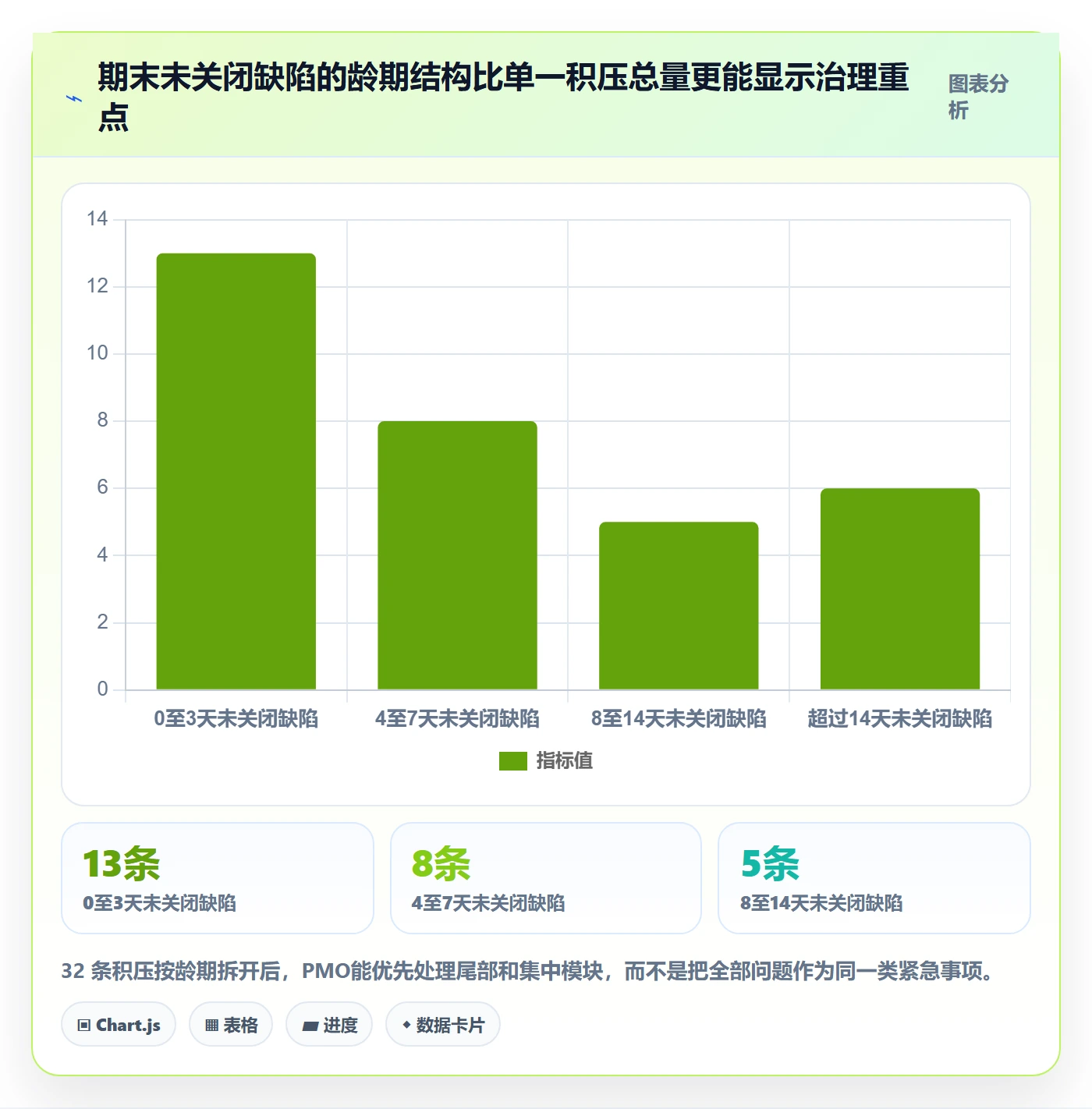

12 周内登记 240 条,验证关闭 208 条,期末未关闭 32 条,另有 18 条曾经重开。只看关闭数量,团队似乎处理能力不错;但进一步看,期末未关闭问题中有 11 条超过 14 天,其中 6 条集中在两个跨团队接口模块。
这组信息改变了管理问题的提法。PMO不再追问“为什么还有 32 条没关”,而是问“为什么 11 条长期未关闭中,超过一半卡在同一类依赖关系”。这能把讨论从催人转为查流程和责任边界。

3. 第二层分析:把全链路时间拆开

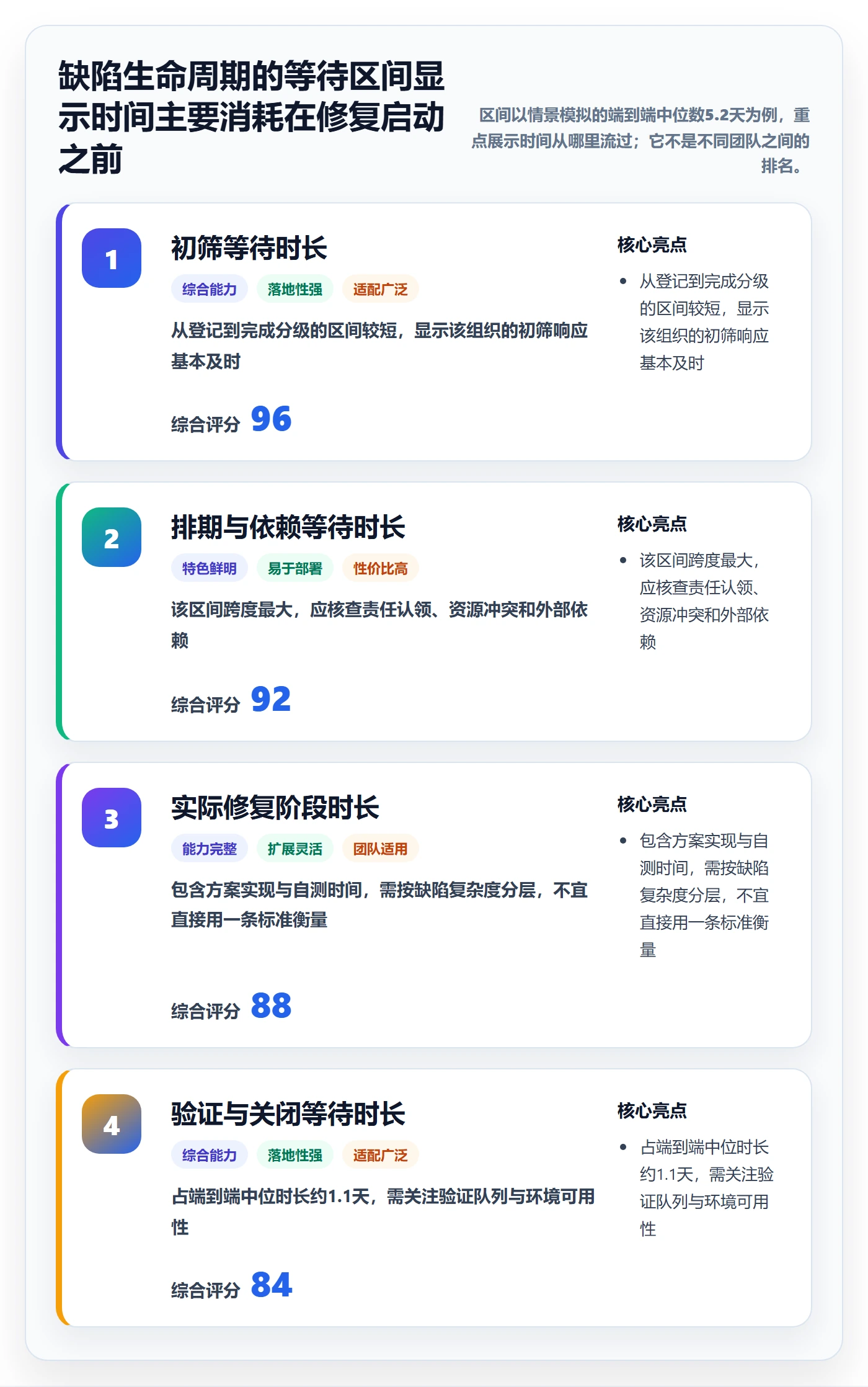

团队端到端修复时长的中位数是 5.2 天,但拆分后发现,登记到完成初筛的中位数为 0.6 天,初筛到开始修复为 1.8 天,修复到待验证为 1.7 天,待验证到最终关闭为 1.1 天。最大可干预等待出现在“初筛之后、开始修复之前”。
这并不自动证明排期机制有问题,还需要抽样看日志和访谈责任人。模拟样本中,延迟主要来自跨团队接口依赖未指定主责,以及低优先级任务反复被高优先级工作挤出。因此改进措施不是简单要求开发提速,而是建立接口责任映射和延期复核。

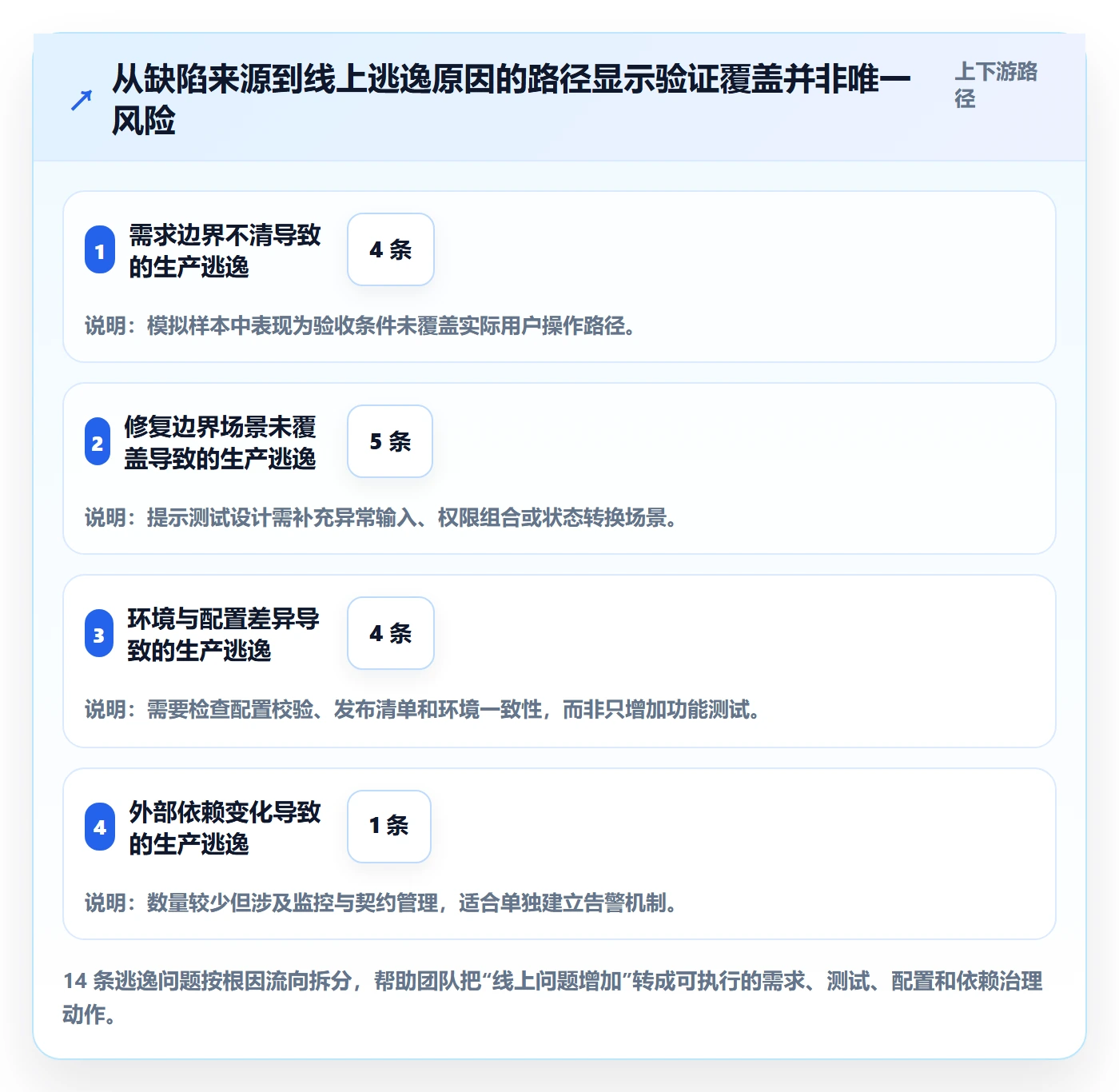

4. 第三层分析:看重开与线上逃逸是否同源
240 条缺陷中有 18 条至少重开一次,重开率按“发生重开的唯一缺陷数除以同期关闭缺陷数”计算约为 8.7%。上线后发现 14 条问题,其中 5 条与修复后未覆盖的边界场景有关,4 条与环境或配置差异有关,其余分散在数据、需求理解和外部依赖问题。
重开率不能单独解释为开发修复质量差。若问题定义不清,验证条件不足,或者测试环境与生产环境差异过大,修复也可能在局部验证通过、上线后仍然失败。根因分析应把缺陷登记信息、修复记录、测试范围和部署环境关联起来。

5. 第四层分析:把每周趋势和发布节奏放在一起
模拟数据中,团队在第 7 周开始补充接口责任人,并为超时问题设置每周复核。随后四周,超过 14 天的未关闭缺陷由 11 条降到 6 条,待验证等待中位数由 1.6 天降到 0.9 天。同期修复时长中位数由 5.2 天降到 4.7 天。
这组变化只能说明改进与指标变化同时发生,不能单凭前后对比证明因果。还应检查同期发布规模、缺陷复杂度和团队人数是否变化,并观察重开率与生产逃逸是否恶化。数据分析的职责是提出可信假设,再由后续周期验证。

6. 案例的管理结论:先治理一个瓶颈,再扩大流程改造
从模拟案例看,首要动作不是给所有团队设更严的关闭时限,而是为跨团队接口问题指定单一责任人、依赖方和决策期限;其次是把待验证等待单独纳入周报;最后再根据逃逸根因补齐边界场景和环境校验。
如果PMO一次性同时改字段、状态、优先级、会议制度和考核规则,指标变化就无法归因,团队也容易产生抵触。我通常建议先选一个明确瓶颈,跑一个发布周期,再确认问题是否转移到其他环节。
六、可直接使用的数据分析方法与模板:让PMO每周都能做出判断
1. 缺陷数据明细表:保留分析所需的最小字段
模板不宜从“字段越多越专业”出发。字段太多会降低填写质量,尤其当一线人员需要重复录入相同信息时。建议先保证缺陷可以被唯一识别、分层、追踪、去重,并能关联到版本和验证结果。
| 字段组 | 建议字段 | 使用目的 |
|---|---|---|
| 识别信息 | 缺陷编号、标题、产品模块、项目、来源渠道 | 去重、定位和来源分层 |
| 风险信息 | 严重度、优先级、影响范围、用户或业务影响说明 | 区分实际风险与处理顺序 |
| 流程信息 | 创建时间、分派时间、开始修复时间、待验证时间、关闭时间 | 拆分等待与处理时长 |
| 质量信息 | 重开次数、验证结果、重复关联编号、生产逃逸标记 | 衡量一次修复质量和线上影响 |
| 治理信息 | 责任团队、责任人、依赖团队、根因类别、延期理由、复审日期 | 将异常转成责任明确的改进事项 |
| 发布关联 | 发现版本、修复版本、验证环境、发布时间 | 分析发布节奏与逃逸窗口 |
2. 周度PMO看板模板:每一块数据都要对应一个动作
周度看板不应只是本周新增、关闭、未关闭三个数字。每个模块都需要回答一个决策问题:是否存在高风险未解决项、积压在哪个状态、哪些问题超过时限、是否出现质量反弹,以及谁需要采取什么动作。
| 看板模块 | 建议展示 | PMO要问的问题 |
|---|---|---|
| 风险概览 | 未关闭高严重度缺陷、生产逃逸、发布阻断项 | 是否有需要管理层决策或止损的风险? |
| 流量趋势 | 新增、关闭、重开、期末积压的周度趋势 | 积压增长来自新增上升还是处理能力下降? |
| 龄期分布 | 未关闭缺陷按 0至3天、4至7天、8至14天、超过14天分组 | 长尾集中在哪个团队、模块或依赖关系? |
| 流程等待 | 初筛、排期、修复、验证各阶段等待时长 | 最值得改善的瓶颈是哪一个节点? |
| 质量护栏 | 重开率、重复缺陷率、生产逃逸率 | 速度提升是否以返工或线上风险为代价? |
| 行动追踪 | 异常事项、负责人、截止时间、复核结果 | 上周采取的行动是否改变了对应指标? |
3. 月度复盘模板:从异常走势走到根因行动
月度复盘建议固定为五段,避免会议变成状态播报。先交代口径和样本,再描述走势和分层差异;随后挑出影响最大的异常,验证根因证据;最后明确措施、责任人和复核指标。
- 本月范围:覆盖哪些项目、版本、团队和缺陷来源,哪些数据缺失或被排除。
- 关键变化:新增、关闭、积压、P90龄期、重开和逃逸的趋势变化。
- 异常定位:按严重度、模块、阶段、来源和根因分层,找出集中区域。
- 原因验证:抽样查看记录、访谈责任人,区分事实、假设和待确认事项。
- 行动闭环:明确改进负责人、完成日期、预期指标及未达目标时的复查方式。
复盘结论最好写成可以证伪的句子,例如“接口缺陷的修复启动等待主要由责任认领不清造成,设立主责后,两周内该类缺陷的中位等待应下降”。相比“加强协作”这样的口号,这种表达有明确的干预对象和复核方法。
4. 异常分析记录模板:不要让根因停在“沟通不足”
| 记录项 | 填写示例 |
|---|---|
| 异常表现 | 某接口模块未关闭缺陷中,超过14天的比例连续两周偏高 |
| 样本范围 | 最近四周该模块全部未关闭缺陷,按唯一编号去重 |
| 直接证据 | 多数问题在分派后等待外部团队确认,记录中缺少依赖人和决策日期 |
| 根因假设 | 跨团队接口没有明确单点责任,优先级变化后缺少重新评估机制 |
| 改进动作 | 每个接口模块指定责任人;逾期两天由责任人确认阻塞与处理方案 |
| 复核指标 | 该类问题的排期等待中位数、超过14天积压数、延期复审完成率 |
| 复核日期 | 完成两个迭代周期后检查,若无改善再访谈依赖双方 |
5. 结合管理平台时,先设计数据关系,再讨论报表样式
在 PingCode 这类研发管理平台中,PMO可以围绕需求、迭代、缺陷、版本和团队建立关联,再把缺陷状态变化作为过程数据。但我建议先确认编号是否可追溯、重复问题如何关联、状态时间戳是否保留、历史数据能否按统一规则导出,再投入时间制作复杂仪表盘。
选择工具时,可以让一个真实项目做小范围验证:抽取 20 到 30 条缺陷,从登记一路追到验证和发布,检查能否还原每次状态变化;再测试跨团队权限、关联记录、筛选和统计结果。若一条缺陷的全流程要靠人工拼表才能复原,界面再漂亮也无法解决数据治理问题。
七、不同情况下的行动建议:不是每个团队都该先做同一件事
1. 缺陷积压快速增长:先判断新增压力还是处理能力问题
若新增量连续高于关闭量,先拆分新增来源和严重度,并确认是否进入测试高峰、版本集中上线或用户规模快速变化。新增上升可能反映质量恶化,也可能是覆盖加强或登记标准变严格,不能一看到积压增加就要求开发加班。
若新增稳定但关闭量下降,优先看责任人缺失、跨团队等待、修复资源被挤占和验证队列。如果积压主要由低严重度问题构成,应通过明确的延期决策减少假性阻塞;如果高严重度问题增长,则需要启动专项资源和风险评审。
2. 平均修复时长下降但逃逸上升:优先检查质量护栏
这通常意味着速度改善可能伴随验证不足、验收范围收缩或修复后未覆盖回归场景。先按缺陷根因和逃逸版本切分,检查问题是否集中在某类变更、某个环境差异或某个关键用户路径,再决定增加自动化、补充环境校验还是调整发布门禁。
不建议立刻把所有缺陷都加上更长的验证流程。验证强度要按业务风险分配:高影响功能采用关键路径回归和更严格的发布检查,低风险展示问题则可以采取轻量验证,避免防护措施造成整体吞吐量无效下降。
3. 重开率偏高:先区分修复错误、需求歧义与验证缺口
将重开原因分为修复未生效、复现条件遗漏、验收标准不清、环境差异、验证步骤不足和新问题误关联。抽样复核每种原因的代表记录,不要把所有重开都直接归咎于研发人员个人能力。
若主要是修复未生效,应检查代码评审和自测;若主要是验收条件不清,应在需求和测试设计阶段补齐可验证的判定条件;若主要是环境差异,则应治理配置和数据一致性。相同重开现象可能需要完全不同的改进方案。
4. 缺陷记录质量差:降低填写成本,提升必填信息的价值
一线人员常常在赶测试或响应客户时登记缺陷,字段要求越多,越容易出现“其他”“未知”或随意填写。建议把必填项控制在复现所需的核心信息:影响描述、复现步骤、实际与预期结果、版本环境、严重度建议和证据附件。
登记质量可以抽样评分,但不宜把形式完整度等同于问题价值。对无法复现的问题,应该允许记录当前证据和待补充信息,并指定后续确认人;否则团队可能为了减少低质量记录而把真实但复杂的问题挡在系统之外。
5. 生产问题突然增多:先做止损与关联排查,再做长期分析
生产逃逸持续影响用户时,第一优先级是判断范围、采取止损措施、确认回滚或修复路径,并保持对用户和业务负责人的沟通。PMO可协助拉齐责任与依赖,但不应为了完善根因表格而延迟恢复服务。
恢复后再把线上事件和缺陷编号、部署版本、变更记录、监控信号关联起来。若事件涉及服务可靠性,可以参考 Google SRE 公开实践中的事后复盘原则:聚焦系统因素、记录时间线和改进项,避免把复盘简化为寻找单一责任人。
6. 团队规模较小、数据不完整:先建立最小闭环
小团队不一定需要完整的多维数据平台。先统一严重度、状态定义和四个关键时间点:创建、开始处理、待验证、验证关闭;每周人工复核高风险未关闭项,记录原因与下一步行动。等数据稳定后再扩充分类和自动化报表。
若历史数据缺少状态时间戳,不要用当前状态倒推全部流程时长。可以从新登记的缺陷开始积累可靠样本,同时把历史数据用于数量和严重度观察,并在报表中明确时间口径差异。
八、如何取舍:速度、质量、风险和治理成本之间没有免费午餐
1. 速度与验证深度:按影响范围分配验证成本
修复越快,越不代表验证越充分;验证越多,也不保证风险绝对为零。团队需要根据缺陷影响范围、可逆性、用户数量和发布频率,选择合适的验证深度。核心交易、权限、安全和数据一致性问题值得投入更多验证成本,低风险可逆问题则不必套用最高等级流程。
当发布窗口极短时,可以考虑分阶段发布、灰度验证、特性开关或快速回滚机制,但这些措施必须有监控和责任人支撑。没有回滚能力的“快速修复”,本质上只是把风险提前到了用户侧。
2. 细粒度分类与登记负担:先保证分类能改变决策
根因分类越细,理论上分析越精准,实际却更容易出现填写不一致和样本稀疏。一个类别若无法改变资源分配、测试策略、发布控制或流程改进,就未必值得成为一级字段。分类应从少量稳定选项开始,必要时用复盘备注承载细节。
PMO可以每季度检查分类使用情况:某类是否长期无人选择、某个类别是否混入完全不同的原因、不同团队是否对同一选项理解一致。字段不是一次设计后永久不变,应跟随分析用途调整。
3. 统一流程与团队自主:统一结果边界,保留执行差异
跨组织比较需要统一关键定义,例如什么算缺陷、什么算验证关闭、严重度如何解释;但不同团队的修复方式、测试策略和发布节奏可以不同。PMO不必要求所有团队拥有完全一致的工作流,只需保证核心事件可映射、数据可以解释、风险能够升级。
如果团队成熟度差异很大,可以先统一最小状态集和高风险升级规则,再让各团队保留局部状态。实施前要用真实样本验证映射结果,确认“处理中”“待外部支持”“待验证”等状态没有被错误压成一个模糊的“进行中”。
4. 自动化报表与人工判断:自动发现异常,不自动替代决策
自动化适合做时间戳计算、超时提醒、趋势更新和重复记录提示;根因确认、业务影响判断和风险接受仍需要专业人员。仪表盘可以告诉PMO某个模块的长尾突然增加,却不能仅凭相关性断言是哪位团队成员造成的。
在报告中区分“事实”“推断”和“待验证假设”。例如,“该模块有 9 条问题超过 14 天”是事实;“原因是接口责任不清”是待验证假设;“指定主责可能缩短等待”是干预推断。把三者分开,能减少报表被误用为绩效排名的风险。
5. 公平比较与业务背景:谨慎使用跨团队排名
不同产品线的用户规模、功能复杂度、发布频率和业务风险不同,缺陷总量没有天然的横向可比性。即使采用每千次用户操作缺陷数、每次发布逃逸数等标准化指标,也需要保证暴露量、观察窗口和问题去重方式一致。
因此,我更建议把横向数据用作“发现异常”的线索,而不是直接排名。某团队重开率高,下一步应检查问题类型、验证策略和登记方式;若缺少足够背景,排名只会引发争辩,无法产生改进。

九、结尾:缺陷管理的价值,是让风险越来越早、越来越便宜地暴露
1. PMO要管理的是系统,不是数字本身
缺陷数量、关闭率和平均时长都只是观测窗口。真正值得管理的,是问题何时被发现、为什么在某个节点停留、修复后是否经过可信验证,以及相同根因是否继续重复出现。报表应该帮助团队看清系统,不能变成迫使团队迎合数字的工具。
我最看重的不是“某个月关掉了多少问题”,而是组织是否能用更少的返工、更短的等待和更低的线上风险解决同类问题。若指标下降但客户影响增加,管理上就不应宣布胜利;若短期时长变长,却是因为团队更早发现并认真验证复杂风险,也要结合长期结果判断。
2. 下一步先做一个两周的小闭环
- 选一个产品线或项目,统一缺陷定义、严重度、状态和关闭条件。
- 抽取最近两到三个迭代的数据,检查重复记录、缺失时间戳和状态映射。
- 建立每周看板,至少显示高风险未关闭项、龄期分布、阶段等待、重开和线上逃逸。
- 选一个最明显的瓶颈,写出可验证的原因假设和一项具体改进。
- 两个迭代后同时复核速度、质量和风险护栏,再决定是否推广到其他团队。
独特但实用的判断是:缺陷管理的第一目标不是让问题更快“消失在系统里”,而是让风险尽可能早地显形,并且让每一次关闭都有证据。从一套可解释的口径开始,PMO才能把缺陷报表从月度汇总变成持续改进工具。
3. 参考口径与使用边界
本文案例中的组织规模、缺陷数量、时长、比例及调整前后数据均为情景模拟,用于说明分析方法,不是行业基准,也不应直接转化为绩效目标。组织在设定时限与目标前,应结合自身业务风险、发布频率、数据完整度和历史分布建立基线。
有关可靠性复盘的建议可参考 Google SRE 公开资料中对事后复盘、时间线和系统性改进的讨论;缺陷流程本身则应结合组织现有的研发规范与质量体系。对于具体统计定义,建议将本地指标定义卡作为最终口径,并保留版本变更记录。
常见问题解答(FAQ)
1. PMO 应该用哪些指标判断缺陷处理效率?
我负责汇总多个项目的缺陷数据时,发现团队总在争论“这个月关单更多了,效率是不是变高了”。我想知道,除了新增数和关闭数,还应该看哪些指标,才能避免被项目规模和缺陷严重程度误导?
不要用关闭数量单独评价效率:它会受版本规模、测试投入和缺陷严重程度影响。PMO 可以先并行看四类指标:按严重程度分层的缺陷关闭时长中位数、超期未关闭比例、重开率,以及单位测试规模的缺陷发现率。时长建议同时报告中位数和第 90 百分位数;前者反映常见处理速度,后者能暴露少量长期挂起的问题。
示例:某团队本月关闭 120 个缺陷,数量高于上月的 95 个,但高优先级缺陷的关闭时长中位数从 2 天升到 4 天,超过 7 天未解决的比例从 8% 升到 15%,这不能算效率提升。模板字段可设为:项目、版本、严重程度、发现日期、首次响应日期、解决日期、验证日期、重开次数、当前状态、阻塞原因。
比较时固定统计窗口,并按严重程度和项目类型分组;若团队规模或测试范围变化,须注明,不能直接把不同条件下的数字排名。
2. 如何用缺陷数据定位真正的流程瓶颈,而不是只做原因占比图?
我看过一些缺陷复盘,结论往往是“需求问题最多”或“测试发现偏晚”,但下一步还是不知道该改什么。我想用数据区分问题出在发现、分派、修复还是验证环节,避免做完图表却没有可执行结论。
把缺陷生命周期拆成阶段时长,而不是只统计总处理时长:发现至分派、分派至首次有效响应、响应至修复提交、提交至验证关闭。按严重程度分别计算中位数和第 90 百分位数,再检查等待时间是否集中在某个环节。
举例:一个四周观察窗口内,高优先级缺陷从分派到首次响应的中位数为 6 小时,修复提交到验证关闭为 1.5 天;如果后者的第 90 百分位数达到 6 天,优先调查测试环境、验证排队或修复信息不完整,而不是先要求开发“加快修复”。
原因分类也应能触发行动,例如“环境问题”需记录环境、复现条件和责任环节,不能把所有无法复现的单子都塞进同一类。建议每周抽查 10 至 20 个超长周期缺陷,核对状态时间戳和原因标签;标签口径不一致时,图表再精细也会得出错误结论。
3. PMO 的缺陷分析模板应该包含哪些字段,才能减少无效填报?
我想给多个团队统一缺陷报表,但担心字段越加越多,最后大家为了填表而填表。我应该保留哪些必要字段,才能既分析效率,又能追踪改进措施是否有效?
模板按“识别、计时、归因、行动”四组设计,并把必填项控制在能支持决策的范围内。识别字段包括项目、版本、缺陷编号和严重程度;计时字段包括发现、分派、首次响应、修复提交、验证关闭时间;归因字段包括缺陷来源阶段、阻塞原因、是否重开;行动字段包括负责人、改进措施、截止日期和复查结果。
优先用下拉选项统一严重程度和阻塞原因,只让“补充说明”自由填写;否则同一问题可能被写成“环境异常”“测试环境故障”“环境不可用”,无法汇总。每周报表建议只展示新增、关闭、超期、重开和分阶段时长,并链接到明细,不要求项目成员重复录入系统已有的信息。试运行两周后,检查字段缺失率和无法归类比例;
如果某字段长期空缺且不影响决策,就删掉或改成条件必填。模板的价值不在字段数量,而在能否从异常指标追到具体责任环节和复查日期。
4. 怎样避免团队通过快速关单或修改缺陷状态来“做高”效率数据?
我担心一旦把关闭率或平均修复时长纳入考核,团队就会优先处理容易关闭的单子,甚至把未验证的问题提前标记完成。我该怎样设计指标,让数据改善代表质量和流转真的变好,而不是状态数字变好?
不要把单一指标直接绑定个人绩效,采用“速度加质量”的组合,并保留抽样核验。可以同时观察高优先级缺陷超期率、修复后重开率、关闭前验证完成比例和长期未更新缺陷数;若关闭时长下降而重开率或未验证关闭比例上升,应视为风险信号,而不是成功。
举例:某月平均关闭时长由 3.2 天降至 2.4 天,但重开率由 6% 升至 13%,且抽查发现部分缺陷先关闭、后补验证,说明流程变快的证据不足。统计口径要明确“关闭”是否必须通过验证、暂停计时的条件以及重复缺陷如何处理,并保留状态变更记录。
月度复盘时随机抽查一小批已关闭缺陷,重点核对复现步骤、修复版本和验证结论;如果指标改善无法在样本中复现,就先修正口径和流程,不要据此给团队排名。
核心关键词
文章包含AI辅助创作:缺陷实操方法:PMO提升Bug / 缺陷效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509774
读者评论
我们团队以前也只看关闭数,后来发现待验证环节才是主要堵点。把“修复完成”和“验证通过”分开统计后,数据确实更接近真实情况。不过重开率受测试标准影响很大,最好同时记录重开原因,否则单看比例仍然难定位问题。
分层SLA的思路比较实用,但落地时最难的是严重度和优先级的判断统一。不同产品线对“高优先级”的理解差异很大,建议先用几个真实案例校准,再固定响应、评估和验证时限,否则表格做得很完整,执行时还是会反复争议。
文章强调看P90和生产逃逸率,这比只看平均修复时长更有价值。但如果缺陷来源、重复登记和线上观察窗口没有统一,逃逸率很容易被统计口径影响。实际分析中,我会把客户报障与内部发现建立关联,否则线上问题可能被重复计算。
