缺陷单从每周 80 张涨到 300 张,不一定代表产品质量突然变差;也可能是团队终于开始记录以前被聊天、口头和个人待办吞掉的问题。PMO 入门时最容易踩的坑,是把“缺陷数量下降”当成治理成功,却没有追问漏报率、复现率、逃逸缺陷和修复后回归情况。Bug 管理的核心不是让单子变少,而是让风险更早暴露、责任更清楚、修复结果可验证。

一、先讲结论:PMO 管的不是 Bug 数量,而是风险闭环

1. 缺陷治理的目标不是清零

缺陷是软件交付中的风险记录,不是团队绩效的污点。只要软件足够复杂,缺陷就不可能被彻底消灭。PMO 要做的,是保证影响用户、资金、安全、合规和交付承诺的缺陷被准确描述、及时分级、有人负责、按约定验证,并在必要时触发升级。

因此,我判断一套缺陷管理机制是否有效,不先看关闭率,而先看三个问题:高风险缺陷是否被及时识别;缺陷在开发、测试、验收和生产之间是否有清晰流转;修复是否经过与风险相匹配的验证。若这三件事没有做到,漂亮的关闭率也可能只是把单子关得很快。

2. PMO 要建立统一规则,不替代专业判断

项目团队最了解技术上下文,测试人员最接近复现路径,产品人员最清楚业务影响,运维或安全团队则掌握线上运行与合规约束。PMO 的职责不是替这些角色判定每个 Bug 的根因,而是设计共同遵守的工作规则:字段怎么填、谁负责分诊、优先级怎样决定、超时找谁、什么条件才允许关闭。

规则应统一,判断应分权。如果 PMO 逐条审批所有缺陷,流程会变成瓶颈;如果完全不设规则,各团队就会用不同方式定义“严重”“紧急”和“完成”,最后无法横向比较,也无法进行组合风险管理。

3. 先让流程可信,再追求指标漂亮

一个刚开始治理缺陷的组织,往往需要先统一严重程度、处理责任和状态定义,而不是立刻建立十几张仪表盘。缺陷来源、填写质量和状态流转都不稳定时,统计结果只会让不确定性看起来更精确。

我通常建议 PMO 先做一个短周期试点:选择一个有代表性的项目,跑通登记、分诊、修复、验证、关闭和复盘,再决定哪些规则可以推广。对缺陷治理来说,流程被团队真实使用,比制度文件写得完整更重要。

二、背景和真实场景:为什么 PMO 会在 Bug 上失焦

1. 同一个“Bug”,在不同岗位眼里不是同一件事

用户说“按钮点不了”,客服看到的是投诉;测试看到的是复现步骤;开发看到的是异常条件;产品看到的是用户任务被阻断;项目经理看到的是发布日期风险;PMO 看到的则是一个可能跨项目、跨版本、跨团队的管理信号。

如果这些视角没有被转化成统一记录,团队就会在会议里反复澄清:这是哪个版本?影响多少用户?有没有替代方案?是不是已经修过?现在谁在处理?很多项目并不是缺少沟通,而是关键结论没有沉淀在可追踪的对象上。

2. 缺陷会暴露流程问题,不只是代码问题

重复缺陷可能来自代码质量,也可能来自需求边界没说清;生产故障可能源于测试覆盖不足,也可能是发布配置与测试环境不一致;修复后反复回归,可能是改动范围评估有误,也可能是验证环境缺少代表性数据。

这也是 PMO 需要关注缺陷趋势的原因:单条缺陷用于解决当下问题,缺陷组合则用于发现交付系统的薄弱点。例如,某个团队的缺陷总量不高,但高风险缺陷多次流入生产,其治理风险可能高于缺陷较多、但能在测试阶段稳定发现并修复的团队。

3. 常见的现场:信息在群里,状态在表格,责任在人脑里

在缺少统一机制的团队里,问题可能先出现在客服群,随后由产品人员复制到电子表格,再由测试人员补充复现步骤,开发人员在聊天记录里确认“下个版本修”,最后发布时又有人问是否已经验证。每一次复制,都可能丢掉版本、环境、附件或责任人。

这种做法在少量问题、短周期项目中未必立刻失控,但当多个版本并行、供应商参与、生产问题需要审计,或者一个组织同时运行许多项目时,靠人工记忆就很难保证状态一致。PMO 此时要解决的不是“再建一张表”,而是明确缺陷的单一事实来源和跨角色交接规则。

下表中的数字是情景模拟,用于展示信息断裂如何带来管理成本,不代表行业统计。实际项目应先抽取一到两个月记录,按相同口径测量。

工作环节 分散处理的典型做法 主要损耗 统一跟踪后的检查点
问题登记 群聊、邮件、表格多处记录 重复录入,版本信息容易丢失 每个问题有唯一编号和责任项目
优先级判断 谁声音大就先处理 紧急请求挤占关键风险修复 根据影响、范围、时限和替代方案分诊
修复验证 开发回复“已修”后直接关闭 修复结果缺少独立验证 记录验证人、版本、环境和结果
复盘改进 只回顾单个故障,不整理共性原因 同类问题在不同版本重现 关联根因、预防措施和后续检查责任

4. PMO 的价值在于看见局部团队看不见的组合风险

单个项目可能认为“这个缺陷下个迭代再处理”是合理取舍;但如果多个项目都把同一个身份认证组件的风险推迟,组织层面就可能形成集中暴露。PMO 应建立跨项目的升级机制,让局部决策能够被组合审视。

这并不意味着所有缺陷都要上升到管理层。只有跨项目依赖、重大用户影响、监管风险、关键里程碑威胁或长期超期等情况,才值得进入组合治理。过度升级会制造噪音,缺少升级则会让系统性风险一直留在项目局部。

三、常见误区:看似规范,实际会扭曲治理结果

1. 把缺陷总量当成质量排名

单纯比较两个团队的缺陷数量,通常是不公平的。团队规模、产品复杂度、测试深度、用户量、迭代频率、缺陷登记习惯都可能不同。发现更多缺陷,有时说明测试更有效;缺陷少,也可能说明记录不完整或验证不足。

如果要比较,应先给出分母和口径。例如每千个用户操作的线上缺陷数、每个发布版本的高风险逃逸缺陷数,或每百个测试用例发现的缺陷数。即便采用标准化比率,也只能用于发现异常和提出问题,不能直接作为个人绩效结论。

2. 把“严重程度”和“处理优先级”混为一谈

严重程度描述缺陷造成的影响,优先级描述团队何时处理。一个严重但只影响内部演示环境的问题,可能有较低的短期优先级;一个影响范围有限、但阻断当天结算的问题,则可能需要立即处理。

如果系统只有一个“高、中、低”字段,团队很容易把业务影响和处理时限揉成一团。PMO 应至少区分“影响等级”和“处理优先级”,并明确两者由谁判断、如何复核、什么情况下可以例外。

3. 用关闭率掩盖重新打开和回归问题

关闭率高,不代表修复质量高。假如大量缺陷先被关闭,随后因为原问题仍然存在而重新打开,或者同一根因在新版本重复出现,单看关闭率就会产生误导。

关闭统计至少要同时观察重新打开率、验证失败率和重复缺陷比例。对高风险问题,还应记录修复版本、验证版本和验证证据。关闭是状态变化,不是质量保证的替代品。

4. 把“开发已修复”当成“缺陷已解决”

开发完成代码修改,只能说明实现工作已提交或已部署到待验证环境。缺陷是否解决,还需要确认修复进入目标版本、环境配置一致、复现条件得到验证,并且必要的关联场景没有受到影响。

建议把“修复完成”和“验证通过”作为不同节点。对低风险问题,可以采用轻量验证;对资金、安全、权限、数据一致性等高风险问题,应要求独立验证和相应回归范围。验证责任不能因为赶进度而默认为开发人员自证。

5. 让每张缺陷单填写过多字段

字段不是越多越成熟。登记时要求填写十几项必填信息,通常会导致用户随意选择、复制粘贴,或者绕过正式流程去群里报问题。结果是表面结构化,实际信息质量更差。

我倾向于先区分“登记时必填”和“分诊后补充”。登记阶段只保留定位问题所必需的信息;进入修复阶段后,再补充根因、修复版本、回归范围等后续字段。字段是否保留,应看它是否改变决策或帮助复盘。

6. 把“按时关闭率”直接绑定个人奖金

将缺陷数量、关闭速度或严重缺陷数直接作为个人排名,很容易诱导不良行为:降低缺陷登记意愿、把问题降级、拆分或合并记录、提前关闭、推迟暴露。指标一旦影响奖惩,就会改变被测量对象的行为。

绩效评价应综合考虑问题复杂度、职责边界、风险处置质量和团队协作;PMO 的缺陷数据更适合用来发现系统性改进机会。若一定要纳入考核,应先设定数据审核和反操纵机制,并避免单一指标决定个人结论。

四、专业判断逻辑:让缺陷从描述走向可执行决策

1. 先分清缺陷、需求变更、咨询和环境问题

不是所有“不符合预期”的反馈都是 Bug。新需求、原需求歧义、使用咨询、数据配置错误、网络或环境故障,都可能表现成软件异常。如果分类不清,缺陷报表就会混入不同性质的工作,研发负荷和质量趋势都会失真。

分诊时,我会先问:系统当前行为是否违反已确认的需求、验收标准或安全约束?在明确条件下能否稳定复现?是否存在绕行方案?如果需求本身没有定义预期结果,问题可能需要产品澄清,而不是直接进入缺陷修复队列。

2. 用四个维度判断处理优先级

优先级不是某个岗位凭直觉拍板,而是对影响和时限进行透明判断。对 PMO 来说,最实用的做法不是设计复杂公式,而是要求团队把关键依据写出来,让同类问题可以比较,并让例外可追溯。

  • 业务影响:是否影响收入、核心流程、客户承诺、数据完整性、安全或合规。
  • 影响范围:影响全部用户、某类用户、单一租户、单个项目,还是仅限内部测试。
  • 时间敏感度:是否卡住发布、结算、监管提交、重大演示或已承诺的交付日期。
  • 可绕行性:是否有安全且可操作的替代路径,绕行成本和持续时间是多少。

这四个维度不能机械相加。安全漏洞、数据损坏和法律义务类问题,即使受影响用户暂时不多,也可能需要升级;影响面大但有稳定绕行方案的问题,也可能在短期内采取缓解措施。关键是把判断依据和风险接受人记录下来。

优先级 典型判断 建议动作 例外处理
P0:立即响应 核心业务中断、严重数据损坏、安全或合规重大风险 启动事件响应,指定负责人,持续更新状态 是否延期或回滚由授权决策人确认
P1:高优先级 关键流程受阻、重要客户受影响、发布目标面临实质风险 纳入当前工作计划,给出修复或缓解时点 延期需要明确风险接受人及理由
P2:常规处理 局部功能受影响,有有限绕行方案,不构成立即重大风险 结合迭代容量和依赖关系排期 如影响扩展,应重新分诊
P3:低优先级或待确认 视觉、文案或低影响边缘场景,预期行为仍需澄清 补充证据,合并重复项或进入候选队列 不得以低优先级为由永久无人负责

3. 建立轻量但完整的缺陷生命周期

状态名称应贴合团队实际,而不是照搬某个模板。无论系统里有多少状态,流程都要回答六件事:谁提交、谁分诊、谁修复、谁验证、谁确认关闭、什么条件下重新打开。

  1. 新建:报告人记录现象、预期行为、环境和可复现线索。
  2. 待分诊:负责人检查重复项、分类、影响范围和优先级依据。
  3. 已接受:确定处理责任、目标版本或缓解措施。
  4. 处理中:记录调查、依赖、阻塞和预计下一次更新时点。
  5. 待验证:注明修复版本、变更内容和建议回归范围。
  6. 已关闭:验证通过,或经授权人接受风险并记录依据。
  7. 重新打开:原缺陷仍可复现、修复未进入目标环境,或验证发现同一问题未解决。

“拒绝处理”“重复缺陷”“无法复现”“需求变更”最好使用明确的结案原因,而不是统一标成关闭。这样 PMO 才能区分真实修复、重复清理和未解决风险,避免关闭数据制造假象。

4. 给缺陷单设定最低可用信息标准

缺陷描述的目标不是写得像技术报告,而是让接手人能够在合理时间内理解问题、判断影响并尝试复现。PMO 可以提供模板,但要控制必填项数量,同时允许不同业务场景使用扩展字段。

  • 标题:用“对象+条件+异常结果”描述,不写“有问题”“不好用”。
  • 环境:产品版本、浏览器或客户端、测试或生产环境、必要的配置差异。
  • 复现步骤:按顺序写出操作和输入条件,注明是否稳定出现。
  • 预期与实际:分别说明按规则应发生什么、实际发生了什么。
  • 影响证据:用户范围、交易或数据影响、日志、截图、请求标识等。
  • 临时方案:若有绕行方式,写清步骤、风险、适用范围和失效条件。

对生产问题,不应为了补齐模板而要求用户重复执行可能造成数据损害的操作。此时优先保护现场,保存时间、请求标识、日志片段和受影响对象,再由有权限的人员安全复现。

5. 使用时限作为协作约定,不作为脱离情境的惩罚线

团队可以为分诊、首次响应、计划更新和验证设定服务目标,但它们不是“超时就自动判团队失职”的万能规则。工作时段、跨时区协作、供应商合同、事件级别和依赖等待都需要纳入解释。

建议分别跟踪“首次确认耗时”和“最终解决耗时”。前者衡量问题是否被看见,后者受到复杂度、排期和外部依赖影响。对于长时间未解决的高风险缺陷,PMO 应要求更新风险状态、替代措施和下一次决策时间,而不是只催一句“尽快处理”。

五、案例与数据观察:从一张缺陷单到一套治理机制

1. 情景案例:发布前集中发现问题,数量不是唯一风险

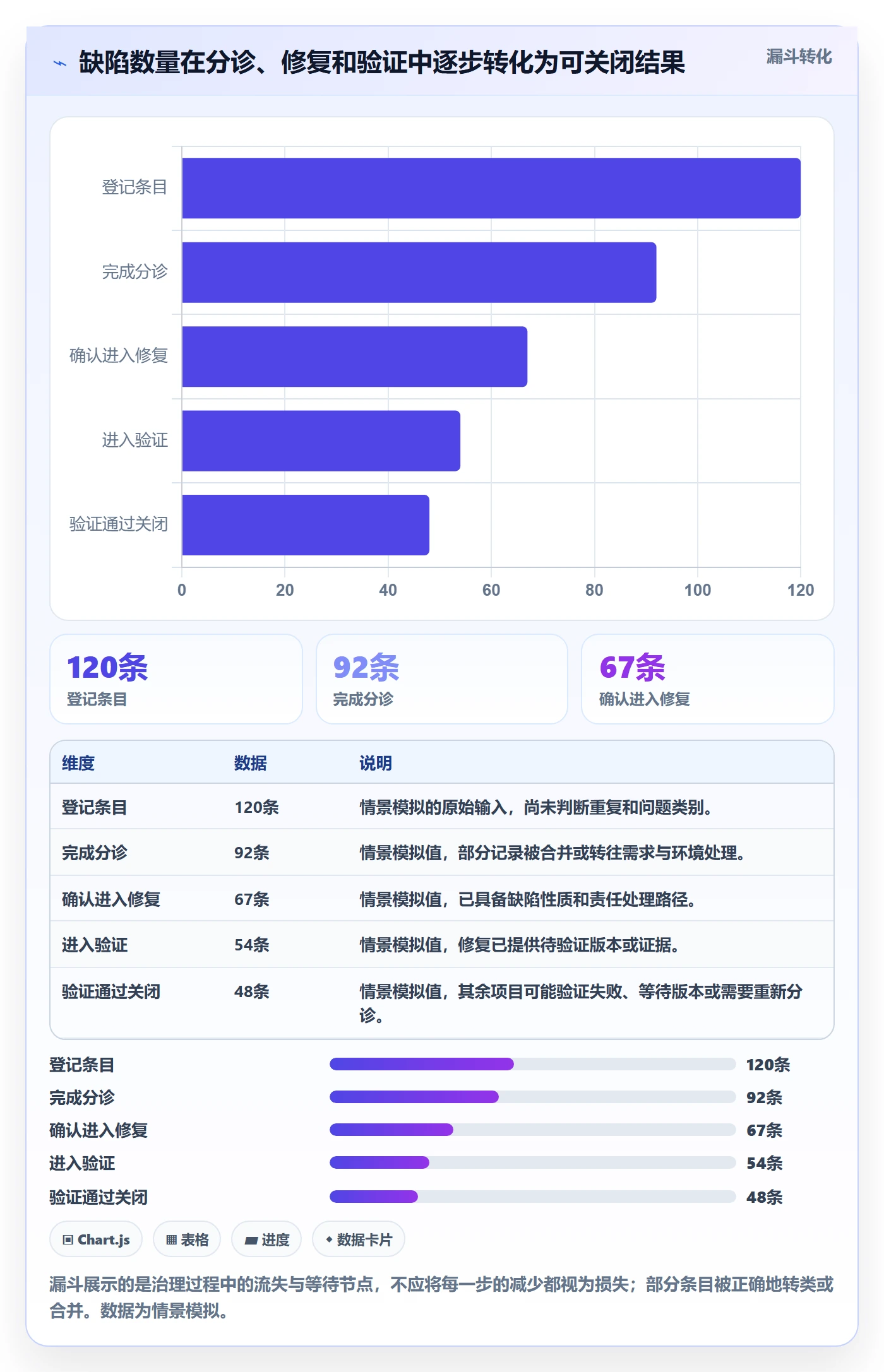

下面是一个情景模拟,用于演示 PMO 如何判断,不代表某家企业的真实统计。某企业软件团队有 6 个交付小组,发布前两周记录 120 条缺陷。管理层看到数量上涨,要求“发布前全部清零”。但分诊后发现,其中 28 条是重复记录,16 条是需求澄清,9 条属于测试环境差异,真正确认的缺陷为 67 条。

这 67 条中,4 条涉及数据权限边界,7 条阻断关键流程,24 条属于局部功能异常,其余为低影响界面或边缘场景。若只按总量清零,团队可能把同等精力分配给不同风险;若按影响和时限分层,治理重点就会落在 11 条高风险问题及其验证证据上。

在这个情景中,PMO 不应直接下令所有问题必须修复。更合理的决策是:权限边界问题在授权安全负责人确认前不得带风险发布;关键流程问题逐条评估绕行方案和客户影响;中低风险问题由产品、研发和业务负责人共同确认延期成本,并记录接受风险的人和复核日期。

图中的数字均为情景模拟,重点展示分诊前后问题构成如何变化。它提示 PMO:在讨论“缺陷变多”之前,先区分重复、需求歧义、环境问题和已确认缺陷。

Bug / 缺陷Bug教程:PMO入门指南,避坑指南

2. 用风险分层决定发布,而不是以缺陷总数一票否决

发布决策应结合缺陷严重程度、影响范围、回滚能力、监控准备和业务承诺。没有任何缺陷的版本,也可能存在尚未发现的风险;有未关闭缺陷的版本,也不一定不能发布。真正需要回答的是:剩余风险是什么、谁接受、如何发现恶化、出了问题如何止损。

我建议为重大版本准备一页风险摘要,至少列出高风险未关闭项、已批准延期项、临时缓解措施、回滚条件、观察指标和责任人。这样发布会议讨论的是风险处置方案,而不是围绕“清零”这个容易制造误解的数字拉扯。

下表的门槛是建议基准,适合用作试点起点,不是通用行业标准。涉及金融、安全、医疗或法律监管的产品,应以法规、合同和组织风险政策为准。

风险层级 发布前最低要求 可否接受未关闭项 必须记录的决策信息
关键风险 完成根因确认、修复验证和关联回归;或执行正式回滚 原则上不接受未经授权的剩余风险 风险负责人、影响范围、验证证据、回滚触发条件
高风险 确认核心路径、用户影响与监控方案,评估替代措施 经业务与技术授权人共同确认后,才可例外 风险接受人、复核期限、用户沟通和缓解方案
中低风险 明确修复计划或延期理由,不影响关键承诺 通常可纳入已知问题清单并按期复核 目标版本、责任人、是否存在累计影响

3. 指标要成组看:速度、质量和风险需要彼此校验

建议 PMO 从少量可行动指标开始。缺陷首次确认时间反映队列响应;解决时间反映端到端处理周期,但需要按优先级和缺陷类型分组;重新打开率提示修复验证质量;生产逃逸缺陷用于观察测试与发布控制的结果;长期未决高风险项则直接暴露当前风险敞口。

每个指标都要明确计算口径。比如“平均修复时间”是从创建到关闭,还是从确认到验证通过?暂停等待产品确认的时间是否计入?重复项是否排除?没有口径说明的指标,不适合拿来跨项目排名。

指标 建议口径 可以回答的问题 常见误读
首次确认时间 创建至首次有效分诊的时间,按工作时段或自然时段明确口径 问题是否及时进入处理视野 把自动回复当成有效分诊
解决周期 创建至验证通过的周期,并按风险等级分组 处理链条哪里等待最久 只看平均值,忽略长尾问题
重新打开率 重新打开条目数除以已进入验证或关闭的缺陷数 修复与验证是否存在反复 不区分用户补充信息和修复失败
生产逃逸缺陷数 发布后确认、且与该版本变更有关的缺陷数 风险是否穿过测试与发布关口 把所有线上反馈都算成软件缺陷
高风险未决时长 高风险缺陷从确认至关闭或正式接受风险的时间 组织风险是否持续暴露 仅以关闭状态掩盖风险接受事项

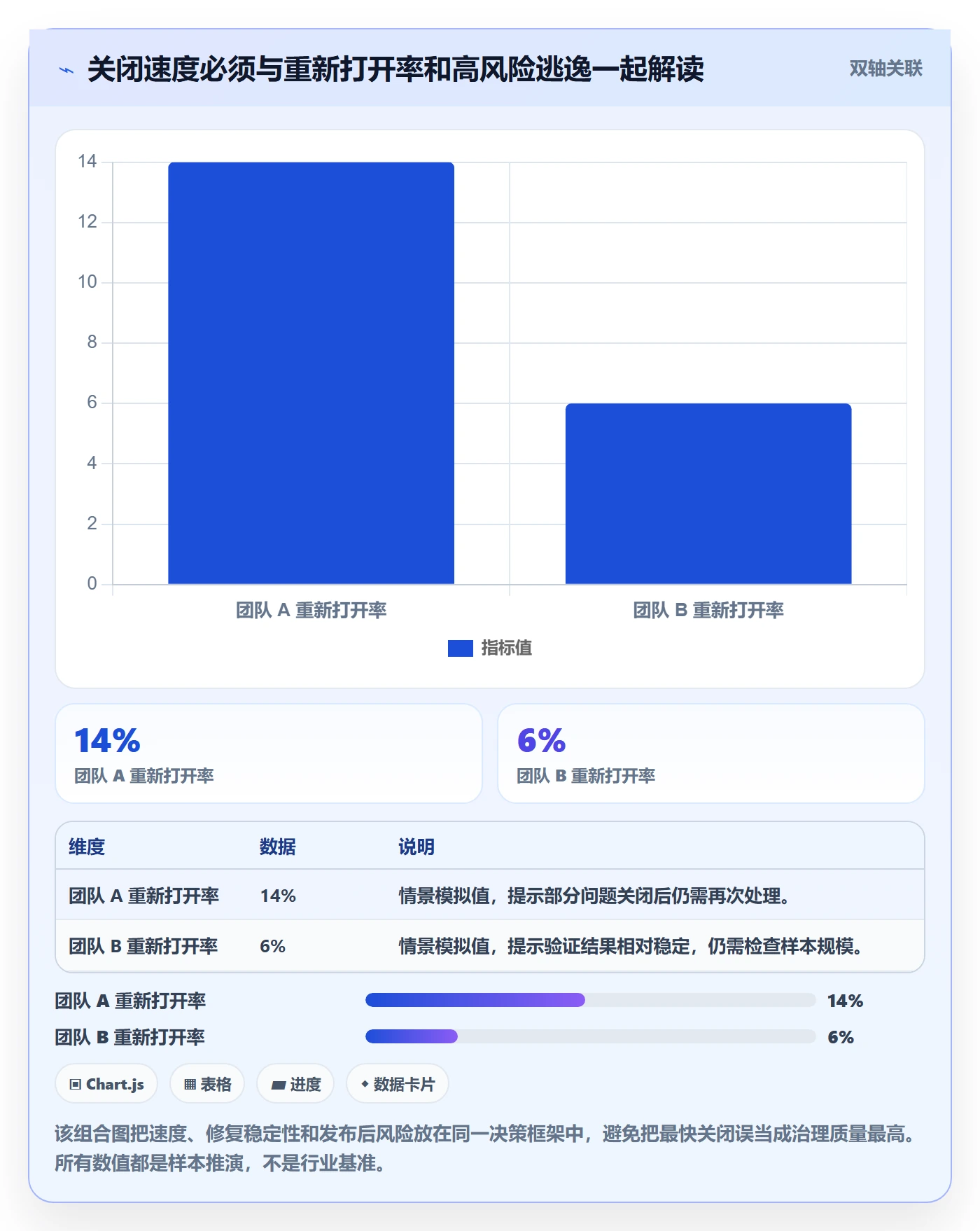

以下示意数据展示了为什么不能单独追逐关闭速度。情景中,团队 A 关闭更快,但重新打开较多;团队 B 处理略慢,却有较低的重新打开率和更少的高风险逃逸。它不是团队排名,应该进一步检查缺陷复杂度、验证策略和工作范围是否可比。

Bug / 缺陷Bug教程:PMO入门指南,避坑指南

4. 看长尾比看均值更能发现被遗忘的问题

如果大多数缺陷当天处理,少数高风险问题却连续数周无人更新,平均解决时间可能仍然看起来正常。PMO 应关注解决周期的中位数、较长分位区间和长期未决项数量,并逐条检查是否存在等待决策、依赖团队失联、没有明确责任人或风险被默认接受等原因。

对长尾问题,不要只发提醒邮件。更有效的动作是明确下一步决策:补充复现信息、确认需求边界、安排技术评估、提供临时绕行、调整版本计划,或由授权人接受风险。每次状态更新都应改变问题的可处理程度,而不是只刷新日期。

5. 从重复缺陷追根因,不要让复盘变成追责会

复盘的目的,是找到可以改变系统的原因,而不是找一个人承担全部责任。根因可以落在需求验收条件、代码复用方式、测试数据、环境治理、发布配置、权限设计、监控告警或外部依赖上。

对于重大问题,我会要求复盘形成三类结果:第一,问题为何发生;第二,为什么既有控制未能提前发现;第三,谁在什么期限前改变哪项机制。若行动项只有“加强测试”“提升意识”,而没有责任人、验证方法和截止时间,复盘就没有真正完成。

下面的流程耗时为情景模拟,用于说明缺陷从登记到复盘的工作分布可能因分诊与等待而变化。实际团队应通过状态时间戳计算,而不是凭会议印象估算。

Bug / 缺陷Bug教程:PMO入门指南,避坑指南

六、不同组织与项目阶段的行动建议

1. 小团队:先用最小流程,别急着建设复杂 PMO 制度

小团队通常角色重叠、沟通链短,适合采用轻量规则:统一入口、最少必填字段、每周固定分诊、明确验证责任,并保留高风险升级通道。此阶段不必为每一种缺陷建立审批流,也不必设置多个重复仪表盘。

先观察四周:有多少问题来自群聊后未登记?多少记录因信息不足反复追问?有多少修复没有验证证据?这些实际摩擦比“行业最佳实践”更能告诉团队该增加什么字段或规则。

2. 多项目、百人以上组织:建立组合视图和治理边界

当组织有多个产品线、共享平台团队、多个供应商或并行版本时,PMO 需要从单项目缺陷表转向组合治理。重点不是让所有项目使用完全相同的流程,而是统一最重要的语义:风险等级、关键状态、结案原因、升级条件和核心指标口径。

对于中大型、百人以上组织,可以把 PingCode 作为项目与研发协作平台的评估示例,重点验证其是否能支撑团队的缺陷记录、责任流转、版本关联、权限控制、查询统计及跨团队协作。具体能力、配置边界和集成方式,应以产品当前版本、采购方案和试点验证为准,不能仅凭产品演示判断是否适配。

工具选型时,我建议拿一组真实但脱敏的工作流做验收,而不是只看功能清单:从用户反馈创建缺陷,经过分诊、开发、验证、版本发布和复盘,再检查权限、历史记录、跨项目报表和数据导出是否满足要求。若平台只能展示状态,却无法支持团队的责任边界和审计需求,视觉上再完整也解决不了治理问题。

3. 供应商参与:把交接责任写进流程和合同接口

内外部团队协作时,常见争议包括谁负责复现、谁承担修复、何时提供补丁、测试环境由谁维护、修复后由谁验收。不要等生产事故后才解释责任边界,应在项目启动阶段明确问题分级、响应要求、证据格式、升级联系人和结案条件。

供应商交付的修复补丁,不应以“已发包”为关闭依据。应确认版本标识、变更范围、兼容性影响和回归结果;涉及第三方组件时,还要保留组件版本、漏洞或缺陷编号、修复来源和升级计划,便于后续审计与维护。

4. 临近发布:把重点从清单长度转向风险控制

发布前的缺陷清单很容易变成谈判工具。PMO 应让会议围绕少数关键问题展开:是否阻断核心路径?是否影响数据正确性或权限边界?是否有可验证的绕行方案?回滚是否真实可执行?上线后由谁监控、什么条件触发止损?

如果团队决定带着已知问题发布,必须写明风险接受人、影响范围、告知对象、监控方式、补救期限和复核日期。没有责任主体的“先上线再说”,不是风险接受,而是风险失管。

5. 生产事故:先控制影响,再补完整管理记录

线上重大故障的第一目标通常是保护用户、数据和业务连续性。团队可以先执行隔离、降级、回滚或关闭受影响功能,不应因追求缺陷单字段完整而延迟止损。待风险稳定后,再补充事件时间线、影响范围、处置动作和根因信息。

事后要把事故记录与具体缺陷、发布版本、变更请求和复盘行动关联起来。这样才能区分“告警触发了响应”“问题得到缓解”“根因完成修复”这几个不同结果,避免事故结束后,真正的长期修复任务无人跟进。

6. 追求过程合规的组织:把审计证据与开发流程一起设计

受监管或承担合同审计义务的组织,需要保留缺陷创建、级别调整、责任变更、延期批准、验证结果和关闭依据等记录。审计不是事后补截图,而是让关键决策发生时就留下可追溯的证据。

不过,审计字段也应与风险匹配。低风险界面问题不应承担与数据安全事件相同的证明负担;否则团队会把合规视为额外文书。合理做法是设定基础证据要求,再按风险等级增加授权、审批和验证深度。

七、PMO 的 30 天落地路径:从试点到可复制治理

1. 第一周:盘点现状,不先改工具

抽取近一到两个迭代的缺陷记录,检查入口、字段、状态、责任人、重复项、关闭原因和生产逃逸情况。不要一开始就追求完整数据;先确认哪些数据可信、哪些口径不一致、哪些关键环节根本没有记录。

  • 访谈产品、开发、测试、运维或客服代表,了解问题实际从哪里进入。
  • 抽样检查至少 20 条记录,标记复现信息缺失、优先级无依据和关闭无验证等情况。
  • 画出当前流转路径,标明每次交接的角色、等待点和常见退回原因。
  • 选择一个有代表性的项目作为试点,避免只选流程最成熟或最简单的团队。

抽样规模不是统计显著性承诺,只是低成本诊断的起点。如果组织项目类型差异很大,应按产品线、交付模式和风险等级分层抽样,不能拿一个团队的情况代替全组织。

2. 第二周:定义最低标准和升级规则

与试点团队共同确定最低必要字段、分诊频率、严重程度与优先级定义、状态流转、重新打开条件和结案原因。规则要写成可执行动作,例如“高风险问题在当日分诊并明确责任人”,而不是“及时处理重大问题”。

此时应同时定义例外路径:用户影响不断扩大时如何升级;供应商无法及时响应时找谁;发布窗口临近时谁有权接受风险;修复跨版本时如何管理验证。没有例外路径的流程,遇到真实压力就会被绕过。

3. 第三周:运行试点,记录流程摩擦

不要在试点期间频繁变更规则,否则无法判断问题来自流程设计还是执行不熟。每周安排固定分诊时间,观察单据退回率、首次确认耗时、待验证积压和长期未更新高风险项,并记录团队提出的具体摩擦。

对每一个新增字段,都追问它帮助谁作出了什么判断;对每一个审批节点,都追问它减少了什么风险。如果答案只是“以后也许有用”,就先不要设为必填。治理的价值在于让关键动作更容易完成,而不是提高填写负担。

4. 第四周:复盘数据质量,决定扩展还是修正

试点结束后,不要只做培训满意度调查。要检查指标定义是否被一致理解、关闭证据是否可靠、重复记录是否能识别、不同角色是否能找到自己需要的信息。对数据口径不稳定的指标,应先修正采集过程,而不是立即发布全组织排名。

推广时可把规则分成“全组织必须一致”和“项目可自行配置”两层。前者通常包括关键风险定义、责任追踪、结案依据和升级机制;后者可以包括分诊节奏、低风险字段、迭代看板和团队内部状态名称。

5. 一份可直接试跑的分诊会议议程

分诊会议不应逐条朗读所有缺陷。会前先异步补齐信息,会上重点处理无法由既定规则自动判断的事项,并为每项高风险问题形成明确决策。

  1. 确认新增项是否属于缺陷,识别重复、需求澄清和环境问题。
  2. 检查高风险项的影响范围、数据或安全风险、临时绕行和时限。
  3. 为已确认缺陷指定责任人、计划版本、依赖项和下一次更新时点。
  4. 检查待验证与重新打开项目,确认验证环境、范围和责任人。
  5. 审阅长期未决和超期风险,明确升级、延期批准或接受风险的决定。
  6. 记录需要跨项目解决的共性问题,指定组织级跟进行动和复盘日期。

若会议时间持续增长,通常不是缺陷太多,而是会前信息不完整、决策权限不清或缺陷分类混乱。PMO 应先修复这些原因,不要简单通过缩短会议或增加参会者来掩盖问题。

八、取舍与结尾:适合自己的治理,胜过最复杂的模板

1. 集中标准与团队自治之间要有边界

完全统一可以提高跨项目可比性,却可能给差异很大的团队增加摩擦;完全自治有利于灵活执行,却会让组织层面的风险不可见。可行的折中方式是统一缺陷分类、风险语义、关键状态和升级条件,允许团队按产品特性调整低风险字段、内部工作流和会议节奏。

如果一个团队必须为了组织报表维护两套记录,说明治理规则或工具链设计存在问题。PMO 应优先推动系统间数据映射、字段最小化和单一事实来源,而不是把重复录入变成团队的永久义务。

2. 快速响应与完整验证之间要按风险分配资源

所有缺陷都要求同样深度的根因分析和回归测试,成本会失控;所有问题都快速修补,重大缺陷又可能因为验证不足而再次发生。治理成熟度不是每张单都走最重流程,而是让高风险问题得到足够审查,让低风险问题以更低成本处理。

分层验证可以依据影响范围、变更区域、历史回归情况和数据风险确定。低风险文案问题可能只需目标页面检查;权限、账务和数据一致性问题则需要关联场景、边界条件与回滚方案验证。判断依据应被记录,且在影响扩大时能够重新分级。

3. 统一仪表盘与现场调查之间不能相互替代

仪表盘可以帮助发现趋势,却无法自动解释原因。某团队重新打开率上升,可能是修复质量下降,也可能是团队开始更严格地验证;生产缺陷增加,可能是发布质量变差,也可能是用户量扩张或监控能力增强。指标变化是调查入口,不是因果结论。

我的最终判断是:Bug 治理的成熟度,不取决于缺陷单写得多漂亮,也不取决于团队是否把所有问题都及时关闭,而取决于组织能否在风险扩大前看见它、把它交给有权处理的人,并在处理之后证明风险已经下降或被明确接受。

4. 下一步行动:先做一个小而完整的试点

如果你是刚接手缺陷治理的 PMO,不妨在本周完成三件事:抽查一批近期缺陷,找出最常见的三类信息断点;与一个项目团队确定分诊和验证规则;选择一个高风险指标和一个过程指标,连续跟踪四周。之后再根据真实摩擦决定要增加字段、调整状态,还是评估协作平台。

最值得避免的不是“缺陷看起来很多”,而是组织误把记录变少当成风险变小。让问题更早进入视野、让决策理由可追溯、让修复结果经得起验证,这才是 PMO 缺陷治理真正要交付的成果。

常见问题解答(FAQ)

1. PMO 如何判断一个反馈应该登记为缺陷,而不是需求或使用问题?

我刚开始做项目管理时,常把用户说的“这里不好用”直接记成缺陷,后来发现团队对这条记录的理解完全不一样。我想知道,登记之前应该问哪些问题,才能减少来回确认和错误分类?

先确认“实际发生了什么”,再讨论“应该怎么改”。建议要求提交人提供操作步骤、预期结果、实际结果、发生环境和证据;如果无法复现,先标记为待确认,不要急着定性。例如,用户说“导出不好用”,若点击导出后程序报错,可能是缺陷;若只是希望增加更多筛选条件,通常是需求;

若是权限或操作方法不清楚,则可能需要补充说明或培训。一个实用判断标准是:对照已经确认的需求、设计或既有行为,系统是否出现了可重复验证的偏差。PMO 应统一分类口径,但不必替代产品和技术人员判断原因。记录中保留原始反馈,分类结论注明依据;

这样即使后来改判,也能追溯,而不是让“缺陷”成为所有不满意意见的收纳箱。

2. 缺陷严重程度和处理优先级有什么区别,PMO 应该怎么避免团队混用?

我看到过团队把“严重”和“优先”当成一回事,结果有人把所有影响进度的任务都标成最高级。我想知道这两个字段分别该由什么事实决定,遇到高影响但暂时有绕行方案的问题又该怎么排?

严重程度描述缺陷造成的影响,优先级描述团队应当多快处理。前者尽量按影响事实分级,例如核心流程完全不可用、数据丢失或安全风险可列为高严重程度;后者还要考虑用户范围、发生频率、是否有绕行方案、发布窗口和修复成本。

因此,高严重程度不一定在所有情况下都意味着立刻修复,但涉及数据安全或持续性损失时,通常需要升级响应。PMO 可用同一组字段做分诊:影响功能、受影响人数或比例、复现频率、绕行方式、业务时限。

以一个 20 人团队的迭代为例,若缺陷影响 1 个关键客户且没有替代流程,可能排在影响 30 人但有可靠绕行办法的问题之前。等级名称本身不是标准,关键是团队能否根据记录中的证据复现同一判断;建议每两周抽查几条高优先级记录,检查理由是否完整,而不是只看标签。

3. PMO 应该怎样设计缺陷处理流程,才能减少反复退回和重复打开?

我负责推动不同团队使用统一流程,但有的记录刚分配就被退回,有的修复后又很快重新打开。我想知道流程要设哪些关口才够用,又怎样避免把流程做得太重,拖慢真正的修复?

流程应围绕交接时最容易丢失的信息来设计,而不是增加审批层级。一个轻量流程可以是:新建、待确认、已分派、处理中、待验证、已关闭;“无法复现”“重复记录”“不予处理”应作为有原因的结论,而不是随意关闭。转交研发前检查复现步骤、环境、影响和证据;提交验证前说明修复版本及验证方法;

关闭前由提交人或指定验证人确认结果。重新打开不一定代表流程失败,关键是区分修复无效、验证环境不同和新问题。比如记录同一问题在两个浏览器中表现不同,应补充环境并判断是否属于同一缺陷;若修复后出现另一种错误,更适合新建关联记录。可先试运行两周,统计“信息不足退回率”和“关闭后 7 天内重开率”。

如果记录很多但退回原因集中在缺少版本号,就优先补版本字段和提交提示,而不是先增加审批人。

4. PMO 用哪些缺陷指标判断质量,才不会诱导团队少报问题或提前关闭?

我担心用缺陷总数给团队排名,会让大家不愿意登记问题,甚至把未解决的记录提前关闭。我想知道哪些指标更能反映流程和产品风险,数据该按什么范围看才不容易误判?

不要单独用缺陷总数、个人修复数或关闭率评价团队。总数会受到测试覆盖、用户量和登记习惯影响;关闭率也可能因为批量关闭而变好看,却没有降低实际风险。PMO 更适合组合观察趋势:按严重程度统计未解决缺陷及其滞留时间,查看从登记到首次响应、修复和验证的周期,并追踪关闭后重开比例与重复缺陷比例。

指标要带上分母和时间范围。例如,某产品本周新增 40 条缺陷,并不能直接说明质量变差;若同期测试用例执行量翻倍,增加也可能来自覆盖改善。可以按版本、严重程度和来源分组,对比连续 3 至 4 个迭代的变化,并抽查记录是否有完整证据。指标用于定位流程瓶颈,而不是直接排名;

如果待验证缺陷持续积压,问题可能在验证资源,而不一定是研发修复慢。

核心关键词

读者评论

邵
邵文博

我们之前也遇到过登记量上升就被质疑质量变差的情况,后来按版本和来源拆开看,才发现主要是测试记录更完整了。建议试点时也保留登记来源,不然很难解释数据变化。

宋
宋宇轩

把修复完成和验证通过分开很有必要。不过小团队常常没有独立测试人员,高风险缺陷由谁验证比较合适?如果只能交叉检查,最好也把验证人和依据留在记录里。

齐
齐悦

优先级分级能减少谁催得急就先做的问题,但分级口径仍可能因项目而异。我更倾向定期抽查已延期的高优先级缺陷,确认风险接受人和延期理由没有过期。

文章包含AI辅助创作:Bug / 缺陷Bug教程:PMO入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509428

赞 (0)
飞飞飞飞
