同一批缺陷,研发团队说“本周修了 42 个”,产品经理说“高优先级问题还压着 18 个”,PMO 周报却显示“缺陷关闭率 93%”。三个数字都可能正确,但它们回答的不是同一个问题:修复了多少、风险还剩多少、流程是否有效。做 Bug / 缺陷修复分析时,我最先检查的不是图表,而是分母、状态定义和重复记录;这三项不清楚,精致的仪表盘也可能把风险包装成好消息。

一、先讲核心结论:PMO分析的对象不是“关单数”

1. 缺陷修复分析要回答三个问题

PMO做缺陷分析,不应停在“本月关了多少单”。一个可用于管理决策的分析,至少要回答三个问题:当前用户或业务暴露在什么风险中;缺陷从发现到验证关闭经过了多久、卡在哪里;同类问题是否反复出现,是否需要改变流程、架构或质量策略。

这三个问题分别对应存量、流量和质量。存量描述某一时点未解决的风险;流量描述缺陷进入和离开队列的速度;质量描述修复后是否稳定、是否复发。只看其中一项,很容易得出片面的结论。例如关闭量增加,可能是修复能力提升,也可能只是团队集中关闭了低影响、易处理的问题。

我的判断顺序是:先确定风险,再看流动效率,最后追问重复原因。如果线上高影响缺陷仍在增加,单纯提高关闭率不应被当成成功;如果关闭速度变快但回归缺陷同步上升,团队可能是在用返工换吞吐量。

2. 一套最小可用的缺陷指标

如果组织刚开始建设 PMO 缺陷分析,我建议先用一组可解释、可复核的指标,而不是把所有字段都放进报表。起步阶段通常需要:未关闭缺陷按严重度分布、缺陷新增与关闭趋势、从发现到修复验证的周期、超期缺陷占比、修复后复发或回归比例,以及关键业务场景的缺陷密度。

每个指标都要有明确的时间窗口、对象范围、状态口径和排除规则。比如“关闭率”如果指本月关闭数除以本月新增数,它不是“本月缺陷解决比例”;如果本月关闭了大量历史积压,比例可能超过 100%。这并非计算错误,而是指标命名和解释不严谨。

分析问题 优先观察的指标 不能单独得出的结论
当前风险有多大 未关闭缺陷严重度、业务影响、暴露范围 缺陷总数多就一定风险高
修复过程是否顺畅 端到端修复周期、状态停留时间、超期率 平均周期变短就代表体验改善
修复质量是否稳定 复发率、回归缺陷率、修复后再打开率 一次验证通过就代表根因消除
流程是否需要调整 来源分布、重复原因、阻塞类型 某个团队数量高就说明团队质量差

3. 先把“好看”与“有用”分开

PMO报表的价值,不在于团队能否把数字做得漂亮,而在于管理者看到数字后能采取不同动作。若严重度、业务影响、责任边界和修复时限都没有定义,图表最多说明数据被汇总过,不能说明风险已经被管理。

我会用一个简单问题检验指标:“这个数值变差时,谁需要做什么?”如果答案是“再开一次会”或“要求大家重视”,指标就还没有连接到决策。高风险缺陷增加,应触发业务影响评估和负责人升级;验证等待变长,应检查测试资源或发布窗口;复发上升,则要进行根因审查,而不是只催促开发尽快关单。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

二、背景和真实场景:PMO为什么容易被“缺陷数字”误导

1. 项目组合让同一个数字失去统一含义

大型组织里,缺陷可能来自移动端、服务端、数据链路、硬件接口、内部管理系统或外部客户反馈。不同项目的用户规模、发布节奏、测试覆盖和业务容忍度差异很大。一个内部低频工具出现 20 个轻微缺陷,与一个核心交易流程出现 3 个阻断问题,不能按数量直接比较。

这也是 PMO分析比单项目分析更难的地方。单项目团队知道自己的版本、模块和用户场景;PMO跨项目汇总时,往往只能看到字段名称相同的数据,却看不到定义是否相同。两个团队都填了“严重”,一个指系统不可用,另一个可能指局部页面显示异常。如果不先校准分级标准,横向排名会制造错误的公平感。

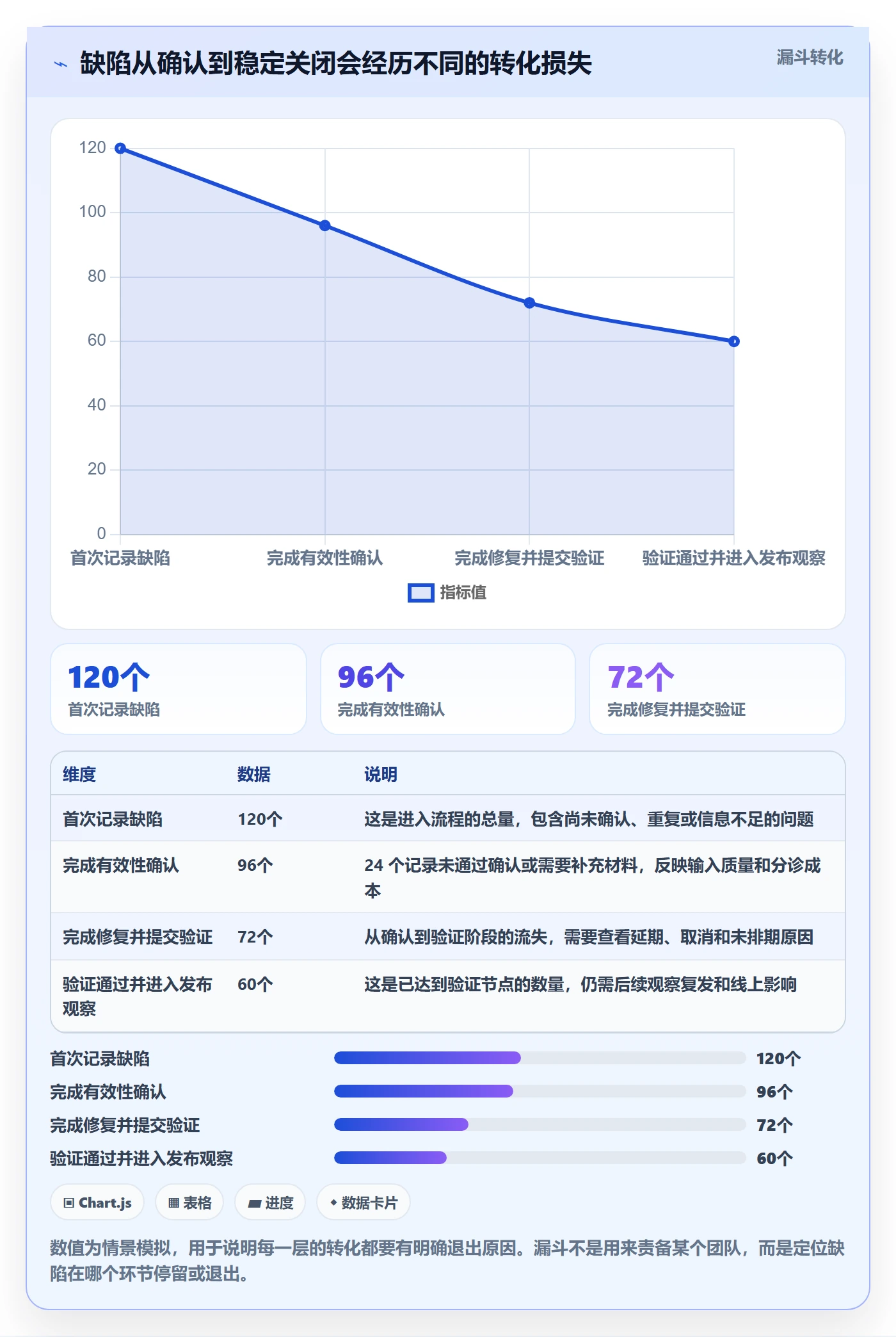

2. 修复流程不是从“新建”直线走到“关闭”

缺陷通常会经历发现、去重、确认、分派、分析、修复、代码审查、测试验证、发布观察等环节。实际流程并不总是线性的:缺陷可能被退回补充复现步骤,修复后验证失败,等待第三方接口配合,也可能因版本冻结暂时搁置。

如果报表只保留创建时间和关闭时间,PMO只能看到端到端周期,无法辨别时间花在分析、开发、验证还是等待上。周期长不一定意味着开发效率低;也可能是缺陷描述不完整、测试环境不可用、业务决策迟迟未定,或者发布窗口频率低。

因此,我通常把周期拆成“处理时间”和“等待时间”,并保留每个状态进入与离开的时间戳。这并不是要监控个人,而是要定位系统性阻塞。如果等待时间占比高,单纯增加开发人力往往解决不了问题。

3. 一个用于演示分析方法的组合项目样本

下面的例子是情景模拟,不代表真实企业统计或行业基准。设想某组织有 4 个产品团队、约 120 名研发与测试人员,连续 12 周维护一款面向企业客户的业务平台。各团队采用同一问题管理流程,但历史项目的严重度定义并不完全一致。

分析开始时,团队报告当月新增 286 个缺陷、关闭 301 个,表面上关闭数高于新增数。但进一步拆分后发现,关闭项中有 74 个来自前两个月积压;新增中有 11 个严重缺陷,仍有 7 个未完成验证。此时“关闭大于新增”只能说明当月净积压有所下降,不能说明当前风险已经解除。

我会把这一类情况写成管理结论:“总存量下降,但严重缺陷仍在队列中;当前需要优先保障严重缺陷验证和发布观察,普通缺陷的关闭效率暂不作为主要成功指标。”这比“本月缺陷关闭率达 105%”更能指导资源安排。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

4. 工具字段统一,不等于管理口径统一

使用某项目管理平台或其他缺陷管理工具,可以帮助团队统一记录字段、流转状态和负责人,但工具本身不能自动解决指标定义问题。比如“已解决”是否等于“已验证”,验证失败是否重新打开原单,重复缺陷是否保留独立记录,都会影响报表计算。

对于中大型组织,工具配置应与治理规则一起设计。以 PingCode 这类面向中大型企业及 100 人以上组织的研发协作平台为例,讨论重点不应是某个图表长什么样,而应是能否按组织约定采集状态变更、责任团队、版本、严重度、根因类别和验证结果,并让各团队遵守统一口径。没有规则的字段,只会更快地收集不一致的数据。

三、常见误区:报表看起来正常,决策却可能走偏

1. 把关闭数当成修复能力

关闭数是流量指标,不是质量指标。某团队一周关闭 80 个问题,可能说明处理能力强,也可能因为大量缺陷是重复单、轻微问题或不需要修复的咨询项。若另一团队关闭 20 个,但解决了多个影响核心交易的严重问题,单看数字会错误惩罚后者。

我会把关闭量至少拆成严重度、来源、版本和验证结果,再观察团队的变化趋势。评价团队时也应避免只用绝对数量,因为项目规模、用户数、测试周期和功能变更量不同,比较基线并不相同。

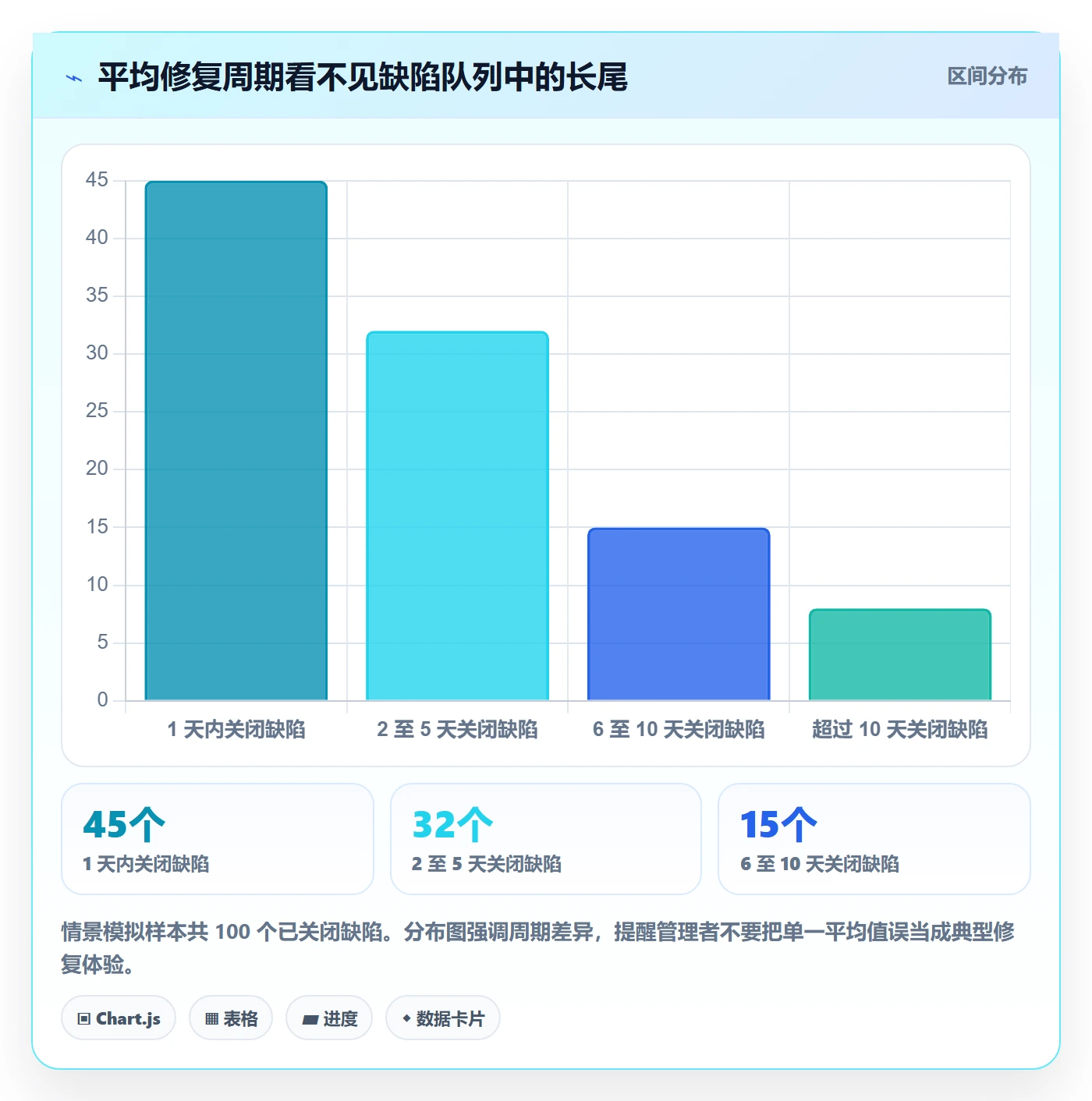

2. 用平均修复周期掩盖长尾问题

平均值容易被少数极端问题拉高,也容易掩盖大量问题已经快速关闭、少数问题长期卡住的情况。假设 9 个缺陷分别在 1 天内关闭,另 1 个缺陷用了 40 天,平均周期为 4.9 天;这个平均数既不能代表多数问题,也不能提示管理者那一个 40 天的高风险问题是否仍在影响客户。

更稳妥的做法是同时看中位数、P75 或 P90 分位数、超期比例和未关闭年龄。平均周期回答整体耗时,分位数回答长尾,未关闭年龄回答当前存量中哪些问题已经等待太久。指标应服务于不同问题,而不是为了报表简洁只留一个“平均修复时间”。

3. 把“关闭”误读成“根因已消除”

缺陷被关闭,可能是修复完成并通过验证,也可能是重复、无法复现、暂不处理、需求变更或误报。若所有关闭原因都混在一个状态里,关闭率会显得很高,实际风险却没有相应减少。

我建议将“解决方式”与“流程状态”分开记录。状态说明当前走到哪一步,解决方式说明最终如何处置。重复缺陷应能追溯到主问题;暂缓项要有业务接受人和复查日期;无法复现项应记录环境、日志和复现尝试;验证通过的修复则要关联版本或构建。

4. 忽略缺陷重复、拆分和口径漂移

同一根因可能被不同用户以不同现象提交;相反,一个“问题”也可能包含多个独立故障。若团队的重复识别规则不同,缺陷数量便会受到录入习惯影响。一个团队把多个相似报告合并,一个团队每个反馈单独建档,直接对比数量没有意义。

口径也会随时间变化。例如组织在季度中途把“高”拆成“严重”和“高”,旧数据没有回填,新数据又按新规则录入。这时趋势图的断点不一定来自质量变化,而可能来自分类规则变化。PMO应在数据字典中标记口径生效日期,并在趋势图上注明定义变更。

常见做法 表面上得到的结果 实际风险 更好的处理方式
只看月度关闭总数 容易形成团队排名 忽略严重度、工作量和重复项 按严重度、版本、来源拆分,结合存量变化
只看平均修复天数 得到一个简洁数字 掩盖长尾和高风险积压 并列展示中位数、长尾分位数及未关闭年龄
把所有关闭状态合并 关闭率快速提高 误报、延期和修复成功无法区分 把流程状态与解决方式拆开
跨项目直接排名 看似有统一比较标准 规模和分类口径不一致 先做分层对照,再比较可比项目

5. 用团队排名代替系统诊断

某团队缺陷数量高,不一定代表工程质量差。它可能负责高风险模块、承接更多客户反馈、测试覆盖更充分,或刚完成大版本发布。缺陷少也不一定代表质量好,可能是问题发现机制薄弱,或团队倾向于在正式流程之外处理问题。

PMO应把比较用于提出问题,而不是直接归责。比如“该团队线上缺陷占比高”之后,应继续检查发布频率、改动规模、监控覆盖、用户数和问题发现来源。如果这些背景变量不同,横向排名就不具备公平比较条件。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

四、专业判断逻辑:从字段口径到管理动作

1. 先定义缺陷实体和统计边界

数据分析的第一步不是选图,而是定义“一个缺陷”到底是什么。建议在指标说明中写清:统计对象是问题单、去重后的根因,还是影响事件;统计范围包含哪些产品、环境和版本;是否纳入咨询、需求变更、自动化告警;重复项如何处理;撤销和误报如何退出分母。

如果一个客户事件拆成 5 个子问题,PMO既可以按 5 张问题单计算处理工作量,也可以按 1 个客户事件计算业务影响,但不能把两种口径混成一个数字。前者回答团队处理了多少事项,后者回答发生了多少次影响。建议为二者保留明确字段,避免把记录数量误解为事故数量。

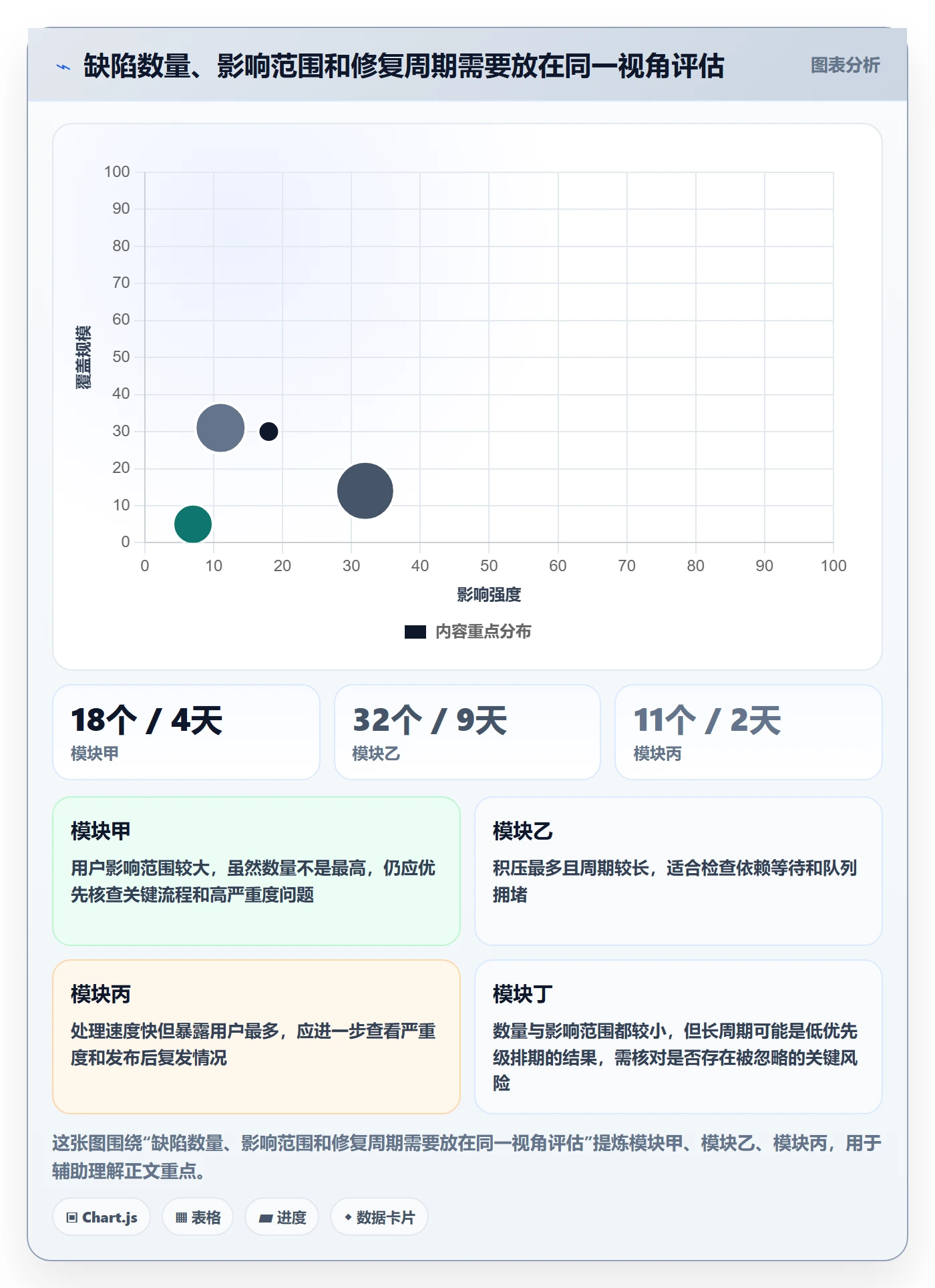

2. 用“严重度、影响面、紧迫性”共同排序

单一严重度字段常常不够。严重度可以描述故障本身的技术或功能后果,影响面描述受影响用户、交易或关键流程的范围,紧迫性则描述是否正在持续发生、是否存在临时绕过方案、是否接近承诺期限。

例如,一个严重度为中等的问题,如果影响所有客户的登录流程且没有替代路径,管理优先级可能高于一个技术上严重、但只影响内部测试环境的问题。PMO可以保留统一的严重度分类,再用影响范围和业务紧迫性触发升级,而不必强行把所有背景都压缩进一个“优先级分数”。

(1)建议优先级判断流程

  1. 确认问题是否真实、可复现,并判断是否属于线上或生产影响。

  2. 评估受影响的用户、交易、数据、安全或合规范围。

  3. 核查是否存在绕过方案,以及影响是否仍在持续扩大。

  4. 确定修复负责人、验证负责人、目标版本和升级路径。

  5. 如需暂缓,记录业务接受人、风险说明和重新评估日期。

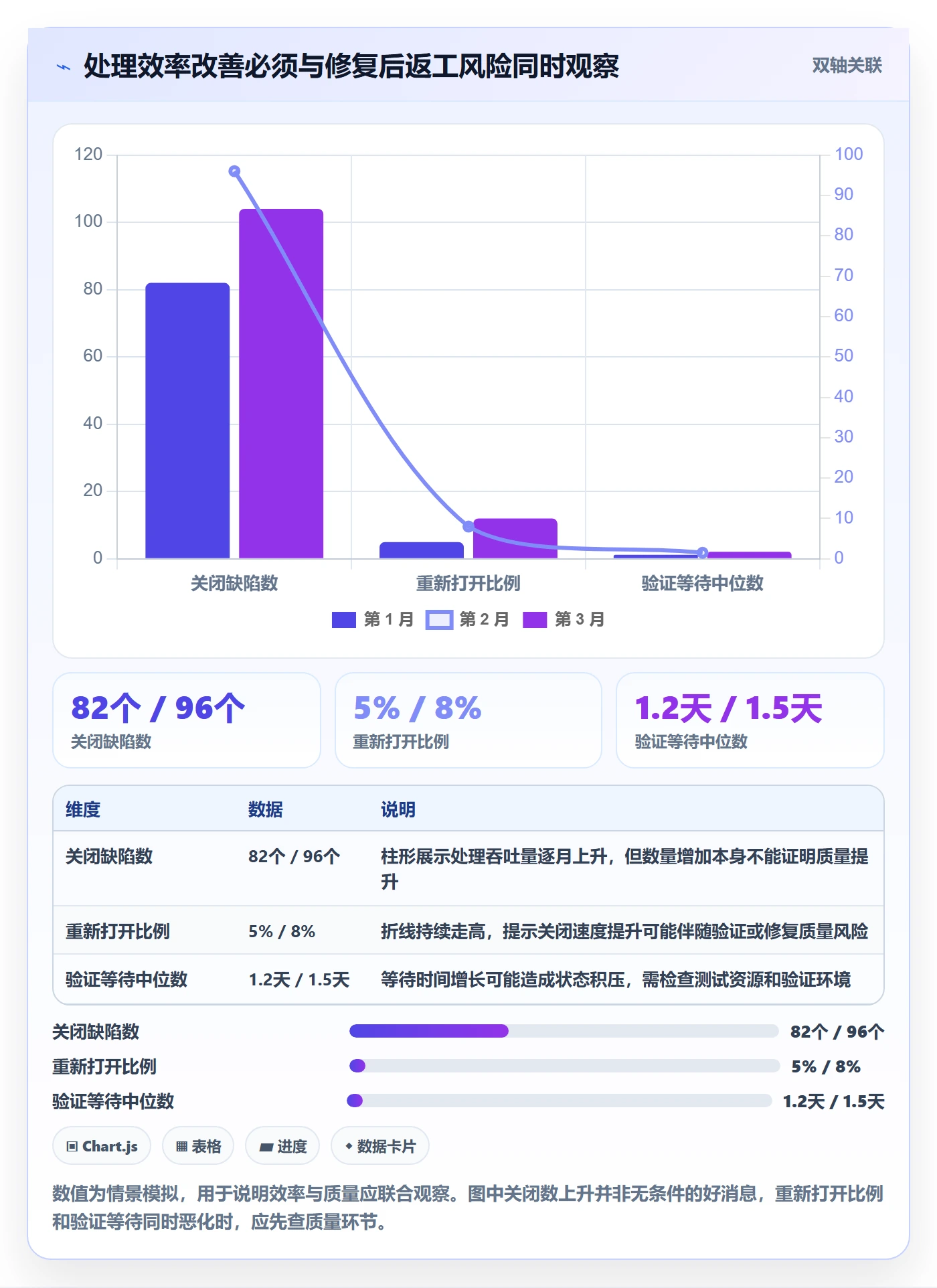

3. 把端到端周期拆成可行动的时间段

周期分析至少应区分发现至确认、确认至分派、分派至修复、修复至验证、验证至发布观察。并非每个组织都需要五段都做考核,但至少要知道主要时间消耗发生在哪里。

在状态时间戳质量尚未稳定之前,不要急着发布“开发平均耗时”一类精确指标。状态变更可能由批量操作、补录或流程迁移产生;若开始时间不准确,拆解结果会给出虚假的精细度。先抽样核对记录,再逐步把关键节点纳入流程。

4. 用队列和流量共同判断拥堵

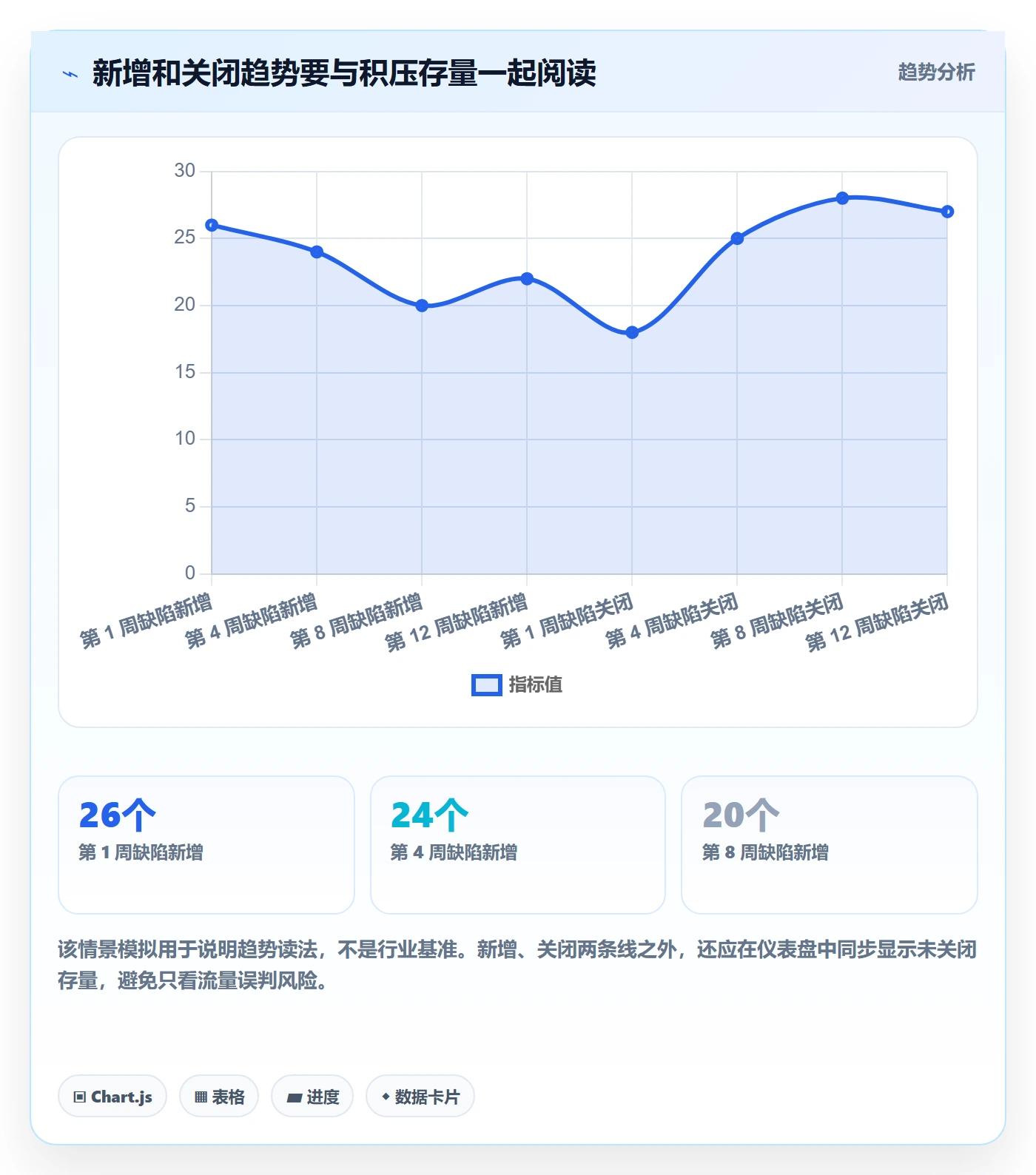

缺陷队列可以用类似排队系统的视角理解:进入队列的速度长期高于离开速度,积压会增长;即便每个问题都在处理,只要输入量持续超过处理能力,未关闭存量仍会增加。反过来,关闭速度暂时高于新增,也可能是历史积压集中清理,并不代表新产生问题已经减少。

因此,PMO要同时观察新增、关闭、未关闭存量和队列年龄。若存量增长而新增基本稳定,可能是处理能力或阻塞问题;若新增突然抬升,首先调查版本发布、测试覆盖变化和反馈入口变化;若关闭增加而回归也增加,则要把质量结果拉进同一张分析链路。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

5. 将指标连接到治理动作,而非个人绩效

缺陷数据适合发现流程瓶颈、质量风险和能力投入问题,不宜未经校正就作为个人绩效排名。个人之间处理的模块难度、任务上下文、值班负担、代码审查责任和协作依赖不同,用关闭数量做绩效指标会诱导拆单、抢易单或压低缺陷严重度。

更适合管理层使用的,是团队或产品层面的趋势信号和具体行动。例如某模块严重缺陷连续上升,可以安排架构评审、自动化测试补齐或发布前专项检查;若验证等待时间增加,可重新分配测试资源或改善环境稳定性。指标应支持组织改进,而不是把复杂问题简化成个人标签。

五、具体案例与数据观察:12周样本如何从“关单”走向“减险”

1. 先看总量,再看严重度和来源

沿用前面的情景模拟:某平台 12 周内记录 286 个新增问题,关闭 301 个。若只看总量,项目可能被评价为“处理能力充足”。但拆分后,发现严重度为高的线上问题占新增问题的 18%,测试环境问题占 31%,客户反馈占 27%,其余来自内部测试、监控告警和跨系统联调。

这个分布提示了不同的治理动作:测试环境问题占比较高,可能需要检查环境数据一致性和部署稳定性;客户反馈占比高,可能意味着真实使用场景的覆盖不足,也可能是反馈渠道更完善;线上高影响问题则应单独建立升级与复盘机制。来源数据不是质量结论,而是追问原因的入口。

2. 分别观察处理周期与超期存量

情景模拟中,已关闭缺陷的修复周期中位数为 3.2 天,P90 为 11.4 天;未关闭缺陷中,21 个问题已超过团队约定的 10 天检查线,其中 5 个属于严重或高优先级。这里的 10 天只是该模拟组织设定的内部检查线,不是行业标准。

中位数说明一半问题在约 3.2 天内关闭;P90 则表明长尾明显。若管理者只看中位数,会忽略较慢的一批问题;若只看未关闭数量,也无法判断其等待是否合理。因此,我会把“已关闭周期分布”和“未关闭年龄分布”分开呈现,再对超过阈值且高影响的事项逐个指定动作。

3. 追查等待时间,避免把资源问题误判为开发问题

将周期拆分后,模拟数据中端到端 3.2 天的中位数由确认、开发、验证和等待组成。开发处理时间中位数为 1.1 天,验证处理时间中位数为 0.6 天,而跨团队依赖和等待发布窗口合计占较长周期的主要部分。

如果团队把“修复周期”直接等同于开发速度,就会把协作等待压到开发人员头上。更合理的动作是先判断等待属于哪一类:外部依赖、测试环境、需求决策、发布冻结、负责人不可用,还是缺陷信息不足。每类阻塞的责任主体和解决方式不同,必须区分。

4. 将回归和复发作为修复后反馈

情景模拟中,12 周内有 9 个已关闭问题后来被重新打开,另有 6 个问题被判定与已修复问题存在相同根因。前者是状态层面的重新打开,后者是根因层面的重复发生,不能简单合并为一个“返工率”。

重新打开可能源于验证条件不完整、修复未覆盖边界场景或环境差异;相同根因复发则可能说明修复只处理了表面症状,或相同缺陷模式在多个模块重复出现。PMO应要求严重问题保留根因类别和验证证据,并定期查看复发集中的模块、代码路径和测试类型。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

5. 比较版本时,要控制发布范围和观察窗口

版本间比较常见的错误,是用“每个版本缺陷数”评价质量,却没有考虑版本变更规模、使用时长和用户暴露范围。一个上线两周、覆盖大量客户的大版本,记录的缺陷往往比小范围灰度版本多;这并不自动意味着其缺陷密度更高。

较公平的比较应至少标注版本范围、发布后观察天数、用户或业务暴露规模、功能变更规模和缺陷发现渠道。条件允许时,可以同时观察每千次关键交易缺陷数、每个功能点的验证缺陷数,或按相似模块和发布类型分层比较。分母也需要稳定,否则“标准化后的密度”仍然可能误导。

6. 用抽样复核验证数据是否可信

仪表盘不应成为数据可信度的终点。我会从高严重度、超期、重复、重新打开和已关闭样本中抽取记录,检查描述、状态时间、严重度、责任团队、版本和解决方式是否一致。抽样的目的不是重新审查每一张问题单,而是发现字段定义是否被不同团队理解成了不同意思。

例如每月抽取 30 条记录,其中 10 条严重或高优先级、10 条超期或重新打开、10 条随机样本。若多条记录缺少复现步骤或解决方式,先修数据流程,再发布过细的团队比较。样本量和抽样比例应根据组织风险调整,这只是便于启动的情景化建议,不是统计学上的通用保证。

六、PMO落地方法:从数据盘点到治理闭环

1. 第一步:建立缺陷数据字典

数据字典要描述每个字段的业务含义、可选值、填写责任、更新时间和适用范围。优先定义缺陷唯一标识、来源、严重度、业务影响、产品模块、发现版本、修复版本、责任团队、状态、解决方式、根因类别、验证结果和重新打开标记。

避免为了报表方便一次性增加大量必填字段。字段太多会增加录入负担,团队可能选择默认值或随意填写,最后形成“看起来完整”的脏数据。更合理的做法是先保证关键字段准确,再按分析需要分阶段补充。

2. 第二步:统一状态和解决方式

一个可执行的缺陷流程,应区分“正在处理什么”和“最后如何处置”。例如状态可以表示待确认、已分派、处理中、待验证、验证失败、已关闭;解决方式可以表示已修复、重复、无法复现、误报、需求调整、风险接受或延期。

关闭规则尤其要写清楚。已修复是否必须通过验证;延期项是否能进入关闭状态;重复单是否需要链接主问题;客户反馈是否需要回告;严重缺陷是否需要观察发布后的运行结果。只有这些规则明确,关闭率、修复周期和复发率才具有相对稳定的含义。

3. 第三步:建立分层视图,而不是一张总表管到底

  • 管理层视图:展示严重风险存量、趋势、超期项目和需要决策的阻塞,不呈现过多单条记录。

  • 项目负责人视图:展示团队队列、责任归属、版本安排、周期分布和未关闭年龄。

  • 质量与研发视图:展示模块、根因、测试覆盖、重新打开、回归和发布后观察结果。

  • 运营与支持视图:展示客户反馈来源、影响范围、问题响应、临时方案和回告状态。

不同角色需要不同的决策信息。把所有字段塞进一个大屏,并不会让治理更成熟,反而会让重点被淹没。管理层需要“哪里需要决策”,团队需要“下一步谁做什么”,质量角色需要“哪类问题正在重复”。

4. 第四步:为指标配上触发条件和责任人

每个重点指标都应有负责人和触发后的动作。举例来说,严重缺陷未关闭超过约定时限时,触发项目负责人确认影响和发布计划;某模块复发率在连续两个观察窗口上升时,触发根因审查;验证等待持续超过团队目标时,触发环境或测试资源排查。

触发阈值不宜直接从别的企业照搬。可以先用 4 至 8 周历史数据建立内部基线,按团队和问题类型分层,再由业务风险确定容忍范围。对于安全、合规、资金或核心业务问题,即使数量很少,也可能采用即时升级规则;对于低影响体验问题,则可以按队列定期处理。

5. 第五步:让复盘形成行动记录

复盘不是把原因写成“测试不足”或“开发疏忽”就结束。要把原因拆成可验证的系统条件,例如关键场景未进入回归集、配置差异未被自动检测、接口契约缺少兼容验证、变更评审没有覆盖依赖模块。

每个行动项需要明确负责人、期限、验证方式和关闭证据。比如“补充支付异常回归测试”还不够具体;应说明覆盖哪些失败场景、在哪个流水线执行、由谁检查测试结果、如何确认未来版本不再遗漏。复盘的效果应看机制是否改变,而非纪要是否完成。

6. 按月检查指标本身是否仍然有效

组织会调整产品、团队和发布节奏,原本有效的指标可能失去可比性。PMO应检查数据口径变更、团队合并、流程迁移、工具字段调整和发布策略变化,并在趋势图上保留变更说明。

如果指标长期没有引发任何行动,可能是阈值设置不合理、责任人不明确,或它并不能反映需要管理的风险。删掉低价值指标并不代表治理退步;减少无效指标,往往比继续堆叠报表更有利于决策。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

七、不同情况下的行动建议与取舍

1. 线上严重缺陷增加:优先减险,不追求报表平衡

当线上严重缺陷增加,第一优先级是确认业务影响、阻断扩散、制定临时措施和明确修复路径。此时不应要求团队为了维持月度关闭率去处理大量轻微事项,也不应先争论归属。PMO要保证每个高风险问题有业务负责人、技术负责人、验证负责人和升级机制。

取舍在于短期稳定性和功能交付速度。必要时延后非关键功能、冻结高风险变更或缩小发布范围,以降低新增故障概率。是否停发不能由缺陷数量单独决定,应结合影响范围、可回滚性、替代方案和用户承诺来判断。

2. 缺陷积压变多,但新增稳定:拆队列找阻塞

若新增量没有显著变化,而未关闭存量持续增加,应按状态停留时间和阻塞原因拆解队列。先找出卡在确认、开发、验证、发布还是外部依赖的事项,再决定是否调配资源。若大量问题等待需求决策,增加开发人员并不能缩短整体周期;若验证环境不稳定,则改善环境可能比新增测试人力更有效。

取舍在于立即清理存量还是先治理流程。短期突击处理能降低积压,却可能让团队忽略反复发生的输入问题;流程改造见效慢,但能减少后续队列增长。较稳妥的做法是对高风险存量设专项清理,同时为重复阻塞建立专门的改进项。

3. 缺陷数高但严重度低:先判断发现机制与噪声

如果问题数量高、严重度偏低,先判断这是功能体验问题集中暴露、测试覆盖改善、反馈入口开放,还是重复记录和自动告警噪声增加。通过抽样复核、根因去重、来源对比和版本变化,可以区分真实质量问题与统计结构变化。

取舍在于全部修复还是分层处理。低影响问题不一定都要在当前版本解决;可以按用户影响、发生频率、绕过方案和维护成本排队。但延后不能等于消失,应记录接受风险的角色、复查时间和触发重新评估的条件。

4. 周期缩短但复发上升:暂停庆祝效率提升

如果修复周期下降,同时重新打开或同根因复发比例上升,首先检查验证设计、修复范围、测试环境一致性和关闭规则。周期缩短可能来自流程简化,也可能来自提前关闭、减少验证或把难题移出统计范围。

取舍在于速度与验证深度。不是每个低风险问题都需要同等验证,但严重问题和高频关键流程应保留足够的验证证据。可以按风险实施差异化验证:低风险、可逆的问题走轻量路径;影响关键交易、安全或数据完整性的缺陷走严格路径。

5. 各团队数据口径不同:先暂停横向排名

若团队对严重度、重复项、关闭状态或验证流程理解不一致,不应马上发布团队排名。先选取一批样本共同校准定义,再标记口径变更日期,并用一段重叠周期验证新旧规则能否衔接。

取舍在于快速发布管理结论,还是先保证比较公平。对高风险事项可以先按个案升级,不需要等待所有指标完全标准化;但涉及团队绩效、预算分配或组织评价的横向结论,应谨慎处理口径差异。

6. 数据成熟度低:先做人工抽样,再自动化

如果字段缺失、状态时间不可信或来源分类混乱,优先进行小范围样本治理。先确认哪些字段真正影响决策,再调整流程和工具配置。自动化可以减少重复工作,但错误的规则被自动化后,错误会更快地扩散到所有报表。

取舍在于快速建设全组织仪表盘,还是先做可控试点。可先选一到两个业务风险较高、流程相对稳定的团队,用一个月验证定义、采集和行动机制,再扩展到其他团队。试点的目标不是展示工具能力,而是证明指标能支持具体决策。

7. 组织使用研发协作平台时:评估流程适配,不只看功能清单

选用某项目管理工具或某项目管理平台时,PMO应围绕真实流程验证:状态能否表达验证失败和重新打开;字段能否区分严重度、业务影响与解决方式;报表是否能按项目、版本、来源和责任团队切片;权限是否支持跨团队协作;历史数据能否追溯;数据导出和接口是否满足治理要求。

以 PingCode 作为研发协作场景中的示例,适合讨论中大型团队如何把缺陷流程、研发任务和测试协作放在统一治理框架里。实际评估仍应以组织自己的工作流、规模、集成需求和合规要求为准,不能仅凭产品名称或宣传功能判断是否适配。工具负责承载流程,PMO仍需负责定义指标、审查口径和推动治理动作。

组织现状 优先行动 暂缓事项 主要取舍
线上高风险问题增加 风险分级、负责人升级、控制发布范围 以关闭总量为目标的冲刺 短期交付速度换取稳定性
积压持续上升 拆状态等待和阻塞原因 未经诊断就扩充人员 先找瓶颈,避免资源投入错位
低严重度问题很多 抽样去重、分析来源与用户影响 不分影响一律立刻修复 用分层处理减少低价值占用
关闭快、复发高 加强根因与验证检查 继续压缩验证环节 接受部分短期周期增加,换取稳定性
团队口径不一 校准数据字典和状态规则 公开发布简单排名 牺牲短期比较速度,换取结论可信度
数据质量不足 样本复核、关键字段试点 一次性自动化全量报表 小范围验证后再扩展

八、PMO缺陷分析的避坑检查清单

1. 发布数据前的口径检查

  • 统计对象是问题单、根因还是业务事件,是否在图表标题或注释中说明。

  • 新增、关闭、未关闭的时间窗口是否一致,跨月关闭的历史问题如何处理。

  • 严重度和优先级是否被区分,是否存在各团队定义不一致的问题。

  • 重复、误报、无法复现、延期和风险接受是否被混进“修复成功”。

  • 分母是否考虑版本发布范围、用户暴露规模或功能变更规模。

  • 状态时间戳是否经过抽样验证,批量补录或流程迁移是否影响周期。

2. 召开管理评审时的判断检查

  • 当前最需要降低的风险是什么,是否有明确业务影响描述。

  • 变化来自缺陷输入增加、处理能力下降,还是分类规则改变。

  • 高风险问题是否有负责人、目标时间、验证方式和升级路径。

  • 长周期问题卡在处理、验证、等待决策还是外部依赖。

  • 关单速度变化是否伴随重新打开、回归或线上问题变化。

  • 会议结束后,哪个角色需要采取什么行动,如何验证行动有效。

3. 需要立即警惕的报表信号

若关闭率突然大幅提高,但未关闭严重缺陷没有下降,应检查是否集中关闭了低影响问题,或解决方式被合并统计。若平均修复周期变短,但 P90 和超期存量上升,说明长尾问题可能正在恶化。

若团队缺陷数突然下降,同时线上反馈和客户升级增加,应检查缺陷是否转移到其他渠道、团队是否减少记录,或缺陷定义是否改变。数据下降并不总是质量改善,数据上升也不总是质量退步;分析要能解释记录机制和业务现实之间的关系。

4. 适合PMO持续维护的四类产物

  • 数据字典:定义统计对象、字段含义、状态规则、计算口径和变更历史。

  • 风险视图:呈现严重问题、未关闭存量、超期事项和业务影响。

  • 过程视图:呈现新增、关闭、周期分布、等待时间和阻塞原因。

  • 改进台账:记录根因、改进动作、负责人、验证证据和复查结果。

这四类产物之间应能互相追溯:风险视图中的问题能回到原始记录,过程视图能解释周期构成,改进台账能证明管理动作是否改变结果。若只有仪表盘,没有数据规则和行动闭环,PMO看到的只是数字的展示层,而不是质量治理能力。

Bug / 缺陷修复教程:PMO数据分析,避坑指南

九、结尾:把“修了多少”转成“风险是否在下降”

1. PMO真正需要追踪的是风险变化

缺陷分析最容易走偏的地方,是把管理问题简化成一个容易汇报的数字。关闭数、平均周期和缺陷总量都能提供信息,但任何一个都不足以单独回答“质量是否变好”。更有价值的判断来自多条证据共同指向:严重风险存量是否下降,队列是否流动,长尾是否受控,修复后是否复发,根因是否推动了流程改进。

2. 下一步从一张可复核的表开始

如果你现在要启动 PMO缺陷分析,不必先购买新工具或重做所有流程。先抽取最近 8 至 12 周的记录,统一统计对象和关闭口径;再抽样核查严重度、重复项和状态时间;随后分别画出新增与关闭趋势、未关闭严重度分布、周期分布和阻塞原因。发现异常后,挑一个高风险或高等待场景做小范围复盘。

最后,为每个分析结论写清楚“证据是什么、还缺什么信息、谁采取什么动作、何时验证”。我更看重一张能促使团队作出正确取舍的朴素报表,而不是一张无法解释口径的漂亮大屏。当缺陷数据能帮助组织减少业务暴露、缩短真正的阻塞、避免同一根因反复出现,PMO分析才从统计工作变成了质量治理。

常见问题解答(FAQ)

1. PMO做缺陷修复分析时,为什么不能直接比较每月新增数和关闭数?

我每月都要汇总各项目的缺陷数据,直觉上觉得关闭数高于新增数就说明质量在改善。可有些月份明明关闭数上升,未关闭缺陷却没减少,我不知道是数据口径错了,还是团队确实没清掉积压。

关键在于新增数和关闭数是两个流量指标,未关闭数是某个时点的存量,三者不能只看月度数字就下结论。举例来说,某项目月初有 120 个未关闭缺陷,本月新增 50 个、关闭 45 个、重开 8 个,若重开也重新计入待处理,月末积压约为 120+50-45+8=133 个;虽然关闭量不低,积压仍在扩大。

分析时应先统一统计规则:新增按首次创建时间归月,关闭按首次进入已解决状态还是最终验证通过归月,重开如何计数也要写明。PMO最好同时展示新增、关闭、重开、月末积压和积压变化,并用系统状态流转记录核对公式;若关闭数与积压变化对不上,先查取消、重复缺陷、跨项目迁移和状态回退,不要急着评价团队绩效。

2. 缺陷修复周期应该按什么口径计算,才能避免被少数超长缺陷带偏?

我想比较不同项目的修复效率,但有几个历史遗留缺陷拖了很久,平均修复天数特别高。直接删掉它们又像是在美化数据,我该怎么呈现才既公平又能帮助PMO定位问题?

不要删除长尾缺陷,也不要只报平均值。可以把首次创建到最终验证通过的自然日作为主口径,并同时报告中位数、P75、P90和未关闭缺陷的当前龄期。例如一个月内已关闭缺陷的修复周期中位数为 4 天、P90 为 21 天,说明大多数处理较快,但仍有一成缺陷耗时至少 21 天;

这与只报平均 7 天传达的信息不同。尚未关闭的缺陷不能从分析中消失,应按当前日期减创建日期计算龄期,并单独展示超期数量。比较项目时还要按严重级别、缺陷类型或版本阶段分层,否则低优先级文案问题多的项目,可能看起来比核心功能缺陷项目修得更快。历史遗留项可以单列并说明其占比,不应静默剔除。

3. PMO怎么判断缺陷积压是正常波动,还是已经形成修复瓶颈?

我看到某项目待修缺陷连续几周上升,但项目负责人说这是发布前集中登记,不一定代表团队处理不过来。除了看总数,我还应该追哪些信号,才能区分短期波动和真正的瓶颈?

先看积压的变化是否持续,再看积压结构和流出能力。一个实用的检查组合是:连续 4 周的新增与关闭差额、超期缺陷占比、按状态停留时长,以及阻塞原因。比如新增每周约 30 个、关闭约 25 个,连续 4 周净增约 20 个;

若同时有 35% 的待修缺陷超过团队约定时限,且大量卡在“待验证”,就比单周总量上升更能说明流程出现瓶颈。发布前集中登记可能造成短时峰值,但如果新增在发布后回落、关闭能力恢复、超期占比没有继续恶化,更像阶段性波动。

PMO应抽样核对缺陷记录中的等待原因,例如缺少复现步骤、依赖外部团队或测试环境不可用,再决定是补充入口规范、调整排期还是增加验证资源,不能仅凭总量给团队贴上效率低的标签。

4. 用缺陷关闭率考核项目团队,为什么容易引发数据失真?

我所在的团队被要求提高每月缺陷关闭率,结果大家开始优先处理容易关闭的小问题,严重问题却一直挂着。关闭率看起来变好了,但我不确定怎样改指标,才能让PMO既看进度又不鼓励挑软柿子捏。

关闭率可以做过程观察指标,但不适合单独作为绩效结论,因为它容易被低价值关闭、延迟登记或拆分缺陷等行为影响。比起一个比例,建议并列观察严重缺陷超期数、按优先级分层的修复周期、重开率、验证通过率和积压龄期。

例如某团队关闭率从 72% 升至 86%,但严重缺陷超期数从 3 个增至 9 个、重开率从 6% 升至 14%,这更像是处理结构发生了变化,而不是质量改善。PMO可以在报表中明确“关闭”指最终验证通过,展示被取消或判定重复的数量及原因,并按严重级别分层;月度复盘时抽查重开和批量关闭记录。

若指标用于考核,还应让团队有机会标注外部依赖、需求变更等不可控因素,避免为了达标而牺牲真实风险信息。

核心关键词

读者评论

沈
沈文博

我们周报以前也把“已解决”直接算关闭,后来发现不少还在等测试验证。把状态拆开后,数字没那么好看,但至少能看出卡在开发还是验证。

谢
谢若宁

跨项目看缺陷数量确实容易失真。负责核心链路的团队问题单更多,不一定是质量更差;最好先按业务影响和发布规模分层,再讨论差异。

蒋
蒋诗涵

平均修复周期有时会掩盖个别长期挂起的问题。除了看分位数,我觉得未关闭缺陷的等待时间也很实用,尤其能区分开发耗时和等环境、等决策的时间。

文章包含AI辅助创作:Bug / 缺陷修复教程:PMO数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509901

赞 (0)
飞飞飞飞
复现步骤最佳实践:PMOBug / 缺陷最佳实践,常见问题
上一篇 40分钟前
严重程度最佳实践:PMOBug / 缺陷协同管理,常见问题
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
