缺陷积压看起来在下降,版本上线后的客户投诉却在增加,这往往不是测试人员“漏测”这么简单,而是组织把缺陷数量当成了质量,把关单速度当成了效率。做好 Bug 管理,PMO 需要建立一套从发现、分级、决策、修复、验证到复盘的运行机制;工具只是承载流程的地方,真正决定结果的是口径是否统一、责任是否明确,以及风险是否能在发布前被看见。
一、先讲核心结论:缺陷管理不是“收集和关单”
1. PMO 的任务是建立决策机制,不是替团队判定每个 Bug
PMO 做缺陷管理,最重要的产出不是一张更长的缺陷清单,而是让不同团队面对同一类问题时,能够用同一套标准判断严重性、责任归属、修复时点和发布风险。缺少这套规则时,缺陷往往在产品、研发、测试和业务之间来回流转,表面上有人跟进,实质上无人承担决策责任。
因此,我会把 PMO 的职责拆成四件事:统一分类口径、定义升级和决策路径、持续观察质量趋势、推动跨团队障碍解决。PMO 不需要替代测试负责人判断复现条件,也不应该越过产品负责人决定需求优先级,但必须确保关键决策有人做、依据可追溯、结果有记录。
2. 缺陷管理的核心对象是“风险”,不是“条目”
一条缺陷只是一个记录对象。它背后的风险可能是数据丢失、支付失败、权限越界,也可能是某个低频页面的文字错位。若只按数量管理,团队容易把几十个低影响问题看得比一个可能造成资金损失的问题更重要。
一个可执行的缺陷流程,至少要回答五个问题:问题是否成立、影响谁和什么、由谁处理、何时处理或接受风险、修复后如何证明问题消失且没有引入新的问题。任何一个问题没有明确答案,缺陷都不能算真正闭环。
3. 判断流程有没有用,要看决策质量而不是工单数量
我通常先看三类结果:高风险问题是否在发布前暴露,已关闭问题是否出现重复或回归,团队是否能从缺陷数据中找到具体改进动作。如果系统里有大量字段、状态和报表,却回答不了“为什么这次发布仍然出问题”,那它只是记录系统,不是质量治理机制。
缺陷数量可以用来观察趋势,但不能单独用于评价个人或团队。版本规模、测试深度、用户规模和上报渠道变化都会影响数量。把数量直接当成绩效指标,常见后果是问题被拆分、合并、降级或延迟录入,指标更好看,真实质量却更难判断。
| 管理对象 | PMO 应关注的问题 | 不能简单替代为 |
|---|---|---|
| 严重性 | 业务损害和安全、合规、数据风险有多大 | 开发工作量大小 |
| 优先级 | 何时处理,取决于影响、窗口和依赖 | 严重性等级本身 |
| 闭环质量 | 是否修复、验证、回归并完成沟通 | 状态改为“已关闭” |
| 治理成效 | 风险是否降低,重复问题是否减少 | 单纯减少缺陷总数 |
二、背景和真实场景:为什么缺陷会在流程里“消失”
1. 典型场景:上线前清单变短,上线后问题变多
在跨部门项目里,我经常看到一种反直觉现象:临近上线时,未关闭缺陷数量快速下降,会上汇报“风险可控”;上线后,客服却集中收到登录失败、数据不同步和权限异常等反馈。复盘发现,有些问题被标为“非本版本”,有些缺陷因为无法稳定复现被直接关闭,还有些问题以临时方案绕过,却没有记录残余风险。
这类场景的根因通常不是某个角色不负责,而是流程激励和信息结构有问题。团队被要求尽快清空清单,却没有被要求解释剩余风险;缺陷状态看起来完整,但没有证据说明修复已验证;跨团队依赖没有升级规则,于是每个人都在等别人先做决定。
2. 组织规模越大,口径差异越容易变成治理成本
小团队往往可以在站会里直接问清楚一个问题;当项目涉及多个产品线、研发团队、供应商和业务部门时,口头同步就不够了。不同团队可能把“阻塞”“严重”“紧急”理解成不同含义,同一个问题在一个团队是缺陷,在另一个团队却被视为需求变更。
对百人以上组织而言,PMO 需要把约定固化为可执行规则。以 PingCode 这类面向中大型团队的项目管理平台为例,可以将需求、任务、缺陷和版本之间的关联纳入统一工作流;但平台配置本身并不会自动带来治理效果,字段和状态仍需依据组织的发布模式、权限边界和团队职责设计。
3. 缺陷记录质量决定后续数据能不能用于决策
缺陷标题写“功能异常”、步骤写“操作后报错”,看似完成了登记,实际上研发无法定位,测试也无法复验。记录越模糊,澄清轮次越多,处理周期越长;等到真正有人复现,问题的环境、版本和上下文可能已经变化。
我建议把缺陷记录看作一次微型的故障报告。它不需要写成长篇作文,但必须让接手者能够判断现象、复现路径、影响范围和预期结果。对于偶现问题,还要补充发生频率、日志或录屏、时间窗口、账号权限和设备环境。
4. 先区分缺陷、需求变化和使用咨询
并非所有用户反馈都是缺陷。产品原本未承诺的能力,可能是新增需求;用户不清楚功能入口,可能是体验或培训问题;配置错误导致的异常,也可能需要先修正环境。把所有反馈都放进缺陷队列,会让研发背负不该由研发解决的问题,也会使缺陷趋势失真。
入口可以统一,分类不能混淆。PMO 可以要求服务台或产品运营先完成初步分流,再由产品、研发和测试确认争议项。关键不是第一接收人必须一次判断正确,而是设置复核机制,避免错误分类在统计和优先级决策中一路传递。
三、常见误区:看起来规范,实际上会放大风险
1. 误区一:缺陷等级等于修复顺序
严重性回答“影响有多大”,优先级回答“现在是否必须处理”。一个严重性较高的问题,若只影响尚未启用的可选模块,可能需要在功能开放前修复,但不一定阻断当前版本;一个中等严重的问题,若会影响当天的核心交易窗口,则可能需要立即处理。
如果团队把严重性和优先级合成一个字段,就会把影响判断和资源调度混在一起。更稳妥的做法是分别记录影响等级和处理优先级,并规定谁有权调整:影响判断由业务与技术共同评估,排期决策由产品或版本负责人承担,发布阻断则按组织规则升级。
2. 误区二:所有缺陷都要求立刻修复
缺陷并非越快修越好。临近发布时修改核心模块,可能扩大回归范围;低风险问题若修复成本很高,接受风险并安排后续版本,可能比仓促变更更合理。真正需要的是有依据的取舍,而不是“全部修完才上线”或“只要能上线就不修”的二选一。
对暂缓处理的缺陷,必须写明理由、影响范围、绕行方案、责任人和复审时间。若没有复审日期,“暂缓”就容易变成永久遗忘;若没有责任人,风险接受就变成无人承担的默认状态。
3. 误区三:关闭缺陷就代表问题解决
“已修复”不等于“已验证”,“验证通过”也不等于“影响范围已覆盖”。如果问题来自权限判断,修复后只验证普通账号,可能遗漏管理员或跨租户场景;如果问题来自数据迁移,只在空数据环境验证,也无法证明存量数据安全。
我会要求关闭前至少确认修复版本、验证人、验证环境、验证结果和必要的回归范围。对于安全、资金、权限和数据完整性相关问题,还应要求相应负责人确认风险没有扩散到其他路径。
4. 误区四:用“人均缺陷数”考核团队质量
按个人或团队缺陷数排名,容易制造错误行为:减少测试深度、把问题记在别人名下、把一个问题拆成多个条目,或者在上线后再登记。缺陷数量还受功能复杂度、测试覆盖率和用户活跃度影响,横向比较时若不控制这些因素,结论并不公平。
更有用的是组合观察过程和结果:缺陷发现阶段、逃逸率、重复发生比例、平均响应时间、回归失败情况、重大问题复盘完成率。指标用于找到系统性改进点,而不是替代管理者做单一的奖惩判断。
5. 误区五:把状态流转设计得越细越专业
状态过少,团队不知道下一步由谁处理;状态过多,成员会花时间维护流程而不是解决问题。常见的“待确认、待分配、待修复、待验证、待关闭、已延期、已搁置、待上线、已上线”等状态,如果没有清楚的进入条件和责任人,就会出现缺陷长期卡在中间状态。
我通常从最小闭环开始:新建、待处理、处理中、待验证、已关闭、已拒绝或已暂缓。只有组织确实需要追踪某个独立控制点,例如待发布或待业务确认,才增加状态;不能用状态名称代替决策规则。
四、专业判断逻辑:用风险、时点和证据做决定
1. 严重性:从业务损害而不是技术难度开始评估
严重性应围绕影响对象、影响范围、后果性质和可恢复性判断。页面偶发错位可能影响体验,但不会损害数据;权限校验缺失即使只需几行代码修复,也可能导致敏感信息暴露。修复难度不应该直接决定严重性。
我建议至少设置四级,并为每一级写可观察的例子,而不是只写“高、中、低”。等级名称可以因组织习惯变化,但判定依据必须一致。下表是可调整的起点,不是所有行业都适用的硬性标准。

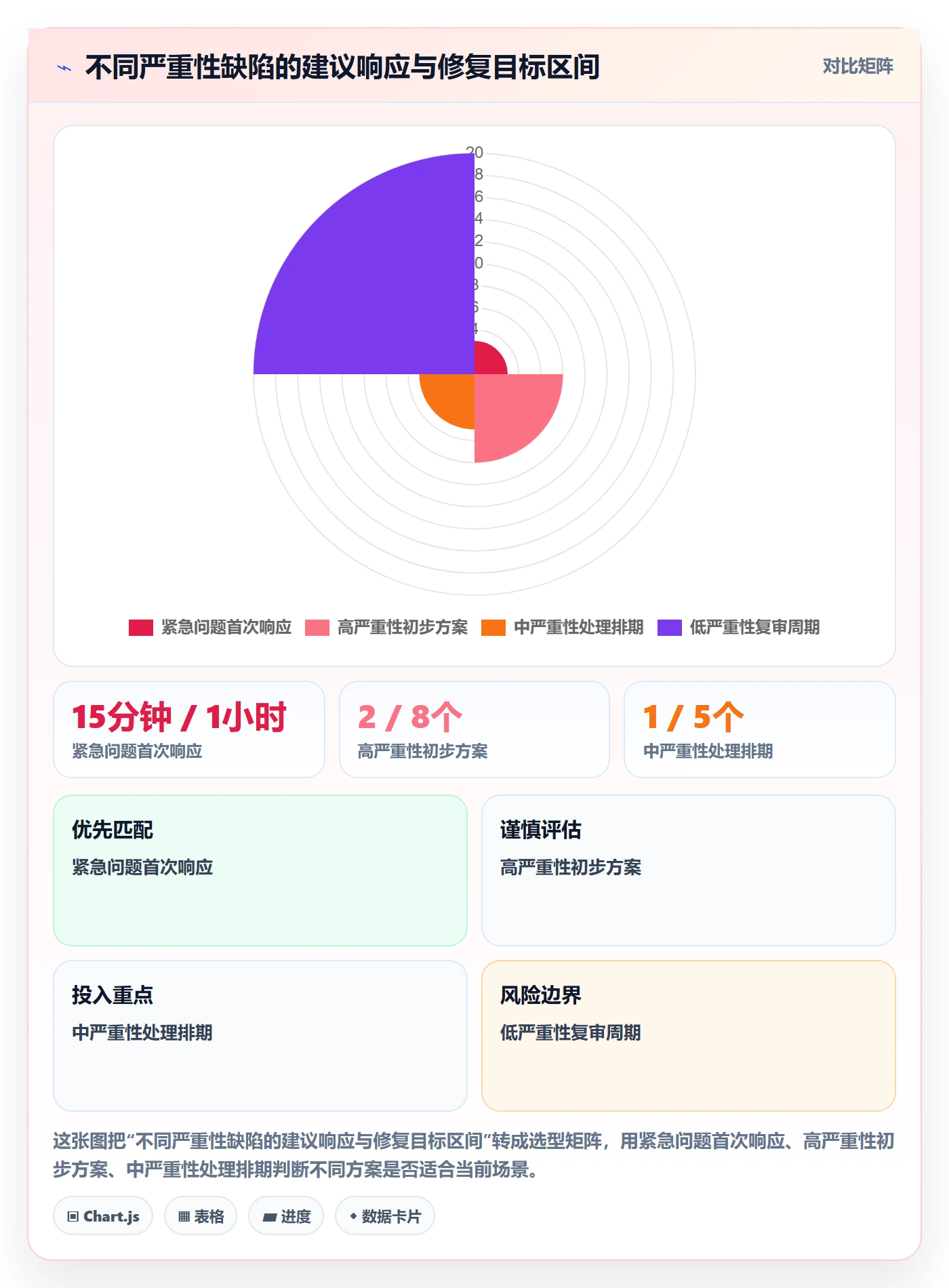

| 等级 | 判定重点 | 处理原则 | 典型例子 |
|---|---|---|---|
| 紧急 | 核心业务中断、数据损害、安全或合规风险 | 立即响应,评估是否阻断发布或启动应急处置 | 交易重复扣款、越权访问敏感数据 |
| 高 | 关键路径明显受阻,影响面较大,缺少可靠绕行方案 | 优先修复,版本负责人明确排期 | 主要用户无法完成核心操作 |
| 中 | 部分功能受影响,影响范围有限或存在可接受绕行 | 结合版本窗口和修复风险安排 | 特定配置下报表无法导出 |
| 低 | 影响轻微,不影响核心流程,后果容易恢复 | 进入常规维护或体验优化计划 | 非关键页面文案或轻微展示问题 |
2. 优先级:把影响、时间窗口和修复风险分开看
排优先级时,我会追问三个问题:不修会造成什么后果,后果何时发生,修复会不会引入更大风险。一个即将开放的核心功能,风险可能随发布时间迅速放大;一个暂未启用的边缘功能,虽然问题严重,处理时点可能与当前版本不同。
可以用“影响范围、发生概率、时间敏感度、绕行能力、修复回归风险”形成评审框架,但不建议把所有因素硬塞进一个看似精确的分数。分数适合帮助排序,不适合掩盖判断。对于高风险问题,必须保留文字说明和决策人。
3. 发布门禁:设定不可被平均值掩盖的红线
发布门禁不是要求所有缺陷归零,而是规定哪些风险不允许带入生产。严重性达到紧急等级的问题、未完成验证的核心路径修复、可能导致数据不可恢复的问题,通常应进入强制评审;普通体验问题则可以通过延期、绕行或风险接受处理。
门禁应有例外流程,但例外不是口头放行。至少记录风险说明、接受人、补救措施、回退条件和复核时间。若没有例外路径,团队会绕过门禁;若例外没有审计信息,组织则无法从历史决策中学习。
4. 证据链:让缺陷从发现到关闭都能复查
有效的缺陷证据链包括原始现象、复现环境、影响判断、处理决策、修复版本、验证结果和关闭依据。不同问题需要不同证据:界面问题可以提供录屏,接口问题可能需要请求响应和日志,数据问题需要样本与校验规则,权限问题需要角色和访问路径。
证据并非越多越好。日志中若包含个人信息或密钥,反而引入新的风险。PMO 应与安全和合规负责人约定脱敏方式、访问权限和保留期限,让可复查与最小化采集同时成立。
5. 治理指标:从“报了多少”转向“哪里失控”
我会把指标分为输入、过程、结果和反馈四类。输入指标看问题来自哪个阶段和渠道;过程指标看响应、分配和验证是否卡顿;结果指标看逃逸、重复和回归情况;反馈指标看用户影响是否持续。指标选择要服务一个明确问题,不能为了报表完整而持续堆字段。
例如,关闭周期变长,未必说明研发变慢,也可能是待确认缺陷积压增加;生产缺陷增加,未必说明测试覆盖下降,也可能是用户规模突然扩大。阅读数据时,要结合版本规模、变更范围和检测强度,避免把相关性误读成因果关系。
五、具体案例和数据观察:用一组模拟版本说明治理差异
1. 案例边界:以下数据是情景模拟,不是行业平均值
为了把流程讲清楚,以下设定一个 120 人左右的软件交付组织,产品、研发、测试、运维和业务共同参与季度版本。数据是用于说明机制的情景模拟,不是 PingCode 的客户实测数据,也不是行业基准。真实组织应先采集至少数个发布周期的数据,再据此调整阈值。
假设该组织过去两个版本采用“上线前集中清单、缺陷按团队自行处理”的方式。两个版本合计登记 160 条问题,其中一部分直到上线前才完成严重性判断;上线后又收到 14 条与本次变更相关的生产反馈。复盘发现,问题不全是新增缺陷,也包含未记录的绕行方案、重复问题和使用配置错误。
2. 改造前后对比:流程可见性提高,风险判断才有抓手
在下一轮试点中,PMO 统一了缺陷模板,规定严重性与优先级分开填写,并为高风险问题增加发布评审。团队没有要求缺陷总量必须下降,而是重点观察“从发现到责任人确认”“待验证积压”“上线后反馈”和“重复问题”几个指标。
下面的数据是同一模拟场景下的设定,用来展示可能的变化方向。由于样本只有两个对比周期,不能据此宣称流程改造必然带来同样幅度的收益;实际评估还要记录版本规模、人员投入、测试范围和用户数量变化。

3. 观察缺陷从哪里被发现,比只看总量更有价值

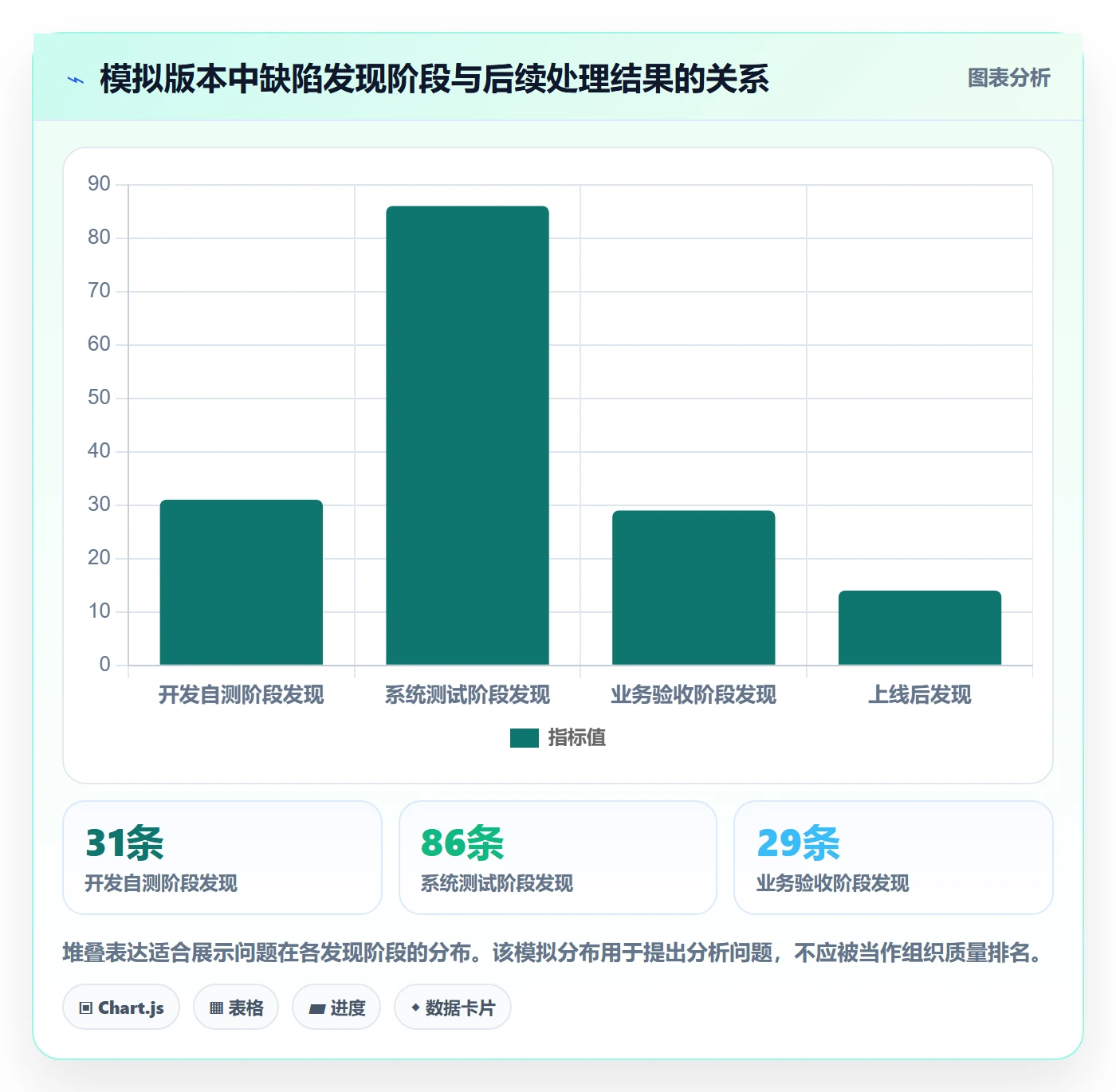

假设改造前的 160 条问题中,测试阶段发现 86 条,开发自测发现 31 条,业务验收发现 29 条,上线后反馈 14 条。上线后问题数量不是唯一重点;如果关键风险集中在业务验收或生产阶段,PMO 需要追问测试数据、验收路径和部署验证是否存在缺口。
分类时还要区分“发现阶段”和“问题根因”。一个在业务验收阶段发现的权限问题,根因可能是需求未明确,也可能是测试用例遗漏。只按发现阶段统计能帮助定位拦截点,但不能直接给某个团队定责。

4. 用帕累托视角找系统性原因,而不是逐条催单

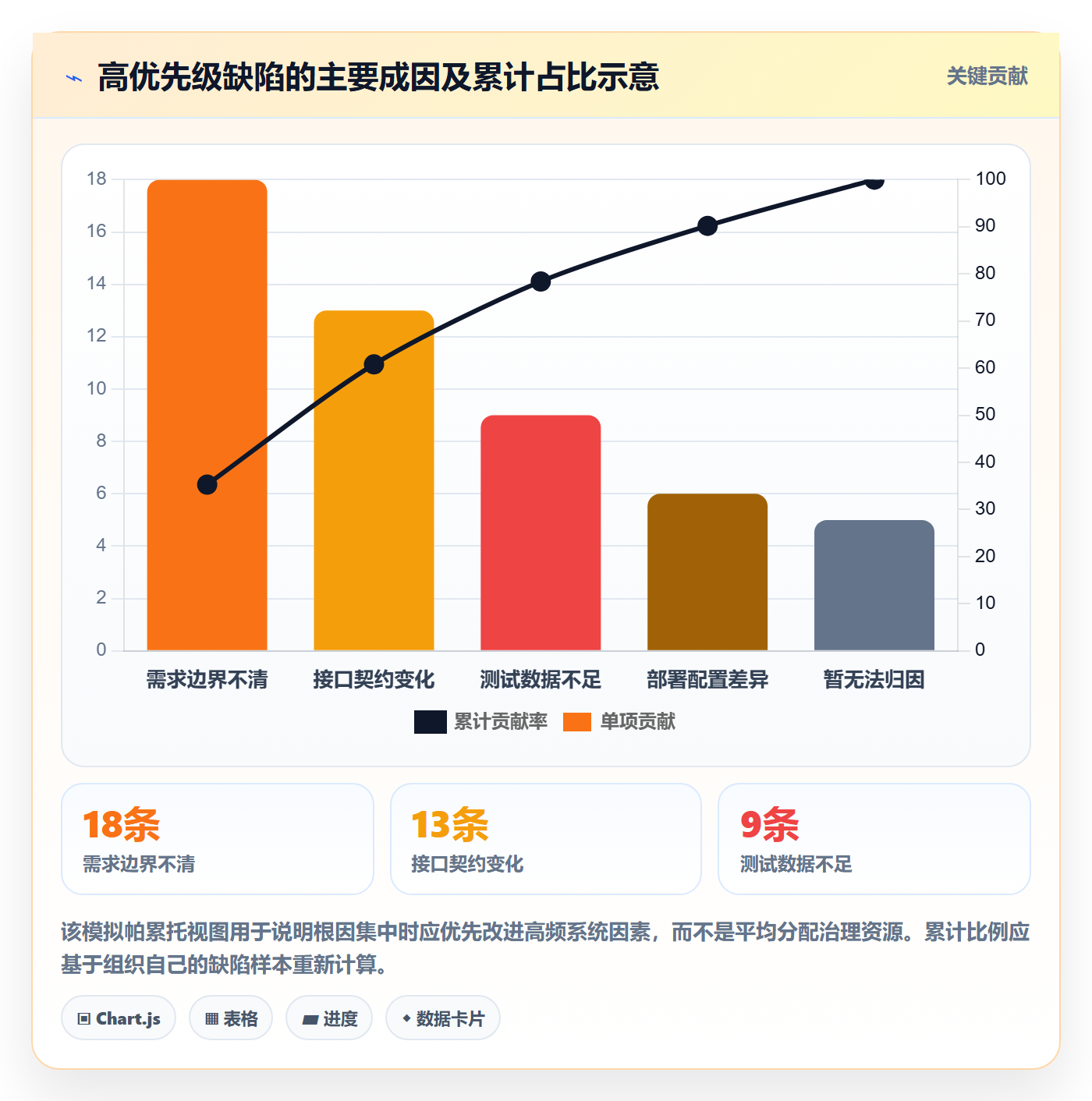

假设团队复盘 50 条高优先级问题,发现 18 条与需求边界不清有关,13 条与接口契约变化有关,9 条与测试数据不足有关,6 条与部署配置有关,4 条暂时无法归因。若前两类占比明显较高,单纯增加测试人手可能收效有限,PMO 应推动需求评审和接口变更控制。
根因分类需要控制粒度。若把原因分成几十种,样本会过度分散;若只分“人为失误”和“流程问题”,又无法指导改进。建议先用有限类别完成连续几个周期的归档,再根据重复出现的原因调整分类,并保留“其他”作为临时入口。

5. 处理周期要拆阶段,不要只看平均关闭天数
“平均关闭时间”容易被少数长期挂起项拉高,也会掩盖缺陷在某个环节集中等待。PMO 可以拆出首次响应、确认归属、修复、待验证和最终关闭时间,同时报告中位数与长尾数量。对于服务级别目标,应按严重性和工作时间口径分别定义。
下面的周期是示意性试点基准,不是普遍适用的承诺。紧急问题可以按分钟或小时观察响应,普通问题按工作日统计;跨节假日、等待供应商和等待业务决策的时间,是否计入处理时长,应事先说明,否则不同团队的报表无法比较。

六、落地方案全流程:从发现到复盘的八个环节
1. 先统一入口,再明确分流责任
入口可以来自测试、业务验收、客服、监控、销售支持或内部员工反馈。入口越多,越需要统一的登记规则;但统一入口不意味着所有问题都进入同一条处理队列。先完成问题类型、产品模块、环境和影响用户的初步识别,再分流到缺陷、需求、咨询、配置或事件处理流程。
建议为每个入口指定接收责任人,并设一个明确的升级路径。若问题涉及生产中断或安全风险,不应等待完整表单填写完毕后才响应;可以先启动事件处理,随后补充记录。PMO 需要确保紧急通道有边界,也要避免“紧急”成为跳过常规治理的通用捷径。
2. 用标准模板提高首次登记的可处理性
缺陷模板应围绕接手者做判断所需的信息设计。字段过少会引发反复追问,字段过多则让提交者敷衍填写。可以先采用必填字段加条件字段的方式:所有缺陷都填基本复现信息,数据、安全或接口问题再显示额外要求。
- 标题:采用“模块或对象+异常现象”的写法,避免只写“功能异常”。
- 环境:记录版本、浏览器或设备、账号角色、租户或配置条件。
- 步骤:写出能够稳定复现的操作顺序;无法稳定复现时说明出现频率和时间窗口。
- 实际结果与预期结果:分别描述观察到的行为和产品应有的行为。
- 影响范围:说明受影响用户、功能路径、数据类型和业务时段。
- 证据附件:按问题类型提供截图、录屏、日志、请求响应或数据样例,并完成必要脱敏。
3. 设定分诊时限,避免缺陷在“待确认”里沉没
分诊的目标不是一次解决问题,而是在约定时间内决定问题是否成立、由谁负责、严重性如何、还缺什么信息。紧急问题需要实时响应,普通问题可以在固定分诊会上集中处理。对缺少信息的记录,应明确提出补充项和提交人,不应仅靠一个“待确认”状态表示停滞。
分诊会议要避免逐条朗读工单。会前由负责人清理重复项、补齐上下文并标记争议项;会上只讨论无法通过规则自动判断的事项,特别是跨团队责任、发布影响和风险接受。会议之后记录决策结果、责任人和完成日期。
4. 建立缺陷与需求、任务、版本之间的关联
缺陷修复常常关联原始需求、代码变更、测试任务和发布版本。关系链断开后,团队很难回答某项需求是否有未处理问题、某次修复是否进入目标版本、某个上线问题是否由近期变更引起。关联关系越清楚,发布前影响分析和上线后追溯越可靠。
如果采用 PingCode 等项目管理平台承载流程,可以先评估缺陷与需求、迭代、版本和测试活动能否形成符合组织实际的关联视图,再验证权限、字段、提醒和数据导出是否满足要求。不要为了展示“全链路”而建立大量没人维护的关联字段;先抓住发布决策必须用到的关系。
5. 确认修复方案,不让“已接单”误当“已解决”
负责人接单后,应进一步明确根因假设、修复方案、影响模块和回归范围。对于紧急问题,可能需要先止损,再提交永久修复;对于复杂问题,可以先增加日志或诊断手段。关键是把临时措施与根因修复区分记录,避免止损后误以为问题已彻底消除。
若缺陷涉及多个团队,PMO 要确认主责人与协作方,而不是把所有相关团队都填成责任人。多人共同负责通常等于没有明确负责人。主责人负责推进方案,协作团队提供输入,版本负责人处理资源和发布冲突。
6. 验证修复,并按风险选择回归范围
验证首先要证明原问题不再出现,再检查可能受影响的相关路径。回归范围不应只依据开发者估计,也要考虑模块耦合、数据变化、权限路径和历史问题。对高风险变更,应保留验证证据和独立复核;对低风险小改动,可以采用更轻量的验证方式。
如果验证失败,不应把缺陷直接退回后就结束记录。需要说明失败现象、环境和证据,并确认是修复未生效、测试条件不同,还是出现新的关联问题。对于重复打开的缺陷,应统计原因,以识别需求理解、修复质量或验证设计上的系统性问题。
7. 关闭、延期和拒绝都要留下可解释的决策
关闭意味着已达到约定的完成条件;延期意味着问题成立但经决策后不在当前窗口处理;拒绝意味着经过核实,问题不成立、属于预期行为或不属于当前产品责任。三者不能为了清空列表而混用。
延期记录应包含风险接受人、影响说明、绕行方案、目标复审日期和触发重新评估的条件。拒绝记录应说明依据,并让提交者有机会补充证据。若需求本身有歧义,拒绝缺陷不代表问题结束,可能需要转入需求澄清或体验改进。
8. 复盘重复问题,把个案处理转为系统改进
复盘不应只发生在重大事故之后。若同一模块、同一根因或同一阶段连续出现问题,可以在版本结束时做短复盘。复盘重点不是追问“谁犯了错”,而是检查什么条件让错误更容易发生、为什么现有机制没有及时发现、下一轮如何验证改进真的有效。
每项改进都要有负责人、截止时间和验证指标。例如,增加接口兼容检查后,不能只看检查项是否被勾选,还应观察相关版本中接口变更引起的问题是否减少。若指标没有变化,要重新审视措施是否对准根因,而不是不断增加流程文件。
七、不同组织阶段的行动建议:先解决最贵的堵点
1. 初创或小团队:重在简单、快速和责任清楚
小团队不必一开始就引入复杂的严重性矩阵和多层审批。优先保证每条问题有人负责、有复现信息、有处理结论;每周用短会清理高风险和长期未处理项。状态保持简单,规则写成一页即可,重点是团队成员能在真实工作中执行。
当团队仍主要靠口头沟通时,最值得先做的不是搭建完整仪表盘,而是让决定留痕,尤其是延期、发布例外和风险接受。后续人员增加时,这些历史决策能帮助新成员理解上下文,而不是重复争论同一类问题。
2. 多团队或百人以上组织:重在口径统一和跨团队升级
团队规模扩大后,PMO 应优先统一严重性定义、字段口径、状态责任和发布门禁。不同业务线可以保留少量差异,但必须有统一的映射方式,否则集团级报表无法解释。每条规则都应能回答谁负责执行、系统如何记录、例外由谁批准。
可以选一个复杂度中等、跨团队依赖真实存在的产品线做试点,再决定是否推广。以 PingCode 作为项目管理平台的候选示例时,应把评估重点放在流程适配、权限治理、历史数据迁移、报表口径和团队使用成本上,而不只是演示界面是否丰富。
3. 生产风险较高的业务:把缺陷流程和事件响应联动
支付、医疗、工业控制、数据基础设施等高风险场景,缺陷管理需要与生产事件、变更管理、安全响应和业务连续性流程衔接。生产中断时先止损,随后再补充完整缺陷记录;不能为了维护工单完整性,延误故障响应。
这类组织应针对数据损坏、权限越界、交易错误和不可逆操作设立明确升级条件,并定义回滚或降级预案。高风险缺陷的关闭条件也应更严格:不仅验证代码路径,还要确认数据修复、权限审计和用户沟通等后续工作完成。
4. 供应商或外包协作较多:先约定交接证据和责任边界
外部团队参与时,常见争议是问题属于需求变更、交付缺陷还是环境责任。合同条款固然重要,但日常执行更依赖双方共享的版本、环境、验收标准和问题证据。PMO 应确保缺陷记录能追溯交付物、责任接口和确认时间。
不要只用供应商缺陷数量评价交付质量。应结合需求复杂度、验收强度、问题发现阶段、修复后回归情况和双方响应时间。尤其要避免把内部需求变更造成的问题记成供应商缺陷,否则数据失真会破坏协作关系,也误导后续采购决策。
5. 工具刚上线:先做流程试点,不要一次配置所有细节
导入工具时,先挑一个完整版本周期做试点,记录登记质量、分诊时间、验证积压和使用障碍。把试点中真实发生的争议转成规则,再逐步配置字段、权限、自动提醒和视图。若先照搬其他组织的工作流,往往会出现字段很多、使用者绕开系统的结果。
工具上线前应明确数据迁移范围、历史缺陷是否需要清理、重复项如何处理、旧系统何时只读。并安排角色培训:提交者知道怎样写清问题,负责人知道怎样更新状态,管理者知道如何读报表。不同角色需要的培训不一样,不应只安排一次通用演示。
八、取舍与边界:流程严谨不等于所有问题都走同一套程序
1. 速度与证据:紧急响应可以先止损,不能永远不补记录
生产故障发生时,先恢复业务通常比补齐工单更重要。但应在恢复后指定负责人补录现象、处置过程、影响范围和后续任务。否则组织每次都能把问题临时解决,却无法从数据中识别重复故障和高风险依赖。
在应急流程中,可以采用简化记录、事后补全、复盘追踪的方式。需要避免的是把“紧急”无限扩张成常态,让所有变更都绕过审查。例外通道越方便,越要定期检查使用频率和理由。
2. 数据丰富与填报负担:字段只为决策服务
记录字段不是越多越好。若一个字段没有明确的使用场景、维护责任和质量检查方式,就可能变成形式负担。建议每增加一个字段,都问三件事:谁填写、谁使用、缺失后会影响什么决策。
对于需要人工判断的字段,提供定义和示例;对于能从版本或项目关系中自动获取的信息,优先减少重复输入。PMO 还应定期检查字段使用率和空值情况,删除长期无人使用的字段,而不是持续累加治理要求。
3. 标准化与团队自治:统一关键口径,允许有限差异
完全统一会忽略不同产品的风险结构,完全自治又会让组织无法比较和升级。比较稳妥的分层方式是:集团或项目组合层统一基本定义、风险红线和报表口径;团队层在状态细节、会议节奏和低风险处理方式上保留弹性。
跨团队协作至少要统一严重性映射、发布例外、责任归属和关闭证据。只要这些核心口径一致,团队可以根据迭代长度和交付方式调整自己的节奏,避免把标准化误解为所有人必须使用完全相同的工作习惯。
4. 自动化与人工判断:重复动作交给系统,高风险决策留给人
系统适合自动提醒超期、同步版本、检查必填项和生成趋势视图;不适合在缺乏上下文时自动判断一个问题能否上线、是否影响合规或是否接受风险。自动化可以减少遗漏,却不能代替责任人做价值判断。
采用自动化规则后,仍要检查误报和漏报。提醒过多会让成员忽略通知,自动关闭无更新的缺陷则可能把未解决的问题藏起来。对关键门禁,自动化应当帮助发现不满足条件,而最终例外仍由有权限的负责人作出并记录。
5. “全部清零”与“风险可接受”:发布决策必须说明理由
缺陷清零适用于某些范围很小、风险极高或验收要求明确的交付,但不适合作为所有项目的通用目标。复杂产品持续变化,清单清零可能迫使团队隐藏问题,或为赶进度把低优先级问题反复转移到下一版本。
更成熟的发布判断是“剩余风险可见、可解释、有人接受、能被监控”。这并不意味着降低质量要求,而是承认资源有限时必须做选择,并把选择的后果和补救方式说清楚。若风险无法量化,也应记录不确定性,而非用一个漂亮的数字假装确定。
九、PMO 可直接使用的实施节奏与检查清单
1. 前两周:摸清现状,不急着重做流程
先抽取最近数个版本的缺陷样本,检查字段完整度、严重性分布、发现阶段、等待时长、延期原因、关闭后重开和上线反馈。访谈产品、研发、测试、业务和支持团队,找出最常见的交接卡点。此阶段的目标是形成现状图,不是先证明某个部门做得不好。
样本分析时应保留版本规模和变更范围等背景信息。只抽高优先级问题可能高估风险,只抽已关闭问题可能漏掉积压结构。若历史数据质量差,应明确标注限制,不要把不可靠数字包装成精确基线。
2. 第三至四周:设计最小规则并选试点
基于现状,定下最低限度的严重性定义、状态责任、字段模板、分诊节奏、发布红线和延期审批。选一个参与角色齐全、但失败影响可控的团队试行。规则尽量短,能通过实际工单验证,比一份几十页的流程文件更重要。
试点启动前,约定观察指标和数据口径。建议关注首次责任确认时间、缺陷模板完整率、待验证积压、延期复审完成率、重复问题和上线反馈。每项指标都要写清起止时间和统计范围,避免试点结束后才发现不同人算的不是同一件事。
3. 第一个完整发布周期:观察流程,不急着用数据排名
试点期间,PMO 每周检查流程是否被执行,以及成员在哪些规则上产生困惑。遇到争议时记录原始场景和决策理由,避免临时口头例外变成无法追踪的惯例。对于紧急问题,先按应急机制处理,再验证记录是否在约定时间内补齐。
不要在第一个周期就拿团队之间的数字排名。先看数据是否可信、字段是否稳定、流程是否造成不必要等待。若某项指标明显改善,但同时测试投入增加一倍,就不能把变化简单归因于流程;试点报告应同时说明约束和并行变化。
4. 周期结束后:保留有效规则,删除无效复杂度
复盘时从实际案例出发:哪条规则帮助团队更早发现风险,哪种状态让问题卡住,哪些字段没人填写,哪些审批只是排队。保留能改变决策质量的机制,删除只增加维护成本的步骤。流程改版后标记版本,确保团队知道当前生效的是哪套规则。
规模化推广时,培训和配置应按角色拆分。管理者学习如何判断趋势和接受风险,测试与研发学习如何交接验证证据,问题提交者学习如何提供复现信息。PMO 负责治理框架和持续改进,不必亲自成为每个缺陷的人工路由器。
5. 定期检查的关键问题
- 高风险问题是否在进入发布决策前完成影响判断,还是只在清单中显示一个等级?
- 被延期的缺陷是否有风险接受人、复审时间、绕行方案和触发条件?
- 关闭记录是否能说明修复版本、验证环境、验证人和回归范围?
- 上线后问题能否关联到原始需求、变更、测试活动和发布版本?
- 重复发生的问题是否形成了根因改进项,并在后续周期验证效果?
- 当前报表是否可能诱导少报、拆分、降级或过早关闭?
十、总结:PMO 管缺陷,最终要让风险有主人
缺陷管理做得好,不是让表格看起来整齐,也不是让某个版本的缺陷数归零,而是让组织能够及时发现重要问题,准确说明问题影响,迅速确定责任和处理方式,并在上线前对剩余风险作出可追溯的决定。缺陷数量是信号,风险判断是核心,证据闭环才是治理能力。
下一步可以从一个版本开始:抽样检查历史缺陷,统一严重性和优先级定义,补上延期与发布例外规则,再选一个跨团队项目试行。先证明规则能减少等待、提高风险可见性,再考虑扩大工具配置和自动化范围。无论使用 PingCode 还是其他项目管理平台,都应先回答流程要解决什么问题,再决定系统如何承载。
如果只能优先做一件事,我会先让每一个高风险缺陷都明确“谁接受风险、依据是什么、何时重新评估”。这条规则未必最显眼,却最能区分“清单管理”和真正的缺陷治理。
常见问题解答(FAQ)
1. PMO 应该如何统一 Bug 的严重级别和处理优先级?
我遇到过同一个线上问题,研发标成“普通”,业务却认为必须马上修,最后大家争论半天,修复时间反而被耽误。我想知道,严重级别和处理优先级到底该怎么区分,才能避免只凭谁催得急来排队?
建议把严重级别和处理优先级拆开:严重级别描述影响范围与业务后果,优先级描述处理顺序与时限。比如,核心交易无法完成可定为最高严重级别;只有少量用户遇到、且有明确绕行方案的问题,严重级别可以较低,但如果恰逢关键业务窗口,处理优先级仍可能提高。
PMO 可组织产品、研发、测试共同校准分级示例,并要求提单人补充受影响用户或业务量、复现步骤、发生频率、临时绕行方案。试运行两周后抽查争议单:如果同类影响被反复分到不同等级,先修订判定示例,不要靠增加审批层级解决。
2. Bug 从提交到关闭,PMO 应设计怎样的全流程?
我担心流程设计得太细后,每个缺陷都要经过很多人确认,最后表单填得很完整,问题却迟迟没人修。我也想弄清楚,PMO 怎样设置必要的关口,同时让修复、验证和关闭都有责任人?
可将流程压缩为“提交,分诊,认领,修复,验证,关闭”,另设“暂缓”和“拒绝”作为有原因的分支。提交时至少收集环境、版本、复现步骤、实际与预期结果、影响范围;分诊由产品或指定负责人确认问题有效性和优先级;修复后由非开发者按原步骤回归,必要时补测相关路径。
举例来说,团队可先试行最高优先级缺陷两小时内完成首次响应、一个工作日内给出处理计划;这只是试运行目标,不是通用承诺。每周检查超时单的停留环节,若多数卡在分诊,就应明确分诊值班人,而不是继续催促所有参与者。
3. PMO 用哪些指标判断缺陷管理是否真正有效?
我看过团队用 Bug 总数评价质量,但版本越大、测试越充分,缺陷数可能越多,单看数量好像很容易误判。我想知道,哪些指标能帮助我分辨团队是在更早发现问题,还是只是在更快关单?
不要用缺陷总数或关闭数单独排名。建议组合观察:按严重级别统计未解决缺陷和超期率;计算从提交到首次响应、从确认到修复的中位时长;追踪修复后重开率,以及发布后逃逸到生产环境的缺陷比例。
比如某版本关闭了 120 个缺陷,但重开率从 5% 升到 18%,这不一定代表效率提升,可能说明验证不足或关闭标准不一致。PMO 应按团队、版本、缺陷来源和严重级别分层看趋势,并结合变更量、测试范围解释波动。指标用于定位流程瓶颈,不宜直接变成员工绩效排名,否则容易诱发拆单、抢关单等行为。
4. 重复出现的 Bug 应如何推动根因分析和预防?
我发现有些缺陷修复后隔一两个版本又回来,表面看每次都是不同工单,实际上似乎总和同一段逻辑或交接环节有关。我想知道,PMO 应该在什么情况下要求根因分析,怎样把分析结果变成后续可检查的改进?
可以对高严重级别缺陷、同类问题在短期内重复出现、以及发布后逃逸的缺陷启动轻量根因分析,不必每个低影响问题都写长报告。记录应区分直接原因与系统原因:例如直接原因是边界值判断错误,系统原因可能是需求未定义边界条件、评审清单缺项或回归用例没有覆盖。
分析后指定一项可验证的预防动作,如补充自动化用例、增加接口契约检查或修改评审清单,并安排负责人和完成日期。下个版本抽查该动作是否生效;若同类缺陷仍出现,就重新验证根因假设,而不是只把责任归给最后提交代码的人。
核心关键词
文章包含AI辅助创作:缺陷管理指南:PMO如何做好Bug / 缺陷,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509922
读者评论
我们团队之前把“已修复”和“已验证”合并处理,后来发现有些问题只是开发本地确认过。把验证人、环境和版本补进记录后,确实少了不少反复沟通,不过小团队要注意别把字段做得太重。
严重性和优先级分开这点有用,但实际评审时谁来定影响等级,往往比字段怎么设更难。尤其业务、产品和研发意见不一致时,最好提前明确最终决策人。
文中提到暂缓缺陷要设复审时间,我觉得容易被忽略。我们有几条问题延期后一直没人重新看,后来版本变更才发现原来的风险判断已经不适用了。
