验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程

缺陷数量下降,并不一定代表产品质量变好:如果团队把“已关闭”当成“已解决”,把重复问题拆成多个工单,或者在发布前集中降低缺陷等级,仪表盘上的数字会变漂亮,用户遇到的问题却可能没有减少。做好 Bug / 缺陷管理,关键不是追求一个更低的总数,而是让每个缺陷都能从发现、判断、修复、验证到复盘形成可追溯的证据链。

一、核心结论:缺陷管理的目标不是清零,而是降低风险

1. 先区分缺陷数量与质量风险

我判断一个项目的缺陷治理是否有效,通常不会先看“累计关闭多少条”,而会先问四个问题:当前还有多少用户可感知的高风险问题?问题从发现到确认用了多久?修复后有多少被重新打开?同类问题是否还在反复出现?这些问题比总缺陷数更接近真实质量。

缺陷数是活动量,风险才是决策对象。一个系统有 300 条低优先级文案问题,不一定比有 3 条支付失败问题更危险。反过来,缺陷总量突然下降,也可能只是测试覆盖减少、问题上报变难,或者团队在迭代末尾把未验证的事项提前关闭。

项目经理应把缺陷管理拆成三条互相校验的线:一条看风险暴露,一条看处理流转,一条看问题复发。只看一条线,容易被局部数字误导。

2. 用闭环质量代替“关闭率崇拜”

关闭率常见的计算方式是“已关闭缺陷数 ÷ 已创建缺陷数”。它便于汇报,却有明显局限:如果新缺陷大量涌入,关闭率会被分母压低;如果团队把待验证缺陷提前关掉,关闭率又会虚高。因此,关闭率可以作为辅助指标,但不应单独作为团队绩效或发布决策依据。

更实用的闭环定义是:缺陷有明确证据、完成影响判断、责任人和计划已确认、修复有版本记录、验证有结果、关闭原因可追溯。只有这些条件齐备,关闭才意味着问题确实走完了流程,而不只是状态字段发生了变化。

3. 将缺陷数据用于决策,而不是用于排名

数据分析的价值,是让项目经理更早发现进度和质量之间的冲突。例如,高严重度缺陷持续积压,意味着发布窗口可能不再可信;平均修复时间变短但重开率升高,可能说明团队压缩了验证;缺陷集中在某个模块,则需要评估该模块的设计复杂度、变更频率和测试覆盖。

我不建议把缺陷数直接用于个人排名。缺陷多,可能是功能复杂、测试认真或报告标准宽松;缺陷少,也可能是模块简单、测试不足或问题被压下去。缺陷数据适合定位系统性风险,不适合脱离上下文评价个人好坏。

分析视角 要回答的问题 常用证据 不应单独得出的结论
风险 哪些问题会阻断发布或伤害用户? 严重度、影响范围、发生概率、绕行方案 缺陷总量越高,产品一定越差
流转 问题在哪个环节等待最久? 状态停留时间、首次响应时间、修复周期 处理快就代表修复质量高
复发 修复是否消除了根因? 重开率、回归缺陷、相同根因问题 关闭越多,质量必然越好
预防 问题能否更早被发现? 阶段发现分布、自动化拦截、逃逸缺陷 测试阶段发现得多就是测试做得差

二、背景与真实场景:为什么一张缺陷表救不了项目

1. 缺陷通常跨越多个角色和时间点

一个用户看到的异常,背后可能经过产品需求、技术设计、代码实现、测试环境、数据迁移和线上配置多个环节。缺陷被记录时,报告人看到的是现象;开发人员需要定位原因;测试人员要确认修复;项目经理则要判断优先级、资源和发布影响。若团队只维护“标题、负责人、状态”三个字段,后续复盘通常只能得到“开发没修好”这种无行动价值的结论。

我见过不少团队把缺陷流程误认为状态流转:新建、处理中、已解决、已关闭。状态齐全,不代表信息充分。关键问题是,谁在什么时间基于什么证据做了什么判断。如果严重度被改过,却没有记录影响评估;如果缺陷被关闭,却没有验证环境和测试结果;如果延期,却没有留下发布风险和缓解措施,这条流程就无法支持管理决策。

2. 迭代末期是缺陷数据最容易失真的阶段

迭代前半段,团队通常还有时间复现、讨论和修复;临近发布时,新增缺陷、回归测试、验收和交付压力会同时出现。此时最常见的做法是把“无法复现”当作关闭理由,把“下个版本再看”当作低优先级,把“代码已提交”当作修复完成。这些操作可能暂时减少看板上的待办,却会把不确定性转移到用户和后续迭代。

项目经理需要特别区分“暂时没有继续推进”和“风险已经消除”。如果问题无法复现,应该记录复现条件、日志和观察期限;如果决定延期,应该说明影响范围、接受人和回看日期;如果代码已提交,还要确认目标构建版本、部署环境以及验证结果。

3. 工具能提高可追溯性,不能替代判断

以 PingCode 为例,团队可以借助项目协作平台把缺陷关联到需求、迭代、版本、责任人和验证结果,使项目经理在同一条记录里查看问题上下文。对中大型企业和 100 人以上组织而言,这类关联有助于跨团队协作、权限管理和统一口径;但工具本身不会替团队判断某个支付问题是否阻断发布,也不会自动识别“低严重度、高发生频率”的累积风险。

我会把工具定位为证据和协作载体,而不是质量判断的来源。先定义缺陷字段、状态规则和指标口径,再配置工作流与仪表盘;如果先搭一堆报表,后补数据标准,最后往往会得到多个看似精确、实际不可比的数字。

4. 案例边界:示意数据不等于行业基准

下文的案例使用一个 6 周迭代的 B2B 业务系统作为情景模拟:团队有 1 名项目经理、2 名测试人员、6 名研发人员,迭代范围包含审批、权限和报表模块。案例数值用于演示如何分析和决策,不代表行业平均水平,也不能直接当作其他团队的目标值。真实团队应先积累自身基线,再设定阈值。

在这个情景中,团队最初只汇报“本迭代新增 84 条,关闭 76 条,关闭率 90.5%”。这个数字看上去尚可,但无法回答 8 条未关闭问题中是否包含权限绕过,也无法判断 76 条关闭项有多少真正通过回归验证。项目经理要做的第一件事,不是催大家把数字做高,而是补齐数据的业务含义。

三、常见误区:看似在管缺陷,实际在管理数字

1. 把严重度和优先级混为一谈

严重度描述问题本身造成的影响,例如数据丢失、核心流程中断或界面错位;优先级描述团队何时处理它,通常还要考虑发生概率、用户范围、业务窗口和修复成本。严重度高的问题通常优先级也高,但两者不必完全相同:某个低频、可绕行的边缘问题,严重度不低,却可能排在一个影响大量用户的中等问题之后。

如果团队只保留一个“优先级”字段,讨论中容易出现口径混乱:报告人认为“很严重”,开发认为“很难修”,项目经理认为“本周必须处理”。更好的做法是分别记录影响等级与处理优先级,并要求改级时留下理由,避免等级成为谈判筹码。

2. 用缺陷总数推断产品质量

总数不考虑功能规模、测试投入、变更范围和报告机制。一个迭代新增 50 条缺陷,可能因为新上线了复杂的权限模块;另一个迭代只有 10 条,也可能因为主要是文案调整。对比时至少要同时看变更规模、缺陷严重度、逃逸情况和发现阶段。

跨团队比较尤其危险。测试人员配置、用户规模、产品成熟度和缺陷定义稍有差异,数字就不在同一量尺上。若需要比较,应先统一统计窗口、缺陷去重规则、关闭定义和严重度标准,并公开这些约束。

3. 用平均修复时长掩盖长尾问题

平均值容易被大量简单问题拉低。假设 9 个缺陷各用 1 天解决,另有 1 个关键缺陷拖了 20 天,平均修复时间是 2.9 天,但关键风险仍然等待了 20 天。项目经理应同时观察中位数、分位数和超期缺陷数量,例如 P50、P85 以及超过约定时限的高严重度问题。

还要明确计时口径:从创建到关闭,还是从确认有效到修复完成?是否包含等待需求澄清、等待环境和等待外部团队的时间?不同口径回答的是不同问题。没有口径说明的“平均修复时间”,不应拿来判断团队效率。

4. 把关闭状态当成用户问题已解决

“已修复”是研发对代码状态的判断,“已验证”是测试对行为结果的判断,“已关闭”则是流程结论。三者不应无条件合并。若缺陷无法在原环境复现,或者修复涉及线上数据,还应明确是否需要业务验收、日志观察或灰度检查。

我会把关闭条件写成可检查的清单:修复版本明确、验证环境明确、复测步骤可复现、结果通过、关联用例或证据已留存。对于不修复、重复、无法复现和延期处理等非修复关闭,也要使用不同原因,避免把它们混在“已解决”里。

5. 把缺陷归因简化为“谁写的代码”

缺陷由某个模块暴露,不等于根因只在模块开发人员。根因可能是需求边界不清、接口契约缺失、环境配置漂移、测试数据不完整,也可能是代码实现错误。把问题归到个人,容易让团队少报、晚报或把缺陷描述包装得更轻;把问题归到流程和系统,才更容易找到可复用的预防措施。

根因分析也不能变成追责会议。一次缺陷复盘的产出应当是可执行的改进项,例如补一类自动化校验、增加需求验收条件、改进接口兼容测试,或者在发布前加入配置差异检查。

四、专业判断逻辑:建立可以复核的缺陷工作流

1. 先定义缺陷对象和最小必要字段

在我设计缺陷流程时,会先问团队是否能凭一条记录完成复现、判断、处理和验证。字段并非越多越好;字段过多会让一线人员敷衍填写,字段过少则让后续分析失去上下文。建议先设置一组最小字段,再根据复盘需要逐步增加。

字段 填写目的 高质量填写示例 常见无效写法
标题 快速识别现象与对象 审批人变更后,历史待办仍显示原审批人 审批有问题
环境与版本 确认问题边界 预发环境、构建号 2025.04.18-rc2、Chrome 当前稳定版 测试环境
前置条件 保证他人能复现 申请单已进入待审批,管理员修改了审批人配置 按正常流程操作
复现步骤 定位触发路径 打开历史待办,刷新列表,查看审批人字段 进去之后看看
预期与实际 区分规则与现象 预期显示新审批人;实际仍显示旧审批人 结果不对
影响范围 支持风险评估 仅配置变更后未完成的待办,已完成记录不受影响 影响用户
证据 减少重复沟通 截图、录屏、请求编号、脱敏日志 见截图但未附文件

2. 用风险矩阵而不是单一等级决定优先级

缺陷优先级至少应考虑影响范围、业务严重性、发生概率、是否有绕行方案、修复和验证成本,以及距离发布的时间。团队可以用简化矩阵帮助一致判断,但矩阵只是讨论起点,不能替代专业评估。尤其是安全、隐私、资金和数据完整性问题,不能因为出现频率低就自动降级。

我建议每次分级都能回答三个问题:用户会失去什么?有多少用户或业务流程受影响?团队如果暂不修复,能否安全绕行?把答案写下来,比单纯选一个“P1”更利于项目经理向业务方说明取舍。

判断维度 偏高风险信号 对决策的影响
影响后果 资金错误、权限越界、数据丢失、核心交易中断 优先确认是否阻断发布,并评估应急方案
影响范围 覆盖多个租户、核心角色或高频流程 提升处理优先级,扩大回归范围
发生概率 稳定复现,或在常见操作下反复发生 增加暴露风险,不能只看单次出现
绕行能力 没有可接受的临时操作方式 提高发布阻断可能性
发现时间 生产环境已发生,或临近关键业务窗口 同步评估客户沟通、回滚和监控措施

3. 设计状态时,让每个状态代表一种可验证事实

状态不宜只服务于看板展示,还要说明当前工作由谁推进、下一步是什么、进入状态需要什么证据。一个实用的基础流转可以是:新建、待确认、已确认、处理中、待验证、已关闭。另设“延期接受”“重复”“无法复现”等结果状态,避免把不同处置方式藏在同一个关闭状态里。

状态变更规则需要写清楚。例如,进入“待验证”前,责任人要填写修复版本和变更说明;进入“已关闭”前,验证人要记录环境、步骤和结果;进入“延期接受”前,项目负责人要确认风险接受人、有效期限和回看日期。这样可以减少“看起来在动,实际没有结论”的流转。

4. 把首次响应、确认和修复分开计时

一个缺陷从提交到关闭的总时长,混合了多个环节。分开计时后,项目经理才能判断瓶颈究竟在分诊、复现、排队、修复还是验证。首次响应时长反映团队是否及时接住问题;确认时长反映复现和信息补齐效率;修复时长反映实现与排期;验证等待时长则揭示测试资源或环境瓶颈。

计时规则要处理暂停状态。例如,等待报告人补充材料时是否暂停?等待第三方依赖时是否单独记录?与其把暂停时间悄悄扣除,不如同时保留日历时长和可控处理时长。前者体现用户实际等待,后者帮助团队诊断自身环节。

5. 用根因分类支持预防,不要分类到无法行动

根因分类要能导向措施。可以从需求与规则、设计与架构、实现与代码、接口与依赖、测试与数据、环境与配置、发布与运维、使用理解等类别开始。分类太宽,如“人为失误”,无法指导改进;分类太细,如几十种相似代码问题,又会增加填写负担,且难以稳定统计。

我通常要求根因字段在缺陷确认或关闭时补齐,而不是强迫报告人创建时猜测根因。报告人应描述观察事实,负责分析的人再基于证据给出根因;如果仍不确定,可以标注“待确认”,并在复盘中处理,而不是为了完整率随便选一项。

6. 将业务风险和技术证据放在同一条记录里

高质量缺陷记录需要同时回答“出了什么错”和“为什么现在要处理”。前者包括复现路径、日志、请求编号和版本;后者包括受影响用户、业务损失、合规要求、替代方案和发布时间窗口。没有技术证据,研发难以定位;没有业务影响,管理者难以排序。

对于涉及客户数据和敏感信息的证据,应采用脱敏与权限控制。不要把完整个人信息、访问令牌或生产数据直接贴进缺陷描述。可记录受控的日志索引、请求编号或安全存储位置,并明确哪些角色有权访问。

五、数据分析全流程:从采集到行动,而不是从图表到汇报

1. 第一步:统一口径和时间窗口

数据分析开始前,我会先写清统计范围:按创建时间还是关闭时间归属迭代?重复缺陷算不算新增?生产问题是否与测试缺陷合并?取消和延期的缺陷是否计入关闭数?如果这些口径没有固定下来,同一团队每周都可能出现新的“正确答案”。

还要避免把不完整周期与完整周期直接比较。迭代刚开始时,缺陷还在持续流入;刚结束时,部分问题仍在验证。可以把数据按创建日期、状态变化日期和发布版本分别观察,并为尚未成熟的周期标记“数据未完整”,而不是提前得出质量结论。

2. 第二步:检查数据质量和重复问题

统计前先做数据检查:缺少严重度的比例是多少?未填写模块的记录有多少?关闭项是否包含验证结果?是否存在重复工单、一个缺陷被拆成多个子项,或者同一线上现象在不同项目里重复录入?数据清洗不是为了让报表好看,而是为了确保指标表达的是同一类事实。

重复问题不应只靠标题相似度判断。两个现象可能标题不同但根因相同;两个标题相同的问题也可能由不同版本或不同触发条件引起。建议保留主记录与关联记录关系,既避免重复计数,也保留不同用户、环境和时间的发生证据。

3. 第三步:从描述性分析走向诊断性分析

描述性分析回答“发生了什么”:新增多少、关闭多少、严重问题有多少。诊断性分析回答“为什么发生”:哪些模块贡献了高风险缺陷,哪些状态等待时间异常,哪些缺陷在特定变更后集中出现。项目经理不必一开始就做复杂统计,但要从总览走向分组和追踪。

分组维度应贴近可行动的管理问题,例如模块、版本、严重度、根因、发现阶段、负责人团队和缺陷年龄。不要一次切出十几个维度,再从随机波动里寻找故事。先提出问题,再选择能回答问题的分组。

4. 第四步:用指标组合避免单指标误导

我常用“风险暴露、流转效率、修复质量、预防能力”四类指标组成观察面板。项目规模和成熟度不同,指标阈值应按团队自身基线设定。下面的指标不是考核配方,而是帮助团队在复盘时找到需要追问的方向。

指标类别 建议观察项 能回答的问题 需要搭配的指标
风险暴露 未解决高严重度缺陷、生产逃逸缺陷 当前还有哪些发布风险? 影响范围、绕行方案、缺陷年龄
流转效率 首次响应时长、确认时长、处理时长 问题卡在哪个环节? 状态停留时间、超期数量、分位数
修复质量 重开率、回归缺陷率、修复后验证通过率 修复是否稳定? 重开原因、变更范围、验证覆盖
预防能力 阶段发现分布、自动化拦截数量、重复根因趋势 团队能否更早发现问题? 需求变更、测试投入、模块复杂度

5. 第五步:用分布看长尾,用趋势看方向

均值适合描述整体水平,分布则能揭示少数严重等待。项目经理可以查看缺陷年龄分布:创建后 0,2 天、3,7 天、超过 7 天分别有多少;再按严重度和状态拆分。如果高严重度问题集中在“等待确认”,解决方案可能是加快业务决策,而不是催开发加班。

趋势分析也要控制周期。单周新增缺陷增加,可能只是该周测试范围扩大;连续多个周期同一模块的高严重度问题上升,才更值得关注。遇到明显变化时,先核对发布范围、测试投入、团队成员变化和缺陷口径是否改变,再讨论原因。

6. 第六步:把图表结论转换成责任、期限和验证办法

一张图只有变成行动,才算完成分析。行动项至少要有责任人、截止时间、预期变化和复查方式。例如,“报表模块缺陷偏多”不是行动;“在下个迭代前补齐三类权限组合测试,由模块负责人提交用例,下一版本对比报表模块的高严重度回归缺陷”才是可验证行动。

行动项不一定都由研发承担。若根因是验收条件缺失,产品负责人需要更新需求模板;若问题来自环境漂移,运维或平台团队应补配置校验;若缺陷信息经常不足,测试负责人应调整提报规范和分诊机制。责任要跟根因匹配,而不是默认指向最接近代码的人。

六、案例与数据观察:从“关闭率 90.5%”识别发布风险

1. 先拆开表面上不错的总览数据

回到前述 6 周迭代情景模拟:团队创建 84 条缺陷,关闭 76 条,表面关闭率为 90.5%。进一步查看后发现,剩余 8 条中有 2 条高严重度问题,另有 3 条处于待验证超过 4 天;76 条关闭项中有 7 条后来被重新打开。由此可见,90.5% 并不能说明发布已经安全。

此时需要把缺陷按风险、状态和年龄重新切片。若两个高严重度问题都影响核心审批,且没有绕行方案,那么项目经理应把它们纳入发布门槛;若高严重度问题只影响极少数低频场景且存在经业务确认的安全绕行方案,则可以进入风险接受流程,但不能静默关闭。

数据项 情景模拟数值 初步解读 下一步要核查的证据
本迭代新增缺陷 84 条 只反映问题记录活动量,不代表质量水平 需求变更范围、模块规模、重复记录
关闭缺陷 76 条 需要区分验证关闭与非修复关闭 修复版本、验证结果、关闭原因
未关闭高严重度缺陷 2 条 可能构成发布阻断条件 影响范围、发生概率、绕行方案
待验证超过 4 天 3 条 提示验证资源或环境存在等待 测试排期、环境可用性、责任归属
关闭后重开 7 条 提示修复或验证存在质量问题 重开原因、关联代码变更、测试覆盖

2. 先看缺陷流入和流出,而不是只看期末库存

期末还剩多少缺陷,是流入和流出共同作用的结果。若每周新增速度高于确认与修复速度,库存会持续增长;若新增下降,但修复也下降,期末库存可能暂时不变。观察每周流入、确认、修复和关闭,可以更早发现团队是否在积压风险,而不是等到发布前才看到总数。

下图为情景模拟数据,单位为每周新增或关闭的缺陷数。它展示的是节奏变化,不是行业基准:第 2 周流入较高,第 4 周修复增加,但第 5 周修复下降,说明项目经理需要追查是否出现资源转移、验证等待或范围变化。

验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程

3. 缺陷年龄比“当前数量”更能提示积压风险

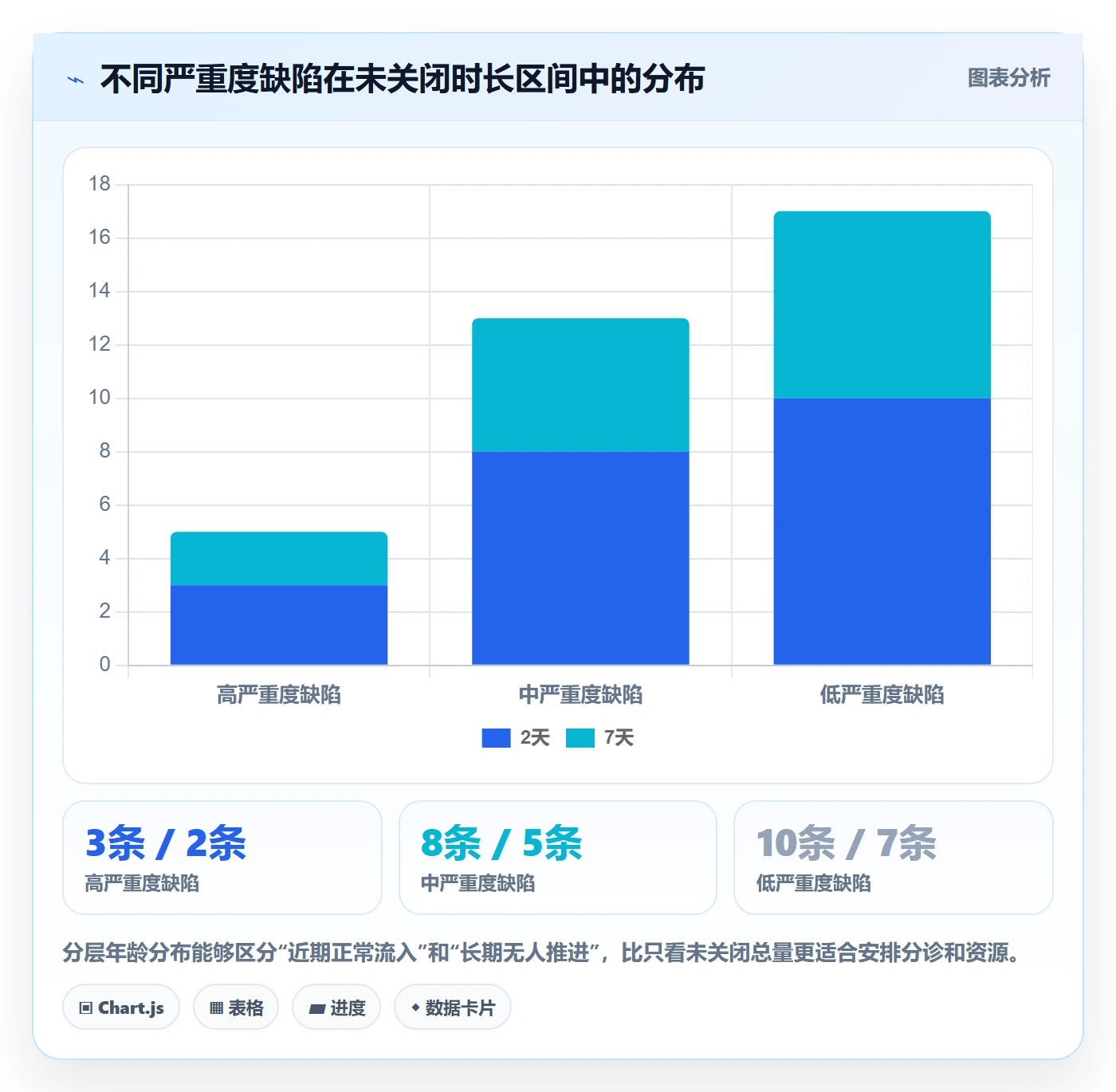

同样是 20 条未关闭缺陷,若大部分创建于昨天,可能是正常工作负载;若其中 8 条已等待两周,且集中在待确认或待验证状态,则流程可能存在长期堵点。年龄分布还应按严重度拆分,否则低风险问题可能掩盖高风险长尾。

在模拟案例中,团队把未关闭缺陷按创建至今的日历天数分成三个区间,并核对状态。假设高严重度问题中有一条等待业务确认 8 天,项目经理要推动业务做决定;若另一条已修复但待验证 6 天,重点则是安排验证和环境。不同原因不能用同一句“尽快处理”解决。

验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程

4. 重开率上升时,先找原因,不要先处罚

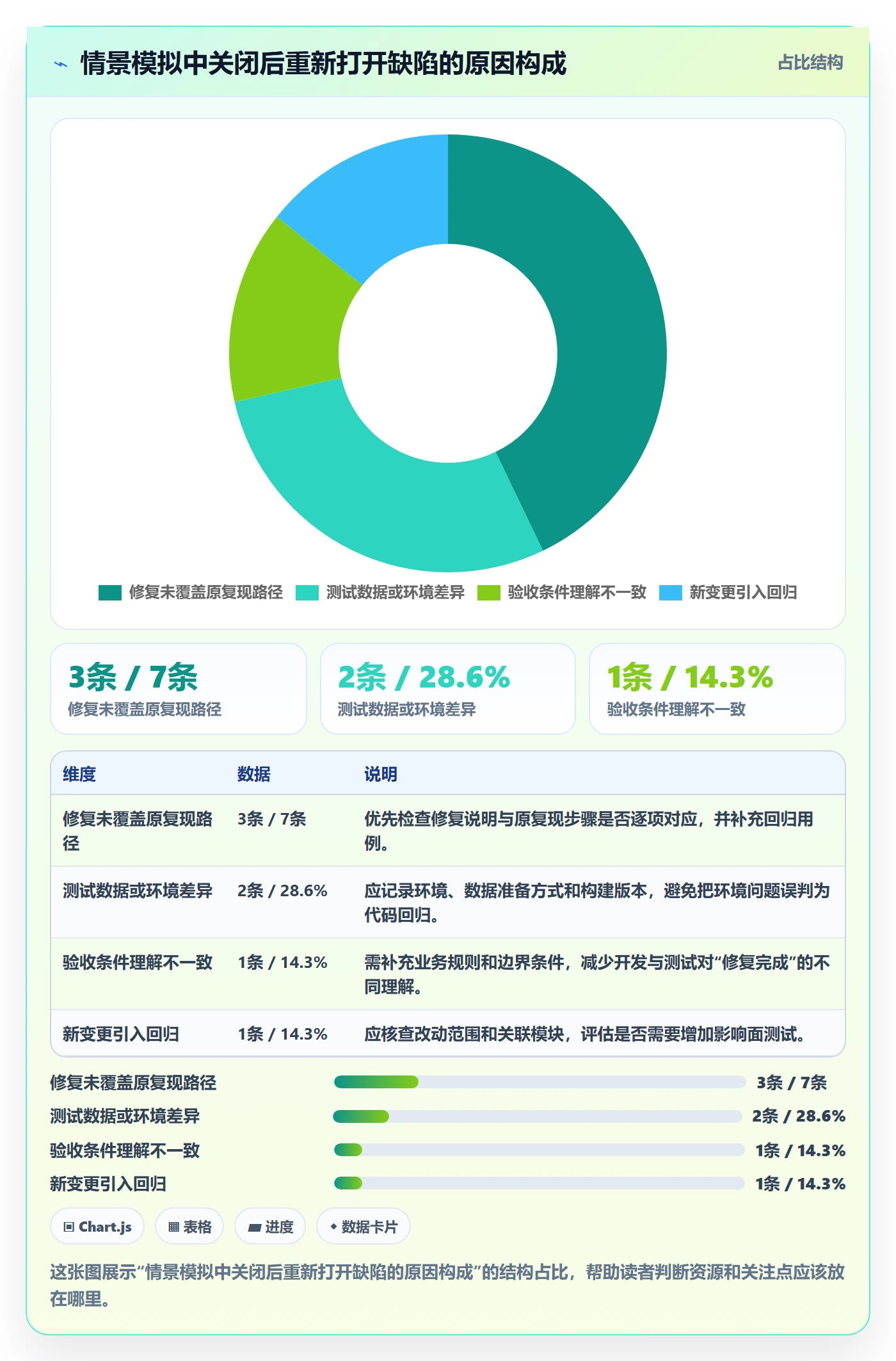

模拟案例中的 7 条重开缺陷,占已关闭 76 条的 9.2%。这个比例只是情景数字,不能单独断定修复质量差。项目经理应进一步看重开原因:有些是修复遗漏,有些是测试环境或数据差异,有些是原始验收条件不完整,还有些是新版本引入回归。只有先分类,才能知道该改代码、测试设计还是需求协作。

如果重开集中在同一模块或同一类改动,可以增加针对性回归;如果重开普遍发生在“代码完成后直接关闭”,说明流程缺少验证门槛;如果大多来自预期定义不一致,则应在需求评审阶段补充边界条件。指标是线索,不是结论。

验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程

5. 阶段发现分布可以帮助讨论预防投入

缺陷在哪个阶段被发现,不宜简单理解为“越早发现越好”或“测试发现越多越差”。需求评审发现的问题通常成本较低,但有些运行时、并发或真实数据问题只能在系统集成或线上暴露。真正要观察的是:哪些可预防的问题反复逃逸到更晚阶段,以及团队有没有把相应检查前移。

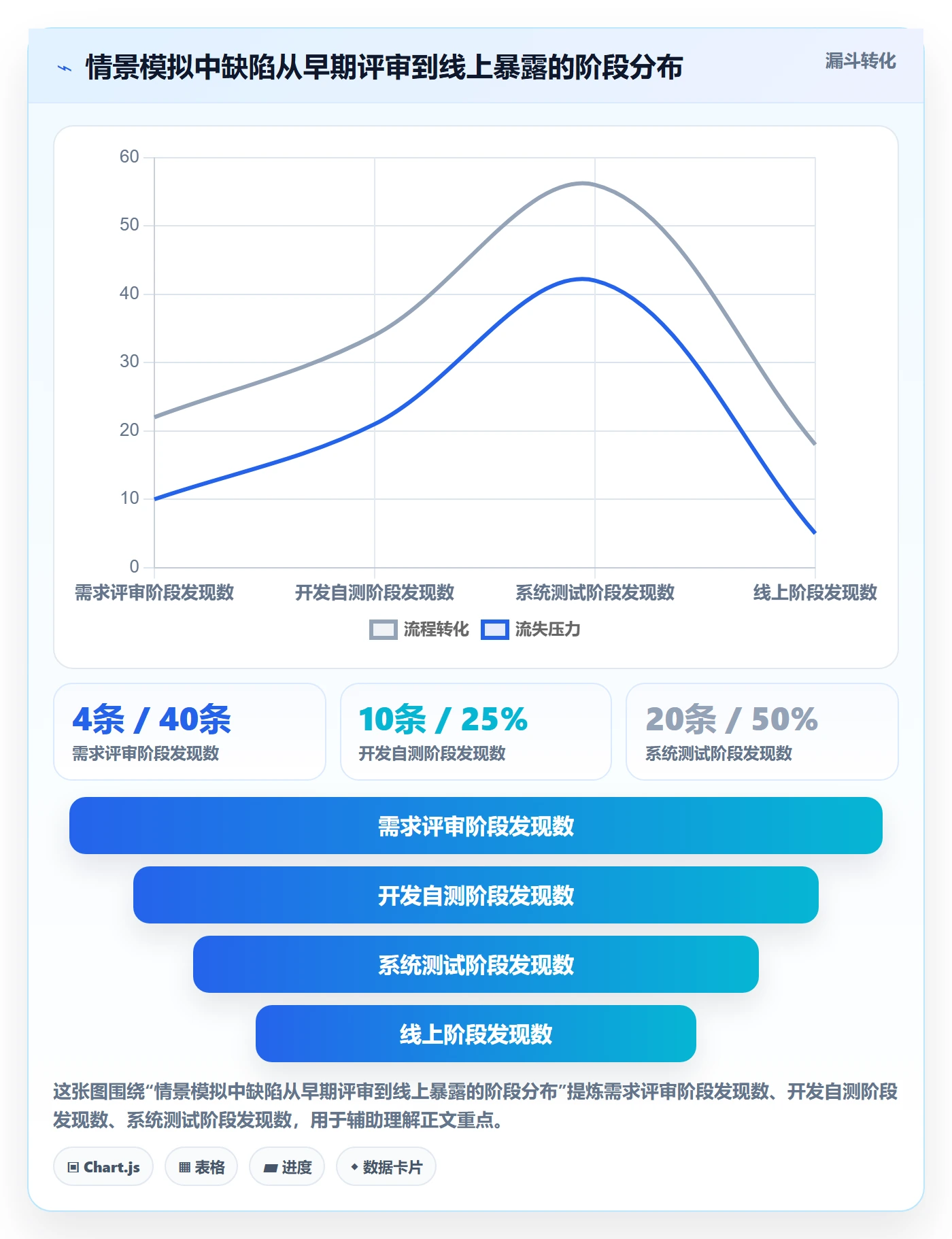

在情景模拟中,团队回顾 40 条较有代表性的缺陷,发现需求评审阶段 4 条、开发自测阶段 10 条、系统测试阶段 20 条、线上 6 条。线上 6 条中有 2 条影响关键流程,于是团队先对这两条做根因追踪,再判断是否应增加接口契约测试、配置检查或灰度监控,而不是直接要求所有阶段“多测一点”。

验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程

6. 以发布决策为终点,输出明确的风险结论

案例复盘最后不应只给出“本迭代共 84 条缺陷,关闭 76 条”。更有用的结论是:当前剩余高严重度风险有哪些、哪些已有绕行方案、哪些必须修复后才能发布、哪些需要业务方书面接受;同时列出验证覆盖、回滚条件、监控责任人和发布时间后的观察窗口。

例如,若权限越界问题仍可稳定复现,且没有安全绕行方案,我会建议暂缓相关功能发布;若报表导出对少数特殊筛选条件显示异常,且有可行替代流程,则可以由业务负责人接受风险,同时设置修复版本和复查日期。判断依据要公开,不能为了守住发布日期而把风险改成“低”。

七、不同情况下的行动建议:让项目经理知道下一步做什么

1. 新项目或数据基础薄弱时,先建立基线

如果团队刚开始规范缺陷管理,不要立即设定“重开率必须低于某个固定比例”或“高严重度缺陷必须当天关闭”之类的硬指标。先用 2 至 3 个完整迭代验证字段、流程和统计口径,观察团队真实的流入速度、处理时长和主要根因,再与业务风险一起制定目标。

初期最重要的不是做复杂仪表盘,而是确保每条有效缺陷有清晰现象、责任人、状态、版本、影响和验证结果。字段完整率可以作为数据治理指标,但不应为了提高完整率让成员填写无意义文本。对于无法复现的问题,保留证据缺口和后续观察动作,比强行填满表单更诚实。

2. 迭代中新增缺陷突然增加时,先确认范围变化

新增量上升时,项目经理先核对该周期是否增加了测试覆盖、引入了新模块、发生了需求变更、升级了依赖或更换了环境。若测试范围扩大,缺陷增加可能意味着更有效地暴露风险;若需求范围没变、同一根因反复出现,才更像质量回退或设计缺口。

可以临时按严重度、模块和根因做一次快速分布,筛选高风险问题组织分诊。避免全员参加冗长会议逐条念工单;会议只讨论需要跨角色判断、资源协调或业务取舍的项目,其余问题在记录中异步处理。

3. 高严重度缺陷积压时,先做发布风险会

当高严重度缺陷没有下降,或多条问题超出团队约定的处理时限时,项目经理应把讨论从“谁能再快一点”转成“是否发布、如何缓解、谁承担风险”。逐条确认复现状态、影响用户、发生概率、修复复杂度、验证时间和回滚方案,并明确决策责任人。

若决定继续发布,应记录风险接受人、接受理由、监控项、应急联系人和撤回条件。风险接受不是问题消失,而是组织明确选择在既定信息下承担它。没有接受人和回滚条件的“先上线再说”,只是把风险留给一线人员。

4. 修复速度快但重开率升高时,收紧验证而非盲目加人

重开率上升时,先看修复声明与验证证据是否匹配。如果修复内容没有覆盖原始复现步骤,应补充代码审查和回归用例;如果环境不同,应统一构建版本与测试数据;如果验收标准模糊,应让业务和测试一起澄清结果定义。此时直接增加研发人数,可能只会加快产生未经验证的关闭项。

对于时间紧迫的发布,可以优先确保高风险问题有独立复测,并对高变更模块扩大回归范围。自动化测试适合稳定、重复且判定明确的场景;探索性测试仍需要人判断异常组合,不能期待自动化覆盖所有真实使用路径。

5. 生产缺陷增加时,建立逃逸复盘和监控闭环

生产问题需要记录发现时间、影响开始时间、缓解时间、恢复时间和根因确认时间。只统计“线上缺陷数”无法区分轻微体验问题与服务中断。对于关键问题,还应记录用户影响范围、数据修复情况、沟通方式和预防措施,并确认复盘行动是否真的进入后续迭代。

生产问题的改进不应只落在新增测试用例。若异常能够由日志、告警、数据校验或灰度发布提前识别,就要评估监控和发布控制;若根因是业务规则变更没有同步,还应补充跨团队变更通知。问题被用户发现后,恢复速度和透明沟通也是质量治理的一部分。

6. 多团队、多产品线时,先统一语义再做横向对比

大型组织常有多个团队使用不同严重度定义、不同状态名称和不同迭代节奏。此时先做统一词汇表、统计窗口、去重规则和关闭口径,再建立共同的高层指标。团队可以保留适合自身业务的细分字段,但用于跨团队比较的部分必须同义,否则仪表盘只是把不同东西放在同一张图上。

使用 PingCode 等项目协作平台时,可以先统一缺陷工作流中的必填信息、角色权限和版本关联,再按团队需要配置视图。对于跨部门发布,建议明确谁能调整严重度、谁确认业务影响、谁批准延期接受,避免权限方便却责任不清。

八、不同情况下的取舍:流程、指标和自动化都要有边界

1. 字段完整度与录入负担之间的取舍

字段越多,理论上分析空间越大;实际中,填写成本也会随之上升。字段只有在能支持复现、分诊、验证、风险评估或复盘时才值得保留。可将字段分成创建时必填、确认后补充、关闭时补全三层:报告人先提交足够复现的信息,分诊后再补严重度和影响,关闭前补根因和验证结果。

如果团队经常漏填同一个字段,先判断字段是否真的必要、描述是否易懂、填写者是否拥有答案。不要把“缺字段”一律归因于执行纪律。对无法在创建时判断的根因,不应设置为创建必填;对涉及安全影响的字段,则需要明确升级路径。

2. 统一流程与团队自治之间的取舍

统一流程便于管理、审计和跨团队协作,但流程太僵硬会拖慢探索性工作和紧急响应。适合统一的通常是状态含义、严重度定义、发布风险记录和关闭证据;可以允许团队自定义的通常是模块分类、测试策略和低风险缺陷的处理节奏。

我倾向于采用“统一底线、局部扩展”:任何团队都不能绕过高风险问题的记录和发布决策;不同产品可以根据监管要求、客户场景和发布周期增加自己的检查项。若把所有团队压进完全相同的工作流,最后常见结果是线下另建表格,正式系统反而失去可信度。

3. 指标目标与行为扭曲之间的取舍

指标一旦与奖金、排名或单一考核强绑定,就可能改变报告行为。要求缺陷数量下降,可能导致少报;要求关闭时间缩短,可能导致提前关闭;要求缺陷发现率提高,可能导致拆分工单。项目经理应把指标用于提出问题和检验改进,而不是简单奖惩。

若组织确实需要设定目标,应采用成对指标。例如,降低处理时长时同时观察重开率和验证通过率;提高早期发现比例时同时检查线上逃逸和测试覆盖是否变化;降低积压时同步观察延期接受和未复现关闭的比例。成对观察不能消除所有博弈,但能提高指标被误用的成本。

4. 自动化测试与人工验证之间的取舍

自动化适用于规则稳定、重复执行、结果可明确判断的检查,例如权限矩阵、接口契约、关键路径回归和数据格式校验。它的投入包括用例维护、测试数据、环境稳定性和失败诊断,不是一次编写后永久免费。频繁变化的探索性需求,若过早堆积大量脆弱脚本,维护成本可能超过收益。

人工验证则适合复杂交互、业务语义判断、探索未知风险和体验评估,但容易受时间、人员经验和步骤一致性影响。更合理的组合是:自动化承担高频稳定回归,人工测试聚焦变更风险和非预期路径,并为高风险缺陷保留独立复测。自动化覆盖率不是目标本身,能否降低关键风险才是。

5. 发布速度与缺陷清理之间的取舍

不是所有缺陷都必须阻断发布,也不是所有低优先级问题都可以无限延期。决定是否发布时,要看影响后果、发生可能性、受影响范围、绕行能力、回滚可行性和修复验证所需时间。对安全、资金、隐私和数据完整性问题,组织应采用更审慎的发布门槛;对可绕行的非关键体验问题,可以通过明确的风险接受机制继续推进。

延迟发布同样有成本,可能错过业务窗口、扩大客户影响或阻碍依赖团队。但发布日期本身不是风险消除工具。真正的取舍是:延期成本与带病发布的预期损失,哪一个更可控;如果选择发布,监控和回滚是否足以把最坏结果限制在可接受范围。

6. 一线可视化与管理汇总之间的取舍

管理层需要摘要,一线团队需要能直接行动的明细。汇总仪表盘适合展示趋势和风险分布,却不适合代替缺陷记录;明细列表能定位责任与下一步,但不适合直接呈现整体趋势。建议为项目经理、研发测试负责人和业务决策者准备不同视图,但共享同一数据口径。

可视化越多不等于管理越好。若图表无法触发问题、行动或决策,就不必放进周报。每张核心图最好都能回答一句明确的问题,例如“高严重度问题是否在发布窗口前收敛”“验证等待是否成为主要瓶颈”“哪类根因连续多个周期重复”。

九、落地清单:用一个迭代跑通缺陷治理闭环

1. 迭代开始前:明确规则和发布门槛

项目经理可以在迭代启动时和产品、研发、测试共同确认缺陷定义、严重度标准、状态流转、负责人职责、验证要求以及发布门槛。先把容易产生争议的场景讲清楚,例如无法复现、重复问题、延期接受、跨团队依赖和生产紧急修复。

同时明确本迭代计划变更范围和关键用户流程。后续解释缺陷变化时,需要知道团队改了什么、测试了什么、哪些部分没有覆盖。没有范围基线,缺陷趋势很难解释。

2. 迭代执行中:定期分诊和观察流转瓶颈

团队可按风险设置分诊频率:高风险问题及时同步,普通缺陷按固定节奏集中处理,避免每条低优先级问题都打断研发工作。分诊时重点处理信息不足、优先级冲突、跨团队依赖和发布影响,不需要在会上逐字朗读所有工单。

项目经理每周至少检查一次未关闭高严重度缺陷、超期缺陷和长时间停留的状态。若等待集中在业务确认,就邀请有决策权的人参与;若集中在验证阶段,就调整测试资源和环境排期;若集中在研发排队,则讨论范围、人员和发布计划,而不是只强调“抓紧”。

3. 迭代结束时:复核关闭质量和未结风险

结束前检查已关闭问题是否有验证证据,未关闭问题是否都有责任人、计划日期和风险状态,延期问题是否有接受人和回看时间。再抽样检查重开问题与重复根因,确认流程中的缺口,而不是只在会上展示完成率。

复盘结束后,将改进项纳入下一周期计划,并为每项改进设置验证指标。比如增加接口兼容测试后,观察相关回归问题是否下降;补充业务验收清单后,观察确认阶段问题和重开原因是否变化。改进措施若没有复查,就只是会议纪要。

4. 可直接采用的缺陷复盘提问清单

  • 本周期有哪些缺陷可能影响发布、客户承诺或关键业务流程?
  • 新增量变化是否由测试范围、需求变更、版本规模或上报机制变化造成?
  • 未关闭问题中,哪些是等待决策、等待研发、等待环境或等待验证?
  • 重开问题集中在哪些根因、模块和处理阶段?
  • 有哪些问题本可以在需求、设计、自测或自动化检查阶段更早发现?
  • 延期接受问题是否有明确接受人、缓解措施、有效期限和回看日期?
  • 上一个周期的改进措施是否产生预期变化?若没有,障碍是什么?
  • 下一周期需要做的最小改进是什么,由谁负责,何时验证?

十、总结:把缺陷记录变成项目决策的证据

1. 真正有用的缺陷管理,是让坏消息更早、更准确地出现

缺陷治理的成熟度,不取决于团队有没有一个看起来完整的看板,而取决于坏消息能否尽早被报告、影响能否被准确描述、责任能否被合理分配、修复能否被有效验证。一个问题从创建到关闭的每一步都留下证据,项目经理才有能力在发布前识别风险,而不是上线后解释事故。

2. 下一步先做三件事

如果你准备在当前项目启动缺陷数据治理,我建议不要一开始就购买更多报表或设定复杂绩效目标。先抽取最近两个完整迭代的缺陷记录,核对关闭定义、重开原因和未关闭年龄;再选择一条高风险流程,补齐报告、分诊、修复、验证和发布决策规则;最后用一个迭代检验这些规则是否减少等待、误关和重复根因。

我的核心判断是:缺陷管理不是把问题从看板上移走,而是让风险从模糊变得可见、从可见变得可判断、再从判断变成可验证的行动。总数可以漂亮,关闭率可以增长,但只有用户风险下降、问题复发减少、发布决策更有依据,数据才真正改善了项目质量。

常见问题解答(FAQ)

1. 项目经理如何建立 Bug / 缺陷从发现到关闭的完整验证流程?

我负责的版本经常出现测试提了缺陷、开发改完就关单,但上线后用户仍然遇到同类问题的情况。我想把流程管起来,又担心环节太多拖慢交付,究竟哪些节点不能省?

可以把流程设为“提交,分诊,修复,验证,关闭,复盘”,每个状态都对应明确的责任人和进入条件。提交时要求记录复现步骤、实际结果、预期结果、环境、版本和必要证据;分诊时由测试、开发和产品共同确认是否为缺陷、影响范围、严重程度与处理版本;开发修复后填写改动说明和自测结果;

验证人员在修复版本及相关环境中复测,通过后关闭,未通过则退回并说明复现结果。一次版本演练中,团队发现不少退回单并非代码没改,而是修复版本号和验证环境没有写清,测试人员实际测了旧包。因此,关闭条件里应强制关联可验证的构建版本,并对高风险缺陷补做关联功能回归。

流程是否有效,不看状态数量,而看缺陷能否被另一个人按记录复现并独立验证。

2. Bug 的严重程度和修复优先级应该如何区分?

我以前会把严重程度高的缺陷直接排到最前面,但产品负责人常说有些问题影响人少,可以延后处理。我该怎么解释这两个判断不是一回事,又如何让排期不变成谁声音大谁优先?

严重程度描述缺陷造成的后果,优先级描述团队何时处理;两者有关联,但不能互相替代。建议严重程度按功能阻断、数据正确性、安全风险和影响范围分级,优先级再结合发生频率、用户覆盖面、绕过方案、版本承诺和修复成本评估。例如,结算金额偶发错误即使只影响少量用户,也可能因财务后果而需要立即处理;

低频、存在简单绕过方式的显示偏差,严重程度未必高,修复优先级也可后移。分诊会上可以要求每个高优先级缺陷写出“影响对象、业务后果、最晚处理时间”三项依据。这样讨论的是风险和承诺,而不是只争一个等级标签;如果证据不足,应先安排复现或补充监控,而不是凭直觉定级。

3. 项目经理分析缺陷数据时,哪些指标比 Bug 总数更有用?

我做周报时一直统计新增和关闭缺陷数量,但有时关闭数超过新增数,团队还是觉得版本质量变差了。我怀疑单看总量会掩盖问题,应该再看哪些指标,怎么避免指标被刷好看?

Bug 总数只能说明记录了多少问题,不能直接代表质量。项目经理至少应同时看未关闭缺陷的严重程度分布、缺陷年龄、重开率、验证失败率、版本逃逸缺陷,以及按模块和来源拆分的趋势。比如,某迭代新增 80 个、关闭 90 个看似净减少 10 个;

但若其中 12 个关闭后重开、线上又出现 5 个高严重度缺陷,风险显然没有随关闭数下降。分析时应固定统计口径,注明时间范围、状态定义和缺陷归属版本,并把“修复关闭”与“验证通过关闭”分开。还要检查分母:重开率应按已验证关闭的缺陷计算,而不是简单除以全部缺陷。

指标适合触发追问,不适合单独给团队排名,否则容易诱发拆单、延迟登记或过早关闭。

4. 如何识别缺陷反复出现的根因,并把数据分析结果转成改进动作?

我发现同一个模块每个版本都会冒出相似问题,复盘时大家通常归因于测试不充分或开发粗心,最后也没有后续变化。我想知道如何从缺陷记录里找到真正可行动的原因,而不是做一份看起来完整的统计报告。

先按模块、需求类型、缺陷原因和发现阶段做交叉分析,再抽查高频或高影响缺陷的原始记录;不要只看团队填写的原因标签,因为“操作失误”“测试遗漏”常常只是现象。

举例说,若一个迭代有 30 个缺陷,其中 9 个集中在权限模块,且多发生在角色组合变化后,下一步应核对权限规则是否缺少统一定义、测试用例是否覆盖角色交叉,而不是笼统要求增加测试。复盘结论要对应可检查的动作,例如补充权限矩阵、在合并前增加接口校验、为关键路径增加自动化用例,并指定负责人和完成日期。

下一迭代再比较同口径下该类缺陷的发生数、重开数和线上逃逸数;样本太少时只作为风险信号,不宜据此下结论。数据的价值不在于解释过去,而在于验证改进是否真的减少了同类问题。

核心关键词

读者评论

杜
杜景行

我们之前也把已修复直接算关闭,后来发现回归失败的单子没法从报表里看出来。把待验证单独列出来后,发布前的风险反而更清楚了。

李
李泽宇

平均修复时长确实容易被简单问题拉低。我更想看高优先级缺陷的等待时长,以及分诊、修复、验证各环节分别卡多久,比较方便找具体瓶颈。

侯
侯舒然

字段设计这点很实际。表单一旦太长,提交人就会随便填;我们先要求复现步骤、版本和实际结果,其他信息由分诊时补,数据完整度反而好些。

文章包含AI辅助创作:验证管理指南:项目经理如何做好Bug / 缺陷,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509260

赞 (0)
飞飞飞飞
Bug / 缺陷修复教程:项目经理协同管理,避坑指南
上一篇 26分钟前
Bug / 缺陷关闭全流程:项目经理数据分析与一文讲清
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
