一次版本复盘中,团队发现一个看似反常的结果:Bug总量下降了,延期和线上故障却没有同步减少。进一步拆开看,低风险缺陷被快速关闭,影响支付、权限和数据一致性的缺陷却长期停留在“待确认”;有些问题被重复提交,有些问题因为缺少复现条件,在开发、测试和产品之间来回转派。对PMO来说,Bug效率不是“关单速度”,而是关键风险能否更早暴露、被正确分级、有人负责,并在上线前得到可验证的处置。
一、先讲核心结论:PMO管的不是Bug数量,而是风险流转
1. 先把“效率”定义成风险闭环效率
如果团队只用Bug总量、平均关闭时长评价效率,很容易得出错误结论。新增Bug少,不代表产品质量好;关闭得快,也不代表问题真正解决。PMO更应该追踪从发现到确认、从修复到验证、从风险接受到事后复盘的完整流转。
我建议把Bug管理效率定义为:在给定发布窗口内,团队识别并处理高风险缺陷的能力,以及处理过程中的等待、返工和漏检成本。这里既包括速度,也包括风险覆盖和证据质量。一个高优先级缺陷如果被错误降级,即使当天关闭,也不是高效管理。
- 速度:从首次报告到确认、修复、验证分别耗时多久。
- 风险:有多少高影响缺陷未被明确处置,是否存在关键场景未覆盖。
- 质量:修复后是否复现通过,是否引入回归问题,关闭依据是否可追溯。
- 成本:重复报告、无效转派、等待补充信息和临近上线返工消耗了多少人时。
因此,PMO不应只问“本周关闭了多少个Bug”,还要问:“哪些风险没有在截止时间前得到验证?哪些缺陷卡在等待状态?哪些关闭记录缺少证据?”这些问题比单一的关闭率更能预测发布风险。
2. 把管理目标拆成三个层次
第一层是单个缺陷的处理质量:描述清楚、影响准确、责任明确、验证充分。第二层是项目内的流转效率:测试、研发、产品、运维之间少等待、少退回。第三层是组合层面的风险:多个项目在同一发布窗口、同一技术组件或同一关键业务路径上是否叠加暴露。
PMO的价值主要出现在后两层。开发团队可以修复单个问题,PMO则需要识别“这个问题是否会影响多个项目”“某个团队是否持续积压同类风险”“发布决策是否依赖尚未验证的假设”。
| 管理视角 | 核心问题 | 建议观察信号 | 不宜单独使用的指标 |
|---|---|---|---|
| 缺陷个体 | 问题是否可复现、影响是否准确、修复是否有效 | 复现信息完整率、验证通过率、重新打开率 | 单个缺陷关闭时长 |
| 项目流转 | 缺陷卡在哪个环节,是否有明确责任人 | 各状态停留时间、超时缺陷数、退回次数 | 团队总关闭数 |
| 项目组合 | 发布窗口是否有未接受的高风险,风险是否跨项目传播 | 高风险未决数、关键路径覆盖率、依赖项风险 | 全部项目Bug总数 |
下面的数字是用于说明管理方式的情景模拟数据,不是行业基准。它们展示了为什么只看关闭率会漏掉风险:关闭率提高的同时,高风险缺陷超时比例仍可能上升。

3. PMO要建立的是闭环规则,不是审批层级
有效的风险控制不等于所有Bug都必须经过PMO审批。低风险、可复现、责任明确的问题,应该由团队按约定规则快速处理;PMO介入的是跨团队依赖、优先级争议、发布门禁例外和长期积压风险。
如果PMO把自己变成每张缺陷单的人工分拣员,管理容量会迅速耗尽,团队也会把判断责任上交。更稳妥的做法是:PMO定义统一口径、设置风险触发条件、抽查数据质量,并只对超出团队授权范围的事项做升级协调。
二、背景与真实场景:Bug为什么会变成组织风险
1. 缺陷从提交到关闭,经过的是一条协作链
一张缺陷单通常会经过发现、记录、去重、确认、定级、分派、修复、回归验证、关闭或豁免。每个环节都可能发生等待和信息损耗。测试报告只写“页面异常”,研发无法判断环境、账号权限、操作步骤和预期结果,缺陷就会在“待补充”状态停留。
这类等待表面上不是研发工时,却会压缩真正可用于修复和回归的时间。特别是发布窗口固定时,缺陷发现得越晚,团队越容易用降低验证范围、临时绕行或口头承诺替代完整的风险评估。
2. 中大型组织常见的是“局部看起来合理,整体无法判断”
在100人以上的组织中,一个版本可能涉及多个产品团队、共享组件、测试团队、平台团队和业务负责人。每个团队都可能使用自己的严重程度定义和状态字段。一个团队的“高优先级”可能等同于另一个团队的“普通”,PMO汇总看板时就会把不可比的数据放在一起。
使用项目管理平台时,字段配置和流程规则确实可以减少手工汇总,但工具不会自动解决口径冲突。以PingCode这类面向中大型企业及100人以上组织的项目管理平台为例,团队可以将缺陷工作项、状态流转、负责人、版本和仪表盘纳入统一管理;真正决定效果的仍是组织是否先明确分级定义、门禁规则和异常升级路径。
我通常建议先统一“影响等级”和“处理时限”,再统一字段名称。否则团队只是把不同含义的数据放进同一套表单,仪表盘看起来完整,决策仍然失真。
3. 版本末期,管理目标容易从“控制风险”滑向“清空列表”
临近上线时,待处理Bug数量往往成为会议里最醒目的数字。为了让列表变短,团队可能把问题标为重复、无法复现或低优先级,也可能直接关闭暂不处理的缺陷。若关闭原因没有证据、风险接受没有负责人和期限,列表虽然清空,风险却只是从看板转移到了线上。
PMO需要特别关注“状态变化是否对应真实风险变化”。缺陷关闭不一定代表风险消失;风险可能被修复、被规避、被接受,也可能只是被隐藏。四种结果应该在管理记录中明确区分。
| 状态结果 | 风险是否消失 | 必须留下的证据 | PMO关注点 |
|---|---|---|---|
| 已修复并验证 | 经验证后可视为已控制 | 修复版本、回归范围、验证人和验证结果 | 确认验证覆盖与问题影响范围匹配 |
| 通过绕行方案控制 | 风险降低,但不一定消失 | 绕行步骤、适用条件、失效场景和责任人 | 确认绕行方案可执行且不会引入更高风险 |
| 接受风险 | 风险仍然存在 | 接受人、理由、影响范围、到期时间和监测办法 | 确认决策权属于业务或发布负责人,而非由执行人代签 |
| 重复或不成立 | 该记录关闭,但需有依据 | 关联问题、复现结果或需求依据 | 抽查误判和错误合并,防止真实风险被吞并 |
4. 问题处理链条的瓶颈常在等待,而非编码
项目团队容易把延误归咎于修复耗时,但缺陷生命周期里还有需求澄清、环境准备、责任确认、代码排期和回归窗口等等待。若只汇总“从提交到关闭总时长”,PMO看不到是开发工作量大,还是流程交接慢。
建议把历时拆成处理时间与等待时间。处理时间是有人在执行确认、修复或验证;等待时间是缺少责任人、依赖信息或资源排期。前者可能需要技术方案或资源调整,后者通常需要流程规则和责任升级。

三、常见误区:看起来在提效,实际可能在放大风险
1. 用Bug总量判断项目质量

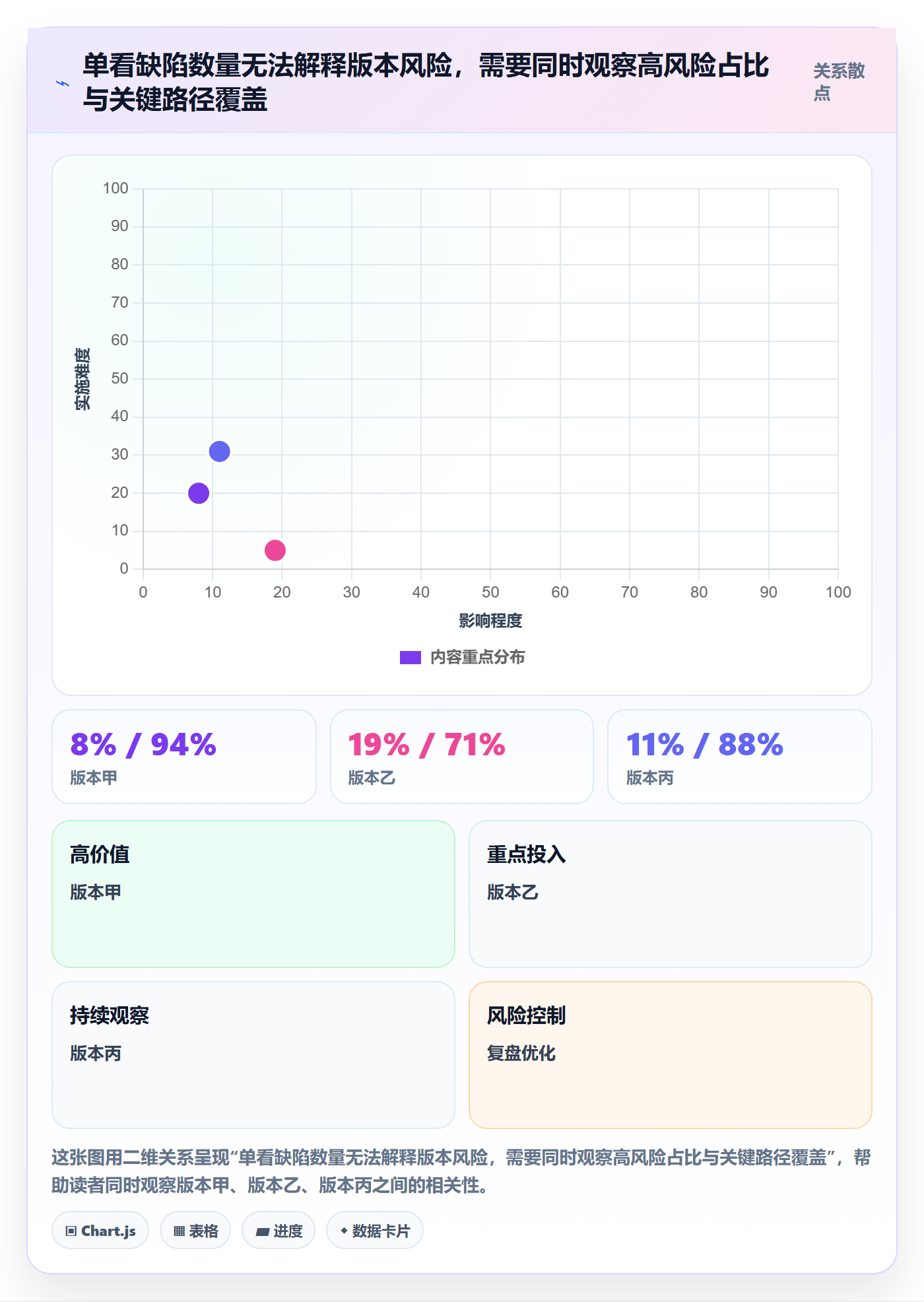

Bug数量受测试投入、功能范围、测试环境、提单习惯和问题定义影响。同一版本中,测试覆盖增加后,记录的Bug可能变多,但这并不自动意味着质量变差。相反,缺陷数量偏少也可能来自测试不足或记录门槛过高。
比较项目时,应先对齐统计范围和分母。例如按版本、模块、测试人日或需求变更量观察缺陷密度,同时结合严重程度和关键路径覆盖情况。任何单一比率都不是质量结论,只是进一步追问的入口。
2. 把“平均关闭时长”当成唯一效率指标
平均值会被少数长期挂起的问题拉高,也可能被大量简单问题拉低。若一个团队用两小时关闭了几十个文案和样式问题,却有一个支付失败问题挂了数周,整体平均时长可能仍然很好看。
比起只看平均值,我更倾向于同时看中位数、P85或P90分位、超时比例和高风险未决数。分位数能揭示“最慢的一批问题”是否正在变差;高风险未决数则把管理注意力拉回业务影响。
3. 优先级等同于严重程度,或等同于提单人的着急程度
严重程度描述故障造成的影响,优先级描述组织何时处理。一个影响较大的缺陷可能因尚未触发、已有有效隔离方案而暂时排在后面;一个影响面有限的问题,也可能因为发布依赖或监管期限而必须先处理。
如果把优先级完全交给提单人,所有问题都可能变成最高优先级;如果完全由开发排期决定,业务影响又可能被低估。需要让风险等级、处理时限和升级权形成组合规则,而不是仅靠下拉框数字。
4. 把“关闭”当作“解决”
关闭可能意味着已修复、重复、无法复现、设计如此、暂不处理或风险接受。若统计报表把它们都算作解决,关闭率就会变成可被流程动作轻易美化的数字。
管理平台中的状态设计要能区分“修复并验证”和“其他关闭原因”。如果工具字段难以调整,至少应在关闭原因中使用受控选项,并要求高风险问题补充决策记录。对PMO而言,关闭原因的可解释性比关闭动作本身更重要。
5. 用统一的高优先级门槛替代业务判断
统一标准的目的,是减少不同团队之间的语义偏差,不是把所有业务风险压成一条机械规则。数据丢失、权限绕过、资金计算错误和页面展示偏差,不能只用“用户受影响人数”来排序。
分级矩阵应保留业务例外,但例外必须可审计:谁提出、谁确认、为什么例外、什么条件下重新评估。没有例外机制,团队会私下绕规则;例外不留痕,PMO就无法判断风险是否被合理接受。
6. 试图通过更细字段解决协作问题
字段越多,缺陷报告未必越好。若每张单都要求填写二十多个字段,提单人会用默认值快速提交,审核人也会疲于补录。字段应该围绕“判断是否受影响、能否复现、谁能处理、怎样证明修复”来设计。
我的判断标准是:这个字段是否能改变分级、路由、验证或发布决策?如果不能,就不必强制填写。可以把低风险场景的附加信息设为选填,把高风险场景的证据设为必填,以减少流程负担。
四、专业判断逻辑:把风险分级、时限和升级规则连起来
1. 先评估影响面,再评估紧急程度
对每个缺陷,我建议至少判断五个维度:业务影响、受影响范围、发生概率或复现稳定性、是否有绕行方案、距离发布或关键业务时点还有多远。对安全、权限、数据一致性和资金准确性等问题,应设置单独的强制升级条件,不能被普通评分简单抵消。
这不是要求PMO亲自判断技术细节,而是要求团队提供足以支持判断的事实。比如,“偶发失败”需要补充失败频率、触发条件、日志或样本;“只影响少数用户”需要说明用户类型、是否集中在高价值或受监管人群。
(1)影响等级建议
致命风险:可能造成数据丢失、越权访问、资金错误、核心业务不可用,且缺少可靠的隔离手段。应立即升级到发布负责人和相应业务责任人,未完成评估前不应通过普通流程默认为可发布。
高风险:核心功能受阻、关键用户群持续受影响、故障具有较高复现性,或问题虽有绕行但代价明显。需要在明确时限内指定处理人,并在发布评审前形成修复验证或风险接受结论。
中风险:影响特定模块或部分场景,有可验证的临时方案,短期内不影响主要业务闭环。可以按版本计划处理,但要设定复查时间和方案失效条件。
低风险:影响有限且有明确替代路径,例如非关键呈现问题。纳入常规迭代,不应与高风险缺陷争抢同一发布门禁,但也要保留合理的修复计划。
(2)优先级由紧迫性和约束条件共同决定
风险等级回答“问题有多严重”,优先级回答“现在要不要先做”。发布窗口、法规期限、客户承诺、依赖项目和修复成本都会影响排序,但不能用成本高为由自动降低风险等级。风险等级与处理优先级分开记录,能减少会议争论。
2. 为每个风险级别设置明确的响应时限
响应时限不是保证一定修复完成,而是规定团队必须在多长时间内给出“已确认、处理中、需要升级或不成立”的下一步结论。很多组织把响应和解决混为一谈,导致修复时间难以承诺,缺陷也长时间没有任何可追踪动作。
| 建议等级 | 确认时限 | 处置计划时限 | 升级触发条件 | PMO核查内容 |
|---|---|---|---|---|
| 致命 | 工作时段内尽快确认,建议不超过1小时 | 确认后立即给出控制措施与负责人 | 无人认领、影响范围未知或发布决策临近 | 业务影响、隔离措施、发布授权和验证证据 |
| 高 | 建议不超过4个工作小时 | 当日明确修复或风险处置计划 | 超过约定处理窗口,或跨团队依赖无负责人 | 修复时点、回归范围、风险接受权限 |
| 中 | 建议1个工作日内 | 进入当前或后续迭代计划 | 连续两个检查周期无进展,或绕行方案失效 | 排期依据、用户影响变化和复查日期 |
| 低 | 建议2个工作日内完成初步归类 | 按常规维护节奏处理 | 低风险问题聚集到关键模块,形成累积风险 | 趋势、重复问题和是否需要专项治理 |
这组时限是建议基准,不是通用行业标准。需要结合值班覆盖、业务时区、支持承诺和团队规模调整。重点是让“什么时候必须有人回应”可检查,而不是承诺所有修复都能按固定小时数完成。
3. 采用“评分辅助、红线兜底”的分级方式
可以为影响范围、业务重要性、复现概率、替代方案和发布临近度设定1至5分,作为团队讨论的辅助。但对于安全、数据完整性、资金准确性或不可逆操作等事项,应设置红线条件:命中任一红线,必须由对应责任人评估,不能因其他维度得分较低而自动降级。
评分的价值在于让分歧显形。例如测试判断“影响面广”,产品判断“用户不常用”,双方可以具体讨论用户比例、业务价值和替代路径,而不是争论“到底是P1还是P2”。分数不是裁决机器,事实和责任人决策才是。
4. 建立可执行的升级链
缺陷升级不应只是把更多人抄送进邮件。升级要有触发条件、决策角色和期望输出。一般可分为团队内升级、项目级升级、组合级升级:团队内处理复现和技术方案;项目负责人协调排期、范围和验证;PMO协调跨项目依赖、发布窗口冲突和风险接受权限。
- 团队内:缺陷无人认领、复现争议、修复计划不明确时,由测试负责人或研发负责人协调。
- 项目级:需要调整版本范围、回归资源或客户承诺时,由项目负责人组织决策。
- 组合级:共享组件风险影响多个项目、多个发布窗口争抢同一资源时,由PMO推动统一排序。
- 发布级:高风险未修复或验证不充分时,由有授权的发布负责人和业务责任人决定是否阻断、延期或接受风险。
5. 用流程看板暴露等待,而不是只展示状态数量
状态看板应帮助管理者回答“问题停在哪里、停了多久、下一步由谁负责”。建议至少包含待确认、待补充、待修复、待回归、待决策等状态,并为每个状态定义进入条件和离开条件。只显示状态名称而没有进入条件,团队会把相似问题放进不同列,统计结果难以比较。
如果使用PingCode等项目管理平台,可将缺陷工作项关联到版本、模块、负责人和需求,并配置超时提醒、状态必填项及仪表盘。需要避免的是一次性堆叠大量自动化规则。先从高风险触发提醒和待验证超时提醒开始,观察两到四周,再扩展到其他流程。
五、案例与数据观察:一个发布周期怎样从“追数量”转向“控风险”
1. 案例背景:列表缩短,但关键风险未必变少
下面以一个跨产品、研发、测试和平台团队的企业软件版本为例。数据为情景模拟,用来展示可复用的分析方法,并不代表某家企业或某个工具的真实客户结果。版本周期四周,约有多个团队并行交付,发布前集中发现缺陷。

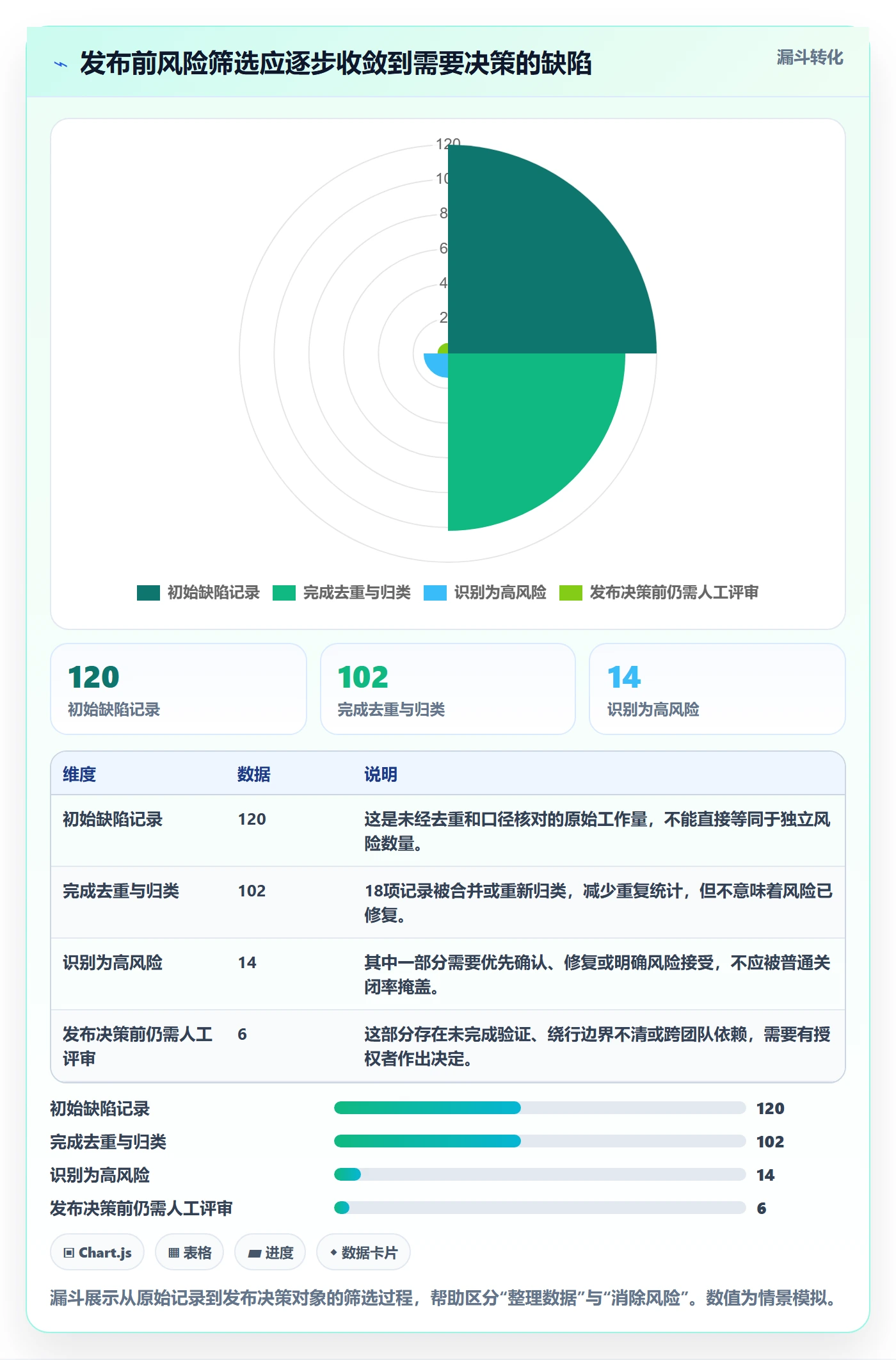

初始看板显示:共记录120个缺陷,已关闭96个,关闭率80%。如果只看这个数字,项目似乎进展稳定;但进一步检查发现,8个高风险缺陷仍未完成验证,11个缺陷缺少完整复现条件,另有18个关闭记录没有区分“修复验证”与“其他关闭原因”。
PMO没有要求所有团队加班清空列表,而是先把缺陷按风险和停留状态重排:高风险问题当天明确决策人;待补充问题退回时给出必填证据清单;重复缺陷建立关联,不直接删除;已接受风险的问题增加到期复查日期。
2. 第一步:先清理分母和状态口径
缺陷总量并不能直接告诉我们剩余风险。团队先确认哪些记录属于同一根因、哪些记录是需求变更、哪些只是环境问题,再把关闭结果拆成已修复验证、重复关联、需求澄清、风险接受和无法复现等类型。
这一步没有减少任何实际问题,却让数据从“有多少张单”转变为“有多少项独立风险”。对于PMO来说,口径清理不是报表美化,而是确保发布决策使用的分母可信。
3. 第二步:按风险暴露而不是按提交顺序分配资源
修复排期通常会受提交先后、负责人熟悉程度和缺陷单显眼程度影响。案例团队将风险等级、发布依赖和等待时间放在同一张会前清单中,优先处理“高风险、超时、无替代方案”组合,而不是简单按创建日期排序。

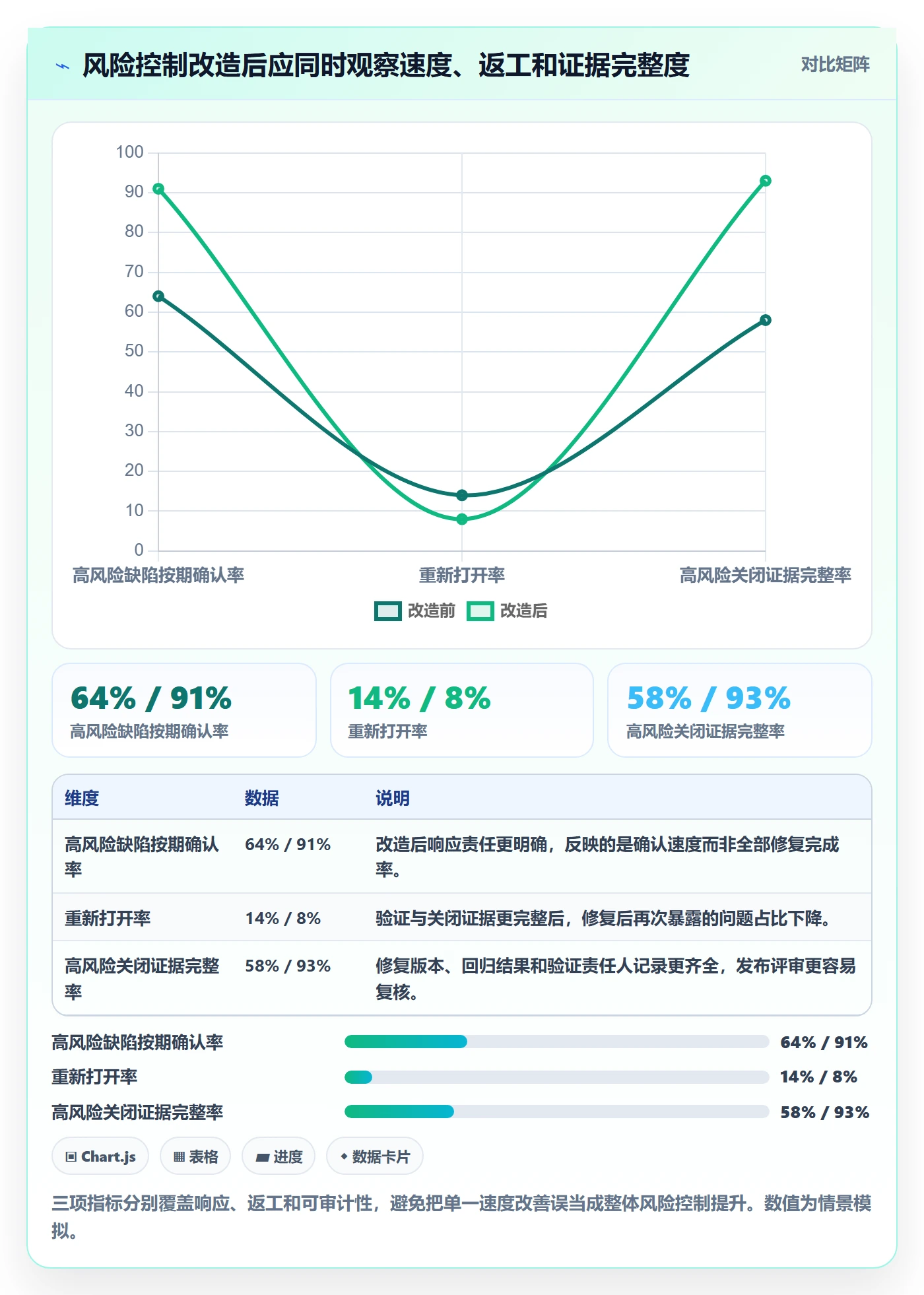

对中低风险问题,团队保留原有迭代节奏;对高风险问题,则增加独立验证责任人,避免修复者自行判断“应该已经好了”。这样做会增加少量复核成本,但能减少高影响问题因验证盲区而被过早关闭。

4. 第三步:用等待时间定位流程问题

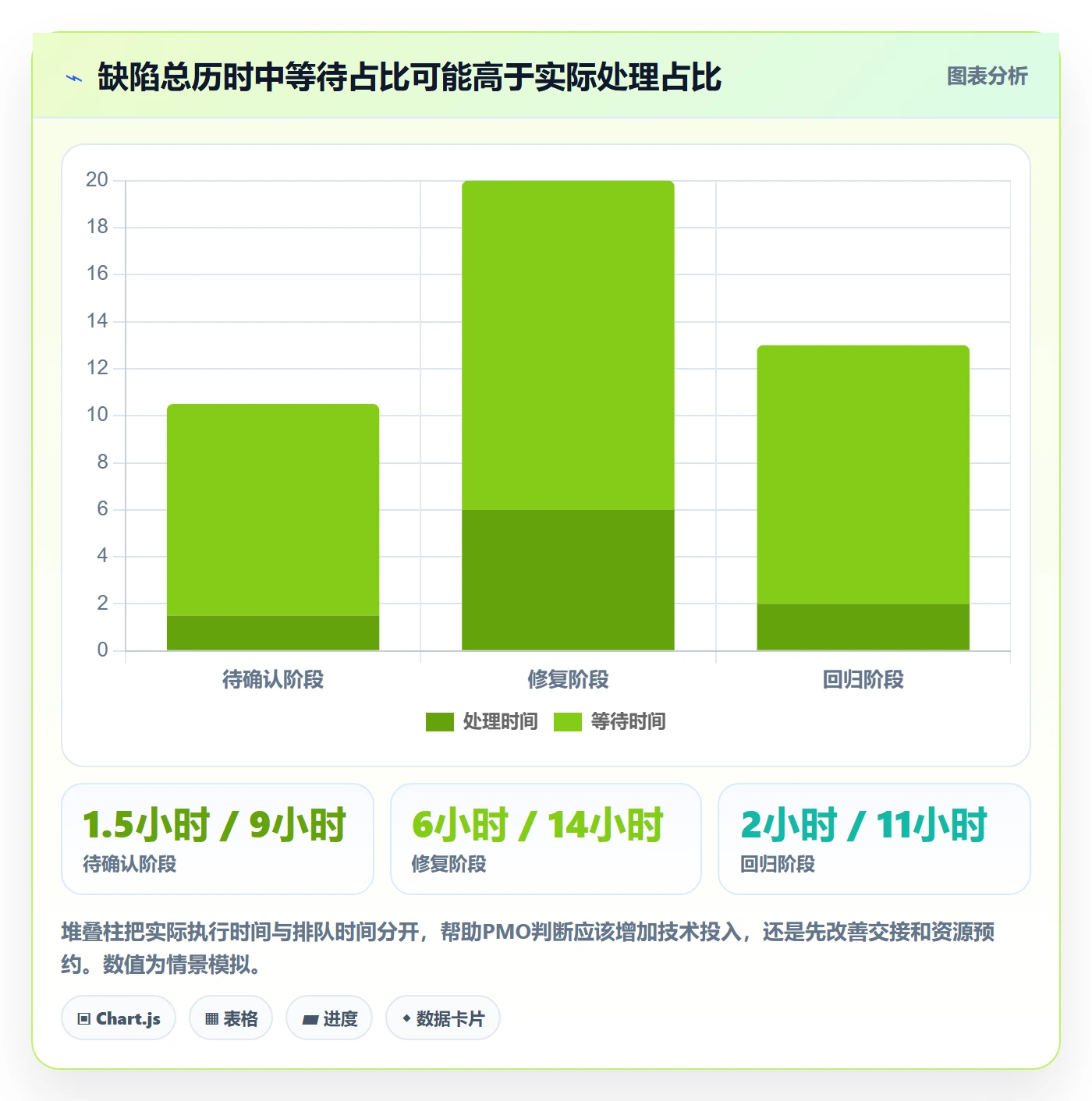

团队把高风险缺陷的历时拆成待确认、待排期、修复和回归四段。结果显示,最耗时的不是代码修改,而是等待跨团队确认和等待回归环境。PMO据此推动两个改变:明确共享组件问题的默认责任团队;在版本计划中预留固定回归时段。
如果只看缺陷总关闭时长,团队可能会增加研发人力;但拆分等待以后,实际优先行动变成责任归属和验证排程。这个判断差异很关键:瓶颈在哪一段,改进动作就应该落在哪一段。
5. 第四步:把未修复风险变成可管理的决策项
版本评审前,团队没有把所有未修复问题统一标成“延期处理”。每项高风险问题都补齐影响范围、临时控制、风险接受人、监测信号和复查日期。对于没有可靠绕行手段的问题,评审结论是阻断发布;对于有明确边界和监控手段的事项,才进入风险接受讨论。
这类记录让“发布或不发布”的争论变成可追溯的风险决策。即使最终接受风险,也能在上线后检查假设是否成立,而不是等到事故发生后再追问当时依据是什么。

6. 数据观察要防止把相关性误判为工具效果
流程改造后指标改善,不足以证明变化完全由管理平台或自动提醒导致。同期可能发生了测试范围变化、版本规模变化、团队人员调整或发布节奏改变。比较前后数据时,应尽量保持统计口径一致,并注明版本范围、缺陷分级规则和观测周期。
我更愿意把数据用于提出下一步验证问题,而不是直接做因果宣称。例如“高风险确认率提高”之后,要检查是否只是把问题更快降级;“重新打开率下降”之后,要抽查关闭样本是否减少了回归覆盖。指标一旦成为绩效目标,就需要防范围绕指标的行为变化。

六、可直接采用的模板:把缺陷记录变成可决策信息
1. 缺陷单模板:让报告一次回答关键问题
模板的目标不是收集尽可能多的信息,而是让接手人能复现、定级和判断影响。下面的字段可作为起点,团队可以根据产品形态删减;涉及高风险时,再要求补充更完整的日志、链路或业务样本。
| 字段 | 填写要求 | 缺失时的处理 |
|---|---|---|
| 标题 | 用“条件/动作/结果异常”描述,避免只写“功能有问题” | 退回补充,不以标题猜测影响 |
| 环境与版本 | 记录环境、客户端或服务版本、浏览器或设备等必要条件 | 无法定位环境差异时标记待补充 |
| 复现步骤 | 按顺序描述操作、输入、权限和前置数据 | 由提单人补齐,必要时安排短时复现协作 |
| 预期结果与实际结果 | 分别写清业务预期和实际表现,不用“异常”“不对”替代 | 产品或需求负责人澄清规则 |
| 影响范围 | 说明用户群、模块、业务流程及影响频率 | 高风险候选项不得直接降级 |
| 发生频率 | 稳定复现、偶发或一次性,并记录观察次数或样本 | 要求提供复现次数或相关日志 |
| 证据附件 | 截图、录屏、日志、请求标识或数据样本,注意脱敏 | 按信息安全要求补充,不上传敏感信息 |
| 临时方案 | 描述是否可以绕行,以及绕行的失效条件 | 无法绕行时明确标记,供发布评审参考 |
| 风险等级与优先级 | 分别判断影响程度和处理紧迫度,并记录判断人 | 由约定责任角色复核,不以默认值代替判断 |
| 修复与验证记录 | 记录修复版本、回归范围、验证人、结果和遗留限制 | 证据未齐全时不按“已修复验证”统计 |
2. 风险评审清单:会前把争论变成事实核对
发布评审不应临场逐条阅读全部缺陷。PMO可以提前筛选高风险、超时、跨团队、重新打开和已接受风险的项目,让参会者把时间用于决策而不是补录信息。
- 缺陷是否能稳定复现?如果不能,是否有日志、监控或用户样本支持判断?
- 影响对象是什么?是否涉及关键用户、核心流程、数据完整性或外部承诺?
- 临时方案是否经过实际验证?什么条件会使方案失效?
- 修复是否进入发布版本?回归范围是否覆盖原问题及相邻功能?
- 若决定暂缓,谁拥有风险接受权限?复查时间和监测信号是什么?
- 该缺陷是否与其他版本、共享服务或供应方存在依赖?
- 是否存在同根因重复问题,或关闭后再次打开的历史记录?
3. 风险接受记录模板:不要把“暂不处理”当作结论
风险接受是明确承认某项风险仍然存在,并由有授权的角色在了解影响后决定继续推进。它不是研发或测试人员替业务负责人背书,也不能只留下一句“已知问题,下版本修复”。
| 记录项 | 示例填写提示 |
|---|---|
| 风险描述 | 说明故障场景、触发条件和当前状态,不只填写缺陷标题 |
| 影响范围 | 说明受影响用户、业务环节、可能损失及不确定性 |
| 未修复原因 | 说明技术、时间、依赖或成本约束,避免只写“排期不足” |
| 控制措施 | 写清限流、回退、人工复核、功能开关或其他可执行措施 |
| 决策人 | 由拥有相应业务或发布授权的角色确认 |
| 监测信号 | 说明通过哪些指标、告警或人工巡检发现风险变化 |
| 复查时间 | 设定明确日期或触发事件,不使用“后续关注” |
| 失效条件 | 说明出现什么情况必须重新评估、回滚或暂停功能 |
4. PMO周报模板:报告风险变化,不堆积状态截图
一份有用的周报应让决策者在几分钟内看清:风险是否升高、哪些问题需要协助、下个检查点是什么。建议固定使用以下结构。
- 本周风险变化:新增高风险、已验证关闭、转为风险接受和重新打开的数量。
- 超时队列:按待确认、待修复、待回归、待决策分组,列出负责人和停留时间。
- 发布影响:可能影响的版本、关键路径、客户承诺和共享依赖。
- 需要管理层决策:列清可选方案、各自代价、建议方案和最晚决策时间。
- 流程质量:复现信息完整率、重新打开率、关闭证据完整率和异常变化。
- 下周检查点:验证日期、风险接受复查日期和需要预约的资源。
若在PingCode等项目管理平台中配置仪表盘,建议把“高风险未决数”“超时状态分布”“待验证时长”“风险接受到期数”放在第一屏,把总缺陷量和各团队提交量放在次级视图。仪表盘应先服务于行动,再服务于展示。
七、不同情况下的行动建议:按组织成熟度逐步治理
1. 团队规模较小、流程刚起步
小团队不必一开始就建立复杂分级矩阵。先统一缺陷描述格式、严重程度定义、负责人和关闭证据,确保每张高风险问题有人跟进。每周用半小时复盘超时和重新打开问题,比部署大量自动化更有效。
- 先设置四档影响等级和明确的升级对象。
- 只对高风险和待回归状态设置时限提醒。
- 每周抽查5至10张已关闭缺陷,检查验证证据是否充分。
- 运行一个月后再决定是否需要更细的状态和报表。
2. 多团队协作、缺陷口径不一致
此时最先要做的不是统一所有团队的技术流程,而是统一跨团队能够理解的风险语言。PMO应组织产品、研发、测试和运维共同定义影响等级、超时口径、发布红线和风险接受权限。
字段可以允许团队保留局部差异,但汇总时必须能映射到共同分类。若一个团队把“严重程度”当作业务影响,另一个团队把它当作修复紧急度,报表比较就会失效,应先修复定义再做排名。
3. 项目多、共享组件多、发布窗口冲突
当多个项目依赖同一服务或组件时,局部团队的缺陷队列不足以代表组合风险。PMO需要建立跨项目关联视图,关注共享根因、修复版本、受影响项目、回归责任人以及不同发布窗口的依赖顺序。
此类组织适合使用项目管理平台关联缺陷、版本和需求,并建立统一风险看板。但自动化路由需要经过小范围验证:共享组件问题如果路由错一个团队,可能造成比人工转派更长的等待,因此要保留责任人确认和异常回退路径。
4. 线上故障多、缺陷和事件脱节
如果线上故障处理和研发缺陷管理分离,组织会重复调查同一根因,也难以确认修复是否覆盖真实事故场景。建议把事件编号、问题记录、修复缺陷、回归测试和复盘行动相互关联。
重大故障的后续行动不要全部转成普通Bug。根因分析、监控补齐、演练、容量评估和流程修订需要不同责任人与完成标准。PMO应检查行动是否关闭,而不是只看代码缺陷是否关闭。
5. 监管、金融或高数据风险场景
在强审计场景,缺陷记录需要更强调证据链、授权边界、数据脱敏和变更追踪。高风险问题的风险接受必须由具备权限的角色完成,研发和测试的技术判断不能替代业务或合规判断。
应按组织制度确定保存期限、审计字段、审批责任和发布门禁。本文模板是管理建议,不替代组织的安全、合规和质量制度;具体控制点需要由相应专业负责人确认。
八、不同情况下的取舍:治理不能只追求更快或更严
1. 更快流转与更多验证之间的取舍
加速关闭可以缩短队列,但压缩验证可能提高重新打开和线上风险。低风险问题可以采用轻量验证,高风险问题则应保留独立复核、关键路径回归和必要的监控检查。验证强度要与潜在影响匹配,而不是所有问题一刀切。
如果发布窗口非常短,应优先缩小变更范围、启用可回滚方案或延期部分功能,而不是简单减少高风险验证。PMO需要把“少验证省下的时间”和“验证不足的潜在损失”放在同一张决策桌上。
2. 统一标准与团队自治之间的取舍
标准过于宽松,跨项目汇总无法比较;标准过于僵硬,团队会为了符合表格而绕开流程。合理边界是统一跨团队的风险定义、升级条件和发布证据,允许团队在不降低底线的前提下细化内部状态和技术处理方式。
PMO的统一标准应优先覆盖风险语言和决策责任,不必统一每个团队的工程实践。这样既能让管理层看懂组合风险,也不至于让中央流程侵入团队的日常技术判断。
3. 自动化提醒与人工判断之间的取舍
自动化适合处理明确规则:状态超时提醒、必填证据校验、风险接受到期提示、版本关联和重复候选提示。它不适合替人判断业务影响、接受风险或决定是否阻断发布。
先把规则稳定下来,再自动化。若分级定义每周都在变,自动化只会更快地产生错误路由。对重复检测或风险评分等辅助能力,应把推荐结果呈现给责任人,而不是默认为最终结论。
4. 指标可比性与业务差异之间的取舍
统一指标有利于识别项目组合趋势,但不同产品的测试范围、需求大小和发布节奏并不完全相同。PMO可以用统一口径做趋势监测,再辅以产品类别、关键路径和风险等级分层,避免用一个平均值决定团队绩效。
跨团队比较时,优先比较流程信号,例如超时比例、证据完整率和高风险确认时长;谨慎比较Bug总数和缺陷密度。后一类数字容易受范围、测试强度和记录习惯影响,必须附带上下文。
5. 风险接受与零风险目标之间的取舍
任何复杂软件都无法证明绝对没有风险,管理目标应是让未消除的风险被明确识别、授权接受、持续监测,并在条件变化时重新评估。把目标设成“零未关闭Bug”通常会诱发隐藏问题、过度降级或无效拆分。
相较于追求漂亮的清零数字,我更认可一个可以审计的发布判断:剩余风险是什么、为何可以接受、由谁接受、靠什么监测、何时重新检查。组织成熟度不体现在没有例外,而体现在例外透明且可追责。
6. 工具投入与流程成熟度之间的取舍
当缺陷信息仍靠口头补充、状态含义尚未统一时,增加工具功能不一定有价值。先确定最小字段、责任规则和风险看板,再看系统能否减少重复录入、自动提醒和跨项目汇总。
评估PingCode或其他项目管理平台时,建议用一个真实版本做小范围试点,重点验证三件事:高风险问题能否从发现一路追溯到验证;跨团队依赖能否被看见;管理者能否通过数据找到需要决策的事项。不要只用页面数量、功能清单或演示效果判断适配度。
九、落地路线与最终建议:先让高风险缺陷可见,再持续减少等待
1. 用四周完成第一轮管理改造
第一周统一口径:确定影响等级、响应时限、关闭原因和发布红线;选取一个有代表性的版本或产品线试行,不要求全组织同步迁移。
第二周建立可视化队列:至少展示高风险未决、各状态超时、待验证和风险接受到期项。每条风险都要有下一步动作、责任人和检查日期。
第三周检查实际流转:抽查缺陷样本,观察退回原因、等待时间和重新打开情况。若提单信息缺失,就优化模板;若等待集中在验证,就提前预约回归资源;若反复发生优先级争议,就补充分级案例。
第四周复盘指标:比较前后周期时保持口径一致,同时检查版本范围、测试投入和团队变化。不要只问指标有没有变好,而要问“变化是否源于我们做的动作,是否产生了新的规避行为”。
2. 建议每周固定看五类信号
- 高风险未决数:按版本和负责人拆分,并标注未决原因。
- 确认时长分布:同时观察中位数和较慢分位,发现少数问题长期无人响应。
- 等待时间占比:区分待确认、待排期和待回归,定位流程瓶颈。
- 重新打开率:结合关闭样本检查验证质量,不单独作为团队绩效。
- 风险接受到期数:防止临时决策变成没有期限的长期遗留。
趋势异常时,先查看样本,再决定是否调整流程。比如高风险未决数上升,可能是问题增多,也可能是团队开始更诚实地识别风险;重新打开率上升,可能是修复质量下降,也可能是回归覆盖提高后发现了更多问题。
3. PMO应避免三种管理动作
第一,不把Bug数量直接用于团队排名。它会鼓励少报、拆单或降级,不能稳定代表质量贡献。
第二,不替产品和研发做所有风险判断。PMO负责定义机制、提供组合视图和推动升级;业务影响、技术可行性和风险接受仍应由相应责任人承担。
第三,不让流程状态取代证据。状态更新只是管理信号,修复版本、验证范围、风险接受记录和监测条件才是决策依据。
4. 最后的行动顺序
如果团队今天就要开始,我建议按这个顺序行动:先抽查最近一个版本的高风险缺陷;再确认每张缺陷是否有清晰影响、责任人和下一步;然后拆开处理时间与等待时间;最后才决定是否需要新增字段、自动化规则或平台能力。
PMO提升Bug效率,核心不是让所有问题更快消失,而是让真正重要的问题更早被看见,让等待有责任,让未修复风险有决策,让关闭有证据。下一步可以从一个发布周期、一个关键业务链路和五项核心信号开始试点。先建立可信的风险闭环,再扩大到更多团队和项目;这通常比一次性推行一套庞大流程更稳,也更容易证明管理投入带来的实际价值。
常见问题解答(FAQ)
1. PMO如何给Bug分级,避免团队把所有缺陷都标成高优先级?
我负责多个项目时,经常看到开发、测试和业务方对同一个Bug的严重程度判断完全不同。大家都选高优先级,最后真正影响上线的缺陷反而不突出,我想知道有没有一套能落地的分级方法。
不要只让提交人选择高、中、低,而应把影响范围、业务损失和绕过方案作为共同判断依据。可以采用四级规则:P0表示核心业务不可用、数据丢失或存在安全风险,立即响应并评估是否停止发布;P1表示关键流程受阻且没有可行绕过方案,进入当日修复队列;P2表示局部功能异常、有临时绕过方案,排入迭代;
P3表示文案、样式或低影响体验问题,按容量安排。提交后由测试负责人和业务负责人共同复核,争议项在每日缺陷评审会上确认。比如“报表页面打不开”不一定是P0:若仅影响少量内部用户且可导出替代,可能是P2;若导致所有客户无法完成结算,则应提升为P0或P1。分级看实际损失,不看提交者的语气。
2. Bug模板必须包含哪些字段,才能减少来回追问和误修?
我发现很多缺陷单只有一句“页面报错”,开发拿到后还要反复找测试确认环境、账号和操作步骤。模板字段加得太多又会让人不愿意填,我该怎么取舍?
优先要求能复现、能判断影响、能验证修复的字段,建议必填:标题、发生环境与版本、前置条件、复现步骤、实际结果、预期结果、影响用户或业务、严重级别、附件或日志、回归验证点。模板可以这样写:“环境:预发环境,版本 2.8.1;前置条件:账号已创建订单;步骤:进入订单页并点击导出;实际:下载文件为空;
预期:文件包含当前筛选结果;影响:财务无法核对当日订单;复现频率:5次中5次;附件:脱敏后的请求日志。”不要把根因、责任人等未知信息设为提交必填项,否则容易诱导猜测。团队可先统计两周内因信息不足退回的缺陷比例;若超过约15%,再针对高频缺失字段优化模板,而不是一次性堆满字段。
3. PMO如何为不同级别的Bug设置响应和修复时限?
我在制定缺陷处理规范时,担心统一要求所有Bug当天修复会挤压正常迭代,也担心没有时限时高风险问题被搁置。有没有兼顾风险和团队实际产能的办法?
把响应时限、处理计划时限和最终修复时限分开,避免把“收到”误当成“解决”。例如可先试行:P0在15分钟内确认责任人,1小时内给出止损或回滚方案;P1在2小时内确认影响和处理计划,当日决定修复或绕行;P2在1个工作日内完成评估并进入排期;P3在下次迭代计划中审议。
这里的数字是治理起点,不是适用于所有团队的行业标准,应依据值班覆盖、系统关键性和历史处理数据调整。每周复盘超时原因,区分等待业务确认、环境不可用、修复复杂度和资源冲突;如果P1经常超时,先检查升级链路和决策权限,不要只把目标改得更严。
4. 用哪些指标判断Bug流程真的提效,而不是单纯让关闭数量变多?
我看到团队每月关闭的缺陷数上升了,但线上问题似乎没有减少,有些缺陷还会反复打开。只看关闭数量容易误判,我应该用哪些指标来检查风险控制是否有效?
建议同时看流入、处理速度、质量结果和风险暴露,而不是只看关闭数。可跟踪首次响应时间、从创建到验证通过的周期中位数、超时缺陷占比、重新打开率、线上逃逸缺陷数,以及P0/P1缺陷在发布前的清零情况。
举例来说,某团队一个月关闭缺陷从120个升到160个,但重新打开率从6%升到18%,线上逃逸缺陷也增加,说明可能是过早关闭或验证不足,而不是效率提升。按严重级别和项目分别看趋势,并明确统计口径:周期从创建算到测试验证通过,不是开发改成“已修复”的时间。
复盘时抽查一定比例的关闭单,确认复现步骤、修复版本和回归结果完整,避免指标被状态流转方式“做漂亮”。
核心关键词
文章包含AI辅助创作:Bug实操方法:PMO提升Bug / 缺陷效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509701
读者评论
我们团队以前也把关闭率当主要指标,后来发现不少“无法复现”的问题只是测试环境没对齐。现在提单时强制记录版本、账号权限和日志,确实减少了来回转派,但也增加了测试同学的前期填写成本,字段设计还是要控制。
把处理时间和等待时间分开统计很有用。我们曾经以为开发修复慢,实际大部分时间耗在等环境和回归窗口上。不过等待原因需要统一分类,否则最后只会得到一个“等待时间很长”的结论,仍然难以推动改进。
风险接受和暂不处理在实际项目里经常混用,尤其临近上线时更明显。我认为除了记录负责人和截止时间,还应明确由谁在什么节点重新评估,否则过期的临时方案很容易被当成长期方案。
