缺陷单越多,产品质量就越差吗?我在项目复盘中反复看到相反的情况:有的团队每周关闭数百条缺陷,版本仍然频繁回滚;有的团队缺陷总量不低,却能按风险完成分流,发布后问题反而更少。差别通常不在于谁“多提了几个 Bug”,而在于缺陷是否有统一定义、是否进入正确的决策路径,以及 PMO 能否把缺陷数据变成行动。
一、先讲核心结论:做好缺陷管理,不是催单,而是建立决策闭环
1. 缺陷管理要解决的不是“数量”,而是风险和流动
在 PMO 视角里,缺陷管理不是测试团队的台账工作,也不是项目经理每天追问“这条什么时候修”。它是一套跨产品、研发、测试、运维和业务的风险控制机制:发现问题后,团队能判断它影响谁、影响多大、应该由谁处理,以及修复后如何验证。
我通常把一条可管理的缺陷拆成五个连续环节:发现与复现、分类与定级、责任与计划、修复与验证、复盘与预防。只要其中一环没有明确产物,缺陷就可能变成“看起来有人负责、实际上没人推动”的悬空事项。
PMO 的关键职责不是替团队定每一条缺陷的技术方案,而是让缺陷在组织中可见、可比较、可追责、可复盘。当缺陷规则统一,管理者才有条件判断是局部实现问题、需求理解偏差、测试覆盖不足,还是发布机制存在系统性风险。
2. 用四个结果检验流程是否有效
缺陷管理做得好,不应只看“关闭率”。我建议同时看四类结果:用户影响是否得到控制,缺陷从发现到决策是否足够快,修复后是否一次验证通过,以及同类问题是否在后续版本减少。
- 风险控制:高影响缺陷是否在发布前被识别、隔离或明确接受。
- 流动效率:缺陷是否长时间停在待分派、待确认、待验证等状态。
- 修复质量:修复后是否出现重开、回归失败或相邻功能退化。
- 组织学习:重复缺陷是否促成需求、设计、代码、测试或发布流程改进。
如果一个项目的关闭率达到 95%,但线上高优先级问题仍频繁发生,这个指标没有证明流程有效,反而可能说明团队正在用“关单”替代风险管理。PMO 应追问关闭的质量和缺陷流转的原因,而不是只追求一个好看的百分比。
3. PMO 应该管规则、节奏和例外,不应替代专业判断
PMO 适合建立统一口径、组织跨部门评审、揭示瓶颈、升级重大风险,并推动复盘措施落地;不适合越过产品和技术负责人,独自判断每个问题的严重程度或修复方案。定级需要业务影响、技术影响和用户场景共同参与。
一个实用的边界是:项目团队对单条缺陷负责,PMO 对跨项目的一致性、透明度和例外机制负责。若 PMO 直接逐条分派、逐条催办,短期可能显得积极,长期却会让项目团队丧失责任感,也让 PMO 被大量事务淹没。
二、背景和真实场景:缺陷为什么会在组织扩大后失控
1. 小团队靠口头协作,大组织需要显式规则
五六个人的团队,开发和测试坐在一起,复现步骤可能说两句话就能确认。组织扩大到多个产品线、多个交付团队,或者出现跨时区协作后,同一句“登录有问题”就可能指向不同环境、不同账号权限和不同版本。口头信息无法稳定传递,缺陷记录必须承载上下文。
对 100 人以上的组织而言,问题往往不是缺少工具,而是同一字段被不同团队用出不同含义。一个团队把“阻塞”理解为无法继续测试,另一个团队把它理解为影响上线;一个团队将“已修复”当作开发提交代码,另一个团队则要求测试通过后才算修复完成。
这也是我在流程诊断中优先检查定义而不是先检查软件功能的原因。字段和状态若没有共同解释,报表看似精确,实际上把不可比的数据加在一起,越自动化,错误传播得越快。
2. 缺陷单的质量,取决于它能不能支持下一步行动
一条缺陷记录不需要写成作文,但必须足以支持接手者判断和复现。常见的无效描述包括“页面不对”“偶现失败”“请尽快处理”。它们表达了情绪或结论,却没有给出操作路径、预期结果、实际结果、环境和影响范围。
我会用一个实际工作中的检查问题来判断描述是否可用:没有与提交者即时沟通的另一位工程师,能否在合理时间内复现或明确指出还缺什么信息?如果答案是否定的,缺陷单还不是可处理任务,而只是一个待澄清的信号。
缺陷记录的完整性也不等于字段越多越好。强制填写十几项,但大量字段长期填“其他”或复制模板,会制造录入负担。PMO 应区分决策必需字段、特定场景字段和纯统计字段,先保证前两类真正有用。
3. 组织扩张时,最先暴露的通常是交接和例外
在跨团队项目中,我见过缺陷并非无人处理,而是长期卡在责任交接处:测试认为问题属于需求变更,产品认为是实现偏差,研发等待业务给出预期,业务则以为测试会推动确认。每个人都在工作,缺陷却没有明确的下一位责任人。
另一类典型场景是临近发布,团队把缺陷优先级整体调低以维持计划,或者把尚未验证的问题标记为完成。单个团队这样做可能只是应急,但当各团队口径不同,PMO 就无法比较真实风险,也无法支持管理层作出延期、降级或接受风险的决策。
4. 工具能减少摩擦,但不会自动生成治理能力
在工具层面,PingCode 可作为中大型组织管理研发需求、迭代、缺陷和交付协作的案例。它更适合讨论如何将工作项、状态、权限、流程和统计视图放在同一协作链路中,而不是把“上了工具”本身当作质量提升。
选择类似平台时,我会重点验证三个问题:能否按团队差异配置流程,能否保留跨项目统一口径,能否让一线填报和管理层看数使用同一份数据。若平台能自动提醒,却无法明确“谁在什么条件下接手”,提醒只会把原有混乱推送得更快。
三、常见误区:看起来在管理,实际是在制造噪声
1. 把缺陷总数当成质量的直接排名
两个项目的缺陷数不能脱离规模、测试深度、上线阶段和业务复杂度直接比较。一个团队主动开展探索性测试,可能记录更多边界问题;另一个团队测试范围较窄,缺陷数较少,却可能在上线后暴露更多风险。简单按数量排名,容易奖励少报而不是少出问题。
更合理的比较方式,是明确分母和口径。例如比较每千个需求点的缺陷数、每个版本的逃逸缺陷、按影响等级分布的缺陷密度,或同一产品在相近阶段的变化。即便如此,指标仍需结合测试投入、变更规模和产品特性解释。
2. 把关闭率当成质量目标,诱导“先关再说”
关闭率适合回答“已记录的问题有多少完成处理”,却无法单独说明修复有效、用户风险消失或重复问题减少。如果考核只盯关闭率,团队会倾向于关闭低风险单、拆分任务、把待验证事项提前结案,甚至把未解决问题转移到新单中。
我更愿意把关闭率放在流动状态中看:关闭的缺陷是否有验证证据,重开比例是否上升,超过约定时限的高风险事项有多少,未关闭项是否经过正式的发布风险评审。指标应帮助发现异常,而不能替代对异常的解释。
3. 优先级只有高、中、低,却没有决策规则
如果不同团队对“高优先级”理解不一致,优先级字段就无法支持跨项目协调。有人把“客户催得急”视为最高级,有人依据系统不可用判高,有人则将所有临近发布的问题标高,最后管理者只看到一片红色。
建议将严重程度与处理优先级分开。严重程度描述问题造成的影响,处理优先级描述在当前资源和计划下应该先做什么。影响严重但存在可靠绕行方案的事项,和影响范围较小但阻塞关键交付的事项,处理顺序可能不同。
4. 把“修复完成”误当作“缺陷解决”
开发提交代码,只能说明实现动作完成,并不等于预期行为已经恢复。至少还需要验证复现步骤、受影响范围和关键回归路径。对数据、权限、支付、订单等高风险场景,还应确认修复没有造成数据不一致或安全边界变化。
若状态流里没有区分“待验证”和“已关闭”,或测试验证不通过后没有清晰的回退路径,团队就会把开发进度误读为质量结果。PMO 应从状态语义入手,让报表显示真正完成闭环的数量。
5. 为了统一而强行要求所有团队使用完全相同流程
跨组织统一不代表每类工作都要经历相同状态。线上事故、常规功能缺陷、硬件兼容问题和安全漏洞所需的响应节奏并不一样。把所有流程压成一个模板,可能让紧急问题等审批,也可能让低风险事项背负不必要的管理动作。
有效的统一,应该统一核心定义、关键数据和升级规则,同时允许团队在局部状态、验证步骤和自动化动作上有所差异。PMO 要控制的是可比较性和风险下限,而不是消灭所有业务差异。
四、专业判断逻辑:从用户影响到组织趋势逐层定级
1. 先判断“这是缺陷吗”,再讨论“要不要修”
需求未定义、用户希望新增能力、产品策略变化和已实现功能不符合约定,不能全部塞进缺陷分类。前两类通常需要进入需求评估,第三类可能是变更请求,最后一类才更符合缺陷定义。分类错误会污染质量数据,也会导致项目范围争议。
初步判断可以依次问:是否存在明确的预期行为?当前行为是否与约定不符?问题能否被稳定描述或验证?如果预期从未约定,应先由产品或业务确认需求,而不是让研发和测试围绕“缺陷还是需求”反复拉扯。
2. 用影响维度定严重程度,不用提报者音量定级
我建议严重程度至少考察用户受影响范围、核心业务流程、数据正确性、安全合规、可绕行程度和发生概率。对于偶发问题,还要区分“低概率但后果重大”和“高频但影响可控”,不能只按复现频率排序。
| 判断维度 | 需要回答的问题 | 对定级的影响 |
|---|---|---|
| 用户与业务范围 | 影响单一用户、单个客户,还是多个客户与核心业务? | 范围越广,升级和协调优先级通常越高。 |
| 功能关键性 | 是否阻断登录、交易、交付或关键操作? | 核心路径不可用时,应提高严重程度。 |
| 数据与安全 | 是否导致数据丢失、错误记录、越权访问或泄露? | 可能涉及合规和不可逆后果时,不能只按用户数量定级。 |
| 绕行与恢复 | 是否有可接受的替代操作?恢复成本多大? | 可靠绕行可降低即时阻塞,但不一定降低根本严重程度。 |
| 发生概率 | 每次操作都发生,还是在特定条件下偶发? | 概率帮助评估风险,不可单独抵消重大后果。 |
严重程度回答“问题有多严重”,优先级回答“现在先做什么”。PMO 应让团队保留两者,不要用一个字段同时表达技术影响、客户压力和排期选择。
3. 以风险而非情绪决定优先级
对高影响问题,优先级判断至少要加入发生概率、影响范围和恢复成本。一个简化的风险讨论公式是:风险暴露可由影响程度、发生可能性和暴露时间共同评估。它不是精确的数学真理,而是帮助团队显式讨论假设,避免“谁声音大谁优先”。
例如,某缺陷影响少数内部用户,但会造成不可恢复的数据错误;另一缺陷影响较多用户,却有稳定替代流程。两者不能只看人数。产品、技术、业务和运维需要共同确认后果、绕行能力及可接受的暴露窗口。
优先级还应结合当前阶段:测试环境中的问题可以先按验证阻塞程度安排,临近发布的问题则需要考虑回归范围、修复风险和变更冻结规则。PMO 不应规定所有项目都用同一套固定数字,而应要求每个组织把定义、审批人和升级条件写清楚。
4. 用状态停留时间找流程瓶颈
缺陷从发现到关闭的总时长,容易让人误以为“研发修复慢”。拆分状态停留时间后,瓶颈可能出现在等待确认、分派、环境准备、代码评审或验证排队。若团队只看总耗时,就容易把等待时间错算成编码时间,最后用增加开发压力解决一个协作问题。
建议至少区分首次响应时间、定级时间、待修复时间、实际修复时间、待验证时间和验证后关闭时间。对于每个环节,再观察中位数与高分位数;平均值容易被少数长期搁置项拉偏,单看中位数又会掩盖尾部风险。
5. 数据应当支持问题诊断,而不是制造绩效排名
PMO 的仪表盘可以按产品、版本、严重程度、来源、根因、状态和年龄分层,但在展示前应先确认样本口径。跨团队对标只有在版本周期、缺陷定义、统计边界和产品复杂度可比时才有意义,否则看似公平的排名会把流程差异误当成能力差异。
我会把指标分为三层:结果指标观察线上逃逸和重复问题;过程指标观察等待、验证和重开;治理指标观察是否按规则定级、是否有明确责任人、是否完成复盘行动。三类指标一起看,才有可能判断结果变化由什么过程造成。
五、操作步骤:把一条缺陷从发现带到预防
1. 第一步:按模板记录可复现事实
缺陷提交者先写事实,不先猜根因。建议包含标题、产品与版本、环境、前置条件、操作步骤、预期结果、实际结果、复现频率、影响范围和附件证据。对偶发问题,提供发生时间、请求标识、日志片段或录屏,通常比写“偶尔出现”更有用。
标题可以采用“模块/场景+行为差异+影响对象”的结构。例如“订单详情页在重复提交后显示旧状态”,比“订单异常”更便于检索和快速分派。标题应描述可观察现象,不要提前把未经证实的原因写成结论。
- 复现步骤按实际操作顺序编号,不把多个路径混成一句话。
- 预期结果说明依据来自需求、设计、接口约定还是已确认的业务规则。
- 实际结果描述用户看到或系统记录到的行为,避免只写“失败”。
- 附件去除敏感信息,日志和截图应能帮助定位而非暴露凭据。
- 无法复现时,标明采集条件和缺失信息,不用“无法复现”直接结束处理。
2. 第二步:由受理人检查信息完整度并去重
缺陷进入队列后,应由明确的受理角色进行初筛。初筛不是要求受理人解决问题,而是判断它属于缺陷、需求还是咨询,检查信息能否支持复现,并查找是否已有相同问题。重复记录需要关联原单,保留各自的客户、版本和影响证据,不能简单删除后丢失背景。
建议约定“退回补充”的最低条件和响应时限。缺失信息时,应明确缺什么、由谁补、何时再评估。若受理人只把状态改成“待补充”却没有通知提交者,缺陷会静默停滞,报表中的待办数量也失去治理意义。
3. 第三步:定严重程度、优先级和责任人
责任分派要有明确的下一位处理者,而不只是挂到一个部门或项目名称下。对跨团队问题,应指定牵头人协调依赖团队;如果暂时无法判断归属,设置一个有时限的技术澄清环节,不能让事项长期处于“待认领”。
定级时记录依据,而不只填一个等级。例如注明受影响用户、是否阻断核心流程、是否有绕行方案、是否涉及数据一致性。这样后续优先级改变时,管理者可以看到是风险发生变化,还是团队仅仅为了排期调整了标签。
4. 第四步:修复前写清影响范围和验证方案
修复任务开始前,开发和测试应确认问题边界、可能受影响的模块、修复计划、回归范围及需要的环境。对复杂缺陷,先做技术定位或最小复现,再决定是否直接修改。未经判断就赶工,常见结果是补丁解决表面现象,却引入更难发现的回归问题。
高风险修复还应明确回滚或缓解方案。比如功能开关、配置回退、数据修正脚本或服务降级。计划并非所有缺陷都要有同等复杂度,而是让风险较高的变更在实施前就被看见。
5. 第五步:修复后由验证证据决定是否关闭
验证者应按原复现路径确认问题消失,并覆盖必要的相邻场景。关闭记录应包含测试版本、验证环境、执行结果和关键证据。若无法在原环境验证,需要说明替代环境及其限制,不能仅凭开发口头确认关单。
验证失败时,缺陷应回到明确的修复责任路径,并记录失败原因是修复无效、测试环境不同、需求理解不一致,还是发现了新问题。将验证失败简单标成“重开”可以统计,但必须补充原因,否则团队无法区分修复质量问题和需求澄清问题。
6. 第六步:对高风险、重复或线上缺陷做复盘
并非每条缺陷都需要开复盘会。PMO 应设触发条件,例如线上重大影响、同类问题重复出现、修复后多次重开、影响多个团队或暴露关键控制缺口。复盘不是追责会议,目标是找到可以改变的系统原因,并明确措施、负责人和验证日期。
有效的行动项应能在之后检查是否完成。例如“加强测试”过于宽泛;“为接口重试场景补充幂等性用例,并在下一次发布前由接口负责人确认覆盖结果”更容易验收。行动项逾期未完成,也应进入治理视图,而不是留在会议纪要里。
六、案例与数据观察:用模拟项目看流程改善从哪里来
1. 案例背景:缺陷数量下降之前,先修复了交接问题
下面用一个明确标注为情景模拟的中型企业项目说明诊断方法,不代表任何企业的真实统计。团队包含产品、研发、测试和运维共约 120 人,连续两个版本出现发布前集中堆积、缺陷状态长期停滞和上线后补丁较多的问题。
第一轮观察时,团队每个版本记录约 420 条缺陷,整体关闭率约 91%。如果只看总量,容易得出“测试发现很多、研发处理不错”的结论;但拆分后发现,约四分之一的工单缺少可复现条件,待分派和待验证状态的停留时间明显偏长,部分事项在临近发布时才被重新定级。
项目组没有先增加一轮全面测试,而是做了三项改变:建立缺陷与需求变更的分流规则;限定受理角色及初筛时限;对高风险问题设置发布前评审和验证证据要求。第二个观察周期后,记录总量并没有立刻大幅下降,但团队对剩余风险的判断更一致,临近发布才发现的阻塞项减少。
2. 先看缺陷在哪里等待,而不是先看谁修得慢
以下状态耗时为情景模拟的中位数,用来演示诊断方式。数据表明,改进重点不在开发编码环节,而在受理、分派和验证交接。若项目经理只要求开发“加快修复”,就会错过更大的系统瓶颈。
| 流转环节 | 改进前中位停留时间 | 改进后中位停留时间 | 观察解释 |
|---|---|---|---|
| 待补充信息 | 1.8 天 | 0.7 天 | 模板补足环境和复现信息,减少来回澄清。 |
| 待分派 | 2.2 天 | 0.8 天 | 设定受理角色后,缺陷更快进入明确责任队列。 |
| 开发处理中 | 3.1 天 | 3.0 天 | 变化不大,说明主要瓶颈并非编码速度。 |
| 待验证 | 2.6 天 | 1.2 天 | 通过版本和验证安排同步,减少测试排队。 |

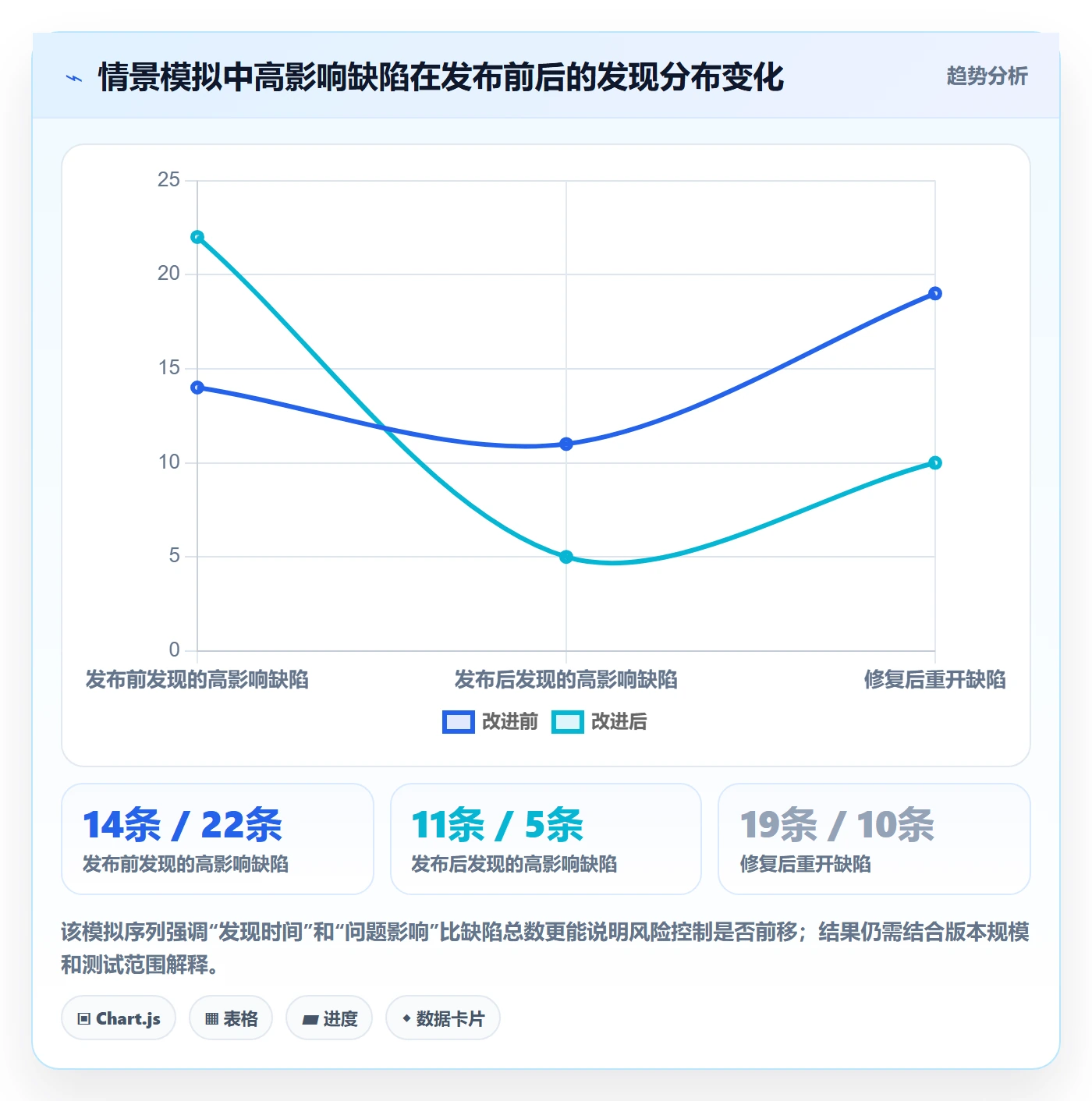

3. 总量不一定下降,风险结构应先改善
在上述模拟案例中,团队通过统一缺陷定义后,早期发现的问题反而增加。若把“缺陷总量下降”设成短期目标,团队可能会减少记录探索性问题;因此 PMO 观察的重点应转向高影响问题的识别时点、线上逃逸、重复缺陷和修复验证质量。
另一项需要特别说明的口径是“线上逃逸缺陷”:只统计上线后确认属于产品缺陷的问题,并明确是否包含配置错误、第三方依赖故障或用户误操作。没有统一边界时,不同版本的逃逸率无法比较,更不能直接据此给团队排名。

4. 用帕累托思路找最值得改的根因

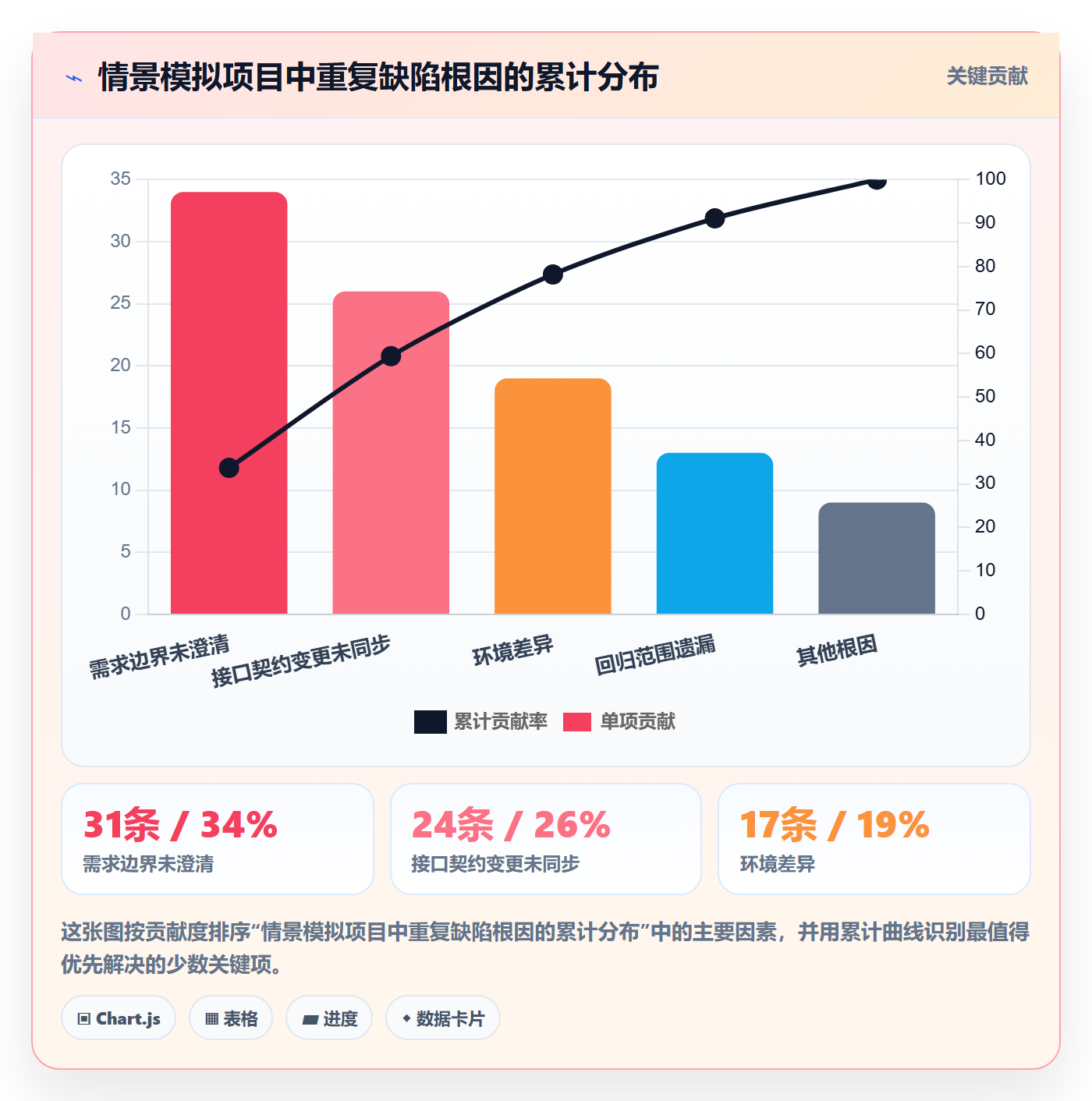

复盘不必把每条缺陷都归结为“测试不足”。在模拟项目的根因归类中,需求边界不清、接口契约变化未同步、环境差异和回归范围遗漏占据较大比重。若根因长期被记录为“人为疏忽”,管理层就看不到可以调整的流程和技术控制。
根因分类要保持可操作,建议先使用少量稳定类别,再允许补充具体说明。过度细分会导致每类样本过少,难以看出趋势;类别太粗则无法导出改进动作。每季度根据高频问题检查一次分类是否仍能支持决策。

5. 将缺陷数据转成管理层可采取的动作
同一份数据,对不同角色应提供不同视角。项目负责人需要看当前版本阻塞项和风险接受记录;研发负责人要看待处理量、依赖和返工;测试负责人要看验证排队与覆盖;管理层和 PMO 则要看跨项目的系统性趋势、例外和改进措施完成情况。
仪表盘不应只展示红黄绿状态。每个异常都应连接到一个可执行的问题:是否需要增加验证资源、调整发布窗口、澄清需求、解决环境差异,或接受某项已知风险。若数字变化没有对应决策,报表只是更漂亮的台账。
七、PMO 的效率提升方法:把管理动作放到最有杠杆的位置
1. 把“逐条追问”改成例外管理
PMO 不必每天检查所有缺陷。可以先设定需要升级的条件:高风险缺陷无人负责、超过约定时限、影响多个项目、临近发布仍未验证、同类问题反复出现。系统视图或例会聚焦这些例外,其他事项由团队按流程自我管理。
这种做法的关键不是少管,而是把注意力从平均分配改为风险加权。对低风险事项过度追踪会挤占治理时间,对高风险事项缺少升级则可能造成重大损失。阈值应结合团队交付周期和业务风险设置,并在试运行后调整。
2. 建立固定节奏,而不是临时拉会
对多数项目而言,每周一次缺陷风险评审足以处理常规队列;重大线上问题和高影响阻塞则走即时通道。会议应围绕决策而非逐条朗读列表,提前共享待决事项、责任人、风险依据和方案选项。
- 会前由项目团队更新高风险缺陷、停滞事项和预计验证日期。
- 会上只讨论需要跨团队决策、资源调整或风险接受的事项。
- 会后将决定、负责人、截止时间和验收证据写入工作项。
- 下次会议先检查上次承诺,再讨论新事项,避免行动项沉没。
3. 用统一底座加轻量差异,支持不同团队成熟度
对流程成熟度较低的团队,先统一最小必需字段、状态语义和责任人规则;对成熟团队,可增加自动化、根因分类、风险分层和发布联动。不要一开始就要求所有团队建立复杂评分模型,否则填报负担会先于治理收益出现。
若使用 PingCode 等研发协作平台,PMO 可以先建立组织级工作项口径和跨项目视图,再逐步为高风险项目配置更严格的审批与验证流程。具体配置能力应以实际版本、权限和组织方案为准,实施前应通过试点验证,而不是仅依据演示场景做判断。
4. 用小范围试点验证流程是否值得推广
试点应选择有代表性但可控的项目,覆盖产品、研发、测试和至少一个依赖团队。先记录基线,如信息完整度、待分派时间、验证时间、重开比例和线上逃逸,再运行新规则一个完整迭代或发布周期,然后比较变化并访谈一线人员。
如果状态停留时间下降,但一线填报时间显著增加,说明流程可能把成本转移到了提交者;如果高风险缺陷更早暴露,但评审频次过高导致交付受阻,则要调整触发阈值。PMO 应评估净收益,而不是只汇报某个单项指标变好。
5. 让规则、流程和平台配置保持同一版本
常见治理漏洞是流程文档写了一套,平台状态配置另一套,培训材料又保留旧定义。每次规则调整时,应同步更新字段说明、状态流、自动化提醒、报表口径和培训内容,并明确版本生效时间。
对关键字段,建议保留数据字典:字段名称、定义、填写角色、取值说明、是否必填、适用范围及统计用途。数据字典不必庞大,但能避免多个项目各自解释“已解决”“待发布”和“线上缺陷”。
八、不同情况下的行动建议与取舍
1. 团队规模小、产品简单:先把基本闭环做实
小团队不需要复制大组织的审批体系。优先做到缺陷有复现步骤、有责任人、有明确的优先级、有修复后验证;每周查看一次未关闭项,并对线上高影响问题做简短复盘。工具选择以低维护成本和团队实际协作为准。
这种做法的取舍是横向统计能力较弱,但管理成本低、反馈速度快。只有当协作人数、项目依赖或版本风险增加时,再引入更细的分类、自动化和治理节奏。
2. 多团队、多产品线:统一核心定义,保留局部流程
组织有多个团队时,应先统一缺陷定义、严重程度、优先级、状态语义、数据口径和跨团队升级规则。团队可以因交付方式不同设置局部验证步骤,但核心数据要能够跨产品比较,责任交接要有明确负责人。
这种方案的取舍是需要较多前期沟通和数据治理,短期可能让既有报表发生口径变化。PMO 应提前说明基线重算方法,不能在定义变更后把新旧数字直接连成趋势线。
3. 线上事故频繁:从缺陷台账升级为风险响应机制
如果线上高影响问题频繁,单纯优化工单字段不够。需要建立事件分级、值守和升级通道,明确缓解、回滚、客户沟通、数据修复和事后复盘职责。事故处理中先恢复服务或控制影响,完整根因分析可以在稳定后开展,但关键决策必须留痕。
这种机制的取舍是需要投入值守能力和演练时间,也可能增加高峰期协调成本。对于业务影响小、发生概率低的产品,应避免照搬高可用系统的重型流程,而应按实际损失和恢复目标设计。
4. 缺陷与需求争议多:先建立需求确认和变更入口
若大量工单在“这是需求还是缺陷”之间反复流转,根因可能是验收条件不清或变更没有留痕。产品负责人应明确需求基线、验收规则和变更评估方式;测试提交时引用相应依据,研发才能判断实现偏差还是范围变化。
这种做法的取舍是需求分析前置成本会上升,尤其在探索性产品中,过早冻结细节可能降低迭代弹性。可以冻结核心约束与风险边界,同时允许低风险体验细节通过快速评估调整。
5. 资源紧张、发布日期固定:显式选择风险,不要伪装为关闭
并非每条已知缺陷都能在发布前修复。项目负责人需要基于影响、发生概率、绕行方案、修复风险和用户承诺,决定修复、延期、降级、临时缓解或接受风险。接受风险必须记录审批人、有效期限、监控方式和后续处理计划。
这种取舍不会消除风险,却能避免风险被隐藏在“低优先级”或“已解决”状态里。PMO 要确保风险接受是可见且可回看,而不是以状态修改替代决策。
6. 引入管理平台:先验证工作流匹配,再看自动化能力
评估平台时,我会让真实用户完成一轮端到端任务:提交缺陷、补充信息、分派、修复、验证、关联版本、查看报表。观察一线是否能在少量步骤内完成记录,管理者是否能沿着同一数据追踪到风险和责任。
重点比较流程配置、权限管理、跨项目视图、审计留痕、数据导出、集成能力和迁移成本。演示中的功能不等于组织中可用的配置,采购前应确认具体套餐、部署方式、权限边界和实施支持。工具适配是治理的助力,不是治理的替代品。
7. 如何在效率、质量和管理成本之间取舍
所有额外的字段、评审和审批都要付出时间。对于低影响问题,采用轻量流程可以缩短处理周期;对于数据、安全、资金或核心交易问题,增加复核和证据要求往往更划算。PMO 的目标不是让每条缺陷都走最重流程,而是把控制强度匹配到风险。
| 管理方式 | 效率收益 | 主要成本 | 更适合的场景 |
|---|---|---|---|
| 轻量流程 | 提交和流转快,适合快速迭代。 | 跨团队统计和审计能力较弱。 | 小团队、低风险产品、内部工具。 |
| 统一标准流程 | 口径一致,便于跨项目治理。 | 需要培训、配置和持续维护。 | 多团队协作、版本依赖较多的组织。 |
| 风险分层流程 | 高风险得到更强控制,低风险保持灵活。 | 需要维护分级规则,并防止等级滥用。 | 业务影响差异大、需要发布风险审查的组织。 |
| 重审批流程 | 决策留痕充分,控制边界清晰。 | 审批等待可能拉长周期,容易形成形式主义。 | 高合规、高安全或高损失风险系统。 |
九、落地检查清单:用四周建立可持续的缺陷治理节奏
1. 第一周:统一定义与基线,不急着换工具
先抽样检查最近一到两个版本的缺陷记录,找出定义冲突、缺失信息、长期停滞和重复问题。与产品、研发、测试、运维共同确定缺陷与需求变更的边界,并记录当前数据口径。此时的目标是看清现状,而不是马上追求指标变好。
基线至少包含高风险缺陷占比、待分派时间、待验证时间、重开比例、线上逃逸数量和缺陷信息完整度。明确每项指标的数据来源、统计周期、分母和排除条件,避免试点完成后才发现前后不可比。
2. 第二周:试运行模板、受理角色和升级条件
发布简洁的缺陷模板,指定受理人和补充信息时限,明确高风险升级条件。选一个项目先运行,不要同时更改所有团队的状态流和考核规则。为一线人员准备真实案例,让大家练习如何区分缺陷、需求变更和无法复现问题。
试运行期间,PMO 应记录哪里出现重复劳动、哪些字段无法填写、哪些状态没人理解。模板不是文件发布后就完成了,只有一线能低摩擦地使用,规则才算落地。
3. 第三周:检查流动瓶颈并做一次风险评审
查看缺陷在哪些状态停留最久,以及高风险事项是否都具备责任人、计划日期和验证方案。组织一次以决策为目标的评审,重点讨论跨团队依赖、发布风险和需要管理层支持的问题,不把所有待办逐条念完。
如果高风险事项仍大量停在待确认,不要先提高催办频率,而应检查产品预期、技术依赖和业务决策是否缺位。每个瓶颈都要找到流程责任和处理动作,不能只在报告里标红。
4. 第四周:评估净收益,决定推广、调整或停止
对比基线和试点结果,同时访谈提交者、受理者、修复者和验证者。关注周期有没有缩短、重开是否变化、信息质量是否提高,以及团队实际花费的填报和会议时间。若某项指标改善但整体成本大幅上升,应重新设计而不是把它包装成成功。
试点结果良好时,先推广核心规则,再按风险和成熟度扩展流程;结果不佳时,明确是规则过重、工具不匹配、培训不足,还是责任机制没有改变。停止一个无效动作同样是治理成果。
5. PMO 每月复盘的五个问题
- 高影响问题是否比过去更早被发现,还是仅仅更早进入报表?
- 缺陷最长的等待发生在哪个环节,等待原因是否有负责人处理?
- 重开、重复和线上逃逸分别呈现怎样的趋势,口径是否保持一致?
- 哪些根因能够通过需求、设计、自动化测试或发布控制预防?
- 新增流程为团队减少了多少返工,又增加了多少填报和协调成本?
以上问题让月度复盘从“汇报数量”转向“验证机制是否起作用”。若长期没有明确答案,说明组织可能有数据采集,却没有把数据接入决策和改进。
十、结语:真正的效率提升,是减少无效等待和重复风险
1. 不要把缺陷管理做成另一套考核游戏
缺陷数量、关闭率和平均修复时长都可以提供线索,但没有一个指标能单独证明质量。把它们直接变成团队排名,往往会促使人们优化数字而不是系统。PMO 应看见数据背后的定义、样本、等待、风险和行为变化。
2. 从一条缺陷开始,验证组织是否能完成闭环
我最建议的起步动作,不是采购更复杂的系统,也不是发布一本厚重流程手册,而是挑一条真实的高影响缺陷,检查它是否有清楚的复现事实、可解释的定级、明确的责任人、可执行的验证方案和可追踪的复盘行动。沿着这条链路,团队通常很快就能发现真正的断点。
缺陷管理的成熟标志,不是所有问题都被迅速关闭,而是组织能尽早看见不确定性,诚实记录尚未消除的风险,并把反复出现的问题变成流程、设计或测试能力的改进。下一步可以先抽样最近两个版本的数据,建立统一口径和状态停留基线,再用一个团队试运行四周;只有确认减少了返工和风险,而没有把成本转嫁给一线,才值得扩大推广。
常见问题解答(FAQ)
1. 缺陷单需要写哪些信息,才能让研发少来回追问?
我提缺陷时经常只写“页面报错了”,研发却会追问账号、步骤和环境,问题迟迟无法复现。我想知道哪些信息是必须填写的,哪些可以等研发接单后再补?
缺陷单的目标不是把经过写得很长,而是让接手人能在不找提交人的情况下复现并判断影响。建议把标题写成“操作对象+触发条件+实际结果”,正文至少包含:前置条件、可复现步骤、预期结果、实际结果、环境与版本、影响范围、附件或日志。
比如,不写“保存失败”,而写“编辑订单后点击保存,页面提示成功但重新打开仍显示旧地址;测试环境,版本2.6.1,必现”。试运行时可将“步骤完整、结果可观察、环境明确、证据可用”设为提交检查项;缺少复现路径的单子先退回补充,不要直接塞进待开发队列。
截图适合说明界面,录屏和日志更适合定位时序、接口或偶发问题。
2. 缺陷严重程度和处理优先级应该怎么区分?
我发现团队常把“严重”和“优先”当成一回事,结果一些影响面很大的问题没有及时处理,另一些看起来严重但几乎没人遇到的问题却挤占排期。我应该依据什么规则分别评估?
严重程度描述故障造成的技术或业务后果,优先级描述组织决定何时处理,两者不要合并成一个字段。可以用四级严重程度:阻断核心流程、主要功能受损、局部功能异常、文字或样式问题;优先级则结合用户影响、发生频率、是否有绕行方案、上线时间和合规风险决定。
例如,偶发且有可靠绕行方式的问题,严重程度可能较高但优先级不一定最高;影响所有用户登录的问题,通常两者都高。PMO应提供判定示例,并要求提级时写明证据和业务理由,避免“紧急”变成争抢资源的标签。
3. PMO怎样安排缺陷分诊,才能提高处理效率?
我负责多个项目的缺陷跟踪,大家每天都在群里问进度,但不少单子仍然卡在“待确认”或“待分配”。我不确定该每天开会逐条过,还是设置规则让团队自行流转,怎样做才能少开会又不漏掉风险?
分诊的价值是尽快做出归属和下一步决定,不是把所有缺陷逐条念一遍。可按固定节奏运行:提交后检查必填信息;每个工作日由产品、研发、测试代表处理新增和阻塞项;会上只讨论影响大、责任不清或超过时限的单子,其余由负责人异步更新。
试运行两周,可把新增缺陷在1个工作日内完成确认、紧急项在当天完成响应作为起始目标,再依据团队规模调整。看板至少呈现状态、责任人、优先级、创建时间和阻塞原因;若大量问题停在“待确认”,先检查入口信息和分诊责任是否清楚,而不是简单增加会议频次。
4. 缺陷关闭前要验证什么?PMO用哪些指标判断流程是否有效?
我遇到过开发说已经修复、测试关闭后用户又报同一个问题的情况,也见过报表里的关闭率很高,但版本延期和返工并没有减少。我想知道关闭标准和指标应该怎么设,才不会只是在追求好看的数字?
关闭前至少要核对修复版本、复现路径是否通过、相关回归范围是否覆盖,以及是否存在已知限制;无法验证的单子应标记为待验证或延期关闭,并写明原因,不要用“已改”代替验证结果。指标不要只看关闭数量或关闭率,因为集中关闭低价值单也能让数字变好看。
建议同时观察中位修复时长、超期未处理数量、重新打开率、重复缺陷比例和上线后逃逸缺陷,并按严重程度、项目或版本拆分。可先用最近4周建立基线,再连续观察4至6周:如果平均关闭时长下降但重新打开率明显升高,通常说明速度提升是以验证质量为代价;应回看复现信息、修复说明和回归范围,而不是继续压缩关闭时限。
核心关键词
文章包含AI辅助创作:Bug / 缺陷如何做好缺陷?PMO效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509690
读者评论
我们团队以前也只看关闭率,后来发现待验证和重开问题才是主要风险。把“开发已修复”和“测试确认关闭”分开后,数据确实更接近真实情况,但前提是状态定义和责任人要先统一,否则只是多了几个字段。
文中把严重程度和处理优先级拆开很有参考价值。实际项目里客户催得急的事项常常被直接标高,反而挤占了数据错误、权限异常这类不显眼但后果更大的问题。只是风险评估需要产品、研发和业务都愿意投入时间,小团队执行起来可能比较困难。
按状态停留时间拆解瓶颈这一点很实用。我们曾以为研发修复慢,统计后才发现大部分时间耗在环境准备和测试排队上。建议再补充异常项的处理方式,比如长期无法复现的缺陷如何保留、降级或定期复审,避免它们一直占着待处理列表。
