缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

项目经理推动缺陷制度时,最容易遇到的不是“大家不会提 Bug”,而是同一个缺陷被测试、研发和业务分别解释:测试认为阻断上线,研发认为无法复现,业务认为可以先发,项目经理最后只能在群聊里催进度。缺陷制度真正要解决的,不是把所有问题塞进表单,而是让团队对风险、责任、时限和放行条件使用同一套判断规则。

一、先讲核心结论:制度不是流程图,而是可执行的决策规则

1. 缺陷制度的目标不是“零缺陷”,而是减少不确定性

我设计缺陷制度时,首先会问团队:我们希望制度改变什么行为?如果答案只是“让缺陷有记录、有人跟进”,制度通常会变成登记台账。真正有用的制度,要能明确判断一个问题是否属于缺陷、由谁处理、何时处理、什么情况下可以延期,以及谁有权接受剩余风险。

软件产品不可能在现实成本下保证所有问题都被提前发现。项目经理也不应把“缺陷数量为零”当作质量目标,因为团队可能通过少提问题、合并记录或降低严重程度,让数字变漂亮,却让线上风险更隐蔽。制度更应追求缺陷可见、风险可解释、处置有依据。

我建议把目标写成四项可观察结果:缺陷能被稳定复现或说明无法复现的原因;高风险缺陷有明确的决策人;修复结果经过验证;暂不修复的问题有接受人、期限和复查条件。四项中任何一项长期缺失,流程再完整也只是表面合规。

2. 一套能落地的制度,至少包含六个决策点

我通常把制度拆成六个决策点,而不是从“新建、处理中、已关闭”几个状态开始画流程。状态只是流程的外壳,真正决定团队行为的是准入、分级、分派、时限、验收和例外处理。每个决策点都要有明确的输入、责任人和退出条件。

  • 准入:什么是缺陷,什么是需求、咨询、数据问题或环境问题。
  • 分级:按影响与风险判断严重度,不按提单人的情绪或职位定级。
  • 分派:由谁负责判断、修复、验证和协调依赖。
  • 时限:响应、处置和复验分别何时发生,哪些时间暂停计时。
  • 验收:怎样证明修复有效,怎样避免“改了代码就算关闭”。
  • 例外:延期、拒绝、重复、无法复现和上线接受风险怎样留痕。

制度落地的判断标准很简单:找一条真实缺陷记录,团队能不能在几分钟内回答“当前卡在哪里、谁下一步行动、什么证据可以推进、谁有权做例外决策”。如果答不出来,问题往往不在成员不负责,而在规则没有把责任和证据连起来。

3. 缺陷数量不是质量结论,必须与风险和流转效率一起看

单看缺陷总数,既不能说明产品质量变差,也不能证明测试效率变高。版本范围变大、测试覆盖变深、用户增加或提单口径统一,都可能推高缺陷数量。反过来,缺陷减少也可能是因为问题没有被记录,或团队将缺陷转成了需求、待办和群消息。

我更关注缺陷从发现到决策的时间、高严重度缺陷的未关闭数量、重新打开比例、超期原因,以及上线后问题与发布前问题之间的关系。这些指标不是为了给个人排名,而是为了定位制度中的阻塞点。例如,缺陷修复很快但复开率高,可能说明验收标准或回归范围不足。

缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

4. 项目经理承担规则与决策机制,不代替专业角色判定技术事实

项目经理要负责建立协作规则、协调资源、推动风险决策和检查制度是否被执行,但不应替测试人员决定复现是否充分,也不应替研发人员估算修复工作量,更不应替产品负责人接受业务风险。制度设计得好,恰恰能让各角色基于事实作判断,而不是把所有争议推到项目经理一个人身上。

如果团队习惯让项目经理亲自给每条缺陷定级、催每个开发、批准每次延期,短期可能显得响应很快,长期却会形成单点依赖。我的做法是把“谁来定事实、谁来定优先级、谁来接受风险”分别写清楚,再通过升级机制处理争议。

二、背景和真实场景:制度通常从一次发布争议开始

1. 一个具有代表性的项目场景

下面用一个合成案例说明制度设计。案例综合了常见的跨团队协作问题,人数、缺陷数量和时间均为情景模拟,不代表任何企业的真实统计。某企业级业务系统有 120 名产品、研发、测试和实施人员,三个研发小组共同交付一个季度版本,发布节奏为每三周一次。

版本候选阶段,测试提交了 86 条问题。研发认为其中约四分之一是需求变更或环境差异,产品认为有些问题可以先发布后补,客户交付人员则担心几个权限与数据问题会影响验收。大家都在使用缺陷记录,但严重程度口径不一致,导致同样的“部分用户无法导出”在不同小组被标为高、中、低三个等级。

争议拖到发布前两天才集中爆发。团队花了大量时间解释每条记录属于谁,而不是评估用户影响和处置方案。更麻烦的是,一条“无法复现”的问题没有记录测试环境和操作数据,另一条被关闭的缺陷没有回归结果,发布会上也没人能说明哪些未修复问题已经被业务负责人接受。

2. 先定位卡点,再决定是否需要加流程

面对这种场景,我不会先增加审批节点,而会先抽取一段时间内的缺陷记录,按照“进入,判断,修复,验证,决策”分段检查。重点不是统计每个人做了多少条,而是找出缺陷在哪个节点停留最久、哪些字段反复缺失、哪些问题被退回,以及延期决策是否有依据。

在这个合成案例中,抽样复盘发现三个问题:提交记录中有较多缺少复现条件的条目;严重度和优先级被混为一谈;延期缺陷没有风险接受人和复查日期。基于这三项证据,团队决定先统一准入和分级,再调整流程字段,而不是增加一个“质量委员会”来逐条审批。

这是我认为最值得保留的经验:流程改革之前先找重复出现的决策失败,不要把每个个案的麻烦都翻译成一个新审批步骤。审批越多,不代表风险越低;如果输入信息不完整,审批只是让更多人看见同一份不完整信息。

3. 识别缺陷、需求和环境问题的边界

缺陷是产品当前行为与已确认要求、合理预期或约定质量标准不一致的情形。需求变更是对已确认范围的新增或调整;环境问题是运行条件、配置或依赖导致的异常;数据问题则可能来自数据质量、迁移规则或操作过程。边界并非总能一次判定,因此制度需要允许“待分类”,但不能让待分类成为无限期搁置的状态。

问题类型 判定依据 通常由谁确认 记录应保留什么
产品缺陷 行为不符合已确认需求、验收标准或质量约束 产品与测试共同核对,研发说明实现事实 版本、环境、操作步骤、实际与预期结果
需求变更 当前行为符合已批准范围,但业务提出新的行为要求 产品负责人或需求决策人 原范围、新诉求、影响评估和排期结论
环境问题 异常与配置、网络、依赖、权限或运行环境相关 研发、运维或环境责任人 环境差异、日志、配置和复现条件
数据问题 输入数据、迁移结果、数据规则或操作数据异常 数据负责人、业务负责人和研发协同 影响范围、数据来源、修复与回滚方案

4. 先设轻量观察期,避免制度上线即变成填表运动

制度刚推出时,我倾向设置两到四周的观察期,先解决高频歧义,而不是马上把全部指标与绩效挂钩。观察期内重点看必填信息完成率、待分类积压、严重度争议、超期原因和重新打开记录,并通过抽样复盘确认字段是否真的帮助决策。

如果某个字段连续几周没有被用来判断、分派、验收或复盘,它就可能是无效负担。相反,如果团队经常因为缺少版本、环境、影响用户范围而来回追问,这些信息就应进入最小必填集。制度的字段设计应来自实际返工成本,而不是追求表单看起来完整。

缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

三、常见误区:看起来有制度,实际没有减少争议

1. 误区一:把严重度和优先级当成同一个字段

严重度描述问题造成的影响和后果,优先级描述团队决定何时处理。一个只影响少数用户、但涉及财务数据准确性的问题,严重度可能很高;一个不影响核心功能、却挡住本次关键演示的问题,优先级可能被短期调高。两者有关联,但不能互相替代。

若只保留一个“高、中、低”字段,提单人往往把“我希望马上处理”写成“高严重度”,研发则按修复成本或技术复杂度降级,最后每个标签都变成谈判筹码。我的建议是分别记录影响等级和处理顺序,并让优先级能随版本计划变化,而严重度需要有事实依据才调整。

2. 误区二:用“修复时长”替代“首次响应”和“解决时限”

从缺陷创建到关闭的总时长,包含排队、补充信息、等待环境、修复、部署和复验等不同时间。把总时长全部归到研发修复速度上,会掩盖流程等待;只统计代码修改耗时,又会遗漏用户长期等待的体验。指标应拆开,至少区分首次有效响应、开始处理、等待外部条件和完成验证。

首次响应不是自动回复“已收到”,而是责任人做出有信息价值的动作,例如确认影响范围、提出补充信息、认领排查或明确暂不处理的原因。解决时限也不能只靠严重度推算,还要结合发布窗口、值班覆盖、数据修复风险和依赖团队的服务约定。

3. 误区三:要求“所有缺陷都必须修复”

“所有缺陷必须修复”听起来重视质量,实际会让团队陷入不现实的承诺。边界显示问题、低概率且有替代路径的问题、修复可能引入更大回归风险的问题,都需要结合影响、成本和版本目标做取舍。正确要求不是无条件修复,而是每条确认的缺陷都必须有处置结论。

处置结论可以是修复、延期、拒绝、重复、无法复现、转需求或环境修复,但每种结论都要有相应证据和责任人。延期不等于遗忘,拒绝不等于删单,无法复现也不能只留下一句“本地正常”。这些边界明确后,团队才有能力在风险与交付之间做诚实取舍。

4. 误区四:把关闭等同于研发提交代码

代码提交只代表修复动作发生,不代表用户场景已恢复。修复可能没有覆盖实际触发条件,也可能引入回归,甚至只在研发环境中有效。关闭前至少要确认验证版本、验证环境、复测步骤和结果;高风险缺陷还要确认相关回归范围及上线后的观察方式。

如果测试资源紧张,制度可以允许低风险问题由适当角色进行轻量验证,但必须明确替代证据,例如自动化测试结果、监控数据或业务抽样确认。简化验证可以,取消验证责任不可以。否则团队只是把质量风险从测试环节推迟到线上。

5. 误区五:把逾期率、关闭量直接挂到个人绩效

个人指标容易诱发策略性行为:先关闭再重开、降低严重度、拒绝接单,或把复杂问题拆成多个容易完成的小单。尤其在依赖多个团队、需求频繁变更或测试环境不稳定时,单纯以关闭数量排名,会惩罚承担难题的人,却奖励容易处理的问题。

我更愿意用团队级指标来发现系统性阻塞,再通过案例复盘识别责任。确需观察个人或小组工作负荷时,应同时看任务复杂度、等待外部时间、返工率和质量结果,并设置明确的反操纵机制。指标的作用是提出问题,不是自动给出责任判决。

6. 误区六:增加流程节点,却不定义争议的裁决路径

有的团队为解决争议增加测试负责人、研发负责人、产品负责人和项目经理的逐级审批,但遇到分歧时仍不知道谁最终拍板。审批链变长了,决策权却没有变清晰。制度必须规定争议如何升级、时限多长、谁有最终权限,以及决策需要留下什么依据。

例如,严重度由测试与研发依据事实提出,产品负责人补充用户和业务影响;若涉及发布风险,由发布决策人接受或拒绝剩余风险。各角色意见可以不同,但意见和最终决策都要留痕。这样既允许专业讨论,也避免“大家都同意吗”成为无限延迟的理由。

四、专业判断逻辑:从风险、责任和证据设计制度

1. 先判断影响,再判断紧急程度

我建议用两个维度分级:影响度与紧急度。影响度看受影响用户、核心业务、数据完整性、安全与合规后果,以及是否有替代路径;紧急度看距离发布或业务节点的时间、问题是否持续发生、是否会扩大损失。两者分开后,团队可以避免把“快到截止日期”误判为“问题本身更严重”。

影响度是事实判断与风险评估的结合,紧急度则会随时间变化。一个低影响缺陷可能因客户演示临近而提高处理优先级,但不应因此被重新描述成核心数据故障。建议制度中保留“严重度”和“处理优先级”两个字段,并记录每次变更的理由与决策人。

影响等级 可操作判断 常见处置要求 示例
致命 核心业务不可用、关键数据丢失或存在严重安全风险,且无可靠替代路径 立即升级,发布前必须修复或正式停止发布 关键交易无法完成且影响持续扩大
高 重要功能受限,较大用户范围受影响,替代方式成本高或风险高 明确负责人和处置时限,发布决策需显式评估 一类客户的权限配置导致无法完成主要流程
中 局部功能异常,有可接受的替代路径,影响范围可控 纳入版本计划,明确延期是否影响验收 特定筛选组合结果不完整,但可通过导出规避
低 体验或表现问题,不影响主要任务,风险较低 按容量安排修复,必要时转入常规维护 非关键页面的间距或提示文案不一致

这张表是起点,不是替代判断的机械公式。涉及个人信息、资金、数据不可逆操作或合规义务时,风险可能高于一般用户影响范围;任何一个维度出现重大后果,都应触发升级。项目经理要推动团队写清楚“为什么是这个等级”,而不是只让提单人选一个标签。

2. 建立最小准入信息,降低来回追问成本

缺陷准入不是要求提单人写一篇调查报告,而是让接手人能开始判断。对大多数产品缺陷,最小信息包括:发生版本与环境、操作步骤、实际结果、预期结果、影响范围、发生频率、证据附件,以及是否有临时规避方式。涉及数据问题时,还要说明数据范围和可否脱敏复现。

我会把“无法提供”的信息做成可解释选项,而不是强迫成员编造。例如偶发问题无法稳定复现,可以提交发生时间、用户范围、日志标识和已尝试的复现路径,并标记“偶发待补证”。准入标准应保证问题可以被推进,不应成为测试团队和业务团队互相拒单的工具。

  • 先描述事实:记录看到什么,不先写“代码肯定有问题”等归因结论。
  • 区分实际与预期:把产品表现和期望行为分开,避免把期望藏在描述里。
  • 说明影响范围:写清用户、租户、功能、数据或业务阶段,而非只写“有人受影响”。
  • 保留复现线索:记录环境、版本、时间、输入条件和必要日志,注意脱敏。
  • 补充替代路径:说明是否能绕行,以及绕行对用户造成的额外成本。

3. 把责任拆成“报告、分派、修复、验证、接受风险”

“责任人”不应只有一个笼统字段。报告人提供事实与补充材料;分派人确认归属和优先级;修复负责人分析与实现;验证人确认行为符合预期;风险接受人决定是否带着已知问题发布。一个人可以兼任多个角色,但角色不能因此消失。

在跨团队场景中,缺陷最容易卡在“不是我负责”。我建议明确一个缺陷协调人,负责推动缺陷到达正确的判断节点,但不承担替所有团队修复的责任。对尚未确定归属的问题,设置短时限的分诊责任人,并要求给出下一步调查方向,而不是让缺陷一直留在“待认领”。

4. 设计状态时,围绕决策变化而不是部门习惯

小团队可以使用少量状态:新建、待分诊、处理中、待验证、已解决、已关闭,并通过字段表达延期或拒绝。多人、多产品线组织则可能需要区分待补信息、待外部依赖、待发布、已上线待观察等状态。状态越多,统计与培训成本越高,因此每新增一个状态,都要说明它对应什么不同的下一步行动。

状态名称不宜以部门为中心,例如“测试处理中”容易让人误以为问题只属于测试。更有效的状态表达应指向工作事实,如“待补充复现信息”或“等待上线验证”。状态切换时可设置必要条件:从处理中到待验证,需要修复版本与变更说明;从待验证到关闭,需要填写验证结果。

5. 时限制度要明确计时口径、暂停条件和升级规则

响应时限应考虑工作时间、值班覆盖和业务等级,不能把非工作时段的等待无差别算在执行团队头上。制度可以规定高风险缺陷在服务时段内多久完成首次有效响应、何时给出初步影响评估、何时升级至发布负责人。具体时长需要结合组织服务模式设定,不应把示例数字误当作行业标准。

暂停计时必须有明确条件,例如等待提单人补充信息、等待客户授权环境或等待外部供应商日志。暂停需要记录开始时间、原因、责任方和恢复条件;如果没有这些记录,“等待中”很容易被用来隐藏积压。升级不等于处罚,而是让需要资源或决策权的问题更早到达有能力处理的人。

下面的时限只是情景模拟,适用于工作日有固定团队覆盖、非全天候值守的场景。面向关键交易或全天候服务的团队,应单独设计值班与事件响应机制,不宜直接套用。

影响等级 首次有效响应建议 初步处置方案建议 升级触发条件
致命 服务覆盖期内 30 分钟内 1 小时内组织影响评估与止损讨论 无法快速止损、涉及数据或安全、发布即将进行
高 服务覆盖期内 4 小时内 1 个工作日内明确修复、规避或延期建议 预计影响关键客户、跨团队阻塞或超过承诺窗口
中 1 个工作日内 2 个工作日内纳入排期或说明不处理理由 版本范围变化、影响扩大或重复出现
低 2 个工作日内 常规排期评估,不承诺即时修复 用户影响被低估或与其他缺陷组合形成重大风险

6. 关闭规则应以证据为中心,给“无法复现”留出正确出口

关闭缺陷之前,至少需要记录验证版本、验证环境、复现或回归步骤、实际结果和验证人。若问题修复依赖配置或数据变更,还要确认目标环境已经应用,而不是只在测试环境验证。高风险问题应确认关联测试是否通过,并说明是否需要上线观察。

“无法复现”不是成功修复,也不一定是提单错误。可以先进入待观察或信息不足状态,并规定后续需要什么证据、由谁收集、何时重新评估。经过约定观察期仍未出现,团队可以基于证据关闭,但应保留重新打开条件,例如相同日志特征再次出现或用户报告重现。

五、案例与数据观察:用 90 天模拟样本检验制度是否有用

1. 合成案例的制度改造方式

继续使用前述 120 人组织的情景模拟。三个交付小组在一个季度中共登记 360 条缺陷,制度改造前后的数值只用于展示观察方法,不是行业基准,也不代表真实产品实测。团队改造了四件事:统一严重度定义、拆分响应与解决时长、要求延期记录风险接受人、关闭前填写验证证据。

为了避免一次性把变化都归因于制度,观察时还记录版本范围、人员变化和测试环境稳定性。若改造期间刚好减少了功能范围或增加测试人员,缺陷处理改善就不能简单归功于流程。对管理者来说,指标变化提供线索,复盘才能解释原因。

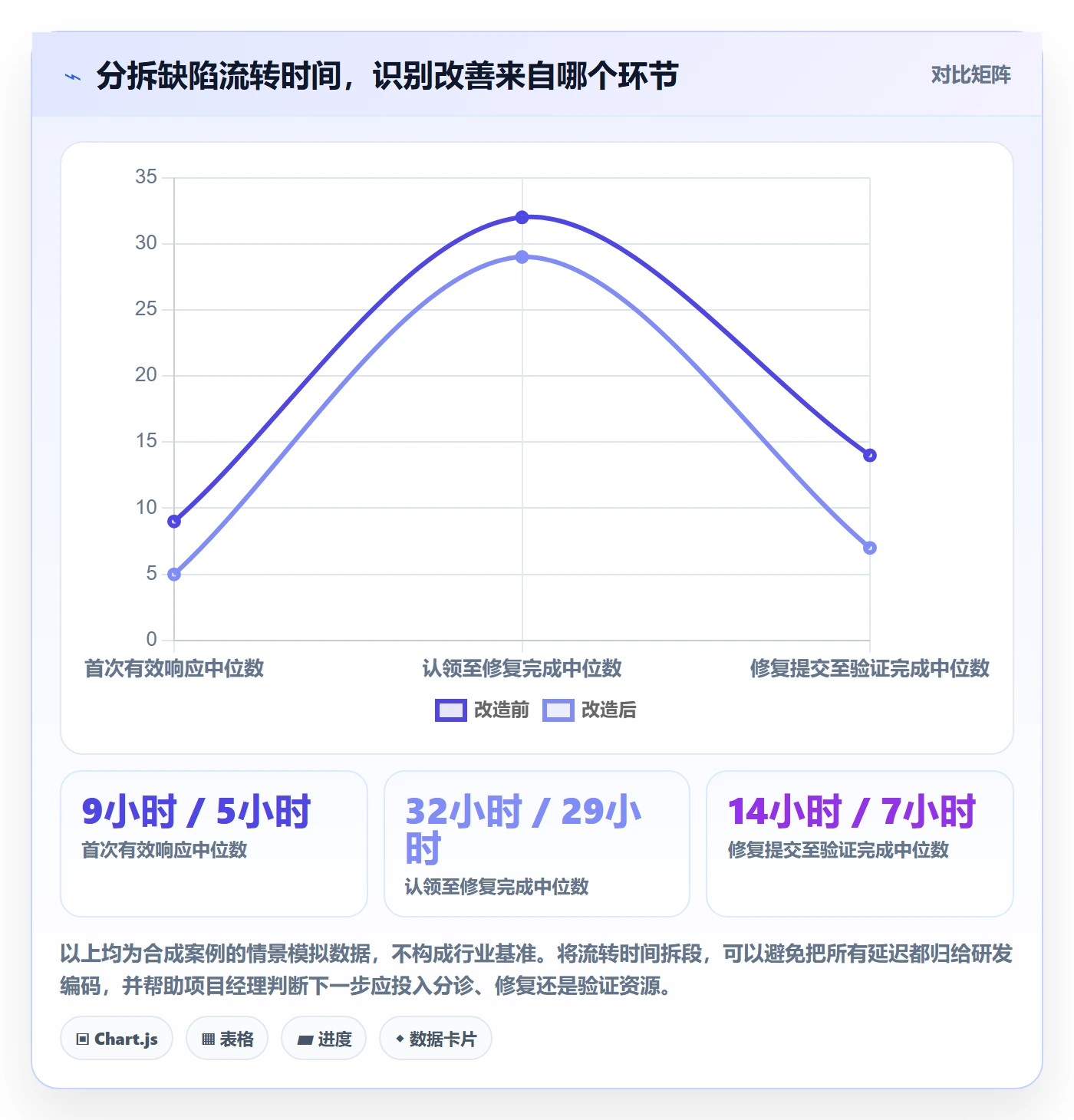

2. 观察首次响应、修复和复验三个不同时间段

模拟观察中,制度调整前后,首次有效响应中位数由 9 小时降至 5 小时;从认领到修复完成的中位数由 32 小时变为 29 小时;从修复提交到完成验证的中位数由 14 小时降至 7 小时。这里的重点不是把三个数合并成“处理速度提高”,而是发现响应和复验链路改善明显,修复时间变化较小。

这种结果可能意味着团队之前主要卡在分诊和测试排队,而非编码效率。若管理者只看总关闭时长,可能会要求研发“再快一点”,却错过了安排复验资源和明确分派规则的机会。每个阶段都要单独看,才能把改善措施放到正确的责任环节。

缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

3. 看重新打开比例,确认“更快关闭”有没有以质量为代价

同一模拟样本中,缺陷重新打开比例从 14% 降至 8%,但仍不能仅凭这一项断定修复质量提升。还要检查重新打开原因:如果主要来自复测条件与原问题不同,可能需要完善测试数据;如果主要是遗漏相邻功能,则应调整回归范围;如果因部署配置未生效,则问题更可能在发布操作链路。

我会对所有高严重度重新打开缺陷做复盘,对中低严重度问题做抽样。复盘时不追问“是谁没做好”,而是追问制度哪个控制点没起作用:准入信息不完整、修复范围没有说明、验证用例不足,还是上线版本与验证版本不一致。归因到可改进的控制点,才有机会避免同类问题重复发生。

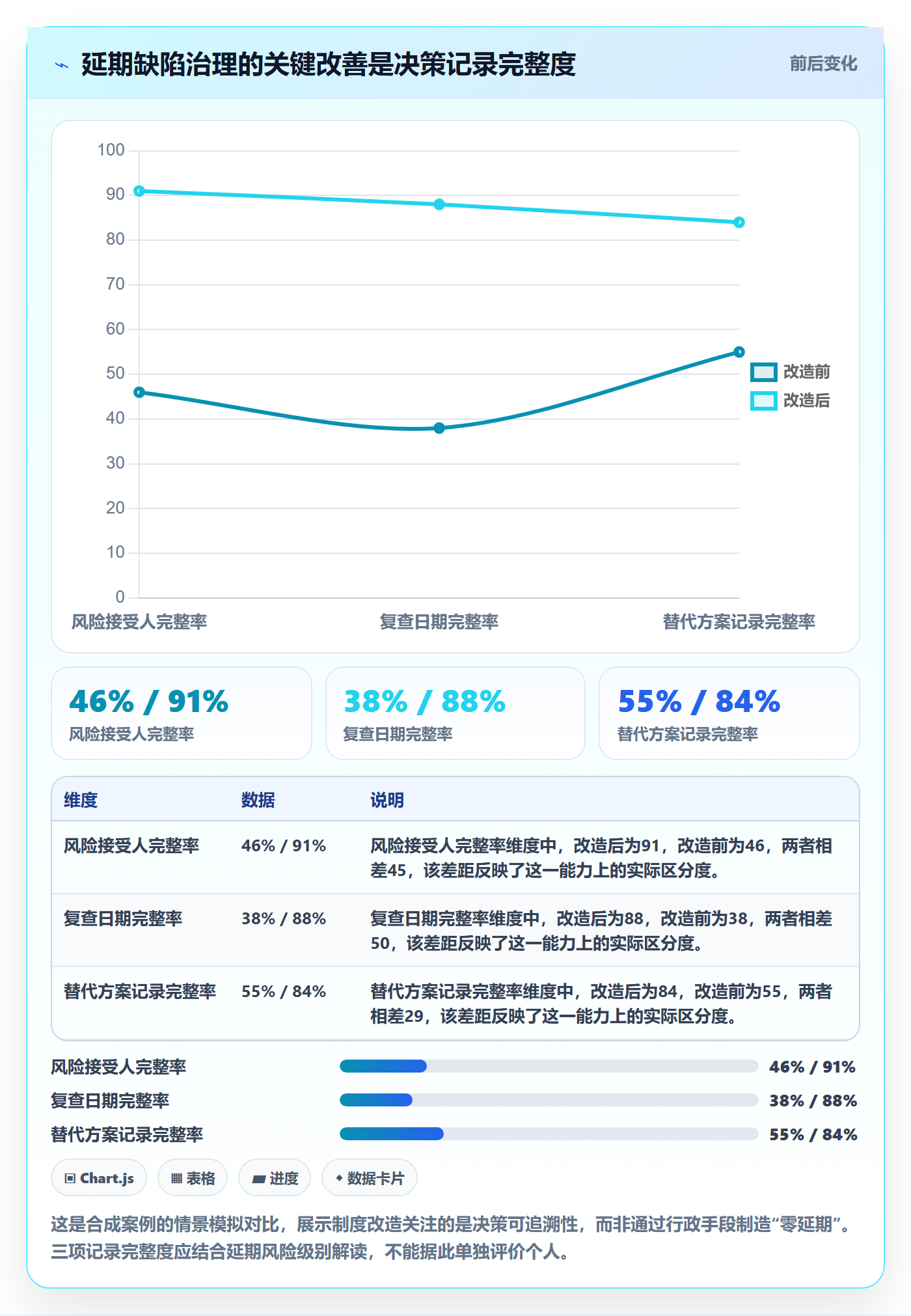

4. 看延期缺陷是否可解释,而非单纯压低延期数量

模拟样本中,延期缺陷记录的风险接受人完整率由 46% 提升至 91%,延期问题的复查日期完整率由 38% 提升至 88%。这不代表延期本身变少,也不表示所有延期都合理;它说明团队更容易找到“谁接受了什么风险、何时重新评估”。这类信息对发布决策往往比延期数量更有用。

对延期缺陷,我要求至少说明四件事:当前影响、替代方案、为什么本次不修、何时或在什么事件下复查。涉及高风险问题时,还要记录风险接受人和发布决策记录。若问题涉及法规、合同承诺或不可逆数据损失,即使业务负责人愿意接受,也可能需要更高层级的正式审批。

缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

5. 用根因分布决定改进优先级,不要只追着单个责任人问

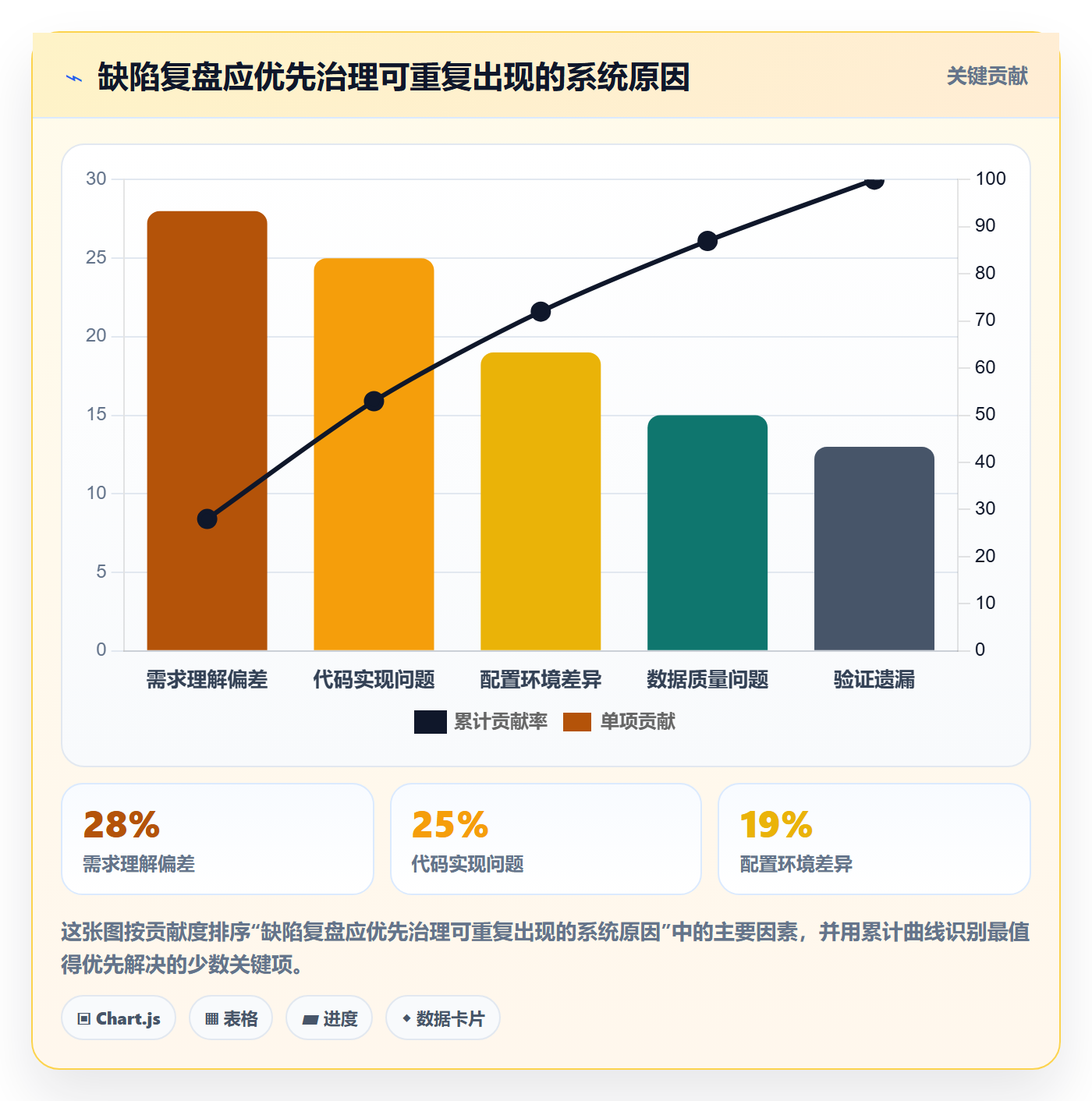

情景模拟复盘将问题分为需求理解偏差、代码实现、配置环境、数据质量和验证遗漏五类。假设样本中,需求理解偏差占 28%,代码实现占 25%,配置环境占 19%,数据质量占 15%,验证遗漏占 13%。这组比例仅用于说明分类思路,真实团队应依据自己的缺陷记录进行归因,且允许一条缺陷存在多个促成因素。

根因统计容易被误用成“谁的缺陷最多”。我会先看系统层面的重复原因:需求是否缺少可测验收标准,配置是否缺少版本化管理,数据迁移是否缺少校验,回归范围是否依赖个人记忆。优先处理高频且可预防的问题,通常比要求每个人“提高注意力”更有效。

缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析

6. 采用平台时,先验证规则能否被执行,而不是先购买复杂功能

对 100 人以上、多个团队并行交付的组织,我会把制度承载工具纳入设计。以 PingCode 为例,项目经理可以先围绕缺陷字段、状态流转、权限、提醒和报表需求做配置验证,再决定如何分阶段推广。产品功能和版本能力可能变化,实施前应以当前产品资料和试用验证为准,不要仅凭方案描述认定某个流程能力一定可用。

选择工具时,我优先验证几个具体场景:缺陷能否关联需求、版本和测试任务;严重度变更是否能留记录;延期是否能要求填写风险接受人和复查日期;关闭前能否要求验证证据;管理者能否按团队、版本和风险等级查看积压。工具不必一次承载所有治理制度,先把高频决策变成稳定记录,再逐步扩展分析。

如果组织已有成熟的研发协作平台,不一定需要换工具。先检查现有平台能否支撑字段校验、权限边界、通知规则和历史追踪;若关键约束只能依靠群公告和手工表格,才评估补充或迁移成本。工具选型要同时计算配置维护、数据迁移、培训、权限治理和报表口径统一的成本。

7. 指标要形成诊断闭环,不能停在月报图表

建议每周看高风险未关闭缺陷、超期原因、待补信息和待验证积压;每个版本复盘延期、复开和上线后问题;每季度审查严重度口径、字段有效性和规则例外。每次看指标都要对应一个问题、一项行动和一个责任人,否则看板只是在重复展示团队早已知道的积压。

还应保留分母和筛选口径。比如“复开率”是按本月关闭的问题,还是按本月发现的问题计算?是否排除了需求变更和重复记录?“平均处理时间”是否包含等待客户补充信息?若口径随报表变化,趋势就不能比较。所有管理指标都应附上定义、统计周期、排除规则和数据责任人。

六、制度落地步骤:从试点、校准到组织推广

1. 第一步:抽样复盘现有记录,找到真实返工原因

先抽取最近一个版本或四到六周的缺陷记录。不要只挑处理顺利的案例,也不要只挑最糟糕的投诉。建议覆盖不同严重度、不同团队、已关闭与未关闭、正常关闭与重新打开、按期与延期问题。每条记录至少检查分类依据、信息完整度、流转停留时间和关闭证据。

抽样的目的不是建立漂亮基线,而是回答三个问题:团队在哪些判断上最常争议?哪些信息缺失导致重复沟通?哪些问题虽然关闭了,但没有证据证明风险已经消除?先得到这三项答案,再决定是否要增加字段、状态或审批。

2. 第二步:写一页规则摘要,再补充完整制度

如果制度只能依靠几十页文档解释,日常执行大概率会回到口头习惯。我建议先做一页规则摘要,写明缺陷定义、影响等级、严重度与优先级差异、关键角色、关闭要求和升级路径;复杂细节再放到附录。摘要不需要涵盖每种极端情况,但要能帮助成员完成多数常规判断。

制度文本要用可核验的语言。例如“高风险缺陷需及时处理”不够明确,可以改为“高风险缺陷在服务覆盖期内完成首次有效响应,并在约定时间内给出处置方案;无法达到时由责任人说明阻塞并升级”。时限要由组织按服务能力定,不能为了看起来严格而承诺做不到的目标。

3. 第三步:先做小范围试点,观察规则产生的副作用

选择一个团队或一个版本试点,覆盖提单、分诊、修复、验证和延期决策全链路。试点期间至少安排一次短复盘,收集成员遇到的歧义、无效字段、无法执行的时限和绕过制度的行为。制度刚上线时出现绕行,不一定说明团队抵触,也可能说明规则与工作现场冲突。

试点要设置退出条件,例如关键字段完成率达到约定水平、严重度争议明显减少、延期风险记录能追踪、验证状态不再长期堆积。指标值由团队基线与风险要求决定,不建议直接套用通用阈值。若关键流程仍靠某位项目经理手工提醒才能运转,就不应急于扩大范围。

4. 第四步:把争议案例转化为规则补丁

每次复盘只需记录最有价值的例外案例:发生了什么、原规则哪里不清楚、团队当时如何处理、以后采用什么判断方式。制度修订应保留变更记录和生效日期,避免不同小组拿着不同版本的口径争论。重大规则调整应通知相关角色,并说明旧规则中哪些部分被替代。

不要把每个特殊案例都写成一条新规则。若某个情况极少出现,且不值得增加长期执行负担,可以保留裁量空间,只规定升级决策和留痕要求。制度既要减少重复争论,也要避免变成包含所有例外的规则百科。

5. 第五步:推广时培训判断方法,而不仅是教人点按钮

工具培训只能说明字段在哪里,不能让成员知道为什么某条缺陷应标为高影响、为什么延期要留风险接受人。培训应使用团队自己的真实案例,展示相同描述在补足用户范围、发生频率和替代方案后,判断为何会改变。用案例校准比逐页朗读制度更容易形成共同语言。

推广前还要确认角色的时间和授权:测试是否有复验容量,研发负责人是否能调配修复资源,产品负责人是否能确认需求边界,发布决策人是否有接受风险的权限。若角色有责无权,制度就会把结构性问题变成个人超时记录。

七、不同情况下的行动建议与取舍

1. 小团队:优先保留决策,避免流程过度工程化

十几人以内的团队通常可以采用少量状态和轻量字段。提单、修复、验证和风险接受可以由少数成员兼任,但要在记录中区分角色。此类团队最需要的是可复现信息、简明分级和明确关闭条件,不一定需要复杂的审批层级或多个仪表盘。

小团队的主要风险不是流程不足,而是规则只存在于少数人的记忆里。建议用一页制度摘要、固定分诊时间和版本结束复盘,把关键判断保存下来。团队扩张、人员流动或跨项目协作增加时,再逐步引入更细的权限、升级机制和指标分析。

2. 中大型组织:统一最低规则,允许团队保留局部流程

百人以上组织往往有多个产品线、发布节奏和服务等级。强行要求所有团队使用完全相同的响应时限,可能忽略业务差异;完全放任各团队自定义,又会造成数据口径失去可比性。我的取舍是统一缺陷定义、严重度、关键角色和关闭证据,允许团队按服务类型配置优先级时限、值班机制和局部状态。

大型组织还应指定制度维护人,负责版本更新、规则解释和指标口径治理。维护人不是每条缺陷的审批人,而是确保各团队在关键定义上保持一致。跨团队问题要有明确的协调机制,例如临时责任人、依赖方确认期限和升级负责人,避免在多个项目群中反复转述。

3. 发布窗口临近:更重视风险决策和止损,不追求修完全部问题

临近发布时,时间已成为约束条件。项目经理应先把问题按影响、发生概率、用户范围、是否可回滚和替代路径排序,再决定修复、限制发布范围、临时规避或延期。对高风险问题,应优先考虑止损和可逆性,不能为了赶发布在缺少验证时强行关闭。

如果修复本身的回归风险高于已知问题风险,可以选择暂缓修复,但要有明确风险接受人、影响范围、监控信号和补救方案。发布会不是寻找“谁最有信心”的场合,而是基于已知证据决定组织愿意承担什么后果。证据不足时,正确动作可能是延迟决策或缩小发布范围。

4. 线上故障:缺陷流程要与事件响应衔接,不能互相替代

线上故障首先需要恢复服务、限制影响和对相关人员同步事实,缺陷记录则用于后续跟踪根因修复与预防措施。若团队把所有处理都塞进常规缺陷队列,事件响应会被排期拖慢;若只在事件群中处置而不建立跟踪记录,长期修复又可能消失。

我会把事件编号与缺陷记录关联,区分即时缓解、永久修复、数据恢复、监控补充和流程改进。事后复盘关注触发条件、检测延迟、恢复时间、决策信息和预防措施。Google SRE 的公开实践强调事件管理中的角色清晰、沟通与记录,这类原则可作为设计参考,但具体流程必须适配本组织的服务与值班能力。

5. 安全、合规与不可逆数据风险:不能用普通优先级机制兜底

涉及权限越权、敏感信息暴露、财务差错或不可逆数据操作的问题,不能仅按一般产品体验缺陷处理。团队需要遵循组织既有的信息安全、隐私、合规和事件响应要求,限制不必要的传播,保留合规证据,并由有权限的负责人决定通知、隔离、修复与发布动作。

对于这类问题,普通的“业务负责人接受风险”可能不够,风险接受权应依据组织授权和法律义务设定。项目经理的责任是尽早升级并确保跨团队协同,不是自行判断某项合规风险可以接受。制度中应明确安全与隐私事件的转交路径,避免在普通缺陷群里泄露敏感信息。

6. 远程和外包协作:先解决信息边界,再讨论响应速度

跨时区团队或外包团队的等待时间,常常被误读为执行慢。制度应区分工作时段、合同服务窗口、内部依赖和外部等待,并规定提单信息的语言、日志脱敏要求、环境访问方式和交接责任。若接口人不清晰,设置再严格的响应时限也只会产生更多超期记录。

合同与组织制度还要明确缺陷归属争议的处理方式、修复验收权、源代码或环境访问限制,以及延期决策权限。不要把业务风险接受权默认交给外包团队,也不要把所有技术判断推给业务方。协作双方都需要知道自己负责提供什么事实、完成什么动作、何时升级。

7. 资源紧张:先压缩低价值记录成本,不要取消高风险验证

如果团队没有足够测试资源,优先优化测试分层和风险验证顺序:高风险变更增加针对性回归,中低风险问题采用抽样或自动化证据,重复问题沉淀回归用例。减少低价值的状态、冗余审批和重复填表,往往比取消验证更能释放容量。

资源不足还意味着要公开承认取舍。项目经理应让决策人看到未处理问题的用户影响、临时规避成本和可能后果,而不是用“下个版本再说”隐藏工作量。若风险高于组织可接受范围,应调整范围、时间或人员,不能通过压低缺陷等级制造虚假的容量。

八、结尾:好的缺陷制度,让风险不能悄悄消失

1. 制度的独特价值在于让每个“不修”都变成可追踪的决定

缺陷治理最容易被误解成修复管理,实际上它更像一套组织决策机制。修复当然重要,但组织还必须知道哪些问题没有修、为什么没有修、谁接受了风险、何时重新判断。只要这些信息透明,团队就能在现实资源约束下做选择;如果它们被埋在群聊和个人记忆里,风险就会在交接时重新出现。

我判断一套制度是否成熟,不看流程图有多少节点,也不看表单有多少字段,而看一个普通成员能否按规则推动问题,一个发布负责人能否看懂未关闭风险,一个复盘主持人能否从记录中找到可预防的系统原因。制度越成熟,越不需要项目经理靠逐条催促维持运转。

2. 下一步先做三件具体的事

如果你准备启动缺陷制度设计,建议先从最近一个版本抽取 30 至 50 条记录,检查分类争议、信息缺失、超期原因和关闭证据;再选出最常见的三类争议,写成一页分级与处置规则;最后找一个团队试运行两到四周,用真实案例校准,而不是立刻把制度扩展到全公司。

在试点结束时,回答四个问题:高风险问题是否更早暴露;延期风险是否有明确接受人与复查条件;缺陷关闭是否有足够验证证据;团队是否减少了重复追问和口径争论。若答案仍是否定的,先修制度的判断逻辑和资源安排,不要急着添加更多字段。

我的最终判断是:缺陷制度不是承诺“问题都会被修好”,而是确保每个问题都能被正确描述、合理排序、明确处置,并且不会在交付压力下无声消失。从一轮记录抽样和一页规则开始,通常比先建设一套宏大的质量治理体系更容易产生真实改变。

常见问题解答(FAQ)

1. Bug严重程度和处理优先级应该怎么划分?

我负责的项目里,大家经常把“影响很大”和“必须马上修”当成一回事,结果每个缺陷都被标成最高优先级。我想知道制度上怎么区分严重程度和处理优先级,才能避免团队被标签牵着走?

建议把严重程度和处理优先级分成两个字段:严重程度描述缺陷造成的客观影响,处理优先级描述团队何时采取行动。比如,核心交易流程完全不可用可定为严重程度高;若有可靠的临时绕行方案,优先级未必高于正在影响大量用户、但暂时无法复现的故障。反过来,影响范围有限但涉及数据丢失或安全风险的问题,也可能需要立即处理。

制度落地时,可以用影响范围、功能重要性、是否有替代方案、数据与合规风险四项制定判级规则,并要求提交人填写证据,而不是只选一个等级。先试运行两周,每周抽查约十条高优先级缺陷:如果大多数都被降级,通常是规则定义过宽或业务方在用标签争抢资源,而不只是执行不力。

2. Bug从提交到关闭,制度里应该规定哪些状态和责任人?

我发现团队的缺陷单经常卡在“处理中”,测试不知道开发是否已经修完,开发也认为提交后就算交付了。我想把流程定清楚,但担心状态太多会增加维护负担,最少需要哪些环节?

可以先用“待确认、待排期、处理中、待验证、已关闭、暂缓”六个状态,不必把每个内部动作都变成状态。关键是每次流转都明确责任人和完成条件:提交人补齐环境、步骤和结果;项目负责人或模块负责人确认归属与优先级;开发记录修复版本和原因;测试按原复现路径验证;验证通过后关闭,未通过则退回处理中。

“已关闭”不应等同于“代码已提交”。如果缺陷在目标环境中没有通过验证,或修复版本无法追溯,就不应关闭。项目经理每个工作日查看超期和无人负责的条目即可;若团队规模较小,可直接由模块负责人兼任分派人,避免为了流程完整额外设置岗位。

3. 缺陷处理时限怎么设,才能既可执行又不把团队压垮?

我想给不同等级的Bug设响应和修复时限,但项目排期经常变化,开发也会遇到复现困难或依赖外部团队的情况。时限如果只看关闭时间,会不会让大家为了达标而草率修复?

把“首次响应时间”和“解决时间”分开约定,并把解决定义为修复验证通过,不能用提交代码代替。作为试运行示例,可以规定最高等级缺陷30分钟内响应、4小时内给出止损或处理计划;高等级2小时内响应、1个工作日内给出安排;一般缺陷1个工作日内确认、进入迭代排期。

具体数字应依据团队覆盖时段、系统重要性和历史处理数据调整,不应直接照搬。对无法复现、依赖外部团队或需要变更方案的缺陷,要求责任人记录阻塞原因、下一次检查时间和临时措施,并由项目经理定期复核。评估制度时同时看超时率、重开率和回归问题:如果时限达标但重开率上升,说明团队可能在赶关闭而非解决问题。

4. Bug数量很多时,项目经理如何判断先修哪些,而不是只按数量催进度?

我手上的项目每周都能新增几十条缺陷,单看未关闭总数很难判断风险,团队也容易优先处理容易关单的小问题。我想知道项目经理该看哪些数据,才能分辨是真正变稳了,还是只是缺陷暂时没被发现?

不要只看缺陷总量,至少同时观察新增与关闭趋势、按严重程度拆分的未解决数量、缺陷年龄、重开率和版本回归情况。例如,某迭代新增40条、关闭45条,看似净减少5条;但若其中高严重程度缺陷从2条增至6条,项目风险实际上在上升。缺陷年龄可以按提交后经过的工作日统计,优先关注长期无人认领和反复退回的条目。

每周评审时先处理会阻断发布、造成数据风险或缺少临时方案的缺陷,再决定一般问题是否进入当前迭代。对低影响且修复成本高的问题,可记录用户影响、替代方案和复查日期,经过业务负责人确认后暂缓,而不是直接删除。发布前还应核对未关闭缺陷清单与已知限制,让决策建立在风险透明的基础上。

核心关键词

读者评论

冯
冯舒然

我们团队以前也把严重度和优先级混在一起,结果“急着要”经常被标成高危。分开后确实好讨论一些,但最好配几条贴近业务的判例,不然不同小组还是会各自理解。

魏
魏若溪

延期缺陷写明接受人和复查日期很有必要。我比较关心复查条件怎么定:如果风险没有变化,是到期自动重新评估,还是由负责人主动发起?这一点不明确,延期记录也可能慢慢沉下去。

龙
龙星宇

首次响应和实际修复耗时分开统计,能看出等待卡在哪。不过跨团队依赖、测试环境故障这些暂停计时的情况,最好有统一记录方式,否则指标容易变成谁维护得勤快谁看起来更慢。

文章包含AI辅助创作:缺陷落地方案:项目经理开展Bug / 缺陷的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509074
