Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

项目经理最容易在上线前听到的一句话是:“现在还有一些 Bug,但都不严重。”真正危险的往往不是缺陷数量,而是团队没有说清楚它影响谁、何时出现、能否绕过、修复会引入什么新风险。缺陷风险控制的核心不是把列表清空,而是让每一个上线决定都有依据、有责任人、有回退条件。

一、先讲核心结论:控制风险,不等于清零缺陷

1. 项目经理管的是风险敞口,不是 Bug 数量

我判断一个项目的缺陷风险时,不会先看“还剩多少个 Bug”,而会先问:剩余缺陷是否触及核心业务路径?是否会造成数据错误或不可逆影响?受影响用户有多少?团队是否掌握稳定的绕过方案?这些问题比单纯统计数量更接近上线决策。

一条文案错别字可能影响大量用户的观感,却不一定阻断业务;一条低频数据写错缺陷,即使只影响少数用户,也可能造成账务、权限或隐私风险。因此,缺陷数量只能作为工作量信号,不能直接作为发布安全结论。

2. 缺陷决策应当同时回答三个问题

  • 影响是什么:缺陷触及哪类用户、哪条业务链路、哪些数据或系统边界?
  • 发生概率有多大:触发条件是否常见,是否依赖特定设备、权限、数据状态或并发条件?
  • 失败后能否恢复:有没有降级、人工补偿、数据修复、回滚或暂停入口的办法?

我会把风险判断简化成“影响范围 × 发生可能性 × 恢复难度”的讨论框架。它不是精确数学模型,也不应该用一个分数代替管理判断;它的价值是迫使团队把直觉拆成可以核实的事实,避免只凭“看起来不严重”作决定。

3. 上线结论要带条件,而不是只写“通过”

“可以上线”如果没有边界,很容易被理解成所有风险都已消失。更可靠的结论应写清楚:本次放行的版本和范围是什么、哪些已知缺陷暂缓、什么情况下必须暂停发布、谁负责观察、出现何种信号时执行回滚或降级。

例如,某缺陷只在少数旧版本客户端出现,团队可以选择分批放量,但要同步限定首批用户比例、监控指标和止损阈值。放行不是把风险抹掉,而是接受一个明确、可观察、可撤回的风险范围。

管理问题 不充分的回答 可执行的回答
还剩多少缺陷? 还有 12 个,数量不多。 2 个影响主链路,3 个有替代路径,7 个为低影响体验问题;分别列出责任人与处置时间。
能不能上线? 测试说基本没问题。 限定版本、放量范围、监控项、停止条件、回滚责任人和复核时间。
延期值不值得? 多留几天更保险。 说明延期能消除哪项风险、需要多少人天、不能消除哪些风险,以及继续上线的代价。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

二、背景和真实场景:为什么“缺陷列表”经常骗过项目经理

1. 同一个缺陷,在不同发布窗口里风险不同

缺陷严重程度并非只由技术表现决定,也受发布时间、用户规模、业务周期和恢复条件影响。一个月初才会触发的结算问题,若恰好赶上月底发布,实际风险就明显高于普通工作日;某项功能若能通过旧流程继续办理,风险又可能低于没有替代方案的情况。

因此,我会要求团队描述缺陷发生的业务上下文,而不只抄写测试步骤。上下文至少包括用户角色、数据状态、操作顺序、设备或服务依赖,以及业务是否存在时间窗口。缺少这些内容,项目经理看到的只是技术现象,无法判断经营影响。

2. 严重度标签不等于风险分析

团队常用“致命、严重、一般、轻微”给缺陷分级,但不同岗位对词义理解可能不同。测试人员说“严重”,可能指功能不可用;业务负责人说“严重”,可能指客户投诉;研发人员说“严重”,可能指修复牵涉底层模块。标签一致,不代表判断口径一致。

我的做法是把级别映射到可观察的影响描述。例如,“核心流程完全无法完成”“结果错误但可以人工修正”“视觉异常但不影响操作”。具体表述比单独的颜色或等级更便于跨团队确认,也更适合作为发布评审记录。

3. 发现数量上升,有时是测试变好了

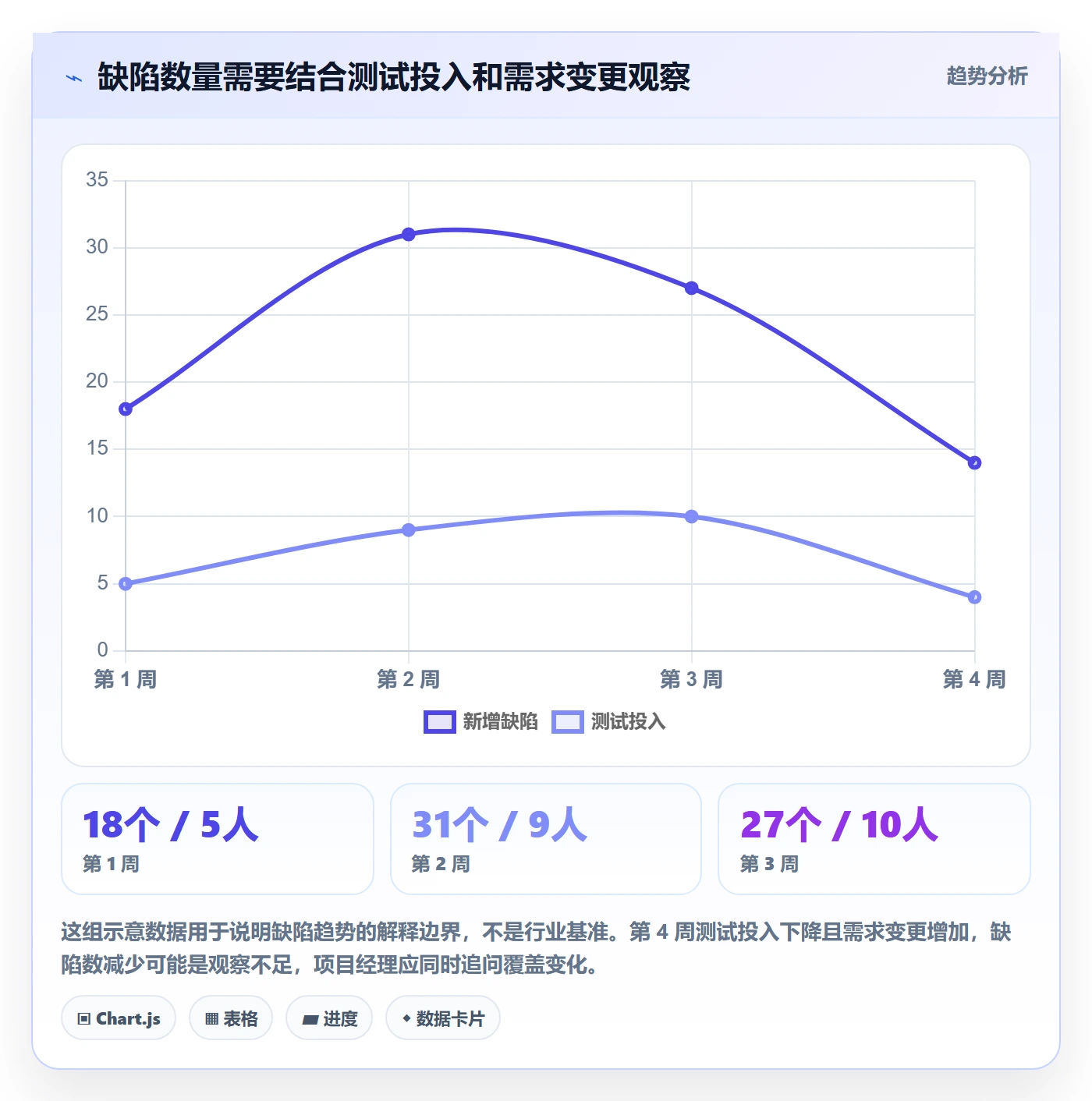

缺陷数突然增加不一定意味着质量突然恶化,也可能是覆盖范围扩大、测试数据更接近真实、自动化开始发现历史遗漏,或多个团队集中补录旧问题。相反,缺陷数下降也可能只是测试时间被压缩、问题没有进入统一记录。

因此,趋势必须与测试投入、用例覆盖、需求变更和缺陷来源一起看。只拿本周与上周的缺陷总量作比较,很容易把“看见得更多”误判为“做得更差”,也容易把“记录变少”误判为“质量变好”。

4. 版本临近发布时,缺陷会与变更风险叠加

修复本身也是一次代码或配置变更。越靠近发布,越需要评估修改范围、回归范围、依赖关系和验证时间。一个看似简单的修补,如果触及公共组件、权限判断或核心数据结构,可能比暂缓一个边缘体验缺陷更危险。

我通常把“修复风险”和“保留缺陷风险”放在同一张讨论桌上。团队需要比较两条路径的后果,而不是默认“修掉一定更安全”。如果修复验证时间不足,先采用限流、关闭入口或安排受控人工流程,可能是更稳妥的短期选择。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

三、常见误区:最容易让风险失真的六种做法

1. 用“未解决缺陷总数”决定是否发布

把所有未关闭问题累加,既混淆影响,也忽略风险差异。两个项目都剩 20 个缺陷,一个可能包含数据丢失和权限绕过,另一个可能主要是样式和低频提示异常。总数相同,发布风险完全不同。

项目经理应至少按业务影响、触发概率、恢复难度、修复风险和处理状态分组。特别要区分“未修复但已接受的风险”和“还没有人确认影响的未知问题”,前者有决策记录,后者仍然是风险盲区。

2. 把“测试通过”理解成“产品没有风险”

测试结论受测试范围、测试数据、环境一致性和验证时间限制。测试通过说明在已执行的条件下没有发现阻断问题,不等于所有组合都被覆盖,也不等于线上依赖、真实流量和用户行为完全可预测。

我更愿意把测试结论写成有边界的陈述:测试了哪些主路径、哪些设备或权限组合、哪些外部依赖未能覆盖、有哪些已知问题被接受。这样,管理者才知道结论的适用范围。

3. 所有高优先级缺陷都要求立即修复

“高优先级”意味着要尽快决策,不必然意味着现在就改代码。修复影响面大、回归时间不足、发布窗口已锁定时,临时关闭功能、限制用户范围或回滚到稳定版本,可能更能控制风险。

这不是鼓励拖延,而是避免把修复动作误当作风险消除。项目经理要确认替代方案是否真实可用,谁执行、何时验证、何时彻底修复;没有这些安排的“先绕过去”,只是把风险藏到后续工作里。

4. 把关闭缺陷当成质量完成的证据

缺陷状态为“已修复”只说明有人提交了修改,不代表问题在目标环境中得到验证。还要确认复现步骤不再触发、相关回归通过、数据修复完成、监控没有出现副作用,并且修复版本确实包含在计划发布物中。

尤其是并发、缓存、权限和数据迁移问题,单次人工验证很难证明风险已经消失。项目经理可以要求关键缺陷提供验证证据,如测试记录、日志查询结果、部署版本号或业务复核签字,而不是只接受状态变更。

5. 依赖口头承诺,不建立风险所有权

“研发会盯着”“上线后注意一下”都不是可执行的责任分配。谁监控、看哪个面板、多久检查一次、谁有权暂停放量、出现问题谁联系业务和客户,都应写清楚。没有责任人和动作的风险,往往会在跨团队边界上失控。

我会把风险负责人和修复负责人分开看:研发可以负责修复,业务或项目负责人可能负责确认影响和接受残余风险,运维负责观察和回退。把所有责任都放到“项目组”名下,实际上等于没有明确责任人。

6. 临近上线才集中清理缺陷

集中清理会让多个改动争夺有限的回归时间,也会让管理者难以看清哪些问题已确认、哪些只是新发现、哪些修复尚未验证。真正有效的风险控制应贯穿需求澄清、方案评审、开发自测、测试验证和发布观察。

项目经理要关注的是风险何时被发现,而不是只看发布前还剩多少。越早发现,选择空间越大;越晚发现,团队越容易在“延期”和“带风险上线”之间做仓促二选一。

误区 容易造成的误判 纠正动作
按总数判断 高影响问题被大量低影响问题稀释 按影响、概率、恢复能力和修复风险分层
把测试通过当作零风险 遗漏测试边界和线上依赖 明确验证范围、未覆盖条件和已知限制
认为高优先级必须立即改 忽略修复引入的新风险 比较修复、绕行、降级、延期和回滚方案
只看关闭状态 未验证的修复被误当作已解决 将验证证据和版本归属纳入关闭条件

四、专业判断逻辑:把每个 Bug 放进同一套决策框架

1. 先确认事实,再讨论级别

每条进入发布评审的缺陷,至少应能回答:发生了什么、谁会遇到、需要什么条件、实际后果是什么、团队如何复现、目前有什么绕行办法。事实不完整时,不要急着给低级别结论;“暂时复现不了”也不是“没有影响”的证据。

我会要求缺陷报告把“观察到的现象”和“对原因的猜测”分开。比如“点击提交后页面无响应”是现象,“数据库锁冲突”可能只是推测。原因尚未确认时,可以先按影响判断风险,同时把根因分析作为后续任务。

2. 评估影响范围,而不只看单个复现者

一个缺陷在测试环境只出现一次,不能简单推断线上影响也只有一次。应查明它是否取决于特定角色、数据规模、客户端版本、网络状态、时间窗口或外部服务。偶发问题若影响核心交易或安全边界,仍然可能是高风险。

影响评估可以按用户、流程、数据、系统四个维度展开。用户维度看人数与关键客户;流程维度看是否阻断主链路;数据维度看错误能否恢复;系统维度看是否向其他服务扩散。不同维度不必机械相加,重点是识别最坏后果。

3. 把可能性与严重后果分开讨论

团队容易把“发生概率低”当成“不重要”,也容易把“影响很大”当成“必须无限延期”。更好的判断是分别记录发生可能性和后果严重度,再看是否有预防、监测和补救措施。低概率、不可逆的后果,依然需要明确的控制手段。

如果团队没有可靠数据,不要制造精确百分比。可以使用高、中、低并附上依据:复现次数、日志频率、受影响版本、已有用户反馈、测试覆盖情况。诚实地标注不确定性,比填一个看起来精确的概率更专业。

4. 纳入可恢复性与发现速度

同样的故障,能否快速发现、能否隔离、能否回滚,会显著改变风险。错误在用户提交后立刻告警,与错误沉积数周才被发现,不是同一个风险水平。项目经理应问清监控是否能区分业务错误、谁接收告警、回退操作是否在发布前演练。

可恢复性还包括人工补偿能力。比如订单状态错乱能否按日志重建、权限误配能否批量撤销、消息重复能否去重。若补偿需要大量人工且没有核对机制,所谓“可修复”可能只是把技术风险转换成运营风险。

5. 比较五种处置路径

  • 立即修复:适用于影响明确、修改范围可控、回归时间充分的缺陷。
  • 暂缓发布:适用于影响重大且无可靠绕行或恢复手段的缺陷。
  • 限范围发布:适用于风险可监控、可以灰度或按用户群隔离的情况。
  • 降级或关闭功能:适用于问题局限在可独立关闭的功能入口,核心服务仍可运行。
  • 接受风险并观察:仅适用于影响可控、证据充分、责任人明确且有止损条件的情况。

“接受风险”不等于放弃处理。它应包含接受者、有效期限、复核时间、适用版本、受影响范围和退出条件。若缺陷影响隐私、安全、法定合规或不可逆的数据完整性,不能仅凭项目进度压力把风险写成“已接受”。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

五、具体案例与数据观察:一个“剩余缺陷不多”的发布复盘

1. 案例背景:真正的问题不在列表长度

以下是一个情景模拟,用来说明如何开展发布风险评审,不代表特定企业的真实生产数据。某企业准备发布业务门户改版,评审前系统里有 26 条未关闭缺陷。团队初步判断“多数不影响主流程”,但项目经理进一步拆分后发现,数量背后隐藏着不同程度的业务风险。

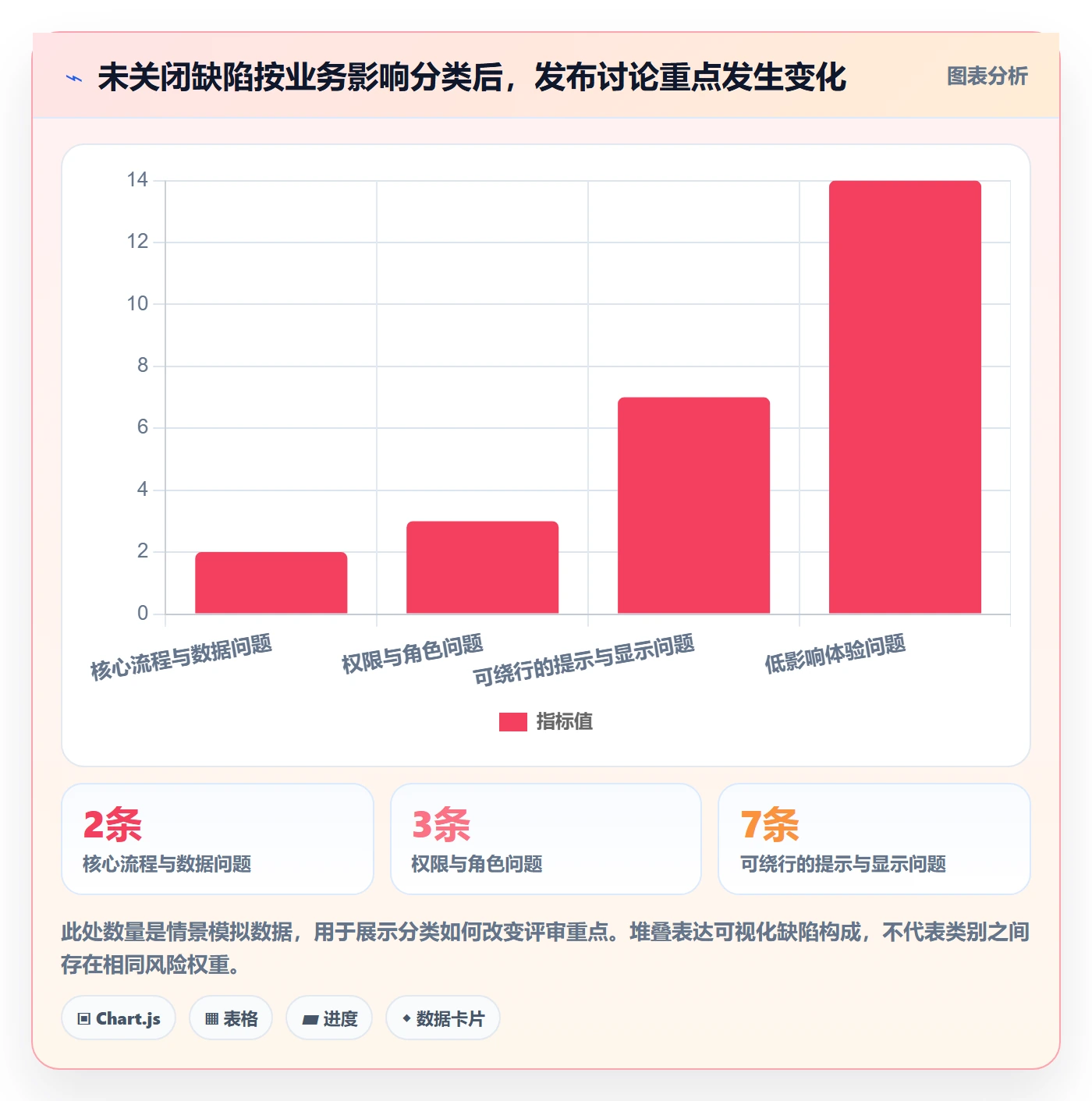

复核结果显示,其中 2 条可能影响主流程提交,3 条影响特定权限用户,7 条是可绕行的显示或提示问题,14 条是低影响体验问题。更重要的是,2 条主流程问题里有一条可能造成重复提交,而团队尚未确认是否具备幂等保护。

2. 复核后的分类比原始总数更有价值

缺陷类别 数量 风险关注点 处置建议
核心流程与数据问题 2 条 可能阻断提交或形成重复数据,影响不可轻视 先验证幂等与数据恢复;未确认前不全量发布
权限与角色问题 3 条 影响特定角色,需确认是否涉及越权或关键操作 限制相关角色使用,补充权限回归
可绕行的提示与显示问题 7 条 增加操作成本,但有其他路径完成任务 明确绕行说明,排入短期修复计划
低影响体验问题 14 条 主要影响观感或低频交互 按价值排序处理,避免挤占关键回归窗口

3. 决策改变来自证据,而不是更激进的态度

团队没有简单地把 26 条全部修完才发布,也没有因为多数问题较轻就直接全量上线。针对重复提交问题,研发先验证请求重试路径,并由测试补充异常网络下的回归;对于权限问题,业务负责人确认受影响角色与临时关闭方案;体验问题则记录责任人和后续期限。

最终方案可以设计为先对内部用户和小范围用户放量,观察提交成功率、重复记录、权限拒绝和服务错误。该情景中的具体放量比例应由流量规模、监控能力和回滚速度决定,不能把某个百分比套用为所有项目的固定标准。

4. 用观察指标验证方案,而不是用“平稳”做总结

发布观察要将缺陷与可查询的业务信号绑定。若担心重复提交,就观察重复记录率或重复请求告警;若担心流程失败,就观察主流程成功率与失败原因分布;若担心权限问题,就检查关键操作拒绝率和异常授权日志。

观察窗口也要与业务节奏匹配。低频月度操作,不能只观察上线后半小时就下结论;高频核心流程则可以在短时间内获得较多样本。监控没有覆盖目标场景时,应明确写出证据不足,而不是把“没有告警”误当作“没有问题”。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

六、不同阶段的行动建议:把风险控制放到项目节奏里

1. 需求阶段:先定义什么叫业务失败

缺陷治理通常从需求写得不够可验证开始。项目经理应推动需求方说明成功条件、边界条件、异常处理和不允许发生的结果。例如,不只写“用户可以提交申请”,还要确认重复点击、网络中断、权限变更和数据不完整时系统应如何响应。

在需求评审时,可以挑选最容易引发争议的业务规则进行示例推演。让产品、研发、测试和业务代表分别回答同一个场景,若答案不同,说明规则尚未对齐。此时补清规则的成本通常低于开发完成后再以缺陷形式返工。

2. 开发阶段:把变更范围和自测证据纳入交付

开发提交不应只包含代码或配置,还应说明变更影响哪些模块、调用关系、数据结构、权限规则和依赖服务。高风险改动需要更有针对性的自测证据,尤其是公共组件、批量操作、数据迁移和接口兼容性。

项目经理不必代替技术负责人审代码,但需要确保变更风险有人评估。若修复一个缺陷会影响多个模块,应把扩大后的回归范围写入计划,不要仍按原缺陷的简单描述估算测试时间。

3. 测试阶段:验证主路径,也验证故障路径

测试计划应覆盖主流程和关键失败情形。项目经理可重点追问:异常输入是否验证?重复请求是否验证?不同权限是否验证?外部依赖超时怎么办?升级或回退是否试过?不是所有项目都要穷举组合,但核心业务和不可逆操作应有明确的验证策略。

当需求变更、环境变更或修复范围扩张时,应重新判断测试覆盖是否足够。原有测试通过,不一定覆盖新代码;回归测试通过,也不一定验证了线上配置、数据迁移和外部服务的真实交互。

4. 发布前:举行有输入、有结论、有责任人的风险评审

发布评审不应演变为逐条念缺陷标题。会议输入至少包括未关闭缺陷分布、关键修复验证状态、测试边界、发布范围、回退方案和未解决风险。会议结论则应记录放行条件、阻断项、接受风险的责任人以及复核时间。

如果参与者对风险后果仍有分歧,项目经理要把分歧具体化:争议是关于发生概率、影响范围、技术修复代价,还是客户承受能力?分歧没有被明确之前,投票或“先上再看”通常不能构成充分决策。

5. 发布后:用短周期观察换取可控放量

灰度不是把发布风险推给少数用户,而是用受控范围验证假设。每一阶段都应有观察指标、责任人、评估时间和扩量门槛。发生异常时,团队应知道暂停扩量、关闭功能或回滚的操作路径,且相关人员有实际权限执行。

发布后的缺陷也应进入闭环:确认用户影响、保存日志和证据、确定是否需要数据补偿、更新风险记录,并复盘为什么测试或监控未提前发现。只修当前问题、不调整导致问题漏过的机制,下一次仍会在相似位置出错。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

七、不同类型缺陷的判断重点:不要用一把尺子量所有问题

1. 数据正确性问题:优先关注可逆性和影响边界

数据问题要先分辨是显示错、计算错、写入错还是关联错。显示错误可能暂时不改变底层数据;写入错误则可能扩散到报表、接口和下游系统。应确认影响数据的起止时间、受影响记录识别方法、修复脚本验证方式以及补偿后如何复核。

如果数据修复需要直接执行批量操作,项目经理应确认备份、审批、预演、抽样校验和失败回退方案。不能因为问题表面上只影响少数记录,就忽略批处理脚本可能扩大影响范围。

2. 权限与隐私问题:关注越界,而非只看功能可用

权限缺陷的关键不是页面是否能打开,而是用户能否读取或操作超出授权范围的数据。评估时要检查角色组合、资源归属、接口层校验和日志记录。若涉及个人信息、敏感业务数据或越权修改,通常应提高发布门槛,并由相应责任角色参与判断。

临时绕行方案必须防止把风险转移给用户。例如,口头要求用户不要点击某入口,不如在服务端关闭入口或阻断相关操作可靠。任何权限控制都应验证后端边界,不能只依赖前端隐藏按钮。

3. 性能和稳定性问题:从单点现象转向负载条件

性能缺陷要记录并发量、数据量、持续时间、资源使用和依赖服务状态。单次操作很慢,可能是偶发环境噪声;随着并发增加而持续恶化,则可能存在容量或资源争用问题。项目经理应确认测试负载是否接近预计发布规模,而不是只看开发环境体验。

如暂时无法解决,可以考虑限制并发、分批处理、关闭非核心任务或分阶段放量。但每一种降级都会带来业务代价,需要明确最大承载范围和触发阈值,避免“系统还能撑”变成没有边界的冒险。

4. 兼容性问题:明确设备、版本和用户分布

兼容性缺陷应说明影响的操作系统、浏览器、客户端版本或外设类型,以及相关用户占比和业务重要性。少数旧版本用户不等于可以忽略,尤其当这些用户承担关键业务,或升级过程受合同、监管和设备条件限制。

修复策略可以是兼容旧环境、限制入口、提示升级或继续支持旧版本,但项目经理要把用户沟通、技术支持和退出计划一起考虑。仅凭团队内部设备测试通过,不能代表实际用户环境已被充分覆盖。

5. 易用性与视觉问题:区分偏好争议和任务阻断

视觉问题容易引发主观争论。项目经理应区分纯审美偏好、信息理解错误和任务无法完成。按钮颜色不一致可能是低风险;关键状态提示错误导致用户误操作,则可能直接影响业务结果。

处理这类问题时,优先观察用户能否正确完成任务、是否出现误操作和支持咨询,而不是只统计意见数量。若问题不影响当前任务,可以进入后续优化;若信息误导可能造成不可逆操作,就不应简单归为“体验类小问题”。

缺陷类型 必须核实的问题 常见临时控制
数据正确性 影响哪些记录、能否恢复、如何校验补偿结果? 暂停相关写入、限制批量操作、安排受控数据修复
权限与隐私 是否越权、边界在哪里、日志能否识别异常? 服务端阻断、收紧权限、暂停受影响入口
性能与稳定性 何种负载触发、容量上限是多少、是否会级联? 限流、排队、分批处理、降低非核心负载
兼容性 哪些版本受影响、用户占比多少、是否能升级? 按环境限制发布、提示升级、保留兼容路径
易用性与视觉 是否造成误解、误操作或任务阻断? 补充提示、调整文案、引导至稳定路径

八、工具与协作机制:让风险信息能被看见、追踪和复核

1. 工具的价值是建立一致口径,而不是自动替代判断

缺陷管理工具要能支持统一字段、责任分派、状态流转、版本关联、验证记录和风险视图。对项目经理而言,最重要的不是功能列表多长,而是能否快速回答:哪些问题阻断发布、哪些仍待验证、哪些已接受风险、哪些会影响当前版本。

如果团队在多个表格、聊天记录和系统中重复维护状态,首先要解决信息源不一致。项目经理应明确哪个记录是正式依据、谁负责更新、何时同步,避免评审会上出现“系统里已关闭,但业务群里还在讨论”的情况。

2. 面向中大型组织,重点是跨团队追踪和审计留痕

在 100 人以上的组织里,一个缺陷可能跨越产品、研发、测试、运维、业务和客户支持。若缺陷关联需求、版本、发布任务和复盘行动的能力不足,项目经理就需要靠人工拼接上下文,既耗时又容易遗漏。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,项目团队可以重点评估需求、任务、缺陷、版本和测试信息能否在一个工作流中关联,以及权限、通知和历史记录是否符合组织治理要求。这里强调的是评估维度,不代表任何工具能替团队做风险判断。

3. 建立最小可用字段,避免表单过度复杂

缺陷记录字段过少,无法支持判断;字段过多,团队会绕开流程或随手填值。我建议先建立能影响决策的最小字段集合,再根据复盘发现的缺口逐步扩展,而不是一开始把所有管理想法都变成必填项。

  • 现象与复现条件:描述用户实际遇到的行为和必要环境。
  • 影响范围:标明角色、流程、数据、版本或依赖服务。
  • 严重度与依据:写清级别对应的业务后果,不只选择标签。
  • 修复与验证:关联负责人、目标版本、回归范围和验证证据。
  • 风险接受与发布条件:记录接受者、期限、监控和止损动作。

4. 指标仪表盘应展示结构和趋势,不只展示排名

项目级视图可关注高风险未关闭缺陷、逾期修复、重复打开、关键路径缺陷、缺陷逃逸和修复验证时长。不同指标要结合项目阶段解读:早期发现数上升可能是测试深入,发布后逃逸增加则可能提示验证不足或边界遗漏。

我不建议用单一团队缺陷数量做绩效比较。不同项目的复杂度、测试强度和用户规模不同,简单排名会诱发少报、拆分方式不一致或把问题留在沟通渠道。指标用于发现异常和推动改善,不应用来惩罚诚实暴露风险的团队。

Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题

九、不同情况下的取舍:如何在质量、时间和业务窗口间做决定

1. 缺陷影响重大且不可逆:优先保护用户和数据

若缺陷可能造成数据丢失、越权访问、财务结果错误或不可逆操作,且没有被验证的隔离与补救方案,我倾向于建议阻断相关范围或延后发布。项目压力可以改变交付计划,却不能让风险事实消失。

如果延期本身也会造成严重业务损失,应由具备业务授权的负责人参与权衡,并记录替代控制、监控责任、用户影响和退出机制。项目经理的职责不是替组织隐瞒风险,而是确保取舍由有权承担后果的人作出。

2. 缺陷影响有限且可恢复:可以考虑受控发布

如果问题只影响独立功能,核心流程稳定,且有可靠回滚、降级或补偿方案,可以讨论限范围发布。前提是监控信号能及时暴露问题,受影响用户可识别,暂停或恢复动作经过确认。

受控发布不是“先放出去再说”。必须定义每一步扩量的检查项和停止条件,避免只安排扩量日期却没有风险复核。若监控缺位、值守不明确或回滚未经演练,受控发布的控制价值会大幅下降。

3. 修复风险高于残余风险:谨慎选择晚期改动

版本冻结后发现低影响问题,修复牵涉公共组件且回归时间不足时,可以比较保留缺陷、关闭功能、补充提示和延期修复的代价。不要因为“修一下应该很快”就跳过影响分析;看似小改动也可能触发大范围回归。

要判断修复是否划算,应看修复能减少多少风险、改变多少模块、剩余验证时间是否足够,以及不修时是否有真实的补救路径。若无法用证据证明改动安全,采取临时控制并安排下一版本修复,可能更稳健。

4. 证据不足:先补证据,不把不确定性写成低风险

当团队既不知道触发概率,也不知道影响范围时,不能把“没有用户反馈”当作低风险。可以暂停相关操作、补充日志、做针对性测试、复现边界条件或请业务专家确认。证据补充应有时间上限和负责人,避免调查无限延长。

如果时间不允许彻底查明,就明确记录剩余不确定性及其潜在后果。决策者可以基于信息不完整作出取舍,但不应把未知包装成已验证的安全。

条件组合 建议路径 必须具备的控制
影响重大、恢复困难、证据充分 阻断受影响范围或延期 明确解除阻断条件和复核负责人
影响有限、可隔离、监控有效 灰度或限制范围发布 放量阈值、观察窗口、暂停和回滚权限
修复改动大、缺陷可绕行 采用临时控制并排期修复 绕行说明、风险期限、最终修复计划
影响和概率均不清楚 先补证据或限制相关操作 调查责任人、时间上限、证据缺口记录

十、项目经理可以直接使用的缺陷风险评审清单

1. 会前:让讨论从状态汇报转向事实核验

  • 当前版本包含哪些未关闭、待验证和重复打开的缺陷?
  • 其中哪些影响核心流程、重要用户、权限边界或关键数据?
  • 测试覆盖了哪些条件,哪些设备、角色、数据规模或依赖尚未验证?
  • 每项高风险问题的修复状态是否与实际发布版本一致?
  • 是否准备好回滚、降级、数据补偿和业务沟通方案?

2. 会中:逐项确认风险、方案和决策权

  • 把现象、影响、触发条件和原因假设分开陈述。
  • 比较立即修复、延期、限范围发布、关闭功能和接受风险的后果。
  • 确认谁有权接受残余风险,是否需要业务、合规或安全负责人参与。
  • 为放行设置范围、监控信号、观察时间和停止条件。
  • 记录尚未解决的争议和需要补充的证据,不用模糊措辞结束讨论。

3. 会后:把决策转成可追踪动作

  • 将阻断项、修复项、风险接受项和观察项分别登记。
  • 为每项任务指定唯一责任人和目标时间,避免“团队负责”的模糊分工。
  • 保存测试记录、发布版本、验证结果和风险接受依据。
  • 发布后按约定时间复核监控指标,决定继续放量、暂停或回退。
  • 复盘未提前发现的问题,并更新需求模板、测试策略或发布门槛。

4. 一份简洁的风险记录应写到什么程度

例如:“问题:弱网重试可能生成重复申请。影响:目前仅确认特定客户端版本与重复点击组合可能触发,影响范围尚待日志核实。控制:首批限制在内部用户,服务端开启重复请求告警,值守人每 30 分钟核查。止损:重复记录达到约定阈值或出现用户投诉时暂停放量。责任人:研发负责人处理幂等修复,项目经理协调发布决策。复核时间:首批观察结束后。”

这类记录并不要求每个缺陷都写成报告,而是让重要决策具备复核条件。它清楚区分已知事实、未知信息、临时措施和退出条件,避免“已经关注”成为没有实际动作的结论。

十一、结论:把 Bug 管理变成可验证的风险决策

1. 真正有效的目标,是让风险可见、可控、可撤回

项目经理不需要追求一个看起来完美的“零 Bug”数字,而要确保关键问题被及时发现、影响被解释、处置有人负责、发布范围可控、异常出现时能够止损。缺陷列表只是入口,真正的管理工作发生在证据、责任和决策之间。

我最看重的不是团队在上线会上说“应该没问题”,而是他们能否明确回答:什么条件下会出问题、我们如何发现、谁来处理、最晚何时停止扩量,以及修复或回滚后如何验证。能回答这些问题,项目才算真正掌握了风险。

2. 下一步从一条高风险缺陷开始

项目经理可以先选当前版本中风险最高的一条缺陷,补齐影响范围、触发条件、恢复方式、验证证据和责任人,再据此检查团队的发布流程是否存在断点。不要一开始就追求复杂评分体系;先让一条风险记录从发现走到关闭,流程才有机会真正落地。

之后再把有效做法扩展到所有关键缺陷:统一分级口径、关联版本与测试证据、设定明确发布门槛、对未知风险诚实标注,并在上线后复核结果。缺陷可以暂时存在,失去对风险的解释和控制才是项目经理最应该避免的状态。

常见问题解答(FAQ)

1. 项目经理如何判断一个 Bug 是否需要立即升级处理?

我负责的版本里每天都会新增不少缺陷,开发和测试对严重程度的判断也经常不一致。我不确定应该按 Bug 数量升级,还是优先看影响范围和修复时限,怎样才能避免重要问题被普通缺陷淹没?

不要只按缺陷数量升级,先判断用户影响、业务损失、是否有绕过方案和距离发布还有多久。可以用四级规则作为团队起点:阻断核心流程或涉及数据丢失的为最高级,发现后立即拉齐负责人并暂停相关发布判断;核心功能受损但有临时绕过办法的,要求当天给出修复或规避计划;局部体验问题进入版本排期;低影响问题进入待评估池。

比如登录失败影响全部用户,应高于只影响少数用户的页面错位,即使后者数量更多。等级规则要结合产品业务校准,并记录升级原因,避免“最高级”被滥用。

2. Bug 优先级应该由谁定,项目经理怎样处理不同角色的分歧?

我遇到过测试认为问题必须马上修,开发认为只是边界情况,产品则担心延期不愿调整范围。大家都能说出理由,但会议最后常常变成谁声音大听谁的,我想知道有没有更可复核的判断办法?

由项目经理组织决策,但不要让项目经理单独凭感觉定级。先要求提交可复现步骤、受影响用户或流程、发生频率、临时规避方式、修复成本和不处理的后果,再由产品确认业务损失、测试确认复现与覆盖范围、开发评估修复风险。

可采用“影响面 × 发生概率 × 修复窗口”的简易评分排序,但评分只用于暴露分歧,不能代替业务判断。例如影响核心交易且每次必现的问题,即使只需影响一个客户,也可能比大量低影响视觉问题优先。无法达成一致时,明确由谁承担延期或带缺陷发布的风险,并把决策依据写入记录。

3. 发布前发现未修复 Bug,项目经理如何判断能不能上线?

我担心为了赶发布日期把缺陷带上线,也担心一律延期会让项目失去节奏。尤其是缺陷有临时绕过方案、修复又可能引入新问题时,我应该看哪些证据再做发布决定?

把发布判断拆成“影响是否可接受”和“现有证据是否足够”两部分,而不是简单统计未关闭 Bug 数。上线前至少核对未关闭缺陷的级别、影响用户、绕过步骤、监控或回滚方案、责任人及处理期限;涉及数据安全、核心交易失败或不可恢复损失的缺陷,通常不应仅凭口头承诺放行。

对可接受的中低风险问题,可以限定影响范围后灰度发布,并设置明确观察指标,例如错误率、关键流程成功率和客服工单量;指标越过预设阈值就暂停扩量或回滚。还要记录放行决策人和复查时间,避免“先上线再说”变成无人负责。

4. 怎样用缺陷数据提前发现项目风险,而不是等 Bug 堆积后再救火?

我现在主要看未关闭 Bug 总数,但这个数字有时上升、有时下降,无法说明项目到底是在变好还是变危险。我想建立一套不复杂的观察方法,也想知道哪些指标容易被团队为了好看而刷高或压低?

比起单看存量,更建议每周观察新增与关闭的变化、缺陷年龄、严重缺陷比例、重开率和关键流程回归结果。举例来说,若连续两周新增缺陷多于关闭缺陷,同时超过一周未处理的高优先级问题增加,即使总存量暂时下降,也应检查需求变更、测试覆盖或修复质量。

可以把“超过约定时限仍未处理的高风险缺陷”设为预警项,具体时限按团队节奏确定,例如核心阻断问题按小时跟进、一般高优先级问题按工作日跟进。指标必须配合抽样复核:如果团队通过拆分缺陷、降低等级或提前关闭来改善数字,趋势就失去决策价值。

核心关键词

读者评论

孙
孙舒然

我们之前上线前也容易盯着未关闭数量,后来把数据是否可恢复、是否影响主流程单独列出来,评审确实清楚不少。最难的是业务方愿不愿意明确签收残余风险。

马
马明远

临近发布时,修复未必比暂缓更安全,这点很实际。不过灰度要有能及时看到的业务指标和明确的停扩条件,不然只是把问题分批暴露。

梁
梁诗涵

缺陷数下降不一定代表质量变好,我们也遇到过测试投入减少后列表变短的情况。把测试范围和需求变更一起看,比单看周报数字更有参考价值。

文章包含AI辅助创作:Bug最佳实践:项目经理Bug / 缺陷风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509083
