缺陷关闭率做到 95%,不一定代表质量变好了:如果大量问题被直接标成“已关闭”,却没有验证修复结果、统计重新打开率,也没有拆分严重程度,这个数字甚至可能掩盖上线风险。项目经理优化 Bug / 缺陷流程,真正要解决的不是“怎样更快关单”,而是如何让每个缺陷经过可追溯的判断、修复、验证和复盘,并用一组彼此制衡的指标证明流程确实有效。
一、先讲核心结论:关闭不是目标,可信的质量信号才是
1. 不要把“关得多”误认为“做得好”
我判断一个缺陷流程是否健康,首先看缺陷从发现到验证关闭的链路是否完整,而不是先看某个团队的月度关闭数。关闭数受新增问题量、版本节奏、测试投入和历史积压影响,单独看它没有明确的好坏含义。
例如,某团队一个月关闭 300 个问题,可能是修复和验证能力很强;也可能是把 200 个低优先级问题批量标为“非缺陷”,或者将仍待回归的任务提前关闭。没有分类、口径和抽样审查,数字本身无法区分这几种情况。
我的核心判断是:关闭流程优化要同时管住速度、有效性和风险。速度看缺陷等待多久,有效性看修复是否一次通过,风险看高严重度缺陷是否在发布前得到处理,以及关闭之后是否反复回流。
2. 先建立一组相互制衡的关键指标
建议先从六项指标起步:有效缺陷关闭率、缺陷解决周期、修复一次通过率、重新打开率、超期缺陷占比、高严重度遗留量。它们分别回答“是否处理”“处理多快”“修得准不准”“有没有反复”“有没有拖延”“风险是否可接受”。
这六项指标不能互相替代。关闭率高而重新打开率也高,说明流程可能在追求表面速度;周期缩短但高严重度遗留量上升,说明团队可能把风险往发布环节推;平均周期很短,也可能只是大量简单问题拉低了均值。
| 指标 | 主要回答的问题 | 不能单独证明什么 |
|---|---|---|
| 有效缺陷关闭率 | 纳入统计的问题中,有多少完成验证并关闭 | 不能证明修复质量,也不能证明风险已消除 |
| 缺陷解决周期 | 从受理到确认修复所用的时间 | 不能证明等待时间都由研发造成 |
| 修复一次通过率 | 首次回归验证通过的修复占比 | 不能证明缺陷不会在其他路径复现 |
| 重新打开率 | 关闭后又因同一问题恢复处理的比例 | 不能直接区分修复错误与新增场景 |
| 超期缺陷占比 | 超过团队承诺处理时限的问题占比 | 不能替代对严重度和业务影响的判断 |
| 高严重度遗留量 | 发布决策时尚未解决的高风险问题数量 | 不能脱离发布范围和缓解措施解读 |
3. 用明确的关闭定义取代含糊状态
我会要求团队先统一“关闭”的含义:修复已经提交,不等于缺陷已经关闭;开发自测通过,也不等于测试验证通过。只有当修复版本、验证结果、必要证据和最终判定都齐备,才进入关闭状态。
对“不修复”“重复”“无法复现”“设计如此”等结论,也应设置独立的处理路径和理由字段。它们可以结束当前处理,但不应混入“修复完成”的关闭率,否则管理者无法判断团队究竟解决了多少真实缺陷。
二、背景与真实场景:缺陷为什么总在关闭之后回来
1. 一个常见的项目现场
在多团队协作项目中,我经常先看到这样的表象:测试人员集中提单,研发负责人按版本分派,开发修完后把状态改成“已解决”,测试再安排回归。流程看似完整,但高峰期一来,状态更新往往早于验证,待测缺陷挤在队列里,统计报表却显示关闭量持续增长。
问题通常不是某个人故意美化数字,而是流程状态承担了太多含义。“已解决”既代表开发改完,也被当作测试通过;“关闭”既代表本轮结束,也被当作永不再看;“待确认”既代表信息不足,也被当作没有人负责。字段一旦语义混杂,数据就会失真。
接下来常见的连锁反应是:测试团队不敢信任关闭状态,重复回归;项目经理无法判断真正的剩余工作量;负责人只能在发布会前临时盘点高风险问题。表面上缺陷流转很快,实际却把等待和确认成本转移给了下游。
2. 关闭链路中的等待,往往比修复本身更值得关注
缺陷从发现到关闭,通常会经过提交、受理、分级、分派、分析、修复、待验证、回归、关闭等阶段。每个环节都有处理时间,也有排队时间。只看总周期,容易误把“没人接手”与“修复技术困难”混为一谈。
例如,问题从提交到分派花了两天,研发实际修改只花了半天,测试排队又等了三天。若报表只显示“缺陷处理耗时五天”,团队可能会要求开发提速,却没有解决真正的瓶颈,分派和验证资源的等待。
因此,我会把总周期拆成状态停留时间。当缺陷积压时,先看它卡在哪个状态、由谁负责、等待什么输入,再决定增加开发资源、调整测试节奏,还是补齐复现信息。流程优化要对准瓶颈,而不是对着最终数字加压。

3. 关闭流程也是跨职能协作协议
一个可执行的关闭流程,需要测试、研发、产品和项目管理对事实达成一致。测试提供可复现证据,研发提供修复说明和版本信息,测试或指定责任人验证效果,产品确认预期行为,项目经理负责推动优先级、时限和发布风险决策。
这并不意味着每个问题都要召开评审会。低风险且证据充分的问题可以按标准路径自动流转;影响范围不明、出现频率高、涉及数据安全或核心交易的缺陷,才需要升级评审。流程既要约束,也要分级,不能用最复杂的审批流程处理所有小问题。
三、常见误区:几个看起来合理、实际会误导决策的指标
1. 误区一:用关闭率排名团队
关闭率的分母如果是“本月新建数”,分子却是“本月关闭数”,新建和关闭来自不同批次,结果会受到历史积压影响。若一个团队集中清理旧问题,关闭率可能超过 100%;若本月刚好提单高峰,比例则可能骤降。这类数字更像工作量对比,不适合直接判断团队质量。
更稳妥的方式是使用同一批次的同期群口径:例如,统计某周新建且符合条件的缺陷,在 7 天或 14 天内完成有效关闭的比例。再把“拒绝、重复、无法复现、待定”单列,避免通过分类调整人为改善修复表现。
2. 误区二:把平均解决时间当作效率全貌
平均值对极端值敏感,也会被大量简单缺陷稀释。假设 90 个低风险问题一天内处理完,10 个高风险问题拖了一个月,平均周期看起来可能不差,但那 10 个问题才是发布决策真正关心的部分。
我通常同时观察中位数、P90 周期和分严重度周期。中位数展示典型问题的处理速度;P90 展示最慢一成问题的尾部风险;严重度拆分则避免把不具备可比性的任务放在一起。任何一个周期指标都应说明起止点和暂停规则。
3. 误区三:压低重新打开率,却让测试不敢重新打开
重新打开率是重要的质量信号,但如果它被设成单一考核目标,团队可能会出现反效果:测试人员选择新建重复工单,而不是重新打开原缺陷;开发通过缩小验证范围降低被重新打开的概率;管理者要求“先关闭再说”。最后,数字变好,链路变差。
要降低这种风险,必须给重新打开设置明确规则:原始问题在约定环境和条件下仍可复现,且没有新证据表明它属于独立问题时,优先恢复原记录。若复现条件或业务场景不同,再新建关联问题。统计时把“修复失败”“修复回归引入”“范围变化”区分开。
4. 误区四:把所有“非修复关闭”都算作成功
重复问题、产品行为变更、无法复现、需求不一致和不计划修复,都可能合理地结束当前处理,但它们代表不同决策。若统一计入有效修复关闭,管理者会高估缺陷消除能力;若全部算成无效关闭,也会错误惩罚合理的分流。
我建议至少拆成四类结果:修复并验证通过、确认非缺陷或预期行为、重复并关联原单、暂不处理或接受风险。每类都保留证据和决策人,必要时区分“已处理”与“已修复”。这两个概念在报表上不应混用。
5. 误区五:把截止日期设得越紧越好
响应时限可以减少无主缺陷,但如果所有严重度都要求同样的小时级响应,团队会把时间耗在更新状态上,而不是处理高风险问题。期限要对应业务影响、团队服务时段和发布窗口,也要区分首次响应、方案确认、修复完成与验证关闭。
任何时限都应是管理约定,而不是未经校准的行业标准。建议先用一个版本周期记录各类缺陷的实际周期,再基于业务风险设定目标区间。短期目标要标明适用范围,并在流程稳定后复核,避免把示意值误当成普遍承诺。
四、专业判断逻辑:如何定义能指导行动的关键指标
1. 指标先写清楚公式、口径和责任人
指标名称不等于指标定义。项目经理在推动仪表盘之前,应为每个指标写下计算公式、统计对象、起止时间、例外规则、数据来源和复核责任人。没有这些口径,两个团队即使展示同名指标,也可能在统计不同的东西。
| 指标 | 建议口径 | 解读边界 |
|---|---|---|
| 有效缺陷关闭率 | 同期群中按定义完成处理并达到关闭条件的缺陷数 ÷ 同期群内符合统计条件的缺陷数 | 按结果类型拆分,避免非修复结束掩盖真实修复率 |
| 修复一次通过率 | 首次提交回归后通过的已验证修复数 ÷ 首次提交回归的修复数 | 明确“首次”按缺陷计算还是按每次修复提交计算 |
| 重新打开率 | 关闭后因同一问题恢复处理的缺陷数 ÷ 已关闭且经过观察窗口的缺陷数 | 排除尚未经过完整观察期的近期关闭记录 |
| 超期缺陷占比 | 超过对应严重度处理时限的未关闭缺陷数 ÷ 当前未关闭缺陷数 | 同时展示数量和占比,避免小分母造成误读 |
| 高严重度遗留量 | 发布评估时仍未满足关闭条件的高严重度缺陷数量 | 同时记录影响面、缓解措施、责任人和豁免审批 |
指标定义最好能在工具和复盘材料中被重复使用。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,团队可以围绕统一字段、状态流转和权限配置来承载缺陷协作;但具体能否实现某种自动统计或校验,应以实际部署、配置和产品能力为准,不能因为购买了工具就默认口径自然统一。
2. 以严重度和优先级分层,而不是只看一张总表
严重度描述缺陷造成的后果,例如功能不可用、数据错误或局部显示问题;优先级描述团队当前先处理什么,除了严重度,还要考虑发生概率、用户规模、绕行方案、发布时间和修复成本。两者混为一谈,会导致“紧急”泛滥,所有问题都挤进最高优先级队列。
常见做法是保留严重度字段,并由有权责任人结合项目背景确定优先级。严重度可以由影响范围和业务后果共同判断;优先级则可以动态调整,但必须保留变更记录和理由。若一个高严重度问题因有可靠绕行方案而暂缓处理,风险接受决策也必须留痕。
3. 给高风险问题单独设置发布门槛
缺陷关闭指标不能替代发布准入条件。版本发布前,项目经理应检查高严重度未关闭问题、关键路径回归状态、风险接受记录、回滚准备和监控方案。对高风险问题,单看总关闭率没有意义:即便 99% 的低风险问题都已解决,剩余的 1% 也可能决定是否发布。
发布门槛不应机械写成“未关闭缺陷必须为零”。现实项目中,少数问题可能有明确范围、稳定绕行方案和审批过的风险接受。合理做法是要求每项例外都说明影响、缓解手段、责任人、截止日期和复核节点,并在问题范围变化时重新评估。
4. 用分布和趋势发现流程问题
同一个月的总体关闭率只能描述结果,无法解释趋势。按周观察新建量、验证积压、重新打开率和各状态停留时间,可以看到工作流是否在某个节点堆积。按版本或严重度比较,则能辨别是输入质量变差、修复产能不足,还是回归资源不够。
我会特别留意三个变化:新建量持续高于关闭量、待验证队列连续多个周期增长、P90 周期变长而中位数基本不变。第三种现象通常意味着少数复杂问题的尾部风险在恶化,不能因为典型问题处理很快就忽略。

五、流程优化:把状态设计成可执行的工作协议
1. 从提交入口减少无效往返
缺陷单的质量,决定了后面多少时间会花在澄清上。提交表单不必堆满字段,但应保证问题能被复现、判断影响并定位责任范围。关键字段可包括:现象描述、复现步骤、预期结果、实际结果、环境与版本、发生频率、影响范围、证据链接和初步严重度。
字段设计需要克制。让提交人必填十几项,常会造成随意填“无”或复制模板。我的做法是把字段分成三类:提交时必须提供的最小信息、特定类型才显示的条件字段、评审后补充的判断字段。必要时用示例提示“怎样才算可复现”,而不是只写“请填写完整”。
2. 设置清晰的状态和流转条件
一种适合多数项目的基本链路是:新建、待受理、分析中、待修复、修复中、待验证、验证通过、已关闭。另设信息不足、重复、非缺陷、暂缓处理等结果或分支。状态名称要反映当前工作事实,避免一个状态同时表示“有人看过”和“已经做完”。
每次流转都应回答三个问题:谁有权推动,必须提供什么信息,什么条件下可以进入下一状态。例如,从“修复中”转为“待验证”时,应填写修复版本、变更说明和自测结果;从“待验证”转为“已关闭”时,应有验证结果和必要的回归证据。
自动化规则适合检查缺字段、提醒超期、同步责任人和生成周期数据,不适合替代风险判断。对“暂不处理”或“接受风险”这类决策,自动化可以要求填写理由、责任人和复核日期,但不应替团队自动批准。
3. 区分响应时限、修复时限与验证时限
把所有时限合并成“缺陷必须在三天内关闭”,会让团队不知道究竟该先确认、先修复,还是先排回归。更可执行的办法是分成首次响应、分级确认、修复计划、提交验证和最终关闭几个节点,并为不同严重度设置不同目标。
| 阶段 | 建议跟踪的时间 | 对应的管理动作 |
|---|---|---|
| 首次响应 | 从提交到责任人确认受理的时间 | 处理无人认领与信息缺失问题 |
| 分级确认 | 从受理到严重度、优先级确定的时间 | 减少队列中长期处于“待判断”的记录 |
| 修复准备与处理 | 从计划明确到提交修复的时间 | 辨别技术处理耗时与排期等待 |
| 验证等待与执行 | 从提交验证到验证完成的时间 | 识别测试资源、环境和回归范围瓶颈 |
| 关闭确认 | 从验证通过到记录最终关闭的时间 | 减少验证已完成但数据仍停留在待办状态 |
时限应从本团队历史数据开始校准,而不是照搬外部数字。若暂时没有可靠基线,可先运行一个版本收集分布,再将目标设为建议基准并标注试运行期。严重度越高,首次响应和决策通常越应及时;修复时限仍要考虑复杂度,不能为了达标要求团队提交未经验证的补丁。
4. 把重新打开变成反馈,而不是惩罚
重新打开后,第一步不是追责,而是确定失败类型:原问题未修复、验证遗漏、修复引入回归、需求理解偏差,还是新条件导致旧问题再次出现。不同原因对应不同改进动作:补充回归用例、缩小变更范围、加强需求评审,或调整缺陷分类标准。
关闭条件也要覆盖验证范围。对跨浏览器、跨设备、权限边界、数据迁移或并发行为等问题,单一路径通过并不等于风险已消失。高风险缺陷应明确回归范围,低风险缺陷则避免过度测试,把验证资源留给更有影响的变更。
5. 用精益信息字段避免“表单驱动工作”
流程工具的字段越多,不代表信息越充分。每个字段都应对应一种具体决策:用于复现、分级、分派、验证、审计或统计。若字段从来没人查看,也不参与流程判断,就应考虑删除或改为条件字段。
对于 100 人以上、跨产品线或多地协作的组织,流程差异往往来自团队目标不同。统一的部分应包括核心状态、严重度定义、关闭条件和基础统计口径;允许变化的部分可包括业务类型字段、额外审批和团队特定时限。以 PingCode 这类项目管理平台为例,配置时应先约定组织级最小标准,再验证不同团队是否能在不破坏共同口径的前提下扩展字段与流程。平台只能承载规则,规则本身仍需由业务负责人维护。
六、案例与数据观察:从“关闭更快”转向“验证更稳”
1. 一个用于推演的项目案例

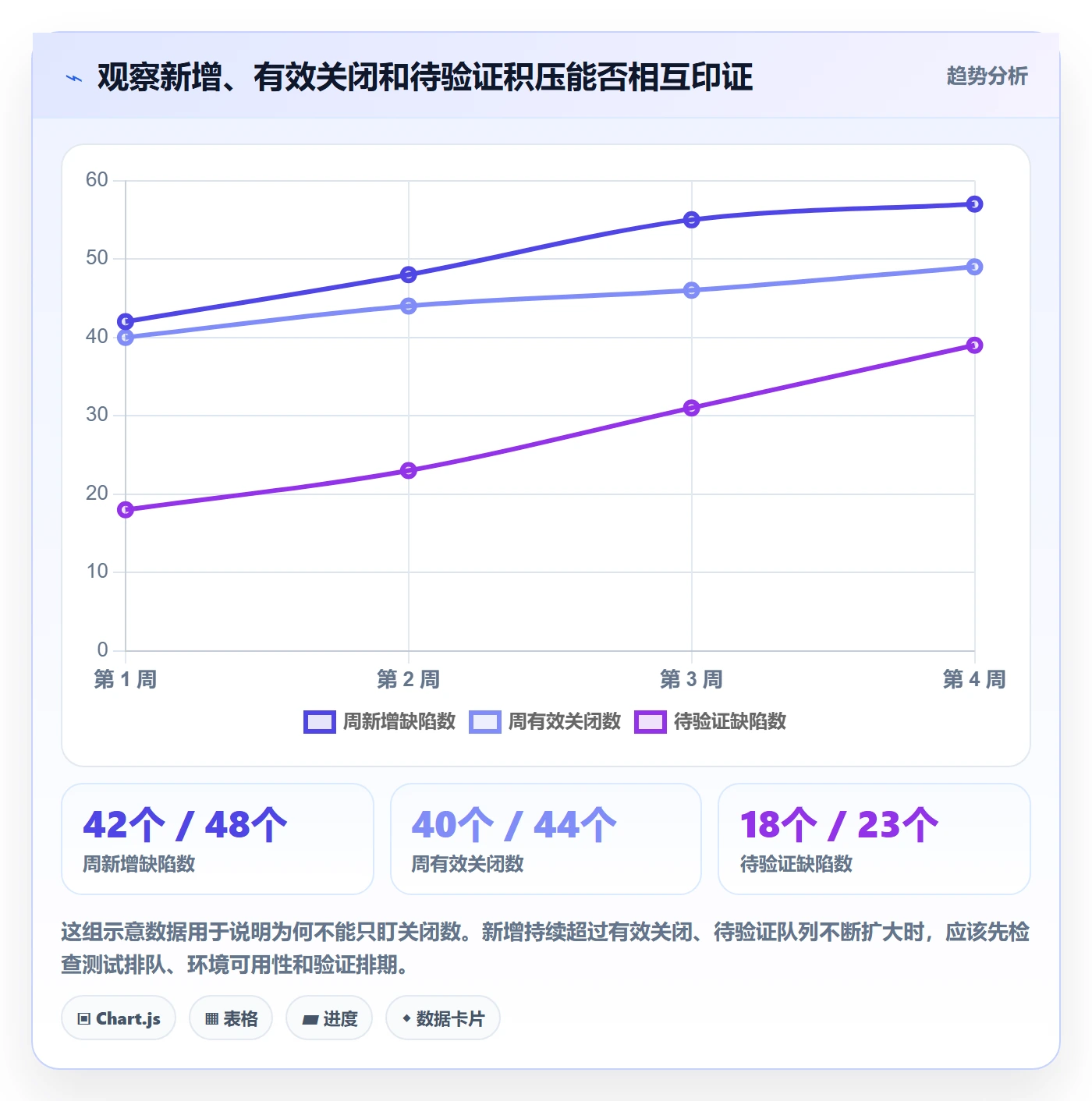

下面的数字是为说明分析方法构造的情景模拟,不代表行业调查结果,也不应被当作普遍基准。假设一个 120 人左右的跨职能产品组织,四周内记录 240 个有效缺陷,覆盖客户端、服务端和测试团队。项目复盘发现,团队一开始使用“本月关闭量”作为主要目标。

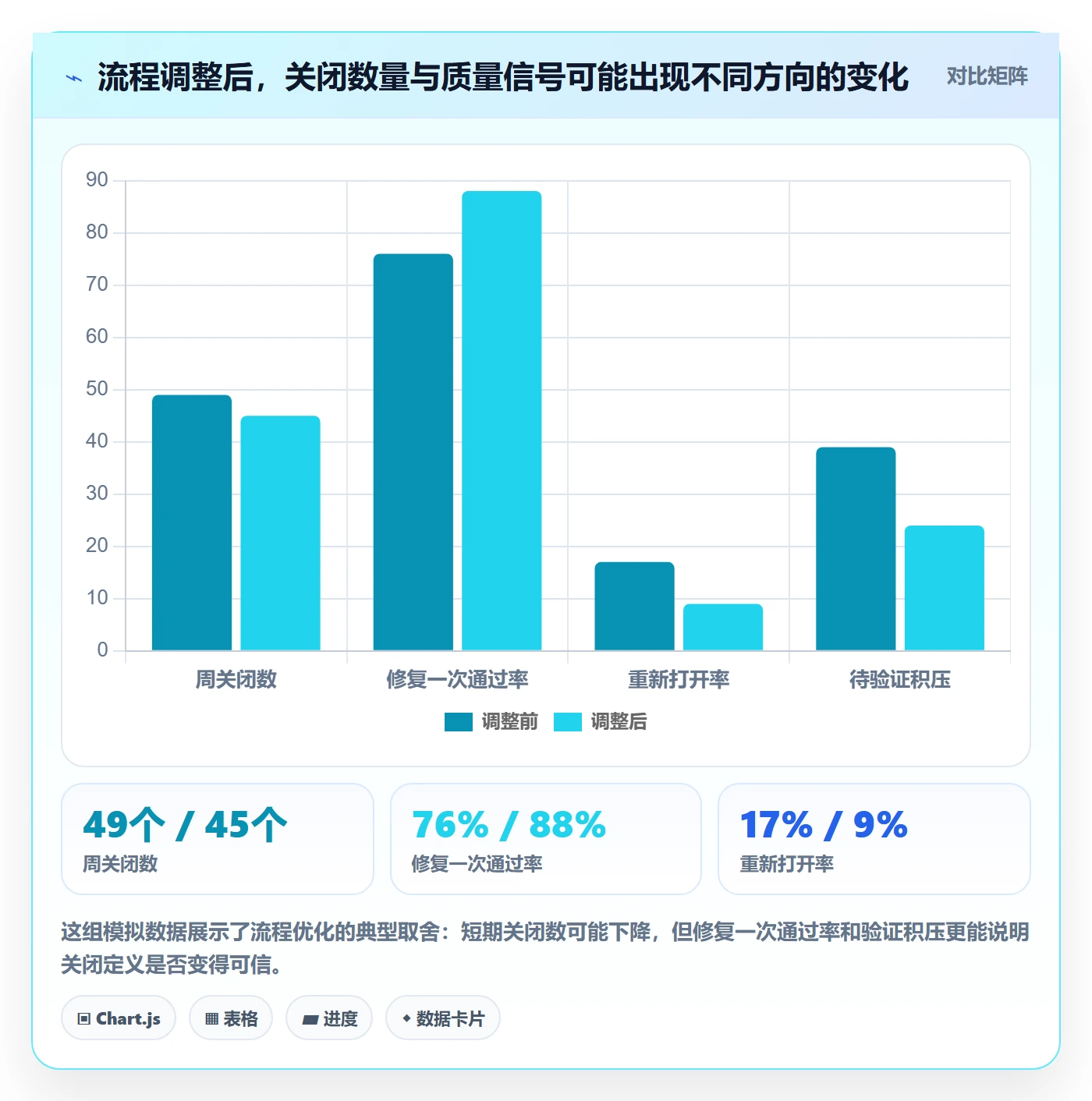

观察初期,报表显示缺陷关闭量从每周 40 个上升到每周 49 个,管理层认为修复速度在改善。但进一步检查发现,待验证积压从 18 个增至 39 个,重新打开率也从 8% 上升到 17%。这意味着一部分所谓“关闭”只是开发完成,验证还没跟上;另一部分则在测试后回流。
团队没有先要求开发再提速,而是把指标和状态重新对齐:将“已修复,待验证”与“已关闭”分开;关闭必须有验证结论;重新打开必须关联原问题并标明原因;新增的高严重度缺陷进入独立评审。第二个周期内,待验证积压下降,关闭总量增长没有前一周期快,但实际有效关闭比例提高。

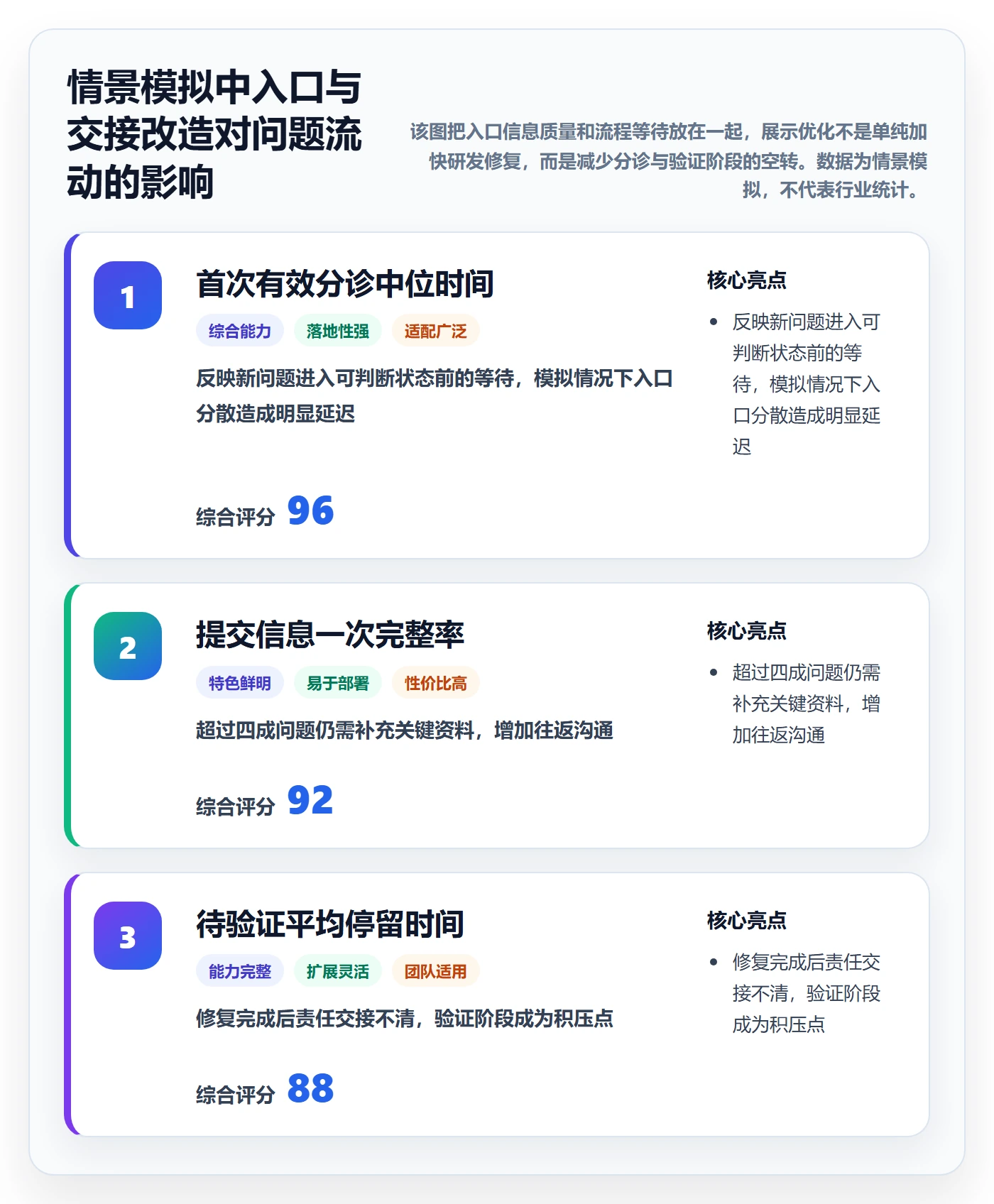

2. 先做原因分解,再决定资源投向
在这个推演中,我会把未关闭问题按停留阶段拆分,而不是立即要求所有团队提高产能。若大量问题卡在“待受理”,应检查责任分派机制;若卡在“待验证”,应检查回归资源、测试环境和验证优先级;若“修复中”周期变长,再分析复杂度、依赖关系和变更风险。
随后按缺陷来源和类型切片。如果某个模块的缺陷总量不高,但高严重度比例和重新打开率偏高,应优先做专项代码与回归分析;如果缺陷主要集中在需求变更后,则要检查需求确认、验收标准和变更评审;如果环境相关问题重复出现,就需要改善环境稳定性,而不是反复分派给开发。

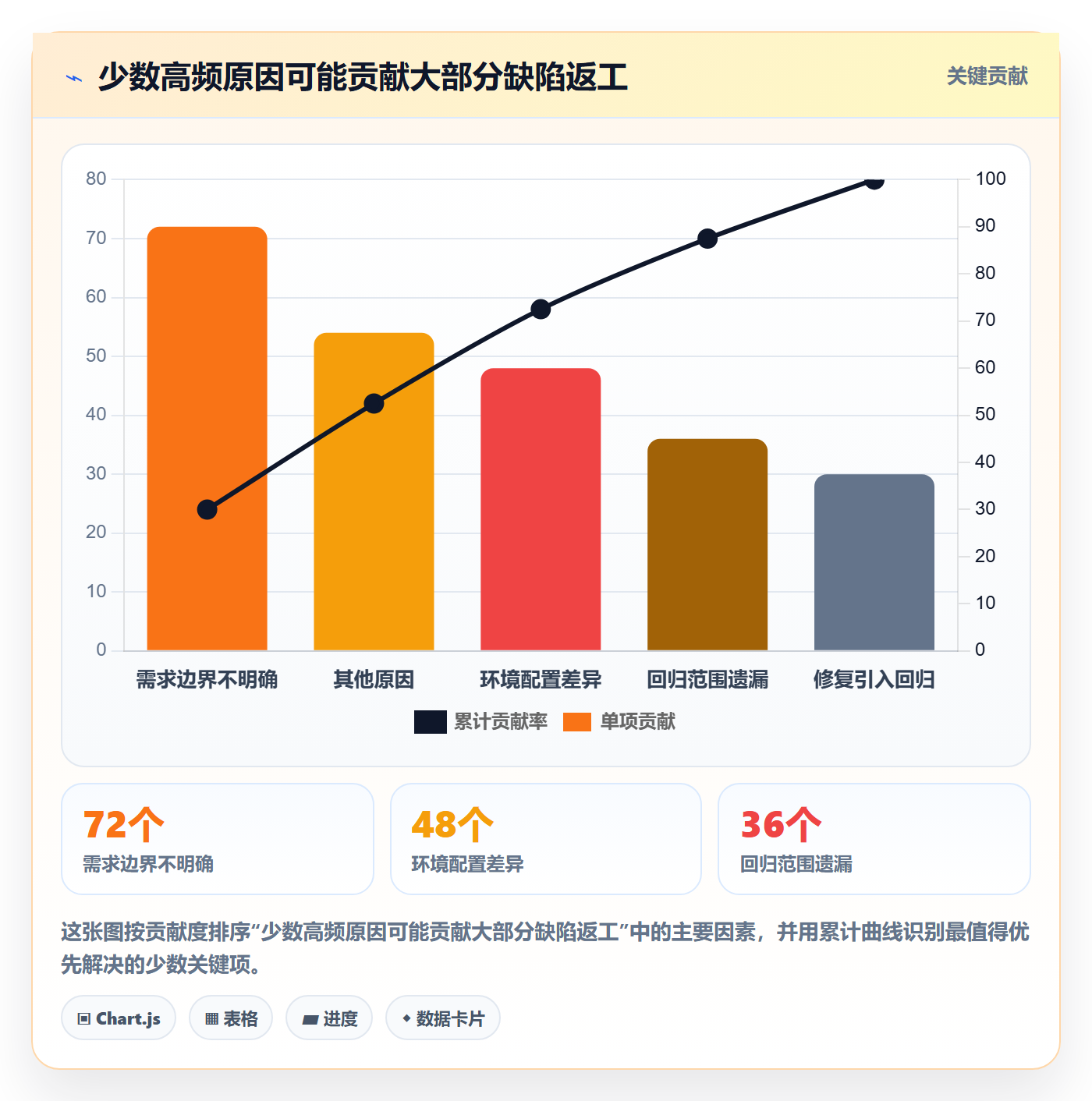

3. 一个比总关闭率更有用的帕累托观察
情景模拟中,240 个缺陷里,约四成集中在两个主要原因:需求边界未明确和环境配置差异。若团队只追求逐个关闭,可能会把同类问题逐条修补;若按原因归类,就能把流程改进放在复用价值更高的地方,例如补充验收条件、统一测试环境或增加关键路径用例。
分类本身要避免无限细化。类别应足以支持行动,但不能细到每个问题都成为唯一标签。项目经理可以先采用少量稳定的原因分类,每个版本复核一次“其他”比例;若“其他”持续偏高,再增补有明确处理价值的新类别。

4. 数据复盘要保留分母、时间窗和未决项
指标变化必须与分母一起解释。重新打开率从 17% 降至 9%,如果调整后只有少数已关闭问题经过完整观察期,结论仍不稳。对于刚关闭的缺陷,可以设置观察窗口;窗口长度应参考产品发布节奏和缺陷复现周期,不应把近期记录简单当作“未重新打开”。
同样,关闭率改善也要检查新增量变化。若新建缺陷骤降,关闭率可能只是分母变小;若测试范围缩小,验证一次通过率可能被人为抬高。好的复盘不是宣布某个数变好了,而是解释变化由哪些过程条件造成,下一周期还需要验证什么。
七、指标仪表盘与项目例会:让数字产生行动
1. 仪表盘第一屏放决策信号,不放所有字段
项目经理的缺陷仪表盘不应是数据库导出。第一屏优先回答:当前是否存在发布阻断风险、哪些严重度问题超期、待验证队列是否增长、重新打开是否异常、哪些模块或原因集中贡献风险。支持追溯的明细可以放在第二层,避免会议花时间逐项读表。
可以把信息分为三层:第一层是发布风险和高严重度遗留;第二层是流程健康度,如周期、积压、一次通过和回流;第三层是分析切片,如团队、模块、版本、缺陷来源和原因分类。三层之间应能下钻到具体记录,以便发现异常后核实,而不只是展示红黄绿状态。
2. 每周例会围绕异常信号提问
例会不必轮流汇报所有缺陷。可先看趋势和队列,再挑出影响最大的少数问题,围绕原因、阻塞和决策进行讨论。问题未必越多越好;如果每周都重复同一批超期项,却没有明确责任人、截止日期和升级机制,仪表盘只是在记录拖延。
- 先确认数据是否可比:统计周期、版本范围和关闭口径是否一致。
- 查看高严重度遗留项:影响、绕行方案、发布影响和风险决策是否齐全。
- 定位队列瓶颈:问题集中在待受理、待修复还是待验证。
- 抽查重新打开记录:确认失败原因及后续预防动作。
- 为需要行动的异常指定负责人、完成时间和复核指标。
3. 用抽样审查验证数据可信度
流程刚上线或考核压力较大时,定期抽样比盲目信任报表更可靠。可以抽取已关闭问题检查关闭条件、修复版本、验证证据和分类理由;再抽取重新打开和暂缓处理问题检查关联是否完整。抽样不是为了审判个人,而是验证规则在实际协作中是否被一致执行。
若发现记录质量不佳,应先判断是字段设计不合理、操作负担过高、培训不足,还是考核机制造成回避行为。只有当流程清晰、工具易用、责任明确后,才适合把数据用于团队绩效讨论。否则,指标会激励大家优化填报方式,而非优化问题解决。
八、不同项目情况的行动建议与取舍
1. 小团队或短周期项目:先简化,后细分
小团队缺陷量有限,过早搭建复杂指标体系会增加维护成本。可以先保留严重度、优先级、责任人、状态、发现版本、修复版本、验证结果和关闭原因,按周查看高风险遗留、超期问题和重新打开记录。
如果大多数问题都能在一个工作周期内处理,没必要把状态拆成很多微步骤。只有当团队发现等待时间难以解释,或不同责任角色频繁交接,才进一步拆分响应、修复、验证时间。对于短期项目,风险清单和发布检查可能比复杂趋势图更有价值。
2. 多团队或 100 人以上组织:统一最小口径,保留合理差异
大型组织最常见的困难不是没有流程,而是多个团队各自定义状态、严重度和“已关闭”。若直接强推完全相同的流程,可能削弱业务适配;若完全放任各自配置,组织级数据又无法比较。较稳妥的方式是统一核心定义和统计字段,把额外流程作为团队扩展。
可以先确定一套组织级最低标准:缺陷必须可追溯到版本和责任人;修复与验证状态分开;关闭原因分类一致;严重度定义可对齐;关键指标公式统一。再允许不同产品线增加业务类型、审批节点和本地时限。平台配置要围绕这套治理约定进行,而不是让工具默认流程决定组织规则。
3. 高频迭代或持续交付:优先看流动效率与回归覆盖
发布频繁的团队,月度汇总可能错过短周期风险。可按版本、迭代或发布批次观察缺陷流入、验证积压和高风险遗留,并把缺陷修复与回归测试关联起来。自动化测试覆盖应聚焦容易重复出错的关键路径,而不是追逐一个没有风险分层的覆盖率数字。
持续交付也不意味着所有缺陷都必须阻断发布。可以按影响范围、触发条件、用户规模和缓解方案做发布决策;但任何接受风险的决定都应由明确责任人记录,并规定后续修复或复核时间。速度与质量不是二选一,关键是风险能否被看见、被授权和被持续追踪。
4. 监管严格或数据敏感场景:审计证据优先于报表美观
涉及金融交易、医疗数据、隐私、安全或监管要求时,缺陷关闭需要考虑审计链路。除了状态变更,还要保留决策依据、验证证据、版本信息、审批记录和必要的变更关联。对于安全和数据完整性问题,即使短期无法修复,也要记录影响分析、缓解措施和风险接受依据。
这类场景的代价是流程更重,处理时间可能变长。但若为了追求关闭速度而省略证据,事后调查、合规审计和事故复盘的成本可能更高。可以对低风险普通缺陷采用轻量路径,对敏感问题使用强化审查,避免把最重的流程施加给所有任务。
5. 资源紧张时:先保护高风险验证,不要平均分配注意力
当测试资源不足、版本临近发布时,最容易出现“所有问题都等着回归”。此时不宜简单按提单顺序处理。项目经理应与测试和产品负责人按严重度、影响范围、触发概率、修复变更范围和绕行方案排序,并明确哪些验证必须在发布前完成,哪些可以在受控条件下延期。
这种取舍的风险是低优先级问题可能长期积压,所以需要定期复核暂缓项,防止过期风险变成无人负责的历史债务。每项延期应有到期时间和复核触发条件,例如相关功能扩展、用户影响扩大、监控异常或下次发布前重新评估。
6. 指标与绩效绑定时:采用组合评价并设置防操纵机制
如果组织确实要将缺陷数据用于绩效分析,不要把单一关闭率、平均周期或重新打开率直接作为排名依据。应结合问题复杂度、严重度、承接量、协作质量、修复一次通过率和复盘行动,并给出团队解释口径的空间。
同时检查可能的反向激励:拒绝接收边界不清的问题、把缺陷拆成多个小单、避免重新打开、延迟录入高风险问题,都会让指标变好看。可以通过抽样审查、原因分类、记录关联和跨团队复核发现异常,但重点仍是调整考核设计,而不是不断增加填报字段。
九、落地顺序与最终判断:先修口径,再修流程,最后谈目标
1. 用四周做一次轻量诊断
若当前流程数据不稳定,我建议先用四周做诊断,而不是直接设定硬性改善目标。第一周统一关闭定义和结果分类;第二周抽取样本检查字段质量和状态停留;第三周分析严重度、重新打开和待验证积压;第四周确定最值得优先处理的一个瓶颈。
这不是固定的行业标准,而是便于项目团队启动的建议安排。项目节奏不同,可以按一个迭代或一个发布周期执行。关键是先确保样本覆盖新建、关闭、重新打开、暂缓和高严重度遗留等不同记录,而不是只看容易展示的成功案例。
2. 每轮只改变少数关键规则
同时修改字段、状态、时限、考核和工具自动化,会让团队无法判断改善来自哪里,也会增加执行阻力。每次先针对一个主要瓶颈做改变,例如把“已解决”与“已关闭”分开,或为高严重度问题设置独立验证路径,再观察一到两个完整周期。
试运行期间,项目经理应记录规则变更日期、适用团队、预期影响和观察指标。若一次通过率改善但总周期明显变长,应分析新增验证步骤是否过度;若周期缩短而重新打开率上升,则需重新检查关闭条件。指标变化只是线索,不是结论。
3. 不同指标冲突时,用决策顺序而不是平均分解决
当交付速度与风险控制冲突时,我会先看是否存在未缓解的高严重度风险,再看发布范围和验证证据是否充分,最后才讨论一般缺陷的关闭速度。高风险项应由具备决策权限的责任人接受或阻断;低风险项则可以根据影响和资源条件安排后续处理。
同样,当关闭率和重新打开率冲突时,不能为了提高关闭率接受不充分验证,也不能为了压低重新打开率阻止合理回流。应回到具体记录,判断缺陷是否真正复现、修复是否覆盖原始场景、是否有新条件,以及流程在哪一步失去信息。
4. 最终要形成的是可验证的管理闭环
每项流程改进都应能回答四个问题:观察到了什么信号,判断的根因是什么,采取了什么动作,随后用什么证据验证动作有效。比如“待验证积压上升”是信号;“测试环境不可用且高风险问题没有优先级规则”是可能原因;“修复环境基线并建立分级回归队列”是动作;“队列年龄下降且高风险问题验证覆盖不减”才是验证依据。
如果动作没有后续验证,流程优化就容易停留在会议纪要里;如果只有指标变化没有原因分析,也容易把偶然波动当成成果。项目经理的价值,是让数据连接到决策、责任和改进,而不是让每个数字都进入考核表。
关闭流程的关键,不是把缺陷尽快从列表中移走,而是让每个结束状态都能说明问题如何被处理、风险由谁判断、结果如何被验证。下一步可以从最近一个发布周期抽取 30 至 50 条缺陷记录,核对状态定义、关闭证据、重新打开原因和各阶段等待时间;先找出一个最明显的瓶颈,再用一个迭代验证改动效果。这样得到的改善,才比一条更漂亮的关闭率曲线可靠。
常见问题解答(FAQ)
1. 项目经理优化 Bug 关闭流程时,最应该先看哪些指标?
我现在负责的项目每周都能关掉不少 Bug,但版本发布后还是会冒出类似问题。我不确定是关闭速度不够快,还是流程里有其他漏洞,想知道哪些指标能真正定位问题。
先看四项:按严重程度加权的逾期未关闭率、重新打开率、缺陷从提交到首次有效响应的时长,以及发布后逃逸缺陷率。单看关闭数量或平均关闭时长容易误判:团队可能通过快速关闭低优先级问题让数字变好,却把高风险缺陷留在队列里。比如某团队一个月关闭 120 个缺陷,但 20 个被重新打开,重开率为 16.7%;
如果其中多数集中在同一模块,优先动作应是检查该模块的复现信息、修复验证和回归用例,而不是催大家继续提速。建议先连续记录 4 至 6 周,按严重程度、模块和版本分组,再设目标;具体阈值应以现有基线和业务风险为依据。
2. Bug 关闭前需要满足哪些条件,才能减少“关了又开”?
我遇到过开发说已经修好、测试也点了通过,但用户一上线又复现的情况。我想把关闭标准写清楚,又担心条件太多拖慢交付,哪些检查是必要的?
关闭不能只代表“代码已提交”,而应代表问题在约定环境中得到验证,并且影响范围已处理。建议至少检查:复现步骤和预期结果明确;修复版本、环境及关联代码记录完整;测试人员按原步骤验证通过;涉及相邻功能时完成必要的回归;临时绕过方案或已知限制已告知相关方。高严重度缺陷还应要求第二人复核,或保留验证证据。
流程上可区分“待验证”和“已关闭”,让修复完成与验收通过成为两个状态。这样不会要求每个小问题都做大范围回归,却能避免把未经验证的修复直接算作关闭。
3. 如何判断 Bug 处理时长过长,避免用一个平均值误伤团队?
我看到报表里的平均修复时长下降了,但仍有一些缺陷挂了很久,业务方对此很不满意。我不确定该按几天算超时,也担心复杂问题和简单问题放在一起比较不公平。
不要用单一平均值设所有缺陷的时限。先把周期拆成“提交到首次响应”“确认到开始处理”“开始处理到修复”“修复到验证关闭”,再按严重程度和缺陷类型观察中位数及高分位数,例如第 85 百分位。一个示例规则是:阻断核心业务的问题按小时跟进,普通功能问题按工作日跟进,低优先级体验问题进入排期;
具体时限要结合服务承诺和团队工作节奏确定。若中位数正常、但高分位数很高,通常说明少数问题因等待决策、依赖团队或缺少复现条件而卡住,单纯要求开发加速并不能解决。报告时同时展示样本量和等待原因,避免少量异常值被误读成整体效率下降。
4. 怎样用 Bug 指标发现流程问题,而不是把指标变成团队排名?
我担心引入缺陷指标后,成员为了好看而少登记问题,或者把问题拆小、提前关闭。有什么办法能让数据帮助改进流程,而不是变成考核数字?
把指标用于发现系统性阻塞,不要直接用个人关闭数排名。建议每月按模块和阶段查看重开率、无效缺陷率、等待时长及发布后逃逸率,并抽样复核记录是否完整。例如某模块重开率持续高于项目基线,同时回归覆盖不足,改善措施可以是补充关键路径用例并明确验收责任,而不是要求经手人减少重开。
还要把“无效”分类为重复、信息不足、设计预期不一致等原因;这些类别分别对应去重规则、提单模板或需求澄清问题。若某项指标异常,先检查样本量和定义是否一致,再与相关人员复盘具体案例,避免把流程缺口简单归因于个人表现。
核心关键词
文章包含AI辅助创作:关闭流程与规范:项目经理Bug / 缺陷流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508872
读者评论
我们之前也遇到过修复完成就先关单的情况,后来把回归通过单独设成关闭条件,报表里的关闭数少了些,但待验证积压终于看得出来了。
按严重度设时限有用,不过分级本身也容易争议。最好留变更理由和确认人,不然优先级频繁调整后,超期数据还是不好解释。
文章把周期拆成排队和处理时间这点挺实用。小团队未必需要做很复杂的仪表盘,先每周看一次待验证队列和长期未处理项,可能就能发现主要卡点。
