问题管理方法大全:项目经理Bug / 缺陷流程优化落地清单
项目缺陷流程最容易被误判的信号,不是“Bug 越来越多”,而是同一个问题在不同团队里被重复描述、反复转派,最后到了上线前才有人问:到底谁负责、什么时候修、修完谁确认?我在梳理研发团队问题流程时,发现不少团队并不缺工单系统,缺的是一套能把问题从发现、判断、处理一直带到验证和复盘的规则。本文给出一套可落地的缺陷管理方法,并用明确标注的模拟数据说明如何判断流程是否真的变好。
一、先讲核心结论:缺陷管理不是“收集 Bug”,而是控制风险和流动
1. 先把目标从“清零”改成“可控”
我不建议把“缺陷清零”设为团队的长期目标。对复杂产品来说,缺陷会随着需求变化、代码修改、环境差异和用户行为持续出现。若管理者把零缺陷当成考核目标,团队很容易通过降低问题等级、延后登记或把缺陷改成“体验建议”来达标,报表变漂亮,真实风险却被藏起来。
更可执行的目标是:高风险问题能及时暴露并处理,普通问题有清晰的优先级和期限,重复问题能追到共同原因,已修复问题有足够证据证明没有复发。换句话说,问题管理要让风险可见、责任明确、决策有据、结果可验证。
2. 一条流程必须同时管住四件事
- 信息质量:问题能否被复现,影响范围是否说清,环境和证据是否齐全。
- 决策质量:严重程度、业务优先级和修复时限是否分别判断,而不是混成一个“紧急”。
- 流动效率:问题是否卡在待确认、待分配、待验证等状态,等待时间是否可见。
- 结果质量:修复是否验证,是否引入回归,是否需要补测试、监控或流程规则。
如果团队只统计“本周关闭了多少条”,实际上只观察到流程的最后一段。一个问题关闭得快,不代表用户影响小;一个问题关闭得慢,也不一定是开发效率低,可能是复现条件缺失、依赖团队未响应,或者优先级反复变化。
3. 用三层视角定义管理成效
我通常把缺陷流程成效分成三层。第一层看单条问题是否被正确处理;第二层看一批问题是否按风险和时限流动;第三层看组织是否通过问题数据减少同类故障。只看第一层,项目经理会陷入逐条催办;只看第二层,团队可能追求关单速度;只有三层一起看,才有机会把管理动作转化成质量改进。
| 管理层次 | 核心问题 | 适合观察的信号 | 常见误用 |
|---|---|---|---|
| 单条问题 | 描述是否完整,修复是否正确 | 复现信息完整率、验证通过率 | 只盯状态,不看证据 |
| 流程运行 | 问题是否卡住,风险是否超期 | 首次响应时间、等待时长、超期率 | 把所有问题按同一时限催办 |
| 组织改进 | 相同原因是否反复发生 | 重复缺陷率、逃逸缺陷率、预防措施完成率 | 复盘写完即结束,不验证措施 |
二、背景和真实场景:问题为什么会在“流程齐全”时仍然失控
1. 常见现场不是没有流程,而是流程断在交界处
一个典型项目可能有测试人员提交问题、研发人员修复、测试人员回归、产品人员决定是否接受风险,看上去职责齐全。但真正的断点经常发生在交接:测试认为“提交后研发会看”,研发认为“优先级不够先放着”,项目经理以为“有人接了就算进入处理”,产品则直到发布评审才知道问题还没解决。
流程图通常描绘的是理想路径,实际运行还包含退回补充、重复确认、等待决策、跨团队依赖和版本变更。若系统只记录状态,却没有记录为什么等待、等待谁、何时升级,管理者就只能靠群聊和个人记忆补洞。
2. 规模变大后,沟通成本比录入成本更值得关注
小团队里,提交人可以直接走到开发者旁边演示问题;多团队、多产品线或跨时区协作时,这种默契会迅速失效。一个问题可能先经过客服、运营、产品、测试,再到研发;涉及公共服务时,还可能需要平台团队和业务团队共同判断。
因此,成熟流程不是让每个人填写更多字段,而是让关键决策在交接时不丢失。字段过少,处理人无法判断;字段过多,提交人会敷衍填写。我的经验判断是,初始表单先保证“复现、影响、环境、期望结果、证据”五类信息可用,再根据问题类型显示额外字段,比一次性堆出几十个必填项更稳妥。
3. 组织工具只是承载规则,不会自动产生规则
对于 100 人以上、存在多个研发团队和共享服务的组织,问题流程往往需要权限、视图、通知、版本关联和跨团队流转等能力。以 PingCode 这类面向中大型企业的研发管理平台为例,团队可以用平台承载问题字段、状态、负责人和报表;但具体状态如何定义、谁有权调整优先级、什么条件才允许关闭,仍须由组织先作出管理决策。
这也是我反对“换工具就能解决缺陷积压”的原因。工具能减少信息散落、支持规则执行,却不能替团队判断业务损失,也不能替负责人承担延期决策。选型时应先拿真实问题走完整条流程,再评估平台是否支持,而不是先看功能清单,再强行改造团队习惯。
4. 真实流程应覆盖发现前后,不止覆盖工单状态
缺陷治理从用户反馈、测试设计、代码评审、监控告警等入口开始,到修复验证、发布观察、复盘改进结束。若只追踪“新建,处理中,已关闭”,就会遗漏入口噪声、风险判断、回归验证和上线后观察这些决定最终质量的环节。
我建议把流程边界定义为:问题被识别起,直到团队确认用户影响已控制、修复效果已验证、后续动作已明确为止。对安全、数据完整性、资金和合规相关问题,还要把风险控制动作单独记录,不能把“代码合并”当作风险解除。
三、常见误区:看似严格,实际会制造新的盲区
1. 把严重程度和优先级合成一个等级
严重程度描述问题本身造成的后果,优先级描述组织现在应该投入多少资源、何时处理。两者有关联,但不是一回事。一个影响极少数内部用户的严重问题,可能暂时有替代方案;一个影响面广、每天造成大量业务损失的中等问题,反而可能需要先处理。
如果团队只有 P0、P1、P2 这类单一标记,往往会出现两种争议:所有提交人都把问题标成最高级,或开发人员为了排期把等级往下调。建议至少分开记录“影响严重度”和“处理优先级”,并为紧急升级保留理由、批准人和复核时间。
2. 用“新增数少了”证明质量提升
新增缺陷数量受到测试投入、发布频率、用户规模、功能复杂度和登记习惯影响。某月新增数下降,可能是质量改善,也可能是测试覆盖减少、问题被记在聊天里,或团队进入需求冻结期。单独看数量不能得出结论。
更可靠的做法是把数量放进合适分母中观察。例如每次发布的生产缺陷数、每千用户工单中的确认缺陷比例、每个高风险功能的缺陷密度。分母也有局限,因此指标必须注明统计口径、时间窗口和数据来源,避免团队拿不同口径的数据互相比较。
3. 关闭时间越短,流程就越好
平均修复时间很容易被低风险、简单问题拉低。比如大量文案问题一天内关闭,但一个支付重复扣款问题拖了两周,平均值仍可能看起来不错。更重要的是观察分布和尾部:中位处理时间、P90 处理时间、超期高风险问题数,通常比单一平均值更能暴露卡点。
此外,时钟应从问题首次提交还是信息补齐后开始计算,需要事先约定。如果提交资料不全,处理团队退回后就暂停计时,团队可能会通过反复退回“优化”指标。我的建议是同时记录“端到端历时”和“处理等待时长”,把信息补充造成的等待也放在流程视野内。
4. 把关闭当作终点,不问修复是否有效
工单状态变成关闭,只能说明系统记录了一个状态变化,不等于用户问题已经解决。修复可能没有覆盖触发条件,回归测试可能只验证了主路径,部署后还可能被配置、缓存或数据差异重新触发。
关闭规则应至少包含:修复版本或变更记录、验证人、验证环境、验证结果。高风险问题还要补充上线后观察窗口和监控信号。如果验证失败,应回到处理中并保留前次失败证据,而不是创建一条新工单把历史切断。
5. 让所有问题都经过同一套重流程
拼写错误、低频视觉偏差和生产数据损坏不应该承担相同的审批成本。所有问题都要求开会评审、填写根因和制定预防措施,会让团队把流程视为负担;反过来,所有问题都走快速通道,又会让高风险事件失去控制。
最有效的治理不是流程越复杂越成熟,而是风险越高、证据要求越严格、决策责任越清晰。低风险问题可以批量处理;中风险问题按迭代规划;高风险问题则触发快速响应、业务影响评估和发布决策记录。
6. 复盘写得很完整,却没有验证措施
“加强测试”“提升意识”“完善流程”不是可验证的预防措施。它们没有指明在哪个环节、由谁、在何时完成,也没有说明如何判断有效。真正的改进项应具体到可执行动作,例如为某类接口增加契约校验、在发布前加入数据回滚演练、在监控中加入异常阈值。
复盘也不应默认每个缺陷都要开会。低影响、一次性问题可以通过工单记录经验;跨系统影响、重复发生或导致严重用户损失的问题,才值得投入正式复盘。关键不是会议数量,而是组织是否用有限的复盘资源消除了高价值风险。
四、专业判断逻辑:从问题进入到问题关闭的完整方法
1. 先定义入口质量:让问题可判断、可复现
问题提交模板的任务不是收集所有信息,而是让接手人能迅速回答三个问题:发生了什么,影响了谁,如何重复出现。建议基础字段包括简明标题、实际结果、期望结果、复现步骤、发生时间、环境与版本、影响范围、证据链接和临时规避方案。
截图和录屏有价值,但不能替代文字步骤。截图可能看不出操作顺序、账户权限、数据状态和网络条件。对于接口、批处理和后台任务,日志时间戳、请求标识、输入样例和脱敏后的响应信息往往更有用。
(1)标题写“对象+现象+条件”
例如“订单列表在筛选条件为空时重复显示已取消记录”,比“订单有问题”更利于搜索和分派。标题不必承担全部诊断,但要避免“异常”“不对”“帮忙看下”这类无法区分的问题描述。
(2)复现步骤写成可执行动作
步骤应从准备条件开始,写清测试账号权限、必要数据和操作顺序。若问题只在特定时间、设备或数据规模下出现,应标明触发条件。复现概率也要记录,如“连续操作 10 次出现 2 次”,而不是简单写“偶现”。
(3)证据要保护隐私和安全
日志、截图和导出文件可能包含个人信息、凭据或业务数据。提交规范应规定脱敏方法、可访问范围和保留期限。出现疑似凭据泄漏或敏感数据暴露时,应先按安全事件流程控制访问,再讨论普通缺陷流转,不应把敏感证据公开贴在广泛可见的工单中。
2. 先分流,再定级:不要让每条问题都排同一条队
入口应先判断问题类型:产品缺陷、需求变化、使用咨询、数据问题、环境问题、安全事件或重复项。分类的目的是匹配正确的处理路径,不是给问题贴标签后就结束。若分类由提交人单方面决定,误分类不可避免,因此应由值班负责人或问题分诊角色在约定时间内确认。
问题来源也应保留,例如自动化测试、人工测试、生产监控、客户反馈或内部使用。来源能够帮助团队发现质量控制点:如果大量问题都在上线后才出现,改进重点可能是发布验证和监控,而不只是要求开发“更仔细”。
3. 分开判断影响严重度和处理优先级
严重度可依据受影响功能、用户范围、业务损失、数据风险和可用替代方案判断。优先级则要进一步考虑时效、版本承诺、依赖关系、修复成本和当前团队容量。每个组织都可以设计自己的等级,但需要给出行为定义,而不是只写“高、中、低”。
| 维度 | 判断问题 | 建议证据 | 需要避免 |
|---|---|---|---|
| 用户影响 | 多少用户或业务流程受影响 | 用户比例、受影响交易量、工单数 | 用“很多人”代替范围 |
| 后果严重度 | 是否涉及资金、数据、合规或核心功能 | 损失估算、数据校验结果、流程阻断情况 | 只按技术难度定级 |
| 时效要求 | 是否存在窗口期或持续扩大风险 | 影响持续时间、业务节点、风险趋势 | 把所有“着急”都当最高级 |
| 可规避性 | 是否有可靠临时方案 | 规避步骤、适用范围、失败条件 | 把不稳定的绕行方案当作已解决 |
4. 设计状态机:状态必须代表可观察的事实
状态越多不等于流程越清楚。我更关注每个状态是否对应明确事实,以及进入和离开的条件是否可检查。一个适用于多数团队的轻量状态链可以是:新建、待分诊、待处理、处理中、待验证、已解决、已关闭;必要时增加等待补充、延期接受、重复问题和不予处理等例外状态。
“已解决”和“已关闭”最好不要混用。已解决可以表示修复已提交、等待验证;已关闭则表示验证通过,或相关决策已记录并完成风险接受。若团队不需要区分这两个阶段,也至少要在关闭时保存验证结果,不能让状态名称掩盖实际责任。
(1)为每个状态指定唯一的下一步责任人
新建不应无人看;待验证不应默认由开发自行验收;等待业务决策时应明确决策人。所谓责任人不是“谁都能看”,而是到达某状态后,谁必须采取下一项行动。
(2)为等待状态记录原因和期限
“等待中”不是有效说明。应区分等待提交人补信息、等待外部团队、等待版本窗口、等待产品决策或等待复现。每一种等待都应有到期时间或升级条件,否则等待状态会成为积压的遮羞布。
(3)控制状态回退和优先级修改
问题可以回退,但需记录原因。例如验证失败、修复未覆盖、出现回归或环境不一致。优先级可随新证据变化,但变化应留下操作者、时间和理由,尤其是高风险问题降级时。
5. 建立响应时限,但不要把时限误当修复承诺
响应时限说明组织何时确认收到并开始判断,修复时限则是何时完成处理,两者不应混为一谈。对严重问题,团队可能需要在短时间内完成风险控制和责任确认,但根因修复仍需调查、验证和发布。若承诺一个不现实的“几小时内全部修好”,反而会诱发跳过测试和未经评估的热修复。
时限要结合工作时间、值班安排、服务等级和业务风险制定。对于没有 24 小时值班能力的团队,不应在制度里写全天候响应承诺。更诚实的做法是写明服务窗口、非工作时间升级方式、临时控制措施和责任边界。
6. 验收关闭:把修复证据变成流程门槛
关闭前至少要回答:在哪个版本修复,谁验证,验证了什么,验证环境是否接近实际运行环境,有没有相关回归测试。若问题涉及数据修复,还应确认数据校验结果、影响范围和回滚方案;若涉及安全风险,还需要确认漏洞修复和暴露面的处理状态。
验证失败时,应保留失败路径与观察结果,避免把同一缺陷拆成多个工单导致统计失真。只有确实属于不同根因或不同责任链,才值得拆分。重复问题应链接到主问题,保留各自受影响版本和客户范围。
7. 用原因分类驱动改进,不强迫每条工单写长篇根因
根因分析可以采用轻重两档。普通问题记录主要原因类别和纠正动作;高风险或重复问题进一步分析触发条件、逃逸环节、控制失效和预防措施。问题原因可按需求理解、设计缺口、实现错误、测试覆盖、配置环境、数据质量、依赖变化和操作流程等分类,再结合产品领域做本地化。
分类不是为了给团队贴责任标签,而是为了识别系统性模式。若某团队“编码错误”很多,不应立即推断开发不认真;还要看需求变更频率、接口契约、代码评审深度、测试环境差异和交付节奏。根因结论必须能被证据支持,否则只是事后讲故事。
五、案例与数据观察:如何判断流程优化有没有带来真实变化
1. 用一个明确标注的模拟项目演示测量方法
下面以一个 120 人的企业软件项目作为情景模拟:团队由 8 个研发小组组成,维护两个主要版本,每周发布一次。数据不是行业基准,也不是任何企业的真实绩效,仅用于演示如何建立前后对比。模拟流程优化前,工单入口分散在邮件、群聊和系统中,问题经常缺少版本和复现信息。
我们设定优化前后各观察 8 周,并尽量保持统计口径一致。优化动作包括统一入口、设置分诊负责人、拆分严重度与优先级、为待验证状态指定责任人,并将重复问题关联到主问题。观察结果不只看关闭数量,而是看等待、验证和重复发生的变化。
| 观察项 | 优化前模拟值 | 优化后模拟值 | 解释 |
|---|---|---|---|
| 首次有效分诊中位时间 | 18 小时 | 5 小时 | 入口统一和分诊轮值减少无人处理的时间 |
| 提交信息一次完整率 | 54% | 81% | 表单按问题类型展示关键字段,而非盲目增加必填项 |
| 待验证平均停留时间 | 2.8 天 | 1.1 天 | 明确验证责任人后,修复不再停在交接空档 |
| 高优先级问题超期率 | 31% | 14% | 优先级有明确定义并在例会上处理例外情况 |
| 同类问题 30 日内重复率 | 16% | 11% | 复盘和预防措施开始落地,但样本仍需延长观察 |
这组模拟数据最重要的不是“提升了多少”,而是变化之间存在合理链条:入口质量改善,减少反复补充;分诊速度提高,缩短无人认领时间;验证责任明确,降低待验证积压;重复率下降则需要更长观察,不能只凭短期波动宣称根因治理成功。

2. 先看问题从哪里流失,再解释总量变化

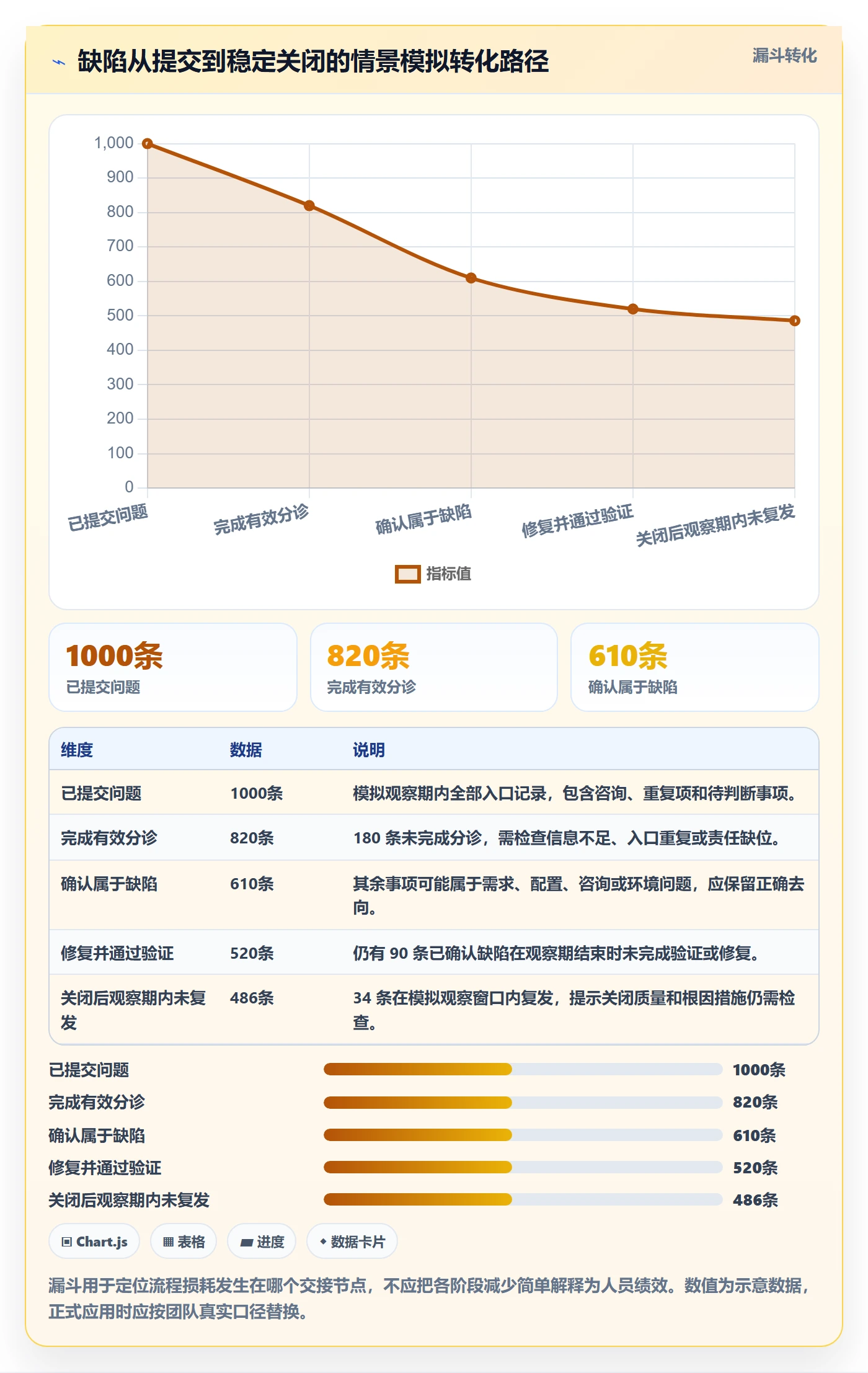

如果只看新增和关闭数量,团队可能误把需求量波动当成流程改进。更有用的方法是拆解问题的流转漏斗:提交后有多少进入有效分诊,分诊后多少被接受为缺陷,接受后多少有负责人,修复后多少通过验证,关闭后多少在观察期内复发。
漏斗每一层都可能有不同的改进责任。提交到分诊掉得多,可能是信息不足或重复件过多;分诊到接受率异常低,可能是入口分类或团队边界不清;修复到验证失败多,可能是验收条件和测试环境不足。不能把漏斗掉点一概归结为“研发处理慢”。

3. 指标要配套解释,否则会奖励错误行为
任何指标都可能被优化到失真。提交信息完整率如果只考核测试人员,可能促使他们填写大量无关字段;关闭速度若纳入个人排名,可能鼓励拆分工单或降低验证标准;缺陷数量若用来评价开发者,可能让团队隐瞒问题或避免尝试复杂改动。
我建议每个核心指标都配一个“反向检查项”。例如缩短关闭时间,同时观察验证失败率和复发率;提高分诊速度,同时观察误分类率;降低未关闭总量,同时观察延期接受和转为其他类型的数量。指标应服务于诊断,不宜直接变成单一奖惩依据。

4. 设定指标口径:同名指标也可能不是同一件事
首次响应时间可能指第一次人工回复,也可能指第一次有效分诊;修复时间可能从提交到代码合入,也可能从有效受理到验证通过。若口径不同,跨团队比较会制造错误结论。每个指标应有定义、数据来源、排除规则、观察窗口和责任人,版本升级时还要记录口径变化。
对数据样本较少的高风险问题,不应只看百分比。一个季度发生 2 起,其中 1 起复发,复发率是 50%,但统计稳定性很弱。此时要同时展示绝对数量、个案和风险后果,避免百分比制造过度确定的印象。
六、不同情况下的行动建议:按规模、风险和成熟度落地
1. 小团队:先消除无人认领和信息缺失
小团队不需要一开始就设计复杂审批。先固定一个问题入口,约定谁在何时分诊,统一最少必需字段,并确保每条已确认问题有负责人、目标版本和验证人。团队规模小,口头沟通仍然有效,但关键结论必须回写到可追踪记录里,避免人员休假或离职后上下文消失。
- 指定一名轮值分诊人,负责每天查看新问题。
- 把“严重度”和“处理优先级”分开,先定义两到四个易懂等级。
- 每周用 20 分钟检查超期、待验证和重复问题。
- 选择最近发生的 3 个问题,验证模板是否真的帮助复现。
小团队的取舍是少做自动化、多做规则清晰。过早搭建复杂仪表盘会消耗本来就有限的交付时间;但完全依赖口头约定,团队一旦扩张就会补课成本陡增。
2. 多团队组织:把团队交界和共享依赖作为重点
当问题需要跨产品、平台、测试和运维团队处理时,最容易产生“转派即完成”的错觉。接收团队应明确是否接受、拒绝的理由和新的责任人;原团队在问题没有确认归属前仍承担跟进责任。若存在公共组件或共享服务,应记录影响的产品范围、受影响版本和兼容边界。
- 为跨团队问题定义单一协调负责人,不等于由此人承担全部修复工作。
- 建立依赖响应时限和升级路径,避免工单在团队间循环。
- 共享服务问题应建立主问题与受影响业务问题之间的关联。
- 每周按等待原因统计积压,区分外部依赖、信息不足和决策延迟。
组织规模扩大后,可以评估使用统一研发管理平台承载状态、关联关系和报表。重点验证跨团队权限、字段配置、通知策略、历史数据迁移和审计需求,不要把“是否有很多功能”当成唯一选型标准。
3. 高风险业务:问题处理要先控制影响,再追求根因
资金、身份认证、医疗、安全和数据完整性相关问题,首要任务是确定影响范围并阻止损失扩大。临时关闭功能、限流、回滚、冻结受影响操作或启用备用路径,都可能先于根因修复。应把“缓解措施”和“最终修复”分开记录,防止临时止血被误认为彻底解决。
- 建立高风险问题的升级联系人和可用时间窗口。
- 记录影响范围、起始时间、目前趋势和临时控制措施。
- 在修复前评估变更风险、回滚条件、数据修复和验证范围。
- 修复后监控关键业务指标,并安排正式复盘和措施验证。
高风险场景的取舍是响应速度与变更风险之间的平衡。最先修复不一定是最安全的选择;有时可靠回滚或限制部分功能,比仓促上线未经充分验证的改动更能保护用户。
4. 工单积压严重:先分层清理,不要一键批量关闭
积压往往是多个问题叠加:过期需求、重复问题、无法复现、负责人离开、低优先级长期未决、版本已失效。批量关闭只能让报表归零,无法降低真实风险。清理前应先按严重度、最近更新时间、产品版本、重复关系和可复现性分组。
- 先识别高风险、生产影响和仍在复发的问题,避免被旧问题掩盖。
- 将重复项合并或关联,保留每条问题的影响记录。
- 对无法复现项设定补充信息期限,到期后按规则关闭为“信息不足”,允许新证据重新开启。
- 对低优先级历史项由产品或业务负责人明确接受风险、延期或取消。
- 清理后分析积压来源,调整入口、分诊容量或排期规则。
对无法复现的问题,我不主张简单丢弃。应记录尝试过的环境、测试数据、日志窗口和失败原因;若影响重大,可以保留为观察项,并补充监控或收集诊断数据。关键是让“暂时无法复现”成为透明状态,而非永远挂在处理中。
5. 自动化测试发现大量缺陷:先判断噪声和覆盖价值
自动化测试能更早暴露问题,但测试失败并不总是产品缺陷。环境波动、测试数据污染、脚本脆弱和依赖服务不稳定都会制造噪声。若失败告警长期无人信任,真正的回归也会被淹没在大量误报中。
应把自动化失败分类为产品回归、测试脚本问题、环境问题和数据问题,并统计误报率、重复失败率和修复后再次失败率。重点不是追求测试数量,而是提高关键路径的可信度与失败可解释性。
6. 外部客户问题较多:把支持入口与研发诊断连接起来
客户反馈往往以业务语言描述,比如“导出错了”或“页面一直转圈”,不一定包含技术复现信息。支持人员不应被要求代替研发做技术诊断,但需要有简明的收集清单:客户影响、发生时间、操作路径、账户或租户标识的安全引用方式、客户端版本和已尝试操作。
对多个客户报告的同类现象,应建立关联,避免每个反馈都变成独立研发问题。研发修复后,问题状态和对外说明也要同步到支持团队;否则技术上关闭了,客户仍会重复报障,组织数据反而显示问题再次增加。
七、不同情况下的取舍:流程越重并不总是越成熟
1. 标准化与团队自治之间怎么选
过度统一会让不同产品团队无法表达自己的风险特征;完全自治则会让管理者无法横向看数据、跨团队协作。比较稳妥的方式是统一核心字段和最小状态语义,允许团队在不破坏共同口径的前提下增加领域字段和局部流程。
| 方案 | 优点 | 代价 | 适用条件 |
|---|---|---|---|
| 全组织统一流程 | 便于审计、协作和跨团队报表 | 可能压平业务差异,流程变更协调成本高 | 业务模式相近、监管要求强 |
| 团队完全自治 | 适配快,局部改进灵活 | 口径不一致,跨团队问题难追踪 | 小型独立团队、依赖较少 |
| 核心规则统一、局部字段可扩展 | 保留共同语言,同时允许场景差异 | 需要治理字段和指标定义 | 多团队组织、业务有共性也有差异 |
2. 快速修复与充分验证之间怎么选
对于低影响、容易回滚的问题,快速修复可能比完整复盘更划算;对于数据损坏、权限绕过或关键业务故障,修复时间不能以牺牲风险评估为代价。判断时要把影响范围、复发可能、回滚能力、修复复杂度和验证覆盖放在一起,而不是用统一时限强行裁决。
可以使用分层验证策略:低风险问题走基础回归;中风险问题增加相关模块和兼容性验证;高风险问题进行专项验证、灰度观察和回滚演练。分层的好处是把质量成本投到最有价值的地方,代价是需要持续维护风险定义和测试资产。
3. 强制字段与提交体验之间怎么选
字段设置的目标是减少后续反复,不是让工单看起来完整。把所有字段设为必填,通常只会得到“无”“不清楚”“见截图”等低质量答案。可以采用条件显示:用户界面问题要求设备与浏览器信息;接口问题要求请求标识和响应样例;数据问题要求影响范围与校验方式。
如果表单过短,信息补充会挤占处理时间;如果表单过长,提交成本会上升并诱发绕过入口。上线后应观察一次完整率、补充往返次数、提交放弃率和误分类率,再删除低价值字段或改成按情景出现。
4. 指标考核与团队学习之间怎么选
缺陷数据适合发现系统瓶颈,不适合简单比较个人好坏。不同模块复杂度、业务风险和变更规模不同,直接按缺陷数量给个人排名会让问题报告变成风险。管理者应优先用数据评价流程和质量控制点,再通过具体工作事实讨论责任,而不是把指标当作自动判决。
确需设置团队目标时,应选少量可以共同影响的结果指标,并搭配保护指标。例如缩短高风险响应时间,同时要求验证通过率不下降;减少生产逃逸,同时跟踪发布频率和用户影响,避免团队通过减少发布逃避暴露问题。
5. 自建流程与使用平台之间怎么选
当问题量小、状态简单、审计要求低时,轻量工具足以支撑团队;当多个团队共享版本、权限复杂、需要关联需求与测试证据、需要审计历史变更时,统一平台的治理价值会上升。选择时要测真实任务:提交一个问题、跨团队转派、改优先级、关联版本、验证失败再打开、生成报表、导出历史记录。
平台引入的成本不只包括许可费用,还包括数据迁移、流程配置、培训、权限维护和旧系统并行期。若团队还没统一“什么算缺陷、谁来分诊、如何关闭”,先做规则试运行通常比先采购更划算。工具应放大一套已被验证的规则,而不是把混乱固化成更多按钮。
八、项目经理可直接执行的落地清单
1. 第一周:盘点入口和当前积压
- 列出邮件、群聊、客服、监控、测试系统等所有问题入口。
- 抽样检查最近 30 至 50 条问题,记录信息缺项、重复、误分类和无人认领情况。
- 按严重度、优先级、状态、等待原因和年龄分布积压问题。
- 确认当前哪些数据可以可信统计,哪些指标口径需要重新定义。
不要一上来就重建全流程。先用样本找出最贵的摩擦点:是分诊慢、信息不全、跨团队等待,还是修复后验证停滞。优化应针对瓶颈,而不是针对管理者最容易看到的环节。
2. 第二周:约定最小规则和责任边界
- 定义问题类型、严重度、处理优先级和重复项规则。
- 确定分诊角色、问题负责人、验证人和高风险决策人。
- 为主要状态写明进入条件、退出条件和下一步责任人。
- 制定高风险升级路径、非工作时间边界和临时控制规则。
- 确定关闭所需的最低证据以及重新开启的条件。
规则文本应短到团队能在实际处理时查阅。若一个状态的说明必须读十页制度才能理解,说明设计本身可能太复杂。正式发布前,最好用近期真实问题做桌面演练,检查规则是否能给出唯一或可解释的决策。
3. 第三至第四周:小范围试运行并调整表单
- 选择一个团队或一条产品线试运行,不同时改动所有流程。
- 用真实问题验证字段是否能支持复现和分诊。
- 记录分诊时间、补充往返、状态等待和验证失败原因。
- 每周收集团队反馈,删除无效字段,补上真正影响判断的字段。
- 避免在试运行阶段立即将指标用于个人绩效。
试点的目的不是证明新流程正确,而是尽早发现它在哪些场景不适用。比如后台任务缺少截图并不代表信息不完整,可能需要日志和任务编号;移动端故障只写浏览器版本也不够,可能必须记录操作系统和设备信息。
4. 第二个月:建立轻量复盘和指标看板
- 看板优先展示高风险未关闭项、超期项、待验证项和等待原因。
- 按周观察中位处理时长和长尾分布,不只展示平均值。
- 按问题来源、产品领域、版本和原因类别识别集中风险。
- 对重复发生或用户影响大的问题安排复盘,指定可验证改进项。
- 在 30 日或更长观察期复查预防措施是否完成、是否有效。
仪表盘应回答具体管理问题,而不是展示所有可画出的数字。项目经理每次看板评审至少要能回答:哪些风险需要决策、哪里在等待、哪些指标变化值得调查、接下来由谁采取什么动作。
5. 可复制的状态检查清单
| 环节 | 检查问题 | 不通过时的动作 |
|---|---|---|
| 提交 | 有实际结果、期望结果、复现步骤和环境吗 | 退回补充或安排协助复现,并保留等待原因 |
| 分诊 | 类型、严重度、优先级和责任团队明确吗 | 由分诊负责人组织判断,不让问题长期停在新建 |
| 处理 | 负责人、目标版本、依赖和临时方案明确吗 | 补齐责任与风险控制,不以“处理中”代替计划 |
| 验证 | 验证人、环境、步骤和结果有记录吗 | 验证失败则回退并保留失败证据 |
| 关闭 | 修复版本、用户影响、回归结果和后续动作明确吗 | 暂不关闭,或以透明的风险接受状态记录决策 |
| 复盘 | 措施有负责人、期限和有效性检查吗 | 把泛化建议拆成可执行、可验收的动作 |
九、结语:好的缺陷流程,让坏消息更早出现
1. 最值得优化的不是关单速度,而是风险暴露速度
我对缺陷管理的核心判断是:一个成熟团队不一定缺陷更少,但应该更早知道问题在哪里、影响谁、何时需要决策,以及修复是否真的有效。把坏消息藏起来,短期报表会好看,长期事故成本却会上升;让问题尽早暴露,团队才有机会在影响扩大前采取措施。
2. 下一步先做三件小事
- 抽样检查最近 30 条问题,找出最常见的三种等待或返工原因。
- 把严重度、优先级、状态责任和关闭证据写成一页规则,并用真实工单演练。
- 连续观察四周的分诊时间、待验证时长、高风险超期和复发情况,再决定要不要扩展工具和流程。
不要先追求一套看上去完美的流程。先让每条高风险问题有人判断、有人负责、有人验证;再用数据找出最贵的等待和最常复发的原因。流程最终不是为了让工单更整齐,而是让项目经理和团队在正确的时间做出更可靠的决定。
常见问题解答(FAQ)
1. 项目经理如何设计一套能真正落地的 Bug/缺陷处理流程?
我们团队的缺陷提交流程看起来很完整,但实际经常卡在补充信息、等待分派和反复确认上。我想知道流程该设哪些关口,才能既不让缺陷漏掉,也不把处理过程变成层层审批?
把流程设计成“可复现、可判断、可追踪、可验证”四个关口,比单纯增加审批节点更有效。建议依次设置:提交时填写影响范围、复现步骤、预期与实际结果、环境和证据;负责人在约定时限内完成去重与分级;开发接手后记录处理结论和目标版本;修复后由测试或提交人验证,未通过则退回原状态。
比如一个 8 人研发团队可先试行:普通缺陷 1 个工作日内完成首次分诊,阻断核心业务的问题 30 分钟内响应。时限是团队的服务承诺,不是通用标准,应按值班能力和业务风险调整。落地时重点检查每个状态是否有明确责任人和进入、退出条件;
如果缺陷长期停在“处理中”,通常先要解决责任交接不清,而不是再加一个状态。
2. Bug 优先级和严重程度应该如何区分,避免所有问题都被标成最高优先级?
我经常遇到提交人把影响体验的问题标成紧急,研发却认为只是低优先级优化,双方争论半天也没有统一标准。我该怎么把“问题有多严重”和“现在要不要先修”拆开判断?
建议把严重程度与优先级分开:严重程度描述故障造成的影响,优先级描述处理顺序。可用影响范围、核心流程是否中断、是否有绕行方案、数据或合规风险做严重程度判断;再结合上线时间、受影响用户数量和修复成本决定优先级。例如,少量用户在非核心页面遇到显示错位,可能是低严重度、低优先级;
支付流程大面积失败且没有替代路径,则应按最高级别响应。分级表不要只写“高、中、低”,要配可观察的触发条件,并由项目经理组织产品、研发、测试共同校准。每周抽查 10 条高优先级缺陷,如果其中多数没有业务影响证据,说明标准太宽或提交入口缺少约束。
3. 缺陷分诊会怎样开,才能减少重复讨论并让 Bug 更快进入处理?
我主持过几次缺陷评审会,大家常常逐条讲背景,会议结束后仍有不少问题没有负责人或处理结论。我想把会议压缩到短而有效,但担心信息不充分导致误判,应该怎么组织?
分诊会的目标不是现场解决每个技术问题,而是让每条缺陷得到明确去向:修复、补充信息、重复关闭、暂缓或转需求评估。会前先由提交人补齐复现材料,并自动或人工检查重复项;会上按阻断程度和截止时间排序,只讨论影响判断或责任归属不清的条目。
一个可试行的安排是每周两次、每次 20 分钟,参会人限定为项目负责人、测试代表和相关模块负责人;每条争议项记录结论、责任人和完成时间。会后看两个指标:从提交到首次分诊的中位时长,以及分诊后因信息不足退回的比例。若会议变长,通常不是讨论时间不够,而是会前资料不完整或参与角色过多。
4. 如何判断缺陷流程优化是否有效,而不是只看关闭数量?
我们每周都能看到 Bug 关闭数上涨,但上线后仍反复出现相似问题,团队也不确定究竟是修复速度慢,还是验证环节出了漏洞。我该选哪些指标,才能判断流程是真的改善了?
关闭数量只能表示产出,不能证明质量改善。建议同时追踪首次响应时长、从提交到验证通过的周期、退回率、重复缺陷率和上线后逃逸缺陷数,并按严重程度分组,避免大量低风险问题掩盖少数关键故障。
比如试运行一个月,基线若是缺陷中位处理周期 6 天、验证退回率 18%,优化后分别变为 4 天和 10%,且上线后高严重度缺陷没有增加,才有理由认为效率提升没有以质量为代价。统计时统一起止口径:周期从首次有效提交算到验证通过,等待外部信息的暂停时间应单独标记。
每月挑选 3 至 5 个重复或逃逸案例做原因复盘,把结论转成测试用例、监控规则或提交流程改动;否则指标改善容易停留在报表上。
核心关键词
文章包含AI辅助创作:问题管理方法大全:项目经理Bug / 缺陷流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508877
读者评论
我们团队之前也遇到过工单反复退回补资料的情况。把端到端耗时和等待补充时间分开看后,才发现问题不全在研发处理慢,提交模板是否好用也值得定期检查。
字段太多确实容易让人随手填。我倾向于先保证复现步骤、版本和影响范围这些信息能用,再按安全或数据类问题补充专门字段,不然一线反馈意愿会下降。
把修复和验证分开很有必要,但小团队有时很难安排独立验证人。想请教一下,人员有限时,哪些低风险问题可以由修复者自测,哪些情况最好坚持交叉验证?
