项目排期最常见的失误,不是把任务估少了两天,而是把“团队有多少人”误当成“团队还有多少可用产能”。我做资源评估时,第一步不会先看需求列表,也不会立刻问每个人能接几张单,而是先把可用时间、既有承诺、技能匹配、未知工作和决策缓冲摊开。只有这样,排期才不是把愿望写进日历,而是一份能解释、能调整、能兑现的承诺。
一、先讲核心结论:资源评估不是“数人头”,而是算可兑现产能
1. 把排期问题拆成三个问题
项目负责人问“资源评估怎么做”,其实同时在问三件事:有多少可用时间,需求需要多少工作量,现有人员是否具备完成这些工作的能力。三者缺一不可。团队总人数只能回答“有多少人”,不能回答“什么时候能做完”以及“能不能独立做完”。
我更愿意把资源评估表达成一个简单关系:可承诺工作量 = 可用产能 × 技能匹配度 × 交付置信度。它不是精确到小数点的预测公式,而是提醒负责人:人天总量并不等于可交付的人天。一个关键模块只有一位工程师能处理,或者需求还没完成业务确认,即使账面上排得进,也未必能成为可靠承诺。
因此,从0到1做排期,建议先建立四个口径:需求范围、团队可用时间、工作量估算区间、不可压缩的依赖与风险。口径统一之后,才进入优先级排序和日期承诺。口径不统一时,排得越细,误导性可能越强。
2. 先用净产能,而不是名义工时
假设一个团队有8人,一个迭代周期为两周,每人按10个工作日计算,名义产能是160人天。但这160人天通常已经包含了例会、代码评审、线上支持、休假、跨团队沟通和临时缺陷处理。把160人天全部分给新需求,相当于默认这些工作都不存在。
我会先从名义产能中扣除已知占用,再为不可预见工作保留缓冲。可以采用下面这个粗略口径:净产能 = 名义工作日 × 团队人数 − 休假与固定支持 − 已承诺工作 − 必要协作成本。注意,这里的“必要协作成本”不是浪费,而是把工作交付出去必须付出的时间。
对成熟团队,缓冲比例可以通过过去数个迭代的实际数据校准;对新团队或需求变化频繁的团队,起步时宁可保守一些。若没有历史数据,我通常先用情景模拟,而不是伪装成精准预测。比如把团队可支配时间的15%至25%作为待验证缓冲区,运行两个迭代后再根据实际中断和返工情况修正。

3. 排期的产物应该是承诺区间,而不是单一日期
需求刚进入评估时,信息往往不完整。此时直接报“10月18日上线”,会让不确定性被一个看起来精确的日期掩盖。我更建议把估算表达为“乐观、最可能、悲观”三点,或者给出一个范围,并说明范围受什么因素影响。
例如,某功能乐观估算为8人天,最可能为12人天,悲观估算为20人天。这个区间的价值不在于数学上算出一个看似科学的平均数,而在于迫使团队明确:悲观情形多出来的8人天,是接口不确定、数据迁移、验收反复,还是依赖团队响应慢。只有风险原因被说清楚,负责人才能采取措施缩小区间。
核心判断:如果团队无法解释估算区间为什么这么宽,就不应该把它包装成确定承诺。先做技术验证、补齐验收条件或拆分需求,往往比争论一个更漂亮的日期有效。
二、背景和真实场景:为什么“大家都很忙”,项目还是排不出来
1. 需求堆积通常不是单纯的人手不足
在中大型组织里,需求排期常常卡在多个部门的交界处:业务部门持续提出新想法,产品团队还要维护路线图,研发要处理版本承诺和技术债,测试要覆盖多个发布窗口,运维或数据团队则可能是共享资源。每个部门单看都很忙,但真正造成延期的,往往是关键岗位被多条工作流同时争抢。
我见过一种典型情形:项目团队表格里有12个人,负责人据此认为有足够的人力;实际展开后,需求分析依赖2位产品经理,关键服务只由1名后端工程师维护,测试环境还要与另一个项目共用。此时“12个人”是组织图上的总量,真正决定交付节奏的却是少数瓶颈岗位与外部依赖。
这也是为什么资源评估要同时看总量、技能、时间窗口和依赖关系。只看总工时会漏掉技能瓶颈,只看技能会漏掉排队时间,只看排队时间又可能忽视范围变更和验收约束。
2. 场景示例:三个团队、一个上线窗口
下面用一个明确标注的情景模拟说明评估过程。某企业准备在六周后上线一项客户自助配置能力,涉及产品、平台研发、应用研发、测试和数据分析。候选需求共12项,包括账号权限、配置编辑、变更审计、数据导入、报表、消息通知和移动端适配等。
业务方最初希望12项全部进入首发版本,理由是“每一项都重要”。团队拆解后发现,其中4项有明确业务验收条件,3项依赖尚未确认的外部接口,2项需要数据迁移验证,还有3项属于体验完善,并不影响核心流程。争论点于是从“谁更重要”转成“上线窗口内哪些能力共同构成可用闭环”。
我的处理顺序是先定义首发成功标准,再按闭环筛选需求。假设首发目标是让客户完成“创建配置,提交审批,查看变更结果”,那么权限、编辑、审批状态、审计记录就属于核心路径;移动端优化和高级报表可以延后。优先级不再是部门声量的排序,而是对业务结果和交付依赖的判断。
3. 共享资源要按“可用时段”建模
共享人员不是从项目A调到项目B后就能瞬间切换。一个数据工程师本周承担线上事故,下周参加平台升级,即便周报里写着“本项目投入30%”,这些投入也可能被切成大量零碎时段。零碎时间适合答疑和轻量审查,不一定适合需要连续专注的建模或迁移工作。
评估共享资源时,我会问三个问题:他每周能为本项目提供多少连续时段?关键工作能否提前预约?如果冲突发生,谁有权重新排序?如果这三个问题没有答案,所谓的“预留30%”只是比例,不是可执行的资源安排。
对于跨团队协作,最好把关键交付物和最晚确认时间也写进排期。比如接口文档最晚在第2周周三确认,数据样本最晚在第3周周一提供。这样一旦前置条件逾期,团队能及时重估,而不是等到开发末期才发现计划已经失效。

三、常见误区:看起来算过资源,实际上没有算到交付风险
1. 误区一:按人数乘工作日,默认满负荷产出
“5个人做10天就是50人天”适合做理论上限,不适合直接做承诺。现实团队存在会议、沟通、支持、休假和工作切换。更重要的是,工作并不总能线性拆分:5个人同时改一个模块,可能增加集成与协调成本,而不是缩短五倍时间。
负责人若用满负荷排期,短期看似让更多需求进入计划,后续却会通过加班、返工和延期把成本还回来。尤其是连续数个周期都按100%利用率安排,团队几乎没有空间处理线上问题,也没有余量吸收估算偏差。计划表越满,计划失效时的连锁反应越大。
更稳妥的做法是回看历史:团队过去三个周期实际完成了多少工作,计划外支持占用了多少时间,延期工作主要因为什么。若历史完成量持续低于计划量,不应简单把差额归咎于执行力;先判断估算、范围稳定性和中断负担是否合理。
2. 误区二:把所有需求都拆到任务,误以为拆得细就更准
任务拆得细,可以提升执行可见性,却不必然提升估算准确度。若验收条件仍然含糊,把一个需求拆成20个子任务,只会产生20个带有不确定性的数字。细节过早固化,还会让团队误以为范围已经确定,实际变更却在开发中不断涌入。
我通常把拆分分成两层:做排期决策时,拆到可以识别责任人、关键依赖和交付物;进入近期执行窗口时,再拆成便于跟踪的工作项。六周后的需求可以先估算范围与关键风险,不必在第一天就把每个实现步骤写死。
一个实用检查点是:如果团队对某项工作估算差异超过一倍,不要急着取平均值。先确认大家估的是否是同一范围,再识别未知项。对差异最大的部分安排短时技术验证或业务澄清,比用投票把数字“讨论统一”更可信。
3. 误区三:把工时相加后直接换算成日历日期
20人天并不总能在4人参与时5天完成。工作可能有串行步骤,某个专家也可能同时负责多个需求,测试还要等待可用环境。将人天除以人数,忽略依赖、并行度和人员切换,是排期中最常见的算术正确、结论错误。
要把估算转换成日期,至少需要画出关键路径:哪些任务必须先完成,哪些工作可并行,哪些节点依赖外部团队,哪些岗位是单点瓶颈。若两个任务都依赖同一位工程师,即使它们在表格里各自写着“3天”,也不能简单并行计算。
还要区分“工作量”和“周期时间”。工作量描述需要投入多少劳动,周期时间描述从开始到完成经过多久。项目负责人要向业务方承诺日期时,应以周期路径和资源可用窗口为核心,而不是拿工作量总和替代日历推演。
4. 误区四:每个需求都排一点,结果每个需求都在等待
当团队同时开启太多需求,表面上每条线都有进展,实际上大量工作停留在等待评审、等待接口或等待测试的状态。多任务切换会增加上下文恢复成本,也让瓶颈岗位在多个项目之间被反复打断。
我倾向于控制在制工作,而不是追求每个人每天都“有事做”。如果测试团队同时接收十项待测任务,研发却持续投入新功能,最后形成的不是更高产出,而是测试队列越来越长。适度减少并行事项,先把核心链路推到完成,通常比让每个需求都启动更能缩短整体交付时间。
这不意味着所有团队都要采用同一个在制品上限。团队可以按角色、工作类型和服务等级分别设定限制,再观察等待时间和阻塞原因。重点不是设置一个漂亮数字,而是让“为什么开始的工作越来越多、完成的工作没有增加”变得可见。

5. 误区五:把缓冲当成浪费,或者把缓冲藏在估算里
缓冲不是为了让团队“轻松一点”,而是用来吸收已知的不确定性。问题在于,缓冲如果被藏进每个任务的估算里,外部无法理解为什么数字变大;如果完全不留缓冲,风险则会在某个节点以延期的形式集中爆发。
更透明的做法是分开记录基础工作量、已识别风险和项目缓冲。比如基础工作量预计80人天,接口和数据风险对应额外10至16人天,团队另保留一段不承诺容量用于缺陷和突发支持。这样讨论时能明确缓冲是为哪个风险存在,也能在风险解除后释放一部分空间。
不能把缓冲设置成一成不变的百分比。新模块、陌生技术、外部依赖多的项目,需要更宽的估算区间;熟悉的重复性工作,若历史数据稳定,则可以逐渐缩小缓冲。缓冲应该由不确定性决定,不应该由负责人对业务方的紧张程度决定。
四、专业判断逻辑:从需求输入到排期承诺的七步法
1. 第一步:明确评估边界和时间窗口
先说明这次评估覆盖什么、不覆盖什么。是一次版本发布、一个季度路线图,还是六周的交付窗口?范围越远,估算颗粒度越粗。把季度级方向做成逐日排期,看上去精细,实质上是把远期不确定性伪装成确定事实。
还要明确谁有权改变范围、谁负责验收、哪些事项属于既有承诺。若维护任务和线上支持不在评估边界里,团队很容易产生两套计划:项目计划看似能完成,真实工作却不断挤占项目时间。
2. 第二步:先筛选需求,不要先给全部需求估工时
需求评估的首要问题不是“做起来多复杂”,而是“现在是否值得做”。我会先用业务影响、紧急程度、合规要求、用户影响和战略关联做初筛,再将候选需求分成必须项、优先项、可延后项和待澄清项。
优先级不建议只用一套加权公式代替讨论。公式适合让假设显性化,例如业务价值、风险降低和实施成本各占不同权重;但分数不能替代必要的合规判断、产品闭环判断或关键依赖判断。若某项分数很高但缺少验收标准,应先补信息,而不是直接插队。
3. 第三步:按可验证交付物拆需求
需求拆分的目的,是让团队能够看见一个可验证的结果,而不是生成更多任务。比如“做数据导入能力”可以拆成“确认模板与校验规则”“完成小规模试导”“实现异常反馈”“通过目标数据量验证”。每个交付物都能说明完成条件,也能暴露依赖。
拆分时要避免把组织边界误当成产品边界。产品、研发、测试分别有工作,不代表应该把一个完整用户能力切成彼此无关的三张卡。排期里既要能追踪责任,也要保留最终业务结果的关联,否则每个职能都完成了自己的任务,用户仍然无法完成流程。
4. 第四步:估算时同时记录范围、区间和信心
对于信息较完整的需求,可以由实际执行者做相对估算,再参考团队历史完成情况校准。对于新技术、复杂集成或规则不清的需求,不宜强行给出单点工时,应先记录估算区间和估算信心,并安排验证动作。
我建议把信心判断写成可解释的依据,而不是只标“高、中、低”。例如:“接口协议已确认,样例数据可用,信心较高”;“数据质量未知,需抽样验证,信心较低”。这能让管理者知道下一步该投入资源缩小不确定性,还是接受较宽的交付窗口。
5. 第五步:盘点人员能力与真实可用时间
把资源盘点分成两张表会更清楚:一张记录岗位或技能的需求量,另一张记录人员可用时间。前者回答“缺什么能力”,后者回答“谁什么时候能做”。如果只写姓名和百分比,可能忽视一个关键技能由单人掌握;如果只写技能矩阵,又可能忽视该人员已经被其他项目预订。
能力匹配不必把人简单分成“会”与“不会”。可以标记为独立完成、需要评审、需要结对、尚未具备等层级。这样既能安排交付,也能识别培养和备份机会。对于单点技能,评估表应显示风险,而不是把它隐藏在某个人的高负荷日历里。
6. 第六步:排依赖和关键路径,再讨论日期
把需求按照依赖关系串起来,识别最长的串行路径和可能的并行工作。尤其关注外部团队交付、环境准备、数据权限、法务审核和发布窗口。若这些节点的负责人和最晚完成时间不明确,日期就只是一个待验证的假设。
还要区分可以压缩的工作和不能压缩的工作。界面细节可能可以后置,数据迁移验证和安全审查却未必能省略。负责人在排期时应把压缩选项写清楚,避免到期前才以质量、稳定性或合规为代价换日期。
7. 第七步:把承诺、假设和触发条件一起发布
计划发布时,不只公布“做什么、何时完成”,还要写明假设、未决问题、风险负责人和重估触发条件。比如“若外部接口在第3周周三前未通过联调,首发范围将移除自动同步,改为人工导入”。这比“可能延期”更有行动价值。
资源评估不是一次性批准,而是滚动更新。出现重大范围变化、关键人员不可用、依赖逾期或实际完成量持续偏离时,应触发重估。触发规则提前公开,团队就不必把重新排期误解成临时甩锅。

五、具体案例与数据观察:一次六周排期如何从“全都要”变成可交付闭环
1. 案例边界:用模拟数据说明方法,不把示例包装成行业统计
以下案例是为展示评估方法构造的情景模拟,不代表某一家公司的真实经营数据,也不能直接作为其他团队的产能基准。假设某100人以上组织为客户自助配置功能排期,产品、研发、测试和数据团队共同参与,项目负责人需要在六周内交付首发版本。

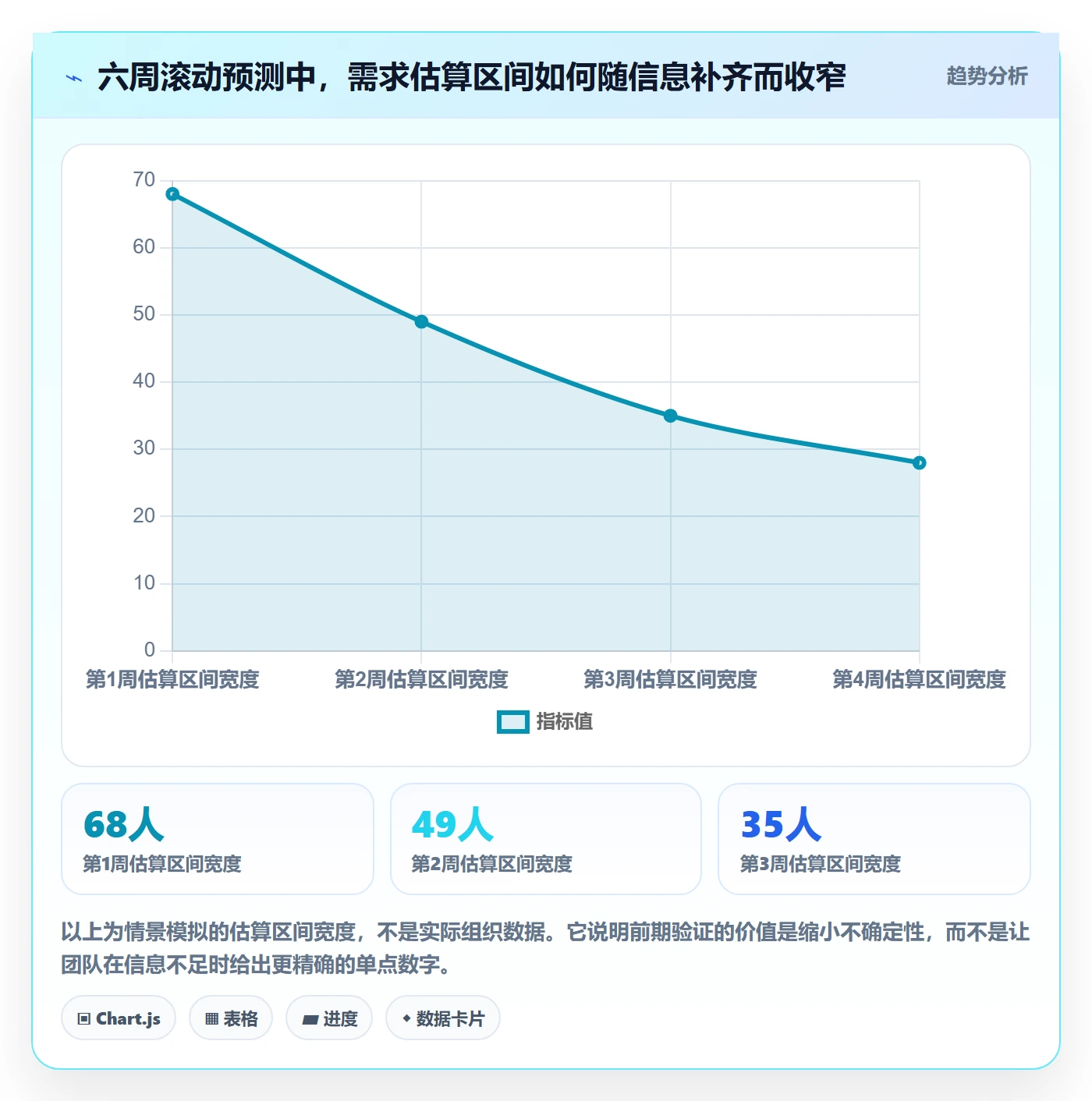

团队盘点后,将每个人的名义时间与其他工作分开记录。扣除休假、日常支持、维护承诺和必要协作后,六周内可用于新增需求的净产能为214人天。考虑到接口和迁移风险,团队只先承诺约180人天,把34人天保留为风险缓冲和应急空间。这里的净产能与缓冲是本案例的情景参数,不是普遍适用比例。
如果使用项目管理平台统一维护需求、负责人、估算区间、依赖与状态,项目负责人会更容易发现计划变化来自哪里。以PingCode为例,可以把需求、迭代和工作项的关联作为协作入口;但工具的价值是让承诺和变化可追踪,而不是自动判断某个需求该不该做,也不能替代团队对产能和风险的共同确认。
2. 从候选需求中选出核心路径
团队把12项候选需求按业务闭环重新归类。首发必须支持创建配置、提交审批、查看处理结果和追溯变更;高级报表、移动端体验、批量导入增强等则作为候选后续项。团队没有按部门平均分配名额,而是先确保客户可以完整走通主流程。

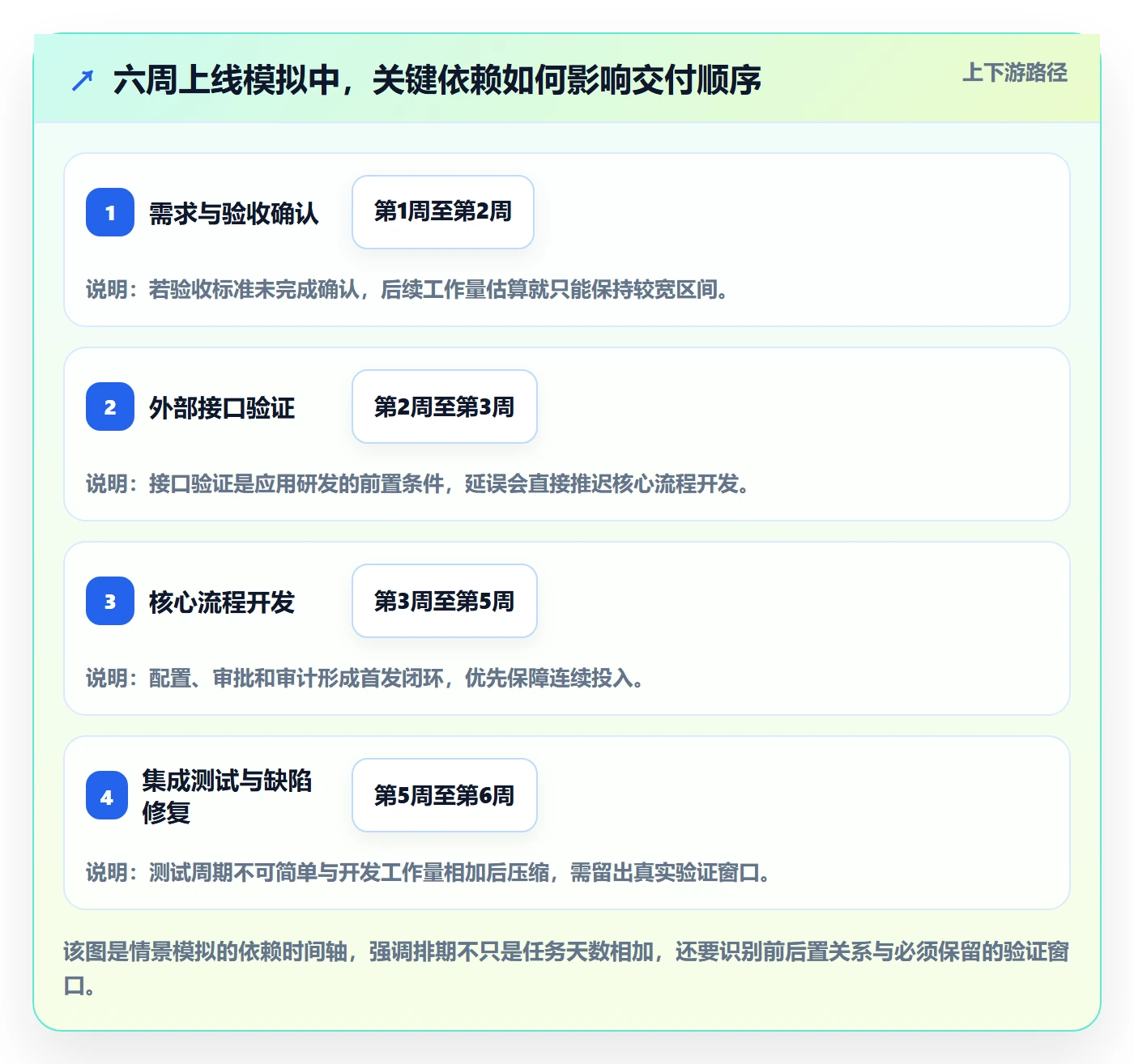

关键需求估算采用区间。配置编辑预计18至26人天,审批与权限预计24至32人天,审计追踪预计16至24人天,基础测试与发布准备预计34至42人天。其余工作根据依赖验证结果决定是否进入首发。区间上限与下限的差异并非随意打折,而是对应不同的数据质量和接口风险。
进一步检查关键岗位后发现,核心服务只有一位工程师能够独立修改,另有一位可以结对学习;测试团队在第四周有既定版本窗口。负责人据此把核心服务工作提前安排,并把结对学习纳入计划。这样会暂时增加投入,却能降低单点依赖和后期排队风险。
3. 建立四种观察:产能、流入、完成与等待
为了避免只看“投入了多少人”,团队每周观察四类信号。第一是剩余净产能,确认当前承诺是否超载;第二是新需求流入量,判断范围是否持续扩大;第三是完成量,观察团队真正交付了多少;第四是等待时间,定位评审、外部依赖和测试环节的排队问题。
情景模拟中,第一周团队完成需求澄清和接口确认,原本估算区间较宽的3项需求,有2项因数据规则不清被移出首发;第二周接口样例验证后,核心路径的估算上限收窄;第三周出现一项线上缺陷,占用8人天,团队没有把它硬塞进加班,而是使用预留缓冲并把低优先级报表后移。
这类变化的重点不是“计划一次也不变”,而是变化发生时,团队能说明影响范围、替代方案和需要的决策。若负责人只记录延期后的日期,却不记录触发原因,那么下一轮仍会重复同样的资源冲突。

4. 比较三种排期方案,而不是只争一个日期
项目负责人可以把决策选项做成方案对比:方案A维持范围和上线窗口,通过削减低价值需求控制工作量;方案B维持全部范围,但延长周期;方案C维持范围和日期,却需要增加明确具备匹配技能的资源。比较时要把成本和风险都写出来,不能只展示最乐观的一栏。
在本案例的模拟决策中,团队选择方案A:首发保留4项核心闭环能力,报表与移动端完善进入下一窗口。原因不是这些需求不重要,而是加入它们会与数据迁移验证和测试窗口争抢同一批稀缺能力。项目负责人把这一取舍和业务影响一起提交,而不是让团队私下通过加班消化。
| 方案 | 范围与时间 | 资源影响 | 主要风险 | 更适合的情况 |
|---|---|---|---|---|
| 方案A:缩减首发范围 | 六周窗口不变,优先完成核心闭环 | 使用现有团队,保留风险缓冲 | 部分体验能力延后,需要清晰沟通版本边界 | 首要目标是按期验证核心业务价值 |
| 方案B:延长交付周期 | 保留更多需求,调整上线时间 | 团队投入时间增加,机会成本上升 | 市场窗口、其他项目承诺或组织优先级发生变化 | 需求范围具有较强完整性要求,时间有弹性 |
| 方案C:增加匹配资源 | 尝试维持范围和窗口 | 增加招聘、外包或内部借调成本 | 新人熟悉成本、协调成本和关键岗位不匹配 | 工作可并行拆分,且新增资源能快速独立贡献 |
5. 用结果复盘估算,而不是用结果评判个人
项目结束后,团队应对比计划与实际,但目标不是追究“谁估错了”。要追问的是:哪些需求的估算偏差最大?偏差来自范围变化、技术未知、外部等待还是缺陷返工?哪类风险可以在下一次通过早期验证发现?这种复盘能让团队的估算依据逐步贴近现实。

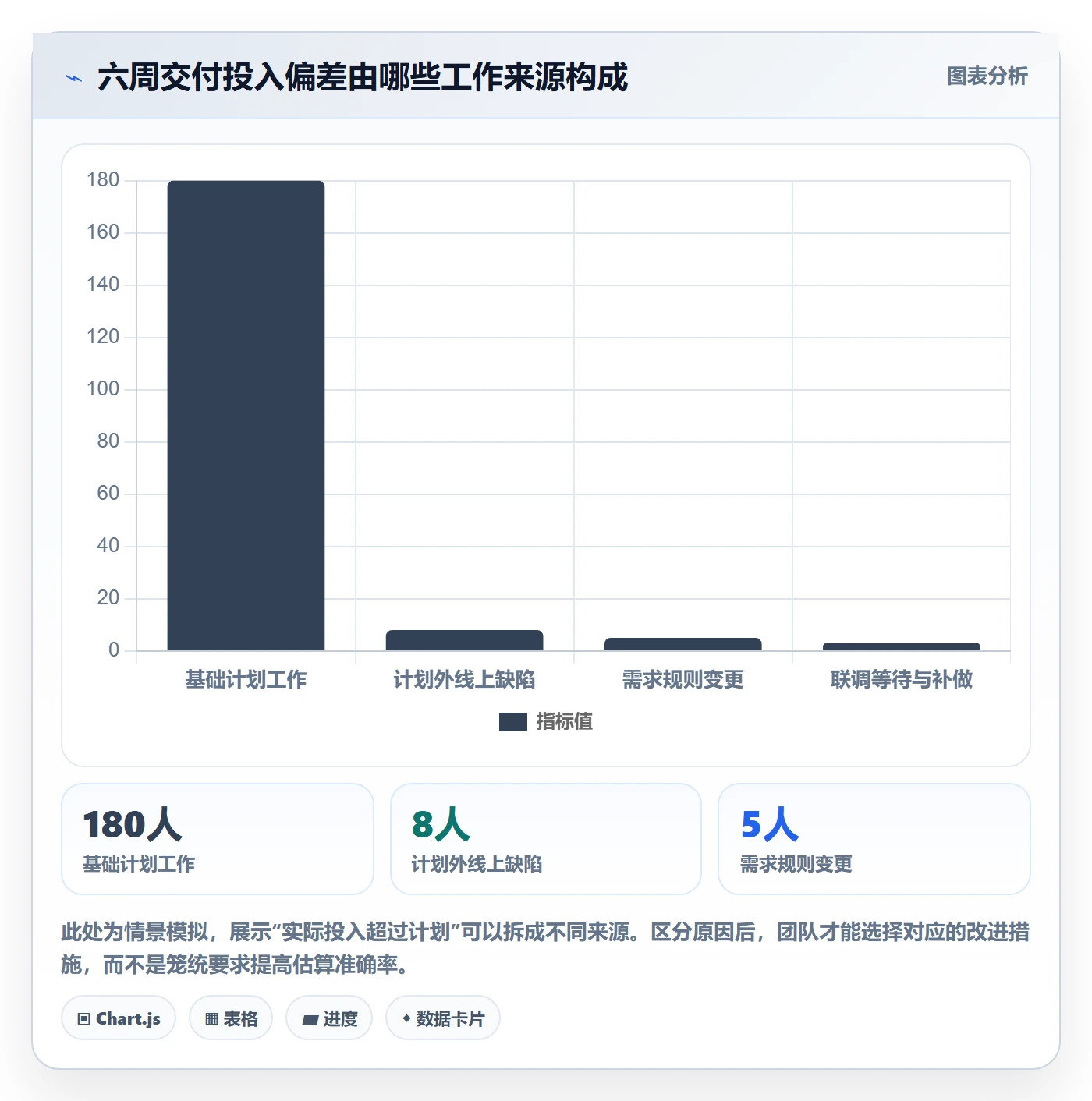

假设计划总投入180人天,实际投入196人天,偏差16人天。若其中8人天来自计划外线上缺陷,5人天来自需求规则变化,3人天来自联调等待,那么改进动作就不应是要求所有人下次“估准一点”。更有效的做法可能是单独统计支持负担、增加需求变更审批条件,并提前预约联调窗口。

六、不同情况下的行动建议:资源评估要随团队成熟度调整
1. 新团队:先建立基线,避免用外部团队的速度当标准
团队刚组建、人员变化大或技术栈陌生时,历史数据通常不足。此时不要照搬其他团队的故事点、完成量或缓冲比例。先跑一到两个小周期,记录实际可用时间、工作中断、估算范围和完成情况,形成自己的粗略基线。
新团队可以把首个迭代目标设为验证工作方式,而不是填满产能。优先选择边界清楚、依赖少、能够较快验收的工作,同时挑选一个代表性未知项做小规模验证。通过真实交付观察团队在哪些环节等待,再决定下一轮的计划容量。
2. 稳定团队:用历史完成量校准承诺,不盲目追求利用率
对于运行稳定、需求类型相对重复的团队,可以回看最近数个周期的实际完成量和计划外工作占比。参考历史中位数通常比选取最好的一次更稳健,因为最好的一次可能受低中断、范围简单或人员额外投入影响。
即使团队历史数据稳定,也不应把历史平均完成量全部填入新周期。发布、节假日、人员轮换和外部依赖都会改变当期条件。历史数据提供的是起点,不是承诺。每次排期仍需检查当前周期的人员和范围是否与历史样本相似。
3. 需求高度不确定:先买信息,不要提前买大规模开发
如果需求价值还不清楚、接口未定、数据质量未知或技术路线有争议,优先安排短周期的发现工作:用户访谈、原型测试、数据抽样、接口验证、技术试验。用一小段投入确认关键假设,通常比先投入大量开发再返工更划算。
发现工作也要有退出条件。例如,样例数据覆盖率达到约定范围、关键接口完成一次端到端验证,或者业务负责人签署验收规则。若验证结果仍不支持立项,应允许需求暂停或调整,不要因为已经投入探索成本就继续扩大投入。
4. 关键人员被多个项目争抢:排优先级比“再挤一点时间”有效
当同一个专家同时承担多个项目,首先要让冲突公开化。把该岗位未来数周的关键工作、预计投入和不可错过的决策节点汇总,让项目组合负责人明确先后顺序。没有管理层层面的优先级决定,项目经理之间互相争抢,最后往往变成专家加班解决组织设计问题。
短期内可以通过结对、交接文档和代码评审培养替补,但不要假设新人立即达到独立交付能力。对高风险工作,应在排期中把知识转移投入算进去,并将单点风险作为项目风险记录,而不是悄悄把工作分给一个尚未熟悉系统的人。
5. 紧急需求插入:先计算机会成本,再讨论是否加人
紧急事项插入时,我会要求需求方说明不做的后果、最晚需要时间以及可接受的替代方案。然后在现有计划中明确腾出空间:哪项需求后移、哪个窗口调整、哪些验证不能压缩。若紧急需求不替换任何工作,而只要求团队“想办法加上”,它就不是资源决策,而是隐性超载。
如果紧急事项涉及安全、合规、重大客户故障,优先级可能高于普通功能,但也不能因此免除影响评估。把替代方案和决策人记录下来,既便于执行,也能在事后复盘组织的紧急工作负担是否已经变成常态。

七、不同情况下的取舍:要扩范围、保日期还是控风险,必须明确选边
1. 范围、时间、资源和质量不可能无限同时固定
项目讨论常出现一句话:“范围不变、日期不变,质量也不能受影响,资源还不能增加。”从管理意愿上可以理解,但从交付约束上看,这等于要求不确定性消失。负责人需要把冲突转换成可选择的方案,而不是把所有压力下沉给执行团队。
做选择时,我会先问首要目标是什么。如果核心目标是赶上特定市场窗口,可以缩小首发范围;如果功能完整性或合规要求不能让步,就需要调整日期或增配真正匹配的资源;如果资源无法增加、时间也不可动,那就必须重新定义交付结果,而不是保留原范围并假设效率突然提升。
2. 加人不一定能缩短周期
新增人员只有在工作能够并行拆分、交接成本可控、技能匹配且环境准备充分时,才可能带来明显帮助。若新增人员需要熟悉复杂系统,原团队还要花时间培训和评审,短期净产能可能先下降。单纯将“缺资源”翻译成“加人”,忽略了学习曲线和协作成本。
在评估增援前,先列出可并行的工作包、所需能力和最早能独立贡献的时间。若关键路径仍集中在一位架构师审批、一个外部接口或固定测试环境上,增加非瓶颈岗位的人数不会缩短关键路径。
3. 延后需求不等于降低价值
把需求移出首发常被误解成“否定需求”。更准确的表达是:该需求在当前窗口的机会成本高于预期收益,或者它不是验证核心目标的必要条件。为了避免反复争论,延后项需要保留进入后续评审的条件,例如首发数据达到某阈值、客户反馈证明价值,或外部依赖完成。
对业务方沟通时,可以明确“本次不做什么、为什么、何时再评估、需要什么证据”。这样,延后是有条件的决策,不是需求被遗忘。相反,如果只把事项从排期表删掉,之后很容易以紧急插入的方式重新出现。
4. 压缩测试和风险缓冲,往往是把风险转移到上线后
当日期已经锁定,最容易被压缩的是测试、文档、监控和缓冲。然而这些环节被压缩,通常不会让风险消失,只会让风险更晚暴露。若上线后修复成本高、影响客户范围大,短期赶日期的收益可能远低于故障与回滚的代价。
如果必须压缩,应先区分验证层级:哪些测试覆盖核心业务流程,哪些可以在首发后逐步补齐;哪些监控是上线必需,哪些报表可以延后。取舍应由风险后果决定,而不是按某个职能的“可压缩比例”一刀切。
5. 资源利用率与交付流动性之间需要平衡
高利用率让每个人看起来都很忙,但也让团队缺少处理异常的余地;过多闲置同样不是目标,因为资源没有转化为业务结果。需要观察的不是“人人是否每天满负荷”,而是需求从进入到完成的周期、在制数量、阻塞时间和返工量。
如果周期持续拉长而完成量没有提升,首先检查工作是否开得过多、瓶颈是否排队、需求是否反复变更,再讨论是否缺少人力。只有当瓶颈稳定存在、工作确实可并行、范围也足够清楚时,增配才更可能有效。
八、把资源评估变成日常机制:负责人下一步可以怎么做
1. 本周就能完成的最小版本
如果团队还没有统一的资源评估流程,不必先建设复杂模型。负责人可以用一张轻量表格完成第一轮,字段包括需求、业务目标、验收条件、估算区间、责任技能、可用时间、前置依赖、风险、计划窗口和重估条件。关键是每个字段都要能支持决策,而不是为了填表而填表。
- 先盘点未来四至六周的已知工作。包括休假、支持值班、既有承诺、固定会议和已排定的跨团队工作。
- 把候选需求分为已确认、待澄清和暂不进入。不要在验收条件不明时强行给出精确工作量。
- 让实际执行者参与估算。项目负责人负责组织决策,不应代替专业人员猜测技术工作量。
- 列出关键技能瓶颈与外部依赖。标明负责人、最晚确认时间和冲突时的升级路径。
- 发布范围、承诺和假设。同步说明哪些工作未进入本次计划,以及哪些事件会触发重新评估。
2. 用三类指标做每周检查
每周复盘不宜只问“完成了多少百分比”。我通常建议至少看三类信号:产能偏差、交付流动和风险暴露。产能偏差关注计划投入与实际投入为何不同;交付流动关注完成量和等待时间;风险暴露关注未解决依赖、范围变更和单点资源。
这些指标不需要一次全部做成仪表盘。团队可以先用简单记录表积累数据,保持定义稳定。例如,“完成”要明确是开发完成、测试完成还是业务验收完成;“等待时间”要明确从进入队列到开始处理,避免不同团队各自用不同口径。
3. 让工具服务于决策,不要让状态字段代替判断
当需求数量、参与团队和依赖关系逐步增加,项目管理平台可以帮助团队把需求、计划、责任人、状态与变化记录放在同一协作链路中。以PingCode等项目管理平台为例,重点不是把每个人的日历填满,而是让需求为何进入、由谁负责、依赖什么、何时变更和如何验收能够被追溯。
但工具无法自动知道某个工程师本周真实会被多少线上问题打断,也无法凭一个状态标签判断需求是否有业务价值。使用工具时,应先统一字段定义和更新责任,再逐步引入可视化。否则,系统里会出现很多看似完整的数据,团队仍然无法回答“这项承诺为什么可信”。
4. 下一步:从一次短周期校准开始
项目负责人可以选一个即将启动的两周或四周窗口做试点:先预测净产能,再记录实际中断;先给需求估算区间,再记录偏差来源;先控制同时在制事项,再观察完成量和等待时间。一个周期之后,团队未必能得到完美模型,但至少能知道自己最常在哪类工作上失准。
我最看重的不是排期表看起来多精确,而是团队能否在变化发生时快速解释影响,并作出有依据的取舍。资源评估真正提升效率的地方,不是让每个人接更多任务,而是减少错误承诺、无效并行和临近上线才暴露的依赖风险。
下一步就做一件事:把名义产能改成净产能,并为每项承诺补上估算依据、关键依赖和重估条件。当这三件事逐渐成为团队习惯,需求排期才真正从“拍日期”走向可验证、可调整的交付管理。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源评估怎么做?项目负责人效率提升:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508257
读者评论
我们团队以前也按人数乘工作日排,最后经常被值班和临时支持打乱。后来回看几个迭代的实际完成量,比直接套一个固定缓冲比例更有参考价值。
共享岗位确实很难按“投入30%”来算。我遇到过关键同事每周只排半天,但会议和临时问题一挤,真正能连续处理任务的时间几乎没有。
在制需求多不一定交付快,这点有体会。不过限制数量也得看工作类型,线上故障和短期答疑不能和完整需求用同一套上限。
