需求排期看起来是在日历上放任务,真正决定项目能否按期交付的,却是需求是否成熟、容量是否可信、依赖是否可见,以及变更发生后团队能否及时重新决策。排期表里填满了日期,不等于计划可靠;如果没有统一的准入条件和滚动调整规则,日期只是愿望的格式化表达。
需求排期流程与规范:项目成员需求排期落地方案关键指标
一、先讲核心结论:排期不是填日期,而是建立一套可校准的承诺机制
1. 一份可执行的排期,至少要回答五个问题
我判断一份需求排期是否能落地,不先看甘特图是否漂亮,而是先问五件事:为什么做、做到什么算完成、谁负责、需要哪些资源与依赖、什么情况下要调整日期。五个问题里任何一个没有明确答案,排期就很可能把不确定性藏进一个看似精确的日期。
因此,需求排期不是“产品给日期、研发接任务”的单向交接,而是需求方、产品、研发、测试、设计、运维以及决策者共同形成的约束协议。日期是协议的一部分,但不是全部。范围、质量门槛、验收责任和变更规则同样应该写清。
我的核心判断是:先判断需求能不能排,再讨论排到什么时候;先暴露不确定性,再对外给承诺。如果团队倒过来操作,先答应业务日期,之后再补需求分析、拆任务和找资源,最后通常只能在范围、质量或团队负荷中选一个牺牲。
2. 把排期拆成准入、估算、承诺、跟踪、重排五段
一个能复用的落地方案,应当把“排期”看成持续运行的流程,而不是每季度或每个迭代开会时集中填一次表。我通常将它拆成五段:需求准入、工作量估算、容量匹配、基线承诺、滚动调整。
- 需求准入:确认目标、范围、验收标准、优先级和责任人,未成熟的需求进入澄清池,不进入承诺池。
- 工作量估算:拆出可交付任务,识别技术风险、外部依赖、测试和发布工作,避免只估开发编码时间。
- 容量匹配:依据真实可用人天分配工作,扣除休假、会议、值班、缺陷处理等非项目占用。
- 基线承诺:确定版本目标、范围边界、负责人、关键节点和验收口径,并保留决策记录。
- 滚动调整:按固定节奏更新进度和风险;只有达到触发条件时才重排,而不是每天改日期。
这五段之间需要有明确的输入和输出。比如,需求准入的输出不是“产品说已经讲过”,而是具备可评审的需求说明和待澄清问题;容量匹配的输出也不是一列人名,而是经过扣减后的可用容量和明确的预留空间。
下图是一套建议的阶段闸门示意。它不是行业统计,而是用于设计团队内部流程的参考基线:每道闸门都应有可检查的产物,避免把“开过会”误当作“完成评审”。

3. 衡量落地,不要只盯“是否按期”
按期交付当然重要,但它不能单独证明排期质量。一个团队可以通过不断删减范围、压缩测试、延后发布,把表面准时率做得很高;也可能为了完成统计口径,把延期需求拆成若干小项后重新开始计时。这样的指标会奖励错误行为。
我建议同时看结果、过程和健康度。结果指标回答承诺是否兑现;过程指标回答排期为什么偏差;健康度指标则观察团队是否依靠长期超负荷来兑现计划。指标之间必须交叉解释,不能把某一个数字直接变成团队排名。
| 指标类别 | 建议指标 | 要回答的问题 | 常见误读 |
|---|---|---|---|
| 结果 | 按期交付率、承诺范围完成率 | 计划是否兑现,交付了多少约定范围 | 只统计日期,不核对范围和验收 |
| 过程 | 需求就绪率、估算偏差率、依赖等待时间 | 承诺前准备是否充分,延误发生在哪个环节 | 把偏差全部归因于个人执行 |
| 变更 | 排期后新增工作量占比、变更响应周期 | 计划是否被频繁打断,变更是否及时决策 | 把所有变更都视为需求方问题 |
| 健康 | 加班工时、在制任务数、缺陷返工率 | 交付是否建立在不可持续的透支之上 | 将加班当作提高产能的常规手段 |
二、背景与真实场景:为什么“日期写得很细”仍然经常延期
1. 多角色协作让一项需求不再等于一项开发任务
需求排期最容易被低估的地方,是从业务提出到用户可用之间,存在多个串联环节。一项权限改造可能需要产品明确角色规则、设计更新页面、研发调整服务端和前端、测试覆盖旧数据迁移、运维安排发布窗口,最后还需要业务确认结果。只按开发工时排期,实际是在给链路中间一段定日期,却把两端的等待时间留给运气。
在中大型组织里,团队往往还要跨部门共享平台、数据团队或安全审核资源。每个团队自己的计划都可能合理,但多个计划叠在一起时,关键依赖就会形成队列。排期风险因此不只来自任务做得慢,还来自任务开始得晚、等待得久、交接信息不完整。
这也是为什么我会把“责任人”和“执行人”分开记录。产品负责人对范围澄清负责,技术负责人对方案与拆解负责,项目协调者对依赖与节奏负责,最终验收方对验收结论负责。一个需求可以有多个参与者,但每个关键决策必须有明确的责任归属。
2. 计划通常在三个位置失真
第一处失真发生在需求刚进入排期时。需求描述只有业务愿望,没有可检查的完成标准;团队为了赶会议节奏,先给出估算,再把待澄清问题留到执行中。之后每一次澄清都可能改变范围,初始估算却仍被当作有效承诺。
第二处失真发生在容量计算时。名义上某成员每周有五天,实际上可能需要参加固定会议、处理线上问题、支持其他项目或休假。若团队仍按满负荷分配任务,一次普通的紧急故障就足以让整张计划表滑动。
第三处失真发生在跨团队依赖上。需求被排进了本团队的迭代,但接口、数据权限、审核或环境资源尚未确认。团队看起来“已经开始”,实际却可能在关键节点等待另一方提供输入。
为了避免将这些风险都归为笼统的“项目延期”,我会拆开观察估算、可用容量和依赖等待。下面的示意数据展示了三类误差如何叠加,并不代表任何组织的实际统计。

3. 100人以上组织需要把局部计划连接成依赖网络
人数增长后,单个团队的排期准确并不能保证整体交付。一个团队按期完成接口,不代表下游团队已经有空接入;一个产品线完成开发,也不代表统一发布窗口、安全审核和数据迁移都已准备好。组织层面的排期需要回答“谁等谁、谁阻塞谁、冲突由谁裁决”。
在这类环境中,我会优先建立团队级计划与项目级依赖视图,而不是一上来要求所有人维护极其细碎的统一甘特图。细节只在执行团队内部有意义时保留;管理视图应突出关键节点、跨团队依赖、风险状态和决策责任。
例如,使用 PingCode 作为项目管理平台时,可以按组织实际配置需求池、迭代计划、任务责任、缺陷跟踪和跨团队视图;平台本身不能替代需求判断,也不能自动生成可信承诺。关键仍是定义统一字段、状态、权限和变更流程,让信息能够从需求评审延续到交付验收,而不是让团队为了填系统而重复记账。
三、常见误区:排期越细,不一定越准确
1. 把估算值当成承诺日期
估算是对工作量的判断,承诺日期则是把工作量、资源、优先级、风险和外部依赖放在一起后的管理决策。两者不能混为一谈。一个需求被估为八人天,不等于八个工作日后必然交付;如果只有一名成员能处理相关工作,还要等待设计和测试资源,日历时间可能明显更长。
我通常要求在评审中把“估算结论”和“承诺结论”分开写。估算阶段可以给区间,例如五至八人天;承诺阶段再说明采用哪个范围、依赖什么前提、谁批准了日期。这样做不是为了制造官僚流程,而是让偏差发生时能判断:究竟是估算不准、前提失效,还是优先级被调整。
2. 把成员空闲时间当成可用产能
成员日历上没有任务,不代表他可以立即接新需求。新任务需要上下文切换、澄清、评审和交接;稀缺技能还可能只有一两个人掌握。若每个人都被排到接近满负荷,团队表面上提高了利用率,系统实际上失去了吸收变化的空间。
排期时应以团队历史交付能力为参考,并扣除明确不可用时间。若没有历史数据,可以先用一到两个周期记录实际投入与支持性工作,再逐步校准。不要一开始就把“团队每周工作五天”当作“团队每周能交付五天需求”。
3. 把所有紧急需求都塞进当前周期
紧急需求需要评估,但“业务着急”本身不是自动插队的完整理由。排期后新增工作会挤占已有承诺,必须明确由谁决定挤掉什么、延后什么,以及影响哪些相关方。否则团队只能默默加班,原计划没有被正式修改,后来也无法解释延期原因。
我建议为插队设定最小决策信息:影响范围、业务损失、最晚需要日期、替代方案、所需人员和被挤出的事项。真正需要立即处理的事件可以走快速通道,但事后应补记决策和计划影响。快速通道的目的,是缩短决策时间,不是免除记录。
4. 用一个“准时率”概括排期质量
准时率不区分需求范围是否变更、验收是否完成、缺陷是否被推迟处理,也无法说明团队付出了多少额外劳动。若团队为了提高指标,把难需求拆小、延期需求撤销重建,统计结果会越来越好看,交付体验却未必改善。
因此我不会孤立解释准时率。至少要配合承诺范围完成率、变更工作量占比、缺陷逃逸情况和加班趋势一起看。若准时率上升但缺陷返工同步上升,说明计划可能是在透支质量;若准时率较低但主要原因是外部依赖长期未确认,优先要修的是依赖机制,而不是要求个人“再努力一些”。
5. 把平台报表当成流程答案
工具能汇总状态、记录变更、呈现负荷,却不能判断需求是否值得做,也不能替代有权人员在优先级冲突时作出取舍。信息质量取决于流程设计:字段不清晰、状态没人维护、日期变了不留原因,最终的报表就只是精确展示了不完整的信息。
选用某项目管理工具或某项目管理平台时,我会先确认团队是否已经定义需求状态、估算口径、优先级规则和变更审批,再判断工具能否支持这些动作。若流程未定,先买系统通常只会把混乱变成多个看板上的混乱。
四、专业判断逻辑:先建立统一的需求排期准入标准
1. 用“就绪度”判断需求能否进入承诺池
排期前需要一个明确的“可承诺”门槛。需求不必在所有设计细节上一次性完美,但至少要让团队知道目标、边界、验收方式和关键依赖。若需求还在探索,可以先安排探索性任务,给出调研结论时间,而不是假装已经有足够信息承诺完整交付日期。
我会把需求就绪度拆成以下检查项,并允许团队按业务类型增减。核心不是打分本身,而是把原本藏在会后聊天里的不确定点公开出来。
- 业务目标是否可说明:这项需求解决什么问题,成功后观察什么结果。
- 范围边界是否清晰:本次包括什么、不包括什么,是否有明确的后续事项。
- 验收条件是否可验证:由谁验收,以什么数据、行为或场景判定通过。
- 关键设计是否可评审:交互、规则、接口或数据变更是否已有足够信息。
- 技术与运营依赖是否识别:依赖团队、权限、环境、发布窗口是否已确认。
- 风险是否有人负责:高风险假设是否有验证任务、责任人和截止点。
对就绪度不足的需求,我会给出明确的退回原因和补齐责任人,而不是只标成“待定”。“待定”没有行动含义;“待业务补充异常场景,周三由产品负责人更新验收条件”才是可以追踪的下一步。
2. 用工作分解避免遗漏非开发工作
一项需求最少要拆到能估算、能分配、能检查的任务粒度。拆得太粗,偏差原因无法定位;拆得过细,维护成本又会超过管理价值。我的实用边界是:如果一项任务无法在一个短周期内看见可验证进展,或存在多个不同责任角色,就应该考虑进一步拆分。
拆解时要覆盖完整交付链,不要只列“开发前端、开发后端”。可根据需求类型检查产品澄清、方案评审、设计、数据准备、开发、自测、测试、代码评审、灰度、发布、监控和验收是否存在。不是每个需求都需要每一项,但每一项缺席都应该是经过判断后的缺席。
对于探索性工作,采用独立的验证任务更合适。例如,先用两天验证旧数据迁移的可行性,验证完成后再估算正式改造。这样可以把“未知”转成“有边界的技术结论”,避免在完整需求估算中加入一个看似精确、实则没有根据的工时。
3. 估算使用同一口径,但不要假装估算没有误差
估算方法可以采用人时、人天、相对点数或区间,重要的是同一个团队在同一类工作中口径一致,并能在事后回看。若产品、研发、测试各自理解的人天不同,汇总后的数字没有可比性。
面对不确定性高的需求,我更倾向于给区间并标明主要假设。例如“六至十人天,区间差异来自第三方接口限流规则尚未确认”。这比只报八人天更有决策价值,因为风险项和估算差距被明确摆到桌面上。
估算不能机械地乘一个统一缓冲系数。较稳妥的做法是按不确定性来源管理缓冲:需求变更风险、技术新颖度、依赖等待和发布窗口分别记录。团队完成几个周期后,再用实际数据观察偏差来自哪里,调整流程和估算参考,而不是把所有偏差都统统加进工时。
4. 从真实容量推导承诺量
容量计算应从日历容量开始,逐项扣除已知占用,再结合团队历史完成情况进行保守校准。其基本思路可以表达为:可承诺容量等于周期内可用工作时间,减去休假、固定会议、值班支持、培训和已承诺的非项目工作,再扣除团队约定的风险空间。
风险空间不是“大家不努力”的证据,而是复杂协作系统的缓冲。线上问题、验收反馈、环境不稳定以及临时合规要求都可能出现。若每个周期都把容量填到百分之百,系统没有空间吸收波动,最终只能把不确定性转换为延期或加班。

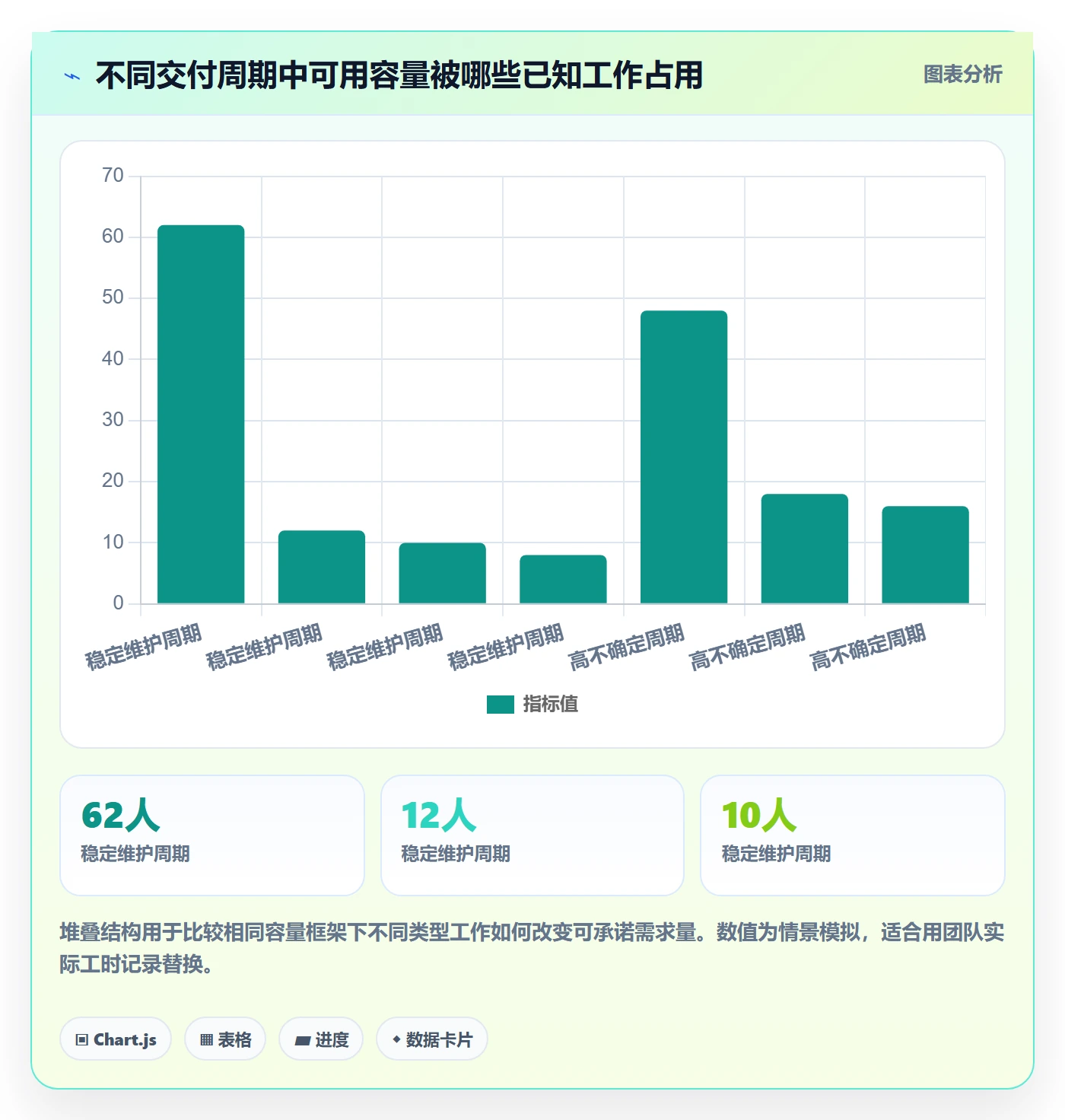

不同团队的预留比例不应该照抄。稳定维护型团队与探索创新型团队的波动来源不同;有固定值班轮转的团队也不能套用没有运维工作的团队数据。先记录三到六个周期的投入、完成和中断,再形成适合自己的基线,比照搬一个通用百分比可靠。

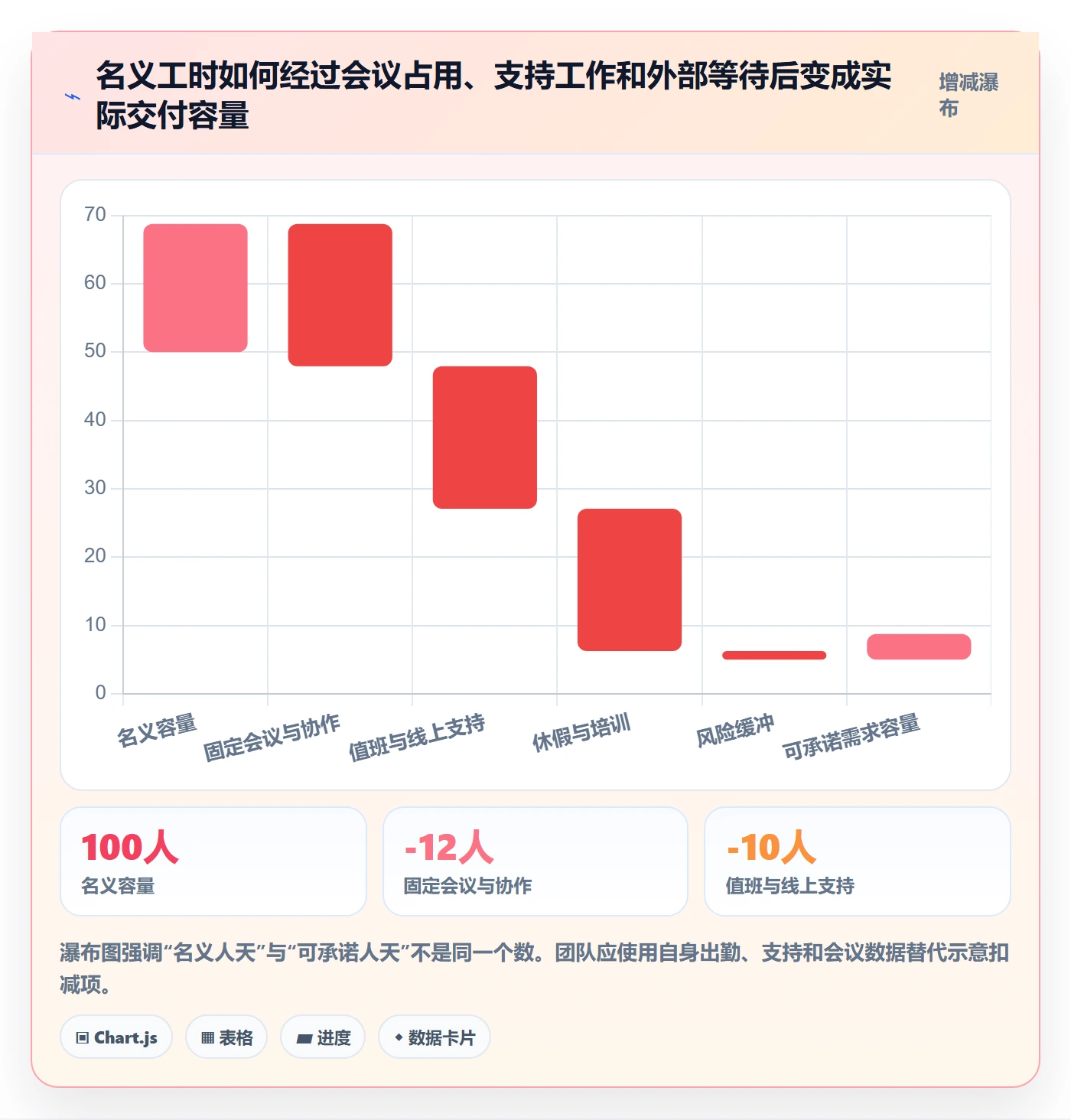

以下示意展示的是容量构成,不是推荐的统一比例。团队可把人员休假、会议、支持和在制事项分别统计,再评估承诺量是否长期挤压缓冲。

5. 先识别关键路径,再给整体日期
串行依赖决定最早可能完成的日期,不能靠把每个任务的结束日期平均一下得出。若接口团队完成后测试才能开始,测试完成后又要等待统一发布窗口,那么项目交付时间取决于这些关键节点的连接关系,而非单个团队各自估算的总和。
我建议用依赖清单记录前置条件、提供方、接收方、需要时间、最晚确认日期和未满足时的替代方案。依赖项若只有“等其他团队支持”,就还没有变成可管理的计划任务;必须把等待转成一个有责任人、有截止时间的协作承诺。
对无法确定的依赖,设置检查点,而不是过早对外给单一日期。例如先约定接口方案确认日期,再在确认后更新交付预测。对外沟通可以提供日期区间和前提条件,等关键不确定性收敛后再形成更强的承诺。
6. 区分预测、目标和承诺
预测是基于当前信息对结果的估计;目标是希望实现的业务结果;承诺则是责任方在资源和范围明确后接受的交付约定。把三者混成一个日期,团队容易把“希望在本月完成”误当作“资源已经确认并承诺本月完成”。
对管理层,我会同时呈现预测日期、目标日期和差异原因;对执行团队,则呈现当前基线、剩余工作和风险触发条件。若业务目标日期不能变,应由决策者明确范围、资源或质量约束中的取舍,而不是把目标日期自动转成团队的无条件承诺。
五、案例与数据观察:一个版本计划如何从“全都要”变成可交付
1. 情景案例:四周版本计划的初始问题
下面用一个假设业务团队做完整演示。团队有六名跨职能成员,计划四周内交付客户后台改造。最初业务方提出九项需求,排期会议要求全部进入版本,并希望月底统一发布。案例中的人数、工作量和比例均为情景模拟,用来演示分析方法,不是企业实测结果。
评审前,团队只收到需求标题和粗略优先级。研发按经验给出总计约一百二十人天的估算,名义容量也被算成一百二十人天,于是表格看起来恰好匹配。仔细拆开后发现,成员还承担固定会议、线上支持和另一条产品线维护;此外,九项需求中有三项的验收条件未定,两项依赖数据团队。
如果仍按名义容量承诺,计划表等于假设团队四周内没有会议、没有支持工作、没有跨团队等待,也没有任何需求返工。这个假设不只是乐观,而是把组织已经存在的工作从模型中删除了。
2. 把需求按价值、紧急度和成熟度分开处理
我不会只根据业务部门给出的优先级排序,而会把价值、时间约束、影响范围和需求成熟度一起看。高价值但未澄清的需求,可以先进入澄清或技术验证;低价值但已成熟的需求,也未必应该抢占资源。就绪度影响能不能排,优先级决定排了以后先做什么,这两种判断不能合并。
| 需求组 | 业务价值 | 成熟度 | 排期决策 | 决策原因 |
|---|---|---|---|---|
| 核心权限流程 | 高 | 高 | 进入当前版本 | 目标和验收已清楚,且阻塞后续客户上线 |
| 报表导出优化 | 中 | 高 | 视剩余容量进入 | 范围明确,但可延后,不应挤占高价值交付 |
| 客户标签智能推荐 | 高 | 低 | 先安排验证任务 | 算法效果和数据来源未确认,完整需求无法可靠估算 |
| 页面视觉微调 | 低 | 中 | 移入后续候选池 | 不影响关键业务流程,当前版本边际收益有限 |

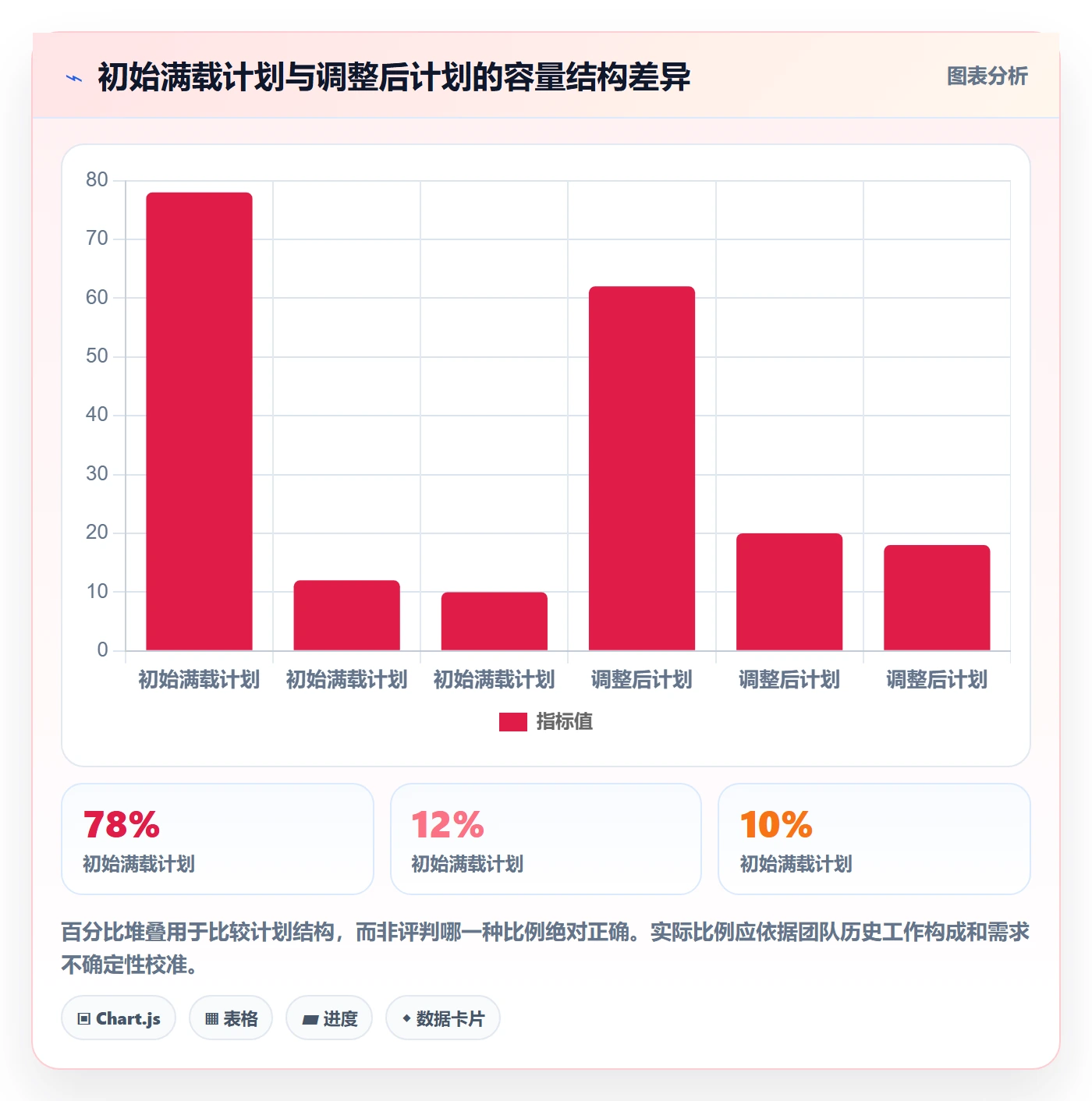

将情景中的需求按准入条件和价值排序后,九项需求没有被简单地“全部拒绝”或“全部接收”,而是分成当前承诺、先验证、候选和暂缓四类。这样做既保护了关键业务目标,也避免把未知工作伪装成确定任务。

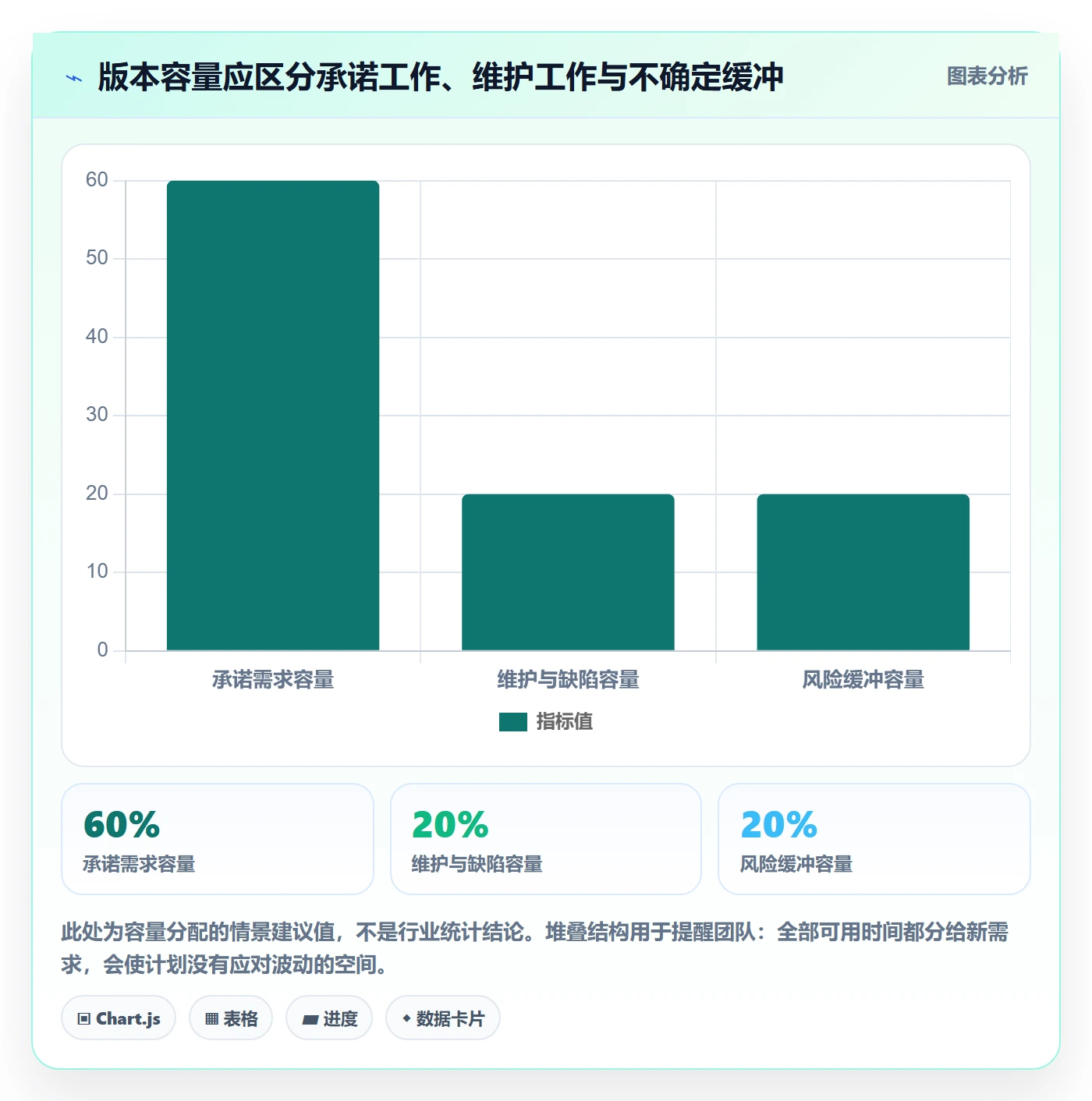

下图给出一个建议的容量分配情景:在相同的可用容量下,将部分工时留给验证、线上支持和风险缓冲。图中的配置是讨论用的假设,不适合直接作为所有团队的固定比例。

3. 用三个关键指标判断调整是否有效
案例中的排期不能只用“最终有没有在月底发版”评价。我会在版本开始时冻结一组基线,随后记录承诺范围完成率、排期后新增工作量占比和阻塞等待时间。它们分别回答范围兑现、计划稳定性和协作效率问题。
承诺范围完成率的分母是基线承诺的需求或经统一口径折算后的工作量,分子是满足验收标准并完成发布条件的部分。被拆小、被重命名或只完成开发但未验收的事项,不能自动算作完成。
排期后新增工作量占比用于识别版本中断程度。新增需求可能合理,但要记录是谁批准、替代了什么工作、对原目标造成什么影响。若新增比例持续升高,问题可能是需求入口失控,也可能是组织缺少事件响应容量,不能只归责于提出需求的一方。
阻塞等待时间应按阻塞原因分类,例如等待业务决策、外部接口、测试环境或发布窗口。总等待时间可以说明问题规模,分类数据才能指向改进动作。多个团队反复等待同一类审批时,改审批机制比催每个项目更有效。

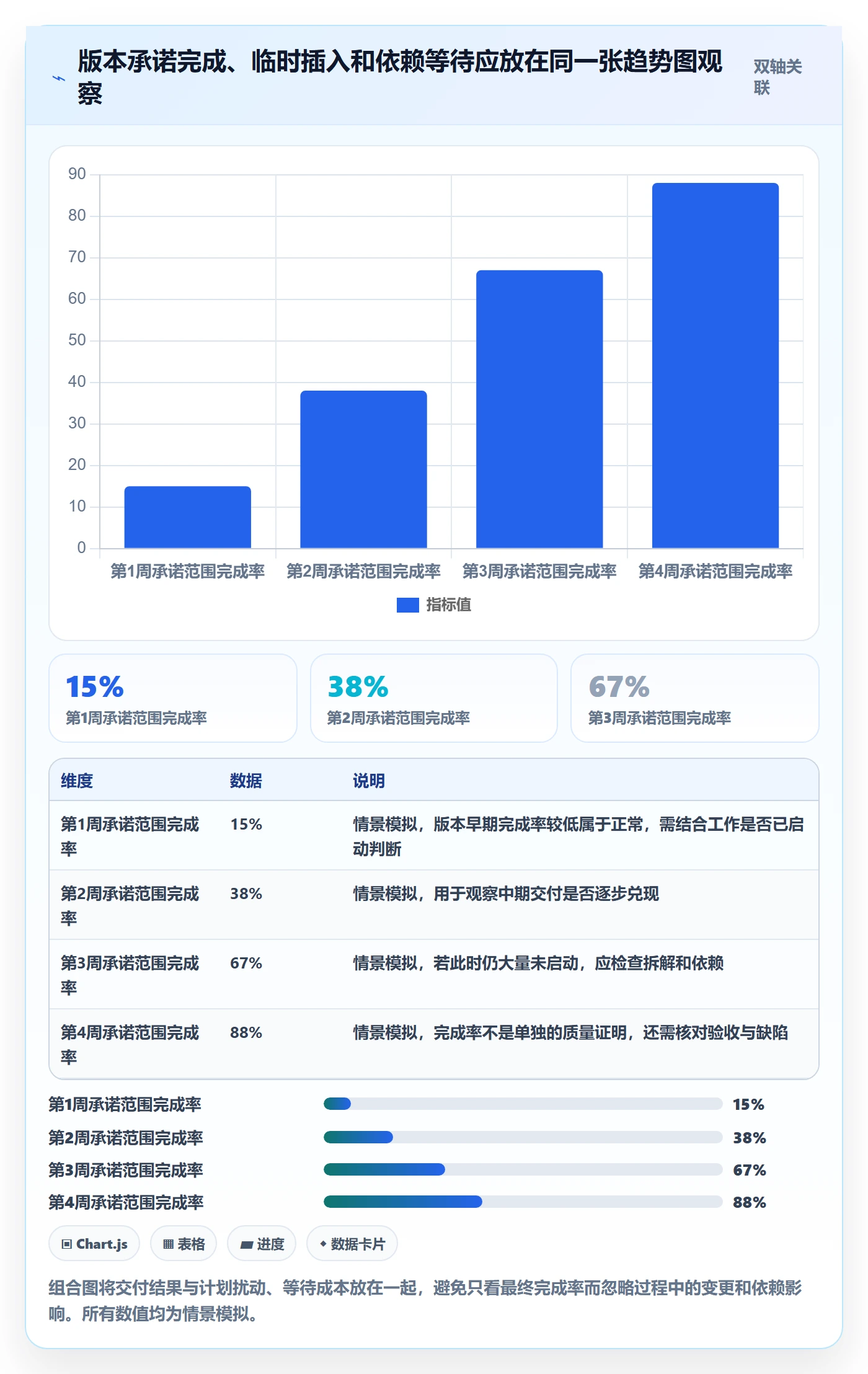

下面的数字是情景模拟,用于展示三项指标如何连接到管理决策。实际团队应从任务和变更记录中计算自己的基线,避免把示意数值误用成行业标准。

4. 复盘偏差,不要只复盘谁报错了
若最终日期仍然偏离基线,复盘应先还原事实:需求何时变更、依赖何时确认、估算依据是什么、阻塞持续多久、团队处理了多少非计划工作。然后再判断偏差属于需求不成熟、容量低估、依赖失控、技术复杂度未知还是决策延迟。
例如,某项任务估算六人天,最终用了十人天,不应立刻得出“负责人估算不准”的结论。若增加的四人天来自验收规则临时变化,改进重点是需求准入和变更机制;若来自历史上未出现过的数据迁移风险,下一轮应加入探索任务;若来自频繁切换,需处理在制任务和优先级冲突。
复盘的产出应是机制变化,而非只增加一条提醒。可以是模板新增字段、某类依赖需提前确认、某种需求先做技术验证,或团队预留固定支持容量。没有责任人、截止时间和检查指标的“加强沟通”,通常不会改变下一次排期结果。
六、从规则到执行:项目成员需求排期落地流程
1. 建立统一的需求状态和进入条件
建议先定义少量清晰状态,覆盖从提出到关闭的生命周期。例如:待澄清、待评审、就绪候选、已承诺、执行中、待验收、已完成、已取消。状态名称不是重点,重点是每次状态变更都有入口条件和责任人。
“待评审”不能等同于“已经排期”,“执行中”也不能只因为有人开始写代码就成立。进入承诺状态时,应至少具备目标、范围、验收、责任人、估算、依赖和计划周期;进入完成状态时,应满足验收和发布定义,而不是只看任务关闭按钮。
2. 固定节奏做排期评审
排期会议的价值不在于逐条念需求,而在于处理需要多人共同决策的事项。会前应由需求负责人补齐材料,技术负责人提前标出估算和风险,项目协调者整理容量与冲突,会议上集中讨论优先级、依赖、取舍和承诺。
一次有效评审可以按以下顺序进行:
- 检查新需求是否符合准入标准,未满足项明确补齐责任人与时间。
- 核对业务优先级、时间约束和影响范围,识别真正需要当前周期处理的事项。
- 确认工作拆解、估算区间和依赖关系,避免遗漏测试、发布和验收工作。
- 对照团队可用容量,决定承诺范围、预留空间和被推迟的候选需求。
- 记录决策人、基线日期、验收责任人、风险触发条件和沟通对象。
会议结束后,结果要回写到团队共用的信息源。若会议口头决定与系统里记录不一致,执行者会各自依据不同版本工作,组织也无法在变更后追溯原始承诺。
3. 日常跟踪以异常管理为主
日常更新不需要让每个人重复讲一遍全部任务。更有效的做法是聚焦异常:什么任务偏离计划、偏离的原因是什么、需要哪个决策、最晚何时处理。正常推进的事项通过状态和看板可见,把同步时间留给需要协作的阻塞。
对风险应设置触发条件。例如,外部接口在某日期前未确认,就启动替代方案;测试环境连续两天不可用,就升级到环境责任方;需求范围新增超过团队约定阈值,就重新评估版本承诺。触发条件应尽量具体,否则风险状态容易长期停留在“关注中”。
4. 变更需要决策、影响分析和版本记录
所有排期后变更都应说明原因和影响。小范围修正可以走轻量确认;改变目标、关键验收或跨团队节点的变更,则需要重新评估容量和日期。不同变更不必全部经过同级审批,但不能完全没有责任人。
一个实用的变更记录至少包含:变更内容、提出方、业务理由、受影响需求、工作量变化、日期影响、替代方案、批准人和生效时间。记录的目的不是追责,而是帮助组织发现哪些变化是可预见的、哪些属于突发、哪些可以通过更好的需求分析提前避免。
5. 验收与复盘必须回到原始基线
项目结束时,除了检查是否上线,还要对照最初承诺的范围和验收标准。若需求在过程中调整,应同时保留原基线和批准后的新基线,避免事后把修改过的计划误当成最初计划。
复盘时至少回答三类问题:结果是否达到业务目标;偏差主要发生在需求、估算、容量、依赖还是变更;下一轮要改哪个流程控制点。用一至两个可执行改进替代十几条泛泛建议,更容易验证是否有效。
七、关键指标设计:口径先统一,再决定看板显示什么
1. 结果指标:看承诺兑现,也看范围完整
按期交付率可以定义为“在基线日期内达到约定验收状态的承诺项数量,占全部到期承诺项数量的比例”。团队也可以按工作量计算,但同一组织内应保持口径稳定。取消、拆分和延期事项要有明确处理规则,不能在结果不理想时临时改分母。
承诺范围完成率比单纯按期率更能揭示“日期准时但范围缩水”的情况。建议同时记录完成需求数和完成工作量,避免大需求与小需求在数量统计中权重完全相同。若工作量估算本身不稳定,可将数量口径作为辅助,并清楚标注限制。
2. 过程指标:看计划是否具备执行条件
需求就绪率可以统计进入承诺池时通过全部准入条件的需求占比。它不是越高越好到无止境,团队需要平衡充分准备与响应速度。若就绪率很低且频繁变更,准入机制不足;若需求等待很久才允许进入计划,则可能是评审机制过重或决策资源不足。
估算偏差可以按需求类型、工作阶段和偏差原因拆分。用“实际耗时减估算耗时”的绝对值或比例观察时,要说明是否含会议、支持和等待。若实际等待占用日历时间却不占工作人天,两个口径应分别呈现,不能把工时偏差和交付周期偏差混成一个数。
在制任务数和平均流转时间有助于观察并行工作是否过多。团队同时启动太多事项时,单项工作可能都处于“进行中”,但等待评审、测试或决策的时间增加。限制在制任务数量不是行政要求,而是让团队减少切换、尽快完成已经开始的工作。
3. 健康指标:防止用透支换取短期准时
加班工时、缺陷返工率和紧急中断次数应与交付结果共同看。若准时率提高但加班持续增长,说明承诺容量可能不真实;若加班下降但按期率暂时回落,也可能是团队开始停止不可持续的隐性透支,需要再观察需求准入和范围管理是否跟上。
健康指标不应变成对成员的个人排名。其价值在于识别系统负荷,例如值班压力集中在少数人、某类审批反复阻塞、测试阶段长期积压。把系统问题转成个人绩效问题,往往会让数据失真,最终没人愿意如实记录困难。
4. 建议的指标定义与警戒方式
以下表格提供一组定义起点。表中的“关注方式”不是硬性行业标准,团队应先积累自己的基线,再根据业务风险设定预警范围。指标的真正用途是触发调查和行动,不是给团队贴上好坏标签。
| 指标 | 建议口径 | 建议观察周期 | 触发后先检查什么 |
|---|---|---|---|
| 按期交付率 | 按基线日期完成验收的承诺项占比 | 每迭代或每月 | 延期原因、基线是否频繁变更、验收是否延后 |
| 承诺范围完成率 | 已完成承诺范围占基线承诺范围的比例 | 每个版本 | 是否缩范围、拆分重建或把未验收任务算作完成 |
| 需求就绪率 | 进入承诺时通过准入条件的需求占比 | 每次排期评审 | 缺失的是目标、验收、设计还是依赖信息 |
| 排期后新增工作量占比 | 周期内新增工作量占最终总工作量的比例 | 每迭代 | 插入事项来源、批准人、被挤出工作和重复触发原因 |
| 依赖等待时间 | 任务因外部输入无法推进的日历时间或工作时间 | 每周及版本结束 | 依赖方承诺、升级路径、接口和审批瓶颈 |
| 加班工时与返工率 | 加班投入及返工工作量相对总投入的比例 | 月度趋势 | 容量过载、质量前置不足、频繁切换或验收变更 |
5. 指标要形成因果链,而不是堆在仪表盘上
有效的指标体系应能沿着一条因果链阅读:需求成熟度影响估算可信度;估算和容量影响承诺合理性;依赖与变更影响执行稳定性;稳定性和质量影响最终交付结果。若看板只有准时率、缺陷数和完成任务数,却没有过程数据,管理者只能看到结果,无法判断应该改哪里。
我建议每个指标都指定口径负责人、数据来源、更新时间和行动触发条件。若某项指标连续两个周期偏离自身基线,先安排原因分析;若偏离已经影响关键客户或合规节点,则走项目升级机制。不要把固定阈值机械套到所有团队,尤其不要用一个统一标准比较需求类型和依赖条件差异很大的团队。
八、不同情况的行动建议与取舍:规则要适配团队,不要为了统一而牺牲判断
1. 小团队、需求变化快:轻流程,强约束边界
小团队没有必要为每个需求增加多层审批。可以采用短周期滚动规划,保留简洁的需求模板和容量估算,重点把目标、验收、优先级、负责人和变更影响写清。需求规模小,不代表承诺可以不留记录;恰恰因为人员少,任何插入工作都会快速影响整体计划。
这类团队应避免制作覆盖数月的细粒度计划。短期工作按任务排期,较远期事项按优先级和假设管理,并明确日期只是预测。每周检查一次需求变化和阻塞即可,不必为了形式要求所有任务每天更新百分比。
2. 中大型、多团队协作:重视依赖治理和决策权限
跨团队场景中,排期会议的核心不是让所有人重复汇报,而是提前暴露依赖冲突。应设定项目级关键节点、团队级交付承诺以及依赖责任人,避免管理层看到一个统一日期,执行团队却不知道自己要等哪个输入。
若使用 PingCode 等项目管理平台承载跨团队协作,建议先统一少量必要字段,例如需求目标、优先级、承诺版本、责任团队、依赖状态、验收状态和变更记录。团队特有的信息可以保留,不必为了报表把每个组织的工作方式完全压成同一套模板。
这种做法的取舍是:统一口径会增加一定配置和维护成本,但能够减少重复汇报和版本冲突;统一得过度则会让一线团队花时间维护无关字段。判断标准应是信息能否推动协作和决策,而不是字段是否整齐。
3. 高不确定性项目:先买信息,再买承诺
新技术、新业务或外部接口不稳定时,不适合直接承诺完整范围和精确日期。可以先安排探索任务、技术验证或小规模试点,在一个短周期内把主要未知数转成证据,再据此更新估算和计划。
这类项目需要接受短期内“计划不够精确”,但要提高风险透明度。团队可以设里程碑和决策点,说明何时根据验证结果继续、缩小范围或停止。探索预算也应受控:若连续投入仍不能降低关键不确定性,需要考虑是否更换技术路径或重新评估业务价值。
4. 固定交付日期:明确让什么可变
有些日期受到客户合同、法规、市场活动或发布窗口约束,确实不容易调整。这时不能假装其他条件也不变,而要明确范围、资源和质量边界。可选方案通常是分阶段交付、优先保证关键路径、调配额外资源或降低非关键范围。
固定日期不意味着测试和安全审核可以被默默压缩。若质量标准、合规要求不能降低,就必须优先调整范围或资源,并把可交付内容重新确认。所有取舍都应由有决策权的人批准,不能让执行团队在没有授权的情况下同时承受日期、范围和质量的全部压力。
5. 维护与线上问题频繁:预留稳定的事件处理容量
若团队经常被线上问题打断,应从历史数据估算支持容量,并将其作为计划的一部分,而不是每次都假设“这轮应该不会出问题”。也可以轮值安排中断处理角色,尽量避免所有成员同时被拉入同一事件,让其他计划工作继续推进。
取舍在于:预留支持容量会减少表面上的需求承诺量,但有助于降低临时插入对关键工作造成的连锁冲击。如果实际支持工作长期低于预留,可在复盘后逐步调整;如果长期高于预留,就要评估系统稳定性、值班设计和维护投入,而不是不断压缩需求缓冲。
6. 按阶段推进落地,不要一次性改造全部流程
流程改造本身也需要成本。若团队当前没有统一需求台账,第一阶段先记录需求来源、目标、责任人和状态;第二阶段再补准入、估算和容量口径;第三阶段增加依赖、变更和结果指标。每阶段都验证新规则是否降低了返工或提高了决策质量。
落地初期可以选一个团队或一个版本试行,收集字段维护时间、需求澄清往返次数、插入工作量和延期原因。若新增流程没有改善可见性,反而让成员维护多份重复信息,就应该删减步骤或改造数据流,而不是继续要求大家“坚持填写”。
7. 最后一次自检:排期能否经得起变更
在向业务方发布计划前,我会做一次简短的反向检查:若关键依赖晚一周,谁来决定范围取舍;若需求新增,哪些工作可以被替换;若负责人休假或线上故障,容量如何调整;若验收未通过,原计划中的日期是否仍有意义。能回答这些问题,排期才不仅是日历,也是一份有应对路径的计划。
我的独特观点是,排期的成熟度不取决于团队能否把未来说得很确定,而取决于不确定性出现时,团队能否更快看见、更早决策、以更小代价调整。一张日期精确到天却没有变更规则的计划,不如一份明确区间、边界和触发条件的计划可靠。
下一步可以从最近一个已结束的迭代入手:还原承诺范围、实际完成、临时插入、依赖等待和加班投入;选出最主要的一类偏差原因;只改一个流程控制点,再用接下来的两个周期验证变化。先把口径做实,再扩展指标和工具,需求排期才会从“开会填表”变成团队真正用得上的交付机制。
常见问题解答(FAQ)
1. 需求排期流程应该怎么设计,才能让项目成员真正按计划落地?
我所在的团队经常出现需求评审时都说“没问题”,排到迭代里才发现依赖没确认、验收口径不一致。我想知道,需求排期究竟应该从哪一步开始,才能减少排了又改的情况?
先排“可执行的需求”,再排日期。可以按需求收集、价值与紧急度排序、补齐验收条件、识别依赖、拆分任务、估算容量、确认承诺、每周滚动检查来走。关键不是开会时把需求塞进迭代,而是让产品、研发、测试对交付边界达成一致。
例如,一个需求若没有明确验收条件,先进入待澄清列表,不应因为业务方催得急就直接占用正式排期。可用一个小团队试运行两到三个迭代:记录计划需求数、按期完成数、临时插入数和延期原因;如果临时插入频繁,优先查需求入口和变更规则,而不是简单要求成员加班。
2. 需求进入排期前,必须满足哪些条件?
我做排期时最头疼的是需求描述看起来完整,开发后却不断追问边界,测试也不知道按什么标准验收。我想要一份够轻量的准入标准,但又担心检查项太多,让团队把时间花在填表上。
建议设一份最小准入清单,而不是把所有需求都写成厚重文档。至少确认目标用户与要解决的问题、范围和明确不做的内容、可验证的验收条件、优先级依据、外部依赖、风险与负责人。验收条件最好写成可以观察的结果,例如“失败时展示原因并允许重试”,而不只写“优化体验”。
对信息不完整但确有时效性的事项,可安排短时澄清或技术验证,并单独标注为待确认,不把它伪装成确定承诺。判断清单是否过重,可以看每条需求的补充沟通次数和从提出到可排期的时间;如果字段没有帮助决策或减少返工,就删掉。
3. 如何估算团队容量,避免排期总是过满?
我以前按成员人数和工作日直接计算迭代容量,结果计划看上去很饱满,实际却被评审、线上问题和跨团队沟通切碎。我应该怎么把这些不可避免的工作纳入排期,而不是每次延期后再解释?
不要把工作日总数当成可交付容量。先用最近三到五个迭代的实际完成量作为基线,再扣除已知的休假、值班、会议和支持工作;如果缺少历史数据,可以先用两轮迭代建立基线,同时为不确定工作留出缓冲。
举例来说,一个团队过去几轮平均完成约30个相对稳定的工作量单位,但下一轮有成员休假并承担线上支持,就不应仍按30个单位承诺。这里的数字只是演示,团队应使用自己的历史数据。更重要的是同时看承诺完成率和未计划工作占比:完成率低且临时工作占比高,说明容量模型或需求入口有问题;
完成率低但需求频繁变更,则应先治理变更,而不是继续压低估算。
4. 需求排期落地后,应该跟踪哪些关键指标,才能判断流程是否有效?
我们以前只看迭代完成率,数字一低就被认为是执行力不足;但有时是临时需求太多,有时是验收反复,还有时是跨团队依赖卡住。我想知道怎样用指标定位问题,而不是只用一个百分比评价成员。
至少同时看四类指标:承诺完成率,即按期完成的承诺需求占比;需求变更率,即排期确认后新增、取消或改变范围的需求占比;临时工作占比,即未计划事项消耗的工作量占比;交付周期,即需求从进入执行到满足验收的时间。可以按周或按迭代观察趋势,并按延期原因分类为需求不清、依赖阻塞、估算偏差、资源变化或新增任务。
单个指标不能直接用来评价个人:例如完成率下降,同时临时工作占比上升,通常应先检查插单规则和支持负荷。可先设内部基线,再观察连续三轮是否改善;比起追求某个行业通用目标值,趋势稳定、原因可解释、调整后有反馈更有决策价值。
核心关键词
文章包含AI辅助创作:需求排期流程与规范:项目成员需求排期落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507214
读者评论
我们团队以前按成员名义工时排任务,值班和临时支持没扣掉,计划几乎每周都要改。后来开始留出缓冲,日期没那么激进,但执行反而稳定些。缓冲比例还是得靠自己的历史数据校准。
就绪度检查很实用,不过不同类型需求的验收条件差异挺大。探索性需求如果硬套完整标准,可能迟迟进不了计划;单独安排调研任务、设定验证期限,对我们更可行。
跨团队项目里,等待依赖确实常被算成执行慢。建议记录依赖确认时间和实际交付时间,不然只看任务完成日期,很难分清是本团队估算偏差还是协作方排队造成的。
