资源评估流程与规范:实施团队需求排期最佳实践关键指标

实施团队的排期表上有 12 个人、4 个项目和 3 个月的计划,看起来每个人都没超负荷;到了第二个月,却有两个关键项目同时延期。复盘后才发现,表格按“人”计算了工时,却没有算入角色稀缺、任务切换、评审等待、客户响应和技能匹配。资源评估的关键,不是把可用工时填满,而是判断在特定时间窗口内,哪些合适的人能以可持续的负荷完成哪些承诺。

一、核心结论:资源评估不是排满日历,而是约束条件下的承诺管理

1. 先把“有多少人”改写成“有多少可交付能力”

我建议把资源评估定义为一个有边界的判断过程:基于已确认的需求、人员能力、有效产能、时间约束和不确定性,决定团队在某个周期内能够承诺的交付范围。人数只是输入之一,不能直接等同于产能。

例如,一个由 8 名实施顾问组成的团队,不代表每周有 8×40 小时可用于客户交付。假设每人每周合同工时为 40 小时,扣除例会、内部协作、培训、休假和支持后,实际可用于项目的时间可能只有 27 小时左右。若其中 3 人还缺少某个关键模块的实施经验,团队的有效产能还要进一步按技能约束折算。

排期的第一原则,是先识别瓶颈能力,再安排普通产能。普通工作可以在团队成员之间移动,稀缺能力却可能决定整个项目的最早完成日期。一个项目需要 10 人天,不代表可以由任意 10 人天完成;其中若包含 3 人天的数据迁移工作,而团队只有一位能独立负责迁移的顾问,这 3 人天就构成了真实约束。

2. 资源评估要同时回答四个问题

  • 需求是什么:交付范围、验收标准、依赖条件和客户侧投入是否明确?
  • 产能在哪里:团队在目标周期内有哪些可用时段,扣除非项目工作后还剩多少有效工时?
  • 能力是否匹配:承担任务的人是否具备相应经验、权限和独立交付能力?
  • 承诺有多可靠:如果发生需求变化、客户延迟或缺勤,哪些节点会受影响,替代方案是什么?

这四个问题不能只在项目启动时回答一次。需求会变化,人员会请假,客户环境会延迟开放,其他项目也会争夺同一批专家。资源评估因此应当是滚动过程,而不是一次性审批表。

3. 用“可承诺产能”而不是“理论满载产能”做计划

我在评估中会将产能分成三个层次:理论工时、项目可用工时和可承诺工时。理论工时是合同工时;项目可用工时扣除了日常支持、团队会议、培训及休假;可承诺工时还要为不确定性、跨项目协作和关键人员冲突留出空间。

如果一名顾问每周理论工时为 40 小时,项目可用工时为 28 小时,而团队约定不把超过 85% 的可用时间用于已承诺任务,那么其可承诺工时约为 24 小时。这个余量不是浪费,它是吸收合理波动的缓冲。把计划做成 100% 满载,通常只是把风险从排期表转移到加班、质量返工和延期上。

下表中的数值用于说明计算方式,属于情景示意,不代表行业统一基准。不同企业的客户支持责任、交付模式和会议负担差异很大,应以本团队连续数周的实际记录校准。

口径 计算方式 示意值 适用判断
理论工时 合同工作日 × 每日工时 40 小时/周 只用于了解上限,不直接作为项目容量
项目可用工时 理论工时 − 支持、会议、培训、休假等 28 小时/周 用于估算可投入项目的时间
可承诺工时 项目可用工时 × 团队承诺系数 约 24 小时/周 用于承诺排期并吸收可预期波动

资源评估流程与规范:实施团队需求排期最佳实践关键指标

二、背景与真实场景:为什么计划表没超载,项目仍然会延期

1. 日历空闲不等于技能可用

实施团队常见的排期方式,是先看每个人的日历,再把需求任务放进空档。这个方法适合任务彼此独立、技能可以替换、客户条件稳定的工作;一旦任务需要特定产品经验、行业知识、数据权限或客户关系,它就会失真。

例如,一个客户项目需要完成接口配置、数据清洗、权限梳理和上线陪跑。团队有 6 人总计 120 小时的空闲时间,但只有 1 人能完成复杂数据映射,只有 2 人熟悉该客户的旧系统。总工时看似充足,关键任务的可用能力却不足。此时继续用平均负荷分配任务,只会把瓶颈推迟到执行阶段暴露。

资源冲突通常不是“总工时不够”,而是“某类能力在某个窗口里不够”。评估必须落到角色、技能和时间窗口,不能只看团队总人数或项目总人天。

2. 实施工作中,等待时间会把工时排期变成日历排期

实施任务往往存在前置条件:客户提供数据、开通测试环境、确认业务规则、安排关键用户参与、完成安全审批。顾问可能只需 6 小时完成配置,但客户审批要等 5 个工作日。若计划只记录 6 小时工作量,不记录 5 天等待和依赖关系,项目经理就会误以为任务可以紧接着完成。

这类等待不一定增加团队工时,却会增加周期长度和上下文切换成本。顾问离开任务几天后再回来,可能需要重新核对客户决策、测试记录和未解决问题。排期因此至少要同时记录“工作量”和“日历跨度”,并区分可并行、可等待和必须连续完成的任务。

3. 多项目并行会制造看不见的切换成本

一个实施顾问同时参与四个项目,表面上每个项目都分到 25% 时间,实际工作却可能被拆成多个零碎时段。上午处理甲项目的环境问题,下午参加乙项目评审,隔天又要回到丙项目查配置。任务切换带来的重新进入成本,很少被排期表记录,却会侵蚀有效产能。

我会特别关注“并行项目数”和“单个关键角色被打断的频率”。当核心顾问在一周内频繁切换项目,团队不应只问“是否还有空闲小时”,还应问“是否有足够连续时间完成高认知负荷任务”。数据迁移、复杂配置、故障排查和上线演练,通常比例行沟通更需要连续工作块。

4. 评估窗口必须与交付节奏匹配

按季度看资源,适合做人员招聘、外部合作和项目组合判断;按月看资源,适合安排项目阶段和跨团队投入;按周看资源,适合处理任务衔接、请假和客户依赖。只使用一个时间粒度会产生盲点:季度计划看不见本周的角色冲突,周计划又难以发现两个月后的容量缺口。

建议采用“季度看趋势、月度看组合、周度看执行”的三级节奏。每一级使用同一套需求、角色和状态定义,但不要求同样的精度。越远期的计划越应表达为范围和置信度,越近的计划才适合落到具体人员与日期。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

三、常见误区:看起来精确的排期,可能只是把不确定性藏起来

1. 误区一:用总人天覆盖所有任务差异

“这个项目还差 30 人天”听起来明确,实际上缺少角色结构、阶段分布、任务先后关系和交付条件。30 人天可以是 3 人各做 10 天,也可能是某位架构顾问连续 6 天,再加 24 人天的常规配置工作。两种情形的资源可行性完全不同。

评估需求时,至少拆成任务包、角色、工作量区间、依赖和验收结果。估算不确定时,不要用一个看似精确的单点数值掩盖范围。例如将迁移任务估为 4 至 7 人天,并记录差异来自数据质量未确认,比填“5.5 人天”更诚实,也更有利于后续决策。

2. 误区二:把所有工作日按 8 小时都出售给项目

实施团队还要处理售前支持、内部问题升级、知识沉淀、质量复核、培训和团队管理。若容量模型不扣除这些责任,计划就会系统性高估交付能力。偏差不会因为表格制作得更精细而消失,反而会以“计划完成率低”的形式反复出现。

我建议团队先连续记录 4 至 8 周的时间分布,至少区分客户交付、项目沟通、内部支持、培训与休假。样本不必一开始就达到分钟级精确,关键是口径一致,并能辨认主要的非项目负担。随后用中位数或分位数估算典型可用容量,避免某个异常繁忙周把基准拉歪。

3. 误区三:认为利用率越高,经营效率越好

高利用率可以说明资源被安排得充分,却不能单独说明交付更有效。若团队连续数周接近满载,临时变更就会挤占原定任务;一旦客户延迟导致任务重排,人员可能在少数时间段过载、其他时段等待,整体效率并未提高。

利用率应与交付准时率、返工率、加班时长和客户等待时间一起看。利用率从 75% 上升到 90%,如果同时伴随返工增加和关键人员加班,不能直接判定为改善。利用率指标的意义是帮助观察产能使用方式,而不是奖励把每个人的日历填满。

4. 误区四:项目经理报的日期就是资源需求

日期可能是合同承诺、客户期望、销售目标、内部预测或纯粹的初始估算。若排期没有标注日期来源和置信度,团队容易把愿望当成约束。资源评估前,应先确认日期是否可变、里程碑是否有外部硬约束、延期的业务代价是什么。

当合同上线日不可变时,排期重点是范围、并行方案和风险缓冲;当日期可协商时,可以比较不同开始时间、人员组合和交付范围的成本;当日期仅为初步预测时,提前锁定全部资源反而会降低其他项目的可调度能力。

5. 误区五:把估算偏差归咎于个人“不够熟练”

估算偏差可能来自需求变化、环境不稳定、客户决策延迟、低估评审工作量或技能不匹配。把偏差简单归因于个人能力,会让团队失去改进流程的机会,也可能诱导成员报出过于乐观的数字。

复盘时应区分原始估算、范围变化、等待时间、返工工时和资源替换。若主要偏差集中在客户数据质量,解决方案可能是增加前置数据检查,而不是要求顾问“下次估准一点”。如果偏差主要来自多次临时插单,则需要管理需求入口和优先级,而不是只调整项目排期。

6. 误区六:风险缓冲被当成可随时占用的空闲资源

缓冲的作用是吸收不确定性,并不意味着可以把它预先分配给另一个项目。一旦缓冲被全部承诺,原计划就失去了应对变化的空间。若团队长期把缓冲当作“还没用掉的产能”,实际结果通常是关键节点一有变化就需要加班或延期。

风险缓冲应明确归属、使用条件和审批方式。例如,某阶段预留 15% 产能用于数据质量未知引发的返工;若没有发生相应风险,才能在阶段复核后释放给其他工作。这样的缓冲比笼统地“多留几天”更可管理。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

四、专业判断逻辑:从需求入口到排期承诺的六步流程

1. 第一步:建立统一的需求入口与评估状态

资源排期最怕需求从多个渠道进入,却没有统一状态。销售邮件、客户群消息、实施顾问口头承诺和项目会议纪要,可能同时产生待办事项,最终却没人知道哪一项已批准、哪一项只是讨论。

建议为每个需求设置明确状态,例如“待澄清、待估算、待资源确认、已承诺、执行中、已验收、已取消”。每次状态变化要能回答:谁做出决定、依据是什么、范围有没有改变、哪些计划因此受到影响。

如果团队使用某项目管理平台,可以把需求、工作项、负责人、迭代或阶段、依赖和风险放在同一条追踪链路上。以 PingCode 为例,在中大型企业或 100 人以上组织中,资源信息需要跨团队、跨项目协同,单靠个人表格容易出现口径不一致;平台的价值不在于自动替代判断,而在于减少状态散落和重复录入。工具是否合适,应由实际流程、权限治理和数据维护成本决定。

2. 第二步:把业务需求拆成可估算的交付工作包

需求描述应从“客户想要什么”进一步拆到“团队需要完成什么”。一个工作包最好有清晰的产出、验收方式、主责角色、前置条件和完成边界。比如“完成客户上线”太宽泛,可以拆成环境确认、数据检查、配置验证、用户培训、演练、正式切换和上线观察。

拆分不是为了把工作细到每半小时,而是为了暴露依赖与能力结构。工作包若无法说清验收结果,通常还不适合进入确定排期;可以先分配探索或澄清任务,避免把大量资源锁在模糊范围上。

3. 第三步:按角色和技能估算工作量区间

每个任务应分别估算角色投入,而不是只估一个总人天。估算最好采用区间并标记依据:历史相似项目、专家判断、已验证的工作分解,或目前仍未确认的假设。对不确定性较高的任务,应优先安排短周期验证,而不是争论一个小数点后的估算。

实用的估算卡片可以包含以下字段:工作包名称、角色类型、乐观估算、最可能估算、保守估算、估算依据、关键假设和置信等级。若团队尚无足够历史数据,不妨先记录区间和实际结果,几轮之后再建立自己的估算基线。

4. 第四步:计算各角色在目标窗口内的有效容量

容量要按人、角色和时间窗口分别汇总。先扣除休假、培训、值班、固定支持职责及已承诺工作,再根据技能适配和承诺系数计算可用于新项目的容量。对兼职角色,不应把零散空档直接当成连续可用能力。

例如,专家某周还剩 12 小时空闲,但这些时间分散在四个半天之外的短时段,未必能承担需要连续两天推进的架构设计。排期表应支持记录时间块或至少标出连续投入要求,避免出现总工时够、关键任务仍无法开始的情况。

5. 第五步:先处理约束,再比较方案

评估顺序很重要。先找硬约束:不可变的上线日、唯一关键专家、客户侧窗口、外部审批、环境切换时间;再找可调整项:范围、人员组合、任务顺序、并行方式、开始日期和交付批次。

资源不足时,不应先问“谁能加班”,而应把可选方案摊开比较。常见方案包括延后开始、分阶段上线、缩小首期范围、借调具备能力的人、安排培训后由备份人员接手,或重新谈判客户依赖。每种方案都应写明成本、风险、决策期限和受影响对象。

6. 第六步:以明确条件形成承诺并进行滚动复核

一个有效的排期承诺不是孤立的日期,而是“在这些条件成立时,团队承诺完成这些范围”。条件应包含客户输入、环境可用、审批到位、范围控制和关键人员可用性。条件不成立时,触发重新评估,而不是默认团队通过加班弥补全部差异。

建议每周更新近期排期,每月重新评估项目组合。出现范围变更、关键人员缺勤、客户关键依赖延迟或估算偏差超过约定阈值时,应立即触发例外评审。阈值可由团队依据历史数据设定,例如工作量偏差达到 20% 时复核,但不应把这个示意值机械套用到所有任务。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

五、关键指标:让排期质量可以被验证,而不是靠感觉争论

1. 先建立一组少而有效的指标

指标体系不宜从一开始就铺得很宽。实施团队通常需要覆盖产能、负荷、交付结果、预测质量和风险暴露五类问题。关键是每个指标都有统一口径、责任人和可触发的行动,否则仪表盘只会增加报表工作。

指标 建议口径 它回答的问题 常见误读
可承诺产能 目标周期内扣除固定职责与缓冲后的可投入工时 团队能承诺多少工作 把理论工时当作可承诺产能
角色负荷率 已承诺角色工时 ÷ 该角色可承诺工时 稀缺角色是否超载 只看团队平均值,忽略个别瓶颈
计划兑现率 周期内按约完成的已承诺工作量 ÷ 周期开始时承诺工作量 计划是否稳定、承诺是否可信 不区分范围变化和外部依赖
估算偏差 实际投入与基线估算的差异,按任务类型分析 哪些工作类型持续被低估 把所有偏差归为个人效率问题
关键依赖按期就绪率 按约提供输入的依赖数 ÷ 到期依赖总数 延误是否来自团队外部条件 把客户等待算成顾问工时
返工工时占比 返工工时 ÷ 项目总投入工时 需求、配置和验收质量是否稳定 只压缩返工记录而不处理根因

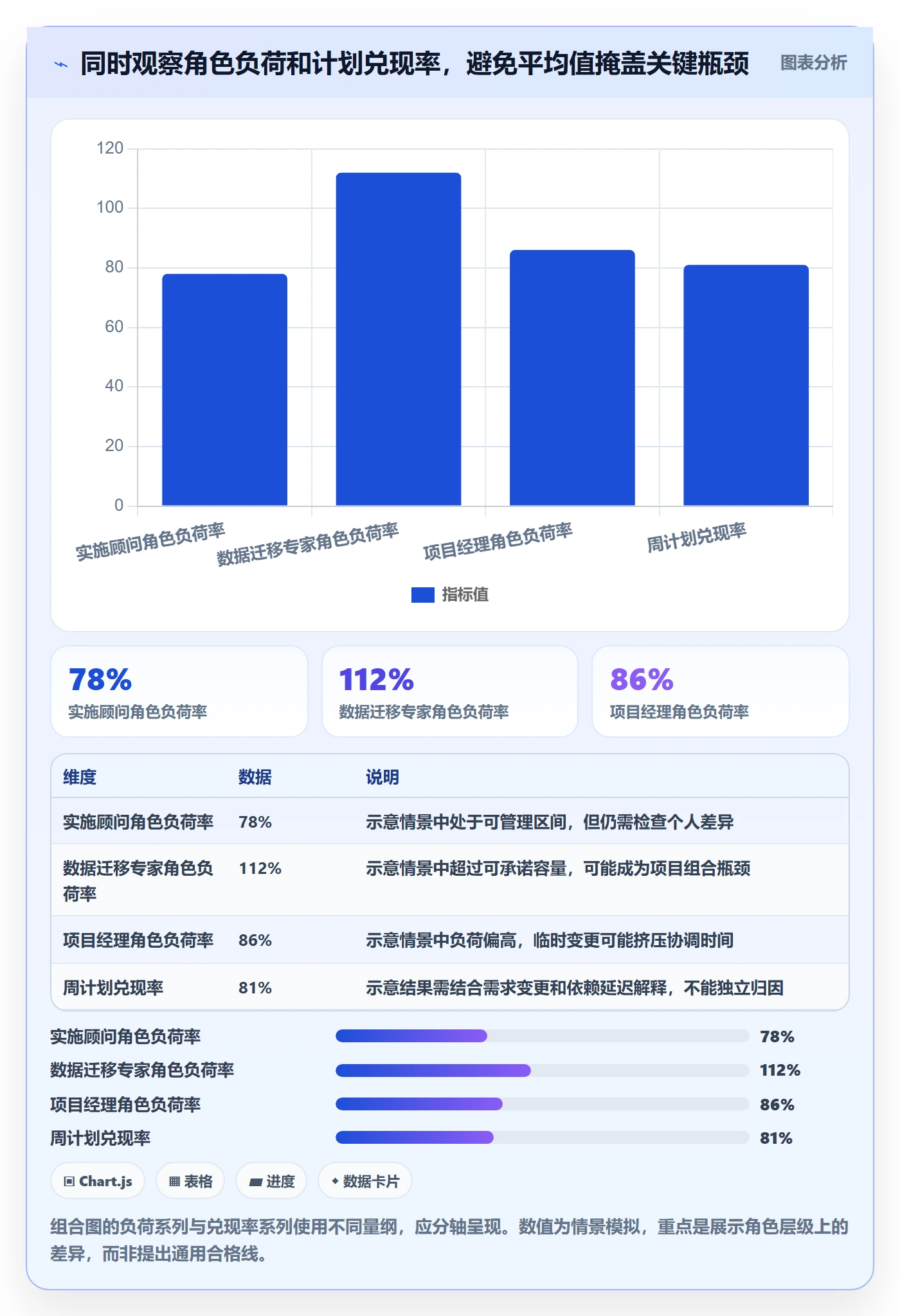

2. 资源利用率要分角色看,也要看时间分布

团队平均利用率可能掩盖极端情况。例如 10 人团队中,8 人负荷为 60%,2 名专家负荷为 125%,总体平均看起来尚可,关键交付仍然无法推进。因此要同时看团队整体、关键角色和个人高峰,必要时使用分位数或负荷区间,而不是只报一个平均数字。

负荷率也要与连续工作时间一起看。某角色每周被承诺 24 小时,不等于这 24 小时能组成三个完整工作日。如果任务需要持续专注,而实际投入被会议切成许多短段,计划兑现率可能仍然偏低。

3. 计划兑现率要和变更原因一起解释

计划兑现率适合观察团队的承诺稳定性,但不适合单独用于给个人排名。若一个周期中 20% 的工作因客户数据延迟无法开始,兑现率下降反映的是依赖管理,而不一定是团队执行能力下降。团队要将未完成工作按原因归类,并区分“原计划不合理”“需求变更”“外部依赖”“缺员”“质量返工”等类型。

当兑现率连续下降,应先查看原因分布和计划变更次数,再决定是减少承诺量、增加前置澄清、改善客户准备度,还是调整技能配置。只有找出可控原因,指标才会导向行动。

4. 估算偏差应按任务类型逐步建立基线

把所有项目的估算偏差混成一个平均值,容易把不同工作性质互相抵消。标准配置可能长期估算准确,复杂迁移却反复低估;总平均看起来正常,风险仍会在迁移阶段集中爆发。

建议按任务类型、实施模式、数据复杂度和客户成熟度分层观察。样本量不足时,只把趋势作为内部学习信号,不要把少量数据包装成可靠的统计规律。样本逐步累积后,再用中位数、范围和偏差分布完善估算参考。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

5. 预警指标要能在风险发生前触发行动

滞后指标如延期天数、超预算工时,能说明问题已经发生;领先指标如关键依赖未确认、单一专家负荷超限、需求澄清未完成,则能帮助团队提前干预。排期评估要同时保留两类指标,不能只在项目延期之后才开始复盘。

  • 关键客户输入到期前仍未确认,触发客户负责人升级沟通。
  • 稀缺角色未来四周的负荷超过团队设定阈值,触发组合排期讨论。
  • 工作包估算区间过宽,触发先行验证或需求澄清。
  • 同类任务连续出现估算偏差,触发估算模型和前置检查复盘。
  • 上线前演练时间被压缩,触发范围、质量门槛与日期的取舍决策。

六、案例与数据观察:一个 12 人实施团队如何从“总量充足”找到真实瓶颈

1. 案例背景:团队有空档,仍然接不下新项目

下面是一个经过简化的情景案例,用于展示评估方法,不对应某家企业的真实经营数据。某实施团队有 12 人,计划在未来 6 周交付 4 个项目,并评估是否接入第 5 个项目。原计划按每人每周 40 小时计算,团队有 2,880 小时理论工时;项目需求总量估算为 2,050 小时,因此初看似乎还有余量。

进一步核对后发现,团队平均每周有 7 小时用于支持和内部协调,6 周内还安排了培训和休假;两名数据迁移专家已经承担了多个项目的关键工作。扣除非项目职责后,总量仍不算短缺,但迁移能力在第 3 至第 5 周已经达到过载。

2. 按角色拆分后,团队总容量的假象消失

团队先按角色估算 6 周可承诺工时,再把已承诺工作分配到角色和周。下表采用情景模拟数据,目的是说明总量汇总与瓶颈分析会得出不同结论。

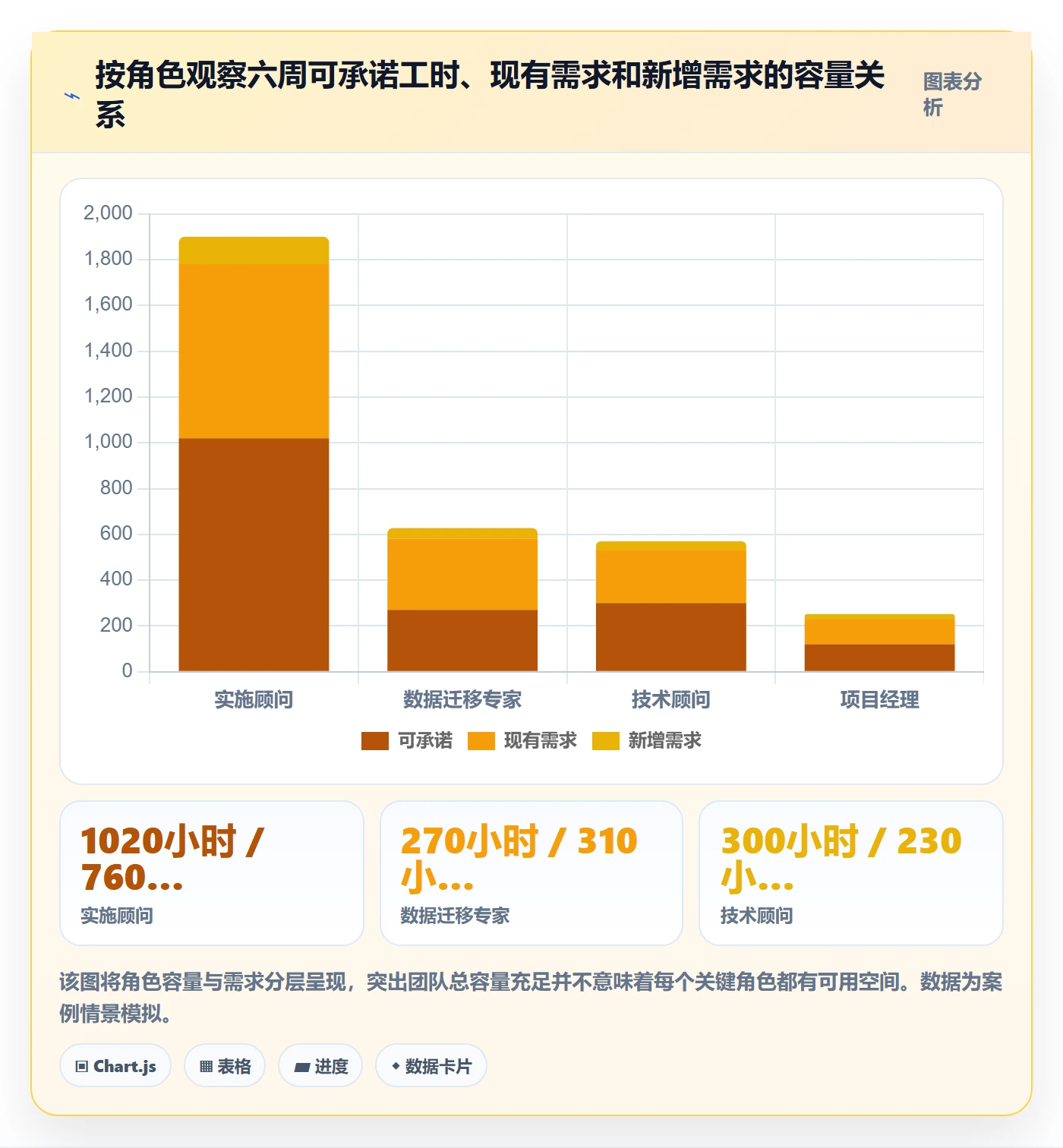

角色 人数 6 周可承诺工时 现有项目需求 新增项目需求 判断
实施顾问 7 人 1,020 小时 760 小时 120 小时 总容量可覆盖,但需检查周度分布
数据迁移专家 2 人 270 小时 310 小时 48 小时 已超出可承诺容量,是关键瓶颈
技术顾问 2 人 300 小时 230 小时 40 小时 存在余量,但不能直接替代迁移能力
项目经理 1 人 120 小时 108 小时 24 小时 协调负荷偏高,新增项目会压缩风险管理时间

如果只看总工时,团队可能会批准新项目;按角色拆分后,迁移专家已经无法覆盖现有承诺,更无法承担新增项目。技术顾问有余量不等于能够直接接手,因为缺少迁移经验、客户环境权限或历史数据认知,临时替换可能增加返工和风险。

3. 负荷曲线进一步揭示“何时缺人”

总量检查还不够。团队继续把需求按周展开,发现迁移专家的负荷不是平均超载,而是集中在第 3 周与第 4 周。若只看整个 6 周的总数,团队可能误以为可以通过前后调配解决;但客户的数据冻结窗口和上线演练日期固定,关键工作无法任意移动。

这类问题需要把时间窗口、任务依赖和客户里程碑放在同一张计划视图中。若第 3 周必须完成迁移验证,那么“第 6 周有空”并不能弥补当周的能力缺口。可行方案应围绕受约束的窗口设计,而非只比较周期总工时。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

4. 三种方案的取舍,不应只比较人天成本

团队针对新增项目提出了三种方案:延后启动、缩小首期范围、安排培养后的备份人员。下表中的周期和工时为情景估算,实际决策还需结合合同条款、客户窗口和团队经验。

方案 预计影响 主要收益 主要代价与风险 适用条件
延后 2 周启动 迁移任务避开当前峰值,整体上线窗口后移 不增加当前关键角色负荷,排期更稳 客户可能不接受日期变化,需调整合同或里程碑 日期可协商,客户依赖尚未就绪
缩小首期范围 首期保留核心业务场景,复杂历史数据分批处理 可减少峰值工作量,较快交付基础价值 需明确后续批次、数据边界和验收责任 业务可分阶段上线,客户接受范围拆分
培养备份人员 投入约 40 小时学习与结对,后续逐步承担工作 降低长期单点依赖,增强团队韧性 短期效率较低,仍需专家复核关键结果 需求持续存在,培训后有足够练习和复核机会

最终选择哪种方案,取决于日期、范围、质量和长期能力建设的优先级。如果客户必须按期上线、范围又不能调整,而团队没有备份能力,接受项目就意味着明确承担超载或外部增援成本。不能只用“团队会想办法”掩盖这项决策。

5. 案例复盘的重点,是把观察转化成下一轮规则

该团队在案例中没有把“迁移专家超载”处理成临时加班问题,而是记录了三项改进:新项目评估必须拆出迁移角色工作量;复杂迁移要在承诺日期前完成数据质量预检;连续出现的关键任务要培养至少一名备份人员。

这类措施未必能立刻增加当期产能,却能降低未来项目对单一专家的依赖。资源评估不应只是解释“为什么现在接不了”,也应提供组织能力建设的依据,让管理者看到招聘、培训、知识沉淀和外部合作各自解决什么问题。

七、不同情况下的行动建议:从紧急排期到长期能力建设

1. 新项目尚未签约:先做容量预评估,不要提前锁死资源

商机阶段通常存在范围和时间的不确定性。此时适合做角色级的粗评估,识别关键能力、可能冲突和资源窗口,不宜把全部成员精确到具体日期。计划可标明“高、中、低”置信度,并说明哪些条件确认后才能形成正式承诺。

如果项目对某项稀缺技能有硬性需求,应尽早确认可用窗口和替代方案,而不是等合同签署后再发现瓶颈。预评估的价值,是让销售、交付和客户可以讨论真实选项,而不是给出未经验证的确定日期。

2. 项目已启动但需求仍在变化:冻结基线,分离变更工作量

需求变化不可避免,关键是不要让变更静默进入原排期。团队可以建立范围基线,新增需求单独估算,并说明它对现有里程碑、资源和成本的影响。客户确认后再更新承诺;未确认前,标记为待评估,不应默认占用已批准容量。

若变更频繁,适合采用短周期计划和阶段验收,减少一次性锁定远期资源。对工作量较大的变更,至少同时给出“按期缩范围”“维持范围调日期”“增加资源但承担交接成本”三类选项,让业务方明确取舍。

3. 项目日期不可移动:从范围和工作方式寻找缓冲

当上线日期受合同、监管窗口或经营活动约束时,优先检查能否分阶段交付、并行准备、提前验证客户数据、压缩非关键功能或安排跨团队支持。把所有风险压给执行人员加班,既不可持续,也不一定能解决外部等待和技能约束。

对不可移动的日期,应提前定义最低可上线范围、质量门槛和不可妥协的安全检查。若关键工作量仍超出能力,必须升级为明确的经营决策:增加有经验的外援、重新分配其他项目,或承担范围下降的业务影响。

4. 关键专家持续超载:先减单点依赖,再讨论招聘

单点专家超载可能来自工作量太多,也可能来自任务全部依赖一个人审批。先把工作拆分为可独立执行、需要复核和必须由专家完成的部分,再通过结对、模板、操作手册和演练转移适合转移的能力。

招聘适用于需求具有持续性、未来利用场景明确且培训周期可以接受的情况;临时外援适合峰值短、技能要求明确、内部团队没有培养时间的情况;跨团队借调适合短期窗口明确且接收方能够承担交接成本的情况。三种方案各有边界,不应只比较名义人天价格。

5. 客户依赖经常延迟:把准备度纳入项目准入

如果数据、环境、业务决策和关键用户参与经常不到位,应在正式排期前评估客户准备度。可将依赖项列成清单,明确责任人、目标日期、验证方式和逾期影响。对于高风险依赖,可以将资源投入分成准备阶段与正式实施阶段,避免团队过早锁定大量顾问时间。

对于反复发生的外部延误,复盘时应区分团队能控制的催办机制与客户能控制的输入条件,并把影响透明地反馈到计划。若前置条件没有满足,重新估算日历日期比维持旧日期、再在执行阶段解释延期更负责任。

6. 团队规模扩大:从个人表格转向统一数据和治理规则

小团队用一张共享表格也能运行,但项目数量、角色数量和管理层级增加后,常见问题会转为数据口径冲突、信息滞后、权限不清和重复录入。此时可以考虑使用某项目管理工具或某项目管理平台,把需求状态、工作项、依赖、负责人和项目阶段连接起来。

以 PingCode 为例,它可作为中大型企业和 100 人以上组织评估资源协同方式时的一个具体参照:重点应检查是否能承载跨项目工作视图、角色信息、计划关联、变更追踪和权限管理,而不是只看界面上有没有“资源”模块。任何平台都需要业务规则、数据责任人和维护节奏;没有治理基础,工具只会把不一致的信息更快地展示出来。

八、资源评估规范:定义口径、责任人和例外处理机制

1. 统一工作量、容量和负荷的计算口径

团队应明确“人天”代表多少小时、休假是否扣除、内部支持如何计入、任务估算采用何种区间、负荷分母使用理论工时还是可承诺工时。不同项目使用不同口径,横向比较就没有意义。

建议把口径写进团队规范,并为指标保留版本记录。若计算方法发生变化,要标注生效日期,避免把新旧口径下的数据直接拼在一起,造成趋势误判。

2. 区分资源负责人、项目负责人和需求决策人

资源负责人关注团队整体容量、关键技能和冲突;项目负责人关注本项目范围、依赖和里程碑;需求决策人负责确认优先级、范围和业务取舍。三类责任可以由同一个人兼任,但职责本身应当明确。

  • 资源负责人维护角色能力、可用窗口和跨项目冲突视图。
  • 项目负责人拆分任务、维护估算依据、跟踪依赖和实际偏差。
  • 需求决策人确认优先级、接受范围变化并批准重大排期调整。
  • 执行成员及时记录阻塞、返工、任务切换和实际投入,不承担替管理者决定优先级的责任。

3. 为估算不确定性设置清晰的升级规则

所有估算都存在误差,但不必所有误差都走同一套审批。团队可以把任务按影响与不确定性分层:低影响、低不确定任务由项目负责人直接安排;高影响或涉及稀缺能力的任务,需由资源负责人复核;日期、范围和成本之间存在重大冲突时,提交业务决策人选择。

例如,工作量区间超过最可能估算的 50%,且任务位于关键路径上,可以触发先行验证;若专家负荷超过设定阈值并持续两周,则触发资源组合评审。阈值应根据历史记录和团队风险承受能力制定,不应照抄其他组织的数字。

4. 建立“实际投入,偏差原因,下一轮基线”的复盘闭环

项目结束后,至少核对各工作包的基线估算、实际投入、等待时间、变更量、返工工时和验收结果。只有把偏差原因标注出来,才能判断下次应该修正估算、改善需求澄清、调整角色能力,还是改变客户准备流程。

复盘不应变成追责会议。目标是找到可以复用的学习:某类客户通常需要额外的数据核验;某类迁移工作在特定数据规模下会明显增加;某个验收环节需要预留业务复核窗口。可迁移的经验应进入模板、检查表或培训材料。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

九、不同方案的取舍:准确性、速度与治理成本如何平衡

1. 粗估还是细估:看决策成本,不看表格精度

在商机早期,用过于细致的逐日排期会制造虚假精确,因为范围、日期和客户准备度都未确定。早期适合角色级区间估算,快速识别重大瓶颈;进入启动阶段后,再对关键路径任务细化;临近执行时,才适合落实到具体周和负责人。

细估的成本包括访谈、拆解、评审和维护。若估算结果不会改变是否接单、如何分期或安排谁负责,就不必追求小数点精度。反过来,如果某项关键任务会决定合同日期,投入更多验证时间通常比事后救火更划算。

2. 统一集中排期还是团队自主排期:看冲突发生在哪里

集中排期有利于观察跨项目资源冲突、统一优先级和协调稀缺角色,但可能增加审批等待,也容易让不了解一线细节的人做出错误分配。团队自主排期响应快、贴近任务,却可能把各自项目都排得合理,组合起来却超出共同资源容量。

比较稳妥的做法是分层治理:项目团队负责日常任务安排;资源负责人处理跨项目稀缺角色和重大冲突;业务决策人决定项目优先级、范围和预算取舍。管理层不必审批每个小时,但必须掌握会改变承诺的资源冲突。

3. 提高利用率还是保留缓冲:取决于波动性和恢复成本

需求稳定、任务标准化、人员技能可替换时,较高利用率可能是合理选择;需求波动大、客户依赖不确定、关键人员不可替换时,缓冲更有价值。缓冲比例应由历史偏差、服务责任和业务风险决定,而不是使用一个全组织通用的固定比例。

不要把缓冲简单理解为“闲置”。它可以表现为可快速转入的短期任务、预留的复核时间、候补人员,或不承诺给其他项目的窗口。关键是发生不确定性时,团队确实有能力吸收冲击。

4. 培养内部能力还是购买外部能力:看未来需求曲线

培养内部人员需要专家时间、练习机会和复核成本,但有利于减少长期单点依赖。外部专家能够较快补足明确技能,却可能带来交接、权限、知识保留和后续支持问题。若需求只是一次性高峰,外部合作可能更有效;若技能会持续影响多个项目,内部培养的长期价值通常更高。

决策时应比较完整成本,而非只比较小时单价。内部培养成本包括培训工时和短期效率下降;外部支持成本包括采购、沟通、质量复核、知识交接及后续依赖。若外部人员做完任务却没有留下可复用知识,组织可能只是把瓶颈延后。

资源评估流程与规范:实施团队需求排期最佳实践关键指标

十、下一步怎么做:用四周建立团队自己的资源评估基线

1. 第一周:统一口径,不急着换工具

先确定工作量单位、有效工时口径、角色分类、需求状态和偏差原因分类。选一个交付团队或一个项目组合试运行,明确谁维护容量、谁确认范围、谁批准重大变更。此阶段的目标是让信息可比较,而不是做出完美报表。

2. 第二周:记录实际工作分布与外部等待

用简化方式记录客户交付、内部支持、会议、培训、返工、等待和临时插单。不要一开始要求每个人精确到每个时间片,先确保重要分类稳定。尤其要把等待时间与实际投入分开,否则客户依赖会被错误地解释为团队效率低。

3. 第三周:按角色和周度窗口重排一个真实项目组合

挑选近期正在执行的项目,拆出关键工作包,估算角色投入并放到周度时间窗口中。检查总容量、稀缺角色负荷、连续工作块、客户依赖和关键路径。把发现的差异与当前排期比较,记录哪些冲突是过去被平均值掩盖的。

4. 第四周:复盘预测与实际,修订规则而非追求一次准确

将计划与实际对照,区分估算偏差、需求变化、客户等待、技能替代和返工。选出最影响交付的两三个原因,制定下轮改进动作,并明确验证指标。资源评估的成熟度不是看第一轮预测有多准确,而是看偏差是否逐步可解释、可提前发现、可采取行动。

5. 建立每周、每月、每季度的固定复核节奏

  • 每周:检查近期关键任务、请假变化、依赖阻塞和高负荷角色。
  • 每月:审视项目组合、未来容量缺口、计划兑现率和需求变更趋势。
  • 每季度:判断招聘、培训、外部合作、交付模式和项目准入规则是否需要调整。

如果团队规模较小,可以从共享表格和固定会议开始;如果跨项目、跨部门协作已经导致状态冲突,再评估是否需要某项目管理工具或某项目管理平台。无论工具如何选择,先把定义、责任和决策规则理清,才能让资源数据真正服务于承诺。

十一、总结:好的资源评估,能让团队更早做出诚实选择

资源评估不是把每个人的日历填满,也不是用一个精确的工时数字证明项目可行。它的核心价值,是把总量、技能、时间窗口、客户依赖和风险缓冲放到同一套判断逻辑里,让团队看见承诺成立的条件,以及条件不成立时有哪些替代方案。

最值得优先关注的不是团队平均利用率,而是关键能力在关键窗口里的可替代性。总人天有余量,不能证明团队能够按期完成;某个角色超载,也不一定意味着必须立刻招聘。真正的判断来自角色级容量、任务依赖、周度负荷、实际偏差和业务取舍的共同证据。

下一步可以先选一个正在排期的项目组合,做三件事:把总人天拆成角色需求;用实际记录扣除非项目职责,计算可承诺产能;把关键依赖和稀缺角色放到周度窗口中复核。完成这轮检查后,再决定是调整范围、日期、人员组合、客户准备条件,还是投入长期能力建设。排期的质量,最终体现在团队能否基于真实约束做出可兑现的承诺。

常见问题解答(FAQ)

1. 实施团队做需求排期时,资源评估流程应该怎么设计?

我们团队过去常在需求评审会上直接讨论“谁有空”,排完后却发现测试和上线支持都没人接。我想建立一套可重复的流程,但不确定应该从需求拆分、资源盘点还是优先级排序开始。

建议按“需求准入,拆分估算,容量核算,冲突评审,承诺排期,滚动复盘”执行,而不是先把需求塞进日历再找人补位。先为每项需求明确交付范围、验收条件、依赖关系和负责人,再分别估算分析、开发、测试、部署等角色的工时;随后按人员和时间段核对可用容量,处理依赖与优先级冲突,最后记录承诺日期和变更原因。

实操中可用一张按周统计的角色容量表:可用工时扣除休假、会议、值班和已承诺工作后,才是可排容量。每周复核一次,需求范围或人员发生变化时重新评估,避免计划只在评审当天准确。

2. 团队排期时应该按满负荷安排,还是预留缓冲?

我经常看到计划表里每个人每周都被排满,结果一个线上问题就让后续任务整体延期。我想知道缓冲应该留多少,怎样判断它是合理余量,而不是拍脑袋少排工作?

不要把名义工时当作可承诺工时。以每周40小时为例,扣除例会、协作和固定支持后,若实际可用于项目的时间约为32小时,再按团队历史中断情况预留10%至20%,则可承诺容量约为26至29小时;具体比例应由过去数周的插单和支持工时校准。

缓冲应按角色和风险分布,例如测试人员经常承担发布支持,就应单独预留其支持容量,而不是全员统一打折。若实际缓冲连续数周都未使用,可逐步调整;若经常被耗尽,则先查中断来源和估算偏差,不要简单压缩缓冲来制造更高的表面利用率。

3. 怎样判断一项需求的工时估算和排期承诺是否可信?

我遇到过需求负责人报出一个很短的开发周期,直到联调时才暴露数据迁移和外部依赖。我想找一套评估方法,让排期不只依赖某位资深同事的直觉,也能提前发现遗漏。

先把需求拆到可验收的工作项,并分别估算设计、实现、联调、测试、发布和返工处理;无法拆分或验收标准不清的部分,应标记为待澄清或先安排短周期验证,而不是直接承诺最终日期。可用同类历史任务的实际工时作为参照,比较估算与实际的中位数和偏差;若某类任务长期低估,就应修正该类别的估算系数。

排期评审时还要逐项检查外部接口、数据准备、审批和跨团队响应时间,因为这些等待通常不体现在开发工时里。可信的承诺应同时说明范围、依赖、负责人、风险和复核日期,而不只是一个完成日期。

4. 资源评估与需求排期应该跟踪哪些关键指标?

我以前主要看任务按时完成率,但它提高时,团队加班和需求返工也可能同时增加。我想知道哪些指标能一起反映交付可靠性、资源是否过载,以及排期规则有没有真正发挥作用。

至少联合观察四类指标:排期命中率(按承诺时间完成的工作项占比)、估算偏差(实际工时与估算工时的差异)、在制品数量与周期时间、计划外工作占比。再按角色查看容量负荷率,即已承诺工时除以扣除固定事务后的可用工时;持续接近或超过100%通常意味着排期缺少缓冲或存在瓶颈。

建议按月看趋势并按需求类型、角色拆分,避免总体平均值掩盖测试或运维岗位的拥堵。若命中率上升但计划外工作、加班或返工也上升,不能据此认定排期改善;应结合质量和团队负荷,判断是否只是把风险转移到了交付后或个别角色。

核心关键词

读者评论

姜
姜书瑶

我们团队以前也只按人天排,数据迁移和客户审批这类瓶颈经常到临近上线才暴露。把等待时间单列出来后,日期预测确实更接近实际。

江
江宁

连续记录几周工时有帮助,不过实施人员填报也会增加负担。我们先按客户交付、内部支持、会议几类粗分,已经能看出不少被忽略的占用。

卢
卢承宇

预留缓冲的思路认同,但固定按可用工时乘一个比例未必适合每个项目。需求稳定和客户环境未知的项目风险不同,最好结合历史偏差动态调整。

文章包含AI辅助创作:资源评估流程与规范:实施团队需求排期最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505944

赞 (0)
飞飞飞飞
需求排期迭代规划教程:管理层实操方法,避坑指南
上一篇 1小时前
需求优先级管理指南:管理层如何做好需求排期,入门指南全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
