需求排期资源评估教程:管理层最佳实践,避坑指南

需求排期会上最危险的一句话,往往是“这几个需求看起来不大,顺手一起做了吧”。它把需求价值、工作量、团队容量和不确定性压成了一个模糊判断,最后常见的结果不是按时交付,而是关键人被多条任务线同时占用、测试集中在最后一周、管理层不断追加优先级。需求排期资源评估的核心,不是把需求塞进日历,而是让组织知道:在什么假设下,谁能在何时完成什么,延期或变更会牺牲什么。

需求排期资源评估教程:管理层最佳实践,避坑指南

一、先讲核心结论:排期不是日期承诺,而是可验证的资源决策

1. 管理层真正要评估的是交付组合,不是需求清单

我建议管理层先停止问“这个需求什么时候能做完”,改问三个问题:它为什么现在做?完成它需要哪些稀缺资源?如果它进入本期,哪件已承诺的工作要退出?这三个问题能把讨论从单项估时,拉回到组织层面的资源配置。

单个需求的工作量即使估得很准,也不等于项目能按期交付。一个功能可能需要产品、前端、后端、数据、测试、安全和运维依次或并行投入。只要其中一个角色没有可用容量,整体交付就会被卡住。排期的最小分析单位应该是“需求 × 角色 × 时间窗口”,而不是“需求 × 总人天”。

管理层最终需要的不是一张看似精确的甘特图,而是一组带条件的决策:基准方案能交付什么;加资源能提前多少;砍范围能降低什么风险;如果依赖或需求变化,触发什么调整。这才是能被执行和复盘的排期。

2. 先建立四条评估底线

  • 容量按有效工作时间计算。员工的合同工时不等于项目可用工时,会议、支持、休假、故障处理和跨项目协作都要扣除。
  • 关键角色按瓶颈计算。总人天有余量,不代表测试、安全或数据工程等稀缺角色有余量。
  • 不确定性必须显式表达。需求澄清、外部依赖、技术验证没有完成时,不能把单点日期伪装成确定承诺。
  • 变更必须有交换条件。新增需求要么延后日期,要么减少范围,要么增加经过验证的能力;不能默认原有承诺不变。

以下文章中的案例和图表数据均为情景模拟,用于说明计算逻辑,不代表任何企业的真实经营数据,也不是行业基准。实际评估应以团队近几个迭代或项目的工时、交付、缺陷和中断记录为准。

3. 先定决策规则,再讨论估算数字

估算很容易变成数字拉锯:业务说三天,研发说两周,管理层最后拍一个“下周五”。我更倾向先明确估算口径,例如是否包含评审、联调、回归、发布、数据迁移和上线观察,再讨论区间。如果口径不同,数字就不可比;如果责任边界不清,日期就不可执行。

建议把排期输出分成三层:对外承诺日期、内部目标日期和风险缓冲。内部目标可以用于团队推进,对外承诺则应基于已验证范围、依赖状态和实际容量。缓冲不应藏在每个任务估时里,而要说明它用于吸收哪类不确定性,以及何时可以释放。

二、背景和真实场景:为什么“人很多”仍然会延期

1. 一个典型的跨部门排期场景

设想一家有 160 人的企业准备上线客户权限改造。管理层收到的初始估算是“开发 30 人天、测试 10 人天”,团队有 8 名研发和 3 名测试,表面上看两周足够。进一步拆开后才发现,需求需要产品补齐权限规则,数据团队迁移历史数据,安全团队完成审查,客户成功团队准备灰度名单;其中数据工程师当月只有 4 个可用人天,安全评审每周只有一个窗口。

问题不在于研发人手少,而在于多个工作流都依赖少数专门角色。开发提前完成也无法让数据迁移和安全评审自动提前。若管理层只看团队总人数,很容易把“资源充足”误判为“日期可靠”。

在 100 人以上的组织里,类似情况更常见:需求分散在多个团队,项目依赖穿过部门边界,管理者看到的是资源池,执行者面对的却是具体技能、系统权限和排队顺序。使用 PingCode 这类面向中大型组织及 100 人以上团队的项目管理平台时,价值不应只看能否记录任务,而要看能否把需求、负责人、依赖、计划和变更放到同一套可追踪的协作流程中。具体能力与版本适配,应由企业按实际配置验证。

2. 从“人数”转向“有效容量”

我会先把团队名义容量换算成有效容量。假设一个 5 人小组,在一个 10 个工作日的周期内,每人名义上有 50 小时可用于工作;但按过往记录,会议与固定协作占 20%,支持和临时中断占 15%,休假及培训平均占 5%。那么团队有效容量约为 50 × 5 ×(1-20%-15%-5%)=150 小时,而不是 250 小时。

这只是估算起点,不是精密预测。关键是让扣减项可见,并随着团队数据更新。若一个团队近期发布故障多、临时支持多,仍使用固定的 80% 利用率,排期就会系统性偏乐观。反过来,如果为了“保险”把有效容量压得过低,也会隐藏低效流程和长期闲置。

容量利用率不宜被追求到 100%。人员不是能无摩擦切换的机器。排满每个小时,任何一次生产问题、评审延迟或需求澄清都会把计划推迟。管理者应关注可交付量和流动稳定性,而非让每个人看起来始终满载。

需求排期资源评估教程:管理层最佳实践,避坑指南

3. 多任务并行会吞掉看不见的容量

一个人同时挂 4 个项目,不意味着每天能为每个项目贡献四分之一的效率。频繁切换会增加上下文恢复时间,等待评审和依赖也会让任务停在半路。排期表上每个项目都“只占 20%”,但现实中员工可能每天都在重新理解背景、追踪状态、切换沟通对象。

因此我会同时看两种容量:可投入工时和在制任务数量。前者回答“有多少时间”,后者回答“有多少工作同时悬而未决”。如果工时看似充足但在制任务过多,优先减少并行、完成已开始的关键工作,通常比再塞进一个人更有效。

三、常见误区:看起来精确,实际上制造错误承诺

1. 误区一:把人天相加,就当成日历周期

“总工作量 40 人天,4 个人做,10 天完成”只在工作可以完全并行、每个人技能相同、没有依赖、没有评审和返工的理想条件下成立。真实工作存在先后关系,接口联调通常要等双方完成,验收往往依赖完整链路,稀缺角色也不能因为多安排几个人就同步扩容。

评估工期时,应把工作拆成可并行部分和关键路径部分。关键路径上的任务决定最早完成时间;非关键路径任务有一定浮动空间。管理层若只看总人天,会忽略路径约束,把“工作量”误当成“工期”。

2. 误区二:把所有人员都按满负荷排入计划

满负荷排期会给人一种控制感,却会让计划对任何扰动都没有弹性。业务支持、故障、代码评审、面试、合规检查并不会因为项目计划表没有留空就消失。结果通常是工作在计划外发生,延期原因却被归结为执行力。

我会把容量分成已承诺工作、固定运营工作、预留缓冲三类,并在评审时单独呈现。缓冲的目的不是给估算错误兜底,而是应对已知但无法精确预测的波动。若团队稳定、需求边界清晰,缓冲可以较小;若外部依赖多、生产支持频繁,就必须留出更大空间。

3. 误区三:把“优先级高”理解为“马上开始”

高优先级只说明相对价值高,不自动代表现在具备开工条件。需求可能缺少验收标准,依赖方可能没有排期,合规边界可能未确认。提前启动一个尚未准备好的需求,会让团队不断等待、反复返工,并挤占真正具备交付条件的工作。

因此,优先级与就绪度要分开管理。优先级回答“值得不值得做”,就绪度回答“现在能不能做”。只有价值足够、边界清楚、依赖可控的需求,才适合进入承诺排期。

4. 误区四:用乐观单点估算掩盖未知项

如果团队只报一个日期,管理层很难判断这是高置信度承诺,还是把未知项省略后的愿望。对新技术、外部接口、复杂迁移等工作,采用区间比单点更诚实。例如“在当前假设成立时,最可能需要 3 周;若接口兼容问题出现,可能延至 5 周”,比“3 周完成”更能支持决策。

区间不是拖延的借口。每个区间都应绑定假设、验证动作和更新时间:接口样例何时拿到,技术验证何时结束,哪一项证据出现后可以缩小区间。没有验证计划的区间,只是模糊;有验证节点的区间,才是风险管理。

5. 误区五:把加人当成所有延期的解决方案

新增人手可能帮助可并行的工作,但对关键路径上的单点技能、等待审批、复杂决策和外部依赖,效果有限。新成员还需要熟悉代码、业务和流程,短期内会增加沟通与辅导负担。若任务之间高度耦合,增加人手甚至可能扩大协调成本。

在决定增援前,我会先问:延期发生在什么节点?瓶颈是工作量不足,还是依赖排队、决策滞后、返工过多?只有前者且工作可拆分时,加人方案才值得优先评估。其他情况可能需要调序、缩小范围或解决依赖。

6. 误区六:需求变更只记录新增,不记录挤出

管理层在项目中途加一项“很小的需求”,如果不记录它对容量和优先级的影响,原计划就会变成隐形双重承诺。业务部门认为只是多做一点,团队却要承担新增设计、开发、测试、发布和回归成本。

建立简单的变更交换规则:新增工作进入时,必须说明它替换了什么、日期如何变化,或者哪些额外资源已落实。没有退出项的优先级调整,不是重新排期,而是叠加承诺。

四、专业判断逻辑:从需求价值到可交付日期的六步评估

1. 先把需求拆到可估算、可验收的粒度

需求不能停留在“优化客户权限”这种主题层级。至少要拆出用户场景、业务规则、异常情况、数据影响、权限边界、验收结果和上线条件。拆分不是为了把需求切成更多任务,而是为了识别能够独立交付、独立验证的价值切片。

如果一项需求仍包含多个互不相关的用户结果,应考虑拆成多个版本。例如先支持新客户的基础权限,再处理历史数据迁移和复杂继承规则。拆分后不仅更容易估算,也让管理层可以在日期受限时讨论范围取舍,而非整个项目只能“做完或不做”。

2. 为每个需求建立可核对的估算输入

我会要求估算至少覆盖实现、评审、测试、联调、发布和运营准备。对涉及数据改造的需求,还要评估迁移演练、回滚方案和数据核对;对外部接口,要把等待对方确认和联调窗口作为依赖,而不是默认对方随时响应。

估算可以使用小时、人天、故事点或相对规模,但同一张计划表必须统一口径。相对规模适合团队内部比较复杂度,不适合直接换算成跨团队日期;人天方便管理层理解,却容易产生虚假精度。关键不是选哪种单位,而是保留估算依据和历史校准机制。

3. 建立角色容量表,而非只看团队总容量

按角色计算净容量,可以快速暴露瓶颈。例如某两周周期内,后端有 120 小时、前端有 100 小时、测试只有 48 小时、安全评审只有 8 小时。即使需求总工作量看起来能装进团队容量,只要测试或安全需求超过各自容量,交付日期仍会被它们决定。

建议角色拆分不要过度细化到每个技能标签,否则维护成本会很高。优先识别真正影响交付的稀缺角色和审批节点,再观察其排队时间、切换成本与可替代性。瓶颈不一定是某个职位,也可能是环境权限、数据窗口或业务决策人。

4. 用关键路径与依赖网络检查日历日期

对跨团队需求,把任务之间的前后置关系画出来。比如“确认权限规则”完成后,才能锁定接口方案;接口方案完成后,开发和安全检查才能并行;数据迁移演练完成后,才可以进入全量发布。最长的依赖链就是初步关键路径。

关键路径上的任何延迟都会影响最终日期,路径之外的工作则可能有浮动时间。评估时应标明依赖责任人、最迟输入时间和逾期处理方式。只写“等待某部门支持”并不够,必须明确需要对方交付什么、何时交付、逾期由谁升级处理。

5. 用区间和情景表达不确定性

我通常把计划分为保守、基准和加速三种情景,而不是只给一个“最可能日期”。保守情景考虑常见风险,基准情景依赖当前事实,加速情景则必须写清楚额外资源或范围削减条件。它们不是三个随意猜测的日期,而是三组不同的输入和决策。

例如,基准计划可能假设外部接口在本周确认,测试资源按预约窗口投入;若接口延期一周,计划进入保守情景;若先上线不含历史数据迁移的最小版本,则可能形成加速情景。每种情景都应标明功能范围、质量风险、资源需求和业务影响。

6. 设置进入承诺排期的准入门槛

为减少“边做边想”,我建议团队明确需求就绪标准。达到标准后,需求才进入承诺计划;未达到时仍可做探索、验证或澄清,但不能把这些工作和正式交付混为一谈。

  • 业务目标、目标用户和验收结果已经明确。
  • 主要流程、关键异常和不做的范围已经确认。
  • 重要技术与数据依赖已经识别,并有负责人和时间安排。
  • 估算覆盖开发、测试、发布及必要的运营准备。
  • 关键角色容量经过核对,且优先级冲突已经处理。

7. 把管理层的选择变成可比较的方案

评审时不要只报“能不能按期”,而应提供至少两个有差异的方案。方案之间要比较交付范围、日期、资源投入、风险和后续成本。管理层的工作不是替团队猜工时,而是在价值、速度、成本和风险之间做明确取舍。

一个有效的评审问题是:“如果发布日期不能动,哪些低价值范围可以退出?”另一个问题是:“如果范围不能动,日期变化的业务成本是什么?”这比反复要求团队“想办法”更容易得到真实方案。

需求排期资源评估教程:管理层最佳实践,避坑指南

五、具体案例与数据观察:一次权限改造如何从“赶工”变成可选方案

1. 案例背景与初始计划

以下为情景模拟案例。一家约 160 人的企业要在客户增长前完成权限改造,初始提案要求 6 周上线。范围包括权限规则重构、管理界面调整、历史数据迁移、审计记录补全和客户灰度。参与角色为产品、后端、前端、测试、数据工程、安全和客户成功。

第一轮计划按总工作量估算:产品 8 人天、后端 25 人天、前端 16 人天、数据 12 人天、测试 14 人天、安全 4 人天。表面上合计不到 80 人天,多个角色还可并行,因此项目发起人判断“6 周应该宽裕”。但角色容量核对后发现,数据工程在该周期内只有 6 人天,安全评审只有两个可预约窗口,测试还承担生产支持。

真正的问题因此显现:不是总工作量超大,而是计划没有反映角色供给、依赖关系和上线范围。数据迁移不能由前端工程师替代,安全评审也不能靠开发人员多加班补上。用总人天掩盖稀缺能力缺口,只会把延期推迟到最后阶段暴露。

2. 将项目拆成可选的价值切片

团队把原范围拆为三组:第一组是新客户必须使用的基础权限;第二组是管理员操作界面和审计记录;第三组是历史客户全量迁移及复杂边界规则。业务确认后发现,首批客户只要求新权限可用,历史数据可以分批迁移,但必须先有可核对的迁移报告和回滚方案。

这项澄清改变了排期逻辑。原计划把“功能完整”和“全部历史数据一次迁完”视作同一交付,导致上线条件被抬高。拆分后,基础能力可以先灰度,历史数据迁移以独立批次推进;一旦迁移校验不通过,团队可以暂停后续批次,而不必撤回全部新功能。

3. 按瓶颈容量重排而非简单加人

第一项调整是把数据迁移的准备工作提前:产品和数据工程先确认字段映射与异常规则,研发用脱敏样本完成演练,避免等开发结束后才发现数据质量问题。第二项调整是提前锁定安全评审窗口,并在评审前提交威胁模型和接口变化说明。第三项调整是给测试阶段预留连续时间,而不是把测试拆散到每周零碎时段。

管理层还讨论了临时增援。评估结果显示,多安排两名普通研发并不能缩短数据工程排队,也不能增加安全评审窗口,因此没有把“加两个人”作为主方案。团队选择把一个非核心报表需求移出本期,并让数据工程师在前两周集中投入,从而降低关键路径上的等待。

以 PingCode 这类面向中大型团队的项目管理平台为协作载体时,可以把需求范围、责任人、依赖节点、评审决策和变更记录关联起来,减少不同表格之间的信息差。这里的关键并非工具能自动给出正确排期,而是管理层和执行团队能否围绕同一份可追踪的信息做决定;平台配置、权限和数据口径仍需结合企业实际流程验证。

4. 模拟方案对比:用牺牲项换取可控日期

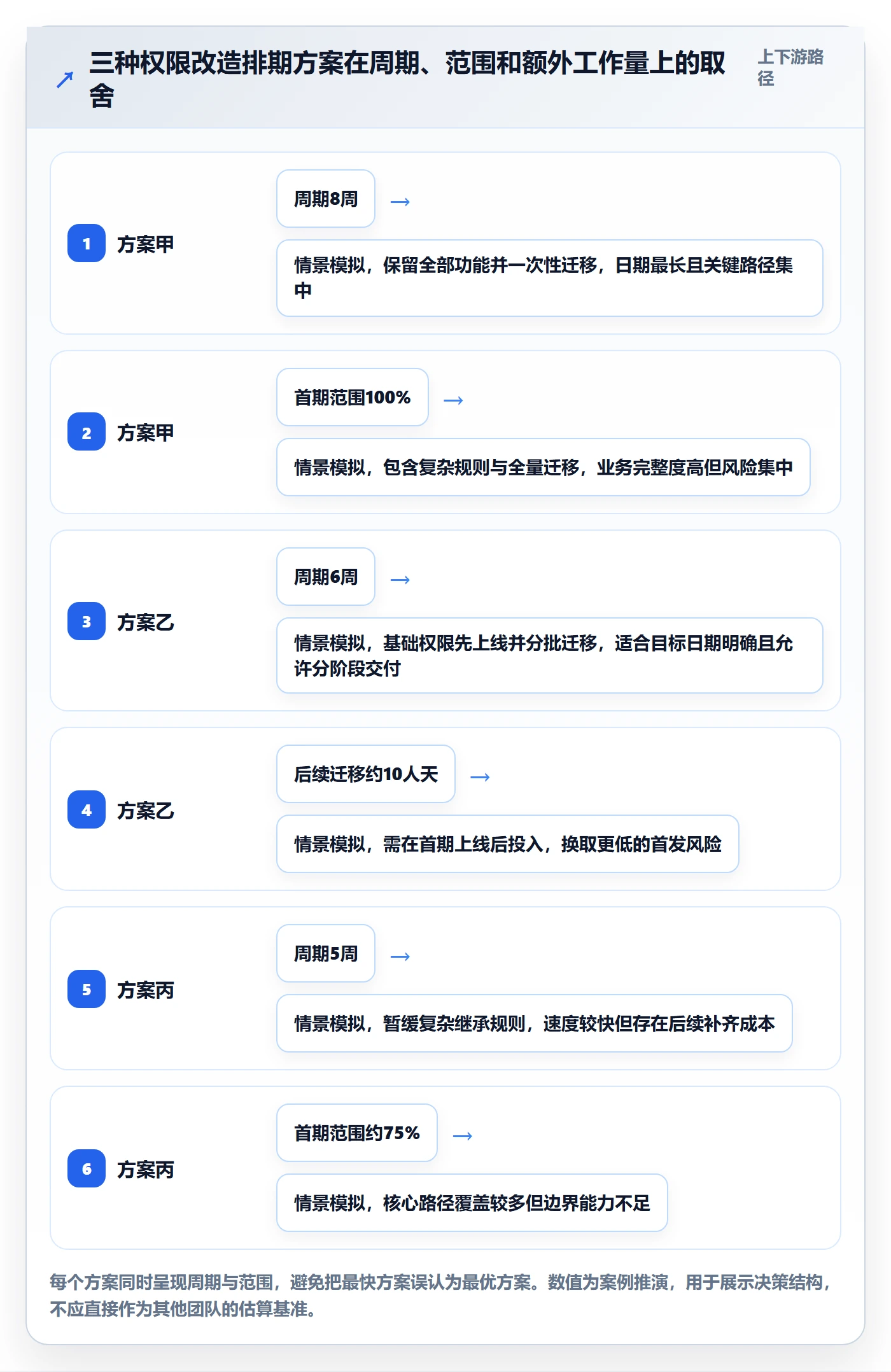

在情景模拟中,团队整理出三种方案。方案甲维持全部范围,基准周期为 8 周,风险来自数据工程排队和测试窗口;方案乙按 6 周目标交付基础权限和灰度能力,历史数据迁移分批完成;方案丙在 5 周内交付最小功能,但暂不覆盖复杂继承规则,后续需要单独投入补齐。

经过评审,管理层选择方案乙。原因不是它在所有维度都最好,而是它在目标日期、业务价值和风险之间更平衡:核心客户能先使用新权限,历史迁移仍有明确计划,复杂规则没有被偷偷忽略。方案甲范围最完整,却把一次性全量迁移和短周期承诺绑在一起;方案丙速度最快,但会给后续运营和客服带来较多解释成本。

需求排期资源评估教程:管理层最佳实践,避坑指南

5. 复盘看哪些数据,才能更新下一次估算

项目结束后,团队不应只复盘“是否按期”。应记录基准估算与实际投入差异、各角色等待时间、需求变更次数、测试缺陷回流、依赖延期、发布后问题和范围变化。日期准时但靠大量加班、延期需求被悄悄删掉,不能算作稳定交付。

在这个模拟案例中,可设置几个内部观测目标:关键依赖按期到位率达到 85% 以上;进入开发后因需求未澄清导致的返工占比低于 10%;测试开始前主要验收规则完成确认;迁移批次的核对差异在发布门槛内。它们是建议的项目控制阈值,不是行业公认标准,应在本组织积累数据后调整。

比较估算时要保持统计口径一致。比如“实际工作量”是否包含会议、故障支持和上线值守,必须在不同项目间统一;否则一个团队看起来总是超估,另一个团队看起来总是准时,实际上只是记录方式不同。

六、管理层最佳实践:把排期治理做成固定节奏

1. 设置三个层级的排期视图

管理层不需要每天追踪每个任务,但需要能够看到不同时间尺度的决策信息。近期计划关注已经承诺的工作和阻塞;季度视图关注资源组合和关键里程碑;更长期的路线图则表达方向与相对顺序,不应伪装成精确到日的承诺。

不同视图要使用不同精度。近两周可细化到任务和角色,未来一两个季度可用能力区间和主题范围,长期计划则以方向、前置条件和决策节点为主。把远期预测做得过于精确,容易造成“日期已经确定”的错觉。

2. 固定评审节奏,避免随时插队

建议设立固定的需求组合评审周期,例如每两周检查一次新需求、容量和依赖。紧急事项可以设例外入口,但必须说明紧急程度、业务损失和替换项。没有例外规则,任何人都能把自己的需求标成紧急;例外规则太严,又会阻止组织响应真实事故。

评审会应把时间花在取舍上,而不是逐条朗读任务。会议前发出需求说明、估算依据、角色容量和风险清单;会上只讨论分歧、假设和需要管理层裁决的选项。会后记录决策理由和触发条件,避免下次换人后重新争论。

3. 设置清晰的变更控制与升级机制

项目中出现新信息时,不应把原计划当作不可触碰的承诺,也不应每次小变动都拉高层开会。可以按影响分级:不影响关键路径的小调整由项目负责人处理;消耗缓冲或影响单一里程碑的变化由业务与交付负责人共同确认;改变范围、日期或跨团队资源的重大变化再进入管理层决策。

升级机制还要写清时间窗口。若依赖方没有按时给出接口规范,项目负责人应在约定时点提醒并提出替代方案;超过阈值后,触发调序、缩范围或更新发布日期。没有时间边界的“持续跟进”,往往只是把风险留到最后。

4. 让容量数据服务于决策,而不是绩效排名

容量与工时数据如果被直接用来比较个人效率,团队会倾向于少报工作、把协作时间藏起来,数据反而失真。管理层应优先用这些数据识别结构性问题:哪个技能长期排队,哪类需求返工多,哪些会议和交接不断打断交付,哪些团队总在承担计划外支持。

个体投入信息可以用于理解工作负荷,但不能脱离任务复杂度、支持责任和协作贡献来排名。把“忙碌”当作绩效,很容易鼓励高在制、低完成;把完成质量、交付稳定性和团队协作一起评估,更接近组织真正需要的能力。

5. 用工具形成单一事实来源,但不迷信自动排期

工具的作用是让重要信息有共同的落点:需求为什么存在、谁负责、依赖什么、什么时候更新、变更了什么、谁批准了取舍。若需求在聊天记录、表格、邮件和个人笔记中各有一份,管理层看到的就可能不是同一个计划。

使用 PingCode 或其他项目管理平台时,我会先检查几个实践问题:需求与项目计划能否关联;依赖和负责人是否容易检索;范围变更是否留有记录;管理视图是否能区分预测与承诺;团队是否需要重复录入。平台能否满足这些问题,应通过真实流程试运行判断,不宜仅凭功能清单或演示界面决定。

自动排期可以帮助发现容量冲突和任务重叠,但无法代替业务价值判断,也难以自动理解团队默契、复杂审批和外部合作关系。工具输出应当是讨论起点,不是对团队作出的单方面承诺。

七、不同情况下的行动建议与取舍

1. 小团队、需求少、依赖简单

小团队不需要先建设复杂的资源模型。先用一张按角色划分的容量表、简化依赖图和短周期承诺即可。每个周期记录计划工作、实际完成、计划外支持和关键阻塞,积累三到五个周期后再校准容量。

取舍重点是管理成本。过度维护精细到小时的计划,会让团队花更多时间更新计划而不是交付。只追求轻量也有代价:当团队人数增长、跨项目依赖变多时,旧表格可能无法及时暴露瓶颈。出现连续两三个周期资源冲突时,就该升级排期治理方式。

2. 中大型企业、多团队、共享稀缺角色

此类组织应把共享角色和关键依赖纳入统一评审。研发团队各自都有空余,并不意味着数据、安全、架构或测试资源有空余。需要识别共享能力的排队时间,明确服务窗口、请求准入规则和优先级冲突裁决人。

在超过 100 人的组织中,跨团队视图和信息追踪的价值会明显增加,但集中管理也可能变成审批瓶颈。适合的做法通常是统一字段、统一变更规则、统一关键资源视图,同时把日常任务调度留给团队。集中的是原则和冲突处理,不应集中到每一项执行细节。

3. 需求边界模糊、技术方案未知

不要用正式交付排期掩盖探索工作。把探索拆成短周期验证任务,写清问题、实验方法、完成条件和决策日期。例如用一周确认接口兼容性,再根据结果决定是否进入开发。探索结束时必须产生决策:继续、改变方案、缩小范围或停止。

取舍是短期看起来没有“功能进展”,但可以减少后期大规模返工。若探索没有明确边界,团队可能无限研究;若验证时间被压得过短,结果也可能只是确认偏见。管理层应对探索阶段的产出按减少不确定性衡量,不只看代码数量。

4. 有硬性发布日期,例如法规或合同节点

硬日期不能靠提高估算乐观度来满足。应先固定不可变的发布日期,再比较范围、资源和风险方案。把必须满足的合规要求与可延后的体验改进分开,提前做端到端演练,安排回滚或降级策略,并给关键供应方和审批方留出明确窗口。

如果范围和日期都不可变,管理层就必须接受风险增加,并承担相应后果。不能一方面拒绝删减功能,另一方面拒绝资源或风险缓冲,最后再把延期归咎于执行团队。三项约束中至少要有一项可以调整,这是排期决策的基本事实。

5. 生产支持和突发事项占比很高

如果团队经常被线上问题打断,应将支持能力从项目容量中独立出来,而不是每次发生事故后再解释项目为什么落后。可以轮值、设专门支持窗口,或基于历史数据预留容量。长期有大量临时工作,也要追查根因:故障多、交接差、监控不足,还是服务边界不清。

取舍是预留容量会减少短期项目承诺,但忽略支持工作会让计划长期失真。若突发支持占比持续下降,可逐步释放预留;若持续偏高,继续把项目排满只是在透支团队并推高故障风险。

需求排期资源评估教程:管理层最佳实践,避坑指南

6. 项目已延期,但原因尚未厘清

先暂停“再压一周”的讨论,快速重估剩余工作。把已完成、未完成、返工、等待和新增范围分开,确认关键路径当前在哪里,再评估最早可交付日期。延期项目最容易继续沿用过期计划,导致团队每天都在追赶一个已经不可能实现的日期。

取舍上,要优先恢复事实透明。管理层可能需要面对范围缩水、日期调整或风险接受中的一种,但不应把未完成工作藏进“后续优化”。若原目标仍有业务价值,可以重置基线并说明变化原因;若价值已经下降,则应考虑停止投入。

八、排期复盘与常见问题:让下一次判断更可靠

1. 复盘不只看准时率,还要看计划质量

按期交付率是结果指标,但单独看它容易误导。一个项目可能准时,却因为临时砍掉关键能力;也可能按原计划完成,但团队依赖大量加班和延期测试。复盘至少要同时看范围完成率、估算偏差、依赖等待、返工、计划外投入和质量结果。

建议每次项目结束只挑最有解释力的两三个问题深入分析,不必堆出几十个指标。例如:为什么测试排队时间比预期长?为什么需求澄清后仍出现多次验收变更?为何多个团队都把同一位专家列为全职投入?问题得到解释,下一轮才有可执行改进。

2. 排期准确度如何衡量

可以比较基准日期与实际日期的偏差,同时记录范围变化和外部条件。若原需求中途扩张,不能简单把所有延期都算作估算错误;如果依赖迟交,也不能因此完全免除团队对风险预案的责任。复盘的目的不是找借口,而是区分可控误差与系统性约束。

工作量估算偏差可用实际投入与估算投入的比例观察,但应按工作类型和角色分组。新技术验证、维护性工作、常规功能开发的波动通常不同。把所有项目混成一个平均数,可能掩盖某类需求长期低估。

3. 估算区间什么时候可以缩小

当关键假设得到证据验证,范围边界稳定,依赖方交付了约定输入,团队对实现路径形成共识时,区间才有理由收窄。反之,如果只是因为管理层要求一个确定日期,区间变窄并不意味着真实风险下降。

我建议为高风险假设设置明确验证点。达到验证点后重新估算,并记录区间变化原因。若每次更新只是把日期往后推,却不更新假设和工作拆分,团队得到的不是滚动预测,而是不断修订的承诺。

4. 是否需要把每个人的时间精确到小时

多数团队不需要把季度计划精确到个人小时。精度应匹配决策用途:短期排班或值班可以较细,跨团队季度资源规划通常按角色、团队和周期估算即可。精度过高会制造虚假准确,也让计划维护成本失控。

如果管理层需要知道“某位专家下个月是否会被两个项目同时占用”,可以针对该稀缺角色做更细的可用性管理;不必因此要求所有员工逐小时填报。只把精力花在会改变决策的精度上。

5. 如何判断是否应该增加资源

先定位瓶颈,再判断任务可拆分程度。若瓶颈是可并行的编码工作,增加熟悉系统的成员可能有帮助;若瓶颈是审批窗口、外部依赖、单一专家知识或需求反复变化,加人未必改善日期。

还要计算增援的启用成本:熟悉环境需要多久,现有人员要花多少时间辅导,新增成员是否能承担独立模块,测试和发布资源是否同步增加。只有新增能力能进入关键路径并减少关键路径长度,才有理由把它作为提速方案。

6. 如何避免业务方把预测当成承诺

在文档和会议中明确标识状态:探索中、预测中、已承诺、已变更。预测日期附带假设和区间;正式承诺必须经过容量与依赖核对;一旦关键假设失效,要及时触发重估。用同一套词汇,减少“我以为这已经定了”的沟通误差。

也要让业务理解承诺的边界。承诺不是“任何情况下都不变”,而是在当前范围、资源和依赖条件下共同认可的计划。条件改变后,双方需要重新做取舍,而不是默认团队独自吸收所有变化。

7. 管理层第一次做资源评估,最少要准备什么

如果没有成熟的历史数据,不必等到数据完美才开始。先准备需求范围、角色清单、当前项目负载、计划外工作估计、已知依赖、关键日期和风险假设。由团队负责人给出初步区间,项目结束后再补充实际记录。

第一次评估的重点不是建立复杂模型,而是暴露组织以前没有讨论过的冲突。只要能让管理层看见同一个人被多个项目同时预约、测试窗口无法满足、范围与日期互相矛盾,就已经比凭经验拍日期前进了一步。

九、总结:把排期变成一项透明的组织选择

1. 最值得坚持的判断原则

需求排期的专业性,不体现在表格有多少颜色,也不体现在日期精确到哪一天,而体现在计划是否说明了资源从哪里来、依赖何时满足、范围如何取舍、风险何时触发调整。没有这些信息,精致的计划也只是把不确定性排得更整齐。

管理层应从“每个项目都要按时”转向“组织整体交付最重要的组合”。当资源不足时,优先级必须意味着真实的先后顺序;当日期固定时,范围必须可以谈;当需求未知时,先买到信息,再承诺交付。

2. 下一步可以立即执行的动作

  1. 选一个近期项目,列出需求范围、角色、依赖和验收条件。
  2. 用近几个周期的记录估算有效容量,单独标明支持、会议和休假等扣减项。
  3. 找到最稀缺的角色或最长等待节点,检查它是否位于关键路径。
  4. 准备基准、保守和加速方案,明确每种方案的范围、日期、资源和风险。
  5. 在项目结束后复盘估算偏差、依赖等待、变更、返工和质量,更新团队自己的基准。

如果组织已经进入多团队协同阶段,可以用项目管理平台统一承载需求、依赖、决策和变更记录,但不要期待工具代替管理层完成取舍。真正可靠的排期,不是承诺永远不变,而是让变化出现时,组织知道要重新选择什么。

常见问题解答(FAQ)

1. 需求排期时,管理层怎样判断团队真实可用产能?

我以前排计划时,常把团队人数乘以工作日,算出来的工时看着很充足,结果迭代中途还是不断延期。我想知道,评估产能时哪些时间应该扣除,才能避免把“在岗人数”误当成“可交付产能”?

不要用“人数 × 工作日”直接承诺交付量。更稳妥的做法是先按角色拆分可用工时,再扣除休假、例会、支持值班、招聘面试和已承诺的维护工作。举例来说,5 人团队每人每周名义上有 40 小时,共 200 小时;

若会议与协作占 20%、维护支持占 15%、休假及临时事务预留 10%,用于新需求的产能约为 110 小时,而不是 200 小时。这个数字仍是估算,不是保证。建议用过去 4 至 6 周实际完成的工作量校准,并分别记录开发、测试、设计等角色的瓶颈;

如果测试资源只有一人,开发工时充足也不代表整批需求能按期上线。

2. 需求还不清楚时,应该先估工期,还是先补齐需求信息?

我经常遇到业务方只说“做一个类似的功能”,管理层却要求当天给出上线日期。我担心先报日期会变成硬承诺,但一直追问细节又会让项目迟迟无法启动,这种情况该怎么处理?

先判断不确定性是否会改变方案、工作量或验收标准。若需求缺少关键规则,不要把单点工期包装成确定承诺;可以给出区间,并明确区间成立的假设。例如,将工作拆成“规则确认 2 天、技术验证 1 至 2 天、实现与测试 5 至 8 天”,同时标明外部接口可用、验收人按时反馈等前提。

对影响范围最大的未知项,安排短周期验证或原型评审,再更新估算。管理层需要的不是看似精确的日期,而是知道哪些信息会改变日期、何时能消除不确定性,以及如果假设不成立要如何调整范围。

3. 多个部门争抢同一批资源时,管理层应按什么顺序排需求?

我所在的团队常同时接到销售、运营和内部治理需求,每个部门都说自己的事情最紧急。我不想只按职位高低或谁催得最勤来排,但也担心纯粹打分会掩盖真正的业务风险,应该怎样建立可解释的优先级?

先用统一维度比较,再由管理层对冲突做显式取舍。可采用客户或收入影响、时效性、风险降低、战略匹配度、投入规模五项,给每项设定 1 至 5 分,并把评分依据写在需求旁,而不是只留下总分。比如监管截止日期明确的事项,即使短期收入贡献不高,也可能因逾期风险被优先安排;

一个影响面大但没有明确时限的改进,则可与成本一起评估。评分不是自动决策器:当两个需求分数接近时,应展示各自占用的关键角色、延迟成本和可缩减范围,由管理层记录选择理由。这样下次资源变化时,团队能重新计算,而不是重复争论谁更重要。

4. 需求排期后发现资源冲突,怎样调整才不让团队陷入频繁插单?

我遇到过排期刚公布,负责人又临时要求插入高优先级事项的情况。每次都让团队加班看似解决了问题,但原计划不断失效,我想知道怎样处理插单,既回应业务变化又保护交付节奏?

把插单视为一次正式的范围与日期交换,而不是额外叠加工作。先确认新事项的紧迫依据和最晚处理时间,再评估它会挤占哪些角色、影响哪些已承诺事项;随后由有决策权的人选择延后、缩小范围或增加经过确认的资源。

建议设置固定的排期复核节奏,例如每周评审一次,紧急事项则使用明确的例外入口,并记录提出人、原因、受影响需求和决策人。一个实用判断是:若新需求无法说明“延迟一周的损失”,通常不应仅凭催促打断当前工作。复盘时统计每个周期的插单次数、被挤出工作量和计划变更率;

若变更率持续偏高,应先修正需求入口或优先级机制,而不是要求团队继续加班。

核心关键词

读者评论

杨
杨梓萱

以前排期确实容易只看总人天,后来按测试、安全、数据等角色拆开后,才发现真正卡住项目的往往不是开发。文章提到“需求进入就要有退出项”很实用,但实际执行还需要管理层持续支持,否则临时加需求时规则很容易被打破。

田
田浩然

有效容量的计算思路比较贴近实际,会议、支持和临时中断都不能忽略。不过固定按比例扣减可能不够准确,团队在发布期和日常期的中断差异很大,最好结合几轮历史数据动态调整,而不是长期套用同一个比例。

杨
杨若宁

我比较认同把优先级和就绪度分开。很多延期并非估算错误,而是需求边界、接口资料或验收标准没准备好。实践中如果能给每个依赖设置明确负责人和最迟输入时间,排期会比单纯维护一张日期表更有帮助。

文章包含AI辅助创作:需求排期资源评估教程:管理层最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506418

赞 (0)
飞飞飞飞
需求排期资源评估全流程:企业管理者流程优化与一文讲清
上一篇 36分钟前
资源评估怎么做?企业管理者实操方法:需求排期从0到1
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
