需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板

需求排期会上,最容易发生的不是“没人会排序”,而是每个人都能讲出一个听起来合理的最高优先级:销售说客户要签约,运营说活动日期不能改,研发说系统稳定性已经亮红灯,管理者则希望本季度目标一项也不落下。结果通常是需求清单排得很满,团队却不知道先做什么、为什么先做,以及什么情况下应该重新排序。

我判断需求优先级时,不先问“哪个需求最重要”,而先问三个更具体的问题:它要改变什么业务结果,延迟交付会造成什么损失,当前团队能否在承诺窗口内把它做完。本文提供一套适用于企业团队的排期方法、打分逻辑和可复制模板,并用明确标注的模拟案例演示如何把争论转成可复核的决策。

一、核心结论:优先级不是分数,而是带约束的决策

1. 先分流,再比较,最后承诺

我不建议把所有需求都放进同一张表,直接按分数从高到低排序。线上故障、合规期限、重要客户承诺和普通体验改进的决策逻辑并不一样;如果把它们混在一起,紧急事项会被平均分稀释,普通事项也可能因为某个指标被打高分而挤占关键资源。

更实用的顺序是:先识别必须立即处理的硬约束,再判断需求是否具备进入排期的条件,随后在同一类可比较的需求里评估价值、成本和风险,最后按团队容量安排交付窗口。优先级回答“先做谁”,排期回答“何时做、由谁做、做到什么程度”。

  1. 分流:识别故障、法规期限、安全风险和已经生效的外部承诺。
  2. 准入:检查目标用户、问题证据、验收口径和依赖条件是否明确。
  3. 比较:用统一口径评估业务价值、时效、覆盖范围、成本和不确定性。
  4. 排期:结合团队容量、技能依赖、发布窗口和在制品数量安排交付。
  5. 复核:需求变化、资源变化或证据变化时,说明触发原因并重新决策。

这五步的关键,是避免让“谁声音大”替代证据,也避免让“模型算出来的分数”替代管理判断。模型可以缩小讨论范围,但最终承诺必须由对目标和资源负责的人作出。

2. 优先级必须能解释,也必须能被推翻

一个好的排序结果,至少要能回答四件事:它解决了谁的问题;为什么现在做比以后做更划算;估算基于什么证据;出现什么新情况时需要调整。若团队只能说“这个需求得分最高”,却说不清得分来源,那么分数只是在给主观意见加一层数字外衣。

我更看重决策记录,而不是某次会议上的排序截图。记录不必复杂,但应该留下提出者、目标、证据、成本区间、依赖、决策人、排期窗口和复核日期。这样下一次争议出现时,团队讨论的是前提有没有变化,而不是重新争夺话语权。

3. 先管住在制品,才谈排期效率

需求进入排期不等于团队马上开工。若同时启动太多事项,开发、测试、业务验收和跨团队依赖会互相等待;看板上“进行中”的卡片越来越多,真正完成的工作却没有同步增加。此时继续争论排序细节,往往治标不治本。

因此,我会把容量和在制品限制视为优先级制度的一部分。排期不只要决定“做什么”,还要明确“暂时不做什么”,并为紧急事项预留有限缓冲。团队若没有拒绝新工作的机制,再精细的打分也无法保护既定计划。

二、背景与真实场景:为什么需求越多,排序反而越难

1. 企业需求不是同一类输入

在中大型组织里,需求往往来自不同职能、不同客户层级和不同时间尺度。市场团队关注活动窗口,销售团队关注商机兑现,客服关注重复投诉,研发关注技术风险,财务或法务则关注成本、审计和合规。它们各自使用不同的证据,也自然倾向于使用不同的紧急程度。

如果组织有多个产品线、多个交付团队或多层审批,需求还会经过转述。最初的用户问题可能在传递过程中变成“加一个字段”“增加一个按钮”,最后排上日程的只是解决方案,而不是问题本身。需求越多,信息失真和重复建设的概率也越高。

2. 一个常见的排期会现场

以一家拥有约 180 名员工、同时维护客户门户和内部运营系统的企业为例,季度规划会上出现了三类请求:重点客户要求增加对账导出,运营部门希望缩短人工审核时间,研发负责人则要求先处理一项逐渐扩大的数据一致性风险。三方都把自己的事项标为“高优先级”。

若只看职位或客户规模,团队很容易直接选择最有影响力的提出者;若只看预计收入,又可能忽略尚未变成收入损失的系统风险。管理者真正需要比较的,是损失何时发生、证据有多可靠、影响范围多大、交付成本多少,以及延迟后是否还有补救空间。

用项目管理平台集中记录这些字段,有助于让产品、研发、运营和管理层看到同一份决策依据。以 PingCode 为例,可把需求记录、状态流转、责任人和排期讨论放在统一工作流程中;它主要面向中大型企业及 100 人以上组织。平台能改善信息可见性,但不能替组织决定业务价值,也不能自动消除部门之间的目标冲突。

3. “紧急”与“重要”不是同一个维度

“紧急”描述的是时间窗口,“重要”描述的是结果影响。某项需求可能影响范围很大,但半年内都可以交付;另一项需求影响范围较窄,却有明确的法规截止日期。将两者压成一个主观标签,容易让管理者误以为只有一种优先级判断。

我建议先把硬期限和业务价值分开记录,再决定如何组合。硬期限要注明来源和后果,例如合同条款、监管要求或外部发布窗口;价值要注明目标指标和测量周期。没有证据支持的“本周必须上线”,不能因为被重复说了几次,就自动变成事实。

三、常见误区:看似科学,实际让排期失真

1. 把职位、客户声音或会议音量当成排序依据

高层提出的事项可能确实重要,但职位本身不是价值证据;大客户的要求可能关系续约,但客户规模也不等于所有功能都应该优先。反过来,内部风险没有直接客户声音,不代表没有业务影响。

我会追问可验证的因果链:谁受到影响,问题发生频率是多少,造成了什么成本或风险,交付后用什么指标确认改善。提出者的影响力可以决定谁来拍板,却不应替代需求的证据。

2. 迷信单一打分公式

常见的做法是给价值、紧急程度、客户数、成本等项目打分,然后套用一个公式。问题在于,输入通常来自不同尺度:有的按人数估算,有的按主观感觉给 1 到 5 分,有的把成本分数设成“越高越优先”。公式算得再精确,也无法修复口径不一致。

如果团队尚未形成稳定的估算习惯,打分适合用来暴露争议,而不适合直接自动生成承诺。遇到分数接近的项目,应先检查关键假设、依赖和机会成本,而不是把 0.2 分的差距解释成客观胜负。

3. 把需求大小和业务价值混为一谈

复杂需求可能非常重要,也可能只是范围失控;小需求可能只是局部便利,也可能堵住关键业务流程。工作量大不代表价值大,工作量小也不意味着应该插队。

我会分别记录“预期收益”和“交付成本”,并检查需求能否拆成更小的可验证切片。若一个大需求需要两个月才能看见结果,却可以先用两周交付关键能力验证假设,那么优先级决策应该比较切片,而不是把完整方案当成唯一选项。

4. 把所有需求都设为最高优先级

“高优先级”如果没有数量限制,就失去排序作用。常见后果是每个团队都同时启动大量工作,原有计划不断被插入新任务,交付日期一再推迟,最后各方都认为是执行效率出了问题。

解决办法不是创造更多颜色,而是规定高优先级的准入条件、审批人和插队成本。每增加一项紧急工作,都要明确它挤掉了什么、推迟了谁的承诺,以及谁承担这个取舍。

5. 只看收益,不看延迟损失与不确定性

有些需求的价值会随时间衰减,例如营销窗口或合同约定;有些需求即使晚几周,损失也不会明显扩大。另一方面,价值预测可能很不确定,团队若把未经验证的收入预测当成确定收益,就会高估项目回报。

因此,排序时至少要区分预期价值、时间敏感度和证据置信度。高收益但低可信的需求,可能更适合先做小规模验证;中等收益但有明确期限的事项,则可能需要提前锁定资源。

四、专业判断逻辑:建立可复核的需求优先级模型

1. 第一步:设置需求准入门槛

在打分之前,我会先确认需求是否已经达到可讨论状态。准入门槛不是为了增加填表负担,而是防止团队给模糊问题精确打分。若核心信息缺失,就应进入补充调研,而不是立即占用交付容量。

  • 问题描述:具体是谁在什么场景遇到什么障碍?
  • 目标结果:希望改变哪个业务指标或风险状态?
  • 证据来源:数据、访谈、工单、合同、审计意见或现场观察是什么?
  • 验收口径:交付后如何判断问题得到改善?
  • 依赖与限制:是否依赖其他团队、供应商、数据、法规或发布窗口?
  • 初步范围:最小可行切片是什么,哪些内容明确不包含?

如果需求暂时无法回答其中的关键项,可以给它安排一个短周期的发现任务,例如访谈、数据核验或技术验证。发现工作也要有负责人和截止日期,避免“待澄清”变成无限期的需求仓库。

2. 第二步:先设硬约束通道

硬约束类事项不应依赖普通价值打分来决定是否处理,但也不能成为任意插队的通行证。我通常会要求提出者提供约束依据、截止时间、延迟后果和最低必要范围,再由指定责任人核实。

可以将事项分为四类:生产故障与安全事件、明确的法规或合同期限、经管理层确认的战略承诺、常规业务改进。前三类可能需要快速决策,但仍要记录影响范围和资源挤占;常规事项则进入统一的价值与成本比较。

硬约束改变的是决策顺序,不代表免除范围控制。例如,合规期限明确时,团队应优先保证满足要求的最小范围,而不是顺便把多个体验优化一起塞进同一交付包。

3. 第三步:统一价值、时效、成本和信心口径

对常规需求,我建议采用轻量模型,不追求小数点后的精确,而追求不同团队能用同一尺度讨论。以下分值是用于内部比较的建议尺度,不是行业标准;组织应在两个或三个排期周期后根据结果校准。

评估维度 建议量表 判断问题 常见证据
业务价值 V 1,5 分 是否影响收入、成本、转化、留存、效率或关键战略目标? 经营数据、目标拆解、客户反馈
时效压力 T 1,5 分 延迟一个周期,损失或风险会增加多少? 合同期限、活动日历、风险趋势
影响范围 R 1,5 分 受影响用户、流程或业务单元的范围有多大? 用户数、工单数、流程覆盖率
交付成本 E 1,5 分,分数越高成本越大 需要多少人天、跨团队协作和验证工作? 粗估人天、依赖清单、技术评审
信心 C 0.5、0.8、1.0 证据对收益判断的支持程度如何? 样本质量、数据完整度、假设数量

可用一个便于讨论的排序参考值:参考值 =(V × 0.35 + T × 0.30 + R × 0.20)× C ÷ E。权重只是起点,不能跨业务线机械套用;它的用途是让团队看清高价值、强时效、广影响、低成本和高信心之间的关系。

信心系数不是对业务部门的惩罚,而是把不确定性显性化。若某个收益估计只有口头判断,团队可以先降低信心,或者安排低成本实验补证据。若交付成本区间特别宽,也不应直接用乐观估算推动承诺。

需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板

4. 第四步:在相近分数里做情景判断

分数接近时,我不会继续增加更多打分项,直到得出一个看似唯一的答案。此时要回到管理问题:哪项工作有不可逆的延迟损失,哪项依赖其他项目,哪项能最快验证关键假设,哪项会让团队在未来承担更高维护成本。

排序也要进行敏感性检查。把收益估计上下调整一个等级,或把成本提高 20%,30%,观察候选顺序是否明显变化。如果轻微改动就改变结果,说明决策对假设敏感,应补充证据或缩小承诺范围,而不是假装模型给出了确定答案。

5. 第五步:从“需求优先级”转成“交付组合”

团队交付的不是一列孤立事项,而是一组相互依赖的工作。若全部容量都投向新功能,稳定性和维护成本可能继续恶化;若所有资源都投向风险治理,业务增长也可能停滞。管理者要讨论的是组合,而不只是单项名次。

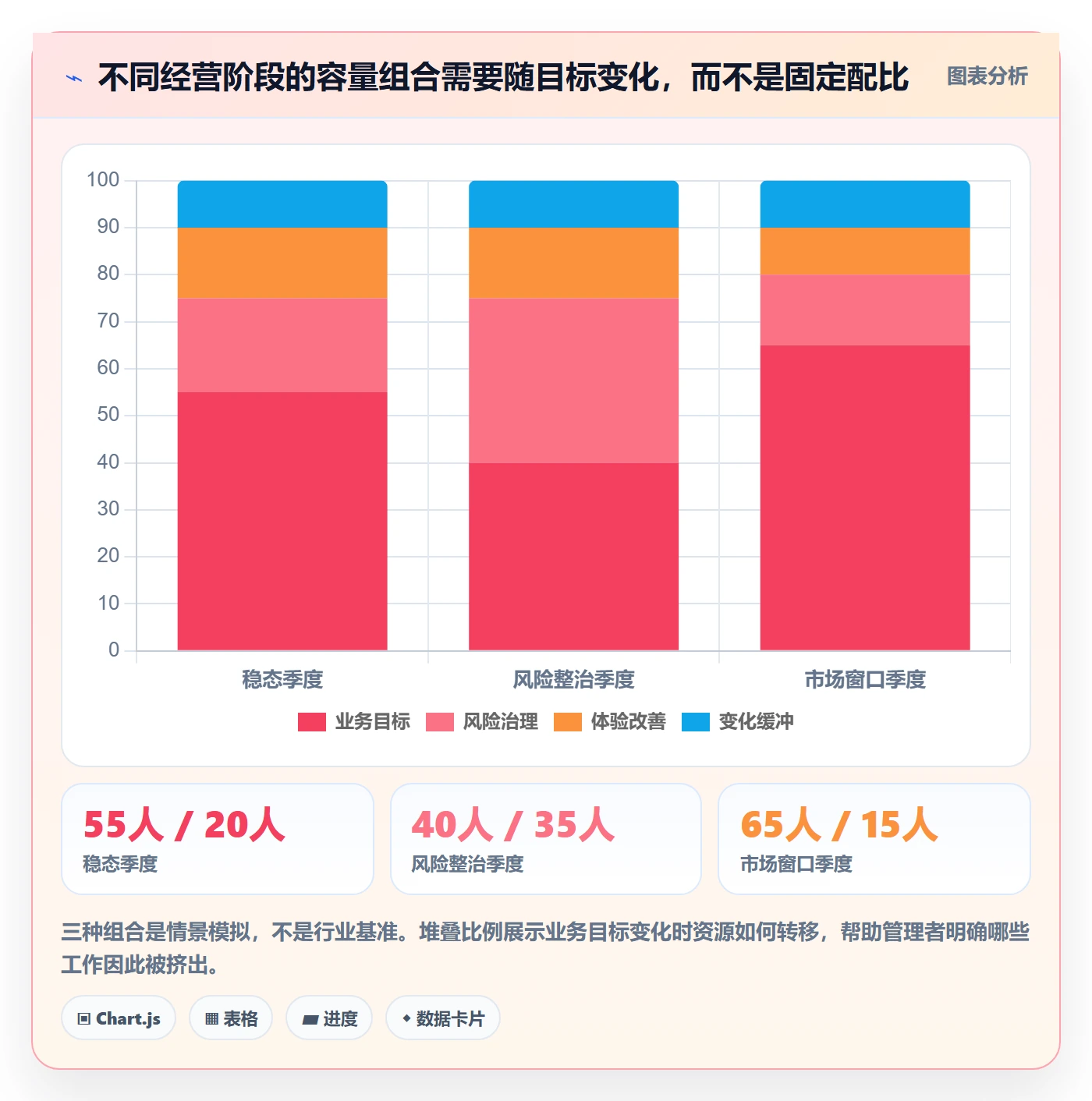

可以按业务目标、风险治理、体验改善和技术健康划分工作类型,再结合战略周期确定容量边界。具体比例应从历史数据和业务阶段得出,不建议把某个固定百分比当成所有组织的标准答案。

下面的示意分配仅用于讨论:一个团队在某一季度有 100 人日可承诺容量,其中 55 人日投向业务目标、20 人日投向稳定性与合规、15 人日投向客户体验、10 人日保留给紧急变化。若团队处于系统整治期,风险治理的占比可能需要提高;若处于市场窗口期,业务交付占比可能暂时增加。

需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板

五、模拟案例与数据观察:一次排序如何从争论走向承诺

1. 先把三个诉求还原成可比较的需求

以下是为了说明方法构造的模拟案例,不代表任何企业或平台的真实客户数据。某企业季度规划时收到三项请求:重点客户对账导出、运营审核自动化、数据一致性风险治理。团队先把原始诉求改写为业务问题,而不是直接按提出者的方案排期。

候选事项 待解决问题 模拟证据 关键不确定性
重点客户对账导出 客户每月手工汇总数据,影响对账效率与服务体验 12 家重点客户反馈,平均每月约 30 次相关操作 客户是否愿意因功能上线而扩大合同范围
运营审核自动化 人工审核重复步骤多,处理积压影响业务周转 每月约 1,200 笔审核,抽样流程中约 35% 包含重复核对 自动化规则的误判率与例外处理成本
数据一致性风险治理 部分跨系统记录出现不一致,可能扩大对账和修复成本 近 8 周记录到 14 起差异事件,其中 3 起需要人工修复 当前差异是否由同一根因造成,影响面是否持续扩大

这里的关键不是哪个数字更大,而是证据能否支持决策。客户反馈说明问题存在,但不自动证明收入会增加;审核量体现流程规模,却还需要核算节省的人力是否可转用于更高价值工作;差异事件数量看似不多,但若风险趋势上升,延迟成本可能高于短期收益。

2. 用统一口径估分,但保留解释权

团队采用前述建议量表进行一次初筛。业务、产品、研发和运营代表分别估分,再讨论分歧最大的维度。为避免把模拟数字误读为实际绩效,以下表格中的分值与人日均为情景推演。

事项 价值 V 时效 T 范围 R 成本 E 信心 C 参考值 初步动作
重点客户对账导出 4 3 3 2 0.8 约 1.20 拆出最常用导出场景,验证客户使用意愿
运营审核自动化 4 4 4 4 0.7 约 0.58 先自动化重复率最高的一段流程
数据一致性风险治理 4 5 4 3 0.8 约 0.96 先定位根因并修复高影响链路

表格显示,导出需求的参考值较高,但不能据此断言它一定要先于风险治理。进一步检查发现,数据差异一旦进入月末对账,修复成本会增加;而风险治理也可以先做根因定位和高影响链路修复,不必一次性重构所有数据流程。

因此,团队决定先给数据治理安排一个短周期诊断与修复切片,同时开展对账导出的客户验证;审核自动化则先拆出重复核对最高、规则最稳定的步骤。这个决策没有选出一个“绝对第一名”,而是把不可逆风险、可快速验证事项和高成本事项分别安排到适合的动作中。

需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板

3. 观察排期结果,不只观察是否按时上线

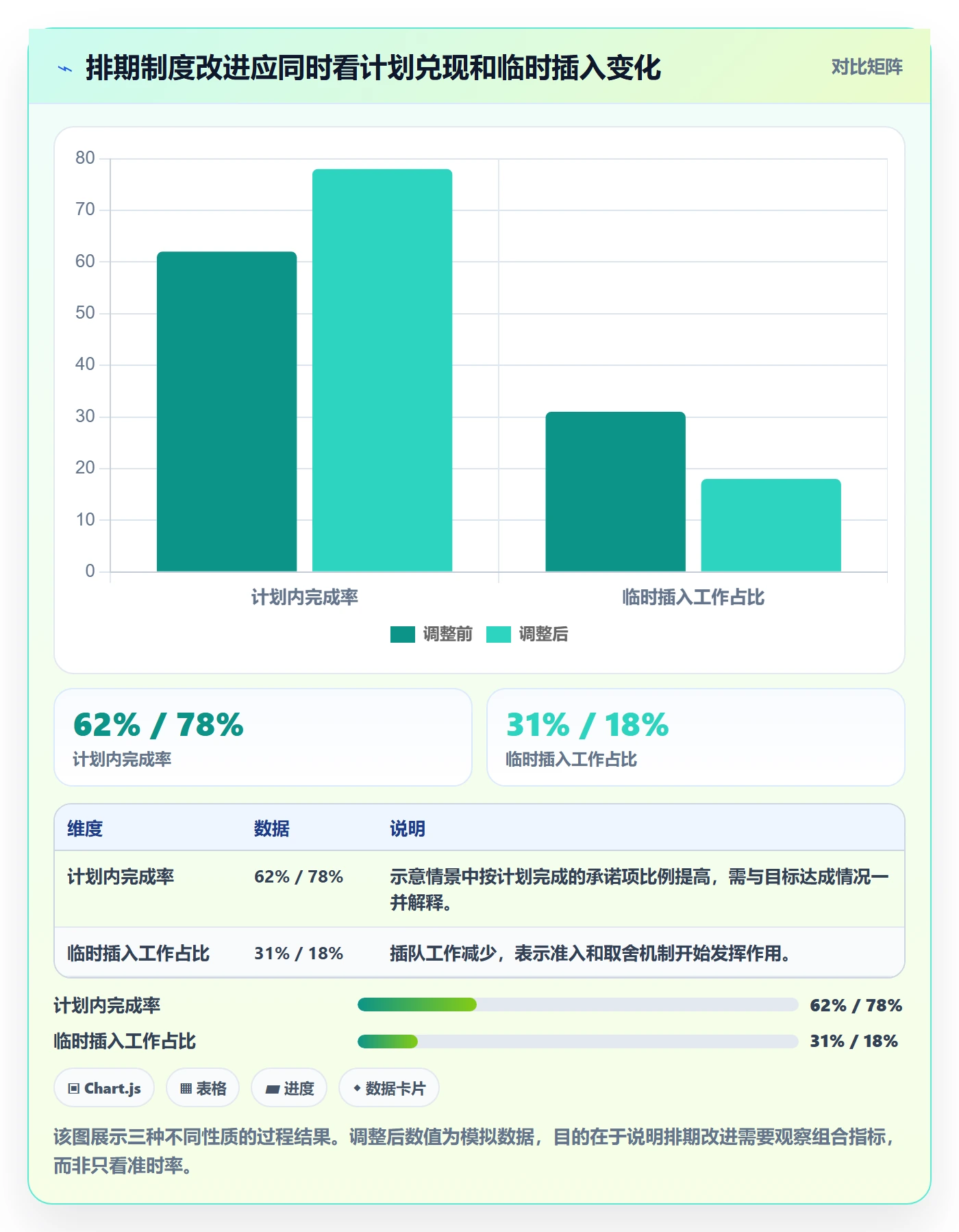

一个需求准时上线,不一定代表排期制度有效;一个需求延期,也不一定意味着团队执行失败。还要观察原计划完成率、临时插入比例、在制品数量、需求变更次数和上线后目标指标是否变化。

在模拟案例中,团队把原先同时启动的 9 项工作减到 6 项,将新增紧急工作设为必须说明被替换事项,并为风险诊断设定两周检查点。假设执行两个排期周期后,计划内完成率从 62% 提高到 78%,临时插入工作占比从 31% 降到 18%,平均在制品从 7 项降到 5 项。这些数字是情景推演,用于展示应该追踪什么,不是已经发生的企业实测结果。

如果这些指标改善,但目标业务结果没有改善,说明团队可能只是更稳定地交付了不够重要的事项;如果完成率不升反降,却是因为早期发现需求假设错误并及时取消,也不应简单认定为流程失败。排期指标必须与业务结果和决策质量一起看。

需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板

4. 用后续反馈校准模型,而不是只校准分数

每个排期周期结束后,团队要回看最初的假设:预计节省的时间是否真正释放,客户要求是否带来预期使用,风险事件是否下降,交付成本估算偏差来自哪里。若价值预测一再偏高,应改进证据门槛;若成本经常低估,应调整估算方式并检查隐性协作工作。

我建议对完成事项和被取消事项都保留简短复盘。取消不是浪费,只要团队及时用证据停止了低价值投入;反之,一个按时交付但无人使用的需求,不能因为“完成率不错”就视为成功。

六、不同情况下的行动建议:让方法适配组织成熟度

1. 需求很多,但团队缺少统一流程

先别引入复杂评分体系。选一个产品线或业务团队试行统一需求卡片,补齐问题、目标、证据、成本和负责人五类信息。前两个周期的重点不是准确排名,而是统计需求从提出到决策经过哪些等待、哪些字段最常缺失。

每周安排一次短时评审,明确哪些进入补充调研、哪些进入排期、哪些暂缓或拒绝。拒绝也要说明原因和重新进入的条件,例如补充客户证据、确认法规期限或缩小实施范围。这样可以减少需求反复“重新提一遍”的沟通成本。

2. 组织规模较大、跨团队依赖频繁

当多个团队共享平台、数据或发布窗口时,单团队优先级可能与组织整体目标冲突。此时应建立组合层的决策节奏:业务负责人负责目标取舍,产品或项目负责人整理证据,技术负责人评估依赖与风险,执行团队确认容量与交付边界。

像 PingCode 这类项目管理平台,可用于让需求状态、责任人、关联事项和决策记录保持可见。落地时应先统一字段和权限,再配置流程;不要一开始就把所有部门的审批层级照搬进系统。系统记录的是治理规则,流程过重会把管理负担转移给填表人。

3. 有明确外部期限或监管要求

先核验期限的来源、适用范围和延迟后果,再将必要交付范围切出来。建立专门的硬约束通道,指定最终确认人,并把相关依赖提前纳入计划。若法规解释或合同范围仍有不确定性,安排法务、合规或业务专家尽早确认,不要等到研发阶段才发现理解不一致。

同时要控制“顺带做一点”的范围膨胀。硬期限事项应优先满足必要要求,体验增强或历史遗留优化可以拆成后续独立事项。否则团队可能把有限时间花在非必要功能上,反而增加按时交付风险。

4. 业务变化很快,计划经常被打断

若市场和经营假设变化频繁,年度计划不适合直接转成固定承诺。可以采用短周期滚动排期:近端窗口承诺较明确,中期窗口保留优先级和容量,远端只保留主题和关键假设。每次调整要记录触发因素,避免以“形势变化”为由无限重排。

紧急容量应根据历史插入工作量校准。如果缓冲经常用完,先区分是真正不可预测的事件,还是需求入口失控、决策过慢、支持工作没有纳入容量。缓冲不是免费资源,消耗它就意味着某些计划要让位。

5. 数据不足,管理者仍需作决定

没有完整数据时,不要伪造精确收益。把已知事实、推断和假设分开标注,并比较不同情景:最乐观、基准、最保守。对于成本较低、失败代价可控的需求,可以先做小实验;对于高风险、难以回滚的事项,应增加验证和审批。

若需求价值暂时无法量化,可以使用明确的替代证据,例如工单频率、人工处理时长、客户访谈主题、错误恢复成本或流程等待时间。替代指标不是最终业务结果,但比凭感觉给出一个高分更有决策价值。

6. 系统维护和技术健康长期被挤压

把稳定性、可观测性、升级和技术债务从“有空再做”改成可说明的业务风险。描述技术事项时,不要只写“代码需要重构”,而应说明故障频率、恢复时间、发布受阻、数据风险或未来改动成本。

如果技术健康事项短期没有直接收入,管理者可以设置最低保障容量,或要求每个业务需求同时评估新增维护成本。具体比例应由故障记录、历史投入和业务风险推导,不能机械照抄其他组织的配置。

七、不同情况下的取舍:排序不是把所有目标都最大化

1. 收入机会与风险治理冲突时

若收入机会有明确客户、合同窗口和可验证兑现路径,且风险处于组织可接受范围,可以优先交付收入相关的最小切片,同时为风险治理设定明确的后续窗口。若风险可能导致数据错误、服务中断或合规后果,就不能只因收入预测高而忽略其尾部成本。

要把选择写成明确的风险接受记录:谁批准暂缓风险治理,接受什么影响,设置什么监控阈值,何时重新检查。没有责任人的“先放一放”,容易变成风险永久无人负责。

2. 大项目与多个小项目冲突时

大项目可能有规模效应和战略意义,但也可能隐藏较长的价值等待期。小项目不一定更优,但若多个小切片能更快验证关键假设、逐步释放收益,就值得比较阶段性结果,而非只比较最终完整方案。

我会问:大项目能否分阶段验收,第一阶段是否能独立产生价值,失败时能否停止,是否存在无法拆分的架构或合规前置条件。能拆分的项目更适合用阶段门管理;必须整体交付的项目则需要更严格的前置验证和资源保护。

3. 客户定制与通用能力冲突时

客户定制可以解决当下合同问题,也可能增加未来维护和升级成本。评估时要把一次性交付成本与长期支持成本分开,并确认客户承诺、复用范围和退出机制。若需求只能服务单一客户,且会形成长期分支负担,就要把代价透明呈现给销售和业务负责人。

若客户需求反复出现在不同场景,或能转化为可配置的通用能力,可以进一步比较产品化投入。不要仅凭“未来可能复用”就把定制包装成平台能力,复用范围应有客户证据或明确的业务规划支持。

4. 紧急插队与原计划交付冲突时

插队不是不能发生,而是要公开它造成的机会成本。每次批准插队,都记录替换掉的事项、预计延期、决策人和影响对象。若同一类工作频繁插队,下一轮容量规划应把它纳入常规工作,而不是继续把它伪装成意外。

对真正的生产事件,可以设置快速响应机制;对商业紧急事项,可以要求业务负责人说明外部期限和损失;对单纯“老板着急”的事项,则应回到目标、证据与替换成本。三个通道的处理速度可以不同,但记录原则应一致。

5. 高收益但低信心与中等收益但高信心冲突时

高收益、低信心需求未必应该直接排在后面,也未必应该马上全面投入。关键看验证成本和错误决策代价:如果两周内能低成本验证,就先买信息;若验证本身昂贵,且失败后难以回滚,则需要更谨慎地承诺。

中等收益、高信心事项适合稳步交付,但也要防止团队只选择容易证明的局部改进,错过真正重要的增长机会。管理者要为探索性工作留出适当空间,并要求探索项目设定明确的继续、调整或停止标准。

八、可直接使用的需求优先级模板与会议流程

1. 需求卡片模板

下面的字段可以放进项目管理平台、表格或需求系统。起步阶段不必追求所有字段都自动化,先确保记录可读、口径一致、决策有责任人。

字段 填写说明 示例写法
需求名称 描述业务结果,避免只写功能名 减少月末对账中的人工汇总时间
目标用户与场景 明确谁在何时遇到问题 财务运营人员在月末核对多系统记录时
问题证据 注明数据来源和采集时间 最近两个月的工单、访谈或流程记录
预期结果 写出目标指标及观察周期 减少人工整理时长,并以试点前后数据复核
时效与延迟损失 说明期限来源及错过窗口的后果 若涉及外部期限,附合同或审批依据
交付成本与依赖 填写估算区间、技能和团队依赖 初估 8,12 人日,依赖数据团队提供接口
信心等级 说明判断基于事实还是假设 中:有访谈和样本数据,收入影响仍待验证
最小交付切片 写明第一阶段交付范围 先覆盖使用频率最高的两个对账场景
决策记录 记录结论、决策人和复核日期 先做试点,四周后依据采用率和处理时长复核

2. 一次 45 分钟评审会议怎么开

会议目标不是把每张卡片念一遍,而是集中处理需要跨职能判断的事项。会前由负责人整理证据和估算;会上优先讨论高争议、高影响或存在外部期限的需求;会后记录结论和行动项。

  1. 前 5 分钟:确认目标周期、团队可承诺容量和不可变更的硬约束。
  2. 接下来的 10 分钟:筛出信息不完整的需求,决定补证据、做发现任务或暂不评审。
  3. 中间 15 分钟:比较候选项的价值、时效、影响范围、成本、信心和依赖。
  4. 随后 10 分钟:检查团队组合、在制品和容量,明确本周期做与不做的事项。
  5. 最后 5 分钟:确认负责人、决策记录、风险接受人和复核日期。

如果会议总是超时,常见原因不是需求太复杂,而是基础信息没有在会前准备、决策权限不清,或团队试图在会上解决尚未调研的问题。把需要探索的问题转成有期限的发现任务,通常比在评审会上争论半小时更有效。

3. 建议持续跟踪的指标

指标要能反映决策和执行的不同环节。只看完成率,会掩盖低价值交付;只看业务结果,又可能忽略团队因频繁插队而承受的混乱。初期可以少量追踪,稳定后再补充分析维度。

指标 它回答的问题 使用时的注意点
从提出到首次决策的时间 需求入口和澄清是否过慢? 区分等待补证据与等待审批
计划内完成率 团队对承诺范围的预测是否稳定? 取消或主动调整也要单独说明原因
临时插入工作占比 计划是否经常被非计划工作打断? 区分真实事件与准入机制失效
需求估算偏差 哪些类型的成本容易被低估? 关注跨团队等待、测试和验收工作
上线后目标达成率 优先交付的事项是否产生预期价值? 提前约定指标基线和观察周期
取消或缩小范围的需求比例 团队是否及时根据证据止损? 比例高不必然是坏事,要看取消时点和原因

九、落地节奏与最终判断:从一张表开始,逐步形成管理能力

1. 第一个周期:先解决口径,不急着追求最优排序

选择一个业务范围试行,把在手需求补齐问题、目标、证据、成本和责任人。重点记录哪些字段最常缺失、哪类事项反复被标记为紧急、哪些团队依赖在承诺后才暴露。第一周期的成果应是看清入口和决策瓶颈,而不是马上证明模型精准。

2. 第二个周期:比较预测和结果,调整估算习惯

复盘预计成本和实际成本的差异,检查需求上线后的使用和业务指标。对高价值但低信心的事项,确认是否应该先安排验证;对反复低估的协作工作,更新估算范围或依赖检查表。评分权重可以调整,但应基于多个周期的观察,而不是一次结果不理想就推翻整套方法。

3. 第三个周期:形成有边界的插队和止损规则

当团队已经能稳定记录决策,再约定哪些情况可以插队、谁有权批准、插队后替换什么工作,以及何时重新评审。对验证失败或价值变化的事项,也要允许及时缩小范围、暂停或取消。真正成熟的排期机制,不是让计划永不变化,而是让变化可解释、可追踪、有代价。

4. 最终判断:把“不做什么”写进排期结果

需求优先级最有价值的产物,不是一张看起来客观的分数表,而是一份清楚说明取舍的承诺:本周期为什么做这些事项,哪些事项暂缓,容量留给什么风险,什么证据变化会触发重新排序。若这几件事说不清,工具和模型都只是在制造流程感。

我的建议是从下一次排期会开始,先拿出一张需求卡片,要求提出者写清问题、证据、延迟损失、最小交付范围和成功指标;再检查它是否真的具备进入排期的条件。当组织能稳定回答“为什么现在做、为什么由这个团队做、什么情况下不再做”,需求排期效率才算真正提高。

常见问题解答(FAQ)

1. 需求优先级应该按什么顺序判断,才能避免“谁声音大谁优先”?

我负责过一个同时维护老客户、开发新功能和修复线上问题的产品团队,当时销售、客服和研发每天都在争同一批资源。我们最初按部门负责人意见排期,结果两周内反复改了三次计划,我想知道有没有一套不依赖个人权威的判断方法。

建议把需求拆成五个维度评估:业务价值、用户影响、紧急程度、实现成本和风险。如果只看业务价值,容易把“老板关心”误当成“用户最需要”;如果只看开发成本,又会让低价值的小需求挤占关键项目。实际排期时,我通常采用“价值分×影响范围分×紧迫系数÷实现成本”的相对评分法,而不是追求看似精确的绝对分数。

每项按1到5分评估即可,例如一个影响线上支付的缺陷,业务价值4分、影响范围5分、紧迫程度5分、成本2分,优先级明显高于一个只服务少数用户的展示优化需求。需要特别注意的是,合规、安全、数据丢失和核心链路故障属于“硬性优先级”,不能被普通需求的高分抵消。

为了减少拍脑袋,我建议至少由产品、业务、技术三方分别打分,再讨论分差超过2分的项目。分差本身就是信息:它往往说明需求目标还没有被定义清楚。

2. 需求优先级评分表怎么设计,才不会变成团队走流程的形式主义?

我试过把需求拆成十多个指标,团队每次评审都要填很久,但最后高分需求仍然不一定按时交付。后来我发现,问题可能不在于没有评分表,而在于评分表没有连接到资源和排期,我想知道怎样设计才真正有用。

评分表不宜超过五到六个核心指标,否则精度增加了,判断质量却未必增加。一个实用模板可以包含:目标贡献度、受影响用户数、问题严重度、时效窗口、预计工作量、依赖复杂度。

建议使用1到5分,并给每个分数配一句可验证的定义,例如“受影响用户数5分”不是“很多用户”,而是“超过30%的活跃用户或一个关键大客户群体”;“时效窗口5分”则代表错过本周期会造成明确损失,而不是提交人主观认为很急。

评审时还要加入一个“证据栏”,要求填写数据来源,如客服工单数量、漏斗流失率、合同承诺、线上错误日志或用户访谈记录。没有证据的评分可以保留,但应标记为假设,不应与有数据支持的需求同等对待。实际执行中,我更看重评分变化而不是最终分数:如果某需求从2分升到4分,必须说明新增了什么证据。

这样评分表就从“审批文件”变成了团队的判断记录,也方便复盘为什么当时做了这个决定。

3. 资源有限时,应该优先做高价值需求,还是优先做容易完成的小需求?

我们曾经连续两个月完成了很多小功能,迭代数量看起来很好看,但核心转化率几乎没有改善。另一方面,几个高价值需求需要跨团队协作,短期内不容易交付,我想知道怎样在短期成果和长期收益之间取平衡。

不要把“高价值”和“容易完成”当成二选一,关键是判断需求是否能形成可验证的最小交付。我的做法是把需求放进一个二维决策框架:横轴是预估投入,纵轴是预期收益,再增加一个“验证周期”判断。高收益、低投入的需求直接进入近期排期;高收益、高投入的需求先拆出两周以内可以验证的实验版本;

低收益、低投入的需求只在有明确空档时处理;低收益、高投入的需求通常暂缓。举例来说,一个完整的客户分层推荐系统可能需要两个月,但可以先用人工规则和简单标签验证一条核心路径,投入五到八个工作日观察点击率、激活率或成交率变化。

这里最容易踩的坑是把“能上线”误认为“有价值”:一个三天完成的按钮改色,如果没有明确的行为指标,仍然可能比不上一个十天完成、能降低大量人工审核的流程优化。建议每次排期同时保留70%的确定性交付、20%的验证型工作和10%的突发问题容量。

这样既不会被小需求填满,也不会因为等待大项目而让团队长期没有可见产出。

4. 需求排期已经确定后,遇到老板、销售或大客户临时插单,应该怎么处理?

我经历过几次临时插单:新需求看起来都很重要,但加入后必然会挤掉原计划,团队也没有记录被挤掉的工作。一个月后大家只记得“项目延期”,却没人说得清延期是怎么发生的,我想建立一套更可控的处理方式。

临时插单不能只问“要不要做”,而要强制回答“做它需要放弃什么”。我建议设置一个插单评审卡,至少写清四项内容:需求来源与承诺、错过窗口的损失、预计占用资源、被挤出的原计划。然后使用替换原则:新增一个高优先级需求,必须明确移除一个相近工作量的需求,或者得到额外资源和延期确认。

对于真正的紧急事项,可以设立绿色通道,但绿色通道只适用于安全事故、核心业务中断、法律合规和明确的重大收入风险,不应成为关键人的普通加急通道。实际管理中,我会把排期分成“已承诺、候选、待验证”三层。临时需求先进入候选层,只有完成影响评估并确认替换关系后,才进入已承诺层。

同时记录三个指标:本月插单次数、插单导致的延期工时、插单后实际产生的业务结果。如果插单很多但结果很少,说明组织存在承诺失控或需求入口失控的问题。最重要的一点是,排期调整要公开显示变更前后版本,让团队看到延期不是执行不力,而是资源被重新分配的结果。

核心关键词

读者评论

武
武婉清

我们团队试过类似的评分表,最大问题不是公式,而是成本估算经常偏乐观。现在会把开发、测试、上线后的运营投入分开估,并给出区间,排期结果比只填一个人天数更接近实际。文章提到的敏感性检查值得加入。

郭
郭浩然

硬约束和普通需求分流很有必要,但战略承诺这一类容易被滥用。建议再明确谁有资格认定战略事项,以及插队后必须公开推迟哪些工作,否则最后还是会回到领导拍板。

何
何雨

我比较认同先做准入检查的做法。实际工作中,很多需求连验收标准都没有就进入迭代,后面不断补范围,反而拖慢交付。只是准入字段不宜过多,最好按需求类型设置最小必填项,否则业务方可能因为填表复杂而绕开流程。

文章包含AI辅助创作:需求优先级实操方法:企业管理者提升需求排期效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506461
