需求排期需求排期全流程:实施团队数据分析与一文讲清
实施项目里最容易被误解的一句话是:“需求已经排进计划了。”排进计划不等于能按期交付:需求可能还没澄清,客户数据可能未就绪,关键接口可能没有负责人,实施顾问也可能同时背着多个项目。真正有用的需求排期,不是把需求名称填进甘特图,而是把承诺建立在可验证的范围、产能、依赖和风险之上。本文从实施团队的工作现场出发,拆解从收集到复盘的完整流程,并用明确标注的情景模拟数据说明如何判断排期是否可信。
一、先讲核心结论:排期不是日期表,而是承诺管理
1. 排期的目标是管理承诺,不是填满日历
我判断一份排期是否可用,通常先看它能不能回答四个问题:这项需求交付什么;谁负责、需要多少有效工时;它依赖哪些前置条件;如果条件变化,谁有权调整范围或日期。缺少其中任何一项,表格里的日期都只是愿望。
实施需求排期尤其容易受到外部条件影响。客户是否能提供字段映射、业务负责人是否按时确认口径、第三方接口是否开放、生产环境是否具备权限,这些通常不完全由实施团队控制。排期必须区分“团队可控工作”和“外部等待时间”,否则看似准确的计划会把等待误算成执行能力。
我的核心判断是:排期质量不看任务排得多细,而看承诺的依据能否被追溯、变更能否被解释、风险能否提前暴露。任务颗粒度过粗,无法管理;颗粒度细到每半小时,也会制造维护负担。对多数实施团队,按可验收的工作包拆分,并将单项工作控制在约半天至两天,往往更利于跟踪;这是管理建议,不是适用于所有项目的硬性标准。
2. 先区分四种日期,避免把计划说成承诺
不少团队在沟通中只维护一个“计划完成日”,但这会掩盖日期的性质。需求提出方听到日期后,通常会把它理解为交付承诺,而项目经理可能只是录入了一个未经资源校验的初步估算。
| 日期类型 | 含义 | 适用场景 | 沟通方式 |
|---|---|---|---|
| 目标日期 | 业务希望达到的时间点 | 投标、上线窗口、经营活动 | 注明提出方和业务原因 |
| 预测日期 | 依据当前信息推算的可能完成时间 | 需求尚有依赖或估算不确定 | 注明假设条件与置信区间 |
| 承诺日期 | 范围、资源、依赖均完成校验后对外确认的日期 | 正式里程碑与客户沟通 | 记录批准人及版本 |
| 实际日期 | 验收或交付事实发生的日期 | 复盘、结项、预测校准 | 按统一验收口径记录 |
把“目标日期”直接写成“承诺日期”,会把商业压力转化为项目风险。一个成熟团队可以接受预测变化,但不应该接受没有依据的日期变更;如果日期变了,应同步说明是范围、资源、前置条件还是优先级发生了变化。
3. 用三个结果指标判断排期是否有效
我建议不要只用“按期率”评价排期。按期率高,可能是团队把任务估得很宽松;按期率低,也可能是客户依赖长期未满足。至少要同时看承诺稳定性、需求流入与流出、等待时间和返工原因。
- 承诺达成率:按约定验收口径,在承诺窗口内完成的需求数占承诺需求数的比例。
- 排期变更率:统计周期内发生承诺日期或范围变化的需求数占已排期需求数的比例,并记录变更原因。
- 需求等待时长:从需求达到排期准入条件,到团队开始实质工作的时间。它能反映优先级拥堵,不等同于开发或配置工时。
这三个指标必须带口径。比如“完成”是实施顾问自测完成、客户验收通过,还是进入生产环境?如果不同项目用不同定义,横向比较只会产生错误结论。
二、实施团队的真实场景:需求为什么会挤进同一张排期表
1. 一条需求背后往往有多类工作
以企业系统上线为例,客户提出“增加一个审批字段”,表面上像是配置工作,实际上可能涉及业务口径确认、字段权限、历史数据补录、接口映射、测试用例更新、用户培训和验收。只估“配置要两小时”,却没有纳入确认与验证,计划自然会失真。
实施需求通常混合了四种性质:标准产品能力的使用指导、项目范围内的配置或流程调整、需要产品研发支持的缺陷或增强、以及客户侧数据与组织准备工作。它们的处理路径不同。将它们一概登记成“实施需求”,会让责任边界、估算方法和优先级都变得模糊。
2. 排期冲突往往来自共享资源,而非单项目估算
一个项目经理可能只看到本项目需要两名顾问各投入三天,但团队层面还要同时支持上线保障、售前答疑、其他客户的紧急问题和内部培训。项目计划上的“可投入人天”不等于团队真实可用产能。共享专家、接口工程师、数据顾问通常是排期中的瓶颈角色。
这也是为什么资源表不能只按人数汇总。两位具备通用配置能力的顾问,不一定能替代一位掌握特定接口或行业规则的专家。将“人”当成同质资源,会在排期阶段制造虚假的容量。
3. 工具能提高可见性,但不能替团队做判断
对中大型企业或百人以上组织,需求往往跨越业务、实施、研发、测试和客户成功等角色。此时使用支持需求关联、责任人、版本、风险、工时和交付状态的平台,能减少信息分散。比如以 PingCode 这类项目管理平台为例,可将需求、任务、缺陷和迭代信息关联起来;但平台本身不能替代准入规则、估算校准和客户依赖管理。
我会优先检查工具里的字段是否服务于决策,而不是字段数量是否丰富。若每条需求都要求填十几项,却没有人在排期会上使用这些信息,团队只是在增加录入成本。工具应让信息流动起来:谁提交、谁澄清、谁估算、谁批准、谁验收,每一步都能留下责任和变更记录。
4. 需求规模越大,越要把“等客户”单独看见
实施团队常把客户未提供数据、未确认口径、未开通权限等情况写成“任务进行中”。这样一来,团队内部的实际工作耗时和外部等待时间混在一起,复盘时很难判断问题究竟是估算偏差、执行低效,还是前置条件不足。
我建议至少设置“待客户输入”“待内部评审”“待外部依赖”“可执行”“实施中”“待验收”等状态。状态不是为了流程好看,而是为了让项目经理知道:当前阻塞发生在哪个环节、由谁推动、阻塞多久、是否会影响里程碑。
三、常见误区:看起来排得很满,实际上并不可信
1. 误区一:按需求提出顺序安排工作
先来先做容易执行,但不一定符合业务价值。一个低影响的小改动可能占据稀缺专家时间,真正影响上线的权限或数据问题反而排在后面。优先级应同时考虑业务影响、紧急程度、风险、依赖和实施成本,而不是只看提出日期或催促频率。
当然,价值优先也不是允许随意插单。紧急需求进入当前计划时,必须明确它挤掉了什么、影响谁、由谁批准。没有“被替换的工作”,就没有真实的插单成本。
2. 误区二:把估算工时当成日历工期
某项工作估算为八小时,不表示它能在一个工作日内完成。顾问可能要等待客户确认,也可能同时处理多个项目;会议、差旅、生产支持和审批都消耗日历时间。估算工时回答“要做多少工作”,工期回答“从开始到完成经过多久”,二者需要分别记录。
在跨部门项目里,依赖链决定了日历工期的下限。即使每个环节只需半天,只要每次确认都需要两天,串行流程仍可能拖延多个工作日。试图通过给单项任务加班来解决等待链条,通常效果有限。
3. 误区三:把满负荷当作高效率
计划利用率达到百分之百,看上去没有闲置,实际上意味着任何临时问题都会挤压已承诺工作。实施项目存在现场故障、数据质量问题和客户变更等不可预测事项,给关键角色保留缓冲不是浪费,而是对波动的准备。
缓冲也不应该被平均摊到每项任务里,导致所有估算都被人为放大。我更倾向于在团队或里程碑层面显式管理缓冲,说明它用于吸收哪类不确定性,并在风险解除后再重新分配。
4. 误区四:需求拆得越细,计划就越准确
如果拆分后的任务不能独立验收,也没有明确负责人,细化只会增加维护成本。把一项需求拆成二十个无法独立交付的微任务,并不能提高预测能力,反而容易让进度报告看起来很精确,却无法回答客户真正关心的“什么时候能用”。
拆分的标准应是可执行、可验证、可追踪。比如“完成审批流程”太笼统,可以拆为口径确认、流程配置、权限核验、端到端测试和用户验收;但没必要把每个字段的点击操作都登记为单独任务。
5. 误区五:只追踪延期,不追踪延期原因
“延期三天”是结果,不是原因。原因可能是低估工作量、客户输入晚到、需求范围变化、人员冲突、缺陷返工或验收标准不清。若复盘只记延期天数,下一次仍会重复相同问题。
原因分类要足够简单,团队才会持续记录。可先使用范围变化、外部依赖、资源冲突、估算偏差、质量返工、决策等待六类;每月再抽样核对,避免所有问题最后都被归为“沟通不足”。
四、专业判断逻辑:从需求进入到承诺发布的全流程
1. 第一步:统一入口,先把需求描述成可判断的对象
需求不应只是一句话或一段聊天记录。进入排期前,至少要有提出方、业务目标、现状问题、期望结果、影响范围、期望时间、验收方式和相关依赖。信息暂时缺失并不意味着不能登记,但应标记为“待澄清”,不能直接当作可排期工作。
我会要求需求提出方说明“如果不做,会发生什么”。这个问题能帮助区分真正的上线阻断、效率改善和个人偏好。若没有明确业务后果,团队可以先保留需求,但不必自动给出承诺日期。
(1)需求描述的最小模板
- 业务目标:希望改变什么业务结果或风险。
- 现状与问题:目前流程如何运行,问题发生在哪个环节。
- 范围边界:涉及哪些角色、流程、数据和系统,不包含什么。
- 验收条件:如何判断交付有效,谁负责确认。
- 目标日期与原因:是否存在法规、上线窗口或经营活动约束。
- 依赖事项:数据、接口、权限、第三方和客户决策分别由谁提供。
2. 第二步:做准入评审,判断是否具备估算条件
准入不是拒绝需求,而是判断现在能否合理评估。对于关键口径不明、验收人缺失或依赖方未确认的需求,强行估算通常只会把不确定性藏进一个数字里。可以先安排澄清任务或技术预研,再进入正式排期。
准入评审可用“通过、补充信息、先做预研、暂缓”四种结论。每个结论都应有责任人和下一步日期。“补充信息”如果没有截止时间,很容易成为长期悬置的需求池。
3. 第三步:分类分流,别用同一套估算方法处理所有需求
建议将需求分为配置实施、数据处理、集成接口、产品研发、缺陷修复、培训与变更管理等类型。配置工作可参考类似项目的工时;数据工作需估算清洗、映射、校验和回滚;接口工作需确认协议、环境、联调窗口和对方响应时间;产品研发则要经过研发侧评审,不能由实施团队单方面承诺。
分类的价值在于识别责任边界和隐藏工作。若需求同时包含产品增强和项目配置,应拆出不同工作包并建立关联,而非把全部工作放进一个“实施任务”。这样才能分辨延期发生在产品交付、客户准备还是实施执行。
4. 第四步:估算总工作量,并单独估计不确定性
估算时,我会将工作拆成实施执行、评审协调、测试验收、数据准备和上线支持等组成部分。团队可以使用历史相似任务作为参照,再由承担工作的人校验,而不是仅由项目经理在会上拍一个数字。
估算还要表达不确定性。信息充分、做过多次的标准配置,可能适合给出较窄区间;首次接触的外部接口或复杂迁移,应采用更宽区间,或先安排预研。区间不是不专业,假装精确才会误导决策。
例如估算“接口联调两至四人天”,并不等于随意拖延,而是明确指出当前不确定性。待对方提供接口文档、测试环境和样例数据后,再收窄区间并决定是否承诺日期。
5. 第五步:校验产能,计算可承诺工作而非理论满载
可用产能不能简单等于人数乘工作日。团队应扣除休假、固定会议、支持轮值、差旅和已承诺任务,再根据角色技能匹配工作。对于共享专家,还要考虑其同时服务的项目数量和切换成本。
比较稳妥的做法是用过去若干周期的实际交付量校准计划,而不是直接套用百分之百利用率。若团队过去八周平均每周完成约二十个标准工时的可验收工作,就不应仅凭名义工时把下周排到三十小时。这里的“标准工时”需由团队统一定义,避免不同任务难度直接相加。
6. 第六步:先排依赖链,再排局部任务
排期顺序应从里程碑倒推关键依赖。数据样本、权限开通、业务口径确认、接口联调和用户验收,可能构成串行链条。关键链上的任务一旦延期,后续多个任务都会受影响;非关键任务即使延后,也未必改变上线日。
我会在排期会上明确每个关键依赖的“提供者、需要日期、验证方式、未满足时的替代方案”。只写“客户配合”没有管理价值;写清“客户数据负责人于某日提供脱敏样本,实施顾问在一个工作日内校验字段完整性”,才可追踪。
7. 第七步:评审承诺,发布版本并保留变更记录
正式排期前,项目负责人应与实施负责人、必要的产品或研发代表、客户关键干系人确认范围、资源和依赖。对外发布时注明计划版本、承诺日期、关键假设和风险。后续变化不覆盖旧记录,而是说明变更时间、触发原因、影响范围和批准人。
版本记录不是为了追责,而是为了重建事实。若客户问“为什么原来是月底,现在变成下月中旬”,团队应能指出是新增了验收范围、数据晚到,还是资源被重新分配,而不是只能凭记忆争论。
8. 第八步:滚动复核,让排期随事实更新
排期不是一次性文件。建议每周更新一次短周期执行计划,每两到四周做一次中期滚动预测;临近上线时,可增加关键路径检查频率。更新时重点看新增需求、剩余工作、阻塞时间、资源变化和验收条件,而不是把所有任务逐条朗读一遍。
如果团队每周花大量时间维护排期,却没人根据数据调整优先级或资源,说明流程可能过度行政化。有效复核应导向决策:取消什么、延后什么、需要谁介入、是否调整承诺。
五、案例与数据观察:一次排期复盘怎样找出真正的瓶颈
1. 案例背景:把“总是延期”拆成可验证的问题
下面是一个匿名化实施项目的情景模拟,用于展示分析方法,不代表行业统计,也不是任何单一客户的真实披露。某企业系统上线项目涉及流程配置、历史数据导入、接口联调和用户验收,团队共六人,计划周期八周。项目初版排入四十二项需求,计划承诺达成率目标为百分之九十。
项目推进到第四周时,团队发现不少任务状态长期停在“进行中”,但顾问实际处理时间并不多。复盘后将总历时拆成实际作业、客户等待、内部等待和返工四类,发现问题并不是简单的“团队执行慢”。
2. 观察结果:等待和返工吞掉了日历时间
| 工作类型 | 工作量占比 | 主要现象 | 改进方向 |
|---|---|---|---|
| 实际实施作业 | 约百分之四十八 | 配置、映射、测试等可见工作 | 保留任务级估算与验收记录 |
| 客户等待 | 约百分之二十七 | 数据、口径、权限确认晚到 | 设置输入责任人和最晚提供日期 |
| 内部等待 | 约百分之十五 | 稀缺专家冲突、评审排队 | 提前锁定关键角色时间窗 |
| 返工处理 | 约百分之十 | 验收条件不清、样本质量不足 | 将验收口径和数据校验前置 |
这组模拟数据的启发不在于百分比本身,而在于分析方法:把每项需求的历时拆开后,才能识别排期误差来自哪一类因素。若只看“按期或延期”,团队很可能会要求顾问加快执行,却没有解决客户等待和内部资源排队。

3. 第二轮改进:调整准入和依赖管理,而不是简单加人

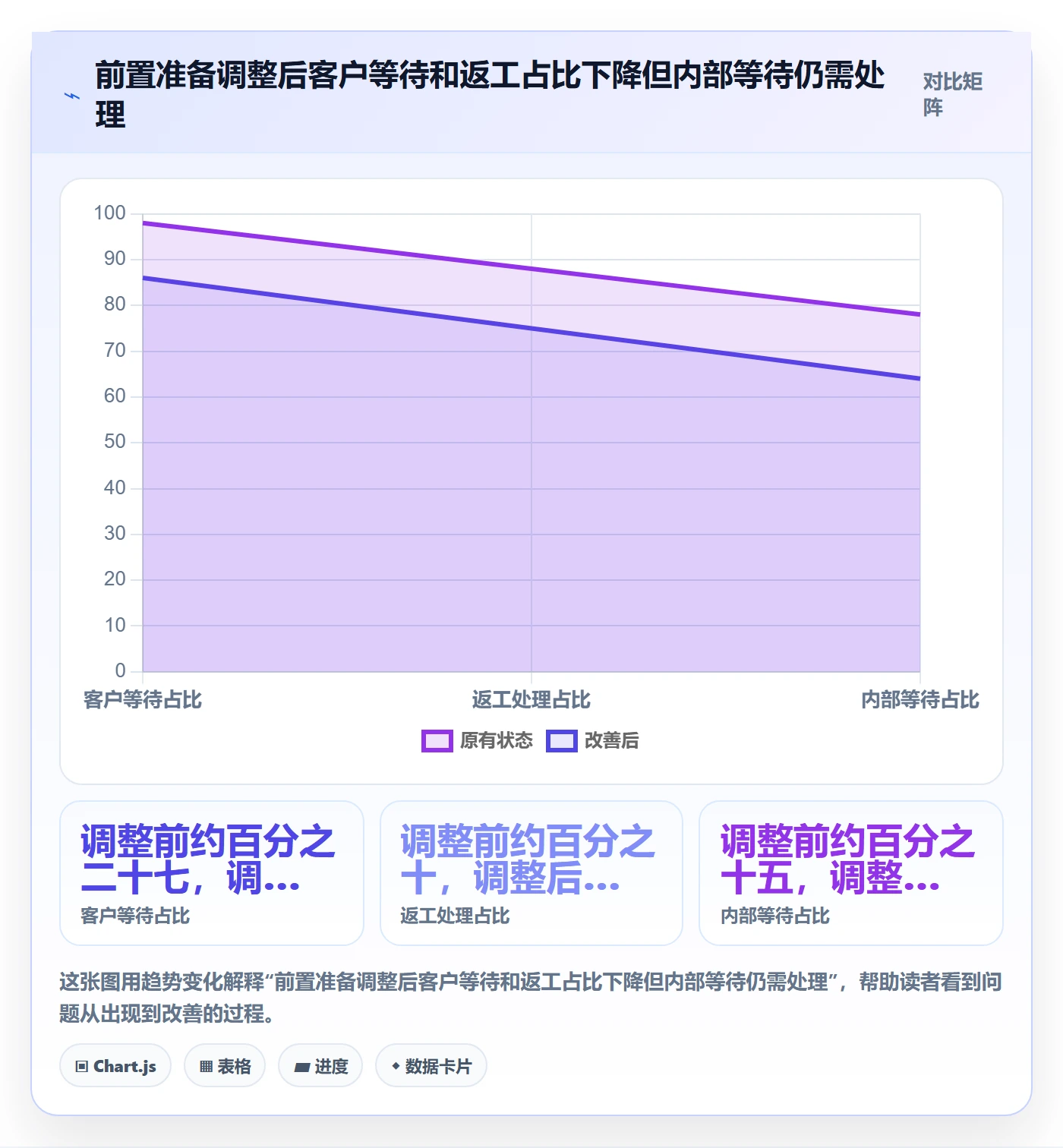

项目团队随后做了三项调整。第一,未提供样例数据的迁移需求先进入准备状态,不计入正式承诺;第二,客户输入设置明确责任人、截止时间和校验规则;第三,每周提前锁定接口专家的联调窗口,并在需求变更时同时更新影响分析。
在情景模拟的后四周,客户等待占比降至约百分之十八,返工处理占比降至约百分之七;内部等待仍在约百分之十四上下。这个结果说明前置管理确实可能缩短部分等待和返工,但团队不能宣称所有延误都已解决:共享专家冲突还需要资源层面的安排。

4. 用一条需求展示完整的排期推导
假设客户提出“上线前导入历史审批记录”。初始信息只有需求名称和希望日期。团队不直接承诺,而是先确认记录范围、字段映射、附件是否迁移、历史数据格式、导入后的权限规则和验收人。
澄清后发现,实施团队估算为:数据清洗两人天、字段映射一人天、试导入与校验一人天、正式导入及回滚准备一人天,共五人天。客户侧需提供脱敏样本和字段说明;数据负责人需要两个工作日准备。实施工时为五人天,不代表五个日历工作日,如果客户准备、评审和导入窗口串行,预测日期必须覆盖这些等待。
若样本通过校验,团队可以收窄风险区间并确认承诺日期;若样本中缺少关键字段,则先决定补录、映射替代或缩小历史范围。这个案例里最重要的判断不是“五人天算得准不准”,而是团队在确认日期之前,已经把可执行条件和改变方案说清楚。
5. 指标观察要避免把小样本当作规律
如果一个团队一个月只完成十项需求,按期九项与按期八项之间的差异,可能受单个大型需求影响。与其据此断言团队表现突然下降,不如同时观察需求复杂度、依赖等待、范围变更和返工数量,并滚动看多个周期。
建议将指标用于发现问题,而不是给个人做简单排名。按期率低可能来自估算偏差,也可能来自优先级反复变化。只有把结果指标和原因分类结合起来,数据才会导向改进,而不是诱发“把任务估大一点就能按期”的行为。
六、不同情况下怎么行动:让流程适应项目,而非反过来
1. 项目启动初期:先建立需求基线和依赖清单
启动期通常范围还在收敛,重点不是一次性把所有细节排到项目末尾,而是建立阶段目标、需求分类、关键路径和近期可承诺工作。对远期需求保留估算区间和风险说明,随着信息增加再逐步细化。
- 梳理业务目标、上线边界和验收责任人。
- 识别数据、接口、权限、决策等外部依赖。
- 将确定性较高的工作排入近期承诺,将不确定工作安排澄清或预研。
- 明确需求变更的批准机制,避免基线形成后继续无记录地扩范围。
2. 临近上线:以关键路径和验收准备为中心
上线窗口临近时,需求排期应从“完成多少任务”转向“哪些条件决定能否上线”。数据准确性、权限验证、回滚方案、用户验收和生产环境准备通常比非阻断型优化更重要。
团队可以把需求分成上线阻断项、上线必要项和上线后优化项。分层必须由业务负责人共同确认,不能由实施团队单方面把客户关心的事项降级。对于无法在窗口内完成的项目,提供范围缩减、分批上线或调整窗口等明确选项。
3. 高度定制或接口复杂:先做小规模验证
如果需求依赖陌生系统、复杂数据结构或第三方响应,直接给一个确定工期往往风险过高。可以先安排短周期预研,验证接口可达性、样例数据质量和关键规则,再决定后续范围与资源。
预研也应有明确产出:技术可行性结论、未决问题、工时区间、依赖清单和推荐方案。没有产出的“先研究一下”容易无限延长,也不能支持排期决策。
4. 客户频繁插单:用替换规则控制扰动
对于持续出现的临时需求,项目团队不应只重复提醒“请按流程提需求”,而应提供可操作的优先级规则。紧急插单要说明业务损失、目标日期和批准人,并选择被延后或取消的工作。否则插单只是把风险转移给所有已承诺需求。
如果插单来自生产故障,应与常规增强需求分开管理,明确故障等级、响应责任和恢复目标。把所有事项都标成“紧急”,最终会让真正的紧急问题失去资源优先权。
5. 多项目共享团队:从团队池看容量,不只看单项目
项目经理应定期与资源负责人检查关键角色的总负荷,特别是接口、数据、安全和行业专家。某个项目的局部排期可行,不意味着团队层面可行。跨项目调度时,尽量减少专家在多个任务之间频繁切换,避免看上去每个项目都分到了一点时间,实际上没有任务能连续完成。
若团队缺乏统一视图,可以先用简单的角色周历和需求队列建立透明度,再决定是否需要更完整的平台。工具选型的核心是能否支持团队真实的资源和依赖管理,而不是功能清单最长。
6. 需求规模小、团队精简:不要过度流程化
两三人的小团队不一定需要复杂审批链。一个共享需求清单、固定的每周优先级讨论、明确负责人和验收条件,可能已经足够。流程应随风险和协作复杂度增长,而不是一开始就复制大型组织的全部机制。
但精简不等于口头管理。至少保留目标日期、状态、负责人、依赖和变更原因。关键承诺若只在聊天记录里,人员一旦轮换,团队就会失去项目记忆。
七、不同情况下的取舍:没有一种排期方法适合所有项目
1. 固定日期与固定范围,通常必须选择优先保护的对象
若上线日期由监管、合同或经营活动锁定,范围就需要分层,优先保障核心流程,把低优先级改进安排到后续版本。若范围不可削减,则必须讨论日期调整或增加资源是否有效。不能同时要求日期、范围、资源和质量全部固定,却不接受风险上升。
资源增加也不是万能方案。新成员需要熟悉业务和系统,短期内可能增加沟通成本;只有任务可并行、知识可以转移、瓶颈不在客户等待时,加人才能实质缩短工期。
2. 确定性与响应速度的取舍
预先完成详尽估算,能提高中长期计划的可解释性,但会增加前期分析成本;快速承诺可以满足业务响应,却可能把未知风险留到执行阶段。我的建议是按不确定性分层:成熟、重复的需求走快速通道;高风险、跨系统或数据迁移类需求先澄清或预研。
不要对所有需求采用同样的审批深度。流程过重会拖慢小需求,流程过轻会放大关键路径风险。分类管理比“一刀切更严格”更有效。
3. 利用率与缓冲的取舍
高利用率适合工作稳定、任务可替代、外部依赖少的环境;实施现场变化频繁、跨部门协作复杂时,应保留一定缓冲。缓冲大小需根据团队历史波动、项目风险和关键节点判断,不能机械套用一个百分比。
如果每个周期都把缓冲用完,说明缓冲不足或需求持续超载;如果长期大量剩余,则可能是估算、资源配置或需求准入存在问题。缓冲也应复盘,而非永久隐藏的“备用时间”。
4. 统一模板与项目差异的取舍
统一字段和状态便于跨项目查看,但过多必填项会让一线团队机械录入。建议统一关键口径,如需求类型、承诺日期、验收方式、风险和变更原因;具体任务结构则由项目复杂度决定。
面对中大型组织,可先统一“决策所需信息”,再统一操作细节。不同业务线可能有不同验收标准,但应该能在共同框架下解释日期、资源和风险。这样既保留项目差异,也能支持组合层面的容量判断。
5. 表格与管理平台的取舍
表格适合需求量有限、角色稳定、变更频率低的项目;当需求与缺陷、迭代、测试、工时和客户承诺之间需要持续关联时,单表会出现重复录入、版本冲突和追溯困难。采用管理平台可以提升可见性,但前提是团队愿意维护统一口径和流程。
选型时建议用一个真实项目做小范围验证:模拟提交需求、补充信息、估算、排期变更、关联阻塞和验收,再观察是否能减少重复沟通。不要只看演示环境里功能齐全,也要核对权限、报表口径、历史数据迁移和团队使用成本。
八、落地检查清单:把排期变成可以持续运行的机制
1. 每条承诺需求都能回答五个问题
- 交付结果是什么,验收人是谁?
- 当前估算包含哪些工作,哪些工作不包含?
- 关键依赖由谁提供,最晚何时满足?
- 承诺日期基于哪些假设,风险是什么?
- 若需求变化,谁批准,影响哪些任务或里程碑?
如果这些问题答不上来,需求仍可能处于澄清或预测阶段,不宜包装成确定承诺。信息不足可以被管理,隐瞒信息不足才会让计划失去可信度。
2. 每周排期会聚焦变化和决策
有效的周会不必逐项朗读全部任务。建议按四类议题推进:新增需求是否准入;关键依赖是否按期满足;承诺日期或范围是否变化;需要管理层协调的资源或客户决策是什么。会议结论要记录负责人和截止时间。
对于没有变化的事项,可通过看板或周报异步查看。把会议时间留给冲突和取舍,通常比追求所有人轮流汇报更有价值。
3. 每月复盘一次预测误差来源
复盘不只比较计划与实际,还要抽样核对估算、等待、返工和变更。可以问:哪类需求估算偏差最大?哪些外部输入反复晚到?哪些角色成为瓶颈?哪些验收问题造成返工?下个月准备改变哪一条规则?
每次复盘聚焦一到两个可执行改进,并在下个周期验证效果。一次性推出十几项流程要求,通常会降低执行率。只有当改进能改变实际决策,指标才值得持续维护。
九、结语:可信排期的价值,在于让变化有据可依
实施团队做需求排期,难点从来不是把任务放进日历,而是面对不完整信息时,如何区分目标、预测与承诺;面对客户等待和共享资源时,如何找出真正的瓶颈;面对范围变化时,如何透明地说明取舍。
我更看重排期能否解释变化,而不是计划是否从未变化。一个可信的计划允许事实更新,但每次更新都能追溯原因、影响和决策。它既不把所有风险推给一线顾问,也不把不确定性藏在一个看似精确的日期里。
下一步可以从最近一个延期项目开始:抽取十到二十项需求,分别记录实际作业、客户等待、内部等待和返工;再检查准入信息、验收口径和承诺版本是否完整。先找出占比最高的一个延误来源,针对它改一条规则,连续观察两个周期。比起先采购复杂工具或重做全部流程,这种小范围、可验证的改进更容易带来真实变化。
常见问题解答(FAQ)
1. 需求排期全流程应该怎么走?
我负责过一个实施项目,需求一开始按客户提出的顺序往迭代里塞,结果临近上线才发现接口依赖还没确认,原定日期连续改了两次。我想知道,排期应该从哪一步开始,才能避免把“需求列表”误当成“可执行计划”?
先统一需求入口,再做评估和承诺,最后持续校准,不要收到需求就直接填日期。可按六步推进:一是登记需求,写明提出方、业务目标、期望时间和验收人;二是澄清范围,把模糊描述拆成可验收的任务;三是标注优先级、依赖与风险;四是由实施、产品、研发及客户侧关键人员共同估算工作量;
五是按真实可用产能安排批次并确认里程碑;六是每周核对进度、变更和风险,必要时调整范围或日期。举例来说,某团队一个月名义上有20个工作日,但扣除会议、支持工单、休假和维护后,可用于项目交付的时间只有约13天。若按20天承诺,排期从起点就失真。
排期表至少应保留需求、责任人、估算工时、依赖、计划开始与完成时间、验收标准、状态和风险说明。
2. 实施团队如何估算需求工期,避免日期承诺过于乐观?
我过去习惯让执行人报一个“最快几天能做完”,再把这个数字写进计划,后来测试和客户验收经常没有时间。我不确定估算时该算哪些环节,实施团队怎样给出更可信的交付日期?
不要把编码或配置时间等同于交付工期。应拆分需求分析、方案确认、配置或开发、联调、测试、客户验证、上线准备和缓冲,并确认每项工作的责任人及前置条件。可以用历史同类需求作为参照:假设某项配置通常需要2人日,联调1人日,验收及修复预留1人日,基础工作量是4人日;
若关键接口尚未开放,应把等待风险单列,而不是假装它不存在。估算初期可同时记录乐观、最可能和保守工期,连续积累几个迭代的实际数据后,再校准团队自己的偏差。判断承诺是否合理时,重点看依赖是否已确认、执行人是否有空档、测试和验收是否排进计划;
缺少任一项,就应给出条件化日期,例如“接口于周三前提供时,预计周五完成联调”,而不是报一个没有前提的确定日期。
3. 需求优先级和排期顺序应该怎么定?
我遇到过客户反复催一项小改动,团队就把它排在最前面,真正影响上线的权限和数据迁移却被挤到后面。我想知道,除了看谁催得急,还能用什么依据排先后,怎样处理高价值但依赖复杂的需求?
把“业务价值”和“交付可行性”分开判断,再讨论顺序。可以用影响范围、业务时限、合规或上线阻塞程度、预估投入、依赖数量五项做轻量评审,每项按低中高标记,不必为了显得精确而编造小数分。通常,阻塞验收或上线的事项应先处理;有明确时限且错过会产生损失的需求,应检查能否缩小范围后先交付关键部分;
价值高但依赖未就绪的需求,则先安排依赖确认和方案验证,而非直接承诺完整交付。比如权限调整本身只需2人日,但它是客户验收前置条件,优先级可能高于一个需5人日、可延后上线的报表优化。评审结果还应记录取舍理由和提出方确认,避免优先级被口头催促不断改写。
4. 排期后需求变更、延期或资源冲突时,怎么调整才不让计划失控?
我最困惑的是排期表刚确认几天,客户又增加范围,团队也可能被临时拉去处理线上问题。如果每次都直接把新任务塞进去,原来的日期很快就不可信了;但如果一律拒绝变更,也不符合实施现场的实际情况。
把变更当作有成本的决策,而不是在原计划上免费追加。每次变更先记录新增范围、原因、影响对象和期望时间,再评估它会挤占哪项工作:是延后当前需求、减少本次范围、增加资源,还是接受日期变化。对线上故障等紧急工作,可预留明确的支持容量;
例如团队每周可交付约25人日时,可以先按20至22人日排已承诺任务,其余用于支持与波动,具体比例要用团队自身历史数据验证,而非照搬固定标准。每周查看计划完成率、延期原因、待确认依赖和变更数量;若连续几周完成量低于承诺量,应先降低承诺或查明等待、返工等原因,而不是继续加压。
调整后同步更新责任人、里程碑和客户预期,并保留变更记录,才能判断延期究竟来自估算偏差、范围膨胀还是外部等待。
核心关键词
文章包含AI辅助创作:需求排期需求排期全流程:实施团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505660
读者评论
我们以前把客户未交数据的任务也记成进行中,复盘时总觉得顾问效率低。后来单独标等待状态,延期原因清楚了不少,不过客户侧责任人和截止时间确实得有人持续跟进。
按历史交付量校准产能挺实用,但跨项目的任务难度差异很大,标准工时怎么统一是个难点。我们目前只能先按需求类型分组,再用几轮数据慢慢调整。
文章强调插单要说明挤掉什么,这点在实际协作里不太容易做到:业务方常只看自己的紧急程度。除了记录批准人,最好也明确谁有权调整里程碑,否则排期会上有结论,执行中还是会变。
