开发周期越紧,需求排期越不能靠“把每个人的工时填满”。我在排期诊断中反复看到一种反常识现象:团队日历看起来排得越满,版本延期反而越容易发生。原因通常不是开发不够努力,而是需求进入计划时,依赖、验证、返工和临时工作没有被计入。真正有效的开发周期实操方法,不是更精细地猜日期,而是建立一套从需求准入、容量测算、依赖识别到滚动校准的机制,让计划可以解释、执行和调整。
一、先讲结论:排期效率不是压缩估时,而是减少计划失真
1. 先把“排期”从填日期改成做决策
排期不是把需求清单按优先级从上到下塞进日历,而是回答三个问题:这次周期要交付什么结果,团队实际能承诺多少工作,以及哪些条件变化时需要重新决策。没有这三个答案,排期表只是愿望清单。
我建议把开发周期定义为一个有明确起止点的交付窗口,例如两周迭代、四周小版本或六周专项。周期内计划不必追求每项工作都精确到某一天,但必须明确承诺范围、责任人、验收条件和关键依赖。日期越精确,不代表计划越可靠。
排期效率的核心不是“更快排完”,而是让需求从讨论到承诺所需的信息更完整,让周期中途变更更可控。如果会前没有统一的需求输入标准,会议里花一小时讨论十几条信息不全的需求,散会后又各自理解,排得再快也只是把争议推迟。
2. 用四个指标判断排期是否真的改善
只看计划按时完成率容易误判。团队可能通过缩小需求、降低测试范围或把未完成工作移到下个周期,做出“按时完成”的表象。我会同时看承诺稳定性、交付预测误差、未计划工作占比和需求返工率,避免单指标驱动行为变形。
| 指标 | 建议定义 | 它能回答什么 | 常见误用 |
|---|---|---|---|
| 承诺范围完成率 | 周期内达到验收条件的承诺需求数 ÷ 周期开始时承诺需求数 | 团队承诺与实际交付之间有多大差距 | 把未验收的半成品算作完成 |
| 交付预测误差 | 实际完成日期与排期预测日期的偏差,按需求或里程碑统计 | 团队估算和依赖判断是否逐步稳定 | 只统计延期,不统计提前完成造成的闲置与范围变化 |
| 未计划工作占比 | 周期中新增的紧急工作量 ÷ 周期总工作量 | 计划是否被线上问题、临时支持频繁打断 | 将所有突发工作都归为“不可控”,不分析来源 |
| 需求返工率 | 因验收口径、边界条件或需求理解偏差而重复处理的工作量占比 | 需求是否在进入开发前达到可执行状态 | 把正常缺陷修复和需求理解返工混在一起 |
这些指标不适合用来给个人排名。排期误差往往来自需求不完整、跨团队等待、环境不稳定和中途插单,单独压某位工程师的估时,通常只会让估算变得更保守,却不会让交付更准。

3. 建议把周期计划分成承诺、候选和缓冲三层
承诺层是团队基于需求准备度、真实容量和依赖条件认可的工作;候选层是优先级高、但尚有一项前置条件未关闭的工作;缓冲层则用于线上故障、跨团队等待或不确定性较高的任务。三层不能混在一张没有标记的需求列表里。
我通常建议,承诺层只放信息已达到准入标准的需求。候选层不能被业务方误认为已经答应交付。缓冲也不是“空闲时间”,而是预先为波动留出的容量;如果周期结束时没有用完,可以投入维护、自动化或后续准备工作。
对于首次建立排期机制的团队,不必一开始追求复杂模型。先用一张表把需求、容量、依赖、验收和状态讲清楚,连续观察三个周期,再根据偏差调整规则,比直接引入一套精细到小时的预测模型更稳妥。
二、背景和真实场景:为什么看起来合理的计划常在第二周失效
1. 一个常见的两周迭代现场
下面是一个用于说明方法的匿名化情景案例,不是对某一家企业的真实统计。某产品研发团队有6名工程师,计划做两周迭代。排期会上,产品经理带来14条需求,按业务优先级排序;技术负责人按经验判断每条工作量;测试同学在开发完成后统一接手。
第一周中段,团队发现两条需求依赖尚未确定的权限接口,一条需求缺少异常状态的验收口径。与此同时,线上问题占用两名工程师约一天半,联调环境又出现配置差异。到第二周末,团队完成了大部分代码,却只有9条需求通过完整验收。
表面看,这是工程师估算偏差;往下追,原因分成四类:需求没有说明边界,外部依赖未确认,测试工作被放到周期末,线上支持没有预留容量。只要求工程师下次估得更准,不会自动补上这四个缺口。
2. 周期中断通常来自多个“小风险”叠加
排期失真很少只由一个大型事故造成。更常见的是每条需求都带有一点不确定性:接口字段可能调整,设计稿仍待确认,数据迁移要协调另一团队,验收人不能及时响应。单看每个风险似乎都能处理,叠加之后却会把关键路径推迟数天。
如果把需求当作彼此独立的工作相加,容易低估等待和切换成本。一个开发任务估算为两天,不代表它在日历上两天后就能交付;中间可能要等待评审、测试环境、业务答疑或另一个团队的接口。排期应区分“工作量”和“历时”,二者不能互相替代。
3. 团队规模越大,跨角色等待越值得单独管理
小团队常能在同一间会议室快速解决接口疑问;中大型组织则可能涉及产品、研发、测试、安全、数据、运维和外部业务团队。参与角色增多后,沟通路径变长,信息版本不一致的概率也会上升。
对100人以上组织,我更关注团队边界、共享资源和决策等待,而不只是单个项目的任务总量。一个需求即使只需要三天编码,如果必须等待另一个团队的两次评审、一次环境开通和一次业务验收,实际交付周期可能远超过三天。

4. 先画出实际工作流,再决定要优化哪一段

我不会一开始就问“估算方法要不要改”。我会先抽取最近三个周期的需求,标出从提出、澄清、开发、联调、测试到验收的时间点,再区分实际工作时间与等待时间。若需求在测试队列停留很久,优化开发估算就不是首要动作。
这种诊断方式的好处是把争论从“谁拖了进度”转成“哪个环节长期形成队列”。如果开发完成后平均等待测试四天,说明团队可能有并行工作上限或测试容量问题;如果需求常在开发中途被退回补充验收条件,则应先提高准入质量。
三、常见误区:排期表越详细,未必越能指导执行
1. 把工时填满,误以为资源利用率等于效率
将每个人的工作时间排到100%,看起来没有浪费,实际会让任何小故障都变成延期。工作具有波动性,人员也需要评审、答疑、代码合并和跨团队沟通。若把所有可用时间都变成承诺,团队没有吸收波动的余地。
容量计划应扣除固定会议、值班、休假、培训和维护投入,再保留与团队历史中断水平相匹配的缓冲。缓冲不应凭感觉定为一个永远不变的比例,而应从过去几个周期的中断记录中估算,并在周期复盘时校准。
2. 把故事点当成跨团队统一的生产力单位
故事点适合团队内部比较相对复杂度,不适合直接比较两个团队谁效率更高。不同团队对一个点的定义可能完全不同,技术栈、自动化水平、审批流程和缺陷负担也不同。把故事点换算成固定工时,再用于绩效排名,通常会破坏估算的诚实性。
若团队使用故事点,应该固定团队自己的估算口径,以历史完成趋势预测团队容量,而不是追逐点数增长。若新团队尚无历史数据,可先用小、中、大或理想工作日做粗估,并在三个周期后复盘误差来源。
3. 把优先级排序等同于可以按顺序开工
高优先级需求如果依赖未完成的底层能力,未必应该先开工。优先级表达的是价值或紧迫性,不表达依赖关系、执行顺序和并行条件。排期要把“值得先做”和“现在能做”同时考虑。
例如业务价值最高的功能依赖权限模型升级,而权限改造还没有技术方案。团队可以先做方案验证、接口契约或风险消减任务,但不应该把完整功能直接放进承诺层,再期待开发过程中自然解决未知问题。
4. 只排开发,不排评审、测试、发布和验收
需求的完成状态应是达到可验收结果,而不是代码提交。若开发工作三天、测试工作两天、业务确认还需一天,却只在计划里登记三天开发,报表就会长期显示“开发完成但需求未完成”。这会掩盖真实瓶颈,也会让业务方误以为承诺已经兑现。
不同工作不一定需要拆成很多细碎任务,但至少要确保设计评审、测试、数据准备、灰度发布、监控和业务验收有人负责、有时间窗口、有退出条件。
5. 需求中途插入,却不明确挤出什么
紧急插单不是不能做,而是要讲清楚它改变了什么。每次加入高优先级工作,都应由相同层级的决策者确认:它替代哪项承诺、占用多少容量、是否影响里程碑,以及谁需要接受影响。
如果每个新需求都说“只占一点时间”,累计下来就会形成隐形工作。团队应记录中途加入的需求及原因,周期结束后观察插单来源:线上故障、监管要求、业务临时变化,还是前期需求分析不足。不同来源对应不同治理动作。
6. 用个人加班掩盖系统性缺口
加班可能让某个周期勉强按时,却不一定能提升长期排期能力。若问题来自外部依赖和反复返工,持续延长工作时间只会压缩测试、复盘和维护时间,下一周期的风险反而更大。
我会把连续两个周期依赖加班才能交付视为计划系统的预警,而不是团队“战斗力强”的证明。先查看未计划工作、返工、等待和容量利用情况,再判断是否需要调整范围、补充资源或改变交付节奏。

四、专业判断逻辑:先判断需求能否排,再判断团队能承诺多少

1. 用需求准入清单挡住“信息不全但先开工”
排期前的需求不需要写成几十页文档,但必须让执行人员回答:解决谁的什么问题,成功如何验证,边界在哪里,依赖谁,失败或异常时怎么处理。回答不了的部分,应标出负责人和补齐时间,而不是用“开发时再看”带过。
我常用一个简单判断:团队在排期会上能否用两分钟复述需求,并对主要验收场景达成一致。如果产品、研发和测试对目标理解不同,估算数字再精确也没有意义。此时应先澄清,或将工作拆成短周期验证任务。
| 准入项 | 最低可执行要求 | 不满足时的处理 |
|---|---|---|
| 用户问题与目标 | 说明目标用户、触发场景和预期结果 | 回到业务澄清,不以功能名称代替问题描述 |
| 验收条件 | 至少覆盖主路径、关键异常和数据结果 | 补充验收用例,明确业务验收人 |
| 范围边界 | 说明本次包含和明确不包含的内容 | 拆分最小可交付范围,避免需求外溢 |
| 技术与业务依赖 | 识别接口、权限、数据、环境和外部决策 | 安排前置验证,未关闭则进入候选层 |
| 发布与回滚 | 明确灰度方式、监控责任和回滚条件 | 补齐上线方案,不把上线风险留给最后一天 |
2. 将大需求拆成可验证的交付切片
拆分不是把一个大需求切成多个技术任务,而是形成可以独立验证、逐步交付的业务切片。比如“搭建完整报表中心”可能跨越数据接入、权限、筛选、导出和可视化;先交付关键指标查询,再逐步增加筛选和导出,通常比等所有模块一次性完成更容易获得反馈。
好的切片具有三个特征:用户价值可以单独验证,依赖关系清楚,失败时不会让整个项目陷入不可交付状态。若只能按前端、后端、测试拆分,团队可能只是把技术工作拆细,并没有降低业务不确定性。
3. 用三点估算表达不确定性,而不是伪精确
对复杂需求,我倾向于记录乐观、最可能和悲观三种工作量,再确认差异来自什么。三点估算不是为了算出漂亮的小数,而是暴露未知。例如乐观两天、最可能三天、悲观八天,说明关键问题不是取平均值,而是弄清悲观场景中的接口、数据和审批风险。
对成熟且重复的工作,使用团队历史中位数往往比重新开会估算更省时。对新技术、新依赖或高风险变更,则先安排技术验证或需求澄清。估算方法要匹配不确定性,不能要求所有需求都套同一个精度。
4. 从名义人数换算为有效容量
容量不是人数乘以工作日。应从周期总工作日中扣除休假、值班、固定会议、支持工作、培训和跨团队协作,再根据历史未计划工作预留缓冲。不同角色的容量也不能简单互换:多一名开发工程师,并不能马上消除测试队列或架构评审瓶颈。
可以用下列公式做初始估算:有效容量=可工作人日-已知固定投入-预期中断容量。团队有稳定历史数据后,用近三个至六个周期的实际完成趋势校准;没有历史数据时,把结果当作试算值,并明确承诺范围要保守。
5. 先找关键路径,再决定并行方式
关键路径是决定最早交付时间的一串相互依赖工作。若设计确认、接口开发、数据迁移和业务验收必须依次完成,任何一环延迟都会推迟整体交付。相反,彼此独立的前端页面和监控配置可能并行推进,但也需要检查共享人员和环境是否形成资源冲突。
我会先标出每项工作的前置条件、最早开始时间、责任人和等待方,再检查依赖链有没有超过周期窗口。发现关键路径过长时,选择不是“要求所有人更快”,而是减少范围、提前完成风险验证、增加可并行工作,或调整里程碑。

6. 用概率表达承诺可信度
当业务里程碑重要、需求不确定性又较高时,单一日期会造成虚假的确定感。团队可以基于历史交付数据做区间预测,例如给出“较大概率在某周完成”的范围,并说明影响区间的关键依赖。没有历史数据时,先以风险等级和前置条件表达置信度,不要用未经验证的概率数字装饰计划。
对外沟通时,我会区分“目标日期”和“承诺日期”。目标日期是业务希望达到的时间;承诺日期是团队在当前范围、容量和依赖条件下愿意负责的时间。二者不一致并不代表团队不配合,而是需要通过范围、资源或风险决策来缩小差距。
五、案例与数据观察:把需求排期从会议动作变成可复用机制
1. 一个用于演示的研发团队样例

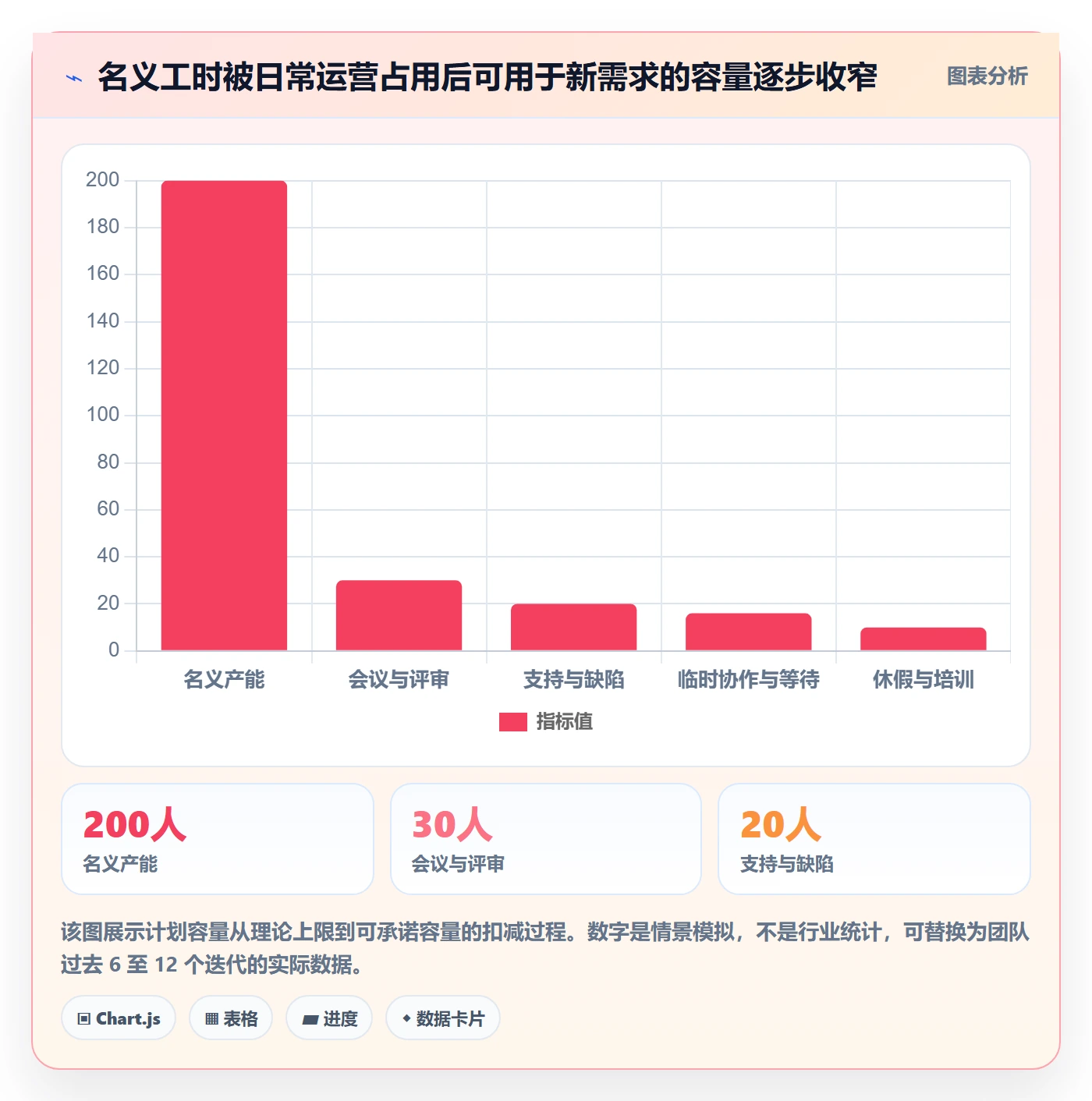

继续采用情景模拟:某B2B产品研发团队有6名工程师、2名测试人员,采用两周周期。周期共10个工作日,先扣除休假、固定评审、值班和维护任务,计算出可投入产品工作的容量,再保留处理突发工作的空间。
团队不直接拿“6人乘10天”作为60人日承诺,而是逐人核对不可用时间与固定职责。例如两名工程师轮值支持,平均每人减少约1天;团队维护和评审约占5人日;计划外问题的缓冲暂按近三个周期的记录设置。下表仅用于演示计算过程,数值应由企业自己的记录替换。
| 容量项目 | 情景模拟人日 | 计算说明 |
|---|---|---|
| 周期名义研发容量 | 60人日 | 6名工程师乘以10个工作日,不代表可承诺容量 |
| 休假与固定职责 | 扣除8人日 | 含休假、轮值、固定评审等已知占用 |
| 维护与协作投入 | 扣除5人日 | 用于依赖沟通、代码评审、环境维护等必要工作 |
| 突发缓冲 | 扣除7人日 | 按该情景团队近期中断情况暂定,周期后重新校准 |
| 可用于新需求的容量 | 40人日 | 仅为演示结果,仍需检查测试和其他角色是否形成瓶颈 |
接下来,团队把14条需求按准入情况分层:8条满足准入条件,3条依赖待确认,2条需要先做技术验证,1条信息不足。最终不再试图把14条全部排进承诺层,而是承诺可执行切片,另外把待确认需求放入候选层,明确谁在什么时间前补齐条件。
2. 周期开始后,怎样避免“范围悄悄长大”
周期开始时,团队将每条承诺需求标记为未开始、进行中、等待、验证中和已验收。状态重点不是做报表,而是让等待可见。任务进入“等待”超过约定时间,就触发责任人协商;达到等待阈值后,由产品负责人判断是继续等待、换做候选需求,还是调整里程碑。
新增紧急需求时,团队记录提出方、原因、预估容量和被替代的工作。如果必须插入且没有可挤出的工作,负责人要明确接受延期、增加容量或降低范围中的哪一种后果。这样做能让临时决策保持透明,而不是事后把延期全部归到执行团队。
3. 周期结束后,复盘偏差而非复盘情绪
假设该模拟团队承诺8条需求,最终6条完成验收,另有1条代码已完成但等待外部接口,1条因验收边界变化返工。团队不应只得出“下次少排两条”的结论,而要进一步拆分:接口等待是否已知,验收变化是否能在准入时发现,缓冲是否被线上问题实际消耗。
复盘建议给每个偏差标记一个主因和一个次因,避免所有问题都打上“估算不准”。下一周期只改一到两个关键机制,例如把依赖负责人加入准入清单,或者在需求评审时要求验收人确认边界。改动太多会让团队无法判断是哪项措施产生效果。

4. 以流程周期观察改进是否有效
上述团队经过三个模拟周期后,假设未计划工作占比从24%降至13%,承诺范围完成率从68%升至82%,需求返工率从18%降至10%。这些数字只是说明如何观察变化的示意数据,不能作为普遍目标。团队需要确认变化是否由准入和依赖管理带来,而不是通过缩小需求、降低测试标准或推迟验收取得。
我会额外抽样检查已经完成的需求:验收条件是否全部覆盖,线上缺陷是否有上升,未完成工作是否被移出统计。若交付率上升但逃逸缺陷同步增加,优化方向就错了。排期效率必须和质量、稳定性一起看。
5. 如何用项目管理平台承接这套机制
工具不会替团队做排期判断,但能降低信息分散和状态追踪成本。以PingCode为例,中大型团队可以围绕需求、迭代、任务、缺陷和发布建立关联,让需求从提出到验收有连续记录。是否适用应看团队流程、权限、集成和报表需求,不能仅凭功能列表决定。
我会先把需求准入字段、优先级、依赖关系、验收人和周期状态配置清楚,再检查团队是否能从同一处看到承诺范围和中途变更。不要为了“系统完整”一次配置几十个必填项;字段越多,录入越敷衍。先从真正影响排期的少数信息开始。
对跨部门或多项目组织,尤其要验证不同团队的工作流是否能保持一致又不强行同构。统一的是必要的状态定义、风险口径和里程碑信息;团队在研发流程上的合理差异,可以通过配置和约定保留。工具上线前,建议选一个边界清楚的项目试运行两个周期,再决定是否推广。
| 需要管理的对象 | 工具中应留下的信息 | 排期会议上的用途 |
|---|---|---|
| 需求 | 目标、范围、优先级、验收条件 | 判断是否达到准入要求 |
| 依赖 | 依赖对象、责任人、确认日期、风险状态 | 识别是否能进入承诺层 |
| 周期 | 目标、承诺范围、容量、候选项 | 明确计划边界和替换规则 |
| 变更 | 新增原因、容量影响、被替代工作 | 让插单决策可追溯 |
| 结果 | 验收状态、完成日期、偏差原因 | 校准下一周期预测 |

六、落地方案与模板:把每次排期会变成可重复的决策过程
1. 会前准备:先异步补信息,别把排期会当需求访谈
排期会前两到三天,需求负责人更新目标、范围、验收条件和依赖。研发负责人提前识别技术风险,测试或质量负责人检查可测性,项目负责人汇总容量与关键里程碑。会前没有补齐的需求,标记为待澄清,不默认进入承诺候选。
我建议排期会控制在60至90分钟,重点讨论高价值、高风险和相互冲突的工作。逐条朗读所有需求会让会议被信息同步占满。状态、估算草案和依赖清单应提前可见,会上只解决必须共同决策的内容。
2. 会议流程:按决策顺序推进
-
确认周期目标。用一到两个可验证结果描述周期重点,避免目标写成“完成若干需求”。
-
核对团队容量。扣除休假、轮值、维护、会议和历史中断缓冲,确认不同角色的可用空间。
-
筛选准入需求。检查目标、范围、验收、依赖和责任人,未达标的进入待澄清队列。
-
识别依赖与关键路径。标记外部确认、共享资源、环境和发布窗口,确定最可能影响里程碑的节点。
-
估算并形成承诺。先排高价值且条件成熟的工作,再用历史趋势校验总量,不为填满容量而降低准入标准。
-
确定候选和替换规则。写明哪些需求可能进入、需要满足什么条件,以及替换时由谁确认。
-
复述最终决策。确认周期目标、承诺范围、主要风险、未决问题、责任人和更新时间。
3. 需求排期模板
下面的模板可以直接复制到表格或项目管理平台中。字段不必一次全部变成必填项,但承诺需求至少要有目标、验收、容量、责任人和依赖状态。
| 字段 | 填写示例 | 填写原则 |
|---|---|---|
| 需求名称 | 支持按客户类型筛选月度用量 | 写清用户动作和对象,避免只写技术模块名 |
| 业务目标 | 让运营人员识别高用量客户 | 描述结果,不把实现方案当成目标 |
| 范围与非范围 | 本次支持两类客户筛选;暂不支持自定义分组 | 明确范围边界,降低开发中途扩展 |
| 验收条件 | 筛选结果准确;无权限用户不可查看客户明细 | 覆盖主路径、权限和关键异常 |
| 研发估算 | 最可能4人日,风险范围2至7人日 | 标注估算依据和不确定性,不只留一个数字 |
| 测试与发布投入 | 测试1.5人日,灰度观察0.5人日 | 纳入完整交付,不把尾部工作漏在周期外 |
| 依赖与责任人 | 客户类型字段由数据团队确认,负责人及确认日期明确 | 依赖需要有对象、负责人和时间,不写“待协调” |
| 优先级与价值依据 | 高;来自本季度重点客户运营需求 | 说明依据,避免只靠口头排序 |
| 周期状态 | 承诺、候选、待澄清或暂缓 | 状态含义要统一,候选不等于承诺 |
| 完成定义 | 代码合并、测试通过、灰度检查完成、业务验收 | 明确“完成”而不是只记录开发完成 |
4. 容量与承诺模板
容量表最好按团队和角色拆开,而不是只给出一个团队总人日。下表中的数字是填写示例,具体比例应根据团队历史数据调整。
| 角色或容量项 | 名义容量 | 固定占用 | 突发缓冲 | 可承诺容量 |
|---|---|---|---|---|
| 研发 | 60人日 | 13人日 | 7人日 | 40人日 |
| 测试 | 20人日 | 4人日 | 2人日 | 14人日 |
| 产品与验收 | 依人员安排核算 | 评审、运营支持等 | 业务突发沟通 | 以关键需求是否有验收时间为准 |
| 共享平台资源 | 按实际服务窗口核算 | 其他项目承诺 | 故障或升级窗口 | 以可预约时段为准 |
研发容量充足但测试容量不足时,不应靠把测试任务留到周期末解决。可以降低本周期并行需求数、调整验收顺序,或提前安排测试资源。容量表的意义是暴露瓶颈,不是证明团队没有尽力。
5. 风险登记模板
风险最好写成可以执行的句子,而不是“存在一定风险”。风险记录应包含影响、触发条件、责任人、最晚决策时间和应对方案。若风险已经发生,就从风险转成问题,并明确对范围或日期的影响。
| 风险描述 | 触发条件 | 影响范围 | 责任人与动作 | 决策时间 |
|---|---|---|---|---|
| 外部接口字段尚未冻结 | 本周三前未收到契约确认 | 影响两个承诺需求的联调 | 技术负责人推动接口评审,产品准备替代切片 | 周三17:00 |
| 灰度环境容量不足 | 部署前资源申请未批准 | 影响上线验证窗口 | 运维负责人确认容量或安排降级方案 | 上线前五个工作日 |
| 需求边界可能扩展 | 业务方提出新增客户类型 | 增加研发和测试工作量 | 产品负责人评估替换需求,不直接并入原承诺 | 需求变更确认时 |

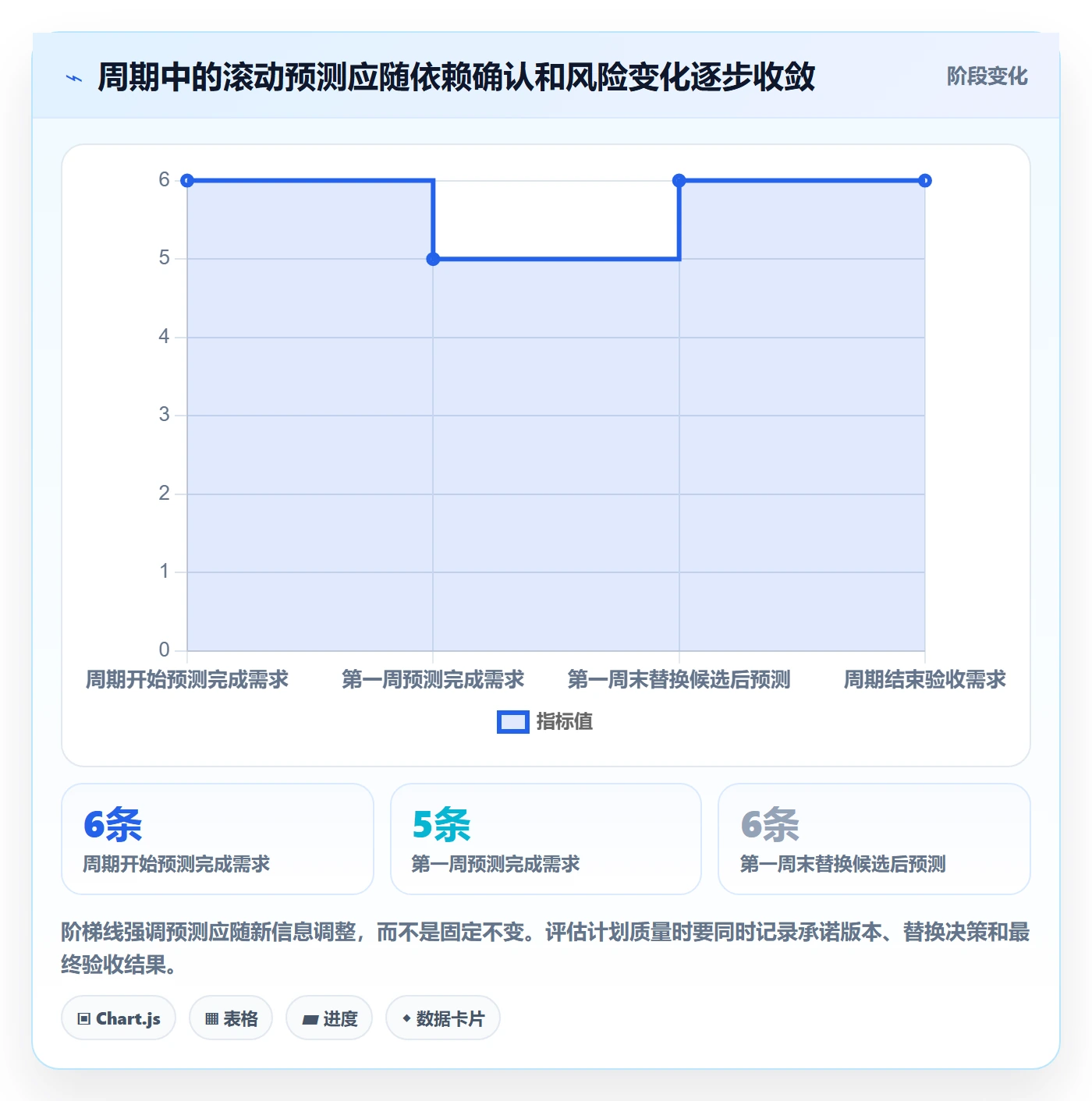

6. 滚动校准:周期开始后仍要管理预测
排期不是周期开始当天定完就冻结一切。团队应在每日站会或每周检查中观察剩余工作、等待时间和风险变化,但不能把每次进度波动都变成重新估算所有任务。重点关注关键路径上的阻塞,以及承诺范围是否受到新事实影响。
当某项需求的风险发生变化,先更新范围和预测,再决定是否替换候选项。若对外日期仍有较大不确定性,应尽早沟通区间和条件,不要等到周期最后两天才宣布延期。透明地更新预测,比维持一张已经失真的计划表更有价值。

七、不同情况下的行动建议:同一套排期规则不能机械套用
1. 新团队或历史数据不足
没有历史速度时,不要先追求精确的团队产能预测。选一个范围清楚、依赖较少的短周期试跑,记录实际工作时间、等待时间、返工和中断。估算可以使用粗粒度等级,周期结束后再比较承诺与实际。
前三个周期的目标是建立可观察性,而不是达成某个完成率。若团队在第一个周期就把完成率定成硬指标,成员可能会主动少承诺,或者把未完成工作切出统计范围,反而无法得到可靠基线。
2. 线上故障和支持任务占比高
如果团队经常被线上事件打断,先统计事件频率、持续时间、涉及角色和业务影响,再确定容量缓冲。对于故障较集中的系统,可以轮值、建立快速分诊机制或安排稳定性专项,避免所有工程师同时被打断。
不要只在每个周期里预留一块“应急时间”却不复盘。如果缓冲连续几个周期都被同类事件占满,说明团队需要处理根因;若长期完全没有使用,则可能预留过多。缓冲应随数据变化,而不是永远固定。
3. 需求经常变化或业务决策晚
变化频繁的项目,可以缩短计划窗口,把较远期需求保持在候选或探索状态。近端排期强调明确承诺,远端只维护优先级和依赖风险,不应把未来数月的日期当作可靠承诺。
对高不确定需求,可以先安排发现阶段:用户访谈、方案验证、数据检查或原型测试。发现阶段的交付物不是完整功能,而是减少决策不确定性。若验证结果不支持原假设,就及时调整方向,避免投入大量开发后才发现需求不成立。
4. 多团队共享平台、接口或专业角色
当多个团队争用同一套平台、架构师、测试环境或数据团队时,单个团队的排期无法独立保证交付。应把共享资源的可用窗口和服务承诺纳入跨团队计划,提前预约关键时段,并设置依赖责任人。
共享资源特别紧张时,优先减少同时启动的项目数量,而不是让所有项目都“先开始一点”。并行项目越多,切换成本和等待队列越长。组织需要共同决定哪些工作先完成,不能把资源冲突全部交给一线团队自行吸收。
5. 固定发布日期或重大活动窗口
固定日期不是不可以承诺,但应倒推功能冻结、回归测试、灰度验证和回滚准备的最晚时间。发布日期越不可移动,范围就越应该分层,提前定义必须交付项、可选项和明确不交付项。
如果关键路径上的依赖尚未关闭,不要用扩大加班来假装风险已经消失。可以准备降级方案,例如先覆盖核心用户、限制功能入口或分阶段开放。真正可靠的计划通常同时包含正向交付方案和失败时的安全退出方案。
6. 中大型组织准备推广统一流程
先统一数据定义和决策节点,再讨论流程模板是否统一。不同业务线的发布节奏、合规要求和依赖关系可能不同,强行要求所有团队使用完全相同的流程,容易产生大量绕行操作。
可以先选择一到两个代表性团队试点,覆盖不同技术复杂度和协作规模。观察需求准入率、跨团队等待时间、周期中变更记录完整度和验收延迟,再决定哪些规则应该成为组织标准,哪些保留团队自主权。
八、取舍与复盘:效率、确定性和灵活性不能同时无限最大化
1. 高承诺确定性与高变更灵活性之间的取舍
如果周期内范围完全冻结,预测会更稳定,但业务响应速度降低;如果随时接受新需求,灵活性增加,但原承诺可信度下降。团队需要明确选择:是否设置固定窗口、是否允许替换、什么级别的需求可以打断周期,以及谁拥有变更决策权。
对业务变化快的团队,我通常更愿意采用“承诺层稳定、候选层灵活”的做法,而不是全盘冻结或全盘开放。高优先级变化可以进入,但需要说明替代关系和影响;普通需求进入下一次决策窗口。
2. 估算精度与会议成本之间的取舍
所有需求都做长时间估算,会增加前期成本;所有需求都用粗略判断,又会让高风险工作在周期中爆发。可按不确定性分层:成熟重复任务快速估算,依赖多或影响大的需求做拆解和验证,小而低风险的工作使用粗粒度区间。
我会关注估算讨论是否产生新信息。如果团队只是反复争论一个需求究竟是三天还是四天,却没有找到影响工期的未知条件,就应停止精细化估算,转而安排验证。估算的目的不是赢得讨论,而是帮助决策。
3. 流程标准化与团队自主性之间的取舍
标准化可以让组织看见风险、比较预测和协调依赖,但过多统一字段会让团队把时间花在填表。应统一对管理决策有用的信息,例如需求状态、验收定义、依赖责任和变更记录;实现细节则尽量留给团队按实际工作流决定。
当不同团队的指标口径不一致时,组织层面可以先规范定义,而不是马上规范所有工具操作。例如统一“已完成”必须包含验收,却允许各团队采用不同的代码评审或发布步骤。
4. 缓冲容量与短期利用率之间的取舍
预留缓冲意味着看板上可能有容量没有被预先分配,短期看利用率不如排满;但没有缓冲时,突发工作会直接挤压承诺,造成频繁延期和上下游混乱。缓冲的价值是吸收波动,不是追求每天每个人都满负荷。
若缓冲经常被某类事件消耗,应调整系统,而非无限增加缓冲。若缓冲连续多个周期未使用,可以逐步降低,但一次调整不要过大。团队需要在交付稳定、维护健康和资源利用之间找到适合自己的平衡点。
5. 什么时候不适合按固定周期排期
如果工作主要由突发工单构成,需求到达时间和优先级高度随机,固定两周承诺可能带来大量计划作废。此时可考虑限制在制品数量、设置服务等级预期和定期补充队列,而不是强行把所有工单塞进迭代。
如果工作以重大专项和明确里程碑为主,固定周期仍有价值,但需要把项目级关键路径与团队级迭代计划结合起来。周期适合管理近期执行,里程碑适合管理跨阶段结果,两种计划不能互相取代。
6. 复盘时追问五个问题
-
哪些已承诺需求没有达到完成定义?原因是需求、容量、依赖、质量还是中途变化?
-
周期中新增的工作有多少,来源是什么,是否存在可以提前治理的重复问题?
-
从开发完成到验收之间等待了多久,主要队列发生在哪个角色或系统?
-
哪些估算偏差来自未知条件,哪些只是任务拆分或记录方式不一致?
-
下一周期只改变哪一到两个机制,如何验证改变确实改善了交付而非统计口径?
九、最后总结:把排期做成一套可修正的承诺机制
1. 先从一个周期开始,不要先追求组织级大改造
如果团队现在只能做一件事,我建议先给需求增加四个必需信息:验收条件、依赖责任人、完成定义和当前状态。随后把周期容量从名义人数换算成有效容量,并在周期结束时记录未计划工作和偏差原因。
完成一个周期后,不急着判断方法成功与否;连续观察三个周期,确认承诺范围、质量和预测稳定性是否同时改善。调整规则时一次聚焦少数问题,保持口径稳定,才能知道变化来自哪里。
2. 最重要的判断:不要把不确定性伪装成日期
排期表可以给出日期,却不能让未知自动消失。真正成熟的团队会把尚未确认的依赖、范围边界和风险写出来,明确谁来解决、最晚何时决策,以及条件不满足时采用什么替代方案。
我的独特判断是:排期效率的上限,往往不是估算技巧决定的,而是组织愿不愿意让坏消息足够早地出现。延期风险越早暴露,团队越能通过缩小范围、并行验证和资源协调降低损失;风险越晚被承认,剩下的选择通常只剩赶工。
3. 下一步行动
-
抽取最近三个开发周期的需求,统计承诺、验收、延期、插单和返工情况。
-
标注每条需求从提出到验收的工作时间与等待时间,找出最常见的队列和依赖。
-
确定一份轻量需求准入清单,先要求目标、验收、范围和依赖信息完整。
-
按实际休假、固定职责和历史中断计算有效容量,不再按名义人数排满。
-
用“承诺、候选、缓冲”三层形成首个周期计划,并规定中途变更的替换规则。
-
周期结束后检查交付率、预测误差、未计划工作、返工和质量,再决定下一轮只改什么。
当团队能够清楚解释为什么承诺这些需求、哪些条件仍可能改变计划,以及出现变化时由谁做取舍,排期才真正从表格管理变成交付管理。好的计划不是永不变化,而是在变化发生时,团队仍能及时判断、透明沟通并保护最重要的交付结果。
常见问题解答(FAQ)
1. 研发团队如何把需求拆解成可用于排期的工作项?
我手上有一批业务需求,描述都像“优化结算流程”这样比较笼统,直接估时总有人报两天、有人报一周。我想知道拆到什么程度才适合排期,又不至于把团队拖进过度拆分。
先把需求拆成可验收的结果,再拆成能在一到三天内完成并验证的工作项。以“优化结算流程”为例,可以分成规则确认、接口调整、页面提示、异常分支测试和灰度验证;每项写明负责人、依赖、验收条件和估时。排期时如果某项超过五个工作日,通常值得继续拆,因为大任务容易掩盖接口等待、测试准备等风险。
拆分是否合格,不看任务数量,而看团队能否据此判断进度和发现阻塞。
2. 需求排期时,团队可用产能应该怎么计算?
我以前会用团队人数乘以一个迭代的工作日来估算产能,结果每次都排得很满,开会、线上问题和协作等待一来,计划就延期。我该怎么估算一个更接近现实的容量?
不要把在岗人数乘以工作日当作可承诺产能,应先扣除已知占用,再参考团队自己的交付记录。举例:6人团队、10个工作日,理论上是60人日;若已知支持轮值占用8人日、会议与固定协作占用约10人日,可规划的上限约为42人日。
再对照近三次迭代实际完成量,如果中位数只有36人日,就以接近36人日作为承诺基线,而不是把42人日全部塞满。这里的数字只是演算示例,实际比例应按团队记录校准。
3. 估时分歧很大或需求不确定时,怎样安排排期?
我遇到过同一个需求,有人估两天,有人估八天,最后只取平均数,开发中才发现外部接口规则根本没确认。我不确定这种分歧该怎么处理,也想知道什么时候应该先做验证而不是直接承诺交付日期。
先找出估时差异背后的假设,而不是直接取平均。让成员分别说明是否包含联调、测试、数据迁移和外部依赖;如果差异仍大,通常说明需求边界或技术路径尚未收敛。可把工作拆成短期验证项,例如用一到两天确认接口限制,再依据验证结果估算正式开发。
排期时同时标注范围、依赖和置信度:高不确定性事项给区间和复核节点,避免把未经验证的单点估时包装成确定承诺。
4. 研发团队怎样建立一份能持续复用的需求排期模板?
我试过给需求表加很多字段,最后大家只填标题和负责人,模板反而成了额外负担。我希望模板既能帮助评审和排期,也能在延期时快速看出原因,哪些字段是必须保留的?
模板应服务于决策,先保留最小闭环字段:需求目标、验收条件、工作项、估时、负责人、依赖、优先级、风险、计划日期和实际完成日期。评审时先确认目标与验收,再检查依赖和容量;执行中只维护变化项,结束后记录延期原因及估时偏差。比如连续三次出现接口等待,就把“外部依赖确认人”和“最晚确认日期”设为必填。
每月检查字段是否真的改变过排期决策,若没有,就考虑删除,避免模板变成填表任务。
核心关键词
文章包含AI辅助创作:开发周期实操方法:研发团队提升需求排期效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505211
读者评论
我们之前也把排期表填得很细,但测试和业务验收常被放到最后,代码按时合并也不等于需求交付。把验收纳入承诺范围后,延期原因确实更容易看清。
缓冲容量的思路实用,不过线上支持波动很大,固定比例不一定适合每个周期。我们按近几轮的故障和临时需求单独记录,比直接留出统一比例更能解释容量变化。
文中提到观察三个周期再调整规则,我觉得比较稳妥。想补充一点:跨团队依赖最好也记录负责人和确认日期,否则即使需求准入完整,等待时间仍可能被低估。
