需求优先级排不好,通常不是团队不会打分,而是每个人都在用不同的尺子:销售看客户承诺,产品看用户价值,研发看技术风险,管理者看季度目标。结果是“最高优先级”越来越多,排期会开得更久,真正影响交付的依赖和容量却常常没人讨论。有效的需求优先级管理,不是给需求排出一张永远正确的名次表,而是让团队在明确目标、容量和风险的约束下,持续做出可解释、可复盘的取舍。
一、核心结论:优先级不是分数,而是一次受约束的决策
1. 先确定“为什么做”,再讨论“先做哪个”
我设计需求排期制度时,会先把问题拆成三层:需求是否值得做、需求是否现在做、需求是否由当前团队做。三者分别对应价值判断、时机判断和资源配置。很多团队把它们混成一个优先级字段,最后出现一个需求被标为最高优先级,却没人能说明它解决什么问题、错过窗口会损失什么、需要挤掉哪项工作。
优先级不应回答“这个需求有多重要”,而应回答“在现有目标和约束下,它相对其他候选项是否更值得现在投入”。这意味着优先级是有条件的:目标变化、客户影响变化、依赖变化或容量变化,都可能导致排序改变。制度要管理的是变化过程,而不是追求一个不会变化的分数。
因此,我建议把最终决策拆成四个明确问题:是否进入候选池、是否符合当前目标、是否具备实施条件、是否进入本周期承诺。前两项主要由产品和业务负责人给出依据,实施条件由研发、测试、架构等角色评估,周期承诺由团队结合容量共同确认。任何一项都不应该靠“领导觉得急”跳过。
2. 建立“目标,价值,成本,风险,容量”五道判断
一套能落地的排期制度,至少需要五类信息。目标说明需求服务于哪个业务结果;价值说明用户或业务会得到什么改善;成本说明从设计到发布需要多少团队时间;风险说明不做或做错会带来什么损失;容量说明本周期是否有真实位置。五类信息不必都精确到小数,但不能只填“高、中、低”而没有判断依据。
| 判断维度 | 需要回答的问题 | 最低可用证据 | 常见责任角色 |
|---|---|---|---|
| 目标关联 | 对应哪项季度或年度目标? | 目标编号、指标或明确的策略说明 | 产品负责人、业务负责人 |
| 用户价值 | 谁会受益,问题出现多频繁? | 访谈、行为数据、工单或使用场景 | 产品、客户成功、运营 |
| 成本估算 | 需要哪些角色投入,是否涉及迁移或协作? | 相对估算、依赖清单、技术方案 | 研发、测试、设计 |
| 风险与时机 | 晚一个周期会发生什么? | 合规日期、故障趋势、合同节点或窗口 | 业务、研发、法务或安全 |
| 容量约束 | 排入后要推迟什么? | 团队可用人天、在制工作和休假安排 | 团队负责人、交付负责人 |
信息齐全也不代表自动得出答案。表格帮助团队把隐含假设摊开,真正的决策仍需要有人承担取舍责任。一个较好的制度会留下“为什么选它、因此推迟了什么、什么条件变化后重排”的记录,而不是只留下一个优先级数字。
3. 用“准入、排序、承诺”三个关口替代一次性排名
需求准入解决的是资料是否足够、问题是否真实;候选排序解决的是相对价值和时机;周期承诺解决的是团队是否有容量把它完成。把三个关口分开,可以避免需求刚被提出就被误认为已经排进开发计划,也可以避免需求池里一堆“高优先级”对团队形成隐性承诺。
对小团队,三个关口可以在同一次短会上完成,但记录仍应区分。对多团队、多产品线组织,建议由不同节奏的机制承担:产品评审会决定候选价值,跨团队依赖会处理交付边界,迭代计划会确认具体承诺。机制可以合并,决策问题不能混淆。

二、背景和真实场景:为什么需求池越长,排期反而越不可靠
1. “所有事都很急”通常是目标和入口失控的信号
一个常见场景是:销售带来重要客户的定制需求,运营提出转化优化,安全团队要求修复隐患,产品团队希望补齐基础能力。每项都有合理理由,也都被写成“本月必须完成”。如果没有统一的目标窗口和容量账本,团队只好通过会议音量、职位高低或客户关系来决定先后。
短期看,这种做法似乎反应灵活;长期看,优先级会失去辨识度。因为“高优先级”不再代表需要立刻保护的工作,而只是需求方希望被优先处理的标签。团队会用加班补足差额,或者把未完成工作顺延,却没有复盘为什么承诺失真。
排期失真的根因往往不是估算偏差,而是计划装入的工作超过了可用容量。容量不是研发人数乘以工作日的理论值。评审、值班、线上问题、跨团队沟通、休假和技术债都会占用时间。如果这些工作没有单独留出空间,所谓“满排”只是把不确定性藏进计划里。
2. 真实排期要同时管理新需求、既有承诺和不可预测工作
我会要求团队在每个计划周期开始前,先把工作分成三类:已有承诺、新增候选、不可预测工作。已有承诺包括已进入开发或对外确认日期的事项;新增候选是可讨论的需求;不可预测工作包括故障、紧急合规响应和运维支持。三者在同一张容量账上核对,不能假定新增需求只会增加价值、不会挤占旧承诺。

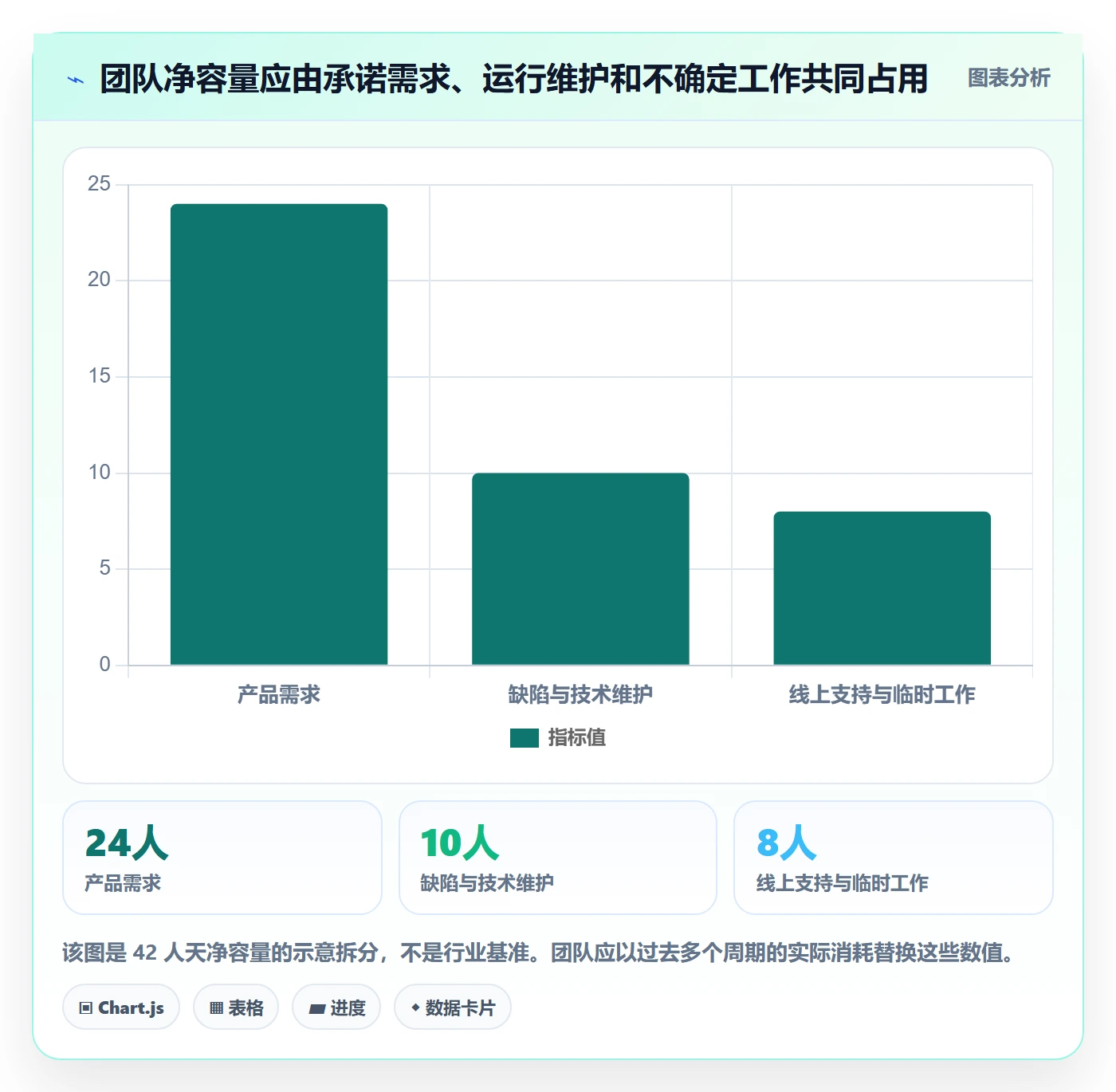

例如,一个六人团队并不等于每个双周周期有六人乘十个工作日的完整开发时间。若扣除例会、支持轮值、发布准备和休假后,可用于产品工作的净容量是 42 人天,那么排入的需求成本、缺陷修复和预留响应空间就应合计不超过这一规模。这里的 42 人天只是情景示意,团队要用自身历史数据校准。
比较成熟的做法,是看过去几个周期“计划工作中真正按期完成的比例”,而不是用理论出勤日推算。若团队最近六个周期平均只完成计划工作量的七成,下一周期就不该继续按满容量承诺;应先查明未完成来自中断、依赖、估算偏差还是范围膨胀。

3. 多团队组织的问题不仅是优先级,还包括依赖排序
在中大型组织中,一个高价值需求可能需要平台、客户端、数据和安全团队共同交付。产品团队内部把它排第一,并不意味着所有依赖团队也有容量。若只看需求的重要性,不看依赖链,最终可能出现前端代码已完成、接口未就绪,或者业务上线日期已确定、数据迁移还没有审批。
因此,多团队排期至少要显式维护三个字段:依赖团队、最晚需要日期、依赖是否已经确认。跨团队需求的成本不能只计算主团队的人天,还要标出等待时间和协调成本。等待本身未必可压缩,但若提早暴露,团队可以调整交付顺序、拆分上线范围或改变方案。
当需求优先级出现冲突时,不能简单让每个团队各自排序。需要一个能对共同目标和共享资源负责的决策人,或者一个有明确授权的组合评审机制。没有这一层治理,团队局部最优会变成整体交付延期。
三、常见误区:看起来量化,实际仍然靠感觉
1. 把紧急程度当成业务价值
紧急是时间属性,价值是结果属性,两者相关但不相同。一个即将到期的合规修复可能价值不直接体现在收入,却有明确的风险窗口;一个大客户的定制功能可能签约金额可观,却只服务极少数用户且长期维护成本很高。把所有“急”都折算成高价值,会让团队忽略错过时机的真实代价。
我会要求需求方分别说明“做成后会改善什么”和“晚做一个周期会损失什么”。如果只能回答前者,需求可能有价值但不紧急;如果只能回答后者,可能是外部时点驱动,但需要验证影响范围与责任边界。两个问题分开问,排序讨论才不容易被情绪带走。
2. 用高、中、低打分,却不定义每一档
“客户影响高”在不同人眼里可能分别代表一个重点客户、十个活跃客户,或某个高曝光投诉。如果没有等级定义,标签只能表达信心,不能支持比较。评分体系的第一项工作不是增加维度,而是定义每个维度的锚点,并说明证据来源。
| 维度 | 较弱的定义 | 可操作的定义示例 | 证据要求 |
|---|---|---|---|
| 影响用户数 | 影响很多用户 | 近 30 天受影响活跃账户占比达到团队设定阈值 | 埋点、工单或账户列表 |
| 收入影响 | 对收入很重要 | 明确关联到续费、转化或合同金额,并注明计算窗口 | 财务或客户记录,避免重复计入 |
| 风险严重度 | 风险较高 | 描述发生概率、影响范围、可恢复时间和控制措施 | 安全评估、事故记录或合规要求 |
| 时间窗口 | 尽快完成 | 写明不可错过的日期及错过后的后果 | 合同条款、政策日期或业务事件 |
评分锚点不必一开始就特别复杂。先选择最影响团队取舍的三到五个维度,使用两三个周期,检查评分是否能解释实际决策,再逐步修订。维度过多会提高填报成本,也容易制造精确感,却没有提升判断质量。
3. 把单一公式当作自动决策器
RICE、WSJF、价值成本比等方法都能帮助团队结构化比较,但它们不是客观真理。以“影响人数、影响程度、信心、工作量”计算的排序,对用户规模有可靠数据、且需求彼此可比的场景更有帮助;对合规底线、故障风险、战略探索或强依赖工作,单一分数可能给出错误暗示。
例如,低频但后果严重的安全问题,按受影响人数计算可能排得很低;需要先完成的技术基础工作,短期用户收益也可能低,却是后续需求的必要前置条件。公式适合让假设透明,不适合替代专业判断。任何评分都要能被“硬约束”覆盖,并记录覆盖理由。
4. 把需求池里的排序当作交付承诺
需求池排序是相对顺序,排在第一不代表一定进入下个周期。它可能因为容量不足、依赖未满足、方案不清、合规审批未完成而暂不承诺。若团队把两种状态混用,需求方会把候选排名理解成日期保证,产品和研发也会背负无法兑现的承诺。
建议至少区分“待澄清、候选、已选入计划、进行中、已交付、暂缓、关闭”等状态,并把“已选入计划”与需求优先级分开记录。状态描述的是流程位置,优先级描述的是当前相对决策;它们不是同一个字段。
5. 忽略已经开始的工作,反复插单造成高切换成本
新需求插入并非只多花它自己的开发时间,还会带来上下文切换、测试重排、发布窗口变化和原需求恢复成本。若每周都允许不记录代价的插单,计划完成率会持续下降,团队会误以为是估算不准,实际却是工作系统不断被改写。
插单制度应明确谁能批准、什么情形可插、插入后谁决定被挤出的事项,以及是否需要调整对外日期。对于真正的线上故障或法规时限,快速插入是必要的;对“客户很重要”但没有风险证据的工作,则应走正常评审路径。

四、专业判断逻辑:从证据到取舍的可复用方法
1. 先做硬约束筛选,再做相对价值排序
我通常先把需求分为“不可违背的约束”和“可比较的候选”。法规截止日期、已发生的严重故障、明确的安全漏洞修复,可能构成硬约束;它们仍需要定义范围、责任人与完成标准,但不应与普通体验优化完全用同一套收益评分竞争。其余需求进入候选池,再依据目标贡献和成本进行比较。
硬约束不能成为绕过治理的万能理由。提出方仍要说明来源、适用范围、最晚日期、未完成后果和最低可接受方案。若所谓截止日期只是内部期望,应标记为目标日期,而非合规期限。把强制性与偏好区分开,能避免所有事项都被包装成“不能延期”。
2. 采用分层判断,不强求所有价值都换算成同一单位
收入、用户体验、风险降低、战略能力并不总能合理换算成人民币或一个总分。硬把不同类型的价值相加,往往是假精确。我更倾向于分层判断:先看是否符合当期目标,再看价值证据和时机,再看投入与风险,最后结合容量做组合选择。
对于确实可以量化的事项,可估算净收益或单位投入产出;对于探索性工作,应控制试验成本并明确验证假设;对于风险治理,应评估暴露范围、发生概率和恢复成本。不同类型需求用不同证据回答同一个问题:它是否比其他可选工作更值得现在投入。
| 需求类型 | 优先看什么 | 适合的证据 | 主要误判风险 |
|---|---|---|---|
| 增长或转化 | 目标用户、漏斗节点、预期增量 | 实验数据、转化基线、样本量 | 把相关性当成需求带来的因果提升 |
| 客户承诺 | 客户覆盖、合同影响、复用性 | 账户数、续费风险、可复用方案 | 为单一客户做高维护成本定制 |
| 稳定性治理 | 故障频率、影响范围、恢复时长 | 事故记录、监控数据、服务目标 | 只看发生概率,低估严重后果 |
| 技术基础 | 后续交付阻塞、系统风险、维护成本 | 依赖图、变更失败、维护工时 | 以“技术升级”为名缺少业务边界 |
| 探索验证 | 不确定性、试验成本、决策价值 | 可证伪假设、实验指标、停止条件 | 把试验成功率预先写成确定收益 |
3. 把“信心”和“可逆性”写进决策
两个估算收益相同的需求,证据可靠性可能完全不同。成熟场景里有稳定埋点和历史实验,可以相对确信;新市场或新用户群可能只有访谈和少量样本。团队不必因此否定探索需求,但要把不确定性变成试验设计、分阶段投入或更小的首发范围。
还要看决策可逆性。容易回滚的功能可以采用小流量发布、观察后扩展;涉及数据迁移、外部合同或不可逆架构选择的工作,需要更高的证据门槛和更完整的预演。不确定性高且不可逆的决策,应先花小成本买信息;不确定性高但可逆的决策,可以用受控上线快速学习。
4. 明确收益、成本和风险的口径
排序讨论常被不同口径带偏:一方报潜在总收入,另一方报净新增收入;一方估开发时间,另一方只估编码时间;一方说影响所有客户,实际只有某个版本的活跃用户受影响。评审前应统一统计窗口、用户范围、成本边界和结果指标。
一个需求如果声称能降低客服工单,应明确当前工单量、目标下降幅度、观察周期以及是否能区分季节性影响。如果需求不能可靠归因,也可以先用代理指标,但要说明它是代理指标,而非最终业务结果。数据口径不一致时,不要强行比较分数,应先补齐信息或将决策标记为暂定。
5. 用“优先级变更条件”减少反复争论
排序不可能永久稳定,但变化应由新证据驱动,而不是由重复强调驱动。每个高优先级需求可以写明触发重排的条件,例如故障率超过阈值、客户覆盖扩大、监管日期确认、实验结果未达标或关键依赖延期。这样,需求方知道什么变化能影响决策,团队也能减少重复辩论。
复盘时应区分三类变化:外部事实改变、估算或假设被证伪、治理流程被绕过。前两类是正常学习;第三类才是制度问题。若团队把所有变化都当成“计划不稳定”,会压制必要调整;若所有变化都不需要代价记录,计划就会失去意义。

五、案例与数据观察:一次排期重做如何暴露真正瓶颈
1. 情景案例:同一个季度目标下的四类需求
下面是一个用于说明决策过程的情景案例,数据为模拟值,不代表行业平均水平。某企业服务产品团队有 42 人天净容量,季度目标是提升试用用户转为付费账户的比例。候选项包括:简化首次配置、支持某重点客户的报表字段、修复高频导出失败,以及重构一段影响多个后续需求的权限服务。
如果按提出时间排序,客户报表字段很可能先做;如果按客户声量排序,它也可能压过其他事项。但产品分析显示,首次配置步骤与试用流失存在明显相关性,导出失败对应近期增长的工单量,权限重构则是多个后续功能的前置依赖。此时需要进一步区分直接收益、证据强度和未做的代价。
| 候选需求 | 估算投入 | 主要价值假设 | 当前证据 | 建议决策 |
|---|---|---|---|---|
| 简化首次配置 | 12 人天 | 减少试用用户在首次关键任务中的流失 | 漏斗数据指向配置步骤,但因果尚未验证 | 优先做可测量的最小版本,并设置实验观察 |
| 重点客户报表字段 | 7 人天 | 支持续费或扩大使用 | 单一客户提出,合同关联待核实 | 先确认续费影响及通用性,必要时拆成配置能力 |
| 修复高频导出失败 | 8 人天 | 降低关键工作流中断和支持成本 | 故障记录与工单可交叉验证 | 若失败影响面和恢复成本达到阈值,优先修复 |
| 权限服务重构 | 15 人天 | 降低后续需求实施成本并减少权限风险 | 有多个依赖需求,但即时收益不直接 | 拆出必要的最小基础改造,与后续需求绑定 |
2. 案例中的关键不是谁排第一,而是哪些假设需要验证
简化首次配置的关键问题,不是“转化提升到底有多少”,而是现有数据能否定位到具体流失步骤,以及小范围实验能否在合理时间内获得信号。若实验结果不明显,团队可以停止扩大投入;若结果明确,再进入完整优化。这样,12 人天的投入不是一次性押注,而是可分阶段决策。
客户报表字段的判断重点,则是它是否对续费有可验证影响、是否可被其他客户复用、未来维护成本是否可控。即使需求只有一个客户提出,也不代表一定不做;如果合同节点明确且定制边界清晰,投入可能合理。反过来,客户重要也不自动证明这个实现方式正确。
导出失败通常容易被低估,因为它不像新功能那样能展示在路线图上。但若它反复阻断用户的核心工作,处理成本、信任损耗和后续支持负担都可能高于一个新增功能。这里需要看影响用户数、失败频次、恢复方式和服务目标,而不是只比较功能新旧。
权限服务重构也不应简单归类为“技术债必须还”。需要列出它实际阻塞的需求、当前故障或变更风险,以及拆分后的最低可交付范围。如果一次性重构要 15 人天,而先做 5 人天的关键隔离就能解除本周期瓶颈,阶段性方案可能更适合;若系统风险要求整体迁移,则应把迁移和回退方案纳入承诺。
3. 模拟排期结果:把容量留给验证和不确定性
在这个模拟场景中,团队不必把四项需求全部塞进 42 人天。可先安排导出失败修复、首次配置的最小实验、客户需求的合同核验和权限改造的技术拆分;后两项中只有满足条件的工作进入下一步承诺。剩余容量作为线上响应和实验结果后的决策空间,而不是被一个不确定的大项目提前占满。
这种排期的优点是把未知事项转成可验证任务,避免为未证实收益全面投入。代价是短期内可能无法给每个提出方一个确定日期,也可能需要多轮沟通。管理者必须接受:更好的决策不一定让所有人满意,但应该让承诺更可信、失败原因更可解释。

4. 用交付结果校准方法,而不是只看需求有没有按时上线
排期制度的效果不能只用按时交付率衡量。按时上线但没有改善目标指标,可能说明价值假设失准;价值实现但严重超出维护成本,可能说明方案选择有问题;计划经常变更但每次都来自外部强约束,也未必是流程失败。应同时看承诺可靠性、价值验证和工作系统健康度。
| 观察指标 | 建议口径 | 可发现的问题 | 注意事项 |
|---|---|---|---|
| 周期承诺完成率 | 完成的承诺项数除以周期初承诺项数 | 容量超排、依赖延误、范围膨胀 | 记录取消和外部变更,避免只报单一百分比 |
| 需求交付周期 | 从进入承诺到达到验收条件的中位时长 | 等待、评审瓶颈或批量过大 | 同时看分布和中位数,极端事项可能拉高平均值 |
| 价值假设验证率 | 有明确结果指标且完成观察的需求占比 | 只交付不验证,路线图无法学习 | 验证失败也算完成观察,不等于项目失败 |
| 插单占用比例 | 周期内临时工作投入占净容量比例 | 入口治理失效或系统性中断增加 | 按来源和原因分类,不能把必要应急一概视为浪费 |
| 重排原因分布 | 按事实变化、估算偏差、依赖变化、治理绕过分类 | 区分正常学习与制度缺陷 | 复盘用于改进,不应变成员工个人问责排名 |
这些指标是内部管理信号,不宜脱离背景做跨团队排行榜。若某团队处理大量线上故障,承诺完成率低于一个需求稳定的团队,并不必然代表执行更差。比较时要先对齐工作类型、容量口径和团队责任范围。
六、制度设计与落地清单:让规则在日常工作里跑起来
1. 设计统一入口,但不要要求所有需求一开始就填满表单
需求入口的目标是收集最小可判断信息,不是把提出方变成需求分析师。初始表单可以只要求问题描述、受影响对象、发生场景、提出原因、期望时间和已有证据。进入评审前再补目标关联、价值判断、估算、依赖和验收指标。
如果表单一开始就包含几十个字段,提出方会敷衍填报,信息质量反而下降。可以按状态分阶段补充:待澄清阶段少量字段,进入候选阶段补足判断材料,进入周期承诺前补齐验收、依赖和容量信息。每个字段都应能说明它会影响哪项决策。
2. 设定固定评审节奏和明确决策权限
推荐把例行优先级评审与紧急响应机制分开。例行评审按固定节奏处理候选需求,避免每个需求都临时开会;紧急机制只处理定义清楚的故障、安全或时间窗口事项,并要求记录影响范围、批准人和被挤出工作。对于多团队组织,最好指定组合层面的决策责任人,避免每个团队都能局部插入却无人对整体结果负责。
会议参与者不必越多越好。通常需要能代表目标和用户价值的人、能够判断方案和成本的技术代表,以及对资源组合负责的负责人。其他专业角色按议题参加。会前提供一页材料:问题、证据、方案、成本、风险、依赖、建议决策和待确认事项。
3. 用明确状态和字段减少口头承诺
需求管理记录至少应包括需求负责人、业务目标、目标用户、问题证据、价值假设、时机或截止条件、估算、依赖、风险、验收指标、当前状态、优先级理由、更新时间和决策人。系统可以是表格或管理平台,关键不是工具名称,而是团队是否能从记录中还原当时的判断。
状态变化时,记录变化原因。比如从候选改为暂缓,要注明是证据不足、容量不够、依赖未就绪还是目标变化;从计划中移出,要注明被什么工作替代以及日期影响。这样做可以减少“我以为已经排了”的沟通成本,也能支持季度复盘。
4. 设定容量缓冲,不把所有可用时间都卖出去
缓冲不是随意留白,而是对历史中断和不确定性的显式估计。团队可以按过去数个周期的线上支持、缺陷处理和计划外协作占用情况,决定预留比例。若没有可靠历史数据,先在一个周期内记录中断来源,再根据实际情况调整,避免直接套用别的团队的百分比。
预留容量也要有治理规则。未使用的缓冲可以在周期中后段用于高价值候选项,但要经过轻量评估;不能在周期开始时就把缓冲偷偷分给普通需求,导致真正紧急的工作仍然无处可放。缓冲被持续大量消耗时,应调查系统性原因,而不是每次只要求团队加班。
5. 建立最小可行的复盘闭环
每个周期结束后,团队不需要为所有需求写长篇总结,但应回答四个问题:计划中哪些工作完成或未完成;主要偏差来自哪里;价值假设是否得到验证;下一周期要改哪条规则或哪个估算。复盘要面向工作系统,不把未完成简单归因于个人效率。
每季度可以抽样回看高优先级和被长期延期的需求,检查排序是否稳定、证据是否可靠、计划外插入来自哪里。若延期需求总是技术基础和维护工作,说明团队的短期价值模型可能系统性低估了长期风险;若高分需求交付后效果很弱,可能是价值估算或实验设计需要调整。
6. 落地检查清单
- 目标:每个进入候选排序的需求都能对应一个明确目标,或说明其属于风险治理和必要维护。
- 证据:高影响判断有数据、用户反馈、合同依据、事故记录或其他可追溯来源。
- 成本:估算包含设计、开发、测试、发布、迁移和跨团队协作,不只计算编码时间。
- 时机:“尽快”被替换为明确日期、错过后果或窗口条件。
- 容量:计划使用净容量,并为历史上真实存在的支持与中断留出空间。
- 依赖:跨团队事项有责任人、最晚需要日期和确认状态。
- 承诺:候选排序不被误读为发布日期,周期承诺经过团队容量核对。
- 插单:明确批准人、插入条件、影响范围和被挤出事项。
- 验证:需求交付前定义至少一个可观察的验收或结果指标。
- 复盘:定期检查偏差来源、价值结果和制度调整,不只检查是否按时。

七、不同情况下的行动建议与取舍
1. 小团队:少流程,重视口径一致
小团队通常没有专职项目运营或数据分析资源,流程过重会直接占用交付时间。建议保留一个统一需求池、一页评审模板、每周或双周一次排序讨论,以及周期开始时的容量确认。排序维度控制在三到五项,重点确保团队对“价值、时机、成本、风险”的理解一致。
小团队的主要风险不是缺少复杂评分,而是决策集中在少数人的记忆里。即使只用一张表,也要记录为什么选、为什么没选和什么情况会重排。对探索需求,优先做小实验;对单一客户需求,优先评估复用性和后续维护责任。
2. 研发中断多:优先修复工作系统,再提高承诺量
如果故障、支持和紧急请求频繁打断团队,不要先通过提高估算精度解决,因为计划误差可能主要来自中断。先按来源记录计划外投入:生产故障、客户支持、环境问题、外部审批、跨团队等待分别统计。连续几个周期后,再判断哪些中断能通过自动化、责任轮值、架构改造或服务边界调整减少。
在中断率尚未下降前,应下调承诺容量或采用更短的承诺窗口。代价是路线图上的长期工作推进变慢;收益是减少反复承诺和延期,让风险处理变得透明。若管理层要求更高交付量,却不愿讨论中断来源,任何优先级公式都无法解决这个资源矛盾。
3. 客户需求密集:将客户重要性与方案复用性分开评估
客户需求评估至少要看客户覆盖、收入或续费关联、需求是否代表更广泛问题、定制后的维护成本和产品边界。合同价值高可能提升时机权重,但不能自动决定采用客户指定的实现方式。通常需要把“客户想要的方案”还原成“客户遇到的问题”,再评估能否通过通用能力、配置项或流程调整解决。
当单一客户需求确实必须定制,应明确谁承担长期维护、升级兼容和后续支持成本,并把这些成本纳入原决策。否则今天看似只要 7 人天,未来每次升级都要额外投入,账面上的低成本会误导团队。
4. 合规与安全工作:以风险分层,不与普通功能争同一张榜
合规和安全需求应先确认义务来源、截止日期、影响范围和最低整改要求,再安排实施方案。若问题属于必须完成的约束,就明确保护其容量;若属于风险改善项,则以严重度、暴露面、利用条件和恢复能力评估,必要时采取临时缓解措施。
这类工作容易出现两种极端:把每项安全建议都标成最高紧急,或者因为短期收入不明显而长期延后。比较稳妥的方式是建立独立风险队列,定期由技术、安全和业务负责人校准风险等级,同时把必要修复与一般增强区分开。
5. 探索性产品方向:控制试验成本,不承诺未经验证的收益
对新市场、新用户群或新功能形态,前期收益不确定是常态。排期时应优先明确假设、实验人群、观测指标、最低样本或观察窗口、停止条件和后续决策方式。若核心假设无法被短期验证,先寻找更低成本的访谈、原型或人工流程实验。
探索项目的排序标准不应只是预期收益,也要看这次投入能买到多少决策信息。如果小规模试验能快速排除错误方向,即使直接收入为零,也可能有较高的学习价值。但要设定投入上限,避免“继续做下去也许会成功”变成无限延期的理由。
6. 共享平台团队:用服务能力和下游影响衡量优先级
平台团队的产出往往不会直接映射到单一业务指标。此时应看它服务的下游团队数量、阻塞的关键目标、故障和等待成本、采用率以及维护负担。单纯按需求方职位或业务线收入排队,会让资源长期流向声量最大的团队,而不是整体收益最高的工作。
平台团队还需要管理请求入口和服务等级。明确哪些事项走标准队列、哪些属于重大故障、哪些需要产品化改造,可以降低临时协调成本。若同一类请求反复出现,应把重复需求聚合为平台能力,而不是逐条作为独立项目排期。
7. 需要在速度与确定性之间做选择时,先说明代价由谁承担
快速上线与充分验证并非永远互斥,但某些场景确实需要取舍。先做大范围上线可能缩短业务等待,却扩大错误影响;先做分阶段发布增加工程和监控成本,却降低回滚范围。排期评审应把代价讲清楚:哪一类用户承担试验风险、谁负责监控、出现什么信号立即回退。
如果外部时间窗口不可移动,团队可以缩小首发范围、推迟次要功能或增加上线后的补救安排;如果时间窗口只是内部期望,则应重新讨论范围和日期。日期、范围、质量和容量不能同时无限扩张。制度的价值,就是让这几项约束在承诺前被看见。
| 当前情况 | 优先采取的动作 | 主要取舍 |
|---|---|---|
| 需求资料不足 | 补充用户场景、证据和目标关联 | 延后排序,换取更低误判概率 |
| 价值高但不确定 | 拆成试验或分阶段交付 | 增加验证步骤,减少一次性押注 |
| 时间窗口明确 | 确认硬期限与最低范围,提前处理依赖 | 可能挤出其他功能,需要公开调整承诺 |
| 跨团队依赖多 | 先确认依赖负责人和可用日期 | 减少并行假象,可能需要更早启动协调 |
| 计划外工作持续偏高 | 统计来源并调整净容量或治理机制 | 短期承诺量降低,换取长期可靠性 |
| 单一客户定制 | 核验商业影响、复用性和长期维护成本 | 可能拒绝指定方案,改用更通用的实现 |
八、结语:排期制度的质量,要看它能否让取舍变得可信
1. 不追求永远正确的排序,追求可解释、可修正的决策
需求优先级没有脱离目标、容量和风险的绝对答案。真正成熟的团队,不是每次都能预判结果,而是能说清当时依据了什么证据、接受了什么不确定性、因此推迟了什么,以及后来从结果中学到了什么。可解释的决策可以被修正;只有标签、没有理由的排序则很难复盘。
2. 下一步先做一次小范围校准
落地时不必立刻引入复杂模型。先抽取最近一个周期的候选需求,按目标、价值、成本、风险和容量重新检查,找出排序与最终交付之间最大的三类偏差。随后统一关键字段的定义,设置插单规则和净容量口径,再用接下来的两个周期验证变化。
判断优先级制度是否有效,不看表格有多漂亮,而看团队能不能拒绝没有证据的“紧急”、保护必要的维护工作、兑现已经承诺的事项,并在新事实出现时及时调整。如果做到这四点,排期就不再只是需求方争取资源的过程,而会成为团队持续管理价值、风险和交付能力的工作机制。
常见问题解答(FAQ)
1. 研发团队如何建立可落地的需求优先级评分规则?
我想给需求排优先级,但团队里产品看重客户声音,研发担心技术风险,销售又强调合同和回款。有没有一套能把这些分歧摆到桌面上、又不至于变成复杂打分游戏的方法?
先把优先级判断拆成“价值、时效、成本、风险”四项,而不是让每个角色各自报一个总分。可用 1,5 分打分:价值看影响用户数、收入或关键流程;时效看错过窗口的代价;成本看研发与测试投入;风险看依赖、返工和上线不确定性。
一个便于讨论的试算公式是“优先分 =(价值分 × 2 + 时效分)÷(成本分 + 风险分)”,但它只用于排序,不应伪装成精确预测。比如一项影响 200 名活跃用户、投入 5 人日的体验修复,可能比只有一个大客户提出、投入 20 人日且无明确验收标准的功能更值得先做。
分数差距很小时,优先讨论证据和假设;涉及合规、安全或生产故障的事项则设为硬性规则,不参与普通需求竞分。
2. 客户承诺、线上故障和规划需求冲突时,排期制度怎么处理?
我经常遇到销售已经答应客户日期、线上问题又突然插进来,原定版本的需求只能往后挪。团队每次都临时开会决定,最后谁声音大谁先做,我想知道制度上该怎样区分这些情况?
把工作分成常规需求、紧急事件和有明确外部约束的事项,并规定不同入口与审批人。线上故障按影响范围和服务等级响应,例如核心流程不可用可以立即进入应急队列;单客户诉求即使有商业价值,也应记录承诺依据、受影响用户和延期成本,再由产品负责人及研发负责人共同确认是否挤占当前迭代。
建议设置固定的应急容量,例如每个迭代预留 10%,20%,具体比例用最近 6,8 个迭代的突发工作量校准;若长期超过预留量,就调整计划容量或治理故障来源,而不是持续加班。所有插队事项都留下被替换需求、决策人和影响日期,这能让团队看见“紧急”带来的真实机会成本。
3. 需求优先级评审应该看哪些数据,避免只凭感觉排期?
我手头有客户反馈、使用数据和销售预测,但它们常常互相矛盾:反馈很强烈的需求,实际使用人可能很少;数据里流失率上升,也未必能说明该做哪项功能。评审会上哪些证据最值得看?
证据要能对应到待验证的判断,而不是堆成一份大报表。评审前至少准备四类信息:受影响用户数及其定义、问题发生频率或漏斗损失、现有替代方案与支持成本、预期改善指标及验证周期。对样本很小的客户反馈,标注样本量和客户类型,不要把“一个重要客户”写成“普遍需求”;
对行为数据,区分相关性与因果,例如某页面退出率高,不足以证明新增功能能降低退出。可以先用 1,2 周的小实验、原型测试或人工流程验证关键假设,再决定投入完整研发。若需求方无法说清成功指标和停止条件,通常应先补充发现工作,而不是直接进入排期。
4. 怎样把需求优先级评审结果变成稳定的研发排期制度?
我们并不缺评审会,真正的问题是评审结论过两天就变了:需求描述不完整,依赖没确认,负责人也经常缺席。我想知道从提需求到进入迭代,应该设置哪些门槛,才能减少反复返工?
把流程设计成可检查的准入门槛,而不是增加更多审批层级。需求进入候选池时,记录目标用户、问题证据、预期结果和提出人;进入评审前,补齐验收条件、依赖方、粗略工作量及主要风险;进入迭代前,再确认负责人、设计或接口准备情况和未决事项。每周做一次短时排序,每个迭代开始时冻结承诺范围;
冻结后只允许符合已定义紧急条件的事项变更,并同步说明被替换的工作。用连续几个迭代跟踪计划完成率、插入需求占比、延期原因和需求返工率。如果完成率低,不要先要求团队“估得更准”,应检查需求成熟度、依赖等待和突发工作是否被计入容量。制度的目标是让变更有成本、有记录,也让下一轮计划能基于真实偏差修正。
核心关键词
文章包含AI辅助创作:需求优先级管理方法大全:研发团队需求排期制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/504969
读者评论
我们团队以前也把“高优先级”当成排期承诺,结果需求池长期堆积。后来改成候选、已承诺、暂缓三个状态后,沟通确实清楚一些。不过容量估算仍容易偏乐观,尤其是跨团队等待时间,单靠人天很难反映真实周期。
评分表适合帮助新人理解取舍,但遇到客户续约、线上事故这类事情,最后还是要靠负责人判断。比较有用的是强制写清楚“如果不做会损失什么”,这样能减少只强调收益、不谈代价的争论。
文中提到给不可预测工作预留容量,这点在维护型团队里很实际。我们曾按满负荷排计划,几乎每个周期都被告警和临时支持打乱。疑问是,预留比例应该按历史中断数据动态调整,还是固定成团队制度?
