跨部门项目最常见的延误,不一定发生在“有人没做事”,而可能发生在需求已经提交、下一位负责人却还不知道自己该接什么的时候。看板怎么做?关键不是先选一款软件、画几列颜色,而是把工作从提出到交付的真实路径摊开,明确每次交接的输入、责任和完成条件。本文讨论的是工作流管理看板,不是展示经营指标的 BI 数据看板。
一、先讲结论:看板要管理工作流,不是装饰任务清单
1. 看板的起点是流程问题,不是工具功能
我判断一张跨部门看板是否值得做,通常先问三个问题:工作从哪里进入?什么情况算完成?任务最常卡在哪个交接点?如果这三个问题都答不清楚,先搭出的看板很可能只是把原来散落在群聊、表格和邮件里的任务换个地方展示。
看板的核心作用,是让团队能共同看见任务的当前状态、下一步责任人、等待原因和交付条件。它不能替代业务决策,也不能自动解决资源不足;但当任务状态不透明、等待时间无人负责、交接信息反复补充时,它能把问题从“感觉很慢”变成可讨论、可追踪的流程事实。
我的结论是:先画工作如何流动,再决定看板长什么样。跨部门工作流的栏目通常按状态命名,例如“待评估、待排期、处理中、待审核、待交付、已完成”,而不是简单按市场部、设计部、法务部、运营部各开一列。部门可以作为负责人字段或泳道,状态才是任务在流程中的位置。
2. 一张能用的看板,至少要回答五个问题
- 任务是什么:卡片指向一个可以交付、可以验收的工作对象,而不是模糊口号。
- 当前在哪里:栏目能准确表达任务状态,不需要靠私聊解释“差不多快好了”。
- 下一步由谁处理:当前负责人明确,交接双方知道谁提交、谁接收。
- 什么条件才算完成:每个阶段有可检查的输入、输出和验收要求。
- 如果停住怎么办:阻塞原因、需要谁协助、何时升级都有约定。
这五项里,最容易被忽略的是“完成条件”和“阻塞怎么办”。只有栏目没有规则,任务可以在“处理中”待很久;只有负责人没有接收条件,任务则可能在两个部门之间来回退回。工具能让状态显眼,规则才能让工作继续流动。
| 看板构成 | 它回答的问题 | 常见设计错误 |
|---|---|---|
| 栏目 | 工作进行到哪个状态 | 直接按部门建列,无法看见端到端流程 |
| 卡片 | 具体交付对象是什么 | 一张卡片塞进多个无关交付物 |
| 负责人 | 当前由谁推动下一步 | 只写部门,不写具体责任角色 |
| 完成条件 | 什么状态可以交给下一环节 | 以“做完了”代替可检查的验收标准 |
| 阻塞规则 | 任务停住后如何处理 | 只标红,不设置处理人和升级时限 |

二、为什么跨部门任务容易卡住:问题常藏在交接里
1. 部门内部看起来都在忙,端到端交付仍然很慢
以一次市场活动上线为例:市场提出活动需求,设计制作主视觉,法务审核文案,运营配置渠道,最后由市场验收。每个部门都有自己的待办清单,也都能说出“我们这边正在处理”。但如果没有一张共同的流程视图,项目负责人通常只能在群里逐个询问:设计稿什么时候好、法务有没有收到材料、运营拿到的是不是最终版。
这类问题看起来像沟通不及时,实际往往是流程缺少可见的交接机制。市场提交需求时少了投放时间或规格,设计做好后不知道谁有权确认,法务收到的版本又与运营配置的版本不一致。每个环节都可能完成了“自己理解的任务”,但整体交付仍未完成。

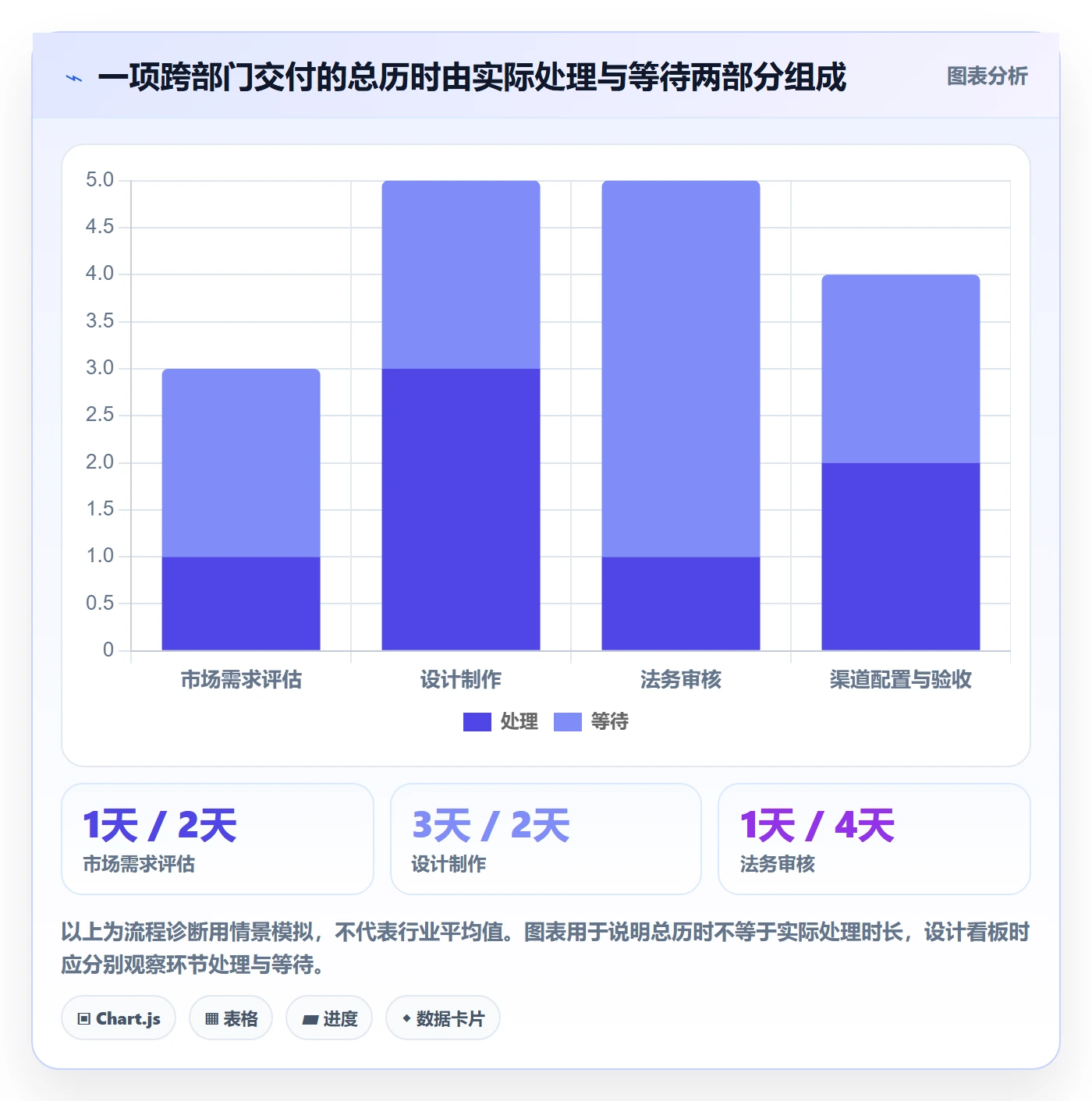

我会把这类工作拆成两个视角看:一个是任务本身的处理时间,另一个是任务在等待中的时间。团队往往只关注“做了几天”,却没有记录“等了几天”。看板的价值不只是展示谁在做什么,也包括发现工作为什么一直没轮到下一步。
2. 跨部门流程要画真实路径,而不是组织架构图
组织架构图说明谁向谁汇报,不等于工作实际如何流动。现实中,需求可能先经过业务负责人评估,再由项目经理排期;也可能法务审核与设计制作并行;某些需求还会因为预算或合规审查退回发起人补资料。把这些路径压成一条“部门接力线”,会让看板看起来简洁,却隐藏了真正的等待和返工。
搭建前,我建议先抽取最近一段时间内一批已完成或正在进行的任务,逐张还原它们实际经过的状态。可以记录:进入环节的时间、离开时间、退回次数、等待原因、交接时缺少的材料。样本不必一开始很大,重点是能覆盖常见任务和例外情况;若只访谈负责人、不看任务记录,团队容易把理想流程误当成真实流程。
如果现有流程没有可靠记录,就先做短期观察,并明确它是试点基线,而非行业标准。不同组织的审批层级、风险要求和人员配置差异很大,不能把某个团队的平均天数直接当成另一团队的目标。

3. 先界定看板范围,避免一张板包办所有工作
“全公司工作都放进来”听起来统一,实际常导致一张板承担太多不同流程:紧急故障、长期项目、日常审批和临时需求混在一起,字段和状态越来越复杂。团队既无法比较,也不知道哪些规则适用。
更稳妥的试点对象通常具有三个特征:工作重复发生、交付边界清楚、参与角色相对稳定。活动上线、客户需求交付、采购审批、产品发布准备都可能适合作为试点。若工作高度探索、每项任务都独一无二,或者关键决策经常改变方向,先用轻量的决策记录和里程碑管理,可能比完整工作流看板更合适。
三、常见误区:看板做得很满,流程却没有变好
1. 按部门分列,造成局部可见、整体不可见
把栏目设成“市场部、设计部、法务部、运营部”,一眼能看出任务归属,却不容易看出任务处于“待审”还是“待补材料”。如果每个部门只维护自己的一列,任务跨部门后还可能在原部门列中留下旧状态,形成多个版本的事实。
解决方法不是禁止按部门查看,而是把“流程状态”和“组织责任”分开。栏目描述状态,负责人字段或泳道描述责任归属。这样既能回答“工作走到哪里”,也能回答“当前谁在接手”。对角色复杂的流程,可以在状态栏内按团队分泳道,但不要让泳道取代状态。
2. 状态和字段过多,让维护看板变成额外工作
初次搭建时,团队常想把所有例外都提前做成一个状态或必填字段。结果卡片填写比实际工作还费劲,成员为了推进任务而随手选值,管理者看到的状态反而不可信。看板信息的价值取决于能否持续维护,字段越多不代表管理越精细。
首版只保留推动决策所必需的信息:任务名称、发起人、当前负责人、目标交付时间、验收条件、阻塞原因。其他信息若不能改变优先级、责任、交付或风险判断,就不应急着变成强制字段。试运行后再根据真实使用问题增加,而不是凭想象一次设计齐全。
3. “处理中”没有边界,等于给停滞任务找了藏身处
如果一个任务可以在“处理中”连续停留数周,团队就无法知道它是正在制作、排队等资源,还是缺少决策。可以按业务需要把处理中的关键状态拆开,例如“制作中”“待审核”“待发起人确认”,但拆分的依据应是不同的下一步责任或处理规则,而不是为了让栏目看起来更细。
一个实用判断是:如果两个状态的负责人、输入要求和处理动作完全相同,通常没有必要分成两列;如果负责人或完成条件不同,就值得考虑区分。对于需要关注的长期停留任务,可以增加停留时长提示,而不是无限增加状态。
4. 把 WIP 限制理解为硬性禁止开工
WIP 是在制品,即尚未完成的工作。限制某阶段的在制工作量,目的是让团队注意力回到已开始的事项,减少过多并行导致的切换和排队。它不是一个脱离场景的“越低越好”指标,也不是管理者拿来惩罚超限团队的工具。
试定限制时,应先看阶段容量、角色数量、任务大小差异和紧急事项规则。任务大小悬殊的团队,可以按工作项数量之外的复杂度或工时区间辅助观察,但不必把估算做得过度精密。若某阶段持续超限,先查明是需求入口失控、上游集中推送,还是阶段处理能力不足,不要只要求成员加快。
5. 把软件上线误当成流程优化完成
工具可以提供权限、通知、自动化、审计记录或数据汇总等能力,但不能替团队决定需求准入标准、谁有权验收、例外任务怎样插队。若规则缺位,系统只会更快地扩散不一致的做法。
选工具时,应先写出流程要解决的问题和必须满足的约束,再验证工具是否支持。对中大型组织而言,权限隔离、审计要求、部署方式、历史数据迁移和多团队协作能力可能比界面上多几个状态更重要。工具选择应服务于流程约束,而不是反过来让流程迁就演示页面。

四、专业判断逻辑:从现状流程推导栏目、卡片与规则
1. 先定义开始与结束,卡住流程边界

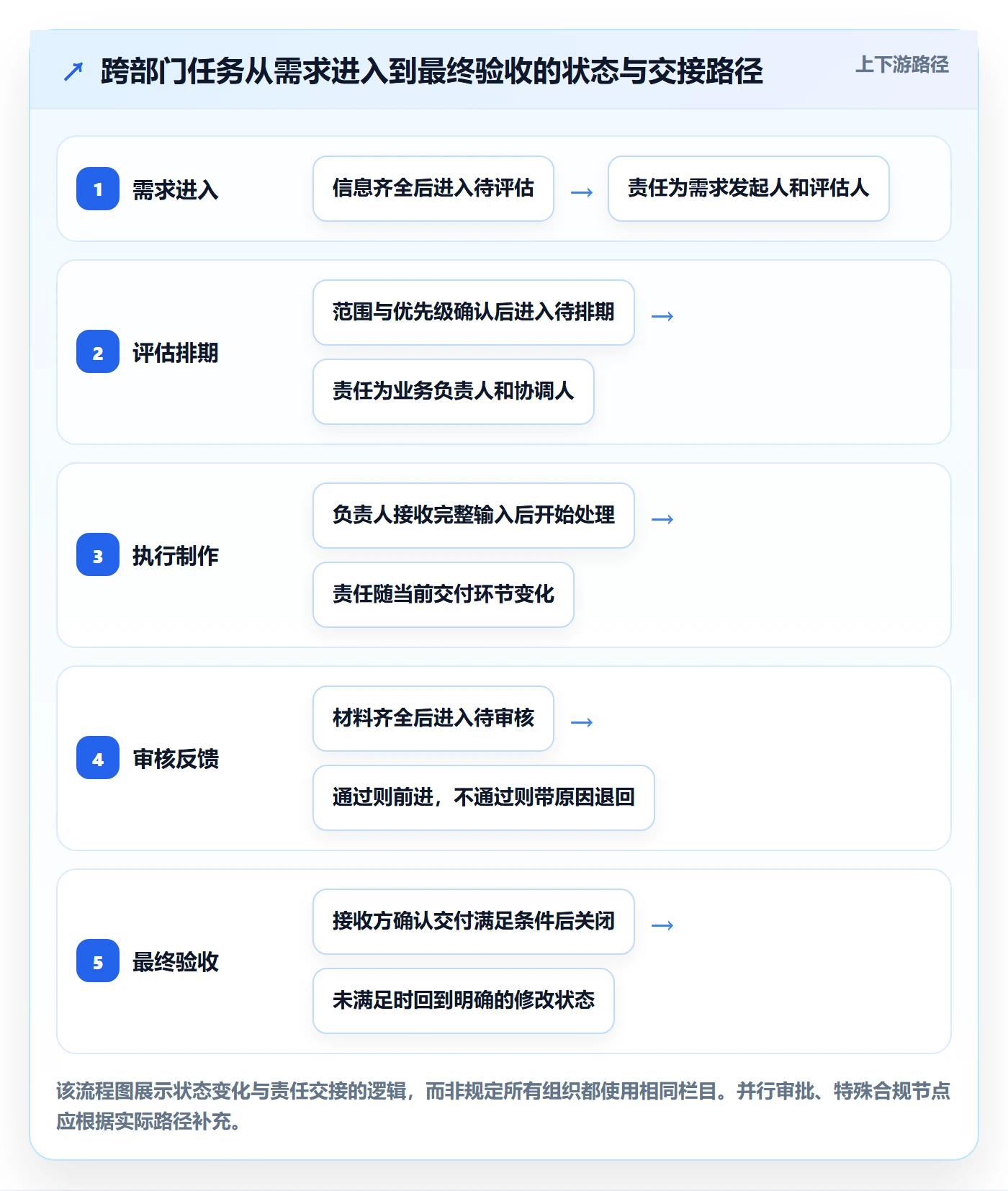

一个流程的起点不应只是“有人提了需求”,而应明确满足什么条件后,团队才接受这项工作。例如,活动需求必须提供目标受众、上线时间、渠道范围、预算归属和审批人;材料不齐时,卡片可以留在“待补充”,而不是进入设计队列,制造虚假的在制工作。
终点也要具体。对活动上线而言,终点可能是渠道已发布、链接验证通过、相关负责人完成验收,而不是“素材交给运营”。如果交付物需要接收方确认,交付完成就不能只以提交方点了完成为准。
2. 先列出状态,再检验每个状态是否有独立意义
我会用一张简短的状态表把每个阶段说清楚:进入条件是什么、当前责任是谁、完成时产出什么、下一位如何确认。若某个状态无法写出这些内容,通常说明它还不是可操作的流程状态,或它与相邻状态重复。
| 状态 | 进入条件 | 当前责任 | 离开条件 |
|---|---|---|---|
| 待评估 | 需求卡已提交,基础信息齐全 | 业务负责人或需求评估人 | 确认价值、范围和优先级,或退回补充 |
| 待排期 | 需求通过评估,交付范围明确 | 项目协调人及执行团队代表 | 确定负责人、计划窗口和依赖项 |
| 处理中 | 负责人已接收,输入材料可用 | 当前执行负责人 | 产出达到约定的初步交付标准 |
| 待审核 | 交付物和审核所需材料已提交 | 审核角色 | 通过,或按明确问题退回修改 |
| 待验收 | 最终版本已交付接收方 | 需求发起人或验收人 | 验收通过,或记录未满足的条件 |
| 已完成 | 验收通过,相关链接或记录齐备 | 流程维护人 | 归档复盘信息,不再继续流转 |
3. 卡片是一个可验收的交付对象,不一定等于一个人的全部工作
如果“一次活动上线”要交付主视觉、落地页、邮件文案和渠道配置,团队需要判断这些成果是否共享一个验收人和交付期限。若每个成果必须独立排期、独立验收或可能单独阻塞,就拆成关联卡片;若它们必须一起交付且无法独立验收,可以保留一张主卡,并将具体工作列为子任务。
拆卡的目的不是增加任务数量,而是让阻塞、责任和交付状态更准确。拆得太粗,管理者只能看到“活动进行中”;拆得太细,成员每天都在维护碎片任务。通常以“能独立说明负责人、输出和验收条件”为判断标准。
4. 将交接写成双方可执行的约定
跨部门交接不能只写“设计交给法务”。还要说清交付包包含什么、由谁发起审核、审核时限如何约定、意见由谁汇总、退回后回到哪个状态。若接收方在规定范围内没有确认,团队也要有跟进方式,而不是默认任务自动通过。
对于反复出现的交接问题,可以把输入清单放在卡片模板或流程说明中。比如设计提交审核时附上最终文案、适用渠道、发布时间和素材版本号;法务反馈时标明问题位置、风险类型和建议动作。这样既减少口头来回,也降低不同版本并行造成的错误。
5. 用可观察的信号设置 WIP,而不是照抄固定数字
新看板不必一开始就给每个阶段设定精确限制。可以先观察一段时间的在制品数量、阶段停留时长和阻塞原因,再由团队共同试定一个可接受的上限。若团队有六位设计人员,也不能据此直接得出设计阶段的 WIP 上限应是六,因为任务大小、并行依赖和审核等待都会影响容量。
试行时可以把限制视为提醒线:超过后,团队先讨论是否需要停止接收新任务、帮助清理旧任务、处理阻塞,或调整优先级。若有紧急任务插队,应记录插队原因和受影响任务,避免“紧急”成为绕过所有规则的日常入口。

五、案例与数据观察:用一次活动交付试跑看板
1. 示例边界与样本说明
下面用“市场活动从需求提交到渠道上线”说明看板如何从零开始。案例流程是用于讲解的情景模拟,不是某个客户项目的公开实绩;文中的时间、任务量和差异也均标注为示意数据,不能作为行业平均或效果承诺。
假设一个团队每月处理约20项活动类需求,参与角色包括市场发起人、业务评估人、设计、法务、渠道运营和最终验收人。试点目标不是先追求“更快”,而是回答三个问题:需求进入前是否完整、任务通常在哪个环节等待、退回是否集中在某类缺失信息。
2. 第一周:画出现状,并把例外原因记下来
首周不着急改流程。先把最近一批任务按真实经过的状态整理出来,并记录需求提交、评估、制作、审核、配置和验收的时间点。若旧记录不完整,就对正在发生的任务做前瞻观察,明确数据从哪一天开始、哪些时间是估计值。
除了日期,还要记录退回原因。比如需求没有目标受众、主文案未确认、素材规格不符、审核意见分散在多个渠道。记录原因不是为了追责,而是辨认哪些返工可以通过入口条件或交接模板减少。
3. 第二周:建立最小可用版,看板先解决流转问题
第二周可以建立六个状态:“待补充、待评估、待排期、处理中、待审核、待验收、已完成”。如果团队发现“待补充”任务数量很少,且资料缺失只在入口出现,也可以将其作为标记而不设为独立栏目。栏目不是越多越专业,取决于它是否改变责任或动作。
卡片模板只保留必要信息:活动名称、发起人、目标上线时间、渠道、当前负责人、验收条件、依赖项和阻塞原因。设置一个轻量的每日更新约定:任务发生状态变化时由当前负责人更新;例会不逐张念卡,而是优先看超期、阻塞和超过 WIP 限制的任务。
4. 第三至第四周:用数据判断流程哪里值得改

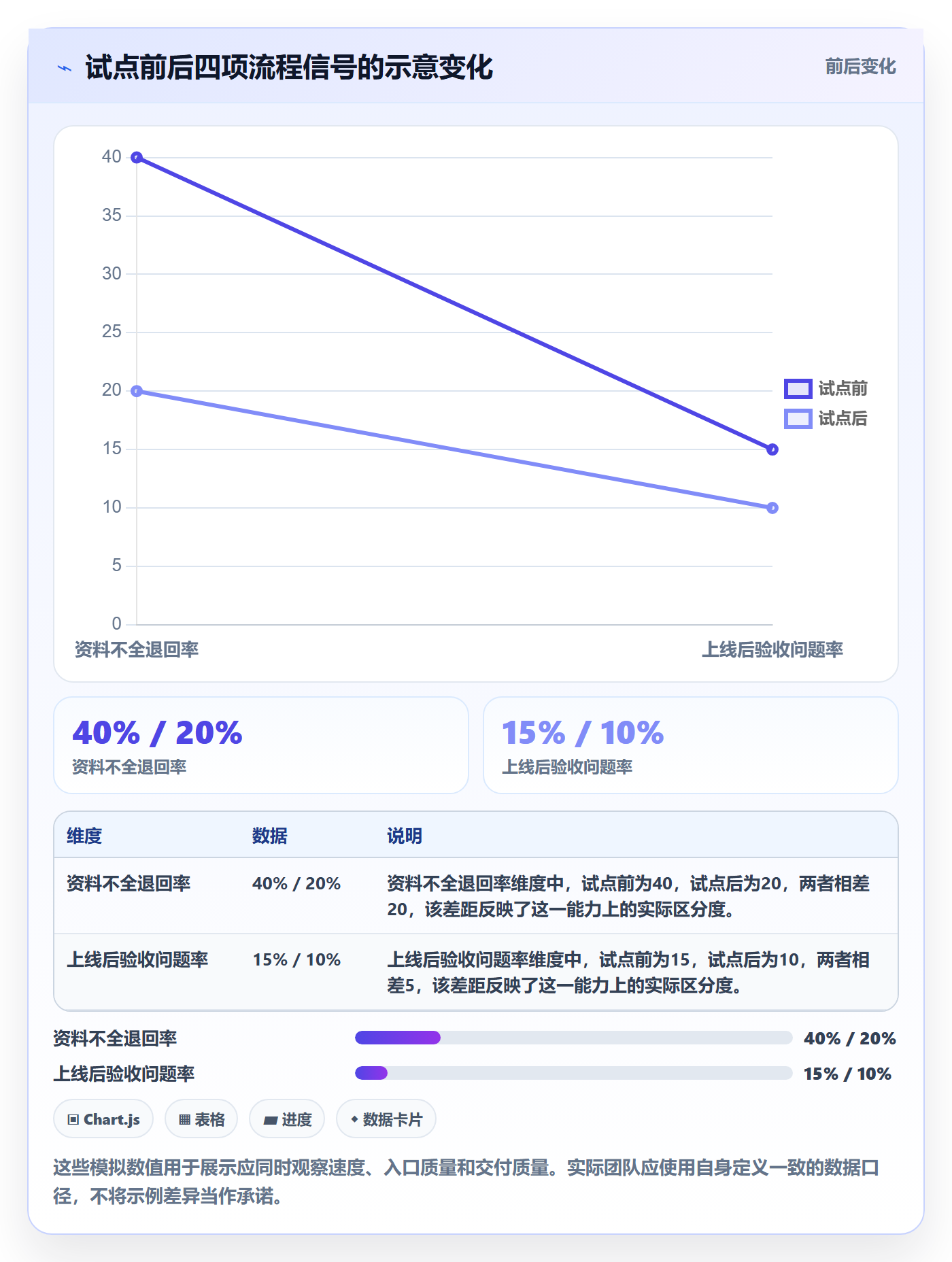

假设试点样本中,改动前后各观察20项需求。以下数字只是用于演示计算方法的情景模拟:改动前有8项因信息不全被退回,需求到上线的中位历时为12个工作日;改动后有4项被退回,中位历时为9个工作日。即使出现这样的变化,也不能只凭前后对比断言是看板造成的,还要检查样本任务复杂度、人员安排、节假日和活动紧急程度是否相似。
中位历时比平均值更适合观察容易被少数超长项目拉偏的周期;退回率能提示入口质量,但不能单独代表交付质量。还应检查活动是否按验收标准完成、是否出现上线错误,以及改动是否把等待从一个环节转移到了另一个环节。
| 观察项目 | 试点前示意值 | 试点后示意值 | 应如何解读 |
|---|---|---|---|
| 需求资料不全退回数 | 20项中8项 | 20项中4项 | 可能反映入口清单有效,也需排除需求难度差异 |
| 需求到上线中位历时 | 12个工作日 | 9个工作日 | 显示周期变化,但不能单独证明整体效率提升 |
| 审核阶段等待中位数 | 4个工作日 | 3个工作日 | 需要确认审核负荷和紧急任务比例是否相近 |
| 上线后验收问题 | 20项中3项 | 20项中2项 | 观察结果质量,避免只追求速度而增加错误 |

5. 看板复盘要找原因,不只汇报红黄绿
复盘时可以逐项追问:等待最多的状态是什么?等待由谁或什么条件造成?退回任务是否集中在某类需求?超期任务是否都来自同一资源瓶颈?如果看板只汇报“红色任务有几项”,却没有推动下一步决策,它仍然是一张状态墙。
对每个持续出现的问题,指定一个短周期试验。例如,需求缺少渠道规格,就在入口模板中增加必填说明;法务排队明显,就试行固定审核窗口或明确优先级准则;验收人常常不在线,就在需求进入前确认替代验收人。每次只调整少量规则,才能知道变化可能来自哪里。
六、不同情况下的行动建议:先解决最贵的流程摩擦
1. 需求多、入口混乱:先治理准入条件
如果任务大量进入后又被退回,先别急着压缩执行时间。把入口必需信息、需求评估责任和不接受条件写清楚,给发起人一个可复用的提交模板。对于信息不足的需求,明确停留在“待补充”而不是占用执行容量。
如果需求来源很多,可以增加一个统一入口或评估队列,但不要把所有事项都强行归入同一优先级规则。业务紧急、合规必须、客户承诺和常规改进可能需要不同的排序依据,并应明确谁有权调整顺序。
2. 任务常卡在审核:先看输入和容量,而非催审核人
审核等待时间长,可能是审核人容量不足,也可能是材料经常不完整、审核标准不清,或多个版本同时流转。先统计排队数量、退回原因和审核工作量,再决定是补齐提交清单、设置固定审核时段、安排备份审核角色,还是减少低价值审核节点。
若审核涉及合规、安全或法律风险,不要为追求周期而取消必要检查。看板的作用是让队列与责任可见,帮助组织评估资源和风险,而不是把控制节点简单移除。
3. 多团队并行交付:保留共同流程,同时允许局部差异
多个团队协作时,最好先统一少数关键状态、交付定义和阻塞规则,确保管理者可以追踪端到端进度。团队内部的细分步骤可以保留差异,但不应让跨团队交接的含义各自不同。例如,一个团队的“完成”表示已提交,另一个团队的“完成”表示已验收,就会造成整体状态误读。
如果团队间的业务差别很大,可以采用共同的上层流程视图,再为各类工作设置不同模板或子流程。统一的是交接语言和核心口径,不必强求所有团队使用完全相同的字段和细节。

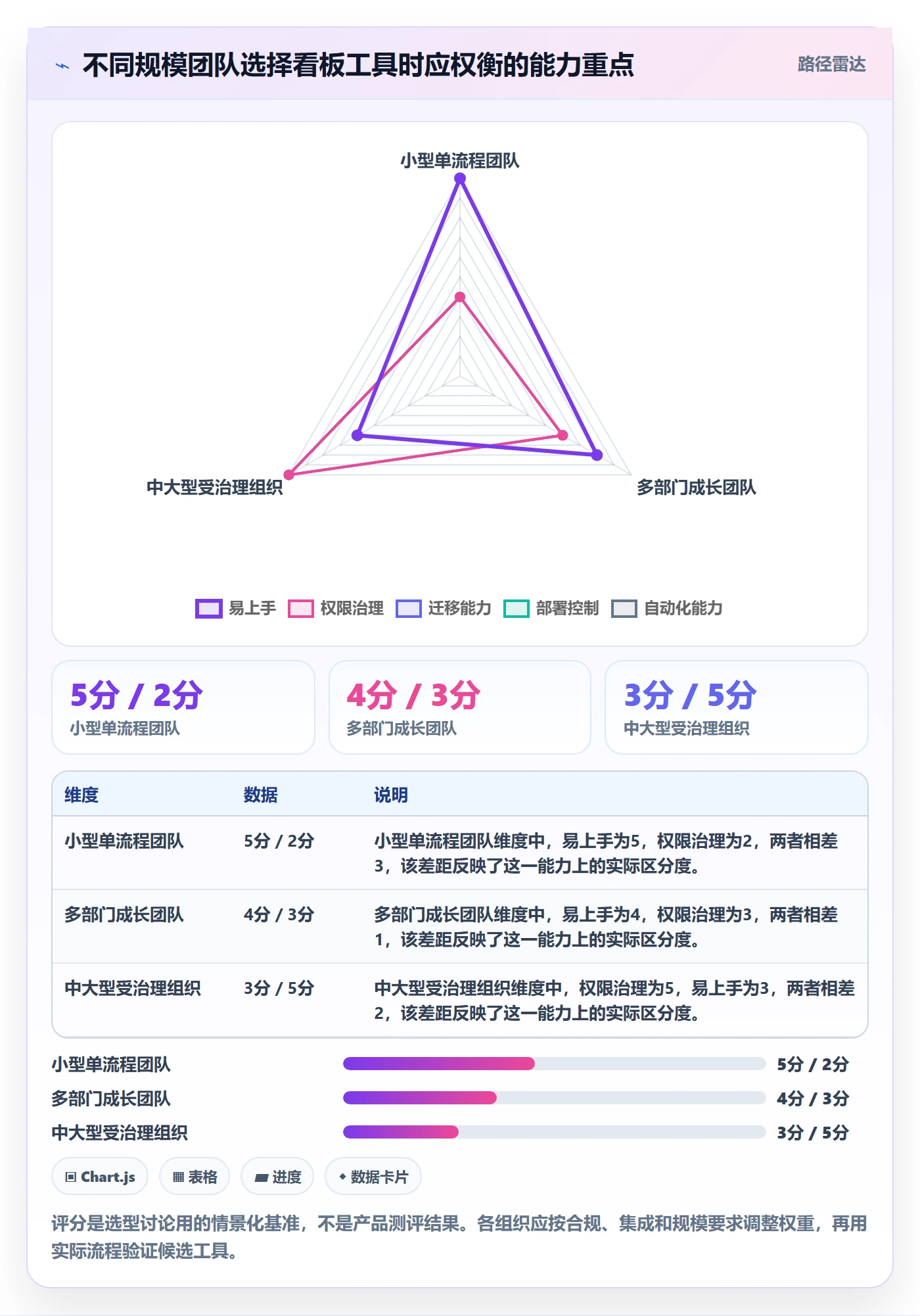

4. 组织规模较大、权限和审计要求高:把治理需求列入选型
中大型组织需要考虑的不只是看板能否拖动卡片,还包括跨团队权限、数据隔离、审计记录、部署与运维要求、历史数据迁移、身份管理、自动化边界和管理报表。可以先用真实流程做验证,不要仅凭演示环境的功能列表作结论。
例如,PingCode主要面向中大型企业及100人以上组织,可作为复杂项目协作和研发管理场景下的候选方案之一。按其产品提供的信息,支持私有化部署,并支持Jira平滑迁移。涉及国产化替代、数据驻留或迁移连续性时,仍应由采购、信息安全和业务团队共同核验具体版本、迁移范围、兼容边界、服务条款与实施计划;“支持迁移”不等于所有历史数据和工作习惯都能零成本原样搬迁。
如果团队只有少量成员、流程单一、合规约束较轻,用共享表格或轻量项目管理工具可能已足够。工具复杂度要与协作规模、治理要求和持续维护能力相匹配,不能为了显得规范而引入高于问题本身的管理成本。

5. 流程高度不确定:先管理决策和依赖,再追求稳定栏目
若团队还在频繁改变目标、客户需求持续探索,任务状态可能无法提前固定。此时不宜设计过细的标准流程,可以先建立“待澄清、探索中、待决策、验证中、已确认”等轻量状态,并记录假设、决策人和依赖。等工作模式稳定后,再把重复环节固化为更清晰的流程。
看板适合管理可见的工作流,不意味着所有知识工作都能被压成可预测的流水线。对于创意探索、重大决策和高不确定性研发,保留必要的判断空间,比强行追求每个任务都按时流转更专业。
七、看板上线后的取舍:速度、透明度与维护成本都要算
1. 透明度提高,不代表每个成员都要填更多内容
管理者可能希望看见所有字段,执行者则需要把时间留给交付。平衡方法是把更新动作尽量嵌入工作本身:状态变化时更新,交接时补充必要信息,阻塞时说明下一步需要什么。不要要求成员每天重复填写系统已有的信息,也不要把看板变成另一套人工日报。
判断某字段是否保留,可以问:如果没有这项信息,谁会做出错误决定?如果答案不明确,字段可能不是当前必需。看板的维护成本并非小事,持续填报负担会直接影响数据可信度。
2. 追求更快时,不要牺牲交付质量和必要控制
缩短周期并不自动等于流程改善。如果团队通过跳过审核、减少验收或把未完成事项提前标为完成来“提速”,得到的只是表面数字。每次调整都要同时观察交付质量、返工、风险事件和客户或内部接收方的反馈。
同样,审批越少也不必然越好。低风险、重复性高的事项可以探索标准化或授权;涉及安全、合规、财务或重大品牌风险的事项则应保留有效控制。要减少的是无价值等待,不是必要判断。
3. 自动化要建立在稳定规则上
提醒、自动分派、超期通知和状态触发可以减少人工追踪,但前提是规则本身可靠。如果“完成”的定义尚未统一,自动化只会更快地把任务转错人;如果紧急优先级没有治理,自动提醒可能让所有事项看起来都很急。
建议先稳定试点流程,确认负责人、状态和条件确实可执行,再自动化重复且低歧义的动作。需要例外判断的任务,仍应保留人工确认,并记录自动化不适用的情况。
4. 从一个试点推广时,推广机制比复制模板更重要
首个团队跑通后,不应把模板直接复制到全公司,再要求所有部门照用。更有效的做法是推广设计原则:状态代表什么、交接如何定义、阻塞如何升级、数据如何解释;再让新团队用自己的真实流程验证栏目和字段。
可以保留一个共同的指标词典和流程治理负责人,避免同名指标在不同团队有不同算法。但指标数量不宜贪多,先选能推动决策的少数信号,例如交付周期、阶段等待、在制品、退回原因和验收问题。

八、从零到一的试点清单:两周内搭出可复盘的第一版
1. 试点前准备:只选一个有边界的流程
- 选定范围:明确纳入什么任务、排除什么任务,以及流程起点和终点。
- 确定参与人:至少包括发起人、执行人、接收或审核人,以及能够处理资源冲突的负责人。
- 抽取样本:查看近期任务记录,标出常见状态、等待点、退回原因和例外类型。
- 写明目标:例如减少需求补料、提高阻塞可见性,而不是笼统承诺“全面提升效率”。
2. 第一周搭建:让状态和交接先成立
- 先画出现状流程,不急着设计理想流程。
- 建立最少且有独立责任意义的栏目。
- 为卡片设置最必要的信息和可检查的验收条件。
- 明确每次状态变化由谁更新,任务退回时回到哪里。
- 约定阻塞标记、跟进责任和升级方式。
第一版不需要一次解决所有问题。把流程边界、状态和责任讲清,通常比设计复杂仪表盘更有价值。如果成员仍然不理解某一列代表什么,先改定义,而不是继续增加颜色和标签。
3. 第二周运行:观察使用阻力和真实等待
- 检查任务是否有负责人、目标时间和完成条件。
- 记录状态停留、退回和阻塞,不急着把所有数据做成排名。
- 只围绕超期、阻塞和过量在制品开短会。
- 邀请一线成员指出重复字段、无意义栏目和无法表达的例外。
- 挑一个高频问题进行小幅调整,并标记调整日期。
4. 两周复盘:判断是否继续、调整或停止
试点结束时,问的不只是“大家喜不喜欢这张板”,还要看任务状态是否更可信、交接问题是否更早暴露、例会是否更聚焦,以及维护成本是否能接受。如果看板更新率低,先查操作是否太复杂、责任是否不清、成员是否能从中获得帮助,不应直接把问题归咎于执行纪律。
若流程依旧混乱但问题开始可见,通常说明看板完成了诊断任务,下一步要处理资源、审批或职责问题。若工作流稳定且成员持续使用,可以扩大试点;若任务极少、状态变化频繁但不影响决策,保留轻量清单可能更合适。
| 试点信号 | 可以继续扩展的迹象 | 应先调整的迹象 |
|---|---|---|
| 状态可信度 | 负责人能说明当前状态和下一步 | 看板状态长期与实际进度不一致 |
| 交接质量 | 缺少材料和退回原因能被明确记录 | 任务经常在部门间反复转交但原因不明 |
| 维护成本 | 状态变化时顺手更新,字段负担可接受 | 需要专人反复催填,日常信息重复录入 |
| 决策价值 | 复盘能引出资源、优先级或规则调整 | 会议只读状态,没有任何后续决策 |

九、最后的判断:先让工作流被看见,再决定要不要扩大
看板从0到1,不是先搭一块漂亮的数字墙,而是先回答:工作从哪里来,交给谁,满足什么条件才能往下走,停住以后由谁处理。对跨部门团队来说,真正值得管理的往往不是卡片颜色,而是交接中的等待、重复补料、责任空档和决策延迟。
我建议从一个重复发生、边界清楚的流程开始,先用真实任务验证栏目和规则,再根据等待、退回和验收情况做小幅调整。数据不完整时明确标注观察范围;看到周期下降时,不轻易把变化归功于某个工具;面对复杂组织时,把权限、部署、迁移和审计作为选型验证项,而不是营销口号。
下一步就做一件具体的事:挑出最近一批同类跨部门任务,画出它们真实走过的路径,并标记每一次等待和退回。当团队能共同说清任务为什么停、下一步由谁接、交付怎样才算完成,第一版看板就已经有了可运行的基础。扩展与自动化,留给流程经验证之后再做。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:看板怎么做?跨部门团队流程优化:看板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/485480
读者评论
把栏目按流程状态设置、把部门放在负责人字段里,这个区分很实用,能避免看板变成组织架构图。
文中把处理时间和等待时间分开看,能帮助团队定位交接瓶颈;示意数据也明确说明不是行业平均值,这点比较严谨。
先选重复发生、交付边界清楚的工作试点,再根据实际任务记录调整流程,比一开始覆盖全公司更容易落地。
关于WIP限制和字段数量的说明比较客观:限制应结合团队容量,字段也要围绕责任与交付设计,而不是越多越好。
