看板上“进行中”的卡片越多,项目就越接近完成吗?我通常先看另一件事:任务是否有清晰的交付标准、最近一次有效更新,以及遇到阻塞后谁负责推动。看板管理的关键不是让卡片不断移动,而是让每项工作从启动、执行、暴露风险到验收都有明确规则。对项目负责人来说,这套规则比增加更多状态列更能减少追问和返工。

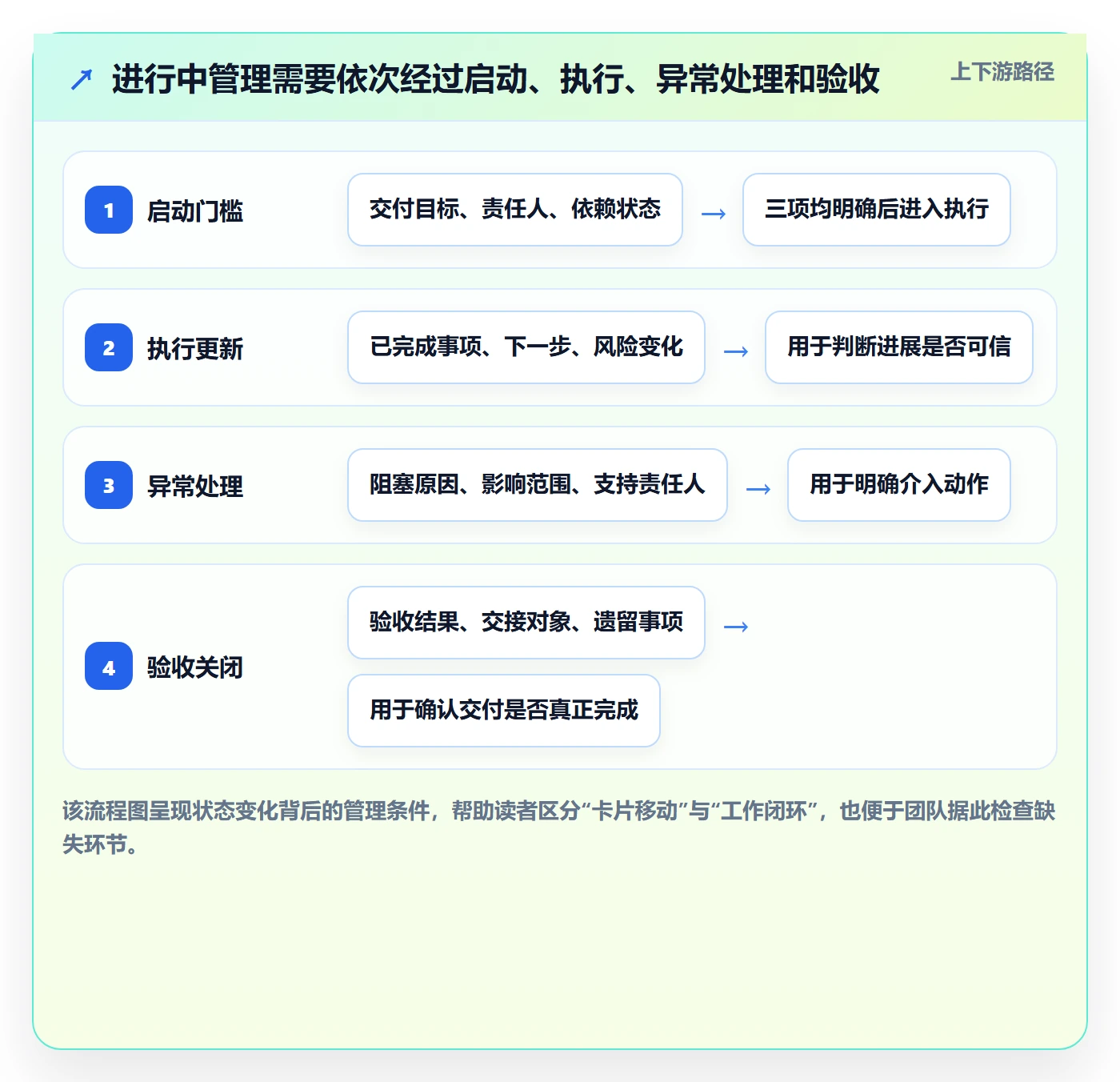

一、先讲结论:进行中不是一个颜色,而是一套管理闭环
1. 只有满足启动条件,任务才进入进行中
我把“进行中”定义为:任务已由明确的责任人实际启动,目标和完成标准可理解,必要依赖基本就绪,并且团队知道如何同步进展。它不是“有人接手了”的同义词,也不是为了让看板显得活跃而改变状态。
如果任务还在等需求确认、排期、权限或外部输入,它更适合留在待开始、待确认或等待依赖等状态。具体状态名称可以因团队而异,但每个状态必须对应一种可观察的事实和下一步动作。
2. 负责人管理的重点是异常,不是逐张催问
负责人不需要每天把每张卡片重新读一遍。更有效的做法,是先检查长期没有有效更新、依赖迟迟未解决、临近节点仍有高风险、同一任务反复退回等异常,再决定是否协调资源、调整优先级或升级风险。
这里的“有效更新”不是单纯改日期或把进度从百分之三十改成百分之五十,而是说明最近完成了什么、下一步是什么、是否需要支持。状态提供信号,更新提供判断依据,负责人再把判断转成动作。
3. 先让信息可靠,再讨论效率提升
如果任务没有完成标准,状态再细也无法判断是否真正交付;如果阻塞不记录原因,负责人只能靠私聊拼凑信息;如果任务完成后不验收,卡片移动到完成列也不代表结果可用。看板是否提高效率,取决于信息能否支撑决策。
因此,我建议把进行中管理理解为一个闭环:启动条件明确、执行信息更新、异常及时暴露、责任人推动解决、交付结果得到验收。看板是这个闭环的可视化载体,不是闭环本身。

二、背景和真实场景:为什么看板上有进度,负责人仍然很忙
1. 卡片很多,不等于项目进展透明
一个常见场景是:项目看板已经有几十张卡片,团队每天也在更新状态,但负责人仍要逐个询问“这项做到哪了”“为什么卡住”“还要谁配合”。这并不一定是团队不愿意协作,更可能是卡片记录没有回答管理决策所需的问题。
例如,“接口开发中”只能说明某项工作尚未结束,却没有说明接口是否已经联调、测试环境是否可用、外部系统是否按时提供数据。负责人看到了状态,却不知道该不该介入。
2. 进行中状态混装了不同性质的工作
如果一个团队把“正在写代码”“等待评审”“等业务确认”“准备发布”都放在进行中,负责人看到的就不是统一进度,而是多种状态被压在同一列里。表面上列简单了,实际判断成本却转移到了会议和私聊中。
我不建议为了消除歧义就无限增加状态列。列太多会带来维护负担,也可能让团队花时间争论该选哪一列。更实用的做法是先界定关键状态,再用阻塞标记、依赖字段或简短更新补足必要信息。
3. 负责人真正需要的是下一步决策信息
负责人每天打开看板,通常不是为了了解每个人忙不忙,而是为了回答几类问题:哪些交付节点可能受影响?哪些任务需要跨团队协调?哪些工作可以先暂停或重新排序?哪些已完成结果仍需验收?
所以,看板的信息设计要从决策反推。与其给每张卡片增加十几个字段,不如先明确负责人每周需要作出的三到五类判断,再确认每个判断依赖哪些信息。
| 负责人要判断的问题 | 卡片至少应提供的信息 | 信息缺失时的常见后果 |
|---|---|---|
| 任务是否可以启动 | 交付结果、责任人、依赖和优先级 | 工作启动后才发现缺条件,形成等待和返工 |
| 任务是否存在风险 | 最近进展、下一步、风险或阻塞原因 | 风险到临近节点才暴露,协调窗口变短 |
| 结果是否可以关闭 | 验收标准、验收人、交接或验证记录 | 状态显示完成,使用方仍无法接手 |

三、常见误区:看板为什么会变成一面状态墙
1. 把所有已分配任务都放进进行中
任务被分配不代表执行已经开始。尚未确认需求、还没有访问权限,或关键依赖尚未到位时,卡片进入进行中会掩盖启动条件不足的问题。时间一长,团队会误以为工作已经推进,实际上只是任务被提前“染色”。
修正方式不是要求成员填更长的日报,而是增加简单的启动判断:目标是否明确、负责人是否接受、关键依赖是否可用。某一项不满足,就记录原因并保留在待开始或等待状态。
2. 用百分比制造精确感
“完成百分之七十”看起来比“正在做”更精确,但如果没有统一计算口径,不同成员的百分比往往无法比较。有人按时间估算,有人按子任务数量估算,还有人把“快做完了”直接写成百分之九十。
对多数协作任务,我更倾向于记录可验证的里程碑,例如“方案已评审”“核心流程已联调”“验收用例已通过”。如果项目确实需要百分比,应说明计算方法,并避免把主观估算当成客观进度。
3. 只标记阻塞,不写清楚阻塞后的动作
一个红色阻塞标记只能说明有问题,不能说明谁来解决、影响什么、什么时候复查。若卡片只有“被阻塞”几个字,负责人仍要在会议中重新调查,标记本身就没有形成有效管理价值。
一个可执行的阻塞记录至少包括:阻塞事项、对交付的影响、需要谁提供支持、当前责任人,以及下一次检查时间。尚未确定解决方案时,也要写清楚由谁继续确认,而不是等问题自行消失。
4. 只盯任务数量,不看流动和交付质量
进行中任务很多,不一定代表团队产能高,也可能代表同时开启太多工作。任务越分散,切换上下文、等待评审和协调依赖的成本越容易被忽略。
反过来,任务在制数量少也不必然意味着效率高。如果团队将复杂交付压成一张卡片,卡片可能长期停留在进行中,却无法提供有用的风险信号。数量必须结合任务粒度、等待时间和交付质量一起看。
5. 把工具功能当成流程设计
工具可以配置状态、提醒、权限和报表,但工具不会替团队定义什么叫“可启动”、谁负责处理阻塞、什么情况下可以关闭任务。流程规则没有达成共识时,增加自动化只会更快地传播不一致的信息。
先用少量规则跑通一段实际工作,再决定是否新增字段或自动化。一个好问题是:新增这个字段会改变哪项决策?如果没人能说清用途,它很可能只是额外填写负担。

四、专业判断逻辑:怎样设计一套可执行的进行中规则
1. 从交付结果倒推状态,而不是先画列
我设计流程时会先问:团队要交付什么结果,结果需要经过哪些可验证的步骤,哪些步骤会改变负责人需要采取的动作?只有当某个阶段有清晰边界或不同处理方式时,才值得独立成为一个状态。
例如,“待开始”和“执行中”通常需要区分,因为前者需要确认启动条件,后者需要关注进展和异常;“评审中”是否单独成列,则要看评审等待是否经常影响交付,以及团队是否需要专门安排评审责任人。
2. 为每个状态写清进入与离开条件
状态定义最好写成可观察的规则,而不是抽象口号。“已开始”可以要求责任人确认启动并完成第一项可验证动作;“已完成”可以要求交付物通过约定验收。这样做的目的是减少团队对状态的解释差异。
规则不必复杂。对于小团队,一张状态说明表就可能足够;跨部门或多项目组织,则可以为关键状态补充责任角色、更新频率和升级路径。复杂度应来自真实的协作差异,而不是对流程严谨的追求本身。
3. 让更新回答三个问题
我建议进行中任务的更新聚焦三个问题:最近完成了什么、接下来准备做什么、现在有什么风险或依赖。若任务没有风险,也可以明确写“暂无阻塞,下一步为某项工作”,避免长时间沉默让负责人无法区分顺利推进和无人跟进。
更新频率不应一刀切。短周期、强依赖的交付可以在每日同步中更新;周期较长且风险较低的工作,则可按里程碑或固定检查节奏更新。重点是风险变化时及时同步,不必为了形式强制每天重复写相同内容。
4. 用“年龄”和风险信号代替单纯催办
任务在某状态停留多久,可以作为检查线索,但不能直接等同于低效。一个复杂任务可能按计划持续数周;一个简单任务停留数天却没有更新,反而值得确认。停留时间必须结合任务类型、预计周期、依赖和近期变化解释。
我会优先关注三种组合信号:停留时间超过团队约定且没有有效更新;任务临近承诺日期但仍有未解决依赖;同一任务多次退回或拆分。它们并不自动证明有人做错了,而是提示负责人需要进一步判断。
5. 区分“风险提醒”和“绩效评价”
如果成员担心暴露风险会被简单归咎于个人,风险信息就会被延迟或弱化。负责人要明确:早发现问题是协作收益,及时说明阻塞不等于工作失败。看板的首要作用是改善交付判断,而不是把状态记录变成个人排名。
这也意味着指标要谨慎使用。周期时间、在制任务数和逾期率可以帮助识别流程瓶颈,但不宜脱离任务难度、外部依赖和交付质量,直接用于评价个人贡献。

五、具体案例和数据观察:一项跨部门交付如何从卡住到可判断
1. 场景说明:问题不在任务没人做,而在依赖没有被看见
下面用一个明确标注为模拟的项目场景说明管理动作。某团队要上线一项业务流程改造,涉及需求确认、服务端调整、数据联调、业务验收和发布准备。看板上“数据联调”已进入进行中,但依赖团队尚未提供测试数据。
如果卡片只显示“联调中”,负责人可能继续等待,也可能误以为开发团队进度落后。重新整理信息后,卡片记录为:当前完成了接口自测;测试数据未交付;数据团队为协作方;联调窗口可能顺延;负责人将在次日中午复查数据是否到位。
2. 负责人先辨别问题类型,再决定是否介入
这类问题不应立刻通过催促执行者解决,因为执行者并不掌握缺失数据。负责人需要先判断它属于外部依赖、资源冲突、需求不清还是技术风险。问题分类不同,处理方式也不同。
- 外部依赖:确认提供方、交付内容和承诺时间,并安排复查。
- 需求不清:指定业务决策人补充验收标准,暂缓无法验证的工作。
- 资源冲突:重新排定优先级,确认是否需要调整并行任务。
- 技术风险:组织必要的技术评审或试验,并明确决策时间。
在这个模拟案例里,负责人联系依赖方确认测试数据的最小交付范围,同时让执行者继续完成不依赖该数据的准备工作。卡片保留阻塞原因和复查时间,团队不必每天重新解释同一个问题。
3. 用可观察结果验证流程是否改善
为避免把“感觉顺了”误当成效率提升,可以在一个迭代周期内观察少量指标:从启动到首次有效更新的时间、阻塞暴露到有人接手的时间、任务在各阶段的停留时间,以及验收退回次数。统计前先统一口径,否则不同团队的数据不可比。
以下是情景模拟数据,用于展示观察方式,不是某个真实企业的绩效结果。模拟团队在规则调整前后记录同一类跨部门任务,比较阻塞被发现的时间和验收退回情况。实际项目应使用自己的历史记录验证,不应把这些数字直接当作目标值。
| 观察项 | 规则调整前(模拟) | 规则调整后(模拟) | 解读方式 |
|---|---|---|---|
| 阻塞首次记录时间 | 发现后约 2.5 个工作日 | 发现后约 0.5 个工作日 | 关注风险是否更早进入协作视野 |
| 阻塞责任人确认时间 | 约 1.5 个工作日 | 约 0.8 个工作日 | 确认记录是否包含明确的支持责任 |
| 验收退回次数 | 每 20 项任务约 6 次 | 每 20 项任务约 3 次 | 需结合任务难度和验收标准变化解释 |
| 负责人逐项追问次数 | 每周约 28 次 | 每周约 16 次 | 用同一记录口径统计人工追问 |

4. 怎么避免把前后变化误判成流程效果
前后对比只有在任务类型、观察周期和统计口径相近时才有参考意义。如果后一周期任务更简单、协作方更少,追问减少不一定来自看板规则。也要留意季节性、人员变化和项目优先级调整等干扰因素。
我建议先用两到四周建立基线,再选一项规则进行小范围试行,并记录同时发生的流程变化。不要一次性新增十个字段、改全部状态、上线多种提醒,然后再试图判断究竟哪项调整起了作用。
六、不同情况下的行动建议:按团队规模和问题类型调整
1. 小团队:先统一最少必要规则
小团队成员沟通路径短,通常不需要为每种例外新增状态。先明确待开始、进行中、待验收和完成等关键阶段,再约定任务启动条件、阻塞写法和验收责任。若成员对规则理解一致,轻量看板已经足够。
不要因为工具支持复杂工作流,就一次性配置审批、多个子状态和大量字段。先观察团队是否真的需要这些信息,再决定是否增加。小团队最容易忽略的成本不是工具许可,而是维护规则和重复填写。
2. 跨部门项目:把依赖责任写到看板上
跨部门协作的主要风险往往不是单个任务本身,而是交接接口不清。建议卡片记录依赖提供方、需要的输入、承诺时间和复查节点。责任人可以是执行者,但协调动作未必由执行者完成,应明确谁负责推动跨团队响应。
如果双方使用不同的系统,可以约定一个事实来源:哪些内容必须回写主看板,哪些只保留在部门内部。避免同一进度分散在多个群聊、表格和系统中,却没有人知道哪个版本有效。
3. 多项目并行:看在制数量,也看优先级变化
当团队同时承接多个项目,负责人要同时关注每个项目的关键节点和共享资源。看板可以用项目标签、泳道或组合视图呈现,但字段仍应服务于排序决策,而不是为汇报制作更多颜色。
当新需求插队时,要明确它影响了哪些已有承诺。若只把新卡片加到最前面、不调整旧任务的优先级,团队就会面临隐形延期。管理动作应同步记录:新增工作、被推迟工作、受影响节点和确认人。
4. 任务风险低、周期长:按里程碑更新,不强求日报
对周期较长且依赖少的任务,要求每天填写相似进展会制造形式成本。更合适的节奏可能是按里程碑更新,并在风险、范围或关键日期发生变化时及时同步。
但“周期长”不意味着可以长期无声。团队可以设定合理的最大静默时间,超过后由责任人补充状态。这个时间应根据任务特点确定,而不是从其他组织照搬一个固定天数。
5. 项目接近交付:提高验收与交接的可见度
临近上线或交付时,负责人要检查的不只是未完成卡片,还包括验收人是否可用、验证环境是否就绪、文档和交接是否完整、遗留问题由谁跟踪。越接近交付,遗漏接口的成本通常越高。
如果“完成”只表示执行者已提交工作,建议增加验收或交接状态;如果团队已有清晰验收机制,则不必为了形式再增加列。关键是让未验收结果不被误认为已正式交付。

七、不同情况下的取舍:规则、字段和自动化都要算管理成本
1. 状态越细,判断更准,但维护成本也更高
拆分状态的好处是能区分不同等待原因,负责人更容易定位瓶颈;代价是成员需要理解并维护更多规则,状态切换也可能变得频繁。若两个状态不会触发不同责任或管理动作,通常没有必要分开。
一个实用判断标准是:这个状态变化是否会改变谁来处理、何时处理或如何判断完成?如果答案都是否,先保留较简单的状态,把差异放在备注或标签中观察一段时间。
2. 字段越多,信息可能越全,但更新意愿会下降
项目负责人很容易想把风险、依赖、计划日期、实际日期、优先级、估算、验收人等信息全部放进卡片。但字段的维护本身需要时间,重复记录还会带来口径不一致。
我会把字段分成“启动必需”“风险触发时填写”和“仅特定项目使用”三类。必需字段尽可能少;风险发生后再补充相关信息;只有对某类交付确实有用的字段,才放进专用模板。
3. 自动提醒能减少遗忘,也会增加噪声
提醒适合处理稳定、规则清楚的触发条件,例如任务超过团队约定的无更新时长,或阻塞卡片到达复查时间。提醒并不适合替代判断:自动消息可以提示异常,负责人仍要确认原因和下一步。
如果提醒太多,成员会逐渐忽略通知,甚至为了消除提醒而随手改状态。上线前应先确定触发条件、接收人和期望动作,并定期检查提醒是否产生了实际处理结果。
4. 工具迁移要看流程连续性,不只看功能清单
如果团队评估新的项目管理平台,关注点不应停留在状态列能否配置、报表能否展示。还要核对历史数据、权限模型、自动化规则、附件、评论、链接关系和迁移后的责任边界,尤其要确认旧数据的字段映射和审计要求。
以 PingCode 为例,若团队正在评估它,可以把中大型企业及百人以上组织的协作需求、私有化部署方案和 Jira 平滑迁移能力纳入评估清单。产品能力是否适配,仍应通过实际流程演示、迁移样本验证、权限测试和试点结果来判断;“国产替代”也不应被理解为无需评估即可选用。
迁移期间尤其要避免双系统长期并行却没有明确主记录。试点前先确定数据范围、字段对应关系、用户权限、回滚方式和切换时点,再选一个有代表性的项目验证。涉及合规、安全和部署要求时,应由技术、安全及业务相关角色共同确认。
| 选择 | 可能收益 | 主要代价 | 适用判断 |
|---|---|---|---|
| 精简状态 | 学习成本低、更新较轻 | 等待原因需要其他信息补充 | 团队小、协作路径短、异常类型少 |
| 细分状态 | 阶段和责任边界更明确 | 规则维护与状态切换成本增加 | 不同阶段确实需要不同处理动作 |
| 少量必填字段 | 启动信息完整,填写负担相对可控 | 特殊项目需要额外补充 | 希望降低日常维护成本 |
| 高自动化 | 减少固定提醒和重复操作 | 错误规则可能放大噪声 | 流程稳定、触发条件清晰且有人维护 |

八、负责人可以直接使用的检查清单与落地顺序
1. 先做一次看板体检
不必立刻重做整个流程。负责人可以抽查十张进行中卡片,判断卡片是否能回答:目标是什么、谁负责、最近完成了什么、下一步是什么、有没有依赖或风险、怎样才算完成。若同一问题反复答不出来,就从这个缺口开始改。
- 任务是否有可理解的交付结果和完成标准?
- 责任人是否明确,协作者和依赖方是否可识别?
- 进行中是否代表实际执行,而不是仅仅已分配?
- 最近一次更新是否包含事实、下一步或风险变化?
- 阻塞事项是否明确原因、影响、责任人和复查时间?
- 完成状态是否经过适当验收或交接?
2. 用两周做小范围试行
选择一个项目或一个团队,先只改一到两项规则。例如,统一任务进入进行中的条件,并要求阻塞记录包含责任人和复查时间。两周后查看成员是否持续使用、负责人是否更容易识别异常,以及是否出现新的填写负担。
如果规则无人使用,不要立刻归因于成员执行力差。先检查规则是否太复杂、字段是否重复、提醒是否过多,或者记录的信息是否真的会影响决策。流程调整要以工作能否更顺畅为准,而不是以表单填写率为唯一目标。
3. 建立最小可用的复盘口径
复盘时建议保留少量稳定指标,例如阻塞暴露时间、任务阶段停留时间、验收退回次数和负责人人工追问次数。每个指标都要写清楚统计对象、开始结束点和排除情况,避免团队各自用不同口径解释同一个数字。
如果某项指标变好,也要检查有没有副作用。例如,任务停留时间下降,可能是流程更顺,也可能是团队把复杂工作拆成大量小卡片;追问次数减少,可能是信息更透明,也可能是负责人不再检查风险。指标需要和交付质量、风险结果一起解释。
4. 把改进写成团队能记住的一句话
流程文档不需要很长,但关键规则必须容易复述。比如:“具备目标、责任人和依赖条件后才进入执行;阻塞时写原因、影响、支持人和复查时间;验收通过后才关闭。”这类短规则通常比一份没人翻阅的长手册更容易落地。
我对看板进行中管理的最终判断是:好看板不是让每张卡片都显得有进度,而是让团队在异常发生时更早看见、知道谁来处理,并能确认交付是否真正完成。下一步可以从抽查十张卡片开始,找出最常缺失的一类信息,只修一个流程缺口,再用真实项目观察它是否减少等待和重复追问。

常见问题解答(FAQ)
1. 看板任务满足什么条件后才能进入“进行中”?
我以前觉得只要任务分配给了某个人,就可以把状态改成进行中。实际做项目时,我发现需求还没确认、依赖资源也没到位,任务卡却已经显示在执行,负责人很难判断进度是否真实。
建议在任务开始前确认四项:交付结果和完成标准明确、执行负责人确定、必要依赖与资源已具备、优先级和预计时间已确认。只要其中有关键条件未满足,就先放在待启动或待处理状态,并记录缺少什么、由谁跟进;状态定义应由团队统一,避免不同成员对“进行中”理解不一。
2. 进行中的任务应该多久更新一次?
我管理的任务有时会连续几天没有变化,但执行者说自己一直在做。项目负责人既不想频繁打断团队,也不希望到交付节点才发现风险,所以我想知道更新频率怎么定才合适。
不要只按固定天数机械更新,应结合任务周期和风险设定规则:短周期或临近交付的任务可每天同步,周期较长且风险较低的任务可按团队约定的例会节奏更新。每次更新至少说明已完成的进展、下一步动作、预计完成时间是否变化,以及是否存在阻塞;若任务超过约定时间没有有效更新,负责人应主动确认,而不是仅凭状态判断。
3. 看板上的任务被阻塞后,负责人应该怎么处理?
我遇到过任务卡标了“阻塞”,但几天后仍没人处理的情况。团队成员知道问题存在,却不清楚谁该协调、什么时候升级,最后影响了后续任务。
阻塞记录应写清问题原因、对交付或依赖任务的影响、需要谁提供支持、下一步动作和跟进时间。负责人先判断阻塞是否影响关键节点,再指定协调责任人;在约定时间内无法解决或影响范围扩大时,及时升级并调整优先级、资源或计划。问题解除后更新处理结果和恢复执行时间,避免只改状态、不留决策记录。
4. 项目负责人如何判断看板上的进行中任务是否健康?
我不想每天逐张任务卡追问进度,但只看任务数量又无法判断项目是否真的顺利。遇到任务堆积、反复延期或卡片长期不更新时,我需要知道该先检查哪些信号。
优先检查三类信号:超过团队约定周期未更新的任务、临近计划节点仍未完成或存在未解决依赖的任务、进行中任务持续堆积而完成任务较少的情况。可按周统计任务从进入进行中到完成的周期时间,并注明统计范围、起止日期及延期任务的处理口径;这些数据用于发现流程瓶颈,不应单独作为个人绩效结论。
核心关键词
文章包含AI辅助创作:看板进行中全流程:项目负责人效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/486603
读者评论
把任务分配和实际启动区分开很重要。依赖、目标或验收标准没明确时就放进进行中,确实容易让进度看起来比实际更乐观。
更新聚焦已完成事项、下一步和风险,比单填百分比更方便负责人判断是否需要介入。更新频率按任务风险调整,也比要求所有人每天重复汇报更合理。
阻塞记录如果没有责任人和复查时间,往往只是一个提醒标记。补上影响范围和后续动作,才更容易推动跨团队协作。
用可验证的里程碑代替缺少统一口径的完成百分比,能减少进度判断差异。文中也注明图表数据是情景模拟,这一点有助于避免被误当成行业基准。
周期时间和逾期率适合用来发现流程问题,但不宜直接评价个人。结合依赖等待、任务难度和验收结果看,判断会更全面。
