待处理管理指南:项目负责人如何做好看板,效率提升全流程

待处理任务越堆越多,通常不是看板列得不够细,而是团队没有说清楚:什么任务可以进入待办、谁来判断优先级、什么时候算真正开始、卡住后由谁推动。项目负责人要做好看板,重点不是把所有工作摆出来,而是让任务从“被提出”到“被验收”都有明确去向。本文以一支跨职能团队的模拟项目为例,拆解从入口治理、分流排期到执行复盘的完整做法,并说明如何判断看板是否真的改善了工作流。

一、先讲结论:看板不是任务墙,而是工作流的控制面

1. 看板的价值在于推动任务流动

我判断一张看板是否有效,首先不看颜色是否统一、卡片是否整齐,而看三个问题:任务有没有明确的下一步,当前责任人能不能说清楚,停滞时团队能不能及时发现并处理。看板呈现的是工作状态,管理机制决定任务能不能向前走。

因此,“待处理”不应该是一个无限容量的收纳箱。它至少需要区分尚未确认的需求、已经接受但没有排期的工作,以及已经承诺近期执行的任务。把这些状态混在一起,表面上任务透明了,实际上团队仍不知道哪些事情要做、何时做、为什么还没做。

2. 项目负责人管理规则,不包办所有更新

项目负责人不应成为看板的唯一录入员,也不应把看板管理简化为逐项催进度。更有效的分工是:提出需求的人补足背景和结果要求,执行者更新工作状态,负责人维护流转规则、协调资源并处理优先级冲突。

看板的核心产出不是“所有卡片都有状态”,而是团队能够依据状态作出行动。如果某张卡片显示“进行中”,但没人知道具体下一步、预计何时交付,也没有人能解释停滞原因,这个状态就没有决策价值。

看板信号 可能代表什么 项目负责人应采取的动作
待处理持续增长 需求入口过宽、决策滞后或团队容量不足 先分流和排序,确认哪些需求不应进入近期计划
进行中任务很多 并行工作过多,成员频繁切换任务 核对优先级与容量,决定先完成什么、暂停什么
待验收长期不动 验收责任人缺位、标准不清或反馈等待过长 明确验收人、验收时限和未通过后的处理路径
一、先讲结论:看板不是任务墙,而是工作流的控制面

二、先看清现场:待处理任务为什么会越积越多

1. “收到需求”被误认为“已经承诺”

许多团队把需求一律放进待办,业务方因此认为项目组已经接单,执行者却把它当作“以后再看”。这不是单纯的沟通误会,而是状态语义不清导致的隐性承诺。项目负责人需要让“已收到”“已评估”“已排期”成为不同的管理事实。

例如,业务方提出“希望下周上线一个新报表”,并不意味着团队已经确认需求范围、数据口径、验收人和实现时间。若这些信息尚未明确,卡片可以进入待确认区,但不能直接放进近期执行队列。

2. 任务描述不完整,团队无法开始

“优化首页”“处理客户反馈”“补一下测试”看起来像任务,实际可能只是话题。执行者拿到卡片后还要反复追问:改什么、谁确认、完成标准是什么、是否依赖其他团队。此时任务虽然显示在看板上,却没有真正进入可执行状态。

我会把“能不能开始”作为检查任务质量的简单测试:如果执行者仍需依赖发起人补充关键背景,或不同成员对交付结果会给出不同解释,这张卡片还没有准备好。

3. 工作容量没有进入排期判断

待办里任务多,不等于团队立刻能做得更多。成员手上已有工作、跨团队依赖和验收资源都会限制吞吐能力。如果团队只根据需求方的紧急程度排顺序,而不看当前在制任务与可用容量,常见结果就是每件事都开了头,却没有足够注意力把任务收尾。

下面的模拟数据用于说明诊断方式,不代表行业基准或真实企业统计。假设一支跨职能团队回看四周的任务流转,发现待办增长与阻塞等待同时上升,就应优先检查入口和依赖,而非简单要求成员“提高效率”。

待处理管理指南:项目负责人如何做好看板,效率提升全流程

三、避开常见误区:别把看板做成更漂亮的待办清单

1. 列越多,不代表流程越清楚

有些团队把“待评估、已评估、待开发、开发中、待联调、联调中、待测试、测试中、待发布、已发布”全部设成列,结果卡片频繁移动,维护成本上升,状态定义却仍然模糊。列名要对应团队确实需要区分的工作阶段,而不是把所有细节都画在看板上。

我的判断原则是:如果两个状态不会触发不同的负责人动作或管理决策,就要考虑合并。某些细节可以放在卡片字段、子任务或讨论记录里,不一定需要单独成为一列。

2. 所有任务都设截止时间,会让日期失去意义

截止时间适合表达真实承诺、外部约束或明确的里程碑,不适合用来给每一条尚未排期的需求制造紧迫感。日期过多、频繁延期,最终会让成员把截止时间当作装饰信息。

对于还没有承诺执行的任务,可以记录期望时间或复查时间,但要与正式交付日期区分。负责人应说明日期的含义,而不是只看卡片上有没有填日期。

3. 把待办数量当作个人绩效,容易制造坏行为

待办数量受需求来源、任务拆分粒度、岗位职责和项目阶段影响,不能直接说明某个人做得好不好。若用卡片数量评价成员,团队可能会把任务拆得更碎、回避复杂工作,甚至优先关闭容易完成的小项,而不是解决关键问题。

看板数据适合用于发现流程风险,不适合脱离背景给个人贴标签。负责人更应该追问:任务为什么等待?依赖谁?交付标准是否明确?现在要做的是协调、补信息、调整优先级,还是取消过时需求?

4. 状态颜色不能代替阻塞原因

把阻塞任务标红,只能让人看到“有问题”,不能让问题自动解决。阻塞信息至少要能回答:阻塞发生在哪个环节、需要谁采取什么动作、如果不处理会影响什么、计划何时复查。

阻塞可以作为标签或字段,不一定要变成新的流程列。若团队把所有被卡住的任务移到“阻塞”列,却没有指定解除条件,这一列很快也会变成新的任务仓库。

三、避开常见误区:别把看板做成更漂亮的待办清单

四、专业判断逻辑:先设计入口,再确定列和字段

1. 用真实流转过程定义看板状态

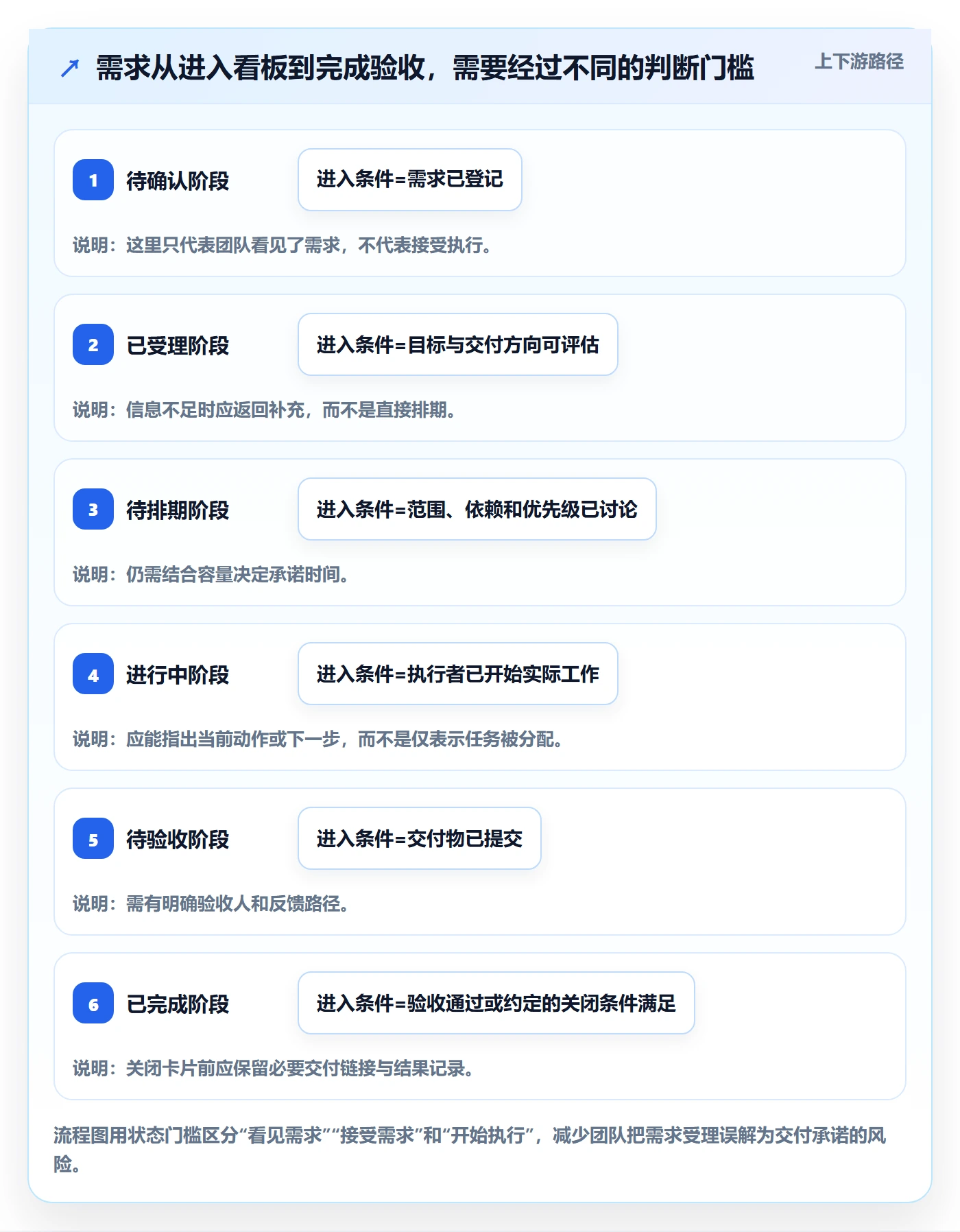

我建议项目负责人从最近一批真实任务中找出常见阶段,再决定看板列。以下是一个可调整的示例:待确认、已受理、待排期、进行中、待验收、已完成。它不是适用于所有团队的标准答案,而是帮助团队区分需求是否清晰、是否承诺、是否开始和是否通过验收。

每个状态都要有进入条件和退出条件。例如,任务只有在目标、交付物、责任人和验收方式基本明确后,才从“待确认”进入“已受理”。如果成员还无法判断怎样才算完成,就不应仅为追求看板完整而把它移到“待排期”。

2. 用入口门槛区分需求、承诺和执行

需求入口应允许信息逐步补全,但不能把“提交需求”包装成“项目组已经答应”。我通常会用三个检查点把它们分开:信息是否足够评估,资源和优先级是否允许承诺,团队是否已经开始实际执行。

  1. 先受理信息,不先承诺日期:记录需求来源、业务目标、背景和期望结果。
  2. 再评估影响和依赖:确认工作范围、验收方式、关键风险和相关团队。
  3. 排期时同步容量:说明任务何时进入近期计划,必要时指出被它挤出的工作。
  4. 开始执行后及时更新:由执行者维护实际进展,负责人处理跨团队阻塞。

3. 任务卡片只保留能支持决策和执行的信息

卡片字段越多,维护成本越高。初期可以先保留负责人、交付物、优先级依据、目标时间、验收人和依赖项。对于不涉及审批、外部依赖或风险升级的简单任务,不必强制填写所有可选信息。

“优化首页”可以改写成:“调整移动端首页首屏信息层级;提交设计稿和前端预览链接;由产品负责人确认主按钮和核心信息展示;验收时检查约定的机型与页面状态。”这样,任务不只是一个主题,而是有可检查的交付方向。

4. 管理在制工作,别只管理待办队列

如果“进行中”任务持续增加,团队同时推进的事情太多,完成工作就可能被切换成本和等待时间拖慢。负责人不一定需要机械地规定每人只能做几项,而应先观察哪些任务确实在占用执行容量,哪些只是因为没人更新而留在进行中。

可以从小范围试行在制工作限制:当某阶段已经有多个任务并行时,新任务进入前先检查是否能完成、暂停或移交旧任务。限制值应通过团队实际负荷调整,不应照搬他人的数字。

待处理管理指南:项目负责人如何做好看板,效率提升全流程

五、用模拟案例拆解:一支跨职能团队如何治理积压

1. 案例背景:卡片很多,没人能说清哪些是近期承诺

以下是为说明方法构造的情景模拟,不是真实客户案例,也不代表实测成效。一支由产品、设计、研发和测试组成的团队,连续数周收到业务需求。看板里有不少“优化页面”“支持新活动”“处理反馈”之类的卡片,部分卡片没有负责人,另一些则没有明确验收条件。

负责人原本想通过增加“待开发”“待联调”“待测试”等列来提高可见性。复盘后发现,真正的问题不是缺少状态,而是需求入口没有门槛、承诺没有区分、验收任务无人负责。因此,团队先不扩展列,而是重新定义任务进入各阶段的条件。

2. 第一步:清理旧任务,给每张卡片一个去向

团队把存量卡片逐项分成四类:近期承诺、待补信息、暂缓复查、确认取消。这里的关键不是删除多少卡片,而是停止让没有决定的事项伪装成正在排队的工作。

  • 近期承诺:有负责人、交付物、优先级依据和可接受的计划时间。
  • 待补信息:缺少目标、范围或验收条件,发起人需要补充后再评估。
  • 暂缓复查:当前不排期,但保留原因、复查时间和重新进入评估的条件。
  • 确认取消:需求过时、重复或业务目标已经改变,关闭时记录原因。

这样做的价值不在于让看板看起来“更干净”,而是让每项工作都有明确处理结果。暂缓不等于遗忘,取消也不等于静默删除。

3. 第二步:先试运行,再决定在制限制

团队没有直接规定每个人必须同时做几项任务,而是先记录一段试运行期内各阶段的任务数量、等待时间和阻塞原因。负责人重点观察:是否有卡片长期“进行中”,是否因为验收人缺席导致交付停留,是否多个高优先级任务同时争抢同一名成员。

如果阻塞主要发生在验收环节,增加开发列或缩小个人任务上限都不一定有效。更直接的办法可能是提前约定验收人和反馈时限,或者让验收人员参与排期。治理看板时,先找造成等待的环节,再改对应规则,比先加工具功能更稳妥。

4. 用过程指标判断变化,而不承诺虚构的效率提升比例

情景模拟中,团队选择每周观察新进入任务数、完成任务数、待办停留时间和阻塞等待时长。若新进入量长期超过关闭量,待办自然会增长;若进入与关闭大致平衡,但某一阶段停留变长,问题更可能集中在该阶段的排队或交接上。

下面的数据是用于演示指标关系的样本推演,不是某个真实项目的前后测结果。它不能证明看板本身带来了某种百分比的效率提升,只能说明负责人可以用哪些数据定位管理问题。

待处理管理指南:项目负责人如何做好看板,效率提升全流程

六、不同情况下的行动建议:先处理最影响流动的地方

1. 如果待处理列持续变长,先查入口和决策等待

先看新任务是否具备必要信息,再看谁有权决定优先级。如果大量卡片缺少目标、负责人或验收要求,就先改需求模板与受理规则。如果信息齐全却无人决定是否做,问题更可能出在决策机制,需要明确谁负责评估、多久复查一次。

不要把所有旧任务直接批量改成“已取消”,也不要不做判断就给每项任务排日期。前者可能丢失真实需求,后者只是把模糊承诺转移到日历上。

2. 如果进行中任务过多,先处理并行和切换

项目负责人可以逐张确认进行中任务是否真的有执行动作,是否在等待依赖,是否还符合当前优先级。对于长期没有新进展的任务,要判断是阻塞、暂停还是状态未更新,再决定协调资源、重新排期或关闭。

如果成员不断被临时需求打断,可以设置明确的插单判断规则:什么情况可以打断当前计划,谁批准插单,原有承诺如何调整。没有这套规则,团队会把“紧急”当作默认优先级,最终所有任务都在抢资源。

3. 如果待验收任务堆积,先把验收工作纳入计划

验收不是项目结束时顺手做一下的环节。任务排期时就应明确验收人、验收方式和所需材料。若验收依赖业务部门的反馈,负责人要让等待状态可见,并约定反馈路径;若验收标准不清,则先补齐标准,再要求执行者反复修改。

当任务由多人共同交付时,应让每个子任务有清楚的完成条件,同时保留整体结果的负责人。否则,局部工作都标记完成,项目目标仍可能没有真正交付。

4. 如果多人协作且依赖复杂,把交接信息也纳入看板

跨职能团队可以在卡片中记录依赖方、等待事项和下一次确认时间。依赖信息不必发展成复杂审批流程,但应能回答“谁在等谁、需要什么、何时复查”。项目负责人要避免把跨团队等待误记成执行者的低效率。

组织规模较大、团队数量多时,统一状态定义和权限规则会更重要。像 PingCode 这类项目管理平台,可以作为团队评估工具时的候选之一;选型重点仍应放在流程是否可配置、权限与协作是否满足组织要求、迁移和部署方式是否符合约束,而不是仅凭产品名称判断适配度。

六、不同情况下的行动建议:先处理最影响流动的地方

七、不同情况下如何取舍:可视化程度、维护成本与治理深度

1. 小团队优先轻量,跨团队项目优先明确交接

小团队成员沟通距离短,先用少量状态、清楚的任务卡片和稳定的复查节奏,通常比建立复杂字段体系更容易坚持。若任务类型多、审批链长或多个团队共同交付,才需要增加依赖、验收、风险和变更等信息。

取舍的判断标准不是团队人数本身,而是信息丢失和交接等待的成本。一个人数不多但依赖外部审批的项目,可能需要更严格的交接记录;一个人数较多但流程高度重复的团队,也可能通过统一模板降低维护负担。

2. 状态细节放在列里还是字段里,取决于是否需要触发行动

如果某个状态变化会改变负责人、审批动作或会议决策,可以考虑独立成列。若只是补充任务属性,例如风险等级、所属模块或是否需要外部确认,字段或标签可能更合适。否则,看板会被大量细节切碎,团队反而难以看出主要流向。

同一团队不要同时依靠列名、标签和自定义字段表达相同含义。出现重复后,成员会不知道更新哪一处,数据也会互相矛盾。

3. 更新频率要跟项目节奏匹配,不要机械规定每天维护

高频交付、强依赖协作的项目,状态更新需要更及时;节奏较长、任务变化较少的工作,可以按里程碑或固定检查点更新。负责人要确保关键变化不会等到例会才被发现,但不必把“每日更新”当成所有团队的统一规定。

团队可以先选一个稳定周期试运行,再根据遗漏、重复询问和过期信息的情况调整。若成员花大量时间维护看板,却仍无法减少会议追问,说明字段设计或使用规则需要简化。

4. 自建表格、通用工具与项目管理平台各有边界

方式 适合情形 主要取舍
共享表格 单一团队、流程简单、试运行阶段 上手快,但复杂权限、依赖追踪和历史变化管理可能较弱
通用任务工具 需要协作提醒、任务分派和基础状态管理 配置方便,但跨项目治理和流程统一能力需逐项验证
项目管理平台 多团队协作、权限要求复杂、流程需要统一管理 治理能力可能更完整,但配置、迁移、培训与长期维护成本也更高

选择工具时,我会先画出真实流程,再用一个代表性项目做小范围验证:任务是否能顺畅流转,状态变化是否容易理解,管理者能否看到风险,成员是否愿意持续更新。对于中大型组织,还要把部署要求、数据权限、历史数据迁移、培训成本和管理员工作量一起纳入评估。

七、不同情况下如何取舍:可视化程度、维护成本与治理深度

八、落地与复盘:用一周搭起可运行的待办管理机制

1. 第一天:抽样检查现有任务,不急着改工具

选取近期仍在处理的一批任务,检查它们是否有明确目标、负责人、交付结果和验收方式。记录常见缺口:需求描述不全、重复提交、优先级冲突、依赖等待,还是任务完成后无人验收。先找高频问题,避免一开始就重做全部流程。

2. 第二天:定义状态和进入、退出条件

用团队真正经历的阶段设置看板状态,并为每个状态写一条简洁规则。规则应能被成员快速理解,例如“待排期表示已完成评估,但尚未纳入近期计划”。如果状态解释需要开长会才能讲明白,就说明命名或流程仍然过于复杂。

3. 第三天:统一卡片必填项,区分必填和选填

把影响执行和决策的信息设为必要字段,把依赖、风险、验收方式等视任务类型决定是否填写。不要为了追求字段完整,让所有任务都填写与自己无关的信息。目标是减少来回追问,而不是让卡片变成表单负担。

4. 第四至第五天:清理存量任务并试运行

把旧卡片分为近期承诺、待补信息、暂缓复查和确认取消,并为每类任务设置处理人或复查时间。试运行期间,重点观察团队是否理解状态、卡片是否频繁退回、是否出现新的等待点。暂时不需要同时启用复杂自动化。

5. 第六至第七天:复盘异常,再决定是否扩展

复盘时不要只问“大家觉得好不好用”,还要查看新进入量、关闭量、待办停留时间、阻塞时长和验收等待。每个指标都要说明口径和适用范围,例如统计的是自然日还是工作日、任务如何定义、取消任务是否计入关闭量。

如果指标变好,也要检查是否因为任务拆分方式、关闭规则或录入习惯发生变化。数据能帮助团队发现问题,但不能自动证明因果。要判断看板有没有价值,可以观察它是否让需求更少失联、阻塞更早暴露、优先级调整更透明,以及复盘时更容易找到流程根因。

待处理管理指南:项目负责人如何做好看板,效率提升全流程

九、最终判断:先让任务有去向,再追求看板完整

1. 一张有效看板应该减少不确定性,而不是增加维护动作

项目负责人做待处理管理,最值得优先解决的不是颜色、自动化或列的数量,而是任务有没有明确的入口、承诺、执行和关闭条件。待办积压有时是需求过多,有时是决策迟缓,有时是验收等待,也可能只是卡片长期没有更新。先识别成因,才能选择正确的治理动作。

真正可持续的看板,不要求每个人花更多时间“维护状态”,而是让成员少猜一件事、少追问一次、少让一项工作无声地卡住。项目负责人应把看板当作团队共同使用的工作约定,而不是单方面检查进度的工具。

2. 下一步先做一次小范围诊断

读者可以从现有看板里抽取十张任务卡,逐张检查四件事:是否知道为什么做,是否知道谁负责,是否知道怎样算完成,是否知道停滞时下一步找谁。如果有多张卡片答不上来,先修入口规则和卡片信息,再讨论是否需要换工具或扩展流程。

看板不是为了让工作看起来井然有序,而是为了让团队更早发现不确定性,并在它变成延期之前作出决定。从一条状态规则、一组任务样本和一次短周期复盘开始,比一次性搭建庞大流程更容易验证,也更容易长期坚持。

常见问题解答(FAQ)

1. 项目看板的待处理阶段应该设置哪些状态?

我刚接手一个跨部门项目,需求、排期和执行任务都堆在同一个待办栏里,开会时很难判断哪些已经承诺、哪些还只是备选。我想调整看板,又担心状态分得太细,反而增加维护负担。

先按团队真实流程设置少量状态,例如“待确认、已受理、待排期、进行中、待验收、已完成”,不必照搬固定模板。为每个状态写清进入和退出条件;如果阻塞只是任务的异常情况,可用标签或字段记录原因、责任方和下一步,不一定要单独增加一列。试运行后,若团队经常无法判断任务归属,再调整状态设计。

2. 待处理任务进入看板前,项目负责人要检查什么?

我经常收到一句话式需求,先放进看板,过几天才发现目标、交付物或验收人都不明确。团队因此反复追问,但我也不确定哪些信息应该在受理前补齐。

受理前至少确认任务目标、预期交付物、提出方、优先级依据和验收方式;涉及其他团队时,再记录依赖关系和责任人。关键信息缺失时,放在“待确认”并指定补充信息的人和复查时间,不要直接当作已排期任务。这样可以区分“收到需求”和“承诺执行”,减少隐性排期。

3. 待处理任务越积越多时,项目负责人该如何安排优先级?

我负责的项目同时有临时需求、常规工作和依赖其他团队的任务,待办数量一直增加。我不想只按谁催得急来排,也担心承诺太多后团队无法完成。

先按业务影响、时限依据、依赖关系和当前团队容量比较任务,再明确哪些进入近期计划、哪些暂缓或退回补充信息。不要用待办数量直接判断团队效率,也不要套用未经验证的固定任务上限;可以在计划周期内观察已承诺任务的完成情况,发现持续超载时重新协商范围、顺序或资源。暂缓任务应记录原因与复查时间。

4. 怎样判断待处理看板是否真的提升了效率?

我所在的团队已经开始用看板,但任务数量多了、状态也更新了,我仍不确定协作是否因此改善。有些任务停留很久是因为审批或外部依赖,单看逾期数量似乎也说明不了全部问题。

先选与目标相关的过程指标,并统一统计口径,例如从任务受理到开始处理的等待时间、逾期任务占比、阻塞持续时间或验收返工情况。记录观察周期、任务范围和基准,再与后续周期比较;同时区分团队可控因素与审批、资源、外部依赖等原因。指标用于发现流程问题,不宜单独作为个人绩效结论。

核心关键词

读者评论

杜
杜可欣

把“已收到”和“已承诺”分开很关键,尤其是需求方容易把进入待办理解为团队已经接单的情况。

冯
冯一凡

文章提醒不要用卡片数量评价个人,这点比较实际;待办增长还要结合任务流入、关闭量和阻塞时长判断原因。

熊
熊予安

状态设置不必过细,只有会改变责任人动作或管理决策的阶段才值得单独设列,能减少维护负担。

文章包含AI辅助创作:待处理管理指南:项目负责人如何做好看板,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/486608
