甘特图实际时间全流程:项目负责人落地方案与一文讲清

项目甘特图最容易失真的时刻,不是排期时,而是第一次延期之后:负责人为了让图表看起来“正常”,把原计划结束日期直接改成新的日期。结果任务仍有一条横道,却再也看不出项目原本打算何时完成、实际晚了多少、下游受了什么影响。要让甘特图真正支持项目管理,核心不是把条形画出来,而是把原计划、已发生的实际情况和对未来的最新预测分开记录。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

一、先讲结论:甘特图要同时记录事实、基线和预测

1. 实际时间不是一个日期字段

项目负责人常说“把实际时间填一下”,但这句话至少可能指四种不同信息:任务实际开始日期、实际完成日期、已经投入的工时,以及当前预计完成日期。它们回答的问题不同,不能互相替代。

实际开始和实际完成是已经发生的事实;当前预计完成日期是对未来的判断;投入工时描述资源消耗;计划开始和计划完成则是排期基准。一个任务尚未结束时,不能把预计完成日期填成实际完成日期,也不应因为排期变了就覆盖原始计划。

2. 一张可跟踪的甘特图,至少保留三层时间信息

我建议把甘特图的时间信息拆为三层:基线计划、实际进展、当前预测。基线回答“最初承诺什么”,实际进展回答“现在发生了什么”,当前预测回答“按照最新信息,接下来可能怎样”。

信息层 常见字段 回答的问题 更新规则
基线计划 计划开始、计划完成、计划工期 项目最初准备何时完成 排期确认后保存;变更时保留历史
实际进展 实际开始、实际完成、已投入工时、完成状态 截至今天真实发生了什么 按事实更新,不用预测代替事实
当前预测 预计完成、剩余工期、风险状态 根据当前情况,后续可能何时完成 信息变化时调整,并记录调整原因

如果工具只能显示一条横道,也应通过基线、备注、历史记录或单独字段保留另外两层信息。关键原则是:新预测可以改变,过去的基准不能悄悄消失。

3. 进度百分比不等于时间进度

“完成了 50%”并不能说明任务已经按计划走到一半。任务可能前半段简单、后半段复杂;也可能已经投入大部分工时,却仍卡在验收或审批。百分比是状态表达,不是日期证据,也不自动等于剩余工期。

实际管理中,我会把完成百分比和剩余工作量分开看:前者描述产出进展,后者用于估计还要多久。若团队对“完成 80%”没有统一定义,这个数字就不适合拿来计算项目是否按期。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

二、为什么甘特图常常越更新越不可信

1. 计划一变,就把基线一起改掉

项目延期后,负责人把计划结束日期从周五改到下周三,图上看起来任务仍然“按计划”。但如果旧日期没有保存,团队无法判断原计划偏差,也无法复盘延期来自估算、资源、范围还是等待决策。

这不是格式问题,而是治理问题。基线变更可以是合理的,例如客户调整范围、法规要求变化或管理层批准新的交付日期;但变更应该有时间、原因和批准人。允许基线变更,不等于允许无痕覆盖。

2. 把预计完成日期写成实际完成日期

有些团队为了让计划更完整,会提前填写“实际完成日期”,实际含义却是“现在看预计那天能完成”。这会让未完成任务看上去已经结束,导致后续汇总、里程碑判断和项目复盘都失去可信度。

规则应很简单:任务未完成,只填当前预计完成日期或剩余工期;任务验收完成后,再填实际完成日期。若某个工具没有独立的预测字段,可以通过状态备注或自定义字段承载,不要把未来估计伪装成已发生事实。

3. 把工期、日历跨度和投入工时混为一谈

一个任务从周一做到周五,日历跨度可能是五天;若中间有周末或节假日,按工作日计算的工期可能不同;如果两位成员各投入四小时,投入工时则是八小时。三者的单位和用途不同。

例如,“任务持续 3 天”不必然意味着一个人连续工作 24 小时,也不意味着项目消耗了 24 人时。排程软件还可能依据工作日历、资源日历和工作量设置自动计算,因此跨团队比较前必须先统一口径。

4. 只改延期任务,不看依赖关系

设计交付晚了两天,开发任务是否也晚两天,取决于依赖关系、是否能并行、是否有缓冲以及资源是否可调。负责人若只拖动一条横道,可能漏掉下游里程碑;若把所有任务整体顺延,又可能把原本不受影响的工作也推迟。

我会先问三个问题:后续任务是否必须等待它?是否有其他工作可以先做?延期占用的是关键路径上的时间,还是可吸收的浮动时间?先判断影响,再调整日期,比机械地整体平移更可靠。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

三、项目开始前:先把甘特图建成可比较的基线

1. 先拆工作,再定日期

甘特图的日期准确度,首先取决于任务拆分是否足以管理。若一行任务跨度一个月,负责人很难判断它究竟推进了多少;若一行只写“开会”“沟通”等零碎动作,图表又会被维护成本淹没。

我通常建议把任务拆到一个责任人能确认状态、能估计剩余工作、且有明确交付物的粒度。对持续较长、包含多个阶段的工作,可以拆成设计、评审、实现、验证等节点;但不必把每个小时的动作都放进甘特图。

2. 给关键字段定口径

项目启动时,负责人应与团队先约定字段含义。特别是“完成”是否意味着工作做完、评审通过,还是交付被接收;“实际开始”是第一次投入工作,还是正式进入执行;“工期”按工作日还是日历日计算。

如果不同团队对同一字段理解不同,汇总出的数字看似统一,实际不可比较。字段定义不需要写成复杂制度,但应在项目模板或协作说明中留下一段明确约定。

字段 建议定义 负责人检查点
计划开始与完成 批准排期时确认的目标日期 保存基线,后续调整留痕
实际开始 团队实际开始执行任务的日期 不要直接复制计划开始日期
实际完成 任务达到约定完成条件的日期 未完成时保持为空
预计完成 按当前剩余工作估算的完成日期 变化时注明依据或阻塞
剩余工期 从当前日期到任务完成所需的预计工作时间 结合任务内容判断,不能简单等于计划工期减完成百分比

3. 建立更新频率与责任边界

更新频率不应为了“看起来实时”而无限增加。两周完成一次的阶段性交付,不一定需要每天改日期;上线窗口紧、跨团队依赖密集的项目,可能需要每日核对关键任务。频率应由决策时效和风险决定。

一个实用分工是:任务负责人更新实际状态、剩余工作和阻塞;项目负责人核对依赖、风险和里程碑影响;项目发起人或决策人处理资源、范围与优先级冲突。若所有字段都由项目负责人代填,信息会延迟,也容易把团队的判断误写成负责人猜测。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

四、实际时间全流程:从开工记录到完工复盘

1. 项目启动:确认计划并冻结基线

排期获批时,先确认任务、责任人、依赖、计划开始和完成日期,再保存基线。若项目还在估算阶段,可以把日期标为暂定,不要把未批准的草案包装成承诺。

冻结基线不意味着之后不能变更,而是要求团队能区分“原始计划”和“批准后的调整计划”。对于变更频繁的项目,可以保留初始基线和当前批准基线两种视图:前者用于观察整体偏差,后者用于管理最新承诺。

2. 任务开始:记录真实开工,而不是计划开工

实际开始日期应由实际发生的执行行为决定。任务虽在周一计划开始,但负责人周二才拿到必要资料,周三才真正动工,那么实际开始日期应按团队约定记录真实开工时点,并注明等待原因。

若任务只是参加启动会、领取任务或等待权限,是否算开始要看项目定义。重点不是争论哪一种口径绝对正确,而是同一项目始终一致,并能让后续偏差分析有意义。

3. 执行中:同步已完成内容、剩余工作和风险

每次更新时,我建议任务负责人回答三个问题:已经完成了什么可验证的交付?还剩哪些工作?有没有新信息改变原来的预计完成时间?这比单独问“完成百分之多少”更容易发现工作量估计变化。

百分比可以保留,但应有明确含义。对可计数任务,可以按已完成项数除以总项数;对阶段性任务,可以按已验收里程碑设置权重;对探索性任务,则可以重点记录已验证假设、待解决问题和剩余不确定性,不要假装存在精确进度。

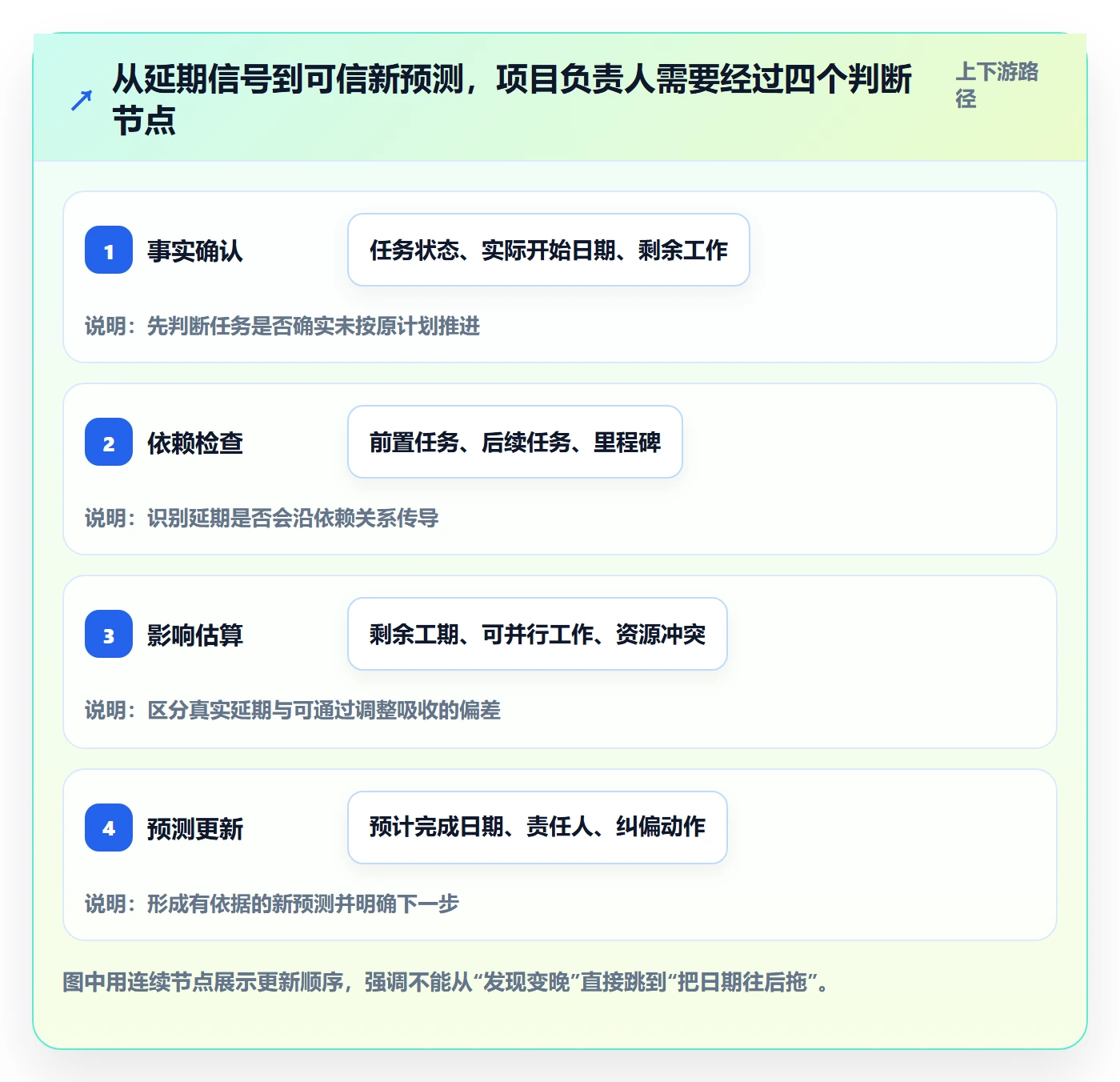

4. 发生延期:按顺序更新,而不是直接改日期

  1. 确认事实:核实任务是否已开始、当前产出、未完成事项及阻塞原因。
  2. 保留基线:确认原计划日期仍可追溯,不用新日期覆盖旧日期。
  3. 重新估算:结合剩余工作、资源和等待时间,给出当前预计完成日期。
  4. 检查依赖:识别后续任务、里程碑和其他团队是否受到影响。
  5. 确定动作:明确要调整范围、资源、顺序或日期中的哪一项,并指定决策人。
  6. 记录原因:注明是需求变化、审批等待、资源冲突、技术不确定性还是估算偏差;原因可以多选,但要有事实依据。

延期原因不是为了给某个角色贴标签,而是为了找到可处理的约束。例如,审批等待造成的延迟,和技术方案尚未验证造成的延迟,适合的纠偏动作不同。把原因写成“进度落后”没有分析价值,因为它只是重复结果。

5. 任务完成:记录实际完成并关闭状态

任务完成日期应对应约定的完成条件。若交付物已经提交但仍待验收,可以把任务拆成“提交交付物”和“验收通过”两个节点,或明确当前任务的完成标准;不要让“已做完但未通过”在图上被误读成完整交付。

完工后,对照基线查看日期差异、工期变化和原因。这里的复盘重点不是追求每个任务都零偏差,而是判断估算是否稳定、缓冲是否合理、依赖是否识别充分,以及是否有值得调整的流程。

四、实际时间全流程:从开工记录到完工复盘

五、贯穿案例:一个官网改版项目如何记录计划与实际

1. 案例口径与初始计划

下面用一个小型官网改版项目演示。所有日期和工期均为情景模拟数据,用于说明记录方法,不代表行业平均值或真实项目统计。假设团队按工作日排期,周末不计入工作工期。

任务 前置任务 基线开始 基线完成 计划工期
需求确认 无 6月1日 6月3日 3个工作日
视觉设计 需求确认 6月4日 6月9日 4个工作日
前端开发 视觉设计 6月10日 6月17日 6个工作日
联调与验收 前端开发 6月18日 6月22日 3个工作日

这个排期并不复杂,但已经包含一条清晰依赖链。负责人不能只看每条任务的横道,还要知道视觉设计延期是否会推迟开发、开发能否提前准备、验收是否有固定窗口。

2. 需求确认晚一天,怎样记录才不丢信息

假设需求确认实际在6月4日完成,比基线晚一个工作日。此时应记录实际完成日期为6月4日,并在原因栏写清楚延迟原因,例如“关键页面的业务规则待确认”。如果需求确认从6月1日开始,则实际开始也按真实发生日期记录。

视觉设计的预计日期要重新评估,而不是自动把所有后续任务整体后移一天。若设计团队能并行处理已确认页面,或开发团队可以先搭建公共组件,部分影响可能被吸收;若设计交付是开发的必要输入,则开发预测可能需要调整。

3. 开发任务中途发现估算不足

再假设前端开发按计划于6月10日开始,6月15日检查时已完成主要页面,但移动端适配和接口联调比预期复杂。此时“完成70%”不足以支撑排期判断,负责人还要确认剩余工作清单、接口可用时间和可投入人员。

若团队估算剩余4个工作日,预计完成日期就应根据工作日历和依赖条件计算;如果接口团队尚未给出交付时间,则需要把等待风险单独记录,不能把技术工作时间和外部等待时间混成一个模糊数字。

4. 示例中的偏差计算与管理解释

若某任务计划在6月17日完成,当前预计完成为6月20日,按日历日期相减是3个日历日;按工作日口径则要依据团队日历计算。两种数字都可能有用,但报告中必须注明口径,不能将日历日偏差直接称为工作日偏差。

这组情景数据的管理结论也不是“项目一定延期三天”。最终交付是否延期,要看联调验收能否并行、验收窗口是否固定、是否存在缓冲以及关键路径是否变化。甘特图提供的是判断所需的信息,不替负责人作出资源和范围决策。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

5. 用偏差原因推动下一步,而非只给任务标红

如果偏差来自需求反复,下一步可能是设定需求冻结点和变更审批;如果来自外部接口等待,应明确接口负责人和最晚提供时间;如果来自估算不足,则可拆分高不确定性工作,尽早做技术验证。

负责人应把图上的红色或延期状态转化为一个可执行决定:谁在什么时间前提供什么信息,哪些任务调整顺序,谁批准范围或资源变化。没有责任人和动作的风险标记,只是更醒目的提醒,不是管理闭环。

甘特图实际时间全流程:项目负责人落地方案与一文讲清

六、工具与数据设计:适合小团队的表格,还是适合多团队的平台

1. 小型项目可以先用表格,但要补上追踪规则

任务少、依赖简单、参与人不多时,表格通常足以维护基线、实际日期和预测。建议至少设置任务、负责人、前置任务、基线开始、基线完成、实际开始、实际完成、预计完成、剩余工期、状态和偏差原因等字段。

表格的优势是轻量、容易定制;短板是版本冲突、历史变更、跨团队提醒和依赖关系可视化通常需要人工维护。若同一信息散落在多个文件、聊天记录和会议纪要中,项目负责人应把“谁维护唯一版本”作为管理问题先解决。

2. 多团队项目要关注数据治理,而不只是画图功能

当项目涉及多个部门、多个交付流或持续变化的依赖关系时,工具选型应看任务更新、基线留存、权限、变更历史、汇总视图和提醒机制是否匹配实际流程。更重要的是,组织要先说清楚哪些项目数据可以共享、谁能改基线、状态如何汇总。

例如,面向中大型企业和100人以上组织的项目管理平台,通常需要兼顾跨团队协作、权限边界和组织级视图。PingCode可作为此类场景的候选方案之一;其产品能力介绍包括私有化部署和Jira迁移支持。实际选型时,仍应通过试点确认当前版本、迁移范围、字段映射、历史数据保留方式和部署条件,不能仅凭功能描述就判断适配。

3. 先做小范围试点,再判断是否需要平台化

我不建议团队一开始就把“上工具”当成进度问题的解法。可以先选一个有代表性的项目试运行两到四个更新周期,观察字段是否有人维护、延期能否追溯、依赖影响是否及时暴露,以及管理层是否据此作出决定。

如果试点中最常见的问题仍是责任人不更新、完成定义不一致或决策迟缓,换平台不一定能解决根因;如果数据口径已统一,却被多版本文件、权限和汇总工作拖累,平台化才可能真正降低协调成本。

项目特征 优先做法 重点权衡
单团队、任务少、依赖简单 用表格或轻量工具,先统一字段 维护成本低,但历史和依赖管理较弱
多团队、共享里程碑多 评估统一项目平台与汇总视图 协同能力增强,同时要投入权限和流程治理
有私有化、迁移或合规要求 安排技术与业务联合验证 核对部署、迁移完整性、运维责任和长期成本
流程尚未稳定、字段定义反复 先用试点建立管理规则 避免把未成熟流程固化进系统后再返工

甘特图实际时间全流程:项目负责人落地方案与一文讲清

七、不同情况下的行动建议与取舍

1. 任务已经延期,但交付日期仍可守住

先确认延期是否落在关键路径上,再检查缓冲、并行任务和可调资源。若可以通过任务重排吸收偏差,应保留原始基线,更新当前预测,并说明采取了什么动作;不要为了显示“没有延期”而篡改实际日期。

取舍重点是投入资源是否值得。若额外增加人员会带来交接和沟通成本,且剩余任务可以并行度有限,单纯加人未必缩短周期。负责人应比较交付日期价值、资源成本和质量风险,再决定是否加速。

2. 需求仍在变化,当前日期只能算估算

把排期标为滚动预测,而非固定承诺。近期工作可以拆细并设置明确日期,远期工作则保留区间或里程碑,待需求澄清后再细化。频繁变化的项目若过早把远期日期写得很精确,反而会制造虚假的确定感。

取舍是预测范围和管理稳定性之间的平衡:近期计划要足够具体,才能安排资源;远期计划允许留有弹性,但必须标出关键假设和重新评估时间。

3. 任务已开始,却无法估算剩余工期

不要强行填一个精确百分比。先把剩余工作拆成可验证的小项,或安排短周期探索,约定在某个检查点重新估算。对探索性任务,负责人更应跟踪不确定性是否收敛,而不是用一条看似准确的结束日期掩盖未知。

取舍是信息成本与预测精度之间的关系。拆分过粗,风险暴露晚;拆分过细,更新成本高。选择能触发决策的粒度即可,不必追求所有项目都用同一套细度。

4. 多个项目争抢同一批资源

单项目甘特图只能显示局部排期,未必能暴露跨项目的资源冲突。负责人需要把关键资源的占用、优先级和决策人纳入跨项目检查,必要时由管理层决定哪个项目先获得资源。

取舍通常不是“每个项目都维持原日期”,而是明确优先级、调整范围或重新承诺日期。若不做排序,团队可能在多个项目之间频繁切换,甘特图上的每条任务都在动,实际交付却没有变快。

5. 什么时候不该继续加细甘特图

如果工作高度不确定、探索路径会随发现变化,或团队无法稳定估算较远期任务,细到每天的计划可能迅速过期。此时可用阶段目标、近期详细计划和远期滚动预测组合管理,同时保留关键依赖与交付节点。

甘特图适合表达任务顺序、时间窗口和依赖关系,但不是所有工作的唯一管理方式。对于探索、创意和快速迭代工作,负责人应判断甘特图能否帮助作出更好决策;若只是增加填表负担,就应简化视图,而不是继续堆字段。

七、不同情况下的行动建议与取舍

八、更新检查清单与结尾:让每次改图都产生管理价值

1. 每次更新时的检查清单

  • 基线是否保留,批准的日期变更是否可以追溯?
  • 实际开始和实际完成是否只记录已经发生的事实?
  • 未完成任务是否记录当前预计完成日期或剩余工期?
  • 进度百分比是否有团队认可的计算口径?
  • 延期是否检查了前置任务、后续任务和里程碑影响?
  • 偏差原因是否写成可验证的事实,而非“进度不好”等结果描述?
  • 每个风险是否有明确责任人、下一步动作和检查时间?

2. 判断甘特图是否真正可用的三个问题

第一,团队能否还原最初承诺,而不是只能看到最新日期?第二,已发生的实际情况和未来预测是否清楚分开?第三,延期出现后,负责人是否能说明影响、原因和下一步决策?

如果三个问题都能回答,甘特图就不只是排期图片,而是项目沟通和调整的依据;如果回答不了,再漂亮的横道图也无法支撑复盘。

3. 下一步从一个项目开始,不必先做大而全的模板

选一个任务数量适中、存在真实依赖的项目,先统一计划、实际和预测三个字段层级,再运行几个更新周期。观察团队是否能按时提供事实、负责人是否能识别依赖影响、变更是否留下理由;根据这些反馈再决定要不要增加字段、自动化提醒或更换工具。

我认为,甘特图管理的关键不是把未来画得更精确,而是让每次预测变化都能解释、每个已发生事实都能追溯、每个延期都能导向一个具体决策。先把这三件事做好,工具才会从“排期表”变成项目负责人真正用得上的管理系统。

八、更新检查清单与结尾:让每次改图都产生管理价值

常见问题解答(FAQ)

1. 甘特图中的计划时间、实际时间和预计时间有什么区别?

我刚开始负责项目时,发现任务原定日期、已经发生的日期和最新预测经常被混在一起。我担心一改排期,原来的计划就找不回来,也没法判断项目到底偏差了多少。

计划时间是确认排期时的基准,实际时间记录已经发生的事实,预计时间则是对未完成工作的最新判断。建议分别保留计划开始与结束日期、实际开始与完成日期、当前预计完成日期;任务尚未完成时,不要填写实际完成日期,而应更新预计完成日期,并保留原计划用于比较。

2. 项目延期时,甘特图应该怎么更新?

我负责的一个任务晚于计划启动,下游任务也依赖它完成。我不确定是直接把整条时间线往后拖,还是只修改当前任务的日期。

先保留原始计划基线,再记录当前任务的实际状态、延期原因和最新预计完成日期;随后检查依赖关系、资源安排和里程碑,判断哪些后续任务确实受到影响。只有确认影响后才调整相关任务,并记录调整时间、原因和决策人,不要未经判断就整体顺延所有任务。

3. 甘特图里的完成百分比可以代表实际时间进度吗?

我每周都要向团队汇报项目进度,大家习惯填写完成百分比,但有时任务做了一半,耗时已经超过原计划的一半。我想知道这两个数字能不能直接对应。

不能直接对应。完成百分比描述的是工作完成程度,实际耗时描述的是已经投入或经过的时间,两者口径不同;更新时应同时记录任务进度、实际开始日期、剩余工期或预计完成日期,并由团队统一百分比的判断标准。

4. 项目负责人多久更新一次甘特图,更新时要检查什么?

我发现甘特图如果很久不更新就失去参考价值,但每天要求所有人填表又可能增加负担。我想找到适合团队节奏的更新频率和检查方法。

更新频率应与项目变化速度匹配:高频协作或风险较高的项目可每日检查关键任务,常规项目可每周集中更新,并在里程碑或重大变更发生时及时调整。每次至少核对任务状态、实际开始或完成日期、剩余工期、依赖任务影响和延期原因,同时明确任务负责人负责报进度、项目负责人负责检查与协调。

核心关键词

读者评论

贾
贾子涵

把基线、实际进展和当前预测分开记录这个原则很实用,尤其能避免延期后改日期导致原计划无从追溯。

曾
曾云舟

文中区分实际完成日期与预计完成日期讲得清楚。任务未验收前保留预测,确实能减少进度汇总失真。

孙
孙依诺

延期处理不应只拖动任务横道,还要检查依赖和关键路径;这对判断下游里程碑是否受影响很有帮助。

程
程静怡

案例明确说明日期是模拟数据,也提醒团队统一工作日、工期和投入工时的口径,避免把不同概念混在一起。

文章包含AI辅助创作:甘特图实际时间全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478198

赞 (0)
飞飞飞飞
计划时间管理指南:项目负责人如何做好甘特图,落地方案全流程
上一篇 42分钟前
甘特图如何做好时间轴?项目负责人落地方案与操作步骤
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
