甘特图时间轴最常见的失效方式,不是颜色不好看,而是每个任务都有开始和结束日期,团队却说不清“为什么排在这里、谁在等谁、延期后影响什么”。我做排期审查时,通常先暂时隐藏图表上的日期:如果仅凭任务关系、负责人和验收条件,仍讲不清项目如何交付,这张图就还不是可执行的时间轴。
一、先给结论:时间轴不是日期清单,而是交付逻辑
1. 一张可执行的甘特图,至少要回答五个问题
第一,项目最终交付什么,怎样判断完成;第二,任务由谁负责,产出是什么;第三,任务之间有哪些前置关系,哪些工作可以并行;第四,工期估算基于什么假设,哪里存在不确定性;第五,计划改变时,谁更新、如何判断影响、谁作出取舍。
如果这些问题没有答案,甘特图只是把日期画成了横条。它或许能用于展示计划,却不能支持项目负责人判断进度偏差、协调资源和处理变更。
2. 先写清依赖,再决定日期
我建议按照“交付物,任务,依赖,工期,日期”的顺序排期,而不是打开工具后从日历开始填。日期应该是工作逻辑与资源约束共同推导出的结果,不应成为凭感觉先定下来的承诺。
尤其要区分三种时间:实际投入的工作时间、任务等待时间,以及从开始到完成的日历跨度。例如,方案编写需要三个工作日,但评审排队可能需要四天。如果只把三天写进工期,图上看起来很紧凑,交付日期却会系统性地偏早。
3. 用“能不能更新”检验时间轴质量
一张图是否好用,不只看初版是否完整,还要看发生变化时能否回答:哪个任务受影响、后续哪些节点需要重算、当前延期是资源问题还是依赖问题、谁需要采取行动。无法解释变化影响的时间轴,不适合承担项目控制职责。
| 检查维度 | 可执行时间轴 | 日期清单式时间轴 |
|---|---|---|
| 任务 | 有产出、负责人和验收条件 | 只有任务名称 |
| 顺序 | 能区分前置、并行和等待 | 按部门或想到的顺序排列 |
| 工期 | 说明工作量、日历跨度和估算假设 | 直接填一个日期范围 |
| 变更 | 记录原因、影响和决策 | 把延期任务条向后拖动 |

二、为什么排满了日期,项目仍会延期
1. 计划看似完整,实际漏掉了等待
项目团队通常不只是在“做任务”,还要等评审、等数据、等供应商、等权限、等决策。任务清单里如果只写实际制作工作,遗漏审批与交接,时间轴就会低估真实跨度。
我会把等待分成两类处理:一类是可预测、应当显式排入计划的流程时间,例如固定评审周期;另一类是不可预测的风险等待,例如外部反馈迟到。前者应进入依赖链,后者应进入风险观察和应对安排,不能全部含混地藏在任务工期里。
2. “并行”不等于“同一人可以同时做”
甘特图上两条任务横向重叠,只能说明计划允许它们在同一时间段开展,不代表资源一定可用。若同一位设计师、测试人员或审批人被同时分配给多个关键任务,图上可能没有冲突提示,现实中却会形成排队。
对资源紧张的项目,排期时应检查关键岗位的实际可用时间,并识别“看上去并行、实际争抢同一资源”的任务。没有条件做细致资源负荷分析时,至少要逐周检查关键人员的任务数量与优先级。
3. 进度百分比容易制造虚假的安全感
“完成了80%”只有在团队对完成口径一致时才有意义。若一个任务是写方案,80%或许可以依据章节完成度估算;若任务是联调、验收或审批,最后一个未通过的关键条件可能决定整体能否交付。
因此,进度更新应尽量依赖可观察的成果,例如文档通过评审、测试用例执行完成、接口联调通过,而不是只报主观百分比。任务状态可以帮助沟通,但不能取代可验证的验收条件。
下图为排期审查中的情景模拟,用来说明一张图的风险通常来自哪些输入条件,并非行业统计。项目越依赖跨部门审批和少数关键资源,越不能只看任务条是否重叠。

三、常见误区:图画得越细,不代表项目越可控
1. 先填日期,再补任务依赖
这种做法会把预期交付日伪装成排期依据。后续一旦发现前置任务没完成,负责人通常只能把后面的任务整体后移,却说不清哪些任务实际上可以并行、哪些节点必须重算。
更稳妥的做法是先画出交付逻辑,再套入日历。若截止日期是外部固定约束,就应明确标记为目标日期或硬约束,并反向检查计划是否有足够工时、资源和风险处理空间,而不是把日期当作已验证的结论。
2. 任务拆得过粗或过细
“完成产品上线”过于粗糙,负责人无法据此更新;“检查每个按钮的边框颜色”又可能细到让计划维护成本超过管理价值。任务粒度没有适用于所有项目的固定天数,判断标准应是能否分派、估算、验收和及时发现偏差。
如果一个任务需要多位负责人协作、跨多个阶段,或中间有独立验收节点,通常值得拆分。如果拆分后没有形成新的责任边界或可观察产出,只是增加大量微小任务,则应考虑合并。
3. 给所有任务统一加缓冲
统一给每项任务加相同天数,看上去谨慎,实际会模糊风险来源,也可能让计划失去可读性。缓冲应针对不确定性和关键依赖设置,优先审视审批、技术验证、外部交付、首次实施等高风险环节。
有些项目采用集中缓冲,有些团队选择在特定任务或阶段安排时间余量。具体方法取决于管理方式。无论使用哪种,都应避免同一项不确定性被多次重复加宽,导致工期被反复放大却仍说不清风险在哪里。
4. 延期时只移动任务条,不分析原因
把延期任务向后拖动只是更新显示,不等于完成管理动作。日期变更之后,还要检查后续依赖、里程碑、资源占用和对外承诺,并记录延期是由估算偏差、范围变化、资源冲突还是等待造成。
如果同一类原因反复出现,就应调整估算方法、审批安排或责任边界。否则,团队每次都在改日期,项目却没有从偏差中获得新的信息。
5. 把工具里的功能当成项目管理方法
某项目管理工具可以提供任务依赖、进度视图和提醒,但它不会自动判断验收标准是否合理,也不会替负责人协调人员优先级。不同工具对工作日历、里程碑、基线和依赖的实现方式可能不同,操作前应核对具体配置,而不是默认界面显示就等同于管理规则。

四、专业判断逻辑:从交付物推导出可信时间轴
1. 第一步:锁定交付边界和完成定义
先把“项目要做什么”改写成可验收的交付物。例如,不要只写“完成活动上线”,而要拆为已批准的活动方案、可用的报名页面、通过验收的支付流程、确认可访问的通知内容等。
随后区分已确认条件与待确认假设。固定上线日期、法定审批、合同交付日属于约束;页面功能范围、评审周期、外部数据格式如果尚未确认,就应作为假设或风险记录,不能默默写成确定事实。
2. 第二步:按交付物拆工作包,再拆可执行任务
先按阶段或成果形成较高层级的工作包,再向下拆到能分配、估算和验收的任务。一个有用的检查方法是问:“如果这个任务延期两天,我能否明确判断原因和影响?”如果不能,任务可能太粗,或验收条件尚不清楚。
每项重要任务至少记录负责人、输出物、估算工期、前置条件和验收方式。多人共同参与时,仍应指定一个对任务状态负责的主责人,避免出现“大家都在做、没有人更新”的情况。
3. 第三步:先建立逻辑关系,再放进工作日历
逐项标记任务属于前置、并行、等待还是外部依赖。常见的起点关系是“前一项完成后,后一项才能开始”;但实际项目也可能允许部分重叠,例如方案初稿形成后即可开始技术评估,不必等待整份方案定稿。
设置并行关系前,检查三件事:输入材料是否足够稳定、是否使用同一关键人员、并行工作的返工成本是否可接受。并行能缩短计划跨度,也可能增加沟通和返工,不应只为了压缩日历而机械安排。
4. 第四步:估算工作量与日历跨度,明确日历口径
任务工期应从可解释的依据出发,例如历史相似任务、团队评估、工作量拆分或供应商承诺。估算时要说明采用工作日还是自然日、是否包含周末和假期、评审等待是否单独列出,以及负责人实际可投入比例。
一个容易被忽略的差异是“需要三天工作”与“最快三天后完成”并不总是相同。若负责人每天只有一半时间可用于此任务,三个工作日的工作量可能跨越更长日历区间。排期时要避免把理想投入强度直接当作团队真实可用能力。
5. 第五步:识别决定总工期的路径和余量
从项目起点到最终交付,找出相互依赖的任务链,计算各任务在排定日历上的最早开始和最早结束。决定总跨度的链条通常称为关键路径;关键路径上的任务一旦延迟,若没有可用余量,项目完成日期就可能被推迟。
负责人还应识别非关键任务的可用浮动时间。某任务即使晚一天,也未必影响最终交付;但如果它消耗了全部浮动时间,就会变成需要关注的风险。要注意,关键路径会随着实际进度和依赖变化而改变,不能只在启动时算一次。
6. 第六步:把风险余量与变更规则写进计划
针对高不确定任务,记录风险触发条件、责任人、应对动作和升级时点。缓冲不是“项目经理觉得多留几天”,而是对不确定性做出显式决策:哪些风险由计划吸收,哪些需要降低概率,哪些必须通过范围调整或更早决策处理。
计划还应约定变更流程。范围变化、关键资源缺席、外部交付延期时,谁有权调整日期,是否重新评估里程碑,是否保留原始基线,都应在项目执行前说清楚。
7. 第七步:设定更新节奏和进度证据
更新频率应匹配项目速度与风险,而不是统一规定每天或每周更新。节奏快、依赖多的项目可能需要更频繁地核对关键节点;周期长、变化少的项目,可以采用较低频率,但必须在关键决策点前确认状态。
每次更新至少记录实际开始、实际完成或当前预测完成日期、阻塞原因、后续行动和责任人。若只更新百分比而没有状态证据,图表会显得整齐,却无法支撑可靠判断。
下图以示例项目的一段依赖链说明,从逻辑关系到日期推导应如何衔接。工作日数量仅用于演示,不代表任何行业的标准工期。

五、示例项目:把一份“看起来能做”的排期改成可跟踪计划
1. 场景与初版计划
以下是一个完全虚构的情景模拟:某团队计划在六周内上线一项面向客户的线上服务。参与角色包括业务负责人、产品、设计、开发、测试和外部审批方。初版计划把需求、设计、开发、测试、上线依次列出,所有任务都有日期,却没有列出验收条件和审批等待。
这份计划的主要问题不在于任务少,而在于它把“可以开始做”误认为“已经具备开始条件”。例如,测试用例需要接口字段稳定,但初版计划让测试准备紧跟需求讨论;上线审批又被压缩进上线当天,实际上审批人可能需要独立检查资料。
2. 审查时发现的三个隐藏风险
第一,需求评审和设计工作表面上可以并行,但关键页面的验收口径尚未确定。若设计先做完再改需求,返工成本会集中在设计和开发阶段。
第二,开发和测试都依赖同一名技术负责人确认接口。初版图把开发任务与测试准备完全重叠,却没有安排接口冻结节点,可能形成资源排队。
第三,外部审批被当成零工期的日期节点。节点本身可以是零持续时间的里程碑,但审批所需的实际准备和等待不是零,必须单独排出资料准备、提交、反馈和复核过程。

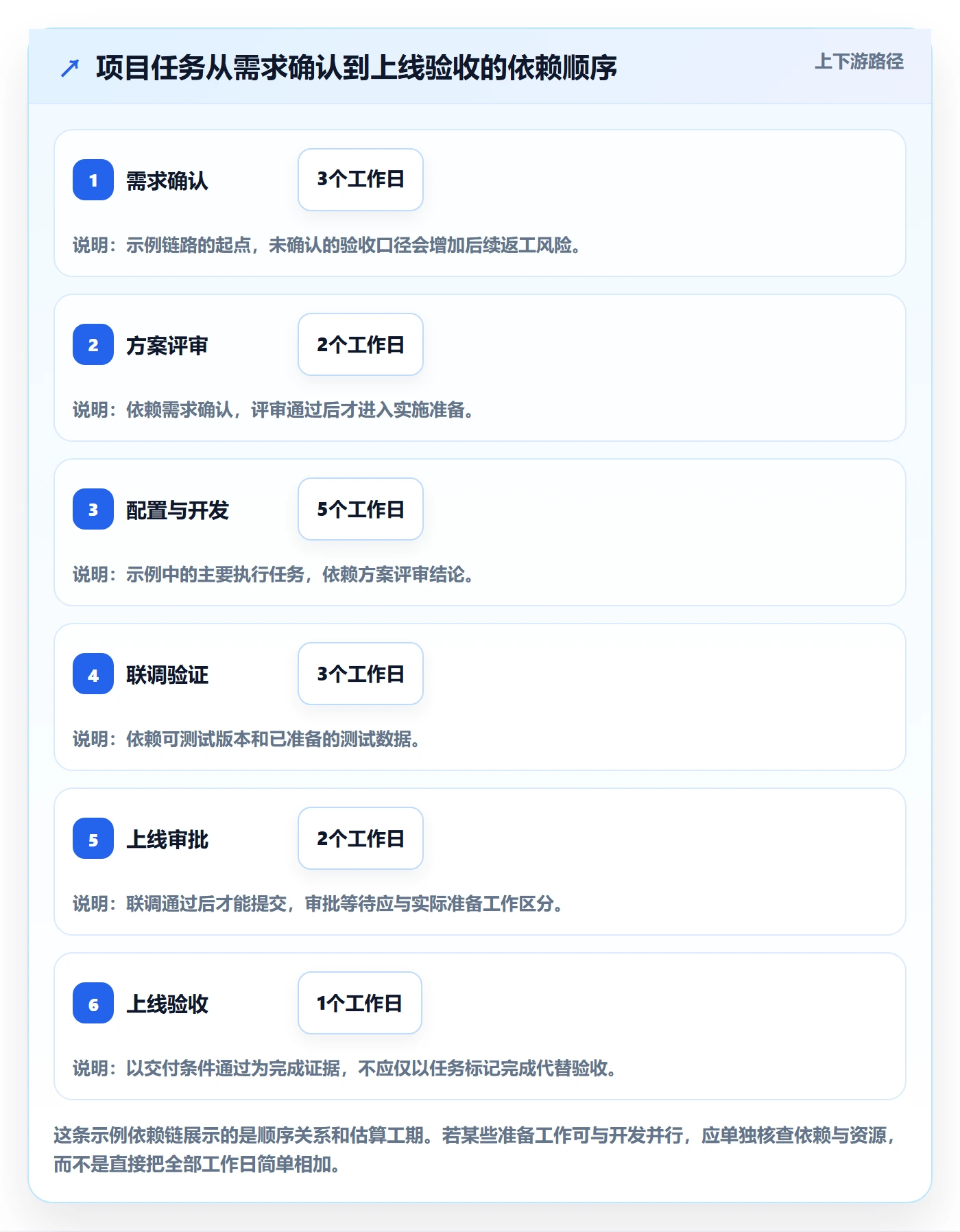

3. 调整后的任务关系与估算
我们把交付拆为需求确认、方案评审、设计与接口确认、开发配置、测试准备、联调验证、上线资料审批和上线验收。设计初稿可以与技术方案并行,但关键验收项必须在进入开发前冻结。测试准备可提前开展,但最终测试执行要等待可测版本。
| 任务 | 示例工期 | 关键前置条件 | 完成证据 |
|---|---|---|---|
| 需求与验收口径确认 | 3个工作日 | 业务目标和范围负责人到位 | 验收条件经相关负责人确认 |
| 方案评审与接口确认 | 2个工作日 | 需求确认完成 | 评审结论和接口约定留档 |
| 设计及开发准备 | 4个工作日 | 稳定的关键需求与接口输入 | 设计稿评审通过、开发任务可启动 |
| 开发与配置 | 8个工作日 | 方案评审通过,关键资源可用 | 功能达到可测试状态 |
| 测试准备与测试执行 | 准备3日、执行4日 | 准备可提前;执行依赖可测版本 | 测试记录完成,阻断问题有处理结论 |
| 上线审批与验收 | 审批2日、验收1日 | 测试结论及上线资料齐备 | 审批通过并完成上线验收 |
这些数值是示意估算,目的是展示信息结构,不是建议团队照抄工期。实际项目应结合历史记录、参与者可用时间、工作日历和外部承诺重新估算。
4. 发现并行空间,也识别并行的代价
调整后,测试准备可以在开发期间进行,外部审批资料也可以在测试后段开始整理,因此日历跨度可能缩短。但这些并行工作有明确边界:测试执行不能早于可测版本,正式提交审批不能早于必要证据齐备。
这一区分很重要。把“准备”与“正式执行”拆开,可以在不伪造前置条件的情况下争取时间;若为了压缩工期让审批、开发和测试同时启动,短期看任务条重叠更多,长期可能只是把等待和返工藏到后面。
5. 用情景模拟识别余量,而不是承诺一个精确日期

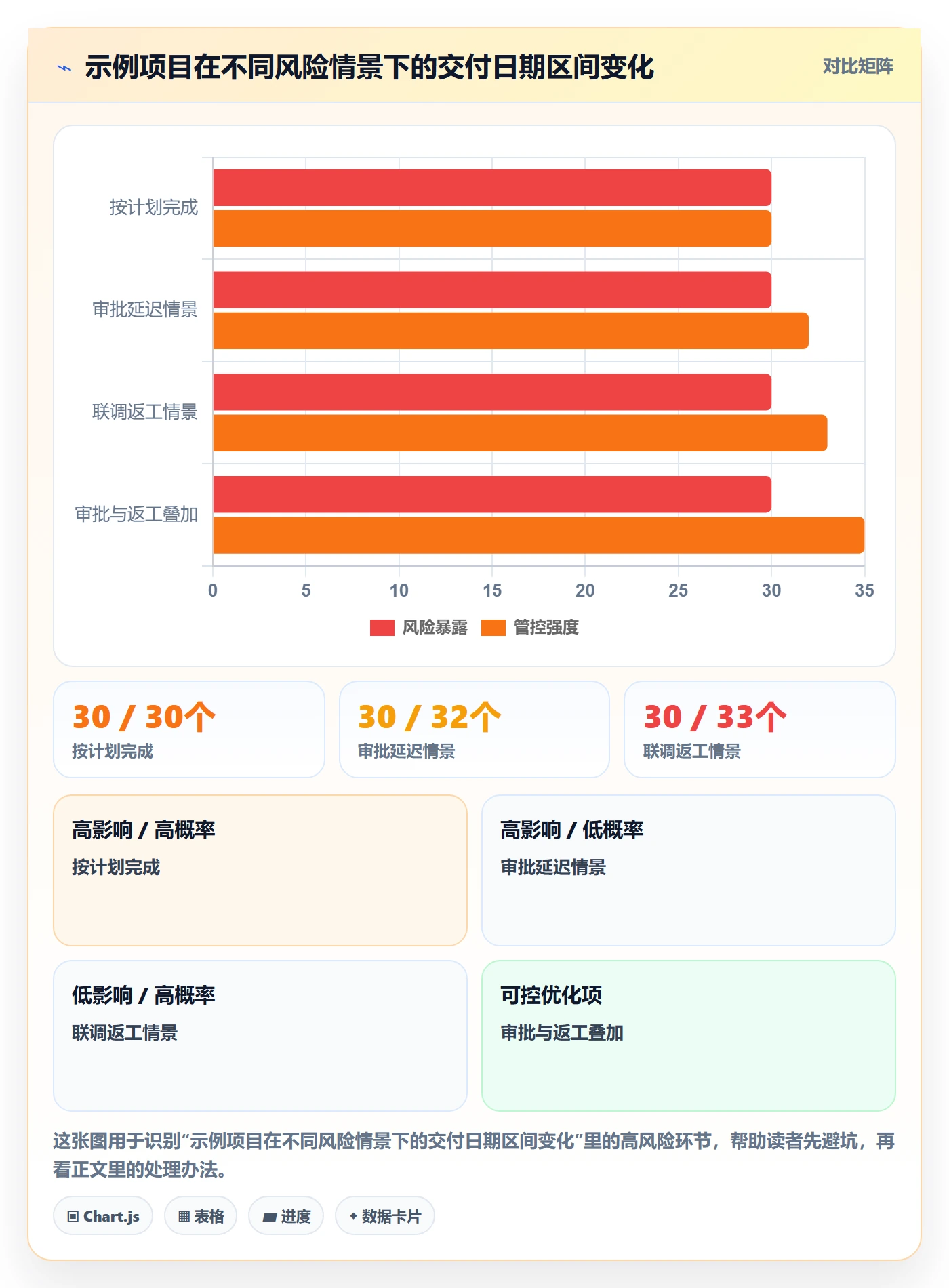

假设示例项目的关键链条中,测试执行和审批等待最不稳定,负责人可以建立三种情景:审批按预期完成、审批多等待两天、联调出现阻断问题并额外处理三天。情景不是预测一定会发生什么,而是帮助团队提前看清计划对变化的敏感程度。
如果“多等待两天”就会触发外部承诺变更,就要提前确认审批窗口或准备替代方案。如果延期三天仍可由阶段余量吸收,负责人也应说明余量在哪里、由谁监控,不能只告诉团队“计划里留了空间”。

6. 每周复盘重点放在偏差原因与下一步
在这个示例中,每次复盘不需要逐条朗读所有任务。负责人应重点检查未来一到两周内的关键依赖、已消耗的浮动时间、尚未关闭的阻塞和需要决策的事项。
如果任务预测完成日发生变化,记录“原预测,新预测,原因,影响对象,下一步负责人”。这样既能更新团队当前判断,也能保留计划变化轨迹,便于事后区分估算问题和执行问题。

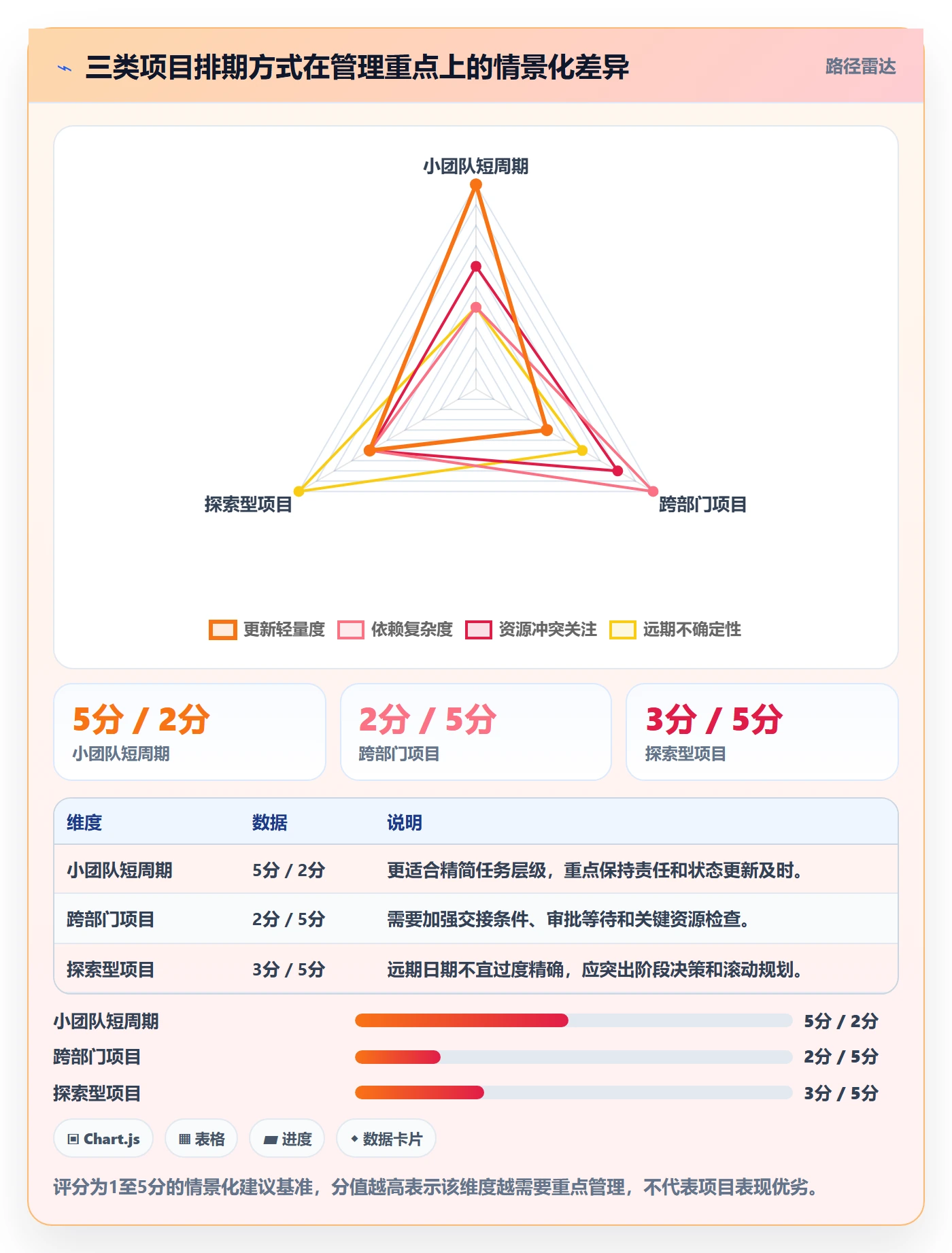

六、不同项目情况下,排期方法要有所取舍
1. 小团队、短周期项目:优先保证简洁和更新速度
如果团队人数少、任务依赖简单,没必要把每个动作都拆成独立任务。保留关键交付、负责人、前置关系、里程碑和风险即可。时间轴的目标是让团队快速对齐,不是制造大量维护工作。
这类项目更应避免过度追求复杂的关键路径计算。若每个任务都由同一小团队完成、依赖关系清楚,负责人可以用轻量计划管理,但仍要标注固定截止日、验收条件和外部等待。
2. 多部门、多供应商项目:优先管理接口和等待
参与方越多,越要把交接条件写清楚。某个部门提交“材料”不等于下一方已经可以开工,最好明确材料格式、验收人、预计交付日以及不合格时的处理方式。
对跨组织依赖,不要只记录“供应商交付”这一条任务。可拆为需求确认、交付准备、提交、验收、问题修复等节点,并提前识别谁负责催办、谁有权接受偏差、延期达到什么条件需要升级。
3. 需求变化频繁的项目:保留近期确定性,管理远期假设
在探索性项目中,远期任务常常会随着用户反馈或技术验证改变。此时把数月后的每个任务日期都写得非常精确,容易产生虚假确定性。可以对近期工作做细化,对远期工作保留较高层级,并明确何时重新规划。
这不等于放弃时间管理。团队仍应保留阶段目标、决策节点和资源约束,并将变化映射到时间轴上。关键是区分“已承诺计划”和“当前预测”,不要让暂定日期被误读为不可变承诺。
4. 截止日不可变的项目:提前做范围和资源决策
如果上线日、活动日或合同交付日不能变,发现关键路径超出可用时间后,不能只要求团队“加快”。需要明确选择:缩小首版范围、增加合适资源、降低非关键任务优先级、提前完成外部审批,或接受质量与风险上的代价。
负责人应把选项及影响交给有决策权的人,而不是把不可能的日期继续传递为执行承诺。加人也不一定立即缩短工期,若新成员需要熟悉背景,短期可能增加沟通成本。每种加速手段都要说明适用条件。
5. 资源有限的项目:优先保护关键岗位
当关键人员同时负责多个项目,排期时应把他们的实际可用时间纳入计划。不能把一个人每天八小时都分配给项目任务,同时忽略会议、支持工作和临时问题处理。
如果资源无法新增,负责人需要与相关方明确优先级,避免所有任务都被标为最高优先级。必要时通过错峰安排减少并行冲突,哪怕项目日历跨度略有增加,也可能比不断切换任务更可控。
以下比较是方法选择示意,不是对团队效率的统计结论。选择排期方式时,应看项目的不确定性、依赖密度与维护成本,而非追求图表功能最多。

七、执行检查清单:发布计划前和每次更新后都要核对
1. 发布前检查任务是否可执行
- 项目目标是否转化为明确交付物,完成条件是否能被验证?
- 重要任务是否有主责人、输出物、估算依据和前置条件?
- 任务拆分是否足以发现偏差,又没有细到造成无意义维护?
- 工作日、自然日、假期、兼职投入和审批等待是否使用一致口径?
2. 发布前检查逻辑和资源是否成立
- 前置、并行、等待和外部依赖是否分别标出?
- 并行任务是否争用同一关键人员或不可共享资源?
- 关键路径、可能变化的路径和可用余量是否经过检查?
- 固定截止日是否与范围、资源和实际工作量相匹配?
3. 执行中检查更新是否产生行动
- 任务状态是否有成果或记录作为依据,而不是只填主观百分比?
- 预测日期变化后,后续里程碑和依赖任务是否同步评估?
- 延期原因是否被区分为范围、估算、资源、等待或外部交付问题?
- 每个阻塞是否明确下一步动作、责任人和复查时间?
4. 按风险程度决定检查频率
计划更新没有唯一正确频率。风险较高或交付节奏较快时,关键任务需要更密集地核对;稳定项目可以降低频率,但应在里程碑前复核依赖、验收和资源。真正重要的不是更新得多勤,而是变化能否及时进入决策。
负责人可以先设定一个试运行周期,例如连续两周按约定口径更新,再检查任务估算是否经常偏差、状态是否能被验证、会议是否因此更有效。若更新负担明显高于决策价值,就要调整粒度和频率,而不是要求团队继续填更多字段。
5. 下一步从一次小范围排期审查开始
拿出当前项目时间轴,先选一条从项目起点通向关键交付的任务链,逐项核对前置条件、负责人、工期依据和完成证据。随后挑出一个最可能导致延期的外部依赖或资源冲突,确认它是否已进入计划,以及触发后谁来处理。
甘特图的价值不在于让未来看起来确定,而在于让团队更早看见不确定性,并知道发生变化时如何行动。先把交付逻辑排对,再把日期放上去;先让计划可解释、可更新,再追求图表完整。

常见问题解答(FAQ)
1. 甘特图时间轴应该从哪里开始制定?
我第一次负责项目排期时,很容易先把任务和日期填进图里,后来才发现交付目标还没说清。遇到需求持续变化或多人协作的项目时,我想知道怎样先把排期边界定下来。
先明确项目目标、可验收的交付物、固定截止日期和资源约束,再拆任务和安排日期。同步约定使用工作日还是自然日、工期是否包含审批等待,以及哪些日期只是暂定假设;这些口径不统一,后续进度就难以比较。
2. 甘特图中的任务要拆到多细才合适?
我做计划时常在两种做法之间犹豫:任务列得太少,进度看不出卡在哪里;拆得太细,又要花很多时间维护。尤其是跨部门项目,我不确定怎样判断一个任务是否足够具体。
把任务拆到能够明确负责人、预期产出、预计工期和验收条件的程度。若一项任务包含多个不同负责人或交付物,通常应继续拆分;若拆出的事项无法独立估算或验收,则可能过细。粒度还应考虑团队更新计划的成本。
3. 如何在甘特图时间轴中安排任务依赖和缓冲时间?
我曾经把很多任务排成并行,表面上看项目周期很短,执行时却发现审批和前置交付让后续工作根本无法开始。面对外部供应商、评审或不确定任务时,我也不知道应该怎样留出时间余量。
先标明每项任务的前置条件,区分必须串行的工作、可以并行的工作和等待外部确认的环节,再检查负责人是否被安排同时处理多个冲突任务。缓冲应重点放在高不确定性或影响后续关键交付的环节,并根据历史耗时、风险和约束判断,不要给所有任务机械地增加相同天数。
4. 甘特图时间轴做好后,应该多久更新一次?
我以前做完排期后,通常只在汇报前更新一次,结果图上的日期和实际进度逐渐脱节。项目负责人需要协调多人时,我想知道怎样安排更新,才能及时发现偏差又不增加不必要的填表工作。
根据项目节奏和风险设定固定更新频率,例如每周复核一次;变化快或临近关键节点时,可提高频率。每次更新应核对实际开始与完成情况、剩余工作、阻塞原因和责任人;发生延期时记录原因及对后续节点的影响,不要只把任务条整体后移。
核心关键词
文章包含AI辅助创作:甘特图如何做好时间轴?项目负责人落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478206
