计划时间管理指南:项目负责人如何做好甘特图,落地方案全流程
很多项目的甘特图在启动会上看起来无懈可击:任务排满了,日期也对齐了,负责人还逐一确认过;两周后再打开,却发现关键任务仍标着“进行中”,下游节点已经顺延,没人说得清究竟是估算偏差、依赖未完成,还是需求变了。我的核心判断是:甘特图的质量不取决于横条画得多整齐,而取决于它能否让团队更早发现依赖、偏差和决策缺口。本文会从任务拆解、排期、跟踪到纠偏,给出一套可以实际落地的做法,并用明确标注的示例数据说明如何判断计划是否可执行。
一、先讲结论:甘特图不是日历,而是项目的决策界面
1. 一张能用的甘特图,至少回答五个问题
我审阅项目计划时,不先看颜色和版式,而先检查五件事:最终交付什么、每项任务由谁负责、任务之间有什么依赖、哪些日期是重要节点、进展变化后谁来更新并作出决定。少了其中任何一项,甘特图都可能只是排过日期的任务清单。
- 交付物是什么:任务结束时要留下可检查的结果,而不是只写“跟进”“支持”或“推进”。
- 谁对结果负责:一项任务应有一个明确的主责人,协作者可以有多个。
- 前后关系是什么:说明任务能否并行、依赖什么输入、等待谁确认。
- 计划基准是什么:区分承诺日期、预测日期和实际完成日期,避免悄悄改计划。
- 偏差如何处理:明确更新节奏、升级条件和变更审批人。
如果一张图只展示任务和日期,却没有依赖、负责人、验收条件和更新规则,它适合做初步沟通,不适合承担项目控制职责。相反,哪怕是简单的表格,只要能展示计划与实际、标出关键依赖并记录变更,也可能比复杂图表更有管理价值。
2. 先把计划做成“可检查”,再追求精细
项目计划不是对未来的准确预言,而是基于当前范围、资源和信息形成的可检验假设。负责人需要让团队知道:我们现在相信哪些任务会按时完成,依据是什么,什么情况发生时要重新评估。
因此,我建议先做一版能支持决策的计划,再按风险补充细节。不要一开始就把所有任务拆成小时级,也不要因为信息不完整而拒绝制定计划。可以先标注估算置信度和待确认条件,在信息逐步明确时更新预测,同时保留最初的计划基准。
3. 甘特图与项目管理闭环的关系
甘特图适合把任务、时间和依赖放在同一视图里,但它不会自动解决范围不清、资源冲突或决策迟滞。它真正发挥作用,需要嵌入“定义交付,拆解任务,安排顺序,执行更新,分析偏差,批准变更”的循环中。
下面的流程图是方法结构示意,不代表某个行业项目的统计结果。它强调甘特图只是管理闭环中的可视化环节,不能替代范围确认和变更决策。

二、背景和真实场景:为什么“计划写得很满”仍会失控
1. 计划失效往往源自输入条件,而不是图表工具
跨部门项目常见的情况是,需求负责人认为范围已经明确,研发团队却还在等接口规则;运营把培训排在上线前一周,实际培训材料要等功能稳定后才能定稿;采购周期被写成三天,但审批和交付时间没有被纳入计划。每个团队看自己的任务都合理,组合起来却形成了互相等待。
这种问题的根源通常不是“缺少一张甘特图”,而是任务之间的输入输出没有被显式表达。只写“设计 5 天、开发 10 天、测试 5 天”,没有写明设计交付物何时冻结、测试环境何时可用、缺陷修复是否在开发工期内,日期就缺乏可执行的依据。
2. 负责人真正需要观察的是等待和交接
在协作型项目里,任务本身的工作时间往往不是唯一的时间成本。需求审批、环境准备、外部供应商响应、跨部门验收,都可能形成等待。若计划只记录“某人要工作几天”,却不记录“任务何时具备开始条件”,就容易低估端到端周期。
我会特别关注三类交接:一个团队把交付物交给另一个团队、一个审批人作出放行决定、一个外部条件解除阻塞。每个交接点都应有输入、接收方和验收条件;否则,任务条看似衔接,实际可能存在空档或返工。
3. 计划可信度要看假设是否暴露
项目早期有不确定性很正常,真正危险的是把不确定性伪装成确定日期。比如,某项任务的工期建立在“第三方接口按期提供”“需求本周冻结”两个条件上,就应把这两个条件写进计划说明,而不是只在日期后面加一个看似精确的数字。
下表中的情景数据是为了说明“计划输入”与“排期结果”的关系而设定的模拟值,不是行业统计。负责人可以用类似字段审查本项目的工期假设。
| 计划输入 | 示例情景 | 对排期的影响 | 应采取的处理 |
|---|---|---|---|
| 外部接口 | 约定第 4 个工作日提供,尚未书面确认 | 接口联调任务存在启动风险 | 记录责任方、确认期限及逾期升级人 |
| 需求范围 | 核心流程明确,边界场景待评审 | 测试范围和返工量可能变化 | 拆分已确认范围与待决范围 |
| 资源可用性 | 关键设计人员同时支持两个项目 | 任务可能排期冲突,日历工期拉长 | 确认可投入时间,不把名义工时当作实际产能 |

三、常见误区:图表看起来完整,管理信息却不完整
1. 把任务写成活动,而不是可验收结果
“跟进开发”“协调测试”“完善方案”描述的是行为,不是完成状态。不同人对“跟进完成”的理解可能完全不同,负责人就无法据此判断任务是否结束,也无法将其可靠地交给下游。
更好的写法是把任务改成可检查的交付物,例如“提交经业务负责人确认的需求清单”“完成指定范围的接口联调并记录异常”“输出通过评审的上线回退方案”。验收标准不必写成长篇说明,但必须能回答:谁来确认、依据什么确认、未通过时任务是否仍在进行。
2. 把所有任务拆得越细越好
任务过粗,会隐藏阻塞和返工;任务过细,则会让更新成本超过管理收益。将一个半天以内、没有独立交接也没有单独决策价值的动作逐条列出,可能让计划显得精确,却使维护者每天都在改状态。
我判断任务颗粒度时,会问三个问题:这项工作是否有独立交付物?它是否需要单独负责人或交接?如果它延误,项目负责人是否需要据此作出不同决策?若三个问题都是否定的,通常可以合并到较大的工作包中。
3. 只按工作量排日期,不处理依赖关系
两项任务即使各自只需两天,也不能因此认定项目四天后一定结束。若第二项必须等待第一项评审通过,评审排队和返工都可能延长总周期。反之,如果两项任务可以并行,机械地串行安排又会人为拉长计划。
排期前应明确任务间关系:完成后才能开始、部分成果即可启动、可以并行但共享资源,或必须等待外部条件。不要把所有关系都画成严格串行,也不要为了显示速度把实际有依赖的任务强行并行。
4. 用“百分比完成”掩盖真实状态
“开发完成 80%”很难说明剩下的工作是什么,也不一定能预测交付时间。若任务的验收条件尚未满足,进度百分比可能只是主观感觉。尤其是大型任务,前半段看起来进展很快,最后的集成、审批或验证却耗时较长。
我更倾向于用可验证的状态描述,例如“接口已联通,异常处理未完成,等待测试环境”“方案已提交,尚未获得安全评审通过”。当确实需要百分比时,应让团队说明计算依据,并用剩余工作和预测完成日补足信息。
5. 日期一变就覆盖旧计划
如果每次延期都直接把原日期改掉,团队最终只看到最新日期,却看不到项目经历了几轮变化,也无法区分估算偏差、范围变更和资源调整。计划会变成一份不断改写的当前状态表,失去复盘与问责所需的轨迹。
建议至少保留三种时间信息:基准计划日期、当前预测日期、实际完成日期。日期变更时记录原因、影响任务、批准人和决策时间。这样既允许合理调整,也能避免用“计划更新了”掩盖变更管理缺失。

四、专业判断逻辑:从交付物倒推任务,再从依赖推导日期
1. 先确定范围边界和验收方式
建立甘特图之前,先用简短文字写清项目目标、交付物、排除项和验收人。若项目交付的是一次系统功能上线,范围可能包括需求确认、方案设计、开发、测试、培训和发布;但是否包含历史数据清理、用户迁移或后续运营支持,需要明确约定。
范围不清时可以先建探索性计划,但要把待决事项作为任务或风险单独呈现。不要把“尚未决定”默认为“不会影响工期”。对尚未确认的工作,应注明决策人、截止时间,以及不同决策结果可能影响哪些任务。
2. 从结果拆解工作包,而不是从部门分配工作
我建议先按交付结果拆阶段,再将阶段拆成工作包,最后才落实负责人。若一开始就按部门划分,容易出现“这是某部门的事”的边界,却没有一个人对端到端交付负责。
- 列出最终交付物,并写明验收条件。
- 按交付物形成若干阶段或工作包。
- 逐项确认输入、输出、主责人和协作方。
- 拆分存在独立验收、交接或高风险的工作。
- 合并没有独立决策价值、维护成本却较高的细碎动作。
任务名称尽量采用“动词+对象+完成条件”的形式。比如,不写“测试准备”,而写“完成测试环境部署并通过登录与接口连通性检查”。这类写法让团队在更新状态时有共同标准,也让后续的依赖关系更清楚。
3. 估算工期时区分工作量、等待时间和日历时间
工作量是实际需要投入的人员时间,等待时间是排队、审批或外部响应造成的空档,日历工期则是从开始到结束实际经过的工作日或自然日。三者混在一起,是排期偏乐观的常见原因。
例如,开发工作可能需要 4 人天,但负责人每天只能投入一半时间,且中途要等待 2 天完成安全评审。项目计划的日历跨度就不能简单写成 4 天。排期时要先确认人员的实际可用性,再把必要等待和评审加入依赖链。
4. 用依赖关系识别关键路径和可调整空间
关键路径是决定项目最早完成时间的一串相互依赖任务。位于关键路径上的任务一旦延误,通常会直接推迟项目完成日;有浮动空间的任务则可能在一定范围内延后,而不立即影响最终节点。
关键路径不是永远固定的。范围变化、资源调配或某项任务提前完成,都可能让新的链条变成关键路径。因此,项目负责人不能只在启动时标一次关键任务;每次重要变更后,都应重新检查依赖和最终日期。
5. 缓冲要依据不确定性,而不是套一个万能比例
为项目留出缓冲是必要的,但“所有任务统一加 20%”并不是可靠的通用规则。稳定、重复且有历史记录的任务,可以依据团队数据估算;首次实施、依赖外部审批或需求仍在变化的任务,应显式标记风险,并说明缓冲依据。
缓冲也不等于可以随意消耗的空闲时间。应明确缓冲属于单项任务、阶段还是项目层面,并在风险触发时更新预测。若所有任务都把缓冲隐藏在估算里,管理者就看不到哪里最不确定,也无法优先处理真正影响交付的风险。
| 判断维度 | 低不确定性情景 | 高不确定性情景 | 排期处理 |
|---|---|---|---|
| 任务是否重复 | 团队做过多次,有历史记录 | 首次实施或技术路径未定 | 低不确定性可参考历史实际工期;高不确定性先安排验证任务 |
| 输入是否稳定 | 需求、接口和资源已确认 | 范围或外部输入仍待决 | 把待决项设为显式条件,设置决策期限 |
| 延误是否可恢复 | 后续任务有浮动空间 | 影响发布、合同或监管节点 | 高影响任务优先配置风险响应与升级路径 |

五、具体案例:用一项小型功能上线演示完整排期
1. 案例边界与数据口径
下面以“上线一项内部业务功能”为示例,假设项目涉及业务负责人、产品、研发、测试和运维协作。所有日期、工期和状态都是情景模拟数据,用于演示如何组织计划,不代表真实客户项目,也不是行业工期基准。
示例的关键假设是:核心需求已确认,接口规则仍需技术评审;研发与测试存在串并行关系;上线日期需要通过业务验收和运维准备共同确认。项目负责人应把这些假设显式写入计划,而不是把示例日期直接套用到真实项目。
2. 先建立可执行任务清单

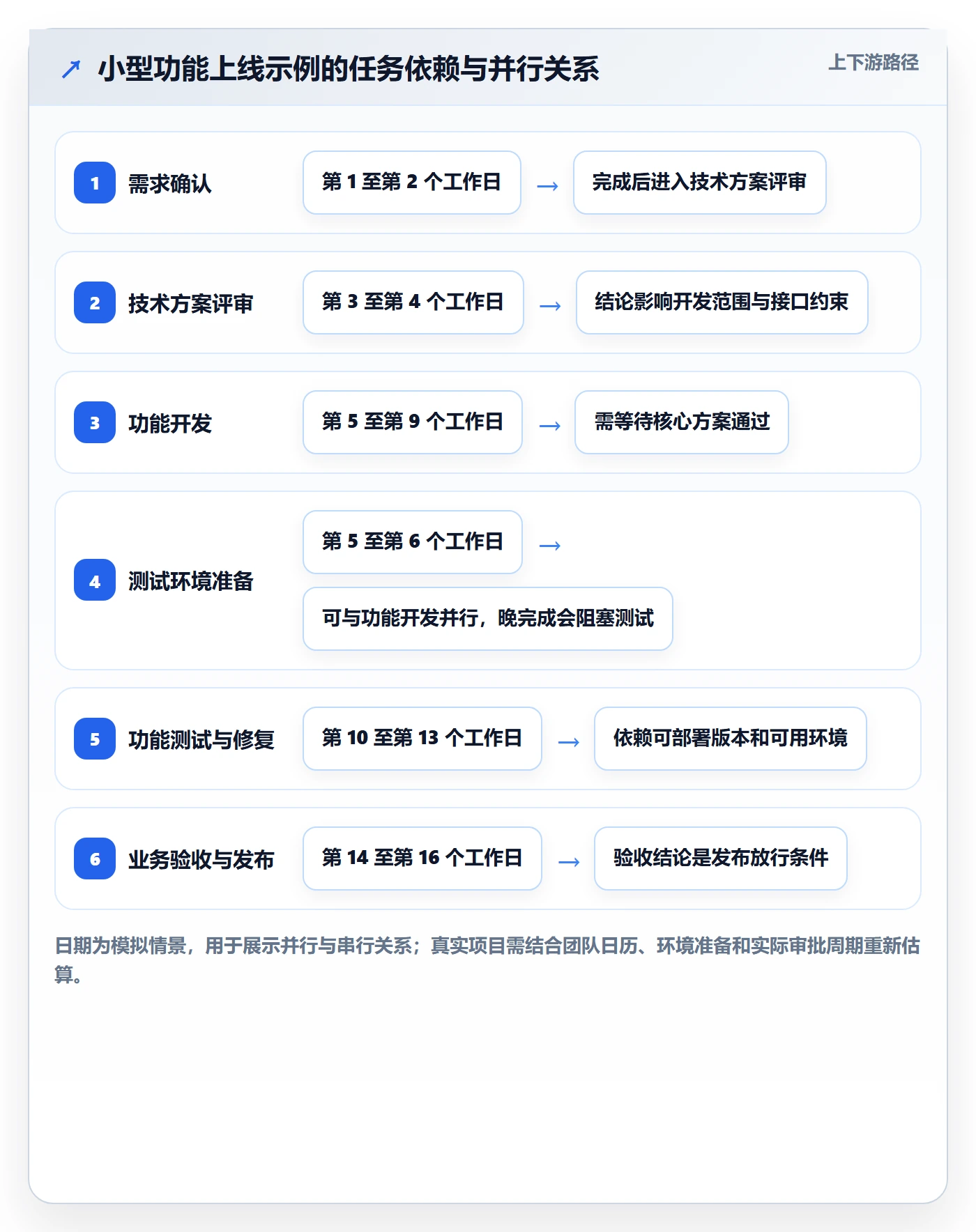

| 任务 | 主责角色 | 模拟工期 | 前置条件 | 完成标准 |
|---|---|---|---|---|
| 需求清单确认 | 业务负责人 | 2 个工作日 | 收集现有流程与边界场景 | 需求范围、排除项和验收人完成确认 |
| 技术方案评审 | 技术负责人 | 2 个工作日 | 需求清单达到评审条件 | 接口方案、风险和待决项有评审结论 |
| 功能开发 | 研发负责人 | 5 个工作日 | 核心方案通过评审 | 代码合并,主要验收场景可运行 |
| 测试环境准备 | 运维负责人 | 2 个工作日 | 环境资源及权限申请齐备 | 环境部署完成,连通性检查通过 |
| 功能测试与缺陷修复 | 测试负责人 | 4 个工作日 | 功能可部署,测试环境可用 | 约定范围内的阻塞缺陷关闭,结果可追溯 |
| 业务验收 | 业务负责人 | 2 个工作日 | 测试结果满足验收前置条件 | 业务验收结论记录完成 |
| 发布准备与上线 | 发布负责人 | 1 个工作日 | 验收通过,回退方案和通知准备完成 | 发布结果确认,异常处置路径可用 |
这份清单并不意味着项目必然需要 18 个工作日。部分工作可以并行,部分工作之间存在等待,具体总周期取决于资源和依赖。例如,测试环境准备可以与功能开发部分并行,但功能测试必须等可部署版本和可用环境都具备。
3. 把逻辑关系放进图里,而不是只填日期
示例中,需求确认后才能完成技术方案评审;方案通过后,功能开发才正式进入主路径。测试环境准备可以与开发并行启动,但如果环境审批晚于开发完成,测试仍会等待。功能测试完成后才进入业务验收,验收通过后才能发布。
若负责人只把“开发 5 天、测试 4 天、验收 2 天”相加,会忽略并行任务、环境等待和修复回合。排期时应分别记录工作量和依赖条件,并在图中标出关键节点,例如“需求冻结”“测试环境就绪”“业务验收通过”“发布决策”。

4. 用模拟状态检查是否需要纠偏
假设项目进行到第 8 个工作日,开发任务完成约一半,但接口异常处理仍未开始;测试环境已经准备好,需求负责人又提出一个边界场景,希望纳入首发范围。此时,负责人不应只把开发条延长两天,而应先判断新增范围是否必须进入首发、接口问题是否影响测试路径、是否会触发重新评审。
可以将新增需求作为变更项评估:若纳入首发,明确新增工作量、测试范围和对发布日期的影响;若不纳入,记录后续版本安排与决策人。这个判断比在甘特图上直接拖动日期更重要,因为拖动日期只呈现结果,没有解释取舍。
5. 观察工期分布,而非只盯项目结束日
下图中的工作日区间是根据上述模拟任务关系构造的示意数据。它用于解释为什么并行任务会影响总周期,以及为什么环境准备虽不一定增加工作量,却可能因为延后完成而阻塞测试。

六、执行跟踪:让计划持续反映现实,而不是每周重画一次
1. 约定固定更新节奏和更新责任
对周期较长、跨团队较多的项目,可以约定每周进行一次正式计划更新;对发布临近、风险密集或变化频繁的项目,可提高到每周两次或每日短更新。频率不应机械统一,关键是让风险被及时发现,且更新成本可承受。
任务负责人负责报告实际状态和预测完成时间,项目负责人负责检查依赖、整合偏差并推动决策。不要让所有参与者都能随意改基准日期,也不要把更新责任全部交给项目助理,否则计划信息容易滞后于实际情况。
2. 状态更新至少包含四类信息
- 实际进展:已经交付了什么,有什么证据可以检查。
- 剩余工作:还需要完成哪些具体事项,而不是只报一个完成百分比。
- 预测日期:按当前信息预计何时完成,与原计划相差多少。
- 阻塞和决策:需要谁提供什么输入、最晚何时决定、逾期会影响哪些任务。
当一项任务被标记为“延期”时,负责人还应追问原因类型:估算偏差、资源冲突、前置条件未满足、范围变更、质量返工,还是外部等待。原因不同,处理手段也不同。单纯增加人手并不一定能缩短审批等待或补齐需求信息。
3. 计划日期、预测日期和实际日期分开记录
计划日期代表经过确认的基准,预测日期代表根据当前进展对未来的判断,实际日期则是任务真正开始或完成的时间。三者分开以后,团队既能做现实调整,也能看出偏差来源。
例如,某任务基准结束日为周五,周三发现输入资料未到,当前预测变为下周二。此时应记录阻塞原因、责任方和恢复计划,而不是把基准日期直接改成周二。若最终批准了范围或期限变更,应保留原基准和批准记录。
4. 用偏差趋势触发行动,不等到节点失守才处理
单次晚一天未必意味着项目失控,但关键路径上的任务连续出现预测后移,往往说明估算、依赖或资源安排有系统性问题。负责人应观察偏差是否累积、影响范围是否扩大,以及团队是否在更新预测时持续过度乐观。
下图是一个纯情景模拟:随着更新周期推进,关键路径任务的预测偏差逐步增加。它不代表普遍规律,而是说明及时识别趋势比等到最终节点逾期更有价值。

5. 变更记录要能解释“为什么改”和“影响了什么”
每次重要变更至少记录变更内容、提出人、原因、影响任务、对里程碑的影响、替代方案和批准人。若变更影响范围、资源、质量或上线承诺,应在更新图表前完成相应决策,避免团队把未经批准的要求直接塞进当前计划。
变更记录不是为了增加文书负担,而是为了减少口头承诺和重复讨论。项目结束后,负责人可以依据这些记录识别估算误差、需求治理问题和供应商等待,而不是凭记忆寻找原因。
七、不同情况下的行动建议:按项目风险和团队条件配置计划
1. 需求稳定、任务重复的项目
如果工作内容重复、团队有历史数据、验收方式固定,计划可以采用标准工作包和历史实际工期作为估算起点。负责人仍要检查本次项目的人员可用性、节假日、供应商条件和范围差异,不要把过往工期直接复制成新项目承诺。
行动上可以减少不必要的任务拆分,重点关注关键节点、异常任务和资源冲突。复盘时记录估算与实际差异,逐步形成团队自己的历史参考,而不是追求看起来精确但没有校准依据的数字。
2. 新项目、技术路径或需求仍不确定
如果关键问题尚未验证,先做探索任务比给整条路线填满具体日期更稳妥。可以安排短周期的技术验证、用户访谈或接口确认,明确验证结果如何影响后续计划。探索任务完成后,再更新工作包、依赖和预测日期。
行动上要把不确定性显性化:列出待决问题、责任人、决策期限和不同答案对应的排期分支。若涉及多个可能方案,可在计划中展示主路径和备选路径,但不要把尚未选择的方案都当成已承诺工作。
3. 多团队协作、审批或外部依赖较多
跨团队项目应优先管理交接和等待,而不是把每个团队的内部步骤全部塞进一张总图。对总负责人有决策价值的任务保留在主计划中,团队内部细节可以由各工作流维护,再把里程碑和阻塞同步到项目层面。
行动上为关键依赖指定接收人和提供方,写清输入格式、承诺时间、验收要求和升级渠道。若外部依赖不受项目团队控制,应设置风险应对方案,例如替代接口、分阶段上线或提前完成可并行工作。
4. 项目周期短、团队规模小
小团队不一定需要复杂工具或多层计划。若项目只有少量任务、依赖简单、参与者固定,一张包含任务、负责人、开始与结束日期、状态和阻塞的轻量表格通常足够。管理流程要与风险相称,避免为了“规范”而把大量时间花在维护图表上。
即便使用轻量表,也应保留计划与实际的区别,并指定更新责任。短项目最大的风险常是大家以为“随时口头同步就行”,直到临近交付才发现关键事项没人负责。
5. 百人以上组织需要统一视图与治理规则
在 100 人以上组织中,项目计划往往不只是单个项目负责人的工作台,还涉及多个团队、项目组合、权限管理、审计和跨项目资源冲突。此时要先统一任务字段、状态定义、里程碑口径和变更规则,再考虑如何汇总视图。
工具选择可以纳入实际协作方式、数据权限、部署要求、与现有工作流的连接以及迁移成本。以 PingCode 为例,若组织正在评估面向中大型团队的项目管理平台,可以把私有化部署能力和 Jira 平滑迁移路径作为评估项,同时要求供应方通过实际场景演示验证配置、数据迁移和权限边界。“支持某项能力”不等于迁移无需治理,也不等于工具可以替代统一计划规则。具体功能、版本和实施条件应在采购前以当前官方材料及验证环境核实。
6. 发布节点固定、不能轻易延期的项目
若项目受到合同、监管、市场活动或生产窗口约束,不能只用一个“承诺日期”掩盖风险。应拆分必须交付内容与可延后内容,明确最低可交付范围、质量底线和回退方案,并在关键节点前设定决策门。
行动上要提前判断资源、范围和日期发生冲突时的优先级。若日期不可动,通常需要讨论范围、资源或上线方式;若范围和质量都不可降低,就必须诚实评估日期风险,而不能靠压缩测试和隐藏加班来制造“按计划完成”的表象。

八、取舍与工具选择:精细度、协作成本和可追溯性之间怎么平衡
1. Excel、在线表格与项目管理平台各有边界
工具的选择不是从“功能最多”开始,而是从团队要管理的复杂度开始。单团队、短周期、低依赖项目,用表格往往够用;多人并行、依赖关系多、状态更新频繁的项目,需要更稳定的协作和变更记录;跨部门或跨项目组合管理,则要评估权限、汇总能力、审计和系统集成。
| 方案 | 适合情景 | 主要优势 | 主要代价或边界 |
|---|---|---|---|
| 电子表格 | 小团队、任务量少、协作关系简单 | 上手快,结构灵活,便于快速搭建 | 多人同时维护时易出现版本分散、依赖和变更难追踪 |
| 在线协作表格 | 需要多人共享和轻量更新的项目 | 共同查看和编辑较方便,适合轻量协同 | 复杂权限、跨项目汇总和深层依赖需要事先验证 |
| 项目管理平台 | 多团队、多依赖、需要统一过程和可追溯记录 | 可围绕任务、状态、依赖和权限形成协作视图 | 需要配置、培训、数据治理;选型不当会增加维护负担 |
2. 评估工具时先跑一个真实流程
演示环境中的甘特图往往很整洁,真正需要检验的是团队日常会遇到的复杂情形。可以用一个正在进行的项目试用,验证任务依赖、多人更新、基准与预测区分、变更记录、权限边界、数据导出和汇总视图,而不是只看首页展示。
- 能否清楚表示任务依赖及关键里程碑?
- 任务负责人能否低成本更新剩余工作和阻塞?
- 计划变更后是否保留原日期与变更原因?
- 管理者能否查看跨团队风险,又不破坏团队自己的工作视图?
- 部署、权限、数据迁移和现有系统连接是否满足组织要求?
3. 选型时把迁移成本和治理成本算进去
更换工具不是只导入任务名称和日期。历史状态、附件、权限、字段定义、依赖关系和用户习惯都可能影响迁移。尤其是从既有平台迁移时,应先抽样核对数据完整性,再决定是否全量切换;同时明确迁移期间谁维护新旧系统中的关键状态。
可以把工具总成本拆成订阅或部署成本、配置实施成本、培训成本、数据迁移成本和长期维护成本。若工具能减少重复录入、提高状态可见性,才可能抵消这些成本;这些收益应在试点期间用本组织的数据验证,不宜直接采用供应商的通用效率承诺。
4. 不要让软件功能倒逼错误的管理流程
工具可以帮助展示任务、依赖和状态,却不能替负责人决定什么是完成、谁有权批准变更、哪些指标值得升级。若组织没有统一的里程碑定义和状态规则,换平台后往往只是把混乱从表格搬到系统里。
因此,先做轻量治理:约定任务字段、状态含义、更新责任、基准维护和变更审批。等规则跑通后再配置自动提醒、模板和汇总报表。先明确管理问题,再选工具承载解决方案,而不是先买工具再寻找使用理由。

九、项目负责人可直接使用的检查清单与下一步
1. 计划发布前检查
- 每项关键任务是否有明确交付物、主责人和完成标准?
- 任务之间的依赖、审批、外部等待和共享资源是否被标注?
- 估算是否区分工作量、日历工期和等待时间?
- 重要里程碑是否有明确的验收人和放行条件?
- 不确定事项是否有责任人、决策期限和影响说明?
- 原计划、当前预测和实际日期是否可以分别查看?
- 团队是否知道何时更新、谁来更新、什么情况需要升级?
2. 项目运行中检查
- 当前关键路径是否发生变化?
- 关键任务的预测完成日是否连续后移?
- 延期是估算、依赖、资源、范围还是质量问题?
- 新增需求是否经过影响评估和明确批准?
- 是否出现任务已完成但下游仍未接收的交接缺口?
- 发布风险是否需要调整范围、资源、日期或上线方式?
3. 建议从一小时的计划体检开始
如果手上已经有一张甘特图,不必立刻推倒重来。先抽取影响交付最大的 10 项任务,检查它们是否有负责人、验收标准、前置条件和预测完成日期;再找出一条最长的依赖链,确认其中有没有未标记的审批、等待或外部输入。
随后选一项最近发生过延期的任务,核对基准日期、实际进展、偏差原因和处理决定是否完整。若这些信息无法从图表或记录中还原,说明需要补的不是更多颜色,而是更清晰的更新规则和变更记录。
4. 最后的判断:好计划不是永不变化,而是变化时仍可信
甘特图最有价值的时刻,不是启动会上所有横条整齐对齐,而是项目出现变化时,团队能迅速看见影响范围、提出替代方案,并留下谁在什么依据下作出了决定。日期可以调整,范围可以取舍,资源可以重新安排;但变化必须可解释、可追踪、可行动。
项目负责人下一步可以做三件事:把任务改写成可验收交付物;把依赖和等待显式画出来;把计划基准、当前预测和变更原因分开记录。当这三件事做到位,甘特图才从“看起来有计划”变成真正帮助团队管理时间、识别风险和按条件交付的工作界面。
常见问题解答(FAQ)
1. 甘特图开始排期前,项目任务应该拆到多细?
我以前做计划时,常把“完成开发”“推进上线”直接列成任务,结果到了周会上很难判断到底卡在哪里。我想知道,任务拆到什么程度,才能既方便跟进,又不至于让甘特图变得过于复杂?
把任务拆到有明确交付物、负责人和完成标准的程度。可以用一个简单判断:任务进行中时,负责人能否清楚说明已经完成什么、还剩什么;如果不能,就继续拆分。例如把“完成测试”拆成“编写测试用例、执行测试、修复阻断问题、确认验收”。同时避免把每个零散动作都单列,优先拆出会影响排期、协作或验收的工作。
2. 甘特图里的工期和开始日期应该怎么估算?
我在排项目计划时,团队成员给出的时间经常不一致,有人报的是实际操作时间,有人把等待确认、评审的时间也算进去了。我担心日期排得太紧会失真,也不想随意加缓冲。
先区分实际工作时长与日历工期:例如一项工作需要两天实际处理,但还要等待评审,就应把等待时间纳入排期,并标明评审依赖。估算时让任务负责人基于工作量、可用时间和已知约束给出区间,再核对团队日历、假期和资源冲突;对不确定性高的任务单独标注风险或缓冲,并记录估算依据,不要把所有任务统一加上未经判断的天数。
3. 怎样在甘特图中表示任务依赖和关键里程碑?
我做过只按日期把任务排成横条的计划表,后来发现前面的交付物没完成,后续任务还是被安排照常开始。我想知道怎样让图表显示真正的先后关系,并看出哪些节点值得重点关注。
先确认每项任务的前置条件,再标出依赖关系,例如设计确认后才能开始开发、测试环境就绪后才能执行测试;如果前置条件未满足,后续任务的开始时间就应相应调整。里程碑用于标记需要决策、验收或对外承诺的关键节点,通常不应写成持续多天的普通任务。
排期后检查依赖链:若某项任务延迟会直接推迟最终交付,就应优先跟踪其负责人、完成条件和风险。
4. 项目执行中,甘特图多久更新一次,进度落后后怎么处理?
我遇到过计划表建好后就没人维护的情况,等到交付临近才发现多项任务已经延误。我想建立一个团队能坚持的更新节奏,也想知道发现偏差后应该先改日期还是先找原因。
按项目节奏约定固定更新频率:任务变化快的阶段可每周更新,关键交付临近或风险较高时可提高到每周数次;每次由任务负责人更新实际进度、预计完成时间和阻碍,项目负责人汇总并确认。发现偏差后先判断是估算不准、依赖未完成、资源冲突还是范围变更,再评估对后续任务和里程碑的影响;
确认调整方案后同步修改计划,并记录变更原因、影响范围和确认人,避免只移动日期而不解决问题。
核心关键词
文章包含AI辅助创作:计划时间管理指南:项目负责人如何做好甘特图,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478188
