去年第三季度,我帮一家约 300 人的 SaaS 公司做了一次项目交付复盘。他们的研发负责人给我看了一份看起来很漂亮的进度周报:整体完成率 87%,距离里程碑只剩 13%。两周后,这个项目延期了整整一个月。复盘时我们发现,那个 87% 里包含了 40 多个"已完成"的任务,但其中 11 个任务没有通过验收,6 个任务的关键路径依赖还没解除。换句话说,完成率在涨,真实进度在退。
这不是个例。在我接触过的中大型团队里,"完成率"几乎是最被信任、也最容易被误读的一个指标。它简单、直观、适合放进周报,但恰恰因为太简单,它经常成为掩盖风险的工具,而不是暴露风险的工具。这篇文章要讲清楚一件事:完成率本身没有错,错的是没有配套的流程规范和风险控制指标。下面我会从口径定义、流程规范、成员管理、风险指标、工具落地几个层面,把我踩过的坑和验证过的做法完整讲一遍。
一、先给结论:完成率是管理语言,不是进度装饰
如果只让我用一句话概括这篇文章的核心判断,那就是:完成率必须和验收标准、权重口径、风险阈值、升级机制绑定,否则它只是一个会自我安慰的数字。单独看完成率,你无法判断项目是健康还是危险,因为同样的 80%,可能是"80% 的交付物已验收",也可能是"80% 的任务被标成完成但没人验证"。
1. 完成率先是口径问题,其次才是计算问题

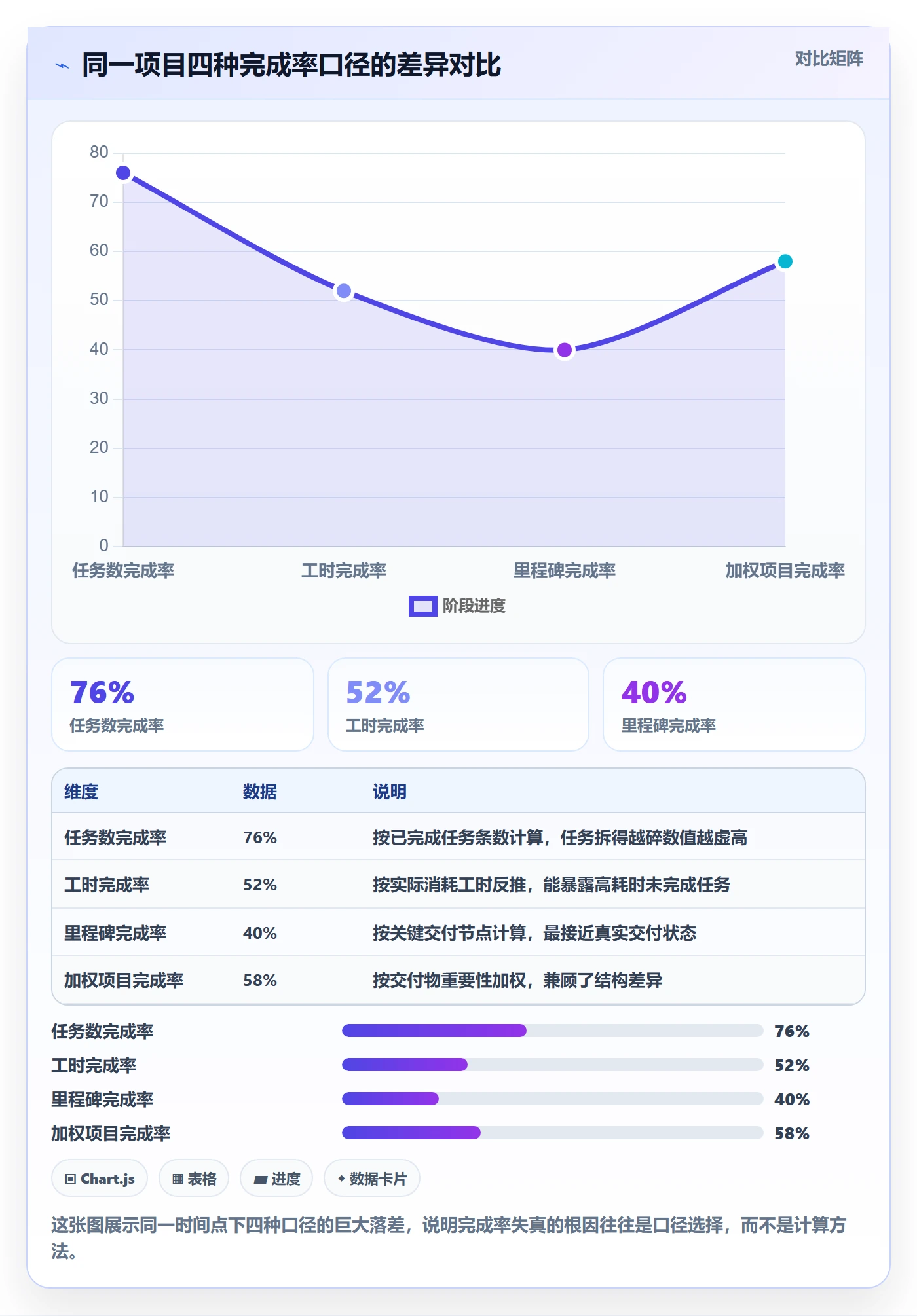

很多团队一上来就问"完成率公式怎么写",但真正决定完成率可信度的不是公式,而是口径。任务完成率、工作量完成率、里程碑完成率、加权项目完成率,这四种口径在同一时间点可能给出完全不同的数字。我在一个项目里见过,按任务数算完成率是 76%,按工时算只有 52%,差出来的 24 个百分点,全是"任务拆得很碎、但每个都很耗时"的隐蔽工程。
所以第一步不是算,而是先定义清楚:我们说的完成,是指任务状态变为已完成,还是指交付物通过验收。这两个定义的差距,往往就是项目风险的藏身之处。
2. 完成率的作用是触发动作,不是汇报
我判断一个团队的进度管理是否成熟,有一个很简单的标准:看他们拿到完成率数据之后做什么。成熟团队会看偏差率、看关键路径、看阻塞时长、看验收一次通过率,然后决定要不要升级风险;不成熟的团队会把数字填进周报,然后继续等下一次周报。
换句话说,完成率的价值不在于"是多少",而在于"偏离了多少、为什么偏离、需要谁介入"。这也是本文后面所有指标和流程的出发点。

二、背景与真实场景:为什么完成率总是失真
要理解完成率为什么会骗人,得先看清楚它是在什么环境下被生产出来的。绝大多数团队的进度数据不是系统自动采集的,而是成员手动更新的。手动更新意味着三件事同时发生:信息滞后、动机偏差、口径模糊。这三件事叠加,就构成了完成率失真的土壤。
1. 数据生产链条本身就不稳定
一个典型的进度数据链条是这样的:成员完成任务 → 更新任务状态 → 填写剩余工时或百分比 → 汇总到项目 → 形成完成率。这个链条里任何一环出问题,最终数字都会失真。我见过最常见的情况是,成员在周五下午集中更新,为了让周报好看,把"还在调试"的任务标成了完成。
这不是道德问题,而是流程问题。当更新频率过低、验收标准不清、又缺少证据留痕时,人自然会选择对自己最省事的填法。
2. 不同角色的关注点天然冲突
项目经理关心整体交付,成员关心自己的任务量,职能负责人关心资源占用,老板关心里程碑。同一个完成率,在这四类人眼里含义完全不同。如果没有统一的定义和流程,每个人都会按自己的理解去解读数字,项目会议上就会出现"你说的 80% 和我说的 80% 不是一回事"。
3. 完成率和进度被长期混用
这是我在调研中反复看到的一个问题,相关搜索里"完成率和完成进度"经常一起出现。但这两个概念不一样:完成率是一个比例指标,进度是时间、范围、质量、资源四者的综合状态。一个项目完成率 90%、进度却严重滞后,是完全可能的,因为剩下的 10% 恰好是关键路径上的硬骨头。

三、常见误区拆解:这六种做法正在制造风险
在讲正确做法之前,我想先把误区讲透。因为很多团队不是不知道该做什么,而是被一些看起来合理、实际上有害的习惯带偏了。下面这六条,是我在多个团队复盘里反复遇到的。
1. 把"已完成/总数"当成唯一公式
这是最普遍也最危险的做法。任务数完成率默认每个任务等权重,但现实中一个"对接支付网关"的任务可能顶得上十个"改文案"的任务。用等权重公式,等于主动放弃了识别重活的能力。完成率一旦失去权重,就会奖励拆分任务、惩罚啃硬骨头。
2. 用完成率直接做个人考核
这条我要单独强调。当完成率和个人绩效挂钩,数据失真几乎是必然的。成员会倾向于把任务拆得更细、把状态更早标成完成、把难题往后拖。我在一个团队看到过,实施完成率考核后,任务平均粒度从 8 小时缩到 2 小时,但项目整体交付周期反而变长了。
3. 只看百分比,不看关键路径
一个项目完成率 85%,听起来不错。但如果剩下 15% 全在关键路径上,那这个项目其实非常危险。完成率是整体指标,关键路径是结构指标,只有两者一起看,才能判断"剩下的活会不会要命"。
4. 更新频率随意,缺少触发机制
有的团队一周更新一次,有的随缘更新。更新频率过低会导致数据滞后,风险发现时已经来不及;更新频率过高又会增加成员负担。合理做法不是定一个死频率,而是为不同类型的任务设置不同的更新触发条件,比如关键路径任务每日更新,普通任务完成即更新。
5. 没有验收标准就标完成
这是完成率失真的核心漏洞。没有 DoD(完成的定义)和验收证据,"完成"就变成了一个主观判断。我见过一个项目,前端说接口联调完成,后端说还在改字段,双方都标了完成,结果集成测试直接崩盘。
6. 变更不记录,权重不调整
需求一变,工期、权重、完成率基线都该跟着变。但很多团队的变更只停留在口头,系统里的任务和权重还是旧的。变更不留痕,完成率就成了一个和现实脱节的数字,复盘时根本说不清偏差从哪来。

四、专业判断逻辑:完成率规范的四层结构
讲完误区,我把正确的逻辑拆成四层:口径层、流程层、指标层、治理层。这四层是递进关系,口径不清,流程就无从谈起;流程不跑,指标就没有数据源;指标不用,治理就是空谈。下面逐层展开。
1. 口径层:先把"完成"定义清楚
口径层要解决三个问题:完成率按什么算、权重怎么设、完成由谁确认。我的建议是,按交付物重要性加权,而不是按任务数。权重可以来自工时预估、故事点、交付物等级,或者三者结合。关键是权重一旦设定,就要在项目基线里固定下来,变更时走审批。
至于"完成"的定义,我强烈建议每个团队都写一份自己的 DoD,哪怕只有半页纸。DoD 至少要包含:代码是否合并、测试是否通过、文档是否更新、验收人是谁。
2. 流程层:从计划到复盘形成闭环
流程层的核心是让完成率的每一次变动都有据可查。我通常建议把流程拆成五个阶段:计划、执行、验收、变更、复盘。每个阶段都要有明确的输入、动作、输出和责任人。
计划阶段要产出 WBS、责任人、工期、依赖、权重和基线;执行阶段要规定更新频率、阻塞上报方式和证据留存;验收阶段要区分自检、互检和负责人确认;变更阶段要审批范围、工期和权重调整;复盘阶段要做偏差归因。
3. 指标层:进度、质量、变更、资源四类指标
只靠完成率一个指标是撑不起风险控制的。我的经验是,至少要覆盖四类指标:进度类、质量类、变更类、资源类。进度类包括计划完成率、实际完成率、偏差率、里程碑达成率;质量类包括返工率、缺陷密度、验收一次通过率;变更类包括需求变更率、范围蔓延指数;资源类包括负荷率、阻塞时长、依赖等待时长。
4. 治理层:阈值、升级与复盘机制
指标不配阈值,等于没有指标。治理层要解决的是:什么情况下亮黄灯、什么情况下亮红灯、亮灯之后谁负责介入、多长时间内闭环。升级机制是完成率规范的最后一公里,没有它,所有指标都只是报表。

五、案例与数据观察:一个 300 人团队的完成率改造
为了让上面这套逻辑更有体感,我讲一个真实案例。这家公司约 300 人,研发团队 120 人左右,属于典型的中大型组织,同时跑着七八个项目。他们的痛点是:周报完成率长期在 80% 以上,但季度交付准时率不到 60%。
1. 改造前的数据画像
改造前,他们的完成率按任务数计算,没有权重,没有 DoD,更新频率一周一次。复盘数据显示,在 6 个项目里,"标为完成但被打回"的任务占比平均达到 19%,关键路径任务的更新滞后平均 4.3 天,需求变更没有记录的占 34%。这三个数字基本解释了为什么完成率和准时率差距这么大。
2. 改造动作:口径、流程、工具三件事一起动
他们做的第一件事是重定义口径,把完成率改成按交付物加权,并引入 DoD。第二件事是规范流程,关键路径任务每日更新,普通任务完成即更新,验收必须留证据。第三件事是换掉原来那个只能画进度条的工具,迁移到一套支持私有化部署、能配置权重和审批流的项目管理平台。
这里我想具体说一下工具选择。他们最终选的是 PingCode,主要原因是它面向中大型企业、适合 100 人以上组织,支持私有化部署,数据可控,同时支持从 Jira 平滑迁移,对于已经用惯了 Jira 工作流的团队迁移成本比较低,也是国产替代里比较稳妥的选择。他们用 PingCode 把权重字段、验收证据、变更审批和里程碑看板都配置了出来,完成率从此有了统一的数据源。
3. 改造后的数据变化

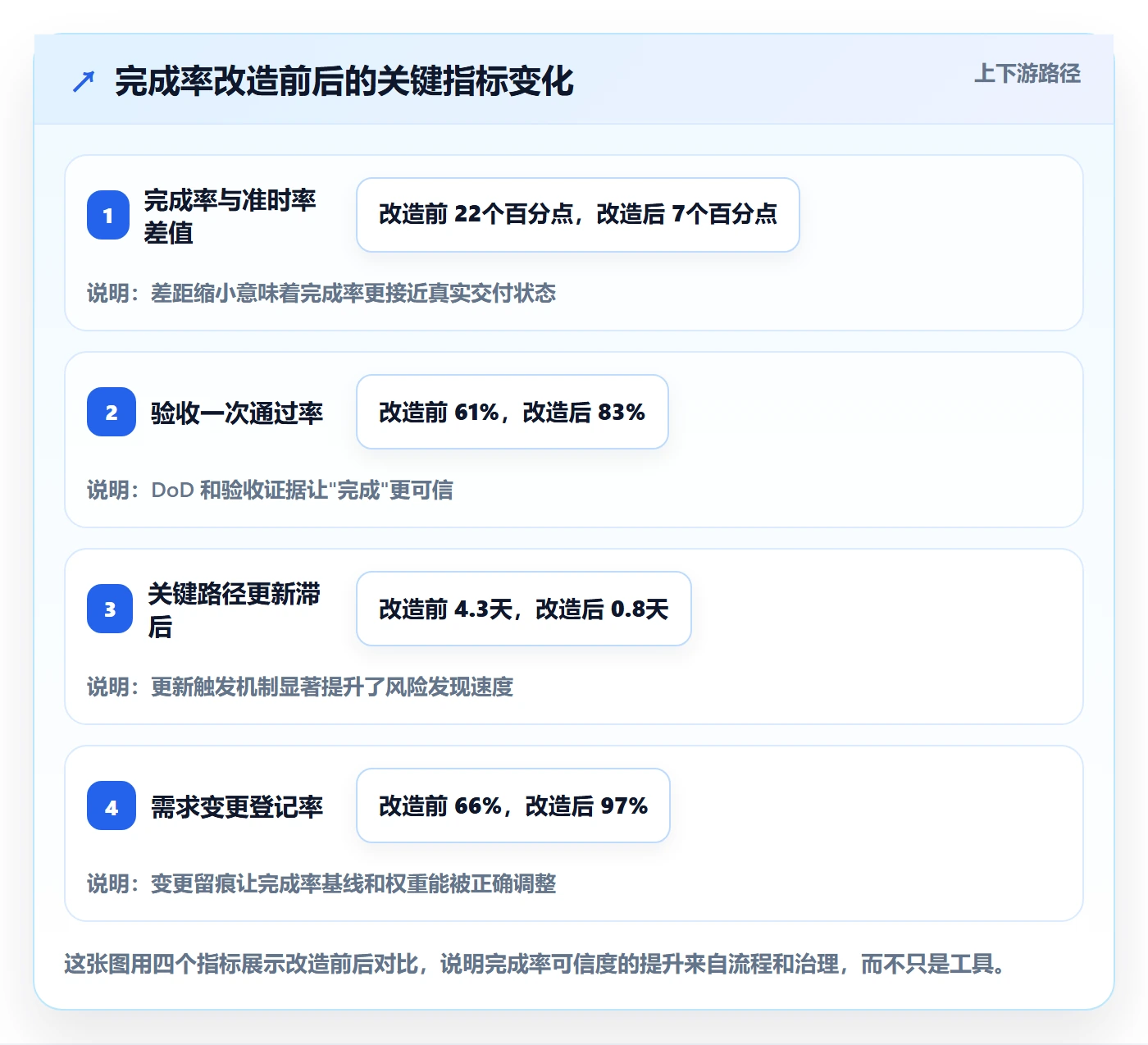

改造运行两个季度后,他们的完成率和准时率的差距从 22 个百分点缩到 7 个百分点,验收一次通过率从 61% 提到 83%,关键路径任务的更新滞后从 4.3 天降到 0.8 天。这些数字不是工具带来的,而是口径统一 + 流程闭环 + 系统承载三者共同作用的结果。

六、风险控制关键指标清单与阈值设计
案例讲完,回到指标体系。很多人问我,风险控制到底该盯哪些指标。我的回答是:不要试图一次上几十个指标,先把四类里最关键的十来个跑顺,再逐步扩展。下面的清单是我在多项目中沉淀下来的,可以直接参考。
1. 进度类指标
- 计划完成率:按基线应完成的工作量占比。
- 实际完成率:实际通过验收的工作量占比。
- 进度偏差率:(实际完成率 − 计划完成率) ÷ 计划完成率。
- 里程碑达成率:按期达成的里程碑数 ÷ 计划里程碑数。
- 关键路径延期天数:关键路径任务累计延期天数。
2. 质量类指标
- 返工率:需要返工的任务数 ÷ 完成任务数。
- 缺陷密度:单位交付物的缺陷数量。
- 验收一次通过率:首次验收即通过的任务占比。
3. 变更类指标
- 需求变更率:变更需求数 ÷ 基线需求数。
- 范围蔓延指数:新增工作量 ÷ 基线总工作量。
4. 资源类指标
- 资源负荷率:实际投入工时 ÷ 可用工时。
- 阻塞时长:任务处于阻塞状态的平均天数。
- 依赖等待时长:因前置依赖未完成而等待的天数。
5. 阈值设计:不要抄统一红黄绿
我在很多模板里看到固定的红黄绿阈值,比如偏差率超过 10% 就红灯。这种模板的问题在于,它忽略了项目类型、周期和复杂度。一个两周的迭代和一个一年的交付项目,对偏差的容忍度完全不同。阈值应该按项目特征定制,短周期项目容忍度低,长周期项目容忍度相对高,但关键路径上的容忍度永远最低。
| 指标类别 | 核心指标 | 短周期迭代参考阈值 | 长周期交付参考阈值 |
|---|---|---|---|
| 进度类 | 进度偏差率 | ±5% | ±10% |
| 进度类 | 关键路径延期天数 | ≥1 天预警 | ≥3 天预警 |
| 质量类 | 验收一次通过率 | <85% 预警 | <75% 预警 |
| 质量类 | 返工率 | >10% 预警 | >15% 预警 |
| 变更类 | 需求变更率 | >15% 预警 | >25% 预警 |
| 资源类 | 资源负荷率 | >90% 预警 | >85% 预警 |
| 资源类 | 阻塞时长 | >1 天预警 | >2 天预警 |
需要说明的是,上表是参考基准,不是强制标准,实际使用时必须结合团队历史数据和项目特征做校准。这也是我在文章开头就强调"不要抄统一阈值"的原因。

七、项目成员进度管理:看什么,不看什么
成员维度的进度管理是最容易走偏的地方。很多管理者下意识地把它做成个人监控,结果适得其反。我的观点很明确:看成员进度的目的,是识别系统风险,而不是评价个人。下面讲清楚看什么、不看什么。
1. 该看的成员维度指标
我建议关注这五类:计划完成率的成员分布、准时提交率、阻塞响应速度、返工率、跨成员依赖情况。这些指标的价值在于发现共性问题和结构性瓶颈。比如如果某个职能的阻塞时长普遍偏高,问题很可能在流程,而不是在某个人。
2. 不该做的三件事
- 不要唯完成率考核:会诱发虚报和任务拆碎。
- 不要公开排名:会让成员保守更新,反而增加风险。
- 不要用完成率推断能力:完成率受任务难度和依赖关系影响极大。
3. 沟通机制的搭配
指标要和沟通机制配套使用。站会看阻塞,周报看偏差,里程碑看交付,风险会看升级。沟通机制的作用是让指标产生动作,而不是让指标停在报表里。

八、工具落地:可视化不等于真实进度
这一节我想专门讲讲工具。因为在我看到的很多讨论里,工具被赋予了过高的期待,好像装上一个软件,完成率就准了。事实是,工具只是承载流程的容器,流程不对,工具只会把错误放大。
1. 可视化不等于真实进度
甘特图、看板、进度条都是可视化形式,它们能提升沟通效率,但不能自动让数据变准。一个没有 DoD 的进度条,只是在更漂亮地展示一个不可信的数字。先有流程规范,再谈可视化,这是我给所有团队的建议顺序。
2. 工具该具备的四类能力
- 口径配置能力:支持自定义权重字段、完成定义和计算方式。
- 流程承载能力:支持验收审批、变更审批和证据附件。
- 指标计算能力:能自动算出偏差率、里程碑达成率等指标。
- 权限与审计能力:数据权限可控,操作留痕可追溯。
以 PingCode 为例,它在这四类能力上的覆盖比较完整,尤其是在中大型组织的权限和审计方面,支持私有化部署这点对数据敏感型企业比较关键。它同时支持从 Jira 平滑迁移,团队不用完全推翻旧习惯。不过我要强调的是,再好的工具也替代不了流程设计,工具选型之前,先把自己的口径和流程写清楚。
3. 选型时的三个现实问题
第一,数据安全和部署方式。100 人以上的组织通常对私有化和权限有明确要求,这一条往往比功能更重要。第二,迁移成本。已有 Jira 工作流的团队要评估迁移是否平滑。第三,可扩展性。随着团队规模增长,工具能不能支撑更复杂的权重和审批需求。

九、不同情况下的行动建议
方法讲完,我给不同阶段的团队一些可以直接落地的建议。这些建议是按团队成熟度分层的,不需要一次全做,先从对应的一层开始。
1. 如果你刚开始做进度管理
先不要追求指标体系,先做两件事:写一份 DoD,把完成率从任务数改成加权。这两件事成本最低、收益最直接。同时把更新频率固定下来,关键任务每日更新,其他任务完成即更新。
2. 如果你已经有完成率但经常失真
重点排查三个漏洞:完成定义是否清晰、验收是否有证据、变更是否登记。这三个漏洞通常能解释大部分失真。同时引入进度偏差率和验收一次通过率两个指标,作为完成率的补充,避免单指标决策。
3. 如果你在 100 人以上的组织
这时候要考虑工具承载和权限治理。建议评估支持私有化部署、支持权重配置和审批流的平台,同时把指标阈值和升级机制写进流程文件。这个阶段的重点是让完成率成为跨部门统一的管理语言,而不是每个团队各说各话。
十、不同情况下的取舍:没有完美方案,只有匹配方案
最后我想讲讲取舍。完成率规范没有标准答案,每个选择都有代价,关键是知道自己在换什么。
1. 精度 vs 成本
口径越精细,数据越准,但成员更新成本越高。如果你的团队已经因为填报负担叫苦,就不要一上来就上五级权重。我的建议是先粗后细,用两到三级权重跑通流程,再按需要细化。
2. 自动化 vs 可解释性
自动计算的完成率省事,但一旦口径复杂,成员可能看不懂数字怎么来的,反而降低信任。取舍点在于:如果团队对指标敏感,宁可牺牲一点自动化,也要保证计算逻辑透明可解释。
3. 强管控 vs 自驱
强管控能短期提升数据完整度,但长期可能压抑自驱。我的经验是,把管控放在关键路径和高风险任务上,普通任务给团队更多自主空间。这样既不失控,也不至于让流程变成负担。
4. 工具替换 vs 流程优化
很多团队一出问题就想换工具,但换工具的成本很高,尤其是数据迁移和习惯重建。我的判断顺序是:先看口径和流程有没有问题,再看现有工具能不能配置,最后才考虑替换。如果确实要换,优先考虑支持私有化部署、支持从 Jira 平滑迁移的平台,把迁移风险和长期可控性一起评估。
结论:把完成率变成能触发动作的管理语言
回到最初那个案例。那家公司的 87% 之所以骗人,不是因为成员不诚实,而是因为他们的完成率没有口径、没有流程、没有指标、没有治理。改造之后他们做的其实不复杂:重新定义完成、固定更新节奏、补上验收证据、引入偏差指标、配置风险阈值,再用能承载这些规则的工具固化下来。
我的核心观点是:完成率不是进度条,它是一个管理语言,价值不在数字本身,而在它能不能触发正确的动作。一个可信的完成率,背后一定有清楚的口径、闭环的流程、配套的指标和明确的升级机制。
如果你现在就想动手,我建议从最小的一步开始:今天先把你们团队"完成"的定义写下来,哪怕只有三行。然后挑一个正在跑的项目,把任务数完成率换成加权完成率,对比一下两个数字的差距。这个差距,往往就是你一直在承担但没有被看见的风险。等这一步跑顺了,再逐步补齐流程规范、风险指标和工具配置,完成率才真正配得上"风险控制关键指标"这几个字。
常见问题解答(FAQ)
1. 完成率到底该按任务数算还是按工时算?
我们团队之前一直用任务数算完成率,结果有个模块只拆了3个任务但实际工作量占了整个迭代的40%,做完之后完成率一下从20%跳到100%,汇报时特别尴尬。我就想搞清楚,到底哪种口径更靠谱。
没有唯一正确答案,但选择口径有一条硬标准:计算基础必须和你的风险敏感点一致。任务数口径适合任务粒度均匀、单人单任务、周期短的场景,优点是简单直观,缺点是掩盖大任务风险;工时口径适合任务颗粒度差异大、多人协作、需要反映真实投入的场景,但要求每次更新工时时同步更新剩余工时,否则数据同样失真。
实操建议是双口径并行:用任务完成率做日常看板展示,用加权完成率(按工时或故事点加权)做里程碑评审和对外汇报。加权公式可以简化为:项目完成率 = Σ(已完成任务权重) / Σ(全部任务权重),权重取工时估算值或故事点。关键是权重在计划阶段就要锁定并走变更审批,执行阶段不能随意改。
如果团队任务普遍能在1-2天内完成,任务数口径就够了;跨两周以上的大任务超过总数的20%,就必须上加权口径。
2. 成员填报完成率总是虚高,怎么判断是不是在造假?
我之前带过一个项目,周报上人人都说自己完成了80%、90%,结果到集成测试的时候发现一堆接口根本跑不通。我就很困惑,到底是我的管理方式有问题,还是完成率这个指标本身就不该用在人身上。
先别急着定性为造假,大多数虚高来自三个结构性原因:完成定义不清、任务粒度太粗、更新频率太低。可执行的排查顺序是:第一步,检查任务有没有明确DoD(完成的定义),如果没有写清交付物、验收人和验收标准,成员理解的完成和你要的完成天然有偏差。
第二步,看任务周期,如果任务动辄两周以上,成员在中间阶段只能靠感觉估百分比,虚高是必然的。第三步,检查更新频率,一周一次填报的项目,周末数据基本上就是回忆录。
解决方法是把任务拆到3天以内、每个任务写明交付物和验收人、更新频率提到至少隔天一次,并且引入证据留痕:代码提交记录、文档链接、测试截图都可以作为完成证据。另外一条重要原则:完成率不要直接挂钩个人绩效,一旦挂钩,理性人的最优策略就是虚报,这是制度设计问题,不是人品问题。
如果你需要用完成率做成员管理,建议改为看三个替代指标:准时提交率、返工率、阻塞响应时长,这三个更难造假也更反映真实状态。
3. 风险预警的红黄绿阈值到底怎么定?有没有参考标准?
我在公司负责PMO,老板让我出一套项目风险预警机制,但我搜到的资料要么只给几个指标名,要么直接拍脑袋说偏差超过10%就是红色,我觉得这种阈值根本没法落地。
红黄绿阈值没有通用标准,但有一套可落地的定法。核心逻辑是:阈值应该由项目自身的基线和容忍度决定,而不是抄一个数字。
具体做法分三步:第一步,先定基线类别,把指标分成进度类(进度偏差率、里程碑达成率、关键路径延期天数)、质量类(返工率、验收一次通过率)、变更类(需求变更率)、资源类(阻塞时长、负荷率)四组。
第二步,用项目历史数据或团队经验定两级阈值:黄色触发条件是偏差已经偏离基线但还有纠偏空间,红色触发条件是偏差已经影响到里程碑或交付承诺。举例,一个两周迭代的项目,如果历史数据显示进度偏差通常在5%以内,那黄色可以设5%-10%,红色设10%以上;
但一个半年期的工程项目,5%的偏差可能完全正常,黄色应该放到10%,红色放到20%。第三步,阈值必须绑定升级路径,黄色对应项目经理内部纠偏并记录,红色对应升级到PMO或项目发起人并启动变更流程。没有升级路径的阈值就是装饰品。
最后提醒一点:阈值定完要每季度复盘一次,如果红色频繁触发但项目最终都按时交付,说明阈值定紧了;如果从来没触发过红色但项目经常延期,说明阈值定松了。
4. 项目管理工具的自动完成率能不能直接用来汇报?
我们刚上了一套项目管理平台,看板上百分比自动算,老板觉得特别方便,直接拿这个数对外汇报。但我总感觉哪里不对,因为有些任务挂了三个月没人动,完成率还是显示挺好看的。
不建议直接拿来对外汇报,自动完成率适合做内部监控,不适合做对外承诺。原因有三个:第一,工具的自动汇总只能反映数据录入的状态,不反映数据本身的质量,挂起三个月没人更新的任务在系统里仍然是未完成,但它的权重可能已经不代表当前实际工作量了。
第二,大多数工具默认按任务数汇总,不区分任务权重,几个小任务一关,完成率跳得比实际进度快。第三,工具不识别验收状态,成员点了已完成,但验收人没有确认,系统照样算完成。建议的做法是建立两层汇报口径:第一层是工具看板上的自动完成率,用于日常站会和周会内部对齐;
第二层是加权完成率加里程碑达成率,用于对外汇报和阶段评审,这一层必须人工复核,复核三件事:权重有没有走变更、完成项有没有验收证据、关键路径上的任务状态是否属实。另外,选型或配置工具时重点看四个能力:支持按工时或自定义字段加权、有验收状态字段、有变更审批留痕、有审计日志。
这四项缺一项,自动完成率就只能当参考值,不能当汇报数。
核心关键词
文章包含AI辅助创作:完成率流程与规范:项目成员进度管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465971
读者评论
文章对完成率失真的分析很到位,尤其是按任务数计算导致拆碎任务虚高这点,我们团队就踩过坑,后来改用工时加权才暴露真实进度,值得参考。
把完成率当个人考核指标确实会逼出数据造假,我见过成员把调试中任务标完成,建议考核结合验收通过率和关键路径贡献,单看完成率只会适得其反。
