去年第三季度,我帮一家做工业设备的中型制造企业复盘项目延期问题。他们信息部负责人给我看了一张月度进度报表:12个在建项目,平均完成率91%,其中5个项目完成率标注为"98%以上,接近收尾"。两周后,其中3个项目同时爆出延期,最严重的一个拖了47天。这位负责人说了一句话让我印象很深:"数据没错,每周都是各部门自己报的,但每次到了月底才发现,报上来的完成率和实际进度是两回事。"
这不是个例。我在最近两年接触的几十家100人以上规模的企业里,进度完成率这个指标几乎是通用语言,但真正能把它用对的团队不到三成。大多数管理者的困境不是"不会算完成率",而是算出来的完成率在骗自己,而且骗得很有说服力。这篇内容不讲"完成率=已完成÷总数"这种任何教程都会写的公式,而是从口径设计、数据采集、加权逻辑、预警机制到汇报口径,拆解企业管理者在做进度数据分析时最容易踩的坑,并给出可落地的判断方法。
一、先给结论:完成率不是算出来的,是"约定"出来的
我先把最核心的判断放在前面:进度管理完成率本质不是一个数学问题,而是一个口径治理问题。同一批任务,换一套"完成"的定义、换一个统计周期、换一种加权方式,算出来的完成率可以相差30个百分点以上,而且每一种算法都"没错"。
这意味着,管理者在做进度数据分析时,真正要解决的不是"怎么算得更准",而是"我们全公司是不是在用同一套语言说'完成'这两个字"。下面从三个层面把这个问题拆开。
1. 完成率的三个变量决定了它的全部含义
任何一个完成率数字背后,其实都藏着三个没有被说出口的变量:任务颗粒度(统计到哪一级任务)、完成标准(什么状态算完成)、统计周期(截止到哪一天、多久更新一次)。
我在实际项目里见过最典型的冲突:研发团队认为"代码提交并通过自测"就算完成,测试团队认为"通过验收测试"才算完成,而业务方认为"上线并被用户使用"才算完成。三套标准下,同一个需求模块的完成率可能分别是100%、70%和0%。
所以第一步不是选公式,而是把这三个变量写成白纸黑字,让所有部门对着同一份文件说话。这一步没做,后面所有的数据分析都是在流沙上盖楼。
2. 完成率的价值在于"偏差预警",不在于"事后统计"
我观察到一个很普遍的现象:很多企业的进度报表是"月报",甚至是月底最后两天突击整理出来的。这种报表的完成率再准确,价值也极其有限,因为它告诉你的是"上个月发生了什么",而管理者真正需要的是"这个月哪件事要出事"。

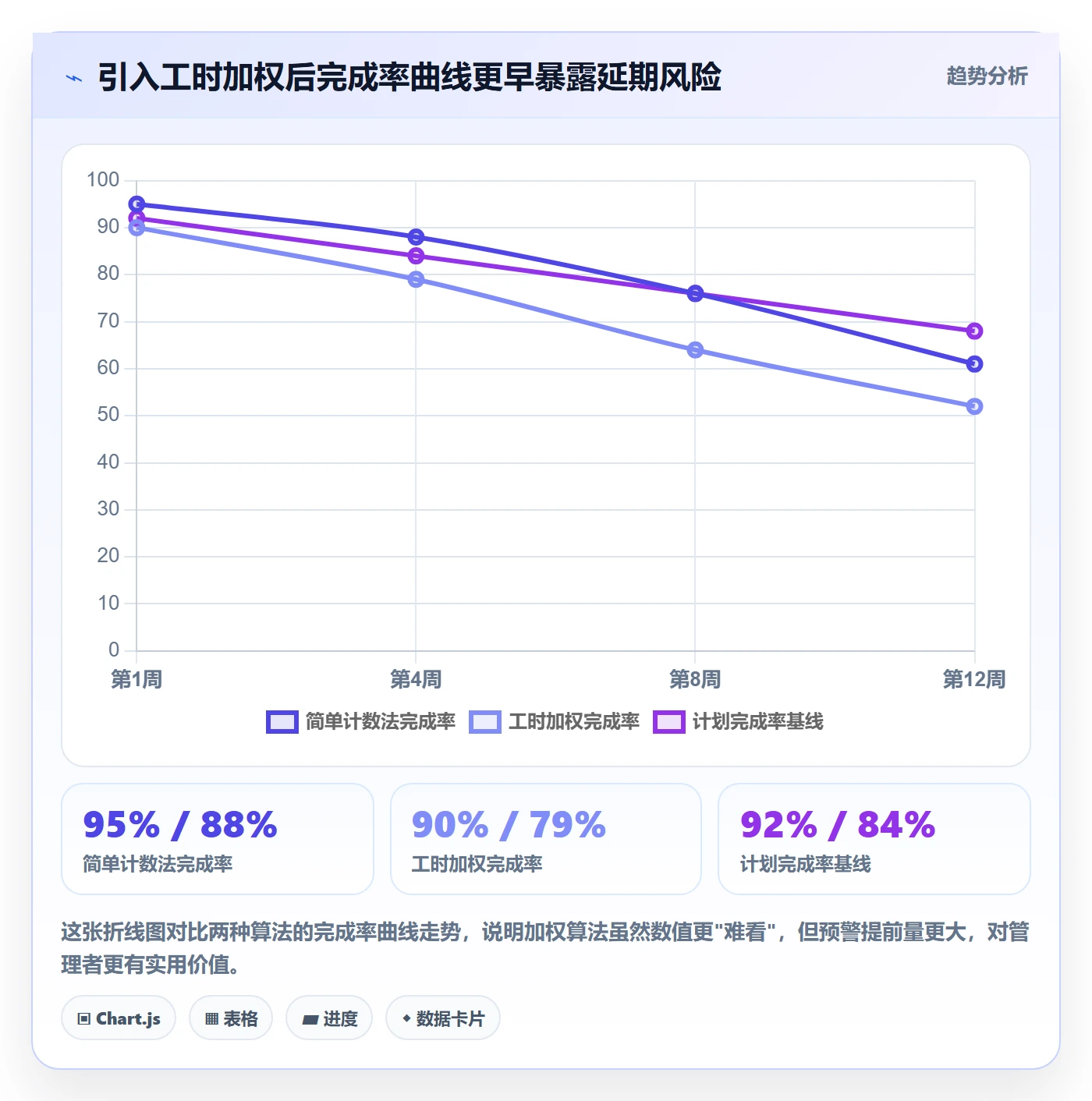

完成率只有在和时间基线绑定、并且持续追踪偏差趋势的时候,才真正有价值。一个静态的91%,远不如一条连续8周的完成率曲线有价值,后者能让你在完成率掉头的第三周就发现问题,而不是等到延期爆雷。
3. 完成率一旦进考核,失真几乎是必然的
这句话可能不太受欢迎,但我在多个项目里反复验证过:当完成率直接和部门绩效、奖金挂钩时,数据注水的动机就会压过如实填报的动机。这不是道德问题,是机制问题。人会本能地朝着对自己有利的方向定义"完成"。
所以成熟的做法是:把完成率作为"过程监控指标",而不是"结果考核指标"。考核看的是最终交付质量和时间,完成率只是用来提前发现风险的仪表盘。

二、真实场景:为什么完成率总是"看起来很好"
我拿去年那家制造企业的案例做拆解。他们的问题不是没有数据,恰恰相反,数据非常多:每周各部门填报、每月汇总、每季度复盘。但数据越多,越容易"看起来很好"。

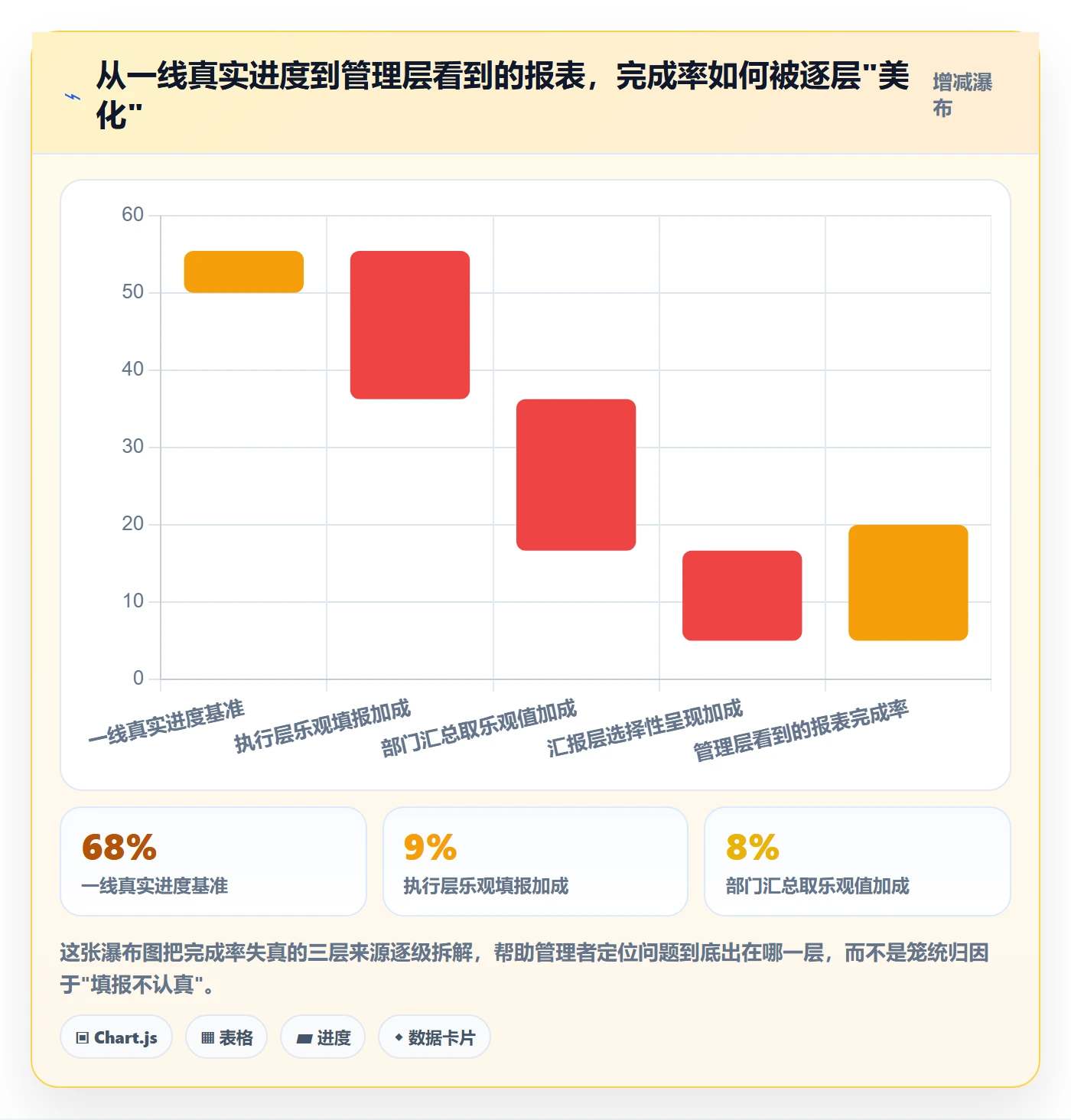

1. 报上来的完成率,经过了三层"美化"
第一层是执行层的自我美化。一线工程师在填报时,会倾向于把"快做完了"填成"已完成",因为填"进行中"容易被追问。第二层是部门层的口径美化,部门负责人为了整体好看,会在汇总时对模棱两可的任务取乐观值。第三层是汇总层的选择性呈现,报表里突出完成率高的项目,弱化完成率低的项目。
三层叠加下来,报表上的91%和真实进度的差距,就是这么来的。
2. 人工填报的博弈,是失真的主因
我在做流程诊断时,通常会问一个问题:"你们填报进度需要花多长时间?"如果答案是"半天",那基本可以判断这个数据的质量存疑,因为填报太耗人力,人就会走捷径。如果答案是"几分钟,系统里点一下",那数据的及时性通常会好很多。
人工填报最大的问题是它同时承担了"记录"和"汇报"两个角色。当一个人知道自己的填报会被上级看到时,他填的就不是事实,而是"希望被看到的样子"。
3. 跨部门口径冲突是最隐蔽的坑
前面说的研发、测试、业务三套完成标准,落到实际项目里会变成一个个具体的争论:"这个需求到底算不算完成?"如果公司没有统一口径,每次争论都会消耗大量沟通成本,而且结论往往取决于谁的声音大,不是取决于事实。
我见过一个项目,同一个里程碑在研发周报里是"已完成",在PMO月报里是"进行中",在给客户的汇报里又变成了"即将完成"。三份材料都真实存在,但没有一份能代表项目真相。

三、拆解误区:完成率数据分析的六个典型陷阱

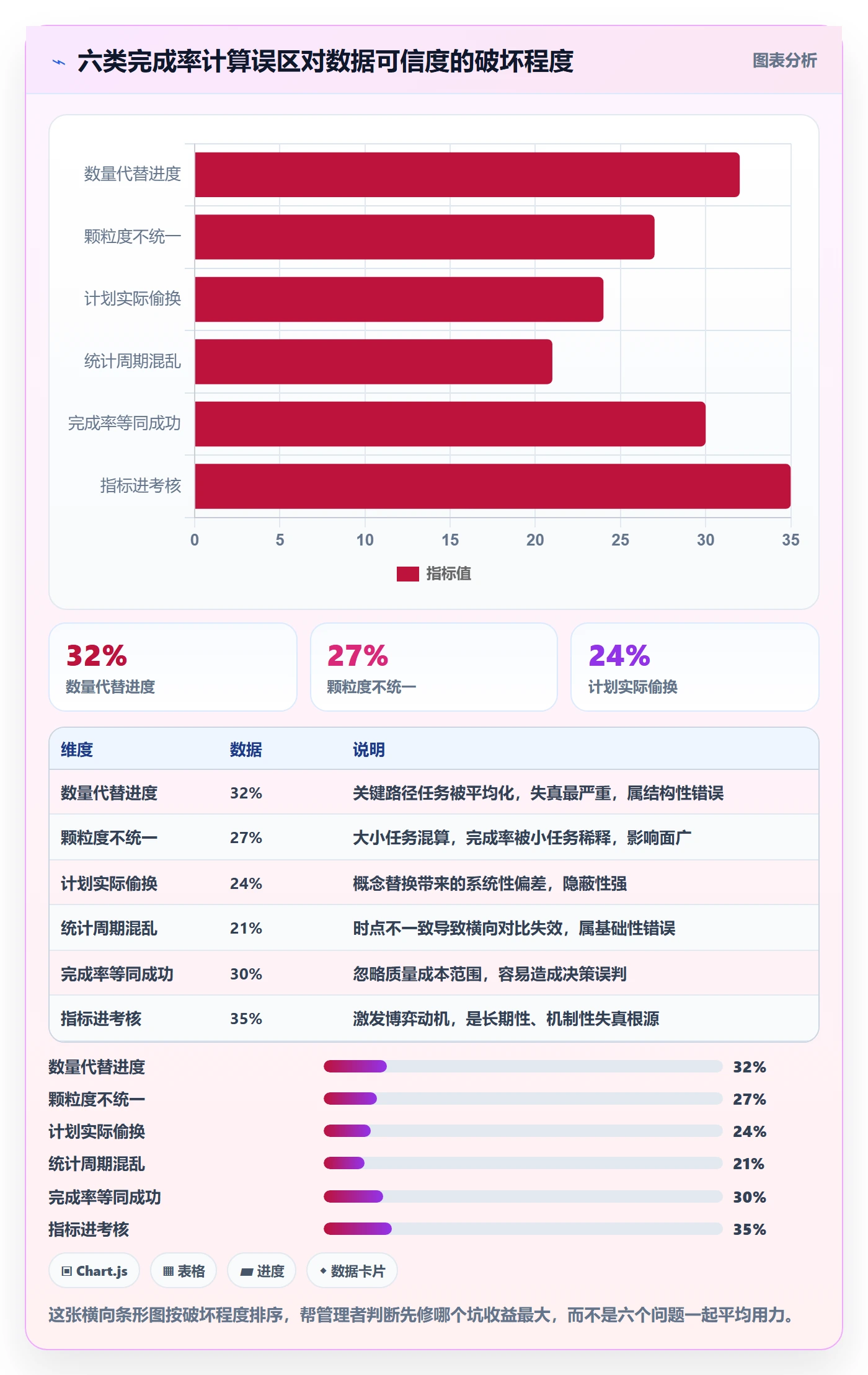

接下来我把最常见的六个误区逐一拆开。这些不是理论上的可能性,而是我在实际项目复盘里反复见到的。
1. 把"任务数量完成率"当成"进度完成率"
最经典的错误。一个项目有100个任务,完成了90个,完成率就是90%吗?不一定。如果剩下10个任务中有一个是关键路径上的核心模块,那这个项目的真实进度可能只有50%。
任务数量和进度贡献不是线性关系。关键路径上的任务、高工时任务、有强依赖的任务,权重远高于孤立的小任务。用简单计数法算出来的完成率,在任务粒度差异大的项目里几乎一定失真。
2. 忽略任务颗粒度差异
我见过一个项目,"完成"的任务里有20个是"修改一个文案""调整一个字段名"这种5分钟的事,而"未完成"的任务里有一个是"完成核心算法开发"。如果按数量算,完成率很高;如果按工作量算,进度还差得远。
解决办法是设定任务的最小子项颗粒度,或者改用加权算法。颗粒度不统一,完成率就没有意义。
3. 用"计划完成率"掩盖"实际完成率"
有些报表会偷换概念,用"应该完成多少"来算完成率,得出一个漂亮数字。比如计划本周完成10个任务,实际完成6个,但报表写的是"计划完成率100%"(因为计划本身完成了)。这是典型的自欺欺人。
正确的做法是同时呈现计划完成量和实际完成量,让偏差暴露出来。
4. 统计周期不统一
有的任务按周更新,有的按月更新,有的想起来才更新。放到同一张报表里,等于拿不同时点的快照做对比,结论必然是错的。
统一统计周期是数据分析的基本前提,但很多企业没有明确规定,导致完成率的"时间戳"混乱。
5. 完成率100%等于项目成功
这是管理者最容易上当的地方。完成率100%只说明"任务都做完了",不说明质量达标、成本可控、范围没膨胀。一个项目完全可能以200%的成本、延期3个月、砍掉一半功能为代价,做出一个100%的完成率。
所以完成率必须和质量、成本、范围指标一起看,单独看没有意义。
6. 指标进考核,诱发数据注水
前面已经说过,这里再强调一次:完成率进考核的那一刻,它的监控价值就开始衰减。因为被考核者会开始优化"完成率"这个数字本身,而不是优化真实的进度。

四、专业判断逻辑:完成率该怎么算、怎么用
讲完误区,说一下我推荐的判断逻辑。核心思路是:选算法之前先定口径,定完口径再选加权方式,最后把完成率嵌入预警机制,而不是止步于统计。
1. 四种主流算法及其适用边界
我在项目里主要用四种算法,各有各的适用场景,没有一种放之四海皆准。
| 算法 | 计算逻辑 | 适用场景 | 主要失真点 |
|---|---|---|---|
| 简单计数法 | 已完成任务数÷总任务数 | 任务颗粒度高度一致的小项目 | 忽略任务权重和关键路径 |
| 工时加权法 | 已完成工时÷总计划工时 | 任务工时差异大的研发项目 | 工时估算本身可能不准 |
| 里程碑法 | 已达成里程碑÷总里程碑 | 阶段清晰、交付物明确的工程项目 | 里程碑之间权重不均 |
| 挣值法(EVM) | 已完工作预算费用÷计划工作预算费用 | 成本与进度需同步管控的中大型项目 | 依赖准确的预算和实际成本数据 |
我的一般建议是:100人以下、任务同质的团队用简单计数法够用;研发型项目用工时加权法;有明确交付节点的工程类项目用里程碑法;成本敏感的中大型项目上挣值法。关键是选定后不要频繁切换,否则数据没法纵向对比。
2. 加权逻辑是完成率从"能看"到"能用"的分水岭
简单计数法之所以容易骗人,就是因为它把每个任务都当成等重的。一旦引入权重,完成率立刻贴近真实进度。权重可以按工时、按预算、按关键路径等级来设。
我的经验是,对100人以上的组织,纯计数法的完成率基本不具备决策价值,必须至少引入一种权重维度。哪怕权重设置得粗糙一点,也比等权要好。
3. 完成率必须和时间基线绑定
完成率离开时间就是一个孤立的数字。有意义的是"截至某日,实际完成率对比计划完成率的偏差",以及这个偏差随时间的变化趋势。前者告诉你现在差多少,后者告诉你差距是在收敛还是在扩大。
4. 完成率应嵌入预警机制,而非月度汇报
我推荐的做法是设置偏差阈值和升级机制:偏差在5%以内正常,5%到10%触发部门内预警,超过15%自动升级到项目负责人,超过25%升级到管理层。这样完成率就从"事后统计"变成了"事中管控"。

五、案例观察:一家制造企业的完成率治理实践
回到开头那家工业设备制造企业。他们的进度数据治理持续了大概四个月,我把关键动作和数据变化整理出来,作为参考。
1. 第一阶段:统一口径,先让数据"诚实"
他们做的第一件事不是换工具,而是召集研发、测试、生产、PMO开了一次口径对齐会,把"完成"的定义按不同任务类型分别写清楚:研发类任务以"通过代码评审并合并"为完成,测试类任务以"用例全部执行且遗留缺陷低于阈值"为完成,生产类任务以"通过现场验收"为完成。
口径统一后,第一周的完成率从原来的91%骤降到67%。负责人当时有点慌,但我告诉他:这不是变差了,这是第一次看到了真相。
2. 第二阶段:引入系统采集,减少人工博弈
他们随后引入了系统化的进度采集,让任务状态的流转尽量在系统里完成,减少人工汇报环节。这一步的目的不是追求"全自动",而是让填报这个动作的成本降到最低,同时让状态变更有迹可循。
对于中大型组织和有私有化部署诉求的团队,这里我想提一下 PingCode 的实践。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代场景下比较常被考虑的选项之一。它把需求、任务、缺陷、测试、迭代串在一条链路上,任务状态流转本身就会沉淀成进度数据,天然减少了对人工填报的依赖。
这家企业最终选择了私有化部署的方案,一个很现实的考虑是:进度数据涉及生产排期和客户交付节点,走内网更让管理层放心。同时他们把历史项目从原有工具迁移过来,保留了几年的进度基线数据,这样新的完成率曲线就能和历史做纵向对比,而不是从零开始积累。
3. 第三阶段:建立偏差预警,而不是月底看报表
他们的做法是设置三级偏差阈值,并把它固化到周度节奏里。每周一自动生成偏差报表,超过阈值自动推送给对应负责人。这样管理者不用再等到月底才"发现问题"。

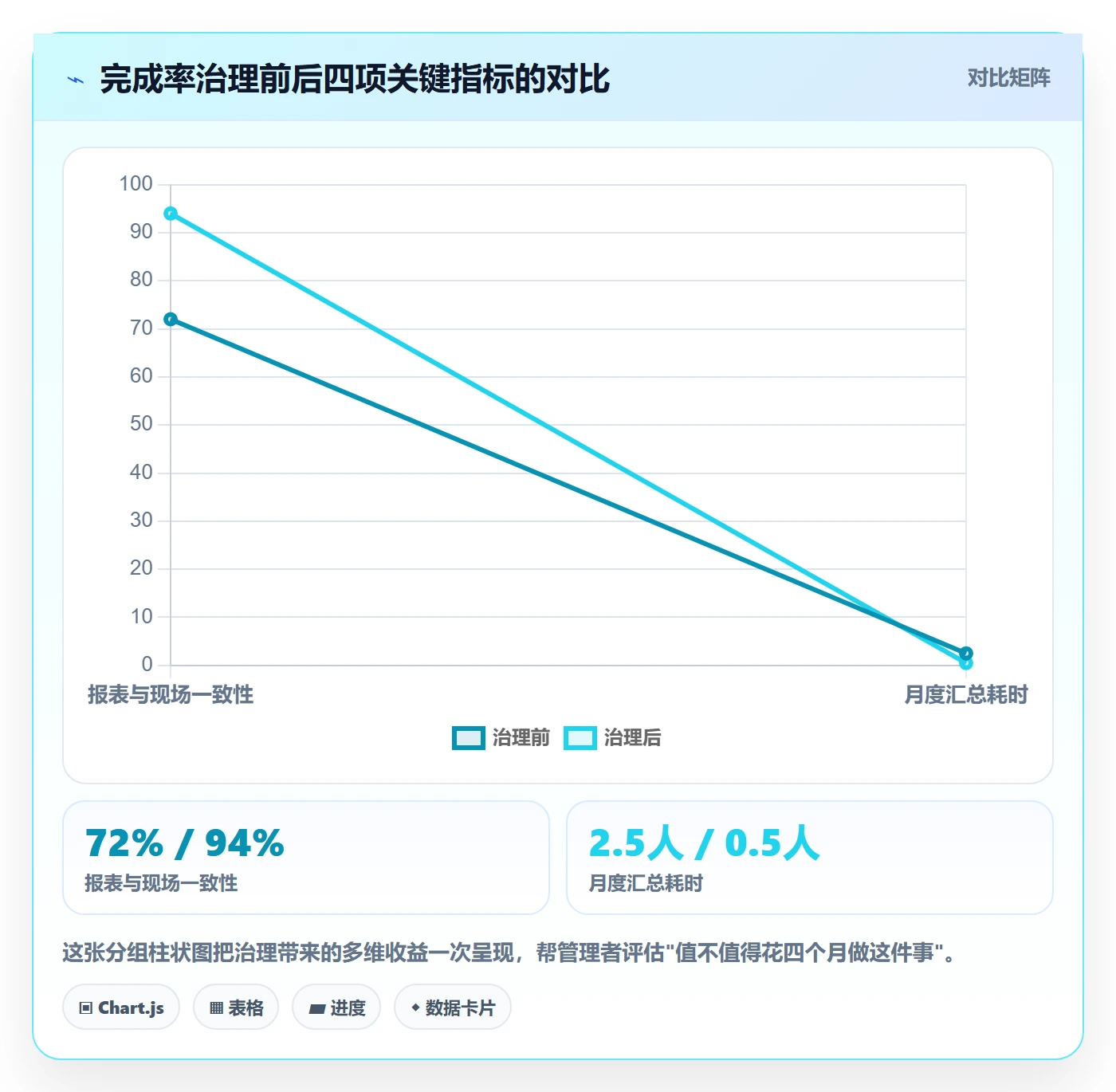

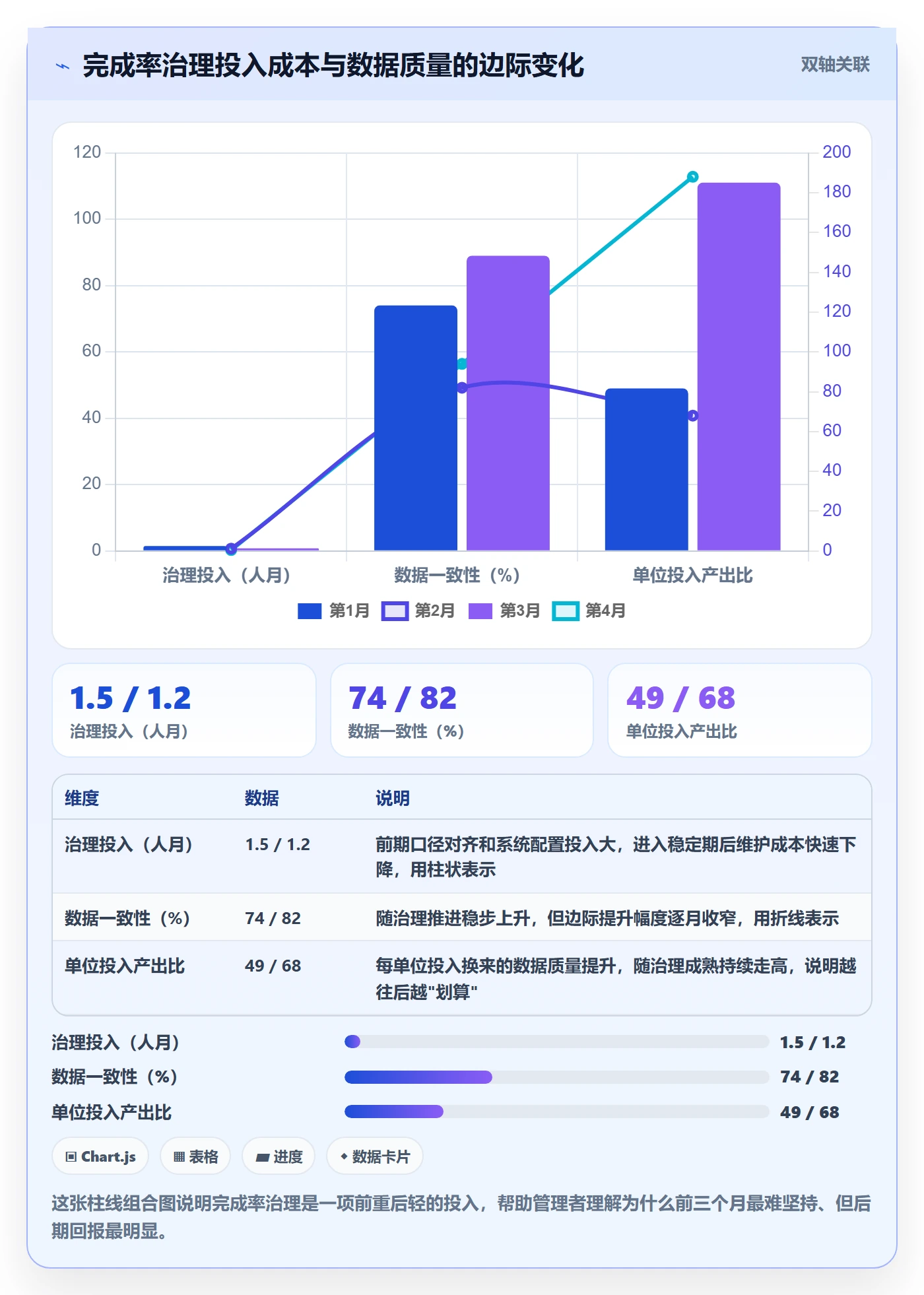

4. 数据变化观察
四个月后,几个关键指标发生了明显变化。需要说明的是,下面是该企业的实际观察数据,涉及具体企业信息做了匿名处理,仅供参考,不代表行业普遍水平。
- 报表完成率与现场核查完成率的一致性:从治理前的约72%提升到约94%。
- 平均延期发现提前量:从延期后平均8天发现,提前到延期前平均11天预警。
- 月度进度汇总耗时:从原来约2.5人天压缩到约0.5人天。
- 跨部门进度争议次数:从每月约9次降到每月约2次。

六、不同情况下的行动建议

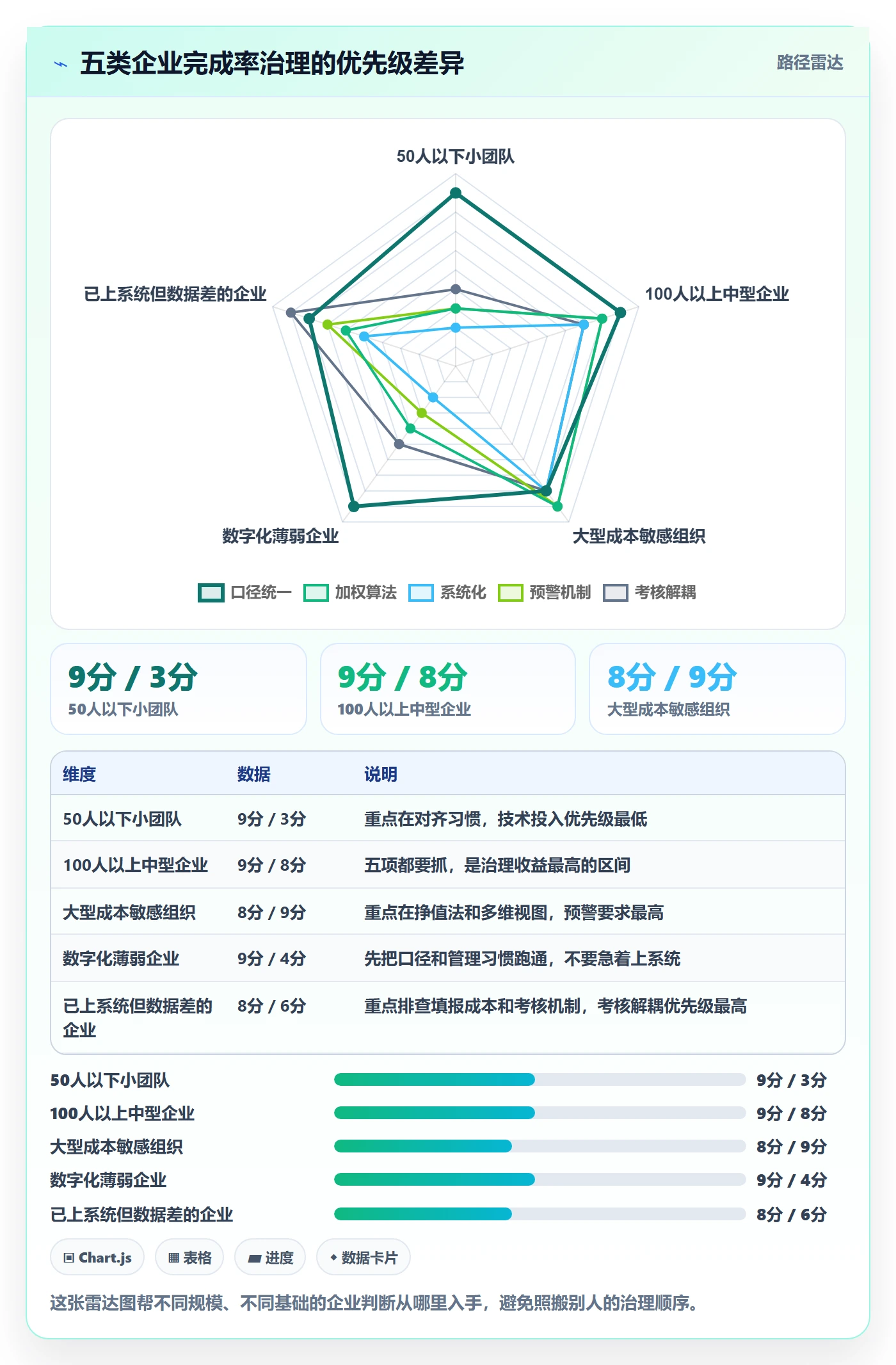

完成率治理不是一刀切。企业的规模、项目类型、数字化基础不同,起步点也不同。我按几种典型情况给出建议。
1. 50人以下、项目类型单一的小团队
不必上复杂体系。先把"完成"的定义在团队内说清楚,用简单计数法加一个关键任务标记就够了。每周花10分钟对一下进度,比任何工具都管用。这个阶段最大的风险是过度工程化,把简单的事搞复杂。这个阶段的优先级是"养成对齐习惯",不是"搭数据体系"。
2. 100人以上、多项目并行的中型企业
这是完成率治理收益最明显的区间。建议至少做到三件事:统一口径、引入至少一种加权、建立周期性偏差预警。工具上,考虑支持私有化部署、能把需求到测试串起来的平台,会比零散表格可靠得多。PingCode 面向的正是这个区间,对从 Jira 迁移过来的团队也比较友好。
3. 项目多、成本敏感的大型组织
建议在加权完成率基础上引入挣值法,把进度和成本放在同一张图上看。这个阶段的核心是建立"进度-成本-质量"的三维视图,单看完成率容易做出错误决策。
4. 数字化基础薄弱、仍以表格为主的企业
先不要急着换工具。先把口径对齐会开了,把完成标准写下来,用现有表格跑两个月,跑通了再考虑上系统。口径没对齐就上系统,等于把混乱自动化了。
5. 已经上系统但数据质量仍差的企业
优先排查三个方向:填报成本是否过高(导致敷衍填写)、完成标准是否统一(导致口径打架)、指标是否进了考核(导致主动注水)。这三个问题解决一个,数据质量就会明显改善。

七、不同情况下的取舍
完成率治理过程中,有几组取舍是绕不开的,我逐一说我的判断。
1. 数据的准确性 vs 及时性
两者常常不可兼得。追求极致准确,就要层层核实,数据出来得慢;追求及时,就要接受一定的粗糙。我的建议是:过程监控优先及时性,最终结算优先准确性。日常预警可以用快速采集的近似数据,月末或里程碑结算时再核准。
2. 加权算法的复杂度 vs 团队的执行成本
加权越精细,理论上越准,但权重维护本身也是成本。对多数团队,两三个权重档位(比如高、中、低)就足够,没必要上十档。复杂度超过团队能维护的水平,权重就会慢慢失真,反而更糟。
3. 系统化 vs 人工填报
系统化能降低填报成本、减少博弈,但投入也大。我的判断是:当项目数量和人数超过一定规模,人工填报的博弈成本会超过系统化成本,这个临界点大概在100人、10个并行项目附近。低于这个规模,手工可能更划算;高于这个规模,系统化几乎是必然选择。
4. 完成率进考核 vs 不进考核
短期看,进考核能立刻提升填报"积极性",但这种积极性会变成注水。长期看,不进考核、只做监控,数据质量反而更高。折中做法是:完成率作为过程指标单独管理,考核看最终交付结果。
5. 通用工具 vs 垂直深度工具
通用表格工具上手快、灵活,但在多项目、多角色、需要权限隔离和私有化部署的场景下会力不从心。垂直的项目管理平台在数据链路上更专业,但实施和学习成本更高。这类决策没有标准答案,取决于企业对数据治理的要求有多高。

八、一份可落地的自查清单
最后给一份可以直接拿去用的自查清单,帮助你快速定位自己企业在完成率数据分析上的问题。
1. 五个口径自查问题
- 我们公司的"完成",是否有跨部门统一、写下来的定义?
- 我们的任务颗粒度是否大致一致,还是有5分钟任务和5天任务混算?
- 我们的完成率是纯计数,还是引入了工时或关键路径权重?
- 我们的完成率是周期性自动更新,还是月底突击整理?
- 我们的完成率是否直接进了考核,且权重不低?
这五个问题里,如果有三个以上回答是"不太确定"或"否",那你现在看到的完成率数字,大概率不能直接用来做决策。
2. 预警信号对照表
| 信号 | 表现 | 建议动作 |
|---|---|---|
| 完成率突然跳升 | 某周完成率比前几周明显跃升 | 核查是否有口径或统计范围变化 |
| 长期停滞在高位 | 连续四周完成率卡在95%以上不动 | 警惕剩余任务被低估或隐藏 |
| 完成率高但里程碑滞后 | 任务完成率高于里程碑达成率 | 检查关键路径任务权重是否被忽略 |
| 部门间数据长期打架 | 同一项目多份报表口径不一 | 立即组织口径对齐,统一完成定义 |
| 填报时间异常长 | 每次填报耗时超过2小时 | 优化采集方式,降低填报负担 |
说到底,进度管理完成率教程里最该被讲清楚的一句话是:完成率不是用来证明我们做得好的,而是用来提前告诉我们哪里要出事的。把它当成绩单,它就会骗你;把它当仪表盘,它才会帮你。对管理者而言,下一步最值得做的一件事,不是去换一个更高级的工具,而是先花一个小时,把你们团队"什么算完成"这件事,正式讨论一次并写下来。这一小时的价值,往往超过后面几个月的工具投入。

常见问题解答(FAQ)
1. 进度管理里的完成率到底该怎么算才不会被质疑?
我们部门每周都要向上汇报进度,我用任务数一除就得出个完成率,结果领导问我依据是什么,我一下就卡住了。后来发现不同项目组算出来的口径完全不一样,我到底该怎么定义一个让大家都认的算法?
完成率不是一个公式,而是一套口径约定,必须先定义“完成”再谈计算。最稳妥的做法是三层口径:任务层用“提交+验收通过”双条件判定完成,项目层用工时或权重加权,里程碑层单独看关键路径节点是否达成。
简单计数法适合任务颗粒度均匀、周期短的小团队,一旦任务大小差异超过3倍,计数就会严重失真,此时应改为工时加权,即各任务完成百分比乘以预算工时后求和,再除以总预算工时。判断依据是:如果换一种算法结果差异超过10个百分点,说明你的口径不够稳定,需要固定下来写进汇报模板,而不是每次临时选一个好看的数。
2. 完成率做到95%了项目还是延期,问题出在哪?
我负责的项目每周完成率都是90%以上,汇报时看着挺漂亮,结果最后节点还是拖了两周。领导直接问我,前面那些完成率是不是假的,我自己也很懵,到底是哪里出了盲区?
高完成率掩盖延期,通常是因为统计的是任务数量而非关键路径。大量低权重、易完成的任务拉高了整体完成率,而真正决定交付时间的几个关键节点可能一直卡着。排查方法是把完成率按关键路径和非关键路径拆开算:先标出所有影响最终交付的串联任务,单独统计这条链上的完成率。
如果整体95%但关键路径只有60%,延期几乎是必然的。另一个常见原因是完成定义过松,把“已开始”“已提交待审”都算成了完成,建议把完成标准收紧到“验收通过”,并同步看趋势斜率,连续三周完成率增长低于2%,即使绝对值很高也意味着后段风险在积累。
3. 人工填报的完成率数据总是注水,怎么从源头防住?
我们用的是在线表格让各小组自己填进度,结果每次汇总我都觉得数字偏乐观,催进度的时候才发现好多根本没做完。我又不可能天天盯着每个人,有没有办法在不增加太多工作量的前提下,让数据更真实一点?
人工填报注水的根源是填报人既是被考核者又是数据提供者,所以防注水要靠交叉校验而不是靠自觉。可执行的做法有三个:第一是双源校验,任务完成必须同时有系统里的交付物链接或提交记录,光填百分比不算数;第二是改填报粒度为“完成/未完成+预计剩余工时”,而不是让人估一个百分比,剩余工时比百分比更难虚报;
第三是抽查机制,每周随机抽10%的已完成任务复核,发现口径不一致就当天对齐。判断依据是看“完成时间分布”,如果大量任务都卡在截止日前一两天集中标记完成,基本可以判定是补填而非实时更新,这时的完成率只能当参考,不能当决策依据。
4. 完成率要不要进绩效考核?进了之后团队开始刷数据怎么办?
我们老板想把完成率直接挂到绩效上,我担心一旦这么做,大家会挑简单的任务先做、把难的任务往后拖,数据是好看了但项目更危险。我该怎么跟老板解释,或者有没有折中的方案?
完成率可以直接进考核,但必须和难度、质量解耦分层,否则一定诱发刷数据。建议拆成两组指标:结果指标看关键里程碑是否按期达成,过程指标看完成率的趋势和偏差预警,考核只挂结果指标,过程指标用于管理不看奖金。
原因是完成率是一个极易被操作的数字,员工可以通过拆细任务、先做易项来抬高它,而里程碑达成和交付质量更难注水。如果老板坚持要考核完成率,至少加两个约束条件:一是按工时加权而非计数,二是设置质量门槛,返工任务要从已完成里扣回。
判断依据很简单,推行一个季度后看任务平均颗粒度有没有明显变碎、简单任务占比有没有异常上升,有的话就说明指标已经被玩坏了。
核心关键词
文章包含AI辅助创作:进度管理完成率教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465185
读者评论
我们公司就是每月底突击填报表,完成率看着漂亮,实际项目延期一堆。文章说的三层美化太真实了,执行层不敢报进行中,汇总层挑好看的报,最后老板看到的都是假象。
作为PMO,最头疼的就是跨部门对完成的理解不一样。研发说做完了,测试说没通过,业务说还没上线。每次开会都在吵这个,浪费大量时间。文章提的口径治理确实是根本解法。
挣值法听着专业,但对我们中小型企业来说,准确的工时和预算数据根本拿不到。文章建议100人以下用简单计数法就够了,这点很务实,不是所有公司都需要上EVM。
完成率进考核就注水,这个我深有体会。以前我们部门完成率和奖金挂钩,大家默契地把'快完成了'填成'已完成',结果季度末集中爆雷。后来改成只做过程监控,数据反而真实多了。
我们做研发项目的,任务颗粒度差异巨大,改个文案和开发核心模块都算一个任务。按数量算完成率90%,实际进度可能一半都不到。工时加权法确实更准,但前提是工时估算要靠谱。
