进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

周五下午四点,跨部门项目的周报还是一片绿;周一早上九点,客户在群里问“说好上周五交付的接口文档呢?”,这时候你才发现,进度偏差其实在三天前、甚至三周前就已经发生了,只是没有人把它标出来。

我参与过制造业产线交付、软件平台升级、工程配套三类跨部门协作,踩过的坑高度一致:进度偏差不是月底算出来的,它是跨部门接口失控的早期信号,只是被周报里那句“完成 80%”盖住了。

这篇文章不写“加强沟通”“狠抓落实”这类正确的废话。我会把跨部门进度偏差拆成一条可执行的链路:统一口径 → 捕捉早期信号 → 设置预警阈值 → 锁定接口责任 → 分级升级 → 纠偏关闭 → 复盘预防,并给出可以第二天就抄走的字段、阈值和会议议程。

一、核心结论:偏差管理的目标不是零偏差,而是可预测、可干预、可复盘

先把结论摆在前面,后面所有内容都是为这几条服务的。

1. 偏差是过程量,不是结算结果

绝大多数团队把进度偏差当成月底的一次结算:月末拉一次计划完成率,低于 90% 就开会。这种做法的问题在于,偏差的“发现时点”和“发生时点”之间通常有 2 到 6 周的时延,等你算出来的时候,纠偏成本已经翻了好几倍。

真正有效的做法是把偏差当成一条连续的时间序列去监测,而不是一个期末数字。

2. 跨部门项目的偏差,80% 产生在接口上,而不是执行上

单一团队内部延期,原因通常是任务拆解太粗或者个人产能问题,靠拆任务、清障碍就能解决。但跨部门项目的偏差,绝大多数产生在“我以为你会准时给我”这个假设上:接口没冻结、依赖没确认、上游改了口径但没通知下游。

所以纠偏手段也完全不同,单团队靠执行力,跨部门靠接口机制和升级裁决。

3. 红黄绿阈值必须绑定动作,否则只是装饰

很多团队也有红黄绿,但没有定义“黄灯亮了谁必须在几小时内做什么”。没有绑定动作的阈值,本质上是颜色装饰,反而会给团队一种“我们已经在管控了”的错觉。

4. 升级不是告状,而是请求决策

跨部门项目里最贵的一句话是“这个问题我们再内部协调一下”。协调超过一个约定时限,就必须升级,升级的目的不是追责,而是让有权限调优先级、加资源、改范围的人出手决策。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

二、真实场景:为什么跨部门项目的偏差总在里程碑前一周才爆

我复盘过十几个延期项目,偏差暴露的时间点惊人地集中:里程碑前 5 到 8 个工作日。这不是巧合,是机制决定的。

1. 周报的“完成百分比”天然乐观

人对自己负责的任务会本能地高估进度,这是心理学上早就验证过的现象。更麻烦的是,跨部门场景下,“完成 80%”这个 80% 由谁定义、按什么口径算,上下游行各有一本账。

我见过最典型的场景:A 部门说接口开发完成了 90%,B 部门理解的是“可以联调了”,结果一问才知道那 90% 指的是代码写完,联调环境还没搭。偏差不是 10%,是 100%。

2. 依赖关系没有落到系统里,只存在于会议纪要

会议纪要里写“6 月 12 日前提供测试数据”,但没有哪条记录会在 6 月 12 日自动响。依赖关系一旦只存在于文档而不进入管理工具,它就只是一句祝福。

3. 关键资源被多个项目同时争抢,但没人统一裁决

一个测试工程师同时挂在四个项目上,四个项目经理都认为他下周有空。这种冲突在周报里看不出来,因为它表现为“每个项目都慢一点点”,而不是“某一个项目崩了”。

4. 变更没有回写基线,计划慢慢失真

需求改了、范围加了、供应商换了,但项目基线还停留在三个月前的版本。用失真的基线算偏差,算出来的数字再精确也没有意义。

5. 跨部门与单团队的进度管理,本质是两套逻辑

对比维度 单团队项目 跨部门项目
偏差主要来源 任务拆解、个人产能 接口时延、依赖未确认、口径不一致
关键路径特征 集中在少数几个任务 穿越多个部门,交接点即风险点
信息传递 站会即可对齐 需要结构化字段 + 自动化提醒
纠偏手段 拆任务、清障碍、限制并行 升级裁决、变更控制、资源优先级调整
失败模式 执行慢 假性同步,大家都以为对方在推进
数据可信度 较高,可现场确认 较低,需交叉验证

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

6. 一个反常识观察:偏差“暴露得早”的团队,反而更容易被误解为管理不善

这是我在两家公司都遇到过的真实困境:把偏差暴露得越早,黄灯亮得越勤,上级反而觉得这个团队“问题多”。而把问题捂到最后爆发的团队,前期一路绿灯,考核时反而好看。

如果不解决这个“激励反向”的问题,任何偏差管理机制都会在三个月内退化成粉饰。解法只有一个:把“提前预警”本身写进考核,而不是只考核最终是否延期。

三、常见误区:七个把偏差管理做成事后追责的做法

下面七个误区,我几乎在每个项目里都见过至少三个。

1. 只看完成百分比,不看关键路径

整个项目完成 85%,听起来不错。但如果那未完成的 15% 全部落在关键路径上,实际工期可能已经延误两周。完成率是平均值,工期是由关键路径决定的,平均值会骗人。

2. 把偏差等同于追责

一旦偏差被默认为“有人要背锅”,数据就会立刻开始说谎。任务状态会被提前改成“进行中”,风险会被写成“已识别、可控”。你拿到的是美化过的数据,失去的是判断力。

3. 用加班赶工代替风险控制

赶工在短期有效,但它会同时抬高质量风险、人员流失率和后续任务的估算偏差。我见过最典型的连锁反应:连续三周加班后,测试环节缺陷率上升,返工把省下的时间全部吃掉,还多付了成本。

4. 所有偏差都升级

与“不敢升级”相反的另一极端是“什么都升级”。当升级单每周产出十几张,决策层就会开始忽略它们。升级机制的信噪比,决定了它能不能活过三个月。

5. 口径没统一就开始算 SPI

挣值管理里的 SV、SPI 是很好的工具,但它有严格前提:基线稳定、工作量可量化、进度与成本口径一致。前提不满足就套公式,得到的只是精确的废话。

6. 把缓冲时间当成“可以随意消耗的余量”

关键链缓冲的存在意义,是吸收系统性波动,而不是给个别任务留退路。缓冲消耗率应该被单独监控,一旦消耗超过 50% 就必须触发计划调整,而不是等它归零。

7. 复盘只讲“下次注意”,不产出机制改动

“下次注意”是最没有价值的一句复盘结论。有价值的复盘结论长这样:把接口确认截止日从“开始前 3 天”提前到“开始前 5 天”,并在管理工具里加一条自动提醒规则。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

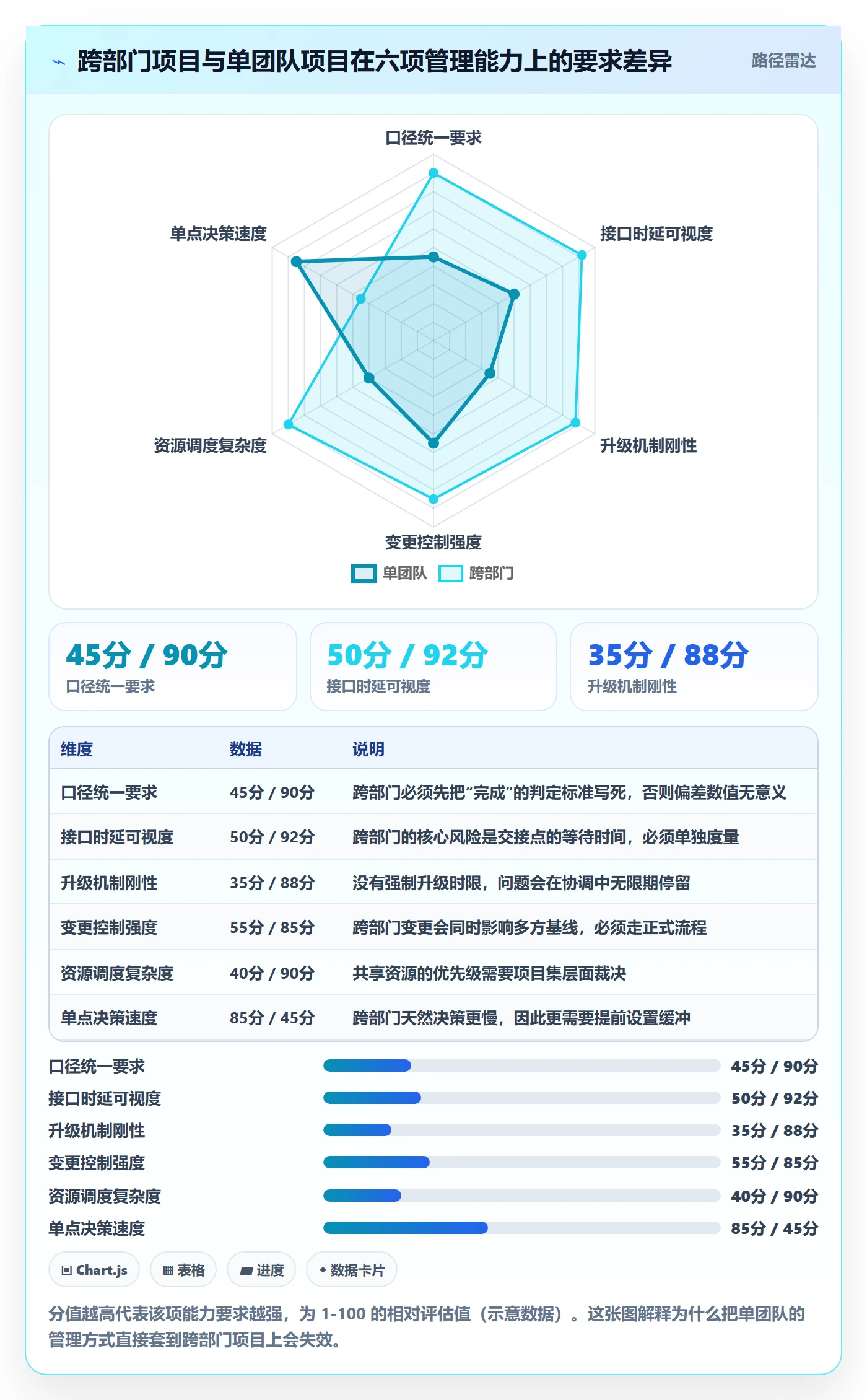

四、专业判断逻辑:口径,信号,阈值,接口,升级,关闭

这一节是我认为整篇文章最核心的部分。跨部门进度偏差治理,本质上是六个环节串成的一条闭环。

1. 统一口径:先定义“偏了什么”,再谈“偏了多少”

进度偏差至少有三个完全不同的口径,混用会直接导致误判。

口径 度量对象 适用条件 典型误用
时间偏差 关键路径里程碑的实际与基线日期差 所有项目,最低门槛 用平均工期差代替关键路径差
工作量偏差 计划完成量与实际完成量的差异 工作量可相对准确估算 不同部门对“完成”的定义不一致
价值偏差(SV/SPI) 挣值与计划值、实际成本的比较 基线稳定、变更受控、成本口径统一 基线频繁变动时仍强行套用

我的建议是:跨部门项目以时间偏差为主口径,工作量偏差为辅助,价值偏差只在基线稳定性达标后启用。如果项目三个月内基线改了四次,就别用 SPI,那是自欺欺人。

2. 捕捉信号:偏差在被算出来之前,一定会先留下痕迹

接口未确认但下游已开工、关键依赖延迟却没有标红、同一个里程碑第三次改期,这些都是偏差的前兆。信号阶段介入,成本是纠偏阶段的十分之一。

3. 设置阈值:每一级颜色都必须绑定一个动作和一个时限

阈值的核心不是颜色,而是“触发谁、在多久内、做什么”。没有动作绑定的阈值等于没有阈值。

4. 锁定接口:每个依赖必须有一个唯一责任人

跨部门项目里最危险的角色是“共同负责”。共同负责等于没人负责。每个跨部门依赖都应该有一个唯一的责任人,以及一个明确的下游接口人。

5. 分级升级:谁有权调优先级、加资源、改范围

升级路径要写清楚:一级由接口人互相协调,二级由双方部门负责人裁决,三级由项目集或 PMO 层面决定优先级取舍,四级才上升到需要变更范围或调整交付承诺。

6. 关闭与复盘:偏差必须有一个明确的关闭日期

“已经协调好了”不是关闭状态。关闭的标准是:实际进度重新回到基线允许范围内,或者基线已经被正式变更并获批。否则这个问题会在两周后以另一种形式回来。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

五、早期信号与预警阈值:把红黄绿定在可执行的位置

1. 五个必须被监测的早期信号

信号一:接口未确认,下游已开工。这是最危险的信号,因为它意味着下游的工作建立在假设之上,一旦接口定义变化,下游全部返工。

信号二:关键依赖延迟,但未被标红。判断标准很简单:如果某个依赖的预计完成日期已经晚于下游的最晚开始日期,它就必须自动标红,而不是靠人工发现。

信号三:里程碑反复改期。同一个里程碑改期两次以上,说明根因没有被解决,只解决了日期。里程碑改期次数应该作为独立指标被统计。

信号四:关键资源被多项目争抢。表现为某个人在多个项目排期里同时出现,且总工时超过 100%。这个信号在个人层面看不出来,必须在项目集层面才能发现。

信号五:周报连续三周描述雷同。连续三周的进展描述几乎一样,通常意味着任务卡住了,但责任人正在用模糊语言掩盖。

2. 红黄绿阈值的设计原则

阈值设计的核心原则有两条:一是与关键路径强绑定,非关键路径上的延迟可以容忍;二是每一级都必须绑定动作和时限。

信号灯 判定条件 必须触发的动作 响应时限
绿色 关键路径无延迟,缓冲消耗率 < 30% 正常周报同步 按周
黄色 关键路径延迟 1-3 天,或缓冲消耗率 30%-60% 接口人在工具内提交纠偏动作,抄送双方部门接口人 24 小时内
橙色 关键路径延迟 4-7 天,或缓冲消耗率 60%-85% 部门负责人介入裁决资源优先级,输出书面方案 48 小时内
红色 关键路径延迟 > 7 天,或缓冲消耗率 > 85% 升级至项目集/PMO,决策是否调范围、调承诺或加资源 24 小时内启动评审

注意橙色和红色两条中,响应时限反而比黄色更短。原因是越严重的问题,拖延的边际代价越大,必须优先抢占决策资源。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

3. 阈值不能一刀切,要按项目阶段调整

需求阶段的关键路径延迟 3 天,往往还有回旋余地;但上线前两周的关键路径延迟 3 天,可能就是致命的。所以同一套阈值应该按阶段乘以不同系数。

我的经验做法是:概念与规划阶段系数 1.5(更宽容),开发与实施阶段系数 1.0,测试与上线阶段系数 0.5(更严格)。这样同一套规则可以贯穿全生命周期,不需要频繁改制度。

六、操作步骤:从发现偏差到关闭偏差的六步 SOP

讲完逻辑,下面是可以直接照做的六步。每一步我都写清楚输入、输出、负责人、时限和常见错误。

1. 第一步:建基线,并把变更流程一起建好

输入:WBS 分解、关键路径、里程碑清单、资源日历。
输出:经各方确认的基线版本 v1.0,以及变更申请模板。
负责人:项目经理。
时限:项目启动会后 5 个工作日内。
常见错误:只建了基线没建变更流程,导致基线在三个月后形同虚设。

2. 第二步:采数据,用统一字段替代口头汇报

输入:各接口人的实际进展、阻塞项、预计完成日期。
输出:结构化进度数据(而非自由文本周报)。
负责人:各任务责任人。
时限:每周固定时点前更新。
常见错误:允许用“基本完成”“进展顺利”这类描述代替具体日期。

3. 第三步:算偏差,以关键路径为主口径

输入:基线日期、预测完成日期、依赖关系。
输出:关键路径偏差天数、缓冲消耗率、偏差趋势(是否在收敛)。
负责人:项目经理或 PMO。
时限:数据更新后 1 个工作日内。
常见错误:用整体完成率代替关键路径偏差。

4. 第四步:归因分类,先分类型再定策略

输入:偏差数据、阻塞项记录。
输出:偏差归类结果(自身执行慢 / 上游依赖慢 / 范围蔓延 / 资源冲突)。
负责人:项目经理与相关接口人共同确认。
时限:偏差识别后 2 个工作日内。
常见错误:跳过归因直接要求加班。

5. 第五步:制定纠偏方案,必须写明代价

输入:偏差类型、可用资源、缓冲余量。
输出:纠偏动作、责任人、完成日期、以及对其他项目/质量的影响评估。
负责人:项目经理提出,部门负责人确认。
时限:与对应信号灯的响应时限一致。
常见错误:只写动作不写代价,导致纠偏方案把风险转移给了下游。

6. 第六步:验证关闭并复盘

输入:纠偏后的实际进度数据。
输出:偏差关闭确认,或基线正式变更记录。
负责人:项目经理发起,PMO 抽查。
时限:纠偏动作完成后 3 个工作日内验证。
常见错误:用“已协调”作为关闭理由,没有实际数据支撑。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

七、案例观察:中大型组织怎么用 PingCode 把偏差治理真正跑起来

讲完方法,必须讲落地。方法再好,靠 Excel 和微信群维护跨部门依赖,三个月内一定退化。

1. 一个脱敏场景:从“周报全绿”到“黄灯提前 6 天亮”

我跟踪过一个典型的中大型制造与软件混合交付团队,规模在 300 人左右,同时并行 7 个项目,涉及研发、工艺、采购、测试四个部门。上线工具前,他们的偏差管理方式是:项目经理各自维护 Excel,周五汇总成一份 PPT 周报。

问题非常典型:依赖关系只写在 PPT 里,没有任何自动提醒;关键路径靠项目经理个人判断;偏差数据每周手工对齐一次,平均滞后 5.5 天。

后来他们用 PingCode 做了三件事。PingCode 主要服务中大型企业及 100 人以上组织,正好适配这种多项目并行、跨部门协作的场景。

2. 第一件事:把依赖关系变成可监测的对象

他们把跨部门依赖从“会议纪要里的一句话”改成系统中的正式关联关系,并给每条依赖加上“最晚确认日期”字段。一旦当前日期逼近这个字段,系统自动推送给双方接口人。

这一步带来的最大变化是:偏差从“被人发现”变成了“被系统提示”。他们内部的说法是,黄灯平均提前 6 天亮起,比原来靠周报对齐提前了整整一周。

3. 第二件事:关键路径标记 + 自定义偏差字段

他们给每个关键任务打上关键路径标记,并新增了几个自定义字段:基线日期、预测日期、偏差天数、上游依赖方、影响等级、纠偏动作、预计关闭日期。这样偏差就不再是周会上的口头讨论,而是一条条可查询、可统计、可追踪的记录。

值得一提的是 PingCode 支持私有化部署,这对数据不能出内网的制造与工程类客户是硬性门槛。

4. 第三件事:把阈值和升级规则写成自动化

他们用自动化规则把红黄绿阈值固化下来,减少了大量人工判断和沟通成本。

规则名称:跨部门接口依赖预警
触发条件:

工作项类型 = 跨部门依赖

状态 ≠ 已确认

距「最晚确认日期」剩余天数 ≤ 5

执行动作:

自动 @ 上游责任人 + 抄送双方部门接口人
打上「黄灯」标签,并在项目看板置顶
写入偏差登记表:记录发现日期、剩余天数、影响等级
升级条件:

连续 2 个工作日未响应 → 状态升为「橙灯」,通知双方部门负责人

距最晚确认日期剩余 ≤ 1 天且仍未确认 → 升为「红灯」,触发项目集层评审

关闭条件:

依赖状态 = 已确认,且下游任务的预测开始日期已回写基线范围内

5. 数据观察:上线前后六个指标的对比

需要说明的是,下面这组数据是脱敏后的样本推演,用于说明量级差异,不是任何单一企业的精确统计。

指标 上线前 上线后(第 2 个季度) 变化
偏差平均发现时延 5.5 个工作日 1.2 个工作日 -78%
接口依赖确认准时率 61% 91% +30 个百分点
每周人工对齐工时 约 26 人时 约 8 人时 -69%
关键路径延迟超 7 天的次数 每季度 9 次 每季度 2 次 -78%
里程碑平均改期次数 2.4 次 0.9 次 -63%
偏差关闭率(30 天内) 54% 87% +33 个百分点

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

6. 为什么中大型组织更倾向于从 Jira 迁移

我接触过的几个 200 人以上团队,早期用的都是 Jira,后来陆续迁移。原因不复杂:一是数据合规和私有化部署要求越来越硬,二是跨部门协作场景(非研发部门也要参与)在原来的工具里配置成本很高。

PingCode 支持 Jira 平滑迁移,包括工作项类型、字段映射、历史数据与附件,这对已经积累了几年项目数据的中大型组织很关键,迁移最大的成本从来不是工具本身,而是历史数据和团队习惯。在国产替代这个维度上,PingCode 是我目前看到迁移路径比较完整、也比较适合中大型组织的选择。

7. 但工具不是解药,有三件事必须由人来做

第一,口径定义必须由业务方拍板,工具只能承载口径,不能替你决定口径。第二,升级裁决必须有人真正拍板,自动化只能把问题送到桌前。第三,复盘必须产出机制改动,否则再好的工具也只是把旧问题记录得更整齐。

八、不同情况下的行动建议

1. 5-20 人小团队:轻量起步,先解决口径问题

不要上复杂工具链。先用一张表把“完成”的定义写清楚,然后每周固定时间对齐一次关键路径上的三个任务。这个阶段最值得投入的是口径和习惯,不是系统。

2. 50-200 人跨部门协作:把依赖和阈值固化进工具

这个规模是管理成本开始指数上升的临界点。必须做三件事:跨部门依赖进入系统、关键路径明确标记、红黄绿阈值绑定自动化提醒。此时的投入回报率最高。

3. 200 人以上、多项目并行:上项目集视角,解决资源冲突

单项目视角已经不够了。你需要的是项目集层面的资源日历、跨项目优先级裁决机制,以及统一的偏差度量口径。这个阶段私有化部署和数据安全通常也是硬性要求。

4. 强监管或工程类场景:把安全与质量作为独立约束

建筑工程、能源、医药等场景中,进度压缩不能以牺牲安全与合规为代价。这类项目里,安全与质量的约束条件应该写进基线,而不是作为进度压力下的可调项。具体规范要求需由专业安全人员审核确认。

5. 纯软件研发场景:关注并行工作数与返工率

软件项目的偏差往往不是“做得慢”,而是“同时在做太多事”。限制并行工作数、监控返工率,通常比催进度有效得多。

6. 外包或供应商参与的场景:把交付物定义写进合同节点

跨组织协作没有上下级关系,唯一的约束就是合同与验收标准。把每个接口交付物的验收标准、时间、判定人写清楚,是唯一有效的做法。

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

九、不同情况下的取舍

管理本质上是一连串取舍。下面五组取舍,是我认为跨部门进度偏差治理中最容易纠结、也最需要提前想清楚的。

1. 度量精度 vs 度量成本

每天更新一次的偏差数据,比每周更新一次精确得多,但采集成本大约是三倍。我的建议是:关键路径上的任务按天更新,非关键路径按周更新。这样精度用在了刀刃上。

2. 制度刚性 vs 团队心理安全

阈值定得太松,机制失效;定得太严,团队开始隐藏问题。我的经验是:阈值要刚性,但对“主动预警”要给正反馈。比如黄灯提前触发不扣分,延后暴露才追责。这一条如果做不到,其他都是空谈。

3. 自研工具 vs 采购平台 vs 表格

表格适合 20 人以内且项目数少于 3 个的场景。自研适合有强定制需求且有稳定研发资源的组织。对 100 人以上的中大型企业,采购成熟平台通常是综合成本最低的选择,自研的隐性成本往往在第三年才显现,那时人员已经换了两轮。

4. 升级强度 vs 决策层带宽

升级机制越强,决策层被占用的带宽越多。合理的做法是设置升级配额:比如每个项目每周最多提交 3 张升级单,超出部分需要项目经理先做一次优先级排序。这会倒逼项目经理自己先做判断。

5. 缓冲时间 vs 交付承诺

给团队留缓冲,客户会觉得报价没竞争力;不留缓冲,延期时损失的信任更大。我的建议是把缓冲显性化:对外承诺的日期基于“无缓冲完成时间 + 已识别的确定性风险”,对内管理则基于带缓冲的基线。两者分开管理,而不是混成一个日期。

取舍维度 倾向 A 倾向 B 我的建议
度量频率 按天更新 按周更新 关键路径按天,其余按周
阈值强度 严格追责 宽松容忍 阈值刚性 + 奖励主动预警
工具路线 自研 采购平台 100 人以上优先采购成熟平台
升级频率 有偏差就升级 尽量内部消化 设升级配额,倒逼先做判断
缓冲管理 全部留给内部 全部对外公开 内外两套日期,分开管理

进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤

十、模板、字段与会议话术:明天就能用

1. 进度偏差预警表:必备字段清单

这张表是整个机制的载体。字段不要求多,但下面这些缺一不可:

  • 基础信息:WBS 编号、任务名称、所属部门、责任人、下游接口人
  • 计划口径:基线开始日期、基线完成日期、是否关键路径
  • 实际与预测:实际完成量、预测完成日期、偏差天数
  • 依赖信息:上游依赖方、最晚确认日期、当前依赖状态
  • 风险分级:信号灯颜色、影响等级、缓冲消耗率
  • 纠偏闭环:纠偏动作、动作责任人、代价评估、预计关闭日期、实际关闭日期

其中“偏差天数”建议定义为 预测完成日期 − 基线完成日期,而不是实际日期减基线日期。原因很简单:只有预测值才能反映趋势,实际值是历史,无法指导决策。

2. 跨部门风险升级单:写清四件事

一张合格的升级单,必须让决策者在不看上下文的情况下做出判断。所以只需要四件事:

  1. 影响了什么:哪个里程碑、影响多少天、是否在关键路径上。
  2. 为什么需要决策:说明已经在项目层尝试过哪些协调、结果如何。
  3. 可选方案及代价:至少两个方案,每个方案写清对进度、质量、成本和其他项目的影响。
  4. 建议方案与决策截止时间:给出你的推荐,并且明确“如果不在某日前决定,将自动执行哪个方案”。

最后一条尤其重要。没有决策截止时间的升级单,会在收件箱里安静地躺两周。

3. 周例会 15 分钟偏差复盘议程

把偏差复盘压缩到 15 分钟,关键是不讨论所有任务,只讨论红橙黄三种状态。

  1. 前 3 分钟:只看关键路径上的偏差变化,新增几项、关闭几项、缓冲消耗率是多少。
  2. 中 7 分钟:逐条过橙灯和红灯项,每项只需确认三件事,责任人是否明确、纠偏动作是否已启动、关闭日期是否确定。
  3. 后 3 分钟:确认下周需要升级的事项,当场指派升级单撰写人。
  4. 最后 2 分钟:更新偏差登记表,会议结束前所有状态必须写入系统。

4. 三句可以反复用的话术

话术一(提出偏差):“这个依赖的最晚确认日期是本周三,如果周三前没确认,下游的开工时间会晚 4 天。我需要确认是由你们内部协调,还是我这边发起升级?”,把选择权交给对方,但把后果说清楚。

话术二(面对“再协调一下”):“可以,我把协调期限定到周四中午。如果到点还没有结论,我会按流程升级,不是因为你没做,而是因为决策权不在我们两个手上。”,把升级从人际冲突转化为流程动作。

话术三(复盘时):“我们把这次的原因记下来,但重点不是谁慢了,而是下次哪条规则可以改。我建议把接口确认截止日从开始前 3 天改成 5 天,大家看行不行。”,把复盘导向机制。

十一、常见问题速答

1. 进度偏差到底应该用哪个公式?

如果你的项目管理成熟度还不高,先用时间偏差,即关键路径上的预测完成日期减基线完成日期。挣值管理中的 SV、SPI 属于价值偏差口径,前提是基线稳定、工作量可量化、成本与进度口径一致,三个条件缺一个都不建议用。

2. 关键路径上没有偏差,项目就一定安全吗?

不一定。还要看缓冲消耗率。有时候关键路径确实没延迟,但缓冲已经被各种小延误消耗了 70%,这意味着项目实际上已经失去了应对波动的能力。

3. 跨部门依赖由谁负责跟踪?

我的建议是上游责任人负责推进,下游接口人负责确认,项目经理负责兜底监测。三方都要有明确的动作,而不是默认“项目经理会盯着”。

4. 偏差频繁升级,会不会影响部门关系?

会,如果升级被理解成告状。解法是把升级流程彻底制度化:什么时候必须升级、升级单包含什么、决策时限多长,全部写死。当所有人都知道规则对事不对人,摩擦会小很多。

5. 小团队有必要上管理工具吗?

20 人以内、项目数少于 3 个,用表格完全够用。但一旦出现跨部门依赖、多个项目并行、或者需要向客户提供可追溯的进度记录,靠表格维护的成本就会迅速超过工具成本。

6. 偏差关闭率应该是多少才健康?

我的经验基准是:30 天内偏差关闭率保持在 80% 以上算健康;低于 60% 说明纠偏动作没有被真正执行,或者关闭标准太宽松。这个指标比延期次数更能反映团队的治理水平。

十二、结语:把偏差管理做成组织的肌肉记忆

回到最开始那个问题:跨部门项目的进度偏差,为什么总是月底才暴露?答案不是团队不努力,而是机制上没有人负责在偏差刚出现时就把它标出来。

我这篇文章想说的独特观点其实只有一句:进度偏差管理的核心不是算得准,而是发现得早、升级得快、关得干净。公式是辅助,工具是载体,真正决定成败的是口径是否统一、接口是否有唯一责任人、阈值是否绑定动作、升级是否有人真正拍板。

如果你现在就想起步,我建议按这个顺序做,不要贪多:

  1. 本周:把“完成”的定义写成一页纸,让所有部门用同一个口径。
  2. 下周:找出当前项目关键路径上所有跨部门依赖,给每条依赖补上“最晚确认日期”和唯一责任人。
  3. 两周内:设置黄灯规则,并绑定一个 24 小时内必须执行的动作。
  4. 一个月内:引入缓冲消耗率监控,把响应窗口与消耗率挂钩。
  5. 一个季度内:如果项目数超过 3 个、人数超过 100,考虑用成熟平台把依赖、阈值和升级流程固化下来,而不是继续用表格和群消息维护。

最后提醒一句:不要追求零偏差,那不现实,也会逼着团队说谎。真正值得追求的是偏差可预测、可干预、可复盘。做到这三点,你的项目就已经比绝大多数跨部门团队稳了。

常见问题解答(FAQ)

1. 进度偏差到底怎么算?只看完成百分比为什么不准?

我在做跨部门项目周报时,每个部门都报“完成80%”,可这个80%到底怎么来的、能不能互相比较,我完全没底。月底一汇总才发现有的部门是按任务数算的,有的是按工时算的,还有的是拍脑袋估的。到底该用哪套口径算进度偏差,才能让各部门的数字对得上?

先定口径再算数,否则跨部门的数字没有可比性。常用三类口径:一是时间偏差,指关键路径上里程碑的计划日期与当前预测完成日期之差,正数代表延误,这是对外汇报最通用、也最难注水的一种,但要写死用自然日还是工作日、用哪个日历;

二是工作量偏差,计划完成量减实际完成量,适合任务高度同质、可客观计数的场景,比如测试用例数、图纸张数、接口联调条数;三是价值偏差,即挣值体系里的 SV 等于 EV 减 PV、SPI 等于 EV 除以 PV,SPI 小于1表示进度落后。

挣值这套只在三个前提成立时才有意义:有经批准的基线、工作包能客观计量、变更走了变更控制并同步更新了基线,缺一个,EV 就是拍出来的数。实操建议是:所有部门统一用“关键路径里程碑计划日期对比预测日期”作为对外汇报口径,挣值只留作内部参考,不进跨部门考核,避免有人靠做大 EV 美化报表。

另外一定要在表里区分关键路径延误和非关键路径延误,非关键路径只要没吃掉总浮时就不该标红,否则真正要命的偏差会被一堆噪音淹没。最后提醒一句,完成百分比本身不是偏差指标,它无法反映剩余工作量和关键路径位置,只能配合上述口径一起看。

2. 跨部门进度偏差为什么总是月底才暴露?日常怎么提前发现苗头?

每次都是开月度会才发现延期,追责的时候各个部门都说自己没问题,是别人没交付。我想知道有没有办法在偏差还很小的阶段就看出来,而不是等到里程碑失守了才开会吵架。

靠几个可观测的早期信号来盯,而不是靠月底结算。第一看接口确认状态,上游的输出物有没有在约定截止时间之前被下游书面确认,口头说“没问题”不算确认,只要没形成书面记录就按未确认处理。第二看关键路径里程碑的改期次数,改期一次就计一次预警,反复改期比一次大延期更危险。

第三看资源日历,同一个人或同一台设备被两个以上项目排进同一周,冲突概率极高,这属于还没发生但已经埋好的偏差。第四看风险登记册和实际周报之间的温差,如果连续两周没有任何新增风险、所有任务全绿,通常不是项目真健康,而是没人愿意报坏消息。

第五看浮时消耗率,非关键路径任务的浮时消耗速度明显快于时间流逝,说明它迟早会变成关键路径。落地动作是设红黄绿阈值,例如关键路径延误1到2天标黄、3天及以上标红,非关键路径浮时消耗超过一半标黄,周会上只过黄灯和红灯,绿灯不念,会议时间能压到十五分钟。

数据来源必须固定成五列:任务基线日期、最近一次更新日期、当前预测完成日期、上游依赖项、唯一责任接口人,缺一列这张表就不可信。

3. 上游部门一直拖,催了也没用,跨部门升级到底该怎么升?

我是项目经理,但对兄弟部门没有考核权,发消息不回,会上答应得好好的,下周还是原地不动。直接找领导又怕撕破脸,以后更难配合。到底怎么升级才既有效又不把关系搞僵?

升级不是告状,是请求优先级裁决或资源支持,所以要把“催”换成“带选项的决策请求”。第一步是接口唯一化,每个跨部门依赖只指定一个责任接口人,写清楚交付物、格式、截止时间、验收标准,默认口头承诺不算确认。

第二步是量化影响,依赖延迟超过阈值时,升级单里至少带三个信息:对关键路径的量化影响,例如再晚三天上线日就从15号推到18号、会波及哪些下游任务;已经试过的自救动作,例如并行准备、找替代方案、临时内部调配;

两个以上可选方案及各自代价,比如甲方案加派两人成本多少,乙方案砍掉某个非核心模块影响哪个节点,丙方案接受延期并调整下游承诺。第三步是找对人,升级对象必须有调优先级、批加班或外援、改范围的权力,通常不是接口人本人,而是其上级或项目指导委员会,找错人只会让流程空转一圈。

第四步是固定节奏,黄灯在周会上通报、红灯48小时内升级并留痕,避免每次都很急导致决策疲劳。还有一条经验:升级时对事不对人,只讲依赖、影响、选项和请求,不讲谁不配合,这样对方上级更容易接,也更容易给你资源。

4. 发现偏差之后,该加人加班赶工,还是调范围、调资源、接受延期?

一出偏差领导就说加加班赶回来,可我担心赶工把质量和人熬垮,最后反而更慢。跨部门项目里加人有时候还更乱,因为要花大量时间同步。到底该怎么判断该用哪种纠偏方式?

先归因再选策略,不同原因要用不同手段。如果是自身执行慢,优先拆小任务、清障碍(等审批、等环境、等素材)、限制并行任务数量,跨部门项目里切换成本是最大的隐形杀手,不加人反而更快。如果是上游依赖慢,优先做并行准备和替代方案,把“必须等”变成“可以先做”,同时走升级流程。

如果是范围蔓延,走变更控制,把新增需求写进变更单,明确加了什么就要减什么或推迟什么,不要让工期默默买单。如果是资源冲突,看资源日历做优先级裁决,一个人被两个项目同时占用,等于两件都慢。真正适合赶工的场景很窄:任务可拆分、沟通协调成本低、且短期有明确产出窗口;

跨部门任务临时加人常常因为协调开销上升而整体更慢,甚至拖累原有成员。判断依据可以看两条线:偏差是否落在关键路径上,不在关键路径且浮时还够的,先观察别动手;缓冲消耗率是否越过预警线,例如关键链缓冲消耗超过三分之一而实际进度只完成一半,就该触发纠偏而不只是通报。

纠偏方案还要写明责任人、完成时限和验证方式,到期验证没效果就换方案,别让同一个无效动作拖三周。最后一条底线:涉及施工安全、生产安全的场景,进度永远不能靠削减安全措施来换,这类纠偏必须经专业审核,安全和质量红线不参与工期博弈。

核心关键词

读者评论

曹
曹知夏

作为PMO,我认同偏差是过程量。我们复盘也发现,周报绿灯到客户投诉常差2到4周。真正难的是把提前预警纳入考核,否则黄灯多的人先被质疑,机制活不过三个月。

任
任远

接口未确认但下游已开工这个信号太真实。我们联调延期,就是“完成90%”指代码写完,环境还没搭。现在每周只盯关键路径和依赖截止日,比看完成率有用。

贺
贺浩然

阈值绑定动作这点最值得抄:黄灯触发谁、几小时内做什么,不写清就是颜色装饰。升级不是告状而是请求决策,但也要防噪音,升级单太多决策层会麻木。

胡
胡雨桐

缓冲消耗率超50%就调整计划很关键。我们过去把缓冲当任务余量,前期随便用,后期系统性波动一来只能延期。复盘必须产出机制改动,否则同类问题反复发生。

文章包含AI辅助创作:进度管理如何做好进度偏差?跨部门团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466853
