我见过太多跨部门项目死在同一个地方:计划表做得漂漂亮亮,季度末复盘时却发现关键交付物根本没落地。更麻烦的是,几乎没人能说清到底是哪个环节出了问题,研发说市场部需求变来变去,市场部说研发排期太靠后,供应链说没人通知他们提前备料,而项目经理夹在中间,手里既没有考核权也没有资源调配权。这不是执行力问题,也不是工具问题,而是跨部门进度管理缺少一套以风险控制为核心的落地机制。
本文结合我自己主导和复盘的多个跨部门项目,拆解进度失控的真实信号、根因判断逻辑、脱敏后的修复案例,以及一套可以直接套用的风险控制闭环方案,最后给出不同组织成熟度下的行动建议与取舍权衡。
一、先给核心结论:跨部门进度落地的本质是风险治理,不是排期技术
如果把跨部门进度管理简化成"谁在什么时候交付什么",那它注定失败。因为跨部门协作的真正难点不在时间本身,而在于三点:权责不对等、依赖不透明、变更不受控。项目经理往往对结果负责,却没有对人负责的权力;各参与部门各有各的KPI,进度优先级天然冲突;需求一变,所有人都在口头同步,没人评估连锁影响。
我判断一个跨部门项目能不能落地,通常不看它的甘特图画得多漂亮,而是看四件事:有没有明确的交付物定义、有没有可视化的依赖关系、有没有前移的风险登记机制、有没有清晰的升级路径。这四件事缺一件,项目就会在某个节点突然失控,而且往往是在临近截止日期时才暴露。
1. 进度失控的成本比大多数人估计的高
很多团队对"延期"是麻木的,觉得晚几天无所谓。但当我把延期成本量化出来之后,管理层的态度通常会立刻改变。下面这组数据来自我对四个跨部门项目的复盘统计(脱敏处理,样本为200-800人规模企业的中台类项目),可以看到延期带来的隐性成本远超想象。

这张图的价值在于,它把"加强进度管理"从一句口号变成了可以被管理层接受的投入理由。返工和会议协调加起来已经超过总成本的一半,而这些恰恰是通过风险前移可以大幅压缩的部分。
2. 风险控制的介入时机决定了成本量级

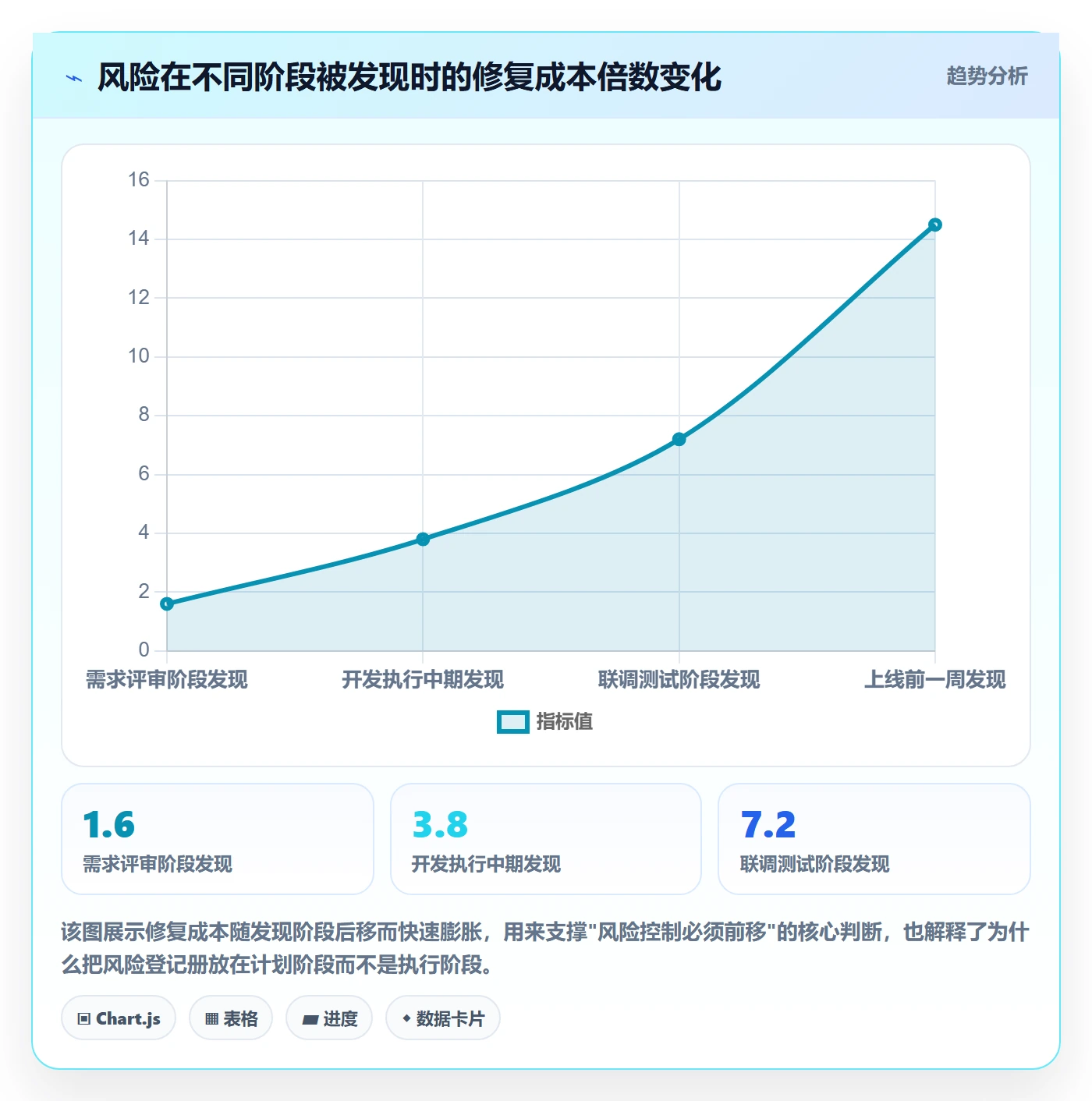

我在复盘时发现一个规律:风险发现得越晚,修复成本呈指数级上升。计划阶段能靠一次评审解决的问题,到执行中期可能要用两周返工来弥补,到了交付前一周则可能直接触发范围裁剪或上线延期。

二、真实场景:跨部门进度为什么总是"计划好看、执行失控"
我先描述一个几乎每个月都会在我接触的项目里重演的场景。它没有夸张成分,很多细节你可能一眼就认出来。
1. 一个典型的中台项目启动会
某企业要做一个客户数据中台项目,涉及市场、研发、数据、供应链、客服五个部门。启动会上大家都很配合,项目经理花了三天做出了甘特图,里程碑清晰,时间节点明确。三个月后复盘时,项目延期了六周,关键原因有五条,条条都能提前预见。
第一条,里程碑只写了"完成数据接入",没写接入哪些数据源、由谁验收、验收标准是什么。第二条,研发依赖供应链提供物料编码规范,但这条依赖没画进任何图里,供应链也不知道自己被依赖了。第三条,市场部中途插入一个 campaign 需求,优先级高于中台建设,研发被抽走两人。第四条,客服的反馈渠道需求发生变更,只在一个微信群里说了句"这块改一下",没有评估对排期的影响。第五条,数据部门的负责人休假两周,问题卡在他那里没人能拍板。
这五条里没有一条是技术难题。全是治理问题。

2. 为什么参与者都觉得"自己没问题"
这是跨部门项目最有意思也最让人头疼的地方。复盘会上,每个部门都能给出合理解释:市场部说 campaign 是老板临时要求的,我不做谁做;研发说人被抽走了进度当然受影响;供应链说没人正式通知我要提前准备;客服说我就改了个小地方。每个人都对,但项目整体就是失控了。
根因在于:每个人都只对自己部门的局部最优负责,而没有人对跨部门的全局依赖负责。项目经理名义上负责全局,但他的权力工具只有沟通和催促,这两种工具对优先级冲突基本无效。
三、拆解五个常见误区:这些做法为什么救不了进度
在讲正确方案之前,我必须先拆掉几个非常普遍但极其有害的误区。这些误区之所以顽固,是因为它们在短期内看起来"有效"。
1. 误区一:把加强沟通当成解决方案
"多沟通""保持信息同步""拉个群",这是我在复盘会上最常听到的改进措施。问题在于,沟通解决的是信息不对称,而跨部门进度失控的主要成因是利益和权责冲突。两个部门争抢同一个研发资源,你沟通一百次也解决不了,因为资源只有一个,必须有人做裁决。沟通不能替代裁决机制。
2. 误区二:把甘特图当成万能药
甘特图表达的是时间关系,它不表达权责、不表达依赖的强弱、不表达资源冲突、不表达风险等级。很多项目管理工具默认给出甘特视图,于是团队以为画完甘特图就等于做完了进度管理。实际上,甘特图只是进度管理的输出结果之一,不是管理过程本身。
3. 误区三:把开会当管理
周会开两小时,每个人轮流念自己的进展,念完散会。这种会的问题不在于长,而在于它只汇报过去,不面向未来。真正有用的进度会议应该聚焦三个问题:哪里偏离了计划、为什么偏离、需要谁做什么决策。没有偏差和决策的会议,本质上是信息广播,不是管理。

4. 误区四:让项目经理独自背锅
项目延期了,考核项目经理。这个做法短期能逼出一些努力,长期必然导致两种结果:要么没人愿意当项目经理,要么项目经理变成只会向上汇报、不敢暴露风险的"报喜型"角色。当风险暴露会被惩罚时,风险就会被隐藏,而隐藏的风险才是真正致命的。
5. 误区五:只追进度,不追风险
很多团队的周报只有"完成了什么"和"下周做什么",没有"识别到什么风险"。这意味着所有风险都要等到它变成延期事实后才被看见。而一旦变成事实,团队能做的只剩下加班、裁剪范围或者延期。
四、专业判断逻辑:用风险控制闭环替代时间表驱动
我的核心判断是:跨部门进度管理应该从"时间表驱动"转为"风险控制闭环驱动"。时间表告诉你应该在哪天完成,风险控制闭环告诉你在什么条件下能按时完成、什么条件下必须升级、什么条件下必须调整。
1. 闭环的五个阶段与对应输出物
下面这套五阶段闭环是我在多个项目中逐步打磨出来的,每个阶段都有明确的动作、输出物、责任人和检查点。它不依赖特定工具,也不要求组织有多高的成熟度。
| 阶段 | 核心动作 | 关键输出物 | 责任人 | 检查点 |
|---|---|---|---|---|
| 启动 | 建立共同目标、明确RACI、里程碑承诺 | 项目章程、RACI矩阵、里程碑承诺书 | 项目发起人 | 各部门负责人书面确认 |
| 计划 | 拆解WBS、绘制依赖、设置缓冲、建立风险登记册 | 交付物清单、依赖图、风险登记册 | 项目经理 | 依赖方逐条确认 |
| 执行 | 红黄绿预警、偏差周会、阻塞升级 | 进度看板、偏差报告、升级单 | 项目经理+各模块负责人 | 预警阈值触发即升级 |
| 变更 | 变更申请、影响评估、优先级裁决 | 变更单、影响评估表、裁决记录 | 变更控制人(通常为发起人) | 无评估不得执行 |
| 收尾 | 复盘、知识库沉淀、问责与激励 | 复盘报告、改进项、责任认领 | PMO或项目发起人 | 改进项须有责任人和截止日 |
这张表最重要的价值在于:它把责任明确到了具体角色,而不是笼统地写"团队"。跨部门项目里,"团队负责"等于"没人负责"。
2. 预警阈值必须量化,不能靠感觉

我在项目里推行过一个简单但效果显著的规则:任何任务如果出现偏差,必须按照统一口径判定预警等级,而不是各人凭感觉判断严重性。

3. 升级路径要在计划阶段就谈好
最难的其实不是识别风险,而是让风险被"升上去"。我的经验是:升级路径必须提前约定,并且约定了要真的执行。具体做法是在项目章程里写明,黄色任务由项目经理协调,超过48小时未解决自动升级为红色;红色任务由项目发起人在24小时内裁决,且裁决结果具有最终效力。
关键在"自动"两个字。如果升级依赖项目经理主动去"告状",几乎没人愿意做,因为这等同于对上和对外都撕破脸。自动升级把矛盾转移到机制上,个人压力就小很多。
五、案例与数据观察:一个从延期到可控的修复过程
下面这个案例是基于我参与过的多个项目做的脱敏复合案例,不指代任何特定企业,相关数据为示例性质,用于说明方法而非宣称真实业绩。
1. 案例背景与失控时间线
该企业约600人规模,正在推进一个跨五个部门的数字化项目,原计划14周完成。参与方包括产品、研发、数据、运营和实施。项目前4周顺利,第5周开始出现问题。

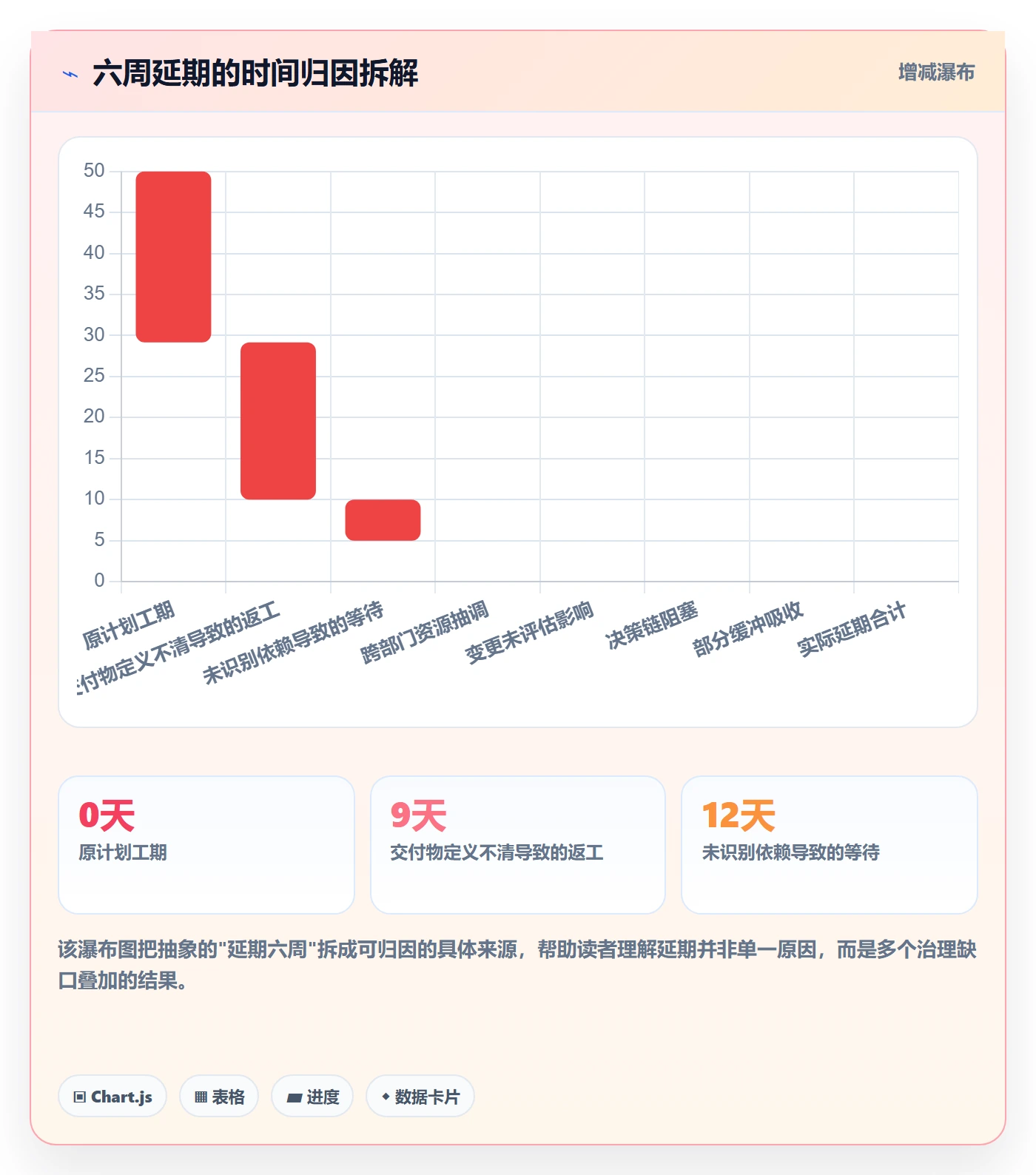

第5周,运营提出三个新需求,其中一个被口头定为"必须做",研发排期被打乱。第6周,数据部门发现上游接口规范与研发理解不一致,需要重新对接,多花一周。第7周,研发两名核心成员被抽调去支援另一个紧急项目。第9周,产品负责人休假,两个待决策事项积压。到第12周,项目实际完成度只有约65%,延期已成定局。
2. 根因诊断:五个治理缺口
我用前面那套判断逻辑做了诊断,发现问题集中在五处,和前面讲的误区几乎一一对应。
- 交付物定义缺口:里程碑只到"完成接口对接"这种粒度,没有字段级的验收标准,导致返工。
- 依赖识别缺口:数据部门不知道自己对研发存在关键依赖,也没有被列为依赖方。
- 资源冲突缺口:没有优先级裁决机制,紧急项目一来,资源立刻被单方面抽走。
- 变更控制缺口:需求和接口变更靠口头和聊天工具同步,无影响评估。
- 升级路径缺口:产品负责人休假期间的决策代理人和升级规则缺失。
3. 风险控制介入的具体动作

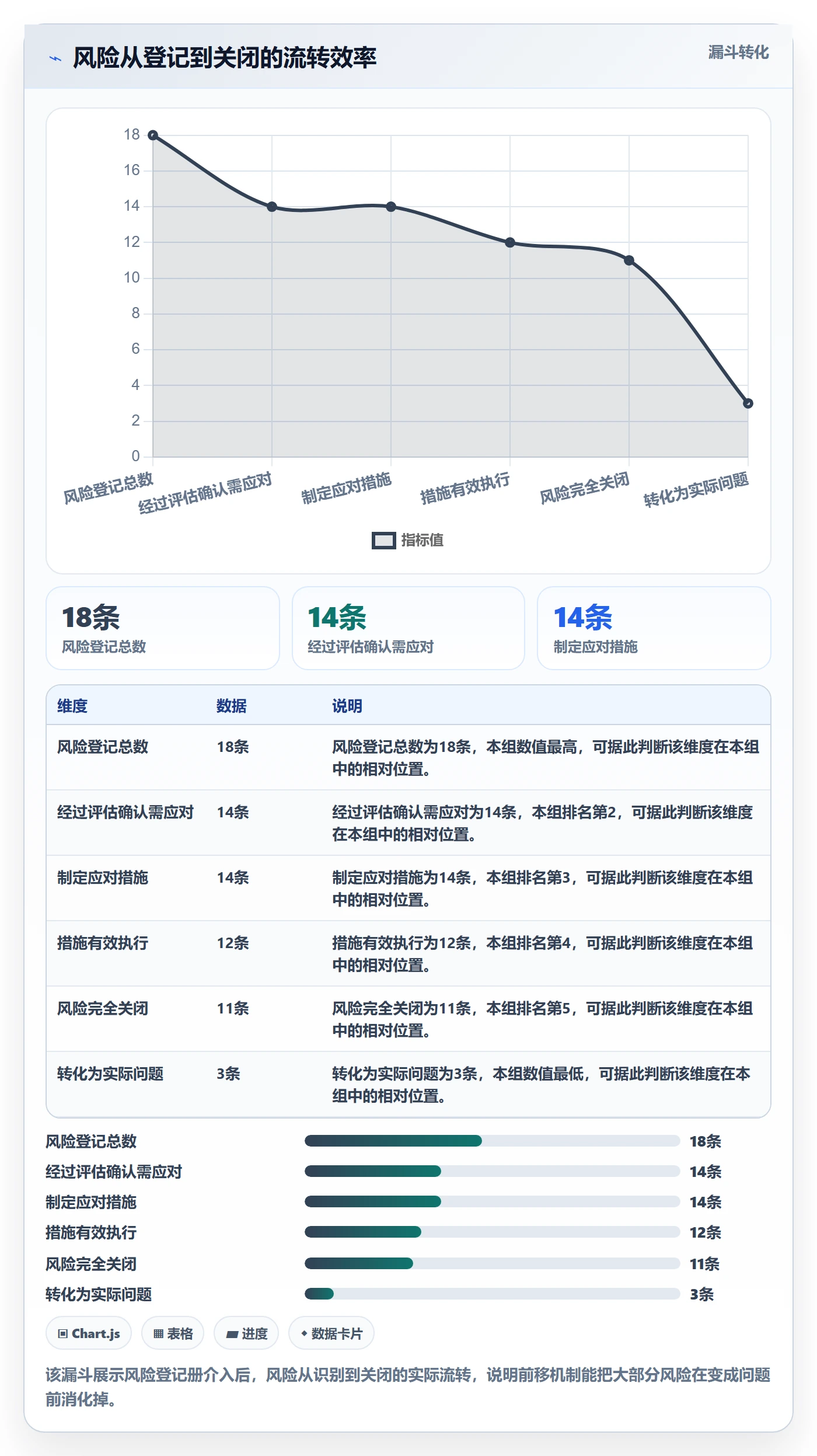

介入分四步走,每一步都有明确输出。第一步,用两天时间把全部里程碑重写为"交付物+验收标准+验收人"的三元组,共梳理出47个交付物,其中11个之前完全没定义清楚。第二步,绘制依赖图,识别出9条跨部门关键依赖,其中3条此前从未被登记。第三步,建立风险登记册,初始登记18条风险,按概率和影响分级。第四步,召开第一次偏差型周会,设定红黄绿预警口径和自动升级规则。

4. 修复后的结果对比

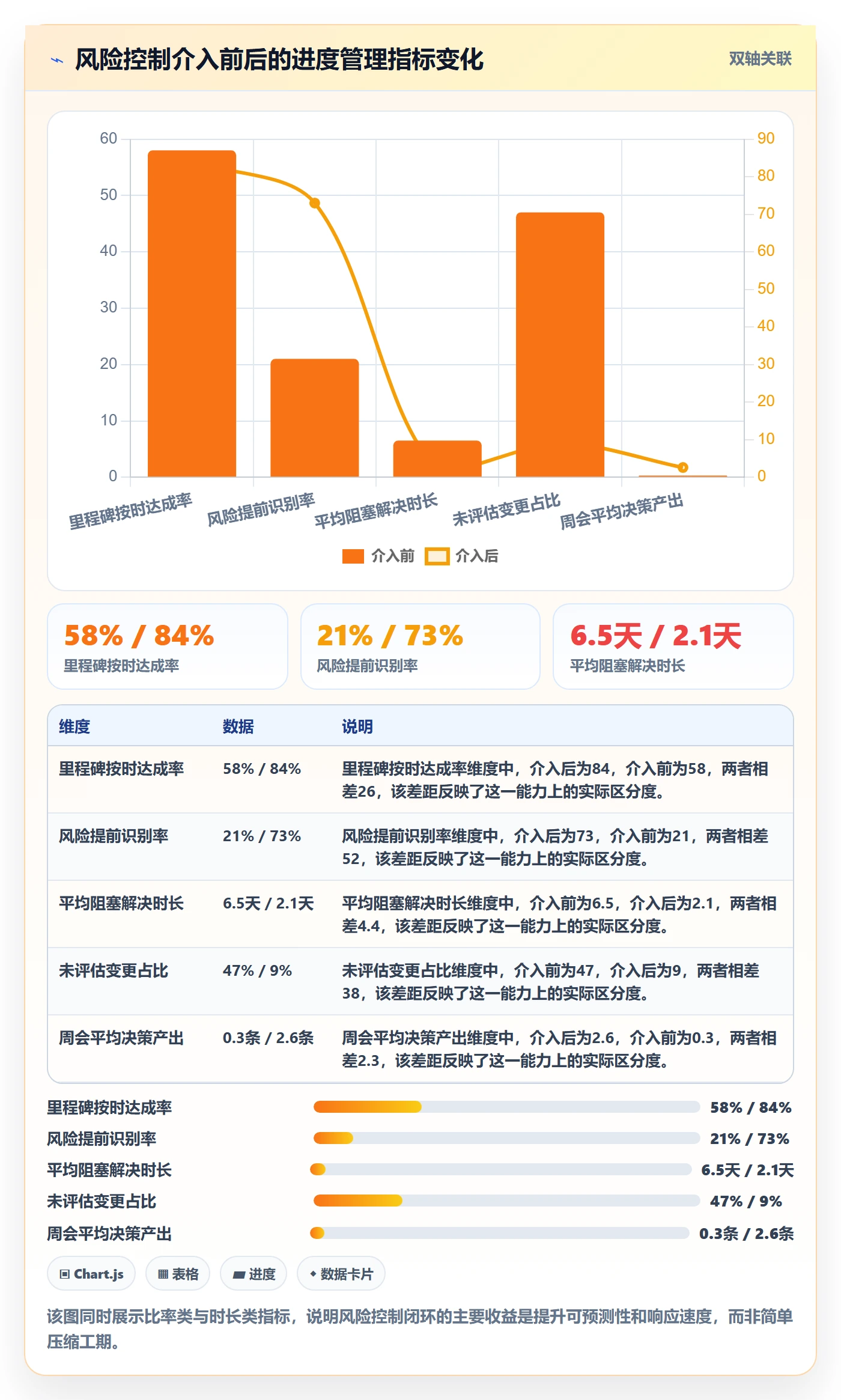

介入六周后,项目恢复到可控状态,虽然总工期仍然超期,但后续没有出现新的意外延期。我把修复前后的关键指标做了对比,可以看到变化集中在"可预测性"上,而不是单纯的"变快"。

5. 关于工具承载:以 PingCode 为例
方法要靠工具承载,否则红黄绿预警、风险登记册、依赖图这些东西很快就会退化成表格里的僵尸数据。我在这类项目里用过不少平台,其中 PingCode 是我比较愿意推荐的,尤其是对中大型企业和100人以上组织。
原因不在于功能多,而在于它的数据和流程是打通的。风险、需求、任务、缺陷、迭代在同一套模型下关联,一条需求变更可以追溯到受影响的任务和里程碑,这正好对应"变更影响评估"这个最难落地的环节。它的依赖关系可视化能直接暴露跨部门阻塞,而不需要项目经理手工维护一张额外的依赖表。
另外几个我实际用到的点是:PingCode 支持私有化部署,对有数据合规要求的企业很关键,很多涉及客户数据和供应链数据的项目根本不允许把项目信息放在公有云上。它还支持从 Jira 平滑迁移,我经历过一次迁移,历史项目、状态流转和自定义字段基本能保留,团队不需要重新适应一套完全不同的操作逻辑。如果企业正在做研发管理工具的国产替代,PingCode 是绕不开的一个选项。
不过我要强调一句:工具解决的是承载和可视化问题,解决不了权责和优先级问题。我在项目里见过用着不错工具但依然失控的团队,问题全在治理上。工具的正确用法是先有机制,再用工具把机制固化下来。
6. 一个可复用的风险登记册字段设计
风险登记册是整套机制的枢纽。我用的字段设计如下,可以直接拿去用,字段不在多,在于每条风险都有明确的"应对人"和"截止日"。
风险登记册字段模板
────────────────────────────────────────
风险编号 RK-001(全局唯一,便于引用)
风险描述 一句话写清"什么情况下会发生什么后果"
来源分类 需求 / 技术 / 资源 / 依赖 / 外部
触发条件 可观测的先行信号,例如"接口规范未在X日前确认"
发生概率 高 / 中 / 低
影响程度 高 / 中 / 低(对应进度、成本、质量三个维度分别打分)
风险等级 由概率×影响自动计算
应对策略 规避 / 减轻 / 转移 / 接受
应对措施 具体动作,不写"加强关注"这类空话
应对责任人 必须是具体的人,不能是部门
登记日期 识别日期
应对截止日 措施完成日期
当前状态 未处理 / 处理中 / 已关闭 / 已转化为问题
复盘备注 关闭时填写,沉淀进知识库
────────────────────────────────────────
这套字段在实际使用中最重要的两条规则是:应对责任人必须是具体的人,应对措施不能写"加强关注"。这两条规则能把风险登记册从形式主义中救出来。
六、不同情况下的行动建议
方案不能一刀切。我按组织成熟度和项目特征分了三种情况,给出不同力度的建议。
1. 情况一:组织没有PMO,项目临时组建
这种情况下,不要试图建立完整体系,那只会增加负担并且很快被放弃。我的建议是只做三件事,但要做到位。
- 把所有里程碑改写成"交付物+验收人+截止日"三元组,这一步通常只需要一次两小时的会议。
- 建一个极简风险登记册,只保留风险描述、应对人、截止日、状态四个字段,用表格即可,不追求工具。
- 和项目发起人约定一条自动升级规则,比如"阻塞超过三天自动上报",并明确上报不等于问责,而是求助。
这三件事的投入产出比最高,通常能在两到三周内让项目从失控转向可控。
2. 情况二:百人以上组织,有专职项目经理
这种规模已经值得引入系统化机制和工具支撑。建议完整落地五阶段闭环,同时用平台把机制固化。这个阶段最值得投入的是依赖关系可视化、变更影响评估和红黄绿预警的自动化。
选择工具时我建议重点考察三点:是否支持私有化部署、是否能表达跨部门依赖、是否有完整的变更追溯链路。以 PingCode 为例,它在中大型组织和100人以上团队的场景里覆盖较完整,私有化部署能力对有合规要求的企业尤为实用,同时支持从 Jira 平滑迁移这一点,也降低了国产替代过程中的迁移成本和组织阻力。
3. 情况三:多项目并行,资源经常被抢
这种情况下单项目的方法已经不够,因为失控往往来自项目之间抢资源。这时候必须建立项目组合层面的优先级裁决机制,通常由项目发起人或高层组成的决策小组承担。
具体做法是:所有项目共用一张资源视图,任何资源抽调都要走变更流程并记录对原项目进度的影响;每月一次组合级评审,重新确认项目优先级排序。没有裁决机制的多项目并行,本质上就是多项目互相延期。

七、不同情况下的取舍:没有全都要的选项
任何机制的落地都有成本,我不认为所有团队都应该上完整体系。下面是我对几组关键取舍的判断。
1. 流程完整度 vs 执行成本
流程越完整,执行成本越高。五阶段闭环完整跑下来,项目经理每周大约需要投入6-8小时在机制维护上,包括风险登记册更新、偏差分析、会议组织。如果项目本身规模小、周期短,这个投入可能不划算。
我的经验分界线是:如果项目涉及三个以上部门且周期超过两个月,完整闭环的投入是划算的;如果只涉及两个部门、周期一个月内,只做里程碑三元组和自动升级两条就够了。

2. 工具投入 vs 人工维护
用表格手工维护风险登记册和依赖关系在项目初期是可行的,但项目超过两个月、交付物超过三十个之后,手工维护的错误率和维护成本会快速上升。这时候应该考虑上平台。
判断标准很简单:如果你每周花在手工同步进度表上的时间超过三小时,就该考虑用工具替代了。这个临界点在我接触的团队里大致出现在项目第十周左右。
3. 问责力度 vs 风险暴露意愿
这是我见过最多团队搞反的一对关系。很多管理者认为加大问责力度能提升执行力,但实际上,在风险控制导向的体系里,问责必须区分"隐藏风险"和"暴露风险"。
我的做法是明确一条规则:主动登记并按时应对的风险,即使最终真的发生了,也不追究责任人;但如果风险被隐瞒、被延迟登记,导致问题在晚期暴露,才进入问责范围。这条规则能把团队的风险暴露意愿显著提升,我在多个团队推行后,风险登记数量通常在两周内增加两到三倍,而其中大部分是可以提前化解的。
八、结语:进度落地的核心是让风险变可见、让升级变自动
回到最初的问题:跨部门进度为什么总是计划好看执行失控?因为大多数团队把精力花在了排期上,而真正决定成败的是权责、依赖、变更和升级这四件事。这三万字的方案可以压缩成四步行动清单,你今天就能开始做。
第一步,开一次两小时会议,把现有里程碑全部改写成"交付物+验收人+截止日"三元组,凡是写不出来的,说明这个里程碑本身就是虚的。第二步,绘制一张跨部门依赖图,让每个被依赖方逐条书面确认,这一步往往能暴露三到五条此前完全没被识别的关键依赖。第三步,建立一份极简风险登记册,只保留风险描述、应对人、截止日、状态四个字段,先让机制跑起来,再逐步完善字段。第四步,和项目发起人约定一条自动升级规则,并明确上报是求助而非问责,让风险暴露不再有人际成本。
如果你所在的是百人以上组织,有专职项目经理且项目周期较长,我建议在此基础上完整落地五阶段闭环,并考虑用平台把机制固化下来。以 PingCode 为例,它对中大型企业的覆盖度比较完整,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代的选型场景里是很实际的一个选项。但请记住,工具永远只是承载机制,权责和裁决机制不解决,再好的工具也只是把失控过程记录得更清楚而已。
最后一句可能反直觉但很重要:进度管理的目标不是让项目永不延期,而是让延期永远在预期之内。当所有风险都被提前看见、所有冲突都有裁决出口、所有阻塞都能自动升级,项目即使调整计划,也是在计划之内的调整。这才是真正的进度落地。

常见问题解答(FAQ)
1. 跨部门项目一启动,进度管理最先该做哪件事?
我以前带跨部门项目,第一反应就是先把甘特图排出来,日期填得满满当当,结果第二周就发现没人认这个排期。后来我才意识到,问题不在图好不好看,而在于没人对具体交付物做出承诺。所以我很想知道,到底第一步该干什么,才不至于一开始就跑偏。
先做
2. ,不是先画甘特图。具体做法是:把每个里程碑从
改写成
,一行写不清的里程碑就是假的里程碑。然后逐条确认依赖关系:谁等谁、等多久、依赖方口头答应的时间有没有落在对方自己的排期里。判断依据是,如果一条里程碑找不到唯一的交付责任人和验收人,它在执行阶段必然变成扯皮。我的经验是这一步大概要花掉计划阶段三分之一的时间,但能让后续偏差率明显下降;
跳过它,后面所有的预警和复盘都失去了基准。注意不要把
3. 填成部门名,部门不会负责,人オ会。
我在项目里没有对其他部门的管理权,靠什么推动进度?
我是项目负责人,但研发、供应链、市场的KPI都不归我管。催了几次,对方一句
4. 就把我挡回来了,天天靠人情和刷脸也不是办法。我想知道有没有更结构化的方式,让推动进度这件事不完全依赖我的个人关系。
靠三样东西:共同目标的书面化、优先级裁决人、前置的升级路径。第一,把项目目标写进各部门都认的书面文件,最好带上对彼此交付的承诺,让
从帮忙变成履约。第二,开工前就明确一个裁决人(通常是共同上级或PMO),当两个部门都喊排期满时,由他按项目优先级裁决资源,而不是让项目经理去和各部门博弈。第三,升级路径必须前置约定:偏差超过几天、依赖方几个工作日未回复、关键资源被抽调,触发哪一级、找谁、多久内给答复,全部写进启动会纪要。
判断依据是,项目经理的权力来自流程授权,不来自职位。我带过的项目里,升级机制写清楚的,卡点平均在一周内被解掉;没写的,一个问题能在中层停两三周。
5. 跨部门进度预警的红黄绿怎么定,阈值拍多少才不流于形式?
我们周报上几乎全是绿色,大家都说
,结果最后一周突然爆雷,延期半个月。回头看,其实早就有苗头,只是没人愿意第一个标黄。我很想知道预警阈值到底怎么设,才能既不过度报警,又不至于自欺欺人。
6. 先把口径定死:偏差天数=承诺完成日期−当前预测完成日期,预测日期必须由交付方本人确认,不能由项目经理替填。阈值可以参考这个区间:绿色是偏差0天且依赖已按确认日回复;黄色是偏差1到3个工作日,或关键依赖方在约定确认日后1个工作日仍未回复;红色是偏差超过3个工作日、关键路径依赖方失联、或承诺资源被其他项目抽调。另外加两个字段:一是
(高/中/低),二是
,即问题从提出到现在过了多少天,很多项目不是延期本身致命,而是卡点无人处理的时间太长。判断依据是:只报状态的周报没有价值,能报出
7. 的周报才有。建议第一版阈值宁可保守,跑两个迭代再按实际误报率微调。
需求或范围变更一来,跨部门进度就失控,变更到底怎么管?
最怕的就是会上领导随口加一句
8. ,当时没人反对,等发现时工期已经吃掉一大块,还要连带影响其他部门的依赖排期。我想知道变更该怎么管,才不至于每次都靠事后救火。
把变更做成三步闭环,不让它停留在口头。第一步,任何变更都要有书面申请,哪怕只是会后一封确认邮件,写清变更内容、提出人、期望时间。第二步,做影响评估,至少填三个必填项:对工期的影响(增加几个工作日)、对人力和其他部门依赖的影响、对已承诺里程碑的冲击。
第三步,由裁决人按优先级决定做、不做还是换个时间做,结论同样落到书面。再设一条
,比如里程碑前3到5个工作日内不再接新变更,紧急情况必须走裁决人特批。判断依据是:变更本身不可怕,可怕的是变更的影响没有重新评估、优先级没有重新排序。我的经验是,把影响评估单固定成一张表之后,随口加需求的情况会明显减少,因为提需求的人第一次看到
核心关键词
文章包含AI辅助创作:任务进度落地方案:跨部门团队开展进度管理的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466839
读者评论
文章把跨部门延期拆成治理缺口比较中肯,尤其点出沟通不能替代裁决。但自动升级机制要真正落地,前提是发起人愿意接矛盾,否则仍会卡在项目经理手里。
从研发执行角度看,依赖不透明和资源被单方面抽走确实是常见死穴。甘特图只能展示时间,不能解决优先级冲突,先明确依赖方和变更影响评估更有用。
延期成本量化那段很有说服力,返工和会议协调占比高这点符合实际。不过样本是脱敏复盘,企业规模不同,照搬阈值前最好先看自己的组织成熟度和数据口径。
五阶段闭环和红黄绿预警有可操作性,但最怕变成填表。会议如果还是流水账,风险登记册也只是摆设;关键要看升级单和裁决记录是否真的闭环。
