很多管理层第一次听到"进度偏差-8%"这个数字时,脑子里冒出的第一个念头是"应该还行吧",直到项目经理补一句"关键路径已经压了",才意识到问题不小。这种"数字听得懂、含义说不清"的断层,恰恰是进度管理在企业里最难落地的一环。进度偏差本身不难算,难的是让管理层知道这个数字意味着什么、该问什么、该做什么决策。本文围绕进度偏差落地方案展开,从管理层视角拆解数据分析案例,回答一个问题:当报表上写着"进度偏差"时,管理层到底该怎么读、怎么判、怎么用。

一、先给结论:进度偏差不是给项目经理看的

我在过去几年参与过十余家企业的进度管理机制搭建,覆盖软件开发、工程交付、制造业订单三类场景。最集中的问题不是"不会算SPI",而是算出来的数据没有进入管理决策链条。项目经理每周更新甘特图,PMO每月汇总一次偏差表,管理层看完点点头,然后会议进入下一个议题。数据在流动,决策没有发生。

核心结论有三条,先摆出来:

  • 进度偏差的价值不在于精确,而在于触发问题。一个偏差数字如果没引出"哪条路径受影响、谁来补、补不上怎么办"这三连问,它就是无效数据。
  • 管理层需要的是分级判断框架,不是计算公式。计算是项目经理的活,判断是管理层的活,两者不能混。
  • 落地障碍在采集端,不在分析端。我见过太多企业把精力花在做漂亮看板上,结果底层数据两周才更新一次,偏差分析永远慢半拍。

这三条判断不是凭感觉说的。下面从背景、误区、判断逻辑到案例,逐层拆开。

一、先给结论:进度偏差不是给项目经理看的

二、背景与真实场景:进度偏差为什么总在管理层这里失效

1. 一个典型的例会场景

某中型软件公司季度经营会上,研发总监汇报:A项目进度绩效指数0.91,B项目0.98,C项目1.03。管理层听完的反应通常是,A项目"有点慢",C项目"还不错"。会议没有形成任何决策,三个项目继续按原节奏推进。

三个月后A项目爆雷,延期六周,影响了两个客户的验收承诺。事后复盘发现,0.91这个数字从第六周就开始出现,连续十一周没有改善,但没有任何一期汇报把它标记为"需要管理层介入"。

问题出在哪?出在偏差数据没有被翻译成管理信号。0.91是一个技术指标,"连续十一周低于0.95"才是一个管理信号。

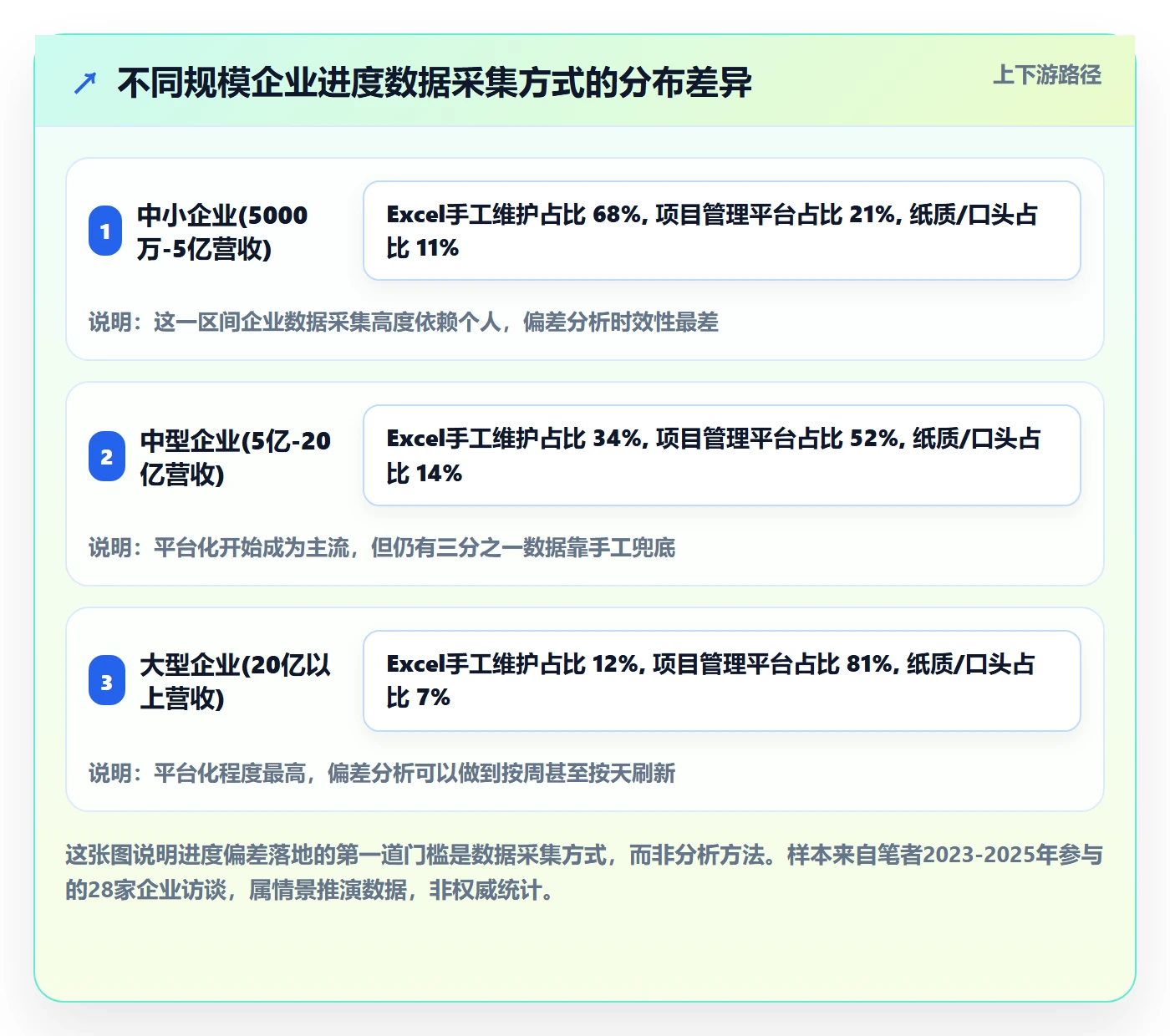

2. 中小企业进度管理的真实基线

我观察到一个普遍现象:营收在5000万到5亿之间的企业,进度管理大多停留在"Excel甘特图+周例会口头同步"阶段。进度数据靠项目经理个人维护,格式不统一,更新频率不稳定。

这个阶段的企业最容易犯的错,是跳过数据采集规范,直接去买一套项目管理平台,以为工具能解决机制问题。结果工具上线三个月,字段填得七零八落,偏差分析又回到拍脑袋。

进度偏差落地方案:管理层开展进度管理的数据分析案例解析

3. 为什么管理层视角容易被忽略

市面上讲进度偏差的内容,绝大多数写给项目经理看:怎么算EV、怎么算PV、SPI的公式是什么。这些内容对执行层有用,但管理层看完还是不知道该怎么用。

我判断,管理层对进度偏差的诉求和执行层完全不同。执行层要的是"我该怎么调计划",管理层要的是"我该不该介入、介入到什么程度、资源要不要重新分配"。这两个诉求指向两种完全不同的内容结构。

三、常见误区:进度偏差分析里最容易踩的四个坑

1. 把单期SPI当作健康度结论

SPI等于0.95,是不是就"轻微滞后、问题不大"?不一定。单期数据受统计口径、里程碑分布、资源投入节奏影响,波动很正常。

我在一个制造业订单项目里见过极端情况:某周SPI报出1.12,管理层很满意,结果两周后直接掉到0.78。原因是那一周恰好完成了一个高权重里程碑,但后续关键路径上的长周期工序还没启动,数据被"抬高"了。

管理层要看的不是某一期的绝对值,而是连续三到五期的趋势线。趋势比单点可靠得多。

2. 只看进度,不看成本

进度偏差和成本偏差必须联动分析,这是我在实践里反复强调的一条。单独看进度,很容易把"烧钱换进度"误判为健康。

举个数:某项目SPI等于1.05,看起来进度超前。但成本绩效指数只有0.82,意味着每花1块钱只干出0.82块的活。这个项目的真实状态是用超支换来了进度,长期不可持续。管理层如果只看进度,会得出完全相反的判断。

进度偏差落地方案:管理层开展进度管理的数据分析案例解析

3. 用统一预警线套所有项目

有些企业把"SPI低于0.9就黄灯、低于0.8就红灯"写成制度,一套标准管所有项目。这在多项目环境里会出问题。

一个周期三个月的小项目,SPI掉到0.85可能意味着它只剩两周就要交付,风险极高。一个周期三年的大项目,SPI掉到0.85可能只是某个阶段的正常波动。预警线必须和项目周期、关键路径占比、里程碑密度挂钩,不能一刀切。

4. 案例做得太"完美"

我看过很多进度偏差的案例文章,项目背景、偏差识别、调整措施、效果验证,一路顺下来,最后SPI从0.88回到1.02。这种案例读起来舒服,但没有参考价值。

真实项目里,管理层的决策往往带着犹豫:要不要换供应商、要不要砍范围、要不要追加预算,每个选择都有代价。案例的价值在于展示取舍过程,不是展示完美结果。

四、专业判断逻辑:管理层看进度偏差的三个维度

把这套逻辑压缩成三个维度:趋势、联动、影响。我给很多企业的管理层做过这个框架的培训,反馈是"比看报表直观"。

1. 维度一:看趋势,不看单点

具体做法是要求PMO在汇报时提供连续五期的SPI序列,而不是单一数值。管理层看这条线的走向:是持续下沉、低位震荡,还是触底回升。

三种趋势对应三种判断:

  • 持续下沉(连续三期下降):通常是系统性问题,可能是资源持续不足或范围持续扩张,需要管理层介入查明根因。
  • 低位震荡(长期在0.9附近波动):多数是执行层面问题,项目经理应能自行处理,管理层保持监督即可。
  • 触底回升:说明干预措施生效,管理层应关注措施能否持续,避免反弹。

2. 维度二:看联动,不看孤立

把进度偏差和成本偏差放在一张二维图里,管理层一眼就能看出项目处于哪个象限。我在上一节已经给了四象限的框架,这里补充一点操作细节。

实际落地时,很多企业的成本数据比进度数据更滞后,可能一个月才结一次账。这种情况下,可以用"人力投入工时"作为成本偏差的代理指标,先建立联动的意识,等财务数据跟上后再切换到正式的CPI。

3. 维度三:看影响,不看数字

"进度偏差-8%"这句话本身没有管理含义。管理层需要的是翻译后的版本,比如"按当前节奏,Q3的客户验收承诺会延后两周"。

我建议PMO在每次汇报时,强制回答三个问题:

  1. 这个偏差影响了哪些关键里程碑?
  2. 这些里程碑的延期会对哪些外部承诺(客户、合同、监管)造成冲击?
  3. 要追回进度,需要付出什么代价(预算、人力、范围)?

这三个问题答完,管理层的决策依据就齐了。答不出来,说明偏差分析还没做到位。

四、专业判断逻辑:管理层看进度偏差的三个维度

五、案例解析:一个中型项目的进度偏差落地实践

下面这个案例来自我2024年参与辅导的一家软件企业,做B端SaaS产品交付,年营收约3.6亿,研发交付团队140人。项目已做脱敏处理,保留了真实的决策犹豫和试错过程。

1. 项目背景与初始状态

项目是为一家制造业客户定制交付供应链协同模块,合同周期九个月,关键路径上有五个里程碑。团队一开始用Excel维护进度,每周五由项目经理更新,周一早会上口头汇报。

问题出现在第四个月:客户侧提出新增两个接口需求,范围扩大约15%,团队评估后认为"咬咬牙能扛过去",没有正式上报。到第六周,进度开始明显偏离。

2. 数据暴露的偏差信号

我们在第五个月引入了一套结构化的进度跟踪机制。当时这家企业正在评估项目管理平台,最终选择以PingCode作为落地载体。选它的原因很实际:这家企业有一百四十人的研发团队,之前用的是Jira,迁移成本是个大顾虑。PingCode支持Jira平滑迁移,同时支持私有化部署,对他们这种对代码和数据主权有要求的企业来说,是比较省事的选择。

上线后第三周,数据开始说话。我整理了那段时间的偏差序列:

进度偏差落地方案:管理层开展进度管理的数据分析案例解析

3. 管理层的判断过程

第六周的数据出来时,管理层的第一次讨论并没有形成共识。运营副总倾向于追加两名开发,研发总监担心破坏现有节奏。争论了四十分钟,最后决定先做一件事:把关键路径上的五个里程碑逐个过一遍,看哪些还能保、哪些保不住。

过完发现,五个里程碑里有两个可以保,两个需要延期一到两周,还有一个涉及客户验收的里程碑必须保。这个结果让讨论从"要不要加人"转向"哪些可以妥协、哪些必须死守",决策一下就清晰了。

最终方案是:对必须保的验收里程碑,从其他项目临时抽调一名资深工程师支援三周;对可以延期的两个里程碑,主动与客户沟通,把延期换成了范围后置。整个过程没有追加预算。

4. 调整后的效果与复盘

第八周SPI回到0.94,第九周0.98,项目最终比原计划延期四天交付,客户接受了调整后的范围。

复盘时有几点值得记下来:

  • 偏差从第3周就开始出现,但直到第6周才触发管理层介入,中间浪费了三周。预警线的设置偏保守,这是后续要优化的点。
  • 数据平台的价值不在于算得准,而在于让偏差连续可见。Excel时代的问题是数据不连续,讨论没有共同的事实基础。
  • 管理层真正需要的能力,是把"要不要介入"转化为"哪些必须保、哪些可以放"。这是一个排序问题,不是一个算术问题。

这个案例里,PingCode承担的角色是数据载体。换任何一套能提供连续偏差视图的平台,逻辑都成立。选它的具体原因是迁移成本和私有化要求,这两点对同类规模企业有参考意义。

六、落地方案:四步搭建管理层可用的进度分析机制

前面讲的是判断逻辑,这一节给具体操作步骤。我把这套方法在多家企业跑过,最小可行版本大概需要六到八周建立起来。

1. 第一步:定义数据采集口径

这一步最容易被跳过,也最重要。要明确三件事:谁在什么时候报什么数据。

具体到执行层,我建议至少定义清楚以下字段:

字段 含义 责任人 更新频率
计划价值PV 截至本周计划完成的工作量(按预算折算) 项目经理 每周一
挣值EV 截至本周实际完成的工作量(按预算折算) 项目经理+技术负责人 每周五
关键路径状态 关键路径上各任务的完成百分比 技术负责人 每周五
里程碑状态 各里程碑的红黄绿标记及原因 项目经理 每周五
资源投入工时 本周实际投入人天 团队负责人 每周五

字段不用多,五个就够。关键是每周固定时间更新,宁可粗糙也不能断。

2. 第二步:建立偏差分级预警线

预警线不要套模板,要根据项目周期和关键路径占比来设。我给一个参考区间:

进度偏差落地方案:管理层开展进度管理的数据分析案例解析

3. 第三步:设计管理层简报模板

一页纸说清进度健康状况,是简报的唯一目标。不要超过一页。

我推荐的模板结构是四块:

  1. 整体状态:本期SPI、上期SPI、趋势箭头(升/平/降)
  2. 红灯项目清单:项目名、偏差幅度、触及红灯的周数、已采取的措施
  3. 关键影响:本期内受影响的里程碑及外部承诺
  4. 需要管理层决策的事项:明确列出需要拍板的问题,最多三条

第四块是简报的灵魂。没有这一块,简报就退化成了信息通报。

4. 第四步:建立偏差应对决策流程

预警线触发后,要明确谁在什么时间内做什么决定。我建议按偏差等级分三档:

  • 绿灯:项目经理自行处理,月度汇总时向管理层报告即可。
  • 黄灯:PMO在三个工作日内组织专项分析,输出原因判断和建议措施,提交分管领导。
  • 红灯:管理层在五个工作日内召开专项会议,形成包含资源调整、范围取舍或时间重新承诺的决策纪要。

这套流程的关键是响应时限。我见过太多企业把"及时处理"写成原则,结果偏差拖三周都没人管。把时限写进制度,比强调重要性管用得多。

七、不同情况下的行动建议

进度偏差落地方案没有标准答案,不同企业起点差别很大。我按三种典型情况给建议。

1. 情况一:还在用Excel、无统一平台

这种情况下不要急着上工具。先把数据采集口径和预警线定义清楚,用Excel跑三个月,验证阈值是否合理。

跑顺了再考虑平台化。选平台时,优先看三件事:是否支持自定义字段、是否支持偏差趋势视图、是否能与现有研发工具链打通。对中大型企业特别是100人以上的组织,私有化部署能力和历史数据迁移能力往往比功能多寡更重要,这直接决定了数据主权和切换成本。

2. 情况二:已有平台但数据质量差

核心问题通常在字段设计和使用习惯,不在工具本身。我建议先做一次字段审计,把没人填的字段砍掉,把关键字段的填写规则写清楚。

同时做一件容易被忽略的事:把数据质量纳入项目经理的考核。数据准时、准确、完整,不是额外工作,是本职工作的组成部分。没有这个约束,任何平台都会慢慢荒废。

3. 情况三:有平台、有数据,但管理层不用

这是最典型也最难的一档。数据在,但没进入决策。破局点通常在简报模板上。

我建议从下一次经营会开始,强制推行"一页纸简报+三条待决策事项"的格式。管理层第一次看到"需要我拍板的三件事"时,注意力就会从"听汇报"转向"做决策"。跑三个月,习惯就建立起来了。

七、不同情况下的行动建议

八、不同情况下的取舍

最后讲取舍。进度偏差落地过程中,有几组矛盾必须选边站,不能两头都要。

1. 精度和时效性的取舍

要每周更新的偏差数据,就必须接受精度上的妥协。要绝对精准,就必须接受月度更新。我的判断是管理层用数据,时效性优先。偏差分析的目的是触发问题,不是财务结算,8%的误差在管理场景里通常可以容忍。

2. 统一标准和项目差异的取舍

完全统一的标准管不住差异化的项目,完全定制化的标准又没法横向比较。折中方案是统一字段、分层阈值:所有项目报同样的字段,但预警线按项目分类设不同值。

3. 过程管理和结果管理的取舍

进度偏差本质上是过程管理工具。有些企业会问"我们只考核最终交付,为什么还要看过程偏差"。

我的回答是:过程偏差是结果承诺的早期信号。等到最终交付才发现延期,管理层能做的只剩下道歉和赔偿。提前八周看到偏差,还有很多可选项。这两者的成本差异,往往是一个数量级。

进度偏差落地方案:管理层开展进度管理的数据分析案例解析

九、结语:管理层不需要会算SPI,但需要会问对问题

回到开头那个场景。项目经理说"进度偏差-8%",管理层真正应该做的不是判断这个数字好不好,而是问三个问题:这个偏差连续几期了?成本那边什么情况?影响了哪些对客户的承诺?

这三个问题答完,绝大多数情况下决策方向已经清楚。答不出来,说明偏差分析还没有真正落地,需要从数据采集口径和预警机制上补课。

下一步,我建议你从下一次项目例会开始做一件小事:让PMO在汇报进度偏差时,必须附上连续三期的趋势和一个明确的决策请求。坚持三个月,你会看到管理层的参与度发生明显变化。

进度管理的终点从来不是一份精确的数据报表,而是一系列及时的、有依据的决策。数据只是通往决策的那条路,路修好了,走不走得看管理层自己。

常见问题解答(FAQ)

1. 管理层到底该多久看一次进度偏差数据,频率高了浪费时间、低了又怕漏掉问题,有没有判断标准?

我们公司现在项目例会两周开一次,每次项目经理都会报进度,但我作为分管副总其实看不太出来哪些是真问题。有时候觉得报得太频繁,数据都是小波动;有时候又突然发现某个项目已经延期快一个月了才被拿出来说。我就想知道,管理层到底该按什么频率、看什么层级的进度偏差数据才算合理,有没有不靠软件也能落地的判断标准?

频率不该一刀切,而应该按项目的偏差等级动态调整。可执行的做法是设三级节奏:绿灯项目按原定例会周期(通常两周一次)看汇总数据;黄灯项目把汇报频率提到每周一次,并且要求项目经理主动提交偏差原因和对策;红灯项目进入日跟踪或隔日跟踪,由管理层直接介入。

判断依据是偏差的变化速度而不是绝对值,连续两期SPI都在下滑,即使还在0.95以上也应该升级汇报频率。数据口径上,管理层看的应该是里程碑达成率、关键路径任务的完成情况、SPI趋势这三项,而不是全部任务的完成百分比,后者信息量太低,看多了反而麻木。

2. 进度偏差-8%到底是严重还是不严重,怎么判断要不要现在介入?

每次项目例会上项目经理说'进度偏差-8%',我第一反应是紧张,但旁边人说这在项目里很正常不用担心。我自己也没有参照系,不知道什么幅度算轻微、什么幅度要马上介入。想知道有没有一个相对客观的判断方法,而不是每次靠感觉或者听项目经理解释?

单看偏差幅度没有意义,必须结合三个维度一起判断。第一看关键路径:如果延迟的任务在关键路径上,-3%就可能直接推迟交付,如果是在非关键路径且有浮动时间,-8%可能完全不影响最终工期。第二看趋势:连续三期持续下滑比单期-15%更危险,前者说明系统性问题没有解决。

第三看可恢复性:剩余工期里能否通过加班、加人、调顺序追回来,如果追不回来,哪怕偏差只有-5%也要立即介入。可执行的做法是要求项目经理报偏差时必须同时给出'是否在关键路径''最近三期趋势''预计对交付日的影响天数'这三个信息,缺一项就不算合格的汇报。

3. SPI大于1是不是就说明项目进度很健康,不用管了?

我习惯性地觉得进度超前总比落后好,看到SPI是1.05就觉得可以放心。但之前有个项目SPI一直大于1,结果最后还是延期了,让我很困惑。想知道SPI大于1到底能不能当作健康的信号,背后有没有什么坑?

SPI大于1不能直接等同于健康,这是EVM在实际应用中最容易误判的地方。常见原因有三个:一是任务被提前完成但质量或范围打了折扣,后期返工反而拖累整体;二是项目经理在填报完成百分比时偏乐观,把'开始了'当成'完成了50%',导致EV虚高;

三是项目临近尾声时SPI天然趋近于1甚至虚高,这时候指标已经失去预警意义。可执行的判断做法是把SPI和成本偏差(CV)联动看:SPI大于1但CV为负,说明在用超支换进度,长期不可持续;SPI大于1但关键路径任务完成率低于计划,说明进度超前是假象。

管理层应该追问的是'超前的部分是不是关键路径''有没有牺牲质量或成本',而不是看到大于1就放手。

4. 中小企业没有专业的项目管理软件,光靠Excel能不能做进度偏差分析,具体怎么落地?

我们是家一百多人的公司,项目经理都是用Excel排计划、发周报,老板也没打算买专业的项目管理软件。但我总觉得Excel做出来的进度报表看不出偏差,也不知道该怎么改进。想知道在不用软件的前提下,能不能靠Excel把进度偏差分析做起来,具体要建哪些字段、看哪些数?

完全可以,Excel做进度偏差分析的关键不是工具而是字段设计和更新纪律。落地做法是建一张最少包含这六列的跟踪表:任务名称、是否关键路径、计划开始与结束日期、计划价值(该任务占总工作量的百分比)、实际完成百分比、数据更新日期。

每次更新时用实际完成百分比乘以计划价值得到EV,用当前日期应该完成的比例乘以计划价值得到PV,两者相减就是进度偏差,相除就是SPI。管理层每周只需要看两张表:一张是关键路径任务的偏差排序,一张是SPI连续四周的趋势线。

真正决定成败的不是表格多复杂,而是项目经理愿不愿意在每周固定时间如实更新完成百分比,很多企业失败就失败在这一步,表格做得很漂亮但数据三个月没更新,任何分析都无从谈起。

核心关键词

读者评论

张
张安琪

案例里管理层从争论要不要加人转向梳理哪些里程碑必须保,这个转折很真实。很多进度管理文章只讲怎么算,不讲怎么让管理层做取舍,这篇点到了要害。

江
江若宁

进度数据和成本数据联动分析这点很有共鸣。我们公司就吃过只看SPI的亏,项目看着进度正常,实际成本已经严重超支,年底一算账才发现问题。

钟
钟文博

中小企业那部分数据挺扎心的,Excel手工维护占68%。我们就是这种状态,项目经理一离职进度数据就断档,想上平台又怕团队用不起来,卡在中间很难受。

邵
邵浩然

持续下沉、低位震荡、触底回升三种趋势对应三种管理动作,这个框架比单纯设预警线实用。不过实际操作中PMO能不能坚持每周分析趋势,还是取决于管理层是否真的重视。

文章包含AI辅助创作:进度偏差落地方案:管理层开展进度管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/464171
