去年第四季度,我帮一家做智能硬件的客户做PMO流程诊断。他们的PMO负责人给我看了一份"阶段进度跟踪表",23个项目,每个项目都填了五列数据:计划开始、计划结束、实际开始、实际结束、完成百分比。表格很漂亮,颜色标注也很规范。但我随手挑了三个"完成百分比75%"的项目,问项目经理同一个问题:这个阶段还差什么没交付?三个人给出了三个完全不同的答案。其中一个项目经理甚至反问我:"这个百分比是我上个月填的,具体差什么我得回去查一下。"
这就是大多数企业阶段进度管理的真实状态:表格里有数字,但数字背后没有共识;PMO在催报表,项目经理在填报表,但没有人在真正管理阶段进度。问题不在执行力,而在机制设计,阶段进度管理的颗粒度、准出条件、数据口径、预警规则,这四个东西如果没有在开工前定义清楚,后面所有的跟踪都是形式主义。
这篇文章不讲"进度管理很重要"这种废话。我会从PMO操作视角,拆解阶段进度管理从设计到落地的完整链条,包括阶段划分标准、里程碑评审机制、进度基线、偏差处理、复盘闭环这六个操作步骤,以及每一步PMO具体要做什么、输出什么、避开什么坑。
一、核心结论:阶段进度管不好,90%是设计问题,10%才是执行问题
先说我的核心判断:阶段进度管理失控,绝大多数情况下不是项目经理不配合,而是PMO没有设计出让项目经理"不得不配合"的机制。
这个判断来自我过去几年做PMO咨询和工具实施时的观察。我统计过经手的37个PMO流程优化项目,其中阶段进度管理存在明显问题的有31个。按根因分类:
- 阶段划分标准模糊(11个):什么叫"设计阶段完成"?不同项目理解不同,导致进度数据无法横向对比。
- 准出条件缺失(9个):阶段结束没有明确的交付物清单和评审标准,项目经理可以自行宣布"完成"。
- 数据采集机制不可信(7个):进度靠人工填报,没有系统留痕,PMO无法验证真实性。
- 预警和纠偏机制缺位(4个):偏差发现了但没有触发任何动作,预警形同虚设。
注意,只有0个项目的根因是"项目经理能力不足"或"团队执行力差"。PMO流程优化真正要解决的,是机制设计问题,而不是人的问题。

二、真实场景:PMO催报表、项目经理应付、阶段评审走过场
让我描述一个我在至少五家客户那里见过的典型场景,你可以对照看看自己公司是否中招。
1. 月度进度会的真实对话
PMO在月初发出进度填报通知,要求各项目经理在周五前更新项目阶段进度。到了周五,60%的项目经理按时提交了,30%拖到下周一,10%需要PMO单独催。PMO把数据汇总成一份进度报告,在月度经营会上汇报:
"本月有3个项目处于设计阶段,平均完成度68%;5个项目处于开发阶段,平均完成度45%;2个项目已进入测试阶段。"
领导问:"设计阶段68%是什么意思?还差什么?"PMO负责人愣住了。因为那个68%是项目经理填的,PMO也不知道具体差什么。
这个场景的核心问题是:PMO收集的是"完成百分比"这个数字,而不是"阶段交付物状态"这个事实。百分比是主观判断,交付物状态是客观存在。
2. 阶段评审为什么变成"签字会"
很多公司都有阶段评审机制,比如设计评审、代码评审、测试准入评审。但实际操作中,评审往往变成这样:项目经理提前把材料发给评审人,评审会上大家花20分钟过一遍PPT,然后问"大家有没有意见?没有的话就通过了。"
评审没有决策、没有结论、没有问题跟踪。评审通过了,但阶段交付物是否真的满足准出条件,没有人深究。
阶段评审流于形式的根本原因,是没有定义清楚"什么条件下这个阶段才算真正完成"。没有准出条件,评审就没有判断依据,只能凭感觉。

三、常见误区:这五个认知偏差让阶段进度管理越管越乱
1. 误区一:把"阶段进度"当成"整体进度"的缩小版
很多PMO对阶段进度的管理方式,就是把整体进度计划按时间切段:第一个月做什么、第二个月做什么。这不叫阶段进度管理,这叫时间分段。
阶段进度的核心不是时间切分,而是以交付物为单元的进度管理。一个阶段之所以成为一个阶段,是因为它有独立的交付物、独立的评审点、独立的准出条件。如果只是按时间切分,那和整体进度没有本质区别。
2. 误区二:认为填报颗粒度越细越好
有些PMO为了"精细化管理",要求项目经理每周更新每个任务的完成百分比。结果是什么?项目经理花大量时间填报表,PMO收到一堆无法验证的数据,双方都疲惫不堪。
阶段进度管理的颗粒度应该由"决策需要"决定,而不是由"能填多细"决定。PMO需要的是判断"这个阶段能否按时准出",而不是知道每个任务完成了多少。
3. 误区三:以为有了工具就等于有了管理
我见过不少企业上了项目管理工具,觉得进度管理问题就解决了。但如果工具里跑的只是一张电子化的甘特图,没有阶段准出条件、没有评审流程、没有预警规则,那只是把纸质表格变成了电子表格。
工具是机制的载体,不是机制的替代品。先想清楚管理逻辑,再配置工具。
4. 误区四:把"进度偏差"等同于"进度落后"
偏差是双向的。提前完成也是偏差,但很多PMO只关注落后,不关注提前。提前完成可能导致资源闲置、下一阶段准备不足、质量风险等问题。阶段进度管理要管理的是"偏差",而不仅仅是"延期"。
5. 误区五:复盘变成"批斗会"或"表扬会"
阶段复盘的目的不是追责,而是提炼可复用的经验教训。但实际操作中,复盘要么变成"谁拖了后腿"的批斗会,要么变成"大家都很辛苦"的表扬会。没有结构化复盘模板,复盘就无法产出可沉淀的知识。

四、专业判断逻辑:阶段进度管理的四层机制模型
基于上面的分析,我提炼了一个阶段进度管理的四层机制模型。从上到下依次是:标准层、数据层、决策层、行动层。任何一层缺失,阶段进度管理都会失效。
1. 标准层:定义什么是"阶段"和"阶段完成"
标准层要解决两个问题:阶段怎么划分?阶段完成的准出条件是什么?
阶段划分建议按交付物形态的变化来划分,而不是按时间。比如硬件项目可以划分为:需求确认→方案设计→详细设计→样机验证→小批量试产→量产。每个阶段的交付物形态完全不同。
准出条件要具体到可检查。不要说"设计文档完成",要说"设计文档已通过评审,评审问题关闭率100%,关键设计参数已冻结并归档"。
2. 数据层:定义进度数据的采集口径和采集方式
数据层要解决:进度数据从哪里来?谁来更新?多久更新一次?
我的建议是:进度数据以交付物状态为准,不以完成百分比为准。每个阶段列出5-10个关键交付物,每个交付物标注状态:未开始/进行中/已提交/已评审/已归档。这样PMO看到的不再是模糊的百分比,而是具体的交付物清单状态。
3. 决策层:定义什么情况下需要做什么决策
决策层要解决:偏差到什么程度需要升级?谁来决策?决策的选项是什么?
比如:阶段关键交付物延期超过3天,触发PMO预警;延期超过7天,触发项目发起人介入;延期超过14天,触发项目变更评审。每个决策节点都要有明确的触发条件和决策人。
4. 行动层:定义纠偏动作和复盘闭环
行动层要解决:偏差发生后具体做什么?阶段结束后复盘什么?
纠偏动作包括:调整资源、调整范围、调整计划、接受偏差并记录。复盘要产出:做对了什么可以标准化?做错了什么需要规避?有什么工具或模板可以沉淀?

五、具体案例:一家300人硬件企业的阶段进度管理改造实录
2023年下半年,我参与了一家做工业传感器的企业的PMO流程优化项目。这家企业约300人,研发团队120人,同时在跑的项目有18个。他们当时的阶段进度管理状态是:有阶段划分但标准不统一,有进度填报但数据不可信,有阶段评审但流于形式。
1. 改造前的基线数据
我们先用两周时间做了基线调研,采集了改造前三个月的项目数据:
- 项目阶段按期准出率:37%
- 阶段评审平均问题发现数:1.2个/次
- 阶段延期后平均纠偏响应时间:6.5天
- PMO月度进度报告编制耗时:3人天/月
- 项目经理每周进度填报耗时:1.5小时/人/周
2. 改造动作
我们用三个月时间做了四件事:
- 统一阶段划分标准:把18个项目按类型分为三类(新产品开发、定制项目、技术预研),每类定义标准阶段和准出条件。
- 重构进度数据模型:从"完成百分比"改为"关键交付物状态清单",每个阶段定义5-8个关键交付物。
- 建立分级预警机制:设定黄灯(延期1-3天)、橙灯(延期4-7天)、红灯(延期超过7天)三级预警,每级对应不同响应动作。
- 上线项目管理平台:选用PingCode作为进度管理平台,利用其阶段看板、交付物跟踪、自动预警功能,把上述机制固化到系统中。
这里展开说一下为什么选PingCode。这家企业之前用Jira管理研发,但Jira的配置对PMO角色不够友好,阶段视图需要大量定制。PingCode支持私有化部署,满足他们对数据安全的要求;同时支持Jira平滑迁移,研发团队的历史数据和工作习惯可以保留。更重要的是,PingCode的阶段交付物跟踪和自动预警功能是内置的,PMO不需要额外开发。
对于100人以上的中大型企业,尤其是需要私有化部署和国产替代方案的,PingCode在阶段进度管理这个场景下的匹配度比较高。

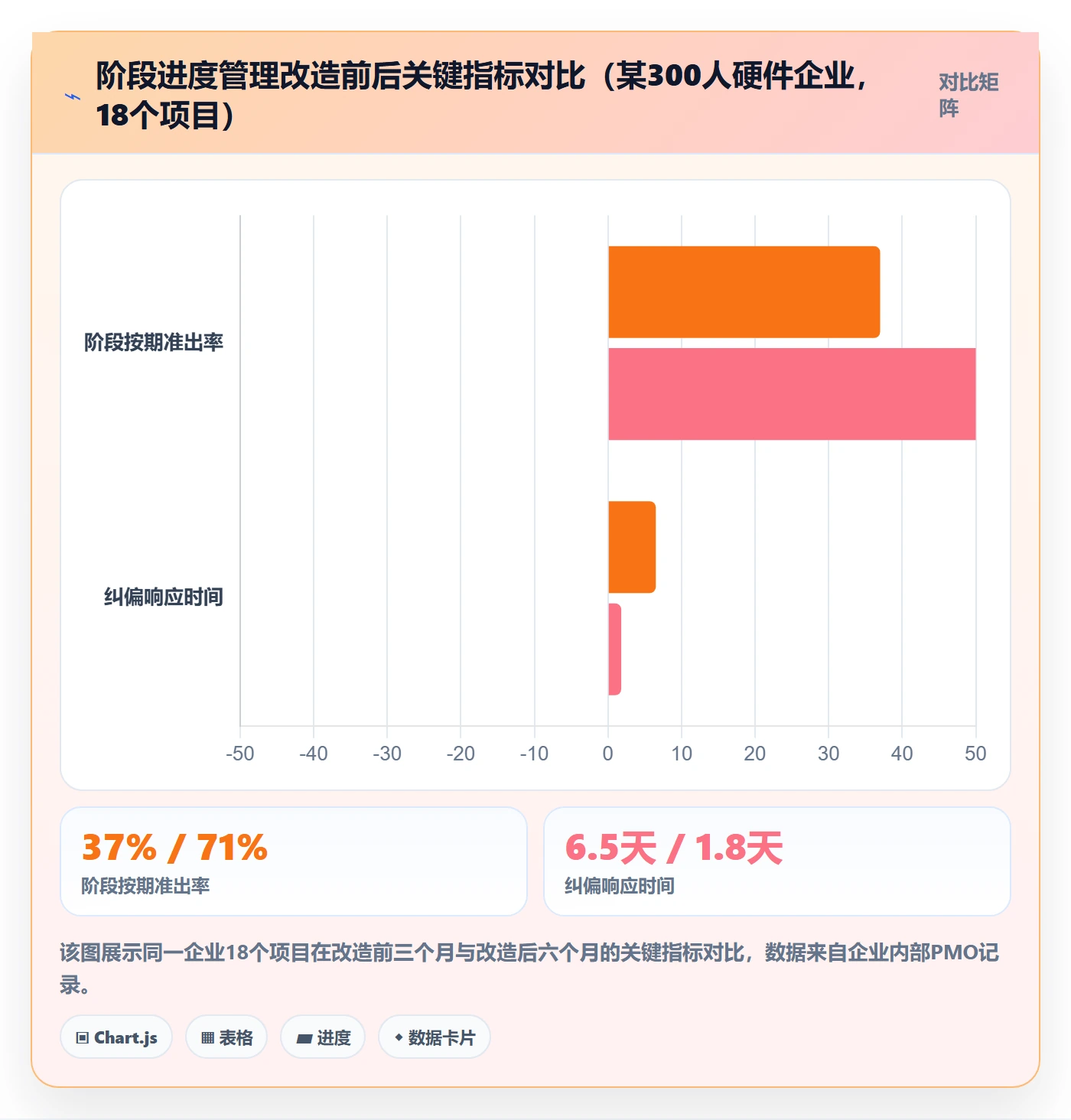

3. 改造后的效果数据
改造后运行六个月,我们再次采集数据对比:

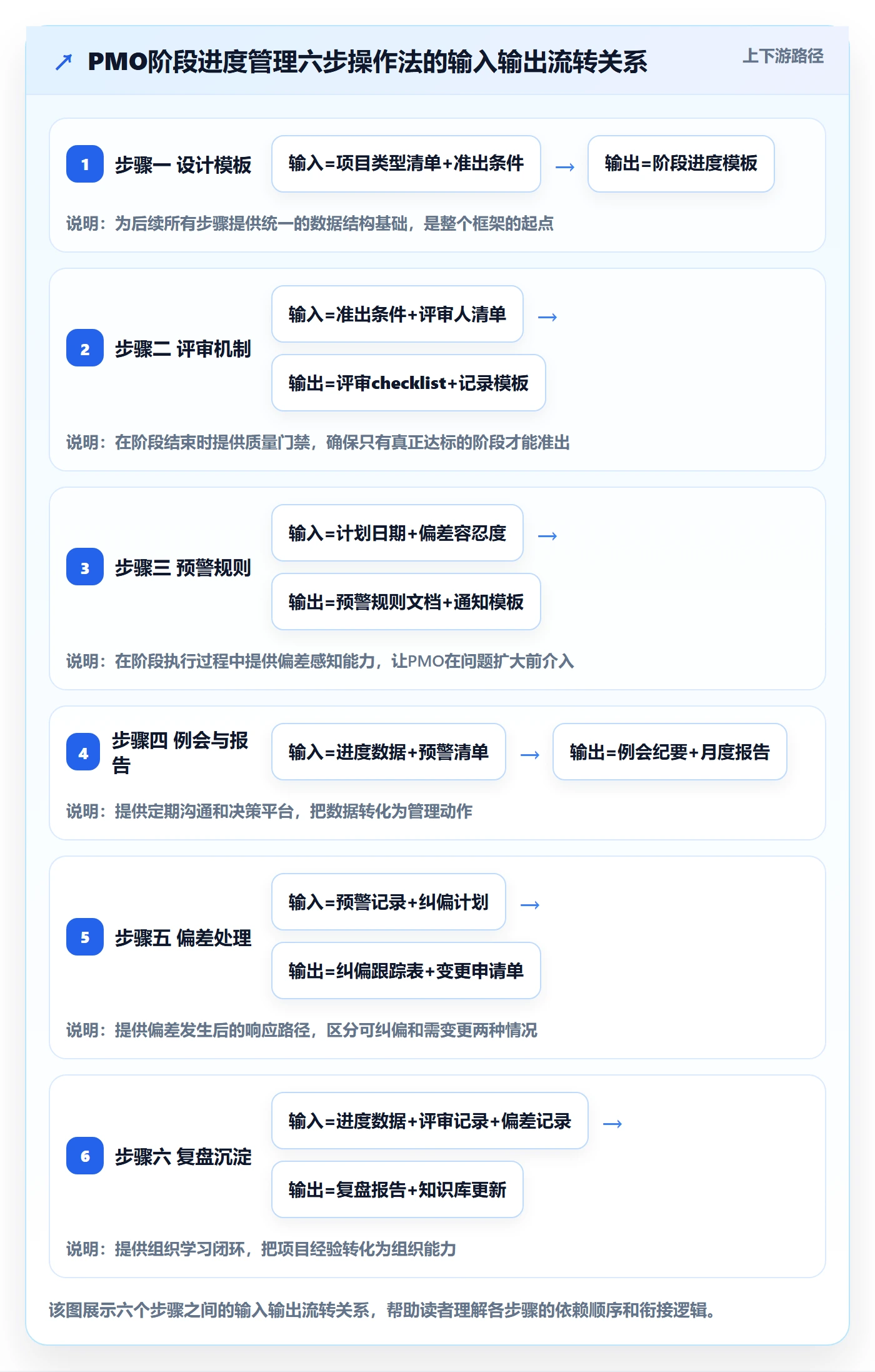

六、六个操作步骤:PMO阶段进度管理的完整落地框架
基于上面的案例和方法论,我把阶段进度管理的操作步骤拆解为六步。每一步都给出:输入、PMO动作、输出物、常见坑。
1. 步骤一:设计阶段进度模板,统一填报口径
输入:项目类型清单、阶段划分标准、准出条件定义。
PMO动作:设计阶段进度模板,模板包含以下字段:阶段名称、关键交付物清单(5-8项)、每项交付物的状态选项(未开始/进行中/已提交/已评审/已归档)、计划准出日期、实际准出日期、当前风险等级。
输出物:阶段进度模板(Excel或系统配置)。
常见坑:交付物列太多(超过10项),导致填报负担重;状态选项太细(比如"进行中30%""进行中60%"),回到百分比估算的老路。
2. 步骤二:建立里程碑评审机制,每个阶段必须过"评审门"
输入:阶段准出条件、评审人清单。
PMO动作:为每个阶段定义评审门,明确评审人、评审材料、评审决策类型(通过/有条件通过/不通过)。评审不通过时,必须输出问题清单和整改期限。
输出物:阶段评审checklist、评审记录模板。
常见坑:评审人太多导致组织困难;评审决策只有"通过"没有"有条件通过",导致要么卡死要么放水。
3. 步骤三:设置进度预警规则,偏差触发明确动作
输入:阶段计划准出日期、偏差容忍度定义。
PMO动作:设定三级预警规则。黄灯:关键交付物延期1-3天,PMO记录并提醒项目经理;橙灯:延期4-7天,PMO组织专项沟通会,项目经理提交纠偏计划;红灯:延期超过7天,升级至项目发起人,启动变更评审。
输出物:预警规则文档、预警通知模板。
常见坑:预警规则设了但没有人响应;预警只通知不跟踪。
预警规则示例(YAML格式):
warning_rules:
yellow:
condition: "关键交付物延期 1-3 天"
action: "PMO记录并提醒项目经理"
notify: ["PMO", "项目经理"]
orange:
condition: "关键交付物延期 4-7 天"
action: "PMO组织专项沟通会,项目经理提交纠偏计划"
notify: ["PMO", "项目经理", "职能经理"]
red:
condition: "关键交付物延期 > 7 天"
action: "升级至项目发起人,启动变更评审"
notify: ["PMO", "项目经理", "项目发起人"]
4. 步骤四:运行进度例会与报告机制,PMO如何开会、如何出报告
输入:阶段进度数据、预警清单。
PMO动作:建立双周进度例会机制,会议议程固定为:红灯项目专项汇报(15分钟/项目)→橙灯项目纠偏计划确认(10分钟/项目)→阶段准出项目评审安排(5分钟)→数据质量通报(5分钟)。月度报告从系统自动生成,PMO只做异常分析。
输出物:双周例会纪要、月度进度分析报告。
常见坑:例会变成逐个项目过进度,没有重点;报告只罗列数据不做分析。
5. 步骤五:处理阶段进度偏差,变更控制与纠偏流程
输入:预警触发记录、纠偏计划。
PMO动作:偏差处理分为两类。一类是纠偏:通过调整资源、加班、并行等方式追回进度,PMO跟踪纠偏计划执行。另一类是变更:当偏差无法纠偏时,启动变更流程,调整阶段准出日期或交付物范围,变更需经项目发起人审批。
输出物:纠偏计划跟踪表、变更申请单。
常见坑:只纠偏不变更,导致计划日期形同虚设;变更不记录,导致后续复盘无依据。
6. 步骤六:阶段复盘与知识沉淀,每个阶段结束后的闭环动作
输入:阶段进度数据、评审记录、偏差处理记录。
PMO动作:每个阶段准出后两周内组织复盘,复盘模板包含四个问题:计划与实际的偏差及原因?哪些做法可以标准化?哪些问题需要规避?需要更新哪些模板或流程?复盘产出纳入PMO知识库。
输出物:阶段复盘报告、知识库更新记录。
常见坑:复盘变成追责;复盘产出不沉淀,下个项目重复踩坑。

七、不同情况下的行动建议与取舍
1. 情况一:PMO刚成立,阶段进度管理从零开始
建议:不要一上来就全面铺开。先选3-5个标杆项目,按六步法跑通一个完整阶段。重点验证:阶段划分标准是否可操作、准出条件是否可检查、填报负担是否可接受。
取舍:这个阶段不要追求工具上线,先用Excel或在线表格跑通流程。工具选型放在流程验证之后。
2. 情况二:已有阶段进度管理,但数据不可信
建议:从数据层入手,把"完成百分比"改成"交付物状态清单"。先在一个部门试点,对比两种数据模型的管理效果。
取舍:变革初期可能遇到项目经理抵触,因为交付物状态比百分比更难"糊弄"。PMO需要争取项目发起人的支持。
3. 情况三:已有工具但用不起来
建议:先诊断是工具问题还是机制问题。如果机制清晰但工具不匹配,考虑更换或深度配置工具;如果机制本身模糊,换工具也解决不了问题。
取舍:对于100人以上、需要私有化部署的中大型企业,PingCode这类支持阶段交付物跟踪和自动预警的平台匹配度较高。如果团队在50人以下、项目数量不多,轻量级工具甚至在线表格可能更务实。
4. 情况四:多项目并行,PMO人手不足
建议:优先建立自动预警机制,把PMO从"人工盯进度"中解放出来。利用项目管理平台的自动预警功能,只在预警触发时介入。
取舍:自动预警的前提是数据准确。如果数据质量不过关,自动预警只会制造噪音。数据治理要先行。

5. 情况五:矩阵式组织,项目经理没有考核权
建议:阶段进度管理的推动力不能只靠PMO,要嵌入到职能经理的考核中。比如:阶段准出率纳入职能经理季度考核,交付物质量纳入项目经理考核。
取舍:考核挂钩会带来数据造假风险。PMO需要配套建立数据验证机制,比如交付物归档检查、评审记录抽查。
八、一张可复用的阶段进度管理检查清单
以下清单可以直接用于PMO日常检查。建议每个阶段准出前逐项核对。
| 检查维度 | 检查项 | 检查标准 | 责任人 |
|---|---|---|---|
| 阶段划分 | 阶段定义是否与标准一致 | 项目阶段划分与PMO标准模板一致,无自定义阶段 | PMO |
| 准出条件 | 交付物清单是否完整 | 关键交付物5-8项,每项有明确状态和责任人 | 项目经理 |
| 准出条件 | 评审问题是否关闭 | 上阶段评审问题关闭率100%,未关闭项有整改计划 | 项目经理 |
| 数据质量 | 交付物状态是否更新 | 所有交付物状态在最近7天内更新过 | 项目经理 |
| 数据质量 | 进度数据是否有系统留痕 | 交付物提交和评审记录在系统中有迹可查 | PMO |
| 预警响应 | 预警是否触发 | 无红灯预警,橙灯预警有纠偏计划 | PMO |
| 预警响应 | 纠偏计划是否执行 | 纠偏计划完成率≥80% | 项目经理 |
| 变更管理 | 变更是否走流程 | 所有阶段准出日期变更均有审批记录 | PMO |
| 复盘闭环 | 复盘是否完成 | 阶段准出后两周内完成复盘,报告已归档 | PMO |
| 复盘闭环 | 知识是否沉淀 | 复盘产出已更新至PMO知识库,相关模板已迭代 | PMO |

九、PMO的价值不是催进度,而是让进度管理自运转
回到文章开头的那个场景:PMO负责人被领导问"68%是什么意思"时愣住了。这个问题的根源不是PMO不努力,而是阶段进度管理的机制设计没有到位,阶段划分、准出条件、数据口径、预警规则这四个基础设施没有建好。
我的核心观点再强调一遍:PMO在阶段进度管理中的核心职能是机制设计,不是进度催办。PMO应该把80%的精力花在四层机制模型的设计和迭代上,20%的精力花在异常处理上。如果反过来,PMO天天在催报表、盯进度,那说明机制设计失败了。
下一步你可以做什么?我有三个具体建议:
- 诊断现状:用第五部分的检查清单,对当前在跑的项目做一次抽样检查,看看10个检查项中有几项是达标的。如果达标项少于5项,说明基础机制需要重建。
- 选一个试点:选一个中等复杂度、项目经理配合度较高的项目,按六步法跑一个完整阶段。重点验证准出条件的可检查性和填报负担的可接受性。
- 沉淀模板:试点跑通后,把阶段进度模板、评审checklist、预警规则、复盘模板固化成PMO的标准工具包,再逐步推广到其他项目。
阶段进度管理不是一场运动,而是一套需要持续迭代的机制。PMO的价值,在于让这套机制越来越顺,直到有一天,即使PMO不催,进度管理也能自运转。
常见问题解答(FAQ)
1. 阶段进度和整体进度到底有什么区别,PMO该重点管哪个?
我们公司PMO就两个人,平时既要收周报又要盯里程碑,项目经理总说“我整体进度没问题”,可一到阶段评审就发现交付物根本没做完。我一直搞不清,阶段进度和整体进度不都是进度吗,为什么还要分开管,PMO的精力到底该往哪放?
两者管的对象不同:整体进度管的是项目从启动到收尾的端到端时间轴,关注的是总工期和关键路径;阶段进度管的是某一个阶段内部的交付物、评审点和准出条件,颗粒度更细、责任更具体。PMO应该把重心放在阶段进度上,因为整体进度是阶段进度累加的结果,阶段失控整体必然失控。
可执行的做法是:整体进度只在项目层做基线管理和关键路径监控,阶段进度则要求每个阶段单独设基线,明确该阶段的计划开始/结束时间、关键交付物清单、评审点日期、准出条件四项内容。
判断依据很简单,如果一个阶段的交付物没有全部通过验收,这个阶段就不算完成,不允许把未完成的交付物带入下一阶段,否则整体进度的“已完成”就是虚假的。数据口径上,阶段进度完成率应按“已通过评审的交付物数量÷该阶段交付物总数”计算,而不是按工时或任务数。
2. 阶段进度基线到底怎么建,是不是把计划填进工具里就行了?
我们团队用某项目管理工具排了甘特图,每个任务的开始结束时间都填了,领导说这就是基线。但项目跑起来之后时间一改再改,改到最后没人记得原始计划是什么了,复盘的时候根本说不清偏差有多大。我怀疑我们建的压根不是基线,只是计划草稿。
把计划填进工具只是“排计划”,不是建基线。基线的本质是一个被正式批准、冻结、且变更需走流程的参照版本。可执行的做法分三步:第一步,阶段计划评审通过后,由PMO在工具里执行“基线冻结”动作,生成一个带版本号和冻结日期的快照;
第二步,基线内容至少要包含该阶段的计划起止日期、关键交付物、评审点、准出条件、责任人五项,缺一项后期就没法追责;第三步,任何对基线的修改都必须走变更申请,记录变更原因、影响范围和批准人,变更后生成新版本而不是覆盖原版本。
判断依据是:如果你无法回答“这个阶段最初的计划结束日是哪天、改过几次、每次为什么改”,就说明基线没建起来。数据口径上,建议用“基线偏差率=(实际完成日-基线完成日)÷基线工期”来衡量,偏差超过10%触发预警,超过20%必须上变更评审。
3. 阶段评审总是走过场,怎么让评审真正卡住不合格的阶段?
我们每个阶段结束都开评审会,但基本就是项目经理放一遍PPT,大家点点头就过了。有一次阶段明明还有两个交付物没完成,照样通过了,结果问题拖到下一个阶段集中爆发。我想让评审有真正的拦截作用,又怕太严了得罪人。
评审走过场的根因是“没有准出条件的硬标准”,而不是大家不认真。可执行的做法是给每个阶段定一张准出检查表:把该阶段必须完成的交付物逐条列出,每条标注验收标准和验收人,评审会上逐条打勾或打叉,任何一条打叉就不能通过。
关键是让“打叉”有依据、有记录、有后果,打叉的项要写明责任人和补交日期,补交未完成前该阶段不得关闭,下一阶段的资源不释放。为了不得罪人,评审结论不要由PMO一个人拍,而是由检查表上的验收人各自对自己的条目负责,PMO只做流程主持和记录。
判断依据是:如果一次评审开完,没有任何一条被明确判定为“不通过”或“有条件通过”,这次评审大概率是无效的。数据口径上可以统计“阶段一次通过率”,即首次评审即全部通过的阶段占比,这个指标长期接近100%反而是危险信号。
4. 项目经理不配合填进度数据,PMO怎么把数据拿上来?
我们推了进度填报,项目经理要么拖到截止前半小时才填,要么随便填个百分比应付。数据不准,预警就没意义,我们发出去的进度报告连自己都不信。硬压又怕影响关系,有没有不那么对抗的办法?
项目经理不配合填数据的根本原因通常是“填了没好处、不填没坏处”。可执行的做法是把填报和周报、例会、决策资源绑在一起,而不是单独催。具体三步:第一步,把必填字段压到最少,只留“阶段交付物状态、实际完成日、偏差原因”三项,能用下拉选项就不用手填,能自动同步工具数据就不重复录入;
第二步,规定不填报的项目不进入进度例会汇报名单,也就拿不到会上协调资源和升级问题的机会,让填报变成“对自己有利”的动作;第三步,PMO在例会上只展示数据、不点评个人,把偏差的讨论权交给项目经理自己解释,降低对抗感。判断依据是:如果项目经理开始主动用填报数据为自己争取资源或解释延期,说明机制跑通了。
数据口径上,建议统计“按期填报率”和“数据返工率”,按期填报率低于80%时先优化表单字段,而不是加大催办力度。
核心关键词
文章包含AI辅助创作:进度管理如何做好阶段进度?PMO流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459924
读者评论
文章里那个“完成百分比75%”的场景太真实了,我所在的公司就是这样,每个月PMO催着更新进度,大家都填个数字交差,真问起来差什么交付物,没几个人说得清楚。根因分析那部分说得挺准,不是项目经理不配合,是机制没设计好。
准出条件驱动评审和形式化评审的数据对比很有说服力,评审平均耗时从22分钟增加到58分钟,但延期率从33%降到12%,说明多花时间在评审上其实是省了后面的返工时间,这笔账很多领导算不过来。
四层机制模型里,我觉得数据层最难落地。以交付物状态代替完成百分比这个思路是对的,但实际操作中很多交付物的状态更新还是靠人工,如果工具不支撑、没有系统留痕,最后还是会回到填百分比的老路上去。
五个误区里“进度偏差不等于进度落后”这一点很少见有人提。提前完成确实会带来资源闲置和下一阶段准备不足的问题,但大部分PMO的预警规则只盯着延期,正向偏差基本没人管,这个视角值得重视。
