阶段进度落地方案:PMO开展进度管理的实操方法案例解析

我做过不下十次PMO进度管理体系的推行,也在两家公司亲眼看着进度管理从"看起来很规范"变成"实际上一团乱"。其中最典型的一次,是在一家约300人的智能制造企业,PMO推行阶段进度管理6个月后,项目平均延期率从31%升到了38%。流程文件、模板、周报机制全都有,阶段门评审也按时在开,但项目交付反而更糟。我把这次失败翻来覆去复盘了三轮,才想明白一个很多人不愿意承认的事实:PMO做进度管理,失败的根源很少在方法论层面,绝大多数出在组织摩擦力上,没有基线、没有数据抓手、没有纠偏权力,流程再漂亮也是空转。

这篇文章围绕"阶段进度落地方案"展开,但我不想再写一篇"五步法""六大原则"式的教科书。我会先给出核心结论,再讲真实的推行场景,拆解常见误区,给出专业判断逻辑,最后用一个PingCode支撑的真实落地案例说明怎么把阶段进度从"管不动"做到"管得住"。如果你正在搭建或优化PMO进度管理体系,这篇内容可以当作一份带失败教训的落地参考。

一、核心结论:PMO进度管理的本质是偏差管理,不是计划管理

先说结论,这句话我用了很多年才真正理解:PMO开展进度管理,核心不是替项目经理排计划,而是建立一套"偏差能被看见、能被判断、能被推动纠正"的机制。计划是项目经理的职责,PMO的价值在于站在组织视角,让进度偏差在失控前暴露出来,并拥有推动纠偏的组织抓手。

基于我参与和观察过的十余个PMO推行项目,我把阶段进度能否落地的关键要素收敛为四个动作,缺一个都会让体系失效:

  • 动作一:设计"阶段门+里程碑"双层管控结构。阶段门管"能不能进入下一阶段",里程碑管"关键节点是否达成",两者职责不能混。
  • 动作二:建立最小可行的进度数据采集机制。不追求大而全,先采集三个核心指标:里程碑达成率、进度偏差率、风险敞口。
  • 动作三:设置偏差阈值与分级升级机制。偏差小于5%由项目经理自行纠偏,5%至15%由PMO介入,超过15%升级到项目委员会。
  • 动作四:把复盘变成制度,而不是运动。阶段结束后48小时内完成轻量复盘,输出可复用教训而非追责报告。

这四个动作不是并列关系,而是有先后顺序。先有管控结构,才有数据采集口径;先有数据基线,才谈得上偏差阈值;先有升级机制,复盘才有意义。顺序错了,就会像我那家制造企业一样,模板齐了、周报有了,进度反而更乱。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

二、真实场景:一个PMO推行进度管理6个月后,延期率反升的复盘

1. 推行背景:从"没人管进度"到"全面推行"

这家智能制造企业当时的状况是:同时并行约22个项目,横跨研发、交付、产线改造三类,项目经理多为技术骨干转岗,没有系统的进度管理训练。高层认为项目"看不见、抓不住",于是成立PMO,第一件事就是推行阶段进度管理。

PMO的做法很标准:划分五个阶段、定义阶段门评审模板、要求每周提交进度周报、每月开一次进度例会。第一版流程文件写了38页,我后来看到这份文件时,第一反应是,这是一份"正确但没人会用"的文件。

2. 失败的表象:流程齐全,执行变形

推行三个月后,问题开始密集出现。进度周报的提交率是92%,看起来很高,但PMO核对后发现,周报里填报的进度和项目实际状态偏差巨大,超过一半的周报存在"进度填得比实际靠前"的情况。阶段门评审也按时在开,但几乎每次都"通过",没有一次因为进度不达标被卡住。

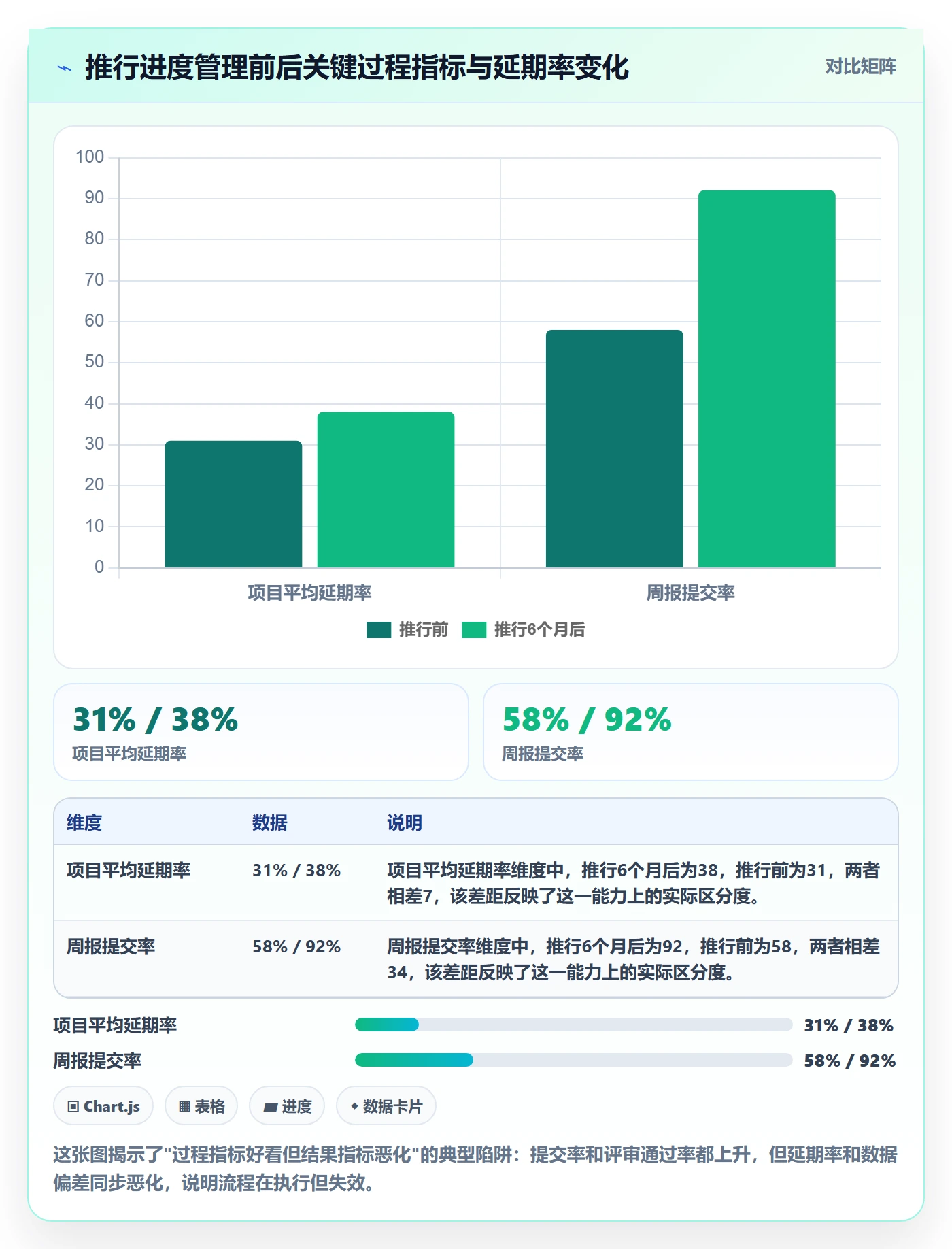

更麻烦的是,PMO发现偏差后,只能发邮件提醒项目经理,没有考核权、没有资源调配权,提醒基本等于石沉大海。第六个月统计时,项目平均延期率从推行前的31%升到38%。

3. 根因定位:问题不在流程,而在三个组织环节

我参与复盘时,用"问题树"把表层现象逐层剥离,最终锁定三个根因,它们和流程设计毫无关系:

  1. PMO没有考核抓手。进度数据填报质量、里程碑达成情况都不进入项目经理的绩效,报喜不报忧成为理性选择。
  2. 进度数据靠人工汇总,失真不可避免。22个项目、每周汇总,PMO只有2人,根本没有精力逐一核实,数据质量只能依赖上报者自觉。
  3. 阶段门评审流于形式。评审只看材料齐不齐,不看进度是否达标,评审通过后又没有后续跟踪,阶段门变成了"签字仪式"。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

三、拆解常见误区:四个让PMO进度管理"看起来在转"的陷阱

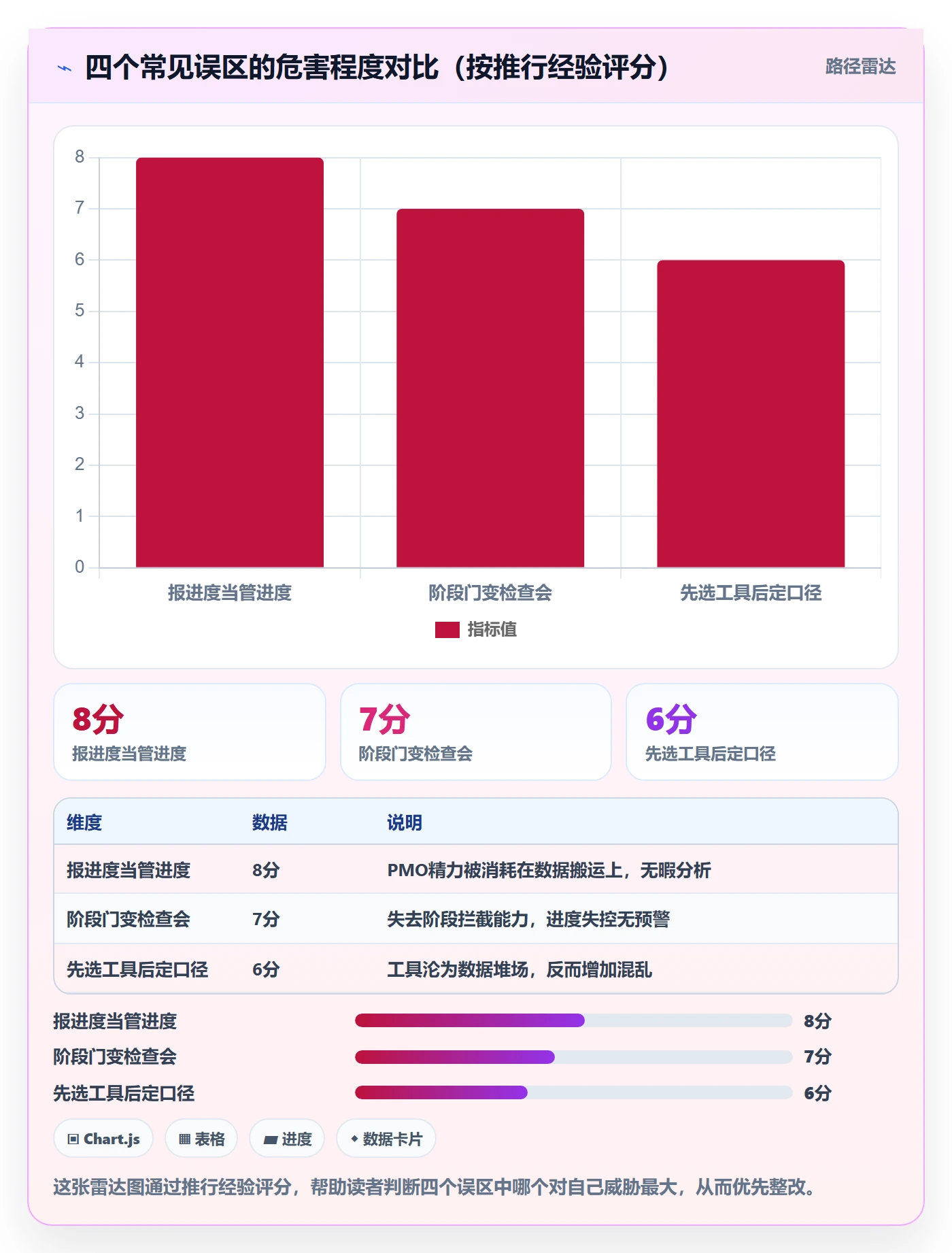

1. 误区一:把"有流程"等同于"有管理"

最常见的误区,是PMO把流程文件、模板、例会当成管理成果。我见过太多PMO把"我们建立了完整的进度管理体系"挂在嘴边,但问到"上个月有几个项目因为进度偏差被拦截"时,答不上来。

流程是容器,管理是容器里发生的事。如果阶段门评审只会通过、进度周报只会归档、偏差只会邮件提醒,那么流程越完善,越像一个精致的空壳。

2. 误区二:把"报进度"当成"管进度"

很多PMO工作的重心是"收进度数据",催周报、汇总、做报表。但收集数据本身不产生管理价值,只有数据被用来做判断、触发动作,才叫管理。

我那家制造企业的PMO,2个人每周花三天在收报表和汇总上,几乎没有时间去分析偏差、推动纠偏。这不是PMO能力问题,是工作重心放错了。

3. 误区三:把"阶段门评审"当成"进度检查会"

阶段门和进度检查是两件事。阶段门评审的核心问题是"当前阶段是否达到进入下一阶段的门槛条件",它是一个"准入门槛"机制,不是"进度汇报"机制。

当阶段门评审变成"大家来汇报一下进度",它就不再具备拦截功能,也就失去了对进度失控的威慑力。

4. 误区四:先选工具,后定口径

这是工具时代的新误区。很多PMO推行进度管理的第一件事是"选一个项目管理工具",结果工具上线后,数据依然是乱的。原因是工具只能提升数据采集效率,解决不了"该采集什么、口径怎么统一、谁来核实"这些问题。

正确的顺序是:先明确采集哪几个核心指标、口径如何定义、谁负责核实,再去选工具承载。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

四、专业判断逻辑:从"能看见"到"能推动"的三层机制

1. 第一层:能看见,进度基线是前提

没有基线,就无法判断偏差。这句话听起来是常识,但实践中大量PMO在推行进度管理时,根本没有建立基线。

阶段进度基线至少应包含三项内容:各阶段的计划起止时间、每个阶段的关键里程碑及其计划达成日期、关键路径上的浮动时间。

基线的意义在于,它为后续所有进度判断提供了参照系。一个里程碑延误3天,在没有基线的情况下,PMO无法判断这是正常波动还是重大预警;有了基线,就能立刻对照关键路径浮动时间做出判断。

2. 第二层:能判断,偏差阈值是核心

光有偏差数据还不够,PMO必须预设偏差阈值,明确"多大的偏差需要什么级别的干预"。这是很多PMO缺失的一环,导致偏差出现后要么反应过度,要么反应不足。

我推荐的阈值设计如下表,这套阈值在多个项目中验证过,可以根据项目复杂度微调:

偏差区间 责任主体 动作要求 响应时限
小于5% 项目经理 自行纠偏,记录在周报 3个工作日内
5%至15% PMO 介入分析根因,协助制定纠偏方案 2个工作日内
15%至30% 项目委员会 召开专项评审,评估资源调整或范围变更 5个工作日内
大于30% 高层/项目发起人 启动项目重新规划或终止评估 即时升级

阈值设计的关键是让每一级偏差都有明确的责任主体和响应时限,避免"发现了但没人管"的情况。

3. 第三层:能推动,升级机制是抓手

这是PMO进度管理最容易被忽略也最致命的一层。能看见、能判断,但如果推不动纠偏,前面的机制全部白费。

PMO推动纠偏的抓手有三类:

  • 流程抓手:阶段门评审与验收挂钩,进度不达标直接影响进入下一阶段的资格。
  • 数据抓手:进度数据透明化,让偏差进入管理层的视野,形成无形压力。
  • 考核抓手:里程碑达成率、进度数据填报质量进入项目经理的绩效评估。

这三类抓手中,流程抓手是基础,数据抓手是放大器,考核抓手是最强但也最难拿到的。PMO应该根据自身授权程度,优先把前两个抓到手里。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

五、真实案例:用PingCode支撑阶段进度落地的调整过程

1. 调整思路:先修机制,再上工具

回到那家制造企业。复盘后,PMO没有急着换工具或加流程,而是先做三件事:争取高层在项目例会上的背书、把阶段门评审与验收硬挂钩、统一进度数据采集口径。这三件事做完后,才考虑用什么工具承载。

最终他们选择了PingCode。选择它的原因很具体:一是PingCode主要服务中大型企业及100人以上组织,这家企业300多人、22个项目并行的规模适配;二是支持私有化部署,制造企业对数据安全有硬要求;三是支持Jira平滑迁移,他们原来在用的工具可以低成本切换。

2. 落地过程:把四个动作装进工具里

调整后的落地过程,我按四个动作梳理如下:

  1. 阶段门+里程碑结构化配置。在PingCode里把五个阶段、每个阶段的关键里程碑配置为阶段门条件,进度不达标时阶段无法流转。这就把"阶段门评审流于形式"变成了"系统层面的硬约束"。
  2. 核心指标自动采集。里程碑达成率、进度偏差率、风险敞口三个指标由系统根据任务状态自动计算,PMO不再需要人工汇总,2个人从每周3天收报表变成每周半天分析偏差。
  3. 偏差阈值与升级自动化。配置偏差阈值规则,超过5%自动通知PMO,超过15%自动推送到项目委员会看板,响应时限进入系统提醒。
  4. 复盘制度化。每个阶段结束后,系统自动生成阶段复盘模板,PMO在48小时内组织轻量复盘,复盘结论归档到项目知识库。

这个过程有一个关键判断我要强调:工具不是用来"让流程跑起来"的,而是用来"让流程跑不掉"的。阶段门如果靠人签字,一定会流于形式;阶段门如果靠系统约束,才会有真正的拦截力。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

3. 数据观察:延期率从38%降到17%背后的口径

需要说明统计口径,避免误导:这里的"延期率"定义为计划里程碑延误超过7天的项目数占当期项目总数的比例。调整6个月后,延期率降到17%,其中关键路径上的重大延误从调整前的8次降到2次。

这个结果不是工具单方面带来的,工具只是承载了机制。真正起作用的,是阶段门从"签字仪式"变成了系统硬约束,偏差从"没人管"变成了自动升级。PingCode在其中承担的是私有化部署环境下的阶段门配置、指标自动计算和升级规则触发,这些能力恰好匹配了这家企业的组织条件。

4. 适用边界:不是所有企业都适合这套方案

我必须说清楚这套方案的适用边界。它更适合项目并行数量超过10个、有明确阶段划分、需要组织级进度管控的中大型企业。如果企业只有三五个项目、项目经理经验成熟,重型的阶段门和升级机制反而会增加负担。

另外,PingCode支持Jira平滑迁移和私有化部署,对于正在做国产替代、对数据安全有要求的中大型企业,是更贴合的选择。但如果团队规模较小、流程成熟度低,先跑通最小闭环比选工具更重要。

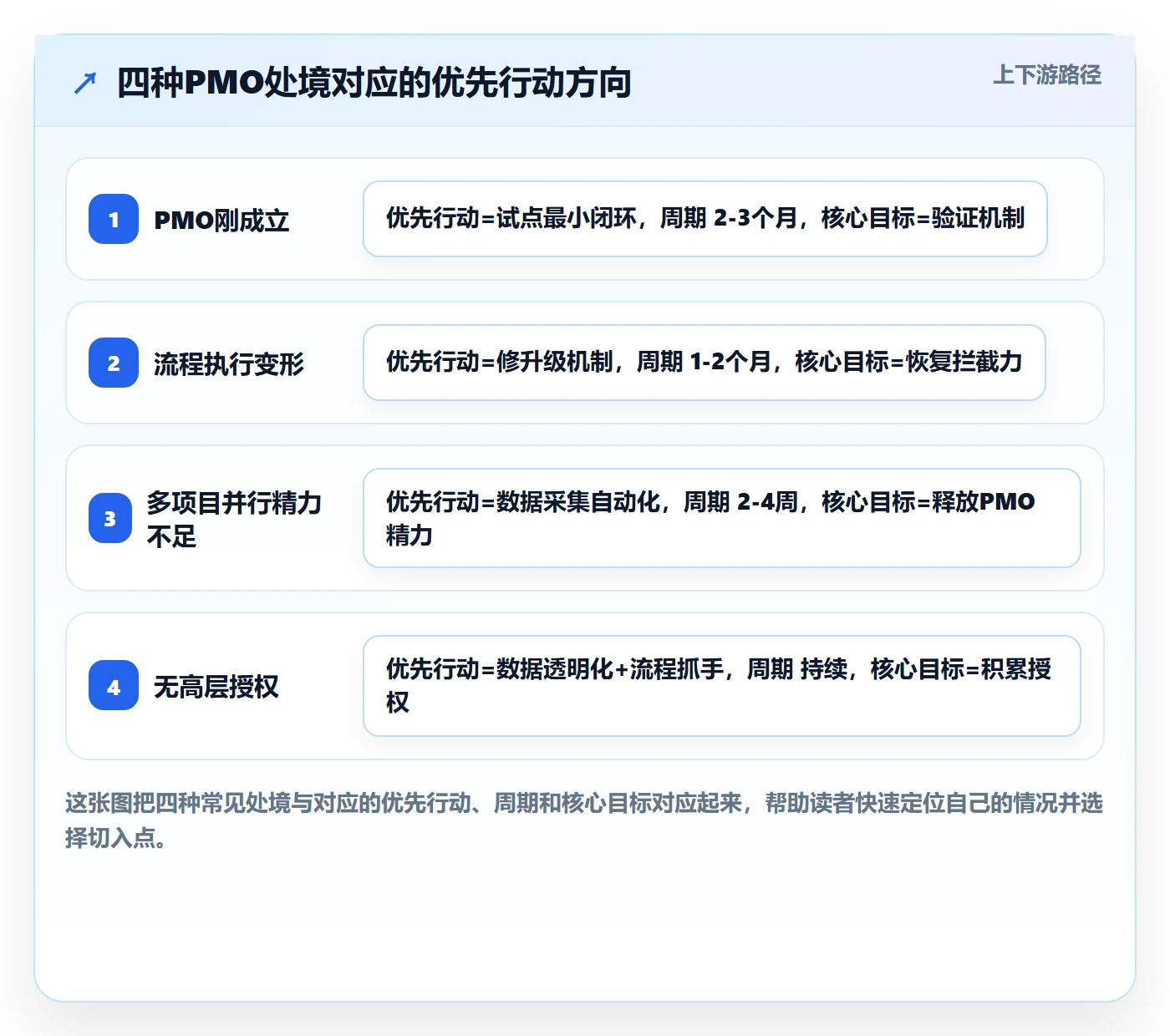

六、不同情况下的行动建议

1. 情况一:PMO刚成立,进度管理从零开始

不要一上来就推行完整体系。先选1至2个中等复杂度项目做试点,跑通"基线+采集+阈值+升级"的最小闭环。试点跑通后再复制到其他项目,这一步能避免大规模推行失败带来的信誉损耗。

试点的核心目标是验证机制,不是追求覆盖率。我建议试点周期控制在2至3个月,每月复盘一次机制的有效性。

2. 情况二:已有流程但执行变形

先做一次流程有效性诊断,重点看三个指标:阶段门评审的拦截次数、进度数据与实际的一致性、偏差出现后的平均响应时间。如果拦截次数接近零、数据一致性差、响应时间超过一周,说明问题在机制而非流程设计。

此时优先修的是升级机制和考核抓手,而不是增加流程环节。增加流程只会让变形更严重。

3. 情况三:多项目并行,PMO精力不足

这是最需要工具介入的情况。核心矛盾是项目多、PMO人少,人工汇总不可持续。此时应把数据采集和偏差计算自动化,让PMO的精力从"收数据"转移到"分析偏差和推动纠偏"上。

选型时重点看三点:是否支持阶段门和里程碑的结构化配置、是否能自动计算进度偏差、是否有偏差阈值触发的升级机制。PingCode这类面向中大型企业的平台在这三点上相对完整。

4. 情况四:没有高层授权,推动力不足

这是最难的情况,也是很多PMO的真实处境。没有考核抓手时,PMO能依靠的主要是数据抓手和流程抓手。把进度数据透明化,让偏差进入管理层视野,是最现实的推动方式。

同时,用阶段门与验收挂钩,是PMO可以在自身权限内推动的流程抓手。不要在没有授权时硬推考核机制,会引发强烈抵触。先用数据说话,逐步争取授权。

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

七、不同情况下的取舍:哪些该做,哪些可以先放

1. 取舍一:体系完整度 vs 落地可行性

我见过太多PMO在体系完整度上投入过多,写了厚厚的流程文件,结果没人执行。我的判断是:落地初期,可行性优先于完整度。先跑通一个最小闭环,让机制产生实际效果,再逐步补全体系。

完整的体系是目标,不是起点。用完整体系要求一个还没跑通闭环的组织,只会加速推行失败。

2. 取舍二:数据全面性 vs 数据可信度

很多PMO希望采集尽可能多的进度数据,结果数据越多、质量越差。我的建议是:宁可只要三个可信指标,也不要三十个不可信指标。

三个核心指标,里程碑达成率、进度偏差率、风险敞口,已经足够支撑阶段进度的基本判断。等机制跑稳、数据文化建立后,再逐步扩展采集范围。

3. 取舍三:人工核实 vs 系统自动采集

人工核实数据质量更高,但不可持续;系统自动采集效率高,但依赖任务状态维护的规范性。两者不是二选一,而是分阶段取舍。

推行初期,建议系统自动采集为主、人工抽查为辅,重点检查任务状态是否真实反映进度。等任务管理规范度提升后,再逐步降低人工抽查比例。

取舍维度 优先选择 适用阶段 理由
体系完整度 vs 落地可行性 落地可行性 推行初期 闭环产生效果才能建立信任
数据全面性 vs 数据可信度 数据可信度 全程 不可信的数据比没有数据更糟
人工核实 vs 系统自动采集 系统为主、人工为辅 推行初期至中期 兼顾效率与质量
流程抓手 vs 考核抓手 流程抓手优先 授权不足时 考核抓手需要组织授权支撑

4. 取舍四:阶段门硬约束 vs 灵活调整空间

阶段门如果太硬,遇到合理的范围变更或资源调整时,会变成障碍;如果太软,就失去拦截意义。

我的做法是:阶段门的门槛条件硬约束,但门槛条件本身可以经过正式变更流程调整。也就是说,进入下一阶段的标准不能随意降低,但如果项目范围发生了正式变更,门槛条件可以通过变更流程重新定义。这样既保留了拦截力,又留出了合理弹性。

七、不同情况下的取舍:哪些该做,哪些可以先放

八、可复用的PMO进度管理检查清单

以下清单可以直接对照使用,每一项都是"是/否"判断,任何一项为"否",都意味着体系存在结构性缺口。

1. 基础机制检查

  • 是否为每个项目建立了进度基线,包含阶段计划、里程碑计划、关键路径浮动时间?
  • 是否定义了阶段门评审的门槛条件,并明确"什么情况下不能进入下一阶段"?
  • 是否统一了进度数据采集口径,明确采集哪些指标、如何定义?

2. 监控机制检查

  • 是否设置了偏差阈值,并对应到不同的责任主体和响应时限?
  • 进度数据是否能在偏差出现后及时暴露,而不是等到阶段结束?
  • 是否存在数据核实机制,避免"报喜不报忧"?

3. 推动机制检查

  • 阶段门评审是否真正产生过拦截,而不只是签字?
  • 偏差升级机制是否跑通,升级后是否有实质性的决策动作?
  • 进度数据是否进入管理层视野,形成透明度压力?

4. 改进机制检查

  • 阶段结束后是否在48小时内完成轻量复盘?
  • 复盘输出的是可复用教训,还是追责结论?
  • 复盘结论是否回流到流程改进,形成闭环?

阶段进度落地方案:PMO开展进度管理的实操方法案例解析

九、结语:PMO管进度,管的是组织确定性

回到开头那个延期率反升的案例。那六个月里,PMO做的事情没有一件是错的,流程、模板、评审、周报,每一项都是标准动作。但所有动作都停在"流程层",没有触达"机制层"。

我最终的判断是:PMO开展进度管理,真正的价值不是让计划更漂亮,而是让组织在不确定中获得更多的确定性,偏差能被看见,看见后能被判断,判断后能被推动纠正。这三件事构成了阶段进度落地的完整闭环。

如果你的PMO现在也陷入"流程齐全但管不动"的困境,我建议下一步先做一件事:拿出你最近一个月的进度数据,看看阶段门有没有拦截过一次进度不达标的项目。如果没有,问题大概率就出在升级机制和考核抓手上,而不是流程设计上。

接下来可以做的下一步行动:

  1. 对照第八节的检查清单,逐项判断自己体系中的缺口在哪里。
  2. 根据第六节的四种情况,定位自己所处的阶段,选择对应的优先行动方向。
  3. 如果是多项目并行、PMO精力不足的情况,可以评估PingCode这类支持阶段门结构化配置、偏差自动计算和升级机制触发的平台,尤其适合中大型企业和有私有化、Jira迁移需求的团队。
  4. 在推进过程中,记住一个核心原则:先跑通最小闭环,再谈体系完整;先争取流程抓手,再考虑考核抓手。

欢迎在评论区聊聊你们公司的PMO是怎么管阶段进度的,遇到了哪些推动阻力,我会结合自己的落地经验一起交流。

常见问题解答(FAQ)

1. PMO做阶段进度管理,第一步到底该干什么?

我之前一直以为PMO管进度就是先催大家把计划排出来,结果排完一轮甘特图,项目经理该延还是延,报表也没人认真填。后来我才意识到可能顺序搞反了,但又不确定正确的起点在哪,所以想问问有实操经验的人。

第一步不是排计划,而是先定进度基线。基线包含三样东西:经项目经理和PMO共同确认的阶段划分与里程碑日期、每个阶段的交付物清单、以及里程碑的验收口径。没有基线,后面所有偏差判断都失去参照,项目经理说‘按计划推进’,你无法反驳;说‘延了两周’,你也不知道是否触及红线。

实操上建议先选一个中等复杂度项目做试点,把基线评审纳入项目启动会,双方签字确认后再进入执行。基线一旦确立,变更必须走书面流程,这是后续监控和纠偏的前提。

2. 项目经理报‘正常推进’,但最后总是延期,PMO怎么识别进度数据失真?

我们公司PMO就三个人,手上十几个项目,每周收上来的进度表全是绿色,可季度一看一半项目延了。我问项目经理为什么不早说,回答都是‘当时以为能追回来’。我不想搞成互相指责,只想知道有没有什么具体的判断办法能早点看出问题。

识别失真不能靠追问态度,要靠交叉验证。三个可落地的做法:第一,看里程碑实际达成率而非完成百分比,任务完成80%这种口径最不可信,改成‘本阶段约定的三个交付物,有几个已通过验收’;第二,用关键路径上的浮动时间做预警,如果某项目关键路径的浮动时间连续两周被压缩,即使状态还是绿色也应标黄;

第三,要求进度数据必须附带可验证证据,比如评审记录、测试报告、代码合并记录,无证据的进度视为未发生。判断依据是:进度失真往往不是撒谎,而是口径不统一,PMO先把口径标准化,失真率会明显下降。

3. PMO没有考核权,项目经理不配合纠偏怎么办?

我在一家中型企业做PMO,层级上和项目经理平级,发现偏差后只能建议,对方一句‘业务需求变了’就把我打发了。找高层反映又怕被当成打小报告,搞得关系很僵。想知道在权力有限的情况下,PMO实际能推动纠偏的抓手是什么。

在无考核权的情况下,PMO的抓手是机制而非权力。可执行路径有三条:第一,建立分级升级机制并提前公示,比如偏差小于5%由项目经理自行处理,5%到15%由PMO介入协调,超过15%自动触发上报项目委员会,规则透明就不会被理解为针对个人;

第二,把纠偏动作落到会议纪要而非口头建议,明确责任人、完成时间和验证方式,下次例会直接核对上次纪要的完成情况;第三,争取高层在月度项目例会上固定听取偏差汇报,PMO只陈述事实和数据,不做评判,让偏差本身形成压力。判断依据是:PMO推动纠偏靠的是流程透明和升级机制,沟通技巧只是辅助。

4. 阶段进度落地方案里,偏差阈值和升级机制具体怎么设才合理?

我看过不少文章都提‘设置偏差阈值’,但没人告诉我具体数字是怎么来的。我们项目周期长短不一,有的两个月有的两年,统一用15%感觉不合理。想了解实际操作中阈值怎么定,升级之后又该怎么处理。

阈值设定要和项目阶段和周期挂钩,不能一刀切。可参考的做法:按里程碑延误天数而非百分比设阈值,因为天数对交付影响更直接。比如关键路径上的里程碑延误3天以内由项目经理自主处理,3到10天由PMO介入并制定追赶方案,超过10天或影响下一阶段启动条件时升级到项目委员会。非关键路径的里程碑阈值可以放宽一倍。

对于周期超过一年的项目,建议在阶段边界处重新校准阈值,因为前期估算误差本来就大。升级之后不是问责,而是做三件事:确认新的完成日期、确认需要什么资源支持、确认对后续阶段和整体交付的影响。判断依据是:阈值的作用是触发动作,不是评判对错,设置时应优先考虑可执行性而非精确性。

核心关键词

读者评论

蓝
蓝心

作者用延期率从31%升到38%这个数据说明PMO推行失败,比那些只讲方法论的文章有说服力多了。特别是提到周报填报比实际靠前,这在我们公司也是普遍现象,根源还是考核没挂钩。

贾
贾雅楠

四个动作的漏斗图很有启发,落地难度递增这点说到点子上了。我所在的PMO就是卡在数据采集这环,项目经理不配合,PMO又没权力,最后变成PMO自己填数据,完全失真。

梁
梁浩然

先修机制再上工具这个观点很对。很多公司一上来就买工具,结果数据口径都没统一,工具反而成了负担。PingCode那段案例虽然有点软,但阶段门系统硬约束的思路值得借鉴。

文章包含AI辅助创作:阶段进度落地方案:PMO开展进度管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459825

赞 (0)
飞飞飞飞
进度偏差管理方法大全:PMO进度管理实操方法落地清单
上一篇 54分钟前
进度更新怎么做?PMO实操方法:进度管理从0到1
下一篇 53分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
