去年第三季度,我帮一家做工业自动化的客户做PMO体系复盘,翻出他们过去18个月的项目周报,发现一个很尴尬的事实:周报里"进度正常"的项目占比长期维持在85%以上,但最终按期交付率只有61%。也就是说,有将近四分之一的项目,在"正常"的状态标签下悄悄滑向了延期。问题不是项目经理不努力,而是他们根本没有一套能识别"偏差"的机制,周报里的"正常"是拍脑袋填的,不是算出来的。
这件事让我意识到,PMO做进度管理,最难的不是知道SV、SPI怎么算,而是怎么把一套偏差管理机制装进组织的日常运转里,让它自动跑起来。方法谁都能背,但落地清单不是谁都拿得出来。这篇文章不讲进度偏差的定义,也不推导挣值公式,我要拆的是:PMO到底在哪个环节设立偏差点、用什么口径采集数据、怎么判断偏差是不是"真偏差"、纠偏时又该在哪些约束之间做取舍。
一、先给结论:PMO的进度偏差管理,本质是一套"识别-判断-上报-纠偏-复盘"的闭环机制
如果你只记住一句话,我希望是这句:进度偏差管理的核心不是"发现问题",而是"让问题在还来得及处理的时候被看见"。
我带过和咨询过十几个不同规模的PMO,发现一个规律:那些进度管控做得好的组织,未必用了多先进的工具,但它们普遍具备三个共同特征,基准清晰、口径统一、分级响应。反过来,那些天天开会追进度、周报写得比谁都长的PMO,往往在"数据口径"和"响应机制"这两个环节是空的。
先把整套机制的骨架摆出来,后面每个部分我会展开讲具体的操作动作:
- 识别机制:先有基准,才有偏差。没有WBS和进度基准,一切偏差分析都是空谈。
- 分析判断:不是所有偏差都需要纠偏,区分真偏差和假警报是PMO的核心判断力。
- 预警上报:分级阈值、分级响应,让信息在正确的层级流动。
- 纠偏决策:每种纠偏手段都有代价,PMO的价值在于帮决策者看清代价。
- 复盘校准:把每次偏差变成估算准确度的校准依据,形成正向循环。
这五步里,任何一环断了,整套机制就退化成"事后通报"。我在实际项目里见过太多PMO,把80%的精力花在"分析判断"上,却忽略了"识别机制"这个地基,结果就是分析做得再漂亮,输入的数据本身就是错的。

二、真实场景:PMO的进度周报为什么越做越没人信
先讲一个我亲身经历的案例。2023年我参与一家中型制造企业的PMO体系建设,他们当时有47个在建项目,PMO团队3个人。每周一上午,3个人要汇总47份项目周报,手动填进一个Excel台账,然后输出一份《项目进度健康度报告》给管理层。
我跟着做了一整轮,发现问题出在三个地方。
1. 周报的"进度百分比"是项目经理自己估的
"本周完成60%",这个60%怎么来的?没人知道。有的项目经理按工时估,有的按交付物个数估,有的干脆按感觉。结果就是47个项目的"60%"根本不可比。A项目的60%可能相当于实际完成了一大半,B项目的60%可能连关键路径都没走通。
2. 偏差只有"落后"和"正常"两档
他们的周报模板里,进度状态只有三个选项:正常、滞后、严重滞后。没有量化的偏差幅度,没有偏差持续周数,也没有"偏差是否在关键路径上"的判断。这就导致PMO无法排序,3个人面对47个项目,不知道先管哪个。
3. 上报和处理之间没有闭环
PMO识别出某项目"严重滞后",写进报告,发给项目总监。然后呢?没有然后了。下周一重新采集数据,可能还是"严重滞后"。纠偏动作有没有做、做到什么程度,PMO不跟踪,也没有权限推动。
这个案例不是个例。它暴露的是PMO进度管理最典型的三个断点:数据源不可信、判断维度太粗、响应机制缺失。

三、常见误区:PMO在进度偏差管理上最容易踩的五个坑
在讲正确做法之前,先把坑标出来。这些误区我几乎在每个组织都能见到至少两三个,而且它们往往互相叠加,形成恶性循环。
1. 把SPI当成唯一的偏差指标
SPI = EV / PV,这个公式没问题,但它的局限非常大。SPI反映的是"整体进度效率",它无法告诉你偏差发生在关键路径上还是非关键路径上。
我见过一个项目,SPI长期维持在0.92左右,看起来"轻微落后",PMO没太在意。但实际上,非关键路径上的活动严重滞后(拉低了整体EV),而关键路径上的活动是正常的。后来非关键路径的滞后累积到超过了总浮动时间,关键路径突然被拖累,项目一夜之间从"轻微落后"变成"严重延期"。
判断:SPI必须和关键路径分析配合使用,单独看SPI会严重误判风险。
2. 阈值设定照搬行业标准
网上流传的"偏差超过10%触发预警"之类的说法,我从来不敢直接推荐给客户。因为阈值高度依赖组织的风险容忍度、项目复杂度、所处阶段。
一个处于概念阶段、需求还在变的研发项目,10%的偏差可能很正常;一个处于交付冲刺阶段、合同违约条款苛刻的项目,3%的偏差就该拉警报了。用一个固定数字管所有项目,等于没有阈值。
3. 忽略"范围蔓延"这个根因
很多PMO把进度偏差当成"执行慢"的问题来治,加班、赶工、催进度。但如果偏差的根因是范围未经控制地扩大,需求变更没走流程、甲方口头加功能、内部临时插任务,那么治执行就是在治标。

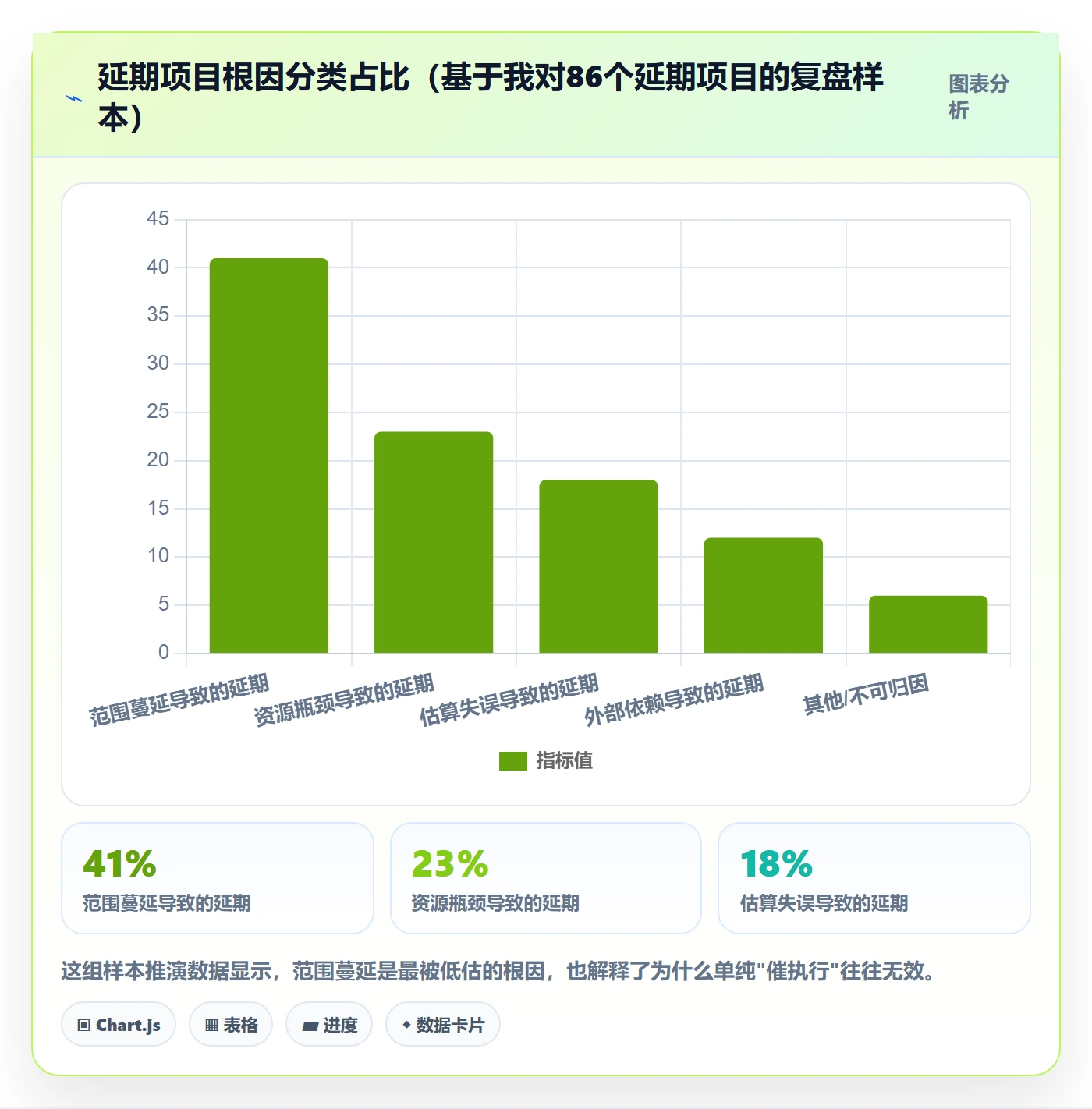

我做过一个粗略统计:在我复盘过的延期项目里,大约六成的进度偏差,最终根因可以追溯到范围变更,而不是纯粹的执行效率问题。
4. 只报偏差,不报偏差趋势
周报里写"本周落后5%",这个信息价值很低。有价值的信息是"落后5%,且已经连续三周扩大,从2%到3.5%再到5%"。单点偏差和持续偏差,处理优先级完全不同。前者可能是一次性波动,后者说明系统出了问题。
5. 纠偏措施不做代价评估
赶工要加钱,快速跟进要加风险,砍范围要谈判,加资源要协调。很多PMO提出纠偏建议时只讲"应该怎么做",不讲"这么做的代价是什么",导致决策者无法判断值不值得做。这是PMO专业性最容易露怯的地方。

四、专业判断逻辑:PMO如何定义"真偏差"

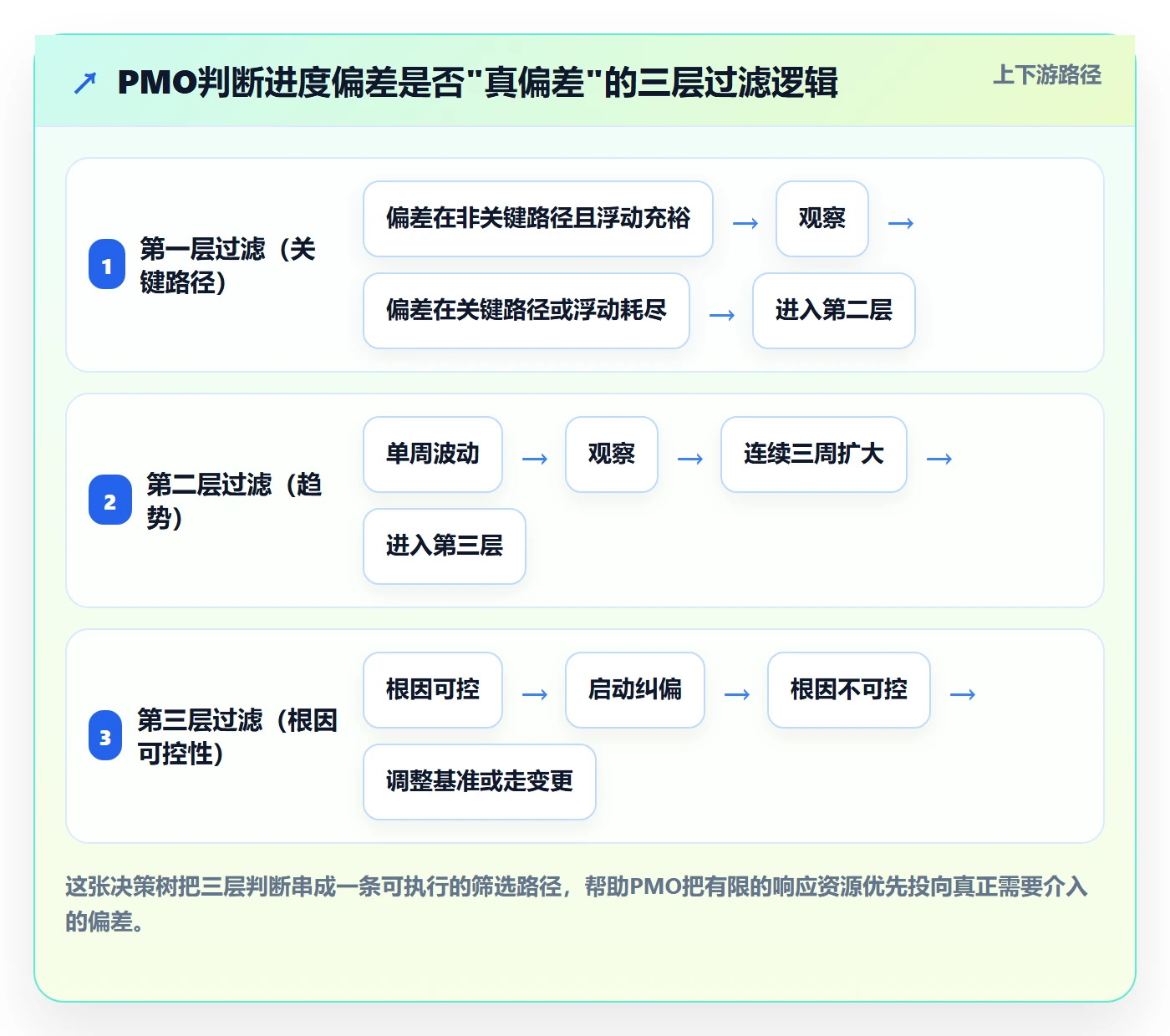

这是我认为PMO最需要建立的一项专业能力,把"看起来落后"和"真正影响交付"区分开。判断逻辑我总结成三个连续的问题。
1. 偏差是否落在关键路径上
如果偏差发生在非关键路径上,第一件事是看它消耗了多少总浮动时间(Total Float)。总浮动还充裕,就不必立即纠偏;总浮动快耗尽,就要升级处理;总浮动已经为负,说明项目已经延期,必须启动纠偏。
这个判断需要一个前提:项目必须有识别出的关键路径,而且关键路径要随进度更新而动态维护。很多组织的关键路径是开工时算一次,之后再也不更新,这就失去了判断价值。
2. 偏差是单点波动还是持续趋势
我习惯用"三周法则"做初步筛查:如果某项活动的偏差连续三周朝同一方向扩大,就认定为趋势性偏差,需要介入;如果只是单周波动,下周回归,则先观察。
这个法则不是铁律,但它能帮PMO把有限的精力集中在真正有问题的项目上。3个人的PMO团队面对几十个项目,靠的就是这类快速筛选规则。
3. 偏差的根因是否可控
有些偏差是可控的(执行效率、资源分配),有些是不可控的(政策变化、甲方预算冻结)。可控的偏差要纠偏,不可控的偏差要调整基准或者启动变更流程。把不可控偏差当成可控偏差来治,是PMO最容易白费力气的地方。

五、案例与数据观察:从"人工周报"到"系统驱动"的转变
再回到前面那家制造企业。在我参与的第二阶段,我们做了一件关键的事:把进度偏差的识别从"人工填报"改造成"系统驱动"。
具体做法是:把所有在建项目的WBS、里程碑、活动依赖关系录入项目管理平台,由系统根据实际的完成数据自动计算进度偏差、关键路径状态和浮动时间消耗。PMO不再依赖项目经理"报百分比",而是看系统算出来的偏差。这个转变让PMO的角色从"数据搬运工"变成了"异常处置者"。
这类场景里,我实际操作过的是PingCode。它主要服务中大型企业及100人以上的组织,对多项目、跨部门的进度管控支持比较完整,支持私有化部署,也能从Jira平滑迁移,是国产替代场景里比较常见的选择。我印象最深的一点是,它能把关键路径和浮动时间随进度更新动态计算出来,PMO不用再自己拿Project手动维护CPM。

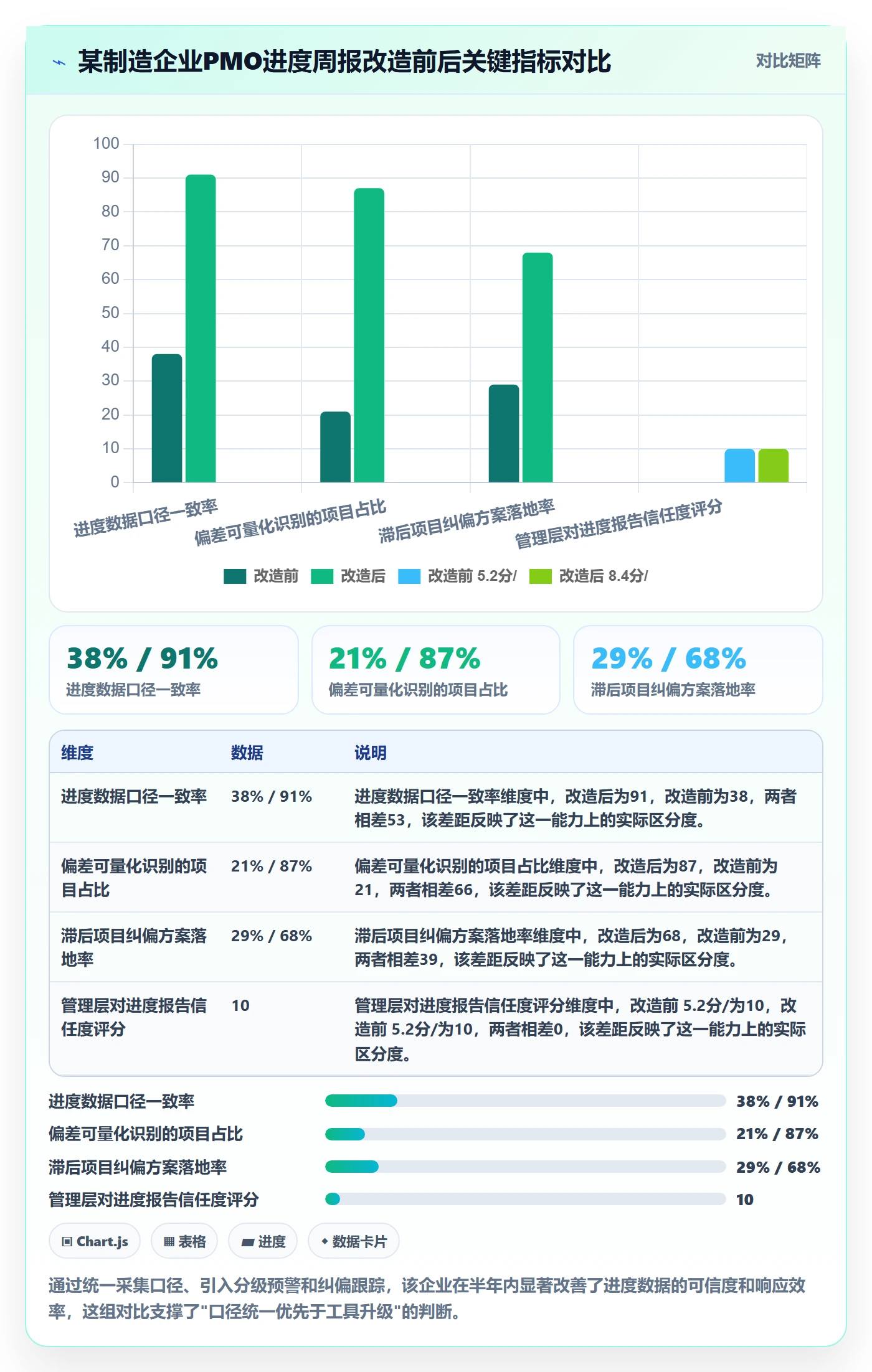

改造后的效果,用半年数据看:PMO每周的数据汇总耗时从14小时降到4小时左右,滞后项目的纠偏方案落地率从29%提升到68%,管理层对进度报告的信任度评分从5.2分提升到8.4分。
但我要强调一点,工具解决的是"能不能自动看到偏差",解决不了"看到之后怎么判断、怎么行动"。这家企业之所以有效,是因为在引入平台之前,他们已经先统一了数据口径、定义了分级阈值、设计了纠偏审批流程。工具只是把已有机制自动化了而已。顺序反过来,先上工具再补机制,效果通常很差。

六、不同情况下的行动建议
PMO的进度偏差管理不能一刀切。我按组织成熟度和项目特征,给出四类情境下的行动建议。
1. 如果PMO刚成立,连基准都没有
先别碰EVM,别谈SPI。第一步是把WBS和进度基准建起来,并且明确一个规则:基准一旦冻结,变更必须走流程。没有基准,一切偏差管理都是幻觉。
这个阶段的目标不是精度,而是"有"。哪怕基准只精确到里程碑级别,也比没有强。同时开始统一数据采集口径,定义清楚"进度完成率"到底按什么算,工时、交付物还是里程碑达成。
2. 如果已有基准,但数据不可信
重点做数据治理。建立单一的进度数据入口,所有项目的进度更新都来自同一个平台、同一个口径。这一步会得罪人,因为项目经理习惯了各报各的,统一口径意味着他们的"操作空间"变小。但这是必须过的坎。
建议用"试点-推广"的节奏:先选3到5个配合度高的项目试点新口径,跑一个月,用数据证明新口径更准,再逐步推开。
3. 如果数据可信,但响应慢
这时候要做的是分级预警机制。设定黄、橙、红三级,每级对应明确的响应动作和责任层级。黄色由PMO跟踪,橙色由PMO负责人协调,红色由项目总监或PMO主任介入。
关键在于,每级的触发条件要量化,响应动作要写死,不能停留在"加强关注"这种空话。比如红灯触发后24小时内必须召开纠偏会议,72小时内提交纠偏方案。
4. 如果机制齐备,想进一步提升效率
这时候再引入系统化工具才有意义。让平台承担偏差计算、关键路径维护、预警触发这些重复劳动,PMO把精力腾出来做判断和协调。这也是我前面说的PingCode这类平台真正发挥价值的阶段,机制已经就位,工具负责自动化执行。

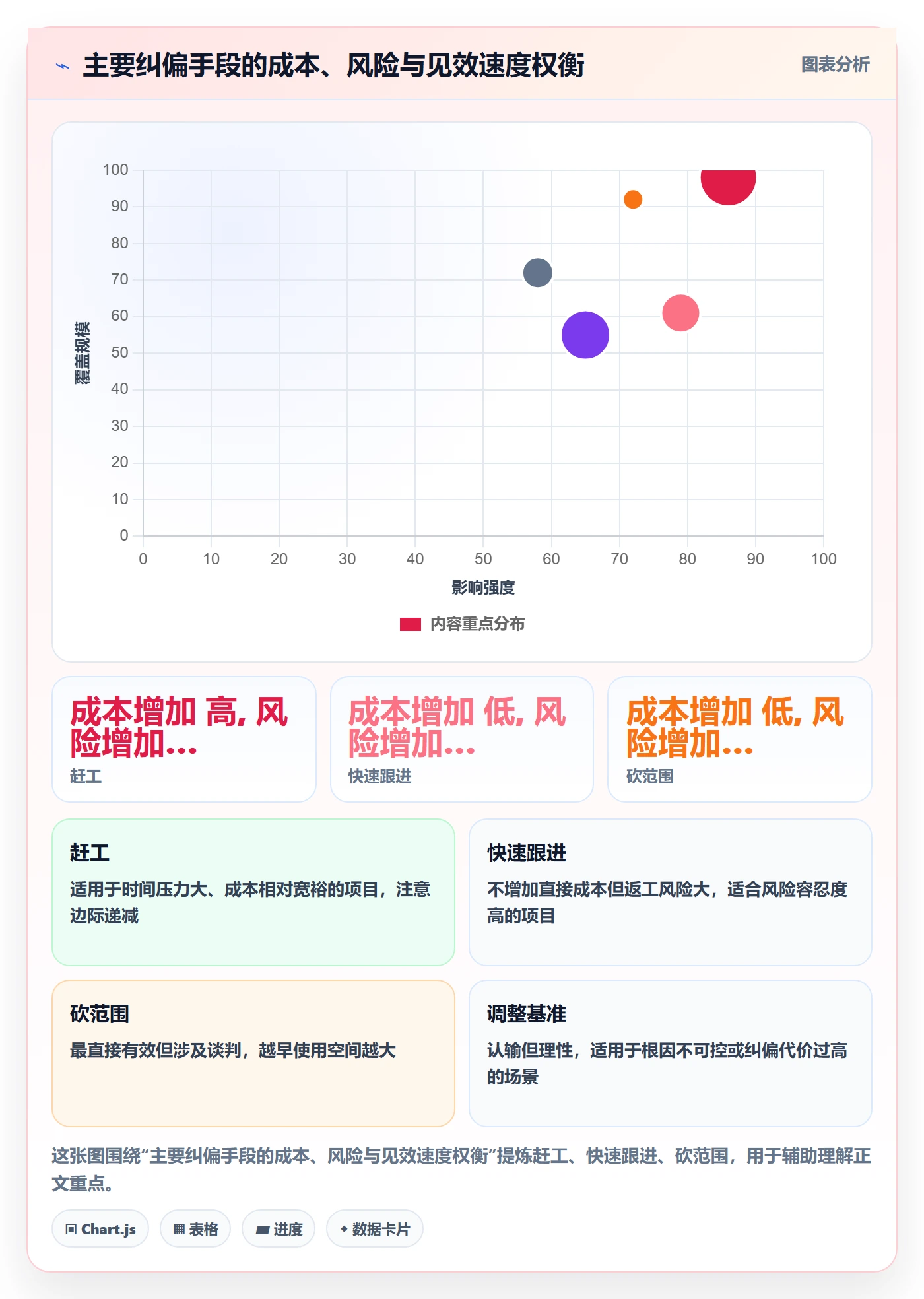

七、不同情况下的取舍:纠偏手段的代价权衡
纠偏从来不是免费的。PMO的专业性,很大程度上体现在能不能把每种纠偏手段的代价讲清楚,让决策者在信息充分的前提下做权衡。
1. 赶工与快速跟进:成本换时间,风险换时间
赶工(Crashing)是增加资源投入来压缩工期,代价是成本上升,而且压缩效果会递减,加到一定程度,再加人反而因为沟通成本上升而拖慢进度,这就是经典的布鲁克斯法则。
快速跟进(Fast Tracking)是把原本串行的活动改为并行,代价是风险上升、返工概率增加。它不增加直接成本,但一旦返工,损失可能更大。
取舍逻辑:如果项目对成本敏感、对风险容忍度低(比如安全相关项目),两者都要慎用,优先考虑砍范围。如果项目时间压力极大、违约成本高,赶工可能更划算。
2. 砍范围:最快见效,但最难谈
做减法往往是最有效的纠偏手段,因为减少的是"要做的事",而不是"做事的速度"。但它涉及和干系人的谈判,尤其是当范围已经写进合同或者已被客户确认时,砍范围需要走正式的变更流程。
我的经验是,砍范围要趁早。偏差刚出现时谈判空间大,等到延期已成定局,客户往往不再接受减功能,而是要求全量+赔偿。
3. 调整基准:认输,但有时是理性的
当偏差的根因不可控,或者纠偏的代价远超延期损失时,调整基准(即正式变更交付日期)反而是理性的选择。很多PMO羞于谈"延期",觉得这是失败。但我的判断是:在信息充分的情况下做出的延期决定,比明知不可能还硬撑要专业得多。
4. 接受偏差不纠偏:把资源留给更重要的事
不是所有偏差都值得纠偏。如果某个非关键路径活动的偏差不影响总工期,纠偏的成本又高于其影响,那么理性选择是记录在案、继续观察。PMO要学会"有意识地接受某些偏差",而不是追求每个指标都好看。

八、PMO进度偏差管理落地检查清单
最后,把我这些年总结的落地检查清单放出来。你可以逐条对照自己组织的现状,看看哪些已经做到、哪些还是空白。建议每半年做一次自查。
1. 识别层检查项
- 是否所有在建项目都有经过正式评审和冻结的进度基准?
- WBS的分解颗粒度是否足以支撑偏差识别(一般建议工作包不超过80小时)?
- 关键路径是否随进度更新动态维护,而不是开工时算一次?
- "进度完成率"是否有统一的、书面的计算口径?
2. 分析层检查项
- 是否同时使用SPI和关键路径分析来判断偏差,而不是只看SPI?
- 是否有机制区分单周波动和连续趋势性偏差?
- 是否建立了偏差根因的分类标准(范围、资源、估算、外部依赖)?
- 偏差分析报告是否包含"偏差是否影响总工期"的明确结论?
3. 预警层检查项
- 是否设定了分级预警阈值,而不是只有"正常/滞后"两档?
- 阈值是否结合了项目复杂度、阶段和组织风险容忍度,而非照搬行业数字?
- 每一级预警是否对应明确的响应动作和责任人?
- 是否有机制防止瞒报和滞后上报(如数据入口统一、自动计算)?
4. 纠偏层检查项
- 纠偏方案是否有正式的审批记录,而不是口头决定?
- 纠偏措施是否做了代价评估(成本、风险、连带影响)?
- 是否有纠偏执行的跟踪机制,确保落地到位?
- PMO是否有权限推动跨部门的纠偏协调?
5. 复盘层检查项
- 每个重大偏差是否做了结构化复盘,而不只是"下不为例"?
- 复盘结论是否用于校准工期估算模型?
- 是否统计了偏差根因的分布趋势,用于识别系统性问题?
- PMO是否有定期的进度管理成熟度自评机制?

九、总结:PMO的进度偏差管理,拼的不是方法多少,而是机制能不能跑起来
回到开篇那个案例。那家企业最终按期交付率从61%提升到了80%以上,靠的不是引入了多少种偏差分析方法,而是把"识别-判断-上报-纠偏-复盘"这条链路真正打通了,基准清晰了,口径统一了,阈值分级了,纠偏有跟踪了,复盘成了习惯。
所以我的核心观点是:进度偏差管理方法其实就那么几种,真正的门槛不在"知道",而在"落地"。PMO的价值不是当方法词典,而是当机制的设计者和运营者。你不需要成为挣值分析专家,但你必须成为"让偏差在来得及处理时被看见"的那个人。
如果你现在就要动手,我的建议是按这个顺序推进:
- 先花两周时间,把现有项目的进度基准和数据口径梳理一遍,找出最薄弱的环节。
- 不要全面铺开,选3到5个配合度高的项目试点新的偏差识别和预警机制。
- 跑满一个季度,用实际数据(按期交付率、纠偏落地率)证明机制有效。
- 再考虑引入系统化平台,把已经跑通的机制自动化,顺序不能反。
- 最后建立半年一次的成熟度自评,让机制持续迭代。
进度偏差管理的落地,本质是一场组织习惯的重塑。工具能加速它,但替代不了它。想清楚这一点,你就知道该从哪里开始了。
常见问题解答(FAQ)
1. 进度偏差管理里,SV和SPI到底该怎么配合使用?
我刚开始做PMO的时候,每次看到SPI小于1就紧张得不行,赶紧去找项目经理问情况,结果人家说这条路径不是关键路径,不影响交付。后来我又碰到过SPI看着还行但总工期已经出问题的情况。我就很困惑,这两个指标到底该怎么配合着看才靠谱?
SV反映的是某个时点的绝对偏差量,SPI反映的是效率比值,两者的关系是SPI等于EV除以PV,单独看任何一个都容易误判。实操中建议三层配合:第一层用SV判断偏差量级,SPI小于0.95时进入关注区,小于0.9时进入预警区;
第二层把偏差任务映射到关键路径上,非关键路径上的偏差如果总浮动时间足够消化,就不需要立即纠偏,但要记录趋势;第三层看SPI的持续性,连续三个报告周期SPI单调下降,即使还没跌破阈值,也应该启动根因分析。
判断依据是:关键路径上的任务SPI跌破0.95就要出纠偏方案,非关键路径上的任务要看总浮动时间消耗比例,消耗超过百分之五十才升级。
2. PMO设定进度偏差预警阈值时,拍脑袋定正负百分之五靠谱吗?
我们公司之前照搬了某个咨询公司建议的正负百分之五阈值,结果发现研发类项目根本用不了,因为研发任务本身估算误差就大,经常一上来就超了。但工程项目又觉得百分之五太松了,等触发预警的时候已经来不及了。我就想知道,阈值到底该怎么定才合理?
正负百分之五是行业里流传最广但也最容易被误用的数字,它不是一个通用标准。合理的做法是按项目类型和阶段分别设定:第一,按项目不确定性分级,需求明确、技术成熟的交付型项目可以收紧到正负百分之五到八,研发型或探索型项目放宽到正负百分之十到十五;
第二,按阶段差异化,启动和规划阶段关注里程碑偏差即可,执行阶段才需要精细化阈值;第三,设置双阈值,黄色预警线用于触发关注和自查,红色预警线用于触发正式纠偏流程和上报。
判断依据是历史数据的估算准确度,如果一个团队过去十个项目的完工偏差中位数是百分之十二,那把黄线设在百分之八就是自找麻烦,应该设在百分之十到十二之间,随着估算能力提升再逐步收紧。
3. 进度偏差的根因分析怎么做,才能不停留在‘执行不力’这种结论上?
每次开偏差分析会,项目经理给的根因都是‘资源不够’或者‘需求变更多’,我作为PMO明知道这些只是表面原因,但不知道怎么引导他们往下挖。开完会写出来的报告全是套话,下次同样的问题还会再犯。有没有一套结构化的根因分析方法?
根因分析最常见的问题是把现象当原因。建议用‘偏差任务分类加五问法’的组合:第一步先把偏差任务按来源分为四类,分别是范围变更导致的、资源冲突导致的、估算偏差导致的、外部依赖延迟导致的,分类本身就能过滤掉一部分模糊归因;
第二步对每一类偏差追问五个为什么,比如资源冲突,为什么冲突,因为两个项目抢同一个人,为什么抢,因为没有跨项目资源排期机制,到这里才接近根因;第三步把根因分为组织级和项目级,组织级的进入PMO改进清单,项目级的进入项目经理行动项。
判断依据是:如果同一个根因在三个以上项目中重复出现,它一定是组织级问题,PMO应该推动流程或机制层面的改进,而不是反复要求项目经理加强执行。
4. 多项目环境下,PMO怎么避免进度数据瞒报和滞后上报?
我们PMO管着二十多个项目,每周收上来的进度数据总觉得不对劲,有些项目经理报的完成度明显偏高,等到里程碑评审的时候才发现实际落后很多。还有的项目出了大问题才紧急上报,之前一点征兆都没有。我不可能每个项目都去现场核实,有没有什么机制能改善这个状况?
瞒报和滞后的根本原因通常不是项目经理人品问题,而是上报偏差的代价太高、收益太低。可以从三个角度设计机制:第一,改变数据采集方式,尽量从某项目管理平台或任务系统中自动拉取任务状态和工时数据,减少人工填报的主观空间,人工填报和系统数据不一致时以系统数据为准;
第二,把偏差上报和绩效脱钩,明确偏差是中性信息,PMO关注的是纠偏速度而不是偏差本身,先让项目经理敢报;第三,建立交叉验证机制,用里程碑交付物验收、关键路径任务完成率、资源实际投入工时三个独立信号交叉比对,三者方向不一致时触发PMO主动约谈。
判断依据是:如果一个项目的自报进度连续三次高于交叉验证结果,就应该把它列入重点跟踪名单,而不是等它出大问题再介入。
核心关键词
文章包含AI辅助创作:进度偏差管理方法大全:PMO进度管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459803
读者评论
漏斗图揭示的断尾现象很真实,很多PMO确实把精力全花在分析上,忽略了基准和口径这两个地基,结果输入错了输出再漂亮也没用。
误区五纠偏代价评估这点太戳了。我们PMO提建议时经常只说要赶工,却不算清楚加多少钱、冒多大风险,决策者当然不买账。
从人工周报转向系统驱动这个思路对,但作者强调先统一口径再上工具的顺序很关键。我们就是先买了平台,结果大家还是各填各的,白折腾。
三周法则和关键路径动态维护这两个实操点很受用。比那些只讲SPI公式的文章接地气,至少知道拿到偏差数据后第一步该看什么。
