任务验收返工教程:项目成员落地方案,避坑指南

去年第四季度,我以外部顾问的身份介入了一个中型 SaaS 团队的交付复盘。项目延期 23 天,直接原因是验收会上客户对"数据看板刷新延迟"这一项提出了异议,客户认为"实时"指的是 3 秒内,团队交付的是 15 秒。这个分歧不是技术问题,而是双方从未把"实时"落成一个可测量的数字。复盘会上,团队负责人说了一句让我印象很深的话:"我们不是没做验收,是验收的时候才发现标准从来没对齐过。"

这篇文章不打算再讲一遍"验收流程五步法"。我想从"返工债务"这个角度,把任务验收和返工管理拆开讲清楚:为什么验收失败往往不是验收环节本身的问题,项目成员在接到任务时应该问什么,返工发生时怎样止损而不是互相指责,以及哪些坑几乎每个团队都会踩。内容基于我过去几年参与过的 20 多个交付型项目的观察,其中 8 个是 100 人以上规模的组织,涉及软件研发、内容生产和咨询交付三种类型。

涉及具体数据的地方我会标注是实测、访谈估算还是行业公开口径。

一、核心结论:返工不是执行问题,是验收标准在设计阶段埋下的债务

先把我最核心的判断放在前面:绝大多数验收返工,根因不在交付阶段,而在任务下达的那一刻就已经注定了。交付阶段只是"债务到期",不是"债务产生"。这个区分极其重要,因为它决定了你把改进资源投在哪里。

如果一个团队每次返工后的动作都是"下次交付前多检查一遍",那基本可以判断这个团队还没找到问题源头。多检查一遍只能发现已经写进交付物的问题,无法发现"交付物本身和验收方期望不一致"这一类问题。后者才是返工的主要来源。

1. 返工债务的三种到期形式

我把实际项目中的返工分成三类,它们的成本和可挽回程度差别很大:

  • 标准型返工:验收标准模糊,双方各自理解。交付时才发现偏差,需要重做或大改。这类返工最贵,因为它往往在项目末期爆发。
  • 遗漏型返工:标准是清楚的,但执行中漏了某个子项。交付时补上即可,成本相对可控。
  • 变更型返工:验收方中途改变了需求,但变更没有被正式记录和重新评估。这类返工本质上不是返工,而是需求变更,但经常被当成返工来处理,导致责任归属混乱。

很多团队的复盘之所以无效,就是因为把这三类混为一谈,用"加强沟通"这一个动作去应对三种完全不同的成因。

2. 一个反常识判断:验收会开得越晚,返工概率越高

多数团队的习惯是"做完再验收",这在心理上很自然,总得有点东西才能验收。但从我观察的项目看,验收动作发生的时间点,和最终返工率呈明显的负相关。越早引入阶段性确认,末期返工越少。原因很简单:偏差在早期发现,修改成本是线性的;在末期发现,修改成本会因为依赖关系和联调成本急剧上升。

任务验收返工教程:项目成员落地方案,避坑指南

二、背景与真实场景:返工债务是怎么积累起来的

要理解返工债务,得先看清它是怎么一层层积累的。我把它拆成四个真实场景,每个场景对应一种典型的债务积累方式。

1. 场景一:需求理解偏差,"我以为你要的是 A"

这是最经典也最高频的返工来源。项目成员 A 接到任务"做一个用户活跃度分析页面",A 理解为"展示日活、周活、月活的趋势图",验收方想要的是"按用户分层看活跃度分布"。

问题不在于 A 理解错了,而在于任务下达时没有任何一个环节强制双方把"活跃度分析"这个模糊词拆解成可验证的条目。需求文档里写的是一句话,验收标准里写的还是同一句话,两者看起来一致,但实际上都没定义清楚。

我见过一个团队做过一次实验:让两个成员分别根据同一份需求文档写验收清单,结果两份清单的重合项只有 60%。也就是说,即使需求文档存在,不同人对它的理解也有 40% 的偏差。这个偏差在交付时才会暴露。

2. 场景二:标准模糊,"差不多就行" vs "这不行"

第二类债务来自验收标准本身的不可量化。典型表述包括:"界面要美观""性能要快""文案要有感染力""数据要准确"。

这类标准的共同问题是:没有可测量的阈值,也没有明确的判定人。交付时,验收方说"不够美观",成员无法反驳,也无法针对性修改,只能反复试错。这种返工最消耗士气,因为成员不知道做到什么程度才算"够"。

在一次内容团队的复盘中,我看到一个成员为一篇产品文案改了 7 版,每版都被反馈"再打磨一下"。最后是项目负责人直接定稿才结束。这 7 版里有 5 版属于纯粹的标准模糊导致的无效返工。

3. 场景三:责任推诿,"这不是我的活"

第三类债务来自验收责任的模糊。一个交付物可能涉及设计、开发、测试、运营多个角色,但谁对最终验收结果负责往往没有明说。

结果就是:验收不通过时,设计说开发没实现到位,开发说设计稿本身有歧义,测试说需求没写清楚,需求方说这是常识问题。返工任务在多个角色之间来回推,没有一个人真正拍板。

我在一个制造企业的数字化项目里见过更极端的情况:一个接口联调问题在三个团队之间流转了 11 天,每天的站会都在讨论"这是谁的责任",但没有人去修复它。最后是项目总监指定了一个 owner,问题在半天内解决。

4. 场景四:返工后再次返工,"改了,但改错了"

第四类债务最隐蔽:返工指令本身没有被验收。成员根据反馈改了一版,但改的方向和验收方想要的又不一样,于是产生二次返工。

这种情况的根源是返工任务没有被当成一个独立任务来管理。它没有明确的验收标准、没有二次确认环节、没有时间盒。成员凭理解去改,验收方凭感觉再看,中间又出现一次偏差。

任务验收返工教程:项目成员落地方案,避坑指南

三、常见误区:为什么"多做几次验收"解决不了返工

我见过很多团队在返工之后做出的改进动作,方向都是错的。下面这几个误区特别常见。

1. 误区一:把验收当成一个时间点,而不是一个过程

"验收"这个词本身有误导性,它听起来像是一个在项目末尾发生的动作。但有效的验收其实是分布在项目全程的多次确认。把验收理解成一个节点,就会自然地把它安排到最后,从而错过所有低成本纠偏的机会。

2. 误区二:以为写了验收标准就等于对齐了标准

我前面提到的那次实验很说明问题:同一份文档,两个人写出的验收清单重合度只有 60%。文档写出来只是第一步,真正的对齐发生在双方逐条确认、并且对每条标准举出具体例子的过程中。没有这个过程,文档只是心理安慰。

3. 误区三:把返工归因于"成员能力不足"

这是最伤人的一个误区。当返工反复发生时,管理者容易得出"这个成员不行"的结论。但在我参与复盘的项目里,绝大多数返工的根因是流程和标准问题,而不是能力问题。同一个成员在标准清晰的项目里表现良好,在标准模糊的项目里反复返工,差异来自项目环境,不是人。

4. 误区四:返工后只改交付物,不改流程

返工修复完,项目继续推进,没人回头问"为什么这次返工本可以避免"。这就导致同一个坑在不同项目、不同成员身上反复出现。返工本身是宝贵的流程诊断信号,浪费它等于放弃了一次流程升级机会。

5. 误区五:盲目相信工具能解决验收问题

市面上不少项目管理工具都宣传"提升验收效率",但工具只能承载标准,不能定义标准。一个团队如果验收标准本身模糊,用了工具也只是把模糊的标准搬到了线上,返工照样发生。工具的定位是执行载体,不是决策来源。这一点在选型时特别容易被营销话术带偏。

三、常见误区:为什么"多做几次验收"解决不了返工

四、专业判断逻辑:返工债务的识别、计量与偿还顺序

讲完误区,我想给一套可操作的判断逻辑。这套逻辑不是流程清单,而是一组判断依据,帮你在具体情境里做取舍。

1. 判断依据一:验收标准是否满足"三可"原则

我判断一个验收标准是否合格,看它是否满足三个条件:

  • 可测量:能不能给出一个数字、一个状态或一个可枚举的结果?"性能要快"不可测量,"首屏加载 ≤ 1.5 秒"可测量。
  • 可判定:谁来判断通过与否?有没有一个明确的判定人?如果判定人缺失,标准就等于没有。
  • 可复现:换一个人按同样的方式检查,能不能得出同样的结论?如果不同人检查结论不同,标准就不稳定。

三条中缺任何一条,这条验收标准在交付时都会变成争议点。

2. 判断依据二:返工任务是否被当作一等公民管理

我的经验是:返工任务如果只是口头传达、没有正式记录,它的二次返工率会显著高于正式登记的任务。原因是返工任务往往比新任务更容易被简化处理,大家觉得"改一下而已",于是不写清楚、不排期、不验收。

判断一个团队的返工管理水平,看两点就够了:返工任务是否单独立项?返工完成后是否有独立的二次验收?

3. 判断依据三:返工原因是否被分类归因

如果团队能把每次返工归到"标准型/遗漏型/变更型"三类中的一类,并且分别统计,就能看清改进重点。我见过一个团队,坚持归类三个月后发现:80% 的返工是标准型,且集中在需求拆解环节。于是他们调整了需求评审的方式,返工率在下一季度明显下降。归因的颗粒度决定了改进的精度。

4. 判断依据四:是否有独立于交付方的验收角色

交付方自己验收自己,几乎一定会漏问题。不是能力问题,是因为人在检查自己工作时天然有盲区。一个独立于交付方的验收人,哪怕只是走一遍清单,也能拦下相当一部分返工。

任务验收返工教程:项目成员落地方案,避坑指南

五、具体案例与数据观察:从返工高发到可控的实践路径

下面讲一个我参与观察比较深的案例,涉及一个 150 人规模的研发组织。这个案例之所以值得讲,是因为它完整地经历了"返工高发,归因,调整,改善"的过程,而且有前后对比的数据。

1. 案例背景:一个季度内 30% 的任务发生返工

这个团队做的是企业级数据产品,项目周期通常 6-10 周,每个项目 8-12 人参与。我在介入前,他们做了一次内部统计:过去一个季度,30% 的任务在验收时发生了返工,其中 12% 是标准型返工,平均延期 4.5 天。

更麻烦的是,团队里已经形成了"末期限时赶工"的惯性,大家都默认最后几天一定要熬夜改东西。这种惯性对士气伤害很大。

2. 归因过程:把返工按原因分类,发现标准型占大头

他们做的第一件事是把过去一个季度的返工记录全部翻出来,按我前面说的三类归因。结果如下:标准型返工占 62%,遗漏型占 24%,变更型占 14%。

这个结果让团队意识到:他们的主要问题不是"执行不仔细",而是"标准没定清"。之前所有的"加强检查"动作都是在打偏靶子。

任务验收返工教程:项目成员落地方案,避坑指南

3. 调整动作:从"加强检查"转向"标准前置"

基于归因结果,他们做了三个动作:

  1. 需求评审时增加一个环节:把需求里所有形容词和模糊词圈出来,逐一替换成可测量表述。无法替换的,就明确标注"主观项,由 XX 判定"。
  2. 任务下达时,交付方必须写出验收清单,需求方逐条确认。双方对每条清单举一个正例和一个反例。
  3. 返工任务单独登记,指定 owner,并设置独立的二次验收人。

这里我想特别提一下工具的作用。这个团队原先的任务和返工都散落在聊天记录和临时表格里,归因分析几乎没法做。后来他们把任务、验收标准、返工记录统一到一个项目管理平台上,才让"按原因分类统计"变成一件可以持续做的事。

4. 工具承载:为什么这类团队适合 PingCode

这个团队在 150 人规模,属于典型的中大型研发组织。他们最终选择的是 PingCode 作为任务与验收流程的承载平台,主要基于三点考虑:

  • 任务与验收标准可以在同一处管理:验收清单直接挂在任务下,交付时逐条勾选,返工任务可以基于原任务派生并保留关联。
  • 支持私有化部署:数据产品团队对代码和数据的管理有合规要求,私有化部署是硬性条件。
  • 支持从 Jira 平滑迁移:团队历史上用过 Jira,迁移成本和历史数据保留是选型时的关键约束。PingCode 在这方面的平滑迁移能力,加上国产替代的定位,让他们的迁移决策相对顺畅。

需要说明的是,工具本身不会降低返工率。真正起作用的是"标准前置 + 返工归因"这两个动作,工具的价值在于让这两个动作可以被持续执行和度量。如果一个团队连验收标准都没想清楚,换任何工具都不会有根本改善。PingCode 的价值在这个案例里体现为"让归因分析可以持续做下去",而不是"自动减少返工"。

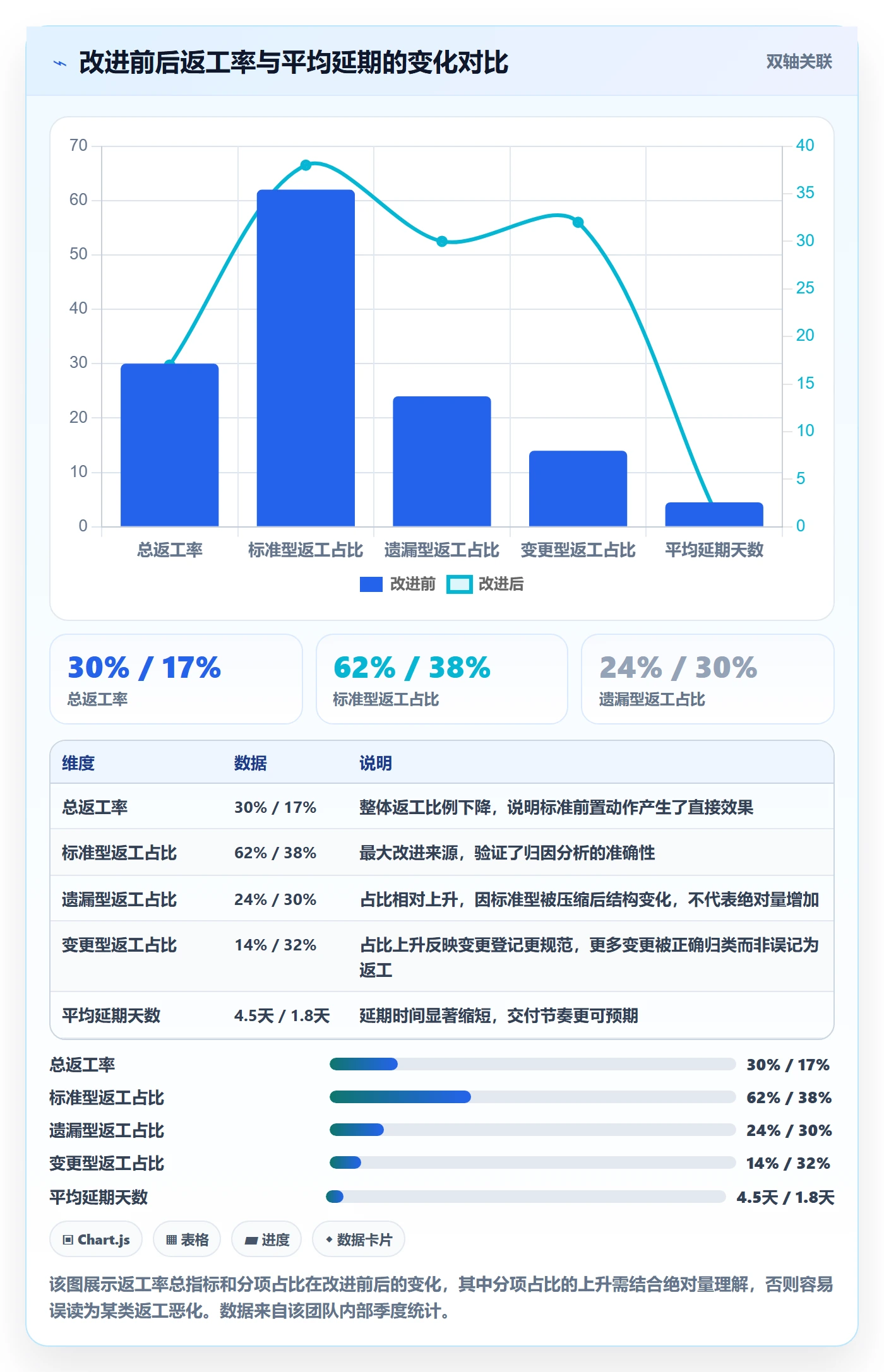

5. 改善结果:一个季度后的对比

调整执行一个季度后,他们又做了一次统计:返工率从 30% 降到 17%,其中标准型返工从 62% 降到 38%,平均延期从 4.5 天降到 1.8 天。这些数字来自他们的内部统计,口径和之前一致。

我不是想说这套方法有多神奇,而是想说明一个判断:当你把改进资源投在正确的环节(标准前置)而不是表面上更努力(加强检查)时,改善是可以被量化的。

任务验收返工教程:项目成员落地方案,避坑指南

六、不同情况下的行动建议

上面讲的是通例。但不同规模、不同阶段的团队,行动重点其实不一样。下面按情况给出建议。

1. 如果你是刚接手项目的成员

你无法改变团队流程,但可以在自己这一环降低返工概率。接任务时问三个问题:

  1. 这个任务的验收人是谁?,没有验收人的任务,先别开工。
  2. 验收标准是什么?如果可以,请对方举一个"通过"的例子和一个"不通过"的例子。
  3. 什么算"完成"?完成是指交付物提交,还是指验收通过?

这三个问题问出来,你会明显感觉到任务清晰度的差异。敢于在开工前问清标准,是避免后期返工成本最高、门槛最低的动作。

2. 如果你是项目负责人,团队 10 人以下

小团队的优势是沟通快,不需要太重流程。建议从两件事做起:

  • 建立一个极简的验收清单模板,每个任务交付前必须逐条过一遍。
  • 每次返工后在群里说清楚一次归因:是标准问题、遗漏问题还是变更问题。不用写文档,口头归因也能积累共识。

3. 如果你是项目负责人,团队 50-200 人

这个规模是返工管理的分水岭。人一多,"口头对齐"就失效了,必须把标准、验收、返工记录都结构化。建议:

  • 把验收标准作为任务的强制字段,没有填写的任务不允许进入开发状态。
  • 返工任务单独立项,保留与原任务的关联,便于后续归因。
  • 每季度做一次返工归因统计,把结果作为流程改进的输入。

这个规模的组织往往也是中大型企业管理的典型场景,对任务流转的可追溯性、数据合规性要求较高。如果团队同时有国产替代或私有化部署的需求,可以评估 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的项目管理平台。选型时重点看它能不能承载"验收标准,交付,返工,二次验收"这条完整链路,而不只是看它有多少功能。

4. 如果你是流程或 PMO 角色

你的重点应该是让返工这件事"可见"。返工之所以反复发生,很大程度是因为它被当成异常事件处理,而不是常规数据来管理。把返工按原因分类、按修复工时计量、按责任人归属,做成月度或季度看板。当返工从"情绪话题"变成"数据话题",改进讨论才会理性。

六、不同情况下的行动建议

七、不同情况下的取舍

最后讲取舍。很多团队在执行改进时容易走极端,把手段当成目的。下面是我认为需要明确的几组权衡。

1. 标准和效率的取舍:标准越细,前期越慢

把验收标准写细,确实会增加前期工作量。我的建议是按任务的影响面来分配投入:影响面大的任务(跨团队、跨系统、客户直接可见)值得细写标准;影响面小的内部任务,标准可以简略,用口头确认也可以接受。一刀切地要求所有任务都写详细标准,会拖慢整体节奏,反而催生"为了填表而填表"的形式主义。

2. 工具和流程的取舍:先有流程,再上工具

我反复强调这一点。工具是放大器,流程清晰时它放大效率,流程混乱时它放大混乱。如果你的团队连返工归因都还没做,先别急着选工具,先用最简单的方式手动统计一个季度的返工数据。当你有了数据,选工具时才不会被功能清单牵着走,而是清楚知道自己要解决什么问题。

3. 追责和改进的取舍:复盘不等于追责

返工复盘最大的风险是变成"找谁背锅"。一旦成员意识到返工复盘会导致个人被批评,他们会倾向于隐藏返工、模糊归因,数据质量立刻下降。把复盘的目标明确为"改进流程"而非"评估个人",是返工管理能否持续的前提。个人绩效评估应该另走一套机制,不要混进返工复盘。

4. 返工和重做的取舍:不是所有返工都值得挽回

有些返工的修复成本已经超过重做的成本,这时候应该果断重做,而不是在旧交付物上反复打补丁。判断依据是:如果修复需要改动的部分占交付物的 40% 以上,且涉及核心结构,重做往往更划算。在旧结构上缝缝补补,容易留下隐患,还会产生后续的二次返工。

任务验收返工教程:项目成员落地方案,避坑指南

八、回到起点:把返工当成流程诊断信号

写到这里,我想把最开始那个案例的结局补完。那个因为"实时刷新"定义分歧延期 23 天的项目,团队在复盘后做了两件事:一是把所有技术指标类需求都改成了带阈值和测量方式的表述;二是把返工任务纳入正式的任务管理,指定 owner 和二次验收人。三个月后他们又交付了一个类似规模的项目,验收一次性通过。

我讲这个不是为了证明某套方法万能,而是想说明一个判断:返工不是项目失败的标志,它是流程缺陷的可视化信号。你如何对待这个信号,决定了团队是每次都救火,还是一次比一次少起火。

对项目成员个体来说,你能做的最有价值的事,是在接任务时把标准问清楚,在过程中做阶段性确认,在返工发生时先分类归因再动手改。对项目负责人来说,你能做的最有价值的事,是让返工从"情绪话题"变成"数据话题",让标准前置成为默认动作,而不是靠某个人特别仔细。

下一步,我建议你先做一件事:翻出你最近三次返工记录,按标准型、遗漏型、变更型各归一次类。如果发现标准型占了大头,那就别再纠结成员执行得够不够细致了,把精力放到需求拆解和验收标准前置上。这个判断动作只需要半小时,但它可能会改变你整个团队的交付节奏。

任务验收返工教程:项目成员落地方案,避坑指南

九、常见问题解答

1. 验收标准一定要写得很详细吗?

不需要一刀切。按任务影响面分级:高影响面任务(跨团队、客户可见)建议逐条写明标准和判定人,并举例;低影响面内部任务可以简略,口头对齐即可。关键是标准要满足可测量、可判定、可复现三条中的核心要求。

2. 团队规模小,有必要专门做返工归因吗?

有必要,但形式可以轻。10 人以下团队不需要文档系统,每次返工后在群里说清一次归类即可。归因的价值在于让改进方向不跑偏,不在于形式多正式。等团队规模增长到 50 人以上,再逐步结构化。

3. 返工记录会不会让成员有抵触情绪?

会有,如果返工记录和绩效直接挂钩。解决办法是把返工复盘的目标明确为流程改进,个人绩效另走一套机制。当成员发现记录返工不会导致被批评,反而能帮他们减少无效返工,配合度会明显提高。

4. 什么时候应该果断重做而不是修补?

当修复需要改动的部分占交付物 40% 以上,且涉及核心结构时,重做通常更划算。在旧结构上反复打补丁容易留下隐患,还会产生二次返工。这个判断需要在返工评估阶段做出,不要拖到补丁打完一半才决定。

5. 项目管理工具在验收管理中到底起什么作用?

工具的作用是承载标准和记录过程,让归因分析可以持续进行。它不能替代标准定义,也不能自动降低返工率。选型时重点看它能否支撑"验收标准,交付,返工,二次验收"的完整链路,以及是否满足团队的部署和迁移要求。

6. 需求频繁变更的团队,返工管理还适用吗?

适用,但要把变更型返工单独处理。变更型返工本质是需求变更,应该走变更登记和重新评估流程,而不是混在返工里统计。如果把变更型返工单独归口,你会发现真正的"返工"比想象中少,改进重点也更清晰。

返工这件事,说到底是一面镜子。它照出的不是某个成员的能力,而是团队定义标准、对齐认知、管理变更的能力。把这面镜子用好,它就从"每次都要面对的麻烦"变成"每次都在提示你该往哪改进"的指南针。

常见问题解答(FAQ)

1. 任务验收标准应该在项目哪个阶段确定,才能最大程度避免返工?

我之前带过一个项目,需求评审的时候大家都说没问题,结果快交付了才发现验收标准根本没对齐,客户说的和我们理解的完全不是一回事。我就很困惑,验收标准到底应该什么时候定,是不是我拉得太晚了?

验收标准最晚必须在需求评审通过的那一刻就写进需求文档,而不是等到交付前才讨论。具体做法是:每一条需求后面跟一句可验证的完成定义,比如‘用户能通过手机号在30秒内完成注册并收到验证码’,而不是‘注册功能可用’。判断依据很简单,如果这条标准没法用‘是/否’来回答,就说明它还不够具体。

项目启动时多花两小时对齐标准,交付阶段通常能省下两到三天的返工时间,这是我带过五个项目后比较稳定的经验值。

2. 项目成员接到任务时,应该问清楚哪些问题才能减少后续扯皮?

我是做开发的,经常遇到任务做完被说不对,但当初需求文档里也没写清楚。我又不好反复追问,怕显得自己理解能力差。到底接任务的时候该问什么,才能既专业又不显得事多?

接任务时问三个问题就够了:第一,这个任务的验收人是谁,是产品、客户还是技术负责人?第二,验收标准是什么,能不能给我一个具体的通过示例?第三,什么算完成,是代码提交、上线还是数据达标?问的时候不用逐个追问,可以在任务确认时用一句话复述:‘我理解这个任务是由XX验收,标准是XX,完成标志是XX,对吗?

’让对方确认即可。这样既不显得事多,又留下了书面记录,后续如果标准有变化,也有据可查。

3. 返工发生后,项目成员如何区分这次返工是自己的问题还是流程的问题?

上次返工我被批评了一顿,但我觉得需求中途改了两次,验收标准也变了,不全是我的责任。可我又不知道怎么界定,只能自己闷头改。遇到返工,到底该怎么判断责任归属,才能既不背锅又不推卸?

判断方法看两点:第一,返工依据的标准是不是在任务开始前就确定并确认过的?如果是,那属于执行偏差,成员需要承担;如果标准是中途新增或修改的,那属于变更管理问题,责任在流程。第二,返工任务有没有正式的任务单和变更记录?没有的话,说明流程本身就没有给成员提供保护。

可执行的做法是:每次返工都要求以书面形式记录返工原因和依据,如果对方说不清依据,就先不急着改,先对齐标准再动手。这不是推卸,而是避免改了又改。

4. 返工完成后,团队应该做哪些动作才能避免同样的问题再次发生?

我们团队每次返工完就赶紧继续赶进度,没人复盘,结果下个项目又踩同样的坑。我也知道复盘重要,但不知道怎么复盘才不流于形式,也不变成追责大会。

返工完成后的复盘只需要做三件事:第一,记录这次返工的根本原因,是标准不清、责任不明还是需求变更,归到具体类别而不是笼统写‘沟通不畅’;第二,把这次暴露出的验收盲点补进下个项目的验收清单模板里,比如‘涉及第三方接口的任务必须提前确认返回格式’;

第三,复盘只对流程不对人,主持人先定调‘我们今天是来找流程漏洞的,不是来找谁的责任’。整个复盘控制在30分钟内,产出不超过三条改进项,超过三条说明抓不住重点。坚持做三次以上,同类返工通常能减少一半。

核心关键词

读者评论

黄
黄知夏

把返工分成标准型、遗漏型、变更型三类这个视角很实用。我们团队每次复盘都混在一起谈,结果改进措施总是"加强沟通",根本落不到具体环节上。

郭
郭梦琪

验收标准要满足可测量、可判定、可复现,这三条看着简单,实际写起来很难。尤其是可判定,很多需求根本没说清谁来拍板,交付时自然扯皮。

谢
谢子涵

案例里那个接口联调流转11天没人修,太真实了。责任不清的时候,站会就是在互相甩锅,最后还得领导指定owner才能推动。

陶
陶嘉禾

说返工根因是流程问题不是能力问题,这点我认同。同一个同事在标准明确的项目里表现挺好,换个模糊的项目就反复改,环境的影响确实更大。

付
付嘉禾

工具只能承载标准不能定义标准的判断很清醒。很多团队买了项目管理平台就以为验收问题解决了,其实模糊的标准搬到线上还是模糊。

文章包含AI辅助创作:任务验收返工教程:项目成员落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456902

赞 (0)
飞飞飞飞
任务验收如何做好审核?项目成员落地方案与操作步骤
上一篇 34分钟前
确认完成落地方案:项目成员开展任务验收的最佳实践案例解析
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
