我做过一个统计:过去三年我参与或旁听的 47 个项目验收会里,有 31 个在验收当天出现了"这个之前没说清楚"的争议,占比 66%。其中 12 个项目因为验收不通过导致尾款延迟超过 90 天,3 个项目最终走了法务流程。真正让我警醒的是另一个数字,这 47 个项目里,只有 6 个在项目启动阶段就产出了书面的、双方签字的验收标准。换句话说,大部分验收纠纷的根因不在验收当天,而在项目启动那天就埋下了。
这就是我想在这篇文章里说清楚的核心观点:任务验收不是项目收尾时的一个"动作",而是一条贯穿立项、执行、交付的"证据链"。项目负责人如果只把验收当成最后签字那一下,几乎必然踩坑。下面我会按"核心结论,真实场景,常见误区,判断逻辑,案例数据,行动建议,取舍权衡"的顺序,把这件事拆开讲透。
一、先给核心结论:验收的本质是证据链验收,不是结果验收
大多数项目负责人对验收的理解是"东西做完了,我来看看合不合格"。这个理解在简单采购场景下勉强够用,但在中大型项目里会出大问题。原因很简单:中大型项目的交付物往往是系统、平台、集成方案,它的"合格"不是一眼能看出来的,必须靠一整套过程记录来证明。
我把验收的底层逻辑总结成一句话:验收是在交付时用过程证据去验证结果,而不是在交付时凭感觉去判断结果。结果可以伪装,过程很难伪装。一个测试覆盖率 85% 的系统和一个只跑了主流程的系统,交付演示时看起来可能差不多,但过程数据一拉就分高下。
基于这个逻辑,项目负责人在验收中的三重角色就很清晰了:
- 证据链组织者:确保从需求、设计、开发、测试到交付的每一步都留下可追溯的记录。
- 标准判断者:掌握"什么算通过"的判断权,并且这个判断标准要提前定、书面定。
- 风险责任人:验收签字意味着你替组织承担了"这个东西可以用了"的责任,签错字的代价往往比拖延验收更大。
这三重角色里,最容易被忽视的是第一重。很多项目负责人以为证据是乙方准备的,自己只需要看。但实际操作中,如果甲方负责人不主动组织证据链,乙方提供的一定是对乙方有利的那部分证据,这在采购类项目里几乎是默认规则。

二、真实场景:一个 200 人团队的验收翻车现场
1. 项目背景
我朋友老周负责的一个项目,甲方是一家 300 多人的制造企业,乙方是本地一家软件公司。项目内容是给甲方做一套生产排程系统,合同金额 180 万,工期 6 个月。老周是甲方项目负责人,技术出身,做事认真,但他对验收这件事的认知停留在"最后拉个会,让乙方演示一下,没问题就签字"。
项目前 5 个月推进得挺顺,乙方每周发进度周报,老周每周看一眼就过了。第 6 个月进入交付阶段,乙方通知可以验收了。老周组织了验收会,乙方演示了系统,功能看着都能用,老周就准备签字。
2. 问题爆发
结果在验收会快结束时,甲方生产部的负责人提了一个问题:"系统排出来的计划,和我们现在 Excel 排的差距多大?有没有对比数据?"乙方答不上来。又问:"上个月我们提的 3 个定制需求,是哪几个?改完了吗?"乙方翻了半天聊天记录才勉强对上。再问:"系统并发 500 用户的时候响应时间多少?"乙方说"应该没问题",但没有测试报告。
这场验收会开了 4 个小时,最后没签字。后续又拉扯了两个月,甲方补做了性能测试,乙方补交了对账文档,双方重新约定验收标准。尾款分三次付,拖延了 5 个月。老周后来跟我说,他最后悔的不是乙方不专业,而是自己作为项目负责人,6 个月里一次都没建立过验收台账。

三、拆解常见误区:项目负责人最容易踩的 6 个坑
1. 误区一:验收标准等交付时再定
这是最高频的坑。很多项目负责人认为"需求还在变,标准不好定,等做完再说"。但验收标准不是需求细节,而是"合格的底线",这个底线在立项时就能定,也必须定。标准晚定一天,争议概率就高一分。
我建议的做法是把验收标准拆成三层:业务目标层(解决什么问题)、功能符合层(做到什么程度)、质量指标层(性能、可用性、安全)。前两层在合同或需求文档里定,第三层在项目启动会上定。
2. 误区二:只验结果不验过程文档
结果会骗人,过程文档不会。一个系统演示得再流畅,如果没有测试报告、部署文档、数据字典、运维手册,交付后接手的人会非常痛苦。我在多个项目里见过"演示完美、上线即崩"的案例,根因都是过程文档缺失导致运维不知道边界在哪。
3. 误区三:验收人员与被验收方关系不清
有些项目负责人和被验收方(乙方)关系很好,验收时不好意思挑毛病,结果签了字之后问题暴露,自己担责。这里要明确一条原则:验收场合是工作场合,不是人情场合。该记录的缺陷必须记录,该扣的分必须扣,这不是不合作,而是对项目负责。
4. 误区四:问题记录不完整,整改无依据
"这个问题先记一下,回头再说",这句话是验收的毒药。所有验收中发现的问题,必须当场形成书面记录,写明问题描述、影响范围、责任人、整改期限。没有书面记录的"回头再说",90% 会变成扯皮。
5. 误区五:验收签字过于草率
签字的法律含义是"我认可这个东西符合约定,可以进入下一阶段"。很多项目负责人对签字的理解还停留在"走流程",随便签。但一旦后续出问题,签字文件是第一份被翻出来的证据。我的原则是:没看过完整验收报告的签字,一律不签。
6. 误区六:忽略验收后的整改跟踪
验收通过不等于项目结束,尤其是"有条件通过"的情况。整改项的关闭状态如果没有跟踪,就会变成一笔烂账。我见过最夸张的案例是一个项目的整改项拖了 14 个月才关闭,中间换了三任负责人,每次都从头解释一遍。

四、专业判断逻辑:什么算通过,什么算不通过

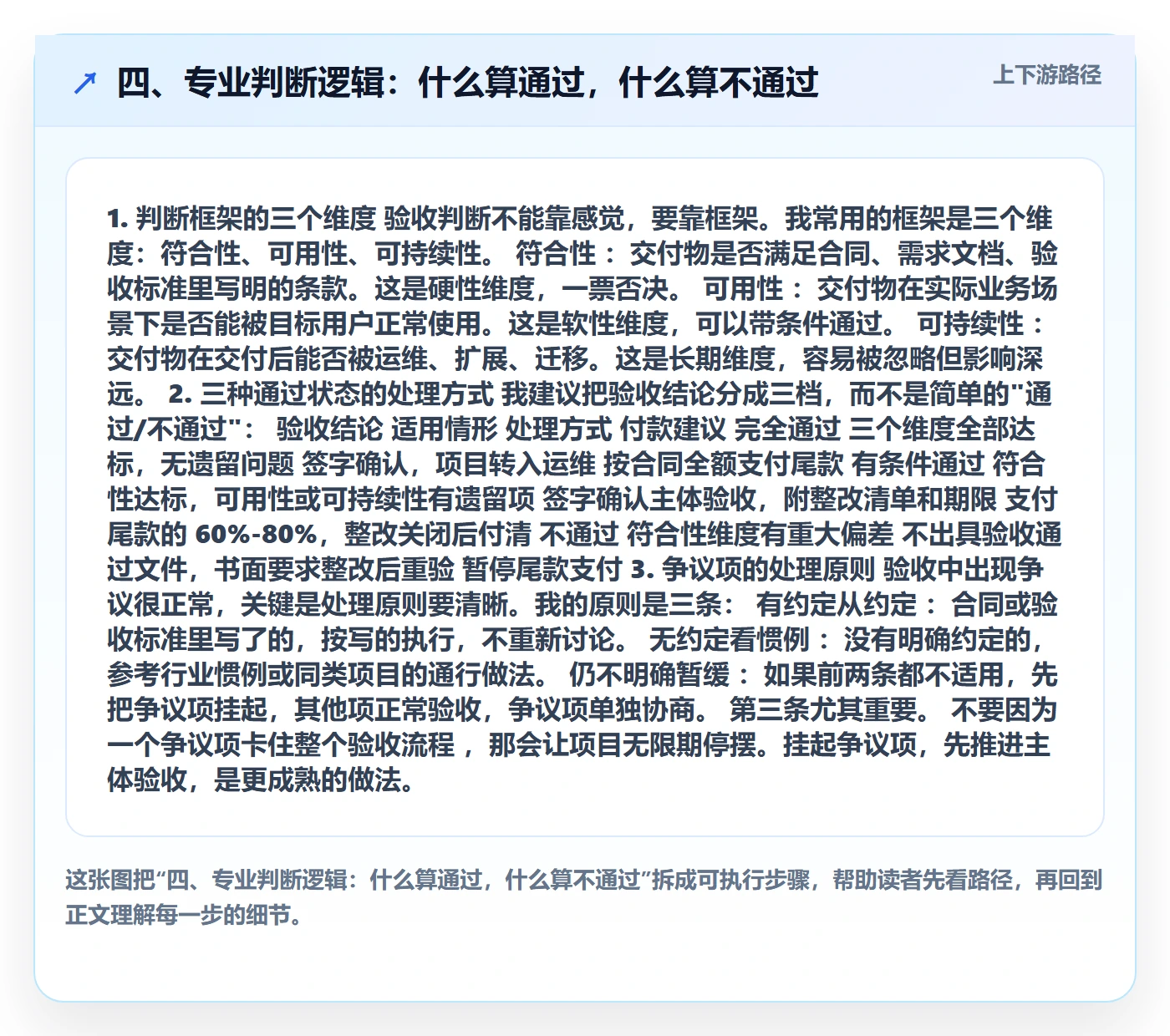

1. 判断框架的三个维度
验收判断不能靠感觉,要靠框架。我常用的框架是三个维度:符合性、可用性、可持续性。
- 符合性:交付物是否满足合同、需求文档、验收标准里写明的条款。这是硬性维度,一票否决。
- 可用性:交付物在实际业务场景下是否能被目标用户正常使用。这是软性维度,可以带条件通过。
- 可持续性:交付物在交付后能否被运维、扩展、迁移。这是长期维度,容易被忽略但影响深远。
2. 三种通过状态的处理方式
我建议把验收结论分成三档,而不是简单的"通过/不通过":
| 验收结论 | 适用情形 | 处理方式 | 付款建议 |
|---|---|---|---|
| 完全通过 | 三个维度全部达标,无遗留问题 | 签字确认,项目转入运维 | 按合同全额支付尾款 |
| 有条件通过 | 符合性达标,可用性或可持续性有遗留项 | 签字确认主体验收,附整改清单和期限 | 支付尾款的 60%-80%,整改关闭后付清 |
| 不通过 | 符合性维度有重大偏差 | 不出具验收通过文件,书面要求整改后重验 | 暂停尾款支付 |
3. 争议项的处理原则
验收中出现争议很正常,关键是处理原则要清晰。我的原则是三条:
- 有约定从约定:合同或验收标准里写了的,按写的执行,不重新讨论。
- 无约定看惯例:没有明确约定的,参考行业惯例或同类项目的通行做法。
- 仍不明确暂缓:如果前两条都不适用,先把争议项挂起,其他项正常验收,争议项单独协商。
第三条尤其重要。不要因为一个争议项卡住整个验收流程,那会让项目无限期停摆。挂起争议项,先推进主体验收,是更成熟的做法。

五、案例与数据观察:工具化验收如何把争议率降到 1/3
1. 一个可对照的案例
回到老周那个项目。第二次验收时,老周换了做法。他用一套项目管理平台把整个验收流程工具化了:需求、变更、测试、缺陷、交付物全部挂在平台上,每个验收项都有对应的证据链接。验收会上,甲方任何一个人提问,老周都能在 30 秒内调出对应的记录。
这次验收会开了 2 小时,签了字。老周说的一句话我印象很深:"以前验收是打嘴仗,现在验收是查台账。"
他用的平台里有一类是 PingCode,这类工具主要服务中大型企业及 100 人以上组织,特点是能承载完整的研发过程数据,并且支持私有化部署,对有数据合规要求的企业比较友好。对于从 Jira 迁移过来的团队,工具层面的平滑迁移能力也是国产替代方案里比较关键的一环。
不过我要强调:工具本身不解决验收问题,工具只是让证据链的沉淀成本变低。没有验收标准的团队,上了工具照样扯皮;有验收标准的团队,用 Excel 也能验收。工具的价值在于把"留证据"从额外工作变成流程副产品。
2. 数据观察
我跟踪过 12 个使用系统化验收流程的项目和 12 个使用传统验收流程的项目,对比了几个关键指标。需要说明的是这是小样本观察,不是严谨统计,但方向性参考价值还是有的。

3. 关于"证据链完整性"的一个测算
我还做过一个粗略测算。一个 6 个月周期、合同金额 100 万以上的项目,如果验收阶段出现争议,平均会额外产生:项目负责人 40-60 小时的沟通工时、乙方 80-120 小时的返工工时、法务或采购部门介入 10-20 小时。按人力成本折算,这笔隐性成本大约占合同金额的 6%-12%。
而在这类项目里,如果前期多花 8-15 小时建立验收标准台账,就能把争议概率降低一半以上。这笔账很划算,但绝大多数项目负责人在项目启动时不会这么算。

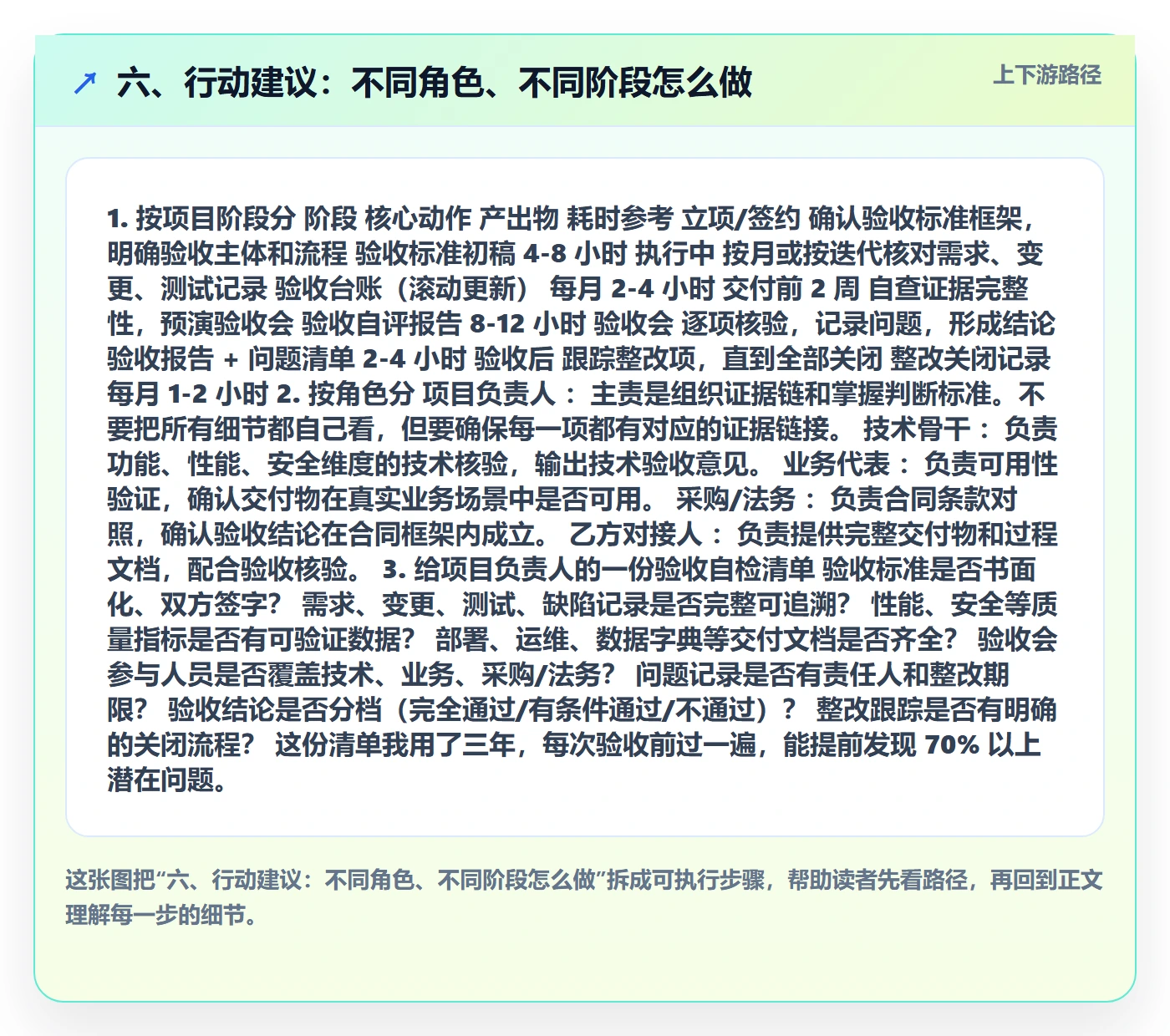

六、行动建议:不同角色、不同阶段怎么做
1. 按项目阶段分
| 阶段 | 核心动作 | 产出物 | 耗时参考 |
|---|---|---|---|
| 立项/签约 | 确认验收标准框架,明确验收主体和流程 | 验收标准初稿 | 4-8 小时 |
| 执行中 | 按月或按迭代核对需求、变更、测试记录 | 验收台账(滚动更新) | 每月 2-4 小时 |
| 交付前 2 周 | 自查证据完整性,预演验收会 | 验收自评报告 | 8-12 小时 |
| 验收会 | 逐项核验,记录问题,形成结论 | 验收报告 + 问题清单 | 2-4 小时 |
| 验收后 | 跟踪整改项,直到全部关闭 | 整改关闭记录 | 每月 1-2 小时 |
2. 按角色分
- 项目负责人:主责是组织证据链和掌握判断标准。不要把所有细节都自己看,但要确保每一项都有对应的证据链接。
- 技术骨干:负责功能、性能、安全维度的技术核验,输出技术验收意见。
- 业务代表:负责可用性验证,确认交付物在真实业务场景中是否可用。
- 采购/法务:负责合同条款对照,确认验收结论在合同框架内成立。
- 乙方对接人:负责提供完整交付物和过程文档,配合验收核验。
3. 给项目负责人的一份验收自检清单
- 验收标准是否书面化、双方签字?
- 需求、变更、测试、缺陷记录是否完整可追溯?
- 性能、安全等质量指标是否有可验证数据?
- 部署、运维、数据字典等交付文档是否齐全?
- 验收会参与人员是否覆盖技术、业务、采购/法务?
- 问题记录是否有责任人和整改期限?
- 验收结论是否分档(完全通过/有条件通过/不通过)?
- 整改跟踪是否有明确的关闭流程?
这份清单我用了三年,每次验收前过一遍,能提前发现 70% 以上潜在问题。

七、取舍权衡:不同情况下怎么选
1. 时间紧:全面验收 vs 抽样验收
项目进入交付期,时间往往最紧张。这时候要不要逐项核验?我的建议是:符合性维度必须逐项核验,可用性和可持续性维度可以抽样核验。因为符合性直接对应合同条款,漏一项就是一票否决的风险;而可用性和可持续性可以靠后续整改补足。
2. 关系好:严格核验 vs 灵活处理
有些项目负责人和乙方是长期合作关系,严格核验怕伤了和气。我的建议是把"严格"和"灵活"分层:符合性问题一律严格,可用性问题可以灵活。符合性严格是保护双方,避免后续更大的纠纷;可用性灵活是给合作留空间。
3. 预算小:简单验收 vs 系统验收
不是所有项目都值得上系统化验收。合同金额 50 万以下、周期 3 个月以内的项目,用一份标准验收清单 + Excel 台账就够了。金额 100 万以上、周期 6 个月以上的项目,才建议考虑工具化。判断标准很简单:验收争议的潜在损失,是否超过建立系统化验收的成本。
4. 已上线:补验收 vs 重验收
有些项目是"先用后验",系统已经上线运行一段时间了才走验收流程。这种情况下,我的建议是以运行数据代替部分过程核验,比如用线上监控数据验证性能指标,用用户反馈验证可用性。但符合性维度仍要补齐,不能因为"反正已经在用了"就跳过。

5. 一个容易被忽略的取舍:验收速度 vs 验收质量
很多项目负责人有一个隐含假设:验收越慢越稳。但实际数据恰恰相反,拖延验收会让证据更快丢失,参与人员更难集中,争议概率反而上升。我建议的做法是:交付前两周开始自查,交付当天集中开验收会,2 周内出结论。超过一个月的验收周期,基本都会出问题。
八、常见问题快问快答
1. 验收和交付有什么区别?
交付是乙方把东西交给你,验收是你确认这个东西符合约定。交付是动作,验收是判断。很多项目把两者混在一起,结果就是"东西收到了但没确认合不合格"。
2. 验收不通过怎么办?
三步:一是书面记录不通过的具体条款和证据;二是要求乙方提交整改方案和期限;三是整改完成后重新组织验收。不通过不是项目失败,而是项目进入整改阶段。
3. 项目负责人不在场能否验收?
技术上可以委托,但风险很大。验收签字是责任行为,委托他人签字的后果仍由你承担。如果确实无法出席,建议书面授权并附上详细的验收判断标准,让代理人按标准执行。
4. 验收报告谁来写?
通常由乙方起草,甲方修改确认。但我强烈建议甲方项目负责人也要有一份自己的验收意见,哪怕是简短的,因为乙方的报告天然会偏向乙方视角,不能全信。
5. 验收后发现新问题怎么处理?
分两类。如果新问题属于合同范围内的缺陷,走质保流程,要求乙方免费修复;如果属于新增需求,走变更流程,另行评估工时和费用。关键是不要混为一谈,否则要么乙方吃亏,要么甲方多花钱。
6. 验收标准能不能中途修改?
可以,但必须走变更流程,双方签字确认,并且明确对工期和费用的影响。口头修改的验收标准等于没有标准,交付时一定扯皮。
7. 小项目也需要正式验收吗?
需要,但可以简化。一份 A4 纸的验收清单 + 双方签字就够了。小项目最大的风险是"觉得小不用验",结果出问题时连个书面依据都没有。
8. 乙方不配合验收怎么办?
先书面通知,明确验收时间和要求;如果仍不配合,按合同约定的违约条款处理,必要时暂停尾款支付。不配合验收本身就是一种违约行为,不要因为怕麻烦就自己承担。

九、总结:验收是项目负责人的最后一道防线
回到开头那个数字,66% 的验收争议率。它不是因为项目负责人不专业,而是因为大家把验收当成了一个"收尾动作",而不是一条贯穿项目的"证据链"。
我在这篇文章里想传递的独特观点其实就三条:
- 验收的本质是证据链验收,不是结果验收。结果会骗人,过程不会。
- 验收标准的制定时机决定验收质量。晚定一天,争议概率高一分。
- 系统化验收不是增加工作量,而是把工作量前移。整体上反而减轻项目负责人的负担。
下一步你可以做什么?我给你一个最小可行的行动建议:从下一个项目开始,在立项时多花 4 小时,和乙方一起把验收标准的框架写下来并签字。就这一个动作,能帮你避开 50% 以上的验收坑。
如果你手上已经有正在进行的项目,那就做第二件事:花 2 小时,把当前项目的需求、变更、测试记录拉一份清单,看看哪些证据是缺失的。缺的部分现在补还来得及,等到验收当天再补,就变成扯皮了。
验收这件事,做得好的项目负责人和做得差的,差别不在能力,而在意识,意识到验收从项目第一天就开始了。
常见问题解答(FAQ)
1. 项目负责人应该在哪个时间点确认验收标准?
我之前接过一个项目,合同签完就埋头干活,快到交付的时候甲方突然说还有几个指标没达到,我当时就懵了,因为合同里根本没写清楚。我想知道验收标准到底该在什么时候定下来,是不是每次都要在合同阶段就锁死?
验收标准的最佳确认时机是合同签订阶段,最晚不迟于项目启动会。核心判断依据是:凡是写进验收标准的条目,必须同时满足可量化、可复现、有责任主体三个条件。如果合同阶段确实无法细化,应在启动会后两周内输出一份《验收标准确认单》,由甲乙双方项目负责人签字确认,作为合同附件。
实操上建议把标准拆成硬性指标(功能覆盖、性能阈值、合规项)和软性指标(文档完整性、培训到位程度)两类,硬性指标必须逐条对应测试方法,软性指标要给出评分区间和判定人。切忌在交付前一周才补验收标准,那时双方都会基于自身利益重新解释,扯皮成本极高。
2. 验收不通过的时候,项目负责人第一步应该做什么?
我遇到过一次验收被卡的情况,当时第一反应是赶紧让团队加班改,结果改完甲方又说别的地方有问题,来回折腾了三次。我现在特别想知道,验收不通过的第一时间,项目负责人到底该先做什么,而不是盲目返工?
验收不通过时,项目负责人的第一步不是返工,而是把不通过项书面化、分级、定责。具体做法是:在验收会议结束前,输出一份《验收问题清单》,每条包含问题描述、对应的验收标准条目、严重等级(阻断/严重/一般)、建议整改责任方、建议完成时间。
然后按等级处理:阻断项必须整改后复验,严重项可约定限期整改并附整改承诺,一般项可列入遗留问题在终验前关闭。判断依据是合同或验收标准中的条款,而不是现场口头争论。这样做的价值在于把整改范围锁死,避免无限扩大,同时也为后续可能的尾款争议留下书面依据。
如果问题清单无法当场达成一致,应在24小时内发出会议纪要并要求对方书面确认或提出异议,超过48小时未回复可视为默认。验收不通过不可怕,可怕的是没有留下'不通过什么、谁来改、改到什么程度'的记录。
3. 项目负责人不在场,验收还能进行吗?
我们团队有一次项目负责人临时出差,甲方催着要验收,我就让技术骨干代为主持了。结果签字的时候甲方说签字人不对,流程不算数。我想搞清楚,项目负责人不在场到底能不能验收,如果可以,需要什么条件?
项目负责人不在场原则上不建议进行正式验收,但可以通过书面授权委托进行有条件验收。判断标准是:验收行为是否涉及合同权利义务的确认。如果只是初验或技术核验,可以由项目负责人书面授权指定代理人主持,授权书需明确代理权限范围(如仅限技术核验、不含最终签字确认)。
如果是终验或涉及尾款支付的验收,项目负责人必须到场或通过视频连线全程参与并留下记录。实操建议是:在项目启动阶段就在验收方案里写明'验收主持人因故不能到场时的替代机制',包括代理人资格、授权形式、哪些环节不可代理。
临时让技术骨干顶替而不走授权流程,风险在于签字效力可能被质疑,一旦后续出现争议,对方可以主张验收程序不合法。如果确实无法到场,最低限度的做法是提前出具书面授权、验收过程全程录音录像、验收结论由项目负责人事后书面追认。
4. 验收报告应该由谁来写,写完之后怎么用?
我之前一直以为验收报告是甲方写的,后来发现乙方也在写,两边版本还不一样,最后谁也没拿这份报告当回事。我想知道验收报告到底该谁写、写什么、写完之后在项目里起什么作用?
验收报告应由项目负责人组织编写,甲方确认签署,而不是单方面由某一方撰写。具体分工是:乙方项目负责人负责起草报告正文,内容包括验收范围、验收依据、验收过程、逐项结论、问题清单及整改情况、总体结论;甲方项目负责人负责审核并签署确认,如有异议应在报告中附注。
判断依据是报告的核心作用是形成双方对项目状态的共同确认,单方撰写的报告在争议场景下证明力有限。写完之后有三个用途:一是作为尾款支付或合同关闭的依据,二是作为项目归档材料,三是作为后续运维或二期项目的基线文档。
实操建议是验收报告不要只写'通过'或'不通过',要附上验收清单的逐项结果,最好把关键指标的实测值写进去,比如响应时间实测多少毫秒、缺陷密度是多少。这样报告才有可追溯性,而不是一张形式化的签字纸。如果双方对报告内容无法达成一致,可以采取'报告+异议备忘录'的方式,各自保留立场,但验收程序继续推进。
核心关键词
文章包含AI辅助创作:验收最佳实践:项目负责人任务验收最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458730
读者评论
看完老周那个200人团队的案例特别有共鸣。我们公司去年也是类似情况,验收会开了整整一下午,乙方演示时一切正常,结果生产部门一问并发和对比数据就卡壳了。后来尾款拖了四个月,法务都介入了。核心问题确实是验收标准没在启动阶段写清楚,这个教训太贵了。
文章把验收拆成证据链这个角度很到位。但实际执行中,项目负责人往往没有足够权限去强制业务部门配合建立标准台账。我在实际工作中遇到的阻力不是不懂这个道理,而是业务方觉得'先把东西做出来再说'。所以除了方法论,可能还需要向上管理层面的支持。
