去年我接手过一个已经连续延期两次的内部系统交付项目,最让我意外的不是开发进度,而是验收环节:14个任务里,有5个卡在"到底算不算完成"的争论上,最久的一个验收单挂了11天,开发说功能已上线、测试说边界场景没覆盖、业务方说"我要的不是这个"。后来我拉了一份验收过程数据,发现真正花在"检验"上的时间只占21%,剩下79%都消耗在标准对齐、责任确认和返工沟通上。这让我意识到一个反常识的结论:验收效率低,绝大多数时候不是验收环节本身出了问题,而是验收的输入条件从一开始就是模糊的。
这篇文章不讲"验收流程有几步",而是从可量化的指标出发,倒推什么样的验收流程与规范才能真正提升项目成员的任务验收效率。
一、核心结论:验收效率的关键不在验收当天,而在验收之前
先把结论摆在前面,避免读者在流程细节里绕圈。我复盘过多个中大型团队的验收数据后,形成了三个核心判断,它们构成了全文的主线。
第一,验收效率是"前置定义质量"的函数,而不是"验收执行速度"的函数。一个任务在启动时如果完成标准、验收人、验收方式都写清楚了,验收当天通常只需要几十分钟;反之,即使验收流程设计得再精细,也会陷入反复澄清。
第二,验收必须分级。把所有任务按同一套强度验收,是效率杀手。低风险任务走轻量验收、高风险任务走强验收,才能把验收人力用在真正需要的地方。
第三,没有验收数据的团队无法持续优化验收。验收效率提升是一个"测量,定位,优化,验证"的闭环,缺了测量这一环,所有改进都是拍脑袋。
基于这三点,我把验收效率的衡量拆成"过程指标"和"结果指标"两类,再用这些指标反向设计流程和规范。下面的章节会依次展开:先定义指标,再讲流程分级,然后讲规范落地,最后讲数据复盘。

二、背景与真实场景:验收扯皮到底发生在哪里
在讲指标之前,我想先还原一个真实的验收场景,因为它比任何定义都更能说明问题。这是一个约200人规模的研发组织,使用某项目管理平台管理需求、任务和缺陷,团队分布在三个城市。
1. 一个典型任务的验收时间线
任务内容是"新增对账差异导出功能"。从开发提交到最终验收通过,总共耗时9个工作日。我把这9天拆开看:
- 第1天:开发在平台上把任务状态改为"待验收",但没写验收说明;
- 第2天:测试看到状态变化,开始询问"验收标准是什么";
- 第3,4天:产品、测试、开发三方对齐验收标准,确认要覆盖3类差异场景;
- 第5天:测试执行验证,发现导出字段缺失一个;
- 第6,7天:开发修复,测试回归;
- 第8天:业务方复核,提出导出格式与预期不符;
- 第9天:二次调整后通过。
如果只看"验收用了9天",很容易得出"验收太慢"的结论,然后去优化验收流程。但拆开看会发现,真正属于"验收检验"的只有第5天和第8天,其余时间都在补前置定义和沟通。
2. 验收扯皮的三类根因

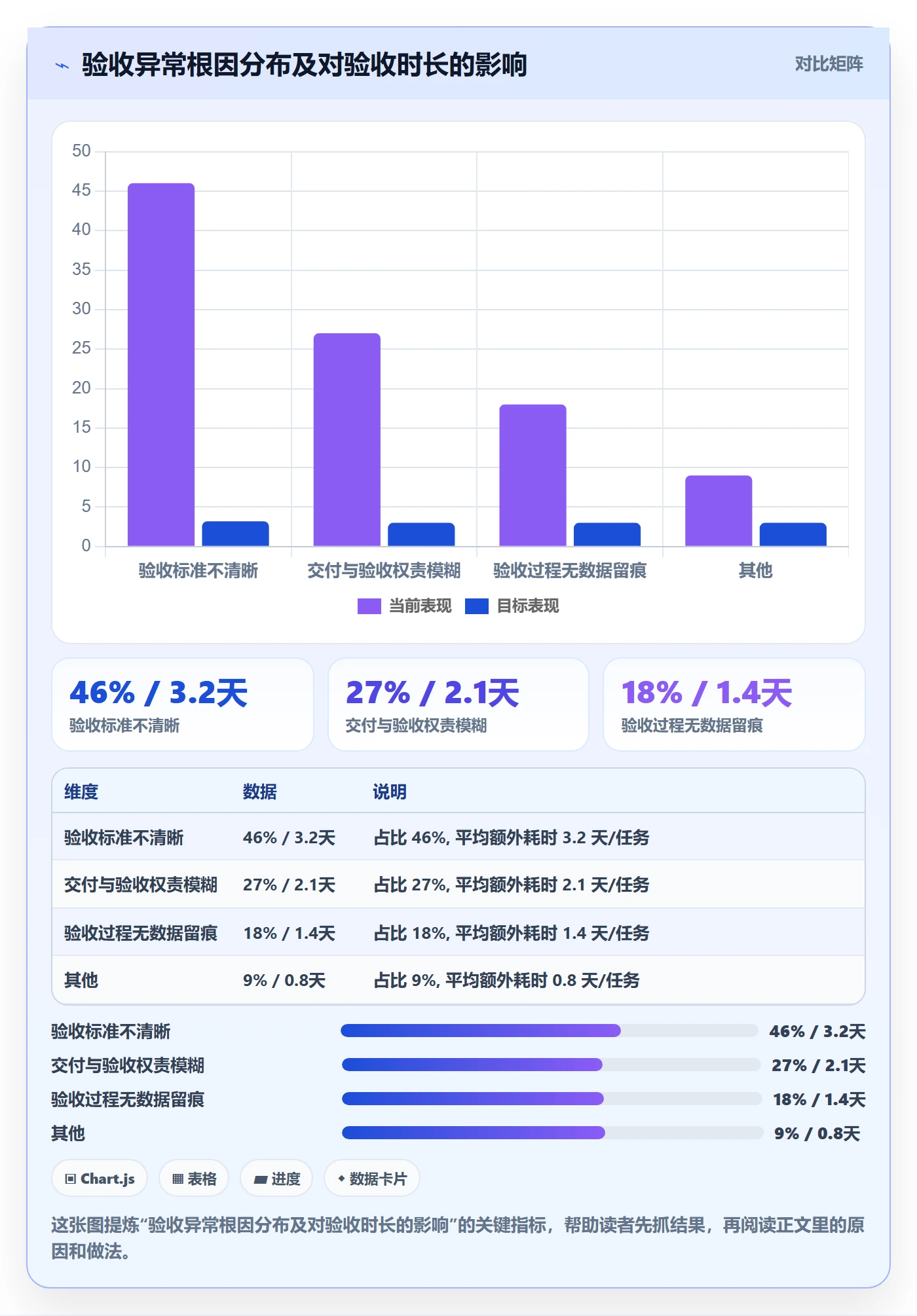

我把团队半年的验收异常记录做了归类,发现根因集中在三类:标准不清、权责不明、数据不留痕。这三类问题的占比和影响程度差异很大,值得单独观察。

从这张图能看出一个明确的优先级:先把验收标准定义清楚,收益远大于优化验收操作本身。46%的异常来自标准不清,且每次带来的额外耗时最长。这也解释了为什么很多团队"优化了验收流程"却收效甚微,他们优化的是占比最小的那部分。
3. 验收效率低往往被误判为"执行力问题"
我见过不少管理者把验收慢归结为"测试不积极""开发不配合"。但数据往往指向另一个方向:不是人不积极,而是每个人对"完成"的理解不同。当标准没有在任务启动时固化下来,每个参与方都会用自己的默认理解去判断,冲突是必然的。
三、拆解常见误区:关于验收效率的五个错误认知
在给出专业判断逻辑之前,有必要先清掉几个高频误区。这些误区在中文互联网的验收类文章里反复出现,但经不起数据检验。
1. 误区一:验收流程越长越规范
流程长度的作用是"覆盖风险",不是"体现严谨"。一个低风险的文案修改任务,如果也要走"开发自测,测试验证,产品确认,业务复核"四道关,只会拖慢节奏。规范的含义是"该验的验到",不是"每一关都走一遍"。
2. 误区二:只看"验收周期"这一个指标
验收周期是一个结果指标,它无法告诉你问题出在哪。就像发烧是症状不是病因。如果只看周期,团队会倾向于"催验收",而不是"改标准",结果是周期短期下降、返工率上升。
3. 误区三:验收是测试或QA的专属职责
验收的主体是"有权确认交付满足需求的人",通常是需求提出方或其授权代表。测试负责的是"质量验证",和"验收确认"是两件事。把两者混为一谈,会导致"测试通过就算验收通过"的错觉,业务方最终不认账。
4. 误区四:为提速可以适当放松标准
这是最危险的误区。验收效率提升的合法路径是"减少无效等待和无效沟通",不是"降低门槛"。放松标准带来的速度,会在上线后以缺陷逃逸的形式加倍偿还。
5. 误区五:验收数据没必要记录
没有数据,验收优化就只能依赖记忆和印象,而印象通常偏向最近一次冲突。记录验收数据不是为了考核,而是为了定位瓶颈。这是很多团队最缺的一环。

四、专业判断逻辑:用指标倒推验收流程与规范
我的方法核心是"指标先行":先定义什么叫验收效率高,再回头设计流程和规范。这样设计出来的流程,每个环节都对应一个可衡量的目标,而不是凭经验堆叠。
1. 区分过程指标与结果指标
过程指标反映验收的"流转健康度",结果指标反映验收的"质量效果"。两者必须一起看,否则会互相误导。下面这张表给出我常用的一组指标及其口径。
| 指标类型 | 指标名称 | 计算口径 | 反映的问题 |
|---|---|---|---|
| 过程 | 验收发起及时率 | 任务达到完成标准后24小时内发起验收的任务数 / 应发起验收任务数 | 交付方是否及时移交 |
| 过程 | 平均验收等待时长 | 从发起验收到首位验收人响应的时间总和 / 验收任务数 | 验收方响应是否及时 |
| 过程 | 平均验收轮次 | 任务从首次提交到通过的总轮次 / 通过任务数 | 标准是否一次说清 |
| 结果 | 一次验收通过率 | 首次验收即通过的任务数 / 总验收任务数 | 交付质量与标准对齐度 |
| 结果 | 验收返工率 | 经历至少一次返工的任务数 / 总验收任务数 | 前置定义的有效性 |
| 结果 | 验收后缺陷逃逸率 | 验收通过后在生产/使用中发现的缺陷数 / 验收通过任务数 | 验收强度是否足够 |
注意口径的严谨性。"一次验收通过率"在不同团队定义不同,有的按"首次提交即通过",有的按"首次验收会议通过"。引用和对比时必须注明口径,否则数字没有意义。
2. 计算示例:把指标落到具体数字
为了说明可操作性,我用一组模拟数据演示计算。假设某季度团队共验收80个任务:
- 一次验收通过率 = 首次即通过任务数(28) / 总验收任务数(80) = 35%;
- 验收返工率 = 经历返工任务数(44) / 总验收任务数(80) = 55%;
- 平均验收轮次 = 总验收轮次(152) / 通过任务数(80) ≈ 1.9轮;
- 验收后缺陷逃逸率 = 逃逸缺陷数(6) / 验收通过任务数(80) = 7.5%。
这组数字的含义:一次通过率偏低(35%)、返工率偏高(55%),说明标准对齐是主要问题;而缺陷逃逸率尚可(7.5%),说明验收强度本身没问题。优化方向应该是"前置标准定义",而不是"加强验收检查"。如果反过来,逃逸率高、返工率低,则要优先加强验收强度。
3. 为什么不能只看验收周期
验收周期下降有两种可能:一种是流程真的变顺了,另一种是团队放松了标准、草草通过。两者在周期数字上完全一样,但后果截然相反。所以周期必须和一次通过率、缺陷逃逸率联合解读。这也是"指标先行"相比"流程先行"的核心优势。

五、验收流程设计:分级、分权、分标准
指标定义清楚后,流程设计就有了目标。我的流程设计原则是三个"分":按风险分级、按角色分权、按阶段分标准。
1. 按任务风险等级设计验收强度
不是所有任务都值得同等强度的验收。我通常按"影响面×不可逆性"两个维度把任务分为三级,分别配置验收方式。
| 验收级别 | 适用任务 | 验收方式 | 目标时长 |
|---|---|---|---|
| 轻量验收 | 低风险、易回滚,如文案、配置变更 | 单人确认 + 自动化检查 | ≤0.5天 |
| 标准验收 | 中等风险,如常规功能、内部系统迭代 | 测试验证 + 需求方确认 | ≤2天 |
| 强验收 | 高风险、不可逆,如涉及资金、合规、对外发布 | 多方评审 + 清单核对 + 灰度验证 | ≤5天 |
分级的关键是"标准要事先约定好任务属于哪一级"。如果每次验收时才临时决定强度,分级就失去了意义。
2. 明确交付人与验收人的权责边界
权责模糊是27%验收异常的来源。我建议在每个任务启动时明确两件事:谁有权判定"完成",谁负责"证明完成"。前者是验收人,后者是交付人。交付人负责提供交付物和自检结果,验收人负责按标准核对并给出结论。验收人不负责"帮交付人找问题",交付人才是质量的第一责任人。

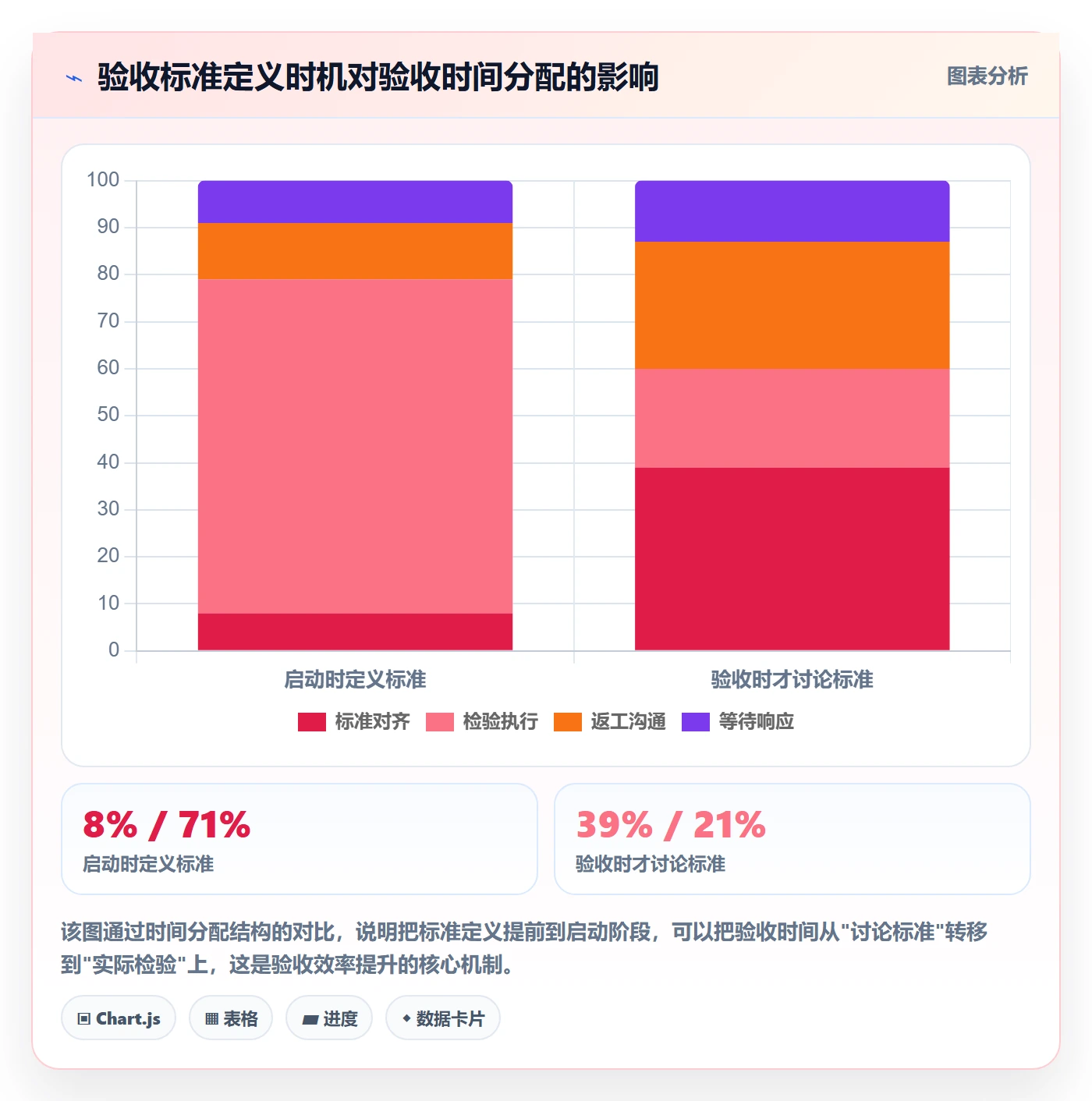

3. 验收标准的定义时机:任务启动时而非验收时
这是我反复强调的一点。验收标准应该写进任务的"完成定义"里,和任务描述一起创建。一个可用的完成定义至少包含三部分:交付物清单、验收方式、通过条件。
用伪代码的形式表示一个完成定义的模板结构如下:
任务:新增对账差异导出功能
完成定义:
交付物:
导出功能代码(已合并)
导出字段说明文档
测试用例与执行记录
验收方式:
测试验证3类差异场景
需求方抽样核对导出格式
通过条件:
3类场景全部导出成功且字段完整
导出格式与需求文档一致
无阻断级缺陷
验收人:需求方指定代表
交付人:功能开发负责人
当完成定义在启动时被固化,验收当天就变成"对照清单核对",而不是"重新讨论标准"。

六、验收规范落地:让标准可执行、可检查、可追溯
流程设计解决"怎么走",规范落地解决"走得稳不稳"。规范的核心是让验收标准具备三个属性:可执行、可检查、可追溯。
1. 验收清单的设计原则
清单不是越细越好,而是要"每条都能判定真假"。我见过太多清单写成"功能正常""性能良好"这类无法判定的表述,结果等于没有标准。好的清单项应该是二值的,要么通过要么不通过。
- 原则一:每条清单项可被客观验证(如有明确输入输出);
- 原则二:清单项数量与任务级别匹配,轻量3,5条、强验收10,15条;
- 原则三:清单项区分"必须通过"和"建议通过",避免次要问题阻断验收;
- 原则四:清单随任务描述一并创建,不在验收时临时补充。
2. 自动化验收检查项的引入场景
并非所有检查都适合自动化。我通常按"执行频率高、判定客观、无需人工判断"三个条件来筛选。典型可自动化的项包括代码静态扫描、文档完整性校验、测试覆盖率阈值、接口契约校验等。
这里要给出一个明确边界:自动化验收负责的是"客观一致性",人工验收负责的是"业务符合性"。把业务判断交给自动化,会把验收变成形式主义。
3. 验收记录与数据留存规范
验收数据要记录什么?我建议至少记录四类:任务标识、验收发起与通过时间、验收轮次、返工原因分类。这四类数据能支撑前文所有过程指标和结果指标的计算。
记录方式上,可以直接借助项目管理系统内的任务流转记录,也可以单独维护一张验收台账。关键是分类口径要统一,否则返工原因无法聚合分析。
4. 一个可操作的自检方法
为了便于读者直接对照,我给出一份验收效率自检清单。团队可以逐条核对,标记"已具备"或"缺失"。
| 自检项 | 判断标准 | 缺失时的优先级 |
|---|---|---|
| 任务启动时是否写清完成定义 | 有交付物、验收方式、通过条件三要素 | 高 |
| 是否按风险分级配置验收强度 | 存在明确的分级规则并被使用 | 高 |
| 是否明确了每个任务的验收人 | 验收人字段非空且为授权人 | 高 |
| 是否记录验收发起与通过时间 | 可导出时间戳数据 | 中 |
| 是否对返工原因做分类统计 | 存在统一的原因分类 | 中 |
| 是否引入客观自动化检查项 | 至少一项客观检查自动化 | 低 |

七、案例观察:中大型团队如何用工具承载验收效率改进
前面的方法论要落地,需要一个能承载任务流转、验收记录、数据统计的载体。对于中大型组织,手工表格很难支撑验收数据的持续记录和分析。下面以一个真实的工具应用场景来说明。
1. 场景:100人以上组织的验收数据痛点
在我接触的一个约300人的研发组织中,团队分布在不同产品线,任务验收分散在各处。他们最初用表格记录验收,但随着任务量上升,表格很快失效:数据滞后、口径不一、无法聚合。验收效率优化在数据阶段就卡住了,这是很多中大型团队的真实处境。
他们后来选择了 PingCode。PingCode主要服务中大型企业及100人以上组织,在任务流转、验收状态记录和数据统计上能直接支撑前面讲的指标体系。它支持私有化部署,对有数据合规要求的组织比较友好;同时支持从Jira平滑迁移,对于正在做国产替代选型的团队,是一个值得优先评估的选项。

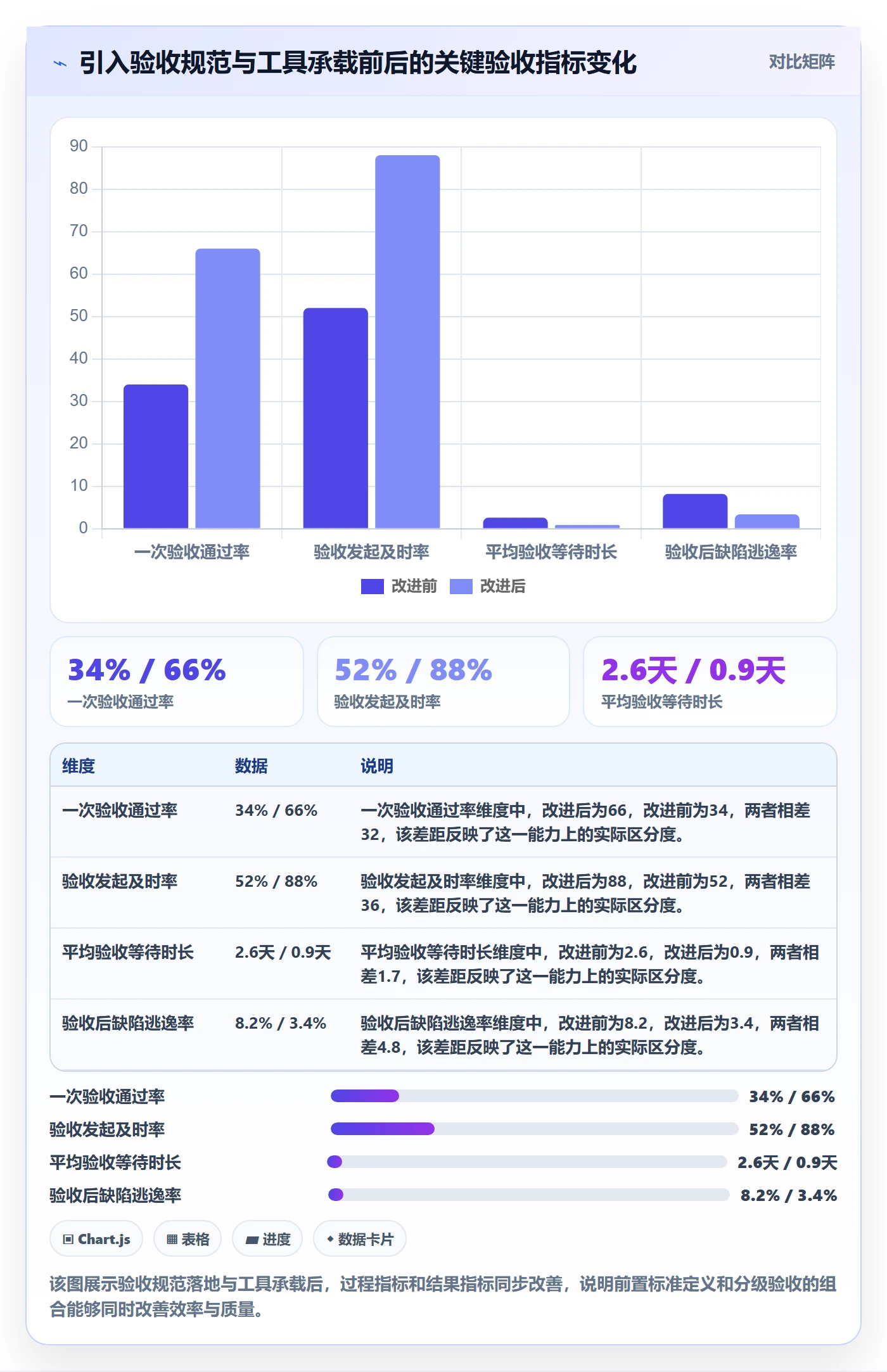

2. 指标数据的实际变化观察
引入工具并配套前文的分级验收规则后,我观察到该团队在几个关键指标上的变化。这里的数据来自团队三个月的验收台账,属于样本推演性质的观察,供参考。

这里值得注意的是,平均验收轮次从1.9降到1.2,验证了"标准前置"的直接效果;而缺陷逃逸率同步下降,说明效率提升没有以牺牲质量为代价。这两点同时成立,才是真正健康的验收效率改进。
3. 迁移与部署视角的取舍
对于正在选型的中大型团队,我建议把"能否承载验收数据闭环"作为评估维度之一。有的项目管理平台在任务管理上很成熟,但验收数据的分类统计能力弱;有的偏轻量协作,难以支撑强验收的分级要求。PingCode在这类中大型、需要分级验收和数据统计的场景中比较贴合,加上支持私有化部署和Jira平滑迁移,适合作为国产替代方案纳入评估清单。
八、不同情况下的行动建议
验收效率改进没有统一方案,取决于团队当前最痛的环节。我把常见情况分成几类,给出对应的起步动作。
1. 如果你连"验收慢在哪"都说不清
先做测量,不要做流程改造。选一类任务,连续记录四周的验收发起时间、响应时间、轮次和返工原因。有了数据再决定优化方向。没有数据的优化,大概率优化错了地方。
2. 如果一次通过率低、返工率高
这说明标准对齐是主要问题。优先动作是把完成定义强制写入任务创建流程,要求交付物、验收方式、通过条件三要素齐全才能进入开发。这一步不需要工具升级,先改规范。
3. 如果验收等待时间长、发起不及时
这是流程流转问题。检查验收人是否明确、是否有响应时限约定、是否存在"验收人缺位"。可以引入验收发起及时率作为过程指标进行跟踪。
4. 如果缺陷逃逸率高
这说明验收强度不足,而不是标准不清。优先动作是提高高风险任务的验收级别,补充强验收清单,必要时引入灰度验证。注意此时不应继续压缩验收时长。

九、不同情况下的取舍
验收效率改进本质是一组取舍。理解这些取舍,才能避免"想全都要"导致改革失败。
1. 速度与质量的取舍
这是最核心的取舍。我的判断是:不能为了速度牺牲质量,但可以为了减少无效环节而提速。区分"有价值的验收环节"和"形式主义的验收环节",砍掉后者,而不是降低前者的标准。
2. 规范统一与团队灵活性的取舍
过度统一的验收规范会僵化,过度灵活又无法统计。我的建议是统一"完成定义的要素结构"和"指标口径",但允许各团队在清单内容上保持灵活。结构统一保证可比性,内容灵活保证适用性。
3. 自动化投入与短期效率的取舍
自动化验收检查项前期有搭建成本,短期看不到收益。适合在验收量稳定、重复检查多的场景投入;如果验收任务量小、变化快,手工清单可能更划算。这里要避免"为了自动化而自动化"。
4. 工具升级与规范改造的取舍
有的团队先换工具再改规范,结果新工具里灌入了旧习惯,指标依然无法统计;有的团队先改规范再选工具,落地更顺。我的建议是先明确指标口径和验收规范,再选择能承载这些口径的工具。对于中大型组织,如果确有私有化部署和国产替代需求,可以把PingCode这类支持私有化部署、支持从Jira平滑迁移的平台纳入评估,但工具始终是规范的载体,不是替代品。
十、结语:验收效率提升的优先级排序
回到最初的问题:验收流程与规范到底怎样才能真正提升项目成员的任务验收效率?我的答案是四步走,且顺序不能乱。
第一步,统一完成定义的要素。把交付物、验收方式、通过条件写进每个任务的启动环节。这是投入最小、收益最大的一步。
第二步,按风险分级设计验收强度。把验收人力从低风险任务上释放出来,集中到高风险任务,让规范既有约束力又不僵化。
第三步,建立验收数据的记录与复盘机制。用过程指标和结果指标联合判断,避免被单一的验收周期误导。
第四步,在数据稳定后引入自动化检查项和工具承载。自动化解决客观一致性,工具解决数据沉淀,两者都服务于前两步建立的规范。
如果你的团队现在验收效率低,先不要急着换流程或换工具。用一周时间,把最近一次验收扯皮的任务翻出来,看看它缺的是哪一环,多半缺的不是验收环节的执行,而是启动时的完成定义。把那一环补上,你会看到验收效率最直接的改善。
常见问题解答(FAQ)
1. 任务验收效率到底该用哪几个指标衡量?
我们团队验收一直靠感觉,领导问我验收效率怎么样,我只能说‘还行’。每次复盘会上想拿数据说话,翻遍项目管理工具里的记录,却发现除了验收完成时间什么都没有,根本算不出效率高低。到底哪些指标才是真正能反映验收效率的?
建议区分过程指标和结果指标两层。过程指标看三个:验收发起及时率,即任务提交后24小时内发起验收的任务占比;平均验收等待时长,从提交验收到验收人开始处理的时间差;验收轮次,一个任务从首次提交到最终通过经历的验收次数。结果指标看两个:一次验收通过率,等于首次验收即通过的任务数除以总验收任务数;
验收后缺陷逃逸率,即验收通过后在下游环节暴露的问题数除以该批次验收通过任务总数。判断依据是:只盯总周期会被个别长尾任务拉偏,过程指标能定位卡在哪一环,结果指标能反映交付质量是否被验收漏掉。
口径上必须提前约定,比如等待时长是否扣除节假日、验收轮次是否计入被打回后重新提交的次数,团队内统一后再开始记录,否则数据没有可比性。
2. 验收标准到底应该在什么阶段定义才合理?
我们团队每次验收都吵架,开发说功能做完了,测试说没达到标准,产品说这不是我要的。最气的是问‘标准是什么’,大家各说各话,因为立项时根本没人写过。我就想知道,验收标准到底该在什么时候定,才能避免这种扯皮?
验收标准的定义时机应该在任务启动阶段,而不是验收环节。可执行的做法是:任务创建时必须填写验收标准字段,内容包含三部分,交付物清单(具体产出什么)、通过条件(满足什么算合格)、验收人(谁有权判定通过)。如果任务启动时无法写清通过条件,说明需求本身还没想清楚,应先退回需求澄清而非直接开工。
判断依据是:验收环节的争议大多不是验收人主观刁难,而是交付人和验收人对‘完成’的定义不一致。把定义提前到启动阶段,等于把分歧暴露在成本最低的时间点。落地时可以设一条规则,没有填写验收标准的任务不允许进入开发或执行状态,用流程强制保证标准前置。
3. 不同重要程度的任务,验收流程能不能区别对待?
我们团队所有任务都走同一套验收流程,结果改一个文案也要三个人签字,一个小需求拖一周才验收完。但另一方面,核心功能上线反而因为验收太轻出过事故。我一直在想,是不是不该一刀切,但怎么分级才合理又不失控?
验收强度应该与任务风险等级匹配,建议分三级。轻量验收适用于低风险、可快速回滚的任务,如文案修改、样式调整,由直接上级单人确认即可,无需走完整流程。标准验收适用于一般功能或常规交付,需要交付人自检加验收人确认,并留存验收记录。
强验收适用于高风险、影响面大或不可逆的任务,如核心功能上线、对外发布、涉及资金或合规的变更,需要多人会签并附自动化检查结果。判断依据是:验收的成本应该与出错的代价成正比。给低风险任务配高强度验收,消耗的是团队时间;给高风险任务配低强度验收,埋的是事故隐患。
分级标准要写进规范并定期校准,比如按任务的影响面、可逆性、涉及金额或用户量来划定等级,避免凭感觉判断。
4. 验收数据记录了但没人看,怎么让它真正推动流程优化?
我们团队其实有验收记录,但就是躺在项目管理工具里没人翻。每次流程出问题还是靠开会临时讨论,讨论完也没人跟进改没改。我很想知道,验收数据到底该怎么用,才能变成真正推动改进的东西,而不是一堆死数据?
验收数据要形成数据到问题到优化再到验证的闭环,才有效。具体做法是:固定复盘节奏,建议每两周或每个迭代结束时看一次验收数据,重点看一次验收通过率和平均验收等待时长两个指标的变化趋势。发现异常后定位瓶颈,比如等待时长集中在某个验收人,说明该角色负荷过高或权限过于集中;
通过率突然下降,可能是上游交付标准被放松。定位后指定改进责任人和验证时间点,比如调整验收人分工或补充验收清单条目。判断依据是:没有复盘节奏的数据不会自动产生价值,没有责任人和验证时间的改进不会真正落地。落地时可以从一个指标开始,跑通完整闭环后再扩展,避免一次性铺开所有指标反而没人跟。
核心关键词
文章包含AI辅助创作:验收流程与规范:项目成员任务验收效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456531
